城镇道路工程全部知识点总结

城镇道路工程全部知识点总结
城镇道路工程全部知识点总结

城镇道路工程

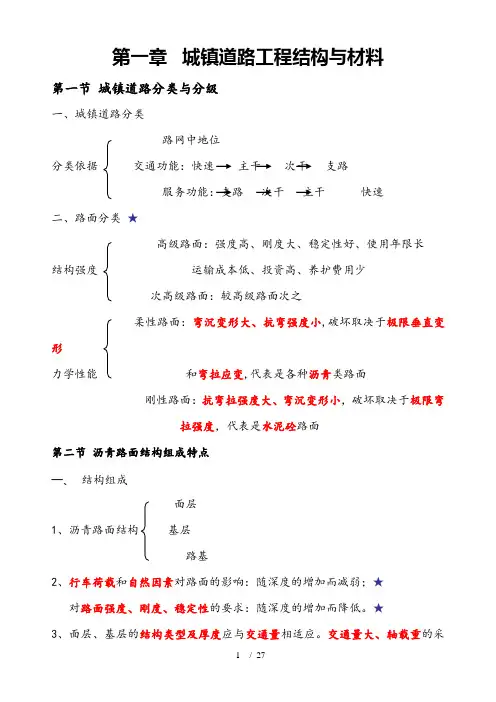

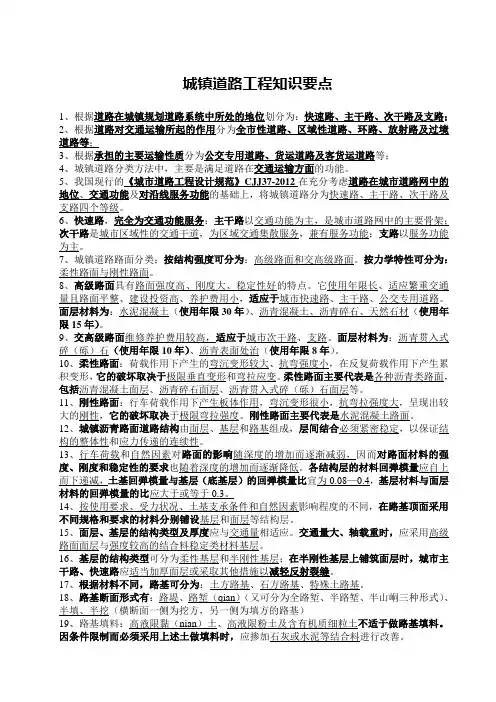

一、城镇道路工程结构与材料

1、以地位、交通功能、服务功能,四类:快支主次

2、按结构强度:①高级路面(快速路、主干路)——水泥砼路面(30年);沥青砼、沥青碎石、天然石材(15年)

②次高级路面(次干路、支路)——沥青贯入式碎(砾)石(12年);沥青表面处治(8年)

按力学特性分:①柔性路面—沥青类路面,破坏取决于极限垂直变形和弯拉应变;

②刚性路面—水泥砼路面,破坏取决于极限弯拉强度(是混凝土配比依据)。

3、沥青路面结构组成与特点

①沥青路面结构由面层、基层和路基组成;水泥路多垫层。

②基层的结构类型可分为柔性基层、半刚性基层,在半刚性基层上铺筑面层时,

反射裂缝(基层开裂导致面层开裂;基层开裂原因:含水率(干)、温度(冻)(其他措施:土工合成材料:玻纤网和土工格栅;旧路面的改造:白+黑,黑+黑)。

4、沥青混合料组成与材料

①沥青混合料组成:沥青、粗骨料、细骨料、矿粉

②沥青混合料嵌挤原则:矿质颗粒之间的嵌挤力和内摩阻力为主

按密实级配原则构成:以沥青与矿料之间的粘结力为主

③按级配原则构成的沥青混合料,其结构组成通常有三种形式:

悬浮—密实结构:AC—普通沥青混合料;粘聚力c大,内摩擦角小

骨架—空隙结构:沥青碎石混合料,OGFC排水沥青混合料;粘聚力c小,内摩擦角大

骨架—密实结构:SMA—沥青玛蹄脂碎石混合料;粘聚力c大,内摩擦角大

④沥青性能指标—粘结性:抵抗变形的能力,夏季高温、重载交通—稠度大(针入度小)的沥青;冬季寒冷地区、交通量小的道路—稠度小的沥青;

塑性:沥青抵抗开裂的能力;低温延度越大,抗开裂性能越好;冬季低温或高、低温差大的地区,应采用低温延度大的沥青;

⑤其他:热拌密集配沥青混合料中天然砂用量不宜超过骨料含量的20%,SMA、OGFC不宜使用天然砂;

⑥热拌沥青混合料主要类型

Ⅰ、普通沥青混合料AC:适用城市次干路、辅路或人行道

Ⅱ、改性沥青混合料:掺加橡胶、树脂、高分子聚合物、磨细的橡胶粉或其他填料等外加剂,适用城市主干路和城镇快速路(高温抗车辙、低温抗开裂、高耐磨、寿命长、水稳性好)

Ⅲ、沥青玛蹄脂混合料SMA:适用城市主干路和城镇快速路;SMA是一种间断

Ⅳ、改性沥青SMA:适用严格分车道单向行驶的城市主干路和城镇快速路

5、沥青路面材料的再生应用

①旧沥青路面材料的再生,关键在于沥青的再生;再生沥青的流变性质大为改善;

②再生剂的技术要求:1适当的黏度2良好的流变性质3溶解分散沥青质的能力4较高的表面张力5耐热化和耐候性(表、溶、耐、流、黏)

③目前再生沥青混合料最佳沥青用量的确定方法采用马歇尔试验;

④再生沥青混合料的性能指标:空隙率、间隙率、流值、饱和度、马歇尔稳定度(空间骝宝马)

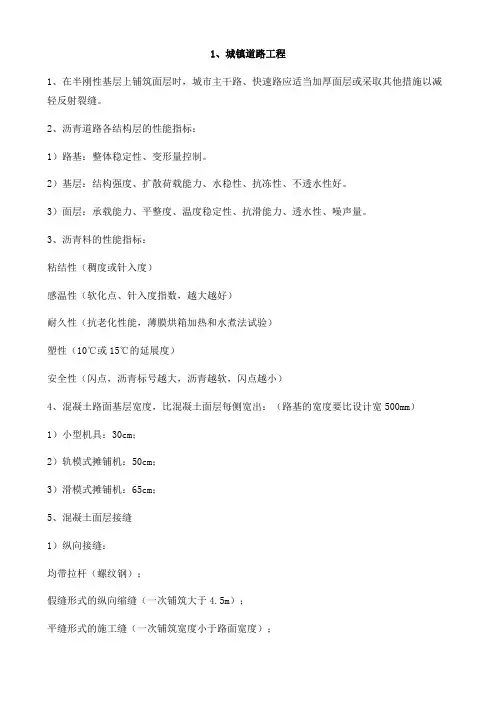

⑤再生沥青混合料检测项目:车辙试验动稳定度、冻融劈裂抗拉强度比、残留马歇尔稳定度(车辙、冻融、残留)二、城镇道路路基施工

路基性能:整体稳定性、变形量控制(整形)

1、城镇道路路基工程包括:路基(路床)本身及有关的土(石)方、沿线的涵洞、挡土墙、路肩、边坡、排水管线等项目;

注:单5多8是涵洞

2、路基施工以机械作业为主,人工配合为辅。人工配合土方作业时,必须设专人指挥,采用流水作业或分段平行作业方式;

注:起重吊装必须设专人指挥,张拉作业(项目技术负责人指挥)

3、流程:

①准备工作:交通导行、围挡、施工方案、交底、控制桩放线测量、路基土实验

②附属构筑物:涵洞、地下管线等构筑物可与路基(土方)同时施工,新建的地下管线遵循“先地下、后地上”、“先深后浅”原则

③路基施工步骤:开挖路堑、填筑路堤,整平压实路基、修整路床,修建防护工程

关于交通导行:①编写交通导行方案(施工组织设计),报交通管理和道路管理部门(市政行政主管部门和公安交通管理部门)批准

②按照获准的施工组织设计设置连续封闭围挡,严控占路时间和范围;

③设置临时交通导行标志,设置路障、隔离设施,夜间警示信号;

④严格划分5区。警告区、作业区、上下游过渡区、缓冲区、终止区;

⑤对作业人员进行安全教育、培训、考核,合格后,持证上岗,签订安全协议书;

⑥设专职安全员,协助交警疏导交通;居民居住区夜间增设照明设施;

关于安全技术交底:开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底,强调工程难点、技术要点、安全措施。

4、填土路基施工要点

①路基填土不得使用腐殖土、生活垃圾土、冻土块、盐渍土或淤泥,填土内不得含有草、树根等杂物,粒径超过100mm的土块应打碎;

高液限黏土、高液限粉土及含有机质细粒土,不适合做路基填料。必须用时,掺加石灰或水泥等结合料进行改善。

②岩石或填石路基顶面应铺设整平层。厚度一般10-15㎝

③坟坑、井穴,分层填实至原基面高;(先挖后填,分层填土压实)(属设计变更,程序:施工-监理-业主-设计与监理商量后)

④填方段内应事先找平,当地面陡于1:5时,修成台阶状,每层台阶宽度不宜小于1.0m,高度不宜大于30cm;

分层填筑,分层压实,同步检验;路基填土宽度应比设计宽度宽0.5m

⑤碾压前检查铺筑土层的宽度和厚度,合格后即可碾压,碾压“先轻后重”,最后碾压用不小于12t级的压路机;

⑥填方高度内的管涵顶面填土500mm以上才能用压路机碾压。

5、挖土路基施工要点

①挖方段不得超挖(留人工余量,20-30cm);

②压路机不小于12t级,碾压自路两边向路中心进行,直至表面无明显轮迹为止;(压路机走向:路两边向中心(低-高,外-内);超高曲线段—由内向外)

③碾压时,应视土的干湿程度采取洒水或换土、晾晒等措施;(翻浆土必须换掉)

④压路机压不到的部位:井口、雨水井口、沟槽、路边缘,对土进行改良,加石灰、水泥或二灰砂砾,小型夯压机夯实,重叠夯实面积1/4-1/3

6、质量检查与验收:①主控项目:压实度和弯沉值;

②一般项目:路基允许偏差,路床、路堤边坡,宽度、中线、高程、路拱、横坡、平整度

7、路基压实试验段目的

1预沉量值2压实机具3压实遍数4压实方式5虚铺厚度(松铺系数)

路基压实厚度≤30cm;基层压实厚度≤20cm;面层压实厚度≤10cm

8、路基下管道回填与压实

①500mm是是否使用压路机的界限;800mm是使用压路机是否需要加固的界限。

②土质路基压实应遵循的原则:“先轻后重、先慢后快、先低后高、先静后振、轮迹重叠”。压路机最快速度不宜超过4km/h

③土质路基路基压实主要检查各层压实度和弯沉值,分层同步检验。

9、不良土质路基的处理方法(

①软土(水):Ⅰ、特点:天然含水量高,孔隙比大,透水性差,压缩性高,强度低;

Ⅱ、破坏形式:沉降过大引起路基开裂破坏;整体剪切、局部剪切或刺入破坏;

Ⅲ、处理方法:置换土、抛石挤淤、砂垫层置换、反压护道、砂桩、粉喷桩、塑料排水板及土工织物;

②湿陷性黄土(孔隙):Ⅰ、特点:土质较均匀、结构疏松、孔隙发育;

Ⅱ、破坏形式:未受水浸泡时,强度较高,压缩性较小;一定压力下受水浸泡,土结构会迅速破坏,产生较大附加下沉,强度迅速降低;

Ⅲ、处理方法:换土法、强夯法、挤密法、预浸法、化学加固法;加筋挡土墙是湿陷性黄土地区得到迅速推广的有效防护措施;

③膨胀土(加固):Ⅰ、特点:具有吸水膨胀性和失水收缩性

Ⅱ、破坏形式:显著的收缩特性可使路基发生变形、位移、开裂、隆起

Ⅲ、处理方法:开挖换填、灰土桩、水泥桩、堆载预压;

10、水对城镇道路路基的危害

土中水有固、液、气3种形态;其中液态水有吸着水、薄膜水、毛细水和重力水,毛细水可在毛细作用下逆重力方向上升一定高度;

对水的处理通常有下列方法:

基坑,地表水流入,设排水沟,集水井、集水明排

截:地表水,设截水沟、挡水墙、防汛墙

降:基坑,降水井降水(承压水)

堵:注浆;(局部渗漏)双快水泥、快速水泥封堵

以下主要为沥青路面基层特性

1、基层是路面中的承重层,主要承受车辆的竖向荷载。

2、基层性能:强度刚度稳定性、承载力、不透水性,足够抗冲刷系数和抗变形能力。

3、根据道路交通等级和路基抗的冲刷能力来选择基层材料。湿润多雨地区,宜采用排水基层;底基层可采用级配粒料、水泥稳定粒料或二灰稳定粒料。

4、常用的基层材料

①无机结合料:石灰稳定土类基层、水泥稳定土类基层、二灰稳定土类基层

②嵌锁型和级配型材料:

Ⅰ、级配砂砾和级配砾石基层可做城市次干道及其以下道路

Ⅱ、级配碎石和级配碎砾石基层所有道路均可使用。基层粒径不大于

底基层最大粒径不大于53mm;

5、不同无机结合料稳定基层特性

①石灰稳定土类基层:良好板体性,干缩、温缩大,只做高级路面的底基层;

②水泥稳定土类基层:良好板体性,干缩、冷缩,水泥土只做高级路面的底基层;

③二灰稳定土类基层:抗冻性比石灰土高很多,收缩小,只做高级路面的底基层;

抗冻性:二灰土基层>水泥土基层>石灰土基层

水稳性和早期强度:水泥土基层>二灰土基层>石灰土基层

水泥、二灰稳定碎石能做高等级路面基层,其他均不可做基层,可做底基层。

6、石灰稳定土基层

①宜用1-3级新石灰,磨细生石灰,可不经消解直接使用,块灰使用前2-3d完成消解,未消解生石灰块筛除,消解石灰粒径不得大于10mm

②厂拌集中拌合,强制拌;

③严格按配合比拌合,及时运输,运输覆盖(防水分蒸发和防扬尘),春末和气温较高时施工,最低气温5℃,混合料摊铺时路床湿润;

④雨期防石灰混合料淋雨,降雨时应停止施工,已摊铺的尽快碾压密实;

⑤压实系数经试验确定,依据经验的都错

⑥碾压时混合料的含水量控制在±2%范围内;

⑦直线和不设超高的平曲线段,两侧向中心碾压;设超高的平曲线段,内向外碾压;

⑧严禁薄层贴补办法找平;(宁高勿低、宁过勿欠)薄层贴补处理:刨去10-15cm,刨松,加料,碾压

⑨压实成型后应立即洒水养护,直至上部结构施工为止,养护期封闭交通。

7、水泥稳定土基层

①采用初凝时间大于3h,终凝时间不小于6h的42.5级及以上普硅水泥,水泥贮存超过3个月或受潮,应进行性能试验(安定性、凝结时效),合格后方可使用;

②水泥稳定粒料用作基层时的最大粒径不宜超过37.5mm;用作底基层粒料最大粒径:快主路不超过37.5mm;次及以下道路不得超过53mm;

③集料中有机质含量不得超过2%;集料中硫酸盐含量不得超过0.25%;

④自拌合至摊铺完成不得超过3h;宜在水泥初凝时间达到前完成碾压;

⑤洒水养护,湿养7d;养护期封闭交通;

8、二灰混合料基层

①厂办,强制拌;拌合先将石灰粉煤灰拌合均匀,再加入砂砾碎石和水拌合;

②混合料含水量宜略大于最佳含水量;

③及时运输,加强各工序之间的衔接,运输覆盖,防水分蒸发和防扬尘;

④春末和夏季施工,施工最低5℃,并在第一次重冰冻到来之前1-1.5个月完成;

石灰类:1-1.5个月;水泥类:0.5-1个月

⑤根据试验确定松铺系数,混合料每层最大压实厚度为20cm,不宜小于10cm;

⑥禁止薄层贴补的方法找平;

7-14d;养护期间封闭交通;⑧采用喷洒沥青乳液进行养护时,应及时在乳液面撒嵌丁料;

9、质量检验

石灰稳定土、水泥稳定土、二灰稳定砂砾等无机结合料稳定基层质量检验项目有:

四、城镇道路面层施工

(一)普通沥青混合料面层施工技术

工艺流程:沥青混合料运输、摊铺、路面压实和成型、接缝,开放交通

沥青路面面层类型:高等级沥青路面面层可划分为磨耗层、面层上层、面层下层,或称之为上面层、中面层、下面层;

①热拌沥青混合料HMA面层:SMA;OGFC;

②冷拌沥青混合料面层:用途—沥青路面的坑槽冷补

合成沸石作用——发泡、润滑;温度120—130℃(环保)

④沥青表面处治面层:主要起防滑水改磨的作用

1、结构层性能要求:路面的性能整体要求:1、温度稳定性;

2、水稳定性

路面指标:承温平滑水声:承载力、温度稳定性、平整度、抗滑性、不透水

路面在长期使用中会出现疲劳损坏和塑性积累变形;

新:降噪排水路面:上面层/磨耗层/采用OGFC,中、下面层等采用密级配沥

2、透层与粘层透层:不同种材料之间(基层水泥稳定粒料,面层沥青混合料)

(1)在透层油完全渗入基层后方可铺筑面层;透层油类型:液体沥青、乳化沥青

(2)粘层:同种材料,沥青与沥青之间,面层与面层之间

(3)沥青封层:铺筑在面层表面的称上封层,面层下面的称下封层,平整封闭作用。

(4)透层、粘层、封层冬季禁止施工

3、运输、布料、摊铺

①运输中用篷布覆盖保温、防雨和防污染;结团成块遭雨淋不得使用;

②摊铺机前应有足够的运料车等候,对高等级道路,开始摊铺前等候的运料

车宜在5辆以上;

③热拌沥青混合料应采用机械摊铺;1台摊铺机的铺筑宽度不超过6m,通常

采用2台或多台摊铺机前后错开10—20m呈梯队方式同步摊铺,两幅之间应有3-6cm左右宽度的搭接;上下层搭接位置宜错开20cm以上;

④摊铺机必须缓慢、均匀、连续不间断地摊铺,摊铺速度2-6m/min;

⑤摊铺机应采用自动找平方式。下面层宜采用钢丝绳引导的高程控制方式,

上面层宜采用平衡梁或滑靴并辅以厚度控制方式摊铺。

改性沥青混合料摊铺,中下面层钢丝绳或铝合金导轨引导高程控制,上面层非接触时平衡梁。

⑥最低摊铺温度根据铺筑层厚度、气温、风速、下卧层表面温度。(130-140度)

热拌沥青最低摊铺温度根据试验确定,不低于160度

⑦热拌沥青混合料的松铺系数应根据试铺试压确定。

试铺试压确定1沥青砼质量2机械配套合适程度3松铺系数4沥青用量“油石比”

4、压实成型与接缝

(1)面层最大压实厚度≤10cm(基层最大压实厚度≤20cm;路基最大压实厚度≤30cm);

(2)压路机的碾压温度应根据沥青和沥青混合料种类、压路机、气温、层厚等经试验确定;

(3)初压宜采用钢轮压路机静压1-2遍,碾压时驱动轮面向摊铺机,从外侧向中心碾压低处向高处碾压。复压紧跟初压后开始,不得随意停顿;碾压路段总长度不超过80m。

(4)密集配混合料复压宜优先采用重型轮胎压路机碾压,总重不小于25t,相邻碾压带重叠1/3-1/2轮宽;

(5)粗骨料为主的混合料,宜优先采用振动压路机复压,相邻碾压带重叠

20cm。

(6)终压紧跟复压后进行,终压宜采用双轮钢筒压路机或关闭振动的振动压路机,碾压不宜少于2遍,直至表面无明显轮迹为止;

(7)严禁刷柴油,压路机不得在未碾压成型路段上转向、掉头、加水或停留;

(8)15cm(热接缝)

或30-40cm(冷接缝)以上;相邻两幅及上下层的横向接缝均应错开1m以上;

3m直尺检查平整度;

(9)梯队作业时采用热接缝;高等级道路的表面层横向接缝应采用垂直的平接缝,以下各层和其他等级的道路的各层可采用斜接缝。

5、热拌沥青混合料路面应待摊铺层自然降温至表面温度低于50℃后,方可开

放交通

6、沥青混合料面层施工质量检查与验收

压实度、弯沉值、厚度、平整度、中线高程、宽度、横坡、偏位、抗滑性、井框与路面高差等;

沥青混合料面层施工质量验收主控项目:原材料、混合料配比、压实度、弯沉值、厚度

7、压实度的检测方法与评定标准

沥青面层:钻芯法检测、核子密度仪检测

(二)改性沥青混合料面层施工技术

1、生产、运输、摊铺、压实成型

(1)通常宜较普通沥青混合料的生产温度提高10-20℃;有添加外渗料的装置;(2)混合料最高温度(废弃温度)195℃

(3)贮存过程中改性沥青混合料温降不得大于10℃,改性沥青混合料的贮存时间不宜超过24h;改性沥青SMA混合料只限当天使用;OGFC混合料宜随拌随用;(4)宜使用履带式摊铺机,摊铺温度不低于160℃,改性沥青混合料的摊铺速度1-3m/min;

(5)摊铺机应采用自动找平方式,中、下面层宜采用钢丝绳或铝合金导轨引导的高程控制方式,上面层非接触式平衡梁;(与普通不同)

(6

(7

机碾压;OGFC混合料宜采用12t以上钢筒式压路机碾压;

(8

碾压;

2、接缝

(1)尽量避免出现冷接缝;

(2)冷接缝的处理方法:在处理横接缝时,应在当天改性沥青混合料路面施工完成后,在其冷却之前,垂直切割端部不平整及厚度不符合要求的部分(先用3m直尺进行检查),并冲净、干燥,第二天,涂刷粘层油,再铺新料。

3、开放交通及其他:需要提早开放交通时,可洒水冷却降低混合料温度;

(三)水泥混凝土路面施工技术

水泥砼路面结构的组成包括路基、垫层、基层和面层

垫层:①作用:改善温度和湿度

②分类:排水垫层、防冻垫层、半刚性垫层

基层:①作用:防止或减轻由于唧泥作用产生的板底脱空或错台等病害;

②基层材料的选用原则:根据道路交通等级和路基抗冲刷能力来选择基层材

贫砼、碾压砼或沥青砼

石;中、轻交通——水泥或二灰稳定粒料或级配粒料;湿润多雨地区,繁重交通路段宜采用排水基层。一般砼用量300kg/m3;贫砼100kg/m3

每侧至少宽出(整体乘以2)300mm(小型机具)或500mm(轨模式摊铺机)或650mm(滑模式摊铺机)

④为防止下渗水影响路基,排水基层下设置由水泥稳定粒料或密级配粒料组成的不透水底基层,底基层顶面铺设沥青封层或防水土工织物。

面层:面层砼板通常分为普通(素)砼板、钢筋砼板、连续配筋砼板、预应力砼板。

①纵向接缝:根据路面宽度和施工铺筑宽度设置。一次铺筑宽度小于路面宽

4.5m时,应设置带拉杆的假缝形式的纵向缩缝,纵缝应与线路中线平行。

②横向接缝:尽可能选在缩缝或胀缝处。前者采用加传力杆的平缝形式,后者同胀缝。横向缩缝:胀缝(伸缝、真缝)、缩缝(假缝)、施工缝

③胀缝设置:除夏季施工的板,且板厚大于200mm时可不设胀缝外,其他季节均应设胀缝。胀缝间距100—200m,宽2-2.5cm。

④胀缝板厚2cm,水稳定性好,一定的柔性,且防腐处理;

填缝材料:“橡胶树改沥”(橡胶类、树脂类、聚乙烯胶泥类、改性沥青类),加入耐老化剂。

⑤对特重及重交通等级的砼路面,横向胀缝或缩缝均设置传力杆。

⑥抗滑构造:刻槽、拉槽、压槽、拉毛

主要原材料选择

①城市快速路、主干路应采用道路硅酸盐水泥或硅酸盐水泥、普通硅酸盐水泥;

②水泥:Ⅰ、要有出厂合格证、产品实验报告,且经复验合格后方可使用

Ⅱ、3个月储存期,超过3个月或受潮的水泥,要复试,合格后,降级用;

Ⅲ、储存要室内、通风、阴凉、干燥

Ⅳ、不同型号、品种的水泥不得混存、混用

Ⅴ、甲供材料,也要复试,合格后可用(涉及索赔问题:甲供材料进场,同样需要复试,如果施工方不经过复试出现质量问题,工期和资金都不能索赔)

③粗骨料:碎石不得大于31.5mm(面层);水泥碎石稳定粒料粒径不得大于

37.5mm(基层);

④钢筋:具有生产厂的牌号、炉号,检验报告和合格证,并经复试(含见证取样)合格,可用,同批次同炉号60t一批。

由水泥引申出:所有的原材料、构配件、成品、半成品、设备、机具等进场要有合格证、产品实验检验报告、且经复试合格后方可使用;张拉设备和千斤顶、油压表要配套使用、配套校核

水泥混凝土路面流程:配合比设计、搅拌运输、浇筑施工、接缝设置及养护

1、混凝土配合比4个因素:经济性、抗弯强度、工作性、耐久性;

2、高温施工时,混凝土拌合物的初凝时间不得小于3h;低温施工时,混凝土拌合物的终凝时间不得大于10h;

3、水灰比的确定:在满足弯拉强度计算值和耐久性两者要求的水灰比中取小值;

取计算值和耐久性的最小单位水泥用量中的大值;

4、(1)搅拌设备应优先选用间歇式拌合设备,并在投入生产前进行标定和试拌。(2)搅拌过程中,应对拌合物的水灰比及稳定性、坍落度及均匀性、坍落度损失率、振动黏度系数、含气量、泌水率、视密度、离析等项目进行检验和控制,均应符合质量标准要求;

(3)严控总拌合时间和纯拌合时间,最长拌合时间不应超过最高限制的2倍;(4)砼罐车运输,防止漏浆、漏料和离析,异常天气遮盖,冬季保温;

5、砼面板施工

(1)模板

①宜用钢模板,钢模板应顺直、平整,每1m设1处支撑;木模板,用前须浸泡,木模板直线部分板厚不宜小于5cm,每0.8-1m设1处支撑;弯道部分板厚宜为

1.5-3cm,每0.5-0.8m设1处支撑;(模板检查时注意检查支撑)

②严禁在基层上挖槽嵌入模板;模板安装检验合格后表面应涂刷脱模剂或隔离剂;

③摊铺前应全面检查模板的间隔、高度、润滑、支撑稳定情况和基层的平整、湿润情况及钢筋位置、传力杆装置等;

(2)摊铺与振动机械:三辊轴机组、轨道式摊铺机、滑模摊铺机、混凝土面层分2次摊铺(板厚超22cm)时,上层混凝土的摊铺应在下层砼初凝前进行,且下层厚度宜为板厚的3/5;严禁在面板上洒水、撒水泥粉;一块砼板应一次连续浇筑完毕;

(3)接缝

①普通砼路面胀缝应设置胀缝补强钢筋支架、胀缝板、传力杆;胀缝应与路中心线垂直;缝壁必须垂直,缝宽必须一致,缝中不得连浆;缝上部灌填缝料,下部胀缝板和安装传力杆;

②传力杆的固定安装方法:一种是端头木模固定传力杆安装方法,宜用于砼板不连续浇筑时设置的胀缝;另一种是支架固定传力杆安装方法,用于砼板连续浇筑时设置的胀缝;

25%-30%砼抗弯拉强度;

深度——有传力杆,1/3H,≥7cm;无传力杆,1/4H,6cm;

填缝料——夏平,冬凹;

(4)养护:喷洒养护剂或保湿覆盖;水充足覆盖养护,昼夜温差大于10°或日均低于5°的施工混凝土板保温养护。养护时间应根据砼弯拉强度增长情况而定,不宜小

于设计弯拉强度80%,一般宜为14-21d;(养护:同条件:7d—普通砼;14d—掺外加剂砼;标养:28d)

(5)开放交通:在砼达到设计弯拉强度40%可上人。80%停止养护;100%开放交通。

五、城镇道路大修维护技术

1、微表处理仅恢复面层使用功能,不解决强度和损坏问题。

2、处理流程:(1)清理路面泥土、杂物;

(2)半幅施工,施工期间不得断行;

(3)不需要碾压成型,摊铺找平后必须立即进行初期养护,禁止一切车辆和行人通过;

(4)气温25-30℃时养护30min满足设计要求后,即可开放交通;

(5)微表处施工前,应安排试验段,长度不小于200m;以便确定施工参数;

2、基底处理要求:基底处理方法有2种:1开挖式-换填基底材料,2非开挖式-注浆填充脱空部位的空洞(地面钻孔注浆:雷达探测-钻孔-注浆);(注:开挖式基底处理设计交通导行:围挡、护栏、夜间警示灯;占路申请;交通导行标志、路障、隔离设施;严控占路时间范围;专人协助交警疏导交通;居民居住密集区,夜间增设照明装置;)

对板底脱空部位的空洞,采用从地面钻孔注浆的方法进行基底处理。这是城镇道路大修工程中使用比较广泛和成功的方法。

六、土工合成材料

①土工合成材料的作用:加筋、防护、过滤、排水、隔离;具有足够的抗拉强度、较强撕破强度、顶破强度、握持强度。

②路堤加筋:提高路堤的稳定性。土工格栅、土工织物、土工网等土工合成材料均可用于路堤加筋;

③台背路基填土加筋(桥头地方的路基):目的是为了减少路基与构筑物之间的不均匀沉降;加筋材料,土工网和土工格栅;

④路面裂缝防治

Ⅰ、土工织物能耐170℃以上高温

Ⅱ、白+黑/黑+黑(旧水泥/沥青混凝土路面加铺新沥青混凝土面层)

a、对旧砼路面进行外观评定和弯沉值测定,确定加铺方案;

b、旧路清洁整平;

c、土工合成材料(玻纤网、土工格栅)张拉,搭接固定,洒布粘层油;

d、按设计或规范要求铺筑新沥青面层。

七、冬雨季施工质量保证措施

(一)1、雨期施工质量控制(通用)

(1)加强联系,掌握天气预报,安排在不下雨时施工;

(2)调整施工步序,集中力量分段施工;

(3)做好防雨准备,在料场和搅拌站搭设雨棚、可移动罩棚;

(4)建立完善的排水系统,防排结合;加强巡视,发现积水、挡水处,及时疏通;(5)道路工程如有损坏,及时修复;

(6)留好排水横坡,横坡率2%—3%,整平、压实;设置截水沟。

2、路基雨期施工

(1)土路基,要快速施工,分段开挖,切记全断面开挖或挖段过长;

(2)挖方地段要留好横坡,做好截水沟;坚持当天挖多少、填多少、压多少、完成多少;因雨翻浆地段,要换料重做;

(3)填方地段,应按2%—3%的横坡整平压实,以防积水。

3、基层雨期施工

(1)对稳定类基层材料,应坚持拌多少、铺多少、压多少、完成多少;

(2)下雨来不及完成时,要尽快碾压,防止雨水渗透;

(3)水泥稳定土,降雨时应停止施工,已摊铺的水泥混合料尽快碾压密实;

(4)在多雨地区,应避免在雨期进行石灰土基层施工;

(5)遭雨淋的水泥碎石稳定粒料,拉回拌合场重新量测含水率,重新加料,重新拌合,重新摊铺,重新碾压

4、面层雨期施工

(1)沥青面层不允许下雨时或下层潮湿时施工;

(2)水泥混凝土路面施工时,应勤测粗细集料的含水率,适时调整含水率,保证配比准确性;雨期作业各工序要紧密衔接,及时浇筑、振捣、抹面成型、养护。(二)冬季施工

通用措施:防冻、快速、保证质量,准备防冻覆盖、挡风、加热、保温等物资1、基层:石灰类,进入冬季前1-1.5个月停止施工;水泥类,提前0.5-1个月停止施工;

2、沥青砼面层

(1)城市快速路、主干路的沥青混合料面层在低于10℃禁止施工;次干路及其以下道路在施工温度低于5℃停止施工;粘层、透层、封层禁止施工;

(2)必须施工时,提高拌合、摊铺、碾压时的温度;运输覆盖保温,达到摊铺、碾压要求;下承层表面应干燥,无冰、霜、雪;采取“快卸、快铺、快平”,“及时碾压、及时成型”的方针;

3、水砼面层施工

(1)搅拌站应搭设工棚或其他挡风设备,混凝土拌合物的浇筑温度不应低于5℃;(2)水可加热到60℃,砂石可加热到40℃,水泥不得加热;

(3)砼拌合温度不高于35℃;拌合物中不得使用带有冰雪的砂、石料,可加防冻剂和早强剂,搅拌时间可适当延长;

(4)砼板浇筑前,基层应无冰、雪、霜,摊铺温度不低于5℃;

(5)尽量缩短各工序时间,快速施工;成型后,及时覆盖保温;

(6)养护时间不少于28d;

(7)砼板弯拉强度低于1MPa或抗压强度低于5MPa时,不得受冻;

(三)高温季节施工

1、水泥砼路面高温施工

(1)尽量避开高温季节施工,可选在夜间施工

(2)严控砼配比,必要时掺加缓凝剂和减水剂,掺加降温材料(刨冰、冰块);(3)加强拌制、运输、浇筑、振捣、养护、做面等工序衔接,尽量使运输和操作时间缩短;

(4)设临时罩棚,避免日晒;成型及时覆盖,加强养护,多洒水;

八、有关规定

1

2、特殊情况占用道路,经市政工程行政主管部门和公安交通管理部门批准,方可按规定占用道路;

3、经批准临时占用道路的,不得损坏城市道路;占用期满后,清理现场,恢复原状;损坏修复赔偿。

4其他:1、路基

10KM;单项工程合同≥5000万;目前国内市政工程的惯例,路基工程还应包括路面的底面层;

2、路面

20万㎡;单项工程合同≥5000万;

目前国内市政工程惯例,高等级路面工程主要包括中面层和上面层;

革命尚未成功,同志仍需努力,加油!

公路工程设计总结

xxxxxxxxxxxxxxxxxxxxxx建设工程 设 计 总 结 xxxxxxxxxxxxxx交通公路勘察设计有限责任公司 二O一二年一月

xxxxxxxxxxxxxxxxxxxxxx建设工程 设计总结 一、概述 xxx路属xxxx县城环城路建设工程的一部分,路线起点(桩号K0+000)与xxx线K73+070相接,路线终点(桩号K2+985)与xx线K173+820相接,总里程2.985公里,其中包括一座174.12米的xx 大桥。xxx路分两期工程建设,二期工程是在一期工程砂石路的基础上,重新进行勘察设计修建沥青混凝土路面。它连接了xx公路(省道)和xx公路(县道),是缓解县城交通拥挤的一条重要通道。我院严格按照现行技术规范,根据行业主管部门的批复编制了设计文件。 由于本工程是在一期工程的基础上进行设计,所以地地势平坦,比较容易设计。我院依据xxx县交通运输局的委托,于2011年1月提交了本工程可行性研究报告,并于2011年2月底完成初步设计工作。2011年4月xxx县交通运输局在xxx县组织召开了本工程初步设计审查会议。 会后,我院根据会议精神,对初步设计进行了修正。根据初步设计批复,我院于同年5月份提交《xxx县城环城公路(xx路)二期建设工程施工图设计文件》。

二、项目简介 xxx县城环城公路(西环路)二期建设工程设计里程为2.985km。本工程为设计时速60km/h的二级公路,路基宽度为12m,双向两车道。针对本工程位于城郊结合部的特点,本工程设有完善的交通安全设施,对部分路段的交叉口进行归并。 (一)设计标准 1、设计行车速度:60km/h。 2、横断面形式:路基全宽12.0m,其中路面宽11.4m,两侧各设0.30m的路缘石。相应的大中小桥为净11.40m+2×0.5m防撞护栏;涵洞与路基同宽。 3、设计年限:12年 4、汽车荷载等级:公路——Ⅱ级。 5、设计洪水频率: 1/100; 6、地震:地震动峰值加速度系数0.10。 (二)工程规模 1、道路工程 路基填方:106113m3,路基挖方:32677m3,挖石方:9752m3,软基换填砂砾:129266m3,沥青混凝土面层35950m2 ,水泥稳定级配碎石基层37301m2,水泥稳定天然砂砾底基层36315m2,路缘石366.1m3,单注式交通标志16块,双注式交通标志8块,路面标线1291 m2。2、桥涵及防护工程 主要工程量:钢筋:340.4吨,钢绞线17.8吨,混凝土:2551.1

公路工程年度工作总结.doc

公路工程年度工作总结 【篇一:公路工程年度总结】 g209 、g319 吉首绕城公路一期工程第1 标段(k0+000~k8+000 ) 2012 年度工作总结 山东省滨州公路工程总公司 2012 年12 月31 日 g209 、g319 吉首绕城公路一期工程 第1 标段2012 年度工作总结 g209 、g319 吉首绕城公路一期工程自2012 年3 月开工以来,在 指挥部的正确指导下,通过全体员工共同努力下,积极进行施工准 备,建立健全各项管理办法与管理机构,严格技术服务、质量管理 和安全生产,在工程技术、质量、安全等诸方面都取得了好的成绩, 基本上完成了2012 年度的施工任务。为g209 、g319 吉首绕城公路 工程的全面施工打下了良好的基础。下面就2012 年度的技术、质量、安全方面进行总结: 一、工程概况: 本标段是g209 、g319 吉首绕城公路一期工程第 1 标段,线路起于 吉首市二炮台,桩号为k0+000 ,止于吉首市雅溪冲隧道,桩号为 k8+000 ,全长8000m 。本段公路为二级公路,k0+000-k6+000 路 基宽度为15m ,k6+040-k8+000 段路基宽度为12m ,k6+000- k6+040 段为路基宽度渐变段。 本标段为路基标段,主要工程数量为路基土石方、路基防护、路基 排水和桥涵这五个部分。路基土石方中挖土方75541m3 ,挖石方523076 立方米,填土方16655 立方米,填石方29326 立方米。路 基防护工程10566.7m3 。路基排水6862.8m3 。桥梁 3 座,k1+402 钟家寨中桥拆除重建,k5+086 乾城大桥桥面系整修,k6+641.5 雅 溪高架桥为新修。钟家寨中桥和雅溪高架桥基础均为桩基础,下 1 本标段合同总价为45315020.55 元。二、驻地建设及人员到位情况 本合同段项目部设置于雅溪吉首市财校院内食堂二楼,内设综合办 公室、工程部、合约部、财务部、质检部、安保部、材设部、会议 室、食堂。人员均按投标人员到位(详见人员组织机构图)。 2 三、技术工作方面:

公路工程设计工作报告及施工总结

公路工程设计工作报告 工程名称:贵溪市河潭埠垦埠殖场2015年度国有农、林场沥青(水泥)路建设项目 工程地址:A、大马岗至佛里桥(全长3.7公里) B、圳畔分场-四队(全长0.6公里) C、四队-瞭望台(全长0.4公里) D、二队-小学(全长1.2公里) E、五队-葛家(全长1公里) 报告单位:江西省中鄱工程咨询有限公司 报告日期:二0一六年十一月一日

一、概况 1、任务来源及依据 (1)江西省交通运输厅《关于印发2015年全省农村公路建设项目库项目的通知》赣交规划字【2015】18号。 (2)附件5:2015年全省农村公路建设车购税补助建议计划表(通国有农、林场沥青(水泥)路) (3)《贵溪市河潭埠垦殖场(圳畔至四队)(五队至葛家)(二队至小学)(四队至瞭望台)(大马岗至佛里桥)水泥路建设项目》委托勘测设计合同。 2、沿线自然地理概况 (1)地形、地貌、地质、气候特征 ①地形、地貌 贵溪市位于江西省鹰潭市西北二十公里处,拟建项目沿线地形地貌为微丘盆地,沿线多位农田、荒地、低矮山包、小河,局部分布少量沟渠、塘。以低丘陵及丘间盆地地貌为主,地形波状起伏,剥蚀残丘星散分布,断续成列,呈带状横刻于垄岗之中,路线走廊带总体地势为东高西低。 ②地质 项目区域地质地层以第四系冲洪积层、白垩系上统河口组砂岩为主。 ③气候

项目所在地属中亚热带温润季风气候区,气候温和,阳光充足,雨量充沛,无霜期长。在春季因冷暖交替,天气多变,汛期常有暴雨,有时酿成水灾,盛夏酷热,秋季天高气爽,往往有伏,秋旱发生,冬季较温暖,霜雪较少。 ④地震 依据“中国地震动峰值加速度区划图(江西部分)”,区内动峰值加速度<0.05g,即地震强度小于Ⅵ度区,据2003年江西省地震局、江西省建设厅编制和出版的《江西省地震参数区划工作用图》,线路场区属区域地震烈度<6度(地震动参数<0.05g)区。 3、主要技术指标的运用情况 (一)本项目采用技术标准和设计规范 ①《公路工程技术标准》JTG B01-2014 ②《公路路线设计规范》JTG B20-2006 ③《公路桥涵设计通用规范》JTG D60-2004 ④《公路桥涵地基与基础设计规范》JTG D63-2007 ⑤《公路路基设计规范》JTG D30-2015 ⑥《公路水泥路混凝土路面设计规范》JTG D40-2011 ⑦《公路工程地质勘察规范》JTG C20-2011 ⑧《公路工程质量检验评定标准》JTG F80-2004 ⑨《公路水泥混凝土路面施工技术规范》JTG F30-2014 ⑩《公路工程抗震规范》JTG B20-2013

道路工程师工作总结

道路工程师工作总结 总结是对自身社会实践进行回顾的产物,它以自身工作实践为材料,采用的是第一人称写法,其中的成绩、做法、经验、教训等,都有自指性的特征。一起来看看道路工程师工作总结,仅供大家参考!谢谢! 道路工程师工作总结1 从2008年7月参加工作以来,对于单位制定的各项规章制度,严格遵守,严从律己,宽以待人。在工作中,不断学习,钻研,总结经验和教训,锻炼成专业技术和管理能力都熟的工作人员。从事过桥梁,涵洞,道路和水电工程等得施工,在施工中,职业道德管理和专业水平等方面都取得了成绩,总结如下: 一.政治思想 在政治上,严格要求自己,积极参加各项活动,认真学习贯彻马列主义、毛泽东思想,以邓小平理论和“三个代表”重要思想为指导,深入贯彻落实科学发展观,时刻保持大局意识和组织观念,工作上以事业为重,不计个人得失,把事业和广大人民群众的利益放在首位,努力实践全心全意为人民服务的根本宗旨。在工作中吃苦耐劳,积极主动,作风踏实,勤于思考,讲求效率,始终保持较强的敬业精神和奉献精神,奉献自己的微薄力量。 二、工作态度和职业道路 从参加工作以来,对工作勤勤恳恳,任劳任怨,有始有终。

对于再苦再累的工作,坚持完成,从不计较个人得失,不管在寒风中,烈日下,坚守自己的岗位,完成自己的工作,保证在工作中不出现错误,看着工程圆满竣工,就心满意足,觉得曾经付出的汗水没有白流。 作为一名工程和施工人员,应有高度的责任感,对工程建设的各个环节根据技术人员的交底做出周密,细致的安排,并合理组织好劳动力,精心实施作业程序,使施工有条不紊地进行,还要时刻不忘安全和质量,把好每一个关口,做到不违章,不玩忽职守,施工做到安全,优质,低耗;同时还应严格按图施工,规范作业,做到文明施工。 三、专业知识 在施工中,掌握了常用建筑材料的性质和质量标准,一般建筑结构的基本构造,材料的实验方法及计算方法,也学习到了一定的质量管理知识,同时我也不断地学习文化知识,掌握规范,标准,把规范,标准应用于工程建设中,不断地总结经验和教训,在每一个施工点,施工面验收时,认真做好工程记录,经常分析和阅读其他专业人员的工程验收记录,学习并发现自己在工程建设中存在哪些问题,哪些方面值得提升,哪些方面值得继续发扬。 从三年的工作中,感到知识和实践经验才是用来武装自己的最好武器,在以后的学习和施工中,不断学习,积累施工经验,把理论和实践结合起来,肯定会把我造就成合格的施

市政道路设计总结

本篇是写市政道路方面的,公路的偶不太懂!!!谢谢!! 本篇只适合新手,刚开始做设计的画图的人员(其实设计就是画图的...) 2011年工作总结 经过一年的工作和学习,我的能力和水平得到了一定的提高,但还存在明显的不足。在工作中,我不断总结失败和教训和成功的经验,将一年来市政道路工程工作中体会到的总结如下: 一、工作方面 (一)项目投标 1.首先,认真阅读标书!!根据标书内容安排人员和任务以及完成的时间。完成时间应该比开标日期提前至少两到三天,由领导检查并最后调整和修改。 2.技术标部分: 统一各自字体、平面图出图比例、出图深度(出图内容)、道路名称、封面、扉页、日期、内容字体、出图风格。 由投标负责人或指定他人统一制作图框和图签(图框字体、页码字体等均要统一)。 规定各自投标项目所涉及的专业,由相关专业负责人各编写一段简要说明,最后由写说明的人汇总。 认真阅读地形图,注意和道路主线的关系和需要设计结构的地方。 与各专业的设计人员随时沟通。 围标:最好一人做一个标书。并且要2-3人多次检查各处细节,切莫疏忽大意。一人做2个标书时,应该分开做,先做完一个,再做另一个,避免混着做。一人做完,另一人检查。 做完技术标和商务标记得刻盘!!!根据招标单位单独或一起封装。 (二)项目方案 1.项目准备: 在方案时期,拿到甲方提供的地形图和规划后,首先认真阅读地形图,注意电线、

电线杆、铁塔、光缆(国防光缆)、现有管道(雨污电气)、房屋建筑、原有结构物(涵洞、桥梁、挡墙、护坡等)、水渠、河流河沟、沟壑、水(鱼)塘、水田、地形高低走向等对规划道路的影响,有问题及时与业主沟通处理方案。并在总说明中相应的说明。 光缆、燃气、电力等重要管道线路应在平面图中特别标识,并在总说明注意事项中说明。 需要勾汇水面积确定涵洞位置、型式、大小时应及时和排水设计人员沟通。 搜集与项目有关的各种历史、水文、地质资料,包括业主方面各个负责人的联系方式、单位详细名称、地址、QQ,电话等。 各部门紧记出图日期,并留出足够的时间保证内部审图和修改。 项目负责人统一制作封面、图签。图签统一采用外部参照型式。 2.项目: 2.1 首先出道路平面图。 2.1.1 处理地形图: 第一种方法:将地形图全部处理为颜色8(其它灰色均可,根据单位规定),转化地形点和等高线为道路软件识别的模式。此种方法可以知道每个图层都什么数据,但是如果原地形图不规范,图层很繁多复杂,则关闭和打开地形图时很繁琐。第二种方法,首先关闭地形点和等高线图层,将其他所有数据均刷层到新建地形图图层(此方法适用于不标准图层繁杂地形图),然后将地形点和等高线转化为道路软件识别的模式。此方法便于图层管理,但不便于专门查找原图层中某类数据。处理完地形图可运行PU命令清理无关的数据。 2.1.2 平面出图: 首先出道路平面图之前,根据项目规划确认道路等级和设计车速,认真检查规划道路的中线是否有不合理的地方(规划只做半径,不做缓和曲线),根据项目实际情况对规划中线进行微调,尤其是半径取整数(如甲方要求不得改动中线则不调,并由甲方说明原因),对需要做缓和曲线的地方加缓和曲线。根据设计车速和圆曲线半径设置道路加宽。 交叉口按根据道路等级进行拓宽和渠化处理。 斜交交叉口缘石半径应在规范内尽量取大。 立体交叉布设匝道时应充分考虑净空、竖向设计。 平面图中应简易标识出桥梁、涵洞、挡墙等结构物的位置、范围、型式等信息。平面调好之后发给业主看看,有问题及时沟通和修改。 方案平面进行最后的平面标注、布置,按桩号分平面图(普通道路按1:500分图,

市政道路施工工作总结

工作总结 一年的时间转瞬即逝,在过去的这段时间里我不断丰富自己的专业知识,凭着求真务实、踏实肯干的工作态度,在实践中不断探索,在经验中积极发展,不断提高自己的工作能力。在各个项目完成的同时,我也在逐步完善自身,也在一定程度上成就了自我。 一年来,我在工作上做出了努力并取得了一定的成绩。我分别参与了XXX工程,并在施工过程中积极总结有了很大的收获,现主要对摊铺完底层沥青后的检查井施工做简述。 其主要施工工艺:施工准备—测量划线、割缝—井边结构破除、清理—底层混凝土浇筑—井盖座安装调平、预埋锚筋—上层混凝土浇筑—混凝土养护 施工方法:1测量划线、割缝:根据现场标示,确定检查井位置。用划圆工具以井中为圆心,将检查井边用粉笔画圆。要求距离井盖边为50cm。人工用无齿锯沿线切圆,切割深度应≥3cm。切缝机应加设防尘罩,另需设置隔音棚。 2井边结构破除、清理:用风镐将检查井周边道路结构破除,应避免破坏边缘及对检查井井圈的冲击。破除深度应至路基顶面,下底破碎宽度为40cm,且无松散结构。将检查井覆盖取出。槽底松散层彻底清理干净,露出坚硬基底。 3底层混凝土浇筑:混凝土浇筑前要做好防止周边路面污染的措施。浇筑时用镀锌铁板制作的内模固定在井口(内模建议厚度1mm,如厚度较大不易将模板从井内取出)。内模直径检查井井内直径为准

可进行调整。浇筑完毕,先用混凝土振捣棒进行插捣,插捣时应注意快插慢拔,然后用平板振动器进行振捣抹平,混凝土浇筑应饱满密实。浇筑顶面高度距设计路面15cm。 4井盖安放调平:用检查井专用起落支架将检查井井圈固定,将井圈放入井内混凝土上,进行位置、标高调整,并用大锤将井圈敲打坐实,至支架与路面紧密接触。井圈安装完毕后,插入固定锚栓,每座井4个,均匀安放。支架安放方向应顺道路纵坡方向,且保证检查井井盖开启方向应与来车方向相反。检查井井圈顶标高与道路纵坡、横坡标高顺接。井圈安放结束后,用5m线绳采用井字拉线法压井座对井圈高程进行复核。 5上层混凝土浇筑:上层混凝土浇筑厚度9cm,浇筑高度距设计路面6cm,用平板振动器进行振捣至出浆,混凝土浇筑应饱满密实。浇筑完毕后,再次拉线复核井座顶面。井周砼用木抹抹面、拉毛,不得压光。完毕后需进行检查井井内1:2水泥砂浆抹面,范围为井盖下部30—50cm的井筒,抹面厚度2cm,抹面应压实,圆滑平整。 6混凝土养护:采用锥形帽及检查井警示牌将检查井进行围护,在混凝土养护阶段应禁止机动车进行碾压,养护期间定期洒水。 当然施工过程中我或多或少的遇到了些问题,但是也都在大家的帮助下得以解决,令我受益匪浅。XXX工程是另一个我记忆深刻的工程,身处交通要道的XXX路决定了我们的大部分施工是在夜晚,看着大家能够不分昼夜的奋斗在前线,自己身处其中也是备受鼓舞。这个工程让我深刻的了解了沥青的摊铺以及人行道的铺装。摊铺沥青

公路工程技术工作总结

篇一:公路施工技术人员个人总结 公路施工技术人员个人总结 xx年我们检测公司经历了实验仪器标定、计量认证复检、资质证书换证等工作。当经理这些工作时偶尔会感到疲惫和辛苦,但我从中也学到了很多以前不知道的比太明白的计量认证资质认证等方面的相关知识,是自己在这方面得到了及时的充电,更使自己感到了对这些知识的欠缺,促使自己加快学习的步伐,让自己在这之前进的队伍中不掉队、不落伍。 xx年公司领导安排我和同事一起去郑州培参加培训,虽然培训只有短短的几天时间,但是自己还是感到受益匪浅,也体会到以前工作方面的粗心大意。其实监测工作并不难,贵在细心、细致、坚持、用心去做,敢于尝试,就能从那些实验方法中悟出它的原理,吃透其中的方法步骤。授课老师抓重点讲要点一字一句的讲解学员不明白的地方,等我们懂了以后才感到试验就像一层窗户纸,等你捣透以后才知道原来是如此的薄,试验检测工作也没有想象的那么复杂,那么深奥。 以前刚接触试验检测工作时,感到乏味无聊,并且以为天天是跟沙子,水泥,石子,钢筋打交道,有什么好干的呢?但是随着一点一滴的深入了解掌握熟悉以后,我就有了兴趣,有了激情。而且对试验检测工作的深入我也愈来愈感到自己对实验知识的欠缺,迫使自己对新知识,新方法的学习,熟悉。我也从这些小事中体会到了一个道理,任何事情只要肯干,肯学,能静下心来钻研就能从一些乏味的工作中炸到快乐。工作不能单单认为是一种体力劳动,更要学会下感受工作,只有从心底上爱上这份工作,接受了这份工作,才能把这份事业干好,才能干一行爱一行,才能把人生的价值体现出来,发挥到极致。综合以上自己的心得体会和工作中的实际情况,我对2012年个人工作做了如下计划: 1、了解新实验方法,抽时间加油学习,了解,并对更新的试验规程及规范做对比,做测试从中体会其原理和改编过程。 2、检测室的日常工作,保持仪器运转正常,室内卫生整洁干净,委托试验按时保质完成。 3、悉但不长做的试验加以练习,消除个人浮躁心理,不能让自己会了新的实验忘了老的试验。 希望个人在新的一年里完成计划,不留遗憾,吸取教训,要用攀高峰!也祝愿公司在新的一年里有更大更好的收获和效益! 篇二:公路工程专业技术工作总结简介 工作总结 一、丰富的专知识是从事专业技术工作的前提 本人自参加工作以来,一直从事公路测量、公路设计、预算相关的专业工作。在几年的工作实践学习,使本人积累了一定的专业理论知识。先后从事公路测量、公路设计、预算。作为一名工程技术人员,在工作中要做好计划,合理安排各个工序和生产要素。提前准备后续工程所需要的人力、材料设备、技术准备、外围关系等等。确保在后续工作实施时,不手忙脚乱,不缺东少西,不

公路工程工作总结(1)

公路工程工作总结 第一篇:公路工程施工工作 回顾走过的2013年,今年所完成的各项具体工作: 压浆:焦克路、丰收路压浆 验收:常付路ii期(三阶段)方西路竣工验收 监理:孟州地方道路桥梁十一标 试验:连云港部分工程试验 以下为今年的工作总结: 压浆 再近2各月的压浆工作中,辛酸苦辣甜什么都有,总结如下: 再施工组织上,使自己认识到,事情都需要人去做,但是不同的人,做不同的事。认清自己的位置,合理的安排工作分配,这就需要有个合理的人员分配,各负其责,在做个周密的施工从:材料、机械、人员、组织安排做好详细的准备工作。要比只知道埋头苦干,什么都做,没有方式、方法,没有合理的分工,那样做事更能事半功倍。 在工作中,在遇到问题时,在解决问题时,不是一味的去做、去解决、去完成某件事情。而是要去学习做这件事情的“方法”,只有先将“方法”系统的认真的去分析,去体会,明白了,理解了,掌握了。再去做事情剩下的那就是功夫的问题,在去做时侯,按照正确的方法,就能明确自己的方向

和任务,就可以思路清晰,目标明确,主次把握得当,这样在做什么事情,就会事半功倍。 在压浆过程经历了3年了,随着时间的考验,在施工工艺上,技术上逐渐的变得更加成熟,更加完善。 压浆工作平台组建的完善,原来需要构建复杂的拌合站已经被移动的灵活的搅拌车代替,免去了场地的租用,材料的堆放污染、场地改造之类的费用,剩去了原来庞大的机械设备的采购,安装,调试维修,减少了拌和站工人工队伍,省去了运输车辆,使拌合环境与压浆现场同步可以根据需要合理安排材料的拌合、调整,减少了运输时间,距离,以及在运输过程中的污染浪费,还可以根据情况直接调整材料以及拌合好的材料及时进行二次拌合最大限度的减少浪费合理的运用所有原材料。 笨重的压浆设备重新合理的安排次序,更换平台操作平台,全都上上轨道消除了原来场地受限,移动不便,施工不方便等困难,同时也减少了在压浆过程以及移动过程需要调动庞大的人员配备,使施工队伍人员得到很大程度的精简,现在在拌和站和压浆全部人员总工只需要十几人的小团队作业。同时人员更加集中,管理更加方便,也可以根据具体的工作合理分工调配,使人员劳逸结合,提高工作效率。 在成孔方面,也进行了,工艺的改进,原来使用人工成孔的时代已经过去了,现在全部使用机械成孔,基本看不到很

公路工程管理人员工作总结

公路工程管理人员工作总结 本人xxxx,男,xxxx年九月二十八日出生。XX年毕业于xxx交通职业技术学院,在校期间,xxxx年获得国家助学金,XX年在赤大高速、赤通高速从事工程施工测量、工程监理、试验室工作,本人从XX年至今一直从事公路桥梁工程技术工作。通过近四年的实践工作,取得了一定成绩。下面是在专业技术方面的工作总结,以便评审组织审查。 一、丰富的知识是从事专业技术工作的前提 本人自xxx年参加工作以来,一直从事公路桥梁建设、公路工程相关的专业工作。XX年,本人考取xxx交通职业技术学院公路工程与管理专业,三年的学习,使本人积累了丰富的专业理论知识。在xxx年获得实验员证书。先后从事公路养护,公路桥梁建设,工程技术管理,赤大高速、赤通高速工程施工测量、工程监理、试验室,参与了水泥砼路面破板修复工程,任技术负责人,s102线杨树湾至丰镇段二级公路测量,s208二级公路路面改善工程,期间担任技术负责人,还参与了乌兰察布公路工程处科研项目——旧砼路面不同加铺层结构设计试验。任该项目技术负责人.

二、勇于创新,总结经验。专业技术工作水平在实践逐步提高 xxxx年x月参与了xxx二级公路路面改善工程建设,在该项目中,任技术负责人,对在水泥稳定砂砾机械化施工中,机械配备,材料用量及控制,工艺流程及工程质量控制起到了良好效果。总结了《沥青路面春季翻浆处治方法及要点》,在春季雨水过多,不利于沥青路行车的状况下,主要采取三种处理措施:(1)开挖路肩明沟:春初翻浆路段两侧路肩上每隔6-8开挖一道横向明沟。及时排降除路面水份。(2)挖横断面或路基明沟,不致使路面积水。(3)挖渗水坑,在易于翻浆的路段,挖成直径20-40cm左右的坑,人工定期掏出坑积水。近几年工程水毁主要有路基沉陷,路基坍塌,桥梁破坏,防护与加固工程损坏等类型。公路水毁要以预防为主,及时清除水毁隐患,防患于未然,只要能从公路的设计、施工、养护等方面重视水毁,采取措施得当,公路水毁将会得到有效控制。 三、敢于探索,理论结合实践,专业技术工作成绩显著 xxxx年十月,担任水泥路养护工程队技术员,在xx县公路管理局列养里程中,国道二级水泥砼路面有49km,省道

道路毕业设计总结

竭诚为您提供优质文档/双击可除 道路毕业设计总结 篇一:公路工程毕业设计总结 毕业设计总结 公路运输是国民经济的命脉,是经济建设不可缺少的重要基础设施,对经济建设有着巨大的的影响。但公路工程因其投资大,建设周期较长,地质变化复杂,不可预见因素较多,所以必须对其建设投资进行评估对各个阶段进行预算控制。因此工程造价工作显得尤为重要。公路工程量清单预算编制作为工程造价的重要部分、作为国家管理基本建设经济活动的重要工具具有这不可替代的作用,是造价人员必备的素质之一。因此此次毕业设计所选择的公路工程量清单预算预算编制不仅巩固了我们所学的工程造价这门课的知识,使我们发现了平时学习中的不足,还将计量、结构设计与施工技术等所学的公路桥梁知识连贯在一起,完善了知识体系。为以后从事造价工作打下了坚实的基础。 毕业设计对于每个大学生来说是一门必修课程,在大学这一个求学阶段只有一次。毕业设计也是老师检验一下我们

的真正的实力和潜力。因此尽全力完成这次毕业设计,为美好的大学生活画上圆满的句号。毕业设计跟我们平时上的基础课或者是专业课不同,它是一个课题,要用到很多综合性的知识,最重要的是让学生体验一下做科学研究的整个过程。毕业,最重要的一个过程,最能把理论知识运用到实践当中 的过程就数毕业设计了。 随着毕业的日子临近,毕业设计也随着接近了尾声,经过近一段时间的努力,我的毕业设计终于完成了。这次的毕业设计相对于以前的课程设计,有所不同,知识涉及面广,资料比较完整,工程规模大。毕业设计不仅是对前面所学知识的一种检验,而且也是对自己能力的一种提高。通过这次毕业设计,使我明白了自己原来的知识比较欠缺,自己要学习的东西还很多。通过这次毕业设计我才明白我们以前所学到的东西只是停留在表面,并让自己知道在以后的生活和工作中都应该不断去学习,不断努力去充实自己。 这次我选择的毕业设计课题是梧州至柳州高速公路合 同段施工组织设计及工程量清单预算编制。毕业设计的任务给我们近一年的时间用来完成毕业设计的任务,其实说来毕业设计的难度不大,但是毕业设计牵涉到的范围特别广,涉及的知识面比较多,对我们来说还是有很大的挑战性的,最重要的一点是我们的毕业设计是要在外顶岗实习期间完成的,在这段时间里面没有老师的指导,也没有同学之间的相

市政道路工程工作总结

年度市政公路项目工作总结 ****年是****建筑安装有限公司在市政公路项目建设方面取得可喜成绩的一年。在****集团和公司各级领导的正确领导和亲切关怀下,市政公路项目紧紧围绕公司全局发展战略,严格按照公司市政项目建设“高标准、严要求、重细节”的管理理念,积极转变思想观念,端正工作态度,创新工作思路,围绕项目年度工作计划,狠抓管理形成合力,统筹协调稳中求进,着眼发展打好基础,以高度的责任心和使命感做好项目管理工作,克服种种困难加快项目进展,积极竖立****建筑公司的良好形象。现将一年来市政公路项目建设情况和明年的工作计划汇报如下: 一、2013年完成的主要工作 2013年市政公路项目在建工程四个,即******市政工程、***一级公路(三标段)、***路市政工程和****路三期市政工程。***一级公路(三标段)于****年**月*日通过专家组竣工验收,****市政工程项目现已进入收尾阶段,预计***年初竣工,东城路城市主干道为201*年元月份新开工项目,预计201*年7月竣工,城乡路三期城市主干道于8月19日举行开仪式,到目前为止,仅完成征地工作,房屋拆迁、高压铁塔迁移仍未启动,工程施工还没有正常展开。 **一级公路三标段路线全长6.0Km,双向六车道,工程包括路基、路面、防护等工程,完成总工作量*****万元,其中201*年完成**00万元;****园市政道路及场坪工程施工面积约35万平方米,截止12月底已完成总工作量10500万元,其中2013年完成6500万元;东城路线路全长2.657Km,工程包括路基、路面、绿化及市政综合管沟工程,现已完成路基土石方118万立方米,完成雨、污排水管网5220米,完成工作量3000万元。三个项目均严格按照合同约定完成各项施工任务,全年市政公路项目累计完成工作量14700万元,没有出现非正常的工期延误,施工质量能严格执行国家现行施工技术规范要求,工程质量全部合格,没有出现质量安全事故。 为确保市政公路工程各项管理目标的实现,我们主要采取了以下措施,确保工程建设的稳步推进: 1、以人为本,持续改进,积极创新项目管理模式 科技兴企,人才强企。以人才的培养和引进作为做好工程首要条件,在项目管理过程中,根据市政公路施工战线长、管理协调难度大、点多面广的特点,积极探索创新管理模式,为项目的顺利推进起到良好促进作用。 (1)从狠抓项目内部管理入手加强队伍建设。根据各项目部工地的施工特点和现场管理的需要,及时充实了施工技术管理人员,确保施工技术管理人员的配置符合工程建设的实际需要。积极关心和改善员工的食宿条件,努力为员工创造良好的工作环境,丰富员工的业余文化生活,提高员工的满意度;加强对参建人员进行技能培训,提高员工的现场管理能力和专业技能水平,增强员工的团队意识和集体荣誉感,促进员工的大局意识和服务意识,有效地发挥员工的凝聚力和创新能力。 (2)加强对施工劳务班组的调配,适时增加劳务班组和劳务人员,通过引进竞争机制,充分发挥劳务班组的积极性和主动性。根据施工现场的实际需要,要求劳务人员中技术工种占有一定的比例。加强对劳务班组的技能培训和职业健康教育,提高劳务班组的整体素质,切实提高劳动效率。 (3)不断加强自身建设,项目负责人带头执行公司的各项管理规定,做到身体力行,率先垂范,要求别人做到的自己先做到,要求别人不做的,自己先不做。在施工管理过程中,项目负责人经常深入各项目施工现场督促指导施工,研究制定关键部位重要工序的施工方案,在施工一线解决施工中出现的各种问题,在项目部起到很好的模范带头作用和示范引领作用。

《道路工程》课程设计总结

总结 在本次《道路工程》课程设计中,我们两人组团队共同完成了某三级公路线路设计,这其中主要包含了路线平面图、纵断面图、横断面图、直线曲线及转角表、纵坡竖曲线表、逐柱坐标表等内容的设计。经过近两个月的研讨、设计、修改和定稿,最终该三级公路线路设计总长934.166米,并在CAD海地软件的3D 模拟环境下顺利通车。 在整个课程设计过程中,我们有过开始的茫然与无从下手,也经历了熬夜加班不断补充知识、不断充实自我的过程。总之,通过本次课程设计,我们学会了不断学习以充实自我,认识到了团队协作在工作中起着举足轻重的作用,也让我们通过自己动手动脑,将课堂理论与工作实践相结合,并最终顺利地完成了《道路工程》课程设计。 如何求路面上某一点高程?在初始设计过程中,这一问题困扰了我们很长一段时间。在莫老师的建议下,我们团队尝试了利用海地软件辅助CAD进行设计。但与此同时,海地软件怎么使用又是一个“拦路虎”。在经过商议讨论后,我们从网上下载了海地软件的相关教学视频,从“零”学起,我们一边看视频不断补充新知识,一边应用该软件对三级公路路线进行设计。当遇到不懂之处,我们在团队讨论的同时,还就公路设计中的边沟规范、填方挖方具体设计等内容,请教了其他团队的成员。在经过一段时间的学习和不断吸取经验后,我们团队终于能很好地应用海地软件辅助设计,并成功利用软件中的三角形法求路面上某一点高程,帮助我们团队更快、更好地完成了该部分的道路设计。 十指握拳,方有力道。在不断学习充实自我的同时,我们还认识到了团队合作的重要性。简单的说,团队是一种精神,是一种力量,是我们能顺利完成课程设计不可缺少的一部分!在接到老师布置的课程设计后,我们两人小团队进行了讨论,并进行了明确而详细的分工协助。一个计算,一人画图;一人查阅资料,一个学习软件;一人描绘纵断面图,一人描绘横断面图……一个团队,一个信念,朝着一个共同的目标前进,这就是我们。 何为课程设计?在我们的认识中,这便是理论与实践相结合的过程。在莫老师的课堂中,我们学习了很多关于公路设计的知识,这让我们脑中有着很多“模型”,如何将模型具体化,这便需要课程设计的“真金”磨练。在课程设计中,我们重新温习并应用了很多课堂知识,比如说在路线选择中,我们查阅了课本,

公路工程工作总结

公路工程工作总结 本人***,男,一九**年一月**日出生。xxx院,xxxxx县公路管理局工作,从事公路大中修建设。xxx大学土木工程系函授班录取,xx年七月毕业,次年获得该校学士学位。本人从一九九七年至今一直从事公路养护、工程技术工作。通过近十年的实践工作,取得了一定成绩。下面是在专业技术方面的工作总结,以便评审组织审查。 一、丰富的专知识是从事专业技术工作的前提本人自xx年参加工作以来,一直从事公路养护、公路工程相关的专业工作。xx年,本人通过自学考取开汉理工大学土木工程系公路与桥梁专业函授班,三年的学习,使本人积累了丰富的专业理论知识。在xx改办评为助理工程师。我先后从事公路养护中、小修工程技术管理,xx平至xx二级公路路面改善工程,参与了水泥砼路面破板修复工程,任技术负责人,xxxx当大桥简支梁维修加固工程,207国道j标马市段二级公路路面改善工程,期间担任技术负责人,沙刘线接线路面改善工程,还参与了省公路局和长安大学科研项目旧砼路面不同加铺层结构设计试验。任该项目技术负责人,与同事一起撰写了《水泥砼路面破板基层处治方法》、《水泥稳定砂砾基层机械化施工要点》、《浅谈公路水毁的成固与防治》等学术论文。 二、勇于创新,总结经验。专来技术工作水平在实践逐步提高一九九七年八月参与了南平至章庄二级公路路面改善工程建设,在该项目中,任技术负责人,总结并编写《水泥稳定砂砾层机械化施工要点》,对在水泥稳定砂砾机械化施工中,机械配备,材料用量及控制,工艺流程及

工程质量控制起到了良好效果。在一九九八年孟溪大垸水毁调研工程后,总结了《沥青路面春季翻浆处治方法及要点》,在春季雨水过多,不利于沥青路行车的状况下,主要采取三种处理措施: (1)开挖路肩明沟:春初翻浆路段两侧路肩上每隔6-8开挖一道横向明沟。及时排降除路面水份。 (2)挖横断面或路基明沟,不致使路面积水。 (3)挖渗水坑,在易于翻浆的路段,挖成直径20-40cm左右的坑,人工定期掏出坑积水。同时还在市养护工作经验流会上作了《浅谈公路水毁的成固与防法》,总结经验。近几年工程水毁主要有路基沉陷,路基坍塌,桥梁破坏,防护与加固工程损坏等类型。公路水毁要以预防为主,及时清除水毁隐患,防患于未然,只要能从公路的设计、施工、养护等方面重视水毁,采取措施得当,公路水毁将会得到有效控制。 三、敢于探索,理论结合实践,专业技术工作成绩显著一九九八年十月,担任水泥路养护工程队技术员,在公安县公路管理局列养里程中,国道二级水泥砼路面有49km,省道公石线有49.5km,为了交通行车舒适,找出一条即经济又合理的水泥砼路面破板修复办法,通过实践观察发现破板的主要原因是基层不稳定造成的,影响基层不稳定的主要因素是雨水渗透到基层,在荷载的作用下,基层开始变形发生唧泥,对这种现象,我们为市养护科提出要加强对水泥砼路面进行缝养的建议,采用科学的缝养和高密度缝养材料,对遏制水泥砼路面的破碎起到了明显的效果,受到了市局的领导表扬。二00二年207年国道黑狗当大桥工字梁生生位移,桥面铺装板破裂,桥梁伸缩缝损坏,被省市专家确定为危

道路工程施工组织设计方案

A4 施工组织设计(方案)报审表 工程名称:安康今东物流园区室外工程 陕西省建设监理协会印刷

安康今东物流区室外道路工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 安康市康泰建筑工程有限公司

2017年2月12日 (一)编制说明及编制原则 一、编制说明: 1、陕西安康今东物流园项目道路工程施工合同; 2、陕西安康今东物流园项目道路工程施工图纸; 3、《城市道路路基工程施工及验收规范》(CJJ44-91) 4、《公路路面基层施工技术规范》(JTJ034-2000) 5、《公路路基施工技术规范》(JTJ033-95) 6、《公路工程质量检验评定标准》(JTGF80/1-2004) 7、《全国通用给水排水标准图集》(04S516) 8、《市政排水管道工程及附属设施》(06MS201) 9、《混凝土结构工程施工质量验收规范》(GB50204-2002) 10、《市政排水管渠工程质量检验评定标准》(CJJ3-90) 二、编制原则 根据工程特点,确定编制原则为:精心组织、科学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。

2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均衡生产,以确保工程施工总工期。 3、优化方案,减少投入 充分考虑本标段工程施工环境和工程特点,充分比选、优化,从工期、投入和施工干扰方面综合考虑,做到方案合理,切实提高工作效率,降低工程造价。 4、注重环保和文明施工,创文明、绿色工地 严格执行相关法律、法规,保护环境、保护文物,争创文明工地;合理规划施工用地,力求施工全过程对环境破坏最小,制定较周密的环境保护措施。 5、充分考虑各种施工界面的协调,处理好各种关系 注意搞好与设计、监理工程师及相关各承包商间的协调关系;为工程的顺利实施创造好的条件;注意搞好与工程所处政府及居民之间的协调关系,避免扰民和民扰事件的发生。 (二)工程概况 1、工程概况: 设计道路位于陕西安康今东物流园内,道路全长为368.251米,

公路工程的工作总结范文

一年来,我们在市交委、市指挥部的领导下,在社会各界的关心支持下,紧紧围绕年度工作目标,团结协作、艰苦奋斗、克难奋进、努力拼搏,在全线相继组织开展了“大战一百天”、“双月竞赛”、“大战四季度”劳动竞赛活动,采取了各种有效措施,掀起了全线的施工高潮,形成了比、学、赶、帮、超的良好氛围,有效地激发了广大参建人员的积极性和创造性,保证了各项任务的完成,为实现优质、安全、高效、按期建成##高速公路奠定了坚实的基础。现就一年来的工作报告如下: 一、XX年工作完成情况 (一)货币工程量完成情况 完成货币工程量#亿元,累计预计完成货币工程量#亿元。 (二)工程形象进度完成情况 路基土石方基本完成;小型构造物完成#;桥梁桩基、下构完成#;桥梁上构完成#。 二期路面工程招标完成,施工单位进场,驻地建设、试验室建设完成,拌和场建设完成,基层备料#万方,两个标段完成底基层试验段#,路面基层完成施工准备工作,开始基层施工。 房建招标完成,施工单位进场,开始施工。绿化、机电、交安招标启动。

二、主要做法 (一)统一思想,坚定信心 1、##公路自建设以来,得到了各级政府、省市领导和有关部门的高度重视,在行业管理、行业政策等方面给予了极大的支持。沿线地方各级政府给予了高度关注,实行专人专班现场督促工作,使施工外围环境得到了有利的保障,实现了工程建设的有序推进,有力的增强了我们建设好项目的信心和决心。 2、为推动各项工作的跟进,总监办坚持每周召开一次周例会,通报工作完成情况,布置周工作任务,加强了信息沟通和反馈,保证了上下统一思想、统一认识、统一步伐、统一行动。 (二)精心组织、科学调度 1、按照工期要求,对剩余工程量进行工期倒排,按旬、月、季、半年和总工期分层次分阶段抓好落实,力求工程建设协调有序、稳步推进。总监办按照目标要求制定详细合理的施工组织计划,督促各施工单位根据总体目标制定每旬、月、季的工作计划,再按施工计划确定投入的人员和设备,高监办每周检查一次计划的执行,驻地监理每天检查一次计划的落实,对没有完成任务的采取措施补救,确保每一天任务计划的落实。 2、进一步加强施工组织管理,加强施工调度工作,对未开工的断面抓紧开工,已开工的抓紧完工,保证不留施工空白点。

道路工程初步设计方案

1 项目地理位置图 2 概述 2.1 设计依据 10、国家有关政策、交通部及建设部有关公路与城市道路建设的现行标准、规范和规程。 2.2 工程内容简介 2.2.1 工程位置、范围、规模 1、工程位置 Xxx路位于综合产业区西南部,工程起点与xxx相交,终点与xxxx相交,沿线分别与3#路、4#路相交。 2、工程建设范围 根据设计委托书,本工程建设范围包括: (1)道路工程; (2)管网工程; (3)照明工程; 3、工程规模 道路全长5000米,设计速度:40km/h,红线宽度30米。 新建机动车道面积xxxx平方米。 2.2.2 对可行性研究报告批复意见的执行情况 根据本项目可研报告的批复意见,我院在初步设计过程中认真执行相关批复意见,积极与建设单位配合并沟通,优化设计方案,组织有关技术人员进行现场踏勘并开始外业测量工作,落实了可研报告的批复意见。 2.2.3 测设经过及设计过程简述 根据规划要求,多次进行汇报。并对道路横断面形式、道路结构等进行多方案比较,并进行了方案论证,确定了最终设计方案。此基础上形成了结论性意见。 2.2.4 工程分期建设的计划安排 2010年1月~2010年4月,完成勘察、设计工作; 2010年5月底前,完成征地、拆迁等前期准备工作; 2010年5月开工建设; 2010年5月~2010年8月,完成道路、管网工程的主体施工;2010年8月~2010年10月,完成道路面层施工;完成交通工程施工。 2010年10月建成通车,施工总工期6个月。 具体实施计划,以上级主管部门最后审批意见为准。 2.3 工程场地自然条件 2.3.1 道路现状 拟建地区内,现有骨架路网。 2.3.2 现状交通量及技术标准 根据目前的建设状况,大部分地块尚处在规划阶段,区域内路网还没有形成,现阶段交通主要为xx路沿线与xx沿线产生的交通,随着综合产业区一批重点项目的开工建设,区内交通量将呈几何性增长。 2.3.3 自然条件 1、气候特征 xxx于亚欧大陆的东部、太平洋的西海岸,地处北半球的中纬度。xxx三面环海,一面连接陆地,形成依山傍水的自然地理环境。本区属温带季风气候,并具有海洋影响的特点。其主要特征是冬夏风向明显交替,影响整个气候的变化。冬季主要受蒙古及西伯利亚冷高压的控制,多为偏北季风,气温较低,降水少。夏季受太平洋副热带高压的控制,盛行东南季风,气温较高,降雨多。春、秋两季则为过渡性变化气候。在季风气候的基础上并受海洋影响的情况下,本区气候总的特点是气候温和、四季分明,空气湿润,降水集中,风力较大。 2、气温、降水、风向 历年年平均温度10.08oС,极端最高温度36.7oС,极端最低温度-25.1oС。 历年年平均总降水量470.9mm;年平均蒸发量1866.5mm。 历年年平均风速4.4-5.4m/s;历年最大风速25m/s;全年最多风向SE、N;最大积雪厚度18cm;土壤标准冻结深度0.7米,最大冻结深度1.01米。 根据《建筑结构荷载规范》,本市基本风压0.50kN/m2,基本雪压0.30kN/m2。 2.3.4 工程地质资料 1、地形、地貌 千山余脉沿境内由东北向西南延伸渐缓,地势东北高、西南低。东北部低山重叠,山峰连绵,河流湍急,谷地狭窄;西北部及西南部丘陵低缓,溪流短小,谷地开阔;沿海岛屿坨礁密布,亦有开阔的海积平原;中部复州河、岚崮河中下游流域,有小范围的平原分

公路工程工作总结

工作总结 时光荏苒,自2011年5月参加工作以来,我从事公路工程专业工作以来已经有6年时间了,在这几年时间里,我体会到了公路工作的艰辛和快乐,由于我在大学学的是环境工程专业,跟公路工程相距甚远,刚刚参加工作时对这行一无所知,是单位的领导和同事给予了我足够的宽容、支持和帮助,才使我从当初的一无所知成长到了现在充分掌握公路工程知识,并且获得了丰富的施工经验和管理经验,这几年,我看到了很多,也了解了很多,同样也学会了很多,在领导的关心、指导和同事们的帮助、支持下,我严格要求自己,勤奋学习,积极进取,努力提高自己的理论和实践水平,较好的完成了各项工作任务,得到了各方面的好评。现将工作总结如下: 1、思想上,严于律己,自觉加强党性锻炼。 一直以来,我注重坚持学习中国特色的社会主义理论,深入学习党的会议精神,时刻关心我国的民主政治进程,在工作生活中注意摄取相关的政策,注重学习与工作有关的法律法规。通过上述学习,使我坚定了中国民主政治的信念,使自身的政治理论素养得到了进一步的完善。 几年来,认真学习党的重要思想,深刻领会其科学内涵。从学习实践科学发展观至践行党的群众路线教育实践活动,党的建设布局从三位一体到五位一体,始终坚持运用马克思列宁主义的立场、观点和方法论,坚持正确的世界观、人生观、价

值观,并用以指导自己的学习、工作和生活实践。热爱祖国、热爱党、热爱社会主义,坚定共产主义信念,与党组织保持高度一致。认真贯彻执行党的路线、方针、政策,工作积极主动,勤奋努力,不畏艰难,尽职尽责,任劳任怨,在平凡的工作岗位上作出力所能及的贡献。通过认真系统地学习党的基本知识和各种理论著作,进一步夯实了理论基础,提高了党性认识和思想道德素质。 2、业务上,认真学习业务知识,不断充实自己 工作日变日新,时时需要学习,处处存在挑战。不懂就学,是一切进步取得的前提和基础。在这几年时间里,我充分利用业余时间学习相关专业知识,并通过函授学习取得了土木工程的本科学历。 “多看、多问、多学习”是我的工作态度,单位、社会组织的各种培训都是我学习的好机会,这几年,我积极参见单位、社会组织的各种培训,对公路施工、养护、安全管理有了充分的认识。并通过基层劳动积累了一定的专业知识和生产经验,为自己以后的发展打下了坚实的基础。 3、工作上,勤奋努力,认真完成工作任务。 几年来,我始终坚持严格要求自己,努力作好本职工作,在工作过程中积极主动、认真负责、踏实肯干,严格遵守单位各项规章制度,服从领导听指挥,按规范作业,妥善完成领导交办的各项工作任务,逐渐在工作实践中成长起来。

相关文档
最新文档
