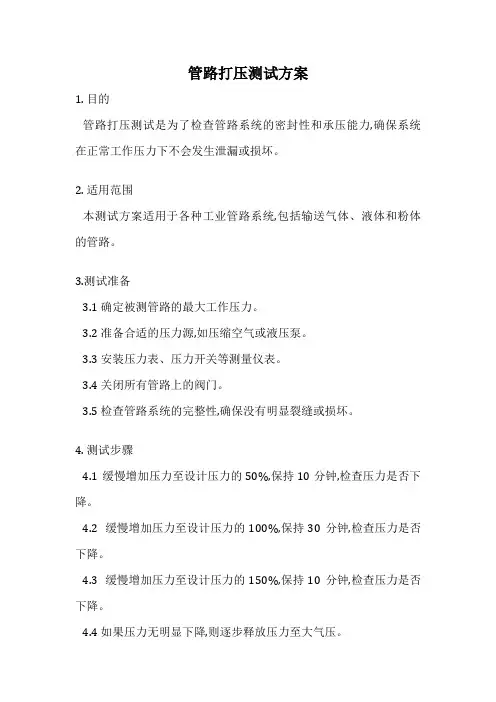

管道打压试压方案

管道打压试压方案
管道打压试压方案

CB01 施工技术方案申报表

(施工[2013]技案号)

合同名称:××××××××农村饮水安全工程项目编号:

说明:本表一式_____份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1 份。

×××××××农村饮水安全工程

×××××××公司

2013年9月

管道试压方案

××××××农村饮水安全工程管道安装现已全部完成,根据施工要求及规范需对已完成施工的管道进行打压试验,现根据现场实际情况对打压试验做出试验方案:

一﹑试验的基本要求:

1﹑管道试压就是管道工程中不可忽视的一个环节,管道试压常采用水压试验。根据场地实际条件,可利用的试压水源,组成管道系统的配件与附件(阀门、井室)的数量,管道各部位的高差情况等条件决定试压的长度。根据现场实际情况及地质条件,本段打压分为六段打压。每段长1300~5500米不等。

2﹑管道试验应做好安全措施,操作人员应按相关规定进行操作,管道内作为打压用水应就是清洁水源,冲排水不得影响周围环境及造成积水。

3﹑向管道内注水时,应缓慢进行,注水过程中沿途管线应设有排气阀,以免管道内存有气体,对打压试验造成影响。

4﹑管道打压合格后,管道方能进入并网运行。

二、管道水压试验前必须具备的条件

1、水压试验前必须对管道节点、接口、支墩等及其她附属构筑物的外观进行认真的检查。进行管道打压的管线所有的支墩应保证其凝固时间。

2、对管道的排气系统(排气阀)进行检查与落实。

3、本次打压在2#倒虹吸处有充足水源可以用以进行打压试验,先期冲水使用流量100m/h水泵进行冲水,在冲水过程中保持管道内气体顺畅排出,待管道内充满水后,确认管道内气体已全部排出,

使用3GP高压柱塞泵打压泵,进行打压试验。

4、试压管段的所有敞口及泄水阀应堵严,不能有漏水现象。

三、对试压管段的后背的要求

进行水压试验时,在水的压力的作用下,管端将产生巨大的推力,该推力全部作用在试压段的后背上,如后背不坚固,管段将产生很大的纵向位移,导致接口拔出,甚至于管身产生环向开裂,极易引起安全事故,必须加以重视。

1、试压后背必须设在原状土上,当土质松软时,应采取混凝土、钢筋混凝土墙、板柱或换土夯实等加固措施,以保证后背稳定。

2、试压后背墙必须平直与管道轴线垂直。

3、用天然土作试压后背时,要保留7—10m的沟槽原状土不开挖。

4、后背支撑的形式:用工字钢纵横交错排列紧贴于土壁上,用千斤顶支撑在堵头,千斤顶的数量可根据顶力的大小,选用6个千斤顶。当打压堵头安装到位后,使用工字钢进行加固,并焊接牢固,保证打压的顺利进行。

四、试压装置

1、压力表:弹簧压力表的精度不能低于1、5级,即压力表最大允许误差不超过最高刻度的1、5%。最大量程应为试验压力的1、5倍。为方便读数,表壳的公称直径不应小于150mm。且在使用前应校正。

2、加压泵:采用双柱塞加压泵。

3、加压泵、压力表应安装在试验段下游端部与管道轴线垂直的支管上。

管道试压方案

目录 1.工程概况 2.编制依据 3.试压条件及准备工作 4.试压介质 5.试压方法 6.管道的吹扫 7.排水措施 8.质量保证措施 9.安全措施 10.环境管理措施 11.投入人力、主要施工机械 12.施工项目部组织机构 13.压力试验管线分组 14.工艺管道试压工作危险性分析

一、工程概况 阳煤恒工股份30万吨/年甲醇制烯烃装置,烯烃裂解单元工艺 管道安装完成,根据规要求需要对安装完成工艺管线进行压力试验, 为了保证压力试验安全及质量,特编制此方案。 二、编制依据 1.阳煤恒工股份30万吨年PVC原料路线改造及20万吨年双氧水法 环氧丙烷清洁生产项目工艺管线工程施工图纸 2.《工程建设交工技术文件规定》 SH3503-2007 3.惠生工程(中国)提供的施工图纸等设计文件 4.《工业金属管道工程施工及验收规》 GB50235-2010 5.《现场设备、工业管道焊接工程施工及验收规》GB50236-2011 6.《石油、化工施工安全技术规程》 SH3505-2011 7.《施工现场临时用电安全技术规》 JGJ46-2005 8.《工业金属管道工程质量检验评定标准》GB50184-2011 三、试压条件及准备工作 1.已对参加试压及吹扫工作的施工人员进行了技术及安全交底。 2.管道安装除涂漆外,已按设计图纸全部完成且合格。 3.焊缝外观检验合格,无损检测已全部合格,检测报告齐全。 4.焊缝及其他待检部位尚未涂漆和防腐。 5.试验用压力表已经校验,并在检定周期,其精度等级不得低于1.5 级,表的满刻度值为被测最大压力的1.5~2倍,每个试验系统压 力表不得少于两块。

压力管道试压施工方案 -

许昌开炭炭素浸渍项目设备采购、安装 和调试项目工程 沥青夹套管道试压方案 批准: 审核: 编制:

目录 1. 编制目的---------------------------------------------------------------------------------2 2. 编制依据---------------------------------------------------------------------------------2 3. 工程概况-------------------------------------------------------------------------------- 2 4. 管道施工程序---------------------------------------------------------------------------2 5. 试压准备-------------------------------------------------------------------------------- 3 6. 施工机具-------------------------------------------------------------------------------- 3 7. 管道试压-------------------------------------------------------------------------------6 8. 管道吹扫--------------------------------------------------------------------------------7 9. 安全保证措施------------------------------------------------------------------------- 7 10. 质量保证措施--------------------------------------------------------------------------8

管道试压方案

管道试压方案 编制: 专业负责: 审核: 批准: 陕西化建第一公司 2015年04月10日

目录 第一章编制说明 (3) 第二章工程概况 (3) 第三章编制依据 (4) 第四章试压操作方法及流程 (4) 第五章管道系统的严密性试验 (4) 第六章管道系统的清洗 (6) 第七章试验用施工机具和手段用料 (8) 第八章质量保证措施 (9) 第九章安全技术措施 (9) 第十章危险源辨识、风险评价及控制对策表 (10) 第十一章试压组织机构 (14)

第一章编制说明 本方案适用于延炼-西安成品油管道工程铁路装卸及油气回收管道试压工作。吹扫、冲洗的流程及方案由开车单位和建设单位共同编制。 该装置包括:南、北区间管线、铁路装卸设施、油气回收装置、消防及给排水。 第二章工程概况: 2.1工程简介: 该装置装置共有各类管道24476米,阀门679台。主要介质有90#汽油、93号汽油、0#柴油、5#柴油、甲醇、MTBE、油气回收供油、油气回流、水、泡沫。装车能力为300*104t/a,其中柴汽油比为1:0.7;装车线为两条,采用DN200大鹤管装车。大鹤管由西安末站装车泵来油,经流量计由大鹤管电液阀控制为槽车装油。延长中立管线由中立油库装车泵来油,经过流量计由小鹤管装车,小鹤管卸车由小鹤管自带潜液泵经装油泵输往中立油库 2.2试验流程划分原则: 该装置由介质和压力等级来划分,共分为90#汽油(2.0MPa)、93号汽油(2.0MPa)、0#柴油(2.0MPa)、5#柴油(2.0MPa)、甲醇(2.0MPa)、MTBE(2.0MPa)、油气回收供油(2.0MPa)、油气回流(2.0MPa)、供水(0.9MPa)、供热(1.29MPa)、消防(1.6MPa),共计划分试压包8个。 注:编号YXCPY-艺-001工程联系单中设计院已回复工艺管道可按2.0MPa设计压力进行管道试压。2.3管道试验分为三个阶段: 第一阶段强度及严密性试验,第二阶段吹扫/冲洗,第三阶段泄漏性试验。 2.4试压的重点部位: 2.4.1 90#、93#汽油供油设计压力2.0MPa, 2.4.2 90#、93#汽油回油设计压力2.0MPa, 2.4.3 0#、5#柴油供油设计压力2.0MPa, 2.4.4 0#、5#柴油回油设计压力2.0MPa, 2.4.5 油气回收供油设计压力2.0MPa, 2.4.6 油气回流设计压力2.0MPa,

工艺管道吹扫试压方案

目录 一、方案适用范围 (2) 二、方案编制依据 (2) 三、工程慨况 (2) 四、吹扫、试压、严密性试验的顺序及工作安排 (3) 五、吹扫试压的原则和区域的划分 (3) 六、试验压力的确认 (4) 七、吹扫、试压应具备的条件 (5) 八、吹扫、试压程序 (6) 九、吹扫、试压组织 (8) 十、吹扫、试压注意事项 (8) 十一、质量保证措施 (9) 十二、技术交底 (9) 十三、HSE管理措施 (12) 十四、应急预案 (15) 十五、质量控制点 (18) 十六、管道吹扫记录表 (21) 十七、管线试压记录表 (22) 附图!(吹扫试压单线图)

一、方案适用范围 本方案适用杭州市燃气集团有限公司杭州市东部LNG应急气源站安装工程工艺管道的吹扫、试压工作。 二、方案编制依据 2.1、施工设计图纸; 2.2、《石油化工有毒、可燃介质钢制管道施工规范》(SH3501-2011); 2.3、《现场设备、工业管道焊接工程施工规范》(GB50236—2011); 2.4、《工业设备、工业管道绝热工程施工规范》(GB50126—2008); 2.5、《流体输送用不锈钢无缝钢管》(GB/T14976-2012); 2.6、《工业金属管道工程施工质量验收规范》(GB50184-2011) 2.7、《流体输送用无缝钢管》(GB/T8163-2008); 2.8、《压力管道安全技术与监察规程》(TSG D0001-2009); 2.9、《固定式压力容器安全技术监察规程》(TSGR0004-2009); 2.10《氮气使用安全管理规范》(QSY1366-2011) 2.11《城镇燃气输配工程施工及验收规范》(CJJ33-2005) 2.12、本项目的施工合同; 2.13、业主的相关标准和技术文件; 三、工程概况 3.1本工程为杭州市东部LNG应急气源站,工程杭州市下沙立交桥东北角,德胜快速路绕城高速收费站北侧,文汇北路西侧。本工程由中国市政工程华北设计研究总院设计。主要施工范围包括总图、10000m3LNG储罐区、LNG气化工艺装置区、LNG装卸区、综合辅助用房、放散管等工艺安装工程。 3.2建设单位:杭州市燃气集团有限公司 3.3设计单位:中国市政工程华北设计研究总院 3.4施工单位:浙江省工业设备安装集团有限公司 3.5监理单位:北京华夏石化工程监理有限公司 3.6质检单位:杭州经济技术开发区建设工程质量安全监督站 3.7低温管道采用304不锈钢管,高压管道采用20G流体无缝钢管,NG、BOG低

压力管道安装记录大全

压力管道安装质保体系活动内容及要求 发布日期:2011-04-25 浏览次数:35 压力管道安装质保体系活动内容及要求一、材料质量控制系统1、采购文件的编制和审批:采购文件是材料资源提 供的依据,材料责 - - 压力管道安装质保体系活动内容及要求 一、材料质量控制系统 1、采购文件的编制和审批:采购文件是材料资源提供的依据,材料责任人员应对管道组成件、管道支承件和焊接材料等重要材料的采购文件进行控制。对合同或设计中规定的材料要求应进行评审,并将评审结果列入采购文件。 2、采购:材料责任人员应负责组织对供方的评审和选择,建立合格方供方名册,并进行年度评审动态管理。同时应对材料货源及供应分工进行策划,要求材料必须从合格分 供方采购。 3、进货检验:材料质量控制系统应与检验系统共同配

合实施进化检验,包括本单位采购的材料和顾客提供的材料。材料责任人员必须对材料验收、检验记录实施控制。同时应在采购、检验和使用者之间开展内部沟通活动,相互通报材料的质量情况,进行分供方货和服务质量数据分析,为对分供方进行评审提供信息。 4、材料保管和维护:为对材料进行保管和维护,应具备必要的符合要求的材料库房和堆场等基础设施,并必须满足材料性能要求的存放条件和防护要求。材料责任人员应对存放条件及其监测仪表(如温度、湿度)和记录,以及材料的分区存放和防护状况进行有效的控制。 5、材料标识:必须严格实施材料标识程序。材料责任 人员应对材料标识程序的实施进行控制。 6、材料发放;应确定只有经过验收合格,标识清晰的材料才会发放到使用部门,材料紧急放行必须严格遵守程序。材料责任人员应对材料的发放记录和紧急放行进行有效 控制。 材料质量控制系统有关部门和人员应按照管理制度对发放到工程项目现场的材料进行检验和管理,确保材料的正 确使用和维护。

管道试压方案

管道试压方案 管道试压是管道工程中不可忽视的一个环节,管道试压常采用水压试验。根据场地实际条件,可利用的试压水源,组成管道系统的配件和附件(阀门、井室)的数量,管道各部位的高差情况等条件决定试压的长度。 一、管道水压试验前必须具备的条件 1、水压试验前必须对管道节点、接口、支墩等及其他附属构筑物 的外观进行认真的检查。 2、对管道的排气系统(排气阀)进行检查和落实。 3、落实水源、试压设备、放水及量测设备是否准备妥当和齐全, 工作状况是否良好。 4、准备试压的管段其管顶以上的回填土的厚度应不少于0.5M。(接 口处不填) 5、试压管段的所有敞口应堵严,不能有漏水现象。 6、试压管段不得采用闸阀作试压堵板。 二、对试压管段的后背的要求 进行水压试验时,在水的压力的作用下,管端将产生巨大的推

力,该推力全部作用在试压段的后背上,如后背不坚固,管段将产生很大的纵向位移,导致接口拔出,甚至于管身产生环向开裂,极易引起安全事故,必须加以重视。 1、试压后背必须设在原状土上,当土质松软时,应采取混凝土、 钢筋混凝土墙、板柱或换土夯实等加固措施,以保证后背稳定。 2、试压后背墙必须平直与管道轴线垂直。 3、用天然土作试压后背时,要保留7—10M的沟槽原状土不开挖。 4、后背支撑的形式:用工字钢纵横交错排列紧贴于土壁上,用千 斤顶支撑在堵头,千斤顶的数量可根据顶力的大小,选用一个或多个千斤顶。 三、试压装置 1、压力表:弹簧压力表的精度不能低于1.5级,即压力表最大允许 误差不超过最高刻度的1.5%。最大量程应为试验压力的1.5倍。 为方便读数,表壳的公称直径不应小于150mm。且在使用前应校正。 2、加压泵:采用多级离心泵。 3、加压泵、压力表应安装在试验段下游端部与管道轴线垂直的支 管上。

管道试压方案(修复的)

1、工程概况 --------------------------------------------------- 1 2、编制依据 --------------------------------------------------- 1 3、试压施工工艺程序 ------------------------------------------- 1 4、施工方法与技术措施 ----------------------------------------- 2 5、--------------------------------------- 季节性施工技术措施------- 4 6、试压进度计划 ---------------------------------------------- 5 7 、降低施工 成本措施 ------------------------------------------- 5 8、施工质量保证措施 --------------------- ---------- 5

—8 11 、劳动力配备计 划 -------------------------------------------- 9 12、施工机具、计量器具及施工手段用料计划 --------------- 9 安全、环境危害辨识表 1、工程概况 1.1工程名称及相关单位 1.1.1工程名称:安新三台污水处理工程 1.1.2工程地点:河北省保定市安新县三台镇 1.1.3建设单位:北京中环嘉诚环境有限公司 1.1.4设计单位:华诚博远(北京)建筑规划设计有限公司 1.1.5施工单位:河北大旺管道安装工程有限公司 1.2工程简述: 我单位负责承建的安新三台污水处理管道安装,共计管道延长米2900多米,介质有3种,材质分别有Q235、PE、UPVC给水等材质。管道施工基本结束后,现场管道具备试压条件,为确保管道试压工作

化工工艺处理管道试压方案.docx

目录 一、概述???????????????????????????2 二、制依据?????????????????????????2 三、前准和机具、材料准????????????????2 四、人配置?????????????????????????4 五、施工量控制???????????????????????5 六、管道系技措施及要求????????????????5 七、安全保措施???????????????????????6 附表 1 :管道系一表??????????????????8附表 2 :HSE估表????????????????????10

一、概述 本施工技术方案是为指导舟山和邦化学25 万吨 / 年芳烃抽提装置内的工艺管道压力试验工作而编制。本装置共分为50 个试压系统,试压系统表见附表1 二、编制依据 1、《石油化工剧毒可燃介质管道施工及验收规范》SH3501-2002 2、《工业金属管道工程施工及验收规范》GB50235-97 3、《现场设备、工业管道焊接工程施工及验收规范》GB50236 -98 。 4、《工业金属管道工程质量检验评定标准》GB50184 - 93 。 5、《工程建设交工技术文件规定》SH3503 - 2001 。 6、中国石化集团第二建设公司《质量手册》SCCG/QG1801 -2002 。 7、镇海石化工程有限公司提供的工艺流程图 8、设计修改单与工程联络单 三、试压前准备和机具、材料准备 (一 )系统试压前应具备的条件 1、试压系统内的管道安装工程全部按设计图纸要求全部安装完毕,安装质量符合有关

.规定,且焊口外观检查和无损检测合格。 2、试压系统内的所有管道组成件在具备以下条件的基础上,提交项目部技质人员进行 检查,合格后方可认为具备试压条件: (1)管材、配件、阀门、焊条等的制造厂合格证明书; (2)管材、配件的校验性检查记录或试验记录; (3)阀门试压记录; (4)设计变更及材料代用文件; 3、管道支架的形式、材质、数量和安装位置正确,焊接质量符合设计和规范要求。 4、特殊材质的工艺管线标识清晰。 5、工艺管线静电接地测试合格。 6、未经水压试验合格的焊道及其他待检部位应裸露,不得进行外防腐及覆土。 7、试压用的管子、管件、阀门及仪表必须检查和校验合格。 8、试验用的压力表已经校验,并在周检期内,其精度不应小于 1.5 级,表的最大满刻度为被测最大压力的 1.5 ~2 倍,试压时所用压力表不得少于两块。 9、试压所用的进水管路、排水管路及放空阀选择与安装合理,并有必要的排水疏导措 施。 10、不参与压力试验的动、静设备和流量计、调节阀、安全阀等仪表元件应予以隔离。 11、管道上的膨胀节已设置了临时约束设施。 12、试压管道的临时加固措施安全、可靠,临时盲板加装正确且均应悬挂明显标志,并 在试压流程图中予以标明。 13、气压试验用的肥皂水和喷撒容器已准备充足。 14、符合试压要求的液体或气体已经备齐,试压用水采用洁净水,奥氏体不锈钢管道用水试验时,水中的氯离子含量不得超过25mg/L 。

压力管道试压吹扫方案

中国核工业第设公司管理体系文件编号:CNEC-ZZFA-025 文件类型文件页数附件页数版次修订说明受控编号CP 文件标题: 子洲天然气综合利用存储调峰液化项目 压力管道吹扫试压施工方案 第1版2012.09.07 2012.09.07 版次完成日期实施日期编制校核审核批准 中国核工业第设

目录 1.目的 (2) 2.适用围 (2) 3.工程概况 (2) 4.编制依据 (2) 5.工作条件 (3) 6.施工技术参数 (5) 7.施工程序 (6) 8.操作细则指南 (6) 9.施工进度计划 (10) 10.吹扫试压注意事项及安全保证施 (10) 11.附录 (11)

1.目的 本方案描述子洲天然气综合利用存储调峰液化项目全厂压力管道安装后的系统试压、吹扫步骤和要求,使系统达到规定清洁度和强度试压要求,为系统调试创造条件而编制此方案。 2.适用围 本吹扫、试压方案适用于子洲天然气综合利用存储调峰液化项目围是生产装置、循环水、空压站区域所有工艺系统管道。工艺系统管道主要分为10大部分:脱CO2单元(210)、脱水脱重烃单元(220)、导热油单元(231)、冷冻盐水单元(234单元)、脱苯污水单元(235单元)、天燃气液化单元(240)、冷剂储存单元(250单元)、闪蒸气单元(260单元)、270储运单元(270)、火炬及公用工程单元(280单元); 3.工程概况 根据工程实际情况及以往工程经验本子洲天然气项目的吹扫试压采用全厂整体气压试验的方式,并遵循先吹扫后试压的顺序。试压前需要用临时管道将整个现场的管线全部连接在一起,并在每个压力等级分界点上加装盲板或用阀门边界隔离,气源来自仪表压空进气,压力到0.6Mpa时进行全厂的查漏,达到0.8Mpa 后,继续升压采用液氮泵进行加压以达到试验要求压力; 依据现场实际将将全厂的管道试压分为6个压力包(常压≦P≦1.0共8246米、1.2≦P≦2 共2518米、4.5≦P≦5.6 共4660米、P=6.4 共200米、地埋消防等管线≦1.6 共4000米、采暖管线≦0.6 共2300米);每到一个等级关闭相应的阀门,从低到高逐级进行关闭,在每个压力等级系统设置最少3-4块压力表以观测因阀门漏产生高压往低压串流的现象。如果遇到无法进气的系统可待其他管线试压完毕后用临时管线连接后对无法整体试压的区域进行试压。 4.编制依据 4.1中寰工程项目管理设计图纸(管道平面图、管道轴测图、PID工艺 流程图、管道命名表等施工图纸) 4.2《工业金属管道工程施工及验收规》GB 50235-2010 4.3《工业金属管道工程质量验收规》GB 50184-2011

工艺管道试压方案

合同号: 福建湄洲湾氯碱有限公司丁苯/顺丁橡胶联合装置消防、给排水管道试压方案 编制人: 技术负责人: 项目负责人: 福建省三建工程有限公司 二零一零年十二月八日

目录 1.工程概况 (4) 2.编制依据 (4) 3.试压前准备工作 (4) 4.试压质保体系组织 (6) 5.试压分段及试压示意图 (6) 6.试压工作程序 (7) 7.试压通用规则 (8) 8.管道吹洗 (8) 9.安全措施 (10) 10.试压后保护工作 (10) 附.试压流程 (11)

1 工程概况 丁苯/顺丁橡胶联合装置是福建湄洲湾氯碱工业有限公司5万吨/年顺丁橡胶装置/后处理单元项目的主要的辅助生产设施的装置之一。它包括顺丁橡胶设置和丁苯橡胶设施及后处理单元等配套工程,主要辅助生产。装置内工程有工艺管道、消防、给排水管道,主要材质为镀锌钢管和PP-R管。管道的最大壁厚为5mm,最低操作温度为5℃;消防系统最高操作压力为1.6MPa。给水系统最高操作压力为0.4管道介质为新鲜水。 2 编制依据 2.1山东齐鲁石化工程有限公司设计的《福建湄洲湾氯碱工业有限公司工程施工图纸》2.2 《建筑给水聚丙烯管道工程技术规范》GB/T50349-2005 2.3 《建筑给排水及采暖工程施工质量验收规范》GB50242—2002 2.4 《给排水排水硬聚氯乙烯管道工程技术规程》CJJ/T29-98 2.5《工业金属管道工程施工及验收规范》GB50235-97 2.6《化工金属管道工程施工及验收规范》HG20225-95 2.7《工业金属管道工程质量检验评定标准》GB50184-93 2.8《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 2.9《工业设备、管道防腐蚀工程施工及验收规范》HGJ219-91 2.10《石油化工剧毒、可燃介质管道工程施工及验收规范》SHJ3501-2002 3 试压前准备工作 3.1 试验前的检查 3.1.1 管道系统试压前,应由业主、监理和施工单位对下列资料进行审查确认: (1)管道组成件、主材的制造厂质量证明书; (2)管道组成配件、副材的校验性检查或试验记录; (3)消防、给排水管道系统隐蔽工程记录; (4)管道安装工作记录及管道单线图; (6)设计变更及材料代用文件。 3.1.2 由业主、监理和施工单位对下列内容进行共检: (1)管道系统施工完毕,符合设计及有关规范的要求; (2)按配管图核对管线尺寸、阀门和部件尺寸,按管道平面图、管架图核对管架位置、数量、型式、尺寸、质量应符合要求,管道支、吊架的型式、材质、安装位置正确,

管道试压方案(多篇)

管道试压方案 XX工程公司管道部 年月日

管道试压是管道工程中不可忽视的一个环节,管道试压常采用水压试验。根据场地实际条件,可利用的试压水源,组成管道系统的配件和附件(阀门、井室)的数量,管道各部位的高差情况等条件决定试压的长度。 一、管道水压试验前必须具备的条件 1、水压试验前必须对管道节点、接口、支墩等及其他附属构筑物的外观 进行认真的检查。 2、对管道的排气系统(排气阀)进行检查和落实。 3、落实水源、试压设备、放水及量测设备是否准备妥当和齐全,工作状 况是否良好。 4、准备试压的管段其管顶以上的回填土的厚度应不少于0.5M。(接口处 不填) 5、试压管段的所有敞口应堵严,不能有漏水现象。 6、试压管段不得采用闸阀作试压堵板。 二、对试压管段的后背的要求 进行水压试验时,在水的压力的作用下,管端将产生巨大的推力,该推力全部作用在试压段的后背上,如后背不坚固,管段将产生很大的纵向位移,导致接口拔出,甚至于管身产生环向开裂,极易引起安全事故,必须加以重视。 1、试压后背必须设在原状土上,当土质松软时,应采取混凝土、钢筋混 凝土墙、板柱或换土夯实等加固措施,以保证后背稳定。 2、试压后背墙必须平直与管道轴线垂直。 3、用天然土作试压后背时,要保留7—10M的沟槽原状土不开挖。 4、后背支撑的形式:用工字钢纵横交错排列紧贴于土壁上,用千斤顶支 撑在堵头,千斤顶的数量可根据顶力的大小,选用一个或多个千斤顶。 三、试压装置 1、压力表:弹簧压力表的精度不能低于1.5级,即压力表最大允许误差 不超过最高刻度的1.5%。最大量程应为试验压力的1.5倍。为方便读 数,表壳的公称直径不应小于150mm。且在使用前应校正。 2、加压泵:采用多级离心泵。

化工工艺设计管道试压及方案

一、概述 (2) 二、编制依据 (2) 三、试压前准备和机具、材料准备 (2) 四、人员配置 (4) 五、施工质量控制 (5) 六、管道系统试验技术措施及要求 (5) 七、安全保证措施 (6) 附表1管道试压系统一览表 (8) 附表2: HS风险评估表 (10)

一、概述 本施工技术方案是为指导舟山和邦化学25万吨/年芳烃抽提装置内的工艺管道压力试验工作而编制。本装置共分为50个试压系统,试压系统表见附表1 二、编制依据 1、《石油化工剧毒可燃介质管道施工及验收规范》S H3501-2002 2、《工业金属管道工程施工及验收规范》GB50235-97 3、《现场设备、工业管道焊接工程施工及验收规范》GB50236- 98。 4、《工业金属管道工程质量检验评定标准》GB50184- 93。 5、《工程建设交工技术文件规定》SH3503- 2001。 6、中国石化集团第二建设公司《质量手册》SCCG/QG18—2002。 7、镇海石化工程有限公司提供的工艺流程图 &设计修改单与工程联络单 三、试压前准备和机具、材料准备 (一)系统试压前应具备的条件 1、试压系统内的管道安装工程全部按设计图纸要求全部安装完毕,安装质量符合有关规定,且焊口外观检查和无损检测合格。 2、试压系统内的所有管道组成件在具备以下条件的基础上,提交项目部技质人员进行检查,合格后方可认为具备试压条件: (1)管材、配件、阀门、焊条等的制造厂合格证明书; (2)管材、配件的校验性检查记录或试验记录; (3)阀门试压记录; (4)设计变更及材料代用文件; 3、管道支架的形式、材质、数量和安装位置正确,焊接质量符合设计和规范要求。 4、特殊材质的工艺管线标识清晰。 5、工艺管线静电接地测试合格。 6、未经水压试验合格的焊道及其他待检部位应裸露,不得进行外防腐及覆土。 7、试压用的管子、管件、阀门及仪表必须检查和校验合格。 &试验用的压力表已经校验,并在周检期内,其精度不应小于 1.5级,表的最大满刻 度为被测最大压力的1.5?2倍,试压时所用压力表不得少于两块。 9、试压所用的进水管路、排水管路及放空阀选择与安装合理,并有必要的排水疏导措施。

压力管道安装质量证明文件(全).pdf

压力管道安装质量证明书 工程名称: 安装单位: 建设单位: 安装日期:年月日至年月日

目录 序号内容页号压力管道安装质量合格证 压力管道安装改造维修告知书 压力管道设计特性表 工程开工报告 工程竣工验收报告 工程洽谈记录(技术核定联系单) 设计变更通知单汇总目录 压力管道元件、焊接材料一览表 压力管道元件、焊接材料质量证明文件 压力管道元件、焊接材料复验一览表 光谱分析报告 厚度测定报告 阀门试验报告 高压弯管加工检查记录 管沟(槽)中间交接记录 压力管道安装检查记录 压力管道焊接检查报告 铸铁、聚乙烯管道安装检查报告 射线检测综合报告 射线检测报告 超声波检测综合报告 超声波检测报告 渗透检测报告 磁粉检测报告 焊缝热处理报告 焊缝硬度检测报告 管道补偿装置安装检查报告 管道固定支架安装质量检查报告 管道支、吊架安装质量检查及调整报告(非固定支架用) 管道系统强度试验报告 道系统气密性(泄漏性)试验报告 管道系统吹扫及清洗报告 管道隐蔽工程检查验收报告 管道静电接地测试报告 管道防腐及电保护施工检查报告 管道隔热工程施工检查报告 管道真空试验记录 管道试漏检查报告 管道单线图及标识 压力管道安装安全质量监督检验报告

压力管道安装质量合格证 工程名称: 工程编号: 图号: 建设单位: 竣工日期:年月日 本工程经质量检验符合、设计图纸及相关标准等要求。 检验责任人:年月日 管理者代表:年月日 质量检查专用(公章):

压力管道安装改造维修告知书 工程项目名称工程地址 管道直径范围管道长度m 压力管道级别安装许可级别 合同编号预算造价(万元) 计划开工日期年月日计划竣工日期年月日无损检测单位联系电话 设计单位名称现场代表电话 建设单位负责人联系电话 安装单位负责人联系电话 建设单位意见:我申明:所告知的内容真实;在施工过程 中,严格执行《特种设备安全监察条例》及 其相关规定,保证施工质量,接受监督管理 和施工监督检验。 施工单位法定代表人: (公章) 施工单位: (公章) 年月日 年月日 安全监察机构意见 意见: 接受告知书人员:年月日

(完整word版)压力管道压力试验方案

贵阳市南明河水环境综合整治项目二期二阶段工程金百污水处理厂 压 2016年12月25日

一、编制依据 1、《给水排水管道工程施工及验收规范》(GB50268-2008) 2、《给水排水构筑物工程施工及验收规范》(GB50141-2008) 3 、《工业金属管道工程施工规范》(GB50235-2010) 4 、《现场设备、工业管道焊接工程施工及验收规范》(GB50236-2011 7 K4+000~K4+860(DN700/DN400管段)860m K8+000~K9+000(DN700/DN400管段)1000m; K8+000~K9+769(DN700/DN400管段)1000m; 2.2压力设计要求 工作压力:0.4Mpa 试验压力:0.8Mpa

2.3试压标准 强度试验压力为0.8Mpa,压力表升至试验压力0.8MPa,稳压15min 钢管无压力降,降至工作压力后稳压30min,无渗漏为合格。 三、试压前准备 3.1人员组织及职责 成立以项目经理为组长,技术总工为副组长的压力试验领导小组。 的1.3~1.5倍,精度等级不低于1.5,表盘直径不小于150mm,使用前经过校准并有校准证书,配备压力表3块(2块备用)。 (3)加压设备与试压管道间临时连接管道组件。 (4)现场水源就近采用绿化用水。 3.4施工现场准备: (1)管道系统全部按设计文件安装完毕;

(2)管道支架的型式、材质、安装位置正确,数量齐全,紧固程度、焊接质量合格(包括焊缝探伤质量合格); (3)焊缝及其它应检查的部位; (4)试压用的临时加固措施安全可靠,需加设临时盲板的位置应正确 加设盲板,并有明显标志; (5)试压用的压力表的量程、精度等级、检定期符合要求; DN700Q =πr2×L=π(0.35)2×1000=384.73=384.7T DN400Q =πr2×L=π(0.2)2×1000=125.63=125.6T 5. 管线单根水压用水量:(K4+000~K4+860段) DN700Q =πr2×L=π(0.35)2×860=330.83=330.8T DN400Q =πr2×L=π(0.2)2×860=108.03=108.0T 6. 管线单根水压用水量:(K8+000~K9+000段)

管道试压方案

天津滨海工业危险废物处置中心 焚烧车间208、有机废液储罐区205、物化处 理车间207、工艺管廊、换热站及辅助锅炉房 管道试压方案 施工方案(措施) 方案类别 批准: 审定: 会签: 审核: 编制: 中国化学工程第三建设有限公司 工程

中国化学工程第三建设有限公司天津分公司 二零一四年八月七日 目录 1、工程概况----------------------------------------------------3 2、编制依据--------------------------------------------------- 3 3、施工工艺程序------------------------------------------------3 4、施工方法及技术措施------------------------------------------4 5、试压进度计划------------------------------------------------7 6、降低成本措施------------------------------------------------8 7、施工质量保证措施------------------------------------------- 8 8、施工安全与环境保护技术措施----------------------------------12 9、施工文明技术措施--------------------------------------------13 10、劳动力需用计划及技能要求-----------------------------------13 11、施工机具、计量器具及施工手段用料---------------------------13 12、试压应急预案-----------------------------------------------14

管道试压方案

蒲城清洁能源化工有限责任公司 新增污水处理项目 工艺管道试压方案 编制: 审核: 批准: 陕西建工集团安装集团有限公司蒲城清洁能源项目部 2017年2月25日

目录 一、工程概况:............................................ 错误!未定义书签。 二、编制依据.............................................. 错误!未定义书签。 三、试压条件.............................................. 错误!未定义书签。 四、试压包编制要求........................................ 错误!未定义书签。 五、试压程序.............................................. 错误!未定义书签。 六、试验压力确定.......................................... 错误!未定义书签。 七、试压流程.............................................. 错误!未定义书签。 八、人力、机具、材料计划 .................................. 错误!未定义书签。 九、施工质量保证.......................................... 错误!未定义书签。 十、HSE 保证措施.......................................... 错误!未定义书签。

压力管道安装单位监督检查记录表

压力管道安装单位监督检查记录表 序号检查项目及要求检查内容检查依据检查方式 (一)检查许可证是否在有效期内。核对许可证原件的有效期。资料检查 (二)抽查特种设备管理人员、检测人员、专业技术人员、作业人员是否具有相应资格。 1.有满足《许可规则》要求的技术人员(有理工 教育背景,中专以上学历和具有技术员或技术 员以上职称)。 GB1:总数≥10人;比例≥5%;有机械、焊接 或者金属材料专业、燃气专业人员;中级(含) 职称以上人数≥3人。 GB1(PE专项):总数≥4人;比例≥10%;有机 械、焊接及燃气等相关专业人员;中级职称以 上≥2人。 GB2(1):总数≥10人;比例≥5%;有机械、焊 接或者金属材料等相关专业人员;中级职称以 上≥3人。 GB2(2):总数≥4人;比例≥10%;有机械、焊 接或者金属材料等相关专业人员;中级职称以 上≥2人。 GC1:总数≥30人;比例≥8%;有机械、焊接 或者金属材料等相关专业人员;高级职称人员 ≥3人;中级职称≥6人。 GC2:总数≥6人;比例≥10%;有机械、焊接 或者金属材料等相关专业人员;中级职称以上 ≥3人。 GC3:总数≥3人;比例≥10%;有机械、焊接 核对工程技术人员的学历证书 和职称证书;核查工资表、社保 记录或劳动合同;核查人员变化 情况,了解其技术力量是否持续 满足要求。 TSG D3001-2009《压力管道安装许 可规则》 资料检查

序号检查项目及要求检查内容检查依据检查方式 或者金属材料等相关专业人员;中级职称以上 ≥1人。 2.各个质控系统均应有相应责任人负责。 质量保证工程师:中级或中级以上职称;从事 4年以上工程施工技术管理工作。 质控系统责任人:专业技术人员;无损检测责 任人具有RT-II或UT-II资格(可不具备职 称);设置工艺、材料、焊接、热处理(根据 许可项目要求配置)、检验、无损检测[GB1(PE 专项)不要求]、理化检验、设备等责任人。1 人可兼任2个不相冲突的质控岗位。 查验职称证书、无损检测人员证 书;通过质控系统责任人任命 书,核实责任人员的变化情况及 是否持续满足许可要求。 TSG D3001-2009《压力管道安装许 可规则》、TSG Z0004-2007《特种设备 制造、安装、改造、维修质量保证体 系基本要求》。 资料检查 3.持证焊工数量及合格项目最低要求。 持证焊工总数:GB1、GB2(1) -≥15人;GB1(PE 专项)、GB2(2)-≥6人;GC1-≥50人;GC2-≥ 10人;GC3-≥4人。 持氩弧焊项目焊工总数:GB1、GB2(1) -≥5 人;GB1(PE专项)-≥1人;GB2(2)、GC3-≥2 人;GC1-≥20人;GC2-≥4人。 GB1(PE专项):PE管焊工至少为4人。 钢管合格项目焊工人数:5G、2G[GB1、GB1(PE 专项)、GB2(1)、GC2 -≥4人;GB2(2)、GC3- ≥2人;GC1-≥20人];6G[GB1、GB2(1)、GC2 - ≥2人;GB1(PE专项)、GB2(2)、GC3-≥1人; GC1-≥4人];6FG[GB1、GB2(1)-≥2人;GB1(PE 专项)、GB2(2)-≥1人];5FG[GC1-≥4人;GC2 -≥2;GC3-≥1人]。 核查焊工的作业人员证书及是 否签注聘用栏(注意项目的覆盖 情况);核查工资表、社保记录 或劳动合同;核查持证焊工的变 化情况以核实焊工数量及项目 是否持续满足许可要求。 TSG D3001-2009《压力管道安装许 可规则》。 资料检查

压力管道试压吹扫方案

压力管道吹扫试压方案 本方案用于XXX管道试压吹扫,该管道起点:XX,终点:XXX, 管道设计压力:XX,设计温度:XX (管道分X段试压,你这个很短,工况一样一次就可以) 试压: 试压介质:水,空气,氮气,,,,(根据实际情况),要写明试压用介质供给路线,打压设备或者方法 试压条件:管道安装固定完成(焊接、外管、无损检测、热处理、、、),管道防腐保温前。 试验压力:设计压力的1.15倍。 准备工作:拆除管道上安全阀,管道和系统连接出上盲板,管道内部阀门处于全开位置,排污阀放空阀关闭(水压试验放空阀不关,用于排净气体); 安装好压力表用于观测压力,安装好进气管道(一般用排污放空阀等处连接)。 准备好喷雾肥皂水(洗衣粉泡一桶,装那个喷雾器里面,跟喷蚊子那种差不多) 试压步骤: 1、预试验,往管道中打压至0.2MPa,暂停打压,初步观测,无异常则合格, 打压至50%,无异常后10%逐级升压至试验压力(一般水压试验是停留 10min无明显降压,气压短停看下就可以),然后将压力降至设计压力, 初步检查无异常后用实现准备好的肥皂喷洒在管道的各个法兰处,均无 明显泡沫为合格。若发现明显泡沫需泄压后方可紧固,并再次试压。 试压结束后可以进行吹扫 吹扫 吹扫介质:蒸汽,空气,氮气(根据实际情况,注明压力一般采用工作压力或者略微小点,注明气源一般是有个缓冲罐,冲压到多少压力,然后吹的时候阀门开下,压力降到多少,或者多少时间后关闭阀门,然后等下再吹) 吹扫路线:起点:XX,放空点:XX,吹扫必须包含整个管道,放空处根据实际需要设置隔离区,必要是可以多个放空点,分开吹扫

准备工作:连接好进气管道,根据实际情况安装放空管道(你这个这么短直接错开管道,方便气体排出,又不会跑到系统就可以),敲打用木槌若干,光滑铝牌标靶若干,标靶支架(将标靶固定带出口处,用于固定和更换标靶) 吹扫步骤: 1、安排人员沿线准备好木槌,放空处有人看守, 2、开启进气阀门,相关人员敲击管道,待气源压力降到XX关闭进气阀, 3、合格标志:所有管线必须全部敲打,工况要求不高的:吹扫不少于几次,末端无明显杂物吹出;工况要求高的(比如精密仪器、汽轮机等):经吹扫后的标靶无1mm以上疤痕,1平方厘米内部超过5个轻微疤痕。 吹扫完后起始点有效隔离,防止异物进入。

管道试压方案doc.

1 工程概述............................... 2 编制依据............................... 3 试压工作程序 (3) 4压力试验具备的条件 (4) 5试压的准备 (5) 6 管道系统试压............................... 7特殊管线的试压.............................. 8试压组织....................... 错误!未定义书签。 9安全技术措施............................... 1工程概述 大化30万吨甲醇煤气化装置共有工艺管线27千米,最大管径为1600 mm,共有2200条管线,包括1100# 1200# 1300# 1400#、1500#、1600# 1700#以及3000# 3100# 3200#、3300#、3400# 3500# 3600#工序,介质主要包括空气、氮气、循环水、带颗粒气体等,管道材质有碳钢、不锈钢、双相钢、耐高温合金钢、英科600等,根据介质和压力进行试压包的分割,各工序试压包数量见下表:

为了争取工期,试压工作将采取与安装扫尾工序交叉作业的方案,即 在水、电外部条件达到条件后,首先进行公用工程系统和1100、1200工序 的试压,不搞传统的试压阶段,集中试压,这对在煤气化装置在工期紧、 设计遗留问题较多的条件下,达到下一步的集中吹扫、试车以及装置的投 料试车,都有积极的意义。 2编制依据 2.1 GB50235-2003《工业金属管道工程施工及验收规范》 2.2 SH3501-2003《石油化工剧毒、易燃、可燃介质管道施工及验收 规范》 2.3 《化工金属管道施工及验收规范》 HG20225-95 2.4《炼油化工施工安全规程》 2.5 五环设计院提供的管道安装图纸 2.6 五环设计院提供的管道仪表流程图 2.7 试车工作规范Q/DH G04.08-2007 3试压工作程序 3.1管线系统的试压属装置的验收内容, 需严格按照工作程序进行确 认、签证,试压工作程序如下图示 括流程连接、支架的安装,垫片及阀门(或假件所对应)的正确性,以及 仪表一次部件安装状态的正确性,确认合格后,由试压组专人向发共检通 知单。各方共检合格后,在管道共检确认单上签字认可,共检通知单及共 检确认单附在每个试压 试压后处理 质安部、工程 部检查确认 对大化和监理项目 部发共检通知单位 一 认 设计管 理处 管线试压 图-1试压工作程序示意图 甲方组织检查确认 3.2在上述工作流程中,必须在自检合格的基础上于提交监理、甲方 配管图作完成 拟定试压系统 施工班组 自检合格 自检工作应严格认真 对,
