2010年《广东省建筑工程计价依据》问题解答(一)

通用问题

1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?

答:管理费未包括利润。借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。

2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?

答:按日历天,每天计算一个台班费用。

3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?

答:定额未考虑,发生时应另行计算。

4.塔吊基础的混凝土模板、挖土方等如何考虑。

答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。

A.1 土石方工程

1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。

答:按地下室面积计算。

A.2 桩基础与地基基础工程

2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?

答:应依据地质勘察报告或地质资料确定。

2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?

答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。

2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?

答:除合同另有约定外,应根据实际施工情况调增。

A.3 砌筑工程

3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?

答:换算砂浆和砖的消耗量,其他不变。

A.4 混凝土及钢筋混凝土工程

4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?

答:套地坪子目。

4.2 植筋胶子目的附注公式“D”代表什么?

答:代表钢筋直径。

4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。答:按相应子目分别计算。

4.4 体育场馆的钢筋混凝土看台如何套用定额?

答:混凝土浇捣套用有梁板相应子目;模板套用有梁板相应子目乘以系数1.20。

A.12 门窗工程

12.1 门窗中钢化玻璃按0.9系数计算,是否适用于全玻璃门?

答:不适用。

12.2铝合金门窗、钢塑门窗按成品玻璃价格计算时,是否需要调整消耗量。

答:铝合金门窗、钢塑门窗采用成品玻璃的,玻璃消耗量改为82平方米。

A.14细部装饰栏杆工程

14.1 P877附注,钢栏杆油漆按116.6平方米/100m,是否包括扶手油漆?

答:未包括扶手面积。如设计为钢扶手,工程量乘以系数1.10,如果是其他扶手,则按相应子目另行计算。

A.21 模板工程

21.1 现浇混凝土支模高度10m,如何套用定额子目;现浇混凝土支模高度15m,如何套用定额子目?请举例说明。

答:现浇混凝土支模高度10m ,直接套用支模高度10m子目;混凝土支模高度在10m~20m时,套用支模高度10m子目和每增加1米子目。例如支模高度15m的单梁(梁宽25cm以内),应套用子目A21-33-1 + A21-34×5

21.2斜梁模板是否需调整,如何调整?

答:按斜板系数调整。

A.22 脚手架工程

22.1建筑定额花架廊按22.1.16说明计算外面综合脚手架后,其内部单梁应如何计算?

答:按照花架投影面积套里脚手架。

22.2 建筑物外挑封闭式窗台、飘窗,计算外墙综合脚手架时,是否按“外墙外边线的凹凸面总长度”计算?

答:凸出外墙60cm以上的,按凹凸面长度计算外墙综合脚手架?22.3 P1202章说明二、13条,“……宽度超过3m以上,深度超过1.5m以上……。”,请问宽度和深度是要两个条件都满足还是只要满足一个条件就可以计算满堂脚手架?

答:需要同时满足两个条件。

22.4如果楼层高度超过3.6m计算了满堂脚手架,墙面装饰脚手架是否计算脚手架?

答:墙面装饰应按规定计算脚手架。

22.5贮水(油)池工程,能否计算垂直运输和脚手架?

答:1.垂直运输按池壁的结构外围水平投影面积参照建筑物相应子目计算;2.池壁外脚手架按定额P1202章说明二、5条计算,池壁内脚手架按单排脚手架计算。

22.6天面女儿墙高度超过1.2m时,女儿墙内侧是否可计算脚手架?答:计算单排脚手架。

A.23垂直运输工程

23.1 建筑与装饰工程综合定额P1265第4点“不能计算建筑面积且高度超过3.6米的工程(如围墙),垂直运输费按其人工费的5%计算,是否包括基础部分的人工费。”

答:不含基础。

23.2如果毛坯房,垂直运输如何扣减?

答:不扣减。

A.27安全文明施工措施项目

27.1.安全文明施工措施费项目中按子目计算的现场围档,若实际使用的现场围档材料是周转材,如:铁皮;该情况如何套价?

答:半年内3次摊销,一年内2次,一年以上1次摊销。

27.2现场监控是否包括摄像头等?

答:施工现场范围的监控设施已经包括。

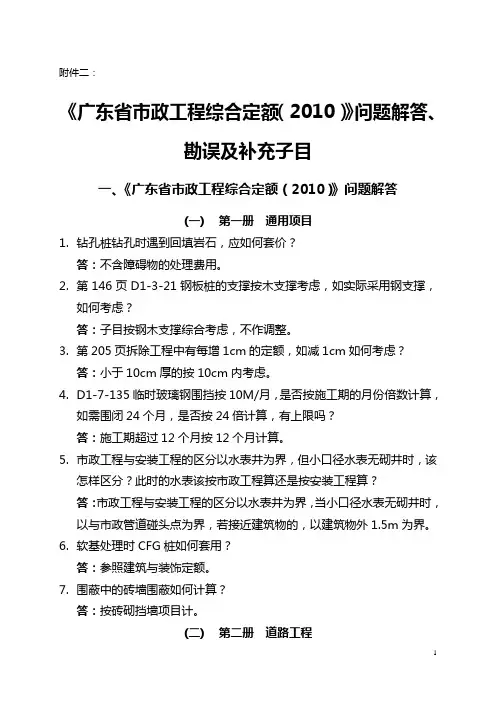

附件二:

2010年《广东省建筑与装饰工程综合定额》

勘误及补充子目(一)

建筑工程预算定额

总说明 一、《建筑工程预算定额》(以下简称本定额)?是在《建设工程工程量清单计价规范》(GB50500-2008)、《全国统一建筑工程基础定额(土建工程)》(GJD-101-95) 、国家《建设工程劳动定额》(LD/T72.1-11-2008)和2005年《山西省建筑工程消耗量定额》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。 二、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。省工程建设标准定额站负责人工、机械台班单价的动态管理,各市建经站(或标定站)负责材料价格的动态管理。 三、本定额是编制施工图预算、进行工程拨款、竣工结算、考核工程成本、编制企业定额的重要参考;是招标工程编制标底(或招标控制价),建筑企业进行投标报价的基础;是选择经济合理的建筑设计方案的依据;也是编制建筑工程概算定额及投资估算指标的依据。 四、、本定额适用于全省范围内的一般工业和民用建筑的新建、扩建、改建工程。不适用于修缮及临时性工程。 五、本定额是按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工验收规范、工艺标准、安全操作技术规范、质量验收评定标准编制的。定额中的人工、材料及机械消耗量反映了我省当前建筑工程施工的技术和组织水平。除定额中允许调整或换算者外,不得因实体工程的施工组织、操作方法、人工、材料、机械消耗等于本定额的不同而改变定额。 六、人工工日消耗量及单价的确定: 1、本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、?超运距用工、辅助用工和人工幅度差。其中基本用工以国家《建设工程劳动定额》(LD/T72.1-11-2008)为基础计算,缺项部分,参照我省现行《建筑安装工程补充劳动定额》计算。 ?2、人工单价是根据建设部、财政部建标【203】206号文件规定的人工费组成并结合我省劳动力市场因素综合确定的。 七、材料消耗量及价格的确定: 1.本定额中的材料包括主要材料、辅助材料、零星材料等。凡能计量的材料、?成品、半成品,均按品种、规格逐一列出数量,并计入相应损耗。对次要和零星的材料未一一列出,均包括在其他材料费内以元表示。 2.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等半成品消耗量以体积(立方米)?表示,其配合比是按现行规范规定计算的。实际配合比含量与定额不符时,除“配合比定额”说明中允许换算者外,不得换算。设计要求采用的品种、强度等级与定额列项不同时,可以换算。 3.定额中已包括材料、成品、半成品的场内运输损耗和施工操作损耗。

广东定额说明及工程量计算规则

.. . 广东省 建筑与装饰工程综合定额 2010 (说明及工程量计算规则) 一类地区:、 二类地区:、、、 三类地区:、、江门 四类地区:、、、、、、茂名、、、、揭阳、 A.1土石方工程----------------------------------------2 A.2桩基础工程----------------------------------------6 A.3砌筑工程------------------------------------------9 A.4 混凝土及钢筋混凝土工程----------------------------12 A.5 木结构工程----------------------------------------16 A.6 金属工程------------------------------------------18 A.7 屋面及防水工程------------------------------------19 A.8 保温隔热工程--------------------------------------22 A.9 楼地面工程----------------------------------------24 A.10 墙柱面工程---------------------------------------26 A.11 天棚工程-----------------------------------------28 A.12 门窗工程-----------------------------------------30 A.13 幕墙工程-----------------------------------------33 A.14 细部装饰栏杆工程---------------------------------34 A.15 家具工程-----------------------------------------35 A.16 油漆涂料裱糊工程---------------------------------36 A.17 广告牌工程---------------------------------------42 A.18 景观工程-----------------------------------------43 A.19 石作工程-----------------------------------------45 A.20 其他工程-----------------------------------------46

电子版本 广东省 市政定额说明及计算规则

总说明 一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。 二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。 三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。 四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。 五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。 六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2.各专业工程之间的交叉作业正常。 3.水、电供应均满足施工正常使用。 4.正常的气候、地理条件和施工环境。 七关于人工: 1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、

广东2010定额说明与计算规则版

第一章土石方工程一、一般规定 1、工程计量前,应了解以下事项: 1)地下水位标高及排(降)水方法; 2)土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 3)岩石开凿、爆破方法、石碴清运方法及运距; 4)其他需了解的有关事项。 2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。 土方体积折算系数表 3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与尠土壤及岩石(普氏)分类表(详见附表)对照后确定。 4、平整场地、沟槽、基坑和一般土石方划分规定: 1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地; 2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽; 20m3倍以内,且底面积在3)图示底长小于底宽 2以内的为基坑; 4)超过上述范围的,按一般土石方计算。 5、本章未包括地下水位以下施工的排水费用及地表水排除费用。 6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。 7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。 8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算: 二、土方 1、土方定额是按干土编制的。如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。 干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。 2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。. 3、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。人工挖桩间土方,按定

广东2010定额问题回复及定额勘误表

附件一: 2010年《广东省建筑工程计价依据》问题解答(一) 通用问题 1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算? 答:管理费未包括利润。借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。 2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)? 答:按日历天,每天计算一个台班费用。 3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑? 答:定额未考虑,发生时应另行计算。 4.塔吊基础的混凝土模板、挖土方等如何考虑。 答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。 A.1 土石方工程 1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。 答:按地下室面积计算。

A.2 桩基础与地基基础工程 2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算? 答:应依据地质勘察报告或地质资料确定。 2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目? 答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。 2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价? 答:除合同另有约定外,应根据实际施工情况调增。 A.3 砌筑工程 3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量? 答:换算砂浆和砖的消耗量,其他不变。 A.4 混凝土及钢筋混凝土工程 4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目? 答:套地坪子目。 4.2 植筋胶子目的附注公式“D”代表什么? 答:代表钢筋直径。 4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。 答:按相应子目分别计算。 4.4 体育场馆的钢筋混凝土看台如何套用定额? 答:混凝土浇捣套用有梁板相应子目;模板套用有梁板相应子目乘以系数1.20。 A.12 门窗工程 12.1 门窗中钢化玻璃按0.9系数计算,是否适用于全玻璃门?

2010广东市政工程定额计算规则(完整版)

广东省市政工程综合定额 编 制 说 明 及 计 算 规 则 (2010年版)

《广东省市政工程综合定额(2010)》 总说明 一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/ T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。 二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。 三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。 四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。 五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。 六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2.各专业工程之间的交叉作业正常。 3.水、电供应均满足施工正常使用。 4.正常的气候、地理条件和施工环境。 七关于人工: 1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。 2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括: (1)基本工资:是指发放给生产工人的基本工资。 (2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。 (3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。 (4)职工福利费:是指按规定标准计提的职工福利费。 (5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。

定额综合解释勘误等

综合解释 A.九总说明及费用定额 A.1本基价表内的工料消耗和施工工艺是按什么质量标准编制的? 答:是按合格品标准编制的。 A.2.不同所有制不同地区的施工企业承包工程时,是否均按定额基价标准取费? 答:均按定额基价标准取费。 A.3.工程施工的周转性材料(含脚手架、模板)及中小型机械25公里以上的超运距费用如何计算? 答:发生时按实计算。 A.4.基价表是否包括建筑垃圾的场外运输费?如未包括,如何计算? 答:未包括,发生时按实计算。 A.5.因环保部门规定而收取的费用,如何计算? 答:发生时按实计算。 A.6.临时设施费的主要材料摊销量是多少?。 答:临时设施的主要材料摊销量按每万元临时设施费摊销:钢材0.91t、原木1.82m3、水泥(32.5)3.25t、标准砖16.68千匹。本摊销量并入工程材料用量内,进行材料价差单调。 A.7.总说明第22条的适用范围是什么? 答:为贯彻建筑工程总承包责任制,按照《中华人民共和国建筑法》、《重庆市建筑管理条例》及建设部、国家工商行政管理局建建[1996]240号文关于禁止肢解发包工程的规定,少量特殊工程经征得总包方同意后,可委托分包。 总包费和配合费用只适用于允许分包的少量特殊工程。 总包方按分包工程:土建工程按基价直接费的5%收取总包和配合费;装饰、安装工程按基价人工费的20%收取总包费和配合费。其职责范围为:现场协调管理、提供必要的简易架料、垂直吊运等。 A.8.现场生产和生活用水、电价差是否允许调整?如何调整? 答:①现场生产和生活用水、电允许调整价差,计入按实费用栏。 ②由建设单位提供的现场生产和生活用水、电,安装水、电表交施工单位保管使用,由建设单位交款时,则施工单位按表计量,合同中未考虑水电价差的,按基价表内单价计价退还建设单位;合同中已考虑水电价差的,按合同中内水电单价(含价差)退还建设单位。由施工单位交款,则施工单位按表计量,按实际交费单价减去基价表内单价调整水电差价。 ⑧未安装水、电表时,土建工程其水费按基价直接费的0.7%,电费按基价直接费的 0.8%;装饰、安装工程其水费按定额人工费的3%,电费按定额人工费的5%退还建设单位。 A.9.材料、成品、半成品的场内二次或多次转运费在其他直接费内只含有少量零星材料的转运费用,大量材料的转运费如何计算? 答:①原则上按实计算。考虑城区内建筑施工场地的特殊情况,为简化计算,在城区内可按工程基价直接费的 1.2%扩大系数包干使用,其余区域则原则上按实计算,列入“按实计算费用”栏内。 ②采用预拌砼的工程,其砼输送泵或泵车输送的砼量达到单位工程现浇砼总用量的40%以上时,可按基价直接费的0.6%扩大系数包干使用。 A.10.现行包干费中未包括的:(1)一月内停水、停电在工作时间16小时内的停工、窝工损失;(2)建设单位供应材料、设备不及时造成的停工窝工每月在8小时以内的损失; (3)建筑工程在交工前的成品保护费;(4)材料的代用(不含钢材)等内容如何计算? 答:为简化计算,现规定采用扩大包干办法,包干系数按基价直接费的1.5%计算。该费用列入“按实计算费用”栏内。

广东省市政工程定额总说明及计算规则

广东省市政工程综合定额编制说明及计算规则(2010年版) 总说明 一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。 二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。 三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。 四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。 五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。 六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2.各专业工程之间的交叉作业正常。 3.水、电供应均满足施工正常使用。 4.正常的气候、地理条件和施工环境。 七关于人工: 1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。 2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括: (1)基本工资:是指发放给生产工人的基本工资。 (2)工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。 (3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。 (4)职工福利费:是指按规定标准计提的职工福利费。 (5)生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。 (6)单位为生产工人和生产工人个人应缴纳的住房公积金与社会保险费(基本养老保险费、基本医疗保险费、失业保险费、工伤保险费、生育保险费)。 3.本综合定额的人工每工日按8小时工作制计算。

广东省建筑装饰定额说明及计算规则

广东省建筑装饰定额说 明及计算规则 Coca-cola standardization office【ZZ5AB-ZZSYT-ZZ2C-ZZ682T-ZZT18】

广东省 建筑装饰定额说明及计算规则 2010 (上、中、下) 目录

土石方工程 章说明 一、一般规定 1、工程计量前,应了解以下事项: 1) 地下水位标高及排(降)水方法; 2) 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 3) 岩石开凿、爆破方法、石碴清运方法及运距; 4) 其他需了解的有关事项。 2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。 土方体积折算系数表 3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与"土壤及岩石(普氏)分类表"(详见附表)对照后确定。 4、平整场地、沟槽、基坑和一般土石方划分规定: 1) 建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地; 2) 图示底宽在3m以内,且长大于宽3倍以上的为沟槽; 3) 图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑; 4) 超过上述范围的,按一般土石方计算。 5、本章未包括地下水位以下施工的排水费用及地表水排除费用。 6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数计算。

7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。 8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算: 二、土方 1、土方定额是按干土编制的。如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数;机械挖土按相应定额子目人工、机械台班消耗量乘以系数。 干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。 2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。 3、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。人工挖桩间土方,按定额相应子目的人工消耗量乘以系数;机械挖桩间土方,按定额相应子目的人工、机械台班消耗量乘以系数。 4、在有挡土板支撑下采用人工挖土方时,人工消耗量乘以系数。 5、机械挖土人工辅助开挖,按施工组织设计的规定分别计算机械、人工挖土工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。 6、挖掘机在垫板上进行作业时,人工、机械台班消耗量乘以系数,定额内未包括垫板铺设所需的工、料、机械台班的消耗。 7、人工挖桩间土和湿土时,按规定系数相加计算(1++)。 8、人工挖土方深度超过时,按下表增加工日。 人工挖土方超深增加工日表 9、地下室人工挖土深度超过时,按下表增加工日。

广东省建筑工程综合定额

建筑工程预算复习大纲 一、建筑工程建筑面积计算规范 1、计算建筑面积的规定 3.0.1单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算。并应符合下列规定: 1.单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。 2.利用坡屋顶内空间时,顶板下表面至楼面的净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m 的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。 3.0.2单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。层高在2.20m及以上者应计算全面积;层高不足 2.20m者应计算1/2面积。 3.0.3多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积 3.0.4多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;当设计不利用或室内净高不足1.20m时不应计算面积。 3.0.5地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。 3.0.6坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。 3.0.7建筑物的门厅、大厅按一层计算建筑面积。门厅、大厅内设有回廊时,应按其结构底板水平面积计算。回廊层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。 3.0.8建筑物间有围护结构的架空走廊,应按其围护结构外围水平面积计算,层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。有永久性顶盖无围护结构的应按其结构底板水平面积的1/2 计算。 3.0.9立体书库、立体仓库、立体车库,无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。 3.0.10有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。 3.0.11建筑物外有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊,应按其围护结构外围水平面积计算。

浙江省建筑工程预算定额2010版

第一章和第二章 第一章土石方工程 说明 一、本章定额包括人工土方、机械土方、石方及基础排水。 二、同一工程的土石方类别不同,相互另有规定外,应分别列项计算。土石方类别详见土壤及岩石分类表。 三、土石方体积均按天然密实体积(自然方)计算,回填土按辗压夯实后的体积(实方)计算。土方体积折算系数见下表: 土方体积折算系数表 四、干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,一下为湿土。采用井点排水等措施降低地下水位施工时,土方开挖应按干土计算,并按施工组织设计要求套用基础排水相应定额,不再套用湿土排水定额。 五、挖土方工程量应扣除直径800mm及以上的钻(冲)孔桩、人工挖孔桩等大口径桩及空钻(挖)所形成的未经回填桩孔所占一级。挖孔承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方乘以系数1.1。 六、土石方、泥浆如发生外运(弃土外运或回填土外运),各市有规定的,从其规定,无规定的按本站阿哥相关定额执行;弃土外运的处置费等其他费用,按各市的有关规定执行。 七、人工土方: 1.人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑;如局部超过3m且仍采用人工挖土的,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。 2.房屋基础土方综合定额综合了平整场地,地槽、坑挖土、运土,槽坑底原土打夯,槽坑及室内回填夯实和150m以内弃土运输等项目,不适用于房屋工程的基础土方及附属建筑物内的设备基础土方、地沟土方及局部满堂基础土方,不适用于房屋工程大开口挖土的基础土方、单独地下室土方及构筑物土方,以上土方应套用相应的单项定额。 3.房屋基槽、坑土方开挖,因工作面、放坡重叠造成槽、坑计算体积之和大于实际大开口挖土体积时,按大开口挖土体积计算,套用房屋综合土方定额。 4.平整场地指原地面与设计室外地坪标高平均相差(高于或低于)30cm以内的原土找平。如原地面与设计室外地坪标高平均相差30侧面以上时,应另按挖、运、填土方计算,不再计算平整场地。 5.本章定额挖土方除淤泥、流砂为湿土外,均以干土为准。如挖运湿土,综合定额乘以系数1.06;单项定额向恒毅系数1.18。湿土排水(包括淤泥、流砂)应另列项目计算。 6.基槽、坑底宽≤7m,底长>3倍的款为沟槽;底长≤3倍底宽,底面积≤150㎡为基

298409_广东2010定额说明及工程量计算规则

东莞市华伦建设工程咨询有限公司 广东省 建筑与装饰工程综合定额 2010 (说明及工程量计算规则) 一类地区:广州、深圳 二类地区:珠海、佛山、东莞、中山 三类地区:汕头、惠州、江门 四类地区:韶关、河源、梅州、汕尾、阳江、湛江、茂名、肇庆、清远、潮州、揭阳、云浮 A.1土石方工程----------------------------------------2 A.2桩基础工程----------------------------------------6 A.3砌筑工程------------------------------------------9 A.4 混凝土及钢筋混凝土工程----------------------------12 A.5 木结构工程----------------------------------------16 A.6 金属工程------------------------------------------18 A.7 屋面及防水工程------------------------------------19 A.8 保温隔热工程--------------------------------------22 A.9 楼地面工程----------------------------------------24 A.10 墙柱面工程---------------------------------------26 A.11 天棚工程-----------------------------------------28 A.12 门窗工程-----------------------------------------30 A.13 幕墙工程-----------------------------------------33 A.14 细部装饰栏杆工程---------------------------------34 A.15 家具工程-----------------------------------------35 A.16 油漆涂料裱糊工程---------------------------------36 A.17 广告牌工程---------------------------------------42 A.18 景观工程-----------------------------------------43 A.19 石作工程-----------------------------------------45 A.20 其他工程-----------------------------------------46 A.21 模板工程-----------------------------------------47 A.22 脚手架工程---------------------------------------48 A.23 垂直运输工程-------------------------------------52 A.24 材料二次运输-------------------------------------54

广东省房屋建筑工程概算定额(2014)说明及计算规则

广东省房屋建筑工程概算定额 章 节 说 明 及 计 算 规 则 (2014版) 《广东省房屋建筑工程概算定额(2014)》

目录 A.1 土石方工程 (3) A.2 桩基础工程 (6) A.3 ±0.000以下结构工程 (9) A.4 ±0.000以上结构工程 (10) A.5 砌筑工程 (16) A.6 砌筑工程 (18) A.7 幕墙工程 (19) A.8 室内装饰工程 (20) A.9 脚手架工程 (23) A.10 垂直运输工程 (25)

总说明 一、为合理确定和有效控制建设项目投资,提高投资效益,满足建设工程设计概算的编制与审查需要,组织编制了《广东省房屋建筑工程概算定额》(以下简称本概算定额)。 二、本概算定额是在国家标准《建设工程工程量清单计价规范》、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑与装饰工程综合定额(2010)》的基础上,结合我省建设工程实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。 三、本概算定额适用于全省行政区域内新建、扩建和改建的工业与民用建筑工程。 四、本概算定额是编制和审查建筑工程设计概算的依据,是控制施工图设计和施工图预算的依据,是对设计方案进行技术经济分析、优化设计的依据,是编制概算指标的基础。 五、本概算定额是完成单位工程量施工所需的人工、材料、机械、管理费消耗量的标准。 六、本概算定额以结构部位划分,按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。工作内容简单扼要说明主要的施工工序,次要的工序虽未具体说明,但均已考虑在内。 七、本概算定额采用 2010 年广东省建设工程计价依据工料机库。其中,人工工资单价 51 元/工日按 2009 年第二季度四类地区工资水平取定,材料价格按2009 年第二季度全省综合水平确定,施工机械台班单价按 2009 年第二季度全省综合水平确定。 八、本概算定额管理费的有关说明: 1、管理费是根据我省经济社会发展状况、物价水平等因素测定的,已经综和考虑了不同城市差异,执行过程中不因企业、地区和工程而调整。 2、管理费内容包括管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产保险费、财务费、工

建筑工程定额与预算习题集含答案

《建筑工程定额与预算》 一、单选题 1. 参加造价工程师考试合格的人员,在取得证书几个月内,应到当地造价工程师注册管理机构办理注册登记手续?() 个月个月 个月个月 2. 计算砖柱体积应扣除什么体积?( ) A.楼板 B.过梁 C.垫块 D.钢筋 3. 以下什么不是建筑产品本身的特点?() A.寿命长 B.固定性 C.业务不稳定 D.体积庞大 4. 基本建设程序的客观性要求,决算不能超过什么?() A.投资 B.概算 C.预算 D.决算

5. 砖基础与砖墙(身)使用同样材料时,它们的划分,应以什么为界,以下为基础,以上为墙(柱)身?() A.设计室外地坪 B.设计室内地坪 C.砖基础大放脚顶面标高 D.防潮层 6. 现浇混凝土楼梯计算说法正确的是:( ) A.以斜面面积计算 B.扣除宽度小于500mm的楼梯井 C.伸入墙内部分不另增加 D.伸入墙内部分另增加 7. 关于墙面抹灰的计算,下面说法正确的是:() A.不扣除墙裙所占面积 B.附墙的柱侧壁面积并入相应墙面面积内 C.应该计算门窗洞口侧壁的抹灰面积 D.不扣除面积在平方米以上的孔洞面积 8. 造价工程师注册有效期为几年?() 年年 年年 9. 金属构件工程量的单位一般以什么为单位?( )

. 10. 基本建设程序的客观性要求,设计要有什么?() A.估算 B.概算 C.预算 D.决算。 11. 基本建设程序的客观性要求,预算不能超过什么?() A.投资 B.概算 C.预算 D.决算。 1.1 2. 建设部颁发的《建筑工程工程量清单计价规范》于以下什么时候正式执行?() 年5月1日年5月1日 年7月1日年7月1日 13. 实心砖墙工程量计算规则规定不应扣除多少平方米以内的孔洞所占的面积?() 平方米平方米 平方米平方米 14. 砖基础与砖墙(身)使用不同材料时,位于设计室内地坪+300mm以内的,应以什么为界?以下为基础,以上为墙(柱)身。()

广东省2010建筑装饰定额说明及计算规则【完整版】2016

广东省建筑与装饰工程综合定额 章 节 说 明 及 计 算 规 则 (2010版) 《广东省建筑与装饰工程综合定额(2010)》 目录

(上册) 总说明 (3) 第一部分分部分项工程项目 A.1 土石方工程 (5) A.2 桩基础工程 (11) A.3 砌筑工程 (14) A.4 混凝土及钢筋混凝土工程 (18) A.5 木结构工程 (23) A.6 金属工程 (26) A.7 屋面及防水工程 (27) A.8 保温隔热工程 (31) (中册) A.9 楼地面工程 (33) A.10 墙柱面工程 (39) A.11 天棚工程 (39) A.12 门窗工程 (42) A.13 幕墙工程 (46) A.14 细部装饰栏杆工程 (48) A.15 家具工程 (49) A.16 油漆涂料裱糊工程 (50) A.17 广告牌工程 (57) A.18 景观工程 (58) A.19 石作工程 (60) A.20 其他工程 (61) (下册) 第二部分措施项目 (63) A.21 模板工程 (63) A.22 脚手架工程 (66) A.23 垂直运输工程 (71) A.24 材料二次运输 (73) A.25 成品保护工程 (74) A.26 混凝土泵送增加费 (75) A.27 安全文明施工措施项目 (75) A.28 措施其他项目 (77) 第三部分其他项目 (78) 第四部分规费 (80) 第五部分税金 (80)

总说明 一《广东省建筑与装饰工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》和《全国统一建筑工程预算定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。 二本综合定额是是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;也作为企业投标报价,加强企业内部管理和核算的参考。 三本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用建筑、装饰装修工程。 四本综合定额是完成单位工程量所需的人工、材料、机械、管理费消耗量标准,该消耗量标准是按正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础综合确定的,反映了社会平均水平。 五本综合定额由分部分项工程项目、措施项目、其他项目、规费、税金、附录等共六部分组成.分部分项工程项目和措施项目(除措施其他项目外)已包括人工、材料、机械台班用量和管理费. 六本综合定额以专业工种划分,按章、节、项目、子目排列,各章均有章节说明、工程量计算规则,项目有工作内容和定额表格组成,有的加上必要的附注.工作内容简单扼要说明主要的施工工序,次要的工序虽未具体说明,但均已考虑在内。 七本综合定额人工有关说明: 1.人工不分工种和技术等级,采用综合用工形式,已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。 2.人工费为直接从事工程施工的生产工人开支的各项费用,人工单价包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,以及按规定应缴纳的住房公积金与社会保险费(基本养老保险费、基本医疗保险费、失业保险费、工伤保险费、生育保险费)。 3.本综合定额的人工每工日按8小时工作制计算。 4.本综合定额的人工单价采用四类地区综合用工水平51元/工日,各地区的水平差异和幅度差应通过发布动态人工单价进行调整。 八本综合定额材料(含设备)有关说明: 1.材料消耗量已包括成品、半成品、材料配料等施工及场内运输过程中合理的损耗. 2.用量很少,占材料费比重很小的零星材料未有详细列出,已经合并考虑在其他材料费内,除定额另有说明外不需要另行计算。 3.材料价格采用到工地价格,包括材料原价或供应价格、材料运杂费、运输损耗费、采购及保管费,以及施工企业自行对材料进行一般鉴定、检查所发生的检测试验费(含自设实验室进行试验所耗用的材料设备和化学药品等费用,以及技术革新和研究试制试验费),但不包括依据国家有关法律、法规和工程建设强制性标准,对进入施工现场的材料设备、构配件的见证取样检测所发生的费用. 4.材料价格是按2009年第二季度全省综合水平确定的,子目中带()符号者,只作换算时使用;子目中带[]符号者,表示未计价材料。 5.材料费包括施工过程中消耗的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用 九本综合定额施工机械有关说明: 1.施工机械台班消耗量是按正常合理的机械配备和大多数施工企业的装备程度综合取定,已包括机械幅度差。实际配备与定额不符时,除各章另有说明者外,均不作调整。 2.施工机械台班消耗量按每台班按8小时工作制计算。

广东省房屋建筑与装饰工程综合定额(2018)

广东省建设工程计价依据 广东省 房屋建筑与装饰工程综合定额 2018 广东省住房和城乡建设厅

总说明 一、《广东省房屋建筑与装饰工程综合定额(2018)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》GB50500-2013、《建设工程劳动定额》、《房屋建筑与装饰工程消耗量定额》TY01-31-2015及《广东省建设工程计价依据》(2010年)的基础上,结合我省实际,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程、绿色施工评价标准等编制的。 二、本综合定额适用于全省行政区域内采用绿色施工标准新建、扩建和改建的房屋建筑与装饰工程。 三、本综合定额是我省房屋建筑与装饰工程合理确定和有效控制工程造价、衡量工程造价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算的依据,是处理工程造价纠纷、鉴定工程造价的依据,也作为企业投标报价、加强内部管理和核算的参考。 四、本综合定额是完成单位工程量所需的人工费用、材料、机具等消耗量及管理费标准,该消耗量及费用标准是按正常的施工条件,以我省建筑企业的施工机械装备程度、合理的施工工期、采用绿色施工标准的施工工艺、劳动组织为基础综合确定的,反映了社会平均水平。 五、本综合定额由分部分项工程项目、措施项目、其他项目、税金、附录共五部分组成。子目基价及其组项价格均不包含增值税可抵扣进项税额。 六、本综合定额按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。工作内容简单扼要地说明主要施工工序,次要施工工序虽未具体说明,但均已综合考虑在内。 七、关于人工费 1.本综合定额的人工费是指直接从事施工作业的生产工人的薪酬,包括了基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工费用,已经综合考虑了不同工种、不同技术等级等因素,内容包括工资性收入、社会保险费、住房公积金、工会经费、职工教育经费、职工福利费及特殊情况下支付的工资等。 (1)工资性收入:按计时工资标准和工作时间或对已工作按计件单价支付给个人的劳动报酬。 (2)社会保险费:在社会保险基金的筹集过程中,企业按照规定的数额和期限向社会保险管理机构缴纳的费用,包括基本养老保险费、基本医疗保险费、工伤保险费、失业保险费和生育保险费。 (3)住房公积金:企业按规定标准为职工缴纳的住房公积金。 (4)工会经费:企业按《工会法》规定的全部职工工资总额比例计提的工会经费。 (5)职工教育经费:按职工工资总额的规定比例计提,企业为职工进行专业技术和职业技能培
