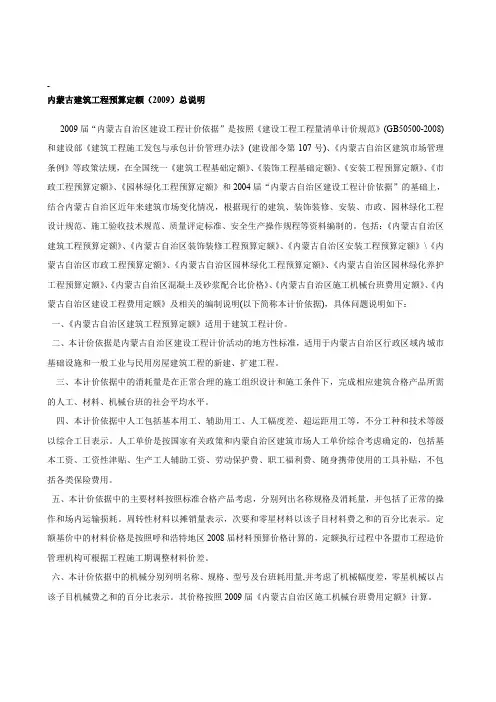

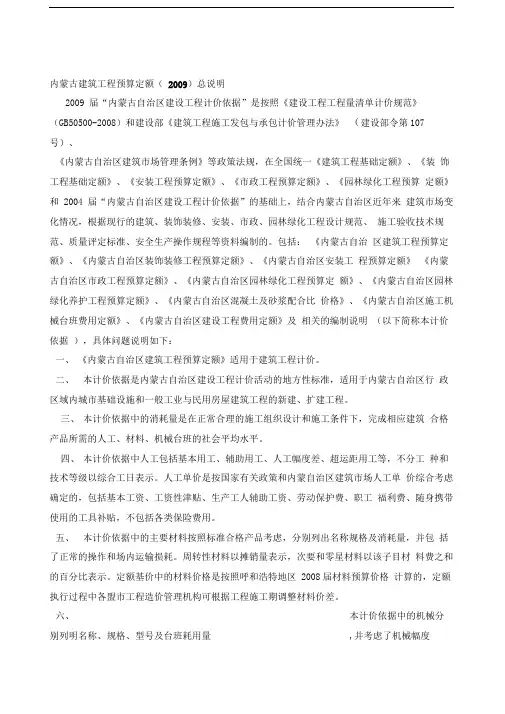

土建册说明

一、《内蒙古自治区建筑工程预算定额》(以下简称本定额)包括:土石方工程;降水措施项目;桩基础与垫层工程;砌筑工程;脚手架措施项目;砼及钢筋砼工程;模板措施项目;预制砼构件运输及安装措施项目;厂库房大门、特种门、木结构工程;金属结构工程;金属结构运输及安装措施项目;屋面及防水工程;防腐保温、隔热工程;大型机械进出场及安拆措施项目;垂运超高及其它措施项目共十五章内容。

二、本定额是按正常的施工条件,根据国家和内蒙古自治区颁发的建设工程施工及验收规范、质量评定标准和安全技术操作规程、标准图集、通用图集、工程量清单规范等为依据编制的。

三、本定额的砌筑砂浆标号,若设计与定额不同时,允许换算。

四、本定额现场搅拌的砼是按碎石编制的,若设计要求与定额不同时,允许换算。设计或发包方要求砼中掺加外加剂时,应另行计算并按产品说明书扣减水泥用量。商品砼的使用,应根据各盟市有关政策规定或发包方的要求确定。

五、预制钢筋砼构件运输及安装损耗率按下表规定计算:

另按规定计算建筑物超高费。

七、建筑物、构筑物檐高以设计室外地坪标高作为起算点:

1、平屋顶建筑,算至檐口滴水处标高;

2、有女儿墙的建筑,算至屋顶结构上皮标高;

3、坡屋顶或其它曲面屋顶算至墙的中心线与屋面板交点的高度;

4、阶梯式建筑物按最高层的建筑计算檐高;

5、构筑物算至构筑物本身顶端高度(不包括避雷针、航标指示灯);

6、突出屋面的水箱间、电梯间、亭台楼阁等均不计算檐高。

八、下列情况虽然不计算建筑面积,但应计取垂运及超高费。

1、建筑物内的技术层、设备管道夹层;

2、阳台维护结构充当建筑物外维护结构的封闭阳台,应按其水平投影面积计算。

九、下列情况虽然不计算建筑面积,但应计取二次搬运及完工清理费。

1、建筑物内的技术层、设备管道夹层、骑楼、过街楼底层;

2、阳台维护结构充当建筑物外维护结构的封闭阳台,应按其水平投影面积计算;

3、层高超过3.6m折层计算的面积,折层方法同脚手架的有关规定。

第一章土石方工程

说明

工程量计算规则

说明

一、人工土石方

1、土壤分类:详见“土壤及岩石(普氏)分类表”。

2、定额中的土方,均以天然密实的自然方计算,如遇大孔性土壤,应根据实验资料确定,另作补充。

3、人工土方定额中干湿土是综合考虑的,使用时不作换算。

4、本定额未包括地下水位以下施工的排水费用,发生时另行计算;挖土方时如有地表水需要排除时,亦应另行计算。

5、人工土方定额中遇有障碍物等所发生的费用按实结算。

6、人工挖土方、沟槽、基坑深度是按6m以内考虑的。开挖深度超过6m时,人工乘以系数1.09。

7、支挡土板定额分为密撑和疏撑。密撑是指满铺挡土板;疏撑是指间隔支挡土板。实际间隔不同时,定额不作调整。

8、人工挖孔桩,桩内垂直运输是按人工考虑的。如深度超过12m时,16m以内按12m 项目人工用量乘以系数1.3计算, 20m以内按12m项目人工用量乘以系数1.5计算;同一孔内土壤类别不同时,按定额加权计算;如遇有淤泥、流砂时另行处理。

土建预算定额说明及计算规则第五章

说明及工程量计算规则 说明 (一)本章包括:现浇混凝土基础,现浇混凝土柱,现浇混凝土梁,现浇混凝土墙,现浇混凝土板,现浇混凝土楼梯,现浇混凝土其他构件,现浇混凝土后浇带,预制混凝土柱,预制混凝土梁,预制混凝土屋架,预制混凝土板,预制混凝土楼梯,其他预制构件,钢筋工程,铁件,现浇混凝土垫层,现场搅拌混凝土增加费18节共154个子目。 (二)现浇混凝土构件 1.现浇混凝土构件是按预拌混凝土编制的,采用现场搅拌时,执行相应的预拌混凝土子目,换算混凝土材料费,再执行现场搅拌混凝土调整费子目。 2.现浇混凝土定额子目中不包括外加剂费用,使用外加剂时其费用应并入混凝土价格中。 m时,执行小型构件相应定额子目;单 3.定额中未列出项目的构件以及单件体积≤0.13 m的构件,执行其他构件相应定额子目。 件体积>0.13 4.基础 (1)箱式基础分别执行满堂基础、柱、梁、墙的相应定额子目。 (2)有肋带型基础,肋的高度≤0.15m时,其工程量并入带型基础工程量中,执行带型基础相应定额子目;肋的高度>0.15m时,基础和肋分别执行带型基础和墙定额子目。 (3)梁板式满堂基础的反梁高度≤0.15m时,执行梁相应定额子目;反梁高度>0.15m 时,执行墙相应定额子目。 (4)带型桩承台,独立桩承台分别执行带型基础、独立柱基相应定额子目,综合工日乘以系数1.05. (5)框架式设备基础,分别执行独立柱基、柱、梁、墙、板相应定额子目。 (6)现浇混凝土基础不扣除伸入承台基础的桩头所占体积。 (7)杯形基础定额子目中已综合了杯口底部找平的工、料,不得另行计算。 5.钢筋混凝土结构中,梁、板、柱、墙分别计算,执行各自相应定额子目,和墙连在一起的暗梁、暗柱并入墙体工程量中,执行墙定额子目;突出墙或梁的装饰线,并入相应项目工程量内。 6.斜梁、折量执行拱形梁定额子目。 7.墙肢截面的最大长度与厚度之比≤6倍的剪力墙,执行短肢剪力墙定额子目;L、Y、

工程量计算公式及规则

土石方工程量计算公式 土石方工程 一、人工平整场地: S=S底+2*L外+16 二、挖沟槽: 1. 垫层底部放坡: V=L*(a+2c+kH)*H 2. 垫层表面放坡 V=L*{(a+2c+KH1)H1+(a+2c)H2} 三、挖基坑(放坡) 方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3 圆形: V=∏/3*h*(R2+Rr+r2) 放坡系数 类别放坡起点人工挖土机械挖土 坑内作业坑上作业 一、二类别 1.20 1:0.5 1:0.33 1:0.75 三类土 1.50 1:0.33 1:0.25 1:0.67 四类土 2.00 1:0.25 1:0.10 1:0.33 土石方工程 1.0.1 计算土石方工程量前,应确定下列各项资料; 1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定; 2 地下水位标高及排(降)水方法; 3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 4 岩石开凿、爆破方法、石碴清运方法及运距; 5 其他有关资料。 1.0.2 土方工程 1 平整场地: 1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。

2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。 2 挖土方按设计图示尺寸以体积计算。 3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。 4 沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽; 凡图示基坑底面积在20m2以内的为基坑; 凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。 5 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。 6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。 7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。 8 人工挖土方深度超过1.5m时,按表一增加工日。 表一 人工挖土方超深增加工日表 ┏━━━━━┯━━━━┯━━━━┯━━━━┓ ┃深度(以内)│2m │4m │6m ┃ ┠─────┼────┼────┼────┨ ┃工日/100m3│ 4.72│ 14.96│ 22.24┃ ┗━━━━━┷━━━━┷━━━━┷━━━━┛

(新)山东建筑工程消耗量定额计算规则

山东建筑工程消耗量定额计算规则 一、土石方工程 一、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。土方回填,按回填后的竣工体积,以立方米计算。不同状态的土方体积,按下表换算。 土方体积换算系数表 二、自然地坪与设计室外地坪之间的土石方,依据设计土方平衡竖向布置图,以立方米计算。 三、基础土石方、沟槽、地坑的划分 (一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下同)3m以内,且槽长大于3倍槽宽的为沟槽。 (二)地坑:底面积20m2以内,且底长边小于3倍短边的为地坑。 (三)土石方:不属沟槽、地坑、或场地平整的为土石方。 四、基础土石方开挖深度,自设计室外地坪计算至基础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度应包括岩石的允许超挖深度)。

五、基础施工所需的工作面,按下表计算: 基础工作面宽度表 混凝土垫层工作面宽度按支挡土板计算。 六、土方开挖的放坡深度和放坡系数,按设计规定计算。设计无规定时,按下表计算: 土方放坡系数表 (一)土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,

允许放坡。 (二)土类为混合土质时,开挖深度大于1.5m,允许放坡。放坡坡度按不同土类厚度加权平均计算综合放坡系数。 (三)计算土方放坡深度时,不计算基础垫层的厚度。 (四)放坡与支挡土板,相互不得重复计算。 (五)计算放坡时,放坡交叉处的重复工程量,不予扣除。 七、爆破岩石允许超挖量分别为:松石0.20m,坚石0.15m。 八、挖沟槽 (一)外墙沟槽,按外墙中心线长度计算;内墙沟槽,按图示基础(含垫层)底面之间净长度计算;外、内墙突出部分的沟槽体积,并入相应工程量内计算。(二)管道沟槽的长度,按图示的中心线长度(不扣除井池所占长度)计算。管道宽度、深度按设计规定计算;设计无规定时,其宽度按下表计算: 管道沟槽底宽度表单位:m

工程量计算规则及常见图形公式汇总

工程量计算规则公式汇总[图片] 工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以的挖、填、运、找平. 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算法 (1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土

(1)、清单规则:挖基础土按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土量。当需要放坡时,应将放坡的土量合并于总土量中。 2、开挖土计算法 (1)、清单规则: ①、计算挖土底面积: 法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。) 法二、分块计算垫层外边线的面积(同分块计算建筑面积)。 ②、计算挖土的体积:土体积=挖土的底面积*挖土深度。 (2)、定额规则: ①、利用棱台体积公式计算挖土的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下)计算土体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。 用同样的法计算S中和S下

关于建筑工程消耗量定额计算规则

总说明 河北省建设厅文件 冀建质\[2008\]393号河北省建设厅关于颁布2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额工程量计算规则》的通知 各设区市建设局、省直有关部门、华北石油管理局: 为合理确定和有效控制建设工程造价,满足工程建设的需要,我厅组织编制了2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额工程量计算规则》(简称《规则》),现予颁布,自2008年7月1日起执行,2008年7月1日以前完成的工作量不再调整。 本《规则》与2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》配套使用。 本《规则》由省工程建设造价管理总站负责管理和解释。请在执行中认真积累资料,及时反馈意见,以便进一步修改完善。 二八年六月二十四日 说明 一、为统一全省工业与民用建筑装饰装修工程工程量的计算,制定本规则。 二、本规则与2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》配套使用,作为确定本省范围内建筑装饰装修工程造价及其消耗量的依据。 三、建筑装饰装修工程工程量除依据2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》及本规则各项规定外,尚应依据以下文件: 1.经审定的施工设计图纸及其说明。 2.经审定的施工组织设计或施工技术措施方案。 3.经审定的其他有关技术经济文件。 四、本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。除另有规定外,工程量的计量单位应按下列规定计算: 1.以体积计算的为“m3”。 2.以面积计算的为“m2”。 3.以长度计算的为“m”。 4.以重量计算的为“t”。 5.以个(或只)计算的为个(或只)。 汇总工程量时,其准确度取值:m3、m2、m取两位小数;t取三位小数;台(套或件等)取整数,两位或三位小数后的位数按四舍五入法取舍。 B.1 楼地面工程 一、楼地面整体面层、找平层按主墙间净面积计算。应扣除凸出地面的构筑物、设备基础及室内铁道等所占的面积(不需作面层的地沟盖板所占的面积亦应扣除),不扣除柱、垛、间壁墙、附墙烟囱及 0.3m2以内孔洞所占的面积,但门洞、空圈和暖气包槽、壁龛的开口部分亦不增加。 二、垫层按设计规定厚度乘以楼地面面积以立方米计算。 三、块料面层、橡塑面层和其他材料面层按设计图示尺寸以净面积计算,不扣除0.1m2以内的孔洞所占的面积,门洞、空圈、暖气包槽和壁龛的开口部分的工程量并入相应的面层计算。块料面层拼花部分按实贴面积计算。 四、竹、木地板龙骨及基层按面层的实铺面积计算。 五、阶梯教室整体面层地面,按展开面积计算,套用相应的地面面层项目,人工乘以系数1.08。 六、点缀按个计算,计算铺贴地面面积时,不扣除点缀所占面积。 七、块料楼地面面层酸洗打蜡工程量,按实际酸洗打蜡面积计算。

上海2016土建定额计算规则

总说明 一、《上海市建筑和装饰工程预算定额》(以下简称本定额)是根据沪建交(2012)第1057号文《关于修编本市建设工程预算定额的批复》及其有关规定,在《上海市建筑和装饰工程预算定额》(2000)及《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)的基础上,按国家标准的建设工程计价、计量规范,包括项目划分、项目名称、计量单位、工程量计算规则等与本市建设工程实际相衔接,并结合多年来“新技术、新工艺、新材料、新设备”和节能、环保等绿色建筑的推广应用而编制的量价完全分离的预算定额。 二、本定额是完成规定计量单位分部分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制施工图预算、最高投标限价的依据,是确定合同价、结算价、调解工程价款争议的基础;也是编制本市建设工程概算定额、估算指标与技术经济指标的基础以及作为工程投标报价或编制企业定额的 参考依据。 三、本定额适用于本市行政区域范围内的工业与民用建筑的新建、扩建、改建工程。 四、本定额是依据现行有关国家及本市强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、产品标准和安全操作规程,并参考了有关省(市)和行业标准、定额以及典型工程设计、施工和其他资料编制的。五、本定额是按正常施工条件、多数施工企业采用的施工方法、装备设备和合理的劳动组织及工期为基础编制的,反映了上海地区的社会平均消耗量水平。 六、本定额人工消耗量的确定 1.本定额人工工日消耗量按现行全国建筑与装饰工程劳动定额为基础计算,内容包括基本用工、超运距用工、辅助用工以及劳动定额项目外必须增加的基本用工幅度差。 2.本定额每工日按8小时工作制计算。 3.机械土方、桩基、金属构件驳运及安装等工程,人工是随机械台班产量计算的,人工幅度差按机械幅度差计算。 七、本定额材料消耗量的确定 1.本定额采用的材料(包括构配件、零件、半成品及成品)均按符合国家质量标准和相应设计要求的合格产品编制。 2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料;对于用量少、低值易耗的零星材料列入其他材料费,以该项目材料费之和的百分率表示。 3.本定额中的材料消耗量包括净用量和损耗量。损耗量包括从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗、施工现场堆放损耗等。规范(设计文件)规定的预留量、搭接量不在损耗率中考虑。 4.本定额中的周转性材料(钢模板、复合模板、木模板、脚手架等)按不同施工方法、不同类别、材质及摊消量编制,且已包括回库维修的消耗量。 5.本定额中的混凝土及钢筋混凝土、砌筑砂浆、抹灰砂浆等分别按预拌混凝

【建筑工程管理】土建定额说明

第一章土石方工程说明 一、土石方分类详见土壤及岩石(普氏)分类表,表列Ⅰ、Ⅱ类为定额中一、二类土(普通土);Ⅲ类为定额中三类土(坚土);Ⅳ类为定额中四类土(砂砾坚土);Ⅴ类为定额中松石;Ⅵ-Ⅷ类为定额中次坚石;Ⅸ-Ⅹ类为定额中普坚石;Ⅹ类以上为定额中特坚石。 二、设计室外地坪标高以上、挖土厚度30cm以外的挖土和山坡切土为挖土方,设计室外地坪标高以下的挖土为挖基础土方。 三、本定额人工挖土按挖干土编制,挖湿土时,人工乘以系数1.18。干、湿土的划分,以地质勘察资料为准。如无地质勘察资料,以地下常水位为界,常水位以上为干土,以下为湿土。 四、深度超过6m的人工挖土,不分土壤类别均执行深度超过6m定额,每增加0.5m为一个基数递增,不足0.5m 按一个基数计算。 五、人工挖土方定额不包括排地表水,发生时按实计算。 六、本章挖桩孔和爆破等项目,属于措施项目的安全防护、复盖材料和地下水位以下的排水另行计算。 七、支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板,疏撑是指间隔支挡土板。支撑间距不同时,定额不作调整。 八、在有挡土板支撑下的人工挖土,人工乘以系数1.43。

九、人工挖桩孔,桩内垂直运输方式按人工考虑。深度超过12m时,16m以内按12m项目人工乘以系数1.3;20m 以内乘以系数1.5。同一孔内土壤类别不同时按定额加权计算。如遇有流砂、淤泥,按实际发生计算。 十、建筑场地厚度在130cm以内的挖、填、运、找平为平整场地。场地竖向布置挖填方时,不再计算平整场地工程量。 十一、石方爆破定额按炮眼法松动爆破和电雷管导电起爆编制,不分明炮、闷炮。如采用火雷管爆破,雷管应换算,数量不变。扣除定额中的胶质导线,换为导火索,导火索长度按每个雷管2.12m计算。打眼爆破如须处理渗水、积水,另行计算。 十二、预裂爆破套用人工和机械打眼爆破平基项目。 十三、石方爆破定额中已综合了不同的开挖深度、坡面开挖、放炮和找平因素。如设计规定有爆破粒径要求时,实际增加的消耗量另行计算。 十四、机械土方定额按三类土编制,如土壤类别不同时,定额中机械台班量乘以表1-1系数。表1-1

工程量计算公式规则汇总模板

直线内插法 也就是已知A1、A2、B1、B2、C1求C2,在C2单元格里输入: =(B2-A2)/(B1-A1)*(C1-A1)+A2 即可,使用时可直接将上一行复制到C2格内。 圆的周长=2πr 弧是圆的一部分, 因此 弧长=圆的周长*( 弧所正确圆心角度数/360°) =2πr*圆心角/360° 因为2π=360° 因此 扇形圆心角=弧长/半径 所得单位是弧度数,要换为角度数 圆面积=r2π半径*半径*π圆周长2乘以πR 圆形公式是: S=πR2(π是圆周率约等于3.14、R2是半径的平方) 扇形是圆的一部分, 因此扇形面积=半径×半径×圆周率×圆心角度数÷360 公式是: S=n/360πR2 ( 2) S=1/2LR

( L是弧长, R是半径n是圆心角) L=2π r n/360°=π r n/180°(r=半径*n=圆弧的角度的绝对值) 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 ( 1) 清单规则: 按设计图示尺寸以建筑物首层面积计算。 ( 2) 定额规则: 按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 ( 1) 清单规则的平整场地面积: 清单规则的平整场地面积=首层建筑面积 ( 2) 定额规则的平整场地面积: 定额规则的平整场地面积=首层建筑面积 3、注意事项 ( 1) 、有的地区定额规则的平整场地面积: 按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算, 然后与底层建筑面积合并计算; 或者按”外放2米的中心线×2=外放2米

面积”与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦, 弧线部分不好处理, 容易出现误差。 ②、2米的中心线计算起来较麻烦, 不好计算。 ③、外放2米后可能出现重叠部分, 到底应该扣除多少不好计算。 ( 2) 、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量, 每边外放的长度不一样。 大开挖土方 1、开挖土方计算规则 ( 1) 、清单规则: 挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 ( 2) 、定额规则: 人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽, 槽底长和宽是指混凝土垫层外边线加工作面, 如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时, 应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法

河北园林绿化工程消耗量定额工程量计算规则及章节说明

河北省园林绿化工程消耗量定额工程量计算规则及章节说明第一章绿化工程 计算规则: 一、绿地整理: 1、伐树、挖树根应区分树干胸径不同,按数量以“株”计算。 2、砍挖灌木丛应区分从高不同,按数量以“丛”计算。 3、挖竹根应区分胸径或根盘丛径不同,按数量以“株”或“丛”计算。 4、挖芦苇根、清除草皮,按面积以“平方米”计算。 5、整理绿化用地按设计图示尺寸以“平方米”计算。 6、原土过筛按体积以“立方米”计算。 7、屋顶花园基底处理按设计图示尺寸分做法以“平方米”计算。 8、软式透水管区分规格以“延长米”计算。 9、滤水层回填陶粒、卵石、轻质土壤,以“立方米”计算;土工布过滤层,塑料格栅,按设计尺寸以“平方米”计算。 二、栽植花木: 花木根据设计图示要求的种类、规格分别以“株”、“丛”、“米”、“平方米”、“盆”计算。 1、乔木按带土球与裸跟分别区分土球直径和胸径按数量以“株”计算。 2、散生竹应区分胸径不同,按数量以“株”计算。丛生竹应区分跟

盘丛径不同,按数量以“丛”计算。 3、棕榈类应区分土球直径不同,按数量以“株”计算。 4、灌木按带土球与裸跟分别区分土球直径和冠丛高度按数量以“株”计算。 5、双排以内绿篱,区分单、双排及绿篱高度按设计尺寸以“延长米”计算;双排以上视作片植,片植绿篱应区分绿篱高度,按设计尺寸以“平方米”计算。 6、攀缘植物应区分地径不同,按数量以“株”计算。 7、色带应区分种植密度不同,按设计尺寸以“平方米”计算。 8、露地花卉应区分花卉种类及艺术造型,按设计图示尺寸,以“平方米”计算。盆花摆设应区分盆径尺寸及艺术造型,按数量以“盆”计算。 9、水生植物区分塘植与盆植按“株/丛”计算。 10、草皮按设计图示尺寸以“平方米”计算。 11、喷播植草区分喷播坡度、坡长,按喷播面积以“平方米”计算。 12、乔木与灌木假植应分别区分胸径和冠丛高度按数量以“株”计算。 13、树木支撑应区分支撑材料及支撑要求以“株”计算。 14、草绳绕树干应区分胸径不同,按缠绕树干的高度以“延长米”计算。 、换土工程:15. (1)裸根乔木、灌木应区分胸径不同以“株”计算;

斜屋面、工程量计算规则及公式

斜屋面、工程量计算规则及 公式 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DDQTY-KII

斜屋面、工程量计算规则及公式 2017-09-20广联达客服 1、平屋面工程量 (1)屋面面积;(2)找平层;(3)保温层;(4)屋面卷材防水;(5)铁皮;(6)UPVC雨水斗;(7)铸铁落水口;(8)UPVC弯头;(9)排水管。 2、屋面工程量计算方法 (1)屋面面积瓦屋面、型材屋面(包括挑檐部分)均按设计图示尺寸水平投影面积乘以屋面坡度系数(见屋面坡度系数表)以斜面积计算。 ①不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟等所占面积。 ②屋面小气窗出檐与屋面重叠部分的面积不增加,但天窗出檐部分重叠的面积计入相应的屋面工程量内。 ③瓦屋面的出线、披水、稍头抹灰、脊瓦加腮等工、料均不另计算。 (2)屋面防水面积屋面卷材防水、屋面涂膜防水按设计图示尺寸按面积以平方米计算。 ①斜屋顶(不包括平屋顶找坡)按图示尺寸的水平投影面积乘以屋面坡度延尺系数按斜面积以平方米计算,平屋顶按水平投影面积计算,由于屋面泛水引起的坡度延长不另考虑。 ②不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积,其根部弯起部分不另计算。 ③屋面的女儿墙、伸缩缝和天窗等处的弯起部分,并入屋面工程量内。天窗出檐部分重叠的面积应按图示尺寸,以平方米计算,并入卷材屋面工程内。如图纸未注明尺寸,伸缩缝、女儿墙可按25cm,天窗处按50cm计算。 ④涂膜屋面的工程量计算同卷材屋面。涂膜屋面的油膏嵌缝、玻璃布盖缝、屋面分隔缝,以延长米计算。

(3)屋面抹水泥砂浆找平层的工程量与卷材屋面相同 (4)屋面保温层的工程量与卷材屋面相同。 (5)屋面工程量中铁皮、UPVC雨水斗,铸铁落水口,铸铁、UPVC弯头、短管,铅丝网球按个计算。 (6)屋面排水管按设计图示尺寸以展开长度计算。如设计未标注尺寸,以檐口下皮算至设计室外地平以上15cm为止,下端与铸铁弯头连接者,算至接头处。

工程造价工程量计算规则公式汇总

工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土方

1、开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。 当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1、清单规则: ①、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。 方法二、分块计算垫层外边线的面积(同分块计算建筑面积。 ②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。 (2、定额规则: ①、利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等。

最新园林消耗量定额说明及计算规则汇总

2005园林消耗量定额说明及计算规则

2005园林工程消耗量定额 第一章绿化栽植 说明 一、本章包括绿地整理、苗木起挖运输、苗木栽值、苗木假植、大树移植、栽植技术措施、人工换土。 二、质量标准均以国家现行施工及验收规范和质量评定标准为准。 1.《城市绿化工程施工及验收规范》(CJJ/T83-99); 2.《城市绿化和园林绿地用植物材料木本苗》(CJ/T24-1999); 3.《城市园林苗圃技术规程》(CJ/T23-1999); 三、本章除定额表所列工程内容外,均包括各子目施工准备工作,施工现场50m范围以内的苗木运输(含载重汽车台班的子目除外)、绿化栽植后施工场地周围2m以内场地清理以及苗木栽值(从淋定根水之日起计)后10天以内的种植养护。超出以上范围则另行计算。 四、有关规定及说明。 1.本定额苗木起挖和种植均按一、二类土考虑,若遇三类土定额人工乘以1.34系数,四类土定额人工乘以1.76系数,冻土定额人工乘以2.20系数(土壤类别划分见第六章说明),如遇岩石,可按第六章开凿岩石与挖二类土相应子目人工差增加苗木栽植用工。

2.本定额苗木种植是按原土还土考虑的,如设计要求全部究土,可按人工换土相应子目计算。设计规定种植土中须掺入部分砂子、煤渣或木糠的,按设计规定比例乘相应人工换土定额计算。 3.本定额苗木种植成活率按100%考虑,苗木补损率按表1规定计入种植定额苗木材料消耗量内(即定额表括号内的苗木消耗量)。表1补损系数不适用于发包人供应苗木及大树移植,这种情况的成活率要求及补损责任由合同约定。 4.本定额除花卉、草皮、水生植物外,其他苗木种植基肥消耗量(定额表中括号内的基肥消耗量)按设计规定计算(即表2中的换土量*设计规定的基肥比例)。 5.种植棕榈类苗木,按种植乔木相应规格子目计算。大树移植的技术措施项目,按设计规定另列项计算。 6.苗木价格。 采用本定额时,苗木材料的合同价格应为到达工地施工现场指定堆放地点价格(即包括苗木出圃、包装、场外运输及采购保管费),编制标底、报价及预(结)算时,不得重复计算苗木起挖、苗木(场外)运输项目。 7.苗木起挖与苗木迁移运输作为工序定额,适用于施工场地对原有苗木迁移时使用,也可作为确定苗木合同价格的参考。 8.计算苗木迁移运输的项目,应扣减相应苗木起挖及种植子目中的汽车台班量。 9.种植定额苗木浇水是按人工浇自来水考虑的,如采用洒水车浇水,按相应定额用水量每立方米增加洒水车(4000L)0.067台班,扣减人工0.366工日。 10.绿地平整。

土建清单和定额计算规则.

一、土建计算规则 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4×(B+4=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B——— 建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外——— 建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2、定额规则:基槽开挖:V=(A+2C+K×HH×L。式中:V———基槽土方量;A——— 槽底宽度;C———工作面宽度;H———基槽深度; L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a×(B+b+a×b]。式中:V———基坑体积;A— 基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑挖土体积- 设计室外地坪以下建(构筑物被埋置部分的体积。 式中室外地坪以下建(构筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L内×墙厚 式中:底———底层建筑面积;L中———外墙中心线长度;L内——— 内墙净长线长度。 回填土厚度指室内外高差减去地面垫层、找平层、面层的总厚度,如右图: 四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计 算。 运土工程量=挖土总体积-回填土总体积

工程造价工程量计算规则及公式

工程量计算规则及公式 : 一、平整场地:建筑物场地厚度在±30cm以的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。

该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,墙基槽长度以墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:

V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L———墙净长线长度。 回填土厚度指室外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积

混凝土工程量计算规则及公式

混凝土垫层工程量计算规则及公式 1、条形基础砼垫层计算公式 外墙条基砼垫层体积=外墙条形基础砼垫层的中心线长度×砼垫层的截面积 内墙条基砼垫层体积=内墙条形基础砼垫层的净长线长度×砼垫层的截面积 2、整板基础、独立基础垫层的体积 垫层体积=垫层面积×垫层厚度 混凝土基础工程量计算规则及公式 1、条形基础工程量计算及公式 外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积 内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积 注意:净长线的计算应砼条形基础按垂直面和斜面分层净长线计算 2、满堂基础工程量计算及公式 满堂基础工程量=满堂基础底面积×满堂基础底板垂直部分厚度+上部棱台体积 3、独立基础(砼独立基础与柱在基础上表面分界) (1)矩形基础:V=长×宽×高 (2)阶梯形基础:V=∑各阶(长×宽×高) (3)截头方锥形基础:V=V1+V2=1/6 h1 ×[A×B+(A+a)(B+b)+a×b]+A×B×h2 其中V1——基础上部棱台体积,V2——基础下部长方体体积,h1——棱台高度,A、B——棱台底边长宽,ab——棱台顶边长宽,h2——基础下部长方体高度 混凝土柱工程量计算规则及公式 ⑴、构造柱工程量计算 ①构造柱体积=构造柱体积+马牙差体积=H×(A×B+0.03×b×n) 式中:H——构造柱高度A、B——构造柱截面长宽b——构造柱与砖墙咬差1/2宽度n——马牙差边数⑶、框架柱 ①现浇混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。 框架柱体积=框架柱截面积*框架柱柱高 其中柱高: a 有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板下表面之间的高度计算。 b 无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。 c 框架柱的柱高,应自柱基上表面至柱顶高度计算。 d预制混凝土柱按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积,依附于柱的牛腿,并入相应柱身体积计算。 钢筋混凝土梁工程量规则 1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。 2、梁长的取法 梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。如图5 3、地圈梁工程量 外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积 内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积 3、基础梁的体积 计算方法:基础梁的体积=梁的净长×梁的净高 钢筋混凝土板的工程量计算 1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个

2005园林消耗量定额说明及计算规则

2005园林工程消耗量定额 第一章绿化栽植 说明 一、本章包括绿地整理、苗木起挖运输、苗木栽值、苗木假植、大树移植、栽植技术措施、人工换土。 二、质量标准均以国家现行施工及验收规范和质量评定标准为准。 1.《城市绿化工程施工及验收规范》(CJJ/T83-99); 2.《城市绿化和园林绿地用植物材料木本苗》(CJ/T24-1999); 3.《城市园林苗圃技术规程》(CJ/T23-1999); 三、本章除定额表所列工程内容外,均包括各子目施工准备工作,施工现场50m范围以内的苗木运输(含载重汽车台班的子目除外)、绿化栽植后施工场地周围2m以内场地清理以及苗木栽值(从淋定根水之日起计)后10天以内的种植养护。超出以上范围则另行计算。 四、有关规定及说明。 1.本定额苗木起挖和种植均按一、二类土考虑,若遇三类土定额人工乘以1.34系数,四类土定额人工乘以1.76系数,冻土定额人工乘以2.20系数(土壤类别划分见第六章说明),如遇岩石,可按第六章开凿岩石与挖二类土相应子目人工差增加苗木栽植用工。 2.本定额苗木种植是按原土还土考虑的,如设计要求全部究土,可按人工换土相应子目计算。设计规定种植土中须掺入部分砂子、煤渣或木糠的,按设计规定比例乘相应人工换土定额计算。 3.本定额苗木种植成活率按100%考虑,苗木补损率按表1规定计入种植定额苗木材料消耗量内(即定额表括号内的苗木消耗量)。表1补损系数不适用于发包人供应苗木及大树移植,这种情况的成活率要求及补损责任由合同约定。 4.本定额除花卉、草皮、水生植物外,其他苗木种植基肥消耗量(定额表中括号内的基肥消耗量)按设计规定计算(即表2中的换土量*设计规定的基肥比例)。 5.种植棕榈类苗木,按种植乔木相应规格子目计算。大树移植的技术措施项目,按设计规定另列项计算。 6.苗木价格。 采用本定额时,苗木材料的合同价格应为到达工地施工现场指定堆放地点价格(即包括苗木出圃、包装、场外运输及采购保管费),编制标底、报价及预(结)算时,不得重复计算苗木起挖、苗木(场外)运输项目。 7.苗木起挖与苗木迁移运输作为工序定额,适用于施工场地对原有苗木迁移时使用,也可作为确定苗木合同价格的参考。 8.计算苗木迁移运输的项目,应扣减相应苗木起挖及种植子目中的汽车台班量。 9.种植定额苗木浇水是按人工浇自来水考虑的,如采用洒水车浇水,按相应定额用水量每立方米增加洒水车(4000L)0.067台班,扣减人工0.366工日。 10.绿地平整。 除行道树外,凡绿化用地土层厚度在30cm以内的挖、填、找平、均应计算绿地平整项目。

浙江省建筑工程预算定额2010版(说明及计算规则)-第十章

第十章楼地面工程 说明 一、本章定额中凡砂浆、混凝土的厚度、种类、配合比及装饰材料的品种、型号、规格、间距设计与定额不同时,可按设计规定调整。 二、整体面层设计厚度与定额不同时,根据厚度每增减子目按比例调整。 三、整体面层、块料面层中的楼地面项目,均不包括找平层,发生时套用找平层相应子目。 四、块料面层粘结层厚度设计与定额不同时,按水泥砂浆找平层厚度每增减子目进行调整换算。 五、块料面层结合砂浆如采用干硬性水泥砂浆的,除材料单价换算外,人工乘以系数 0.85。 六、除整体面层(水泥砂浆、现浇水磨石)楼梯外,整体面层、块料买面层及底板面层等楼地面和楼梯子目不包括踢脚线。水泥砂浆、现浇水磨石及块料面层的楼梯均包括底面及侧面抹灰。 七、楼地面找平层上如单独找平扫毛,每平方米增加人工费0.04工日,其他材料费0.50元。 八、现浇水磨石项目已包括养护和酸洗打蜡等内容。 九、块料面层铺贴定额子目包括块料安装的切割,未包括块料磨边及弧形块的切割。如设计要求磨边者套用磨边相应子目,如设计弧形块铁面时,弧形切割费另行计算。 十、块料面层铺贴,设计有特殊要求的,可根据设计图纸调整定额损耗率。 十一、块料离缝铺贴灰缝宽度均按8mm计算,设计块料规格及灰缝大小与定额不同时,面砖及勾缝材料用量作相应调整。 十二、块料面层点缀适用于每个块料在0.05㎡以内的点缀项目。 十三、防静电地板、玻璃地面等定额均按成品考虑。 十四、广场砖铺贴定额中所指拼图案,指铺贴不同颜色或规格的广场砖形成环形、菱形等图案。分色线性铺装按部品图案定额套用。 十五、踢脚线高度超过30cm者,按墙、柱面工程相应定额执行。弧形踢脚线按相应项目人工乘以系数1.10,材料乘以系数1.20。 十六、螺旋形楼梯的装饰,按相应定额子目,人工与机械乘以系数1.1,块料面层材料用量乘以系数1.15,其他材料用量乘以系数1.05. 十七、木地板铺贴基层如采用毛底板的,套用细木工板基层定额,除材料单价换算外,人工含量乘以系数1.05。 十八、不锈钢踢脚线折边、铣槽费另计。 十九、扶手、栏板、栏杆的材料品种、规格、用量设计与定额规格不同时,按设计有关规定调整。铁艺栏杆、铜艺栏杆、铸铁栏杆、车花木栏杆等定额均按成品考虑。 二十、扶手、栏杆、栏板定额适用于楼梯、走廊、回廊及其他装饰性扶手、栏杆、栏板,定额已包括扶手弯头制作安装需增加的费用。但遇木扶手、大理石扶手有整体弯头时,弯头另行计算,扶手工程量计算时扣除整体弯头的长度,设计不明确者,每只整体弯头按400mm 扣除。 二十一、零星装饰项目适用于楼梯、台阶侧面装饰及0.5㎡以内少量分散的楼地面装修项目。

天津08定额说明及计算规则(土建)

土建工程 总说明 一、天津市建筑工程预算基价DBD29-101-2008(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2008规定要求,以《全国统一建筑工程基础定额》(土建工程)、《天津市建筑工程预算基价》(2004年)为基础,结合本市实际编制的。 二、本基价是编制设计概算、施工图预算、竣工结算、编审工程量清单和确定招标控制价的依据;是编制概算定额、估算指标的基础;是计算投标报价的参考;是核定投标报价与成本价对比的基础。 三、本基价适用于天津市行政区域内工业与民用的新建与扩建工程。 四、本基价是按照现行的施工及验收规范、质量评定标准、安全及技术操作规程制定的,是在合理工期内、正常条件下、采用常规的施工方法和施工工艺以及合理的施工组织和机械配置,完成单位合格产品所需要的人工、材料、机械台班及相应管理费用的消耗量标准,它反映了本市社会平均消耗量水平。 五、本基价中的工作内容仅说明了主要施工工序,次要工序虽未说明但基价中已考虑。 六、本基价中各子目的预算基价由人工费、材料费、机械费和企业管理费(以下简称“管理费”)组成。 七、本基价中人工费的说明和规定: 1.本基价的人工消耗量是以现行《全国建筑安装工程统一劳动定额》和《全国统一建筑工程基础定额》(土建工程)为基础,并结合本市实际编制的,已考虑了各项目施工操作的基本用工、辅助用工、材料超运距用工及人工幅度差。 2.人工效率按八小时工作制计算。 3.人工单价按工种技术含量不同分为三类:一类工每工日59.20元;二类工每工日47.20元;三类工每工日37.70元。 4.人工单价中包括基本工资、工资性质补贴、职工福利费、生产工人的辅助工资和劳动保护费等。 5.人工费中包含其他人工费,内容包括: (1)工程定位、复测、点交、清理中的人工费。 (2)生产工具用具使用费。 6.工日消耗量带有括号者表示该工日不作为计算垂直运输的基数。 八、本基价中材料费的说明和规定:
