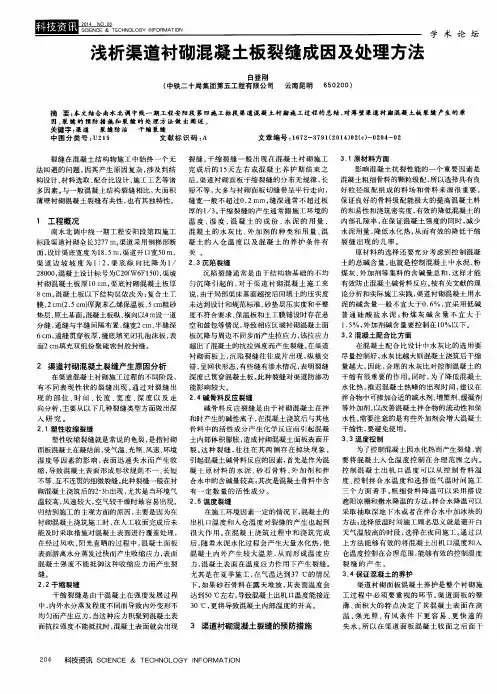

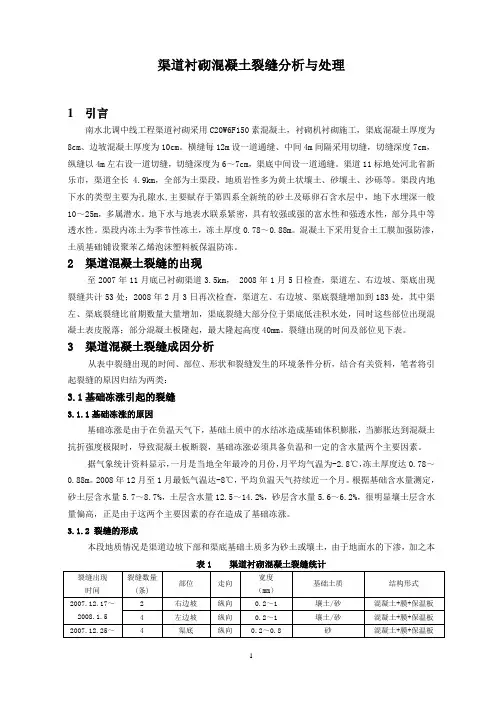

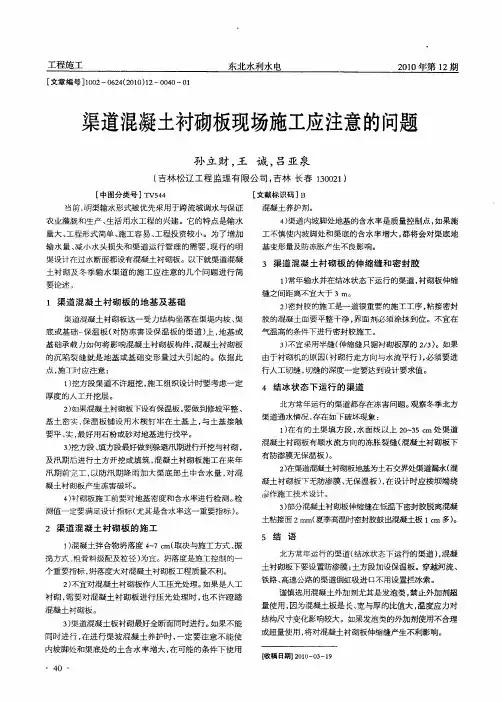

渠道衬砌混凝土板常见问题及分析

渠道衬砌混凝土板常见问题及分析
渠道衬砌混凝土板常见问题及分析

渠道衬砌混凝土板常见问题及分析摘要:混凝土预制板在河道衬砌中广泛应用,但是由于混凝土预制板厚度不均匀,极易发生断裂、沉陷等一系列问题。经过实践经验,本文介绍了衬砌板常见问题的解决方法,并总结出混凝土预制板勾缝砂浆的裂缝处理方法。

关键词:河道衬砌混凝土预制板裂缝

混凝土防渗渠道按施工方式可分为现场浇筑和预制混凝土板两种形式,预制混凝土板造价低,而且施工方便,周期也短,在渠道衬砌中得到了广泛的应用。

我国衬砌用混凝土板厚度一般在3.5cm~10.0cm之间,混凝土板厚度较薄,施工中及运行中混凝土板都易损坏。

一、混凝土板破坏类型

渠道混凝土面板破坏的类型大致可分为以下三种: 第一种是混凝土板角部垂直对角线方向的裂缝甚至裂,或在板中部出现平行短边的裂缝,由于面水泥沙浆相对较多,不易发现,在相对粗的板底可见此裂缝。脱模时由于模具充分填实成真空且混凝土板与模具四边粘连,造成板部位不能同时脱离模具,形成裂缝或断角。

第二种是混凝土面板破裂、翘起、滑落或严重的渠道边坡塌陷,在此类破坏过程中,混凝土本身的强度、抗冻、抗渗等指标改变很小,或没有发生改变,仅是混凝土面板的整体结构受到破坏,这种破坏我们称之为冻胀破坏。

第三种情况是混凝土面板表面受到侵蚀,主要是混凝土与土壤

混凝土预制板衬砌沟渠施工工艺

混凝土预制板衬砌沟渠施工工艺 土压顶→场地清理。 一、施工准备 施工工艺流程:施工准备→渠道开挖填筑成型→铺设砼预制板→现浇混凝渠道防渗工程施工前,应进行详细的施工组织设计,充分做好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作;应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整;还应做好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。 二、土方工程施工 衬砌渠道多为新筑填方渠道,渠道土质比较疏松,应对压实度指标做严格控制,以免建成通水后出现不均匀沉降,由其对渠道附属建筑物的回填应严格把关。 1、渠道放样 土方工程施工前,应进行渠道施工放样。首先,用全站仪及经纬仪定出渠道的中心控制线。中心桩在直线段一般每50m一个。弯道处5m加密一个。用钢尺量距,误差不超过1/1000。测角时两次误差不超过30。其次,按四等水准要求控制高程,闭合精度要求控制在20。一般每200m留一个临时高程控制点,必要时可加密。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线(如遇填方渠道还应放出清基边线及清基后的填筑边线)。 2、沟渠成型 渠道土模是土工膜和砼预制板的基础,又是隐蔽工程,因而施工过程中要严格控制场地清理、土万开挖、填筑等环节的质量。 (1)场地清理 在渠道边线确定后,要清理超出渠堤外坡脚边线0.2m范围内的土方,主要清除石渣、腐植土、草皮、树根(枝)等杂质,要求基面干净、平整。对新建渠道,要清除地表的草皮、树根、淤泥、腐植土等。

(2)土方填筑 a.填筑土料要求 填筑土料要洁净,符合规范要求,不准含有石渣(块)、粉砂、淤泥、腐植土、草皮、树根(枝)等杂质。并对土料取样做出实验和含水量测定。要求含水量在10-30%之间。填筑土方可采用环刀取样测试(干容重评定其质量),每lOOm2取一个土样,要求压实土干容重1. 6t/m3,压实系数不小于0.95。 b.土料填筑工序 土方填筑时,首先对下层土进行刨毛、洒水处理,然后开始分层填筑,每层填筑厚度要视碾压机械确定,220Kw推土机碾压宜铺土厚30cm,75Kw推土机碾压铺土厚15-20 cm,并控制铺土厚度保持均匀一致,厚度误差不得超过10%。堤顶铺土宽度应超过设计宽度30-50cm。碾压机械行走方向宜平行于渠轴线,碾迹套压宽度不小于20cm,碾压遍数根据试验确定。分段碾压时,两端搭接长度不小于1.5m,对机械碾压不到的边角部位,要进行人工夯补。下层土填筑完成要进行取样测试,测试合格后方可进行上层土方填筑施工。 在土方填筑中如发现有橡皮土、层面结合不良、松土层、裂缝或剪毁破坏等现象要立即进行处理,可采取换土、刨毛等措施重新填筑碾压。 c.渠槽开挖 渠槽土方开挖,其断面一般不宜一次到位。第一次开挖时,边坡及渠底应预留不小于20cm的保护层。第二层采用人工修坡平整夯实至设计断面。土模开挖断面严禁超挖贴补。 d.沟渠成型 对成型渠槽土模,要进行隐蔽工程验收。其外观要求达到平、直、光、硬。 平:土模表面无忽高忽低现象;直:纵坡方向上下笔直成一线;光:表面光滑;硬:土模取样试验干容重达到1.6t/m3。 三、砼预制板砌筑施工

工程质量检验评定表格(DOC 35页)

工程质量检验评定表格(DOC 35页)

工程项目 分项工程质量检验评定表 分项工程名称:土方路基所属分部工程名称:路基土石方合同号:工程部位:K0+000~K1+000 施工单位:监理单位:编号:E-1 基本要求1、在路基用地和取土坑范围内,应清除地表植被、杂物、积水、淤泥和表土,处理坑塘,并按规范和设计要求对基底进行压实; 2、路基填料应符合规范和设计的规定,经认真调查、试验后合理选用; 3、填方路基须分层填筑压实,每层表面平整,路拱合适,排水良好; 4、施工临时排水系统应与设计排水系统结合,避免冲刷边坡,勿使路基附近积水; 5、在设定取土区内合理取土,不得滥开滥挖。完工后应按要求对取土坑和弃土场进行修整,保持合理的几何外形。 实测项目项次检查项目 规定值/ 允许偏差 实测值或实 测偏差 质量评定 1 2 3 4 5 6 7 8 9 10 平均、代表值合格率(%) 得分权值加权得分1△压实度(%) 3 2△弯沉(0.01mm) 3 3 纵断高程(mm) /+10,-15 2 4 中线偏位(mm) /50 2 5 宽度(mm) 2 6 平整度(mm) /15 2 7 横坡(%) /±0.3 1 8 边坡 1 合计 外观鉴定减分 监理意见 质量保证资料减分 工程质量等级评定评分:质量等级:

工程项目 分项工程质量检验评定表 分项工程名称:砂垫层所属分部工程名称:路基土石方合同号:工程部位:(桩号)施工单位:监理单位:编号:E-3 基本要求1、砂的质量和规格必须符合设计要求和规范规定;2、适当洒水,分层压实;3、砂垫层宽度应宽出路基边脚0.5~1.0m,4、两侧端以片石护砌; 5、砂垫层厚度及其上铺设的反滤层应符合要求。 实测项目 项次检查项目 规定值/ 允许偏差 实测值或实测偏差质量评定 1 2 3 4 5 6 7 8 9 10 平均、代表值合格率(%) 得分权值加权得分 1 砂垫层厚度不小于 3 2 砂垫层宽度不小于 1 3 反滤层设置符合设计要求 1 4 压实度(%) 90 2 合计 外观鉴定减分 监理意见 质量保证资料减分 工程质量等级评定评分:质量等级: 制表:复核:项目总工:年月日

渠道衬砌施工方案08842

目录 一、工程概况 (2) 1.1工程简介 (2) 1.2自然条件 (3) 1.3 渠道工程地质 (4) 1.4 施工条件 (4) 1.5主要材料与生活物质供应情况 (4) 1.6施工用电 (5) 1.7主要工程量 (5) 二、编制依据 (5) 三、渠道衬砌施工 (6) 四、质量控制措施 (10) 4.1衬砌质量控制与检测 (10) 4.2试验检验质量控制措施 (11) 4.3工程质量事故的分析与处理 (11) 4.4质量管理措施 (11) 五.资源配制 (12) 5.1主要施工机械设备配置 (12) 5.2主要人员配制 (12) 六.安全文明施工及环境保护措施 (13) 6.1安全施工 (13) 6.2文明施工 (14)

6.3环境保护措施 (15) 红岭灌区东干渠明渠工程施工方案 一、工程概况 1.1工程简介 红岭水利枢纽总库容6.62 亿m 3 ,有效库容4.68 亿m 3 ,是以灌溉、防洪为主,具有供水、发电功能的综合利用水利枢纽工程。红岭灌区工程则是该枢纽的配套项目,主要任务是农业灌溉、城乡供水和农村人畜供水。红岭灌区工程为红岭水库的配套工程,红岭灌区

位于海南岛东北部,东面临海,西面、南面与本岛腹地接壤。西北以南渡江为界,西南以万泉河为界,灌区位于北纬19°18′~20°02′,东经110°00′~110°54′之间,南北长100km,东西长约70km。 灌区范围包括海口市美兰区、琼山区、文昌市、琼海市、定安县、屯昌县等5个市县共58 个乡镇和国营农场(含航天发射基地)。灌区范围内总土地面积5840km 2 。灌区工程由总干渠、东干渠系统及西干渠系统组成,包括一条总干渠、两条干渠(东干渠、西干渠)、三条分干渠(琼海、重兴、文教分干渠)以及34条支渠等;总干渠从渠首电站取水后,沿万泉河左岸布置,后折向西北到达加玉村北侧,分水进入东干渠和西干渠两个灌溉系统。 总干渠起点设计水位为132.66m,渠末设计水位为125.29m;设计灌溉面积为145.48 万亩,其中从渠道提水灌溉面积为7.3万亩,自流灌溉面积为138.18万亩。设计流量为45m 3 /s,加大流量51.75m 3 /s。东干渠渠首设计流量为40.00m3/s,西干渠渠首设计流量为6.00m3/s,琼海分干渠首设计流量为3.13m3/s,重兴分干渠首设计流量为5.53m3/s,文教分干渠首设计流量为8.57m3/s。总干渠从渠首电站取水后,沿万泉河左岸傍山布置渠道,利用隧洞穿过并桶岭,再经南久村农场跨青梯河后向东北至总干渠末端进入灌区,全长16.313km。总干渠末端分东、西干渠分别控制东西灌域,西干渠通过良坡、深田、大田、加乐潭等支渠及斗渠向西灌域配水,并向现有水库补水,全长28.027 公里;东干渠全长145.93 公里,设琼海、重兴、文教3 条分干渠,20 条支渠、2 条水库补水渠、1 个水库补水口及15 条干斗等42 个分(补)水口。本工程第5标段为桩号118+913~145+930段是2#倒虹吸进口首端至退水闸末端段,全长27.017km,设计流量为6.5~4.7m3 /s,加大流量7.8~5.88m 3 /s。本段渠系共布置有渡槽5 座、暗涵1 座、倒虹吸1 座、节制闸1 座、泄水闸1 座、分水闸5 座等渠系建筑物。 1.2自然条件 本区属亚热带岛屿季风气候区,其气候特征是:太阳辐射强,日照时间长,热量丰富、气温高、降雨丰富且强度大、四季不明显、干湿季分明、台风暴雨多、蒸发量大、湿度大。干湿季节主要受季风气候的影响,在冬春季节,受大陆冷高压影响,温度低、雨量少,为干湿季节;在夏秋季节,受东南暖热气流及台风、热带低压槽的影响,温度高、雨量多,湿度大,属湿热季节。 多年平均日照时数约2200h,年辐射量494kJ/cm 2 ,大于10°C 的积温为8500°C,多年平均气温23.6°C,最热7月平均气温28°C,最冷1月平均气温16.7°C。历年出现最高气温≥35°C 的时段大都集中在 5 月上旬至7 月中旬。多年平均气温为22°C~23°C。 降雨以台风雨为主,其次是热雷雨、地形雨和锋面雨。本区多年平均降雨量2600mm 左右,单站(琼中加报站)最大多年平均降雨量2471mm,实测最大年雨量3354mm(1972 年)。降雨年内分配不均,每年5~11 月为雨季,降雨量约占全年的85.7%,12 月~次年4 月为旱季,降雨量仅占全年的14.3%。年降雨的丰枯程度主要受台风的影响。灌区季风

渠道混凝土衬砌方案

CB01施工技术方案申报表 (中铁十一局[2012]技案005号) 合同名称:南水北调中线一期引江济汉工程渠道11标土建及金结设备安装工程 合同编号:HBNSBD-YJ01-2011-09 说明:本表一式份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、包人、设代机构各1份。

南水北调中线一期引江济汉工程 渠道11标 渠道混凝土衬砌施工方案 编制:李猛 审核:云天才 审批:王金柱 中铁十一局集团有限公司 引江济汉工程渠道11标工程项目部 二〇一二年七月二十四日

目录 1、工程概况 (4) 2、编制依据 (4) 3、施工布置 (4) 3.1施工道路布置 (4) 3.2施工用水及用电 (4) 3.3拌和设备 (5) 3.4运输设备 (5) 3.5渠道人工滑模衬砌设备 (5) 4、施工进度安排 (5) 5、衬砌施工 (5) 5.1施工顺序 (5) 5.2边坡施工工艺 (6) 5.3渠底衬砌施工方法 (9) 6、资源配置 (10) 6.1劳动力计划 (10) 6.2主要施工机械配置 (10) 7、质量保证措施 (11) 7.1 混凝土质量保证措施 (11) 7.2雨季施工保证措施 (12) 7.3低温季节施工措施 (12) 8、安全施工 (12)

1、工程概况 引江济汉工程是南水北调的配套工程,引水干渠全长67.23km。渠道11标为起止里程桩号56+768~61+735,本标段施工内容包含干渠渠道(其中东干渠倒虹吸(桩号57+730)、李市排水渠倒虹吸(桩号58+930)及金属结构、电气设备安装工程等。引水干渠按1级建筑物设计,干渠上的跨渠倒虹吸等主要建筑物按1级建筑物设计,倒虹吸的进出口连接建筑物、消能防冲设施等次要建筑物按3级建筑物设计。 本标段渠道衬砌施工内容主要为明渠渠道衬砌工程,渠道全长:4967m,衬砌的主要设计指标:混凝土为C20W6F100,边坡衬砌厚度12cm,砂石垫层15cm。底板砂石垫层15cm,混凝土衬砌厚度8cm。 主要工程量:砂石垫层:68452m3,混凝土:41056m3,聚乙烯闭孔泡沫板4994㎡。2、编制依据 (1)《南水北调中线一期引江济汉工程渠道11标土建及金结安装工程招标文件》(合同编号:HBNSBD-YJ01-2011-09); (2)引江济汉渠道11标渠道通用典型设计图 (3)渠道衬砌结构图、细部图、下渠台阶结构图等。 (4)关于引江济汉渠道分缝及填缝材料的图纸(2012字水工(11)号) (5)湖北省南水北调管理局专题会议纪要 (6)混凝土抗渗、抗冻等级的技术要求。(2011字(30)号) (7)设计联系函:有关砂石垫层的技术要求(2011字(14)号) 3、施工布置 3.1施工道路布置 混凝土衬砌施工道路主要以左岸沿渠道路为主干线,并利用开挖施工时预留的施工便道进入工作面。 3.2施工用水及用电 施工现场安装水箱,由水车流动供水。 变压器铺设电缆至施工道路两侧,并在施工道路两侧处设立临时配电柜,保证施工用电。另外配有一台120KW的柴油发电机组作为移动备用电源,保证混凝土浇筑的连续性。

渠道衬砌施工

渠道衬砌施工 由我局先期承建的南水北调中线京石段应急供水工程滹沱河倒虹吸工程Ⅱ标段,工程位于河北省正定县内,为南水北调中线总干渠的一部分,是南水北调先期开工的大型建筑物之一。工程由倒虹吸管身段、出口闸室段、出口渐变段、明渠段及附属建筑物组成。本标段总长1409.16m,其中明渠段202.16m。本标段渠道工程属河滩地段渠道,渠道过水断面采用梯形断面,整个过水断面采用现浇混凝土衬砌。渠底宽度为21m,两侧渠坡衬砌长度为22~ 27m ,衬砌坡长为21.98m,坡度为1:3,渠道内过水深度约为 5m,设计流量为150~ 170m 3 /s。渠道断面结构为:渠坡和渠底顶部15cm 厚的素混凝土衬砌板,衬砌板下铺二布一膜的复合土工膜防渗层,防渗层下面铺设有20~35cm 厚砂砾料保温层,保温层底部为渠道开挖的建基面。另由我局承建的南水调中线京石段应急供水工程渠道项目S6 标段,与滹沱河倒虹吸出口渠道相连。该标段工程是以渠道工程为主,渠道全长6.6km,属一般渠道段。渠道断面与倒虹吸出口渠道相同,整个过水断面仍采用现浇混凝土衬砌。渠道断面结构为:渠坡渠底顶部分别为10cm 和8cm 厚的素混凝土衬砌板,衬砌板下铺二布一膜的复合土工膜防渗层,防渗层下面铺设有3~5cm 厚聚笨乙烯泡沫保温板,保温板底部为渠道开挖的建基面。渠道结构典型断面见图1。. 5cm砂砾料垫层 4000 泥结碎石路面 6cm厚预制砼板混凝土框格复合土工膜 10cm混凝土 3cm聚苯乙烯保温板 3cm聚苯乙烯保温板 8cm 混凝土复合土工膜 1 9 7 8 4 0 0 0 4 0 0 0 4 0 0 0 4 0 0 0 4 0 0 0 4000 4000 2000 20850 4 9 1 7 渠道结构典型断面图 6 9 5 0 10000 缝附图1 图1 渠道结构典型断面图针对总干渠渠道工程结构断面尺寸大、素混凝土薄壁结构、混凝土衬砌板抗裂减糙要求高、衬砌板底部直接与加强防渗层和保温层接触等特点。如何进行大面积渠坡、渠底混凝土布料及连续浇筑,如何确保大面积现浇混凝土衬砌板的施工质量,如何有效保护衬砌板底部的加强防渗层和保温层,如何在有效工期内又好又快的完成渠道混凝土衬砌施工等问题,成为困扰渠道施工的难题。结合招标文件要求机械化衬砌施工要求,我局围绕着上述施工难题,开始了振碾式渠道混凝土衬砌机的研制工作。 2.渠道混凝土衬砌机研制 2.1 衬砌机组成(参见图2) 9 2.主桁架行走系统 1.主桁架系统 4.上小车布料系统 3.皮带输料系统 2.主桁架行走系统 5.下小车衬砌系统 6.总体操控系统振动碾压式渠

u型渠道衬砌施工方案砖砌U型槽施工方案

u型渠道衬砌施工方案砖砌U型槽施工方案 导读:就爱阅读网友为您分享以下“砖砌U型槽施工方案”的资讯,希望对您有所帮助,感谢您对的支持! 砖砌D60U型槽渠道衬砌施工方案 本工程砖砌D60和D100U型槽渠道,衬砌6540米 一、工艺流程: 1、定位放线测量 (1)定位原则:根据设计图纸,结合现场的实际情况,合理布局,充分考虑设计要求和现有建筑物、构筑物的位置、坐标、标高和确定堆土、堆料、运料的区间和位置。

(2)定基堆点:按照交接的永久性水准点,将施工水准点设在稳固和通视之处,距离沟边10m左右,沿沟槽方向定出沟槽中心线和分水口的中心点,并与固定的建筑物相连。 (3)测量放线:根据导线桩测定沟槽的中心线,在沟槽的起点、终点和转角处,钉一较长的木桩作为中心控制桩,用两个控制点控制此桩,根据设计D60U型槽渠道,放出上开口挖槽线,分水口的位置。 二、沟槽开挖 1、槽底开挖宽度等于排水沟结构基础宽度加两侧工作面宽度,每侧工作面宽度应不小于300mm。 2、渠道开挖可采用小型挖槽机械挖槽配合人工开挖和修整,当天不能进行下一道工序作业时,沟底应留出200mm左右的一层土不挖,待下道工序前用人工清底。 3、沟槽土方应堆在沟槽的一侧,便于下道工序作业。 4、堆土底边与沟槽边应保持一定的距离,不得小于,堆土高度应小于。

5、不得掩埋测量标志及渠道的附属构筑物等。 6、本工程宜采用人工挖渠槽。 7、人工开挖多层槽的层间留台宽度应不小于500mm。 8、槽底高程的允许偏差不得超过下列规定: (1)基础的重力流排水管沟沟槽,允许偏差为±10mm。 (2)非重力流无基础的排水管沟沟槽,允许偏差为±20mm。 三、基底处理 1、地基处理应按设计规定进行,施工中遇到与设计不符的松软地基及杂土层等情况,应会同设计人员协商解决。 2、挖槽应控制槽底高程,槽底局部超挖宜按以下方法处理: (1)含水量接近最佳含水量的渠槽超挖深度小于或等于

SL703-2015年灌溉与排水工程施工质量评定表

目录 1.渠(沟)道土方填筑基础面清理单元工程施工质量评定表2 2.渠(沟)道土方开挖单元工程施工质量评定表5 3.管槽土方开挖单元工程施工质量评定表7 4.渠(沟)道石方开挖单元工程施工质量评定表8 5.渠(沟)道土方建筑单元工程施工质量评定表11 6.管道土方回填单元工程施工质量评定表14 7.渠道衬砌垫层单元工程施工质量评定表16 8.渠道防渗膜料铺设单元工程施工质量评定表19 9.渠道保温板铺设单元工程施工质量评定表21 10.浆砌石衬砌渠道单元工程施工质量评定表22 11.现浇混凝土衬砌渠道单元工程施工质量评定表26 12.混凝土预制板(槽)衬砌渠道单元工程施工质量评定表29 12.渠道沥青混凝土衬砌单元工程施工质量评定表32 13.渠道斗(农)门单元工程施工质量评定表33 14.蓄水池、水窖单元工程施工质量评定表36 15.泵房建筑单元工程施工质量评定表38 15.阀门井、检查井单元工程施工质量评定表40 17.田间道路路基及路面单元工程施工质量评定表41

18.机井单元工程施工质量评定表44 19.水泵单元工程安装质量评定表45 20.微灌首部工程设备仪表单元工程安装质量评定表48 21.管道单元工程安装质量评定表51 22.微灌灌水器单元工程安装质量评定表54 23.喷灌设备(机组)单元工程施工质量评定表57 24.重要隐蔽单元工程(关键部位单元工程)质量等级签证表60 25.分部工程施工质量评定表61 26.单位工程施工质量评定表62 27.单位工程施工质量检验与评定资料核查表63 28、单位工程项目施工质量评定表65 1.渠(沟)道土方填筑基础面清理单元工程施工质量评定表 填表说明

质量评定通用表格

表0.1 工程项目施工质量评定表 填表说明 填表时必须遵守“填表基本规定”,并符合以下要求: 1.工程项目名称:按批准的初步设计报告的项目名称填写。 2.工程等级:填写本工程项目等别、规模及主要建筑物级别。 3.建设地点:填写枢纽工程建设的具体地名,如省、县、乡。 4.主要工程量:填写2~3项数量最大及次大的工程量。有混凝土(包括钢筋混凝土)量、土石方填筑方量、砌石方量等主要项目时必须填写。 5.项目法人(建设单位):填写全称。 6.设计、施工、监理等单位名称应填写与项目法人签定合同时所用的全称。若一个工程项目是由多个施工(或多个设计、监理)单位承担任务时,表中只需填出承担主要任务的单位全称,并附页列出全部承担任务单位全称及各单位所完成的单位工程名称。若工程项目由一个施工单位总包、几个单位分包完成,表中只填总包单位全称,并附页列出分包单位全称及所完成的单位工程名称。 7.开工日期:填写主体工程开工的年份(4位数)及月份。 竣工日期:填写批准设计规定的内容全部完工的年(4位数)及月份。 8.评定日期:填写工程项目质量等级评定的实际日期。 9.主要建筑物单位工程:主要建筑物指失事后将造成下游灾害或严重影响工程效益的建筑物,如堤坝、泄水建筑物、输水建筑物、电站厂房及泵站等。 10.本表在工程项目批准设计规定的内容已全部完成,各单位工程已进行施工质量等级评定后,由项目总监填写,并进行工程项目质量评定,监理单位负责人签字加盖公章,若工程项目由多个监理单位监理时,各监理单位项目总监负责统计本单位监理的单位工程质量评定结果(含单元工程、分部工程质量统计)及主要工程量统计交项目法人。再由项目法人委托一个主要监理单位的项目总监汇总各单位统计资料,填写工程项目质量评定表,并签字、盖本监理单位公章。再交项目法人评定,项目法人的法定代表人签字,并盖公章,报质量监督机构核定质量等级,质量监督项目站长或质量监督机构委派的该项目负责人签字,并加盖公章。 11.工程项目施工质量评定标准 合格标准:单位工程质量全部合格;工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。 优良标准:单位工程质量全部合格,其中70%以上单位工程质量优良等级,且主要单位工程质量全部优良;工程施工期及试运行期,各单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

渠道混凝土施工方案(完整资料).doc

【最新整理,下载后即可编辑】 一、概述 1、工程概况 本工程设计桩号为Ⅳ169+600~Ⅳ175+432.8,渠道为梯形断面,设计渠底宽度为8~14.5m,渠底高程88.781~88.363m,渠道内一级边坡为1:2.5~1:3.5,一级马道(堤顶)宽5.0m,外坡1:1.5,渠道纵比降为1/28000~1/23000。全渠段采用混凝土衬砌,渠坡厚度10cm,渠底厚度8cm。混凝土衬砌强度等级为C20,抗冻标号F150,抗渗标号W6。全渠段采用复合土工膜防渗。在渠底及渠坡防渗复合土工膜下均铺设保温板防冻层混凝土衬砌强度等级为C20,抗冻标号F150,抗渗标号W6。全渠段采用复合土工膜防渗,在渠底及渠坡防渗复合土工膜下均铺设保温板防冻层。 在渠道开口线与永久占地线之间设有截(导)流沟、防洪堤、林带。截流沟纵比降根据地形确定,纵比降较陡处全断面采用干砌石护砌。 2、主要工程量 渠道主要工程量为混凝土浇注量为53699.5万m3,钢筋制安6.53t,塑料泡沫板铺设6087m2,土工膜铺设387387 m2。 二、气象水文与地形地质 1、气象水文 本渠段属温带大陆季风型气候区,夏秋两季受太平洋副热带高

压控制,多东南风,炎热多雨,冬春两季受西伯利亚和蒙古高压控制,盛行西北风,干燥少雨。本渠段多年平均降雨量616.3mm,多年平均降水日数70.2d,降水年际变幅大,降水年内分配不均,70%~80%集中在汛期,多以暴雨型式出现,年降水量从山区到平原呈递减的趋势。 段内多年平均气温14.1℃,全年1月份温度最低,平均气温-0.8℃;月平均最低气温-5.2℃,极端最低气温-18℃;7月份气温最高,月平均气温27.0℃,月平均最高气温31.9℃,极端最高气温42℃。 2、地质条件 鹤壁段位于华北平原西部边缘与太行山东麓的交接部位,穿行于山前丘陵地带,主要地貌单元有丘前冲(坡)洪积斜地亚类、软岩丘陵亚类和山前冲洪积裙亚类三大类。丘前冲(坡)洪积斜地亚类分布于侯小屯一带,地面高程99~104m,地面坡降8‰~9‰。软岩丘陵亚类主要分布于淇河以北大盖族附近,地面高程100~110m,沟谷发育;山前冲洪积裙亚类分布于山前地带及丘陵、岗地之间,地势总体向东倾斜,地面高程一般91~108m,中上部坡降一般1%~2%,下部坡降4‰~7‰,洪积锥坡降较大,达6%~7%,冲沟发育。 本渠段位于华北准地台黄淮海拗陷的西部边缘,新构造分区属华北断陷~隆起区的太行山隆起分区和河北断陷分区的交接部位,

渠道施工方案

衬砌渠道施工工艺 一、衬砌渠道的结构型式 现浇衬砌渠道的结构型式有很多种,考虑到渠道沿线土质、气温、地下水位、渠道流量及便于施工等因素,选定现浇渠道的结构型式为等厚度梯形单式断面。考虑到现浇后的渠坡稳定及便于施工,斗、农渠道内坡分别取为1:0.5和1:0.75。根据渠道设计流量及抗冻抗渗要求,选定砼防渗层厚度为8cm,强度标号为C15,抗冻标号为D50,抗渗标号为W4。为避免砼的热胀冷缩而造成的破坏,沿渠道纵向每5米设一道伸缩缝,沿渠道底脚设两道横向伸缩缝,内用1cm厚的闭孔泡沫塑料填充。 二、衬砌工程施工 (一)施工准备 渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。 (二)土方工程施工

衬砌渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。 1、渠道放样 土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每50m一个。弯道处5m 一个。用钢尺量距,误差不超过1/1000。测角时两次误差不超过30〃。其次,按四等水准要求控制高程,闭合精度要求控制在20 。每200m留一个临时高程控制点。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。 2、土方回填夯实 A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。 B、渠坡夯实厚度为渠底脚处向堤内侧水平距离1.5米,至堤顶处夯实尺寸为1米,形成一个斜梯形。 C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度≤30 cm,铺土要均匀平整。因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范围内。若土壤比较干燥应采用洒水的方法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等方法以使含水量控制在适宜范围之内。

渠道混凝土衬砌方案

CB01 施工技术方案申报表 (中铁十一局[2012]技案005号) 合同名称:南水北调中线一期引江济汉工程渠道11标土建及金结设备安装工程合同编号:HBNSBD-YJ01-2011-09

说明:本表一式份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。 南水北调中线一期引江济汉工程 渠道11标 渠道混凝土衬砌施工方案 编制:李猛 审核:云天才 审批:王金柱 中铁十一局集团有限公司 引江济汉工程渠道11标工程项目部 二〇一二年七月二十四日 目录 1、工程概况 (4)

2、编制依据 (4) 3、施工布置 (5) 3.1施工道路布置 (5) 3.2施工用水及用电 (5) 3.3拌和设备 (5) 3.4运输设备 (5) 3.5渠道人工滑模衬砌设备 (5) 4、施工进度安排 (6) 5、衬砌施工 (6) 5.1施工顺序 (6) 5.2边坡施工工艺 (7) 5.3渠底衬砌施工方法 (10) 6、资源配置 (11) 6.1劳动力计划 (11) 6.2主要施工机械配置 (12) 7、质量保证措施 (13) 7.1 混凝土质量保证措施 (13) 7.2雨季施工保证措施 (13) 7.3低温季节施工措施 (14) 8、安全施工 (14)

1、工程概况 引江济汉工程是南水北调的配套工程,引水干渠全长67.23km。渠道11标为起止里程桩号56+768~61+735,本标段施工内容包含干渠渠道(其中东干渠倒虹吸(桩号57+730)、李市排水渠倒虹吸(桩号58+930)及金属结构、电气设备安装工程等。引水干渠按1级建筑物设计,干渠上的跨渠倒虹吸等主要建筑物按1级建筑物设计,倒虹吸的进出口连接建筑物、消能防冲设施等次要建筑物按3级建筑物设计。 本标段渠道衬砌施工内容主要为明渠渠道衬砌工程,渠道全长:4967m,衬砌的主要设计指标:混凝土为C20W6F100,边坡衬砌厚度12cm,砂石垫层15cm。底板砂石垫层15cm,混凝土衬砌厚度8cm。 主要工程量:砂石垫层:68452m3,混凝土:41056m3,聚乙烯闭孔泡沫板4994㎡。 2、编制依据 (1)《南水北调中线一期引江济汉工程渠道11标土建及金结安装工程招标文件》(合同编号:HBNSBD-YJ01-2011-09); (2)引江济汉渠道11标渠道通用典型设计图 (3)渠道衬砌结构图、细部图、下渠台阶结构图等。 (4)关于引江济汉渠道分缝及填缝材料的图纸(2012字水工(11)号) (5)湖北省南水北调管理局专题会议纪要 (6)混凝土抗渗、抗冻等级的技术要求。(2011字(30)号) (7)设计联系函:有关砂石垫层的技术要求(2011字(14)号)

渠道衬砌混凝土施工技术研究

渠道衬砌混凝土施工技术研究 摘要:衬砌工程作为水利渠道施工中的重点和关键施工项目,其施工质量直接 影响着水利渠道的防渗和其使用寿命。随着人们对水利渠道工程施工质量要求不 断提高,混凝土衬砌技术得到显著的提高和发展。但受施工环境、材料、技术等 因素的影响,水利渠道工程中混凝土衬砌施工仍然难免遇到这样或那样的问题, 因此如何在水利渠道施工中应用好衬砌混凝土技术,提高水利渠道混凝土衬砌施 工质量,已经成为当前水利工程施工领域重点研究和实践的课题。 关键词:渠道衬砌;混凝土施工;工艺 1导言 混凝土在现代建筑工程中是必不可少的,随着我国经济的发展,混凝土的使用量越来越多,使用范围越来越广,对混凝土的质量要求越来越高。特别是在渠道项目里,如果砼出现 渗漏等问题,将会带来非常大的危害,直接威胁人民的生命和财产安全。所以对于混凝土的 施工技术要严格把关,确保了建筑物、构筑物的绝对安全。 2衬砌混凝土施工技术概述 衬砌混凝土施工技术近年来取得了良好发展,深受我国建筑企业和建筑研究人员的重视。衬砌混凝土施工技术具有很强的稳定性,可以确保建筑物具有长久的使用寿命,不容易出现 质量问题。衬砌混凝土施工技术的主要原理是利用混凝土来构成建筑物的主要框架,方便进 行后续的工程。混凝土材料的成分配比与成分质量是影响混凝土稳定性的重要因素。所以, 衬砌混凝土施工技术必须严格控制混凝土材料各个成分的含量和质量。衬砌混凝土施工技术 要根据施工对象的具体要求,确定混凝土中各个成分的配比,然后向可靠的厂家购买原材料,确保工程建造的质量水平。对于水利水电工程来说,衬砌施工技术的有效性影响着整个工程 的施工质量。为了确保水利水电工程能够正常使用,为我国的经济发展和人民日常生活提供 足够的电能,促进经济发展水平和人民生活水平的提高,必须加强衬砌混凝土施工技术在水 利水电施工中的应用。 3渠道衬砌混凝土施工技术的质量控制 从配合比、运输等多方面来说,必须结合现场的实际情况,做出科学全面的分析,按照 规定设计出最佳的方案,必要时还应浇筑试验段来确定混凝土的配合比和含水率。混凝土的 摊铺要均匀,振捣要到位,不能出现漏振和过振现象。要重视混凝土的养护工作,注意气温 的变化对混凝土凝固时间的影响,低温时要做好保温工作,高温时要做好降温工作,严格控 制混凝土的养护时间,养护期内绝对避免施工车辆行走产生的震动对混凝土凝固的影响。 3.1混凝土的切缝衬砌分缝 采用人工墨线布缝,也需要根据施工前的设计图纸做指导,这样才能够保证达到最佳的 稳定与强度。这主要纵横缝采用手扶式割缝机割缝,所以依照前期的准备,从后面开始,对 于位置和深度都按照规定来操作。必须明确混凝土的切缝时间能够对砼的裂缝产生很大的影响,因此在浇筑完后的18~24h之间可以进行这项工作。 3.2混凝土配方材料的控制 水灰比的控制,做好这项前提性的工作就是为后面打下了良好的基础,因为这是直接影 响砼成品强度的。为了避免没有达标,需要对这方面做出具体的分析,以此来提高整体工程 的稳定性。由于混凝土结构是直接和水接触的,水中含有各种重金属盐以及氯离子,而这些 重金属和离子将会给混凝土的耐久性和强度带来很大的影响。经过研究,水灰比与耐久度和 强度之间的关系呈现出一个抛物线的比例,在达到某个比值之后,耐久度将由升高的运动态 势转移到逐渐降低的运动态势。在进行原材料的挑选以及比例计算的时候,应该遵循《水工 混凝土规范》,对于原料的各项指标进行仔细检查,严格控制超标率。这些指标主要包括以 下几项:骨料的含泥量、砂石的细度模数、粗骨料的粒径以及与之相对应的级配情况、对于 混合各类材料的用水成分的检测以及分析、对水泥以及粉煤灰的成分标号分析。这些可以说 包含了最关键的内容,做好了这些工作是保障整体的质量与稳定的前提。 3.3混凝土厚度 严格按照设计图纸进行施工,坚决杜绝为了节约成本施工厚度达不到设计要求,从而影

渠道衬砌施工方案教学内容

渠道衬砌施工方案

渠道混凝土衬砌施工技术方案 1. 工程概况 焦作1段第一施工标段是南水北调中线一期工程总干渠Ⅳ渠段(黄河北~羑河北)的组成部分,位于Ⅳ渠段的北部,本标段设计起点桩号Ⅳ28+500,终点桩号为Ⅳ33+700,总长5.2km,其中明渠长度4864m。渠道为梯形断面,Ⅳ28+500~Ⅳ 28+717.6 段渠底宽度为17m,渠坡坡比为1:2.75,防护堤坡比:左岸1:1.5,右岸1:1;Ⅳ28+717.6~Ⅳ28+737.6段渠底宽度为17m~21m;Ⅳ28+737.6~Ⅳ33+700段渠底宽度为21m,渠坡坡比为1:2。渠底高程98.892~98.574m,渠道内一级边坡为1:2~1:2.75,二级边坡为1:1~1:1.5,一级马道(堤顶)宽5.0m,外坡1:2,渠道纵坡比为1/29000。全渠段采用混凝土衬砌,渠坡厚度10cm,渠底厚度8cm。混凝土衬砌强度等级为C20,抗冻标号F150,抗渗标号W6。渠段内采用复合土工膜150g/m2-0.3mm-150g/m2和150g/m2-0.5mm-150g/m2防渗。在渠底及渠坡防渗复合土工膜下铺设2cm或2.5cm厚的聚苯乙烯保温板防冻层。防冻层下铺设砂砾料垫层防冻胀。渠基设置纵横向排水暗管管网排水,通过逆止阀和抽排泵站排入渠道内。 1.1气象条件 本渠段多年平均气温为15.2℃,多年平均最低气温10.4℃,平均最高气温 20.5℃。多年平均风速2.3m/s,最大风速22m/s。多年平均冻土深度11.47cm,最早地面稳定冻结初日在12月9日,冻结终止日期在2月19日,历年最大冻土深度 19cm;霜冻初日最早为10月17日,终期最晚为4月3日。 1.2 工程地质 本标段渠道桩号Ⅳ28+500~Ⅳ33+700,总长5.2km。在新庄~恩村工程地质段内,均属粘性土均一结构。本渠段以半挖半填为主,渠底板主要位于重粉质壤土中。渠坡岩性主要由重粉质壤土和轻粉质壤土夹卵石组成。轻粉质壤土多呈饱水状态,渠道开挖后可能发生流土、边坡垮塌等渗透破坏现象,边坡稳定性较差。地下水位高于渠底板约4~6m,施工排水问题显著。桩号Ⅳ29+900~Ⅳ31+900段含水层岩性为卵石和轻粉质壤土,具中等~强透水性,富含地下水,基坑排水量较大,施工时应采取相应的排水措施。其它段含水层为粘性土层,具微~弱透水性,施工时采取适当的排水

渠道衬砌工程施工方案

子洲县2013年小型农田水利重点县建设项目 渠道衬砌工程 施 工 方 案 批准:何晴 审核:纪元新 编制:郗胜军 日期:二○一四年四月

子洲县2013年小型农田水利重点县建设项目 渠道衬砌工程施工方案 一、工程概况 子洲渠位于大理河中下游川道地区,由两条干渠组成,一干渠引水枢纽位于子洲县小理河流域的电市镇庙坪四旗里村,渠道末端位于子洲县马蹄沟镇姜家崖村,一干渠全长12.6km;二干渠引水枢纽位于子洲县三眼泉镇巡检司村,渠道末端位于子洲县苗家坪镇焦渠村,二干渠全长26km。二条干渠全长38.6km。全渠共分7条支汇总长8.0km。一干渠渠首引水流量0.3m3/s,设计灌溉控制面积3290亩,二干渠渠首引水流量0.8m3/s,设计灌溉控制面积5910亩。设计灌溉总控制面积9200亩,由于种种原因,现在实际灌溉控制面积已萎缩至6900余亩(其中一干渠控制2860亩,二干渠控制4040亩)。现有各种建筑物224座,主要建筑物包括浆砌石滚水坝(2处)、引水渠、进水闸、冲沙闸、引水隧洞(660m)、引水涵洞以及倒虹、渡槽、排洪桥、排洪涵、路桥、跌水和退水闸、分水闸、节制闸等渠系建筑物。 子洲渠灌区已运用50多年,虽经几次改建、扩建、改造加固,但由于受历史、环境、技术水平和社会经济条件的限制,灌区工程建设标准低,骨干工程老化失修、机电设备和渠系工程老化,干渠淤积现象严重,渠道防洪和田间工程不配套问题也日渐突出,致使灌区灌溉面积逐渐萎缩,难以发挥应有的效益,并存在诸多安全隐患。 渠道衬砌建设内容:干渠渠道衬砌10.32KM,支、斗渠渠道衬砌15.05KM。 主要施工内容为:拆除原建砌体、弃渣运输、土方开挖运输、土方回填、土工膜铺设、C15W4F150砼衬砌、伸缩缝施工等。 二、施工方案 1、施工流程: 渠道衬砌工程:拆除原建砌体→弃渣运输→土方开挖→土方回填→人工修整边坡→铺设土工膜→现浇C15砼U型渠道→胶泥伸缩缝 2、施工准备 渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和

渠道施工中衬砌混凝土技术的应用

渠道施工中衬砌混凝土技术的应用 水利工程渠道施工效益的提升,离不开衬砌混凝土技术方案的优化。为了保证渠道施工质量的提升,就需要做好衬砌混凝土技术方案的优化工作。这需要做好各个施工技术步骤的协调,保证保温板施工、混凝土配置、混凝土施工等步骤的协调。在衬砌混凝土的应用过程中,需要考虑到环境因素、材料因素、设备因素、人力因素等,避免这些内外因素产生不利的施工影响。做好了上述几点,就实现了水利工程渠道施工中天时、地利、人和的结合,水利工程必然能够取得不错的效益。 标签:衬砌混凝土技术;水利工程;拆模;渠道施工;养护工作 前言 在水利工程应用中,渠道施工是一种重要的应用形式。在施工实践中,影响水利工程渠道施工的因素非常多,常见的有温度因素、风力因素、地形因素、施工技术因素、材料因素等。在文章中,通过对衬砌混凝土施工常见问题的解决,达到提升渠道施工效益的目的,以此满足水利工程的建设要求,提升社会效益。 1 衬砌混凝土技术的基本概念 (1)随着我国经济体系的不断健全,水利工程施工方案不断得到优化,衬砌混凝土技术不断得到应用,实现了水利工程建设的广泛普及。在水利工程中,衬砌混凝土具备良好的施工效益,对于水利工程渠道质量的提升具有非常深远的意义。随着科技的发展,衬砌混凝土技术体系不断健全,取得了不错的施工效果,但是其依旧存在一些施工技术的问题。为了提升渠道施工质量,需要进行衬砌混凝土技术的不断优化,保证其水利工程施工质量的提升。 衬砌混凝土技术的施工要求比较复杂,在施工过程中,它需要利用混凝土砌块进行衬砌,这种混凝土技术的应用可以避免围堰出现变形的情况,正是由于衬砌混凝土技术的施工特色,它在隧道工程及其水利渠道工程中得到广泛应用。通过对衬砌混凝土技术的应用,可以保证渠道断面尺寸的减少,以此缩减水利工程渠道施工的成本,提升工程的整体效益。 (2)在实际应用中,衬砌技术的应用形式主要是灌注混凝土衬砌,这种技术的应用可以实现机械性操作,以最大程度提升施工步骤的精密性,提升水利渠道工程的整体防渗性能及其效益,有效提升水利工程结构的稳定性及可靠性。从应用结构上来说,衬砌混凝土技术具备多样性的特点,在类型选择过程中,需要根据水利工程的具体情况进行操作,进行水利工程渠道环境的分析,针对其地下水位、现场施工等要素进行分析,做好施工类型的选择工作。 2 衬砌混凝土技术方案的应用

渠道混凝土衬砌

1.概述 由我局先期承建的南水北调中线京石段应急供水工程滹沱河倒虹吸工程Ⅱ标段,工程位于河北省正定县内,为南水北调中线总干渠的一部分,是南水北调先期开工的大型建筑物之一。工程由倒虹吸管身段、出口闸室段、出口渐变段、明渠段及附属建筑物组成。本标段总长1409.16m,其中明渠段202.16m。本标段渠道工程属河滩地段渠道,渠道过水断面采用梯形断面,整个过水断面采用现浇混凝土衬砌。渠底宽度为21m,两侧渠坡衬砌长度为22~27m ,衬砌坡长为21.98m,坡度为1:3,渠道内过水深度约为5m,设计流量为150~170m3/s。 渠道断面结构为:渠坡和渠底顶部15cm厚的素混凝土衬砌板,衬砌板下铺二布一膜的复合土工膜防渗层,防渗层下面铺设有20~35cm厚砂砾料保温层,保温层底部为渠道开挖的建基面。 另由我局承建的南水调中线京石段应急供水工程渠道项目S6标段,与滹沱河倒虹吸出口渠道相连。该标段工程是以渠道工程为主,渠道全长6.6km,属一般渠道段。渠道断面与倒虹吸出口渠道相同,整个过水断面仍采用现浇混凝土衬砌。渠道断面结构为:渠坡渠底顶部分别为10cm和8cm厚的素混凝土衬砌板,衬砌板下铺二布一膜的复合土工膜防渗层,防渗层下面铺设有3~5cm厚聚笨乙烯泡沫保温板,保温板底部为渠道开挖的建基面。 针对总干渠渠道工程结构断面尺寸大、素混凝土薄壁结构、混凝土衬砌板抗裂减糙要求高、衬砌板底部直接与加强防渗层和保温层接触等特点。如何进行大面积渠坡、渠底混凝土布料及连续浇筑,如何确保大面积现浇混凝土衬砌板的施工质量,如何有效保护衬砌板底部的加强防渗层和保温层,如何在有效工期内又好又快的完成渠道混凝土衬砌施工等问题,成为困扰渠道施工的难题。结合招标文件要求机械化衬砌施工要求,我局围绕着上述施工难题,开始了振碾式渠道混凝土衬砌机的研制工作。 2.渠道混凝土衬砌机研制 2.1衬砌机组成 2.1.1衬砌机主体 鉴于渠道面断面尺寸较大,且渠坡、渠底混凝土衬砌施工时为大面积仓号连接施工,衬砌机主体采用一个大跨度的钢构桁架,利用桁架做布料平台和轨道,通过安装在桁架上的上下结构小车,分别完成渠道混凝土的布料、摊铺、振捣和整平。 2.1.2行走系统 行走系统采用四个电机同步控制,沿轨道行走。运用先进的变频调速技术,在0~10m/min 之间可随意调整传动电机的速度,使整机在行走过程中运行平稳,可避免因车辆晃动引起的结构变形。 2.1.3升降调坡系统

渠道衬砌施工技术交底.doc

目 录 CB15附件 2 施工技术交底记录 (豫水勘测 [2017] 技交 003 号) 合同名称:武嘉灌区续建配套与节水改造项目 2017年度工程施工Ⅲ标段合同编号: WJGQ2017-SG-03 单位工 武嘉灌区续建 承 包 河南省新乡市豫水 配套与节水改造项 程名称 目 2017年度工程Ⅱ 人 工程有限公司 标段 总干渠 分部工 施 工 21+502-22+502段渠 渠道开挖 程名称 内容 道开挖及衬砌 主持人 时 间 / 2018.3.1项目部会议 /交底人 地点 室 1、施工技术交底依据文件清单 : 合同文件、工程建设标准强制性条文、施工图纸、施工组织设计、 施工措施计划等。 2、施工技术交底内容:河道开挖施工技术交底

施工技术交底记录: 一、施工准备 1、场地清理:在施工现场工作界限内,保护所有规定保留的植物及结构。对施工范围内的建筑废弃物、腐植土进行清除运弃。。 2、确定修建施工临时便道,以便机械进场及淤泥外运。 3、建好施工现场安全围护设施,确保施工安全。 4、设计、制作、安装各种施工标牌、警示牌,建立健全各项规章制度和施工管理制度。 二、施工工艺 挖掘机进行旧混凝土板拆除及清淤→转运至岸上临时堆放点→渣土车外运至卸土点→清淤合格→进入下一段施工。 三、施工方法 1、清理:采用挖掘机进去旧混凝土板拆除及清淤,挖掘机旧混凝土 板拆除及清淤时严格按照施工图纸和施工方案进行施工,开挖时旧混凝土板拆除及清淤一并清除到岸边的临时堆放点,利用渣土车外运至堆土点堆放。 2、环境保护与卫生:施工中做好日常清洁工作,淤泥按指定地点弃

放,不污染堆泥场的环境,运输渣土过程中,采取有效的措施,防止出 注: 可现“滴、洒、漏”现象。 加 附记录人:页。 与会人员签名:

相关文档
最新文档
