桥梁桩基施工重要性分析

桥梁桩基施工重要性分析
桥梁桩基施工重要性分析

浅谈桥梁桩基施工重要性分析

【摘要】近几年不论是高速公路还是国道省道甚至县乡公路都在如火如茶的建设中。面对如此大规模的基础设施建设、公路工程质量显得特别重要。从该工程的施工前准备、钻孔技术、钢筋制作及水下混凝土灌注施工工艺等几个方面详细介绍了桥梁桩基施工

中关键的技术问题,以积累桥梁桩基施工经验,保证桥梁桩基的工程质量和桥梁施工的顺利进行。

【关键词】测量;施工技术;桥梁;桩基础

随着我国交通基础设施建设的快速发展,人们桥梁桩基础施工技术的要求也越来越高,对桥梁桩基础是桥梁的重要部位,其质量的好坏直接影响到整座桥梁的工程质量。桩基施工的隐蔽性造成了其在施工过程中存在较多不可预见因素,经常出现一些问题也就不可避免,如果这些问题不及时解决,将直接影响到桩基的工程质量,给工程造成损失。因此,桥梁桩基施工不仅需要利用已有的先进科学技术,还需要丰富的施工经验,对施工中出现的问题及时进行处理,以避免工程质量事故的发生。

1.工程概况

某桥梁工程,主桥桩基为45m~55m的桩基础,主桥桩基位于某河道,该河道水深约为6m~7m,该段地质条件十分复杂,施工难度大。地表为第四系冲洪积层所覆盖,下伏基岩为白垩系下统白鹤洞组泥岩夹泥质粉砂岩。

2.施工准备

桥梁工程师专业技术工作总结

筑龙网 W W W .Z H U L O N G .C O M 桥梁工程师专业技术工作总结 本人自担任工程师专业技术职务以来,先后参加了:xx 大桥工程、xx 大桥工程、xx 大桥工程等三个工程的施工,历时六年,本人认真履行岗位职责,在施工过程中严格执行国家标准、规范、规程,努力钻研业务知识,特别是在本公司业务从水工向桥梁转型的过程中,由于不是桥梁专业出身,在工作中认真学习桥梁专业知识及各种施工方法,不断总结经验教训,逐渐从一个从事水工工程施工技术人员过渡转换成桥梁工程施工技术人员,专业知识得到深化和拓展,可主持承担一些水工工程或桥梁工程等工程项目的技术工作。 在担任工程师专业技术职务初期,本人在xx 工程项目部任施工员,当时该工程为长江上游第一座全直桩码头,码头全长158m,前方平台宽18m,为高桩梁板式码头结构型式,共两个泊位:一个为3000t 级,一个为500t 级,前方平台为两排φ800mm 的钻孔嵌入桩,钻孔直径为φ1100mm,后方平台为三排φ800mm 的钻孔灌注桩,施工程序为搭设钻孔平台进行钻孔施工,然后前方平台进行插入钢管桩,浇注不离析砼,后方平台下钢筋笼、导管,进行水下砼浇注,接着是桩帽施工、横梁施工、门机轨道梁及纵梁安装、面板安装,板缝施工,最后进行码头面层施工。该工程的难点在于设计的钻孔嵌入桩的钻孔直径太小,φ800mm 钢管桩插入后两侧的理论间隙只有15cm,但钻孔的垂直度规范要求1%,钢管桩插入孔内垂直度很差,桩顶偏位大,水下导管根本无法下到底部,嵌固钢管桩用的不离析砼浇注难度极大,后来通过采取提高钻孔垂直度,减小水下导管直径,改

筑龙网 W W W .Z H U L O N G .C O M 变不离析砼的配方等措施,圆满解决解决了桩顶偏位及不离析砼浇注问题,保证了工程质量。在上部结构梁板预制和安装过程中,主要抓门机轨道梁的预应力工程施工以及梁板预制的砼的外观质量。在该工程施工过程中,使我加强了业务学习,熟练掌握了高桩码头的施工技术、方法:诸如预应力施工技术、钻孔嵌入桩技术、钻孔灌注桩技术等,同时也获得了一些经验和教训。我第一次在现场利用振动锤施沉辅助钢管桩搭设钻孔平台以及下沉护筒,将书本知识融入实践中,并进一步学习了钻孔灌注桩的施工技术,掌握了桩基施工过程中一些问题的处理方法:钻孔施工及事故处理、钢筋笼下放、水下砼浇注等技术。由于设计的钻孔嵌入桩桩径太小,致使嵌入桩施工难度极大,如果桩径再加大30cm,将使工程难度大大降低。在桩基施工过程中,由于早期钻孔平台投入较少,致使钻孔进度较慢,造成后期被迫增加更多的平台,进行抢水位施工,另外由于对钻孔单位控制不严,造成一根桩坍孔,处理时间长达一个月。尽管在施工中遇到这样那样的问题,在全体施工人员的努力奋斗下,该工程完工后被评为省优质工程。 xx 大桥工程施工方案为利用短线法预制箱梁,然后进行悬拼的斜拉桥,桥跨432m,桥宽32m。在预制箱梁后期,本人在xx 大桥工程呆了半年。学到了采用短线法预制箱梁的技术:一榀梁挨着一榀梁预制,三个台座一组进行短线预制。预制箱梁为三向预应力的钢筋砼结构,砼强度等级为C50。施工重点在于预应力张拉质量、纵向管道通畅保证以及斜拉索锚管安装位置的控制。在施工过程中,横向及竖向预应力筋均采用张拉力和伸长量双控,并按规范要求严格控制管道压

桥梁桩基施工超全解析

一、施工前期准备 1、开工前熟悉图纸,了解掌握施工要求以及结构物形式特点,对于各个结构物的部位材料要做到心中有数,同测量人员到施工现场查看,了解每个结构物的位置及周边地形并做好记录(光缆、燃气等),方便以后施工。 2、学习施工分包合同内容,明确责权问题。 3、熟悉合同清单,明确清单内可以计量的工程量。 (拆除结构物、砍树、挖根等需现场确认的工程量及措施费) 二、正式施工 具备开工条件后,修筑施工便道,进行施工,施工队进场后,结合相关人员解决施工队的用电、用水、住宿及人员登记等问题。联系技术部下发施工图纸、施工作业指导书及技术交底等。若图纸出现变更应及时通知施工人员,然后下发施工队调整安排。 施工过程中出现地方问题,及时通知行政部人员联系甲方解决问题。对于隐蔽工程需要留施工照片的及时通知商务人员留取影像资料。在施工过程中,需要项目部提供的小型材料,提前统计好做好计划请示经理批准后,通知采购部人员进行购买。在月末时,统计好本月所完成工程量,并开出结算单交给商务人员审核。(1)、钻孔灌注桩施工工艺流程图

(2)、钻机类型选择 目前公路上较为常用的钻机主要有旋挖钻、回旋钻机(正循环、反循环)、冲击钻。 旋挖钻施工速度快、环保,但费用较高。 适用地形:粘土、粉土、沙土、淤泥质土、人工回填土及 含有部分卵石、碎石的地层。

结合工程地质本项目可以采用的有旋挖钻、回旋钻。 (3)、施工准备 在三通一平的基础上,钻孔桩的准备工作主要有场地平整、桩位测量及放样、制作和埋设护筒;钢筋设备的配备与钢筋制作、混凝土原材料的配备与混凝土搅拌、钻机准备与就位等。 a.场地平整:应先使用推土机或装载机将试验区施工场地推平,并碾压密实,然后在碾压密实的地表上铺设枕木构成钻机平台。 b.桩位测量放样:根据钻孔桩中心坐标值放样,并且在护筒外安全地带设置“十”字形控制桩,便于校核。

论桥梁桩基施工技术 陆生旭

论桥梁桩基施工技术陆生旭 发表时间:2018-11-01T09:31:40.150Z 来源:《建筑学研究前沿》2018年第15期作者:陆生旭[导读] 随着我国交通基础设施建设的快速发展,人们桥梁桩基础施工技术的要求也越来越高。摘要:近几年不论是高速公路还是国道省道甚至县乡公路都在如火如茶的建设中。面对如此大规模的基础设施建设、公路工程质量显得特别重要。从该工程的施工前准备、钻孔技术、钢筋制作及水下混凝土灌注施工工艺等几个方面详细介绍了桥梁桩基施工中关键的技术问 题,以积累桥梁桩基施工经验,保证桥梁桩基的工程质量和桥梁施工的顺利进行。因此,做好桩基础设计、施工中方方面面的工作,加强公路桥梁桩基础施工管理与控制,对于提升公路桥梁整体施工质量具有重要的现实意义。关键词:桥梁桩基础;特点;混凝土配制;施工质量问题控制 随着我国交通基础设施建设的快速发展,人们桥梁桩基础施工技术的要求也越来越高,对桥梁桩基础是桥梁的重要部位,其质量的好坏直接影响到整座桥梁的工程质量。桩基施工的隐蔽性造成了其在施工过程中存在较多不可预见因素,经常出现一些问题也就不可避免,如果这些问题不及时解决,将直接影响到桩基的工程质量,给工程造成损失。因此,桥梁桩基施工不仅需要利用已有的先进科学技术,还需要丰富的施工经验,对施工中出现的问题及时进行处理,以避免工程质量事故的发生。桩基础是现代桥梁工程中常用的深基础形式,它具有承载力高、沉降变形小、制作灵活方便和适用条件广泛等优点。但桩基础在实践应用中还存在有待改善的环节。因此,探讨针对公路桥梁桩基础施工问题的改善与控制措施值得探讨。 1.桩基础的特点分析 桩基础是最常用的一种深基础。当地基浅层土质不良,采用浅基础无法满足结构物对地基强度、变形及稳定性方面的要求,且又不适宜采取地基处理措施时,往往需考虑桩基础。承受竖向荷载的桩通过桩侧摩阻力和桩端阻力将上部荷载传递到深部土(岩)层,而承受横向荷载的桩则由桩身材料和桩侧土(岩)的弹性抗力来抵抗。根据工程的特点,桩可以发挥各种不同的作用。桩的作用主要有:(1)通过桩的侧面和土的接触,将荷载传递给桩周土体,或者将荷载传给深层的岩层、砂层或坚硬的粘土层,从而获得较大的承载能力以支承重型建筑物。对液化的地基,为了在地震时仍保持建筑物的安全,采用基桩穿过液化土层,将荷载传给稳定的不液化土层。桩基具有很大的竖向刚度,因而采用桩基础的建筑物,沉降较小且比较均匀,可以满足对沉降要求特别高的上部结构的安全需要和使用要求。桩具有很大的侧向刚度和抗拔能力,能抵抗台风和地震引起的巨大水平力、上拔力和倾覆力矩,保持高耸结构物和高层建筑的安全。(2)改变地基基础的动力特性,提高地基基础的自振频率,减小振幅,保证机械设备的正常运转。桩基础具有承载力高、稳定性好、沉降量小而均匀、抗震性能好等优点,而且桩基础能以不同的桩型和施工方法适应不同的水文地质条件、荷载性质和上部结构特征,因此具有良好的适用性。随着近代科学技术的发展,桩的种类和桩基型式、施工工艺和设备以及桩基理论和设计方法都有了很大的改进。桩基更成为土质不良地区修建公路桥梁及其它工民建筑物所广泛采用的基础型式。此外,从国内外的工程实践来看,采用桩基础便于实现基础工程的机械化和工业化施工,所以桩基础是一种具有广泛应用前景的深基础。随着建筑技术的发展,桩基础的应用越来越广泛的应用,其几乎可应用于各种地质条件和类型的大型桥梁等建设工程,尤其适用于建造在软弱地基上的构筑物。此外,在地震区、湿陷性黄土地区、膨胀土地区及岩溶地区,桩基础也是一种极为重要的基础型式。 2.提升公路桥梁桩基础质量,施工混凝土的合理配制是重要前提之一为了满足基础混凝土的基本要求,混凝土的配制是关键,公路桥涵施工技术规范对桩基础混凝土的材料和配制提出了具体技术要求,一般施工图设计也给出施工要求。结合近几年来在桥梁施工中的体会,归纳起来有以下几点:(1)水泥 矿渣水泥、火山灰水泥、粉煤灰水泥、普通水泥都可用于桩基础施工。水泥的初凝时间不宜少于2.5h。水泥的强度等级不宜小于32.5,使用高强度等级水泥不能减少用量,不能使用早强剂。(2)粗集料;可选用卵石或碎石。粗集料粒径最大应小于导管内径的1/6~1/3,但不应超过37.5mm。选用碎石时应提高3%~5%的含砂率,混合料含砂率一般宜采用40%~50%为宜。细集料;宜采用级配良好的中砂。级配应符合规范和设计要求。(3)最小水泥用量;规范规定每立方米混凝土中水泥用量应不少于350kg。强度和耐久性桩基础混凝土的强度与耐久性有密切联系。一般来说,强度高耐久性也高,强度取决于水灰(胶)比、水泥强度等级、水泥用量、粗集料的种类和性质及有无掺用外加剂等。根据有关资料和实践证明,桩基础混凝土的强度要比其他混凝土强度低,一般低50%~90%。 3.桩基础施工质量问题的控制(1)防止桩身断裂的质量控制桩身在施工中出现较大弯曲,在反复的集中荷载作用下,当桩身不能承受抗弯强度时,即产生断裂。当施工中出现断桩时,应以工程地质条件及桩所处具体结构部位为依据,采取补桩等方法予以解决。条基补一根桩时,可在轴线内、外补,补两根桩时,可在断桩的两侧补。柱基群桩时,补桩可在承台外对称补或承台内补桩。(2)关于沉桩达不到设计要求的质量控制有时沉桩达不到设计的最终控制要求。一方面,勘探点不够或勘探资料粗略,对工程地质情况不明,尤其是持力层的起伏标高不明,致使设计考虑持力层或选择桩尖标高有误,也有时因为设计要求过严,超过施工机械能力或桩身混凝土强度。另一方面,勘探工作是以点带面,对局部硬夹层或软夹层的透镜体不可能全部了解清楚,尤其在复杂的工程地质条件下,还有地下障碍物,如大块石头、混凝土块等。打桩施工遇到这种情况,就很难达到设计要求的施工控制标准。遇有硬夹层时,可采用植桩法、射水法或气吹法施工。桩如果打不下去,可更换能量大一些的桩锤打击,并加厚缓冲垫层。选择桩锤应以重锤低击的原则,这样容易贯人,可减少桩的损坏率。选择合理的打桩顺序,选用“之”字形打桩顺序,或从中间分开往两侧对称施打的顺序。桩基础工程正式施打前,应做工艺试桩,以校核勘探与设计的合理性,重大工程还应做荷载试验桩,确定能否满足设计要求。(3)防止桩顶碎裂的质量控制

桥梁桩基施工技术交底

桥梁技术交底 目前我标段桥梁已开始桩基施工,由于桩基深埋地表下,地质条件及及施工工艺比较复杂,难度大,特针对桩基施工需要注意事项进行技术交底: 1、挖孔桩桩孔护壁采用C30砼,和桩基砼标号一致,护设锁口梁,并高出地面30cm,如遇较松弱围岩时,根据现场地质情况,用钢筋砼护壁加强,保证施工安全;深水及河床为软土、淤泥层较厚时,尽可能深入到不透水层粘质土内。 3、桩基施工前要认真复核桩位,仔细校对,并打十字线设四角护桩,四周用砼保护,确保桩基施工时护桩不能扰动。 4、在桩基施工时,桩孔每进一米利用十字线及提升冲击锥钢丝绳检查桩孔的垂直度,保证桩位及垂直度控制在允许范围内。 5、桩基在钻进过程中遇到坍孔时,视情况不同采取不同的处理方法:若坍孔部位不深时,深埋护筒,并将护筒周围回填土夯实重新钻孔;若轻度坍孔时,加大泥浆相对密度和提高水位;若发生严重坍孔时将粘土泥膏或水泥投入,待孔壁稳定后再低速钻进;若发生坍孔无法修复时,将钻进全部回填夯实稳定后重新钻孔。 6、桩基砼的配合比根据干桩和水下桩不同分别设计配合比,干桩坍落度一般宜为50-80mm,水下桩的坍落度一般宜为180-220mm,砼拌和时掺入一定数量的减水剂;砼拌和站采用电子计量保证出料砼具有良好的和易性、保水性及粘聚性能,使用专用砼运输车运输,将

砼的坍落度经时损失降到最低。水下砼灌注前,试验室派专人杜学龙对运输到现场的砼裹浆进行检查,不符合要求的砼一律不能用于桩基浇筑。 7、桩基钢筋骨架制作好后,必须经过质检部质检员自检合格后再报验现场监理,严格把关,做到钢筋报验一检合格,骨架每两米左右在四周安装四个保护层块,固定牢固,使骨架在下放过程中保证保护层的厚度;骨架运输采用专用运输车辆,保证骨架的整体性不受扰动。现场施工员在骨架运到钻孔现场吊装时,把各种准备工作就绪,及时、准确地吊装并焊接,使钢筋骨架就位准确并牢固定位。在灌注砼时要掌握好砼灌注速度,及砼拌和料的出场时间,避免灌注过程中钢筋骨架上浮。 8、在砼灌注前仔细对桩孔孔底进行检查,我标段设计全部是摩擦桩,沉渣厚度t≤0.2D(D为桩径,钻孔桩成孔后试验室派专人测定泥的相对密度和粘度,达到规范要求时才能灌注砼。干桩时把孔底涌水和积水清理干净再灌注砼。下料时导管安置尽量对准孔的中心。 9、挖孔桩浇筑砼前,用高标号水泥砂浆对输送导管或串管进行了充分湿润,避免水泥浆被导管或串筒内壁吸附,致砼离析堵管。第一盘砼提高水泥用量,保证水泥浆损耗后砼能达到设计强度,砼浇筑时派专人严格控制浇筑厚度,保证砼振捣的密实。水下桩灌注前对导管进行水密性试验,合格后再使用灌注砼,灌注时,导管到孔底间距控制在40cm左右,首批砼灌注数量按孔径经计算后必须保证导管首次埋深的要求(导管埋深≥1m)。

铁路桥梁施工技术总结篇一

铁路桥梁施工技术总结篇一 施工企业对铁路桥梁桩基基础施工技术要点充分掌握,对我国铁路桥梁桩基基础建设有着重要的指导意义。作为新时期的建设施工企业,要紧密跟上时代的发展保证铁路桥梁桩施工技术广泛的应用,从而保证了铁路桥梁桩基基础建设保质保量地完成。 一、加强铁路桥梁基基础施工的前期准备为桩基基础工程施工做出好的基奠,准备工作要从多方面入手,例如施工的地理环境的勘察、桩基的方位坐标确定、护筒的规格要求落实等。 1、勘测清理桩基基础施工场地能否排除对施工有阻碍作用的一切事物,是一个桩基工程能否开展的先决条件。充分进行实地考察是至关重要的,例如施工场地是否属于旱地、是否处于浅水区、是否堆积杂物、等都要根据施工的详细参数来对应标的研究,用适当的方法来解决。保证施工场地的平整、硬实。 2、测定基桩基础桩位在平整的场地用方木桩准确的标示各桩位的中心及高程,之后埋设护桩,桩高与地面高度保持一致,浇筑砂浆对护桩进行固定,要充分保持桩的稳定、牢固。最后要得到监理的认可方能最终确定桩位。 3、准备桩基基础的护筒在铁路桥梁桩基基础施工中多用钢护筒,并且需要加厚处理钢护筒的顶部和底部,保持钢护筒的高度2m。护筒掩埋需要特别留意,护筒周围必须用粘土夯实,粘土要触底到护筒

底部,护筒中心和桩位中心必须一致,偏差越小越好。 4、充分利用桩基基础的钻孔泥浆为了避免开钻后钻机进尺空转,进行基础施工之前,根据具体的地质地层情况需要在桩孔内投入一定数量的粘土、碱及相应的水,所以需要储备一定的造浆粘土。钻机做不进尺空转,利用钻头搅制泥浆,搅拌后抽至泥浆池,待储够泥浆后,采用正循环钻进,因而也需要建造一定量的施工池。 二、铁路桥梁桩基础施工技术要点 1、钻孔灌注桩的重点技术要点 1.1 埋设护筒泥浆需具有良好的化学和物理稳定性、适当的比重、良好的触变性,并能够形成薄而韧的泥皮以粘附在孔壁上。泥浆配合比的确定应根据桥梁工程施工机械条件、地质情况等条件,在选定基本配合比后,经配制试验并修正后方能确定。 1.3 钻孔用水准仪对桩基进行放样定位后,可进行钻孔,当地质条件有变化时,使用不同的钻头并时刻确保钻孔的垂直度,优先使用减压钻头,从而保证在钻探孔底压力低于80%的总重量。钻井过程中坚持重锤定位、降低钻井的原则,同时利用钻孔机进行开孔,应先开始砂泵施工,反循环止常后方可打开钻头进行后续操作。钻井过程中应控制泥浆比重,保持良好的稳定性。在淤泥质软土层的情况下,应根据控制钻进速度进行控制,确保每个钻机在工作中有稳定的护壁。在砂

公路与桥梁专业技术工作总结

专业技术工作总结 我,****,男,现年27岁,,1998年7月毕业于湖北省交通学校公路与桥梁专业,同年7月在宜昌****建设有限责任公司(原宜昌市****)参加工作,至今已有七个年头。 我自参加工作以来,虚心向老领导、老同志、老师傅请教实际工作经验,并通过自身努力钻研专业技术知识,在实际工作中努力推行“新工艺、新结构、新材料、新设备”,对科技创新和技术进步倾注了满腔热情。通过学习摸索,并加以总结,专业技术水平及业务能力得到长足发展,逐渐成长为一名合格的工程技术人员。 自参加工作以来,我先后参加了三峡库区兴山公路改建建峡段5、6标段(技术员),宜昌市长江公路大桥南岸接线工程(技术员),三峡库区土三路改建13标(技术负责人),宜昌市城东大道改建南苑段(技术负责人),荆宜高速公路第四合同段三工区(技术负责人)的工程建设。作为公司的技术和质量管理部门,在公司经理和公司总工程师的直接领导下,对技术管理一丝不苟,对工程质量从严控制。均圆满的完成了既定的施工任务,取得了良好的社会效益和经济效益,得到了公司领导与建设业主的肯定。 七年来,在为公司的发展贡献自己的聪明才智的过程中,也使个人的专业技术能力得到了充实和提高。总之,七年来自己做了一些有益的工作,但也存在着很多有待提高的问题。 现对几年来的专业技术工作总结如下: 一、汲取前辈的经验,提出自己的观点 参加工作之初,我所掌握的仅仅是书本上的理论知识,如何让理论知识运用于实际施工操作中去?对此,我在实际施工操作中,多观察,多思考,多记录,

多请教,努力弄懂每一个施工环节中蕴含的理论依据,并形成自己的施工意图,在老领导、老同志的指导下,运用于实际施工中去,在其后的土石方爆破施工、桥涵施工、大型挡土墙施工乃至隧道工程施工过程中,受益匪浅,收获颇丰。参加工作之初,不好高骛远,眼高手低,踏踏实实从基层做起,从日常琐事做起,掌握了传统的、大众的施工工艺流程,才能在此基础上,通过不断积累,利弊分析,才能提出自己的具有新意的、更科学的、更利于指导施工的理论,再运用到实际工作中,再实践,再创新。从而不断提高自己的专业技术水平。 二、统筹全盘考虑,兼顾细部安排 2002年7月至2003年1月,我在宜昌市城东大道改建南苑段担任技术负责人,该工程系城市道路工程,时间紧,任务重,地下管线众多,作业面很难形成,施工难度大。对此,必须做出总体施工安排,以便各施工环节科学合理。通过对周边环境的调查,结合本工程实际,我提出并制定了爆破石方单向环形运输,构造物各点同时开工,底线管线分幅施工的总体施工安排。针对城市建筑、人口比较密集的实际情况,制定了详实的毫秒分段松动爆破方案,在征得项目经理及业主有关方面后,以此来指导全局施工,取得了良好效果。在细部方面,从安全角度出发,制定了详细的施工安全保证措施,在施工区域周边设立安全警戒标示,起点于十字转盘相接,安排在晚间施工,以避开车流、人流高峰,确保安全。施工期间,整个施工区域井然有序,得到了各级领导及广大市民的好评。工程最终得以圆满竣工。 三、责任到人,各负其责 2003年6月至2005年7月,我在荆宜高速公路第四合同段三工区任技术负责人,鉴于这种项目部与工区的协作机制,我协同项目经理制定了各部门

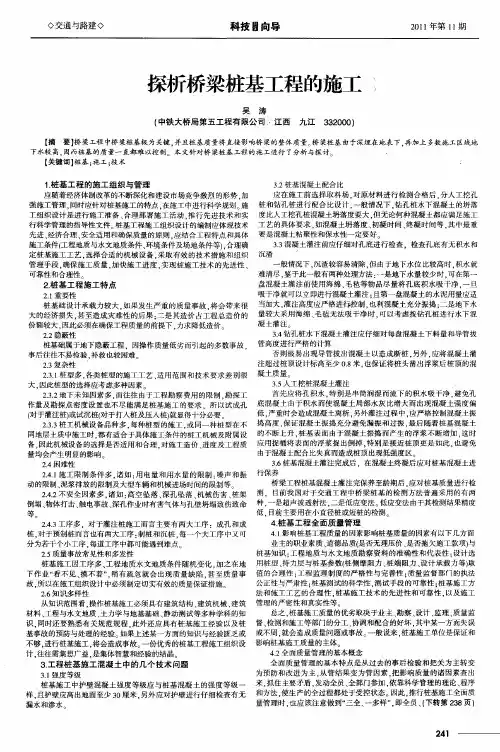

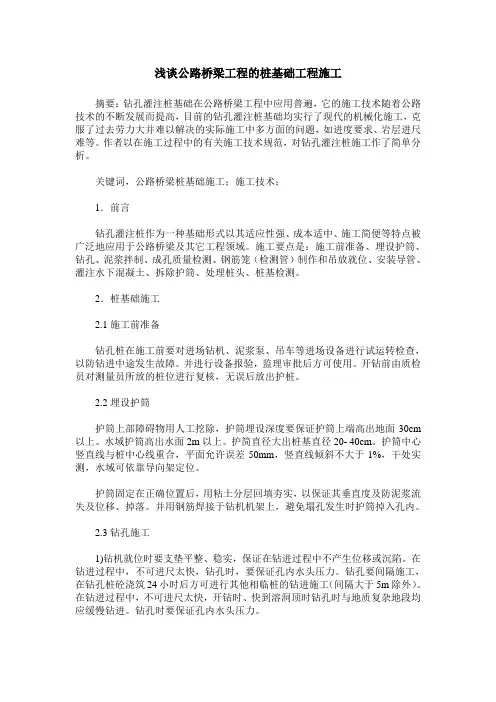

桥梁桩基础施工技术

桥梁桩基础施工技术 桥梁桩基础施工技术 摘要:公路交通的大发展为公路桥梁建设带来了良好的机遇。而在公路桥梁基础选择时,桩基础以其承载力高、稳定性好、沉降量少、用料省、施工简便和改善劳动条件等优点得到了广泛应用。然而,桩基质量将直接影响桥梁的整体质量,所以应对桥梁桩基础施工技术问题进行控制。本文笔者从桩基础的特点出发,对桥梁桩基础施工的质量通病及控制措施进行了探讨。 关键词:桥梁,桩基础,质量通病,控制措施 中图分类号: TU473.1 文献标识码: A 文章编号: 1、桩基础的工作特点 桩基础的作用是将上部结构较大的荷载通过桩穿过软弱土层传 递到较深的坚硬土层上,以解决浅基础承载力不足和变形较大的地基问题。桩基础具有承载力高,沉降量小而均匀。沉降速率缓慢等特点。它能承受垂直荷载、水平荷载、上拔力以及机器的振动或动力作用,已广泛用于房屋地基、桥梁、水利等工程中。 2、冲击钻机成孔施工工艺 2.1施工准备 炸山开挖平整施工平台,平台须有足够的宽度,并保证钻机安置 于稳固的场地上,避免发生不均匀沉降,造成桩孔倾斜。 测量定位:根据给定的导线点,用全站仪沿线路进行加密,测设完毕后,要进行校核,现场需设护桩,确保点位准确,施工时利用全站仪 测设桩位。 2.2井圈的埋设 井圈采用人工挖孔法进行埋设,孔深≯2m,同时浇筑锁口井圈,井圈顶面应高出地面30cm,井圈内径要比钻孔直径大40cm,井圈顶面位置偏差≯5cm,倾斜度≯1%。具体步骤是:首先开挖深2m孔,然后支设模板浇C10混凝土。支设模板时现场用垂球检查中心线位置。 2.3泥浆制备

根据混凝土灌注量制备泥浆池和砌筑沉淀池,泥浆性能对成孔质量与进度有较大影响,应派专人进行泥浆的配制工作。采用优质粘土配制泥浆,一般以水化快、造浆能力强、粘度大的膨润土为宜。造浆前,应先将粘土块尽量打碎,使其在搅拌过程中易于成浆,从而缩短搅拌时间,提高泥浆质量。 2.4钻孔 2.4.1开孔 开孔前在孔内放置一定数量的粘土,顶部抛平,并用低冲程冲砸,当泥浆比重约为1.4,钻进 0.5~1.0m时,再回填粘土,继续用低冲程冲砸,如此反复2~3次,必要时可重复几次。待钻头顶冲砸至护筒下3~4m时,方可加大冲程正常钻进。 2.4.2钻孔 钻孔过程中应根据地质情况采用不同的方法。 (1)通过块碎石土层时:冲击钻机宜采用中冲程(75cm),同时输入低稠度的泥浆。 (2)通过块石土、变质砂岩夹千枚状板岩时:因岩土表面不平整,应先投入粘土小片石(粒径 <15cm),将表面整平。此时冲击钻机宜采用最高冲程(1.0m);同时,交替使用高低冲程,将大石块捣碎,并利用粘稠的泥浆和钻渣将孔壁 缝堵严,避免孔壁漏水,防止发生斜孔。因施工地层为夹层石,漏浆严重时,宜通过在泥浆里加锯木粉进行处理。 在钻进的过程中应经常注意地层的变化,根据排出的钻渣来验证地质情况是否与设计一致,每进尺2m检查一次,记入钻孔记录表并与地质柱状图核对。操作人员必须认真贯彻执行岗位责任制,随时填写钻孔施工记录,交接班时应详细交待本班钻进情况及下一班需注意的事项。钻孔过程中应经常对钻孔泥浆进行检测和实验,不合要求时应随时改正。因钻孔排渣或其他原因停钻时,要保持孔内有一定的水头高度和相对密度,并将钻头提出孔外。 2.4.3清渣 采用换浆法排渣。

浅议复杂地质条件下桥梁桩基施工的技术难点处理

浅议复杂地质条件下桥梁桩基施工的技术难点处理 随着社会的不断发展,市场经济的深化和城市化进程的不断深化,为我国经济发展奠定了坚实的基础。当然我国道路建设技术也进入了一个新阶段,桩基工程作为桥梁工程中的关键部分,占据着重要的地位。在施工过程中,桥梁桩基都埋在地表下,并且桩基所在的地区,地下水丰富。项目管理人员必须根据实际情况,制定出一套完整、合理的施工方案。其次要加强桩基工程施工过程中的监管,确保桩基施工完成后质量过关。文章结合了惠州范和港大桥主桥桩基施工的工程实例,分析了在复杂地质条件下的桩基础施工过程中,遇到的技术难点以及解决方案,对今后架桥技术的改进有一定的借鉴意义。 标签:地质条件;桥梁桩基;技术难点处理 1 惠州范和港大桥工程简介 惠州范和港大桥总长度是2741M,桥跨组合为:(40+2×50+40+20×50)mPC 连续箱梁+(152+300+152)mPC斜拉桥+(19×50)mPC连续箱梁。其中主桥长度为604m,主桥2个主墩共有桩基32根,直径2.8m;2个辅助墩共有桩基12根,设计为变截面桩,直径φ2.8-2.5m。主桥桩基设计为摩擦桩,但入中、微风化岩层深度均大于6m,是传统意义上的嵌岩桩。主桥桩基均设有φ3000*22mm 永久钢护筒,一般穿过淤泥层,少部分到达全风化或强风化岩层。 2 惠州范和港地域的地质情况 根据勘探报告,该大桥的主墩施工区域主要是由微风化灰岩、砾砂夹卵石、粉土、粉质粘土夹碎石、微风化大理岩等组成的地质,地质条件十分复杂。同时,地勘方共完成钻孔55个,其中在21个钻孔中遇见溶洞,3个钻孔见土洞,一般溶洞多发育于微风化灰岩及微风化大理岩中,洞高约0.4~9.5m,大部分有粉质粘土或粉土及砂卵石充填,一般1个钻孔见1~2层溶洞,个别钻孔见有3~4个溶洞呈串珠状分布,见洞率约为35%,属岩溶强发育区;土洞多见于基岩与第四系覆盖接触部位,洞高2.7~4.5m,充填流塑粘土。 3 惠州范和港大桥主桥桩基施工技术难点分析 惠州范和港大桥的桩基建设,在整个施工过程中,主要涉及了三个方面的技术难点: (1)嵌入岩层强度硬度高,影响钻进速度。全桥基岩品质指标RQD值从0至90%,分布范围很宽,岩体质量等级从Ⅱ至Ⅴ级不等。岩石单轴抗压强度41~116.6Mpa,最大值达198MPa。 (2)基岩岩溶发育,溶洞密布,溶槽、溶隙纵横交错,增加了成孔风险。溶洞高度最大达8m,部分溶洞竖向呈串珠状排列,横向、前后或左右互相连通,

桩基施工技术总结

桩基首件(潭头互通0a-4#)工程施工技术总结 1、项目工程概况: 1.1、三江至柳州公路№10合同段路线起讫桩号为K113+200~K130+000。位于融安县潭头乡东相村风村屯附近,路线途经下佳、上佳、帽岭、潭头乡、下边、上边、古路、马安、林匡、凤凰村。主线全长16.932km,在潭头设置1处互通式立交,为单喇叭A型,主线上跨A匝道,桩号范围K118+640~K119+880。 1.2、本合同段有大良连接线,起点位于G209国道融安大良镇大湾村附近,终点位于融安县潭头乡附近,接上潭头互通A匝道,路线长4.525Km。 1.3、0a-4#桩基为潭头互通立交桥桥台一个桩基。 2、桥梁桩基首件工程概况 2.1、本桥最大桥高5.3米,桥面净宽左幅为10.75m、右幅为15.75米,交角95°,结合地形、地质条件及水文情况,上部结构采用2×20米先简支后连续预应力砼空心板,预制、架桥机安装方法施工,桥墩左幅为双柱式、右幅为三柱式钢筋混凝土墩、桩基础,桥台0#台为柱式台、桩基础,2#台为明挖扩大基础,桥长共49.5米。 2.2、工程数量: 2.2.1、本K119+367潭头互通立交桥工程位于三柳高速公路潭头互通区上。大桥共长49.5m。其中,0#桥台Φ1.3m桩基础10根,桩长11.2m、2#台为明挖扩大基础;桥墩Φ1.5桩基础5根,桩长10.8m,全桥桩基共181m/15根,(含U型桥台基础)砼共291.m3;下构系梁、墩柱及盖梁砼共106 3.5m3;上

构20M后张法预制梁:中板38片,边板8片共46片,砼546.4 m3;现浇砼:115.8m3。桥面及附属工程砼:467.1m3。全桥钢筋总量:262.2T;其它钢材及钢板:10.8T;钢绞线:21.5T。 2.2.2、0a-4#桩基桩径Φ1.3m,长11.2m,砼量16.2 m3;钢筋用量为Ⅰ级0.24T、Ⅱ级1.43T。 3、项目施工总体平面布置、管理组织机构概况 3.1、施工总体平面布置 3.1.1、项目经理部位置在K120+000路线左侧450m潭头乡街上。场内包括生活区、办公区,占地面积约3000㎡。下设一工区、二工区、三工区共三个工区和砼拌和站。 3.1.2、项目设立混凝土搅拌楼1套。在设计主线K122+500桩号左侧100m 当地道路路边。主要提供本合同段内涵洞、桥梁、防护等工程施工用砼约9万m3。 3.1.3、我合同段不设桥梁预制场,预制箱梁将委托第9合同段负责预制。 3.1.4、桥梁施工队驻地及施工面安排 3.1. 4.1、桥梁施工队驻地为租用民房1幢,设立办公室、休息室等。 3.1. 4.2、钢筋加工区及材料堆放区设立在桥梁1#墩往大桩号方向约50米位置,面积约350m2,实行全封闭式围蔽。 3.1. 4.3、桥梁桩基施工从0a-4#桩开始进行施工。 3.2、项目管理组织机构: 广西三柳高速№:10合同段设立项目经理部,以蔡建川为项目经理,杨美华为项目总工的项目领导班子。项目部设工程部、质安部、试验室、计合

桥梁桩基施工技术分析

桥梁桩基施工技术分析 桥梁桩基施工中,受各种内外部因素的影响较大,在施工过程中,要加强对其施工技术的应用,避免出现技术性问题,导致工程项目整体质量的下降,甚至产生安全事故。文章根据作者工作实践,对桥梁桩基础施工技术进行了探讨。 标签:桩基础;施工技术;工艺 1 桩基础施工方法与施工工艺选择 某桥梁位于河堤坡面上,厚度约4-6米,上薄下厚,需在河堤坡面弃石层上填筑施工平台,填筑材料为泥夹石,填筑厚度平均约6米。墩桩基拟采用冲击钻成孔,考虑到桩位下有较厚的弃石层,且石块体积大,钢护筒无法用震动锤振至基岩面,如钢护筒不到基岩面,则钻孔施工时万一桩基下方遇溶洞,泥浆面下降,未用钢护筒护壁部分存在垮孔及落石卡锤风险,因此必须用钢护筒或混凝土护壁至基岩面。如采用大锤冲孔至基岩面,再用钢护筒护壁至基岩,则成本太高;如采用人工挖孔混凝土护壁至基岩面则无需用钢护筒,仅需在井口埋置3米长钢护筒,大大节约成本。综上分析,拟采用人工挖孔结合冲击钻冲孔来完成桩基成孔基岩面以上采用人工挖孔,基岩层采用冲击钻冲孔,砼采用水下灌注桩。 2 准备工作 在进行桥梁的桩基础施工前,需要深入了解该工程的地质资料,对资料进行详细的解读;其次,对桩基施工图纸、施工场地及周边地区地下管线的情况、施工使用的材料设备与及相关配套设备资料都要进行全盘了解,做到心中有数。最后,对于桥梁桩基的施工组织设计以及施工的方案报告、质检报告等相关资料进行科学的整理和存档,以備后续查看,最大限度保证工程施工质量和进度。 在施工之前,需要在施工图纸上进行标明桥梁桩位以及编号、水电线路位置、临时设备安放的位置,合理安排施工顺序。其次,合理的施工計划和人员安排是确保施工顺利进展的前提,在施工前都需进行科学的计划与安排。最后,桥梁的桩基础施工是一项极其复杂的工艺,需要完善的机械设备、材料去支撑,同时,不同季节施工技术又有所不同,这些都需要制定详细计划和完善的保障体系。 桥梁的桩基础施工是一项施工难度大且危险性高的工作,除了采取合适的施工工艺外,还需要机械施工和人力施工的全力配合,在施工过程中,完善的安全措施极其重要。如:在进行孔灌注过程中,挖出的土石方需要按照相关规定摆放于远离施工洞口一米外的地方;加强对井壁安全保护;提高施工人员的技能与安全意识,对于电源安装和拆除需要具有相关电工证件的施工人员进行操作;施工前加强对施工人员技能的培训,提高对电器的正确使用,避免出现漏电、触电、一闸多用的情况发生。 3 施工流程

桥梁工程工作总结

2009年个人工作总结 时光荏苒如白驹过隙,又临近了岁末年关。回顾2009年这一年,我先后在公司的大港油田技术服务项目和唐山LNG项目储罐桩基监理部工作。这一年的学习、工作、生活在领导和同事们悉心关怀、指导和帮助下,通过自身的不懈努力,按照公司的要求较好的完成了本职工作。通过一年的学习与工作,我在工作思路上有了较大的转变、工作模式上有了新的突破,现将一年的工作总结如下: 一、工作谨慎负责,认真履行职责,完成大港油田技术服务工作 2009年1到9月我在大港油田从事海工技术服务工作,担任埕海四号进海路甲方施工管理组组长,全面负责现场的施工组织管理和协调工作。领导的信任让我感受到一种期待、一种责任、一种挑战,我深感压力倍增,时刻不忘领导、同事的重托和希冀。在该项目上通过自身刻苦学习、扎实工作和不断汲取海工专业技术与管理知识,在管理与专业技术上实现了茁壮成长。 1、在工作中学习,在学习中总结,在总结中进步 人生就像一条奔腾不息的河流,它不会停留在一个地方,也不会停止在某一阶段,它需要不断完善,不断超越。学习也是如此,每一点滴的积累都是一次进步,每一次进步都是建立在学习与总结的基

础上。我深知要提高自身的业务水平和工作能力,就要学会在工作中学习,在学习中总结,在总结中进步。 在埕海四号进海路项目现场管理过程中,通过结合庄海4x1进海路与人工井场项目管理的成功经验,积极配合项目组组织现场各参建单位参与“互帮互学”活动。通过“每周一讲”、业务交流和参加滩海公司组织的讲座。利用学、写、讲相结合的办法,系统地对施设、规范、测量仪器的操作等,进行认真的学习和交流。在这项活动中我结合工程实际情况编制了《海工视图》、《混凝土质量通病及预防》、《混凝土施工冷缝》、《氯离子对混凝土的影响》,在业主项目经理指导及同事的帮助下,编制了《埕海二区区海工建设招投标管理办法》、《埕海二区海洋工程项目管理办法》、《埕海四号进海路管理细则》、《滩海海工工程竣工资料编制规定》等多篇文稿进行了交流。通过“互帮互学”活动的开展,让现场的管理人员从学到写由写到讲,不但个人的综合能力得到了提升,也使整个进海路项目管理团队形成了“人心思上、人心思学、人心思干、团结向上”的和谐风气。 2、在“进海路结构”专利技术上实现海工知识的积累与成长 埕海四号进海路,位于河北省黄骅市张巨河村东附近海图0.9m 水深线附近的浅海海域,主要特点是淤泥质土,持力层深藏,这种海域环境是常规施工方法和常规设备均无法涉足区域。进海路的“构件+毛石”专利技术即采用“桩深插、梁定位、构件形成箱体,内外同时抛填毛石”的施工工艺,在工程造价、工期等方面为大港滩海油

浅析桥梁桩基施工常见问题及应对措施

浅析桥梁桩基施工常见问题及应对措施 发表时间:2018-10-01T15:42:29.097Z 来源:《基层建设》2018年第26期作者:李云双 [导读] 摘要:在桥梁桩基施工中,由于工程施工难度较高,而桩基在工程中所起到的作用较为突出,为了避免安全隐患的出现,提升施工质量,应该通过选择合理的施工方法,有针对性的解决实际的问题,提升结构稳定性和承载力,确保后续施工活动有序开展。 北京市市政六建设工程有限公司北京 100023 摘要:在桥梁桩基施工中,由于工程施工难度较高,而桩基在工程中所起到的作用较为突出,为了避免安全隐患的出现,提升施工质量,应该通过选择合理的施工方法,有针对性的解决实际的问题,提升结构稳定性和承载力,确保后续施工活动有序开展。 关键词:桥梁桩基;施工;常见问题;处理措施 1灌注桩的施工工艺 在钻孔灌注桩施工过程中,应遵循一定的工艺流程,具体流程如下:平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注水下混凝土→拔出护筒→检查质量。 在钻孔灌注桩施工之前,应对施工现场进行清理,保证施工现场无杂物,然后根据施工图纸,进行基准桩位的准确放样;根据施工要求,一般钢护筒较为适宜,对于钢护筒的刚度,应保持在1.5~3m范围之内,接头位置还应设置0.5cm橡皮垫圈,避免发生漏水情况。应根据施工要求,科学、合理的进行泥浆制备;在钻孔灌注桩施工中,钻孔施工非常关键,首先应设置好钻机,保证其顶端和底座牢固,并根据施工情况以及施工要求,确定合理的钻孔方式;在完成钻孔后,应及时的进行清孔,将孔中的残渣和泥浆及时的清除,同时还对桩孔进行检查,包括孔径、孔深以及垂直度等等;在下放钢筋笼之前,应对钢筋笼的质量进行检查,符合要求后,开始下放钢筋笼;在灌浆之前,进行承压试验,在设置导管时,保证导管埋入混凝土有足够的深度,避免发生断桩事故,并防止孔壁坍塌。 2桥梁桩基施工中存在的问题 2.1塌孔 在桥梁桩基施工中,塌孔是一种常见的质量问题,将会严重影响到工程建设质量和人员安全。就当前桥梁桩基施工中出现的塌孔问题来看,主要是由于桩基结构护筒未能严格遵循设计要求在规定的深度地层中预埋。由于不同施工区域地质条件差异较大,受到多种客观因素影响,导致护筒作业中的钻头受力不均衡,影响到钻孔受力不均匀,出现塌孔现象,带来严重的安全事故。此外,在泥浆护壁钻孔灌注桩施工中,所用的钢筋、石焊条、水泥、砂等原材料将直接影响到工程质量,这其中,保护壁成孔的关键就是取决于泥浆的质量,如果泥浆的质量不达标很容易出现质量缺陷。 2.2缩颈或斜孔 缩颈或斜孔同样是桥梁桩基施工中常见的质量问题,为了确保施工稳定性,保证下部分结构可以具备足够的承载力抵御上部结构的载荷作用,所以需要通过钢筋笼实现。但是,钢筋笼的大小和孔径可能存在一定的差异,导致钢筋笼无法顺利下放,出现缩颈或是斜孔问题。通过大量实践可以了解到,导致桥梁桩基施工质量问题的主要因素是地质条件,如果地层中某一面较为松软,成孔后可能在长时间放置后泥浆比重降低,出现缩颈问题。与此同时,在成孔附近堆放材料或是设备工具,可能导致外力因素作用下石料进入到孔洞中,出现缩颈问题。一旦出现斜孔问题,那么施工人员施工中可能由于不小心,将大量碎石或是其他材料掉落到孔洞中,致使钻头的受力不均匀。而在桩基连接杆施工中,连接杆两端的压力较大,如果振动幅度过大,可能出现不均匀沉降问题,加剧连接杆磨损老化,影响到后续施工活动的有序开展,加大施工成本。 2.3导管问题 (1)计算错误,压盘混凝土数量不足或导管较短距桩底的间距太大,压盘混凝土不能埋住导管底口,泥浆从导管底部进入到导管中。(2)灌注前没有做导管压力试验,这有两方面的原因,一是接口的胶垫老化损坏;另一原因导管损坏,上面存在裂缝,泥浆从损坏处进入导管内。(3)在灌注施工中,灌注混凝土有时不太畅通,就会上下抽动导管,如果用力过猛或者抽动时不小心把导管挂到钢筋笼上,就会使导管接口开裂,泥浆从开裂处进入导管内。有时灌注过程中,混凝土上升面的高度测量错误,拆除导管长度过长,导管底部脱离了混凝土面,也会使泥浆进入导管内。 2.4断桩夹渣现象 (1)因各种原因(停水、停电、设备损坏、混凝土供应)造成混凝土灌注长时间停滞,混凝土凝结不连续造成断桩。(2)首次灌注的混凝土数量偏少,未能有效将沉渣上翻至混凝土面,形成不良夹层而导致断桩。(3)灌注时导管一次提升高度过大,超过孔内混凝土的上升面,导管埋入混凝土的深度不够,孔内浮浆、泥沙等渗入导管内与混凝土混合造成夹渣现象。 3桥梁桩基施工中问题的有效处理措施 3.1塌孔问题的处理 在桥梁桩基施工中,对于塌孔问题的处理,首先需要分析不同大小的塌孔问题形成的原因,主要是受到工程体系影响。为了可以有效解决这一问题,就需要相关工作人员结合桥梁工程的建设要求和建设情况,有针对性选择合理措施予以实践,解决塌孔问题,降低对工程整体建设质量带来的影响。基于此,首先应该在塌孔测区域,测量塌孔的具体深度重新设置护筒,并将孔洞周围的护壁结构夯实,提升结构稳定性。其次,借助钻孔机等相关机械设备辅助施工活动开展,并对护壁的承载力大小和厚度进行检测,在此基础上来判断塌孔的程度和危害程度。 3.2缩颈和斜孔的处理 对于缩颈和斜孔的处理,是桥梁桩基施工管理工作中的一个重要内容,应该在了解问题处理流程的基础上,制定合理的解决方案。首先,施工人员应该将孔洞周边杂物清理干净,尽可能降低孔道土层的承载力,提升结构稳定性。其次,对于施工问题,相关工作人员需要结合工程施工要求,选择相配套的正孔器进行处理。最后,借助正孔器,充分发挥钻头和钻杆的相互作用,形成一个牢固的保护架,这样不仅可以有效降低钻头自重,还可以有效抵御外力作用带来的不良影响,提升施工质量。 3.3加强导管的处理 计算好压盘混凝土的数量,充分考虑桩孔塌孔、扩孔造成压盘混凝土数量增大,另一方面测算好孔深,按照规范要求导管底口距桩孔控制在0.4m左右。做好导管压力试验,有问题及时处理。导管使用频率较大时,施工期间也应加做压力试验,及时更换破损的胶垫和检查

桥梁施工测量技术总结

铁路桥梁施工测量技术总结 (中铁二局x公司xxxx项目部 xxx) 【摘要】桥梁施工测量的主要任务是精确地测定桥轴线位置,桩基、墩台中心位置以及对各细部构造物的定位和放样。对大中桥施工来讲,首先必须埋设平面控制点,建立平面控制网,已经高程控制点,以确保桥梁走向、跨径、高程等符合规范和设计要求。 【关键词】桥梁工程施工测量 1.工程概况 本项目为新建铁路蒙西至华中地区煤运通道工程MHTJ-28标,标段位于岳阳市平江县、长沙浏境内。区间路基及站场47.646km;桥梁共65座,总长度17145延长米;隧道共23座,总长度7623延长米;无砟轨道1.2单线公里;车站6座(为余坪、平江官塘大茅社港、泮春站),涵洞和框架小桥280座。本标段最长桥梁为汨水特大桥,长度为1631.31米。 2.适用范围 适用于蒙华铁路MHTJ-28标段内所有大中桥梁的施工测量工作。 3.控制测量 3.1平面控制网 平面控制网在设计院的CPI、CPII控制网基础上进行复测后使用,由于CPI、CPII控制点的密度无法保证施工测量的需要,需对CPI、CPII进行下一级别的加密控制,加密控制采用低一级别的GPS 加密或导线加密的方法进行,导线加密为保证施工控制网的精度,采用一级导线的精度进行布网和测量。加密要求在每个大桥范围内不少于三个控制点,每个特大桥根据长度具体确定,但测量放样时前视应短于后视。

3.2高程控制网 高程控制网在设计提供的二等水准测量基础上进行,对原二等水准点进行复测检查后使用,为保证高程控制精度,复测后若误差不超过规范要求,采用原设计值使用。 水准加密:水准加密在每桥涵附近(<100m范围),设两个以上水准加密点保证隧道施工的标高控制,加密从复测后的二等水准点引入高程,加密水准线路按同等级水准测量的要求进行测量,往返测或双往测后比较较差符合规范后推算加密点高程。 4.施工测量 桥梁工程施工测量主要要控制好挖孔桩桩位,墩台身位置及标高,以及梁部尺寸及梁体线形,好的线形不仅与混凝土外观质量有关,测量定位的准确也是线形控制的基础和关键,所以施工测量成果必须符合相关规范的要求。严格施工过程中的测量管理,按业主要求实行每半年一次的复测,关键部位复测,施工测量、放线放样实行双检制。 表1 桥梁施工测量放样方法

桥梁工程工作总结

桥梁工程工作总结景龙路即将顺利通车,在此结合本工程工作中的一些得失,更为了今后工作的更好开展,把在本工程桥梁工程的要点做一下总结。 一、桩基工程质量控制要点 1、钻孔桩钻孔: (1)为防止桩基偏位,应高度重视钻孔桩开孔至成桩前的桩位控制工作,测量放样须做到“一放二复三报检”,须埋十字护桩加强日常检校。 (2)为及时掌握钻孔情况,应规范、完整钻孔记录,以全面反映实际工况和地质变化。钻孔作业应分班连续进行,随时捞渣留样验证,原始记录表必须逐桩逐机现场记录,真实记录停钻、换杆、维修、事故、进尺、地质变化等有关情况。 (3)当地质情况与地质剖面图严重不符以及遇溶洞、流沙地质等异常情况时,应及时告知设计单位完善设计,避免因变更而影响下部构造的整体进度。 2、钻孔桩清孔: (1)不得以加深钻孔深度的方式来代替清孔。终孔后灌注砼前必须进行二次清孔,宜以孔底沉淀物厚度和泥浆指标作为清孔的主要控制指标。(2)第一次清孔应在起钻前基本清除沉碴,二次清孔应持续至砼到场后结束。砼灌注前二次清孔后泥浆比重不应低于,但不得高于,孔底沉淀物厚度应符合设计或规范要求。 (3)为提高清孔效率,清孔过程可在(反循环)泥浆回流槽内或在(正

循环)泥浆泵周围用筛网拦截部分泥浆携带的细砂。 3 、下基桩钢筋笼前,除设计采用的钢筋保护层外,宜在其上安装强度不低于C25的小碎石砼滚轮,以保证钢筋笼保护层厚度。 4 、浇筑桩基水下砼除应严格按照规范要求施工外,还应注意以下主要事项: (1)砼拌和场和砼浇注现场必须配置备用电源; (2)砼拌和生产及运输速度应满足桩孔在规定时间内灌注完毕。灌注时间不得长于初盘砼的初凝时间。易坍地层及地质软硬交界处应适当放慢灌注速度。 (3)应严格控制集料级配和施工配合比,确保砼和易性。砼运输车接料口应设置筛网有效剔除砼中掺杂超大粒径集料和水泥结块。 (4)砼入漏斗前的坍落度应严格控制在18-22cm。 (5)初始砼量应保证初始埋深不少于1m,每次提升导管时应测量砼面标高,保证导管埋深不小于2m,不大于6m。每次拔管时应检查导管内情况;(6)临近灌注结束时,宜采用提高漏斗高或抽吸泥浆的方法,以防范因砼压力差不足,翻浆不顺,导致堵管; 5、桩基砼浇筑前宜采取以下措施防止钢筋笼上浮: (1)砼浇筑前,应采取有效措施使钢筋笼与护筒固定牢固。 (2)灌注砼过程,宜适当提升导管,以尽可能减小砼浇筑对钢筋笼产生的上浮力。 (3)当钢筋笼有开始上浮迹象时,应立即停止浇注,查找原因,可适当加压,以防止继续上浮。

相关文档
最新文档
