碎煤机检修工艺规程

碎煤机检修工艺规程
碎煤机检修工艺规程

碎煤机检修工艺规程

1.碎煤机概述

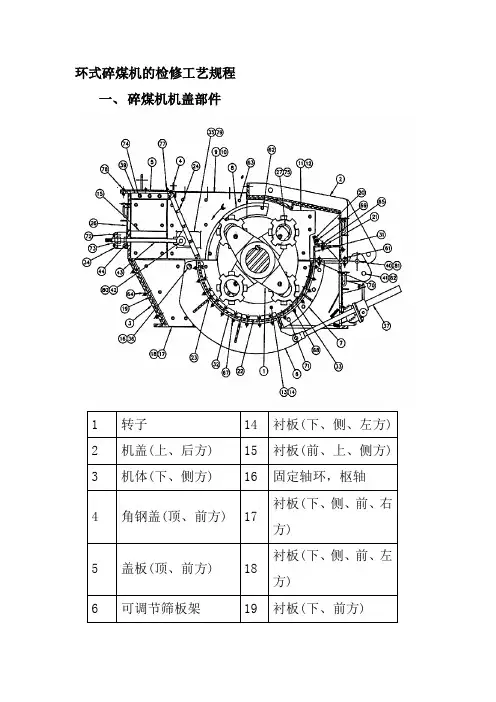

环式碎煤机是利用高速回转的锤环冲击煤块,使其沿自身裂缝或脆弱部位破碎,达到破碎煤的目的。环式碎煤机具有结构简单、体积小、重量轻、维护量小、更换零件方便、能排除杂物、对煤种的适应性强等优点。

1、机体

2、机盖

3、反射板

4、摇臂

5、筛板间隙调节器

6、拨料器(固定筛板)

7、齿环锤

8、环锤

9、主轴 10、环轴 11、平环锤 12、碎煤板(破碎板)

1.1设备规范

名称项目单位参数

碎煤机电机电机功率kw 710

转子转速r/min 600

电压v 10000 型号YKK630-10 功率因数0.8

碎煤机本体转子直径mm 1500

前后轴承22256W33C4 /SKF 转子转速r/min 600

原煤粒度mm 350

型号HSZ1600

生产率t/h 1600

篦子缝隙mm 30

碎后粒径mm <30

液力偶合器型号YOX1250

2.检修周期和项目

2.1检修周期:

在一般情况下,两年安排一次大修,一年安排一次小修,大修同年不再安排小修。

2.2检修项目

2.2.1大修项目

2.2.1.1更换锤头。

2.2.1.2检查主轴动静平衡及转子轴承。

2.2.1.3检查调整下筛板。

2.2.1.4检查和更换防磨衬板。

2.2.1.5检查更换上、下篦条。

2.2.2小修项目

2.2.2.1检查更换环锤及环轴。

2.2.2.2修补或更换碎煤板、筛板。

2.2.2.3清洗检查轴承。

2.2.2.4消除机壳和煤筒漏煤。

3.日常维护

3.1施工前的联系及准备工作

3.1.1检查设备,明确所要检修的设备、项目。

3.1.2办理工作票。

3.1.3检修负责人应仔细检查,各种所需工具、材料、备件和防火设施已准备好,具备此条件后方可开工。

3.2 碎煤机日常检修

3.2.1 联轴器解体。

3.2.1.1拆卸联轴器护罩。

3.2.1.2拆卸钢丝挡圈套,做好两个半联轴器相对位置的记号,作为回装依据。

3.2.1.3拔出橡胶柱销。

3.2.2打开碎煤机检修门。

3.2.2.1由上至下依次打开篦条检修门,反击板检修门、筛板检查门。

3.2.2.2清理积煤。

3.2.3拆除圆弧上盖。

3.2.3.1旋开上盖结合面螺栓。

3.2.3.2卸掉销子。

3.2.3.3吊走上盖。

3.2.4篦条的检查。

3.2.

4.1检查上、下篦条。上、下篦条无裂纹,断裂折断现象。

3.2.

4.2检查篦条支架。支架应无开焊、断裂现象。

3.2.5篦条更换。

3.2.5.1准备需要更换的篦条。准备的篦条必须与需要更换的篦条的规格、尺寸相符。

3.2.5.2用气割割开篦条与支架搭接处的焊点。

3.2.5.3用撬棍顶出损坏的篦条。

3.2.5.4将新篦条回装。

3.2.5.5将搭接处用电焊点住。

3.2.6锤头的检查。锤头不应有裂纹、断裂等缺陷,在装旧锤头的磨损程度不应超过原锤头的2/3(如有以上情况应及时更换)。

3.2.7锤头的组配。

3.2.7.1新锤头外观检查。

3.2.7.2锤头称重,并标写上重量值。

3.2.7.3锤头组配。锤头组配后相对应的两排锤头重量相等,其误差应在0.5kg以内,同一排内两侧锤头重量保持相等。

3.2.8锤头的更换

3.2.8.1转动转子,使转子上一排处与检修口处,用吊链(手拉葫芦)固定,使其不能转动。

3.2.8.2卸下锤头销轴的轴头锁紧装置,用撬棍撬出销轴或用手拉葫芦吊出销轴。

3.2.8.3由中间向两侧卸旧锤。

3.2.8.4将拆卸下的锤头吊走。

3.2.8.5将已组配好的锤头按顺序装入。

3.2.8.6穿入销轴。

3.2.8.7调整销轴轴孔位置,以使安装锁紧装置。安装时锤柄不应与转子盘有犯卡现象。销轴与锤柄孔应有一定的间隙应留有1-2mm间隙。

3.2.8.8锁紧销轴轴头锁紧装置。

3.2.8.9松开吊链,转子转至第二排锤头开口处。

3.2.8.10按上述(b-h)步骤依次类推。

3.2.9衬板及反击板的检查。

3.2.9.1检查衬板、反击板。

3.2.9.2检查衬板、反击板固定螺栓。衬板及反击板无变形、裂纹、断裂等损坏缺陷。

3.2.10衬板及反击板的更换。衬板及反击板安装牢靠。

3.2.11筛板及筛板架、轨道的检查。

3.2.11.1拆卸下两侧限位销轴。

3.2.11.2用3t的葫芦将筛板架整体吊起。

3.2.11.3检查筛板及紧固螺栓。

3.2.11.4拆卸筛板架轨道。

3.2.11.5检查筛板轨道。

3.2.11.6检查轴套及支承销轴。

3.2.11.7筛板的更换。

3.2.11.8销轴、轴套更换。

3.2.11.9回装。

3.2.11.10调整筛板与锤头之间间隙。间隙大约20-25mm之间。

3.2.12调整机构的检查。

3.2.13封盖关闭检修门。

3.2.13.1清理结合面上积煤。

3.2.13.2涂密封胶加毛毡条密封。

3.2.13.3吊上盖就位。

3.2.13.4关闭检修门。

3.2.13.5紧固螺栓。

3.2.14轴承检查,清洗、检查轴承座。

3.2.15地脚螺栓检查及紧固。

3.2.15.1检查地脚螺栓有无松缺螺母现象。

3.2.15.2紧固轴承地脚螺栓。

3.2.15.3机体地脚螺栓紧固。

3.2.16联轴器检查。

3.2.16.1检查联轴器外观,清理边缘焊渣。

3.2.16.2检查联轴器与轴的配合情况,键在键槽的配合情况。

3.2.17联轴器找正。

3.2.17.1调整电动机使两者之间留有10mm左右间隙。

3.2.17.2粗找水平偏差。

3.2.17.3细找两联轴器端盖平行度。

3.2.17.4细找联轴器水平及左右偏差。联轴器找正后,轴向偏差、径向偏差控制在0.10㎜以内。

3.2.17.5紧固电动机地脚螺栓。

3.2.18安装联轴器柱销。

3.2.18.1旋转电动机侧联轴器,使其上标记与碎煤机侧联轴器上标记对正。

3.2.18.2安装钢丝挡圈套。

3.2.18.3安装联轴器护罩。

6KV开关检修规程

6KV开关检修规程 1 VB2-12型真空断路器的检修规程 1.1 型号、厂家、参数 公司6KV段采用的上海通用电气开关有限公司生产的Power/Vac VB2型12KV户内高压真空断路器,具有结构紧凑,开断容量大,工作性能稳定等优点。其型号为VB2-12/T1250-40-GE和VB2-12/T3150-40-GE两种,分别作为馈电开关和厂用段的进线开关。其主要技术参数见下表 表5.1 VB2真空断路器技术参数 1.2 工作原理 1.2.1 合闸操作:如图,当开关接到合闸指令时,手推合闸按钮或通过合闸电磁铁电动合闸,使合闸掣子2逆时针转动与凸轮1上的滚子脱离,凸轮在合闸弹簧力的作用下逆时针转动,凸轮推动滚子27使连杆4向下运动,使主轴5杠杆10等传动系统,同时作逆时针转动并使绝缘子16向上直线运动,动触头21以适当的速度和静触头22闭合,同时压缩触头弹簧9使其产生需要的接触行程(超程),使动静触头间产生所需压力。而拐臂6上的滚子与分闸掣子11在这个位置顶住,使合闸保持,从而完成合闸过程。 1.2.2 分闸过程:如图,当开关接到分闸指令时,手推分闸按钮或通过分闸电磁铁电动分闸,使分闸

脱扣抬板26顺时针转动,压迫抬板25顺时针转动,使分闸掣子11与拐臂6上的滚子脱离,在分闸弹簧与触头压簧作用下,主轴5杠杆10等整个传动系统作顺时针运动,同时绝缘子带着动触头以适当速度与静触头分离,完成整个分闸过程。 图5.1 1.2.3 真空灭弧室工作原理:真空灭弧室是用密封在真空中的一对触头来实现电力电路的接通和分断,是利用高真空作绝缘介质,当其开断一定数量值的电流,动静触头在分离时,触头将燃烧真空电弧,随着触头开距的增大,真空电弧的等离子体在磁场作用下,很快向四周扩散,电弧电流过零后,触头间隙的介质迅速由导体变成绝缘体,于是电流被分断,开断结束。 1.2.4 电动储能:储能机构由二级涡轮副,超越离合器及合闸弹簧组成(见图),当储能电机工作时,与电机键联接的小蜗杆1旋转,带动小涡轮2工作(减速)旋转,小涡轮通过单向轴承固定在大蜗杆3上,于是小涡轮带动大蜗杆一起旋转,大蜗杆又带动大涡轮5再一次作减速旋转。大涡轮转动带动钢套6运动,钢套转动使钢柱7与储能轴4挤紧产生较大摩擦力,带着储能轴一起转动,拉长合闸弹簧储能,然后由合闸掣子顶住凸轮上的滚子,使机构保持在储能状态。 1.2.5 手动储能:由手把顺时针转动,直接带动大蜗杆转动后,作上述储能。

脱硫设备维护保养.doc

临安清洁能源有限公司 杭州临安热力站项目 2x40t/h锅炉烟气脱硫系统 第三部分 设备维护培训 浙江省天正设计工程有限公司杭州百厚环保科技有限公司 2016年8月

1、设备维护保养概述 设备维护保养的内容是保持设备清洁、整齐、润滑良好、安全运行,包括及时紧固松动的紧固件,调整活动部分的间隙等。简言之,即“清洁、润滑、紧固、调整、防腐”十字作业法。设备的寿命在很大程度上决定于维护保养的好坏。维护保养依工作量大小和难易程度分为日常保养、一级保养、二级保养、三级保养等。 日常保养,又称例行保养。其主要内容是:进行清洁、润滑、紧固易松动的零件,检查零件、部件的完整。这类保养的项目和部位较少,大多数在设备的外部。 一级保养,主要内容是:普遍地进行拧紧、清洁、润滑、紧固,还要部分地进行调整。 二级保养。主要内容包括内部清洁、润滑、局部解体检查和调整。 三级保养。主要是对设备主体部分进行解体检查和调整工作,必要时对达到规定磨损限度的零件加以更换。此外,还要对主要零部件的磨损情况进行测量、鉴定和记录。 在各类维护保养中,日常保养是基础。保养的类别和内容,要针对不同设备的特点,考虑设备的生产工艺、结构复杂程度、规模大小等具体情况和特点。 2、脱硫系统中设备的维护保养 2.1脱硫系统设备简介 脱硫系统设备较多,但大致可分为:输送泵、搅拌、真空带滤机、风机四类。 2.2泵类设备的维护及保养 2.2.1.泵的起停操作 泵运行的使用寿命,与工艺环境、控制措施有很大的关系,排除一些客观原因后,在日常使用中,正确的起停操作,是非常重要的一环。在脱硫系统中大型的循环泵正确的起停操作,可以延长叶轮、电机的使用寿命、缩短维护周期,操作步骤如下: 详见操作规程中相应章节。 2.2.2.泵的维护保养 1 保持设备清洁、干燥、无油污、不泄漏。

最新电动机检修工艺规程

第一章电动机检修工艺规程 1 2 1.0 电动机概述及技术规范 3 发电厂的电动机为高/低压交流电动机与直流电机,分布在全厂厂内外,其技术规范4 以表格形式进行表述 5 6 2.0 检修周期及检修项目 7 2.1 6KV/ 0.4KV电动机及直流电机 8 2.1.1检修周期: 9 2.1.1.1大修:严格按照电机检修滚动计划进行,原则上随机组的大修而进行。 10 检修滚动计划的制定遵循以下原则:对起动频繁、环境恶劣、易出故障的电机适当缩短11 大修周期,如磨煤机、排粉机、给水泵前置泵等电机;对于运行情况良好、环境洁净、12 干燥、利用小时数比较低的电动机,可酌情延长大修周期,但应适当加强小修维护,以13 免失修。 14 2.1.1.2小修:一般电机每年小修两次,也随机组的小修而进行,公用系统电机15 要适当安排。 16 2.1.2检修项目: 17 大修工作要作好充分准备工作,了解设备的运行状况,存在的缺陷、重点注意的地方18 等。大修项目如下: 19 2.1.2.1电动机解体,清除灰尘、污垢 20 2.1.2.2电动机定子的检修 21 2.1.2.3电动机转子的检修 22 2,1.2.4电动机轴承的检修 23 2.1.2.5冷却系统的检修 24

2.1.2.6绕线式电机滑环的检修 25 2.1.2.7直流电机电枢的检修 26 2.1.2.8直流电机电刷装置的检修 27 2.1.2.9复装前的验收 28 2.1.2.10电动机的组装与试运转 29 小修项目如下: 30 电机表面灰尘及通风系统清理;滑环与电刷的检查;轴承检查,必要是添加轴承用润31 滑脂;检查引线、接头,定子作电气试验(测绝缘、直流电阻) 32 小修后的电机需进行适当试转,听其声音及试转情况 33 34 3.0 大修前的准备工作 35 3.1电机大修之前,检修负责人必须将所修电机的设备缺陷、运行状况了解清楚,36 以确定大修项目 37 3.2根据大修项目,制定所需材料与备品计划 38 3.3根据大修项目,制定大修进度、工时计划、人员安排 39 3.4检修前应将所需图纸资料备齐,现场记录本和记录表格准备好 40 3.5准备好所用工具及专用工具,对起吊工具要认真检查,必要时作拉力试验或金41 属探伤 42 3.6检修前组织学习检修工艺规程、技术要求及安全措施 43 44 4.0 解体的工艺要求 45 4.1电动机检修的一般注意事项: 46 4.1.1使用抽转子的工具____如假轴、拐臂、横梁等要牢靠,导链、钢丝绳、卡环47

220kV设备检修工艺规程

220KV升压站ABB断路器检修工艺规程 1. 设备概况及参数 设备概况 ××太电启备变压器电源取至于环保发电厂三期220KV升压站,由两组型号:GW7-252ⅡDW河南平高开关厂生产的隔离刀闸、一组单柱式三相连动型号为:HPL245B1北京ABB开关厂生产的六氟化硫断路器、和一组型号为:IOSK245上海MWB公司生产的电流互感器组成一组间隔向启备变压器供电。 其断路器有三个分离的极柱,每个断路器极柱又三个主要部分组成。底部是操作机构,装在合金制成的机构箱中;操作机构箱部是中空的支持绝缘瓷瓶套,绝缘操作杆穿过其中;断路器的顶部是灭弧单元。 六氟化硫断路器采用具有优良灭弧性和高绝缘强度的六氟化硫气体作为灭弧和开距同步吹弧方式,具有结构简单、开端电流大、绝缘水平高、耐震性能好、安全可靠、检修期长、安装维护方便等特点。断路器柱内永久地充SF6气体在20℃时,气体压力为。 设备参数 设备型号:HPL245B1

1. 检修周期: 表:3 三相断路器的加热器 加热器要随时防冻结失效 ①为需要而特别设计的辅助开关 3.检修项目 检修周期和时间: 3.1.1大修周期; 3.1.1.1大修周期为12年。参照说明书是否25年 检修项目: 3.2.1大修标准项目: 3.2.1.1断路器本体: 1) 充气套管检修; 2) 断路器外部检修; 3) 大罐内灭弧室检修。 3.2.1.2 SF6气体系统: 1)气体截止阀检查并操作; 2)SF6气体检漏; 3)检查充气盖板; 4 )测SF6气压及环境温度;核对SF6气压是否正常;

5)检查SF6密度控制器整定值;用专用仪器校验SF6密度继电器6)检查气体截止门的合分位置。 3.2.1.3储能弹簧系统: 1)检查是否变形; 2)检查弹簧基座是否位移; 3)检查弹簧固定螺丝是否松动; 4)检查链条是否完好变形; 3.2.1.4操动机构: 1)检查操动机构的润滑系统,润滑是否良好; 2)检查油缓冲器; 3)螺母和护圈是否松动; 4)更换某些零件,确认控制阀的密封与过滤网是否需要更换。 3.2.1.5控制系统: 1) 检查辅助开关触点; 2) 检查加热器; 3) 检查位置指示器的位置; 4) 检查操作计数器记录的数字; 5) 检查箱体是否漏水和生锈; 6) 检查门密封垫是否老化; 7) 拧紧箱内螺钉; 8) 拧紧控制回路及电流互感器的接线端子; 9) 测量电流互感器二次回路的绝缘电阻; 10) 测量控制回路绝缘电阻; 11)检查润滑连杆系统。 3.2.1.6操作试验(功能检查): 1)手动分合操作是否灵活可靠; 2)检查储气罐各压力整定值是否正确; 3)测试分合闸及同期。 3.2.1.7现场试验项目: 1)SF6密度控制器调试; 2)SF6气体检漏; 3)断路器内SF6气体微水测量;

真空开关运行分析

真空开关运行分析 摘要:针对10kV真空开关在广州电力局运行、检修维护、无油化改造中出现的问题,提出一些设想和建议。 真空开关运行分析:3真空开关的状态检修3.1机构的检修 一般来说,真空开关的检修主要针对机构检修,开关的本体不能检修。对机构的检修严格执行有关检修规程、规定和检修工艺导则,保证检修质量,其中强调: a)新投运1年后,利用停电机会,应进行一次分合闸时间、速度、同期、弹跳、行程、超程、动作电压及机械连动部分的测试和维护工作。 b)运行中的机构利用停电机会每年进行一次维护工作。 c)运行中的机构每4年进行一次大修,不能以临修代替大修。 3.2开关本体 通过测量试验和统计对真空泡的运行状态作出综合的判断。 3.2.1测量试验 对真空泡进行分合闸耐压试验以发现漏气;测量真空泡合闸接触电阻,结合行程、超程等参数判断触头的损坏情况。 3.2.2极限开断电流值统计 真空开关在达到极限开断电流值时,应更换真空泡。极限开断电流值I∑可由厂家给定的额定开断电流及满容量开断次数计算得出:I∑=n极限.I满容量 统计极限开断电流值的内容有以下两点: a)正常的开断操作: I∑'=n1.Ir 式中n1——正常开断次数; Ir——厂家提供的开关额定工作电流。 b)短路开断: I∑〃=n2.Ik 式中n2——短路开断次数; Ik——10kV母线最大开断电流(调度提供)。 I∑=I∑'+I∑〃 410kV少油开关无油化改造结合开关的运行状况和“三遥”变电站对设备无油化的要求,广州电力局在1996年和1997年先后对14个站的10kV少油开关进行了无油化改造。采用真空开关代替少油开关,原则上不更换操作机构,只对机构作相应调整。通过运行实践,在技术上和经济上均收到良好效果。但由于经验不足,在无油化改造中只更换断路器不更换操作机构,机构的传动部分作出相应的更改后,配真空开关使用,在改造之后容易出现以下问题:a)由于少油开关与真空开关的行程不同,需对机构的水平、垂真拉杆作出相应改动,减少水平拉杆的转动角度,缩小垂直拉杆的长度,以满足真空开关行程。另外,由于真空开关行程很小,在旧机构上进行上述改动,其精度很难掌握,稍有偏差,即会引起开关拒动。山村站由于这个原因曾发生过1宗事故。 b)水平拉杆转角改变后,辅助开关需作相应的调整。但原辅助开关是根据原水平拉杆的转角而设计的,故调整起来非常困难,极易出现不到位或过位进入死点的现象,辅助开关不能可靠接触,影响到开关的动作和“三遥”信号的准确性。如改造时一起更换辅助开关,则新的辅助开关难以安装在原机构箱内,在山村站、赤岗站的改造中就遇到这样的问题。 c)原机构使用已有一定时间,机构本身存在一定缺陷。 由于上述3个原因,山村、赤岗站10kV开关柜完成无油化改造运行一段时间以后,机构普

脱硫真空皮带脱水机现场检修工艺规程1

脱硫真空皮带脱水机现场检修工艺规程 1.适合范围 本规程规定了大唐信阳华豫发电厂320MW机组中脱硫真空皮带脱水机检修的周期、标准检修项目、大修的施工步骤及工艺质量标准,并附录了一些检修维护相关的知识,供大唐信阳华豫发电厂真空皮带脱水机检修工作使用,也可做运行、检查人员参考。 2.规范性引用文件 下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。 DLT 341-2010火电厂石灰石/石灰-石膏湿法烟气脱硫装置检修导则 DL/T 748.10-2001 火力发电厂锅炉机组检修导则第lO 部分:脱硫装置检修 3.真空皮带脱水机规范 真空皮带脱水机主要由橡胶带、真空盒、滤饼洗涤装置、

滤布张紧装置、滤布纠偏装置、橡胶带驱动辊与张紧装置、滤布及橡胶带清洗装置、等部件组成。 真空皮带脱水机技术参数 序号名称单位数据 1 型号DU-14m2/1400 2 数量台 2 3 过滤面积m215 4 石膏出力t/h 10.1 5 生产厂家烟台桑尼 6 滤布规格:宽度/长 度 m 31﹡1.65 7 纠偏形式气动纠偏 4.检修周期 真空皮带脱水机的大、小修与主机的设备同时进行。 检修类别检修间隔标准停用日数 A级检修5年40天 C级检修1年18天 新安装的机组,一般在正式投产运行一年后,进行第一次大修。 大修前的一次小修应本体及系统进行较详细的检查,以便为大修项目的制订提供依据

5.检修项目 5.1 A级检修项目 5.1.1检修滤布、脱水皮带及裙边,必要时更换 5.1.2清理冲洗水喷嘴,必要时更换 5.1.3检查滚筒轴承、托辊轴承,必要时更换,滚筒包胶破损修复 5.1.4减速箱解体检修 5.1.5检查、修理、调试调偏气囊,必要时更换 5.1.6真空盒检查修补 5.1.7清理石膏浆液入口分配箱 5.1.8检查清理滤液分离器及其附件 5.1.9更换真空盒耐磨带 5.1.10检查滑道聚乙烯滑块磨损情况,必要时更换 5.1.11更换石膏刮刀 5.2 C级检修项目 5.2.1检查皮带跑偏及磨损 5.2.2检查滤布张紧度及跑偏校正 5.2.3检查、清理各冲洗喷嘴 5.2.4滑道冲洗水管检查疏通 6.检修工艺与质量标准 6.1 检修前准备

电动机检修工艺规程.doc

电动机检修工艺规程 第一章电动机的检修周期和标准项目第一节电动的检修周期 1.化工装置及其附属设备电动机的大、小修,随其主体设备的大、小修期限。 2.封闭式厂用电动机的大修期限一般为三年,开启式厂用电动的大修期限为二年。 3.工艺装置上的电动机的大修期限随机械部分同步进行。 4?大修期限为两年以上的电动机,每年小修1?2次。 第二节电动机检修的标准事项 、大修的标准项目有: 1.大修的准备工作。 2.电动机的解体和抽转子。 3.定子的检修。 4.转子及轴承的检修。 5.电动机的组装和试验。 6. 辅属部件的检修。 7. 检修后的试运行。 二、小修的标准项目: 1. 轴承的检查 2.电动机的清扫。 3.出线盒的检修。 4.绕线电动机集电环及电刷的检查。

5.辅属部件及起动装置的检查和绝缘电阻的测量。 6.消除运行中发现的设备缺陷。 电动机检修工艺规程第二章电动机大修的工艺要求和质量标准(一) 第一节电动机大修的准备工作 1.大修前维保单位应根据设备的状况,制订出检修计划,并报主管工程师审批。 2.作好工具、材料、备品的准备,制订特殊项目的安全技术措施。 3.工作负责人必须了解所修设备的缺陷,运行中存在的问题和本次检 修的要求。 4.集工前负责人应向本组成员交待质量、进度要求。安全技术措施,特殊检修项目,应消除的设备缺陷。 第二节电动机的拆卸和解体 1.拆线头时应作好记录,接线螺丝要保存好,并把电缆头支撑牢固,避免折伤电缆。 2.起吊和搬运电动机时,要注意防护电缆头,切勿碰伤或损坏电缆。 3.电动机地脚下的垫片,应注意分别存放起来。 4.检修用的钢丝绳和起重用具,应检查好,要有可靠的安全系数。 拴挂要牢固,位置要适当。 5.电动机解体前应先测量一次绝缘,并做好记录,高压电动机应用 2500V的摇表测量,低压电动机应用500?1000V的摇表测量,转子回路应用500V 的摇表测量。 6.拆卸的电动机零件应妥善保管避免丢失,应作记号的均应做好记录。 7.拆端盖时电机的端盖有顶螺丝者,应用顶螺丝把端盖顶下来,无顶螺丝者若端盖难撬下时,应用扁凿子从结合缝处凿开,但应注意不要损环结合面,一旦

电气设备检修工艺规程(DOC)

电气设备检修工艺规程 1 范围 本标准规定高压配电装置、电压电流互感、电容器、10KV架空线路、电力电缆、变压器、电动机、低压配电装置的检修工艺规程。 本标准适用于本公司电气设备的检修。 2 高压隔离开关、负荷开关、少油断路器及真空断路器 2.1 隔离开关的检修工艺 2.1.1 清除绝缘瓷瓶、各连杆、触头的灰尘脏物和黑烟。 2.1.2 绝缘瓷瓶如有裂纹、掉瓷等应予更换,并用密封胶浇注固定,绝缘瓶密封胶干燥后,将缝隙涂以清漆。 2.1.3 绝缘连杆及其它绝缘部分损坏不严重的可涂上两层绝缘清漆加以修补并干燥,损坏严重的应予以更换。 2.1.4 触头如有轻微烧损并有金属瘤时,可用细锉及00号砂纸修整,用汽油清洗后使用,烧损严重的应予更换。 2.1.5 调整触头 2.1.5.1 接触部位及机械磨损部位应涂以薄层工业凡士林。 2.1.5.2 调整触头弹簧,使动静触头接触紧密,用0.05毫米厚10毫米宽塞尺塞动、静头接触面间时,塞入面积不得超过总接触面的三分之一。 2.1.5.3 用测力计对动触头进行垂直拉力测定,其每一极的拉力不低于下列值: 额定值(安培)400 600 1000 2000 3000 拉力(牛顿)100 200 400 800 1000 2.1.5.4 触头同期度:35千伏不超过3毫米 10千伏不超过5毫米 2.1.6 调整机械构件: 把操作手柄上推达终点时隔离开关三个触头必须达到合闸终点,反之必须达到分闸终点。隔离开关拉开时,动静触头之间垂直距离及刀片转动角度按电气工程安装标准要求,操作机构及辅助开关安装后应操作3—5次,正常无故障方可投入使用。 2.1.7 电气联锁的各触点开合应合乎要求。 2.2 负荷开关检修工艺 2.2.1 与隔离开关相同的部件,按隔离开关检修工艺做。 2.2.2 对消弧罩(室)进行清扫时先拧松消弧装置的螺栓和紧固颚板,取下消弧罩,清除黑烟及熔渣。如果消弧内壁烧坏或有裂纹应更换。 2.2.3 将松弛或缺陷的弹簧更新,更换缓冲器上磨损的橡皮垫,垫厚为4~6毫米。 2.2.4 各连杆转动部位应更换新凡士林油,将刀片同时插入消弧装置内固定的刀口中,使触头有一定压力接触紧密可靠。 2.3 少油断路器(SN1O - 10I型)检修工艺 2.3.1 解体、清洗检修灭弧室及触头:在解体前应注意各零部件的安装相对位置,并作出记号。 2.3.1.1 拧开下基座底部放油螺栓,放掉脏油,拆去上帽逐步清洗检查。 2.3.1.2 拿去静触头座和小绝缘筒,使导电杆停在合闸位置,观察动、静触头,烧伤及弹簧变形情况,触头烧损较轻的用细锉及00号细砂纸修整后可继续使用,严重者应更换。弹簧片弯曲挠度超过0.2毫米时应调平或更换。 2.3.1.3 导电杆停在分闸位置上从上至下依次取出隔弧板、绝缘纸垫、绝缘衬垫、检查喷口

脱硫大修方案

脱硫系统大修施工方案 编制: 审核: 批准: 日期: 一、机务部分方案 1 大修情况简介 某电厂3号脱硫系统大修自2005年投运累计运行已达两年时间,由于在运行方式上是两台机组共用一套脱硫系统,因此停运检修的机会很少。吸收塔内设备及塔内防腐、增压风机等主要设备均应进行解体检查,以及时消除设备隐患,保证2008年北京奥运会期间某电厂3号脱硫系统设备稳定可靠,二氧化硫排放指标达标,因此从设备检修周期保证设备可靠性和保证完成保奥运政治任务上此次大修工作均是十分必要的。在10月9日由设备部组织召开的专题会议上确定本次检修工作在2007年下半年进行,是我厂下半年的重点生产任务,目前检修计划申请和工期均需要有关部门申请。本次大修工作除标准项目外,主要非标项目有:GGH堵塞处理、吸收塔入口烟道检查处理腐蚀、除雾器检查处理结垢、吸收塔防腐检查等。这次大修的目标是,实现检修质量优良率达到100%,修后设备完好率达到100%,实现大修后脱硫系统能够关旁路挡板运行,脱硫效率95%以上,投入率95%以上,FGD出口烟气二氧化硫小于100mg/Nm3,修后至少180天内不发生因检修质量造成的机组非计划停运。为实现这一目标特编制此施工方案。 3号脱硫系统工作流程及反应原理是石灰石浆液由石灰石浆液泵送入吸收塔,当石灰石浆液通过喷嘴雾化喷入烟气时,吸收液分散成细小的液滴并覆盖吸收塔的整个断面。这些液滴在与烟气逆流接触时SO2被吸收。石灰石浆液的氧化和中和反应在吸收塔底部的储液区完成并最终形成石膏。为了维持石灰石浆液恒定的pH值并减少石灰石耗量,吸收塔内的石灰石浆液被搅拌机、氧化空气和吸收塔循环泵不停地搅动。引风机出口的烟气,经动叶可调增压风机、气-气换热器、喷淋式吸收塔,再回到气-气换热器加热,然后从现有烟囱中排入大气。吸收塔能处理百分之百的烟气量。这套脱硫设备也可以通过旁路挡板风门将烟气百分之百从旁路烟道经烟囱排出。35-150℃的原烟气经GGH降温后以进入吸收塔。洗涤脱硫后的净烟气为饱和状态,如50℃左右进入GGH,在GGH中加热,然后以高于80℃的温度进入现有烟囱。一个吸收塔里安装三个喷淋层,能够使塔内烟气脱硫率达96.3%以上。 本次大修主要进行吸收塔本体设备、烟气系统设备及与之相关的电气设备、热控设备、化学设备等。烟气系统包括:1、烟道——包括必要的烟气通道、冲洗和排放漏斗、膨胀节、法兰、导流板、垫片、螺栓材料以及附件。2、增压风机包括电机、控制油系统、润滑油系统和密封空气装置。3、回转再生式气气换热器(GGH)及压缩空气吹扫及高压冲洗水泵系统设备、低泄漏风机、GGH密封风机及系统管道。吸收塔系统包括1、吸收塔塔体材料为内

最新DW15开关检修工艺规程

D W15开关检修工艺规 程

低压开关检修工艺规程(DW15-1000、1500、2500A) 编写: 审核: 批准: 张家口发电厂设备部 2001年7月18日

DW15-1000、1500、2500A开关检修工艺规程 目录 前言 第一章技术数据 第二章检修周期及检修项目 第三章准备工作 第四章检修工艺及质量标准 第五章常见故障及处理方法 附录

前言 DW15—1000、1500、2500A万能式低压开关由于容量较大,用于我厂#1、#2机380V配电段,I、 II单元除尘、除灰段电源开关。开关性能的好坏,直接关系到380V配电段安全稳定运行。因此要求每台开关具有良好的性能,较高的可靠性。为了提高设备的运行和检修水平,确保低压开关的检修质量和运行可靠性,特编本检修工艺规程。 此检修工艺规程总结多年来的运行维护和检修调试的经验,并参考了DW15开关说明书编写。由于编者水平所限,不妥之处在所难免,欢迎多提宝贵意见,以不断修正和完善。

第一章技术数据 表1 开关在电源为上进线或下进线时的通断能力和飞弧距离 说明:通断能力是指交流380V时极限瞬时通断能力 表2 开关机械寿命及电寿命 说明:1、机械寿命操作频率为30次/小时 2、电寿命试验条件U:380V的1.05倍 I:Ie Cos0.8 操作频率 为30次/小时 3、过载性能寿命试验条件:U:380V的1.05倍 I:3Ie Cos0.8 操作频率为15次/小时

第二章检修周期及检修项目 一、检修周期:半年至一年 二、检修项目 1、触头灭弧系统检修。 2、操作机构检修。 3、传动部分检查 4、开关各部件清扫、螺丝紧固,转动部分加润滑油,引线螺丝 紧固。 5、二次控制回路各元件检查、清扫,端子螺丝紧固 6、开关外观检查。 7、开关过载、过流元件检查。 8、根据存在缺陷进行针对性处理 9、传动检查,一、二次回路摇绝缘。 10、测定最低分闸电压。 第三章准备工作 1、明确设备存在的缺陷和检修内容。

脱硫检修方案

化产系统检修方案 因甲醇开车,脱硫系统不能达标,经过现场摸索和专家论证,经公司研究决定于月日对化产系统进行检修。结合本次脱硫检修时间长的特点,采取停车、置换合格后先对粗苯、硫铵抓紧检修,检修时间为一周,检修完后开车,同时将脱硫工序从煤气系统进行隔离、继续检修的方式。 一、成立项目领导组 组长: 副组长: 成员: 技术指导:职责分工: :全面负责统一协调。 :负责生产工艺系统的煤气调整及检修工作的全面安排工作。 :全面负责检修过程的安全、消防工作。 :负责停车检修前的申请工作和检修过程中的环保达标排放工作。 :负责煤气系统的倒换及平衡协调工作;负责检修过程中水、电、汽及检修材料的到位工作。 :负责化产系统的开、停车及设备置换工艺交出,车间大修全面工作。 :负责材料供应及检修项目的质量监督、检查工作。 :负责现场钢结构及设备制造、安装及维修工作;负责在开车过

程中漏点的消缺工作。 :负责化产车间仪表检修工作。 :负责正常生产和检修用电及电缆安装工作。 :负责生产、检修用蒸汽和配合煤气倒换工作。 :负责粗苯工段的全面检修工作。 :负责脱硫工段的全面检修工作。 :负责硫铵工段的全面检修工作。 :配合煤气系统开停车工作。 二、检修项目 (一)、脱硫系统 三、前期准备工作 1、所需备品备件准备到位、吊车提前联系到位。 2、提前办理脱硫系统停车手续。 3、各种票证提前办理齐全。 4、需插盲板的阀门提前将牛腿焊好。 5、将需要施工用的支架提前打好。 6、外委施工需提前签好合同及安全协议。 7、联系清槽人员到位。 四、化产系统停车

月日时,由调度室统一指挥,化产系统停车,先开0#阀,将机后煤气在大放散放散,锅炉用煤气方式改用大放散过来的煤气供应。开3#阀,关1#、2#阀,将回炉煤气改为直接由机后煤气供给,硫铵、粗苯、脱硫系统按照操作规程停车。 五、置换 1、置换1#阀至硫铵的荒煤气主管,由硫铵新增的∮57蒸汽管引入蒸汽,在1#阀后甩头处进行放散,吹扫结束后取样分析,分析合格后,将Ⅰ#伸缩节拆开,入硫铵前主管道堵板拆开。 2、由饱和器引入蒸汽置换饱和器出口及旁通管线,开饱和器联通门,在饱和器入口放散,见蒸汽后关入口放散,开终冷塔联通门前放散,见蒸汽后,开终冷塔及洗苯塔联通门,在12#阀前放散处和2#阀前进行放散。分析合格后关粗苯院2#B阀门,在短接处加盲板,断开Ⅲ#伸缩节。 3、置换入脱硫塔煤气管线,由粗苯塔7#阀后的∮57蒸汽阀引入蒸汽,在入脱硫塔前放散,放散合格后开8#阀,排净1#、2#脱硫塔溶液,吹扫脱硫塔。 5、出脱硫煤气管线由脱硫新配的蒸汽管线引入蒸汽,开20#阀、21#阀,分别在2#脱硫塔出口塔顶放散处和10#阀前放散处进行放散。 6、脱硫塔置换采取先用蒸汽吹扫,后用轴流风机置换的措施。 7、煤气系统流程图(附后)。 六、煤气系统隔离 1、1#阀至硫铵的荒煤气管道置换合格后,通知维修人员拆Ⅰ#伸缩节,拆硫铵堵板。

低压电机中修检修方案

一、组织机构 1、工作负责人: 2、安全负责人: 3、技术负责人: 二、工器具、材料 1、电工工具2套;套筒扳手1套 2、液压xx:1xx 3、油盆1个;喷壶1把 4、涤特纯和汽油 5、润滑脂:3#通用锂基脂(其它品牌润滑脂):1桶 6、500V摇表1只;螺旋测微器(千分尺)1个 7、移动式配电盘1个;电动风葫芦1个 8、干净的塑料布:1块 9、破布适量;毛刷2把;铁刷子1把 10、加热电炉和油桶一套;温度计1只 11、回收费(旧)润滑脂油桶:1个 三、施工程序: 1.工作负责人提前一天与工艺分厂联系倒车,将该电机退出运行。 2.办理停电检修工作票。

3.工作前,工作负责人根据工作票所列安全措施对停电后的设备进行安全确认,安全措施正确无误后方可开始检修。 4.打开电机接线盒,用接地线对电机接线柱进行放电,拆除电机接线柱电缆头三相短路并接地。 5.电机起吊时,电工在现场进线监护,防止埙坏电缆、电缆头、电机机体及接线盒等部位。 6.电机解体前,首先要清理干净机身灰尘和油污。测量定子绝缘和吸收比,测量完毕后对地进行放电。 7.拆下的电机前、后小油盖及螺栓;前、后端盖及螺栓做好标记。前、后端盖做好定位标记,实行定置摆放。 8.电机解体、抽芯、回装时,避免定子、转子相碰。 9.电机轴承清洗严禁遗留旧油脂,禁止用汽油清洗电机定子绕组;更换轴承要热装,用油加热,温度控制在105度,新轴承装配前后必须测量轴承油隙。 10.电机端盖回装前,彻底清理端盖止口和机体止口。 11.靠背轮(联轴器)回装时要加热,禁止用力撞击。紧固;对二次回路进行检查紧固,如腐蚀严重要进行挂锡处理 13.对现场操作柱或电控箱二次线紧固,对表计、指示灯、按钮等电器元件检查或定期更换,检查表计校验合格证是否合格,是否超期;表计红线标示是否正确。 14.做好电机接线盒和操作柱的“防水、防发热、防漏电、防腐蚀”四防工作 15.清理现场卫生,做到“工完、料净、场地清”。 16.汇报分厂工作完毕进行验收,凭借质量验收单进行销票,办理工作终结手续。 17.联系工艺人员,进行试车,并由工艺人员确认电机转向正确,符合工艺要求。试车应满足以下标准:

电气设备检修规程

前言 根据公司标准化工作要求,为适应电站现代化管理和发展的需要,规范公司生产设备检修管理工作,特制定《光伏电站电气设备检修规程》。 本规程的编制是以电站的基础设备和现有的检修水平为前提制定的,鉴于国家光伏产业快速发展,相应的光伏发电技术标准的出台,本规程在执行中可能出一些疏忽或漏洞,这些有待于在今后工作中进一步完善,恳请大家提出宝贵意见。 本规程主要起草人: 编写:窦永亮 初审:平昌斌 审核:井茂良曹建薛超 批准:文庭荣 本规程于2014年01月01日发布。

目录 第一篇逆变器检修工艺规程......................................................................................... - 1 - 一、逆变器的主要构成和功能 (1) 二、维护与检修 (3) 三、在检修及操作过程应该注意的事项 (6) 第二篇变压器检修工艺规程..................................................................................... - 7 - 一、设备系统概述 (7) 二、检修项目及检修工艺 (9) 三、异常运行和事故处理 (12) 第三篇35KV开关检修工艺规程.............................................................................. - 14 - 一、设备概况及参数 (14) 二、检修类别及周期 (14) 三、检修项目 (14) 四、检修步骤、工艺方法及质量标准 (15) 五、常见故障及处理方法 (17) 第四篇低压开关检修工艺规程............................................................................... - 18 - 一、设备概况 (18) 二、检修类别及检修周期 (18) 三、检修项目 (18) 四、检修步骤、工艺方法及质量标准 (19) 五、常见故障原因及处理方法 (24) 第五篇无功补偿装置检修工艺规程....................................................................... - 25 - 一、概述 (25) 二、技术参数 (26) 三、功能介绍 (27) 第六篇直流配电装置检修工艺规程....................................................................... - 35 -一、直流配电装置 (35)

鲤鱼江6KV真空开关作业指导书

ICS QB x x x x发电厂企业标准 Q/CDT-LYTP 208.D208—2009 2009-04-01发布2009-04-01实施 xxxx发电厂发布

目次 1 目的1 2 适用范围1 3 作业条件1 4 风险分析/危害辨识1 5 组织及人员分工:2 6 窗口计划2 7 备件和工具明细2 8 检修项目及工艺流程3 9 检修工序及质量标准4 10 质量记录9 11 试验报告11 12 完工报告单13 13 设备检修不符合项目处理单15 14 业主检修经验反馈16 15 承包商经验反馈17 16 其他18 I

6KV真空开关检修作业指导书 1 目的 1.1 保证VD4型真空开关检修符合检修工艺质量要求、文明生产管理要求。 1.2 为所有参加本项目的工作人员,质检人员确定必须遵循的质量保证程序。 2 适用范围 适用于鲤鱼江华润B厂真空开关检修工作. 3 作业条件 3.1 真空开关必须停电,办理检修工作票。 3.2 作业组成员了解检修前真空开关的缺陷。 3.3 作业组成员了解真空开关的运行状态及小时数。 3.4 清点所有专用工具齐全,检查合适,试验可靠。 3.5 参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。 3.6 参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。 3.7 准备好检修用的各易损件,及材料。 3.8 开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。 4 风险分析/危害辨识 4.1 真空开关检修总体危害辨识 4.1.1 参加检修的人员进行安全教育和技术培训,达到上岗条件。 4.1.2 真空开关检修时严禁损伤设备及其部件。 4.1.3 作业组成员的着装要符合工作要求。 4.1.4 所带的常用工具、量具应认真清点,绝不许遗落在设备内。 4.1.5 各作业过程作业组长要进行安全交底,做好危险预想。 4.2 解体阶段的风险分析 4.2.1 检修真空开关前必须确认停电。 4.2.2 真空必须用专用小车拖出柜外。 4.2.3 弹簧机构分闸弹簧合闸弹簧压力是否释放。 4.2.4检修用工器具要全部进行登记。 4.3 检修阶段的风险分析 4.3.1 每天开工前工作负责人向工作班成员及民工交代安全注意事项,工作结束后,总结当天的安全 工作情况 4.3.2 使用电动工器具必须配用漏电保护器。 4.3.3 检修现场严禁吸烟,一经发现严格处理。 4.3.4 检修时所有工作人员要认真负责,杜绝带情绪和饮酒后作业。 4.3.5 使用手锤时,严禁戴手套操作,使用前检查锤头的固定情况,防止飞出伤人。 4.4 真空开关文明施工作业措施 4.4.1 严格按《电气设备检修工艺规程》和《维修作业技术标准质量验收记录》开展工作。 4.4.2 所有工作必须坚持“四不开工、五不结束”。 4.4.3 现场和工具柜工具、零部件放置有序,真空开关检修拆下的零部件必须用塑料布包好并作好记 号以便回装。 4.4.4 真空开关工作区域卫生干净、整洁,每天开工和收工必须打扫一次卫生。 1

脱硫检修规程

目录 第一章安全规定 (1) 第二章脱硫系统概述 (3) 第三章吸收塔系统设备的检修工艺 (4) 第一节概述 (4) 1.1 吸收塔简介 (4) 1.2除雾器介绍 (5) 1.3进入吸收塔工作的安全措施: (5) 1.4 喷淋层修补 (5) 1.5 除雾器维护检查: (6) 第二节地坑搅拌器的检修工艺 (8) 2.1 概述 (8) 2.2 排水池搅拌器的检修工艺................................... 错误!未定义书签。 第三节#1、#2吸收塔氧化风机的检修工艺 (10) 3.1氧化风机简介 (10) 3.2主机结构 (10) 3.3 氧化风机的检修工艺 (11) 3.4 间隙调整 (13) 3.5安全阀使用说明 (14) 3.6故障原因及处理措施 (14) 第四节烟气挡板门的检修工艺 (16) 4.1 烟气挡板门概述 (16) 4.2 烟气挡板门检修项目及工艺要求 (17) 4.3 烟气挡板门检修质量标准 (18) 第四章管道及阀门的检修工艺 (19) 第一节脱硫系统阀门的检修 (19) 第二节脱硫系统管道的检修 (20) 附录一转动机械找中心 (21) 附录二转子找平衡 (24) 附录三轴承的装配工艺 (34) 第一节滚动轴承的装配工艺 (34) 第二节滑动轴承的装配工艺 (35)

第一章安全规定 一烟气脱硫系统检修安全规定,暂参照《热力机械设备安全工作规定》锅炉、化学部分有关规定执行。 二 FGD(石灰石-石膏湿法烟气脱硫系统)生产区域为防火重点部位以及禁止明火区域,应严格按照本公司有关动火条例和有关安全规程执行。 三 FGD生产区域消防设备和设施进行检修工作和隔离措施前,应得到本公司生产技术部、检修部以及有关领导的许可后方可进行工作。 四烟气脱硫装置的防火重点部位以及禁止明火区域如需要动火时,应使用动火工作票。 五烟气脱硫装置的检修动火工作是根据发生火灾的危险性和火灾后果的严重性,分为一级动火和二级动火,并准确使用本公司现行的一级动火工作票和二级动火工作票进行动火作业。动火范围的界定为: 一级动火范围: 1.烟气脱硫装置吸收塔本体及联接的管道,其联接分界点为第一道可拆除的阀门; 2.烟气脱硫装置吸收塔烟气管道系统; 3.吸收塔除雾器系统,GGH(烟气再热器)设备本体; 4.事故浆液罐设备; 上述一级动火范围均以可拆除的第一道阀门(泵)为界。 二级动火范围: 1.油系统、电子室、电缆室、继电保护室、电源控制设备、电缆沟道; 2.废水处理系统; 3.真空皮带机; 4.所有PE、PP浆液系统的箱罐装置、衬胶管道。 5.制浆间设备系统。 上述二级动火范围均以可隔离或拆除的区域为界。 六动火工作应遵照下列原则: 1.有条件拆下的构件、如管道、法兰等应拆下来移至安全场所处理。 2.可以采用不动火的办法代替而能达到同样效果的,应尽量采用其它工艺处理。 3.尽可能地把动火的时间和范围压缩到最低程度。 4.烟气脱硫装置生产区域内的防火重点部位、禁止明火区域中动火的概念为:焊接、气割、切割、磨削、高温热辐射。 七动火的现场监护与职责:

电动机检修规程(终稿)

电动机检修规程 (试行) 韩城矿务局煤矸石电厂

目录前言 1 主题内容与适用范围 2 引用标准 3 电动机的检修周期 3.1 电动机的大修周期 3.2 电动机的小修周期 4 电动机的检修项目 4.1 大修项目 4.2 小修项目 5 电动机的检修工艺及质量标准 5.1 大修前的准备工作 5.2 电动机的解体 5.3 定子的检修及质量标准 5.4 转子的检修及质量标准 5.5 轴承的检修及质量标准 6 电动机的组装、试运及验收 6.1 电动机的组装 6.2 电动机的试验 6.3 电动机的试运及验收 7 电动机线圈重绕工艺 7.1 线圈重绕准备 7.2 制作绕线模和线圈 7.3 下线与整形 7.4 试验检查 7.5 浸漆与烘干 8 电动机常见故障及排除

前言 本标准规定了韩城矿务局煤矸石电厂电动机的小修、大修、特殊项目检修的一般原则和方法。 下列人员应熟悉或掌握本规程全部或部分内容: 1.生产副厂长、总工程师、副总工程师。 2.发电部主任、副主任、电气专工。 3.电气检修专工及电气检修人员。 编写: 校对: 审核: 批准:

1 主题内容与适用范围 本规程规定了本厂电动机的标准大、小修项目及质量验收标准等内容,适用于我厂各电动机的检修。 2 引用标准 下列标准包含的条文,通过在本标准中引用而构成为本标准的条文。在标准出版时,所示版本均为有效。所有标准都会被修订,使用本标准的各方应探讨、使用下列标准最新版本的可能性。 SD230-87发电厂检修规程 GB755-87旋转电机基本技术要求 3 电动机的检修周期 3.1 电动机的大修周期 3.1.1 机组所属的主要高低压电动机(含直流电动机)随该机组同时大修。凡备用时间长的电动机、机组所属闸门电动机,可适当延长大修周期。 3.1.2 其它公用系统电动机,每三年大修一次。 3.1.3 临时性大修由电机运行情况决定。 3.1.4 新安装电动机投运一年后大修一次。 3.1.5 防护等级为开启式的电动机每两年大修一次。 3.2 电动机的小修周期 3.2.1 机炉所属的高、低压电动机随机组小修进行。 3.2.2 上述各电动机每六个月至一年小修一次,遇有大修则小修不另进行。 4 电动机的检修项目 4.1 大修项目 4.1.1 电动机解体与清除灰尘、污垢。 4.1.2 定子的检修。 4.1.3 转子的检修。 4.1.4 轴承的检修。 4.1.5冷却系统的检修。 4.1.6 电动机电气预防性试验。 4.1.7 电动机的组装、试转与验收。 4.2 小修项目 4.2.1 打开电动机非负荷端端盖及前后轴承盖检查,必要时更换轴承油。 4.2.2 测量定转子空气隙及非负荷端内风扇及导风环的间隙。 4.2.3 清扫过滤器及通风道,用压缩空气吹灰。 4.2.4 检查滑环、电刷、刷架、举刷装置及换向器,适量更换电刷。 4.2.5 检查清理接线盒,紧固地脚螺丝及支持瓷瓶,测量定转子绕组的直流电阻及绝缘。 4.2.6 检查清扫启动装置及低压开关。 4.2.7 电动机的试运转及验收。

SF断路器检修工艺规程

福建省沙县城关水电有限公司企业标准 SF6断路器检修工艺规程 Q/2CD-1 02 06- 1 主题内容与适用范围 本规程规定了LW6-110型SF6断路器安装、调整、维护保养等方面的要求。 本标准适用我公司SF6断路器。 2 引用标准 我公司SF6断路器使用说明书 其他有关断路器检修手册 3 SF6断路器概述 利用SF6气体作为灭弧介质的断路器称为SF6断路器 SF6气体无毒、不可燃、无嗅、无味,具有良好的绝缘性能,在均匀电场下正常气压的SF6气体绝缘强度约为空气的3倍。当压力加到3×105Pa时,其绝缘强度和变压器油接近。SF6气体还具有很强的灭弧能力,SF6气体的灭弧能力比空气高100倍,利用高压SF6气体对弧柱进行强力吹弧时,灭弧能力更好。 SF6气体在电弧作用下的分解:在电弧作用下(4000k),SF6气体的大部分S和F已处

于单原子状态。温度高于4000k时则形成离子。这些被分解的气体在电弧熄灭后100μs 时间内急速地再结合起来。大部分又变成原来稳定的SF6气体,有极少部分的SF6气体与发弧电极的材料(铜、钨等)和微量残存水反应,同时还可见到少量低氟化硫气体和 微粉状的析出物。SF6气体在电弧作用下分解出的气体有HF、SF 4、SOF 4 、SO 2 F 2 。其毒性 决定于六氟化硫气体的浓度。 SF6断路器的灭弧装置: SF6断路器的灭弧装置分为单压式、双压式、旋弧式等。 单压式又可分定开距压气式和变开距压气式两种。定开距压气式灭弧室的特点是开距小、电弧电压低、电弧能量小,对提高开断电流有利,压气室弧区较远。触头间的绝缘强度较高,触头开距可稍小,压气室内气体的利用率不如变开距压气式的。为了保证足够的气吹时间,压气室的总行程需稍大。变开距压气式灭弧室内的气体利用比较充分,全部行程内都能对电弧吹气,绝缘喷嘴易烧损,可能影响弧隙的介质强度。由于开距长,电弧电压高,电弧能量随之增大,对提高开断电流有影响。 双压式灭弧室吹弧能力强,灭弧效果好,开断容量大,与单压式相比不需要较大的操动机构,另外,其固分时间、金属短接时间及全分断时间短,但结构复杂,辅助设备多。 旋弧式灭弧室能自动灭弧,大电流开断容量。开断小电流不易出现截流,过电压低,电弧在圆筒上高速运动,电极烧伤均匀、轻微、电极寿命长。 SF6断路器的灭弧原理
