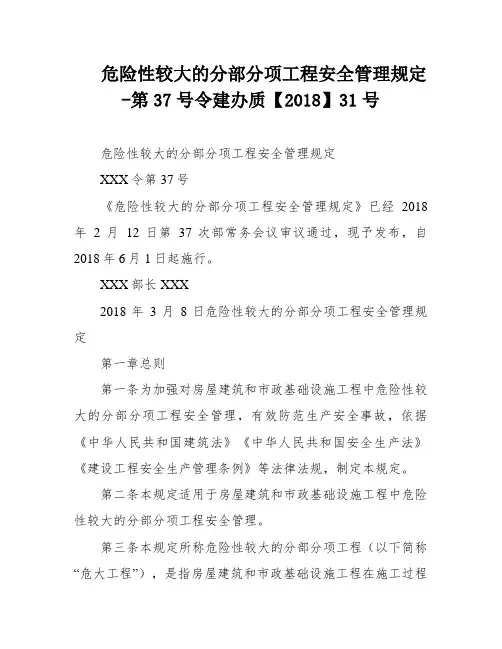

危险性较大的分部分项工程安全管理规定2018 31号文

危险性较大的分部分项工程安全管理规定2018 31号文
危险性较大的分部分项工程安全管理规定2018 31号文

发文单位:住房城乡建设部生成日期: 2018年03月08日

文件名称:危险性较大的分部分项工程安全管理规定有效期: 2018年06月01日生效

中华人民共和国住房和城乡建设部令第37号

危险性较大的分部分项工程安全管理规定

《危险性较大的分部分项工程安全管理规定》已经2018年2月12日第37次部常务会议审议通过,现予发布,自2018年6月1日起施行。

住房城乡建设部部长王蒙徽

2018年3月8日

危险性较大的分部分项工程安全管理规定

第一章总则

第一条为加强对房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理,有效防范生产安全事故,依据《中华人民共和国建筑法》《中华人民共和国安全生产法》《建设工程安全生产管理条例》等法律法规,制定本规定。

第二条本规定适用于房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理。

第三条本规定所称危险性较大的分部分项工程(以下简称“危大工程”),是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。

危大工程及超过一定规模的危大工程范围由国务院住房城乡建设主管部门制定。

省级住房城乡建设主管部门可以结合本地区实际情况,补充本地区危大工程范围。

第四条国务院住房城乡建设主管部门负责全国危大工程安全管理的指导监督。

县级以上地方人民政府住房城乡建设主管部门负责本行政区域内危大工程的安全监督管理。

第二章前期保障

第五条建设单位应当依法提供真实、准确、完整的工程地质、水文地质和工程周边环境等资料。

第六条勘察单位应当根据工程实际及工程周边环境资料,在勘察文件中说明地质条件可能造成的工程风险。

设计单位应当在设计文件中注明涉及危大工程的重点部位和环节,提出保障工程周边环境安全和工程施工安全的意见,必要时进行专项设计。

第七条建设单位应当组织勘察、设计等单位在施工招标文件中列出危大工程清单,要求施工单位在投标时补充完善危大工程清单并明确相应的安全管理措施。

第八条建设单位应当按照施工合同约定及时支付危大工程施工技术措施费以及相应的安全防护文明施工措施费,保障危大工程施工安全。

第九条建设单位在申请办理安全监督手续时,应当提交危大工程清单及其安全管理措施等资料。

第三章专项施工方案

第十条施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。

实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。危大工程实行分包的,专项施工方案可以由相关专业分包单位组织编制。

第十一条专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字并加盖单位公章。

第十二条对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。

专家应当从地方人民政府住房城乡建设主管部门建立的专家库中选取,符合专业要求且人数不得少于5名。与本工程有利害关系的人员不得以专家身份参加专家论证会。

第十三条专家论证会后,应当形成论证报告,对专项施工方案提出通过、修改后通过或者不通过的一致意见。专家对论证报告负责并签字确认。

专项施工方案经论证需修改后通过的,施工单位应当根据论证报告修改完善后,重新履行本规定第十一条的程序。

专项施工方案经论证不通过的,施工单位修改后应当按照本规定的要求重新组织专家论证。

第四章现场安全管理

第十四条施工单位应当在施工现场显著位置公告危大工程名称、施工时间和具体责任人员,并在危险区域设置安全警示标志。

第十五条专项施工方案实施前,编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。

施工现场管理人员应当向作业人员进行安全技术交底,并由双方和项目专职安全生产管理人员共同签字确认。

第十六条施工单位应当严格按照专项施工方案组织施工,不得擅自修改专项施工方案。

因规划调整、设计变更等原因确需调整的,修改后的专项施工方案应当按照本规定重新审核和论证。涉及资金或者工期调整的,建设单位应当按照约定予以调整。

第十七条施工单位应当对危大工程施工作业人员进行登记,项目负责人应当在施工现场履职。

项目专职安全生产管理人员应当对专项施工方案实施情况进行现场监督,对未按照专项施工方案施工的,应当要求立即整改,并及时报告项目负责人,项目负责人应当及时组织限期整改。

施工单位应当按照规定对危大工程进行施工监测和安全巡视,发现危及人身安全的紧急情况,应当立即组织作业人员撤离危险区域。

第十八条监理单位应当结合危大工程专项施工方案编制监理实施细则,并对危大工程施工实施专项巡视检查。

第十九条监理单位发现施工单位未按照专项施工方案施工的,应当要求其进行整改;情节严重的,应当要求其暂停施工,并及时报告建设单位。施工单位拒不整改或者不停止施工的,监理单位应当及时报告建设单位和工程所在地住房城乡建设主管部门。

第二十条对于按照规定需要进行第三方监测的危大工程,建设单位应当委托具有相应勘察资质的单位进行监测。

监测单位应当编制监测方案。监测方案由监测单位技术负责人审核签字并加盖单位公章,报送监理单位后方可实施。

监测单位应当按照监测方案开展监测,及时向建设单位报送监测成果,并对监测成果负责;发现异常时,及时向建设、设计、施工、监理单位报告,建设单位应当立即组织相关单位采取处置措施。

第二十一条对于按照规定需要验收的危大工程,施工单位、监理单位应当组织相关人员进行验收。验收合格的,经施工单位项目技术负责人及总监理工程师签字确认后,方可进入下一道工序。

危大工程验收合格后,施工单位应当在施工现场明显位置设置验收标识牌,公示验收时间及责任人员。

第二十二条危大工程发生险情或者事故时,施工单位应当立即采取应急处置措施,并报告工程所在地住房城乡建设主管部门。建设、勘察、设计、监理等单位应当配合施工单位开展应急抢险工作。

第二十三条危大工程应急抢险结束后,建设单位应当组织勘察、设计、施工、监理等单位制定工程恢复方案,并对应急抢险工作进行后评估。

第二十四条施工、监理单位应当建立危大工程安全管理档案。

施工单位应当将专项施工方案及审核、专家论证、交底、现场检查、验收及整改等相关资料纳入档案管理。

监理单位应当将监理实施细则、专项施工方案审查、专项巡视检查、验收及整改等相关资料纳入档案管理。

第五章监督管理

第二十五条设区的市级以上地方人民政府住房城乡建设主管部门应当建立专家库,制定专家库管理制度,建立专家诚信档案,并向社会公布,接受社会监督。

第二十六条县级以上地方人民政府住房城乡建设主管部门或者所属施工安全监督机构,应当根据监督工作计划对危大工程进行抽查。

县级以上地方人民政府住房城乡建设主管部门或者所属施工安全监督机构,可以通过政府购买技术服务方式,聘请具有专业技术能力的单位和人员对危大工程进行检查,所需费用向本级财政申请予以保障。

第二十七条县级以上地方人民政府住房城乡建设主管部门或者所属施工安全监督机构,在监督抽查中发现危大工程存在安全隐患的,应当责令施工单位整改;重大安全事故隐患排除前或者排除过程中无法保证安全的,责令从危险区域内撤出作业人员或者暂时停止施工;对依法应当给予行政处罚的行为,应当依法作出行政处罚决定。

第二十八条县级以上地方人民政府住房城乡建设主管部门应当将单位和个人的处罚信息纳入建筑施工安全生产不良信用记录。

第六章法律责任

第二十九条建设单位有下列行为之一的,责令限期改正,并处1万元以上3万元以下的罚款;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:

(一)未按照本规定提供工程周边环境等资料的;

(二)未按照本规定在招标文件中列出危大工程清单的;

(三)未按照施工合同约定及时支付危大工程施工技术措施费或者相应的安全防护文明施工措施费的;

(四)未按照本规定委托具有相应勘察资质的单位进行第三方监测的;

(五)未对第三方监测单位报告的异常情况组织采取处置措施的。

第三十条勘察单位未在勘察文件中说明地质条件可能造成的工程风险的,责令限期改正,依照《建设工程安全生产管理条例》对单位进行处罚;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款。

第三十一条设计单位未在设计文件中注明涉及危大工程的重点部位和环节,未提出保障工程周边环境安全和工程施工安全的意见的,责令限期改正,并处1万元以上3万元以下的罚款;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款。

第三十二条施工单位未按照本规定编制并审核危大工程专项施工方案的,依照《建设工程安全生产管理条例》对单位进行处罚,并暂扣安全生产许可证30日;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款。

第三十三条施工单位有下列行为之一的,依照《中华人民共和国安全生产法》《建设工程安全生产管理条例》对单位和相关责任人员进行处罚:

(一)未向施工现场管理人员和作业人员进行方案交底和安全技术交底的;

(二)未在施工现场显著位置公告危大工程,并在危险区域设置安全警示标志的;

(三)项目专职安全生产管理人员未对专项施工方案实施情况进行现场监督的。

第三十四条施工单位有下列行为之一的,责令限期改正,处1万元以上3万元以下的罚款,并暂扣安全生产许可证30日;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:

(一)未对超过一定规模的危大工程专项施工方案进行专家论证的;

(二)未根据专家论证报告对超过一定规模的危大工程专项施工方案进行修改,或者未按照本规定重新组织专家论证的;

(三)未严格按照专项施工方案组织施工,或者擅自修改专项施工方案的。

第三十五条施工单位有下列行为之一的,责令限期改正,并处1万元以上3万元以下的罚款;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:

(一)项目负责人未按照本规定现场履职或者组织限期整改的;

(二)施工单位未按照本规定进行施工监测和安全巡视的;

(三)未按照本规定组织危大工程验收的;

(四)发生险情或者事故时,未采取应急处置措施的;

(五)未按照本规定建立危大工程安全管理档案的。

第三十六条监理单位有下列行为之一的,依照《中华人民共和国安全生产法》《建设工程安全生产管理条例》对单位进行处罚;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:

(一)总监理工程师未按照本规定审查危大工程专项施工方案的;

(二)发现施工单位未按照专项施工方案实施,未要求其整改或者停工的;

(三)施工单位拒不整改或者不停止施工时,未向建设单位和工程所在地住房城乡建设主管部门报告的。

第三十七条监理单位有下列行为之一的,责令限期改正,并处1万元以上3万元以下的罚款;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:

(一)未按照本规定编制监理实施细则的;

(二)未对危大工程施工实施专项巡视检查的;

(三)未按照本规定参与组织危大工程验收的;

(四)未按照本规定建立危大工程安全管理档案的。

第三十八条监测单位有下列行为之一的,责令限期改正,并处1万元以上3万元以下的罚款;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:

(一)未取得相应勘察资质从事第三方监测的;

(二)未按照本规定编制监测方案的;

(三)未按照监测方案开展监测的;

(四)发现异常未及时报告的。

第三十九条县级以上地方人民政府住房城乡建设主管部门或者所属施工安全监督机构的工作人员,未依法履行危大工程安全监督管理职责的,依照有关规定给予处分。

第七章附则

第四十条本规定自2018年6月1日起施行。

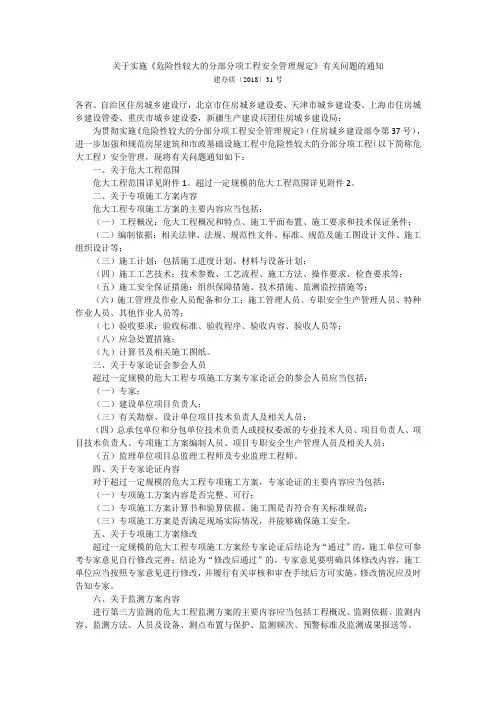

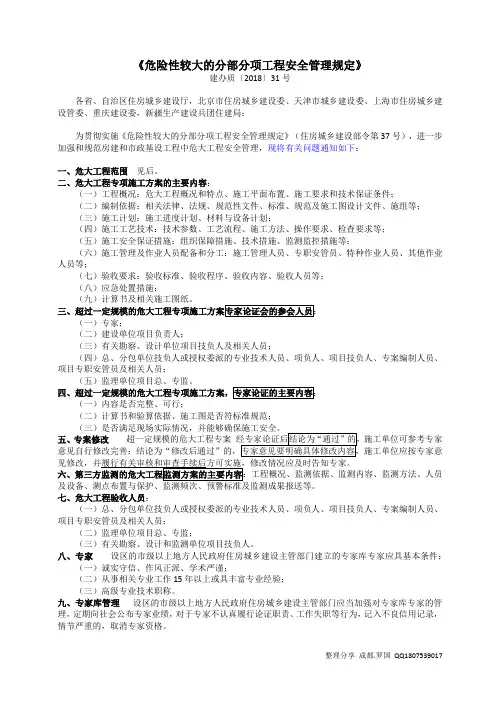

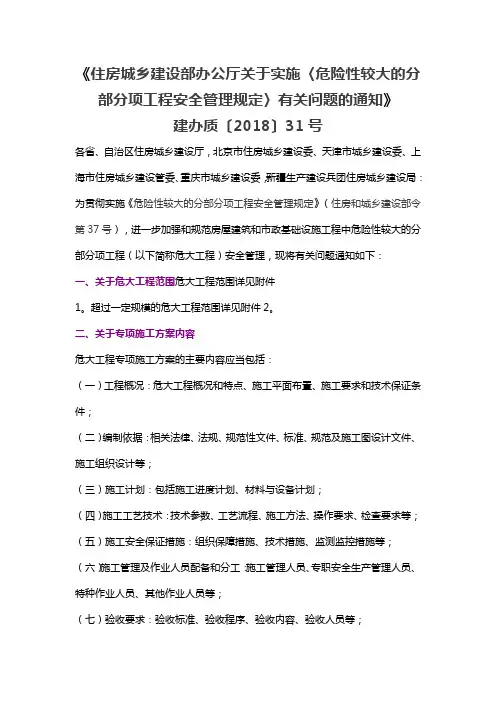

住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知有效期:

文号:建办质〔2018〕31号

住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知

各省、自治区住房城乡建设厅,北京市住房城乡建设委、天津市城乡建设委、上海市住房城乡建设管委、重庆市城乡建设委,新疆生产建设兵团住房城乡建设局:

为贯彻实施《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号),进一步加强和规范房屋建筑和市政基础设施工程中危险性较大的分部分项工程(以下简称危大工程)安全管理,现将有关问题通知如下:

一、关于危大工程范围

危大工程范围详见附件1。超过一定规模的危大工程范围详见附件2。

二、关于专项施工方案内容

危大工程专项施工方案的主要内容应当包括:

(一)工程概况:危大工程概况和特点、施工平面布置、施工要求和技术保证条件;

(二)编制依据:相关法律、法规、规范性文件、标准、规范及施工图设计文件、施工组织设计等;

(三)施工计划:包括施工进度计划、材料与设备计划;

(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;

(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等;

(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;

(七)验收要求:验收标准、验收程序、验收内容、验收人员等;

(八)应急处置措施;

(九)计算书及相关施工图纸。

三、关于专家论证会参会人员

超过一定规模的危大工程专项施工方案专家论证会的参会人员应当包括:

(一)专家;

(二)建设单位项目负责人;

(三)有关勘察、设计单位项目技术负责人及相关人员;

(四)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;

(五)监理单位项目总监理工程师及专业监理工程师。

四、关于专家论证内容

对于超过一定规模的危大工程专项施工方案,专家论证的主要内容应当包括:

(一)专项施工方案内容是否完整、可行;

(二)专项施工方案计算书和验算依据、施工图是否符合有关标准规范;

(三)专项施工方案是否满足现场实际情况,并能够确保施工安全。

五、关于专项施工方案修改

超过一定规模的危大工程专项施工方案经专家论证后结论为“通过”的,施工单位可参考专家意见自行修改完善;结论为“修改后通过”的,专家意见要明确具体修改内容,施工单位应当按照专家意见进行修改,并履行有关审核和审查手续后方可实施,修改情况应及时告知专家。

六、关于监测方案内容

进行第三方监测的危大工程监测方案的主要内容应当包括工程概况、监测依据、监测内容、监测方法、人员及设备、测点布置与保护、监测频次、预警标准及监测成果报送等。

七、关于验收人员

危大工程验收人员应当包括:

(一)总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;

(二)监理单位项目总监理工程师及专业监理工程师;

(三)有关勘察、设计和监测单位项目技术负责人。

八、关于专家条件

设区的市级以上地方人民政府住房城乡建设主管部门建立的专家库专家应当具备以下基本条件:

(一)诚实守信、作风正派、学术严谨;

(二)从事相关专业工作15年以上或具有丰富的专业经验;

(三)具有高级专业技术职称。

九、关于专家库管理

设区的市级以上地方人民政府住房城乡建设主管部门应当加强对专家库专家的管理,定期向社会公布专家业绩,对于专家不认真履行论证职责、工作失职等行为,记入不良信用记录,情节严重的,取消专家资格。

《关于印发〈危险性较大的分部分项工程安全管理办法〉的通知》(建质﹝2009﹞87号)自2018年6月1日起废止。

附件:1.危险性较大的分部分项工程范围

2.超过一定规模的危险性较大的分部分项工程范围

中华人民共和国住房和城乡建设部办公厅

2018年5月17日

(此件主动公开)

附件1

危险性较大的分部分项工程范围

一、基坑工程

(一)开挖深度超过3m(含3m)的基坑(槽)的土方开挖、支护、降水工程。

(二)开挖深度虽未超过3m,但地质条件、周围环境和地下管线复杂,或影响毗邻建、构筑物安全的基坑(槽)的土方开挖、支护、降水工程。

二、模板工程及支撑体系

(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上,或搭设跨度10m及以上,或施工总荷载(荷载效应基本组合的设计值,以下简称设计值)10kN/m2及以上,或集中线荷载(设计值)15kN/m及以上,或高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

三、起重吊装及起重机械安装拆卸工程

(一)采用非常规起重设备、方法,且单件起吊重量在10kN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械安装和拆卸工程。

四、脚手架工程

(一)搭设高度24m及以上的落地式钢管脚手架工程(包括采光井、电梯井脚手架)。

(二)附着式升降脚手架工程。

(三)悬挑式脚手架工程。

(四)高处作业吊篮。

(五)卸料平台、操作平台工程。

(六)异型脚手架工程。

五、拆除工程

可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

六、暗挖工程

采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

七、其它

(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖孔桩工程。

(四)水下作业工程。

(五)装配式建筑混凝土预制构件安装工程。

(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

附件2

超过一定规模的危险性较大的分部分项工程范围

一、深基坑工程

开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

二、模板工程及支撑体系

(一)各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。

(二)混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kN/m2及以上,或集中线荷载(设计值)20kN/m及以上。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载7kN 及以上。

三、起重吊装及起重机械安装拆卸工程

(一)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

(二)起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。

四、脚手架工程

(一)搭设高度50m及以上的落地式钢管脚手架工程。

(二)提升高度在150m及以上的附着式升降脚手架工程或附着式升降操作平台工程。

(三)分段架体搭设高度20m及以上的悬挑式脚手架工程。

五、拆除工程

(一)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

(二)文物保护建筑、优秀历史建筑或历史文化风貌区影响范围内的拆除工程。

六、暗挖工程

采用矿山法、盾构法、顶管法施工的隧道、洞室工程。

七、其它

(一)施工高度50m及以上的建筑幕墙安装工程。

(二)跨度36m及以上的钢结构安装工程,或跨度60m及以上的网架和索膜结构安装工程。

(三)开挖深度16m及以上的人工挖孔桩工程。

(四)水下作业工程。

(五)重量1000kN及以上的大型结构整体顶升、平移、转体等施工工艺。

(六)采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程。

2018年注册安全工程师考试《安全生产技术》

一、单项选择题(共70题,每题1分,每题的备选项中,只有1个最符合题意。) 1.起重作业的安全与整个操作过程紧密相关,起重机械操作人员在起吊前应确认各项准备工作和周边环境符合安全要求。关于起吊前准备工作的说法,正确的是( )。 A.被吊重物与吊绳之间必须加衬垫 B.起重机支腿必须完全伸出并稳固 C.主、副两套起升机构不得同时工作 D.尺寸不同的物品不得混合捆绑 【参考答案】D 2.起重作业的安全操作是防止起重伤害的重要保证,起重作业人应严格按照安全操作规程进行作业。关于起重安全操作技术的说法,正确的是( )。 A.不得用多台起重机运同一重物 B.对紧意停止信号,无论何人发出,都必须立即执行 C.摘钩时可以抖绳摘索,但不允许利用起重机抽索

D.起升、变幅机构的制动器可以带载调整 【参考答案】B 3.叉车是一种对成件托盘货物进行装卸、堆垛和短距离搬运的轮式车辆。关于叉车安全使用要求的说法,正确的是( )。 A.严禁用叉车装卸重量不明物件 B.特殊作业环境下可以单叉作业 C.运输物件行驶过程中应保持起落架水平 D.叉运大型货物影响司机视线时可倒开叉车 【参考答案】C 4.客运索道是指利用动力驱动、柔性绳索牵引箱体等运载工具运送人员的机电设备,包括客运架空索道、客运缆车、客运拖牵索道等。客运索道的运行管理和日常检查、f修是其安全运行的重要保障。下列客运索道安全运行的要求中,正确的是( )。 A.客运索道每天开始运送乘客之前都应进行三次试运转

B.单线循环固定抱索器客运架空索道一般情况下不允许夜间运行 C.单线循环式索道上运载工具间隔相等的固定抱索器,应按规定的时间间隔移位 D.客运索道线路巡视工至少每周进行一次全线巡视 【参考答案】C 5.皮带传动的危险出现在皮带接头及皮带进入到皮带轮的部位,通常采用金属骨架的防网进行防护。下列皮带传动系统的防护措施中,不符合安全要求的是( )。 A.皮带光中心距在3m以上,采用金属骨架的防护网进行防护 B.皮带宽度在15cm以上,采用金属骨架的防护网进行防护 C.皮带传动机构离地面2m以下,皮带回转速度在 9m/mim以下,未设防护 D.皮带传动机构离地面2m以上,皮带轮中心距在3m 以下,未设防护

工程施工资料档案管理制度办法

工程施工资料档案管理制度办法 编制: 复核: 审批: ****项目经理部 20**年**月

目录 一、资料归档范围 (1) 二、资料员职责 (1) 三、资料档案的归档 (1) 四、工程技术资料借阅 (2) 五、施工设计图纸及相关文件的接收、登记 (3) 六、变更图纸的处置 (3) 七、资料档案的管理 (3) 八、资料档案要求 (4) 九、资料档案的保管 (4) 十、施工日志填写办法 (4) 十一、处罚制度 (6) 十二、资料相关记录表式 (6) 十三、工程竣工资料档案移交 (7)

公路工程施工技术资料档案管理制度办法 为了更好的规范工程资料、文件、设计图纸的保管、发放和使用,根据项目部档案资料及图纸数量的实际情况,本着为工程服务的原则,合理利用档案资源,达到施工、存档两不误的目的,制定本制度。 一、资料归档范围 从工程项目建议书始到工程竣工决算止所有与工程有关的,具有保存价值的文字、资料、图纸、图标、声像各种载体的文件材料等。 二、资料员职责 部门负责人指定专人负责档案管理工作(即资料员),资料员负责档案接收、收集、整理、立卷、保管、调阅、交接等工作。其主要职责包括: 1、收集、整理、立卷和归档工程项目的档案材料; 2、档案材料的保管; 3、档案材料的查借阅、催还; 4、项目结束后与综合部相关负责人完成档案资料的交接。 三、资料档案的归档 1、认真贯彻执行《档案法》、《保密法》及项目部的有关制度,严守项目部档案管理制度和保密守则,保护项目部的合法权益。 2、及时将收集的文件、资料、图纸等,整理分类,编写目录,装订成册,在保管过程中,严格遵守档案接收、查阅、出借、归还的登记制度。 3、归档的文件材料要完整、系统、准确。 4、档案按类别存放,在相应的档案盒上贴上标签。

各项安全管理制度汇编文件发布令1.doc

各项安全管理制度汇编文件发布令1 x x有限公司管理文件 发布令 为贯彻执行“安全生产、预防为主、综合治理”方针,以及“管生产必须管安全”、“谁主管谁负责”的原则和加强生产中安全工作的领导和管理,更好地遵守国家有关的法律、法规、标准及其他要求,建立全公司安全生产的自我约束机制,防止和减少生产安全事故,保障职工的安全与康。现制定了公司安全生产责任制和管理制度,经批准,现予发布。 望各级部门和员工必须严格遵照执行,履行安全职责,确保公司的生产安全。 xx有限公司安全承诺 我们对每一个在xx有限公司工作的员工都有一个安全的承诺,以下的安全承诺是遵守我国的安全、消防的法律、 法规、标准及其他要求为基础。 我们公司以人为本,以安全求发展,不断提高职工安全素质,以孜孜不倦的精神,不懈的追求,创建与时俱进的现代化企业。 以安全第一为指导思想;消除安全、防火存在的危险隐患;确保员工、在安全的环境下进行生产活动,确保无职业病发生;对紧急事件做好充分准备,做好应急反应;通过有效的安全管理,持续改进我公司的安全工作。

xx有限公司 安全生产第一责任人: 2015年月日 任命书 为了建立xx有限公司的安全管理机制,落实、确立各项安全管理工作的方针、目标和指标,实施安全生产责任制,保证安全生产的持续和改进。现任命关选聪同志为xx有限公司安全生产直接责任人,并自签发之日起生效。 xx有限公司 经理、安全第一责任人: 2015 年月日 安全、防火责任人任命书 为了建立xx有限公司的安全管理机制,落实、确立各项安全管理工作的方针、目标和指标,实施安全生产责任制,保证安全生产的持续和改进。现任命: 涂料车间:龙大军为涂料车间安全、防火责任人。 油料车间:关东红为油料车间安全、防火责任人。 化验室:胡萌为化验室安全、防火责任人。 仓库:朱金兰为仓库安全、防火责任人。

2018年注册电气工程师专业知识考试真题及答案上

2018年注册电气工程师专业知识考试真题及答案上 (总分:100.00,做题时间:240分钟) 一、单项选择题(总题数:40,分数:40.00) 1.低电阻接地系统的高压配电电气装置,其保护接地的接地电阻应符合下列哪项公式的要求,且不应大于下列哪项数值?(分数:1.00) A.R≤2000/IG,10Ω B.R≤2000/IG,4Ω√ C.R≤120/IG,4Ω D.R≤50/IG,1Ω 2.直流负荷按性质可分为经常负荷、事故负荷和冲击负荷,下列哪项不是经常负荷?(分数:1.00) A.连续运行的直流电动机 B.热工动力负荷√ C.逆变器 D.电气控制、保护装置等 3.配电设计中,计算负荷的持续时间应取导体发热时间常数的几倍?(分数:1.00) A.1 倍 B.2 倍 C.3 倍√ D.4 倍 4.某学校教室长 9.0m,宽 7.4m,灯具安装高度离地 2.60m,离工作面高度 1.85m,则该教室的室形指数为下列哪项数值?(分数:1.00) A.1.6 B.1.9 C.2.2 √ D.3.2 5.已知同步发电机额定容量为 25MVA,超瞬态电抗百分值 Xd"=12.5%,标称电压为 10kV,则超瞬态电抗有名值最接近下列哪项数值?(分数:1.00) A.0.55Ω B.5.5Ω C.55Ω√ D.550Ω 6.10kV 电能计量应采用下列哪一级精度的有功电能表?(分数:1.00) A.0.2S

B.0.5S √ C.1.0 D.2.0 7.继电保护和自动装置的设计应满足下列哪一项要求?(分数:1.00) A.可靠性、经济性、灵敏性、速动性 B.可靠性、选择性、灵敏性、速动性√ C.可靠性、选择性、合理性、速动性 D.可靠性、选择性、灵敏性、安全性 8.当 10/0.4kV 变压器向电动机供电时,全压直接经常起动的笼型电动机功率不应大于电源变压器容量的百分数是多少?(分数:1.00) A.15% B.20% √ C.25% D.30% 9.在系统接地型式为 TN 及 TT 的低压电网中,当选用 YynO 接线组别的三相变压器时,其由单相不平衡负荷引起中性线电流不得超过低压绕组额定电流的多少(百分数表示),且其一相的电流在满载时不得超过额定电流的多少(百分数表示)?(分数:1.00) A.15%,60% B.20%,80% C.25%,100% √ D.30%,120% 10.在爆炸性粉尘环境内,下列关于插座安装的论述哪一项是错误的?(分数:1.00) A.不应安装插座√ B.应尽量减少插座的安装数量 C.插座开口一面应朝下,且与垂直面的角度不应大于 D.宜布置在爆炸性粉尘不易积聚的地点 11.某 IT 系统额定电压为 380V,系统中安装的绝缘监测电器的测试电压和绝缘电阻的整定值,下列哪一项满足规范要求?(分数:1.00) A.测试电压应为 250V,绝缘电阻整定值应低于0.5MΩ B.测试电压应为 500V,绝缘电阻整定值应低于0.5MΩ√ C.测试电压应为 250V,绝缘电阻整定值应低于 1.0MΩ D.测试电压应为 1000V,绝缘电阻整定值应低于1.0MΩ 12.变电所的系统标称电压为 35kV,配电装置中采用的高压真空断路器的额定电压,下列哪一项是最适宜的?(分数:1.00) A.35.0kV B.37.0kV

(完整)工程资料管理制度

(完整)工程资料管理制度 编辑整理: 尊敬的读者朋友们: 这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望((完整)工程资料管理制度)的内容能够给您的工作和学习带来便利。同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。 本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为(完整)工程资料管理制度的全部内容。

工程资料管理制度 1目的 1。1为了建立健全集团公司开发项目工程资料管理,完整、准确、系统地管理好工程资料档案,充分发挥工程资料档案在投资、开发工作中的重要作用,为公司提高工程管理和投资效益提供更好的服务。 1。2工程资料是指整个建设项目从前期、开工、施工、竣工及验收、备案全过程中形成的有归档保存价值的文件资料,包括在此过程中形成的文字材料、图纸、图表、声像材料和其它载体. 2工程资料的归档范围 2.1对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的资料,均应收集齐全,整理立卷后归档。 2.2工程资料的具体归档范围应符合《建设工程文件归档范围和保管期限表》的要求。 3工程文件材料的质量要求 3.1工程资料应字迹清楚、图样清晰、图表整洁、签字盖章手续完备(不能代签或打印)。 3。2复印、打印文件材料及照片的字迹、线条和影像的清晰及牢固度应符合规定的质量要求. 3。3工程资料应为原件,复印件必须注明原件的存放地,经办人并加盖原件存放单位的公章。

3。4工程资料的内容及其深度必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规程. 3。5工程资料的内容必须真实、准确,与工程实际相符合. 4工程施工过程中的资料检查: 工程部资料员在工程施工过程中不定期检查(每月必检一次)施工单位、监理单位的质量验收和安全资料,及时检查资料是否按国家质量/安全验收规范、地方主管部门相关文件要求编制,与施工现场是否同步,原材料、试件等是否按规范留置、送检,发现有缺漏的,列出缺漏清单,督促施工、监理单位及时补齐. 必须检查的施工阶段:项目开工前;基础、主体等各分部工程验收前;竣工验收前二个月. 5工程资料的接收: 5.1递件单位提供给工程部的工程资料(工程技术文件、来文、图纸、资料)由部门资料员统一接收,并应填写《工程资料接收记录》和《收文登记表》。 5.2工程部或其它部门从外单位带回或通过其它途径收到的工程文件,一律交资料员,并应登记。 5.3对接收的工程资料,必须进行数量和外观质量检查,发现问题应及时通知寄发单位补发。 5。4对接收的工程资料应及时建立工程资料接收总登记台账和分类台账(簿式台帐和电子台帐)。 5。5对各单位提供的不符合规定的档案资料文件,资料室有权退回归档单位,归档单位应按资料室的有关要求进行整改,直至提交符合规定要求的归档资料。 5.6凡因工程文件材料归档不完整,不符合有关归档规定者,不能进行工程决算、工程款支付,各项工程款的付款必须由资料室对竣工资料签收合格后支付。 5。7工程档案在工程项目竣工验收后一个半月内由施工单位向建设方提交完整、准确、并经各参建方有关负责人签章的工程技术档案资料。 5。8施工方要按合同约定的份数移交工程竣工资料到公司资料室,在取得资料室

车间安全管理制度汇编

车间安全管理制度汇编 安全生产责任制 第一条生产技术部部长为本单位安全生产第一责任人。主要职责是: (一)认真贯彻“安全第一,预防为主,综合治理”的工作方针,严格遵守《安全生产法》等法律法规,按照QES 体系标准,负责职业健康安全管理体系各要素在本单位的有效控制管理。 (二)保障本单位满足职业健康安全管理体系有效运行所需的资源。根据本单位的实际和法律法规的要求,及时对安全生产管理工作做出决策,并组织贯彻落实,保证体系运行有效。 (三)对本单位安全生产绩效负全面责任。 第二条车间主任是安全生产的具体责任人,对生产技术部长负责。主要职责: (一)根据部长授权,具体负责组织车间安全生产日常工作。

(二)主持车间的日常工作,负责定期召开车间安全生产会议。定期(半年1次)或随时向生产部长汇报车间安全生产情况。 (三)督导、检查各班组第一责任人(班组长)认真履行安全生产职责,贯彻并实施车间安全生产方面的工作安排。确保体系运行有效,保障职工的安全健康和生产经营建设的安全、稳定、顺行。 (四)审批安全生产目标、指标和管理方案,并组织管理方案的实施。负责组织安全生产绩效测量、监测与评价。 第三条车间安全员职责 (一)负责制订安全生产活动计划,参与制订、修订车间有关安全生产管理制度和《安全操作规程》,并检查执行情况。 (二)协助车间领导做好职工的安全思想、安全技术教育工作,负责新工人的车间级安全教育,督促检查班组的安全教育。 (三)定期参加、指导班组安全活动,并对活动情况进行验证。

(四)每天深入现场检查,发现隐患及时督促整改,制止违章作业,检查落实各项作业安全措施。 (五)掌握车间安全生产管理运行情况,提出改进意见和建议。 (六)参加车间各类事故的调查处理,负责统计分析,按要求上报。 (七)健全完善安全管理基础资料,做到齐全、实用、规范化、可追溯性强。 (八)负责制定相关的应急计划与响应程序,参与紧急情况的处理;组织进行设备事故的调查、分析、处理、统计和上报。 (九)负责组织对各种设备、设施安全可靠性和运行控制状况的检查与隐患整改。负责设备设施变更管理。 (十)负责设备大中修施工作业活动的危害辨识和评价并制定严密的控制措施,进行有效控制和监督。 (十一)负责制定相关风险的应急预案并组织演练。 第四条班组长职责

2018年注册电气工程师发输变电专业案例考试真题上午卷

2018年注册电气工程师发输变电专业案例考试真题上午卷专业案例题(共25 题,每题 2 分) 题1-5:某城市电网拟建一座 220kV 无人值班重要变电站(远离发电厂),电压等级为220/110/35kV,主变压器为 2×240MVA。220kV 电缆出线 4 回,110kV 电缆出线 10 回,35kV 电缆出线 16 回。请分析计算并解答下列各小题。 1.该无人值班变电站各侧的主接线方式,采用下列哪一组接线是符合规程要求的?并论述 选择的理由。 (A)220kV 侧双母线接线,110kV 侧双母线接线,35kV 侧双母线分段接线 (B)220kV 侧单母线分段接线,110kV 侧双母线接线,35kV 侧单母线分段接线 (C)220kV 侧扩大桥接线,110kV 侧双母线分段接线,35kV 侧单母线接线 220kV 侧双母线接线,110kV 侧双母线接线,35kV 侧单母线分段接线 2.由该站 220kV 出线转供的另一变电站,设两台主变压器,有一级负荷 100MW,二级负荷 110MW,无三级负荷。请计算选择该变电站单台主变压器容量为下列哪项数值时比较经济合理?(主变过负荷能力按 30%考虑) (A) 120MVA (B) 150MVA (C) 180MVA (D) 240MVA 3.若主变压器 35kV 侧保护用电流互感器变比为 4000/1A;35kV 母线最大三相短路电流周 期分量有效值为 26kA,请校验该电流互感器动稳定电流倍数应大于等于下列哪项数值? (A) 6.5 (B) 11.7 (C) 12.4 (D) 16.5 4.经评估该变电站投运后,该区域 35kV 供电网的单相接地电流为 600A,本站 35kV 中性 点拟采用低电阻接地方式,考虑到电网发展和市政地下管线的统一布局规划,拟选用单相接地电流为 1200A 的电阻器,请计算电阻器的计算值是多少? (A)16.8Ω(B) 29.2Ω(C) 33.7Ω(D) 50.5Ω 5.该变电站 35kV 电容器组,采用单台容量为 500kvar 电容器,双星接线,每相由 1 个串 联段组成,每台主变压器装设下列哪组容量的电容器组不满足规程要求? (A) 2×24000kvar(B) 3×18000kvar(C) 4×12000kvar(D) 4×9000kvar 题 6—9:某电厂装有 2×300MW 发电机组,经主变压器升压至 220kV 接入系统。发电机额定功率为 300MW,额定电压 20kV,额定功率因数 0.85,次暂态电抗为 18%,暂态电抗为 20%。发电机中性点经高电阻接地,接地保护动作于跳闸时间 2s。该电厂建于 3000m 处。请分析计算并解答下列各小题。 6.计算确定装设于发电机出口的金属氧化锌避雷器的额定电压和持续运行电压不应低于 以下哪组数值?并说明理由。

工程资料档案管理制度模板

工程资料档案管理 制度

工程资料档案管理制度 目录 第一章总则 第二章工程档案管理制度 第三章工程文件收发及管理制度 第四章行政部门档案管理职责 第五章施工单位归档范围 第六章档案资料借阅制度

1.总则 1.1为确保工程档案的齐全、完整、准确、系统, 确保档案案卷合格率, 使工程档案管理顺利达到《建设工程文件归档整理规范》的要求, 特制定本制度。 1.2基本建设工程档案资料是指在整个建设项目,从酝酿、决策到建成投产的过程中形成的有归档保存价值的文件资料,包括项目的提出、调研、可行性研究、评估、勘测、设计、施工、调试、竣工等工作活动中形成的文字材料、图纸、图表和其它载体的材料。 1.3基本建设工程档案资料是国家、企业的宝贵财富, 是勘测、设计、施工和管理人员的劳动结晶。依据《中华人民共和国档案法》, 各级人员做好文件材料的立卷归档工作是各自的义务和岗位职责, 各级人员应对自己负责的项目所形成的、具有保存价值的文件材料, 认真做好立卷归档工作, 并确保档案的完整性、准确性。 2 工程档案管理制度 2.1档案资料管理 2.1.1工程档案资料工作是工程建设过程的一部分, 应纳入建设全过程管理并与工程建设同步。行政部集中统一管理本工程全过程的技术档案资料, 对工程文件材料的形成、积累、收集、归档工作进行监督、检查, 并负责工程技术档案资料的接收和移交。

2.1.2工程建设中, 各种技术资料交由行政部统一管理发放, 各有关部门和单位指定专人办进领用手续。 2.1.3设备到货后, 由技术部汇同有关部门开箱验收后, 设备资料( 归档的发给施工单位的) 统交行政部统一管理, 造册登记并建立收创造细帐。各单项工程总体验收由技术部对其各种技术文件和竣工资料进行查验, 各项工程竣工决算的最后付款必须由技术部对竣工资料签收合格后支付。 2.1.4购置技术资料、图书、标准由行政部门统一申请, 经批准后按计划办理, 或委托有关部门自行办理。凡购置技术资料、图书、标准的报销凭证, 一律由档案室签收后方可办理报销手续。2.2归档文件的质量规定 2.2.1凡合同、协议等文件材料均应为正本( 即必须有各方代表符合规定的亲笔签名, 有单位盖章栏目的还必须加盖单位公章归档, 签字方不能用副本或复印件归档) 。 2.2.2施工技术记录、工程签证单、试运记录、设计修改通知单( 含工程联系单) 等表格和数据均应用70g以上的白色书写材料书写并原件( 如表式为复印件, 数据虽用合格材料书写也不能作为原件; 验收签证单中的各方人员必须签名齐全, 不能以盖章或打印件代替签名) 归档。 2.2.3调试措施, 方案和报告等均应为油印件或激光打印机打印件, 不能用复印件或普通色带打印件, 以保证字迹的耐久性。 2.2.4主送和抄送本单位的文件材料均应以红头文件( 不能用复印

安全生产管理制度汇编(2018年修订)(完整资料).doc

此文档下载后即可编辑 第一章基本制度 1-1识别和获取适用的安全生产法律法规、标准及其他要求制度1、目的 为了及时识别、获取、更新与安全生产相关的法律、法规和其他要求,确保公司的生产活动符合国家法律法规和其他要求,特制定本制度。 2、适用范围 本制度适用于公司对安全生产法律、法规、标准及其它要求的获取、更新、适用性识别和管理。 3、职责 (1)安全环保部负责通过各种渠道获取与公司安全生产活动相关的法律、法规和其它要求,并负责对相关的法律、法规和其它要求确认其适用性,建立“企业适用的安全生产法律法规、标准及其它要求清单”,并发放到相关部门。 (2)各部门负责将“企业适用的安全生产法律法规、标准及其它要求清单”传达给本部门员工并监督其遵照执行。 (3)安全环保部应每年至少一次对适用的安全生产法律、法规、标准及其他要求进行符合性评价,消除违规现象和行为。 4、控制程序 4.1与公司活动相关的国家及地方法律、法规和其它要求包括:国家、行业、地方的安全生产法律、法规、规章、标准及其它必须实行的要求。 4.2获取方法 安全环保部应经常与政府主管部门、行业协会、社会组织等部门保持联系,主动获取相关的法律、法规及其它要求,也可通过出版机构、

图书馆、书店、报刊、杂志、互联网进行补充,以确保公司在体系运行中能获取最新的有效版本。 4.3确认、分发和更新 1)安全环保部根据以下条件确认获得的法律、法规及其它要求的适用性: (1)是否与公司安全生产有关; (2)是否为最新的版本。 2)由安全环保部制定公司相关“企业适用的安全生产法律法规、标准及其它要求清单”,并发放到相关部门。 3)各部门负责保存与本部门有关的法律、法规及其它要求。 4)当上述法律、法规及其它要求更新时,应及时修正清单,将新的内容补发到相关部门,并对旧的文件做相应的处理。 4.4执行 各部门负责将相关法律、法规和其它要求传达给员工并遵照执行。 5、相关的文件 《适用的安全生产法律法规及其他要求清单》 《安全生产法律法规及其他要求定期更新记录》 《文件发放登记表》 《法律法规及其它要求符合性评价记录》 《隐患整改记录》 《法律法规及其它要求符合性评价报告》 《安全培训记录表》

工程公司档案管理制度

档案管理制度 - 1 -

第一章总则 第一条为规范工程项目档案的形成、积累和归档行为,提高档案管理水平和服务质量,更好地维护企业合法权益。根据建设部《建设工程文件归档整理规范》(GB/T50328—2001)的要求,结合公司实际情况,制定本办法。 第二条本办法所指的工程项目档案是指在工程经营管理、工程施工管理及工程竣工验收全过程中形成的文字、图表、声像等不同形式的反映工程全过程的纸质和电子文件的统称。 第三条本办法适用于公司承建的所有工程项目。 第二章管理与职责 第四条公司档案部负责公司所有项目工程档案的总归档与保管工作。 第六条项目部负责工程施工文件、声像荣誉实物资料的积累、整理组卷、移交。 第七条施工过程中的工程项目档案管理应设专职工程资料员负责工程项目档案的收集、保管和移交归档工作,保证工程项目实施全过程各种文件的完整、准确和真实有效。 第八条实行总承包的工程项目,总承包单位负责收集、汇总各分包单位形成的工程档案。 第九条项目部负责按照要求将本工程项目档案移交城建档案馆、建设单位,交公司的一份由商务部检查验收合格后交公司 - 2 -

档案室。 第十条工程施工档案在工程结算后一个月内移交公司档案 第十一条工程项目档案做到“三同步”,即:签订工程项目合同与提出工程项目档案收集整理同步,工程建设进度与项目档案形成积累同步,工程竣工验收与项目档案验收同步,使项目档案管理工作始终贯穿于施工全过程。 第三章工程项目档案的归档范围 第十二条凡与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存和查考价值的各种载体的文件,均应收集齐全进行汇总、整理和编目,并按档案管理要求进行分类组卷装订后移交公司档案室,归档的工程项目档案必须达到完整、准确、系统。 第十三条工程项目档案归档的内容包括:工程经营文件、工程施工文件、工程声像荣誉实物等。具体归档范围按照《建设工程文件归档整理规范》(GB/T50328—2001)执行。 (一)工程经营文件 工程招投标文件、工程合同(协议)、中标通知书、工程(预)结算书、施工许可证等。项目备案文件、项目班子文件、项目管理人员花名册、成本测算(核算)、成本分析、往来函件、变更指令、各种签证、索赔文件、谈判记录、会议纪要、审计报告等。 (二)工程施工文件 - 3 -

安全管理制度汇编(很全面)

一、用电安全管理规定 二、动火安全管理制度 三、禁火区安全管理制度 四、安全消防管理制度 1.目的 为保证安全用电,防止事故发生。 2.适用范围 本制度适用于本公司的所有用电活动。 3.工作制度 3.1 非有关人员不得进入电房。 3.2 高压电房只准合格电工操作,并严格按照电工操作规程进行,经常监视变电房和低压室运行情况,并做好记录。发生故障由电工处理。 3.3变电室接地检查每年自行进行一次。避雷器每年请指定认可机构检测一次。 3.4配电房操作,必须按照以下操作程序: a)送电时,先合上闸刀开关; b)停电时,先停空气开关,后停闸刀开关; c)设备运行时,严禁带负荷拉闸刀开关。 3.5每台生产设备应设专人负责,开机送电前,要检查所开设备是否正常。如正常可以合闸送电。 3.6设备使用完毕,长期不用或下班时,要断开电源开关。 a)每天下班前,车间岗位的班组长负责检查、停开关、关电房门。 b)遇上加班时,加班后由组长或带班负责人检查是否停电、关电房门。 3.7按安全消防规定,有防静电接地夹的设备,使用前一定要夹上接地夹才能开机,使用者要经常检查接地夹两端接触金属的情况。 3.8要经常检查树脂、溶剂输送管的防静电钢丝是否妥善接到管头上。 3.9输送泵、风扇接地电源线,严禁人踩车压,有违反者,一经发现,要立即报告及检查处理,所造成一切后果,由当事人负全部责任。 4.注意事项

4.1车间电气设备发生故障时,要立即通知维修部,不得私自处理。 4.2严禁任何岗位将溶剂洒在电缆桥架或电缆沟内,如发生此类事件,必须及时通知维修部处理,当事人负全部责任。 4.3配电房不能堆放杂物,要定期做清洁,经常检查设备运行及电线线路情况,消除事故隐患。 4.4出入变电房或配电房,大门必须随手关上,以防老鼠或其他小动物溜入电房,造成线路被咬损或短路等故障。 5.相关记录 5.1变配电装置巡检表 动火安全管理制度 1.目的 确保公司财产及员工的生命安全,建立安全的生产作业环境。 2.范围 适用于公司禁火区范围内的动火操作。 3.工作程序 3.1动火类别 3.1.1动火系指因工作需要而进行电焊、气焊或气割等工作。 3.1.2在生产现场及储库范围内使用电钻、砂轮、电铬铁或使用电热封口机(塑胶)。 3.1.3明火烧烤物件、弯管或熔融沥青补漏等。 3.1.4曾用于装载易燃易爆物料的容器或管线,即使已拆除至其他地方维修动火,也因其含残留气体或液体易燃物料而必须按要求排净 3.2厂内区域划分 3.2.1非生产动火区:食堂、各部门办公室、休息接待室、维修长期工作专用区等。 3.2.2禁火区 3.2.2.1危险区,溶剂型油漆生产车间、树脂罐区、成品仓库、原料仓库,溶剂地下罐区、车库、喷板室、堆场、化验室等。 3.2.2.2一般区域,厂区运输通道、装卸区等。 3.3动火原则

2018年注册安全工程师案例真题及答案

2018 年注安考试《案例分析》真题及解祈完整版 案例一 A 公司为汽车安部件生产企业,2017 年营业收入15 亿元。公司3# 厂房主体为拱形顶钢结构,顶棚采用夹芯彩钢板,燃烧性能等级为B2 级。2018 年年初,公司决定全面更换3#厂房顶柵夹芯彩钢板,将其燃蛲性能等级提高到B1 级。 2018年5月15日,A公司委托具有相应资质的B企业承接3厂房顶棚夹芯彩钢板更换工程,要求在30 个工作日内完成。施工前双方签订了安全管理协议,明确了各自的安全管理职责。5月18日8时,B企业作 业人员进入现场施工,搭建了移动式脚手架,脚手架作业面距地面8m。施工作业过程中,B 企业临时雇佣5 名作业人员参与当天15 时30 分, 移动式脚手架踏板与脚手架之间的挂钩突然脱开,导致踏板脱落,随即 脚手架倒塌,造成脚手架上3 名作业人员坠落地面,地面10 名作业人员被脱落的踏板、倒塌的脚手架砸伤。事故导致10 人重伤 3人轻伤。事故经济损失包括:医疗费用及歇工工资390 万元,现场抢救及清理费用3 万元,财产损失费用50 万元,停产损失1210 万元,事故罚款70 万元。事故调查发现,移动式脚手架踏板与脚手架之间的挂钩未可靠连接;脚手架上的作业人员虽佩戴了劳动防护用品,但未正确使用;未对临时雇佣的5 名作业人员进行安全培训和安全技术交底;作业 过程中,移动式脚手架滑轮未锁定;现场安全管理人员未及时发现隐 患。 根据以上场景,回答下列问题(共14 分,每题2 分,1 °3 题为单选题,4~7 题为多选题):式脚手架滑轮末锁定;现场安全管理人员未及时发现 1.根据《生产安全事故报告和调

查处理条例》,该起事故的等级为() A.轻微事故 B 一般事故 C.较大事故 D.重大事故 E.特别重大事故 【答案】C 【解析】重伤10 人,直接经济损失540 万。 2.根据《企业职工伤亡事故经济损失统计标准》(G86721), 该起事故的 接经济损失为() A.390 B.420 C.470 D,540 E.1750 【答案】D 【解析】直接经济损失包括:医疗费用及歇工工资390 万元,现场抢救 及清理费用30 万元,财产损失费用50 万元,事故罚款70 万元。 3 根据《企业安全生产费用提取和使用管理办法》, 安全生产费用提取 以上年度实际营业收入为计提依据,按照以下标准平均逐月提取 (1)营业收入不超过1000 万元的,按照2%提取 (2)营业收入超过1000 万元至1 亿元的部分,按照1 提取 (3)营业收入超过1 亿元至10 亿元的部分,按照0.2%提取 (4)营业收入超过10 亿元至50 亿元的部分,按照0 . 1%提取。

2018年注册电气工程师供配电专业知识考试真题下午卷

2018年注册电气工程师供配电专业知识考试真题下午卷―、单项选择题(共40题,每题1分。每题的备选项中只有一个最符合题意) 1.在可能发生对地闪击的地区,下列哪项应划为第一类防雷建筑物? A.国家级重点文物保护的建筑物 B.国家级的会堂、办公建筑物、大型展览和博览建筑物、大型火车站和飞机 场、国宾馆,国家级档案馆、大型城市的重要给水泵房等特别重要的建筑物 C.制造、使用或贮存火炸药及其制品的危险建筑物,且电火花不易引起爆炸 或不致造成巨大破坏和人身伤亡者 D.具有0区或20区爆炸危险场所的建筑物 2.当广播系统采用无源广播扬声器时,下列哪项符合规范的规定? A.传输距离大于100m时,应选用外置线间变压器的定压式扬声器 B.传输距离大于200m时,宜选用外置线间变压器的定阻式扬声器 C.传输距离大于时,宜选用内置线间变压器的定压式扬声器 D.传输距离大于200m时,应选用内置线间变压器的定阻式扬声器 3.配电系统的雷电过电压保护,下列哪项不合规范的规定? A.1035kV配电变压器,其髙压侧应装设无间隙金属氧化物避雷器,但应 远离变压器装设 B.1OkV35kV配电系统中的配电变压器低压侧宜装设无间隙金属氧化物避 雷器 C.装设在架空线路上的电容器宜装设无间隙金属氧化物避雷器 D.1OkV35kV柱上断路器和负荷开关应装设无间隙金属氧化物避雷器 4.6kV220kV单芯电力电统的金属护套应至少有几点直接接地, 且在正常满负载 情况下,未采取防止人员任意接触金属护套或屏蔽层的安全措施时,任一非接地处金属护套或屏蔽层上的正常感应电压不应超过下列哪项数值? A.点接地,50V B.两点接地,50V C.—点接地,100V D.两点接地,100V 5.在建筑照明设计中,下列哪项表述不符合规范的规定? A.照明设计的房间或场所的照明功率密度应满载股东的现行值的要求 B.应在满载规定的照度和照明质量要求的前提下,进行照明节能评价 C.一般场所不应选用卤钨灯,对商场、博物馆显色要求高的重点照明可采用

工程技术资料与档案管理制度

工程技术资料及档案管理制度 第一章范围 1、本制度规定了项目部所有部门工程技术资料管理标准、管理内容、要求与方法、检查与考核。 2、本制度适用于本工程从项目立项前准备阶段到项目竣工投产验收期间所有工程项目技术资料的收集、整理、移交等管理。 第二章规范性引用文件 建设项目(工程)档案验收办法 工程竣工图文件编制规定 国家重大建设项目文件归档要求与档案整理规范 第三章管理办法与制度 一、工程技术资料归档范围及要求 1、对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。 2、项目凡持有上条所述标准规定之范围中所列资料的,无论是由部门或者个人保管,均应按本制度要求进行整理,由档案工作人员验收后归档。 3、对与工程建设有关的主要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理后归档。有电子文档资料的,应同时收集齐全。 4、所有归档的工程文件应为原件。 二、工程技术资料管理 1、接收:技术档案室在接收资料时应仔细核对资料名称、份数、资料状况(正、副本、原件、复印件、完好、齐全、破损)。 2、登记:充分利用资料管理软件,分类登记,确保软件自动生成的档案号与分类表一致。 3、填写卷盒封面、脊背。 4、排架:资料按类别分类排架:依照从上到下,从左到右的原则,卷盒(袋)

正面向左。 三、资料的分发及借阅 1、资料分发要填写“文件和资料发放登记表”,借阅要填写“资料借阅登记表”,签字备查。(表格见附表1.1、1.2) 2、项目工程技术档案资料原则上仅供项目内部人员使用,外单位调阅档案要经项目领导批准,见有效证件才可接待。 3、资料外借一般不超过1个月,最长不超过3个月。超过规定时间应办理续借手续。档案室保存的资料数量任何时候不应少于二套,只剩二套时,原则上不再外借,特殊情况下急需借阅,必须经过综合部主任签字批准。 4、借阅资料要及时归还。 5、对借出归还的资料要认真核对清点。 6、收到归还的资料要及时放回原处,并在借阅登记表上注销。 7、档案室对借出资料每月汇总一次,对到期末还的资料发出催还通知。 8、工程技术档案管理。 四、收集 1、凡从项目立项前准备阶段到项目竣工投产验收期间,办理完毕并能反应与生产、建设、技术等有关重要职能活动,对今后各项工作和延续本企业、本单位历史发展具有查考和凭证价值的科技文件材料(纸质及其它载体)均需进行收集。 2、档案管理人员应坚持“五参加”(参加科研成果和科研项目鉴定;参加设备招、评标,参加设备开箱;参加工程项目验收;参加重要的生产事故分析会),了解工程进度及有关资料情况,以保证各类档案资料及时、齐全、准确的归档。 五、档案的排架与保管 1、档案柜(架)依次从上到下,从左到右的原则进行编号,档案排架也依据从上到下,从左到右的方法。 2、本室档案采用分类排架法,不同类别的档案分别排架,同一类别的档案按分类号及案卷顺序号依次排列。 3、档案保管应做到“四不”即:不使档案分散;不使档案互相混乱;不使档案丢失与泄密;不使档案遭到损坏。

安全生产管理制度汇编(全)汇编

上海有限公司安全生产规章制度汇编 现行版本:A/0 首版生效日期:2016年2月10日 本版生效日期:2016年2月10日 (受控文件未经批准不得复制)

上海有限公司(通知) 〔2016〕05号 签发人:*** 关于安全生产规章制度汇编下发的通知 各部门: 为了进一步更规范企业的安全生产行为,公司对安全生产各项规章制度、操作规程暨危险源,重新进行了评审、修改,并形成了汇编,现印发给你们,希望认真组织员工学习、遵守。 二〇一六年二月十日 附件:《安全生产规章制度汇编》、《安全操作规程暨危险源》

主题词:安全生产规章制度通知 上海有限公司二O一六年二月十日发 共印8份 目录

安全生产目标管理制度 一、目的 明确公司安全生产目标与指标的制定、分解、实施、与考核。 二、范围 本制度适用于公司范围内。 三、管理职责 1、公司行政人事部负责本制度的编制、修订、督促检查。 2、总经理批准公司安全生产目标。

四、安全生产目标的分解和实施 1、制订 公司行政人事部根据安全生产方针、管理评审的结果、风险评价结果、生产和过程绩效、标准化系统评价结果、改进安全生产管理存在的不足之处,起草安全生产目标和指标,征求基层单位意见后由总经理批准后实施。 2、实施 总经理负责为实现安全生产目标和指标提供人力资源、财力资源、物力资源以及技术资源。 3、目标分解及实施 公司行政人事部将安全生产目标和指标以安全目标责任书形式分解到各部门并确保目标和指标实施。 4、实施结果考核 公司行政人事部负责每年的考核,每年12月进行全年考核并将考核结果公布于员工,做为安全奖罚依据。 5、安全生产目标与指标评审及修订 公司行政人事部通过考核结果分析安全生产目标和指标的适宜性,及针对内外部条件变化,对目标进行修订。

2018年注册电气工程师《发输变电》考试试题及答案

2018年注册电气工程师《发输变电》考试试题及答案 1、在电价低的供电线路上,擅自接用电价高的用电设备或私自改变用电类别的,应按实际使用日期补交其差额电费,并承担()差额电费的违约使用电费,使用日期难以确定的,实际使用时间按()计算. a、一倍 b、二倍 c、三倍 d、五倍 答案:bc 2、直流试验电压的脉动幅值等于(). a.最大值和最小值之差; b.最大值与平均值之差; c.最小值与平均值之差; d.最大值和最小值之差的一半. 答案:d 3、().对电介质施加直流电压时,由电介质的弹性极化所决定的电流称为(). a.泄漏电流; b.电导电流; c.吸收电流; d.电容电流. 答案:d 4、当球间距不大于球半径时,常用的测量球隙是典型的()电场间隙. a.均匀; b.稍不均匀;

c.不均匀; d.极不均匀. 答案:b 5、在小接地电流系统中,某处发生单相接地时,母线电压互感器开口三角形的电压.( ) a.故障点距母线越近,电压越高 b.故障点距母线越近,电压越低 c.不管距离远近,基本上电压一样高 答案:c 6(jd4a2135).高压绝缘试验中,要求直流试验电压在输出工作电流下,其电压的脉动因数应不大于(b). a.1%; b.3%; c.5%; d.10%. 7(jd4a2136).直流试验电压值指的是直流电压的(a). a.算术平均值; b.最大值; (c)最小值; d.峰值. 8(jd4a2137).运行中的变压器铁芯允许(a). a.一点接地;

b.两点接地; c.多点接地; d.不接地. 9(jd4a3138).试品电容量约为15000pf,当用10kvqs1型西林电桥测量其tgδ及c时,电桥分流器档位宜设置在(c)档. a.0.01; b.0.025; c.0.06; d.0.15. 10(jd4a3139).试品绝缘表面脏污、受潮,在试验电压下产生表面泄漏电流,对试品tgδ和c测量结果的影响程度是(c). a.试品电容量越大,影响越大; b.试品电容量越小,影响越小; c.试品电容量越小,影响越大; d.与试品电容量的大小无关. 1.在一定的正弦交流电压U作用下,由理想元件R、L、C组成的并联电路谐振时,电路的总电流将(D). A.无穷大; B.等于零; C.等于非谐振状态时的总电流; D.等于电源电压U与电阻R的比值. 2.在一定的正弦交流电压U作用下,由理想元件R、L、C组成的串联电

工程资料管理制度

工程资料管理制度 1目的 1.1为了建立健全集团公司开发项目工程资料管理,完整、准确、系统地管理好工程资料档案,充分发挥工程资料档案在投资、开发工作中的重要作用,为公司提高工程管理和投资效益提供更好的服务。 1.2工程资料是指整个建设项目从前期、开工、施工、竣工及验收、备案全过程中形成的有归档保存价值的文件资料,包括在此过程中形成的文字材料、图纸、图表、声像材料和其它载体。 2工程资料的归档范围 2.1对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的资料,均应收集齐全,整理立卷后归档。 2.2工程资料的具体归档范围应符合《建设工程文件归档范围和保管期限表》的要求。 3工程文件材料的质量要求 3.1工程资料应字迹清楚、图样清晰、图表整洁、签字盖章手续完备(不能代签或打印)。 3.2复印、打印文件材料及照片的字迹、线条和影像的清晰及牢固度应符合规定的质量要求。 3.3工程资料应为原件,复印件必须注明原件的存放地,经办人并加盖原件存放单位的公章。 3.4工程资料的内容及其深度必须符合国家有关工程勘察、设计、施工、监理等方面的技术规范、标准和规程。 3.5工程资料的内容必须真实、准确,与工程实际相符合。 4工程施工过程中的资料检查: 工程部资料员在工程施工过程中不定期检查(每月必检一次)施工单位、监理单位的质量验收和安全资料,及时检查资料是否按国家质量/安全验收规范、地方主管部门

相关文件要求编制,与施工现场是否同步,原材料、试件等是否按规范留置、送检,发现有缺漏的,列出缺漏清单,督促施工、监理单位及时补齐。 必须检查的施工阶段:项目开工前;基础、主体等各分部工程验收前;竣工验收前二个月。 5工程资料的接收: 5.1递件单位提供给工程部的工程资料(工程技术文件、来文、图纸、资料)由部门资料员统一接收,并应填写《工程资料接收记录》和《收文登记表》。 5.2工程部或其它部门从外单位带回或通过其它途径收到的工程文件,一律交资料员,并应登记。 5.3对接收的工程资料,必须进行数量和外观质量检查,发现问题应及时通知寄发单位补发。 5.4对接收的工程资料应及时建立工程资料接收总登记台账和分类台账(簿式台帐和电子台帐)。 5.5对各单位提供的不符合规定的档案资料文件,资料室有权退回归档单位,归档单位应按资料室的有关要求进行整改,直至提交符合规定要求的归档资料。 5.6凡因工程文件材料归档不完整,不符合有关归档规定者,不能进行工程决算、工程款支付,各项工程款的付款必须由资料室对竣工资料签收合格后支付。 5.7工程档案在工程项目竣工验收后一个半月内由施工单位向建设方提交完整、准确、并经各参建方有关负责人签章的工程技术档案资料。 5.8施工方要按合同约定的份数移交工程竣工资料到公司资料室,在取得资料室资料员接收资料的确认签字后,才能与公司成本部、财务部进行结算工作。移交归档材料必须填好移交清单,一式两份,移交人和资料室接收人双方在移交清单上签字,各自保存一份,以备存查。 5.9凡归档的文件材料,如不符合有关规定和标准的,资料室有权不接收。 5.10凡不按归档范围、时间、要求归档的,资料室有权追查。 6工程资料的发放 6.1分发外单位和部门的工程资料(工程技术文件、发文、图纸、资料)由部门资料员统一办理。

相关文档
最新文档
