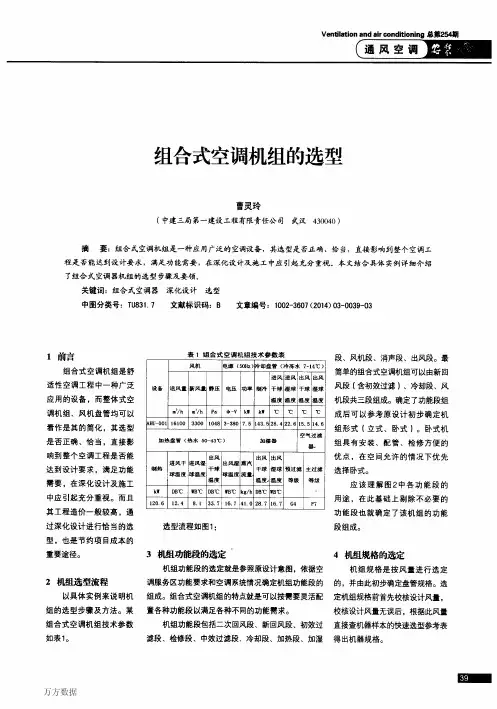

组合式净化空调机组选型方法组合式净化空调机组的选型应按下述方法进行:

1)根据洁净室的种类、空气处理方式及焓湿图上的相关参数选择各功能段,并对各功能段进行科学的排序。对于生物洁净室,宜采用风机在表冷器前的排列顺序,将表冷器处于正压段,可消除表冷器积水盘内冷凝水不易排出的弊病及因积水而擎生细菌的隐患。对于这种组合的缺点可采用前面提出的措施来弥补。排序时应把中效过滤器放在正压段,粗效过滤器一般放在负压段。新风如图6-47所示的组合方式在实际工程中经常可以看到,几乎成了各种书籍中推荐的经典组合。

当新风处理不当时,如只在新风入口装设粗效过滤器(有的只装一层粗效无纺布)。那么,经粗效过滤的新风与回风混合后再经过粗效过滤段过滤。这种组合顺序很显然不科学。因为经租效过滤的新风含尘浓度很高,而回风含尘浓度略高于洁净室动态级别下的平均浓度,很干净。把二者混合再经过粗效过滤后含尘浓度仍然较高,对热交换器起不到很好的保护作用,而且带入系统的微粒也增多。如果把粗过滤段换成中效过滤段,效果较好。若把新回风混合段放在此中效过滤段的后面,效果更好。也就是新风经入口的粗效过滤器过滤,再经机组内的中效过滤器过滤,然后再与回风混合。所以,把新风经粗效、中效两级过滤或粗效、中效、亚高效三级过滤后再引入组合式净化空调机组是很科学的理念。这么做,初投资增加不多(因为新风量不太大),而长期运行的成本降低不少。但这么做,由于新风通道上阻力增加,与回风通道上的阻力不易平衡。所以,吸入的新风量不易保证,只能在新风通道上增加风机。这样,系统就变得复杂。若新风经两级或三级过滤后再与回风混合,图6-47所示的粗效过滤段就可去掉。

若采用臭氧灭菌段,应放在加湿段的前面,以延长臭氧发生器的寿命。

2)根据机房的设备平面布置图及送、回风管的洞口位置,确定机组的接管方向(左式或右式)。机组接管方向的判断,面对表冷器(或加热器)的进风气流,其进、出水管位于左侧的称为左接管,位于右侧的称为右接管。接管应置于机组的操作面。

3)风机段的选择,该段中风机的参数及质量至关重要,风量与风压裕量不宜太大。随着施工技术的提高,风管的气密性有了很大的提高,故风管系统的漏风系数取下限即可。在选择风机时,风量与压头很难同时满足。在认真进行系统的阻力计算并考虑裕量后,应优先满足压头要求,同时兼顾风量要求,这时有可能风量“稍”小点,这也没有关系。因为计算风量时已考虑了一定的富裕量,且净化空调系统过滤器的终阻力通常是按初阻力的两倍来考虑的,系统运行的实际阻力大多数时间小于计算阻力,所以风机性能曲线与系统的阻力曲线的交点会向右移,这样实际风量会增大。如果风机压头选取太高,会导致噪声增大,风量增大,造成浪费。

在满足要求的前提下,尽可能选择转速小于等于1450r/min的风机,配置弹簧式减振器,这样可大大降低机组噪声。

4)表冷器的选型。最好根据焓湿图上空气处理过程曲线上的相关参数和冷水进口水温等参数进行选型。在工程设计中,有的设计人员图省事直接套用机组样本上的冷量参数来选型,尽管考虑了安全裕量,但这样做多数不能满足空气处理的要求。试想,表冷器排数较少,若增加表冷器的断面面积,其处理冷量会增加。但当湿负荷较大时,能满足处理要求吗?很显然不行。所以,当湿负荷较大时,增加表冷器的排数才可满足其处理要求。

有些生产厂家的机组样本,给出了机组处理的全热量、潜热量参数,可由这两个参数在焓湿图上画出所选机组表冷器处理空气的曲线,若该曲线的斜率不大于所要求的空气处理过

程曲线斜率,则所选机组符合要求。

恒温恒湿机组的选型和设计方法

恒温恒湿机组的选型和设计方法 恒温恒湿机组特点: 1.制冷量一般在10HP-200HP之间; 2.配置了电加热和电极式加湿,加热量一般富裕量较大,空调机配置加湿量均偏小,需要重新计算,一般需要加大一个型号或多配置一台; 3.有额定的风量要求; 4. 有额定的冷却水量要求; 5.冷凝器的阻力一般在0.82-3.45mH2O; 6.空调机组尺寸较小; 7.温控范围:18~25,灵敏度:±1;湿控范围:50~70,灵敏度:±5; 8.机外静压一般在100~550之间; 9.设计条件:进风干球温度23℃,湿球温度17℃;冷却水进水温度30℃,出水温度35℃;一般适用在有温湿度控制或整个设计面积不大的情况下。如果该工程面积较大,系统划分较多,空调机房位置相对分散,管理和系统的控制就会带不便,也不利于能量统一分配,能源浪费较严重。在这种情况下,一般面积在大于2000m2,建议采用冷水机组+组合式空气处理机组的设计形式。 恒温恒湿机组的用途分为两块: 1.恒温恒湿车间,但无净化要求; 2.既有恒温恒湿要求,又需要净化等级控制; 房间的情况:1.房间内显热较大;2. 房间内显热较小; 针对以上两点进行分析: 1.从负荷方面考虑: 系统的送风量是与房间内的显热和送风温差决定的,而不是根据系统总制冷量(房间的显热和潜热)计算得出的。恒温恒湿机组制冷量一般显热占50%,潜热占50%,相当于新风占整个送风量的20%左右。当房间内显热较大,而新风量不大时,计算的送风量较大,就不能根据总制冷量选择恒温恒湿机组标定的制冷量来确定。 2.从机外余压考虑: 恒温恒湿,但无净化要求系统对空调机组的机外余压要求不高,主要克服送回风管道、阀门、散流器、初效过滤器等,常规的机组即可满足要求; 既有恒温恒湿要求,又需要净化等级控制的系统对空调机组的机外余压要求较高,一般系统总阻力在1100Pa~1400Pa之间,主要克服送回风管道、阀门、散流器、初效过滤器(初阻力50Pa,终阻力100Pa)、中效过滤器(初阻力150Pa,终阻力300Pa)、高效过滤器(初阻力250Pa,终阻力500Pa)等,常规的机组就无法满足要求。如系统需要设置二次回风,洁净式恒温恒湿机组就无法选用;一次回风的情况,恒温恒湿机组+加压箱的设计形式,由于在选择加压风机的型号时无法与恒温恒湿机组内的风机很难匹配,不同型号、不同功率的风机在串联或并联时总风量不是简单的相加,计算相对较复杂;建议在一般设计过程中尽量设计为单风机系统。

中央空调制冷机安全操作规程通用版

操作规程编号:YTO-FS-PD491 中央空调制冷机安全操作规程通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

精品规程范本 编号:YTO-FS-PD491 2 / 2 中央空调制冷机安全操作规程通用 版 使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、开启冷却水泵、冷冻水泵及冷却塔的数量与开启制冷机组的数量相同。 2、所要开启的运转设备的进出口阀门应打开。 3、设备开启至关闭的时间间距不宜过短。 4、从开启冷却塔到开启制冷机组的时间不宜超过2分钟,否则容易造成制冷机组高压报警。 5、从关闭制冷机组到关闭冷却塔的时间不宜超过2分钟,否则也容易造成制冷机组高压报警。 6、开机顺序: 开启冷却塔→开启冷却水泵→开启冷冻水泵→开启制冷机组。 7、停机顺序: 关闭制冷机组→关闭冷却水泵→关闭冷却塔→关闭冷冻水泵。 该位置可输入公司/组织对应的名字地址 The Name Of The Organization Can Be Entered In This Location

ZK-J净化组合式空调机组简易样本

表1 -外形尺寸 机组外形尺寸(mm) 额定风量 宽度高度底座机组型号 m3/h W H h 表冷器 管径 加热器 管径 冷凝水 管径 ZK2-J(X)2000 750 720 80 DN40 ?48 DN25 ZK3-J(X)3000 850 820 80 DN40 ?48 DN25 ZK4-J(X)4000 1050 820 80 DN40 ?48 DN25 ZK5-J(X)5000 1150 870 80 DN40 ?48 DN25 ZK6-J(X)6000 1150 1070 80 DN40 ?48 DN25 ZK7-J(X)7000 1250 1070 80 DN40 ?48 DN25 ZK8-J(X)8000 1350 1070 80 DN50 ?60 DN32 ZK10-J(X)10000 1350 1270 80 DN50 ?60 DN32 ZK12-J(X)12000 1350 1470 80 DN50 ?60 DN32 ZK15-J(X)15000 1550 1470 80 DN50 ?60 DN32 ZK18-J(X)18000 1850 1520 80 DN50 ?60 DN32 ZK20-J(X)20000 1950 1570 80 DN50 ?60 DN32 ZK25-J(X)25000 2000 1900 100 2×DN65 2×?76 DN32 ZK30-J(X)30000 2000 2150 100 2×DN65 2×?76 DN32 ZK35-J(X)35000 2250 2250 100 2×DN65 2×?76 DN32 ZK40-J(X)40000 2250 2450 100 2×DN65 2×?76 DN32 ZK45-J(X)45000 2450 2450 100 2×DN65 2×?76 DN32 ZK50-J(X)50000 2650 2450 100 2×DN65 2×?76 DN32 ZK55-J(X)55000 2850 2450 100 2×DN80 2×?89 DN40 ZK60-J(X)60000 3150 2650 100 2×DN80 2×?89 DN40 ZK70-J(X)70000 3450 2650 100 2×DN80 2×?89 DN40 ZK80-J(X)80000 3850 2650 100 2×DN80 2×?89 DN40 ZK90-J(X)90000 4400 2650 100 2×DN80 2×?89 DN40 ZK100-J(X)100000 5000 2650 100 4×DN80 4×?89 DN40 ZK120-J(X)120000 5000 3050 100 4×DN80 4×?89 DN40 单口型

组合式空调机组的操作规程

组合式空调机组的操作规程及维护保养 操作规程 1开机前检查配电箱电源是否正常,变频器设定是否正常;检查冷、热水管道是否畅通,管道和阀门有无泄漏;检查全部风阀状态是否正确;检查风机皮带是否完好无损。 2机组开机前应清除空调器及风管中灰尘、杂物并待系统吹净后安装过滤袋。 3按下空调机主风机启动按钮,指示灯亮,机组开始运行,将风机频率调整到50Hz,再打开排风风机。 4按生产要求进行甲醛和臭氧灭菌,对生产区净化区域及空气管道系统进行灭菌。运行甲醛和臭氧灭菌时关闭新风口和排风口,打开回风口。 5根据车间区域规定调节温湿度,10万级区温度为18~26℃,相对湿度45~65%,1万级区温度为20~24℃,相对湿度45~60%。 6机组使用的冷媒为低温冷冻水(5~7℃),热媒为热水(60℃),水质宜软化处理。 7在调节新风量无法达到规定的温湿度时,用饱和蒸汽和冷冻水对空气进行处理。蒸汽压力控制在0.15MPa以下,冷冻水温度控制在7-13℃之间,表冷器工作压力≤0.5MPa。 8冷(热)水在换热器内的流苏宜调节至0.6~1.8m/s,器工作压力不应超过1.2MPa。 9机组风道不接负载运行时,应将出风口堵住3/4左右,以防烧坏电机。 10根据环境、季节的变化通过调节新风口开启的大小,也可以用来调节受控区域的温湿度。夏季新风量增加室内温湿度升高,冬季新风量增加室内温湿度降低。新风阀开启量不得小于30%。 11冬季机组开机时,应先启动水泵,然后打开新风阀;停机时应先关闭新风阀,然后关闭水泵。冬季机组临时或较长时间停机时,应先关闭新风阀;如需较长时间停机,则应将换热器内水放干净,以防冻坏换热器。 12操作人员每2小时记录一次温湿度及其它相关数据。并注意观察电流、电压是否正常;机组运行中注意电机和轴承的异常声音和过热。. 13下班时先关闭排风电机,并将主风机频率调整到30Hz,待风机正常运转后方可关冷冻机、蒸汽。 14停机时先关水或汽,风机继续运行十分钟以上再关回、排风系统,最后关送风系统。 维护保养规程 1检查人员进入风机段,要有人监护,只有当人员离开风机段,门关闭后,方可启动风机。2每月检查风机和电机轴承,并加润滑油。每月清扫接水盘 3定期检查风机与电机皮带是否一条直线上;风机动平衡是否良好。 4定期检查机组的电气设备,不得有漏电现象发生。 5经常检查淋水段,检查浮球有无故障,虑水网是否完整,检查喷嘴是否堵塞,是否需要清洗。 6微穿孔板消声器的孔板应每季度用压缩空气吹一次,以防表面灰尘堵塞小孔,降低消声效果。 7空气过滤器必需定期清洗。检查初、中效过滤器的终阻力值,初效过滤器每年清洗一次。每两年需更换或终阻力大于30Pa应清洗或更换初效过滤器;中效过滤器每三年更换或终阻力大于50 Pa应更换中效过滤袋。初效过滤袋清洗、更换、检测和中效过滤袋更换、检测均应记录。

组合式空调机组各段体设计选型

概述 本课件描述了组合式空调机组的设计参数、性能要求、设计工况及各元件设计和选型方法。功能段包括混合段、初效过滤段、中效过滤段、表冷段、热盘管段、电加热段、各种加湿、风机段、消声段等二十余种功能段。 组合式空调机组的具体命名方法可参阅GB/T14294-2008《组合式空调机组》: 组合式空调机组的基本设计工况: 风机段、消声段等进行自由组合,对空气的进行处理,满足客户对空气洁净度和舒适度、环境噪声的需求。 现行标准:GB/T14294-2008《组合式空调机组》,该标准侧重空气动力和热工能; EN1886-1998《建筑通风用空气处理机组机械性能》,该标准是EN标准系列中建筑通风和空调用机组系列标准的一部分,侧重箱体结构的机械性能。 换热器设计计算方法 换热器用来实现空气与热源载体——水进行能量交换的设备,是空调末端产品中最重要的部件之一。主要构件有进出水管、集水管、铜管、翅片、U型管、端板等,下面主要介绍表冷器大小、翅片形式、铜管大小等的选择,其结构上的知识不做介绍。 一般换热器的命名方法: 换热器的中文名称加三个主参数,即:换热器 M*N*L,M表示换热器厚度方向铜管排数,N表示换热器高度方向的铜管数,L表示换热器有效长度(即换热铜管长度),如:换热器 4*20* 1500,表示4排换热器,高度方向有20根管,换热器铜管的有效长度为1500。换热器的其他构件相关尺寸都是以这三个基本参数为依据换算而来。换热器的的系列代号方法如下:

完整的换热器的表示方法如下: ZK.HRQ3Z 换热器M×N×L (换热器系列部件图样代号及名称) ZK.HRQ3Z 换热器8×24×2015 (换热器系列部件图样代号及名称) 表示换热管规格为φ16、总水管通径为DN65(3型管)、8排(M=8)换热管、 每排管数为24(N=24)、换热器迎风面长度或换热管有效长度为2015mm (L=2015)的左式换热器。 具体名称命名方式可参阅换热器命名。 换热器的设计: 一、基本参数的设计: M 一般尽量按客户要求选择,在客户没有要求的情况下,我们根据N、L的值,加上我们的经验公式(见后)进行计算。 N、L 根据我们规划的段位尺寸,保证换热器在表冷段中便于安装,且有最大的换热面积和迎风面积,具体的段位尺寸见组合空调标准段位图。 二、翅片和铜管的选择 一般情况下有波纹片、开窗片、平片三种翅片形式。波纹片主要是与φ16铜管 配套,开窗片、平片与φ9.52铜管配套。风机盘管主要采用φ9.52铜管套平片,空调箱按风量区别,5000m3/h以上的采用φ16铜管套波纹片,5000m3/h以下的 采用φ9.52铜管套开窗片。 波纹片与φ16铜管换热器特点:风阻较小,换热能力较小。开窗片与φ9.52的换热器特点:风阻较大,换热能力较大。平片与φ9.52的换热能力最小。 三、铜管管路的分布 根据载体——水在管路中的走向及流程分布,管路可以分为:全回路、1/2回路、3/4回路等,目前多采用的为全回路、1/2回路。

中央空调制冷机房安全操作规程

中央空调制冷机房安全操作规程 1. 开机之前检查管道、制冷剂是否有泄漏;检查机组的制冷剂压力,检查系统中的各处阀门是否处在正常的开启状态。 2. 检查冷却水塔的水量是否充足,不足时则需补水。 3. 冷水机组的开、停机顺序要保证空调主机启动后能正常运行,必须保证:冷水机组的开机顺序为:开启冷却塔风机开启冷却水泵开启冷冻水泵开启制冷机组冷水机组的停机顺序为:关闭制冷机组关闭冷却塔风机关闭冷却水泵关闭冷冻水泵注意:①停机时,制冷机组应在下班前半小时关停,冷冻水泵下班后再关停,有利于节省能源,同时避免故障停机,保护机组。②运行制冷循环前,应确认制热循环管道阀门已全部关闭。 4. 制冷机组的操作①开机前的准备工作1)确认机组和控制器的电源已接通。2)确认冷却塔风机、冷却水泵、冷水泵均已开启。3)确认末端风机盘管机组均已通电开启。②启动1)按下键盘上的状态键,然后将键盘下面的机组ON/OFF拨动开关切换到接通的位置。2)机组将作一次自检,几秒钟后,一台压缩机启动,待负荷增加后另一台压缩机启动。3)一旦机组启动,所有的操作均未自动的。机组根据冷负荷的变化自动启停。③正常运行1)机组正常运行,控制器将监控电机电流和系统的其它参数,一旦出现任何问题,控制系统将自动采取相应的措施,保护机组,并将故障信息显示在机组屏幕上。2)在每12小时的运行周期内,应有专人以固定的时间间隔永久性记录机组运行工况。④停机1)只要将键盘下面的机组ON/OFF拨动开关切换到断开的位置,就可以使机组停机。2)为了防止出现破坏,即使在机组停机时,也不要切断机组的电源。5、风机、水泵的操作①冷却塔风机、冷却水泵、冷冻水泵均为独立控制,开机前应确认电源正常,无反相,无缺相。②水泵开启前应确认管路中的阀门均已打开。③风机、水泵必须按顺序启停。6. 如遇机器运行故障,则机器自动报警并停机,出现无法自动停机时,操作者应按下紧急按钮强行关闭机器,待机器停止后联系厂家负责排除故障。7. 每年定期清洗空气过滤网。检查氟利昂有无泄露,当发生泄露时可发现吸入与排出气压均下降,应及时联系厂家维修。 8. 长期不用空调时应排除循环泵、冷却泵及其管道内的水。防止冬季结冰和杂质沉淀堵塞管道。9. 离岗时应关好门窗,关闭电源,做好安全保护措施,非本岗人员不得擅自动用

组合式空调机组GBT14296-2008

组合式空调机组 1、范围 本标准规定了组合式空调机组(简称机组)的术语和定义、分类与标记、材料、要求、试验方法、检验规则、标志、包装、运输和贮存、产品样本和说明书的基本内容等。 本标准适用于以功能段为组合单元,能够完成空气运输、混合、加热、冷却、去湿、过滤、消声、热回收等一种或几种处理功能的机组。 冷媒为盐水、乙二醇和直接蒸发盘管以及采用电加热的机组,可参照适用。 本标准不适用于自带冷、热源的空调机(器)、风机盘管机组、暖风机等。 1、规范性引用文件 下列文件红的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励本剧本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不住日期的引用文件,其最新版本适用于本标准。 GB/T 1236-2000工业通风机用标准化风道进行性能试验 GB/T 2624.3-2006 用安装在圆形截面管道中的差压装置测量满管流体流量第3部分:喷嘴和文丘里喷嘴 GB/T 9068-1988 采暖通风与空气调节设备噪声声功率级的测定工程法 GB/T14296 空气冷却器和空气加热器 GB/T16803 采暖、通风、空调、净化设备术语 JB/T 9064盘管耐压试验和密封性检查 JG/T 21-1999 空气冷却器和空气加热器性能试验方法

2、术语和定义 GB/T16803 确定的以及下列术语和定义适用于本标准。 3.1 组合式空调机组central station air handling units 由各种空气处理功能段组装而成的一种空气设备。适用于阻力大于等于100Pa的空调系统。 3.2 机组空气处理功能段functional section of units 具有对空气进行一种或几种处理功能的单元体。 机组功能段有:空气混合、均流、过滤、冷却、一次和二次加热、去湿、加湿、送风机、回风机、喷水、消毒、热回收等单元体。 3.3 额定风量Rated air flow rate 在标准空气状态下,单位时间通过机组的空气体积流量,单位为m3/h或m3/s。 3.4 机外静压unit external static pressure 机组在额定风量时克服自身阻力后,机组进出风口静压差,单位为Pa。3.5 机组全静压total static pressure 机组自身阻力和机外静压之和,单位为Pa。 3.6

AHU空气处理机组选型手册.

目录1.如何确定机组型号 2.AHU定义及常用场合功能排布 3.各种功能段使用介绍

第一部分 如何确定机组型号 1.箱体(客户有要求的除外) 2.机组高度2300mm及以下,整机运输;机组高度23mm以上,散件运输。 当机组总高模数大于等于25或宽度模数大于25时,底座槽钢采用100mm,其余均为80mm。 3.表冷器选型 表冷选型出水温度偏差±0.5℃范围内 水阻在110KPa以内(水阻太大时可将盘管前后分级,或左右分) 迎面风速>2.9m/s时,要加挡水板(在湿度较大的地区,如广州、深圳等地,建议冷盘管迎面风速高于2.8m/s 时,即加装挡水板) 选盘管时冷量需乘以1.06的安全系数 4.风机选型 机组全压>1200Pa时,选用后倾风机 风机出风口风速:直接出风风机,风口风速≤13m/s 不直接出风风机,风口风速≤15m/s 电机极数的选择:风机转速<600r/min,选用6极电机 风机转速600--3000r/min,选用4极电机 风机转速>3000r/min,选用2极电机 无蜗壳风机:必须找厂家选型,无涡壳风机功能段排布上均流在风机段之前。 对于风机电机直联的注意一般都要配变频电机。 5.机组带转轮除湿机的,一般转轮除湿段和机组前后功能段都是通过帆布软接,注意前后预留中间段,帆布软接一般是根据现场情况配,工厂不带。 6.所有的加湿器都要加接水盘,高压喷雾和喷淋还要加装挡水板和开门。喷淋前后都要预留中间段,并且开门。喷淋段本身也要开门。 7.没有特殊要求不允许机组配置外置板式加袋式共滑道。

8.如果要装压差计,初中效不能同框架或者滑道。 9.加湿出风段在一起时,出风段需要设置门。 10.机组配置紫外线灯的,注意机组的宽度是否大于紫外线灯的长度。不同规格紫外线灯的长度:20W——604mm 30W——908.8mm 40W——1213.6mm 11.湿膜加湿分直排水和循环水两种,我们通常采用的是直排水的。湿膜在功能段上作为加湿用还是作为挡水板是有区别的,所以报价及EOF中要明确。 12.在对噪音要求较高的场合,一般会配置900mm长的消声段,舒适性场合一般选用孔板+玻璃棉形式的消声器,净化场合采用微穿孔的消声器。 13.风阀执行器 开关量

空调机组工安全操作规程示范文本

空调机组工安全操作规程 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

空调机组工安全操作规程示范文本使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1.开动离心通风机程序: (1)检查喷射室是否喷水(当湿度控制要求喷水时); (2)检查各个进风闸门和进风窗是否正常,然后根据有风 需要,将有关风闸打开,也包括出风手动直通风闸; (3)检三角皮带张力是否合适,并排除一切障碍开车的物 体; (4)接通电源,开动通风机,并检查通风机及其它电气设 备,以及电动机运转声音是否正常,出风量是否符合要求,如发 现有异常情况应立即关车进行处理。 2.关闭通风机程序:

(1)断开通风机电源,将配电箱的综合开关放在断开位置,停止喷射室喷水; (2)关闭直接通入室外的各风闸,以防止杂物进入调节器,并作好擦试清洁工作。 3.开动回风机程序: (1)检查进风和出风闸是否打开,并开动调节器的三联风闸; (2)接通电源启动后立即检查各连接处是否正常。 4.关闭回风机时,先检查回风机电源,再关闭调节器所采用的三联风闸。 5.开放加热器程序:

组合式净化空调机组URS

组合式空调净化机组(2台) 用户需求文件 (URS) 日期:2013年01月

目录文件审核签名表 1. 总则与概述 2. 适用的法规和指南 3. 建设方提供的参考资料 4. 设备及相关系统描述 5. 设备技术要求 6. 文件资料与培训 7. 偏差记录

起草人 审核人 批准人

1. 总则与概述 1.1此用户需求文件是定义广东宏远集团药业有限公司注射剂车间(包括大容量注射剂和冻干粉针剂生产线)GMP改造组合式空调净化机组(2台)的用户需求标准。包括机组参数的优化设计、设备的设计制造、恒温恒湿控制系统的软件和硬件、初中效压差的显示和异常报警等,并负责机组检测、调试至符合设计要求,并提供2010版《GMP》规范的设备设计、调试、检测、验收报告等文件和技术参数记录。 1.2该URS描述了该组合式空调净化机组的基本需求,包括:执行标准、关键技术参数要求、主要材料和部件选定和材质要求、安全要求、符合中国2010年版《GMP》规定的文件要求等。同时,这份用户要求文件也是开展后续相关检测和验证工作的基础,包括:设备安装确认、过滤器安装与确认、自动控制系统安装与调试确认、空调系统调试、调试与验收确认等工作。 1.3在本URS中用户仅提出基本的技术要求和建设方对设备制造的有效补充,并未涵盖和限制投标方具有更高的设计与建造标准和更加完善的功能、更完善的配置和性能、更优异的方案和更高水平的控制系统。投标方应在满足本URS的前提下提供能够达到的更高标准和功能的高质量相关服务。同时施工方的施工质量应满足中国有关洁净空调安装、安全、环保等规程、规范和强制性标准要求,符合设计方规定的施工要求。 1.4如遇该《URS》与国家相关标准或设计图纸和设计标准不一致时,应按其中的高标准执行;但遇国家强制性标准的,按国家现行标准执行。 2. 适用的法规和指南 本组合空调机组的设计、制造和安装标准除了满足本URS的有关规定以外,还必须符合以下法规要求,如本URS与招标文件有冲突之处,则1.4款执行。 优化施工设计、制造和安装施工质量要符合的标准要求: (1)药品生产质量管理规范(2010修订) (2)GB50457-2008医药工业洁净厂房设计规范 (3)GB50243-2002通风与空调工程施工质量验收规范 (4)GB50591-2010洁净室施工及验收规范 (5)GB50247-98制冷设备与空气分离设备安装工程及验收规范 (6)GB50231-98机械设备安装工程施工及验收通用规范 (7)GB50054-1995低压配电设计规范 (8)GB50055-1993通用用电设备配电设计规范 (9)GB50457-2008医药工业洁净厂房设计规范 (10)GB50126-2008工业设备及管道绝热工程施工及验收规范

空调设计设备选型指南

内容: 1 水冷冷水机空调系统 ☆主要设备 (1)制冷主机(2)冷冻水泵(3)冷却水泵(4)冷却塔 (5)电子水处理仪(6)水过滤器(7)膨胀水箱 (8)末端装置(组合式空调机组、柜式空调机组、风机盘管等) 2 冷、热源的选择 1. 冷、热源系统设计选型注意的几个方面 1.1 各种冷、热源系统的能效特性 1.2 冷、热源系统的部分负荷性能 1.3 冷、热源系统的投资费用 1.4 冷、热源系统的运行费用 1.5 冷、热源系统的环境行为 2. 冷源设备选择 2.1 冷水机组的总装机容量 冷水机组的总装机容量应以正确的空调负荷计算为准,可不作任何附加,避免所选冷水机组的总装机容量偏大,造成大马拉小车或机组闲置的情况。 2.2 冷水机组台数选择 制冷机组一般以选用2~4台为宜,中小型规模宜选用2台,较大型可选用3台,特大型可选用4台。机组之间要考虑其互为备用和切换使用的可能性。 同一机房内可采用不同 类型、不同容量的机组搭配的组合式方案,以节约能耗。并联运行的机组中至少应选择一台自动化程度较高、调节性能较好、能保证部分负荷下能高效运行的机组。 为保证运转的安全可靠性,当小型工程仅设1台时,应选用调节性能优良、运行可靠的机型,如选择多台压缩机分路联控的机组,即多机头联控型机组。 2.3 冷水机组机型选择 2.3.1水冷电动压缩式冷水机组的机型宜按制冷量范围,并经过性能价格比 进行选择。 2.3.2冷水机组机型选择

电机驱动压缩机的蒸气压缩循环冷水机组,在额定制冷工况和规定条件下,性能系数(COP)不应低于以下规 定。 2.3.3冷水机组的制冷量和耗功率 冷水机组铭牌上的制冷量和耗功率,或样本技术性能表中的制冷量和耗功率是机组名义工况下的制冷量和耗功率,只能作冷水机组初选时参考。冷水机组在设计工况或使用工况下的制冷量和耗功率应根据设计工况或使用工况(主要指冷水出水温度、冷却水进水温度)按机组变工况性能表、变工况性能曲线或变工况性能修正系数来确定。 2.4热源设备 2.4.1热源设备类型 提供空调热水的锅炉按其使用能源的不同,主要分为两大类:(1)电热水锅炉(2)燃气、燃油热水锅炉 电热水锅炉 电热水锅炉的优点是使用方便,清洁卫生,无排放物,安全,无燃烧爆炸危险,自动控制水温,可无人值守。 《公共建筑节能设计标准》(GB50189-2005)规定:除了符合下列情况之一外,不得采用电热锅炉、电热水器作为直接采暖和空气调节系统的热源:电力充足、供电政策支持和电价优惠地区的建筑; 以供冷为主,采暖负荷较小且无法利用热泵提供热源的建筑; 无集中供热与燃气源,用煤、油等燃料受到环保或消防严格限制的建筑; 夜间可利用低谷电进行蓄热、且蓄热电锅炉不在日间用电高峰和平段时间启用的建筑; 利用可再生能源发电地区的建筑; 内、外区合一的变风量系统中需要对局部外区进行加热的建筑.

空调机组安全操作规程示范文本

空调机组安全操作规程示 范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

空调机组安全操作规程示范文本 使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1、空调操作工必须熟悉机器结构、工艺流程、事故 处理和安全知识。 2、空调运转时,必须按时进行巡回检查,机房内无 人时要锁门,无关人员未经许可禁止入内。 3、巡回检查时,发现故障应及时查明原因并设法消 除或处理,如故障不能消除,应立即关机,并通知检修人 员处理。 4、操作工必须密切连续监控空调的运转情况,做好 运行记录和交接班日志。 5、空调开机时,应先开风机,待风机运行正常后方 可送汽或冷水;停机时,应先关蒸汽、冷冻水,待机内温 度与室温差不多时,再停风机。

6、空调风机启动前,应先检查各风阀开关是否在规定位置。 7、若风机突然停止运转,应立即关蒸汽并打开机组上的检修门,让换热器内的热量排出,防止机组内部产生高温。 8、进入空调机内作任何工作,必须停机。 9、在空调机内使用临时照明,必须按规定接安全低压照明灯。 10、机组过滤器、疏水器应定期检查、清理,防止堵塞。 11、当发现风机或电机剧烈振动、有异声、轴承和机壳温度过高,电流超过额定值、换热器漏水、漏气、风阀突然关闭等情况时应立即停机。 12、若突然停电,应立即关闭机房总蒸汽门。 13、01风机在车间温度高于30℃时开。

组合式空调机组

组合式空调机组 组合式空调机组是由各种空气处理功能段组装而成的一种空气处理设备。适用于阻力大于100Pa的空调系统。机组空气处理功能段有空气混合、均流、过滤、冷却、一次和二次加热、去湿、加湿、送风机、回风机、喷水、消声、热回收等单元体。 中文名 组合式空调机组 适用于 阻力大于100Pa的空调系统 多种场合 纯水车间、医院手术部、ICU等 各功能段 新回风混合段 目录 1.1简介 2.2空调机组各功能段 1.?新回风混合段 2.?新排风段 3.?能量回收段 4.?中间段(检修段) 1.?二次回风段 2.?表冷段 简介 组合式洁净空调机组风量从3500m3/h至200000m3/h计30种规格共12种功能段供用户自由选择组合。主要适用于各种洁净厂房的空气净化系统,如工业电子厂、精密机械制造厂、纺织车间、汽车喷涂车间、GMP制药厂、化妆品、食品厂、纯水车间、医院手术部、ICU等多种场合。

按结构型式分类,可分为卧式、立式和吊顶式;按用途特征分类,可分为通用机组、新风机组、净化机组和专用机组(如屋顶机组、地铁用机组和计算机房专用机组等等);还可以按规格分类,机组的基本规格可用额定风量表示。 净化机组功能段的设置要根据生产工艺或洁净室要求确定,这是基本原则。净化机组功能段的合并及取舍要与空调房的设计紧密结合起来。 必须对净化机组中的微生物污染点进行控制,由于结构、温湿度较适宜细菌等微生物的滋长,净化机组的箱体、过滤器、消声器、加湿器等成了潜在的微生物污染点,必须对其进行控制。如机组箱体应无破损、无锈蚀、耐消毒、保温及密封性能好,可使用如在冰箱上已广泛应用的抗菌材料;过滤器性能指标符合要求,消声器、加湿器等不滞留可凝物,机组内经常清洗或消毒。 空调机组各功能段 新回风混合段 1、新回风口位置按设计要求可分别在端部、顶部或左右各侧面设置,如与本样本不一致时,要提供具体开口位置。在新回风口上可装配调节阀,执行机构有手动、电动和气动三种型式,由用户任选。 2、过滤段有初、中效过滤两种,配有菱形袋式,四峰袋式,也可配用自动卷绕式,滤料用优质涤轮无纺布,并采用过滤器快速装拆机构,压盖显示及报警装置。 新排风段 (也称平顶分风混合段)本段箱体内设有一次回风阀,阀门前后的箱顶各设一排风口和新风口,并配调节阀,其功能是:当有回风机时,供空调机排出部分回风,使新风与一次回风按要求比例混合;当过渡季节采用直流系统时,应关闭一次回风阀,全开排风阀和新风阀。

组合式空调机组相关知识与设计选型

组合式空调机组相关知识及设计选型 编制:许辉 目录 概述 第一章换热器(表冷器)如何设计 第二章风机和风机电机的设计选型 第三章加湿器的知识和设计选型 第四章风阀及电动执行器的设计选型 第五章过滤器的知识和设计选型 第六章消声器知识和设计选型 第七章减震器的知识和设计选型 第八章转轮热回收装置的知识和设计选型 第九章框架防冷桥原理介绍 第十章挡水板的设计选型方法和工作原理

概述 本规范描述了组合式空调机组的设计参数、性能要求、设计工况及各元件设计和选型方法。组合式空调机组基本型号有24个,功能段包括混合段、初效过滤段、中效过滤段、表冷段、热盘管段、电加热段、各种加湿、风机段、消声段等二十余种功能段。 组合式空调机组的长、宽、高是按模数进行设计,标准规定:1M=158mm,基本命名方式为:MKZXXXX,前两为数字表高度上的模数,后两位表示宽度上的模数,尺寸的计算方法为:L=XX*158+50(70)(面板厚度为30mm时取50,面板厚度为50mm时取70)。 组合式空调机组的具体命名方法可参阅组合式空调机组产品分类与型号命名(QMZ-J20.011-2007) 组合式空调机组的基本设计工况:

混合段、初效过滤段、中效过滤段、表冷段、热盘管段、电加热段、加湿段、风机段、消声段等进行自由组合,对空气的进行处理,满足客户对空气洁净度和舒适度、环境噪声的需求。 第一章换热器设计计算方法 换热器用来实现空气与热源载体——水进行能量交换的设备,是空调末端产品中最重要的部件之一。主要构件有进出水管、集水管、铜管、翅片、U型管、端板等,下面主要介绍表冷器大小、翅片形式、铜管大小等的选择,其结构上的知识不做介绍。 我们公司换热器的命名方法: 换热器的中文名称加三个主参数,即:换热器M*N*L,M表示换热器厚度方向铜管排数,N表示换热器高度方向的铜管数,L表示换热器有效长度(即换热铜管长度),如:换热器4*20* 1500,表示4排换热器,高度方向有20根管,换热器铜管的有效长度为

空调系统设备选型汇总

空调系统设备选型 1 水冷冷水机空调系统 ☆主要设备 (1)制冷主机(2)冷冻水泵(3)冷却水泵(4)冷却塔 (5)电子水处理仪(6)水过滤器(7)膨胀水箱 (8)末端装置(组合式空调机组、柜式空调机组、风机盘管等)2 冷、热源的选择 1. 冷、热源系统设计选型注意的几个方面 1.1 各种冷、热源系统的能效特性 1.2 冷、热源系统的部分负荷性能 1.3 冷、热源系统的投资费用 1.4 冷、热源系统的运行费用 1.5 冷、热源系统的环境行为 2. 冷源设备选择 2.1 冷水机组的总装机容量 冷水机组的总装机容量应以正确的空调负荷计算为准,可不作任何附加,避免所选冷水机组的总装机容量偏大,造成大马拉小车或机组闲置的情况。 2.2 冷水机组台数选择 制冷机组一般以选用2~4台为宜,中小型规模宜选用2台,较大型可选用3台,特大型可选用4台。机组之间要考虑其互为备用和切换使用的可能性。同一机房内可采用不同类型、不同容

量的机组搭配的组合式方案,以节约能耗。并联运行的机组中至少应选择一台自动化程度较高、调节性能较好、能保证部分负荷下能高效运行的机组。 为保证运转的安全可靠性,当小型工程仅设1台时,应选用调节性能优良、运行可靠的机型,如选择多台压缩机分路联控的机组,即多机头联控型机组。 2.3 冷水机组机型选择 2.3.1水冷电动压缩式冷水机组的机型宜按制冷量范围,并经过性能价格比进行选择。 冷水机组机型冷量范围(kW)参考价格(元/kcal/h) 往复活塞式≤700 0.5~0.6 螺杆式116~1758 0.6~0.7 离心式≥1758 0.5~0.6 2.3.2冷水机组机型选择 电机驱动压缩机的蒸气压缩循环冷水机组,在额定制冷工况和规定条件下,性能系数(COP)不应低于以下规定。 水冷冷水机组机型额定制冷量(kW)性能系数(W/W)活塞式/涡旋式<528 3.8 528~1163 4.0 >1163 4.2 螺杆式<528 4.10 528~1163 4.30

中央空调机组安全操作规程

水源热泵中央空调机组安全操作规程 水源热泵中央空调机组安全操作规程,1、机组应专人操作、维护和保养,建立操作维护保养记录,操作人员至少每隔半小时到机组房巡查一次,保证空调循环水稳定在设置温度,以保证温度显示的准确及机组温度保护的安全性,水源热泵中央空调机组安全操作规程1、机组应专人操作、维护和保养。建立操作维护保养记录,并按要求认真填写。2、机组运行时,操作人员至少每隔半小时到机组房巡查一次,拖延时间不超过10分钟。3、运行制 水源热泵中央空调机组安全操作规程 1、机组应专人操作、维护和保养。建立操作维护保养记录,并按要求认真填写。 2、机组运行时,操作人员至少每隔半小时到机组房巡查一次,拖延时间不超过10分钟。 3、运行制冷/制热循环前,应确认转换阀门的状态是否正确,阀门开关是否到位,并注意检查阀门密闭性。 4、开机前检查电源是否缺相,电压是否平衡。水路及制冷管路有无渗水渗油。机组高压、低压压力是否在正常范围。井水、循环水、热水压力是否正常。 5、运行前严格确认水泵控制柜各水泵手自动状态,必须等到水泵正常运行后,蒸发器和冷凝循环水达到正常流量压缩机才能运行,否则可能造成机组严重损坏。 6、发现高压、低压压力保护动作,压缩机过载、过流、过热、机内开关保护动作,电源故障保护动作,水流开关保护动作,系统水温过低/过高保护动作,传感器故障等,都要立即停机,在故障未排除前不得强行开机运行,更不能擅自改动设备中的各种保护的设定值。 7、主机运行过程中严禁断开电源,防止对设备造成伤害。 8、每次停启的间隔为5~15分钟,且每小时的启动次数不得超过4次。多台机组并联运行时,应合理调整每台机组控制温度、启动时间,保证空调循环水稳定在设置温度,减少对电网冲击,实现合理化运行。 9、每月对配电箱所有压线螺丝紧固一遍,防止发生故障损坏电器元 件。 10、定期检查各保护开关性能,如:水流开关,电源保护器,高低压开关,油位油压差开关等。 11、定期对各压力表检查调校,保证数据准确。 12、定期对机组、水泵、其他设备做绝缘测试。 13、应经常检查各温度传感器是否脱落,以保证温度显示的准确及机组温度保护的安全性。 14、断电时间超过8小时以上,必须让油加热器预热8~24小时后方能开机运行(环境温度越低预热时间越长,冬季需24小时)。 15、每月检查并清洗水侧过滤管芯;检查管道中是否有空气以保持良好的换热效果和水质。 16、定期对机房内设备做保养维护,如:压缩机换油,水泵润滑,设备防锈,电线电缆检查,螺栓紧固,防震处理,清洁除尘等。

组合式空调机组知识及设计选型

组合式空调机组知识、设计选用、ZK型 目录 概述 第一章换热器(表冷器)如何设计 第二章风机和风机电机的设计选型 第三章加湿器的知识和设计选型 第四章风阀及电动执行器的设计选型 第五章过滤器的知识和设计选型 第六章消声器知识和设计选型 第七章减震器的知识和设计选型 第八章转轮热回收装置的知识和设计选型 第九章框架防冷桥原理介绍 第十章挡水板的设计选型方法和工作原理

概述 组合式空调机组的型号很多,不同公司的产品也不一样,功能段包括混合段、初效过滤段、中效过滤段、表冷段、热盘管段、电加热段、各种加湿、风机段、消声段等二十余种功能段。 组合式空调机组的具体命名方法可参阅组合式空调机组产品分类与型号命名(QMZ-J20.011-2007) 组合式空调机组的基本设计工况: 混合段、初效过滤段、中效过滤段、表冷段、热盘管段、电加热段、加湿段、风机段、消声段等进行自由组合,对空气的进行处理,满足客户对空气洁净度和舒适度、环境噪声的需求。 第一章换热器设计计算方法

换热器用来实现空气与热源载体——水进行能量交换的设备,是空调末端产品中最重要的部件之一。主要构件有进出水管、集水管、铜管、翅片、U 型管、端板等,下面主要介绍表冷器大小、翅片形式、铜管大小等的选择,其结构上的知识不做介绍。 我们公司换热器的命名方法: 换热器的中文名称加三个主参数,即:换热器 M*N*L ,M 表示换热器厚度方向铜管排数,N 表示换热器高度方向的铜管数,L 表示换热器有效长度(即换热铜管长度),如:换热器 4*20* 1500,表示4排换热器,高度方向有20根管,换热器铜管的有效长度为1500。换热器的其他构件相关尺寸都是以这三个基本参数为依据换算而来。 换热器的系列代号方法如下: 完整的换热器的表示方法如下: MK .HRQ3Z 换热器M ×N ×L (换热器系列部件图样代号及名称) MK .HRQ3Z 换热器8×24×2015 (换热器系列部件图样代号及名称) 表示换热管规格为φ16、总水管通径为DN65(3型管)、8排(M=8)换热管、每排管数 为24(N=24)、换热器迎风面长度或换热管有效长度为2015mm (L=2015)的左式换热器。 具体名称命名方式可参阅换热器命名 。 换热器的设计: 一、 基本参数的设计: M 一般尽量按客户要求选择,在客户没有要求的情况下,我们根据N 、L 的值,加上我们的经验公式(见后)进行计算。 N 、L 根据我们规划的段位尺寸,保证换热器在表冷段中便于安装,且有最大的换热面积和迎风面积,具体的段位尺寸见组合空调标准段位图。 二 、翅片和铜管的选择 目前我们公司有波纹片、开窗片、平片三种翅片形式。波纹片主要是与φ16铜管配套,开窗片、平片与φ9.52铜管配套。风机盘管主要采用φ9.52铜管套平片,空调箱按风量区 换热器基本代号,换热器汉语拼音缩写,用HRQ表示 空调末端产品基本代号,美的空调汉语拼音缩写,用MK表示MK ·HRQ 部件分隔符,用“·”表示 □换热管代号,φ16换热管缺省不表示,φ9.52用U表示 □换热器总水管代号,用1、2、3、4表示,分别代表通径 为DN40、DN50、DN65、DN80的总水管 □ 左、右式换热器区别代号,左式用Z表示、右式用Y表示。

空调机组使用标准操作规程完整

空调设备使用标准操作规程 1. 目的 建立空调机组设备使用标准操作规程,使设备的操作规范化,确保房间的温湿度达到恒温恒湿以及洁净度的要求。 2. 范围 适用于本公司JK-1、JK-2、JK-3空调机组设备的操作。 3. 职责 岗位班长、操作者对实施本规程负责。 4. 标准要求 4.1. 编制依据:《维克空调自控系统说明书》(包含模块化风冷式冷、热水机组,和组合式空调机组)、《BHD系列电机加湿器使用说明书》。 4.2. 设备描述及基本参数: 4.2.1. 用途:控制房间的温湿度达到恒温恒湿的要求;控制房间的洁净度达到恒定的洁净度要求。 4.2.2. 工作原理: a) 空气通过初效、中效、高效过滤器三层过滤,达到净化空气的目的。同时,整个系统处于密闭状态,确保达到既定的洁净度要求。控制过程是通过回风温度设定值来控制表冷水阀开启和电加热的开启,通过湿度设定值来控制加湿器的开启和关闭,达到恒温恒湿的目的。同时本系统可以非常直观的在触摸屏上监视到回风温湿度,机组各个段位工作状态以及风机的工作状态等等。

4.2.3. 设备组成: 新风段、初效段、表冷段、加热段、加湿段、送风段、中效段、均流段、回风段。 4.2.4. 净化空调机组操作前准备: a) 启动时先打开主控制柜电源,并查看电压是否正常。 b) 检查空调机组转换开关是否在远程位置。 c) 检查空调机组上的设备是否都正常供电,处在待机的工作状态。 d) 检查触摸屏上的报警画面,是否有设备报警,不能正常启动,及时处理。 e) 检查空调机组管道的手动阀门是否都处在正常位置。 f) 检查电气控制线路是否正常,水,气管道通畅。 g) 检查臭氧发生器开关是否关闭。 h) 检查水泵阀门是否关闭。 5 系统操作规程 5.1. 手动控制: 5.1.1 空调机组的手动操作 a) 启动过程先启动控制显示屏启动,查看参数是否符合生产要求(温湿度生产要求,见附表一)。若参数不符合生产要求,点击用户登录界面,按照所给权限,输入相应密码,进行参数设定界面进行修改。然后点击启动设备,注意的是机组启动过程中,需相隔2分钟方可启动下一台空调机组设备,避免设备启动瞬间负荷过大,引起超负荷断电的情况。 附表一:

相关文档
最新文档
