cd-08土钉墙喷锚支护监理细则

cd-08土钉墙喷锚支护监理细则
cd-08土钉墙喷锚支护监理细则

cd-08土钉墙喷锚支护监理细则

※※※※※※※※※工程

监理实施细则

(土钉墙喷锚支护监理细则)

编号:YCJ/CD-00 文件状态:

版号:CD /08

发放号码:

编制:

审核:批准:

发布:2003-08-26 实施:2003-09-26 云南城市建设监理有限公司发布

2004.07.20实施

校对:

目录

一.工程概况 (2)

二.编制依据 (2)

三.目标分解 (2)

四.土钉支护工程设计监理 (2)

五.施工监理 (7)

六.施工监测 (8)

七.审查竣工资料 (9)

八.涉及的规范和标准………………………………………………()

土钉墙喷锚支护监理细则

一、工程概况(按工程实际情况编写)

二、编制依据

1、工程《监理规划》。

2、监理合同、施工合同。

3、公司体系文件。

4、国家和地方现行相关法律法规和标准。

三、目标分解

四、土钉支护工程设计监理

1.审查设计内容及适用性。

①查阅工程地质勘察报告,确定是否可以采用土钉墙支护,土钉墙支护适宜于地下水位以上或经降水措施后的杂填土,普通粘土或非松散性的砂土,一般认为可用于N值在5以上的砂质土于N值在3以上的粘性土。

②设计内容应包括:a:土钉的平面和剖面尺寸及分段施工高度;b:土钉的布置方式和间距;c:土钉的直径、长度、倾角及在空间的方向;d:注浆配合比,注浆方式,浆体强度指标;e:土钉抗拔力验算;f:土钉体稳定性分析;g:变形预测和可靠性分析;和:坡顶防护措施及现场监测。

2.审查设计原则与构造指标

①土钉墙支护一般用于基坑在18m以内的边坡,斜面坡为700~900;

②土钉长度一般为开挖深度的0.5~1.2倍,其间距宜1~2m,土钉与水平面夹角宜为100~200;

③土钉必须和平面层有效地连接在一起,常设有承压板和加强筋。

④喷射混凝土面层厚度宜为80~200mm ,常用为100mm 。 ⑤喷射混凝土强度等级不宜低于C20;

⑥喷射混凝土面层中应配钢筋网,钢筋网采用Ⅰ级钢筋Ф6~Ф10mm ,间距150~300mm 。

⑦注浆材料宜用水泥净浆,强度不低于20Mpa 。 3.审查设计计算书

①应用条分法,对每个土体进行极限平衡分析,边坡失稳最小滑裂弧面安全系数

i

i

式中:

C i ——第i 条土滑动面上的粘聚力(kpa ) L i ——第i 条土条弧长(m ) W i ——第i 条土自重力(kN/m )

i α——第i 条弧线中点切线与水平线夹角;

i ?——第i 条土条滑动面上的摩擦角。

②土钉所受的土压力

T i =[(q+rH i )K ai -2C

ai K ]?S x ?S y

式中:

T i ——第i 个锚钉所受的土压力(kN ) q ——坡上超载(kN/m 2) R ——土的重度(kN/m 3) H i ——第i 个高度的土锚钉(m )

K ai ——tg 2(450-?1/2);第i 层q i 的系数; S x 及S y ——土钉水平及垂直间距(m ) C ——土的粘聚力(Kpa )

注:若有相应地质条件下的实际经验,此项可不作验算。

③土钉抗拔力应满足下式要求

T ui =πDL bi ιfi ≥1.25r 0T jk

式中

T ui ——第i 个土钉滑裂面外的抗拔力(kN ) D ——钻孔直径(m )

L bi ——第I 层锚钉伸入破裂面外稳定区长度(m )

ιfj =锚体砂浆与土体间各层土的粘结强度(kN/m 2),由试验资料确定,若无试验

资料可按表取标准值。

r 0——建筑基坑侧壁重要性系数。

④单根土钉受拉荷载标准值可按下式计算

T jk =ge ajk s xj s zj /cos α;

式中:g ——荷载折减系数,

=g tg

2

k

?β-[β?βtg tg

k 1

2

1-+]/tg 2

(450-2

α)

式中:β——土钉墙坡面与水平面的夹角。 e ajk ——第j 个土钉位置处的基本荷载标准值;

s xj 、s zj ——第j 根土钉与相邻土钉的平均水平、垂直间距;

α——第j 根土钉与水平面的夹角

?k ——土的内摩擦角标准值。

土钉锚固体与土体极限摩阻力标准值

⑤锚体稳定区有效长度

L bi =

t

i T T K +0

式中:

T i ——第I 层土钉所受土压力(kN )

T t ——试验拉拔力(kN/m ),T t =πD (ιj tg ?+c )

式中D ——钻孔直径

K 0——安全系数,一般用1.5 L bi ——第I 层稳定区内长度(m )

⑥土钉直径计算

KT max =Af ptk 则A =ptk

f kT m ax

A ——土钉有效截面积(mm 2); F ptk ——土钉抗拉强度标准值(N/mm 2) T max ——各层土中最大土压力。△ K ——安全系数(一般为1.5)

⑦土钉支护整体稳定性分析

土钉支护的内部整体稳定性分析是指边坡土体中可能出现的破坏面发生在支护内部并穿过全部或部分土钉,土钉墙应根据施工期间不同开挖深度及基坑底面以下可能滑动面采用圆弧滑动简单条分法按下式进行整体稳定性验算:

=n

i 1

C ik +L i S +S ∑=n i 1

(W i +q o b i )COS θi tg ?ik +∑=m

i 1

T nj

×[COS (αj -θj )+1/2Sin (αj -θj )tg ?ik ]-Sr k r o ∑

=n

i 1

(W i +q o b i )Sin θi ≥0

式中:n ——滑动体分条数 m ——滑动体内土钉数

r k ——整体滑动分项系数,可取1.3 r o ——基坑侧壁重要性系数

w i ——第i 分条土重,滑裂面位于粘性土或粉土中时,按上覆土层的饱和土重度计算;

滑裂面位于砂土或碎石类土中时,按上覆土层的浮重度计算;

b i ——第i 分条宽度

c ik ——第i 分条滑裂面处土体固结不排水(快)剪粘聚力标准值

?ik ——第i 分条滑裂面处土体固结不排水(快)剪内磨擦角标准值

θi ——第i 分条滑裂面处中点切线与水平面夹角

αj ——土钉与水平面之间的夹角

L i ——第i 分条滑裂面处弧长

S ——计算滑动体单元厚度

T nj ——第j 根土钉在圆弧滑裂面处锚固体与土体的极限抗拉力,可按下式计算确定:

T nj =πd nj

∑τf j

L

ni

式中:L ni ——第j 根土钉在圆弧滑裂面外穿越第i 层稳定土体内的长度

τfj ——土钉锚固体与土体极限摩阻力。

q o ——基坑周边其它荷载。

⑧密集的土钉组成的复合土体,可将其视为重力式挡土墙,因此除内部安全稳定外,尚须验算:抗滑动稳定及抗倾覆稳定。

a.土钉墙的抗滑动稳定计算

KH =

Eax

Fi

式中:

KH ——抗滑动稳定安全系数 Eax ——墙后主动土压力(KN )

Fi ——假设墙底断面上产生的抗滑合力(KN ) b.抗倾覆稳定性验算

K Q =Q W

M M

式中:

W M ——抗倾覆力矩W M =(W+qB )

?B/2?Sx W ——墙土的重量(γHB ),B 为挡土墙厚度。 S x ——土钉水平距(m )。

Q M 为倾覆力矩,则Q M =∑3/.H Ti K Q ——安全系数。

五、施工监理:

1.土钉施工工艺流程:按设计要求开挖工作面,修正边坡——喷射第一层混凝

土——安设土钉(钻孔、插筋、注浆垫板等)——绑扎钢筋网,留搭接筋,喷射第二层混凝土——开挖第二层土方,如此循环。

2.喷射混凝土面层

①作业前要对机械设备、风、水管路和电线进行检查及试运转,清理受喷面,埋设好控制喷射混凝土厚度的标志。

②喷射时,喷头与喷面应垂直,宜保持0.6~1.0m的距离。喷射手要控制好水灰比,保持混凝土表明平整,呈湿润光泽,无干斑或滑移流淌现象。

③喷射混凝土终凝2h后,要撒水养护,根据气温条件,一般养护3~7d。

④钢筋网宜在喷射一层混凝土后铺设,钢筋与坡面的间隙宜大于20mm。

⑤上下层钢筋网要搭接,长度为25倍钢筋直径。

⑥钢筋网与土钉锚固装置要连接牢固,喷射混凝土时钢筋不得晃动。

3.土钉施工

①按设计图的纵向,横向尺寸及与水平面夹角进行钻孔施工。

②注浆材料用水泥浆或水泥砂浆,水灰比宜为0.4~0.5。

③注浆管插到距孔底250~300mm,为保证注浆饱满,在孔口设止浆塞,注浆压为1~2Mpa,充盈系数必须大于1。

④钻孔后应进行清孔检查,对孔中出现的局部渗水塌孔或掉落松土应立即处理,成孔后应及时安设土钉并注浆。

⑤用于注浆的砂浆强度用70×70×70(mm)立方试件经标准养护后测定,每批至少留取3组(每组3块)试件,给出3天和28天强度。

⑥土钉成孔过程中应做好孔记录,按土钉编号逐一记载取出的土体特征,成孔质量,事故处理等。应将取出的土体与初步设计时就认定的加以对比,有偏差时应及时修改土钉设计参数。

⑦喷射混凝土强度可用边长100立方试块进行测定,制作试块时应将试模底面紧贴边壁,从侧向喷入混凝土,每批至少留取3组(每组3块)试件。

六、施工监测

1.土钉支护的施工监测至少应包括下列内容:

①支护位移的量测;

②地表开裂状态(位置、裂宽)的观察;

③附近建筑物和重要管线等设施的变形测量和裂缝观察;

④基坑渗漏水和基坑内外的地下水位变化。在支护施工阶段,每天监测不少于1~2次;在完成基坑开挖、变形趋于稳定的情况下可适当减少监测次数。施工监测过程应持续至整个基坑回填结束、支护退出工作为止。

2.对支护位移的量测至少应有基坑边壁顶部的水平位移与垂直沉降,测点位置应选在变形最大或局部地质条件最为不利的地段,测点总数不宜小于3个,测点间距不宜大于30m。当基坑附近有重要建筑物等设施时,也应在相应位置设置测点。宜用精密水准仪和精密经纬仪。必要时还可用测斜仪量测支护土体的水平位移,用收敛计监测位移的稳定过程等。

3.应特别加强雨天和雨后的监测,以及对各种可能危机支护安全的水害来源(如场地周围生产、生活排水、上下水道、储水池罐、化粪池、渗漏水,人工井点降水的排水,因开挖后土体变形造成管道漏水等)进行仔细观察。

4.在施工开挖过程中,基坑顶部的侧向位移与当时的开挖深度之比如超过3‰~5‰。(一般粘性土中)时,应密切加强观察、分析原因并及时对支护采取加固措施,必要时增用其它支护方法。

七、审查竣工资料

1.各种原材料的出厂合格证及材料试验报告;

2.工程开挖记录;

3.钻孔记录(钻孔尺寸、误差、孔壁质量、以及钻取土样特征等);

4.注浆记录以及浆体的试件强度试验报告等;

5.喷混凝土记录(面层厚度检测数据,混凝土试件强度试验报告等);

6.设计变更报告及重大问题处理文件,反馈设计图;

7.土钉抗拔测试报告;

8.支护位移、沉降及周围地表、地物等各项监测内容的量测记录与观察报告;

9.在支护竣工后的规定使用期限内,支护施工单位应继续对支护的变形进行监测。

八、涉及的规范和标准

1.建筑工程施工验收统一标准(GB50300-2001)2.建筑基坑支护技术规程(JGJ120-99)

3.锚杆装饰装修工程质量验收规范。

边坡喷锚监理实施细则

观山湖区现代制造产业园六号路道路工程边坡喷锚监理实施细则 编制: 审核: 贵州众益建设监理咨询有限公司 二O一五年十一月 目录 一、工程概况 二、监理依据

三、监理控制要点 (一)事前控制要点 (二)事中控制要点 (三)事后控制要点 一、工程概况: 工程名称:观山湖区现代制造产业园六号路道路工程工程地址:观山湖金华物流园

建设单位:贵阳观泰产业建设投资发展有限公司 设计单位:贵阳建筑勘察设计有限公司 监理单位:贵州众益建设监理咨询有限公司 承包单位:贵州建工集团第六建筑工程有限公司 拟建观山湖区现代制造产业园六号刘道路工程位于贵阳市观山湖区金华镇,宾阳大道延伸段以北,贵黄高速以南,道路工程按设计标高(1286.174—1290.904m)开挖后,在k0+600- k0+700段左侧形成高度为3.0—27.20m的人工切方边坡,为岩石切向边坡,坡顶为自然山体,坡脚为拟建道路,破坏后果很严重,边坡安全等级为一级,为永久边坡。 二、监理依据 1、委托监理合同; 2、施工合同; 3、国家标准《地基与基础工程施工及验收规范GBJ202-83》; 4、国家标准《锚杆喷射混凝土技术规范GBJ86-53》; 5、行业规范《喷射混凝土施工技术规范YBJ226-91》: 6、行业标准《土层锚杆设计与施工规范CECS22-90》 7、《建筑地基基础施工及验收规范DBJ50-125-2011》 8、设计图纸文件 三、监理控制要点

(一)事前控制 1、图纸会审要求 图纸会审时应明确该工程的整体稳定性分析、面层设计、坡面设计与构造规定,锚杆抗拔承载力计算。 2、施工组织设计要求 应包括以下内容: 工程概况,水文地质及边坡环境情况; 喷锚工程平面图,剖面图 ①限制作业条件,环境安全规划及措施等; ②材料设备的要求及进场计划; ③施工工序、工艺控制; ④质量保证措施; ⑤施工安全保护措施; ⑥进度计划等; (1)大开挖措施,并考虑局部可能需要换土。 3、施工单位人员、资质审查。 (2)事中控制 应监控施工单位按照下列规定和程序施工。 1、喷锚工程施工前应作好下列准备; (1)确定基坑开挖线、轴线定位线、水准基点、变形观测点等,并妥善保护。

框架剪力墙结构-混凝土工程监理实施细则

X X·X X X X标段工程 混凝土工程监理 实施细则 重庆XX建设工程监理咨询有限公司 XX·XX监理部 二0一0年二月 XX·XXXX标段工程 混 凝 土 工 程 监 理 实 施 细 则 编制人: 审核人: 重庆XX建设工程监理咨询有限公司

XX·XX监理部二0一0年二月

混凝土工程监理实施细则 一、工程概况: 工程名称:XX·XXXX标段 建设地点:重庆市北部新区经开园区金渝大道81号 建设单位:重庆润江置业有限公司 勘探单位:重庆南江地质工程勘察院 设计单位:中国机械工业第三设计研究院 监理单位:重庆XX建设工程监理咨询有限公司 施工单位:重庆建工第三建设有限责任公司 总建筑面积:64680.9㎡,其中: 58#楼15290.97 m2、高99.30 m; 59#楼15919.36 m2、高99.30m; 67#楼13820.39 m2、高99.30 m; 68#楼13820.39 m2、高99.30 m; 地下车库面积约6541㎡,建筑高度为4.2m。 建设工期:17个月 结构类型:框架剪力墙结构 设计使用年限:50年 结构安全等级:一级 工程类别:一类 结构抗震等级:抗震设防烈度为6度(剪力墙为三级) 建筑物耐火等级:一级 基础持力层选用中风化泥岩。 二、编制依据 1、《建设工程施工质量验收统一标准》(GB50300-2001); 2、《混凝土结构工程施工质量验收规范》(GB50204-2002); 3、《建设工程监理规范》(GB50319-2000); 4、《混凝土泵送施工技术规程》(JGJ/T10-95) 5、《普通混凝土配合比设计规程》(JTJ55-2000) 6、本项目的设计图纸 7、承包单位编制施工组织设计和混凝土施工方案; 8、已审批的本项目监理规划。 三、混凝土工程监理工作流程 混凝土工程监理工作流程框图:

地下连续墙监理实施细则

一、编制说明 南京市纬三路过江通道工程北岸工作井及明挖段(S线工区)地下连续墙即将开始施工,根据本工程地下连续墙的特点,总监办编制本监理实施细则,以指导施工全过程的监理工作。 1.1本细则涉及工程范围: 北岸工作井及明挖段(S线工区)地下连续墙 1.2编制依据: 1、监理合同 2、业主与第三方签订的正式合同、协议及附件 3、施工合同、设计图纸及说明 4、合同指定使用的标准图纸、技术规范、工程质量检验评定标准、试验规程等 5、国家、交通部、江苏省、南京市政府颁发的相关法律法规 6、业主发布的有关工程管理文件 7、江苏省南京市纬三路过江通道工程(JL-2标段)监理计划 8、经批准的北岸工作井及明挖段(S线工区)地下连续墙施工方案 二、工程概况 2.1工程内容简述 南京市纬三路过江通道工程北岸工作井及明挖段(S线工区)位于南京浦口区,沿南北向布置,南与纬三路长江盾构隧道北端相接,北与明挖段N线工区相接。 北岸工作井及明挖段(S线工区)设计起始里程为SDK3+355~SDK3+553,全长198米。外包总长度448.36米,最宽处为47.32米,基坑开挖最大深度为 26.35米。北岸工作井及明挖段(S线工区)围护结构采用地下连续墙形式,地 连墙总方量为13033.7立方米。地下连续墙设计顶面标高为+4.700米,地墙具体埋深、厚度如下表:单位(m) 节段编号起始桩号基坑宽度基坑深度地墙深度地墙厚度地墙幅数JD16 SDK3+355~SDK3+380 27.7~28.6 13.1~14.1 27 0.8 15 JD17 SDK3+380~SDK3+405 28.6~29.4 14.1~15.1 29 0.8 10 JD18 SDK3+405~SDK3+430 29.4~34.6 15.1~16.2 31 0.8 10 JD19 SDK3+430~SDK3+456 34.6~35.3 16.2~17.4 33 1.0 10

土方开挖及基坑支护工程安全监理实施细则

土方开挖及基坑支护工程安全监理实施细则 集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-

土方开挖及基坑支护工程安全监理实施细则1、土方开挖及基坑支护安全专项施工方案审核 (1)土方开挖施工方案审核 开挖深度≥5m的基坑、须经专家组论证,施工单位应根据专家论证意见,以及已有的工程地质、水文地质、周围环境资料以及根据支护结构设计、降排水的要求确定开挖方案;方案内容应符合有关规程及强制性标准(施工安全篇)有关条文的要求 土方开挖方案中的安全技术措施审核主要有如下方面:降排水及避免基坑漏水、渗水措施;根据设计确定边坡放坡坡度及控制(预防)坍塌的安全措施;临边防护及坑边荷载要求;上下通道的设置;施工运输道路的布置;机械化联合作业时的安全措施;土方开挖变形监测措施;施工人员安全防护措施等。 (2)基坑支护施工方案审核 基坑支护是基坑施工的重要组成部分。当基坑深度超过5m(含5m)时,须经专家组论证,施工单位应在专家论证意见及专项支护设计的基础上完善基坑支护施工方案。在向监理提交施工方案时,应将专家论证意见

及专项支护设计资料附于其后。综合考虑工程地质与水文地质条件、基础类型、基坑开挖深度、降排水条件、周边环境对基坑侧壁位移的要求、基坑周边荷载、施工季节、支护结构使用期限等因素做到因地制宜因时制宜。 方案中的安全技术措施审核主要有如下方面:坑壁支护方法及控制坍塌的安全措施;基坑周边环境及防护措施;基坑临边防护及坑边载荷安全要求;上下通道设置;排水措施;支护变形监测措施。施工作业人员安全防护措施等 2、土方开挖及基坑支护监理现场安全检查内容: 严格执行施工组织设计和安全技术措施,不得擅自修改。现场施工区域应有安全标志和围护设施。危险处,夜间应设红色标志灯。基坑周边必须设置防护栏杆,栏杆应由上下两道横杆及栏杆柱组成,上杆离地高度为1.0—1.2m,下杆离地高度为0.5—0.6m;横杆长度大于2m时,必须加设栏杆柱;防护栏杆必须自上而下用安全立网封闭。边坡坡度应严格按设计要求进行放坡。软土基坑必须分层均衡开挖,层高不宜超过1m;作业中应由上而下分层开挖,遵循先放坡,先支护,后开挖的原则。机械挖土作业时,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。严禁采用挖空底脚的方法进行土方施工。当采用机械挖土时,机械旋转半径内不得有人;当采用人工挖土时,人与人之间的操作间距不得

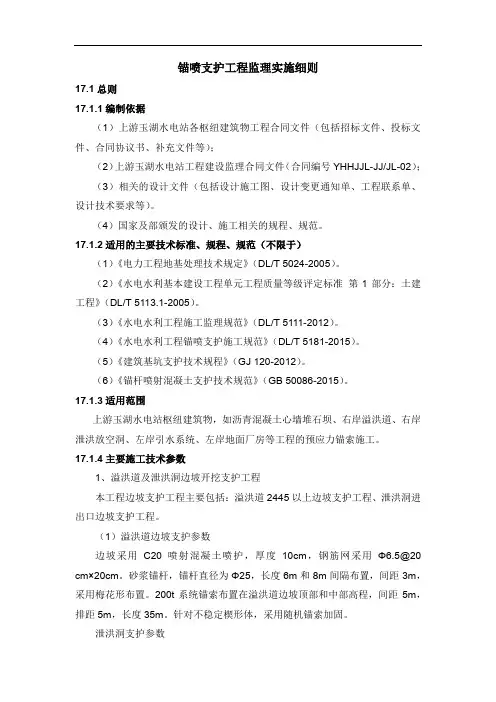

边坡锚喷支护工程监理实施细则

北京华源拉西瓦监理部 左岸缆机平台锚喷支护工程监理实施细则 北京华源水利水电工程咨询公司 拉西瓦水电站工程项目监理部 二○○三年十月

批准:审核:编制:

目录 1、总则 (4) 2、开工许可证的申请程序 (4) 3、施工过程监理 (5) 4、施工质量控制 (7) 5、其他 (11)

边坡锚喷支护工程监理实施细则 1、总则 1.1本细则依据GBJ 86—85《锚杆喷射混凝土支护技术规范》、SL 46—94《水工预应力锚固施工规范》和《高边坡岩体加固1000KN级预应力锚索施工技术要求》和设计文件以及其他有关工程技术规程规范、施工合同编制。 1.2本细则适用于左岸缆机平台、进料线平台边坡锚喷支护,左岸一期清坡边坡锚喷支护工程项目。 2、开工许可证的申请程序 2.1锚喷支护开工21d前,施工单位应按照合同技术规范,设计文件(包括施工图纸、设计通知、技术要求)及施工规程规范和单元工程质量评定标准,结合施工水平编制锚喷支护工程施工措施计划报送监理工程师审批。施工措施计划主要包括以下内容。 (1)工程概况(包括申报开工部位,设计工程量,支护平、剖面图,以及施工布置与工序流程图)。 (2)施工程序(包括排水孔、锚杆、锚索、喷混凝土等各作业工序)。 (3)施工进度(包括支护工程量、进度安排、循环作业时间及分月支护强度)。 (4)原材料品质(包括钢材、钢绞线、排水管、砂石骨料、水泥与外加剂)。 (5)混凝土生产(包括级配、配合比、拌和及外加剂品种与参量)。 (6)施工作业方法(包括钻孔、吹孔、排水管安装,锚杆锚索制作、注(灌)浆、安装、垫座及锚头混凝土浇筑、锚索张拉、混凝土运输、供风、喷射、厚度控制、养护)。 (7)施工设备配置与技术工种组织。 (8)质量控制和安全措施。 2.2锚喷支护工程使用的原材料(包括水泥、钢材、砂石骨料、外加剂)均应有材质证明、产品合格证、试验报告和使用说明,并按工程承建合同文件或施工规范、

剪力墙结构大模板普通混凝土监理实施细则

0218 剪力墙结构大模板普通混凝土监理实 施细则 依据标准: 建筑工程施工质量验收统一标准》 钢筋混凝土结构工程施工质量验收规范》 高层建筑混凝土技术规程》 JGJ3 -2002 普通混凝土配合比设计规程》 JGJ55 砌筑砂浆配合比设计规程》 JGJ98 普通混凝土用砂质量标准及检验方法》 JGJ52 普通混凝土用碎石和卵石质量标准及检验方法》 GJ53 - 92 本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。 2、施工准备 2.1 材料要求及主要机具: 2.1.1水泥:用32.5?42.5号普通硅酸盐水泥或矿渣硅酸盐水泥。当使用矿渣硅酸盐水泥时, 应视具体情况 采取早强措施,确保墙体拆模及扣板强度。 2.1.2砂:粗砂或中砂,当混凝土为 C30以下时,含泥量不大于 5%。混凝土等于及高于 C30 时,含泥量不大于 3%。 2.1.3石子:卵石或碎石,粒径 0.5? 3.2cm ,当混凝土为 C30以下时,含泥量不大于 2%混 凝土等于及高于 C30时,含泥量不大于 1% 2.1.4 水:不含杂质的洁净水。 2.1.5 外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。 2.1.6 主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频) 、铁锹、铁盘、 木抹子、小 平锹、水勺、水桶、胶皮水管等。 2.2 作业条件: 2.2.1 办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。核实墙内预埋件、预 留孔洞、水电预 埋管线、盒(槽)的位置、数量及固定情况。 2.2.2 检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否 牢固。 GB50300-2001 GB50204-2002 - 2000 - 2000 - 92 《混凝土外加剂应用技术规范》 1、范围 GBJ119 - 88

地下连续墙工程监理细则

中山大学肿瘤防治中心二期工程-地下放疗中心地下连续墙工程监理细则 编制人:编制日期: 审核:审核日期: 批准:批准日期: 广州珠江工程建设监理公司

中山大学肿瘤防治中心二期工程 项目监理部

目录 一工程概况、、、、、、、、、、、、、、、、、、3 二编写监理细则的依据、、、、、、、、3 三地下连续墙的监理方法:、、、、、4四地下连续墙的见证试验、、、、、、12 五地下连续墙的监理验收、、、、、、12

地下连续墙工程监理细则 一、工程概况 中山大学肿瘤防治中心,总用地面积22834平方米,位于东风东路北侧,先烈南路南侧,执信路西侧,周围均为城市规划路,地形东宽西窄,呈不规则三角形岛状块。本期拟建的地下放疗中心,总建筑面积为8942平方米(其中地上为1686平方米,地下为7256平方米),建筑基底面积为600平方米,建筑层数为地上4层,地下2层,建筑高度为19.6米。本拟建工程的结构形式为框架结构,抗震设防类别丙类,抗震设防裂度为七度,结构安全等级为二级,建筑耐火等级为一级,地下室及屋面防水为一级。合同工期为405个日历天。 地下连续墙平面呈“刀”形,周长264米,分A、B、C三种类型。其特点如下: 1、地下连续墙采用C30混凝土,抗渗等级为P8,坍落度为18~22cm。 2、墙厚为800mm,每槽段长约5.0m左右,可根据现场实际情况对其每槽段长适当调整。 3、墙体标高为-0.6m,(以场地±起算)。 4、槽段之间采用“工”字钢相接。 5、连续墙压顶梁规格为800*600mm。 二、编写监理细则的依据 (1)有关的国家、行业和地方的技术标准: (a)国家标准《建筑地基基础工程施工质量验收规范》GB50202-2002

基坑边坡支护桩监理实施细则

基坑边坡支护桩监理实施细则 1、工程概况: 山东嘉汇环球广场工程地下两层,在基坑东边坡住宅楼及北侧明星池位置采用锚拉支护桩支护,支护桩长度为13.0米(—1.5米---—14.5米),支护桩直径为800毫米,支护桩间距为1.2米,对于明星池凸出厕所间及东、西外墙各出1.5米位置支护桩间距加密为1.0米,砼设计强度为C30。基坑较深,场地狭窄,基坑侧壁安全等级为一级。 2、控制依据: 2、1《嘉汇房地产开发有限公司综合楼岩土工程勘察报告》 2、2《山东嘉汇。环球广场基坑支护工程设计施工图》 2、3《建筑基坑支护技术规程》(JGJ120----99) 2、4批准的施工方案 3、控制要点: 3、1方案审查 3、2测量放线复核 3、3材料控制 3、4钻进过程控制及检查钻进记录 3、5砼灌注过程控制 3、6钢筋笼绑扎、焊接、成型后的过程控制 3、7安全技术控制 4、控制方法:

4、1机械钻孔施工前,必须对施工单位呈报的施工方案予以审查。重点对施工机械的配置、操作人员上岗资格、成孔后的沉渣控制、砼灌注过程的施工方法进行审查。、 4、2依据建设单位提供的基准线、水平点和桩位平面图,测放桩位并妥善保护。桩机就位后,进行复核检查,检查钻机水平、垂直及就位稳定性。轴线和垂直轴线方向均不宜超过50mm,垂直度偏差不宜大于0.5%。 4、3材料控制: 4、3、1钢材: (A)钢材进场前,应检查施工单位呈报的进场钢筋的合格证等,不符合要求的不允许进场。 (B)钢材进场后,监理工程师到现场监督施工单位按规范规定要求分批、分规格取样,取样过程和方法符合规范要求时,予以封样送检。(C)检验进场抽样试验报告,对合格的予以签认,否则,责令其 不合格的钢材进行退场处理。 4、3、2砼: 本工程支护桩采用C30商品砼。混凝土进场后,在监理单位有关人员的监督下,对每车混凝土塌落度进行检测,对不能满足施工要求的混凝土,不准使用;每根桩留取试块至少一组,进行水下养护,按规定时间送检。 4、4钢筋笼绑扎及成型后的过程: 4、4、1钢筋焊接人员应有焊工上岗证,焊接前应进行试焊,并经监

钢筋工程监理细则

GD220206□□ 馆)A配套公建及商业楼工程(自编号月上小洲工程钢筋工程监理细则 编写: (总监等编写人员签名) 审批: (企业技术负责人签名) 广州高大上工程顾问有限公司 配套公建及商业楼工程(自编号月上小洲工程A馆) 二零一五年十二月三日

目录 一、工程简况 (2) 二、编制依据 (2) 三、监理的范围及目标 (2) 四、监理工作流程 (3) 五、监理工作要点 (4) 六、监理工作方法及措 施 (16)

一、工程简况 工程名称:配套公建及商业楼工程(自编号月上小洲工程A馆) 建设单位:广州市永发展集团公司 设计单位:深圳广深建筑设计研究有限公司 监理单位:广州高大上工程顾问有限公司 施工单位:汕头市建安有限公司 勘察单位:广州地质工程勘察研究院 该工程建筑1栋商业楼,总用地面积为53742.2平方M,地上5层,131072.28平方M;地下2层,75039.32平方M,基础深度6~9M,建筑高度最大为20.7M,建筑工程等级Ⅱ级,抗震设计烈度7度,设计使用年限50年,结构形式采用钢筋混凝土框架-剪力墙结构。 二、编制依据 2.1本工程工程已批准的监理规划 2.2本工程工程已批准的施工组织设计及专项施工方案 2.3本工程结构及建筑设计图纸 2.4本工程委托监理合同 2.5有关设计文件、设计变更及图纸会审意见 2.6规范、规程: 2.6.1《建设工程监理规范》GB50319--2013 2.6.2《建筑工程施工质量验收统一标准》GB50300--2013 2.6.3《工程建设标准强制性条文》房屋建设部分(2013版) 2.6.4《混凝土结构工程施工验收规范》GB50204-2002 2.6.5《钢筋焊接及验收规程》JGJ18-2012 2.6.6《钢筋机械连接通用技术规程》JGJ107-2010 三、监理的范围及目标 广州高新工程顾问有限公司受业主广州市白云区石井沙凤经济发展公司的委托,对配套公建及商业楼工程(自编号金沙洲商业工程A馆)整个工程的质量、进度、投资、合同、信息、安全等进行全过程的监督和管理。在工程结构. 施工阶段,我工程监理部将根据监理工作的依据和质量标准,严格控制地下结构及地上主体结构钢筋工程的施工质量,督促安全施工,使得钢筋工程的质量达到设计和施工规范的要求,如期完成工期目标、质量目标和投资目标。 四、监理工作流程

地下连续墙监理细则(附表)

地下连续墙工程 监 理 实 施 细 则 编制人: 批准人: 批准时间: 上海市监理项目部

目录 1、专业工程概况和特点 2、执行标准、法规 3、监理工作的流程 4、监理工作的控制要点及目标值 5、监理工作的方法和措施 6、监理旁站内容方法和要求 7、地下连续墙监理检查记录表式

1、工程概况及专业工程特点 整体工程概况: 工程名称:工程 建设单位:有限公司 设计单位:华东建筑设计研究院有限公司 监理单位、;咨询有限公司 施工单位:上海有限公司(总包)、上海市公司 本工程为路发广场工程,位于路北侧,路南侧 用地接近方形,东西长约136米,南北长约120米,建筑总建筑面积约118075平方米。地上建筑面积约62023平方米,地下建筑面积约56052平方米。 本工程主要施工内容为:1000厚地墙及其槽壁加固、工程桩(含试桩)及立柱桩、围护桩及其止水帷幕、三轴搅拌桩地基加固、高压旋喷加固、土方开挖、混凝土支撑及钢支撑、栈桥、降水。 地墙工程概况: 本工程基坑维护结构采用地下连续墙维护,外侧地下连续墙总延长约为473m,内部隔断地下连续墙总延长约为67m,地墙厚度均为1000m,分为A、B、C、D、E、F、G、H、J、K十种槽段类型,其中B、C、D、F、G、H、J型槽段之间采用十字钢板刚性接头,共50幅;A、E、K型槽段之间采用圆形锁口管柔性接头,共45幅。外围地下连续墙厚1000、槽深52m;一、二、三区分隔墙情况为:三区与一区、二区分隔墙采用地下连续墙,墙厚1000、深41.45m(深坑区域42.45m)。 每幅地下连续墙中设置二根墙趾注浆管,插入墙底0.2m—0.5m,墙身混凝土达到设计强度的70%后注浆,注浆压力必须大于注浆深度处土压力。每根注浆管的水泥用量为2.0t。

2021年边坡支护安全监理实施细则

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 2021年边坡支护安全监理实施 细则 Safety management is an important part of production management. Safety and production are in the implementation process

2021年边坡支护安全监理实施细则 1.工程概述 1.1.工程概况 北京市丰台区生活垃圾循环经济园渗沥液处理厂位于丰台区宛平办事处北天堂村东侧生活垃圾循环经济园区,总占地面积为15698.6m2。建成后的处理厂日处理渗沥液600吨,处理达标的水基本可供场区绿化、降尘、冲涮等用水。为提高经济园区的渗沥液处理水平和排放标准和控制垃圾渗沥液的二次污染发挥重要作用。主要设施包含调节池、厌氧反应器、生化池、综合处理车间一、综合处理车间二、污泥池、综合池等。 1.2.基坑概况 新建调节池位于丰台区生活垃圾循环经济园渗沥液厂南侧,新建调节池施工时需先将现况旧调节池拆除,调节池南侧地面标高51.20,新建调节池基底标高45.00,该结构外边线距分解处理车间

引桥结构北侧6.6m,距规划红线仅为3.6m,距旧调节池侧墙0.6m,旧调节池为钢筋混凝土结构,结构高度4.3m。旧调节池外侧0.8m处为旧调节池施工时基坑支护喷混,喷混厚度约10cm。该护坡开挖深度6.2m。 新建调节池南侧为分解车间引桥,该处引桥为框剪结构,基础为Φ600钻孔灌入桩。引桥上为进出分解车间的垃圾车,行车密度较高。新建调节池南侧道路已经封闭,无车辆行驶。 1.3.地质条件 该处地层为上层0.6m范围为杂填土,其余开挖部分均为砂质粉土。砂质粉土的摩擦角φ=25°,土的内聚力c=20kpa。开挖基坑处无地下水。 2.安全监理工作依据 1、本工程建设监理委托合同; 2、监理规划、安全监理方案、细则中所涉及的相关内容; 3、国家颁布的各项安全技术规范和强制性标准; 4、国家安全生产方针,各级政府安全生产法规;

框架剪力墙结构——安装工程监理细则

X X·X X二标段工程 安装工程监理 实施细则 重庆XX工程监理咨询有限公司 XX·上城监理部 二0一0年二月

XX·XX二标段工程 安 装 工 程 监 理 实 施 细 则 编制人:

审核人: 重庆XX工程监理咨询有限公司XX·上城监理部 二0一0年二月

安装工程监理实施细则 一、工程概况: 工程名称: 建设地点: 建设单位: 勘探单位: 设计单位: 监理单位: 施工单位: 总建筑面积:㎡,其中: 地下车库面积约6541㎡,建筑高度为4.2m。 建设工期:个月 结构类型:框架剪力墙结构 设计使用年限:50年 结构安全等级:一级 工程类别:一类 结构抗震等级:抗震设防烈度为6度(剪力墙为三级) 建筑物耐火等级:一级 基础持力层选用中风化泥岩。 二、编制依据: 1.经业主批准的《监理规划》和经监理、业主审定的《施工组织设计》; 2.主要技术标准:《现行建筑安装工程施工及验收规范》、《建筑 物防雷设计规范》、《给排水工程验收规范》以及《电气安装工程验收规范》; 3.设计图纸、设计交底纪要等有关设计文件; 三、基本要求 因本工程土建工程量大,主体结构施工周期长,土建开始施工,安装就要派人配合施工,完成预留预埋部分的安装项目。为以后安装工作的开展提供条件。监理要根据土建的月形象进度,协调好安装单位的月作业计

划,配合工程的施工措施保证预埋的管线、箱盒等的位置准确,不遗漏、不堵塞,几何尺寸符合图纸的要求,能保证后续安装工程的连续施工。 当进入安装工作全面展开的阶段以后,因工程涉及到的安装单位较多,各个工种的工作面出现交叉的情况较多,监理单位应随时协调各单位的工作,处理好各方的关系,保证工作的顺利开展。 四、监理范围: (一)预留预埋部分 1、建筑电气分部工程。 1)在主体结构内防雷接地工程。 (避雷网带,引下线,接地极,测试卡安装,接地板等)。 2)电力电缆进户处洞孔预留。 3)墙面上嵌入式箱体安装处的洞孔预留。 2、给水、排水分部工程。 1)室内外给排水管道在进户处的套管预留; 2)室内给排水管道穿越楼地面、墙处的套管预留 3)水池进出口处套管预留; 4)水泵基础地脚螺栓孔洞预埋。 3、电梯安装分部工程: 1)电梯厅门洞预留; 2)梯层的指示盒,召唤盒预埋; 3)曳引装置地脚螺栓预埋; 4)电缆进线预留孔洞及轨道、基础接地线的预留。 4.弱电系统分部工程 1)电话、电视电缆进户处预留套管; 5.消防系统: 1)消防管道穿越楼板、水池墙壁时的套管预留; 2)暗装消防箱的孔洞预留; (二)安装工作展开部分: 1.建筑电气部分: 1)走道事故通道照明安装部分; 2)强电井内电缆(母线)安装部分; 3)各动力线缆安装部分(电梯电缆、正压送风机电缆、水泵电缆等); 4)各种箱、盘、柜安装部分; 5)电缆桥架或线槽安装部分。 2.给排水部分: 1)室外给排水管道安装部分(含检查井砌筑);

危险性较大工程监理实施细则

监理实施细则 工程名称:_________ 戎家2#地块项目________ 专业:危险性较大工程安全监理实施细则 编制(专业监理工程师):_____________ 日期:___________ 审核(总监理工程师):_______________ 日期:___________ 浙江江南工程建设监理有限公司 戎家2#地块项目监理部 2013年12月1日

危险性较大工程安全监理细则 工程简介 项目名称:戎家2#地块工程 建设地点:宁波市江东区,姚隘路北侧、宁徐路以西、徐戎路以东 建设单位:宁波万江置业有限公司 勘察单位:宁波宁大地基处理技术有限公司 设计单位:宁波市城建设计研究院有限公司 监理单位:浙江江南工程管理股份有限公司 施工单位:中天建设集团有限公司(一标)、浙江欣捷建设有限公司(二标) 工程规模:该工程总用地面积66833平方米,总建筑面积176216平方米,其中地上面积133665.6平方米,地下室建筑面积42434.4平方米,商业楼为低层建筑,1#?5#、7#、8#、10#为18层或18层以下住宅,6#、9#为21层、23层 工程类型和特点:该工程为住宅工程,其中住宅为剪力墙结构,商业为框架结构,地下室为无梁楼盖、局部框架结构 一、土方开挖及基坑支护工程安全监理细则 1、土方开挖及基坑支护安全专项施工方案审核 ■ 土方开挖施工方案审核 开挖深度》5m的基坑(宁波市要求》4m的基坑)、须经专家组论证,施工单位应根据专家论证意见,以及已有的工程地质、水文地质、周围环境资料以及根据支护结构设计、降排水的要求,确定开挖方案;方案内容应符合有关规程及强制性标准(施工安全篇)有关条文的要求。 土方开挖方案中的安全技术措施审核主要有如下方面: ①降排水及避免基坑漏水、渗水措施; ②根据设计确定边坡放坡坡度及控制(预防)坍塌的安全措施; ③临边防护及坑边荷载要求; ④上下通道的设置; ⑤施工运输道路的布置; ⑥机械化联合作业时的安全措施; ⑦土方开挖变形监测措施; ⑧施工人员安全防护措施等。

建筑边坡支护工程监理实施细则正式版

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.建筑边坡支护工程监理实 施细则正式版

建筑边坡支护工程监理实施细则正式 版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培 养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用, 也可根据实际需要修订后使用。 一、工程概况 本工程地下室为长方形,长约255.6米,西侧宽约为8.8米,东侧宽约为23.2米。建筑设计±0.00为黄海高程17.5m,地下室底板顶标高-6.4m(相对标高),地面高程16.6 -17.2m。开挖最大深度为 7.00m,承台处加深0.6-1.0m,承台处最大开挖深度为8.00m。 基坑开挖范围内勘察期间测得场地地下水标高大致为9.5-11m,基坑底土层主要为砾砂,局部揭露厚度达3.8m,该层地下水渗透性很强,且在地下水渗透作用下可

能形成流沙,严重时可能造成塌方、基坑失稳等,因此需对地下水进行处理。 基坑安全等级为二级。基坑支护为临时性工程,设计使用时间为12个月。该工程深度大于5m,属于超过一定规模的危险性较大的分部分项工程,施工单位应组织专家对施工方案进行论证。 二、编制依据 1、《建筑地基基础工程施工质量验收规范》GB50202-2002 2、《建筑与市政降水工程技术规范》JGJ/T111-98 3、《建筑基坑支护技术规程》JGJ120-99 4、《锚杆喷射砼支护技术规范》

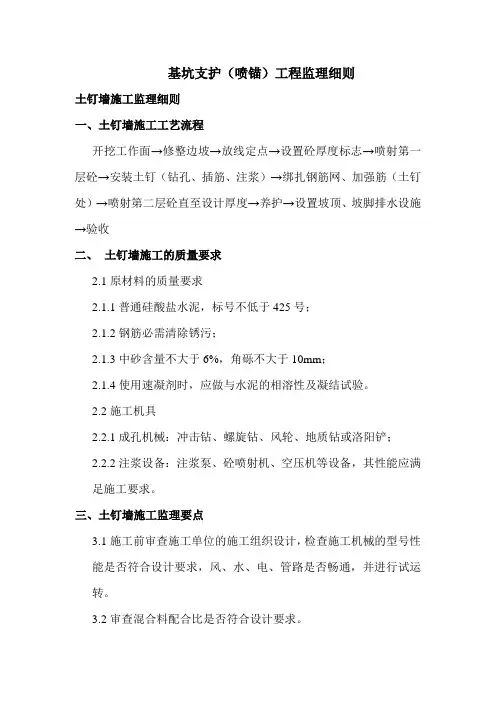

基坑支护(喷锚)工程监理细则

基坑支护工程(喷锚)监理细则 编制人: 审批人: 武汉中建工程监理有限公司 二○一二年四月

一、工程慨况 1、项目概况 1.1项目名称: 1.2项目建设地点: 1.3建设单位: 1.4设计单位: 1.5施工单位: 2、工程特点 3、编制依据 1、已批准的项目监理规划、施工组织设计(方案) 2、建筑工程施工质量验收统一标准(GB50300-2001) 3、建筑工程监理规范(GB50319-2000) 4、建筑地基基础工程质量验收规范(GB50202-2002) 5、建筑基坑支护技术规程(JGJ120-99) 6、建筑边坡工程技术规范(GB50330-2002)

二、土钉墙施工控制要点 1、土钉墙施工工艺流程 开挖工作面→修整边坡→放线定点→设置砼厚度标志→喷射第一层砼→安装土钉(钻孔、插筋、注浆)→绑扎钢筋网、加强筋(土钉处)→喷射第二层砼直至设计厚度→养护→设置坡顶、坡脚排水设施→验收 2、土钉墙施工的质量要求 2.1原材料的质量要求 2.1.1普通硅酸盐水泥,标号不低于425号; 2.1.2钢筋必需清除锈污; 2.1.3中砂含量不大于6%,角砾不大于10mm; 2.1.4使用速凝剂时,应做与水泥的相溶性及凝结试验。 2.2施工机具 2.2.1成孔机械:冲击钻、螺旋钻、风轮、地质钻或洛阳铲; 2.2.2注浆设备:注浆泵、砼喷射机、空压机等设备,其性能应满足施 工要求。 3、土钉墙施工监理要点 3.1施工前审查施工单位的施工组织设计,检查施工机械的型号性能是 否符合设计要求,风、水、电、管路是否畅通,并进行试运转。 3.2审查混合料配合比是否符合设计要求。 3.3严格按照土钉墙施工工艺流程操作,上一层土钉墙砂浆或喷射砼达 到设计强度70%以后,方可开挖下层土方及下层土钉施工。

监理实施细则范本(装配式混凝土结构施工)

A.0.4 工程 监理实施细则(装配式混凝土结构施工) 内容提要: 专业工程特点 监理工作流程 监理工作要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师(签字、执业印章): 日期: 江苏省住房和城乡建设厅监制

装配式混凝土结构施工监理实施细则1、装配式混凝土结构工程概况 1.1 工程概况: 1、工程名称: 2、建设单位: 3、设计单位: 4、监理单位: 4、施工总承包单位: 5、建设地点: 6、工程概述: 7、主要结构类型: 8、质量: 9、工程计划总投资: 10、计划工期: 11、建筑面积: 1.2本工程装配式混凝土结构概况 1.3 本工程装配式结构部品部件类型统计

2、装配式混凝土结构施工监理工作依据 2.1 其他依据 《装配整体式混凝土结构技术导则》 《省政府关于加快推进建筑产业现代化促进建筑产业转型升级的意见》(苏政发〔2020〕111号) 《装配式混凝土结构工程施工监理规程》

《江苏省住房和城乡建设厅关于加强装配式混凝土结构建筑工程质量安全管理的通知》(苏建质安〔2020〕664号) 《装配式混凝土结构工程质量控制要点》(江苏省住房和城乡建设厅公告〔2020〕第8号) 《江苏省装配式建筑(混凝土结构)施工图审查导则(试行)》(苏建函科〔2020〕565号) 3、项目监理部组织机构 3.1 项目监理部组织机构框图: 图4.1 项目监理部组织机构框图

4、装配式混凝土结构施工监理工作流程4.1 装配式混凝土结构施工监理总程序 装配式混凝土结构施工监理程序框图

5、装配整体式混凝土结构施工的监理控制工作要点 1、PC构件制作控制工作要点: 1.1,审核与PC生产的相关的各施工专项方案,主要有PC现场堆放和吊装专项方案,垂直运输方案。确定与PC构件相关的吊点、埋件、预留孔、套筒、接驳器等的位置、尺寸、型号,协调相关单位根据相关方案措施进行图纸深化,并与预制厂进行交底。1.2,选定PC加工构件厂,协助甲方在PC预制厂的合格供应商内选择加工厂,从营业执照、许可证、生产规模、业务手册(业绩)、试验室等级进行审核。最终选定PC预制加工的供应商。 1.3,审核构件加工厂的PC构件生产加工方案和进度方案,方案内要体现质量控制措施,验收措施、合格标准;加工、供应计划是否满足现场施工要求。 1.4,模具的制作,模具使用的钢材应符合质量合格的钢材,模具应具有足够的强度、刚度和稳定性。模具组装正确,应牢固、严密、不漏浆,并符合构件的精度要求。模具堆放场地应平整、坚实、不应有积水,模具应清理干净,模具表面除饰面材料铺贴面范围外,应均匀涂刷脱模剂。 1.5,钢筋进场后进厂后,进行钢筋的外观验收,取样复试。钢筋骨架尺寸应准确,钢筋品种、规格、强度、数量、位置应符合设计和验收规范文件要求,钢筋骨架入模后不得移动,并确保保护层厚度。 1.6,埋件、套筒、接驳器、预留孔等材料应合格,品种、规格、型号等符合设计和方案要求。预埋位置正确,定位牢固。 1.7,PC构件混凝土浇捣,厂家自检合格后,报驻厂监理验收,应对钢筋、保护层、预留孔道、埋件、接驳器、套筒等逐件进行验收,经验收合格后才准浇混凝土。混凝土原材料及外加剂应有合格证、备案证明验证单,并在厂内试验室进行复试。混凝土配合比、塌落度符合规范要求,并做抗压强度试块。混凝土应振捣密实,不应碰到钢筋骨架、面砖、埋件等,随时观察模具、门窗框、埋件预留孔等,出现变形移位及时采取措施。蒸压养护的遮盖符合蒸压养护要求、静停(2H)、升温(150C/H)、恒温(3H,温度不超过550C)、降温(100C/H)、结束的控制时间和温度控制应符合要求。 1.8,模具拆除和修补,当强度大于设计强度的75%(根据同条件拆模试块抗压强度确定),方可拆模。拆模后对PC构件进行验收,对存在的缺陷进行整改和修补,对质量缺陷修补应有专项修补方案。 1.9,PC构件出厂前的验收,构件厂应建立产品数据库,对构件产品进行统一编码,建立产品档案,对产品的生产、检验、出厂、储运、物流、验收做全过程跟踪,在产品醒目位置做明显标识。加工厂应有PC构件运输方案,采用运输的平板汽车,PC的专用运输架,PC构件强度达到运输要求,有符合要求的成品保护措施,PC装车前,监理对PC构件再次验收,符合要求后准许出厂,并在PC构件上签章(监理验收合格章)。 2.PC构件安装监理工作要点 2.1督促施工单位应建立健全质量管理体系、施工质量控制和检验制度; 2.2审核施工单位编制的PC装配式混凝土结构施工专项方案,方案应包括PC构件施工阶段预制构件堆放和驳运道路的施工总平面图;吊装机械选型和平面布置;预制构件总体安装流程;预制构件安装施工测量;分项工程施工方法;产品保护措施;保证安全、质量技术措施。 2.3 PC预制构件的进场检验和验收,预制生产单位应提供构件质量证明文件;预制构件应有标识:生产企业名称、工地名称、制作日期、品种、规格、面好、方向等出厂标识;PC构件的外观质量和尺寸偏差;预埋件、预留孔、吊点、预埋套孔等再次核查,进入现场的构件逐一进行质量检查,检查不合格的构件不得使用。存在缺陷的构件应

地铁车站地下连续墙施工监理实施细则

监理实施细则(地下连续墙施工) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: 日期:

目录 一、工程概况 (3) 二、监理依据 (3) 三、监理控制目标值 (4) 四、监理工作流程 (4) 五、监理工作方法和措施 (5) 六、旁站监理工作方案 (10)

一、工程概况 1.1工程简介 1.2、工程地质及周边环境 1.2.1、周边环境 1.2.2、工程地质 1.2.3、水文地质 1.2.3.1地表水 1.2.3.2地下水类型 1.2.3.3地下水水位 1.2.3.4不良地质作用 。 二、监理依据 1.监理合同 2.施工合同、设计图纸及说明 3.合同指定使用的标准图纸、技术规范、工程质量检验评定标准、试验规程等 4.业主发布的有关工程管理文件 5.GB/T 50319-2013 建设工程监理规范 6.GB50017—2003 钢结构设计规范 7.GB50009-2012 建筑结构荷载规范 8.GB50010-2010 混凝土结构设计规范 9.GB50011-2010 建筑抗震设计规范 10.GB/T50476-2008 混凝土结构耐久性设计规范 11.GB50108-2008 地下工程防水技术规范 12.GB50299-1999(2003版)地下铁道工程施工及验收规范 13.GB50204-2015 混凝土结构工程施工质量验收规范

14.GB50208-2011 地下防水工程质量验收规范 15.JGJ 18-2012 钢筋焊接及验收规程 16.JGJ107-2010 钢筋机械连接技术规程 17.JGJ276-2012 建筑施工起重吊装工程安全技术规范 18.GB50278-2010 起重设备安装工程施工及验收规范 19.住建部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问 题的通知(建办质〔2018〕31号) 20.JGJ33-2012 建筑机械使用安全技术规程 21.GB50497-2009 建筑基坑工程监测技术规范 22.GB8918-2006 钢丝绳国家标准 23.DG/TJ08-2073-2010 上海市工程建设规范《地下连续墙施工规程》 24.JGJ94-2008 建筑桩基技术规范 25.JGJ107-2016 钢筋机械连接通用技术规程 26.《危险性较大的分部分项工程安全管理规定》住建部37号令 三、监理控制目标值 1、地下连续墙施工质量达到设计及规范要求; 2、现场安全文明施工符合要求 四、监理工作流程

边坡治理监理实施细则

。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。 边坡治理工程 监 理 实 施 细 则 监理工程师: 总监理工程师: 。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。

2014.04 监理实施细则审批表工程名称:

目录 1.工程基本概况………………………………………………………4页 2.工程质量目标………………………………………………………4页 3.编制依据………………………………………………………… 4页 4.本工程的专业特点……………………………………………… 5页 5.监理工作容及程序…………………………………………5~6页 6.设计及规要求………………………………………………6~9页 7.施工单位施工过程及竣工时应提供的报审表及相关资料………………9页

。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。监 理实施细则 建设单位:。。。。。。。。。。。。。。。 设计单位:。。。。。。。。。。。。。。。。。。 监理单位:华东工程监理咨询 施工单位:。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。 工程基本概况:。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。。 一、工程质量目标: 边坡治理工程施工质量必须满足设计及规要求。 二、编制依据: 1.1省颁布的有关《矿山自然环境综合治理工程》的技术要求;及建设工程招标文件、合同约定的容。 1.3《测量规》GBJ50026-93; 《建筑边坡工程技术规》GB50330-2001; 《锚杆喷射砼支护技术规》GB50086-2001;

基坑支护监理细则

(深)基坑支护监理实施细则 1. 总则 1.1 本监理实施细则适用于明挖边坡锚喷支护工程,包括边坡基础清理、缺陷处理、锚杆、挂网、排水孔、喷射砼的施工。 1.2 本细则编制依据施工合同文件、质量监理合同文件、《锚杆喷射混凝土支护技术规范》GB50086-2001、SDJ57-85、设计技术要求、设计图纸及其他有关规程规范编制。 2. 施工前准备工作监理 2.1 锚杆及喷混凝土支护实施前56天,承建单位应根据设计及施工合同文件的要求,进行相应的现场生产性试验,以验证设计参数,确定、优化施工工艺。试验项目包括锚杆注浆密实度试验,喷混凝土室内及大板试验(每种拟用的外加剂至少作三次试块试验板)及锚杆砂浆配合比试验,试验前应将各类试验计划报监理中心审批。试验结束后,承建单位应及时整理试验成果报告送监理中心审批。 2.2 承建单位于锚喷支护开工前28天,根据试验成果、设计文件及合同文件技术条款和有关规程、规范的要求编制锚喷支护施工组织设计,报监理中心审查,其内容应包括: (1)工程概况; (2)工程地质资料和数据; (3)作业区划分; (4)锚喷支护的施工程序、施工方法;采用的新设备、新技术; (5)设备配置及性能、数量,劳动力安排计划; (6)采用的新设备、新技术; (7)各项支护材料的试验成果; (8)施工进度计划; (9)质量与安全保证措施; 2.2 承建单位必须按合同及批准的施工措施的要求,组织施工设备进场,运至现场的各种机械设备、仪器仪表及其他辅助设备必须经过检查、率定,并经监理工程师认证合格,方可使用。

2.3 施工现场的风、水、电的布设与安装必须符合合同文件及批准的施工措施的要求,并确保施工安全。 2.4 承建单位应做好锚杆及砂浆和喷混凝土材质试验工作,并于锚喷支护施工前将试验结果报送监理中心批准。 2.5 上述报送文件连同审签意见单均一式四份,经工程承建单位项目经理(或其授权代表)签署并加盖公章后递交。监理中心审阅后限时返回审签意见单一份,原文件不退回。 2.6 除非接到的审签意见为“修改后重新报送”,否则承建单位可即时向监理部申请开工许可证。监理中心将于接受承建单位申请后的24h内开出相应项目的开工许可证或开工批复文件。 2.7 如果承建单位未能按期向监理中心报送开工申请所必须的文件和资料,由此造成施工工期延误和其他损失,均由承建单位承担合同责任。若承建单位在限期内未收到监理中心的审签意见或批复文件,可视为已报经批准。 3. 施工过程监理 3.1 喷锚支护前,承建单位应按照《基础验收监理实施细则》要求对支护边坡进行处理及检查验收。基础表面清理应清理干净、无松动块石,陡坡、反坡处理及表面不平整度应符合设计要求。 3.2 对开挖施工中揭露出来的断层、裂隙、夹层、地下水露头或渗水点及开挖施工缺陷、地质缺陷等,需经施工地质鉴定,由设计提出处理方案,承建单位按处理方案实施,经各方联合验收合格后方能进行锚喷支护施工。 3.3 锚杆孔钻孔前,应按设计图纸要求进行放样,钻孔结束后承建单位应及时对孔深、孔斜、孔向、孔径进行检测,以确保钻孔质量符合设计及技术条款和规范要求,并认真填写钻孔班报表。 注浆施工前,锚杆孔应经压力风、水多次冲洗,直至孔内无岩粉与积水,经监理检查验收后才能注浆、安装。 3.4 锚杆所用的钢筋材质和规格应符合设计要求,必须有出厂合格证。承建单位应进行抽检试验,合格后方可使用。使用前应对锚杆进行调直、除锈、去污处理。 3.5 砂浆锚杆必须使用注浆机注浆,严禁人工注浆,锚杆施工可先注浆后插锚杆或先插锚杆后注桨,注浆要饱满。如插杆后孔口无浆或孔口人工抹浆,该锚杆将视为无效锚杆。随机锚杆与系统锚杆安装时,监理工程师将全过程监控,重要部位实施旁站监理。

相关文档
