经营房地产投入资金多,风险大,在项目的规划阶段,必须对项目的投资与成本费用进行准确的估算,以便作出经济效益评价、投资决策。

由于房地产开发项目的投资过程就是房地产商品的生产过程,因而其投资估算与成本费用估算不可截然分开,应合二为一。

房地产开发项目投资与成本费用估算的范围包括:

开发成本:土地购置成本、土地开发成本、建安工程造价、及开发期间的税费等全部投资。

开发费用:管理费用、销售费用、财务费用

房地产建设项目各项费用的构成复杂,变化因素多、不确定性大,依建设项目的类型不同而有其自身的特点,因此不同类型的建设项目,其投资和费用构成有一定的差异。对于一般房地产开发项目而言,投资及成本费用,由开发成本和开发费用两大部分组成。

(一)开发成本

共有八项:

1.土地使用权出让金。

国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据

项目所在地段等级、用途、容积率、使用年限等因素修正得到。2.土地征用及拆迁安置补偿费。

(1)土地征用费。国家建设征用农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。农村土地征用费的估算可参照国家和地方有关规定进行。

(2)拆迁安置补偿费。在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。因出让土地使原

用地单位或个人造成经济损失,新用地单位应按规定给以补偿。它实际上包括两部分费用,即拆迁安置费和拆迁补偿费。

3.前期工程费。

前期工程费主要包括:

(1)项目的规划、设计、可行性研究所需费用。一般可以按项目总投资额的一定百分比估算。通常规划及设计费为建安工程费的3%左右,水文地质勘探费可根据所需工作量结合有关收费标准估算。(2)“三通一平”等土地开发费用。主要包括地上原有建筑物、构筑物拆除费用、场地平整费和通水、通电、通路的费用等。这些费用可以根据实际工作量,参照有关计费标准估算。

4.建安工程费。

它是指直接用于建安工程建设的总成本费用。主要包括建筑工程费(建筑、特殊装修工程费)、设备及安装工程费(给排水、电气照明、电

梯、空调、燃气管道、消防、防雷、弱电等设备及安装)以及室内装修工程费等。在可行性研究阶段,建安工程费可采用单元估算法、单位指标估算法、工程量近似匡算法、概算指标估算法以及类似工程经验估算法等估算。

5.基础设施费。

它又称红线内工程费,包括供水、供电、供气、道路、绿化、排污、排洪、电讯、环卫等工程费用,通常采用单位指标估算法来计算。6.公共配套设施费。

它主要包括不能有偿转让的开发小区内公共配套设施发生的支出。其估算可参照“建安工程费”的估算方法。

7.不可预见费。

它包括基本预备费和涨价预备费。依据项目的复杂程度和前述各项费用估算的准确程度,以上述1~6项之和为基数,按3%一5%计算。8.开发期间税费。

开发项目投资估算应考虑项目在开发过程中所负担的各种税金和地方政府或有关部门征收的费用。在一些大中城市,这部分费用在开发建设项目投资构成中占较大比重。应根据当地有关法规标准估箅。(二)开发费用

开发费用是指与房地产开发项目有关的管理费用、销售费用和财务费用。

1.管理费用。

可按项目开发成本构成中前1—6项之和为基数,按3%左右计算。

2.销售费用。

它指开发建设项目在销售产品过程中发生的各项费用以及专设销售机构或委托销售代理的各项费用。

主要包括以下三项:

(1)广告宣传费。约为销售收人的2%一3%;

(2)销售代理费。约为销售收入的1.5%一2%;

(3)其他销售费用。约为销售收入的0.5%一1%。

以上各项合计,销售费用约占销售收人的4%一6%。

3.财务费用。

它指为筹集资金而发生的各项费用,主要为借款利息和其他财务费用(如汇兑损失等)。

(三)投资与成本费用估算结果的汇总

为了便于对房地产建设项目各项支出进行分析和比较,常把估算结果以汇总表的形式列出,格式略。

三、房地产开发项目投资估算的作用:

(1)是筹集建设资金和金融部门批准贷款依据;

(2)是确定设计任务书的投资额和控制初步设计概算的依据;

(3)是可行性研究和在项目评估中进行技术经济分析的依据。

建设项目投资估算方法论文

《工程估价基础》课程论文 论 建 设 项 目 投 资 估 算 方 法

论建设项目投资估算方法 班级:学号:姓名:指导老师: 摘要:本论文首先讲了投资估算的概念,简单指出了投资估算的构成,阶段划分及精度要求,依据,要求及步骤,作用.本文将分三部分进行讲述的,即建设投资估算, 建设期利息估算和流动资金的估算。本论文对建设项目投资估算方法进行了简单的分析。 关键词:投资估算,建设投资,建设期利息,流动资金 Abstract: This dissertation tell a conception of investment estimate at first. It simply point out investment estimate's constitutions, stage divisions, precision requirements, basis, demands, steps and functions. Estimate of construction project is consisting of three parts, which are estimations of Construction Investments, Interest during Construction, Cash flow. This thesis analyzed the method of investment estimate of construction project. Key words: Investment Estimate, Construction Investments,IDC,Cash flow 引言 我学的是工程管理里的造价专业,可能由于所学专业,自己对工程预算挺感兴趣的,我搜集了很多有关它的资料,其中自己很是想了解关于工程预算审核这方面的知识,于这篇文章中集中展现了预算审核这方面。 一、投资估算概述 投资估算概述投资估算是指在整个投资决策过程中,依据现有的资料和一定的方法,对建设项目的投资额(包括工程造价和流动资金)进行的估计。投资估算总额是指从筹建、施工直至建成投产的合部建设费用,其包括的内容应视项目的性质和范围而定。投资估算是拟建项目编制项目建议书、可行性研究报告的重要组成部分,是项目决策的重要依据之一。 (一)投资的范围及构成 投资估算是在对项目的建设规模、产品方案、工艺技术及设备方案、工程方案及项目实施进度等进行研究并基本确定的基础上,估算项目所需资金总额(包括建设投资和流动资金) 并测算建设期分年资金使用计划。在我们进行一个项目投资估算的时候,首先要对这个投资的有一定的了解,我们才能做好投资估算。 (二)投资估算的阶段划分及精度要求 投资估算的阶段划分及精度要求由于建设项目投资决策过程可进一步划分为投资机会研究或项目建议书阶段, 初步可行性研究阶段,详细可行性研究阶段,所以工作也相应分为 3 个阶段.不同阶段所具备的条件和掌握的资料不同, 因而准确程度不同. 投资估算的阶段划分及精度要求如下: (1),项目规划阶段的投资估算允许误差大于±30%; (2),项目建议书阶段的投资估算控制在±20%以内; (3),可行性研究阶段的投资估算控制在±10%以内; (4),项目评估阶段的投资估算控制在±10%以内. (三)投资估算的依据及步骤 1.3.1 投资估算依据 (1)建设标准和技术,设备,工程方案; (2)专门机构发布的建设工程造价费用构成,估算指标,计算方法,以及其他有关计算工程

建设项目投资估算

建设项目投资估算 本章内容: 第一节投资估算的概念和内容 第二节投资简单估算法 第三节投资分类估算法 第一节投资估算的概念和内容 一、基本概念(熟悉) 二、投资估算的内容及阶段划分(了解) 三、投资估算的方法(熟悉) 一、基本概念 (一)建设投资 习惯应用的建设投资是指为形成建设项目实体,在建设期间所需要花费的全部费用,包括设备工器具购置费用、建筑安装工程费用、工程建设其他费用、预备费(基本预备费与价差预备费),不包括建设期利息。 《投资项目可行性研究指南》(2002)中的建设投资包括上述的建设投资内容及建设期利息,而将上述建设投资称为不含建设期利息的建设投资。 不含建设期利息的建设投资只与项目方案设计

有关,与资金筹措方案的变化无关。 (二)建设项目总投资与项目投入总资金 建设项目总投资又称报批用总投资,由建设投资、建设期利息、铺底流动资金(流动资金的30%)组成; 项目投入总资金又称评价用总投资,是《投资项目可行性研究指南》(2002)中提出的一个概念,它由建设投资、建设期利息、全部流动资金组成。 (三)静态投资与动态投资 投资估算按是否考虑资金的时间价值又可分为静态投资与动态投资估算。 静态投资是以某一基准年、月的建设要素的价格为依据所计算出的建设项目投资的瞬时值。它含因工程量误差而引起的工程造价的增减。 静态投资包括:建筑安装工程费,设备和工器具购置费,工程建设其他费用,基本预备费等。 动态投资包括:建设期贷款利息、涨价预备费等。 (四)投资估算 投资估算是指在对项目的建设规模、建设标准水平、建设地区地点、工程技术方案、设备方案及项目实施进度等进行研究并基本确定的基础上,估算项目的总投资或投入总资金。

房地产开发项目投资估算

房地产开发项目投资估 算 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

房地产开发项目投资估算 经营房地产投入资金多,风险大,在项目的规划阶段,必须对项目的投资与成本费用进行准确的估算,以便作出经济效益评价、投资决策。 由于房地产开发项目的投资过程就是房地产商品的生产过程,因而其投资估算与成本费用估算不可截然分开,应合二为一。 房地产开发项目投资与成本费用估算的范围包括: 开发成本:土地购置成本、土地开发成本、建安工程造价、及开发期间的税费等全部投资。 开发费用:管理费用、销售费用、财务费用 房地产建设项目各项费用的构成复杂,变化因素多、不确定性大,依建设项目的类型不同而有其自身的特点,因此不同类型的建设项目,其投资和费用构成有一定的差异。对于一般房地产开发项目而言,投资及成本费用,由开发成本和开发费用两大部分组成。 (一)开发成本 共有八项: 1.土地使用权出让金。 国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正

得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据项目所在地段等级、用途、容积率、使用年限等因素修正得到。 2.土地征用及拆迁安置补偿费。 (1)土地征用费。国家建设征用农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。农村土地征用费的估算可参照国家和地方有关规定进行。 (2)拆迁安置补偿费。在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。因出让土地使原 用地单位或个人造成经济损失,新用地单位应按规定给以补偿。它实际上包括两部分费用,即拆迁安置费和拆迁补偿费。 3.前期工程费。 前期工程费主要包括: (1)项目的规划、设计、可行性研究所需费用。一般可以按项目总投资额的一定百分比估算。通常规划及设计费为建安工程费的3%左右,水文地质勘探费可根据所需工作量结合有关收费标准估算。(2)“三通一平”等土地开发费用。主要包括地上原有建筑物、构筑物拆除费用、场地平整费和通水、通电、通路的费用等。这些费用可以根据实际工作量,参照有关计费标准估算。 4.建安工程费。

建设工程投资估算表.docx

开发投资计算一览表 表一 建设单位 : 安徽国华物业发展有限公司 二零零零年 月 日 总建筑面积 : 平方米 序号 项 目 名 称 计费标准 计 算 公 式 总 价 备 注 1 地价 万元/ 亩 亩× 4= 2 土地出让金 20% ×20﹪= 一 土 3 土地出让契税 地价× 4% 2594331×4%= 地 土地出让业务费 契税×10% ×10%= 4 费 元/m2占地 5 土地登记发证费 小 计 1 拆迁管理费 元/ ㎡ 拆 2 清运拆迁垃圾 二 迁 费 3 移电线杆 小计 1 规划单体设计费 7元/㎡ 2 地质勘探费 元/ ㎡ 3 三通一平费 元/ ㎡ 0 4 选址测绘单体放验费 1元/㎡ 0 1 招投标质检费 总造价×% 建 2 抗震审图费 2000元/ 单体 管 3 建设工程交易费 总造价×% 建设单位付 30%、施工单位付 70% 合同鉴证费 5 处 4 防雷审图费 1800元/ 单体 收 5 劳保费 总造价×% 前 费 6 散装水泥专项资金 期7 定额测定、工商管理费 工 1 市政基础设施配套费 45元/㎡ 三 2 8元/㎡ 程 新型墙体发展资金 费 3 人防工程异地建设费 20元/㎡ 建 设 4 白蚁防治费 2元/㎡ 工 5 环卫基础设施费 +× 5元/㎡ 6 程 6 建设工程规划管理费 总造价×% 报 7 竣工图保证金 总造价× 2% 建 8 工业设施专项费 4元/㎡ 费 9 规划综合技术服务费 3元/㎡ 10 规划用地测绘费 11 规划设计费 高屹收 小 计 建 1 住宅( 含水电 ) 600元/ ㎡ 四 2 门面房 ( 含水电 ) 700元/ ㎡ 安 费 3 基础处理及不可预见费 小 计 1 绿化费 5元/㎡ 2 道路及自行车房建设费 10元/㎡ 基 3 供电贴费 1568元/ 户 五 础 4 室外供电线路(电缆) 元/ ㎡ 设 施 5 供水增容。排污费 万元/ 单元 费 6 供水施工费 2元/㎡ 7 煤气费 3800元/ 户 小 计

建设项目投资估算方法49196

建设工程投资估算 一、工程项目设计阶段划分及估算精度 工程设计过程一般可划分为以下几个阶段:机会研究阶段、预(初步)可行性研究阶段(项目建议书)、可行性研究阶段、初步设计阶段、施工图设计阶段。 二、工程项目投资组成 (一)工程项目投入总资金由工程建设投资和流动资金组成。 工程建设投资分为以下七类:

1、建筑工程费 2、安装工程费 3、设备工器具购置费 4、工程建设其他费用 5、基本预备费 6、涨价预备费 7、建设期利息 (二)静态投资和动态投资: 1、静态投资:建筑工程费、安装工程费、设备工器具购置费、工 程建设其他费用和基本预备费组成 2、动态投资:涨价预备费和建设期利息组成 三、工程项目投资估算编制依据 投资估算是在项目的建设规模、产品方案、技术方案、设备方案、工程方案及项目实施进度等进行研究并基本确定的基础上估算项目投入总资金(包括建设投资和流动资金)。 1、各专业设计提供设计资料: 建构筑物特征一览表

设备一览表(包括:单位、数量、型号、重量、价格) 材料一览表(包括:单位、数量、材质、单重、总重、敷设方式) 2、估价指标、概算指标、预算定额及相应取费定额 3、当地政府和造价主管部门现行政策及有关文件规定 4、当地最新材料价格、工资水平和民用建筑造价水平 四、工程项目投资估算方法: 包括生产能力指数法、比例估算法、系数估算法、投资估算指标法和分类估算法。前三种方法精度相对不高,主要用于投资机会研究和预可行性研究;在可行性研究阶段应采用投资估算指标法和分类估算法。 五、工程项目投资分类估算法 1、建筑工程估算 (1)按单位工程量造价乘以工程总量估算 (2)估价指标和概算指标按行业统一颁发的估价指标和概算指标(3)按预算定额 (4)按调查实际资料 (5)按经验数值 2、安装工程估算

房地产开发项目投资估算

房地产开发项目投资估算 经营房地产投入资金多,风险大,在项目的规划阶段,必须对项目的投资与成本费用进行准确的估算,以便作出经济效益评价、投资决策。 由于房地产开发项目的投资过程就是房地产商品的生产过程,因而其投资估算与成本费用估算不可截然分开,应合二为一。 房地产开发项目投资与成本费用估算的范围包括: 开发成本:土地购置成本、土地开发成本、建安工程造价、及开发期间的税费等全部投资。 开发费用:管理费用、销售费用、财务费用 房地产建设项目各项费用的构成复杂,变化因素多、不确定性大,依建设项目的类型不同而有其自身的特点,因此不同类型的建设项目,其投资和费用构成有一定的差异。对于一般房地产开发项目而言,投资及成本费用,由开发成本和开发费用两大部分组成。 (一)开发成本 共有八项: 1.土地使用权出让金。 国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据

项目所在地段等级、用途、容积率、使用年限等因素修正得到。2.土地征用及拆迁安置补偿费。 (1)土地征用费。国家建设征用农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。农村土地征用费的估算可参照国家和地方有关规定进行。 (2)拆迁安置补偿费。在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。因出让土地使原 用地单位或个人造成经济损失,新用地单位应按规定给以补偿。它实际上包括两部分费用,即拆迁安置费和拆迁补偿费。 3.前期工程费。 前期工程费主要包括: (1)项目的规划、设计、可行性研究所需费用。一般可以按项目总投资额的一定百分比估算。通常规划及设计费为建安工程费的3%左右,水文地质勘探费可根据所需工作量结合有关收费标准估算。(2)“三通一平”等土地开发费用。主要包括地上原有建筑物、构筑物拆除费用、场地平整费和通水、通电、通路的费用等。这些费用可以根据实际工作量,参照有关计费标准估算。 4.建安工程费。 它是指直接用于建安工程建设的总成本费用。主要包括建筑工程费(建筑、特殊装修工程费)、设备及安装工程费(给排水、电气照明、电

房地产开发建设项目投资估算及效益分析

房地产开发建设项目投资估算及效益分析 1.1编制说明 1.1.1水土保持工程概况 “华立北泉花园”小区位于北碚城北新区,地处北温泉风貌保护区,有着良好的自然文化风貌和生态群落。本方案水土保持工程分为三个区:主体工程区、施工临时占地区和直接影响区。其水土保持措施主要包括工程措施和植物措施。主要工程量如下:排水沟2612m,防洪沟556m,种植草皮2.4hm2,植树1355株,撒播草种2000m2,1.8m高围墙594m2,挡板1331块。工程施工总工期为3年。 1.1.2水土保持工程投资主要指标 华立北泉花园工程水土保持方案静态总投资为201.23万元。新增水土保持措施投资为89.53万元,其中工程措施68.37万元,植物措施0.03万元,临时工程1.37万元,独立费用8.55万元,基本预备费7.83万元,水土保持设施补偿费为3.38万元。主体工程包含的水土保持措施投资为111.70

万元。 1.1.3编制原则和依据 (1)、估算编制原则和依据 本项目水土保持方案投资估算主要编制依据如下: ①《开发建设项目水土保持工程概(估)算编制规定》(2003); ②《水土保持工程概算定额》(2003) ③《开发建设项目水土保持方案技术规范》有关规定; ④《水利工程施工机械台时费定额》(2002) ⑤重庆市建设工程管理总站文件,渝建价发(2000)号《关于发布地方材料及建筑安装材料“结算价”》的通知; ⑥重庆市物价局、重庆市财政局渝价[2002]578号文《关于重庆市水利部门行政事业性收费标准的通知》; ⑦植物措施采用重庆市园林部门有关定额。 (2)、编制方法 ①工程工资标准按一般工程概算定额有关规定计费,人工预算单价为:17.09元/工日。

房地产开发可研模板及详细的投资估算取费

第一部分项目总论 1.项目概况 1.1项目名称 1.2项目建设单位1.3项目位置(四周范围)1.4项目周边目前现状1.5项目性质及主要特点1.6项目地块面积及边界长 1.7研究工作依据 1.8研究工作概况 2.可行性研究结论 2.1市场分析预测 2.2项目地块分析 2.3项目规划方案 2.4项目工程进度2.5投资估算及资金筹措2.6项目财务与经济评价2.7项目综合评价结论 3.主要技术经济指标表 4.项目存在问题与建议

第二部分项目背景 1.项目提出背景 1.1项目所在区域商业发展情况 1.2所在区域政策、经济及产业环境 1.3项目发起人及发起缘由 2.项目发展概况 2.1已进行的调查研究项目及成果 2.2项目地块初勘及初测工作情况 2.3项目建议书编制、提出及审批过程 3.项目投资的必要性 第三部分市场研究 1.市场供给 1.1所在区域内商业用房现有供给量及结构情况调查1.2所在区域内商业用房未来供给量及结构情况调查 1.3其他替代性产品供给量情况调查研究 2.市场需求 2.1所在区域内商业用房的租用情况调查 2.2所在区域内在售商业用房销售情况调查 2.3其他替代性产品租售情况调查 3.市场价格

3.1所在区域内商业用房销售价格情况调查3.2所在区域内商业用房租赁价格情况调查 4.市场预测 4.1未来该区域内商业用房需求预测 4.2销售及租赁价格预测 5.市场推销 5.1推销方式及措施 5.2产品推销费用预测 第四部分项目研究 1.地块特征分析 1.1项目区位分析 1.2项目交通分析 1.3项目人流分析 1.4项目周边规划 2.项目SWOT分析 2.1项目优势分析 2.2项目劣势分析 2.3项目机会分析 2.4项目威胁分析 3.项目定位方案

房地产项目投资与成本费用估算之开发成本的估算

房地产项目投资与成本费用估算之开发成本的估算 项目投资与成本费用估算 (1)开发成本的估算 ①土地使用权出让金国家以土地所有者身份,将土地在一定年限内的使用权有偿出让给土地使用者,并由土地使用者向国家支付土地使用权出让金。土地出让金的估算一般可参照政府延期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到:也可以依据城市人民政府颁布的城市基准地价或平均标定地价,根据项目用地所处的地段等级、用途、容积率、使用年限等项因素修正得到。 ②土地征用及拆迁安置补偿费A。土地征用费。根据《中华人民共和国土地管理法》的规定,国家建设征用农村的土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设旋维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、新菜地、鱼塘开发基金、征地管理费等。国家和各省市对各项费用的标准都作出了具体的规定,因此农村土地征用费的估算可参照国家和地方有关标准进行。 广州市曾于1993年颁布了征用农地补偿标准控制额度如表2-2- 15所示。由于国家新近对《中华人民共和国土地管理法》进行了修订,适当提高了征地补偿标准,如将原规定中的土地补偿费和安置补助费的总和不得超过土地补征用前三年平均产值的20倍,提高为30倍。 B。拆迁补偿费。在城镇地区,国家或地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。 因出让土地使原用地单位或个人造成经济损失,新用地单位应按规定给予合理补偿。拆迁安置补偿费实际包括两部分费用,即拆迁安置费和拆迁补偿费。 拆迁安置费是指开发建设单位对被拆除房屋的使用人,依据有关规定给予安置所需的费用。一般情况下应按照拆除的建筑面积给予安置,分为原地回迁安置与异地永迁安置两种情形。被拆除房屋的使用人因拆迁而迁出时,做为拆迁人的开发建设单位应付给搬家费或临时搬迁安置费。 拆迁补偿费是指开发建设单位对被拆除房屋的所有权人,按照有关规定给予补偿所需要的费用。拆迁补偿的形式可分为产权调换、作价补偿或产权调换与作价补偿相结合的形式。产权调换的面积按照所拆房屋的建筑面积结合重新安置的地点计算,作价补偿的金额按照所拆除建筑面积的重置价格结合成新度与市场行情计算。 ③前期工程费前期工程费主要包括开发项目的前期规划、设计、可行性研究、水文地质勘测以及“三通一平”等土地开发工程费支出。

房地产开发项目投资估算

. 房地产开发项目投资估算 经营房地产投入资金多,风险大,在项目的规划阶段,必须对项 投资以便作出经济效益评价、目的投资与成本费用进行准确的估算,决策。因由于房地产开发项目的投资过程就是房地产商品的生产过程,而其投资估算与成本费用估算不可截然分开,应合二为一。房地产开发项目投资与成本费用估算的范围包括:开发成本:土地购置成本、土地开发成本、建安工程造价、及开发期间的税费等全部投资。开发费用:管理费用、销售费用、财务费用不确定性大,变化因素多、房地产建设项目各项费用的构成复杂,依建设项目的类型不同而有其自身的特点,因此不同类型的建设项对于一般房地产开发项目而言,其投资和费用构成有一定的差异。目,投资及成本费用,由开发成本和开发费用两大部分组成。开发成本一)( 共有八项:1.土地使用权出让金。 国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。土地使用者支付土地出让金的估算可参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据. .

项目所在地段等级、用途、容积率、使用年限等因素修正得到。.土地征用及拆迁安置补偿费。2土地征用费。国家建设征用农村土地发生的费用主要有土地补偿(1)费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。农村土地征用费的估算可参照国家和地方有关规定进行。拆迁安置补偿费。在城镇地区,国家和地方政府可以依据法定程(2)事业单位或个人使用的土地出让给房序,将国有储备土地或已由企、地产开发项目或其他建设项目使用。因出让土地使原它实用地单位或个人造成经济损失,新用地单位应按规定给以补偿。际上包括两部分费用,即拆迁安置费和拆迁补偿费。3.前期工程费。前期工程费主要包括:项目的规划、设计、可行性研究所需费用。一般可以按项目总投(1)%左3资额的一定百分比估算。通常规划及设计费为建安工程费的右,水文地质勘探费可根据所需工作量结合有关收费标准估算。等土地开发费用。主要包括地上原有建筑物、构筑物拆”(2)“三通一平除费用、场地平整费和通水、通电、通路的费用等。这些费用可以根据实际工作量,参照有关计费标准估算。4.建安工程费。 它是指直接用于建安工程建设的总成本费用。主要包括建筑工程费(建筑、特殊装修工程费)、设备及安装工程费(给排水、电气照明、电. . 以及室内装梯、空调、燃气管道、消防、防雷、弱电等设备及安装)

(标准)项目投资估算方法及依据

项目总投资估算方法及依据 一、工程费用 1、建筑工程费 可参考《部分城市民用建筑工程造价参考指标》估算(详见附文件夹)。 2、设备购置费 1)主要设备费用 在进行设备造价估算时,对于标准设备,可以通过联系相关厂家,同时查阅机电手册,得到的比较准确的价格。对非标设备,可以按国家主管部门规定的非标设备指标计价方式估算,并参考市场价格,经过分析整合,最终得到一个较为合理的设备价格。 2)管道、仪表自控系统费用 取管道费用占主要设备费用的30﹪,仪表自控系统费用占12﹪。 3)设备运杂费 设备运杂费,指设备从制造厂交货地点或调拨地点到达施工工地仓库所发生的一切费用,其中包括运输费、包装费、装卸费、仓库费等。 根据建厂所在不同地区规定选取合适的运杂费率。 4)备品备件购置费 备品备件购置费,指直接为生产设备配套的初期生产必须备用的用于更换机器设备中易损坏的重要零部件及其材料购置费。 根据不同行业情况取费率,比如:化工行业一般可以按设备价格的5‰—8‰。 5)工、器具及生产家具购置费 工、器具及生产家具购置费,指建设项目为保证初期正常生产所必须购置的第一套不够固定资产的设备、仪表、工卡模拟、器具等的费用。 按建设项目的性质和不同化工产品情况,一般可按固定资产费用中占工程

设备费用的比例估算。新建项目可按主要设备费用的1.2‰—2.5‰。 3、安装工程费 在设备组装中安装工程费用主要包括直接费用和间接费用。直接费,由人工费、材料费、施工机械使用费和其他直接费用组成;间接费,有施工管理费和其他间接费组成,逐步将施工管理费由法定费率变为竞争性费用。 投资估算中安装工程费通常是根据行业或专门机构发布的安装工程定额、取费标准进行估算。一般计算可按安装费费率、每吨设备安装费指标或每单位安装实物工程量费用指标进行估算。具体可按以下三种方法估算: ①安装工程费=设备原价×安装费费率 安装费费率可按安装复杂程度取0.1-0.5),部分设备安装因子如下: ②安装工程费=设备吨位×每吨设备安装费指标 ③安装工程费=安装工程实物量×每单位安装实物工程量费用指标 二、工程建设其他费用 1、建设用地费 根据项目土地转让合同约定额或当地土地市场价估算。 2、建设管理费 建设管理费包括建设单位管理费和工程建设监理费。收费标准根据《基本建设财务管理规定》(财建[2002]394号)文件估算(详见附文件夹)。 2.1建设单位管理费 根据《建设单位管理费取费标准》(建标【1996】628号文)文件估算(详

建设投资估算

建设投资、建设期利息和流动资金估算,项目总投资与分年投资计划(页码:《项目决策分析与评价》185~216) (一)概述(185-188) 1.项目总投资 2.项目投入总资金 3.建设资金 (二)建设投资估算(页码:188~209) 1.建设投资简单估算法 (1)单位生产能力估算法。计算公式为: (2)生产能力指数法。其计算公式为:

(3)比例估算法。 第一种计算方法:以拟建项目的全部设备费为基数进行估算,计算公式为:第二种计算方法:以拟建项目的工艺设备投资为基数进行估算,计算公式为:

(4)系数估算法 第一种方法:朗格系数法,计算公式为: 第二种方法:设备及厂房系数法。 该方法在拟建项目工艺设备投资和厂房土建投资估算的基础上进行计算。(5)指标估算法。 2.建设投资分类估算法

(1)估算步骤。6步 (2)建筑工程费估算。 建筑工程费是指为建造永久性建筑物和构筑物所需要的费用。包括单位建筑工程投资估算法;单位实物工程量投资估算法;概算指标投资估算法。 (3)设备购置费估算。(进口设备购置费估算) (4)安装工程费估算。 (5)工程建设其他费用估算。 (6)基本预备费估算。 (7)涨价预备费估算。 (8)汇总编制建设投资估算表,并对建设投资的合理性进行分析。 (三)建设期利息估算(页码:209~211) 1.建设期利息估算的前提条件 2.建设期利息的估算方法 (四)流动资金估算(页码:211~215) 1.扩大指标估算法 2.分项详细估算法 (1)各项流动资产和流动负债最低周转天数的确定。 (2)年周转次数计算。 (3)流动资产估算。 (4)流动负债估算。 3.流动资金估算应注意的问题:2个

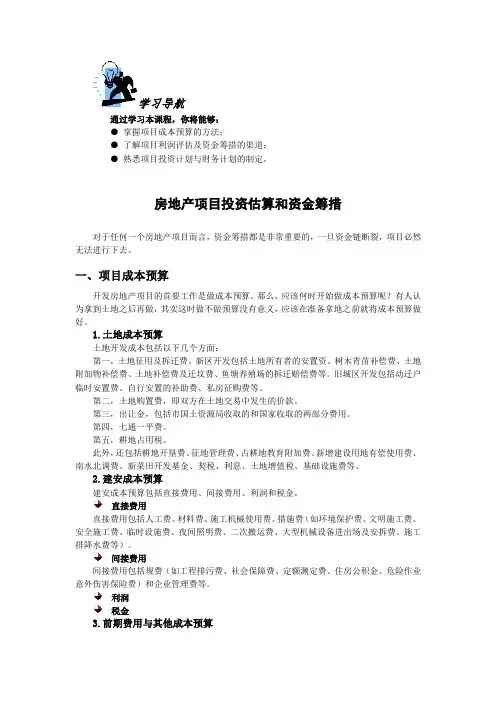

房地产项目投资估算和资金筹措

学习导航 通过学习本课程,你将能够: ●掌握项目成本预算的方法; ●了解项目利润评估及资金筹措的渠道; ●熟悉项目投资计划与财务计划的制定。 房地产项目投资估算和资金筹措 对于任何一个房地产项目而言,资金筹措都是非常重要的,一旦资金链断裂,项目必然无法进行下去。 一、项目成本预算 开发房地产项目的首要工作是做成本预算。那么,应该何时开始做成本预算呢?有人认为拿到土地之后再做,其实这时做不做预算没有意义,应该在准备拿地之前就将成本预算做好。 1.土地成本预算 土地开发成本包括以下几个方面: 第一,土地征用及拆迁费。新区开发包括土地所有者的安置资、树木青苗补偿费、土地附加物补偿费、土地补偿费及迁坟费、鱼塘养殖场的拆迁赔偿费等。旧城区开发包括动迁户临时安置费、自行安置的补助费、私房征购费等。 第二,土地购置费,即双方在土地交易中发生的价款。 第三,出让金,包括市国土资源局收取的和国家收取的两部分费用。 第四,七通一平费。 第五,耕地占用税。 此外,还包括耕地开垦费、征地管理费、占耕地教育附加费、新增建设用地有偿使用费、南水北调费、新菜田开发基金、契税、利息、土地增值税、基础设施费等。 2.建安成本预算 建安成本预算包括直接费用、间接费用、利润和税金。 直接费用 直接费用包括人工费、材料费、施工机械使用费、措施费(如环境保护费、文明施工费、安全施工费、临时设施费、夜间照明费、二次搬运费、大型机械设备进出场及安拆费、施工排降水费等)。 间接费用 间接费用包括规费(如工程排污费、社会保障费、定额测定费、住房公积金、危险作业意外伤害保险费)和企业管理费等。 利润 税金 3.前期费用与其他成本预算

建设项目投资估算方法分析

建设项目投资估算方法分析 摘要:项目投资估算方法分析是对建设项目在进行投资估算时候,建设投资、建设期利息和流动资金的估算方法的类型以及其中涉及到的各项费用(如建筑工程费、设备及工期具购置费、安装工程费等)的具体估算方法的分析。项目投资费用包括建筑工程费、安装工程费、设备购置费、工程建筑其他费用,工程建设预备费,选参已建类似工程项目,技术与经济参数,选取恰当计算方法,对其费用正确估算,科学决策,提高投资效益。 关键词:投资估算,建设投资,建设期利息,流动资金 Abstract:The project method of investment estimation and indefinite analysis is when we make a investment costs with a project, and what the computational method of construction investment、interest incurred during construction(IDC)and Liquidity, refer to the stimate of the costs (eg: construction cost, equipment cost, installationcosts). The project investment costs, including construction costs, the installation costs, equipment purchase fees, other costs of construction, construction reserve fund, Senate elections have been built similar projects, technical and economic parameters, select the appropriate method of calculating the cost of their right estimates, scientific decision-making, improve investment returns. Key words:investment estimate,construction investment ,interest incurred during construction(IDC),Liquidity

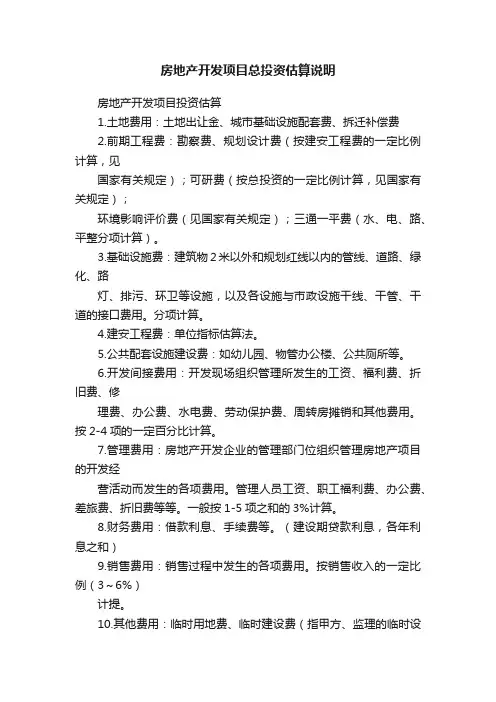

房地产开发项目总投资估算说明

房地产开发项目投资估算 1.土地费用:土地出让金、城市基础设施配套费、拆迁补偿费 2.前期工程费:勘察费、规划设计费(按建安工程费的一定比例计算,见 国家有关规定);可研费(按总投资的一定比例计算,见国家有关规定); 环境影响评价费(见国家有关规定);三通一平费(水、电、路、平整分项计算)。 3.基础设施费:建筑物2米以外和规划红线以内的管线、道路、绿化、路 灯、排污、环卫等设施,以及各设施与市政设施干线、干管、干道的接口费用。分项计算。 4.建安工程费:单位指标估算法。 5.公共配套设施建设费:如幼儿园、物管办公楼、公共厕所等。 6.开发间接费用:开发现场组织管理所发生的工资、福利费、折旧费、修 理费、办公费、水电费、劳动保护费、周转房摊销和其他费用。按2-4项的一定百分比计算。 7.管理费用:房地产开发企业的管理部门位组织管理房地产项目的开发经 营活动而发生的各项费用。管理人员工资、职工福利费、办公费、差旅费、折旧费等等。一般按1-5项之和的3%计算。 8.财务费用:借款利息、手续费等。(建设期贷款利息,各年利息之和) 9.销售费用:销售过程中发生的各项费用。按销售收入的一定比例(3~6%) 计提。 10.其他费用:临时用地费、临时建设费(指甲方、监理的临时设施费,乙 方的临时设施费包含在建安工程费的措施费中)、工程造价咨询费(见国家有关规定)、施工图审查费(见地方文件)、总承包管理费、合同公证费、施工执照费(许可证与规划许可证等费用)、工程质量监督费(已于2009年取消)、工程监理费、竣工图编制费、工程保险费(根据承包方式确定是否由业主投保)、招投标代理服务费、招投标管理费。 11.开发期税费:土地使用税、市政支管线分摊费、供电贴费(2003年发改 价格【2003】2279号文件,停止收取供配电贴费)、用电权费、绿化建设费(按《昆明市异地绿化建设费收费办法》和《昆明市城镇绿化条例》

建设项目投资估算方法分析

建设项目投资估算方法分析 指导老师: 姓名: 班级: 学号: 联系方式: 中文摘要:本论文首先讲了投资估算的概念,简单指出了投资估算的构成、阶段划分及精 度 要求、依据、要求及步骤、作用。本文将建设项目投资估算是分三部分进行讲述的,即建设投资估算、建设期利息估算和流动资金的估 算。本论文对建设项目投资估算方法进行了简单的分 析。 关键词:投资估算、建设投资、建设期利息、流动资金。 英文摘要: This dissertation tell a conception of investment estimate at first.It simply point out nvestment estimate's constitutions, stage divisions,precision requirements,basis,demands,stepsand functions.Estimate of construction project is consist of three parts,which are estimations of Construction Investments,Interest During Construction,Cashflow.Thisthesis analysed the method of investmen t estimate of construction project. 关键词: Investment Estimate,Construction Investments,IDC,Cash flow. 1.投资估算概述 投资估算是指在项目投资决策过程中,依据现有的资料和特定的方法,对建设项目的 投资数额进行的估计。是在对项目的建设规模、技术方案设备方案、工程方案及项目进度计划等进行研究并初步确定的基础上,估算项目投入总资金(包括建设投资、流动资金和建设期 利息)的过程。它是项目建设前期编制项目建议书和可行性研究报告的重要组成部分,是项目决策的重要依据之一。投资估算的准确与否不仅影响到可行性研究工作的质量和经济评价 结果,而且也直接关系到下一阶段设计概算和施工图预算的编制,对建设项目资金筹措方案也有直接的影响。因此,全面准确地估算建设项目的工程造价,是可行性研究乃至整个决策阶段造价管理的重要任务。 1.1 投资的范围及构成 1.1.1 项目总投资的构成

投资估算的最新内容与方法

预备费、建设期贷款利息 【例】某建设项目建安工程费5000万元,设备购置费3000万元,工程建设其他费用2000万元,已知基本预备费率5%,项目建设前期年限为1年,建设期为3年,各年投资计划额如下,第一年完成投资20%,第二年60%,第三年20%,年均投资价格上涨率为6%,求建设项目建设期间涨价预备费。 解:基本预备费=(5000+3000+2000)×5%=500万元 静态投资=5000+3000+2000+500=10500万元 建设期第一年完成投资=10500×20%=210万元 第一年涨价预备费为:PF1=I1[(1+f)(1+f)0.5-1]=19.18万元 第二年完成投资=10500×60%=630万元 第二年涨价预备费为:PF2=I2[(1+f)(1+f)0.5(1+f)-1]=98.79万元 第三年完成投资=10500×20%=210万元

第三年涨价预备费为:PF 3=I 3[(1+f)(1+f)0.5(1+f)2-1]=47.51万元 所以,建设期的涨价预备费为: PF=19.18+98.79+47.51=165.48万元 (例)某新建项目,建设期为3年,分年均衡进行贷款,第一年贷款300万元,第二年600万元,第三年400万元,年利率为12%,建设期内利息只计息不支付,计算建设期贷款利息。 解:在建设期,各年利息计算如下: 1111 22 q A i = ?=?300?12%=18(万元) 2q =(1212 P A +)?i=(300+18+1 6002?)?12%=74.16(万元) 3q =(2P + 312A )·i =(318+600+74.161 2 +?400)?12%=143.06(万元) 所以,建设期贷款利息=1q +2q +3q =18+74.16+143.06=235.22(万元) 第六节投资估算 一、投资估算的内容,估算步骤。

投资估算编制方案

投资估算编制方案 一、投资估算的编制依据、要求及步骤 (一)投资估算的编制依据 1)国家、行业和地方政府的有关规定 2)拟建项目的建设方案确定的各项工程建设内容 3)工程勘察与设计文件,图示计量或有关专业提供的主要工程量和主要设备清单 4)行业部门、项目所在地工程造价管理机构或行业协会等编制的投资估算办法、投资估算指标、概算指标(定额)、工程建设其他费用定额(规定)、综合单价、价格指数和有关造价文件等5)类似工程的各种技术经济指标和参数 6)工程所在地的同期的人工、材料、设备的市场价格,建筑、工艺及附属设备的市场价格和有关费用。 7)政府有关部门、金融机构等部门发布的价格指数、利率、汇率、税率等有关参数 8)与项目建设相关的工程地质资料、设计文件、图纸等 9)其他技术经济资料 (二)投资估算的编制要求 1)应委托有相应工程造价咨询资质的单位编制 2)应根据主体专业设计的阶段和深度,结合各自行业的特点,所采用生产工艺流程的成熟性,以及编制单位所掌握的国家及地区、行业或部门相关投资估算基础资料和数据的合理、可靠、完整程度,

采用合适的方法,对建设项目投资估算进行编制。 3)应做到工程内容和费用构成齐全,不漏项,不提高或降低估算标准,计算合理,不少算、不重复计算。 4)应充分考虑拟建项目设计的技术参数和投资估算所采用的估算系数、估算指标在质和量方面所综合的内容,应遵循口径一致的原则。 5)应根据项目的具体内容及国家有关规定等,将所采用的估算系数和估算指标价格、费用水平调整到项目建设所在地及投资估算编制年的实际水平。对于建设项目的边界条件,如建设用地费和外部交通、水、电、通信条件,或市政基础设施配套条件等差异所产生的与主要内容投资无必然关联的费用,应结合建设项目的实际情况进行修正。 6)应对影响造价变动的因素进行敏感性分析,分析市场的变动因素,充分估计物价上涨因素和市场供求情况对项目造价的影响,确保投资估算的编制质量。 7)投资估算的精度应能满足控制初步设计概算要求,并尽量减少投资估算的误差。 (三)投资估算的编制步骤 1)投资估算主要包括项目建议书阶段和可行性研究阶段的投资估算。可行性研究阶段的投资估算编制一般包含静态投资部分、动态投资部分与流动资金估算三个部分,主要包括以下步骤:2)分别估算各单项工程所需建筑工程费、设备及工器具购置费、

房地产开发项目投资估算精编

房地产开发项目投资估算 精编 Jenny was compiled in January 2021

房地产开发项目投资估算 经营房地产投入资金多,风险大,在项目的规划阶段,必须对项目的投资与成本费用进行准确的估算,以便作出经济效益评价、投资决策。 由于房地产开发项目的投资过程就是房地产商品的生产过程,因而其投资估算与成本费用估算不可截然分开,应合二为一。 房地产开发项目投资与成本费用估算的范围包括: 开发成本:土地购置成本、土地开发成本、建安工程造价、及开发期间的税费等全部投资。 开发费用:管理费用、销售费用、财务费用 房地产建设项目各项费用的构成复杂,变化因素多、不确定性大,依建设项目的类型不同而有其自身的特点,因此不同类型的建设项目,其投资和费用构成有一定的差异。对于一般房地产开发项目而言,投资及成本费用,由开发成本和开发费用两大部分组成。 (一)开发成本 共有八项: 1.土地使用权出让金。 国家以土地所有者身份,将一定年限内的土地使用权有偿出让给土地使用者。土地使用者支付土地出让金的估算可

参照政府前期出让的类似地块的出让金数额并进行时间、地段、用途、临街状况、建筑容积率、土地出让年限、周围环境状况及土地现状等因素的修正得到;也可依据所在城市人民政府颁布的城市基准地价或平均标定地价,根据项目所在地段等级、用途、容积率、使用年限等因素修正得到。 2.土地征用及拆迁安置补偿费。 (1)土地征用费。国家建设征用农村土地发生的费用主要有土地补偿费、劳动力安置补助费、水利设施维修分摊、青苗补偿费、耕地占用税、耕地垦复基金、征地管理费等。农村土地征用费的估算可参照国家和地方有关规定进行。 (2)拆迁安置补偿费。在城镇地区,国家和地方政府可以依据法定程序,将国有储备土地或已由企、事业单位或个人使用的土地出让给房地产开发项目或其他建设项目使用。因出让土地使原 用地单位或个人造成经济损失,新用地单位应按规定给以补偿。它实际上包括两部分费用,即拆迁安置费和拆迁补偿费。 3.前期工程费。 前期工程费主要包括: (1)项目的规划、设计、可行性研究所需费用。一般可以按项目总投资额的一定百分比估算。通常规划及设计费为建

石油化工项目投资估算方法实例

石油化工项目投资估算93 石油化工建设项目投资估算;张麟慧;Ⅰ建设项目投资的基础知识;不同设计阶段总投资的名称及组成;一、可行性研究投资估算编制方法;投资估算编制方法主要有:单位生产能力估算法、规模;(一)单位生产能力估算法;单位生产能力估算法是一种较为粗略的投资估算方法,;单位生产能力估算法一种较为粗略的投资估算方法,主;例1:假设2006年某炼油厂建设一套100万吨/;解:假定从 石油化工建设项目投资估算 张麟慧 Ⅰ建设项目投资的基础知识 不同设计阶段总投资的名称及组成 一、可行性研究投资估算编制方法 投资估算编制方法主要有:单位生产能力估算法、规模指数法、工程量法、相关系数法等。 (一)单位生产能力估算法 单位生产能力估算法是一种较为粗略的投资估算方法,是根据已知生产能加工能力(或产品量)的装置建设投资求得单位生产能力(或单位产品)的投资,然后乘以拟建装置的生产能力(或产品量),即可得到拟建装置的建设投资。 1 / 15 单位生产能力估算法一种较为粗略的投资估算方法,主要用于新建装置的投资估算,十分简便迅速,但要求估算人员掌握足够的典型工程的历史数据资料,而且这些数据均应与单位生产能力或单位产品造价匹配才可应用。新装置必须与所选用装置的历史数据资料相类似,仅存在生产能力大小和时间上的差异,否则会造成较大的误差。 例1:假设2006年某炼油厂建设一套100万吨/年加氢精制装置的建设投资额为27000万元,若在2009年开工建设一套设计生产能力为120万吨/年的同类装置需要多少建设投资? 解:假定从2006到2009年平均每年工程造价指数为1.04,即每年递增4%,则:(1)计算已建装置单位生产能力的建设投资 27000/100=270(元/吨) (2)估算新建120万吨/年同类装置的建设投资 270×120×(1.04)3-1=35043.84 (万元) 上述的估算投资为到该项目开工建设前一年的建设投资,尚需另行估算建设期间可能发生的由价差等因素引起的费用。 (二)规模指数法 规模指数法也称生产能力指数法。这种方法主要是根据经验方程式、参照已建成的、性质类似的建设项目的投资额和生产能力等已知条件,估算不同生产能力的
