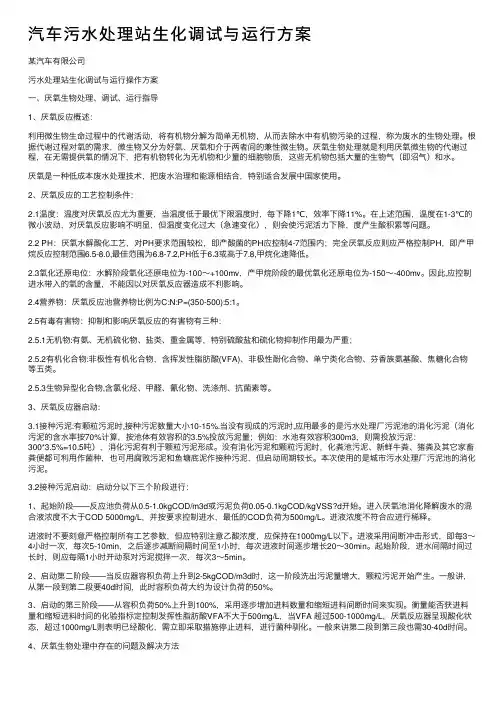

汽车污水处理站生化调试与运行方案

汽车污水处理站生化调试与运行方案
汽车污水处理站生化调试与运行方案

某汽车有限公司

污水处理站生化调试与运行操作方案

一、厌氧生物处理、调试、运行指导

1、厌氧反应概述:

利用微生物生命过程中的代谢活动,将有机物分解为简单无机物,从而去除水中有机物污染的过程,称为废水的生物处理。根据代谢过程对氧的需求,微生物又分为好氧、厌氧和介于两者间的兼性微生物。厌氧生物处理就是利用厌氧微生物的代谢过程,在无需提供氧的情况下,把有机物转化为无机物和少量的细胞物质,这些无机物包括大量的生物气(即沼气)和水。

厌氧是一种低成本废水处理技术,把废水治理和能源相结合,特别适合发展中国家使用。

2、厌氧反应的工艺控制条件:

2.1温度:温度对厌氧反应尤为重要,当温度低于最优下限温度时,每下降1℃,效率下降11%。在上述范围,温度在1-3℃的微小波动,对厌氧反应影响不明显,但温度变化过大(急速变化),则会使污泥活力下降,度产生酸积累等问题。

2.2 PH:厌氧水解酸化工艺,对PH要求范围较松,即产酸菌的PH应控制4-7范围内;完全厌氧反应则应严格控制PH,即产甲烷反应控制范围6.5-8.0,最佳范围为6.8-7.2,PH低于6.3或高于7.8,甲烷化速降低。

2.3氧化还原电位:水解阶段氧化还原电位为-100~+100mv,产甲烷阶段的最优氧化还原电位为-150~-400mv。因此,应控制进水带入的氧的含量,不能因以对厌氧反应器造成不利影响。

2.4营养物:厌氧反应池营养物比例为C:N:P=(350-500):5:1。

2.5有毒有害物:抑制和影响厌氧反应的有害物有三种:

2.5.1无机物:有氨、无机硫化物、盐类、重金属等,特别硫酸盐和硫化物抑制作用最为严重;

2.5.2有机化合物:非极性有机化合物,含挥发性脂肪酸(VFA)、非极性酚化合物、单宁类化合物、芬香族氨基酸、焦糖化合物等五类。

2.5.3生物异型化合物,含氯化烃、甲醛、氰化物、洗涤剂、抗菌素等。

3、厌氧反应器启动:

3.1接种污泥:有颗粒污泥时,接种污泥数量大小10-15%.当没有现成的污泥时,应用最多的是污水处理厂污泥池的消化污泥(消化污泥的含水率按70%计算,按池体有效容积的3.5%投放污泥量;例如:水池有效容积300m3,则需投放污泥:300*3.5%=10.5吨),消化污泥有利于颗粒污泥形成。没有消化污泥和颗粒污泥时,化粪池污泥、新鲜牛粪、猪粪及其它家畜粪便都可利用作菌种,也可用腐败污泥和鱼塘底泥作接种污泥,但启动周期较长。本次使用的是城市污水处理厂污泥池的消化污泥。

3.2接种污泥启动:启动分以下三个阶段进行:

1、起始阶段——反应池负荷从0.5-1.0kgCOD/m3d或污泥负荷0.05-0.1kgCOD/kgVSS?d开始。进入厌氧池消化降解废水的混合液浓度不大于COD 5000mg/L,并按要求控制进水,最低的COD负荷为500mg/L。进液浓度不符合应进行稀释。

进液时不要刻意严格控制所有工艺参数,但应特别注意乙酸浓度,应保持在1000mg/L以下。进液采用间断冲击形式,即每3~4小时一次,每次5-10min,之后逐步减断间隔时间至1小时,每次进液时间逐步增长20~30min。起始阶段,进水间隔时间过长时,则应每隔1小时开动泵对污泥搅拌一次,每次3~5min。

2、启动第二阶段——当反应器容积负荷上升到2-5kgCOD/m3d时,这一阶段洗出污泥量增大,颗粒污泥开始产生。一般讲,从第一段到第二段要40d时间,此时容积负荷大约为设计负荷的50%。

3、启动的第三阶段——从容积负荷50%上升到100%,采用逐步增加进料数量和缩短进料间断时间来实现。衡量能否获进料量和缩短进料时间的化验指标定控制发挥性脂肪酸VFA不大于500mg/L,当VFA 超过500-1000mg/L,厌氧反应器呈现酸化状态,超过1000mg/L则表明已经酸化,需立即采取措施停止进料,进行菌种驯化。一般来讲第二段到第三段也需30-40d时间。

4、厌氧生物处理中存在的问题及解决方法

二、活性污泥系统管理

1、原理:

活性污泥的好氧微生物是凝聚、吸附、氧化分解废水中有机物的生力军,其原理是生物降解。

2、活性污泥的形、色、嗅

活性污泥外观似棉絮状,亦称絮粒或绒粒,有良好的沉降性能。正常活性污泥呈黄褐色。供氧曝气不足,可能有厌氧菌产生,污泥发黑发臭。溶解氧过高或进水过淡,负荷过低色泽转淡。良好活性污泥带泥土味。

3、培菌方法:

1、所谓活性污泥培养,就是为活性污泥的微生物提供一定的生长繁殖条件,即营养物,溶解氧,适宜温度和酸碱度。

(1)营养物:即水中碳、氮、磷之比应保持100∶5∶1。

(2)溶解氧:就好氧微生物而言,环境溶解氧大于0.3mg/l,正常代谢活动已经足够。但因污泥以絮体形式存在于曝气池中,以直径500μm活性污泥絮粒而言,周围溶解氧浓度2mg/l时,絮粒中心已低于0.1mg/l,抑制了好氧菌生长,所以曝气池溶解氧浓度常需高于3-5mg/l。一般认为,曝气池出口处溶解氧控制在2mg/l较为适宜。

(3)温度:任何一种细菌都有一个最适生长温度,随温度上升,细菌生长加速,但有一个最低和最高生长温度范围,一般为10-45℃,适宜温度为15-35℃,此范围内温度变化对运行影响不大。

(4)酸碱度:一般PH为6-9。特殊时,进水最高可为PH 9-10,超过上述规定值时,应加酸碱调节。

2、培菌法(投泥量计算方法与厌氧相同):

(1)生活污水培菌法:在温暖季节,先使曝气池充满生活污水,闷曝(即曝气而不进污水)数十小时后,即可开始进水。引进水量由小到大逐渐调节,连续运行数天即可见活性污泥出现,并逐渐增多。为加快培养进程,在培菌初期投加一些浓质粪便水或米泔水等,以提高营养物浓度。特别注意,培菌时期(尤其初期)由于污泥尚未大量形成,污泥浓度低,故应控制曝气量,应大大低于正常期曝气量。

(2)工业废水直接培菌法:某些工业废水,如罐头食品、豆制品、肉类加工废水,可直接培菌;另一类工业废水,营养成分尚全,但浓度不够,需补充营养物,以加快培养进程。所加营养物品常有:淀粉浆料、食堂米泔水、面汤水(碳源);或尿素、硫氨、氨水(氮源)等,具体情况应按不同水质而定。

(3)有毒或难降解工业废水培菌:有毒或难降解工业废水,只能先以生活污水培菌,然后再将工业废水逐步引入,逐步驯化的方式进行。

3、驯化:在培菌阶段后期,将生活污水和外加营养物量,逐渐减少,工业废水比例逐渐增加,最后

全部转为受纳工业废水,这个过程称为驯化。理论上讲,细菌对有机物分解必须有酶参与,而且每种酶都要有足够数量。驯化时,每变化一次配比时,需要保持数天,待运行稳定后(指污泥浓度未减少,处理效果正常),才可再次变动配比,直至驯化结束。

4、运行管理

1、巡视:指每班人员必须定时到处理装置规定位置进行观察、检测,以保证运行效果。

2、沉淀池观察污泥状态:主要观察二沉池泥面高低、上清液透明程度,有无漂泥,漂泥粒大小等。上清液清澈透明----运行正常,污泥状态良好;上清液混浊----负荷高,污泥对有机物氧化、分解不彻底;泥面上升----污泥膨胀,污泥沉降性差;污泥成层上浮----污泥中毒;大块污泥上浮----沉淀池局部厌氧,导致污泥腐败;细小污泥漂浮----水温过高、C/N不适、营养不足等原因导致污泥解絮。

3、曝气池观察:曝气池全面积内应为均匀细气泡翻腾,污泥负荷适当。运行正常时,泡沫量少,泡沫外呈新鲜乳白色泡沫。曝气池中有成团气泡上升,表明液面下有曝气管或气孔堵塞;液面翻腾不均匀,说明有死角;污泥负荷高,水质差,泡沫多;泡沫呈白色,且数量多,说明水中洗涤剂多;泡沫呈茶色、灰色说明泥龄长或污泥被打破吸附在泡沫上,应增加排泥;泡沫呈其它颜色,水中有染料类物质或发色物污染;负荷过高,有机物分解不完全,气泡较粘,不易破碎。

4、污泥观察:生化处理中除要求污泥有很强的“活性“,除具有很强氧化分解有机物能力外,还要求有良好沉降凝聚性能,使水经二沉池后彻底进行“泥”(污泥)“水”(出水)分离。

(1)污泥沉降性SV30是指曝气池混合液静止30min后污泥所占体积,体积少,沉降性好,城市污水厂SV30常在15-30%之间。污泥沉降性能与絮粒直径大小有关,直径大沉降性好,反之亦然。污泥沉降性还与污泥中丝状菌数量有关,数量多沉降性差,数量少沉降性好。

(2)污泥沉降性能还与其它几个指标有关,它们是污泥体积指数(SVI),混合液悬浮物浓度(MLSS)、混合液挥发性悬浮浓度(MLVSS)、出水悬浮物(ESS)等。

(3)测定水质指标来指导运行:BOD/COD之值是衡量生化性重要指标,BOD/COD≥0.25表示可生化性好,BOD/COD≤0.1表示生化性差。进出水BOD/COD变化不大,BOD也高,表示系统运行不正常;反之,出水的BOD/COD比进水BOD/COD下降快,说明运行正常。出水悬浮物(ESS)高,ESS≥30mg/l 时则表示污泥沉降性不好,应找原因纠正,ESS≤30mg/l则表示污泥沉降性能良好。

5、曝气池控制主要因素:

(1)维持曝气池合适的溶解氧,一般控制4-6mg/l。

(2)保持水中合适的营养比,C(BOD):N?P=100?5?1

(3)维持系统中污泥的合适数量,控制污泥回流比,依据不同运行方式,回流比在0-100%之间,一般不少于30-50%。

5、污泥性状异常及分析:

三、污水处理系统运行操作方案:

1.工业废水预处理

按每种废水不同的处理要求,处理达标后,最终排至综合污水调节池与生化污水混合,进入生化处理系统。

A.脱脂废液处理系统

主要是处理脱脂废液中的COD、SS、石油类等;经脱脂废液调节池曝气调节水质后,上层油脂由刮油机刮走,不含油脂废水则被水泵送至物化反应槽A,物化反应槽A反应区先后投加氢氧化钠、PAC、PAM进行处理;最后使用稀硫酸调节PH至7.5-8.5;处理后出水自流至涂装混合废水池。

效果:PH控制在8-9,PAM凝聚有明显的颗粒矾花,斜管沉淀区出水澄清。

注意:若废水中含磷量较高,需投加石灰水,进水PH调至10-11.5,然后在出水区用稀硫酸调节PH至7.5—8.5。

操作详细:

a、开启相应搅拌机;

b、开启PAC、PAM、Ca(OH)2、NaOH对应的加药泵;

c、加药泵出药后,开启废水提升泵;

d、取样检测处理前与处理后废水的磷酸盐含量,若进水的磷酸盐含量较低(<0.2mg/L),

则将反应区废水PH调节在7.5—8.5(控制Ca(OH)2、NaOH药量);若进水磷酸盐含量较高(≥

0.2mg/L),则需调节反应区废水PH在10-11.5(控制Ca(OH)2、NaOH药量);出水磷酸盐含量必

须<0.2mg/L;

e、在沉淀区需开启H2SO4加药泵,进水废水PH回调,PH试纸测得PH在8-9;

f、系统排泥,进行了废水处理后,第二天再次启动系统处理废水前必须先进行排泥,以

免泥渣上涌。

B.磷化废液处理系统

主要是处理磷化废液中的COD、SS、P、金属镍等;经磷化废液池曝气调节水质后,由水泵送至物化反应槽B,物化反应槽B反应区先后投加氢氧化钠、石灰水、PAC、PAM进行处理;处理后出水自流至磷化废水调节池。每次进水后的第二天早上需进行排泥。

效果:PH控制在10-11.5,PAM凝聚有明显的颗粒矾花,斜管沉淀区出水澄清。

操作详细:

a、开启相应搅拌机;

b、开启PAC、PAM、Ca(OH)2、NaOH对应的加药泵;

c、加药泵出药后,开启废水提升泵;

d、取样检测处理前与处理后废水的磷酸盐、总镍含量,需调节反应区废水PH在10-11.5

(调节Ca(OH)2、NaOH药量);出水磷酸盐含量必须<0.2mg/L,总镍含量<0.5mg/L;

e、系统排泥,进行了废水处理后,第二天再次启动系统处理废水前必须先进行排泥,以

免泥渣上涌。

C.磷化废水处理系统

主要是处理磷化废水中的COD、SS、P、金属镍等;经磷化废水池曝气调节水质后,由水泵送至物化反应槽C,物化反应槽C反应区先后投加氢氧化钠、石灰水、PAC、PAM进行处理,PH 控制在10-11.5;最后使用稀硫酸调节PH至7.5-8.5;处理后出水自流至涂装混合废水池。

注意:消防事故池、废液收集池废水需经水泵送至磷化废水调节池进行相关处理。

操作详细:

a、开启相应搅拌机;

b、开启PAC、PAM、Ca(OH)2、NaOH对应的加药泵;

c、加药泵出药后,开启废水提升泵;

d、取样检测处理前与处理后废水的磷酸盐、总镍含量,需调节反应区废水PH在10-11.5(调节Ca(OH)2、NaOH药量);出水磷酸盐含量必须<0.2mg/L,总镍含量<0.5mg/L;若出水磷酸盐、总镍含量过高,则需打开不合格回流阀,并关闭流至涂装废水调节池的水管管道阀门,将废水回流,在进行处理;

e、回调区需开启H2SO4加药泵,进水废水PH回调,PH计测得PH在7.5-8.5;

f、系统排泥,进行了废水处理后,第二天再次启动系统处理废水前必须先进行排泥,以免泥渣上涌。

D.喷漆废液处理系统

主要是处理电泳清槽废液与喷涂废液中的COD、SS等;经喷漆废液池曝气调节水质后,由水泵送至气浮机1#,气浮机1#反应区先后投加氢氧化钠、PAC、PAM进行处理;处理后出水自流至涂装混合废水池。

操作详细:

a、开启相应搅拌机;

b、开启溶气泵,在溶气罐压力达到0.35~0.4Mpa后,开启空压机;

c、开启PAC、PAM、NaOH对应的加药泵;

d、加药泵出药后,开启废水提升泵;

e、观察调整水位调节阀,控制尾渣液位,定时开动刮渣机、排清液面浮渣;

f、关机时,应先后停进水泵、空压机,3-5分钟后再停溶气泵;

g、系统定期排泥洗槽,根据实际情况,在气浮机上浮区泥渣沉淀物较多、处理出水不澄清时,需进行排空清理。

E.涂装混合废水处理系统

主要是对处理后的磷化废液、脱脂废液、电泳清槽废液、喷涂废液与浓度较稀的电泳清洗废水、脱脂清洗废水进行气浮处理,清除废水中的COD、SS等;经调节池曝气调节水质后,由水泵送至气浮机2#,气浮机2#反应区先后投加氢氧化钠、PAC、PAM进行处理;出水区使用稀硫酸调节PH至7-8.5;处理后出水自流至综合污水废水池。

操作详细:

a、开启相应搅拌机;

b、开启溶气泵,在溶气罐压力达到0.35~0.4Mpa后,开启空压机;

c、开启PAC、PAM、NaOH对应的加药泵;

d、加药泵出药后,开启废水提升泵;

e、观察调整水位调节阀,控制尾渣液位,定时开动刮渣机、排清液面浮渣;

f、出水区PH控制在7-8之间,使用NaOH、H2SO4进行调节;

g、关机时,应先后停进水泵、空压机,3-5分钟后再停溶气泵;

h、系统定期排泥洗槽,根据实际情况,在气浮机上浮区泥渣沉淀物较多、处理出水不澄

清时,需进行排空清理。

F.生活污水集水井

主要作用:收集厂区内的生活污水;并使用格栅机定期清除废水中的生化垃圾与较大的悬浮颗粒,最后使用潜水泵送至生活污水集水池(自动)。

操作详细:

a、定时开启格栅机,每2小时开启10分钟,并定时清理格栅机清除的垃圾;

b、关注潜水泵是否正常运行,防止污水液位高于集水井平台;

c、暴雨天气,必要时可开启两台潜水泵,以免污水浸泡格栅机。

G.生活污水集水池

主要作用:装载厂区内的生活污水,由水泵送至综合污水废水池(自动),与涂装混合废水混合并进行生化处理。

a、关注潜水泵是否正常运行,防止污水涌上至地面;

b、暴雨天气,必要时可开启两台潜水泵,以免污水涌上地面。

H.综合污水调节池

主要是处理后的涂装混合废水与生活污水混合,水质经曝气调节均匀后,废水的PH在

6.8-8.0之间,再使用提升泵送至水解酸化池进行生化处理(若废水PH过低,可提高气浮机2#

处理出水的PH来进行调节)。

a、关注废水提升泵是否正常运行,防止废水涌上池面;

b、暴雨天气,必要时可调高废水提升泵的流量,以免污水涌上池面。

注:气浮装置操作

气浮装置含设备本体、进水泵、溶气泵、溶气罐、空压机、刮渣机等。

要点:

①先开溶气水泵,保证溶气罐压力在0.35~0.40Mpa;

②再开启空压机,检查溶气效果,符合要求时再开启进水泵

③开启进水泵前,备好所存药剂,开泵前进行药剂投加,并保证反应效果;

④观察调整水位调节阀,控制尾渣液位,定时开动刮渣机、排清液面浮渣;

⑤关机时,应先后停进水泵、空压机,3-5分钟后再停溶气泵;

2.水解酸化池

每隔2-3天使用潜水搅拌机搅拌30min(自动),并需每隔1-2周投加营养物质(面粉、尿素等)。若长期不进水(夏天为2天,冬天为3天),则需投加面粉(25kg每个水池)。

a、关注废水是否两池进水平行,保证两个水解酸化池进水平均;

b、关注潜水搅拌机是否正常运行(可从池面废水是否有污泥、气泡上涌可看出);

c、关注废水气味,保证废水气味是酸、臭气味;若不是,需停止进水,并投加营养物质

(面粉、尿素等),进行24小时潜水搅拌机搅拌,然后间歇性进水,慢慢提高进水量,直至恢复。

3.接触氧化池

需持续曝气,当出现鼓风机故障或停电致使供气长时间停止,则需一段较长时间的闷曝(不进水,持续曝气一段时间)。当好氧池污水因进水时间过长而造成浑浊(污水负荷过高)时,需

停止进水,可投加适量的营养物质(面粉)。一般情况下,每3-4周需投加营养物质(面粉)1次,每次的量:25kg/水池。

注意:一般情况下,池内氧气浓度保持在4-6mg/L;若较长时间不进水(48小时),氧气浓度保持在2-4mg/L,并需投加营养物质(面粉)。另外,为保持活性污泥菌种的活性,在夏天停止曝气的时间不可超过32小时,在冬天停止曝气的时间不可超过24小时。

a、关注废水是否4个水池进水进水平均,可根据实际情况在池底进水阀门进行调节;

b、关注池内填料挂泥是否正常,若污泥脱落严重,请根据生化调试方法进行调控操作,

以恢复污泥活性;

4.生化沉淀池

在正常运行的情况下,需3-4小时回流一次,每次10-20分钟。因采用的是接触氧化法,沉淀池污泥相对较少,所以污泥回流时间需根据泥量、出水状况调整,若污泥过多,则需将污泥排至生化污泥池。

a、污泥回流需根据实际情况操作,一般情况下为3-4小时回流一次,每次10-20分钟,

若污泥较多,需根据实际情况延长回流时间(污泥回流至水解酸化池与接触氧化池的量比=8:2);

b、关注池面是否有污泥上涌,防止污泥将斜管堵塞;若堵塞,则需进行清池通堵;

5.除磷沉淀池

生化系统处理后出水含磷量较高,则需投加适量PAC(聚合氯化铝),去除水中的P,药量需根据出水的含磷量进行调节。

a、正常运行中,在出水磷酸盐浓度≥0.5mg/l时,需投加适量PAC(聚合氯化铝),去除

水中的磷酸盐,若磷酸盐浓度超高,则需在排放水集水池打开不合格排放阀,将废水回流至生化污水集水池内进行二次处理;

b、在有投加PAC情况下需进行定时排泥;

6.砂碳过滤系统

在正常运行的情况下,打开相应的电动阀,使中间池—石英砂滤罐—活性炭滤罐—消毒池形成一个唯一的水流通路,将废水中90%以上的SS清除。

过滤系统反洗:一般情况为5日清洗一次。反洗时,需停止进水,并关闭与打开相应的电动阀,使用反洗泵进行冲洗,石英砂滤罐与活性炭滤罐需分别清洗,直至反冲洗出水澄清后即止;

反冲洗废水流至水渠。清洗完毕后关闭与打开相应的电动阀,重新进水。

7.消毒系统

污水站采用二氧化氯发生器进行消毒,盐酸与氯酸钠按1:1的比例进行投加,温度控制为65±2℃。进行加药时,需开启加药管自来水,使得药水能均匀送至消毒池。

注:氯酸钠溶液配制按氯酸钠:自来水=1:2;开启时间:与生化系统进水时间同步。

8.中水恒压系统供水

主要是根据压力感应器、变频器、浮球感应水位来控制的;需保证清水池以及回用水池有足够的水量。

a、保证排放水集水池内有足够的水;

b、关注回用离心泵运行状况,根据实际情况,定时更换水泵的密封盘根;保证离心泵转

轴间是否在同一轴心内运转(若不是,杂声较大,需调整);

9.污泥处理系统

分别为:生化污泥处理与物化污泥处理。生化污泥处理:由污泥泵从生化沉淀池中将剩余污泥抽至生化污泥池,再经螺杆泵送至板框压泥机进行脱水;滤液自流至生活污水集水池。物化污泥处理:一部分物化污泥由污泥泵从除磷沉淀池中将污泥抽至物化污泥池;一部分为物化反应槽与气浮机废水处理泥渣,自流至物化污泥池,再经螺杆泵送至板框压泥机进行脱水预处理;滤液自流至废液集水池。干泥饼外运处理。

10.加药系统

上述药剂配置量为现阶段参考值,具体参数应该根据原废水性质,通过生产调试达到效果最佳值而定。

污水处理工程调试及试运行指导手册

污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排;

(3)进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备; (4)准备必要的排水及抽水设备;堵塞管道的沙袋等; (5)必须的检测设备、装置(PH计、试纸、COD检测仪、SS); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。 (2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。 已进行充水试验的建构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置或非标均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行:

污水处理站调试方案计划

(此文档为Word格式,下载后可以任意编辑修改!)(文件备案编号:) 污水处理站调试方案 工程名称: 编制单位: 编制人: 审核人: 批准人: 编制日期:年月日

污水处理站调试方案 本废水处理工程采用缺氧-好氧为主的工艺流程,本工程的调试主要为生化部分。 一、调试目的及内容 调试的目的是确定系统最佳运行条件,培养和驯化出成熟的专属活性污泥,并达到较好的出水效果,使出水达标。 相关内容:检测各项工艺设备开机、关机、连续运行等各种工况下的使用情况,检查各反应池、管线、电气、自控、公用设施等运行状况。 二、调试及运行的基础 2.1电源的保证 污水处理的电源是由甲方提供,应保证电压的供应在±5%的范围内,频率±1%的范围内,总谐波电压启变率为4%。 2.2原水水质水量的保证 本设计是根据业主提供的水质、水量指标进行的,业主应保证进入本污水处理站的水量水质符合技术方案的设计条件,以保证出水达到国家要求的排水标准。 2.3其它设施服务 业主提供以下各项设施: ?项目所处地附近公路供进厂公路接入; ?水、电、气和物料的充足供应; ?现场人员的配合和学习; ?调试人员的食宿。 2.4依据的法律、法规及标准 承包人在调试及运行期内严格按国家、行业和当地政府的规程、规范、标准及设备随机技术资料、使用说明书等进行项目的调试及试运行。 采用的主要规范和标准:

《室外排水设计规范》GBJ14-87(1997年版) 《地表水环境质量标准》CHZB1-1999 《污水综合排放标准》GB8978-1996 《建筑结构荷载规范》GBJ9-87 《混凝土结构设计规范》GBJ10-89 《建筑地基基础设计规范》GBJ-89 《建筑结构可靠度设计统一标准》GBJ68-84 《城市污水处理厂污水、污泥排放标准》CJ3025-93 《工业企业采暖、通风及空气调节设计标准》TJ19-75 《给水排水工种结构设计规范》GBJ69-84 《污水泵站设计规程》DBJ08-23-91 《污水泵站设计规程》DBJ11-99 《低压配电装置及线路设计规范》GBJ54-83 《建筑给水排水设计规范》GBJ15-88 以及承包人和业主达成的其它安全和技术协议。 承包人将根据国家相关法律、法规、规程标准结合实际情况制定污水处理厂运行规程、规范和其它安全及质量管理办法、操作手册,并报经甲方或其委托机构审定、批准后严格执行。 三、调试前的准备工作 3.1人员准备 1.施工方人员准备 调试工程师(项目负责人) 2.建设方人员准备(对建设方日常操作维护人员的培训) 为配合施工方的生物调试及对操作人员的培训,建设方需在生化站调试初期安排操作人员到场,人员初期安排3~4人到场进行培训学习并配合施工方的调试工作,到场时间不晚于我方调试人员进场时间。 3.2试车方案的确定 在试车前,承包人将拟制定调试及运行方案,并详细说明项目调试试运行阶段详细的进度计划。调试试运行阶段的划分,阶段目标、程序、测试内容、测试方法。对调试中可能出现的故障的预防及排除措施,单机无负荷试车质量评定表,单机带负荷试车质量评定表,无负荷联动试车评定报告,带荷联动试车评定报告,

污水处理厂一般调试工作简述

污水处理厂一般调试工作简述 污水厂投产前的工艺调试是一项重要工作,其重要性表现在以下几个方面:一是发现并解决设备、设施、控制、工艺等方面出现的问题,使污水厂投入正常运行;二是实现工艺设计目标,即出水各项指标达到设计要求;三是确定符合实际进水水量和水质的各项控制参数,在出水水质达到设计要求的前提下,尽可能的降低运行成本。 一、调试内容及目的 调试的主要内容有:第一,带负荷试车,解决影响连续运行的各种问题,为下一步工作打好基础;第二,活性污泥培养,主要是积累处理所需微生物的量;第三,活性污泥驯化,其目的是选择适应实际水质情况的微生物,淘汰无用的微生物;第四,确定符合实际进水水质水量的工艺控制参数,在确保出水水质达标的前提下,尽可能降低能耗;第五,编制工艺控制规程,以指导今后的运行。 二、调试方法 (一)准备工作 1.人员准备: a.工艺、化验、设备、自控、仪表等相关专业技术人员各一人。 b.接受过培训的各岗位人员到位,人数视岗位设置和可以进行轮班而定。 2.其他准备工作: a.收集工艺设计图及设计说明、自控、仪表和设备说明书等相关资料。 b.检查化验室仪器、器皿、药品等是否齐全,以便开展水质分析。 c.检查各构筑物及其附属设施尺寸、标高是否与设计相符,管道及构筑物中有无堵塞物。 d.检查总供电及各设备供电是否正常。 e.检查动力设备能否正常开机,各种闸阀能否正常开启和关闭。 f.检查仪表、传感器及自动控制系统是否正常。 g.检查维修、维护工具是否齐全,常用易损件和零部件有无准备。 h.购置各种絮凝剂和其它相关药剂。 (二)带负荷试车 开启水处理设施、管道中所有阀门和闸阀,启动进水泵送水,根据各

污水调试方案

污水处理调试 污水处理工程调试及 试运行指导手册 污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排; (3)进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备; (4)准备必要的排水及抽水设备;赌塞管道的沙袋等; (5)必须的检测设备、装置(PH计、试纸、COD检测仪、SS); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。 (2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗

漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。 已进行充水试验的建构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置或非标均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行: a、按工艺资料要求,了解单机在工艺过程中的作用和管线连接。 b、认真消化、阅读单机使用说明书,检查安装是否符合要求,机座是否固定牢。 c、凡有运转要求的设备,要用手启动或者盘动,或者用小型机械协助盘动。无异常时方可点动。 d、按说明书要求,加注润滑油(润滑脂)加至油标指示位置。 e、了解单机启动方式,如离心式水泵则可带压启动;定容积水泵则应接通安全回路管,开路启动,逐步投入运行;离心式或罗茨风机则应在不带压的条件下进行启动、停机。 f、点动启动后,应检查电机设备转向,在确认转向正确后方可二次启动。 g、点动无误后,作3-5min试运转,运转正常后,再作1-2h的连续运转,此时要检查设备温升,一般设备工作温度不宜高于50-60℃,除说明书有特殊规定者,温升异常时,应检查工作电流是否在规定范围内,超过规定范围的应停止运行,找出原因,消除后方可继续运行。单机连续运行不少于2h。 (3)单车运行试验后,应填写运行试车单,签字备查。 5、单元调试 (1)单元调试是按水处理设计的每个工艺单元进行的,如格栅单元、调节池单元、水解单元、好氧单元、二沉单元、气浮单元、污泥浓缩单元、污泥脱水单元、污泥回流单元………的不同要求进行的。 (2)单元调试是在单元内单台设备试车基础上进行的,因为每个单元可能有几台不同的设备和装置组成,单元试车是检查单元内各设备连动运行情况,并应能保证单元正常工作。 (3)单元试车只能解决设备的协调连动,而不能保证单元达到设计去除率的要求,因为它涉及到工艺条件、菌种等很多因素,需要在试运行中加以解决。 (4)不同工艺单元应有不同的试车方法,应按照设计的详细补充规程执行。 6、分段调试

百泉污水处理工程调试方案及操作规程

辉县百泉制药有限公司 污水处理工程调试及试运行指导手册

污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排;

(3)进行相应的物质准备,如水(含污水、自来水),气,电,药剂的购置、准备; (4)准备必要的排水及抽水设备; (5)必须的检测设备、装置(pH计、试纸、DO检测仪、COD、SS等); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验。 (2)构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。已进行充水试验的构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行: a、按工艺资料要求,了解单机在工艺过程中的作 用和管线连接。

污水处理厂工艺调试方案

污水处理厂工艺调试方案 1.单机调试 A、试验准备 ①准备好试验需要的所有有关的操作及维护手册、备件和专用工具、临时材料及设备。 ②检查和清洁设备,清除管道和构筑物中的杂物。 ③依照厂商说明润滑设备。 ④在手动位置检查电机转动方向是否正确。 ⑤在手动位置操作阀门全开全闭,检查并设定限位开关位置是否有阻碍情况。 ⑥检查用电设备的供电电压是否正常。 ⑦检查所有设备的控制回路。 ⑧制定相应的试验、试车计划,准备相应的测试表格。并报请建设单位、监理工程师、厂商代表的批准。 ⑨单机调试构筑物满水到设计水位。 B、功能试验(空载试验) ①在建设单位、监理工程师、厂商代表的同意的时间开始试验。 ②在供货商指导下给设备加注润滑油脂。在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为

止。并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。 ③空载试验首先保证电气设备的正常运行,并对设备的振动、响声、工作电流、电压、转速、温度、润滑冷却系统进行监视和测量,作好记录。 ④试验直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。 C、单机调试(负载试验) ①设备或系统符合功能实验要求后,在建设单位、监理工程师、厂商代表的同意的时间,在建设单位、监理工程师都出席的情况下进行荷载调试开始单机调试。 ②池体满水(水源为厂区临时水),确保池体水位满足调试要求。 ③开启设备润滑系统和冷却系统,并随时观察运行状态。 ④在润滑、冷却系统工作正常后,开启设备进行全面试验。试验中要检查核实仪表的标准;工作电流稳定情况;控制环路的功能是否完善;系统功能以及是否有液体泄漏等情况。并以书面形式进行记录。 ⑤荷载调试直到每台设备正常连续运转规定时间且达到生产厂商关于设备安装及调试的要求为止。

城市生活污水处理厂调试方案

城市生活污水处理厂 调 试 方 案 2009年8月

一工程概况 1.1 污水处理厂设计规模及进、出水水质 1.1.1 设计规模 广东省某市污水处理厂建设规模为40000m3/d,一次建成。 设计平均流量(一期)Q=40000m3/d=1667m3/h。 设计最高日最大时流量Qmax=56000m3/d =2334m3/h(K总=1.4)。 1.1.2 设计进、出水质 1.1. 2.1 进水水质 按照招标文件提供的水质资料,污水处理厂进水水质指标为:BOD5: 150mg/l CODcr: 250mg/l SS: 200mg/l NH3-N: 30mg/l TP: 4~5mg/l PH: 6.5~7.8 1.1. 2.2 处理后的水质要求 按照招标书要求,本污水处理厂出水水质执行GB18918—2002的一级B标准。具体指标如下: BOD5≤20mg/l CODcr≤60mg/l SS≤20mg/l NH3-N≤8(15)mg/l TN≤20mg/l TP≤1.5mg/lPH=6~9

1.2 工艺流程及流程简介 1.2.1 污水处理工艺流程 (注:因工程设计变更,本工程已取消污泥浓缩机): 1.2.2 工艺流程简述 市政污水由城区排水管(渠)收集后经排水总管送至污水处理厂进行处理。由于排放污水中含有大量粒径较大的颗粒物,为确保污水处理厂进水泵及后续处理工段的正常运行,在污水进入处理设施前设置机械粗格栅,栅渣外运。 经机械粗格栅处理后的污水自流进入进水泵房的集水池,进水泵房按日处理污水4×104m3/d设计。集水池为地下钢筋混凝土结构,污水由潜污泵提升至旋流沉砂池进水渠,经过中格栅和细格栅后,进入旋流沉砂池。格栅拦截下的栅渣经栅渣打包机打包后送至厂外处置。旋流沉砂池池底的砂由气力提砂装置提升至砂水分离器,进 行污水和砂的分离。

污水处理工程调试及试运行

污水处理工程调试与试运行 调试和试运行是废水处理工程正式运行前必需的过程,调试可以进一步检验土建工程、设备和安装工程的质量,同时进行微生物的培养和驯化,为正式运行做好准备。调试一般由废水处理工程的施工和运营单位负责,设计单位进行技术指导,设备供货单位参与并配合运行调试。 废水处理工程的调试一般包括准备工作、单机调试、单体调试、工艺调试及试运行等程序和容。 一、调试准备 调试的准备工作是保证调试顺利进行并达到预期效果的重要环节,调试的准备包括组织计划、人员配备、物资准备、现场准备、事故防等容。 (一)组织计划 明确工作容,制订调试案,安排进度计划,准备调试记录。(二)人员配备 组织协调参与调试工作的各相关单位派驻技术人员到达现场;成立由各相关单位人员参加的调试工作小组,具体负责指导、督促调试工作;根据调试的工作量和工作要求安排配备相应数量和工种的调试操作人员;参与调试的相关工作人员应当接受必要的培训,对废水处理流程、各单元工艺的功能与原理、关键的设计和运行参数、自动控制的式、主要设备的操作法等,要做到心中有数。

(三)物资准备 水、电、气保证通畅和充足供应;药剂、耗材、污泥菌种等调试用品的购置;调试中需要用到的临时水泵、临时空压机、检测仪表、必要的工器具的落实;必要的劳动保护用品的准备。 (四)现场准备 工程验收中发现的缺陷和问题应完成整改;施工现场应进行清理,厂区保持干净整洁;设备、管道、阀门进行清扫;配电柜、控制柜、电气设备除尘;如需要临时设施、临时管线,应在调试开始前搭建完成。 (五)事故防 制订调试期间的事故应急预案;具有明确的防触电、防跌落、防溺水、防中毒、防火的措施,准备必要的现场防护、救护用品;对操作管理人员进行安全教育。 二、单机调试 工艺设计单独工作运行的设备、装置均称单机。工程验收结束后,对单机分别进行独立调试,目的是检验工艺系统中的机械设备、电器、仪表等在制造、检验、安装等环节是否符合要求。 (一)单机调试程序单机调试应按下列程序进行。 (1)设备、部件及附属设施应完成全部安装工作,管路、电气、控制线缆连接到位,所有螺栓和紧固件都已紧固,并经检验确认。(2) 设备本身已具备运转条件,包括设备本身应保持清洁,加入足够的润滑油,管路充水等。更多污水处理技术文章参考易净水

工业污水处理厂调试方案

江苏***有限公司 化工废水处理工程调试大纲 ***环境工程研究所 南京***工程有限公司 2015年11月5日

目录 一、项目概况 二、调试的前期工作准备 三、调试工作目标与时间进度安排 3.1、调试目标 3.2、调试进度安排 四、调试期间分析监测指标及要求 五、各阶段调试步骤 5.1、活性污泥a、b池调试步骤; 5.2、缺氧水解池调试步骤; 5.3、PACT池调试步骤 5.4、整体负荷提升进度控制(非常重要); 六、调试工作注意事项

一、项目概况 江苏***有限公司废水处理设施土建、工艺和电器安装已经基本结束,目前即将进入整个废水处理系统的生化调试和菌种培养驯化工作。由于废水生化处理的核心是利用高效微生物对废水中的有机污染物进行降解,实现降低废水中的COD浓度,因此整个调试过程的最终目标是在整个生化系统内培养驯化出降解能力强、性能稳定、沉降效果好的微生物种群,从而实现废水达标排放。 由于农药化工生产过程中产品变化快,生产周期短,因此在后续生化处理过程中进水水质的波动不可避免,这对于微生物降解过程是非常不利的。此外作为农药化工企业今后的产品更替也是不可避免的,因此,江苏***有限公司废水处理设施采用耐冲击性能相对比较好的好氧-缺氧-好氧工艺,同时在一段好氧工艺中设置了大流量回流系统,降低整个系统在COD降解过程中的浓度梯度,通过牺牲部分效率的方式提高整个降解系统的稳定性。同时,我们在后道好氧处理中增加了PACT工艺,这种工艺可以在进水冲击情况下避免出现高效菌种的大量流失,从而提高整个生化系统的耐冲击能力。 由于采用的生化处理工艺具有较广的污染物适应性,对于今后可能出现的新产品废水,在采用合适的预处理工艺调整废水水质和特殊

XX污水处理厂改造工程通水调试方案

XX污水处理厂改造工程通水调试方案 一、通水调试工艺流程 本次通水工艺流程为:粗格栅及进水泵房→细格栅及曝气沉砂池→初沉池→生物反应池→二沉池→二次提升泵房→紫外消毒渠。 由于污泥的产生需要通水运行后一段时间,本方案未包括污泥系统调试。 由于中水回用系统的配水管网尚未建成,本方案未包括深度处理及排水池调试。 二、通水调试过程 (一)粗格栅及进水泵房 粗格栅池体长13米,宽7米,有效水深约为5米(池底标高-2.2米,水面标高约为2.7米),容积为455立方米。 进水泵房池体长11米,宽14米,有效水深8米(池底标高为-5.4米,水面标高约为2.7米),容积为1232立方米。 1、调试前主要阀(闸)门状态

2、调试过程 (1)打开DN1000进水口阀门,待粗格栅及进水泵房水位达到平衡状态。 (2)分别调试三台粗格栅及配套输送机。 (3)分别调试1、2号提升泵,(正常运行为3用1备)各开启时间不超过5分钟(单台泵流量为56立方米/分钟,开机水位为-1.15米,停机水位为-3.7米)。 (4)开启3、4号提升泵前进水闸板。 (5)分别调试3、4号提升泵,各开启时间不超过5分钟(曝气沉砂池水位上升至约4.5米标高,水深约2.25米)。 (二)细格栅及曝气沉砂池 细格栅池体长21米,宽10米,有效水深为1.1米(池底标高6.45米,水面标高为7.55米),容积为231立方米。 曝气沉砂池单格体长23米,宽9米,有效水深为5米(池底标高2.25米,水面标高为7.25米),单格容积约为1035立方米,总容积约为2070立方米。 1、调试前主要阀(闸)门状态

2、调试过程 (1)开启1台进水泵房水泵,将曝气沉砂池水位上升至7.25米(约顶板以下1米,开泵时间约20分钟,曝气沉砂池两格水位上升1米,需要水量约414立方米,1台泵运行约7分钟)后停机。 (2)分别调试四台细格栅及配套输送机。 (3)开启1、2号及2、3号罗茨鼓风机(只能同时开2台),调试曝气效果。 (4)分别调试南北曝气沉砂池对应的吸砂桥及砂水分离器。 (5)分别调试南北曝气沉砂池对应的渣水分离器。 (三)初沉池(平均停留时间1.7小时) 总进水渠池体长79.5米,宽1.8米,有效水深为1.9米(池底标高4.8米,水面标高为6.55米),容积为271立方米。 总排泥渠池体长81.2米,宽2.5米,有效水深为3.7米(池底标高2.8米,水面标高为6.55米),容积为750立方米。 单格初沉池体长48米,宽7.6米,有效水深为4米(池底标高2.53米,水面标高为6.5米),单格容积为1460立方米,总容积为14600立方米。 1、调试前主要阀(闸)门状态

污水处理厂单机试运行调试方案

机电设备调试方案 说明 本施工组织设计方案主要内容包括:施工组织措施、施工进度计划及人员配置计划、调试技术措施、环保与文明施工、质量保证体系和措施、安全施工保证体系和措施等。范围包括以下单元的部分机械设备电气设备及附属管道的调试:细格栅及旋流沉砂池、厂区污水泵房、二沉池、生物反应池、二沉池配水井、鼓风机房、加药间、加氯间。根据本工程的特点,本施工组织设计方案对机械设备、电气设备安调试和管道调试技术措施等内容作了详尽、完整的阐述。 本施工组织设计方案的编制依据为: 1. 上海市政工程设计研究院和广东省建筑设计研究院出具的“大坦沙污水处理(三期)工程”施工图纸 2. 各设备厂家提供的设备说明书 3. 现行施工规范、质量检验及评定标准、操作规程; 4.省、市现行有关建筑工程施工的劳动定额、机械台班定额; 5.现场勘察资料; 第一节概述 广州市XXX污水处理厂是广州市政府制定的全市污水治理总体规划中的第一座大型城市污水处理厂,位于广州市西郊的XXX上,总占地面积为25公顷。第一期日处理规模15万m3/d于1989年投产,第二期日处理规模15万m3/d于1996年投产,占地面积约14公顷。采用A2/O生物脱氮除磷处理工艺,2000年进行处理能力3万m3/d的挖潜改造工程,总处理规模达到33万m3/d。三期工程是大坦沙污水处理厂一、二期工程的延续和拓展,处理规模是22万m3/d,处理后污水排放标准符合国家和广东省污水排放的一级出水标准,是广州市政府的2002年重点投资工程项目及省、市重点工程项目,占地面积约11公顷。工程的

主要目标是治理西部污水,系统收集污水面积84.88km2,收集范围:东面以xxxx 路、xxx路为界:南面以环城高速公路为界,同时包括环城高速公路以南xx小区、xx小区、xx岛、xx洲等;西面以珠江航道岸边为界;北面以xx路为界。 污水收集范围平面图 工程目的主要提高广州市治理西部污水能力,有效地削减对珠江西航道的污染,改善石门水厂和西村水厂的水源水质,确保饮用水安全,受益人口约100万人,是一项利国利民、功在千秋的民心工程。 三期工程的设计单位是XX市政工程设计研究院和XX省建筑设计研究院,建设单位是广州市市政园林局,由市政园林局属下单位广州市XXX污水处理工程项目办公室实施建设任务。工程项目总投资约XX亿元人民币。 三期工程主要包括一间处理能力为22万m3/d的污水处理厂,及九个污水输送泵站、一个排洪泵站。泵站的输送流程图如下:

污水处理站运行管理方案

《污水处理站运行管理方案》 一.工程概况 某小区污水处理工程的设计规模为日处理污水为2800m3/d,该工程主要采用生物接触氧化 处理的系统工艺,污水经处理后可以达到《城镇污水处理厂污染物排放标准》 (GB18918-2002 ) —级标准的A类标准。 二.处理工艺说明 1.设计要求与工艺流程 ⑴设计要求 某小区污水处理厂设计规模为日处理污水为2800m3,设计进出水水质情况见下表 项目设计进水设计出水去除率/% BOD250< 1096.7 COD400< 5087.57 SS200< 1096.01 ⑵处理工艺流程 该污水处理厂主要采用生物接触氧化工艺,污水经格栅和初沉池去除较大的无机颗粒和漂浮 物,初沉池同时可去除B0D5,可改善生物处理构筑物运行条件并降低B0D5负荷,在经过 生物接触氧化池,它具有脱氮除磷的功能,不用污泥回流,也不存在污泥膨胀的问题。 在流经二沉池,他主要是泥水分离。污水深度出处理采用接触消毒处理工艺,剩余污泥的处理采用浓缩后压滤的污泥处理工艺。 污水处理工艺流程见下图; 2.主要处理设施 该生活污水处理厂主要设施包括预处理单元的格栅、调节池和初沉池;生物处理单元的生物接触氧化池和二沉池;污泥处理单元的污泥浓缩、脱水系统。 ⑴预处理单元 在此单元污水先经过格栅去除较大的固体漂浮物,以确保提升泵的正常工作和保证后续处理 单元的运行。其栅渣经压榨后装入小车外运。 污水经过格栅处理后流经调节池,控制其水量变化,然后再用提升泵抽入初沉池,其需提升泵一台,其型号4MF-BC,用来提升污水。污水经提升后进入平流式初沉池,用来去除污水中的沙子等无机物。 沉砂用刮泥板(1台型号NBX16-20 )刮出,然后排至砂水分离器分离后小车运走。

某污水处理厂自控系统调试方案

1、综述 某污水处理厂(一期)自控及仪表系统待各工艺、电气和自控仪表系统安装结束,检验无误,满足设计要求后,逐级分层和分区的原则进行调试。分层:就是从现场工艺设备单体调试→现场PLC控制柜调试→厂区中控室上位机调试,逐级自下而上进行调试;分区:就是从各现场六个PLC分站(PLC100、1-RTU、2-RTU1、2-RTU2、2-RTU3、4-RTU)分别进行调试,在上述调试工作完成,并符合设计文件,技术资料要求,单体设备调试合格的基础上进行系统联动调试。 2、自控系统调试范围 2.1调试工作包括: PLC控制柜的电气调试;对各受控设备的信号校验;PLC控制柜与各独立工艺设备系统通讯调试,PLC控制逻辑编程软件组态调试;厂区光纤以太网通讯联网调试;中控室上位机监控操作软件调试、数据服务器、WEB服务器调试等;共计调试19套仪表,58台(套)设备及脱水机、鼓风机、消毒池PLC系统通讯联调。 2.2调试按照以下区域进行: 1、预处理系统(粗格栅、细格栅、电动闸门、旋流沉砂系统、进水流量、 液位计、PH计仪表调试)计4套仪表、10台工艺设备。 2、生物反应系统(生化池水下搅拌器、曝气系统空气调节阀、进泥污泥泵、 DO\MLSS在线分析仪表)计8套仪表、24台工艺设备。 3、污泥泵站及污泥脱水系统(剩余污泥泵、回流污泥泵、剩余污泥流量) 计2套仪表、14台工艺设备。 4、紫外消毒池系统(电动闸门、深井泵、出水流量、PH计、COD、NH3、在 线分析仪表)计3套仪表、3台工艺设备。 5、变配电间控制系统(电力监控系统、二沉池刮泥机、进水提升泵)计2 套仪表、7台工艺设备。 6、与脱水机系统、鼓风机系统、消毒系统的通讯联调。 3、调试目的、要求 3.1系统调试对凡属自控仪表系统范围的受控设备、工艺链路、网络通讯均进行 联动调试;通过调试使自控仪表系统达到设计要求。 3.2各受控设备通过调试达到就地手动、PLC中控室远控能够正常运行。 3.3污水处理过程控制能够满足工艺设计的要求和生产实际的需要。 3.4受控设备的单体调试运行时间为12小时(根据设计文件、设备技术资料要

污水处理厂一体化设备调试方案

某县某镇污水处理 一体化埋地式处理设备项目 (处理量1000T/D) 调试方案 *****环保工程有限公司 二O一七年四月

目录 第一章:概述...................................................... 第二章:调试步骤................................................... 2.1单机调试................................................ 2.2空载试车................................................ 2.3负载试车................................................ 2.4设备常见问题汇总........................................ 2.5整体联动调试............................................ 第三章、活性污泥系统管理手册....................................... 1、原理.................................................... 2、活性污泥的形、色、嗅 .................................... 3、培菌前的准备工作........................................ 4、培菌方法................................................ 5、运行管理................................................ 6、污泥性状异常及分析 ...................................... 第四章、竣工验收...................................................

污水处理工程调试方案

一、工程调试范围: 本工程调试范围:前物化预处理系统、厌氧处理系统、好氧处理系统、后物化深度处理系统及相关的处理设备的运行。 二、工艺设计: (一)设计水量: 设计处理流量:Qd=8000m3/d,变化系数取K z=1.1; 设计小时流量:Q ev=333.3m3/h;设计最大瞬时流量:Q max =366.7m3/h。 (二)设计进水水质: 根据业主提供的资料,确定废水水质(如表1所示): 表1 废水进水水质(单位:mg/L,色度、pH值除外) (三)设计出水水质 根根据业主的要求及参考广东省地方标准《水污染物排放限值》DB44/26-2001中第二时段一级排放标准: 表1-2 出水水质 (四)、污泥处理目标: 废水处理厂所产生污泥收集在污泥浓缩池浓缩,然后通过机械脱水后外运处置,污泥机械脱水由业主负责。

(五)、工艺处理流程: 图2-1 工艺流程图

三、系统调试前准备工作 (一)详细阅读珠海联业织染有限公司染整废水工程设计方案,掌握方案的设计思路,了解处理工艺中各单元的处理功能及原理,能够在调试运行中体现工艺的处理能力,达到设计处理效果。 (二)废水处理构筑物或设备的清理与试通水。调试工作进行前,应对处理构筑物(或设备)内进行全面清理,清除杂物准备通水、试车。钢筋混凝土池或钢结构设备在竣工后,进行满水实验。然后还应对全部污水或污泥处理流程进行通水试车,检验在重力流条件下污水或污泥流动的通畅性。检查附属设施是否能正常操作,检验各处理单元进出水口水流流量与水位控制装置是否有效。 (三)机械设备的试运转。机电设备在试运转之前,应按设备使用说明书要求对设备转动轴承加注润滑油或润滑脂;检查设备基础是否牢固,各连接部位是否松动;测试电机绝缘电阻是否符合要求;对水泵及其他转动设备联轴器进行检查及找正,把误差控制在要求范围之内;点动电机检查转向是否符合要求。在处理构筑物或设备已通水后,可进行机械设备的带负荷试验,在额定负荷或超负荷10%的情况下,机械设备的机械、电气工艺性能应满足设备技术文件或相关标准的要求,具体参见如下几条: 1)机械设备各部件之间的联接处螺栓不得松动、牢固可靠,无渗漏;密封处松紧适当,升温不应过高;转动部件或机构应可用手盘动或人工转动。 2)启动运转要平稳,运转中无振动和异常声响,启动时注意依照标注箭头方向旋转。 3)各运转啮合与差动机构运转要依照规定同步运行,并且没有阻塞碰撞现象。 4)在运转中保持动态所应有的间隙,无抖动晃摆现象。 5)各运转件运行灵活(包括链条与钢丝绳等柔质机件不碰不卡、不缠、不跳槽),并保持 良好张紧状。 6)滚动轮与导向槽轨,各自啮合运转,无卡齿、发热现象。 7)各限位开关或制动器,在运动中动作及时,安全可靠。 8)在试运转之前或后,手动或自动操作,全过程动作各5次以上,动作准确无误,不卡, 不碰,不抖。 9)电动机运转中温升在允许范围内。 10)各部轴承注加规定润滑油,应不漏、不发热,升温小于规定要求(如:滑动轴承小于60℃,滚动轴承小于80℃)。 11)试运转时一般空车运转2h(不应少于两个运行循环周期),带75%负荷、100%负

污水处理工程调试与试运行指导手册范本

健友生化制药股份 污水处理工程调试及试运行指导手册 编制单位:晨翔环境科技股份

污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要容: 调试条件、调试准备、试水方式、单机调试、单元调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排; (3)进行相应的物质准备,如水(含污水、自来水),气,电,药剂的购置、准备; (4)准备必要的排水及抽水设备; (5)必须的检测设备、装置(pH计、试纸、DO检测仪、COD、SS等); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验。 (2)构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、

1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。已进行充水试验的构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行: A、按工艺资料要求,了解单机在工艺过程中的作用和管线连接。 B、认真消化、阅读单机使用说明书,检查安装是否符合要求,机座是否固定牢。 C、凡有运转要求的设备,要用手启动或者盘动,或者用小型机械协助盘动。无异常时方可点动。 D、按说明书要求,加注润滑油(润滑脂)加至油标指示位置。 E、了解单机启动方式,如离心式水泵则可带压启动;离心式或罗茨风机则应在不带压的条件下进行启动、停机。 F、点动启动后,应检查电机设备转向,在确认转向正确后方可二次启动。 G、点动无误后,作3-5min试运转,运转正常后,再作1-2h的连续运转,此时要检查设备温升,一般设备工作温度不宜高于50-60℃,除说明书有特殊规定者,温升异常时,应检查工作电流是否在规定围,超过规定围的应停止运行,找出原因,消除后方可继续运行。单机连续运行不少于2h。 (3)单车运行试验后,应填写运行试车单,签字备查。 5、单元调试 (1)单元调试是按水处理设计的每个工艺单元进行的,如、调节池单元、生物接触氧化单元、厌氧生化单元、沉淀单元、混凝单元、药剂投加单元、污泥回流单元、污泥脱水单元等的不同要求进行的。 (2)单元调试是在单元单台设备试车基础上进行的,因为每个单元可能有几台不同的设备和装置组成,单元试车是检查单元各设备连动运行情况,并应能保证单元正常工作。

制药污水处理工程调试及试运行方案

****生化制药股份有限公司 污水处理工程调试及试运行方案编制单位:江苏****股份有限公司

第一章项目概况 1、工程概述 ****生化制药股份有限公司,因为低分子肝素钠产能扩大项目,整体排水的量和排水的种类发生了变化,低分子肝素钠产能扩大项目中增加了苄索氯铵、肝素钠、乙醇、甲醇、二氯甲烷、三羟甲基氨基甲烷的物质的排放,目前的污水处理站没法处理这些物质,所以要污水处理站升级改造,同时考虑API原有污水的排放。 2、废水水质特点 ****生化制药股份有限公司现有废水处理系统采用好氧-沉淀-过滤工艺处理废水。 硫酸 根据对现场调研情况进行分析,其主要问题如下: (1)废水中含盐量高,其中,浓盐水最高可达12万mg/L,高含盐量致使污水处理系统无法正常运行,特别是生化系统内微生物培养困难,使微生物中毒,无法存活,从而严重影响生化系统的运行,无法发挥降解污染物作用,影响出水中COD值。所以污水站目前主要利用清下水(包括设备清洗水、泵循环用水、生活污水)对盐水进行稀释后,再进入好氧池处理。 (2)废水水质水量变化大,处理系统抗冲击负荷能力差。 (3)原有废水处理系统生化池容偏小,致使污染物降解效果差。 (4)现有污水处理站在遇到焦亚硫酸钠废水时,处理比较困难。 (5)现有系统无法处理含有苄索氯铵、肝素钠、乙醇、甲醇、二氯甲烷、三羟甲基氨基甲烷等物质的新增混合废水。 (6)现有污水站占地较小,在此基础上新建设施的空间很有限,给技改扩容设计带来困难。

根据业主资料,新增生产废水后,废水水质如下表: 整体排水情况表(表2) 3、设计目标 ①排放标准:CODCr(mg/L)<500,氨氮(mg/L)<45,pH:6-9 ②满足业主以上生产废水处理能力并保证该工艺可以处理目前各生产废水水质不

矿区污水处理厂污水处理调试方案

矿区污水处理厂污水处理调试方案 编制单位: 编制人: 审核人: 审批人: 编制日期:

目录 一、工程的施工组织 二、人员配置计划 三、单机调试技术措施 四、生物污泥培养驯化 五、安全管理措施 六、费用

一、工程的施工组织 石家庄市矿区污水处理二期工程是矿区污水治理的重点工程。我公司将其列为本公司在建施工项目的重中之重,全力以赴地投入本工程的调试工作。本项目管理实行技术骨干人员定岗定责,专家动态指导相结合。安全以“预防为主,安全第一”为指导,常抓不懈。整个项目以“高效优质求企业发展,安全文明树行业样板”为指导思想,做好有关各方面的协调工作,优质、安全、文明、按期完成本工程的调试工作。 二、人员配置计划 为了建设市民满意的工程,根据本工程的特点,我公司挑选一批有市政给排水工程施工经验、年富力强、责任心强的工程技术人员作为骨干,成立“石家庄市矿区污水处理厂项目组”,直接对现场进行统一管理,实施本工程的施工和调试,我公司将在人、机、物、料及资金方面给予重点支持。 人员配备表

1、目的 (1)检验各个构筑物中的细部结构尺寸、闭水情况、熟悉各部位功能,测定构筑物及其设备性能; (2)检查各设备机组运转情况,并做好详细的检测记录。 (3)对试车过程发现的存在问题逐一分析解决。 2、范围

电气工程师一名,机械工程师一名,电气技术员一名,机械技术员一名,电气技工两名,机械技工两名。 4、空载试车 (1)严格按照其设备说明及运行手册进行; (2)检查格栅安装尺寸、角度,开启格栅除污机进行空载试验,检查格栅空载运行情况;

(3)检查水泵机组各处螺栓连接的完好程度,轴承中润滑油是否充足、干净,检查出水阀、压力表及真空表上的阀门是否处于合适位置,供配电设备是否完好; (4)检查砂水分离器安装尺寸,供配电是否完好,开启砂水分离器,进行空载试验,检查砂水分离器运行情况; (5)鼓风机空载试车严格按其运行手册进行,完毕后再与系统串联进行:打开曝气系统空气管路上的所有闸、阀门,首先逐台开启鼓风机,开启时先点动,后正式启动,记录各鼓风机运行参数,并检查空气管路各闸、阀门气密性。鼓风机进行并网试验,记录各鼓风机运行参数; (6)沉淀池刮泥机进行空载试车,在无水情况下逐台启动刮泥机,检查刮泥机安装情况,主要检验刮板与池底有无阻卡部位,配合是否严密,刮泥机导轮行走是否平稳; 5、负载试车 (1)提升泵站:将进水渠道和泵前池注满水,启动机械格栅,检查格栅运转情况,检查闸、阀门开启是否灵活,检查皮带输送机运转情况,启动进水泵,检查进水泵、止回阀(单向阀)是否运转正常,检查电磁流量计是否准确,检查格栅前后的液位差是否准确可靠,监测格栅、皮带输送机驱动电机的电流、电压以及轴温是否正常; (2)旋流沉砂池:注水至设计水位,然后开启可调速旋转桨板,检查旋转桨板运行情况,启动抽砂泵和砂水分离器,检查砂水混合液提升情况,注水后,检查池体结构有无漏水,各闸、阀门是否启闭自如,并无漏水现象; (3)综合处理池:向池中注水至淹没曝气头高度并打开供气干管供气阀门,先少量打开综合处理池布气管路调节阀门。此时,开一台鼓
