对水泥路面加铺沥青混凝土面层工艺介绍

对水泥路面加铺沥青混凝土面层工艺介绍
对水泥路面加铺沥青混凝土面层工艺介绍

对水泥路面加铺沥青混凝土面层工艺介绍

摘要:本文通过引入水泥路面加铺沥青混凝土面层的问题,介绍水泥混凝土路面上加铺沥青混凝土的一些做法,并对水泥混凝土路面上加铺沥青混凝土面层中涉及的有关问题提出探讨。

关键词:水泥路面加铺沥青混凝土工艺

0 引言

在旧水泥路面上加铺沥青混凝土,是在水泥路面的基础上改造成沥青路面的一种比较经济的方式,这种方式无论是在公路还是在城市道路改造中都采用得比较多,尤其是在现阶段我国石油工业的发展,沥青产品质量提高,国产石油沥青满足道路规范要求,且有相当多的旧水泥路面由于使用年限较长,路面状况恶化,需要进行改造。此时,水泥路面上加铺沥青面层快速、经济的优点就凸现出来。因此,越来越多的地方选择加铺沥青面层的改造方式。

水泥路面上加铺的沥青面层这种结构形式在使用过程中,它的缺点和弊端也随着使用期限的延长不断出现,反射裂缝、水泥路面板的错台等病害日趋严重。如何抑制水泥路面众多的接缝反射到沥青面层上,这个问题一直以来成为人们探索、研究的重要课题。通过前一段时期的研究和实践,目前已经具备了一些较好的解决方法。但同样的方法并不是在每一个工程当中都会取得理想的效果。在工程实施中,如何制定合理的方案,如何控制工程质量是取得良好效果的关键。本文将以长沙市岳麓大道的旧水泥路面改造成沥青路面为例进行阐述。

1 几种不断进步的加铺处理方案及其适应性

过去,无论是公路还是城市道路,都是以水泥路面为主。刚性路面改柔性路面的过程中,有的是挖除重修,这样既浪费又拉长工期,在路幅宽度、线形变化不大的情况下,采取不挖除老水泥路面而直接加铺的方式,使工程变得快速、节约,不失为一种好的选择,从最开始这种方案的运用到目前经历了如下几种处理方案:

方案一:直接加铺沥青混凝土。

最初的处理方式是:清理老混凝土路面接缝并重新灌缝,将混凝土板清洗干净并洒布粘层沥青,然后铺筑沥青混凝土面层。在使用过程中,人们发现这种结构形式的路面几乎每一条混凝土板接缝均反射到沥青面层上来了,继而局部出现错台,反射裂缝处沥青混合料脱落,形成坑槽,加之当时沥青材料性能不过关,出现推挤、拥包等现象,路面外观变得很差,路况严重恶化。

方案二:在沥青面层间加铺纤维材料抑制反射裂缝。

采用玻璃纤维铺筑在沥青面层的两结构层之间,通过玻璃纤维的高抗拉性能抑制反射裂缝,这种结构形式在第一种方式的基础上有很大的进步,如湖南长永高速公路就是采用的这样一种处理方式。玻璃纤维对延缓反射裂缝的出现起到了显著的作用,但在一定的使用期限后反射裂缝仍然发生,其效果仍然不是十分理想。

方案三:在老水泥路面的基础上加铺一层连续配筋混凝土路面,然后再铺筑沥青面层。这种方法十分有效,能从根本上解决反射裂缝问题。湖南长潭高速公路采用的就是这种方式对老路面进行改造,取得了良好的效果,但成本显著提高,工期明显延长。

方案四采用防水抗拉卷材对接缝进行条铺,然后铺筑沥青混凝土找平层,再铺筑玻璃纤维格栅,铺筑沥青混凝土面层。上面层以下采用较大粒径的沥青混凝土材料铺筑。此种与前三种方法相比效果不是最优,但能有效抑制反射裂缝,而工程造价较第三种显著降低,对于工期要求较快、质量要求较高的工程合适采用此方案。

2 下面介绍第四种方案施工方法及问题处理

2.1 施工方法:①原有的水泥路面处理:严重错台、沉降或破裂的混凝土面板采取破除后重新处理基层,浇筑面层;断角、局部损坏的混凝土面板采取凿除损坏部位并重新浇筑混凝土的办法处理:路面接缝填缝料缺失或出现裂缝的采取清缝并重新灌满改性沥青的方式处理。②对老路面进行清洗,将路面上所有的杂物、泥土、灰尘等;中洗干净,采用1m宽防水卷材将所有的横纵接缝粘贴,这样可以有效防止透过路面下渗的雨水渗入裂缝,从而避免板下路基受雨水浸泡而软化。③老水泥路面上洒布粘层沥青(改性乳化沥青),然后再在老路面上铺筑找平层沥青混凝土(加铺路面以前进行标高调整而铺筑的沥青混凝土)。然后在调平层上洒布改性沥青。

④铺自粘式玻璃纤维格栅。玻璃纤维格栅必须带粘胶的一面

朝下,平顺、牢固地粘贴于基面上。⑤铺筑10cm厚AC-30粗粒式沥青混凝土下面层。此种粒径较粗的沥青混凝土具有良好的骨架性,能有效地防止沥青混合料流变。⑥洒布改性乳化沥青粘层。⑦铺筑SBS改性沥青玄武岩细粒式沥青混凝土地(AC-13)上面层。2.2 此方案在施工中几个关键问题的处理

2.2.1 破损面板的处理。水泥混凝土路面板在使用过程中,由于板底路基的局部沉降等方面的原因,导致板底支撑力不均匀或支撑力不够,使板在车辆作用下的应变较大,所受的拉应力超过板所能承受的弯拉强度,从而出现断裂现象。对于破裂严重或虽破裂不严重但裂缝宽度有开展,说明其下的基层乃至路基都有破坏或大的形变。此种情况若不加处理,加铺沥青混凝土面层将在此处受到反复的剪切、拉伸,继而在相同位臵出现裂缝并继续恶化。对于未发展张开的裂缝,可以采取树酯胶进行封闭处理。

2.2.2 接缝处理。水泥路面众多的接缝是加铺层路面产生反射裂缝的主要原因,处理好该问题至关重要,主要有如下几种措施:①清缝、灌缝:水泥路面填缝料的作用是防水与防止杂物掉入接缝影响混凝土板自由伸缩,在水泥路面上加铺沥青面层后,虽然不会再有落物,但防水的作用仍然很

重要,因此,采用改性沥青甚至普通沥青灌缝即可,但重要的是要清理干净,缝隙要灌满,不要留有空隙。②接缝处铺设防水抗裂材料采用高强度抗拉防水卷材跨缝条铺,可以进一步对接缝进行封闭,以防止水份渗入,并起到一定的抗拉作用,一定程度上抑制反射裂缝出现。③铺设土工格栅:采用自粘型高强度玻璃纤维格栅满铺,利用土工格栅抗拉性能抑制反射裂缝。④脱空板的处理:部分路面板与基层之间、基层与土路基之间出现了脱空现象,这将是导致路面破坏、变形的重要因素。对于脱空面板,采取钻孔、压力灌注水泥浆的措施使面板底部重新获得密实均匀的支承。⑤路面的清洗:在洒布粘层沥青前,采用高压水枪彻底将路表面;中洗一次,将灰尘、松散的颗粒等全部;中洗掉,以使粘层沥青能很好地附着于水泥混凝土路面,使粘层能更好地发挥其在刚、柔两种结构之间的粘结作用。

3 总结

水泥路面上加铺是一项技术难度大且稍有不慎就容易出问题的工作。虽然该工艺不是什么新工艺,但不同的工程均有值得总结的经验与教训。总结起来有如下几个值得注意:

3.1 支承基面的处理:加铺面层是直接铺筑在老水泥路

面上,水泥路面上已经或正在发生的病害将直接反映在加铺层上,因此,将水泥路面己发生的病害处理并把将来可能导致病害的因素消除十分重要。

3.2 防水的问题:混凝土路面的接缝、裂缝是水容易渗入的薄弱环节,沥青路面并不是完全不透水的,相反,雨水透过接缝渗入后,因沥青面层的覆盖更难散发,长久积累极易导致接缝处路面不均匀沉降,从而导致错台等问题发生。因此做好接缝防水处理十分关键。

3.3 防裂:路面反射裂缝的出现主要是因为接缝处的沥青面层经反复拉伸错动而产生疲劳破坏,使该处产生断裂。断裂初期并不明显影响路面使用功能,它的危害是继发性的,断裂部位雨水下渗产生错台、材料脱落流失等破坏可能相继发生,使路面状况日益恶化。因此它的危害很大,有必要加铺高强度纤维对材料可能发生的反射裂缝进行有效抑制。即采取措施提高沥青混凝土抗拉性能以提高其疲劳强度。

沥青混凝土路面施工方案24663

沥青混凝土路面施工方案 (一)施工准备 1、技术准备 (1)制定详细的施工组织计划,进行详细的技术交底,掌握规程、施工工艺、施工方案、指标要求,理解设计图纸。 (2)计算路段内各点设计高程,10米断面三点。 (3)各种记录及表格准备(内业、外业、质检、化验、统计等方面) (4)沥青混合料的试验报告。 (5)分项工程开工报告。 2、人员准备 (1)现场施工负责人一名,负责施工生产的协调工作。 (2)配备完整的沥青混凝土路面施工组织机构。 (3)按照施工组织设计确定沥青混凝土路面施工的人员安排。 3、机械设备准备 (1)要求能满足本工程摊铺的现场所需的机械设备。 (2)要求能满足本分项工程的各种检、试验设备及所需试剂。 4、材料准备 (1)沥青混凝土料源的选择与定购。 (2)沥青混凝土材料的质量控制。 5、施工现场准备 (1)下承层的准备。 (2)测量放样,安装路缘石。 (二)试验段施工 1、试验段就是采用与将来正式施工同等条件下提前试验施工的工程段。 2、试验段在施工路段上试验,具体施工段与甲方、监理工程师协商确定。 3、试验段的意义 (1)试验段的意义在于通过试验性的施工进行观察,根据检测数据分析总结,给正式施工提供经验和施工程序。 4、实施试验段的目的 (1)根据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、数量及组合方式。

(2)通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺。 (3)通过试铺确定以下各项: a.透层沥青的标号与用量、喷洒方式、喷洒温度。 b.摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺。 c.压路机的压实顺序、碾压速度及碾压遍数等压实工艺。 d.确定松铺系数、接缝方法等。 (4)验证沥青混合料配合比设计结果,提出生产用的矿料配比和沥青用量。 (5)建立用钻孔法及核子密度仪法测定密实度的对比关系。确定沥青混凝土面层的压实标准密度。 (6)确定施工产量及作业段的长度,制定施工进度计划。 (7)全面检查材料及施工质量。 (8)确定施工组织及管理体系、人员、通讯联络及指挥方式。 在试验段的铺筑过程中,施工单位应认真做好记录分析,监理工程师或工程质量监督部门应监督、检查试验段的施工质量,及时与施工单位商定有关结果。铺筑结束后,施工单位应就各项试验内容提出试验总结报告,并取得主管部门的批复,作为施工依据。 5、试验段的实施 (1)在铺筑试验段前,应安装好与本工程有关的全部试验仪器和设备,配备足够数量熟练技术人员,并经监理工程师审查,上报业主批准。 (2)在路段上选择100-200m长,作为试验段,通过试验段的施工工艺,确定施工机具、松铺系数等。 (3)松铺系数的确定:在铺筑沥青混和料前,每10m一个断面测定三点结构层标高,然后按等厚放铺筑标高线,铺装并测定各点松铺标高,控制好摊铺方法、压实方法、压实温度达到压实标准,成型后,重新测定各个点位,根据结构层标高,松铺标高、压实后标高,得出成型前、后的厚度值,便可总结出松铺系数,一般为1.15-1.25之间。 (三)施工程序、工艺及规定 1、技术交底及业务培训 (1)组织不同形式的技术交底,向全体参加施工的人员贯彻全面质量管理的有关知识,提高质量意识,明确施工质量的重要性。 (2)技术交底的主要内容有:技术规范,技术标准,设计文件及建设部门的要求,施工方法要点,质量、安全、进度等保证措施。

水泥混凝土路面加铺沥青混凝土路面方案1

混凝土路面加铺沥青 沥 青 混 凝 土 路 面 方 案

一、工程概况 1.1工程概述 重新铺设的混泥土路面与原混凝土路面产生的不均匀沉降,使得因自来水管施工铺设重新浇筑的混凝土路面与原混凝土路面产生了裂缝及沉陷。为保证路面的平整及减少水的渗透对路的损坏,设计在新浇筑的混凝土路面上加铺沥青混凝土,该工程位于黄兴镇政府到浏阳河段,全长3100米,宽0.9米,平均厚度0.04cm。 1.2工程概况 工程名称:xxxxx 建设地点:xxxx 工程容:本标段围的沥青路面工程。 1.3道路技术标准 道路等级:乡村主干道。

二、施工条件及特点: 1、施工条件 1.1天气条件要求:按规要求沥青料摊铺的施工气温不低于10℃的晴朗天气; 1.2路基要求:要求新浇筑的水泥混凝土路面清扫干净,保证路面无污染,杂物清除干净,且路面上的自来水井调整到设计铺筑的沥青混凝土标高,保证路面的平整。 1.3交通要求:因沥青路面为柔性路面,在温度较高的条件下,很容易发成形变,及拉裂,所以要求封闭施工,待温度低于50℃后,方可开放交通交通。 2、施工特点 在旧水泥路面上加铺沥青混凝土,是在水泥路面的基础上改造成沥青路面的一种比较经济的方式,这种方式无论是在公路还是在城市道路改造中都采用得比较多,尤其是在现阶段我国石油工业的发展,沥青产品质量提高,国产石油沥青满足道路规要求,且有相当多的旧水泥路面由于使用年限较长,路面状况恶化,需要进行改造。此时,水泥路面上加铺沥青面层快速、经济的优点就凸现出来。因此,越来越多的地方选择加铺沥青面层的改造方式。 三、施工工艺 1、沥青砼路面施工工艺流程

旧混凝土路面加铺沥青的施工方案

旧混凝土路面加铺沥青的施工方案 摘要:旧水泥商品混凝土路面的修复、改造工作中,在旧水泥商品混凝土路面上铺设加铺层,是一项有效的技术措施。文章针对水泥商品混凝土路面的加铺改造施工技术进行了归纳总结。 1.水泥商品混凝土路面损坏分类及处理 1.1裂缝 横向开裂:板间缝隙在5~8mm以内可以不予处理,板间缝隙在8mm以上进行灌缝处理。纵缝开裂:板间缝隙≤12mm可以不予处理,板件>12mm进行灌缝处理,灌缝材料采用普通沥青。 1.2断板 对于断裂情况较轻的板块采用对裂缝开槽注胶的方法来处治。具体做法是①首先将裂缝切割出宽2cm深1cm的工作槽②清理工作槽内的杂物和粉尘③将补缝胶注入工作槽中从而达到粘结裂缝防止水渗入基层的目的,使之重新恢复通行能力。对于有裂缝宽度大于3mm贯穿全板的横、纵、斜向裂缝的板块,将旧板破碎,运走,清扫基层;用C25商品混凝土修复松散基层(如有松软的素淤泥块,还应挖坑切槽,直到坚硬基层),基层表面要平整,要具有一定的横坡坡度,然后重新浇筑商品混凝土板、与原板面平齐。 1.3破碎板块处理 破碎板块是在断板基础上发展的更为严重的一种破坏形式,板块裂缝无规则,破裂成很多块。破碎板块的处理要坚决采用更换板块。将旧板破碎,运走,清扫基层;用C25砼修复松散基层(如有松软的素淤泥块,还应挖坑切槽,直到坚硬基层),

基层表面要平整,要具有一定的横坡坡度,然后重新浇筑商品混凝土板、与原板面平齐。 1.4板底脱空 我们采取外观观察及弯沉测试相结合的方法进行判断。雨后上路观察是否有唧泥最直观;无雨季节采取间接方式判断:人在板的边缘感觉重型车辆通行时是否有垂直位移和翘动的板;板角相邻两条缝填缝材料严重剥落的板块;相邻板间出现错台时,位置较低的板块一般有脱空存在。对外观不易判断的板块,测定四个边角的弯沉(板角是一块板中弯沉值最大、受力最不利的位置,唧泥脱空首先出现在板角),弯沉值超过0.3mm者,一般有脱空现象。脱空板块较好的处理办法就是板底压浆。利用灰浆泵的压力将水泥浆液通过预先钻好的空洞直接压入板下,填充板下出现的空洞,使基层重新稳定。 1.5旧路检测 旧商品混凝土路面在加铺沥青面层前,要对路面进行全面检测,得出损坏的类型、程度和原因等各项情况,并针对出现的情况采取具体的加固措施。 1.6沉陷、裂缝、错台、断板等病害的处理 由于路基会出现局部沉降,砼面板在压力作用下的应变很大,受到的拉应力就超过板所能承受的弯拉强度,出现断裂现象。当原路面板断裂处平均弯沉大于0.6m m时,要将原路面板破碎成20~800cm的小块;在破除旧面板时要防止损伤基层,对板体进行更换时要把破裂的面板取除后对基层清扫检查。当发现基层上有少数裂缝,要加铺钢筋网,修复松散基层,要用C15商品混凝土填充、捣实,浇筑面层,基层表面要平整,并具有一定的横坡坡度,然后重新浇筑C30商品混凝土板。若破损只

沥青混凝土路面施工工艺标准

沥青混凝土路面施工工艺标准 1适用范围 本标准适用于公路及城市道路工程沥青混凝土路面的机械铺筑施工。 2 施工准备 2.1 材料 热拌沥青混合料应符合《公路沥青路面施工技术规范》JTJ032的有关规定。 2.2 机具设备 2.2.1 主要机械设备 2.2.1.1 履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机。 2.2.1.2 压实机械:6?14t双轮钢筒振动压路机,16?20t轮胎式压路机,1?2t手扶式小型振动压路机。 2.2.1.3 其他机械:铣刨机、运输车、铲车、水车、加油车、路面切缝机。 2.2.2 施工及检测工具 2.2.2.1 施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、镦锤、烙铁、手锤、测镦、铝合金导梁、钎子、绕线支架、紧线器、喷灯。 2.2.2.2 检测工具:3m 直尺、测平机、核子仪、取芯机、数显测温计、水平仪、经纬仪、钢尺、小线等。 2.3 作业条件 2.3.1 沥青混凝土下面层必须在基层验收合格并清扫干净、喷洒乳化沥青24h后方可进行施工。 2.3.2 沥青混凝土下面层施工应在路缘石安装完成并经监理验收合格后进行。路缘石与沥青混合料接触面应涂刷粘结油。 2.3.3 沥青混凝土中、表面层施工前,应对下面层和桥面混凝土铺装进行质量检测汇总。对存在缺陷部分进行必要的铣刨处理。 2.3.4 沥青混凝土中、表面层施工应在下面层及桥面防水层施工完成经监理验收合格后进行。对中、下面层表面泥泞、污染等必须清理干净并喷洒粘层油。 2.3.5 施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。 2.4 技术处理 2.4.1 调查现场情况,编制详细可行的沥青混凝土路面施工计划和施工方案,并经监理审批后组织交底。 2.4.2 沥青混凝土路面施工必须成立施工组织机构,使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。 2.4.3 对计划使用的机械设备和混合料配合比,应通过铺筑试验段进行检验,对拌合、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法。 3操作工艺 3.1 工艺流程 3.2 操作方法 3.2.1 测量放线:参照本册公路与城市道路工程施工测量工艺标准”(忸101 )测放。 3.2.2 沥青混凝土混合料的运输。 3.2.2.1 运输沥青混凝土混合料的车辆应每天进行检查,确保车况良好。对运输车司机应进行教育培训。 3.2.2.2 沥青混凝土混合料应采用后翻式大吨位自卸汽车运输,车厢应清扫干净。为防止沥青

混凝土路面加铺沥青层项目设计方案

混凝土路面加铺沥青层项 目设计方案 第1章绪论 1.1 水泥混凝土路面性能与特点 以水泥混凝土为主材料做面层的路面,简称水泥混凝土路面。 水泥混凝土路面是一种刚度较大、扩散荷载应力能力强、稳定性好和使用寿命长的路面结构。 它与其他路面相比,具有以下优点:(1)强度高、耐久性好:混凝土路面具有较高的抗压、抗弯拉和抗磨耗的力学强度,因而耐久性好,一般可使用30~50年,且能通过包括履带式塔克在内的各种车辆。(2)稳定性好:环境温度和湿度对混凝土路面的力学强度影响甚小,因而热稳定性、水稳定性和时间稳定性都较好,尤其是强度随时间而逐渐增高,既不会像沥青路面那样出现“老化”现象,也不会像砂石路面那样出现“表退”现象。抗油类侵蚀能力强,不会因受油类污染而损坏。抗洪能力也远比沥青路面强。(3)平整度和粗糙度好:虽设有接缝,但是它的表面很少起伏变形。路面在潮湿时仍能保持足够的粗糙度,使车辆不打滑而能保持较高的安全行车速度。(4)养护费用小、运输成本低:优于混凝土路面坚固耐久、经常性养护维修工作量小,故所需的养护费用很少。而且路面平整、行车阻力小,能提高车速,减少燃料消耗、降低运输成本。(5)色泽鲜明,反光能力强、有利于夜间行车。 当然也有以下缺点,(1)水泥和水的需要量大,修筑20cm厚,7m宽的水泥混凝土路面,每公里需要消耗水泥400~500吨和水约250吨。(2)接缝较多:由于热胀冷缩的特性,混凝土路面必须设置许多接缝,而接缝是路面的薄弱点,接缝使施工和养护增加了复杂性,如处理不当,将导致混凝土路面板边板角处破坏。接缝还容易引起行车跳动,影响行车舒适性。(3)养护修复困难:路面破坏后,挖掘和修补工作都很费事,且影响交通,修补后

水泥混凝土路面加铺沥青混凝土面层的处理方法

水泥混凝土路面加铺沥青混凝土面层的处理方法 随着城市建设的发展,道路的改建和扩建工程越来越多,其中一个主要的项目是在原有的旧水泥混凝土路面上加铺沥青混凝土面层。“刚柔相济”,即旧水泥混凝土提供了稳定、坚实的基层,沥青路面改善了路面的使用性能,同时充分利用了旧水泥混凝土路面,造价低,施工方便。因此,在国内外工程改造中,旧水泥混凝土路面加铺沥青混凝土面层(白改黑)的应用越来越广泛。在2011年南昌城运会前,为改善路况,提高城市形象,南昌市市政工程管理处对南昌市的主干道进行了提升改造,如高新火炬大街道路提升改造工程,工程全长2.6km路面为旧水泥混凝土路面加铺沥青混凝土路面,下面层采用7cm粗粒式AC-25,上面层为5cmAC-13SBS改性。经过3年的使用证明,这段路设计和施工是成功的。本文将结合此改造工程谈谈旧水泥混凝土路面加铺沥青混凝土面层的施工处理方法,供通行借鉴、指正。 1、旧水泥混凝土路面加铺前的处理 在进行加铺沥青混凝土面层之前必须对原有旧水泥混凝土路面病害进行认真彻底的处理,只有这样改造后的路面才能达到良好的预期效果。 1.1灌封 原旧水泥混凝土路面的接缝都要用高压空气机和人工清除接缝内的杂物,采用改性沥青进行灌缝,以有效防止路面水从路面渗入基层,保证基层有足够的强度和稳定性。沥青从使用时最好由混凝土路面嵌缝机加热至一定温度,通过混凝土路面嵌缝机注胶嘴把沥青注入接缝内。改性沥青在高温下热稳定性好,低温下不易老化变脆,安全经济,又不会给环境造成污染,更能满足接缝灌缝的需要。 1.2接缝啃边、断角的处理 对损坏较深和较宽的路面,采取先凿掉深度至少10cm,然后重新浇筑水泥混凝土的处理方法。破损面较浅和较窄的,采取先凿掉深度5cm,然后用沥青混凝土填平压实的方法进行处理。 1.3减小相邻板块的相对位移 对于脱空板块和相邻板块有相对位移的,在旧道面下灌浆使板块处于稳定状态。处理方法如下:用凿岩机在失稳的混凝土板块上钻孔,共钻5个孔,板中及四角各一个(脱空板在脱空部位钻孔)。孔径5cm,孔深以钻头触及基底下的土层为止,灌浆用水泥砂浆。灌注压力一般为0.05~0.25MPa。灌浆先灌孔中,同时观察其他孔,即行堵塞。封孔后应注意车辆通行,养生3d后,才能开发交通。 1.4严重破碎板的处理 断裂轻微的面板可以不进行更换。对那些沉陷、唧泥、失去基层均衡及损坏严重的板必须进行更换,同时还应修复基层。施工时将原破碎的混凝土凿出干净,清洁,然后浇筑水泥混凝土补平。凿掉的宽度根据现场情况确定。当原有水泥混凝土板块破坏严重时应将原板块整块凿除。如果板块中有部分破坏的,也可用切割机将其切开切齐,保留完好的部分,凿掉破坏的部分,再重新浇筑水泥混凝土。 1.5其他形式损坏 如表面起皮、露骨、剥落、麻面等,由于其只影响到原有路面行车舒适性,而当旧混凝土路面做基层时,这些形式的损坏对整个路面承载力和行车舒适性影响甚小,因此不予特殊处理。 2、反射裂缝防止措施 反射裂缝是指下层混凝土的接缝或裂缝,由于环境(主要是温度和湿度)的不断变化与车轮荷载的反复作用,在沥青加铺层的相应位置上产生的裂缝。产生反射裂缝的力学机制,通常认为是由于下层道面接缝、裂缝处的竖向和水平位移所致。竖向位移是接缝、裂缝两侧道面由于几轮荷载作用产生的垂直方向的相对位移;水平位移是由于温度和湿度变化引起到

1-沥青混凝土路面摊铺工艺

1 沥青混凝土路面摊铺工艺 1.1 摊铺机找平方式选择 目前,高速公路施工中使用的摊铺机均有自动找平装置。为了提高沥青路面摊铺质量,可有多种找平方式供选择以配合摊铺机作业, 具体如下: (1)钢丝线找平基准配以角位移传感器找平方式; (2)机械式平衡梁配以角位移传感器找平方式; (3)多声纳非接触式平衡梁找平方式; (4)非接触式激光扫描自动找平系统。 1.2 摊铺作业中应注意的关键技术 沥青路面摊铺原则应是在减少离析的前提下,最大限度地提高平整度和初始压实度。施工中, 要注意以下关键技术。 (1)设备检修 作业前对摊铺机进行全面细致的检查,在确认各种装置及机构处于正常状态后才能开工, 防止施工中出现故障停机, 影响摊铺质量。 (2)结构参数调整 正确调整机械的结构参数, 包括:熨平板的宽度、拱度、初始工作仰角、布料螺旋与熨平板前缘距离、振捣梁行程等。其中,布料螺旋与熨平板前缘距离可按下列原则调整:根据摊铺厚度、沥青混合料配合比组成、基层强度和刚度、骨料粒径等条件调整。 (3)熨平板加热 目前摊铺机熨平板加热方式有电加热和燃气加热2 种。其中电加

热方便,无污染,加热均匀,预热到一定温度后自动变成交替加热方式, 操作简单, 易于掌握, 代表品牌如V O G E L E 机型。无论哪种加热方式, 都应注意加热温度适当。过高的加热温度将导致熨平板变形和加热磨耗,还会使混合料表面泛出沥青胶浆或形成拉沟;加热温度过低,容易使铺层被熨平板上粘附的粒料拉裂而形成沟槽和裂纹。因此摊铺前熨平板的温度必须加热到85~90℃方可摊铺施工。 (4)基准线钢丝架设 当架立的钢丝不稳固或不规范,将给铺层的纵横向平整度带来严重的影响,通过力学计算知道(计算过程略),为了保证行车的平坦和舒适,立杆应以每跨L=5m 架设, 拉线拉紧力应大于1 0 0 0 N , 一次架设钢丝的长度以150~200m为宜,另外钢丝的支点应稳固而不被扰动。关于钢丝的架设高度问题,应充分考虑基层、高程的误差。 (5)摊铺厚度 为了最大限度减小现场路面集料离析问题,对于一次摊铺宽度大于8m 的路幅,应采用2 台或多台摊铺机联合梯队进行摊铺作业,每台摊铺机摊铺宽度应小于8 m 。采用的摊铺机型号和性能相同或相近,将有利于摊铺混合料的横向均匀性,其中1 台最好带有可伸缩的熨平板装置,以利于摊铺有结构物的沥青面层时使用。 (6)摊铺作业速度 根据混合料供应能力,合理确定作业速度是提高摊铺机生产效率和摊铺质量的有效途径。摊铺宽度、摊铺厚度一般可按下式确定: V = 1 0 0 Q C / 6 0 P W H

15第十五章 水泥混凝土路面

第十五章水泥混凝土路面 ●概述 ●水泥混凝土路面构造 ●水泥混凝土路面的原材料 ●路面混凝土配合比 ●水泥混凝土路面施工与质量控制道路系马骉mabiaochd@https://www.360docs.net/doc/2d523261.html,

定义由水泥混凝土面板和基(垫)层所组成的路面,也称刚性路面(Rigid Pavement) 类型普通混凝土路面 (Portland Cement Concrete Pavement) 钢筋混凝土路面 (Reinforced Concrete Pavement) 连续配筋混凝土路面 (Continues Reinforced Concrete Pavement)预应力混凝土路面 (Prestressed Concrete Pavement ) 钢纤维混凝土路面 (Steel Fiber Concrete Pavement ) 装配式混凝土路面 碾压混凝土路面(Roller Compact Concrete Pavement ) 裸石混凝土路面

普通混凝土路面 除接缝区和局部范围(边缘和角隅)外,不配置钢筋的混凝土路面 优点——强度高,稳定性好,耐久性好,有利于夜间行车 缺点——初期造价高?对水泥和水的需要量大,噪声大、行驶舒适性差,有接缝,修筑周期长,开放交通迟,养护维修困难

路基 性能要求 引起土基不均匀支承的可能原因 控制路基不均匀支承的方法 要求路基稳定、密实、均质,对路面结构提供均匀的支承 土基的强度要求比沥青路面低 土基的支承要求主要是保证基层的稳定性,特别是不出现不均匀的支承 一般要求基层采用水稳定性好的材料、路基处于干燥或中湿状态,沉降稳定 不均匀沉陷——压实不均匀、填挖结合处理不佳、土基未充分固结(施工期沉降不稳定);?不均匀冻胀——含水量在等温面上分布不均匀、土质不均匀;?特殊土质——膨胀土、湿陷性黄土等,加上含水量变化 ●把不均匀的土掺配成均匀的土●控制压实时的含水量接近于最佳含水量,并保证压实度达到要求 ●加强路基排水设施,对于湿软地基采取加固措施 ●加设垫层,以缓和可能产生的不均匀变形对面层的不利影响

16-旧水泥混凝土路面加铺沥青路面施工工艺标准

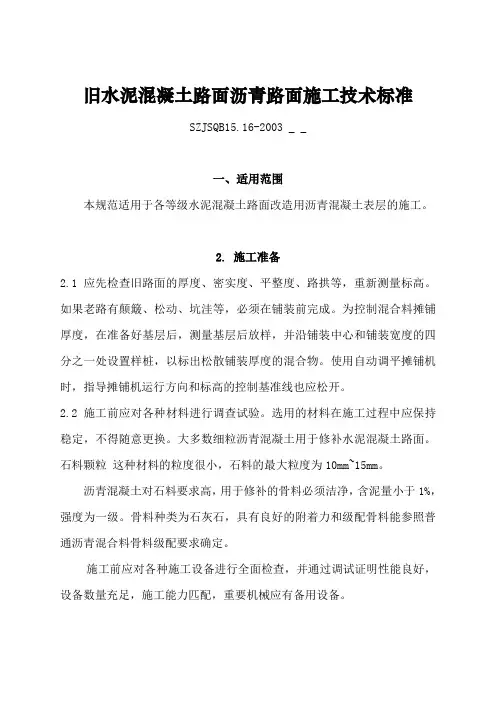

16-旧水泥混凝土路面加铺沥青路面施工工艺标准

旧水泥混凝土路面加铺沥青路面施工工艺标准 SZJSQB15.16-2003 1、适用范围 本规范适用于各个等级的改建水泥混凝土路面的沥青混凝土加铺层施工。 2、施工准备 2.1高程复测应首先对旧路面的厚度、密实度、平整度、路拱等进行检查。若旧路面有坎坷不平、松散、坑槽等,必须在铺筑之前修整完毕。为了控制混合料的摊铺厚度,在准备好基层之后进行基层之后测量放样,沿路面中心和四分之一路面宽度出设置样桩,标出混合料的松铺厚度。采用自动调平摊铺机时,还应放出引导摊铺机运行走向和标高的控制基准线。 2.2施工前应对各种材料进行调查试验,经选择确定的材料在施工过程中应保持稳定,不得随意变更。用于水泥混凝土路面罩面修补的大多是细粒式沥青混凝土,该种材料的石子粒径较小,石子最大粒径为10mm~15mm。 沥青混凝土对石料的要求很高,用于修补的集料必须是干净的,含泥量低于1%,强度为1级的石料,集料的种类以石灰石为好,它与沥青有着良好的粘附性,集料的级配可参考普通沥青混合料的集料级配的要求确定。 施工前应对各种施工机具应作全面检查,并经调试证明处于性能良好状态,机具数量足够,施工能力配套,重要机械宜有备用设备。 用于铺筑高速公路和一级公路的沥青混合料摊铺机应符合要求: ①具有自动或半自动方式调节摊铺厚度及找平的装置。 ②具有足够容量的受料斗,在运料车换车时能连续摊铺,并有足够的功率推动运料车。 ③具有可加热的振动熨平。 ④摊铺机宽度可以调整。 热拌沥青混合料的压实机械应符合下列规定:

①双轮钢筒式压路机为6—8t; ②三轮钢筒式压路机为8~12t或12-15t; ③轮胎压路机为12—20t或20—25t。 3、操作工艺 3.1 加铺沥青路面之前,首先必须对老的水泥混凝土路面病害进行调查处理、根据水泥混凝土路而调查结果,确定水泥混凝土路面的维修方法。 3.1.1对破碎的混凝土板块进行翻修。 3.1.2对局部损坏的混凝土板块进行挖补。 3.1.3对板下脱空的板块,采取板下封堵的方法进行压浆。 3.1.4对水泥混凝土路面接缝进行清缝灌缝。 3.1.5为了保证旧路面与沥青路面能紧密连接,施工前用铣刨机对旧路面进行拉毛处理,拉毛处理拉毛深度应控制在1cm。 3.1.6用压缩空气清洗混凝土面板,必须清除水及杂物。 3.2 在道牙线附近铺塑料膜,以防止人工构造物被污染。 3.3 喷洒粘层沥青 3.3.1为做到便于施工不影响交通,在可封闭交通情况下进行施工的路段,施工路段长度控制在2000m;在半幅通车、半幅施工路段施工,其长度控制在300m。 3.3.2清除旧混凝土路面板表面杂物,冲刷清洗油污,使板面洁净无杂物。如果用水冲洗时,应使表面干燥。如果是喷洒过透层沥青,应使透层表面干燥。 3.3.3粘层沥青采用热沥青或乳化沥青。使用乳化沥青时,宜采用快裂洒布型乳化沥青PC-3,PA-3,乳液中沥青含量不少于50%,乳化沥青用量为0.6kS/m2。粘层沥青宜用与面层所使用的种类,标号相同的石油沥青经乳化稀释制成。 3.3.4粘层沥青应均匀洒布或涂刷,以不流淌为宜,沥青洒布过量处,应子刮除。 3.4 待粘层沥青破乳后,加铺土工格栅隔离层。土工格隔离层沥青混凝土面层,必须采用玻璃纤维格栅,其施工要求如下。 3.4.1在清洁干燥的路面上,按0.6kg/m2喷洒粘层油。 3.4.2目前,常用的玻璃纤维格栅,有带自粘胶和不带自粘胶两种。带自粘胶的可直接

沥青混凝土路面施工施工工艺

沥青砼路面 施 工 工 艺 桥梁隧道维护公司 2013年9月5日

目录 一、施工准备工作 二、拌和及其运输 三、摊铺及碾压 四、接缝、修边和清场

沥青混凝土路面施工方案 一、施工准备工作 (一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。 (二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。 (三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。 (四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。 (五)施工测量放样: 恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。 水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。

(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。 (七)集料准备,集料应加热到不超过170℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。 二、拌和及其运输 (一)拌和 采用德国进口型号为LINT型沥青拌合设备(150t/h)集中拌合。集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的混合料的温度,应不超过160℃。 把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。拌和厂拌和的沥青混合料应均匀一致、无花白料、无结团块。 拌好的热拌沥青混合料不立即铺筑时,可放入保温的成品储料仓储存,存储时间不得超过72h,贮料仓无保温设备时,允许的储料时间应以符合摊铺温度要求为准。

对水泥路面加铺沥青混凝土面层工艺介绍

对水泥路面加铺沥青混凝土面层工艺介绍 摘要:本文通过引入水泥路面加铺沥青混凝土面层的问题,介绍水泥混凝土路面上加铺沥青混凝土的一些做法,并对水泥混凝土路面上加铺沥青混凝土面层中涉及的有关问题提出探讨。 关键词:水泥路面加铺沥青混凝土工艺 0 引言 在旧水泥路面上加铺沥青混凝土,是在水泥路面的基础上改造成沥青路面的一种比较经济的方式,这种方式无论是在公路还是在城市道路改造中都采用得比较多,尤其是在现阶段我国石油工业的发展,沥青产品质量提高,国产石油沥青满足道路规范要求,且有相当多的旧水泥路面由于使用年限较长,路面状况恶化,需要进行改造。此时,水泥路面上加铺沥青面层快速、经济的优点就凸现出来。因此,越来越多的地方选择加铺沥青面层的改造方式。

水泥路面上加铺的沥青面层这种结构形式在使用过程中,它的缺点和弊端也随着使用期限的延长不断出现,反射裂缝、水泥路面板的错台等病害日趋严重。如何抑制水泥路面众多的接缝反射到沥青面层上,这个问题一直以来成为人们探索、研究的重要课题。通过前一段时期的研究和实践,目前已经具备了一些较好的解决方法。但同样的方法并不是在每一个工程当中都会取得理想的效果。在工程实施中,如何制定合理的方案,如何控制工程质量是取得良好效果的关键。本文将以长沙市岳麓大道的旧水泥路面改造成沥青路面为例进行阐述。 1 几种不断进步的加铺处理方案及其适应性 过去,无论是公路还是城市道路,都是以水泥路面为主。刚性路面改柔性路面的过程中,有的是挖除重修,这样既浪费又拉长工期,在路幅宽度、线形变化不大的情况下,采取不挖除老水泥路面而直接加铺的方式,使工程变得快速、节约,不失为一种好的选择,从最开始这种方案的运用到目前经历了如下几种处理方案: 方案一:直接加铺沥青混凝土。

1 沥青混凝土路面摊铺工艺

1沥青混凝土路面摊 铺工艺

1 沥青混凝土路面摊铺工艺 1.1 摊铺机找平方式选择 目前,高速公路施工中使用的摊铺机均有自动找平装置。为了提高沥青路面摊铺质量,可有多种找平方式供选择以配合摊铺机作业, 具体如下: (1)钢丝线找平基准配以角位移传感器找平方式; (2)机械式平衡梁配以角位移传感器找平方式; (3)多声纳非接触式平衡梁找平方式; (4)非接触式激光扫描自动找平系统。 1.2 摊铺作业中应注意的关键技术 沥青路面摊铺原则应是在减少离析的前提下,最大限度地提高平整度和初始压实度。施工中, 要注意以下关键技术。 (1)设备检修 作业前对摊铺机进行全面细致的检查,在确认各种装置及机构处于正常状态后才能开工, 防止施工中出现故障停机, 影响摊铺质量。 (2)结构参数调整 正确调整机械的结构参数, 包括:熨平板的宽度、拱度、初始工作仰角、布料螺旋与熨平板前缘距离、振捣梁行程等。其中,布料螺旋与熨平板前缘距离可按下列原则调整:根据摊铺厚度、沥青混合料配合比组成、基层强度和刚度、骨料粒径等条件调整。 (3)熨平板加热

目前摊铺机熨平板加热方式有电加热和燃气加热2 种。其中电加热方便,无污染,加热均匀,预热到一定温度后自动变成交替加热方式, 操作简单, 易于掌握, 代表品牌如V O G E L E 机型。无论哪种加热方式, 都应注意加热温度适当。过高的加热温度将导致熨平板变形和加热磨耗,还会使混合料表面泛出沥青胶浆或形成拉沟;加热温度过低,容易使铺层被熨平板上粘附的粒料拉裂而形成沟槽和裂纹。因此摊铺前熨平板的温度必须加热到85~90℃方可摊铺施工。 (4)基准线钢丝架设 当架立的钢丝不稳固或不规范,将给铺层的纵横向平整度带来严重的影响,通过力学计算知道(计算过程略),为了保证行车的平坦和舒适,立杆应以每跨L=5m 架设, 拉线拉紧力应大于1 0 0 0 N , 一次架设钢丝的长度以150~200m为宜,另外钢丝的支点应稳固而不被扰动。关于钢丝的架设高度问题,应充分考虑基层、高程的误差。 (5)摊铺厚度 为了最大限度减小现场路面集料离析问题,对于一次摊铺宽度大于8m 的路幅,应采用2 台或多台摊铺机联合梯队进行摊铺作业,每台摊铺机摊铺宽度应小于8 m 。采用的摊铺机型号和性能相同或相近,将有利于摊铺混合料的横向均匀性,其中1 台最好带有可伸缩的熨平板装置,以利于摊铺有结构物的沥青面层时使用。 (6)摊铺作业速度 根据混合料供应能力,合理确定作业速度是提高摊铺机生产效率和摊铺质量的有效途径。摊铺宽度、摊铺厚度一般可按下式确定:

旧混凝土路面加铺沥青、新建生态停车场施工方案

旧混凝土路面加铺沥青、新建生态停车场施工方案目录 第一章:编制依据 第二章:工程概况 第三章:施工部署 第四章:主要施工方法、技术措施 第五章: 质量目标及质量预控措施 第六章: 工期保证措施

第一章:编制依据 1、施工图; 2、招标文件及其补充通知、答疑纪要; 3、国家或省级、行业建设主管部门颁发有关的标准、规范 4、其他相关资料。 第二章:工程概况 美丽乡村提升—龙山村路面黑化及生态停车场工程地段位于长兴县水口乡龙山村。本工程主要工作内容包括设计施工范围内市政工程等所有工作内容,项目总投资约48万元,包括沥青混凝土路面和生态停车场。对新浇筑沥青混凝土路面的基层(现状路面)进行处理;包括现状路面高低差、破损处的修复,现状路面面层的积灰、积垢、小碎石等建筑垃圾等的清理及外运等问题。 为美丽乡村提升,我公司承担了该道路改造工程的施工任务。改造原则为:在现有道路基础上进行路面黑化,即原水泥混凝土路面经过处理后,铺乳化沥青封层,铺设土工布,然后再铺筑4cm厚细粒式沥青混凝土面层。施工中根据现场情况及工期要求,我单位采用半封闭交通的方式,即先封闭一侧车道进行水泥混凝土基层灌缝施工直到摊铺完细粒式,再封闭另一侧车道进行同样施工,有效地解决了封闭施工与保证交通的矛盾,控制了工程质量,加快了施工进度。 第三章:施工部署 为了保证工程顺利进行,如期交付使用,我公司选派技术素质高,管理科学的优秀项目经理组织施工。采用先进的施工工艺和施工技术方案,严格按照国家现行施工规范组织施工,配备充足的劳动力和机械设备,确保工期和工程质量达标。 1 、质量目标 严格执行《建筑工程施工质量验收规范》的规定,确保该工程分项、分部、单位工程合格率达100%;杜绝工程重大质量事故。 2 、工期目标 按照业主要求,共计日历天45日历天。依据工期要求,我公司将在具备施工的条件下合理安排施工工序,全部工程力争提前完工。

水泥混凝土路面加铺层设计参数研究

水泥混凝土路面加铺层设计参数研究 文章研究了水泥混凝土路面加铺层的设计类型,分析了加铺设计的参数。针对加铺层进行了研究,提出了加铺层设计施工的具体步骤,研究成果对公路改扩建中水泥混凝土路面加铺改造具有可借鉴的实际工程价值。 标签:公路改扩建;路面;加铺层;设计参数 1 加铺层设计类型 根据用途及原混凝土路面的现状,在废弃旧水泥混凝土路面上加铺水泥混凝土层的设计,首先进行技术比较,经过选择,可以采用分离式或结合式水泥混凝土加铺结构。 1.1 分离式混凝土加铺层结构设计 对原混凝土路面的损坏状况和接缝传荷能力进行评定,分离式混凝土加铺层适用于等级为中或次,或者原混凝土板存在平面尺寸不同、接缝形式不同、位置不对应、路拱横坡不一致。加铺层铺筑前应更换破碎板,修补裂缝,磨平错台,压浆填封板底脱空,清除接缝中失效的填缝糊和杂物,并重新封缝。普通混凝土、钢纤维混凝土、钢筋混凝土和连续配筋混凝土是加铺层常用的材料。普通混凝土、钢筋混凝土和连续配筋混凝土加铺层的厚度不宜小于180mm,钢纤维混凝土加铺层的厚度不宜小于140mm。 1.2 结合式混凝土加铺层结构设计 结合式加铺层适用于损坏状况和接缝传荷能力均评定为优良混凝土路面结构。结合式加铺层的最小厚度为25mm,加铺层成功的关键是加铺层与原混凝土面层的结合。为了达到此目的,首先,将原混凝土面层表面的污垢和水泥砂浆体采取措施彻底清理,达到表面粗糙,然后,为了加铺层与原混凝土面层粘结为一个整体,将高强的粘结剂,如环氧树脂等涂在清理后的表面。由于加铺层薄,层内不设拉杆和传力杆,加铺层的接缝形式和位置必须与原混凝土面层完全对齐,以防加铺层产生反射裂缝或与原混凝土面层之间出现层间分离。 2 加铺层混凝土板厚度设计参数 2.1 标准轴载与轴载换算 通常情况下,以汽车轴重为l00kN的单轴双轮组荷载作为水泥混凝土路面结构设计的标准轴载。同时,可按等效疲劳损坏原则将各种不同汽车轴载的作用次数换算成标准轴载的作用次数,道路交通繁重程度可以根据标准轴的作用次数判断。

旧沥青混凝土路面加铺层施工处理和注意事项

旧沥青混凝土路面加铺层施工处理和注意事项 摘要:本文主要通过引进沥青路面冷再生技术对沥青混凝土路面的加铺层结构设计和施工进行分析和讨论, 提出现场施工技术设计应注意的问题和相关解决方案,希望对相关技术人员有所帮助。 关键词: 旧沥青混凝土, 加铺层, 施工工艺 沥青混凝土路面具有行车平稳、舒适、噪声低、维修养护方便、可以再生利用等优点,在各类公路和城市道路中得以广泛应用。旧沥青混凝土路面的加铺层设计与施工处理在公路路面设计中具有非常重要的地位,直接关系到车辆行驶的好坏。 路面冷再生技术作为沥青混凝土路面加铺层设计中的一门重要的技术,它利用现有路面的旧材料,对需要维修养护的旧路面进行翻新改造,使其恢复使用功能。利用专用路面再生机械,将旧沥青路面及部分旧路基层原地铣刨、翻挖、破碎后,掺加水泥、水和新集料等按一定比例重新拌和,使其成为水泥稳定料,作为新路的基层,以达到对旧沥青路面的利用,并由此解决旧路改建时“调拱、调坡”的问题,达到简化施工程序,降低工程造价的目的。 一、原材料质量控制 水泥采用水泥稳定土基层技术规范中关于水泥的质量要求。进场时,应有产品合格证及化验单,水泥的运输和堆放,应注意防水防潮,已经结块变质的水泥不得使用。 集料一般采用碎石或砂砾作为掺加材料,要求集料颗粒均匀、干净整洁,各项试验指标符合规范要求。 水清洁、无污染,可饮用水。 二、冷再生施工 1、施工准备工作 (1)现场准备及机械准备 现场路面清扫干净,不得有尘土、杂草、树根及积水,并对旧路较为严重的网裂、沉陷、坑槽等病害采取有效的措施进行处理;所用机械维护、调试完毕。一般机械为冷再生机1 台,8t 洒水车2-4 台,大功率压路机(20t 以上)2 台,平地机1 台。

水泥混凝土路面加铺沥青混凝土路面方案

水泥混凝土路面加铺沥青混凝土路面方案 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

混凝土路面补整工程 沥 青 混 凝 土 路 面 方 案 编制: 审核: 编制单位: 编制日期: 2011年 11月 4日

一、工程概况 工程概述 重新铺设的混泥土路面与原混凝土路面产生的不均匀沉降,使得因自来水管施工铺设重新浇筑的混凝土路面与原混凝土路面产生了裂缝及沉陷。为保证路面的平整及减少水的渗透对路的损坏,设计在新浇筑的混凝土路面上加铺沥青混凝土,该工程位于黄兴镇政府到浏阳河段,全长3100米,宽0.9米,平均厚度0.04cm。 工程概况 工程名称:xxxxx 建设地点:xxxx 工程内容:本标段范围内的沥青路面工程。 道路技术标准 道路等级:乡村主干道。

二、施工条件及特点: 1、施工条件 天气条件要求:按规范要求沥青料摊铺的施工气温不低于10℃的晴朗天气; 路基要求:要求新浇筑的水泥混凝土路面清扫干净,保证路面无污染,杂物清除干净,且路面上的自来水井调整到设计铺筑的沥青混凝土标高,保证路面的平整。 交通要求:因沥青路面为柔性路面,在温度较高的条件下,很容易发成形变,及拉裂,所以要求封闭施工,待温度低于50℃后,方可开放交通交通。 2、施工特点 在旧水泥路面上加铺沥青混凝土,是在水泥路面的基础上改造成沥青路面的一种比较经济的方式,这种方式无论是在公路还是在城市道路改造中都采用得比较多,尤其是在现阶段我国石油工业的发展,沥青产品质量提高,国产石油沥青满足道路规范要求,且有相当多的旧水泥路面由于使用年限较长,路面状况恶化,需要进行改造。此时,水泥路面上加铺沥青面层快速、经济的优点就凸现出来。因此,越来越多的地方选择加铺沥青面层的改造方式。 三、施工工艺 1、沥青砼路面施工工艺流程

沥青混凝土路面施工方案及方法

沥青混凝土路面施工方 案及方法 文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

沥青混凝土路面施工方案及方 法 一、沥青透层和粘层 1、施工方案 本合同段有沥青透层71839 m 2,粘层109654 m 2,采用一台4500L 的沥青洒布车施工。 2、施工方法 机械设备配置:沥青透层和粘层施工配备4500L 沥青洒布车1台、8000L 洒水车2台和YZ8G 压路机2台。 3、透层施工 透层宜紧接在水泥稳定碎石基层施工结束碾压成型表面稍变干燥,但尚未硬化的情况下浇洒。透层沥青选用PA-2慢裂洒布型乳化沥青,透层沥青的用量应根据基层的种类通过试洒确定,对水泥稳定碎石基层,用量为~m 2。如基层完工后时间较长,表面过分干燥,应对基层清扫,并在基层表面少量洒水湿润,等表面稍干后浇洒透层沥青。浇洒前应对路缘石、人工构造物进行保护,以防污染。透层沥青洒布后应不致流淌,要渗透入基层一定深度,并不得在表面形成油膜。在铺筑沥青面层前,若局部地方有多余的透层沥青,应予清除,有遗处则应用人工补洒。 4、粘层施工 待透层沥青晒干后,再用沥青洒布车进行粘层沥青(快裂的洒布型乳化沥青PC-3型)的浇洒,用量为~1000m 2。撒布石屑后,用8t 压路机静压2~3遍,当通行车辆时,应控制车速。在铺筑沥青面层前,如发现局部地方透层沥青剥落,应予修补,对多余的浮动石屑立即扫除。 如遇大风或即将降雨时,不得洒透层和粘层沥青。气温低于10℃时也不宜洒透层和粘层沥青。 二、沥青混凝土面层

1、施工方案 本合同段路面结构组合为4cm厚的AC-13C细粒式改性沥青砼+4cm厚的AC-16C中粒式沥青砼(各路段的行车道、主要平面交叉和桥头引道路面)、5cm厚的AC-13C细粒式沥青砼(各路段辅道和次要平面交叉)及4cm厚的AC-13C细粒 6cm厚的AC-16C中粒式沥青砼调平层(原老路路式改性SBS-C改性沥青砼+4cm ~ 面加铺路段)共计90308m2,拟采用1台QB300C强制间歇式沥青混合料搅拌设备(300t/h)进行拌和,1台ABG423混合料摊铺机(12m)进行摊铺。 2、机械设备配制 3、施工准备 参加前一工序的验收交接工作,下承层表面应平整坚实,其高程宽度、平整度、密实度均应符合设计要求,并有现场监理工程师工序验收的合格签认。下承层表面的卸陷应及时处理,施工前应对下承层做全面检查,建立严格的交接制度。 铺筑一段200m的试验路段,以此检验施工方案、沥青混合料配合比,测定松铺厚度及施工机械性能。并有针对性地收集松铺厚度、压实度与碾压遍数的关系等数据,试验路段结束后,编制试验路段总结报告,经监理工程师批准后,用以指导全面施工。

旧水泥混凝土路面加铺改造方案比选

旧水泥混凝土路面加铺改造方案比选 作者:张善卢拥…文章来源:互联网点击数:751 更新时间:2004-12-6 旧水泥混凝土路面加铺改造方案比选 张善卢拥军 【江苏省交通厅公路局南京210004】【江苏省交通科学研究院南京210017】 摘要:本文结合沪宜线(胡埭至漕桥)养护改善工程,针对旧水泥混凝土路面加铺改造,运用新技术、新材料,对用沥青加铺层改造旧水泥混凝土路面的方法和理论作进一步的研究,力图找到符合国情、切实可行的改造措施。 关键词:路面水泥改造方案 目前,我国现有的水泥混凝土路面,有相当一部分已接近或超过设计年限,有的虽未达到设计年限,但由于交通量剧增,汽车轴载日益重型化及设计、施工等方面的原因,导致路面损坏、使用品质下降等情况,影响了道路的使用功能,急需改造、修复路况。与沥青路面相比,水泥混凝土路面的修复比较困难,可采用的大修措施有三种:加铺沥青混凝土面层、加铺新水泥混凝土面层和翻修。由于沥青加铺层能有效地改善旧水泥路面的使用性能,同时充分利用旧水泥路面,造价低,施工方便,且对交通、环境影响小,因此在国内外旧水泥路面改造工程中应用最多。然而沥青加铺层中迅速发展的反射裂缝将影响加铺层的使用寿命,如何控制反射裂缝产生的时间和扩展的速度至今仍是一道难题。 沪宜线(胡埭至漕桥)始建于解放前,中间经过若干次改造,因资料不详,无法考证.至1992年时,该路基宽11m,路面为7m宽的沥青混凝土,全线共有桥梁16座,涵洞76道;1992年年底改建成18m宽路基,12m宽的水泥混凝土路面,1994年对K6+800~K10+200段4cm中粒式沥青混凝土罩面处理;1996年又对全线的路肩进行了补强,具体为4cm沥青混凝土+1cm沥青下封层+30cm二灰结石+土基,同时对局部路段进行了灰土处理,目前该路段全长13.38km,路基宽18m,路面宽17m,两边各0.5m宽挡土墙。加铺改造后要求为高等级沥青路面。
