midas标准满堂支架计算书

midas标准满堂支架计算书
midas标准满堂支架计算书

现浇箱梁支架计算书-(midas计算稳定性)

温州龙港大桥改建工程 满堂支架法现浇箱梁设计计算书 计算: 复核: 审核: 中铁上海工程局 温州龙港大桥改建工程项目经理部 2015年12月30日

目录 1 编制依据、原则及范围·············- 1 - 1.1 编制依据·················- 1 - 1. 2 编制原则·················- 1 - 1.3 编制范围·················- 2 - 2 设计构造···················- 2 - 2.1 现浇连续箱梁设计构造···········- 2 - 2.2 支架体系主要构造·············- 2 - 3 满堂支架体系设计参数取值···········- 8 - 3.1 荷载组合·················- 8 - 3.2 强度、刚度标准··············- 9 - 3.3 材料力学参数···············- 10 - 4 计算·····················- 10 - 4.1 模板计算·················- 11 - 4.2 模板下上层方木计算············- 11 - 4.3 顶托上纵向方木计算············- 13 - 4.4 碗扣支架计算···············- 14 - 4. 5 地基承载力计算··············- 18 -

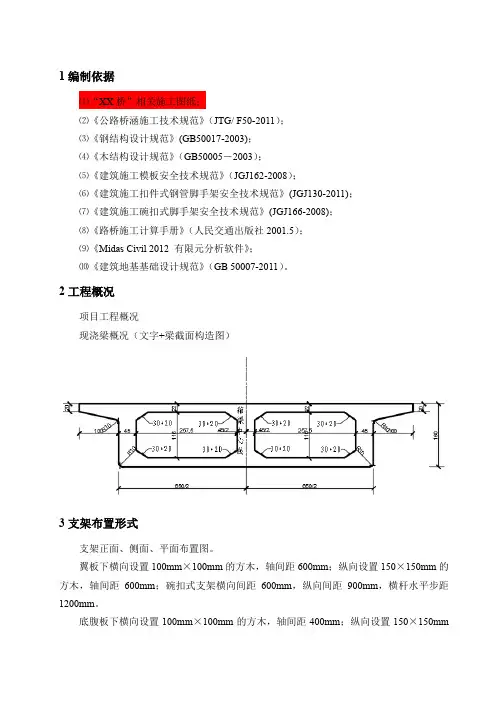

温州龙港大桥改建工程 现浇连续梁模板支架计算书 1 编制依据、原则及范围 1.1 编制依据 1.1.1 设计文件 (1)《温州龙港大桥改建工程两阶段施工图设计》(2013年8月)。 (2)其它相关招投标文件、图纸及相关温州龙港大桥改建工程设计文件。 1.1.2 行业标准 (1)《公路桥涵施工技术规范》(JTG/T F50-2011)。 (2)《建筑施工碗扣式钢管脚手架安全技术规范》 JGJ166-2008。 (3)《公路桥涵钢结构及木结构设计规范》(JTJ 025-86)。 (4)《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011。 (5)《建筑结构荷载规范》GB50009-2001。 (6)《竹胶合板模板》(JG/T156-2004)。 (7)《建筑施工模板安全技术规范》(JGJ 162-2008)。 (8)《混凝土结构设计规范》(GB50010-2010)。 (9)《路桥施工计算手册》(2001年10月第1版)。 1.1.3 实际情况 (1)通过对施工现场的踏勘、施工调查所获取的资料。 (2)本单位现有技术能力、机械设备、施工管理水平以及多年来参加公路桥梁工程建设所积累的施工经验。 1.2 编制原则 (1)依据招标技术文件要求,施工方案涵盖技术文件所规定的内容。

桥梁支架计算书

**高速公路(贵州境)***合同段 **分离式桥现浇箱梁支架计算书 编制: 复核: 审核: *********有限公司 年月日

**分离式立交桥现浇箱梁支架计算书 一、计算依据: 1、《路桥施工计算手册》; 2、《材料力学》; 3、《结构力学》; 4、《**高速公路两阶段施工图设计变更设计》 二、工程概况: **分离式立交桥为连接原有道路的主线跨线桥,上部结构跨径组合为:2×30m,桥宽5.5m;采用单箱单室截面,梁高150cm,箱梁采用满堂支架现浇施工。 梁体范围内地面为煤系地层,施工满堂支架时需将地面压实,上铺石粉或浇筑混凝土进行找平,支架底托下垫10cm×15cm方木,顶托上纵向铺工字钢,横向铺设10cm×10cm方木。 一、底板纵向分配梁的计算 现浇箱梁跨径组合为2×30m,由于箱梁整体为对称结构,因此计算时纵向只需考虑2个截面即可,及跨中和梁端(见图)。横向分为中间部分、腹板部分和翼板部分,翼板部分荷载较小,不予考虑。采用容许应力计算不考虑荷载分项系数,为了支架安全,总体考虑1.3倍的安全系数进行计算。

根据《路桥施工计算手册》查得,钢材的力学指标取下值: []σ145Μpa =,[]85pa τ=M ,52.110pa E =?M 。 纵梁选用10号工字钢,设计受力参数为: W=49.0cm 3,I=245.0cm 4,S=28.2cm 3,d=0.45cm 一、验算截面分析 我们根据箱梁截面,初步选定支架的纵向间距为90cm ,横向间距为60cm 。根据梁体截面分析,梁端截面为支架受力的最不利截面,因此只需要计算梁端截面处支架的受力情况即可。具体截面如下: 二、计算 支架纵向间距为90cm 处的分配梁计算 梁端截面

满堂支撑架结构计算书

扣件式满堂支撑架安全计算书 一、计算依据 1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 2、《混凝土结构设计规范》GB50010-2010 3、《建筑结构荷载规范》GB50009-2012 4、《钢结构设计规范》GB50017-2003 5、《建筑施工临时支撑结构技术规范》JGJ300-2013 6、《建筑施工高处作业安全技术规范》JGJ80-1991

二、计算参数

(图1)平面图 (图2)纵向剖面图1 (图3)纵向剖面图2

三、次楞验算 恒荷载为: g1=1.2[g kc+g1k e]=1.2×(0.022+0.35×250/1000)=0.131kN/m 活荷载为: q1=1.4(Q1+Q2)e=1.4×(2+2)×250/1000=1.4kN/m 次楞按三跨连续梁计算符合工况。计算简图如下: (图4)可变荷载控制的受力简图 1、强度验算 (图5)次楞弯矩图(kN·m) M max=0.124kN·m σ=M max/W=0.124×106/(1×85.333×103)=1.454N/mm2≤[f]=15N/mm2 满足要求 2、抗剪验算

(图6)次楞剪力图(kN) V max=0.827kN τmax= V max S0/(Ib) =0.827×103×40.5×103/(341.333×104×4×10)=0.245N/mm2≤[τ]=125N/mm2 满足要求 3、挠度验算 挠度验算荷载统计: q k=g kc+g1k e+(Q1+Q2)e =0.022+0.3×250/1000+(2+2)×250/1000=1.097kN/m (图7)挠度计算受力简图 (图8)次楞变形图 (mm) νmax=0.145mm≤[ν]=max(1000×0.9/150,10)=10mm 满足要求 4、支座反力计算 承载能力极限状态下支座反力为:R=1.516kN 正常使用极限状态下支座反力为:R k=1.086kN 五、主楞验算 按三跨连续梁计算符合工况,偏于安全,计算简图如下:

满堂支架计算

精心整理 满堂支架计算 1、荷载计算 根据支架布置方案,采用满堂支架,对其刚度、强度、稳定性必须进行检算。 钢管的内径Ф41mm 外径Ф48mm 、壁厚3.5mm 。 截面积 转动惯量 1A W 砼B ((C 、人员及机器重 W=1KN/m 2(《JGJ166-2008建筑施工碗扣式脚手架安全技术规范》) D 、振捣砼时产生的荷载 W=2KN/m 2(《JGJ166-2008建筑施工碗扣式脚手架安全技术规范》) E 、倾倒混凝土时冲击产生的荷载 W=3KN/m 2(采用汽车泵取值3.0KN/m 2) F 、风荷载 W 模板W 方木22222893.44)1.48.4(14.34/)(cm d D A =÷-?=-=π2/144444187.1264)1.48.4(14.364/)(cm d D J =÷-?=-=π2/12.0105.33 .01m kN kg W =??=钢管

按照《建筑施工碗扣式脚手架安全技术规范》,风荷载W k =0.7u z u s W o 其中u z 为风压高度变化系数,按照《建筑结构荷载规范》取值为1; u s 为风荷载体型系数,按照《建筑结构荷载规范》取值为0.8; W o 为基本风压,按照贵阳市市郊离地高度5m 处50年一遇值为0.3KN/m 2。 风荷载W k =0.7×1×0.8×3=1.68KN/m 2 由风荷载产生立杆弯矩值: 式中: w M k ωα0l 22.1(1)βγW E N ——欧拉临界力; (2)立杆稳定验算 结论:立杆满足强度及稳定性要求。 (3)横向钢管(次楞)强度和刚度验算 次楞荷载组合N=1.2×(27.2+0.4)+0.9×1.4×(1+2+3+1.68)=42.8KN/m 2 按照次楞最不利位置0.3m 间距布置,单根次楞荷载q=42.8×0.3=12.8KN/m A 、横向钢管抗弯强度验算 []MPa f MPa 1704.761712.278.0108.515.12.019.01089.4728.0102.2743=≤=?-????+???=-)(σ

现浇箱梁支架计算书 (midas计算稳定性)

---------------------------------------------------------------最新资料推荐------------------------------------------------------ 现浇箱梁支架计算书(midas计算稳定性) 温州龙港大桥改建工程满堂支架法现浇箱梁设计计算书计算:复核:审核:中铁上海工程局温州龙港大桥改建工程项目经理部2015年12月30日 1/ 24

温州龙港大桥改建工程现浇箱梁支架计算书目录 1 编制依据、原则及范围············· - 1 1.1 编制依据················· - 1 1.2 编制原则················· - 1 1.3 编制范围················· - 2 -2 设计构造··················· - 2 2.1 现浇连续箱梁设计构造··········· - 2 2.2 支架体系主要构造············· - 2 -3 满堂支架体系设计参数取值··········· - 8 3.1 荷载组合················· - 8 3.2 强度、刚度标准·············· - 9 3.3 材料力学参数··············· - 10 -4 计算····················· - 10 4.1 模板计算················· - 11 4.2 模板下上层方木计算············ - 11 4.3 顶托上纵向方木计算············ - 13 4.4 碗扣支架计算··············· - 14 4.5 地基承载力计算·············· - 18 -

满堂脚手架设计计算法(最新)

满堂脚手架设计计算方法 钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、 《钢结构设计规范》(GB50017-2003)、《冷弯薄壁型钢结构技术规范》(GB50018-2002)、 《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(2006年版)(GB 50009-2001)等编制。 一、参数信息: 1.脚手架参数 计算的脚手架为满堂脚手架, 横杆与立杆采用双扣件方式连接,搭设高度为4米,立杆采用单立管。 搭设尺寸为:立杆的纵距l a= 1.20米,立杆的横距l b= 1.20米,立杆的步距h= 1.50米。 采用的钢管类型为Φ48×3.5。 横向杆在上,搭接在纵向杆上的横向杆根数为每跨2根 2.荷载参数砼板厚按均布250mm计算 2400X0.25X1=6.0KN/mm2 施工均布荷载为6.0kN/m2,脚手板自重标准值0.30kN/m2, 脚手架用途:支撑混凝土自重及上部荷载。 满堂脚手架平面示意图

二、横向杆的计算: 横向杆钢管截面力学参数为 截面抵抗矩 W = 5.08cm3; 截面惯性矩 I = 12.19cm4; 横向杆按三跨连续梁进行强度和挠度计算,横向杆在纵向杆的上面。 按照横向杆上面的脚手板和活荷载作为均布荷载计算横向长杆的最大弯矩和变形。 考虑活荷载在横向杆上的最不利布置(验算弯曲正应力和挠度)。 1.作用横向水平杆线荷载 (1)作用横向杆线荷载标准值 q k=(3.00+0.30)×1.20/3=1.32kN/m (2)作用横向杆线荷载设计值 q=(1.4×3.00+1.2×0.30)×1.20/3=1.82kN/m 横向杆计算荷载简图 2.抗弯强度计算 最大弯矩为 M max= 0.117ql b2= 0.117×1.82×1.202=0.307kN.m σ = M max/W = 0.307×106/5080.00=60.49N/mm2 横向杆的计算强度小于205.0N/mm2,满足要求! 3.挠度计算 最大挠度为 V=0.990q k l b4/100EI = 0.990×1.32×12004/(100×2.06×105×121900.0) = 1.079mm 横向杆的最大挠度小于1200.0/150与10mm,满足要求! 三、纵向杆的计算:

满堂脚手架计算书

扣件式满堂脚手架安全计算书 一、计算依据 1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 2、《建筑结构荷载规范》GB 50009-2012 3、《钢结构设计规范》GB 50017-2003 4、《建筑施工临时支撑结构技术规范》JGJ300-2013 5、《建筑施工高处作业安全技术规范》JGJ80-1991

二、计算参数

架体是否封闭密目网 是密目式安全立网自重标准值 g 3 (kN/m2) 0.1 风压高度变化系数uz/ 风荷载体型系数us/ 脚手板自重标准值g 1k (kN/m2)0.35 栏杆自重标准值g 2k (kN/m)0.17 基础类型混凝土楼板地基土类型/ 地基承载力特征值fak(kPa) / 是否考虑风荷载否架体搭设省份、城市北京(省)北京 (市) 地面粗糙度类型/ (图1)平面图 (图2)剖面图1

(图3)剖面图2 三、次楞验算 、脚手板自重g1,转化为次楞上的线荷载,活荷载包括施恒荷载包括次楞自重g kc 工活荷载、材料堆放荷载,转化为次楞上线荷载。 次楞按三跨连续梁计算,恒荷载满布,活荷载按不利布置进行组合;强度及挠度验算时,活荷载按第一跨及第三跨布置计算;抗剪验算时,活荷载按第一跨及第二跨布置计算。 1、强度验算 恒荷载为: g1=1.2[g kc+g1k e ]= 1.2×(0.033+0.35×300/1000)=0.166kN/m 活荷载为: q1=1.4(Q1+Q2)e =1.4×(2+2)×300/1000=1.68kN/m 计算简图如下: (图4)可变荷载控制的受力简图1

(图5)次楞弯矩图(kN·m) M max= 0.149kN·m σ=M max/W=0.149×106/(1×4.493×103)=33.273N/mm2≤[f]=205N/mm2 满足要求 2、挠度验算 挠度验算荷载统计: q k=g kc+g1k e + (Q1+Q2)e =0.033+0.3×300/1000+(2+2)×300/1000=1.323kN/m (图7)挠度计算受力简图 (图8)次楞变形图(mm) νmax=0.269mm≤[ν]=max(1000×0.9/150,10)=10 mm 满足要求 3、支座反力计算 承载能力极限状态下支座反力为:R=1.827kN 正常使用极限状态下支座反力为:R k=1.31kN

满堂支架计算

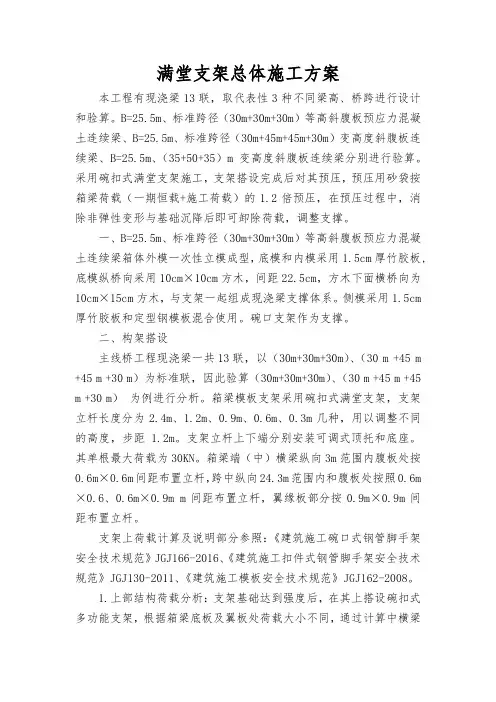

办公楼满堂支架施工方案 一、满堂支架方案 2.1、支架设计的要求 2.1.1、支架结构必须有足够的强度、刚度、稳定性。 2.1.2、支架在承重后期弹性和塑性变形应控制在15mm以内。 2.1.3、支架部分地基的沉降量控制在5mm以内,地基承载(压)力达200kPa。 2.1.4、支架顶面与梁底的高差应控制在理想值范围内,且应与预留应变通盘考虑。 2.2、支架基础 按通过后满堂支架的设计方案,要求地基承载力大于200MPa,因此必须对地基作特殊处理。 2.2.1、将原地面腐植地表层上耕植土清除15cm,然后用挖掘机挖松50cm,用强夯分两层压实,底层压实度>80%,顶层压实度>85%。 2.2.2、按2%横向排水坡(主体结构边缘四周排水)填筑宕渣30cm,填筑分两层进行,每层压实厚度为15cm,用强夯压实,底层压实度>90%,顶层压实度>95%。 2.2.3、为了防止浇筑混凝土时,流水软化支架的地基,浇筑厚5cm的C10细石混凝土封闭层。 2.3、满堂支架 在混凝土硬化好的基础顶面放置40*40*7cm C30砼预制块作为支架立杆底座,在已放置好的底座上搭设碗扣式多功能钢支架,支架布置为:底板立杆按0.9m×1.2m进行布置,即立杆纵向间距1.2m,横向间距0.9m,内排距主体0.3m,横向7排,纵向56排,步距1.2m; 支架外围四周设剪刀撑,内部沿主体结构纵向每4排立杆搭设一排横向剪刀撑,横向剪刀撑间距不大于5m,支架高度通过可调托座和可调底座调节。

满堂支架平面布置示意图 满堂支架纵立面布置示意图 满堂支架横立面布置示意图

2.4、模板结构及支撑体系 模板结构是否合适将直接影响该悬挑结构造型的外观,底模面板均采用厚为18mm 的竹胶板,面板尺寸1.2m ×2.8m ,以适应立杆布置间距,面板直接钉在横向方木上,横向方木采用100×100mm 方木,间距25cm ;横向方木置于纵向100×160mm 方木上,纵向方木间距应与立杆横向间距一致。在钉面板时,每块面板应从一端赶向另一端,以保证面板表面平整。 二、支架结构检算 3.1、拟采用的材料截面特性 根据上图的布置方案,采用碗扣式多功能钢支架,对其刚度、强度、稳定性必须进行检算。拟采用钢管外径D=48mm ,壁厚3.5mm ,即内径d=44.5mm 。 断面积2222254.24)45.48.4(14.34/)(cm d D A =÷-?=-=π 转动惯量4444481.664)45.48.4(14.364/)(cm d D J =÷-?=-=π 回转半径cm d D i 64.14)45.48.4(4/)(2/1222/122=÷+=+= 截面模量)32/()(44D d D W -=π 34484.2)8.432()]45.48.4(14.3[cm =?÷-?= 钢材弹性系数MPa E 5101.2?= 钢材容许应力MPa f 170][= 3.2、荷载计算及荷载的组合 计算单元荷载(按受荷较大的梁处计算) A 、钢筋混凝土梁重:2/6.15266.0m kN h W p =?==钢筋砼砼ρ(钢筋混凝土梁重量按 26kN/m 3计算) B 、支架模板重 ① 模板重量: 2/4498.099.24018.0m kN h W p =?==模板模板ρ(竹胶板重量按24.99kN/m 3计算) ② 方木重量: 2/40.01.2 0.98.33)21.20.160.1+30.90.1(0.1m kN h W p =????????==方木方木ρ(方木重量按8.33KN/m3计算) ③ 支架重量: 根据现场情况以21米高支架,步距1.2m 进行检算 2/68.201.0*84.3*18*2*1.2 0.9)9.0(1.2m kN W W W =?+=+=横杆立杆支架(48*3.5杆重量3.84kg/m) C 、人员及机器重 2/2.1m kN W =人员机器

满堂支架计算.(DOC)

东乌-包西铁路联络线工程格德尔盖公路中桥 现浇箱梁模板及满堂支架计算书 一、荷载计算1.1荷载分析 根据本桥现浇箱梁的结构特点,在施工过程中将涉及到以下荷载形式: ⑴ q1——箱梁自重荷载,新浇混凝土密度取2600kg/m3。 ⑵q2——箱梁内模、底模、内模支撑及外模支撑荷载,按均布荷载计算,经计算取q2 =1.0kPa(偏于安全)。 ⑶q3——施工人员、施工材料和机具荷载,按均布荷载计算,当计算模板及其下肋条 时取2.5kPa;当计算肋条下的梁时取1.5kPa;当计算支架立柱及替他承载构 件时取1.0kPa。 ⑷ q4——振捣混凝土产生的荷载,对底板取2.0kPa,对侧板取4.0kPa。 ⑸ q5——新浇混凝土对侧模的压力。 ⑹ q6——倾倒混凝土产生的水平荷载,取2.0kPa。 ⑺ q7——支架自重,经计算支架在不同布置形式时其自重如下表所示: 满堂钢管支架自重 1.2荷载组合 模板、支架设计计算荷载组合

1.3荷载计算 1.3.1 箱梁自重——q 1计算 根据跨G208国道现浇箱梁结构特点,我们取5-5截面(桥墩断面两侧)、6-6截面(跨中横隔板梁)两个代表截面进行箱梁自重计算,并对两个代表截面下的支架体系进行检算,首先分别进行自重计算。 ① 预应力箱梁桥墩断面q 1计算 根据横断面图,用CAD 算得该处梁体截面积A=12.7975m 2则: q 1 = B W =B A c ?γ=kPa 365.445.77975 .1226=? 取1.2的安全系数,则q 1=44.365×1.2=53.238kPa 注:B —— 箱梁底宽,取7.5m ,将箱梁全部重量平均到底宽范围内计算偏于安全。 ② 预应力箱梁跨中断面q 1计算 1200 4080 100 15 75025 200 145 113 60 1.5% 1.5% 25 200 连续梁支点断面图 1200 22 2040 15 75020 25 200 145 113 22 20 20 1.5% 1.5% 25 200 连续梁跨中断面图

高速公路桥梁现浇支架受力验算计算书

现浇支架受力验算计算书 1、支架受力检算 太平互通中桥箱梁断面较大,本方案计算以中桥左幅(互通匝道加宽)为例进行计算,右幅桥可参照执行。太平互通中桥整幅为3×25m等截面预应力混凝土箱形连续梁,左幅箱梁为渐变宽20.709m~23.357m(斜角),右幅箱梁宽为12m;左幅箱梁为单箱四室截面,悬臂长2.31m,梁高1.5m等高,右幅箱梁为单箱双室截面,悬臂长2m,梁高1.5m等高;箱梁跨中底板厚25cm,靠支点段加厚到50cm,跨中顶板厚25cm,靠腹板段加厚到50cm,跨中腹板厚(左幅57.8cm,右幅50cm),靠支点段加厚到(左幅80.8cm,右幅70cm)。箱梁顶宽从2607.5cm 渐变至2057.8cm。左幅箱梁顶宽从2070.9cm渐变至2335.7cm。对荷载进行计算及对其支架体系进行检算。 箱梁构造图见第2页“左幅梁体一般构造图” 1.1荷载计算 1.1.1荷载分析 根据本桥现浇箱梁的结构特点,在施工过程中将涉及到以下荷载形式: ⑴q1——箱梁自重荷载,新浇混凝土密度取2600kg/m3。 ⑵q2——箱梁内模、底模、内模支撑及外模支撑荷载,按均布荷载计算, 经计算取q2=1.0kPa(偏于安全)。 ⑶q3——施工人员、施工材料和机具荷载,按均布荷载计算,当计算模板 及其下肋条时取2.5kPa;当计算肋条下的梁时取1.5kPa;当计 算支架立柱及替他承载构件时取1.0kPa。 ⑷q4——振捣混凝土产生的荷载,对底板取2.0kPa,对侧板取4.0kPa。 ⑸q5——新浇混凝土对侧模的压力。 ⑹q6——倾倒混凝土产生的水平荷载,取2.0kPa。 ⑺q7——支架自重,经计算支架在不同布置形式时其自重如下表所示:

满堂支架计算

东乌-包西铁路联络线工程格德尔盖公路中桥 现浇箱梁模板及满堂支架计算书 一、荷载计算1.1荷载分析 根据本桥现浇箱梁的结构特点,在施工过程中将涉及到以下荷载形式: ⑴ q 1—— 箱梁自重荷载,新浇混凝土密度取2600kg/m 。 ⑵ q 2—— 箱梁内模、底模、内模支撑及外模支撑荷载,按均布荷载计算,经计算取q 2 ⑶ =1.0kPa (偏于安全)。 q 3—— 施工人员、施工材料和机具荷载,按均布荷载计算,当计算模板及其下肋条 时取2.5kPa ;当计算肋条下的梁时取1.5kPa ;当计算支架立柱及替他承载构 件时取1.0kPa 。 ⑷ q 4—— 振捣混凝土产生的荷载,对底板取2.0kPa ,对侧板取4.0kPa 。 ⑸ q 5—— 新浇混凝土对侧模的压力。 ⑹ q 6 —— 倾倒混凝土产生的水平荷载,取2.0kPa 。 ⑺ q 7 —— 支架自重,经计算支架在不同布置形式时其自重如下表所示: 1.2荷载组合 3

1.3荷载计算 1.3.1 箱梁自重——q 1计算 根据跨G208国道现浇箱梁结构特点,我们取5-5截面(桥墩断面两侧)、6-6截面( 跨中横隔板梁)两个代表截面进行箱梁自重计算,并对两个代表截面下的支架体系进行检算 ,首先分别进行自重计算。 ① 预应力箱梁桥墩断面q 1 计算 连续梁支点断面图 连 续梁1200支点断面图 1.5% 1.5% 1200 1.5% 200 200 2580 25 100 750 1.5% 25 200 25 200 根据横断面图,用C AD 算得该处梁体截面积A =12.7975m 则: q 1 = W γc A = = B B 26 12.7975 7.5 44.365kPa 取1.2的安全系数,则q 1=44.365×1.2=53.238kPa 注:B —— 箱梁底宽,取7.5m ,将箱梁全部重量平均到底宽范围内计算偏于安全。 ② 预应力箱梁跨中断面q 1 计算 连续梁跨中断面图 1200 1.5% 1.5% 20 40 20 200 25 750 25 200 2 ⑸+⑹ ⑸ 15 145 113 侧模计算 40 15 145 113 60 750 22 15 145 113 22 20 20

箱梁支架计算书(初稿)

箱梁支架计算书 本计算书分别以箱梁标准断面的横隔梁处及跨中截面、40m+60m+40m 跨箱梁最不利位置为例,对荷载进行计算及对其支架体系进行检算。 5.1荷载计算 5.1.1荷载分析 根据本工程现浇箱梁的结构特点,在施工过程中将涉及到以下荷载形式: ⑴ q 1—— 箱梁自重荷载,新浇混凝土密度取2600kg/m 3。 ⑵ q 2—— 箱梁内模、底模、内模支撑及外模支撑荷载,按均布荷载计算, 经计算取q 2=1.0kPa 。 ⑶ q 3—— 施工人员、施工材料和机具荷载,按均布荷载计算,当计算模板 及其下肋条时取2.5kPa ;当计算肋条下的梁时取1.5kPa ;当计算支架立柱及替他承载构件时取1.0kPa 。 ⑷ q 4—— 振捣混凝土产生的荷载,对底板取2.0kPa ,对侧板取4.0kPa 。 ⑸ q 5—— 新浇混凝土对侧模的压力。 因现浇箱梁采取水平分层以每层30cm 高度浇筑,查简明手册V 取2.5m/h 浇筑速度控制,砼入模温度T=25℃控制,因此新浇混凝土对侧模的最大压力 2 1 21022.05q V t c ββγ= =0.22×2.4×9.8×200/(25+15)×1.2×1.0×2.51/2 =49.1KN/m2=49.1KPa 式中: q5──新浇筑混凝土对模板的最大侧压力(kN/m2); c γ──混凝土的重力密度(kN/m3),取2400kg/ m3; V ──混凝土的浇筑速度(m/h ); 0t ──新浇混凝土的初凝时间(h ),可按试验确定。当缺乏试验资料时,可采用)15/(2000+=T t (T 为混凝土的温度oC ); 1β──外加剂影响修正系数。不掺外加剂时取1.0,掺具有缓凝作用的外

满堂脚手架计算方法

L --长杆总长度(m);N2 --直角扣件数(个); N3 --对接扣件数(个);

N4 --旋转扣件数(个); S --脚手板面积(m2); n --立杆总数(根) n=121; H --搭设高度(m) H=18; n1 --纵向跨度n1=10; n2 --横向跨度n2=10; h --步距(m) h=; la--立杆纵距(m) la=; lb --立杆横距(m) lb=; 长杆总长度(m) L =×18×(121+×121/× 直角扣件数(个) N2=×18/×121=3485 对接扣件数(个) N3=6=1075 旋转扣件数(个) N4=×6=322 脚手板面积(m2) S=×10×10××= 根据以上公式计算得长杆总长米;直角扣件3485个;对接扣件1075个;旋转扣件322个;脚手板。 九、脚手架的搭设要求: 1、满堂脚手架搭设在建筑物楼面上时,脚手架自重及施工荷载应在楼面设计荷载许可范围内, 否则须经验算后制定加固方案;

2、立杆搭设应符合下列规定: (1)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m;靠边坡上方的立杆轴线到边坡的距离不应小于500mm,如下图所示: (2)立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接; (3)立杆顶端宜高出女儿墙上皮1m,高出檐口上皮m; 3、水平杆搭设应符合下列规定,如图所示: (1)纵向水平杆应设置在立杆内侧,其长度不宜小于3跨; (2)纵向水平杆接长宜采用对接扣件连接,也可采用搭接; (3)横向水平杆应放置在纵向水平杆上部,靠墙一端至墙装饰面距离不宜大于100mm; (4)主节点处必须设置横向水平杆; (5)杆件接头应交错布置,两根相邻杆件接头不应设置在同步或同跨内,接头位置错开距离不应小于500mm, 各接头中心至主节点的距离不宜大于纵距的1/3; (6)搭接接头的搭接长度不应小于1m,应采用不少于3个旋转扣件固定; 4、扫地杆设置应符合下列要求: (1)纵向扫地杆必须连续设置,钢管中心距地面不得大于200mm; (2)脚手架底部主节点处应设置横向扫地杆,其位置应在纵向扫地杆下方;5、扣件安装应符合下列规定:

承重脚手架计算书(满堂脚手架)

***********工程 楼板满堂脚手架验算计算书 计算: 复核: 审批: ************工程项目经理部二〇一六年四月十九日

目录 一、计算依据 (1) 二、工程概况 (1) 三、工程属性 (1) 四、荷载设计 (1) 五、模板体系设计 (2) (一)面板检算 (3) (二)小梁检算 (4) (三)主梁检算 (6) (四)立柱验算 (8) (五)可调拖座验算 (9) (六)立杆地基基础检算 (10) 六、检算结论 (10)

楼板满堂脚手架计算书 一、计算依据 1、《********工程》施工图纸 2、《**********工程》地勘报告 3、《建筑施工模板安全技术规范》(JGJ162-2008) 4、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 5、《建筑结构荷载规范》(GB50009-2012) 6、《建筑地基基础设计规范》(GB50007-2011) 7、《木结构设计规范》(GB50005-2003) 8、《路桥施工手册》周永兴编 二、工程概况 本工程建筑物均为框架结构,根据设计图纸,脱水机房单体高度为本工程建筑物最高单体,脚手架搭设高度为5.19m,我们将选取该单体进行满堂脚手架的验算,其余房建均按此验算结果进行组织施工。 三、工程属性 新浇混凝土楼板名称 脱水机房楼 板 新浇混凝土楼板板厚(mm) 110 新浇混凝土楼板边长L(m) 30 新浇混凝土楼板边宽B(m) 14 四、荷载设计 施工人员及设备荷载标准 值Q1k 当计算面板和小梁时的均布活荷(kN/m2) 2.5 当计算面板和小梁时的集中荷载(kN) 2.5 当计算主梁时的均布活荷载(kN/m2) 1.5 当计算支架立柱及其他支承结构构件时 的均布活荷载(kN/m2) 1 模板及其支架自重标准值 G1k(kN/m2) 面板自重标准值0.1 面板及小梁自重标准值0.3

现浇箱梁满堂支架方案计算

中交三航局大西客专指挥部一项目部 祁县跨G208特大桥上跨G208现浇箱梁模板及满堂支架方案计算书 二○一○年十二月

目录 1编制依据 ........................................................................................................................................... - 2 - 2工程概况 ........................................................................................................................................... - 2 - 3现浇箱梁满堂支架布置及搭设要求 ............................................................................................... - 2 - 4现浇箱梁支架验算 ........................................................................................................................... - 3 - 4.1荷载计算 ................................................................................................................................ - 3 - 4.1.1荷载分析 ..................................................................................................................... - 3 - 4.1.2荷载组合 ..................................................................................................................... - 3 - 4.1.3荷载计算 ..................................................................................................................... - 3 - 4.2结构检算 ................................................................................................................................ - 5 - 4.2.1扣件式钢管支架立杆强度及稳定性验算.................................................................. - 5 - 4.2.2满堂支架整体抗倾覆验算 ......................................................................................... - 7 - 4.2.3箱梁底模下横桥向方木验算 ..................................................................................... - 8 - 4.2.4扣件式钢管支架立杆顶托上顺桥向方木验算.......................................................... - 9 - 4.2.5底模板计算 ................................................................................................................- 11 - 4.2.6侧模验算 ................................................................................................................... - 12 - 4.2.7跨中工字钢平台支架体系验算................................................................................ - 13 - 4.2.8立杆底座和地基承载力计算 ................................................................................... - 15 - 4.2.9支架变形 ................................................................................................................... - 17 - 5支架搭设施工要求及技术措施 ..................................................................................................... - 19 - 5.1模板支架立杆、水平杆的构造应符合下列要求....................................................... - 19 - 5.2满堂模板支架的支撑设置应符合下列规定............................................................... - 20 - 5.3支架拆除要求 .............................................................................................................. - 20 - 5.4支架预压及沉降观测 .................................................................................................. - 20 - 6安全防护措施及安全交底 ............................................................................................................. - 22 - 6.1安全防护措施 .............................................................................................................. - 22 - 6.2安全交底 ...................................................................................................................... - 23 -

满堂支架计算材料

新建武汉至咸宁城际铁路二标连续梁满堂支架临时结构检算资料 中国铁建 中铁十一局集团武咸城际铁路二标项目经理部 二〇一一年十一月

目录 一、项目概况 (1) 二、临时结构方案 (3) 三、支架布置图 (6) 四、支架计算书 (9) 五、相片资料 (23)

一、项目概况 1. 概况 武咸城际铁路位于湖北省南部,北连"九省通衢"武汉,南接鄂南著名的生态城市咸宁,自武汉枢纽武昌站引出,途经东湖新技术开发区、庙山经济开发区,江夏区纸纺镇、于贺站进入咸宁市境内。全线运营长度90.12km,新建正线长度77km,其中武汉市境内长51.6km,咸宁市境内长25.4km。 WXSG-2标段位于湖北省咸宁市境内,起点桩号为DK53+500,终点桩号为DK76+062,全长22.562公里。十六潭特大桥位于湖北省咸宁市甘鲁村以及咸安区经济开发区境内,在DK69+960-DK70+000处采用(40+64+40)m连续梁跨越横温路,银泉大道行车道为双向4车道,正宽约24m,与线路夹角144°。 图1 线路关系图 连续箱梁全长145.2m,计算跨径40+64+40m,为单箱单室、变高度、变截面结构。中支点处梁高5.4m,跨中2m直线段及边跨7.6m直线段处梁高均为3.00m,梁底下缘按二次抛物线变化;箱梁顶宽12.2米,箱梁底宽为变截面,中支点处为6.91m,其余按5.54m~6.150m线性变化;顶板厚度除梁端附近外均为37cm;底板厚度44~72cm,按圆曲线线性变化;腹板厚度50~70cm,按折线变化。全梁在端支点、中跨中及中支点处共设5个横隔板,横隔板设有过人门洞,供检查人员通过。 箱梁采用纵、横、竖三向预应力体系。主桥箱梁共分7个节段,其中2A0#块长27m、2A1#块长17.5m、2A2#块长27.1m、中跨合拢段2m。

满堂支架计算

满堂支架计算 1、荷载计算 根据支架布置方案,采用满堂支架,对其刚度、强度、稳定性必须进行检算。 钢管的内径Ф41mm 外径Ф48mm 、壁厚3.5mm 。 截面积 转动惯量 回转半径 截面模量 钢材弹性系数 钢材容许应力 ,按照《钢管满堂支架预压技术规程》中关于旧钢管抗压强度设计值的规定需要乘以折减系数0.85,故验算时按照170MPa 的容许应力进行核算。 1、支架结构验算 荷载计算及荷载的组合: A 、钢筋混凝土自重: W 砼= 0.4×26=10.4KN/m2(钢筋混凝土梁重量按26kN/m 3计算) B 、支架模板重 ① 模板重量: (竹胶板重量按24.99kN/m 3计算) ②主次楞重量: 主楞方木: (方木重量按8.33KN/m3计算) 次楞钢管: C 、人员及机器重 W =1KN/ m 2 (《JGJ166-2008 建筑施工碗扣式脚手架安全技术规范》) D 、振捣砼时产生的荷载 2/4.0015.099.24m kN h W p =?==模板模板ρ2/47.033.81.01.025.011.01.06.01m kN h W p =???+??==)(方木方木ρ22222893.44)1.48.4(14.34/)(cm d D A =÷-?=-=π344078.5)8.432()]1.48.4(14.3[cm =?÷-?=D d D W 32/)(44-=πcm A J i 58.1)/(2/1==44444187.1264)1.48.4(14.364/)(cm d D J =÷-?=-=πMPa E 51005.2?=MPa f 205][=2/12.0105.33.01m kN kg W =??=钢管
