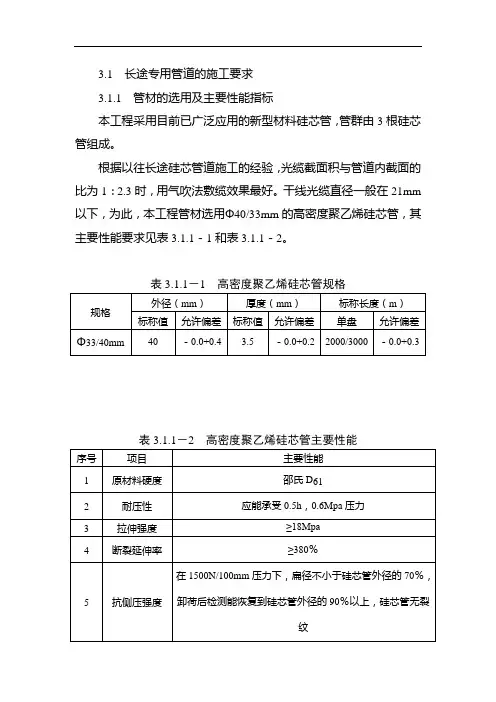

硅芯管技术指标

硅芯管技术指标
硅芯管技术指标

硅芯管产品简介:硅芯管是一种内壁带有硅胶质固体润滑剂的新型复合管道,密封性能好,耐化学腐蚀,工程造价低,广泛运用于高速公路,铁路等的光电缆通信网络系统。HDPE硅芯管是一种内壁带有硅胶质固体润滑剂的新型复合管道,简称硅管。由三台塑料挤出机同步挤压复合,主要原材料为高密度聚乙烯,芯层为摩擦系数最低的固体润滑剂硅胶质。广泛运用于光电缆通信网络系统。

产品特点:其内壁的硅芯层是固体的,永久的润滑剂;其内壁的硅芯层是被同步挤

压进高密度聚乙烯管道壁内,且均匀地分布整个管道内壁,不会剥落,脱离,与硅

管同寿命;

硅芯管技术指标:1 外观质量外观颜色均匀一致;内外壁实体应平整、均匀、光滑,

无塌陷、坑凹、孔洞、撕裂痕迹及杂质麻点等缺陷;截面无气泡、裂痕;内壁紧密

熔结、无开脱现象;外壁上产品标识完整、清楚。

2 外壁硬度≥59(邵氏D型)

3 内壁摩擦系数静态:≤0.25(平板法,对HDPE标准试棒)

动态:≤0.15

4 拉伸强度(MPa)≥21

5 断裂伸长率(%)≥350

6 最大牵引负荷(N)≥8000

7 冷弯曲半径(mm)400

8 环刚度(KN/m2)≥50

9 扁平试验垂直方向加压至外径变形量为原外径的50%时,立即卸荷,试样

不破裂、不分层。

10 复原率(%)垂直方向加压至外径变形量为原外径的50%时,立即卸荷,

试样不破裂、不分层,10min外径能自然恢复到原来的85%以上。

11 耐落锤冲击性能常温温度23℃,高度2m,用15.3kg重锤冲击10个试

样,应9个以上无开裂现象。

低温温度-20℃,高度2m,用15.3kg重锤冲击10个试样,应9个以上无开

裂现象。

12 耐水压密封性能温度20℃,压力50KPa条件下,保持24小时,无渗漏。

13 抗裂强度(MPa)≥2.0

14 与管接头的连接力(N)≥6700

15 纵向收缩率(%)≤3.0

16 脆化温度(℃)-75

17 耐环境应力开裂48h,失效数≤20%

18 熔体流动速率(g/10min)MFR(190/2.16)≤0.5

19 耐热应力开裂168h,失效数≤20%

20 工频击穿强度(MV/m)≥24

21 耐化学介质腐蚀将管材试样分别置于5%的NaCL、40的H2SO4 、40%的NaOH溶液中浸泡24h,无明显被腐蚀现象。

22 耐碳氢化合物性能用庚烷浸泡72h后对硅芯管施加528N的外力,试样不损坏,产生的永久变形不超过5%。

硅芯管产品规格:光缆外径(mm)11以下12 12.5 13.5 14 15 16 硅管内径(mm)24 26/28 26/28 26/28 28/33 33 33

续表

光缆外径(mm)24 25 26 28 30 36

硅管内径(mm)42/50 42/50 50/55 50/55 50/55 50/55

壁厚:硅管最小壁厚为2mm,最大为6mm,如特殊要求壁厚,亦可生产,最常用的厚度为3.0mm、3.5mm、4.0mm。

长度:50/42硅管的出厂标准盘长为1500m,40/33硅管盘长为2000m,32/26硅管的盘长为3000m。如客户有特殊需要,可在运输及操作方便的条件下,以更长(任意长)的长度出厂。

颜色:可选择任何一种纯色,也可在一纯色的硅管上,镶嵌其他色彩的纵向条纹。

硅芯管敷设方案及技术措施

硅芯管敷设方案及技术措施 1.硅芯管路由复测: 1.1路由的复测应以批准的施工图设计为依据。 1.2核定路由、敷设位置、光缆接头位置和硅芯管道接头点位置以及光缆和硅芯管道长度。 1.3依照设计及复测数据设计敷设前的光缆和硅芯管配盘,以避免将接头点放在长年积水的洼地、水塘、河滩、堤坝或公路、铁路的路基下。 1.4 核定硅芯管穿越铁路、公路、河流、水塘及大型水渠、地下管线等障碍的具体位置和保护处理措施。 1.5核定困难地段“绕行”的可能性。 1.6确定施工作业组的营地位置,同时确定光缆和硅芯管等材料、设备的分屯地点。 硅芯管埋深要求: 注:本表还适用于硅芯管单独开沟的地段。 2.一般地段硅芯管敷设方法及措施 2.1 在布放硅芯管之前,应先检查硅芯管两端口上的塑料端帽是否脱落,并封堵严密。严 禁在布放过程中有水、土、泥及其他杂物等进入管内。 2.2 硅芯管采用“固定拖车法”或“移动拖车法”等进行布放,布放硅芯管应从轴盘上方 出盘入沟。 2.3 按照设计,在输气管道前进方向(***—连云港)右侧布放硅芯管,硅芯管顶与输气管顶 高度平行;硅芯管壁与输气管壁的水平净距为不小于300mm。 2.4 硅芯管在沟底应顺直、无扭绞、无环扣和死弯。

2.5 硅芯管布放后应尽快连接密封,对引入接头坑的硅芯管应即时对端口封堵。硅芯管布 放后不能及时接续时,应将硅芯管重叠100mm。 2.6 硅芯管穿越障碍物时,应设人看护,穿越处避免受到损伤。 2.7 硅芯管布放后应立即掩埋300mm厚细土,尽量减少裸露时间,以防止受到人为及其 他因素损伤。 2.8硅芯管的弯曲半径应不小于硅芯管外径的40倍。 2.9 硅芯管应采用标准接头连接,接续应符合下列要求: (1)硅芯管的接口断面应平直、无毛刺。 (2)硅芯管接头件的规格程式应与硅芯管规格配套,接头件内的橡胶垫圈及两端硅芯管应安放到位。 (3)接续过程中应防止泥沙、水等杂物进入硅芯管。 (4)硅芯管接续后应做到不漏水、不漏气。 2.10 硅芯管敷设施工前应按照设计留出接头坑的位置及按区间确定硅芯管长度。 2.11 输气管道采用大开挖方式穿越公、铁路、河流时,硅芯管施工应结合硅芯管保护和 施工的需要,在输气管道拖放时或者稳管后、回填前进行。 2.12 输气管道采用大开挖方式穿越公、铁路、河流时,硅芯管施工应结合硅芯管保护和 施工的需要,在输气管道拖放时或者稳管后、回填前进行。 3.水网段硅管敷设方案及技术措施 3.1一般地段的施工 水网地区虽然地下水位较高,但是在管道下沟并及时小回填后几小时内管沟里还不会产生积水,这就要求硅芯管敷设在这几小时内完成,否则管沟内一旦积水过多,管道就会发生漂管现象,不但会给管道承包商带来很大的施工麻烦,也不利于管道承包商与硅芯管承包商的施工配合。为防止上面问题的出现,我施工单位施工前要和管道承包商进行沟通,在不影响管道承包商施工的地段将硅芯管提前布放在管沟沿上,然后跟在管道小回填的机械后面,随时回填,随时进行硅芯管敷设,使管道大回填及时进行。针对沟内积水地段应采用抽水机进行抽水,对于土质松软如淤泥、沟塘地段,将硅芯管敷设在管沟沟底稳定层上,尽量减少扭曲确保硅芯管可通性。管道大回填时现场施工人员要在现场监督,并与负责管沟回填人员加强沟通,在回填中派专人配合防止挖掘机在高处将泥土落下,使硅芯管变形而影响硅芯管的敷设质量。

硅芯管施工及验收规范

硅芯管通信管道工程的施工质量控制过程 高密度聚乙烯(HDPE)硅芯塑料管具有其它同类塑料管道不可比拟的优越的化学及物理特性,在高速公路通信和光缆干线的基础设施建设中,一次性埋入超润滑硅芯管,其穿缆工作不再受时间和条件的限制。这样,在电信网的升级、增容或更换缆线时,不再需要动用大量人力物力挖掘,只要从管道中抽出原缆线,再穿入新缆线即可。为通信及其它信号传输方面使用的光(电)缆提供了方便快捷、安全可靠、经济高效的有力保障。 新疆第一条硅芯管管道是2001年5月在松树头—果子沟口公路工程中建设的,当时由新疆通信建设总公司承担施工任务,在以后疆内以交通工程为主又修建了很多硅芯管管道,其中新疆通信建设总公司承担了大部分的施工任务。笔者承担了从新疆第一条硅芯管管道到后来的许多硅芯管管道工程的投标的标书编制、施工组织和项目管理工作。硅芯管管道工程对质量控制过程的要求较高,下面笔者从进场硅芯管材料、管道路由和管沟开挖、硅管敷设、人孔建筑、贯通试验、竣工验收这六方面阐述硅芯管管道的质量控制过程。 一、进场硅芯管材料的质量控制过程 1、核对硅芯管材料程式:硅管内径与光缆外径的比值将直接影响到气吹敷缆的长度。最常用的管径外径/内径为40/33、50/4 2、32/26(毫米),检测工具为游标卡尺。硅管色标是在某一纯色为基色的硅管管身上镶嵌其它色彩的纵向条纹作为标识,如1×4、2× 3、3×2等,通过外观检查色谱色彩鲜度和纵向条纹顺直性。 2、核对硅管单盘盘长:应服从工程实际需要和人井设置间隔长度,硅管铺设时,在沟内(长距离范围内)会有一定的自然弯曲,因而实际使用的硅管长度要比地面长约0.4-0.7%,富余量一般取1.3%,如若忽略该因素,会导致短段和接头数量增加,按此要求编制配盘表并提供给厂方。40/33硅管的标准盘长为2000米。 3、硅管的运输:装车时,盘与盘之间不应留有大地间隙,以减少行车中盘架的相互碰撞,成盘的硅管不可平放运输。用大绳将盘架与车厢捆绑紧,并在盘架左右下方加垫三角木块,防止运输途中成盘硅管在车厢内滚动。切勿用绳索紧勒管子,严禁用铁丝或钢绳捆绑硅管。 4、硅管的装卸:装卸通常有三种方法,(1)用叉车装卸时,需注意勿使钢叉触及硅管,钢叉只可从盘架两侧进入,以免损伤管子。(2)用吊车装卸时,钢丝绳可穿在盘架中心轴孔或铁架上端起吊;切勿用钢丝绳套住硅管直接起吊,吊下时要轻放,置于平坦地区。(3)将槽钢斜搭在车厢尾部,盘架从车厢上往下推动时,两侧应有人用大绳绕住汽车龙门架缓缓放下。严禁将硅管从车厢上或较高处直接推下。 5、硅管的检验:由业主、监理、厂方、施工方组织进货检验,主要进行外观检验(盘号、添加色标号、外径、内径、管壁厚度、椭圆度、色彩鲜度、光滑度)、数量、保证资料,24小时气闭性能测试,做好质量记录和标识。为确保硅芯管管道的整体施工质量,必要时根据供货情况,可与业主、监理、厂方协商对硅管抽检,对所抽检硅管盘长的1/2处作剪断性检验,因为有

硅芯管敷设方案4

硅芯管敷设施工技术方案(四) 一、工程量 本工程施工范围主要为武汉城市圈环线高速公路黄石市大冶段,是黄咸高速公路的重要组成部分。工程量为:(K38+399~K75+545),长约37公里。其中,有5个互通、匝道,6孔φ40/33HDPE 硅芯管合计1595延米;主干线12孔φ40/33HDPE硅芯管37.198Km;直穿干线人孔28处;敷设过桥管箱内1984米;途径中央分隔带活动开口18处和隧道1处,合计1220米。硅芯管敷设施工技术方案如下: 二、施工要求 硅芯管敷设主要以机械布放为主,人工布放为辅。具体技术要求: 1、敷设前应确定硅管的排列顺序,以硅管的色谱来区分,防止多根硅管同时敷设出现交叉。硅管布放排列色谱全程应保持一致。 2、铺设硅管的弯曲半径宜大于1米,最小弯曲半径应不小于硅管外径的10倍。 3、硅管在沟底摆放一定要平直,无明显连续多处的上下起伏及左右弯曲。 4、硅管在敷设前必须检查外观是否完好,管塞有无脱落。 5、硅管的端口必须密封,以免泥土等杂物进入管内。 6、硅管连接处需保证有足够的重叠余量。

7、人(手)孔内的硅管应固定在托架上,以便有足够的空间让施工人员操作。 8、硅管进出人孔可直接通过,如需在人孔内将硅管断开,硅管必须长出人孔墙壁30cm以上,硅管排列间隙应大于3cm,以方便将来吹缆机械与硅管的连接。 9、硅管在一个段长内不应有接头。如因需要必须接头时,应尽量将接头安排在人(手)孔内;如因意外原因必须接头时,在接头处应设立明显标志,并在竣工图上标明该接头属于哪一根硅管和确切的位置,必要时可采用三角定标法标注。在处理接头时,接口处两端管口的断面必须保持平直、无毛刺,并采用专用的配套密封接头件进行接续。 三、注意事项 根据设计单位提供的硅管敷设的设计图纸,认真熟悉硅管敷设的具体要求和方法,参照《长途通信光缆HDPE塑料管道工程建设暂行技术规定》相关技术要求。 1.通信管道敷设在高速公路中央分隔带下,管道中心线、人孔孔位 中心线与道路中心线三者重合(过中墩除外)。 2.管道在敷设之前,应先将两端口严密封堵,防止水、土及其他杂 物等进入管内。 3.管线在沟内应平整、顺直。同沟敷设的硅芯管应每5-8米绑扎一 道打包带,尽量保持硅芯管平整一致。 4.塑料管的接口断面应平直,无毛刺,并应采用相应的配套密封接

硅芯管道敷设施工工艺标准

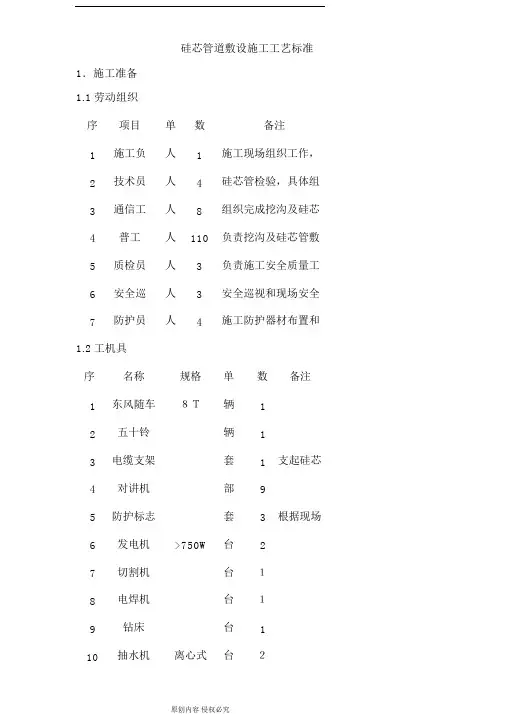

硅芯管道敷设施工工艺标准1.施工准备 1.1劳动组织 序项目单数备注 1 施工负人 1 施工现场组织工作, 2 技术员人 4 硅芯管检验,具体组 3 通信工人8 组织完成挖沟及硅芯 4 普工人110 负责挖沟及硅芯管敷 5 质检员人 3 负责施工安全质量工 6 安全巡人 3 安全巡视和现场安全 7 防护员人 4 施工防护器材布置和1.2工机具 序名称规格单数备注 1 东风随车8T辆 1 2 五十铃辆 1 3 电缆支架套 1 支起硅芯 4 对讲机部9 5 防护标志套 3 根据现场 6 发电机>750W 台 2 7 切割机台1 8 电焊机台1 9 钻床台 1 10 抽水机离心式台2

11 钢钎把依工程情 12 大锤把依工程情 13 钢锯把 3 14 大钳子把 3 15 铁锹把依工程情 16 梯子把 3 17 硅管割刀套 2 专用工具

序名称规格单数备注 18 接头紧固套 2 专用工具 19 倒角器个 2 专用工具1.3材料 序名称规格型单数备注 1 钢管m 防护用,依 2 硅芯由工程m 依工程情况 3 铁线Φ3.0 kg 依工程情况 4 尼龙m 依工程情况 5 标石个依工程情况 6 膨胀套封堵管口, 7 水泥m 防护用,依 8 汽油93号kg 依工程情况 9 积水个依工程情况 10 穿钉个依工程情况 11 支架个依工程情况 12 托板个依工程情况2.操作程序 2.1工艺流程 施工准备 硅芯管材到货管道路由的选择与复测 硅芯管单盘检验、气闭性检验管道沟开挖 Y 合格 硅芯管敷设及安装 硅芯管的防护管道沟回填

N 返回厂家,更换硅芯管人手孔设置、修建 预留管道试通、保气 合格N 检查管道,处理故障 Y

通信管道非开挖水平定向钻施工监理细则

XX段至XX段公路 通信管道线路迁改工程 施工监理细则 地下管线非开挖水平定向钻施工监理细则 XXXXX监理公司 国道XX线XX段至XX段一级公路 通信管道线路迁改工程施工监理部 2018年月

签审页 国道XX线XX段至XX段一级公路 通信管道线路迁改工程 地下管线非开挖水平定向钻施工监理细则 编制人: 审核人: 审批人:

目录 1.编制的目的和依据 (1) 1.1工程概况 (1) 1.2编制目的 (1) 1.3编制依据 (1) 1.4补充说明 (2) 2.监理工作内容 (2) 2.1施工准备阶段 (2) 2.2施工阶段监理 (3) 2.3竣工验收阶段 (3) 3.监理工作流程 (4) 3.1工序报验 (4) 3.2隐蔽工程检查验收 (4) 3.3工程质量事故处理 (4) 3.4单位工程开工报告和复工报告审批 (4) 3.5质量、技术签证 (4) 3.6设计变更或技术核定处理 (4) 3.7设计变更或技术核定处理 (5) 4.定向钻施工监理控制要点 (5) 5.安全监理措施 (6)

地下管线非开挖水平定向钻施工监理细则 1.编制的目的和依据 1.1工程概况 XX市XX国道至毕克齐段一级公路通讯管道及通讯线路迁改工程,建设里程为18.85公里;共分为新城、回民、赛罕三个区段。 (1)XX段改迁总长度000公里(含跨路),起止位置从XXX至XXX村路口(桩号:K000+600—K000+100) (2)XX段改迁总长度000公里(含跨路),起止位置从XXX村路口至XXX村(桩号:K000+100—K000+100) (3)XX段改签总长度000公里(含跨路),起止位置从XXX村至XXX(桩号:K000+100—K000+200) 施工内容包括:所需各类材料的采购、运输、保管;明渠段土方开挖回填、梅花管、硅芯管和保护用钢管的敷设、混凝土包封保护;人(手)孔砌筑、混凝土浇筑井底垫层、养护;硅芯管道贯通试验、检验和验收等工作内容,包括为完成上述内容所需的全部人工、材料、施工设备和辅助设施等。 通信传输管道采用梅花管HDPE32/7,管孔数依据设计图纸从1—24孔分类敷设。在管道横过公路地段采用镀锌钢DN125×4mm作为跨路管道。在管道横过国道、省道公路地段及未能征拆地段采用顶管作业(硅芯管40/33)。改迁管道敷设于道路左右外侧,管道敷设及人(手)孔设置:每90米—120米设置一座小号直通检查井,采用通信标准人(手)孔。 1.2编制目的 随着城市建设逐渐规模化,输油、输气、供水、供电、污水、雨水、通信等各种管网密布地下,定向钻施工的风险越来越大,各种事故时有发生。所以,必须对定向钻施工的全过程进行严格、科学地管控,以保证施工过程的安全性,减少不必要的损失,取得良好的经济效益和社会效应。 1.3编制依据 《建设工程监理规范》GBT50319-2013 《通信管道工程施工及验收规范》GB50374-2006 《通信管道工程施工及验收技术规范》YD5103-2003 《通信管道和光(电)缆通道工程施工监理规范》YD5072-2005

硅芯管施工方案

1、工程概况 本标段通信管道施工桩号为IV(AY)0+000~6+265.5,通信光缆按照要求在渠道两侧分别铺设2孔硅芯管道(一备一用)。自渠道左岸至右岸干线硅芯管颜色铺设依次排序为:白、红、蓝、绿,并敷设于渠道中央。本标段通信管道全长约铺设12531米,穿越五座公路桥和一座生产桥,修建手孔一共12个,手孔尺寸为1.7m ×1.2m。 2、编制依据 1)《通信管道与通道工程验收规范》 GB50373-2006; 2)《通信管道工程施工及验收规范》 GB50374-2006; 3)《通信线路工程设计规范》 YD5102-2010; 4)《通信线路工程验收规范》 YD5121-2010; 5)《通信管道人孔和手孔图集》 YD5178-2009; 6)《地下通信管道用硬聚录乙烯(PVC-U)多孔管》 YD/T1324-2004; 7)《地下通信管道用塑料管》YD/T841.1-2008 8)中华人民共和国工业和信息化部于2008年6月13日发布的信部规[2008]110号《通 信建设工程安全生产操作规范》 3、施工准备 ㈠施工道路 施工道路主要为右岸施工便道、人员及机械设备进场作业则根据工程总体布置情况,修筑临时性施工便道。在施工过程中,随时做好施工道路布置、修建、养护等工作。 ㈡施工供电 施工用电主要为跳式打夯机、现场照明、振动棒等用电。由于施工作业面较分散,拟

采用配置一台移动式3kW汽油发电机。 ㈢施工供水 施工用水主要为混凝土浇筑养护用水及现场除尘等用水,为保证水源供给,采用8t洒水车从南田二号营地装水拉运至施工现场,道路除尘可直接采用8t洒水车洒水降尘。 ㈣原材料准备及要求 用于本标段的硅芯管及通讯材料必须到正规的电信器材公司或规模较大的器材生产厂家进行采购,且有产品质量合格证等。 硅芯管检查内容有数量、外观、尺寸规格、物理化学性能,硅芯管专用连接头等附件等检查内容有数量、外观、尺寸、气密性、耐久性、物理机械性能,钢管铁件等材料检验内容有外观、尺寸、防锈等,所有材料经检验合格后方可进场使用。

硅芯管敷设施工注意事项(新)

硅芯管的施工质量控制过程 高密度聚乙烯(HDPE)硅芯塑料管具有其它同类塑料管道不可比拟的优越的化学及物理特性,在高速公路通信和光缆干线的基础设施建设中,一次性埋入超润滑硅芯管,其穿缆工作不再受时间和条件的限制。这样,在电信网的升级、增容或更换缆线时,不再需要动用大量人力物力挖掘,只要从管道中抽出原缆线,再穿入新缆线即可。为通信及其它信号传输方面使用的光(电)缆提供了方便快捷、安全可靠、经济高效的有力保障。但硅芯管管道工程对质量控制过程的要求较高,下面从进场硅芯管材料、管道路由和管沟开挖、硅芯管敷设、人孔建筑、贯通试验、竣工验收这六方面阐述硅芯管管道的质量控制过程。 一、进场硅芯管材料的质量控制过程 硅芯管材料和设备的规格、型号、材质、质量应符合设计及有关产品标准的规定。材料和设备必须是有生产许可证的专业制造厂生产,具有有效的质量证明文件,其质量应符合国家现行有关标准的规定,不合格的产品不得使用。 1、硅芯管现场检验应符合以下要求: a)硅芯管管材应与有国家级材料测试中心的检测报告和合格证书。 b)应检查所有硅芯管、接头件及其他相关材料的外包装并作好记录。 c)应检查和清点所有硅芯管、接头件及其他相关材料的规格程式和数量。 d)硅芯管管材附件、接头及密封塞等优质齐备。硅芯管管材的管身和管口不应有变形,接续配件齐全有效,套管(管箍)内径与插口外径应吻合。 e)硅芯管的外型应均匀一致,无缺陷、无刮痕、管材内壁、外壁应光滑、平整、清洁,不允许有气泡、裂口、和显著的凹陷、杂质等。 f)硅芯管色泽应均匀一致。 g)硅芯管管口应光滑平直并与轴向垂直,内外壁熔借紧密。 h)根据检验结果形成现场检验报告。 2、已进厂硅芯管的质量控制注意事项: (1)、核对硅芯管材料程式:硅芯管内径与光缆外径的比值将直接影响到气吹敷缆的长度。最常用的管径外径/内径为40/33、50/42、32/26(毫米),检测工具为游标卡尺。硅芯管色标是在某一纯色为基色的硅芯管管身上镶嵌其它色彩的纵向条纹作为标识,如 1×4、2×3、3×2等,通过外观检查色谱色彩鲜度和纵向条纹顺直性。 (2)、核对硅芯管单盘盘长:应服从工程实际需要和人井设置间隔长度,硅芯管铺

硅芯管敷设施工注意事项

硅芯管的施工质量控制过程 高密度聚乙烯(HDPE硅芯塑料管具有其它同类塑料管道不可比拟的优越的化学及物理特性,在高速公路通信和光缆干线的基础设施建设中,一次性埋入超润滑硅芯管,其穿缆工作不再受时间和条件的限制。这样,在电信网的升级、增容或更换缆线时,不再需要动用大量人力物力挖掘,只要从管道中抽出原缆线,再穿入新缆线即可。为通信及其它信号传输方面使用的光(电)缆提供了方便快捷、安全可靠、经济高效的有力保障。但硅芯管管道工程对质量控制过程的要求较高,下面从进场硅芯管材料、管道路由和管沟开挖、硅芯管敷设、人孔建筑、贯通试验、竣工验收这六方面阐述硅芯管管道的质量控制过程。 一、进场硅芯管材料的质量控制过程 硅芯管材料和设备的规格、型号、材质、质量应符合设计及有关产品标准的规定。材料和设备必须是有生产许可证的专业制造厂生产,具有有效的质量证明文件,其质量应符合国家现行有关标准的规定,不合格的产品不得使用。 1、硅芯管现场检验应符合以下要求: a) 硅芯管管材应与有国家级材料测试中心的检测报告和合格证书。 b) 应检查所有硅芯管、接头件及其他相关材料的外包装并作好记录。 c) 应检查和清点所有硅芯管、接头件及其他相关材料的规格程式和数量。 d) 硅芯管管材附件、接头及密封塞等优质齐备。硅芯管管材的管身和管口不应有变形, 接续配件齐全有效,套管(管箍)内径与插口外径应吻合。 e) 硅芯管的外型应均匀一致,无缺陷、无刮痕、管材内壁、外壁应光滑、平整、清洁,不允许有气泡、裂口、和显著的凹陷、杂质等。 f) 硅芯管色泽应均匀一致。 g) 硅芯管管口应光滑平直并与轴向垂直,内外壁熔借紧密。 h) 根据检验结果形成现场检验报告。

通信光缆施工方案

目录 一、工程概况 1 二、编制依据 2 三、施工部署 2 四、光缆施工方案2 五、光缆气流吹放施工方案 6 ●光缆路由复测7 ●光缆配盘确认8 ●气吹点的选择8 ●光缆单盘检测8 ●光缆的吹放9 ●光缆接续11 ●光缆中继段测试:12 六、质量保证措施12 七、安全保证措施13 八、环境保护措施14

一、工程概况 1.工程名称 XXXXX 2.建设规模 2.1XXXXX 2.2光缆线路穿跨越统计表 该段线路穿跨越道路、河流、池塘多处,因与气管线同沟敷设,穿跨越方案均随气管线同,具体数量详见下表: 2.3

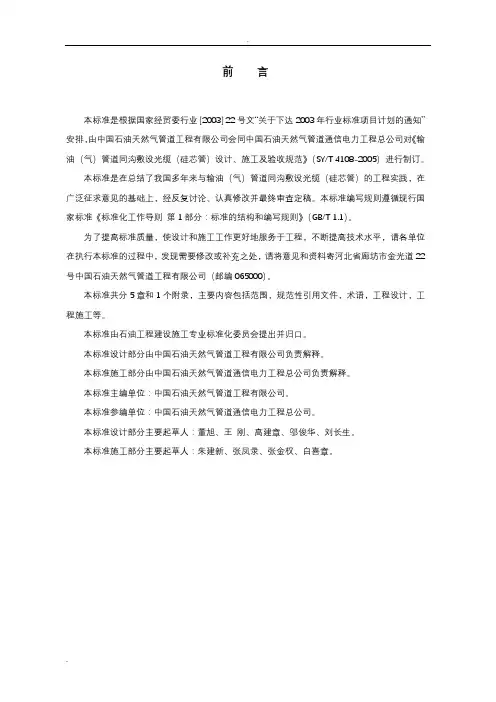

3.建设地点 新民市、于洪区、沈北新区、铁岭市、抚顺市境内。 4.工程特点 4.1施工工期紧、工农关系复杂。 4.2施工跨越冬季,冬季施工难度大。 二、编制依据 ⑴设计蓝图。 ⑵GB50369-2006 《油气长输管道工程施工及验收规范》; ⑶SY/T 4108-2005 输油(气)管道同沟敷设光缆(硅芯管)设计、施工及验收规范 三、施工部署 1、防腐施工人员及设备配备计划 1.1 1.2 四、光缆施工方案 1、施工测量 施工测量工作包括: ⑴硅芯管路由的复测应以批准的施工图设计为依据。 ⑵核定硅芯管路由、长度、敷设位置、硅芯管接头点位置。

⑶核定硅芯管道穿越铁路、公路、河流、水塘、地下管线等障碍的具体位置和保护处理措施。 ⑷核定接头坑及吹缆坑的开挖地点。 2、主要器材、设备检验 (1)硅芯管单盘检验 硅芯管的外观要求: a、均匀,无缺陷,无刮痕 b、内壁应光滑平整,不得有气泡、裂口及显著的凹痕、杂质等。 c、端面应与轴向垂直。 硅芯管的气闭性能: 选取一盘硅芯管,管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。 (2)硅芯管接头件及其他器材的检验: 硅芯管接头件主要技术性能应符合以下要求: a、接头连接力:≥4300N b、气密闭性能:≥1.6Mpa c、橡胶密封圈应耐磨、耐老化、耐腐蚀、耐环境应力开裂。 d、硅芯管接头件应能重复开启使用,便于拆装和操作。 硅芯管与接头件、硅芯管与膨胀塞间的连接密封性能按以下方式进行检验: a、硅芯管与接头件间的连接密封性能 剪取两段长300±5m硅芯管,按使用要求连接到相应的接头件上,在常温20℃、硅芯管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。 b、硅芯管与端头护缆膨胀塞间的连接密封性能 剪取长约1m硅芯管并垂直放置,硅芯管底端安装端头护缆膨胀塞,由硅芯管上面开口端加满自来水,静置保持1h,护缆膨胀塞在硅芯管下端口处无渗漏为合格。 3 、硅芯管施工技术要求 (1)埋深要求:按设计图纸施工: a、硅芯管埋深与输气管道管底标高一致,光缆与管道同沟敷设,位于管道介质前进流向的右侧,管沟设计深度为公路和城建管理部门要求的深度。 b 石质、半石质地段应在沟底和光缆上方各铺100mm厚的细土或沙土。此时可将沟深视为光缆的埋深。 c 光缆与已有地下管线和建筑物之间的净距

电信光缆验收报告

电信光缆验收报告 1 2020年4月19日

电信光纤施工验收报告 工作概况 对集团原有光纤结构进行整改。 1、废除原有主干双模光纤,改换单模光纤线。 2、改变原有光纤结构走向,重新布局光纤网络结构。 示意图 改造前改造后 3、更换光纤终端设备(改用高速单模光纤猫)验收报告 施工单位:电信施工工程队 工程于 5月15日完成,预计施工期2天,实际施工期为4天。共铺设光纤线缆1.2公里、高速光纤猫6对、熔光纤接头16蕊.并应行政部要求对原有光纤线缆以及电话线缆规整。施工过程由集团行政部网管全程监督。验收单位:集团行政部 施工单位: 验收单位:篇二:电信光缆线路工程验收 电信光缆线路工程验收 1、随工检验 (1)按国家机关规定,光缆线路工程均应实行监理制。由监理人员采取巡视、旁站等方式进行随工检验。对隐蔽工程项目,应由监理和施工双方签署《隐蔽工程检验签证》。 2 2020年4月19日

(2)光缆线路工程的随工检验,应按下表的项目及内容进行 光缆线路工程随工检验项目内容 2、光缆线路工程初步验收 (1)干线光缆线路工程初步验收(简称工程初验),应在施工完毕并经工程监理单位预检合格后进行。业主(省级)在收到监理单位“关于工程初验申请报告”后一周内组织工程初步验收。初验工作,一般可分档案、安装工艺、传输特性测试和财务、物资等四个组,分别对工程质量进行全面检查和评议。初验组认为有必要时可对隐蔽工程质量进行复查。 (2)光缆线路的安装工艺、传输特性应按下表的项目内容进行检查和抽测。安装工艺和测试数据应符合设计和规范的相关标准,测试数据还应与施工单位提供的竣工测试记录相符或吻合。 光缆线路工程初步验收项目内容 (3)初步验收会议应在全面检查和抽测后对施工质量进行评议,工程质量达到设计和规范标准的为合格。 (4)初步验收会议还应对施工图设计能否指导施工进行评议。施工图设计应达到的深度要求按相关规范或规定。 3、光缆线路工程竣工验收 (1)干线光缆线路工程的竣工验收,应由业主的主管单位(集团公司)组织进行。 3 2020年4月19日

硅芯管的施工质量控制要点

硅芯管的施工质量控制要点 高密度聚乙烯(HDPE)硅芯塑料管具有其它同类塑料管道不可比拟的优越的化学及物理特性,在高速公路通信和光缆干线的基础设施建设中,一次性埋入超润滑硅芯管,其穿缆工作不再受时间和条件的限制。这样,为高速公路通信及其它信号传输方面使用的光(电)缆提供了方便快捷、安全可靠、经济高效的有力保障。但硅芯管管道工程对质量控制过程的要求较高,下面从进场硅芯管材料、管道路由和管沟开挖、硅芯管敷设、人孔建筑、贯通试验、竣工验收这六方面阐述硅芯管管道的质量控制过程。 一、进场硅芯管材料的质量控制过程 硅芯管材料和设备的规格、型号、材质、质量应符合设计及有关产品标准的规定。材料和设备必须是有生产许可证的专业制造厂生产,具有有效的质量证明文件,其质量应符合国家现行有关标准的规定,不合格的产品不得使用。 1、硅芯管现场检验应符合以下要求: a)硅芯管管材应与有国家级材料测试中心的检测报告和合格证书。 b)应检查所有硅芯管、接头件及其他相关材料的外包装并作好记录。 c)应检查和清点所有硅芯管、接头件及其他相关材料的规格程式和数量。

d)硅芯管管材附件、接头及密封塞等优质齐备。硅芯管管材的管身和管口不应有变形,接续配件齐全有效,套管(管箍)内径与插口外径应吻合 e)硅芯管的外型应均匀一致,无缺陷、无刮痕、管材内壁、外壁应光滑、平整、清洁,不允许有气泡、裂口、和显著的凹陷、杂质等。 f)硅芯管色泽应均匀一致。 g)硅芯管管口应光滑平直并与轴向垂直,内外壁熔借紧密。 h)根据检验结果形成现场检验报告。 2、已进厂硅芯管的质量控制注意事项: (1)、核对硅芯管材料程式:硅芯管内径与光缆外径的比值将直接影响到气吹敷缆的长度。最常用的管径外径/内径为40/33、50/42、32/26(毫米),检测工具为游标卡尺。硅芯管色标是在某一纯色为基色的硅芯管管身上镶嵌其它 色彩的纵向条纹作为标识,如1×4、2×3、3×2等,通过外观检查色谱色彩鲜度和纵向条纹顺直性。 (2)、核对硅芯管单盘盘长:应服从工程实际需要和人井设臵间隔长度,硅芯管铺设时,在沟内(长距离范围内)会有一定的自然弯曲,因而实际使用的硅芯管长度要比地面长约0.4-0.7%,富余量一般取1.3%,如若忽略该因素,

高速公路硅芯管分项施工方案

目录 一、编制依据和编制原则 (2) 1.1、编制依据 (2) 1.2、编制原则 (2) 二、工程概况及施工计划 (2) 2.1、工程数量 (2) 2.2、施工计划安排 (3) 三、准备工作 (3) 3.1、人员、机械和原材料准备 (3) 3.2、投入的施工机械、试验、检测仪器设备 (4) 3.3、原材料准备及技术指标 (4) 3.4、测量放样 (5) 四、硅芯管施工工艺和施工方法 (5) 4.1、管沟和人、手孔基础开挖 (6) 4.2人、手孔施工 (7) 4.3硅芯管敷设 (7) 4.4管道沟回填施工 (9) 4.5硅芯管接续要求 (9) 4.6 硅芯管检查气吹试验 (10) 五、质量管理措施 (10) 5.1 质量目标 (10) 5.2质量控制措施 (10) 5.3 质量管理措施 (11) 5.4 质量验收、评定及三检制 (12) 六、施工安全与环境保护措施 (12) 6.1 危险源的分析与防护 (12) 6.2 现场监控及安全防范措施 (13) 6.3 环境保护措施 (13)

硅芯管分项施工方案 一、编制依据和编制原则 1.1、编制依据 1.1.1 山东省规划的龙口至青岛公路施工招标文件、补遗书、施工图纸、施工合同及其他有关资料。 1.1.2 现行《公路设计规范》、《施工技术规范及规程》、《公路工程质量检验评定标准》。 1.1.3 总体施工组织设计、总体进度计划等文件。 1.1.4 《山东省高速公路施工标准化管理指南》及当地政府在环境保护等方面的具体规定和要求。 1.2、编制原则 1.2.1 根据施工实际情况,制定切实可行的施工方案,合理安排施工顺序,确保施工目标的圆满实现。 1.2.2 合理布置施工现场,尽量减少工程消耗,降低生产成本。 1.2.3 积极采用、推广新工艺、新技术和新材料,增加施工过程的科技含量。 二、工程概况及施工计划 2.1、工程数量 龙口—青岛高速公路(沈海高速)莱西至城阳段第x合同段,主线起讫桩号xxx,主线全长8km,主要施工内容包括路基土石方工程、

电信光缆验收报告记录

电信光缆验收报告记录

————————————————————————————————作者:————————————————————————————————日期: 2

电信光纤施工验收报告 工作概况 对集团原有光纤结构进行整改。 1、废除原有主干双模光纤,改换单模光纤线。 2、改变原有光纤结构走向,重新布局光纤网络结构。 示意图 改造前改造后 3、更换光纤终端设备(改用高速单模光纤猫)验收报告 施工单位:电信施工工程队 工程于2013年5月15日完成,预计施工期2天,实际施工期为4天。共铺设光纤线缆1.2公里、高速光纤猫6对、熔光纤接头16蕊.并应行政部要求对原有光纤线缆以及电话线缆规整。施工过程由集团行政部网管全程监督。验收单位:集团行政部 施工单位: 验收单位:篇二:电信光缆线路工程验收 电信光缆线路工程验收 1、随工检验 (1)按国家机关规定,光缆线路工程均应实行监理制。由监理人员采取巡视、旁站等方式进行随工检验。对隐蔽工程项目,应由监理和施工双方签署《隐蔽工程检验签证》。 (2)光缆线路工程的随工检验,应按下表的项目及内容进行 光缆线路工程随工检验项目内容 2、光缆线路工程初步验收 (1)干线光缆线路工程初步验收(简称工程初验),应在施工完毕并经工程监理单位预检合格后进行。业主(省级)在收到监理单位“关于工程初验申请报告”后一周内组织工程初步验收。初验工作,一般可分档案、安装工艺、传输特性测试和财务、物资等四个组,分别对工程质量进行全面检查和评议。初验组认为有必要时可对隐蔽工程质量进行复查。 (2)光缆线路的安装工艺、传输特性应按下表的项目内容进行检查和抽测。安装工艺和测试数据应符合设计和规范的相关标准,测试数据还应与施工单位提供的竣工测试记录相符或吻合。 光缆线路工程初步验收项目内容 (3)初步验收会议应在全面检查和抽测后对施工质量进行评议,工程质量达到设计和规范标准的为合格。 (4)初步验收会议还应对施工图设计能否指导施工进行评议。施工图设计应达到的深度要求按相关规范或规定。 3、光缆线路工程竣工验收 (1)干线光缆线路工程的竣工验收,应由业主的主管单位(集团公司)组织进行。 (2)光缆线路工程竣工验收,应在初步验收合格并经3~6个月的试运行后进行。 (3)光缆线路工程竣工验收的准备,应由各业主(省级)组织竣工验收检查测试组,对工程进行全面检查。检查内容包括: ①初步验收会议上提出的工程遗留问题应整改处理合格。 ②中继段的光纤特性、光缆线路对地绝缘等指标,应进行近期维护普测的基础上进行重点抽测,各项指标应符合标准。 ③检查、抽测项目,可参照初步验收的项目内容。 (4)工程竣工验收应对工程质量及档案、投资决算等进行综合评价。并对工程设计、施工、监理及有关管理部门的工作进行总结。竣工验收通过后颁发验收证书,正式投产。篇三:光缆验收规范 目次 前言 iii 3

2020年试验检测资料编号规则及使用说明

.5试验检测资料编号规则及使用说明 本项目工程试验检测记录和报告编号按照《云南省公路工程竣工文件编制及 立卷归档实用范本》附录12“公路工程工地试验检测记录及报告编号方法”, 结合本项目工程实际情况对编号进行部分调整,并利于归档管理原则,现对本项 目试验检测记录和报告的编号作如下规定: 1.公路工程试验检测报告(记录)编号原则 试验检测记录和报告编号采用四段位编码+流水号的形式,格式:第1段位 编码+第2段位编码+第3段位编码+第4段位编码+流水号。 第1段位编码:表述合同段号: 第2段位编码:表述报告或记录类別,分标准试验、材料(成品)、工程实体检测(现场检测)、其他资料四个类别,编码详见第2段位编码表如表8.2。 第3段位编码表述项目、品种、结构或材料名称、位置等;对于标准试验为 标准试验项目;对于材料(制成品)为品种及用途;对于工程实体检测则为工程结 构名称及位置;对于其他资料则为报告内容。当无法用单一段位编码表述时,可 采用加附码的形式,主码和附码之间用“.”分隔。第3段位标准试验编码详见 第3段位标准试验编码表,材料(制成品)品种编码详见第3段位材料(制成品) 编码表如表8.3、表8.4。 表8.3 第3段位标准试验编码表

表8.4 第3段位材料(制成品)编码表

流水号按试验报告形成时间的先后顺序确定。 试验测记录原则上与试验检测报告编号相同。对于试验报告由多份试验记录形成的,则试验记录的编号分别添加流水号。如土工击实标准试验报告编号为TJ12-B-JS-2,该报告由4份试验记录形成,则试验记录编号分别为TJ12-B-JS-2-1、TJ12-B-JS-2-2、TJ12-B-JS-2-3、TJ12-B-JS-2-4。 2.标准试验编号 试验检测记录原则上与试验检测报告编号相同。对于试验报告由多份试验记录形成的,则试验记录的编号分别添加流水号。如土工击实标准试验报告编号为TJ12-B-JS-2,该报告由 4份试验记录形成,则试验记录编号分别为TJ12-B-JS-2-1、TJ12-B-JS-2-2、TJ12-B-JS-2-3、TJ12-B-JS-2-4。驻地办工地试验室的试验检测记录和报告编号,在编号前面加“D.”,如:D.TJ6-B- JS -1。中心试验室的试验检测记录和报告编号,在编号前面加“ Z.”,如Z.TJ12-B-JS-1等。 (1)土工标准试验:项目部工地试验按合同号加B加土工(JS)加流水号进行编号,例如:TJ1标土工标准试验编号为:TJ1-B-JS-001,其他标段以此类推; 驻地办试验室用加“D.”分隔加合同号加B加土工(JS)加流水号进行编号。例如:第1驻地办土工标准试验编号为:D1.TJ1-B-JS-001,其他驻地办以此类推; 中心试验室用加“Z.”分隔加合同号加B加土工(JS)加流水号进行编号。

通信光缆施工方案

目录 一、工程概况错误!未定义书签。 二、编制依据错误!未定义书签。 三、施工部署错误!未定义书签。 四、光缆施工方案错误!未定义书签。 五、光缆气流吹放施工方案错误!未定义书签。 ●光缆路由复测错误!未定义书签。 ●光缆配盘确认错误!未定义书签。 ●气吹点的选择错误!未定义书签。 ●光缆单盘检测错误!未定义书签。 ●光缆的吹放错误!未定义书签。 ●光缆接续错误!未定义书签。 ●光缆中继段测试:错误!未定义书签。 六、质量保证措施错误!未定义书签。 七、安全保证措施错误!未定义书签。 八、环境保护措施错误!未定义书签。

一、工程概况 1.工程名称 XXXXX 2.建设规模 光缆线路穿跨越统计表 该段线路穿跨越道路、河流、池塘多处,因与气管线同沟敷设,穿跨越方案均随气管线同,具体数量详见下表: 光缆材料一览表:

3.建设地点 新民市、于洪区、沈北新区、铁岭市、抚顺市境内。 4.工程特点 施工工期紧、工农关系复杂。 施工跨越冬季,冬季施工难度大。 二、编制依据 ⑴设计蓝图。 ⑵GB50369-2006 《油气长输管道工程施工及验收规范》; ⑶SY/T 4108-2005 输油(气)管道同沟敷设光缆(硅芯管)设计、施工及验收规范 三、施工部署 1、防腐施工人员及设备配备计划 四、光缆施工方案 1、施工测量 施工测量工作包括: ⑴硅芯管路由的复测应以批准的施工图设计为依据。 ⑵核定硅芯管路由、长度、敷设位置、硅芯管接头点位置。

⑶核定硅芯管道穿越铁路、公路、河流、水塘、地下管线等障碍的具体位置和保护处理措施。 ⑷核定接头坑及吹缆坑的开挖地点。 2、主要器材、设备检验 (1)硅芯管单盘检验 硅芯管的外观要求: a、均匀,无缺陷,无刮痕 b、内壁应光滑平整,不得有气泡、裂口及显著的凹痕、杂质等。 c、端面应与轴向垂直。 硅芯管的气闭性能: 选取一盘硅芯管,管内充气,24h后压力降低应不大于。 (2)硅芯管接头件及其他器材的检验: 硅芯管接头件主要技术性能应符合以下要求: a、接头连接力:≥4300N b、气密闭性能:≥ c、橡胶密封圈应耐磨、耐老化、耐腐蚀、耐环境应力开裂。 d、硅芯管接头件应能重复开启使用,便于拆装和操作。 硅芯管与接头件、硅芯管与膨胀塞间的连接密封性能按以下方式进行检验: a、硅芯管与接头件间的连接密封性能 剪取两段长300±5m硅芯管,按使用要求连接到相应的接头件上,在常温20℃、硅芯管内充气,24h 后压力降低应不大于。 b、硅芯管与端头护缆膨胀塞间的连接密封性能 剪取长约1m硅芯管并垂直放置,硅芯管底端安装端头护缆膨胀塞,由硅芯管上面开口端加满自来水,静置保持1h,护缆膨胀塞在硅芯管下端口处无渗漏为合格。 3 、硅芯管施工技术要求 (1)埋深要求:按设计图纸施工: a、硅芯管埋深与输气管道管底标高一致,光缆与管道同沟敷设,位于管道介质前进流向的右侧,管沟设计深度为公路和城建管理部门要求的深度。 b 石质、半石质地段应在沟底和光缆上方各铺100mm厚的细土或沙土。此时可将沟深视为光缆的埋深。 c 光缆与已有地下管线和建筑物之间的净距

通信光缆施工方案

目录 一、工程概况1 二、编制依据2 三、施工部署3 四、光缆施工方案3 五、光缆气流吹放施工方案12 ●光缆路由复测13 ●光缆配盘确认14 ●气吹点的选择14 ●光缆单盘检测15 ●光缆的吹放17 ●光缆接续19 ●光缆中继段测试:21 六、质量保证措施22 七、安全保证措施24 八、环境保护措施27

一、工程概况 1.工程名称 XXXXX 2.建设规模 2.1XXXXX 2.2光缆线路穿跨越统计表 该段线路穿跨越道路、河流、池塘多处,因及气管线同沟敷设,穿跨越方案均随气管线同,具体数量详见下表: 2.3光缆材料一览表:

3.建设地点 新民市、于洪区、沈北新区、铁岭市、抚顺市境内。 4.工程特点 4.1施工工期紧、工农关系复杂。 4.2施工跨越冬季,冬季施工难度大。 二、编制依据 ⑴设计蓝图。 ⑵GB50369-2006 《油气长输管道工程施工及验收规范》; ⑶SY/T 4108-2005 输油(气)管道同沟敷设光缆(硅芯管)设计、施工及验收规范

三、施工部署 1、防腐施工人员及设备配备计划 1.1 一个通讯施工队主要人员配备计划 1.2一个通讯机组主要设备配备计划 四、光缆施工方案

1、施工测量 施工测量工作包括: ⑴硅芯管路由的复测应以批准的施工图设计为依据。 ⑵核定硅芯管路由、长度、敷设位置、硅芯管接头点位置。 ⑶核定硅芯管道穿越铁路、公路、河流、水塘、地下管线等障碍的具体位置和保护处理措施。 ⑷核定接头坑及吹缆坑的开挖地点。 2、主要器材、设备检验 (1)硅芯管单盘检验 硅芯管的外观要求: a、均匀,无缺陷,无刮痕 b、内壁应光滑平整,不得有气泡、裂口及显著的凹痕、杂质等。 c、端面应及轴向垂直。 硅芯管的气闭性能: 选取一盘硅芯管,管内充气0.1Mpa,24h后压力降低应不大于0.01Mpa。(2)硅芯管接头件及其他器材的检验: 硅芯管接头件主要技术性能应符合以下要求: a、接头连接力:≥4300N b、气密闭性能:≥1.6Mpa c、橡胶密封圈应耐磨、耐老化、耐腐蚀、耐环境应力开裂。 d、硅芯管接头件应能重复开启使用,便于拆装和操作。

硅芯管施工方案

目录 1概况 (1) 2编制依据 (1) 3施工工期计划 (2) 4施工方法 (2) 4.1硅芯管验收 (2) 4.2路由复测 (2) 4.3挖掘管道沟及手孔坑 (4) 4.4手孔施工 (5) 4.5硅芯管敷设 (7) 4.6回填土 (8) 4.7硅芯管质量检验 (8) 5资源配置 (9) 5.1劳动力配置 (9) 5.2主要材料计划 (9) 6质量保证措施 (10) 7安全保证措施 (11)

硅芯管施工方案 1概况 南水北调巡线路建设工程起点为惠南庄泵站,设计起点为K0+000,终点为K46+334.179,道路总体走向西南至东北走向,沿线经过大石窝镇、长沟镇、韩村河镇、周口店镇、城关办事处、青龙湖镇和丰台区王佐镇,穿越了房易路、云居寺路、岳圣路、红新路、长周路、京周路、城关南路、西大街、化四路、顾八路、闫东璐、崇吕路、良坨路等主要道路和硫周支线、燕化专用线及良陈铁路三条地方铁路,跨越了南泉水河、北泉水河、东沙河、丁家洼河、大石河等20多条河沟46.3公里。 本工程第新建通信管道全长约15.199沟公里(不含保护钢管),折合65.414孔公里,新建人、手孔数量共为24其中新建1200mm×1700mm手孔22个;新建小号三通型人孔1个;新建小号四通型人孔1个。 预埋管道分别采用5孔硅芯管和4孔硅芯管铺设。根据南水北调中线干线工程的建设要求,及干线光缆的布放需求,巡线路扩建后硅芯管规划位于巡线路左侧,贴近PCCP管一侧硬路肩向内0.5m处。 2编制依据 (1)南水北调巡线路施工招投标文件; (2)下发的施工图纸; (3)现行法律法规和相关现行有效的施工技术规范、规程、验收标准,安全技术规程; (4)南水北调中线建设管理局发布的《硅芯管施工技术规程》; (5)综合我公司的技术力量,可投入的机械设备以及近年来类似工程

通信管道预埋工程施工要求

通信管道预埋工程技术规范 3.1 管道 3.1.1 工程施工管理 (1)监理工程师应对硅芯管原材料的生产厂商进行资质审查,考察其生产设备、工艺及质量保障体系,并且进行材料抽查试验。 (2)沟槽开挖时,监理需检查平面位置、尺寸大小、预埋深度及排水状况。待验收合格后,铺筑砂垫层,此时还应检查垫层厚度、表面平整度等。 (3)管道铺设时,监理需检查管道排列顺序,管道捆绑结点间距是否满足要求,结点牢固情况以及管道接口是否防水等。 (4)气吹机检验硅芯管是否畅通时,需检查试吹压力值和长度。 (5)对开挖管道沟槽、管道地基处理、管道基础浇筑、管道铺设、管道包封加固处理、管道沟槽回填土等六部位应设置质量控制点。其中管道浇筑应采用旁站监理,开挖沟槽等采用现场巡视查验。 (6)检查承包商工程施工进度,当实际进度滞后于计划进度时,监理工程师应该分析原因,敦促承包商采取有效措施纠偏。 (7)因管道施工对路基工程施工有一定干扰,监理处或工作组应及时协调与路基工程施工的突出矛盾,保证工程进度 (8)现场监理人员检查文明安全施工措施的有效性。 3.1.2 施工一般规定 (1)通信管道敷设应选择合理的工期,应与路基路面相应部位的施工程序协调进行。 (2)通信管线支线敷设于路基路床或路面底基层部位时,为保证其结构层的压实,应采用反开挖基槽进行敷设施工。中央分隔带处在管道敷设完毕后,应及时回填,并保证回填密实,避免后续工程施工及其施工车辆来回碾压被破坏。 3.1.3 干线管道(硅芯管)施工 (1)工程材料要求 1)高速公路地下通信管道采用高密度聚乙烯硅芯塑料管(简称硅芯管)其型号及尺寸应符合设计规范要求。 2)硅芯管的规格及尺寸允差应符合交通部《公路地下通信管道高密度聚乙
