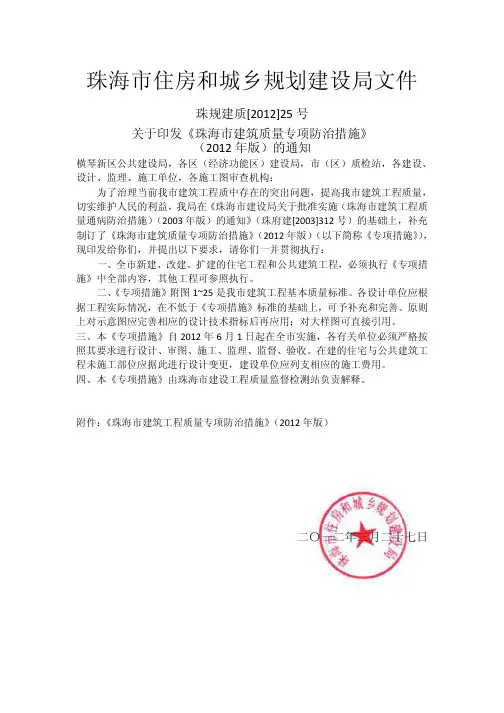

珠海市建筑工程质量通病防治措施

珠海市建筑工程质量通病防治措施
珠海市建筑工程质量通病防治措施

珠海市建筑工程质量通病防治措施》

编制情况介绍

林奕禧孙伟强

珠海市建设工程质量监督检测站519015

一、引言

由我站编制的《珠海市建筑工程质量通病防治措施一》和《珠海市建筑工程质量通病防治措施二》,已由珠海市建设局分别于1999年和2000年批准在全市实施[1][2]。两部通病治理措施实施以来,对提高我市建筑工程质量起到明显的指导作用,先后涌现出一批国家及省市优良样板工程;其中,中山大学珠海校区教学楼荣获“鲁班奖”。市民对这一时期以来建设的工程质量投诉也明显减少,省建设厅和省总站有关领导对我市治理建筑工程质量通病的做法给予充分肯定,兄弟城市的建筑工程质量管理部门也予较高评价。从上世纪九十年代初开始到目前我站所受理的质量投诉和质量鉴定的案例中,除地基基础、空心砖等新型墙体材料、二次装饰装修引起的损害和相邻工程施工对既有建筑引起的损害问题外,其它质量投诉及质量纠纷问题几乎都可以在两部通病治理措施中找到答案。国家建筑工程新一代设计规范和施工质量验收规范已于去年始相继出台,根据国家对地方标准有关管理规定,原两部通病治理措施需做修订,目前已完成修订工作并由市建设局批准在全市实施[3]。现就《珠海市建筑工程质量通病防治措施》(以下简称《防治措施》)有关情况作如下介绍:

二、土建部分

1、《防治措施》比现行设计规范要求严格的规定有14.2.5和等条文。主要考虑:

⑴建筑外转角板块开裂及刚度突变处梁板开裂的质量通病俯拾皆是,这类问题是我市建筑工程特别是住宅工程质量投诉的第一热点问题,是建设单位与施工单位、购房单位与售房单位各种纠纷的突破口。业内人士对此已形成共识:开裂的主要原因是砼收缩与温差应力引起的。

⑵随着建筑业的发展,超长度建筑经常出现,高层建筑和大跨度、大荷载工业建筑等对砼强度要求越来越高,泵送砼施工工艺的广泛使用也使水泥和掺合料用量猛增,砼收缩和温差应力对建筑工程的影响呈上升态势。

⑶统计我站近期鉴定的24个项目548个梁板构件的实测资料,砼梁板施工3年后的强度实测平均值高于设计要求~的构件数占总数的66%,大于的构件数占总数的11%。《混凝土结构设计规范》GB50010-2002以HRB400作为主导钢筋以及对砼结构耐久性要求比GBJ10-89高,需要较高的砼强度才能满足工程需要。目前,我市按GB50010-2002设计的工程中,梁板砼强度等级主要集中在C25~C35范围。据此推测,这些工程施工3年后的梁板砼强度平均值将达到C25~C40,有的甚至更高。

⑷按照受弯构件采用最小配筋率配置的钢筋所承担的弯矩等于素砼的开裂弯矩的原则,取板厚h=120mm,板宽1000mm、C35砼板带计算可得:

当采用HPB235时,As=420mm2,ρ=%(按b、h计算)

当采用HRB335时,As=296mm2,ρ=%(按b、h计算)

⑸按照轴心受拉构件采用最小配筋率配置的钢筋所承担的拉力等于素砼所承担的拉力原则,取板厚=120mm,板宽1000mm、C35砼计算可得:

当采用HBB235钢筋时:

ρ1=%(双向)

ρ2=%(单向)

当采用HRB335钢筋时:

ρ1=%(双向)

ρ2=%(单向)

⑹国家结构设计规范受制于国民经济状况,我国幅员辽阔,经济基础尚较薄弱;但各地经济发展极不平均,全国统一采用一个标准本身不尽合理[4]。珠海的国民经济状况远高于全国平均水平,对当地量大面广的结构质量通病进行治理而适当增加一点投入是可以接受的。王铁梦对大体积砼裂缝控制建议采用%~%的配筋率(单向)[5]。

⑺建筑外转角板块和刚度突变处的梁板在砼收缩和温差应力作用下属于拉弯构件,建筑外转角的板块还经常存在间接支承、整体弯曲对局部板块的二阶效应问

题。GB50010-2002第10.1.9条规定“补天窗”配筋率为%的规定,当砼板未开裂时钢筋应力很小,一旦砼板开裂则钢筋马上屈服,裂缝宽度必然较大。建筑外转角板块和刚度突变处的梁板均属于局部构件,适当采取加强措施其代价不高。综合上述诸多因素,《防治措施》作出采用HRB335钢筋,ρ≥%的规定。

2、针对设计规范存在盲区,《防治措施》作出相应规定的条文有3.1.

3、等条文。我国建筑工程设计规范是理论研究成果和成熟工程经验的高度总结,一些尚不够成熟的做法不会列入规范;设计规范也存在铁路警察各管一段的情况,段与段之间经常出现盲区;设计规范是编给受过专门训练的专业技术人员使用的,属于专业技术人员已经掌握的基础知识设计规范就不一定作出规定。但是这些问题被设计人员忽视就会留下大量质量通病。例如,当建筑采用通长水平窗时,结构常采用图和或的做法,砌体与混凝土结构间仅用砂浆连接,两者线胀系数相差一倍、相对变形又缺乏必要的约束,使用一段时间后在两种材料连接处常出现通长水平缝,有的还引起渗漏。若每隔3m左右设一构造柱,在窗台处设置钢筋混凝土压顶,在两种材料交界处挂金属网,上述质量通病有可能防治。但是这类构造措施不论是砼结构设计规范还是砌体结构设计规范均未做规定。

图1 通长水平窗常见做法

我市某二十层建筑外墙采用图形式,砌体与砼结构连接未有加强措施,使用5

年后发现通长水平窗多处向外鼓出,砌体与楼面接触处开裂,裂缝最大宽度达

7mm。经有关方面研究决定对围护结构返工重做,但费用超过200万元。设计引起的质量通病造成经济损失和社会影响令人震惊[6]。因此,《防治措施》对这方面的规定较多。

3、对设计规范中有的施工可操作性较差的规定作了补充或调整。例如:

GB50010-2002第10.2.1条规定:钢筋混凝土梁纵向下部钢筋水平方向的间距不应小于25mm和d。若设计按其下限布置钢筋,在支座处钢筋经常过密,影响砼施工质量,支座底筋下面的砼出现孔洞的现象并不少见,因此,《防治措施》作出如下等相关规定:

①截面相同的多跨连续梁(包括框架梁),宜设置部分通长底筋以减少支座接头数量,如图示(第条):

②梁柱宽度均为200mm的异形柱框架结构,其框架纵筋每排数量不宜多于两根(第条)。

4、施工中部分工序质量易受后续工序施工干扰、降低质量并形成质量通病。例如:梁面二排纵筋安装不牢固,浇砼时造成钢筋下滑降低承载力;保护层厚度不符合要求、降低结构耐久性和结构承载力;钢筋安装时未考虑砼施工要求,砼浇

筑时乱撬钢筋降低质量等。《防治措施》对这些问题作出了具体化、标准化的规定,确保施工质量。如:

梁面纵筋排列应符合下列要求:

图梁面纵筋排列示意

注:a:钢筋间距≥d且不小于25mm

b:梁宽度

c:施工操作间隙≥60mm

d:钢筋直径

⑴梁宽b≤400mm时留一条施工操作间隙;

⑵400mm<b≤800mm时留二条施工操作间隙;

⑶800mm<b≤1200mm时留三条施工操作间隙。

5、贯彻执行建设部《关于坚决防止阳台等塌落事故的通知》[7]。珠海市阳台等悬挑结构塌落的可能性依然存在,《防治措施》14.1.2、等条文体现了该通知的精神。

6、贯彻执行《广东省消除建筑安装工程质量通病若干规定》[8],该规定是广东省样板工程外观质量检查的主要依据之一,《防治措施》序号1、序号5、序号6等体现该规定的具体要求。

7、淘汰落后的材料、落后技术和落后工艺,推荐新材料、新技术和新工艺。例如:过去我市采用水泥膨胀珍珠岩、水泥膨胀蛭石等水溶性材料做屋面工程保温隔热层,结果几乎是屡用屡败,现予以禁止;过去大量使用的带凸脚、净高为40~60mm的水泥砂浆预制板做屋面隔热板,其隔热效果很差,造成大量房屋屋面结构层开裂渗漏,顶层墙体开裂渗漏,危害极大,也予以禁止。屋面工程保温隔热材料推荐使用硬泡聚氨酯、聚苯乙烯等导热系数λ≤等材料;并对架空隔热层的净高、外露尺寸、使用范围作出明确规定。

8、根据我市工程实践,提供了一些成熟的做法。例如:超长度外墙宜采用高弹性涂料(第3.4.4条);室外悬挑板跨度大于400mm,长度大于3m时应在板底设置抗裂钢筋(第条);悬吊于梁下的外墙砼装饰板,不论整浇或后浇,均应设置足够的纵筋限制裂缝宽度(第条)等。

9、摘录了现行设计规范和施工质量验收规范部分关系到使用安全的条文,这些条文经常被设计、施工、监理和工程质量管理人员所忽视并造成质量通病,如条和序号11等条文。

三、设备安装部分

1、设计规范未提及而现行施工验收规范有明确要求,现作出规定的有序号20

和24等条文,主要考虑:

⑴序号20的内容在验收规范GB 50242-2002第3.3.13条中已提出。施工中常因设计未提出和未纳入预算等原因不执行该规定,这些部位又是渗漏多发处。因此,本措施序号20以图文对套管在规格、形式、安装位置及间隙填充物等做了明确要求。需补充的是排水管道接地漏和卫生洁具的支管路由于其管路短小,且直管路另一端并未固定,有充分的余地补偿管道线性膨胀引起的变形,故可不设套管。

⑵序号24的内容在施工验收规范GB 50242-2002第5.2.4条中已提出,但现行建筑给排水设计规范未见此项要求,多数设计图纸也未见此项设计,考虑到此条款涉及建筑物防火安全,在序号24仍要求对高层建筑内明设管径大于φ110的UPVC排水管穿墙、板处必须设置阻火圈,并对其具体位置、要求做了明确规定。

2、设计规范有相关要求,而施工验收规范未提及的有序号21等。《建筑给排水设计规范》GBJ 15-88(1997年版)第3.10.6条规定:屋面雨水由天沟进入雨水排水管道入口处应设置雨水斗,雨水斗应设置整流隔栅。施工单位在屋面雨水管道施工中直排雨水管道用地漏代替雨水斗,侧排雨水管甚至不设雨水斗,只用弯管直接接入雨水管,造成雨水排水量不符合设计要求并引起不少纠纷。序号21对此做了专门要求,并以图示的形式对侧排雨水管道安装做了明确规定。还明确要求在女儿墙、山墙或天沟末端增设溢流口,以防止超过设计排水量的特大暴雨在天面积聚,保证屋面结构安全。

3、比现行规范要求严格的规定有:

⑴序号25综合考虑了使用效果、使用寿命、外观质量和统一安装标准等因素,规定所有屋面明敷管道必须用固定型式的钢支架支撑。

⑵本地区天面明敷避雷带大多采用镀锌钢筋制作,考虑到支撑件与避雷带直接焊接,破坏了圆钢镀锌层引起避雷带迅速锈蚀,影响使用寿命;还可能由于焊工技术不过硬、焊点咬肉,减小避雷带过流断面,影响使用安全和外观质量。因此,序号32以图示形式对避雷带与支撑件连接方式作出具体规定。

4、对现行设计和施工质量验收规范一些常被工程质量责任主体所忽视的规定进行摘引,如序号27至序号31等内容。

四、结语

本《防治措施》编制时坚持建筑工程质量通病防治必须从设计源头抓起,必须对设计和施工全过程进行综合防治的宗旨。这是我市建筑工程质量通病防治措施与其它城市的主要差别,也是我市工程质量管理的一大亮点。若本《防治措施》能够全面贯彻实施,我市建筑工程质量将会出现跨越式的提高。

受水平限制,《防治措施》难免有错,敬请本文读者和《防治措施》的使用者及时将意见反馈,以便今后进一步修订。

【参考文献】

⑴、珠海市建设委员会.珠府建[1999]477号

⑵、珠海市建设委员会.珠府建[2000]296号

⑶、珠海市建设局.珠府建[2003]312号

⑷、陈肇元.结构设计规范的可靠度设计方法质疑.建筑结构.2002年第4期

⑸、王铁梦.工程结构裂缝控制.中国建筑工业出版社.1998年

⑹、林奕禧.论设计质量通病的危害及防治.工程质量.2003年第5期

⑺、建设部.关于坚决防止阳台等塌落事故的通知.[87]城建质字第13号

⑻、广东省建设委员会.关于印发《广东省消除建筑安装工程质量通病若干规定》的通知.粤建监字[1995]144号

建筑工程质量通病防治措施(大全)

建筑工程质量通病防治措施 1.土方工程 1.1场地积水场地范围内局部积水 原因分析: (1)场地平整填土未分层回填压(夯)实,土的密实度很差,遇水产生不均匀下沉。(2)场地周围未做排水沟,或场地未做成一定排水坡度,或存在反向排水坡。(3)测量错误,使场地标高不一。 防治措施:场地内的填土认真分层回填碾压(夯)实,使密实度不低于设计要求,避免松填;按要求做好场地排水坡和排水沟。做好测量复核,避免出现标高误差。 1.2填方边坡塌方填方边坡塌陷或滑塌 原因分析: (1)边坡坡度偏陡。(2)边坡基底的草皮、淤泥松土未清理干净;与原陡坡接合未挖成阶梯形搭接;或填方土料采用淤泥质土等不符合要求的土料。(3)边坡填土未按要求分层回填压(夯)实。(4)边坡坡角未做好排水设施,由于水的渗入,土内聚力降低,或坡角被冲刷而导致塌方。 防治措施:永久性填方的边坡坡度应根据填方高度、土的种类和工程重要性按设计规定放坡;按要求清理基底和做阶梯形接槎;选用符合要求的土料,按填土压实标准进行分层、回填碾压或夯实;在边坡上下部做好排水沟,避免在影响边坡稳定的范围内积水。 1.3填土出现橡皮土填土夯打后,土体发生颤动,形成软塑状态而体积并没有压缩。

原因分析:在含水量很大的腐殖土、泥炭土、黏土或粉质粘土等原状土上进行回填,或采用这种土作土料回填,当对其进行夯实或碾压,表面易形成一层硬壳,使土内水份不易渗透和散发,因而使土形成软塑状态的橡皮土。 防治措施: 夯实填土时,适当控制填土的含水量;避免在含水量过大的原状土上进行回填。填方区如有地表水时,应设排水沟排水,如有地下水应降低至基底。治理方法:可用干土、石灰粉等吸水材料均匀掺入土中降低含水量,或将橡皮土翻松、凉干、风干至最优含水量范围,再夯(压)实。 1.4回填土密实度达不到要求回填土经碾压或夯实后,达不到设计要求的密实度。原因分析1)填方土料不符合要求;采用了碎块草皮、有机质含量大于8%的土、淤泥质土或杂填土作填料。(2)土的含水率过大或过小,因而到不到最优含水率的密实度要求。(3)填土厚度过大或压实遍数不够。(4)碾压或夯实机具能量不够,影响深度较小,使密实度达不到要求。 防治措施: 选择符合要求的土料回填;按所选用的压实机械性能;通过实验确定含水量控制范围内每层铺土厚度、压实遍数、机械行驶速度;严格进行水平分层回填、压(夯)实;加强现场检验,使其达到要求的密实度。 处理方法:如土料不符合要求,可采取换土或掺入石灰、碎石等措施压实加固;土料含水量过大,可采取翻松、凉晒、风干或掺入干土重新压、夯实;含水量过小或碾压机具能量过小,可采取增加压实遍数或使用大功率压实机械碾压等措施。 1.5挖方边坡塌方在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌。

房屋建筑工程质量通病及预防措施

房屋建筑工程质量通病 及预防措施

浅谈房屋建筑工程质量通病及预防措施摘要:房屋建筑是建筑业中的一个重要的组成部分,同时也是人们生活的根本保证。本文简单以房屋建筑中的地面起砂、内墙抹灰层空鼓开裂、外墙渗漏霉变以及卫生间和厨房的防渗漏等方面的问题为例,浅谈我国房屋建筑工程中质量通病以及相关的预防措施。 关键词:建筑质量房屋建筑通病预防 1 引言 随着我国建筑业的不断发展,人们对房屋建筑质量的要求也越来越高。但是就我国目前的房屋建筑质量上来看,还存在不少的通病和问题。房屋建筑不但是我国国民经济发展的重要组成部分,而且跟人们的基本生活紧密的联系在一起。因此,加强对房屋建筑质量通病上的预防工作,具有十分重要的现实意义。 2 房屋建筑工程中的质量通病 2.1地面起砂 地面起砂是目前房屋建筑质量中最大的问题,原因归结起来主要包含以下四个方面:1.水泥的强度无法达到建筑质量要求,强度过低,致使砂浆的强度不够而产生的地面起砂;2.在搅拌砂浆的时候过量的加水,或者是对砂浆的搅拌不均匀,没有充分的混合;3.对地面的表面压光的次数不够或者是压光的时机把握不准,致使砂浆的表面遭到破坏而起砂;4.砂浆收缩中浇水过多而带来的起砂和脱皮。

2.2 内墙抹灰层空鼓、开裂 内墙抹灰层出现问题的原因主要是因为对内墙的基层没有做好清扫工作,同时也没有按照不同的基层情况浇水;2.由于部分墙面凸凹不平,一次对其的抹平过厚;3.砂浆配比上出现的问题,使砂浆的保水性较差,同时硬化的收缩大,致使砂浆的粘结强度降低;4.施工人员的操作不当,没有对墙体进行分层抹灰;5.对一些电线、煤气管等基础设施的埋藏较浅而且没有加以固定所导致的内墙抹灰层的开裂。 2.3 外墙渗漏,内部霉变 房屋建筑中外墙出现的问题一般都是渗漏和内部的霉变,这些问题的原因在于:1.房屋建筑的外墙表面没有防水的措施,并且很多建筑中使用的防水涂料都不合格,因此没有在墙体表面形成有效的防水薄膜;2.外墙表面的防水涂料脱落或者开裂,致使雨水从开裂处渗漏进来所引起的内部霉变;3.施工时脚手架的洞眼的添堵不严,还有外墙与窗户的连接处开裂老化,致使雨水从这些洞眼或者开裂处渗透进来。 3 如何有效的预防房屋建筑工程中的质量通病 3.1 房屋起砂的预防措施 必须要按常规控制砂子、水泥的质量,砂子最好用水冲洗过,同时也要彻底清除基层表面的砌筑、粉刷落地灰及泥砂,并将凸出表面的水泥及混凝土块凿去,平整和冲洗基层。在抹面层时,基层表面要充分湿润,以免吸收砂浆水分;并要擦干凹坑处的积水,使其既潮

建筑工程质量通病防治措施范本

整体解决方案系列 建筑工程质量通病防治措 施 (标准、完整、实用、可修改)

编号:FS-QG-39935建筑工程质量通病防治措施Common quality control measures for construction projects 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 (一)主体工程: 1、模板工程: ①常见的质量通病有:爆模、未起拱、缝隙大等。 ②消除质量通病措施有: a.模板工程应有设计施工方案,模板支撑(架)应有足够的强度、刚度和稳定性,支撑(架)应能承受新浇筑砼的重量、模板重量、侧压力以及施工荷载。 b.砼梁≥4m时应按规定起拱 c.木模板应弹线修边,安装拼板应严格控制缝隙。 d.砼浇筑前,木模湿润水要足够。 e.旧模板翻转使用时板上的灰疙瘩应消除干净。 2、钢筋工程: ①常见的质量通病有:钢筋表面锈蚀、柱子外伸钢筋错

位、绑扎节点松脱、钢筋保护层不足、梁抗震135°箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不符焊接规定、板的负弯筋没有设马凳或被踩弯等。 ②消除质量通病措施有: a.钢材应按公司指定的符合要求厂家采购。 b.对锈蚀严重、带有颗粒状或片状的老锈钢筋不得使用。 c.浇筑砼前对伸出板面的柱筋应认真核对位置,并至少绑有两个箍筋固定,以防错位. d.铁丝绑扎应尽量选用不易松脱的绑扎形式,如节点松脱时重新绑牢。 e.搭接焊的钢筋的预弯应保证两钢筋的轴线在一直线上,再行施焊。 f.钢筋的保护层数量应满足需要。板的负弯筋应用垫块保护,安装预埋管线或浇筑砼时,不得踩踏板的负弯筋。 3、砼工程: ①常见的质量通病有:表面损伤如蜂窝、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差、裂缝等。

建筑工程质量通病(整理标准版)

目录 第一章框架填充墙裂缝、外墙渗漏防治技术措施 (1) 一、构造要求 (1) 二、施工要求 (4) 第二章楼板裂缝控制与防治技术措施 (9) 一、构造要求 (9) 二、施工要求 (10) 第三章楼地面渗漏水的防治技术措施 (14) 一、构造要求 (14) 二、施工要求 (14) 第四章门窗渗漏水的防治技术措施 (16) 一、构造要求 (16) 二、施工要求 (16) 第五章屋面渗漏水的防治技术措施 (19) 一、构造要求 (19) 二、施工要求 (20) 第六章变形缝渗漏水的防治技术措施 (24) 一、构造要求 (24) 二、施工要求 (24) 第七章室内标高和几何尺寸施工控制措施 (26) 一、构造要求 (28) 二、施工要求 (29) 一、构造要求 (32) 二、施工要求 (32) 第十章电气工程质量通病防治技术措施 (40) 一、构造要求 (40) 二、施工要求 (41) 一、构造要求 (50) 二、施工要求 (51) 第一章框架填充墙裂缝、外墙渗漏防治技术措施 一、构造要求 1、住宅的地基基础设计必须控制变形值,并按湖北省地方标准 《建筑地基基础技术规范》DB42/242的有关规定进行地基变形计算, 除应符合该标准第5.3.1条的规定外,对于采用天然地基和复合地基 的住宅工程中心点的计算沉降量不宜大于150mm。建筑物地基基础、 主体结构工程必须按《混凝土结构设计规范》GB50010和《砌体结构

设计规范》GB50003的要求设置伸缩缝或采取有效防治墙体裂缝的措施。 2、墙体窗洞口部位窗台标高处设置现浇钢筋混凝土窗台板,混凝土强度等级不低于C20,板厚不小于100mm,内配纵向钢筋不小于3φ8、分布筋φ6@250mm,两端伸入墙体内不小于250mm,或延伸至与构造柱、框架柱连接。 3、墙体门窗洞口顶标高与圈梁、框架梁底标高不同时,若两者相差不大于300mm,过梁应与圈梁、框架梁一起现浇(见图1-1-1),否则设置的过梁两端伸入墙体内不小于250mm,或延伸至与构造柱、框架柱连接,其混凝土强度等级不低于C20,过梁宽同墙厚。 图1-1-1 4、在容易出现墙体裂缝的部位如顶层、底层及建筑物端部等,填充墙应采取下列加强措施: (1)所有墙体转角、纵横墙体相交部位,墙长超过4m墙的中部、墙体端部无拉接处,构造柱截面尺寸为墙厚×200mm,其混凝土强度等级不低于C20,纵筋4Φ12、箍筋φ6@200mm,构造柱纵向钢筋与主体结构可靠连接。 (2)砌块墙净高大于4m时,于墙体半高处加设一道与框架柱、

建筑工程质量通病防治措施

建筑工程质量通病防治措施 “百年大计,质量第一”说明了工程质量之重要性,确保工程质量是建设工程永恒的主题。 在建设工程施工中产生了大量的质量问题,这些质量问题具有常见性,多发性以及难以彻底根治性,被业内称之为建筑工程质量通病,长期困扰着工程建设各相关单位,已引起政府相关管理部门的高度重视。 此次质检站开展此项工作,对我们的管理工作提出了更高的要求。因此,为树立公司信誉,根据本公司内部多年对质量通病治理经验,根据本项目特点制定出如下防治措施: 分项工程质量通病防治措施 1、模板工程质量通病防治措施 1、模板安装前,先检查模板的质量,不符质量标准的不得投入使用。 2、梁模板 ?通病现象:梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆模困难。 ?防治措施:支模时遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般略为缩短;梁侧模必须有压脚板、斜撑、拉线通直后将 梁模钉固。梁底模板按规定起拱;砼浇筑前,模板应充分用水浇透。 3、墙柱模板 通病现象:炸模、断面尺寸鼓出、漏浆、砼不密实,或蜂窝麻面、偏斜、柱身扭曲。 防治措施: ?根据规定的柱箍间距要求钉牢固;成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间柱模;四周 斜撑要牢固。 ?在浇筑楼层砼前,沿四周及筒体内侧@0.5~1M设置预埋锁筋,距砼水平面约10-20㎝,用于加固侧模,防止砼在楼层水平施工缝处

错台。 ?3)在浇完砼之前,将柱底、墙底模板与砼基层之间的缝隙用水泥砂浆填密实,在浇完砼之前先铺一层水泥砂浆50~100㎜,便于接浆。 ?4)侧模拆除时间不能太早,派专人先用小锤敲击柱身或墙身,一旦有空鼓声,表示砼面与模板已脱离,方可拆模。 4、板模板 ?通病现象:板中部下挠,板底砼面不平。 ?防治措施:楼板模板厚度要一致,搁栅用料要有足够的强度和刚度,木方规格务必一致,60×90,间距≤150㎜,搁栅面要平整;支顶 要符合规定的保证项目要求;板模按规定起拱。 2、钢筋工程质量通病预防措施 1、竖向钢筋偏位质量通病的防治措施 1、在立框架柱、剪力墙模板支撑系统前,宜在现浇混凝土楼面上预埋Ф12的钢筋头或Ф48的短钢管作为支点,间距不大于1M,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。 2、图纸会审与钢筋放样时注意梁、柱、墙筋的排列,尽量减少竖向主筋因排列问题而产生的位移。 3、在梁柱节点钢筋密集处,在柱与梁顶交界处,扎筋时给框架柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,在将柱主筋逐一绑扎牢固,并沿柱、墙高临时绑扎间距不大于300的箍筋或水平筋2~3道,确保节点处柱、墙筋在浇筑时不会发生偏位。 4、加强砼现场浇筑管理工作,认真进行技术交底,严禁将整管或整料斗的砼直接灌注到柱、墙内,不得随意冲撞构件的钢筋骨架,应先将砼卸在盘板上。再均匀下料,分层浇筑,分层振捣,这样既能保证砼的施工质量,又可防止撞偏钢筋骨架。 5、在进行竖向钢筋的搭接、焊接或机械连接前应先搭好脚手架,在上部通过吊线,用钢管固定出上部的托筋位置,使接长的钢筋能准确地套在箍筋范围内,这样在脚手架上安装柱、墙的钢筋,绑扎箍筋,即安全,又能保证竖向筋骨架不扭曲、不倾斜,还能提高工效。

建筑工程质量通病防治

建筑工程常见质量通病防治 钢筋工程 一、钢筋加工 (一)钢筋加工形状及尺寸不符合规范 1、现象:箍筋、拉筋弯钩角度及平直部位长度不符合规范要求。 2、原因分析: (1)制作工人质量意识差,下料及制作时很随意造成。 (2)过程质量控制不严格,加工机械保养、维护不到位。 3、防治措施: (1)加强制作工人的专业知识培训工作,增强他们的质量意识; (2)制作前对制作工人进行专项技术交底,明确各类箍筋的制作要求及技术要点; (3)加强制作过程质量抽查,对加工中存在的质量问题及时进行纠正,避免不合格品产生。(二)直螺纹丝扣加工 1、现象:丝扣缺损、数量不够、丝头端部不平整。 2、原因分析: (1)操作工人未经培训,现场交底不清; (2)过程质量控制不严格,加工机械维护不到位; (3)丝头加工后未及时加戴保护帽进行保护;

(4)钢筋端部直接采用切割机切割。 3、防治措施: (1)钢筋接头丝扣加工的操作人员必须经过培训、考核、持证上岗; (2)现场须配备通规、止规等检测工具,对加工的丝头要经常性抽查; (3)合格的丝头应及时加装保护帽; (4)钢筋端头应采用无齿锯切割,以保证钢筋端部平整。 二、钢筋安装 (一)柱子纵向钢筋偏位 1、现象:钢筋混凝土框架柱基础插筋和楼层柱子纵筋外伸部分常发生偏位情况,因此在施工中必须及时进行纠偏处理。 2、原因分析: (1)模板固定不牢,在施工过程中,时有碰撞柱模的情况,致使柱子纵筋与模板相对位置发生错动; (2)因箍筋制作误差比较大,内包尺寸不符合要求,造成柱纵筋偏位,甚至整个柱子钢筋骨架发生扭曲现象; (3)不重视混凝土保护层的作用,如垫块强度低被挤碎,垫块设置不均匀,数量少,垫块厚度不一致及与纵筋绑扎不牢等问题影响纵筋偏位; (4)施工人员随意摇动、踩踏、攀登已绑扎成型的钢筋骨架,使绑扎点松弛,纵筋偏位; (5)浇筑混凝土时,振动棒极易触动箍筋与纵筋,使钢筋受振错位; (6)梁柱节点内钢筋较密,柱筋往往被梁筋挤歪而偏位; (7)施工中,有时将基础柱插筋连同底层柱筋一并绑扎安装,结果因钢筋过长,上部又缺少定位钢筋的约束,整个钢筋骨架刚度差而晃动,造成偏位。 3、防治措施: (1)设计时,应合理协调梁、柱、墙间相互尺寸关系。如柱、墙比梁边宽50至100mm,即以大包小,避免上下等宽情况发生; (2)按设计图纸要求将柱、墙断面尺寸标在各层楼面上,然后把柱、墙从下层伸上来的纵筋,用两个箍筋或定位水平筋分别在本层楼面标高及以上500mm处用柱箍点焊固定; (3)基础部分插筋应为短筋插接,逐层接筋,并用定位箍筋固定; (4)按设计要求正确制作箍筋,与柱子纵筋绑扎应牢固,绑点不得遗漏; (5)柱、墙钢筋骨架侧面的垫块应绑扎牢固,所有垫块厚度应一致,并为纵向钢筋的保护层厚度; (6)在梁柱交接处应用箍筋与柱纵向钢筋点焊固定,同时绑扎上部钢筋。 (二)框架节点核心部位柱箍筋遗漏 1、现象: 框架节点是框架结构的重要部位,但节点处的梁柱钢筋交叉集中,使该部位柱箍筋绑扎困难,因此遗漏绑扎箍筋的现象经常发生。

建筑工程质量通病防治措施方案

精品文档 GDAQ21101□质量通病防治措施专项施工方案 工程名称:金鼎中心区消防站工程 总承包单位:广东荣基鸿业建筑工程总公司 编制人:年月日 审核人:年月日 审批人:年月日

目录 一、工程概况 ---------------------------------------------------------------------------- 1 二、质量管理及保证措施 ------------------------------------------------------------- 1 三、工程质量的过程控制和质量通病的防治措施 ------------------------------- 4 1、模板工程-------------------------------------------------------------------------- 4 2、钢筋工程-------------------------------------------------------------------------- 7 3、混凝土工程------------------------------------------------------------------------ 9 4、砌筑工程------------------------------------------------------------------------- 16 5、防水工程------------------------------------------------------------------------- 17 6、楼板裂缝------------------------------------------------------------------------- 18 7、楼地面渗漏防治的技术措施 ------------------------------------------------- 19 8、外墙常见的质量通病 ---------------------------------------------------------- 20 9、门窗渗漏------------------------------------------------------------------------- 20 10、屋面施工阶段防水层起鼓、渗漏 ----------------------------------------- 21 11、屋面有排气要求的隔热层不按规定留排水、排气孔,使顶棚出现渗水等现象 ----------------------------------------------------------------------------- 22 12、楼梯抹灰后踏步阳角掉角、排水不畅------------------------------------ 22 13、尺寸偏差 ----------------------------------------------------------------------- 22

市政工程常见质量通病防治措施

市政工程常见质量通病防治措施 为提高我区市政工程质量水平,克服市政工程中常见质量通病,根据国家现行法律、法规、工程技术标准,总结实际工作经验,借鉴外地做法,提出如下防治措施。在本区市政工程的设计、施工和监理过程中,除执行国家有关法律、法规和工程技术标准等规定外,还应参照执行本办法 一、关于检查井周边破损、沉陷、井盖位移、坠落的防治办法 (一)设计要求: 1、雨污水等各类管线检查井设置应尽量避开公交站台和 路口曲化段. 2、检查井室基础应根据地基承载力、荷载等情况做出设计,检查井基础应与管道基础连成整体。 3、车行道检查井禁止使用砖砌筑,宜采用整体稳定性好,强 度高、闭水性理想的现浇钢筋混凝土检查井、预制装配式钢筋混凝土检查井、混凝土模块检查井或采用其它质量可靠、技术工艺先进的检查井。 4、井框盖宜采用防响、防滑、防盗、防坠落、防位移的多 防功能的井框盖,质量指标应符合道路使用功能和规范要求。 5、井框与井壁调平层宜采用耐压、不变形材料,如小型铁

件。 6、施工图设计应绘制检查井框安装大样图。 (二)施工要求: 1 1、施工前,须按设计图纸做好放样工作,检查井标高应准确。 2、施工单位应严格按照图纸施工,检查井周边填料与道路结构层同步填筑,并必须以小型压实设备同步碾压,压实度不小于结构层压实度要求。 3、采用反开槽处理检查井周边时,应以检查井为中心开挖一定环长和深度的基坑,宽度应满足小型机械压实的要求,填料应采用水硬性材料分层压实或采用水泥混凝土,高度应与路面基层平齐。 4、严格控制井框盖标高和横坡度,确保路面与井框盖上表面平齐。 (三)监理要求 1、加强对检查井基础及井身施工质量的检查,加强井框盖质量的验收,检查井框盖与井身的联结是否稳定牢固。 2、加强对检查井周围填充料的密实度、管道与井室接口的密封性、预制块拼装后缝隙中灌注填充料密实性的检查。 3、井框周围沥青混凝土面层摊铺时,严格检查井室周围沥青混凝土压实度以及沥青混凝土面层是否与井框齐平。

建筑工程常见质量通病

建筑工程常见质量通病 建筑工程常见质量通病建筑工程常见质量通病的预防措施建筑工程涉及面广、环节多、管理复杂,特别是施工队伍技术素质参差不齐,急功近利或出于不正当利润追求以及其它多种原因,施工过程中存在着各种各样的质量隐患,也给工程监理带来了很大难度,本工程为公共建筑, 为了保证观感质量, 特将本工程房屋建筑阶段容易出现的一些施工质量问题进行简要分析和提出一些预防措施。 A. 模板工程 a. 出现问题:模板轴线偏位、标高不准、支模过程中出现凸肚、缩颈和翘曲,致砼料浇灌振捣时出现漏浆、跑模、模板拆除后出现蜂窝麻面、孔洞、露筋或几何尺寸超出设计尺寸等。 b. 原因分析:主要是人为操作不当、放线不准、支模过程中不拉水平、垂直线、不设标准基准线;模板不校正、支撑点少且不牢固;模板变形、振动时不均匀,发生错位没有及时发现并调整。 c. 预防措施:确保模板质量,不许劣质模板进场,检查放线准确度,设置水平、垂直基准点,反复检查模板的水平、竖向是否正确,检查各支撑点是否牢固、数量、间距尺寸是否合理,消除模板内部、底模、接缝处的杂物,当楼层高度>3.5m、跨度》6m的支模体系,应进 行专项施工方案设计,首层支模必须在硬地上施工,如有特殊情况,应采取有效措施,防止支撑沉降变形;禁止使用铁皮做模板、杂树枝做支顶材料,高度<4.5m 的支模可使用尾径不小于 80mn t勺杉木做支顶材料;模板拼装应平整、紧密,缝隙应<2mm且支模牢固,柱与梁 接头处的开口位模板必须做至楼板模板的底面,接头处支模平直、不变形;在施工缝面位置开100X 100mm生口模板,以清除杂物,柱、墙模板底脚应留》200X 200mm 生口模板,墙按 < 1000mm设置;浇筑砼前应全面检查,清除模板内的杂物和垃圾,现浇砼结构的底模板及其支架拆除时砼强度应符合设计要求,当设计无具体要求时,应符合下列规定:结构类型结构跨度(m)按设计的砼强度标准值的百分率计(%) 板w 2 50 >2、w 8 75 >8 100 梁、拱、壳w 8 75 >8 100 悬臂构件w 2 75 >2 100 后浇带浇筑砼后,砼强度必须达到100%设计强度和28d 后方能拆除模板。 B. 钢筋工程 a. 出现的问题:钢筋规格,布筋间距尺寸与设计图纸不符,墙、柱、主筋偏位,楼板及悬挑板上筋下陷,同截面接头过多,绑扎及焊接不符合规范要求,骨架歪斜和基础钢筋倒钩等。

建筑工程质量通病防治办法

质量通病防治方案 (寿光华盛·新城明珠C区) 编制: 审核: 批准: 浙江小九天建设集团公司 第一章、编制说明 针对目前建筑工程中,存在的大量质量通病的情况,项目部组织质量、安全、材料等相关部门,结合《山东省住宅工程质量通病专项治理措施》的相关规定,国家有关法律、法规和工程技术标准以及借鉴诸多工程实例的防治方法,特制订了《寿光华盛·新城明珠C区工程质量通病防治方案和施工措施》,以指导今后施工。 一、执行常用的施工规程、规范 1、《山东省住宅工程质量通病专项治理措施》 2、《建筑工程施工质量验收统一标准》(GB50300-2001) 3、国家建设部《工程建设标准强制性条文(2002)版》 4、《工程测量规范》(GB50026-93) 5、《建筑地基基础施工质量验收规范》(GB50202-2002) 6、《地下防水工程质量验收规范》(GB50208-2002) 7、《混凝土结构工程施工质量验收规范》(GB50204-2002) 8、《钢结构工程施工质量验收规范》(GB50205-2001) 9、《钢筋焊接及验收规程》(JGJ18-96) 10、《建筑地面工程施工质量验收规范》(GB50209-2002) 11、《屋面工程质量验收规范》(GB50207-2002)

12、《砌体工程施工质量验收规范》(GB50203-2002) 13、《混凝土小型空心砌块工程施工及验收规程》(DG/TJ08-006-2000) 14、《混凝土小型空心砌块工程质量检验评定标准》(GJ/TJ08-007-2000) 15、《建筑装饰装修工程质量验收规范》(GB20210-2001) 16、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 17、《建筑电气安装工程施工质量验收规范》(GB50303-2002) 二、执行常用的施工安全规程、规范 1、《施工现场临时用电安全技术规范》(JGJ46-88) 2、《建筑施工安全检查标准》(JGJ59-99) 3、《建筑施工高处作业安全技术规范》(JGJ80-91) 4、《建筑机械使用安全技术规程》(JGJ33-2001) 5、《建筑安装工程安全技术规程》 6、《建筑安装工人安全技术操作规程》 7、《建筑施工扣件式钢管脚手架安全技术规范》〔JGJ130-2001(2002年局部修订)〕 第二章、工程概况 华盛·新城明珠C区1#~5#楼,13#~28#楼6#~12#楼,29#~32#楼,工程总计建筑面积195712.67平方米。其中砖混结构为61712.5平方米,框子剪力墙结构为134000.17平方米。位于山东省寿光市地处幸福南路西侧,弥河街南侧,建设单位为寿光市华盛房地产开发公司,设计单位为寿光市建筑设计研究院有限责任公司和浙江华洲国际设计有限公司,监理单位是青岛建研院建设监理有限责任公司,由浙江小九天建设集团有限公司施工。 第三章、质量通病防治工作领导小组 成员 组长:潘明霞

质量通病防治措施报审表

SZLB1:质量通病防治措施报审表 质量通病防治措施报审表 工程名称:编号: 注本表一式份,由施工项目部填报,业主项目部、监理项目部各份、施工项目部存份。

附件: 质量通病防治措施 工程项目名称: 注本表一式份,由施工项目部填报,业主项目部、监理项目部各份、施工项目部存份。

SZLB2:施工质量验收及评定围划分报审表 施工质量验收及评定围划分报审表 工程名称:编号: 注本表一式份,由施工项目部填报,业主项目部、监理项目部各份,施工项目部存份。 填写、使用说明 (1)施工项目部在工程开工前,应对承包围的工程进行单位、分部、分项、检验批施工质量验收及评定围项目划分,并将划分表报监理项目部审查。 (2)监理项目部应结合各单位、分部、分项工程的施工特点,明确划分原则。 (3)专业监理工程师审查要点: 1)施工质量验收及评定项目划分是否准确、合理、全面。 2)三级验收责任是否落实。 (4)总监理工程师审查同意后,报业主项目部审批。

附件1: 土建工程施工质量验收及评定围划分表工程名称:编号: 附件2: 电气安装工程施工质量验收及评定围划分表工程名称编号: 填写说明:具体的容填写按国家电网公司的正式颁发的相应文件容填写。

SZLB3:工程控制网测量报审表 工程控制网测量报审表 工程名称:编号: 注本表一式份,由施工项目部填报,业主项目部、监理项目部各份,施工项目部存份。 填写、使用说明 (1)施工项目部在工程开工前和施工过程中,应将工程控制网的测量结果向监理项目部报审。 (2)专业监理工程师审查要点: 1)工程控制网测量是否正确。 2)数据记录是否准确。

建筑工程质量通病及预防措施

防止质量通病的措施 ㈠模板工程 模板安装前,先检查模板的质量,不符质量标准的不得投入使用; ⑴梁模板 通病现象:梁身不平直、梁底不平及下挠、梁侧模炸模、局部模板嵌入柱梁间、拆除困难。 防治措施 ①支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸 一般应略为缩短。 ②梁侧模必须有压脚板、斜撑、拉线通直后将梁模钉固。梁底模板 按规定起拱。 ③混凝土浇筑前,模板应充分用水浇透。 ⑵柱模板 通病现象:炸模、断面尺寸鼓出、漏浆、混凝土不密实,或峰窝麻面、偏斜、柱身扭曲。 防治措施 ①根据规定的柱箍间距要求钉牢固。 ②成排柱模支模时,应先立两端柱模,校直与复核位置无误后,顶 部拉通长线,再立中间柱模。四周斜撑要牢固。 ⑶板模板 通病现象:板中部下挠,板底混凝土面不平。

防治措施: ①楼板模板厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面 要平整。 ②支顶要符合规定的保证项目要求。 ③板模按规定起拱。 ㈡钢筋工程 ⑴竖向钢筋偏位质量通病的防治措施 ①在立框架柱、剪力墙的模板支撑系统前,宜在现浇混凝土楼面上预埋φ12的钢筋头或φ48的短钢管作为支点,间距不大于1m,并使斜支撑能与支点有牢固的连接,起到撑顶、反拉和调节垂直度的作用。 ②图纸会审与钢筋放样时注意梁、柱筋的排列,尽量减少竖向主筋因排列问题而产生的位移。 ③在梁柱节点钢筋密集处,在柱与梁顶交界处,扎筋时给框架柱、暗柱增加一个限位箍筋,用电焊将它与梁的箍筋点焊固定,再将柱主筋逐一绑扎牢固,并沿柱高临时绑扎间距不大于@500的箍筋,确保节点处柱筋在浇时不会发生偏位。 ④剪力墙在距楼面标高500mm处,用不小于φ12的水平钢筋,临时将竖向钢筋按排列逐一绑扎固定,再沿垂直于水平钢筋的方向,用16#铅丝在模板上或楼面钢筋上将水平筋加以固定,以此控制好竖向钢筋的间距和排距,并能防止在下料和振捣时造成竖向钢筋偏位。

建筑工程质量通病防治手册

建筑工程质量通病 防治手册 (内部使用) 广东工程建设监理有限公司 广东华工工程建设监理有限公司 联合体

目录 第一章模板一般质量通病及其防治 (1) 第二章钢筋安装一般质量通病及其防治 (3) 第三章混凝土一般质量通病及其防治 (3) 第四章砖砌体工程一般质量通病及其防治 (7) 第五章屋面工程 (9) 第一节屋面找平层 (9) 第二节卷材防水屋面 (12) 第三节涂膜防水屋面 (13) 第四节刚性防水屋面 (17) 第五节屋面保温层 (21) 第六章保温隔热工程 (24) 第一节松散材料保温层 (24) 第二节屋面隔热 (24) 第七章地面工程 (25) 第一节水泥地面 (25) 第二节板块地面 (28) 第三节木地板 (30) 第八章门窗工程 (33) 第一节木门窗制作 (33) 第二节门窗框安装 (34) 第三节钢门窗安装 (37) 第四节塑料门窗安装 (39) 第九章抹灰饰面工程 (42) 第一节内墙抹灰 (42) 第二节外墙水泥砂浆抹灰 (46) 第十章饰面板(砖)工程 (49) 第一节室外面砖(外墙砖)墙面 (49) 第二节室内瓷砖(内墙砖)墙面 (51)

第十一章木装修工程 (54) 第一节木窗帘盒 (54) 第十二章涂饰工程 (55) 第一节溶剂型涂料涂饰工程 (55) 第二节水性涂料涂饰工程 (58) 第十三章建筑电气安装工程 (62) 第一节室内配线 (62) 第二节灯具电器安装 (66) 第三节火灾自动报警系统安装 (69) 第四节电缆敷设 (70) 第十四章暖卫管道工程 (71) 第一节室内给水管道安装 (71) 第二节室内排水管道安装 (71) 第十五章室外工程 (72) 第一节散水 (72) 第二节室外台阶 (72)

质量通病防治措施(最全版)

通病防治专项方案 一、土建部分 (一)土方开挖主要工程质量通病及防治措施 1.场地积水(场地范围内局部积水) 产生原因 (1)场地周围未做排水沟或场地未做成一定排水坡度,或存在反向排水坡。 (2)测量偏差,使场地标高不一。 防治措施: (1)按要求做好场地排水坡和排水沟。 (2)做好测量复核,避免出现标高错误。 2.挖土边坡塌方(在挖方过程中或挖方后,边坡土方局部或大面积塌陷或滑塌) 产生原因: (1)基坑(槽)开挖较深,未按规定放坡。 (2)在有地表水,地下水作用的土层开挖基坑(槽),未采取有效降排水措施。 (3)坡顶堆载过大或受外力震动影响,使坡体内剪切应力增大,土体失去稳定而导致塌方。 (4)土质松软,开挖次序、方法不当而造成塌方。 防治措施:根据不同土层土质情况采用适当的挖方坡度;做好地面排水措施,基坑开挖范围内有地下水时,采取降水措施;坡顶上弃土、堆载,使远离挖方土边缘3~5m;土方开挖应自上而下分段分层依次进行,并随时做成一定坡势,以利泄水;避免先挖坡脚,造成坡体失稳;相邻基坑(槽)开挖,应遵循先深后浅,或同时进行的施工顺序。处理方法,可将坡脚塌方清除,做临时性支护(如推装土草袋设支撑护墙)措施。 3.超挖(边坡面界面不平,出现较大凹陷) 产生原因: (1)采用机械开挖,操作控制不严,局部多挖。 (2)边坡上存在松软土层,受外界因素影响自行滑塌,造成坡面凹洼不平。 (3)测量放线错误。 防治措施:机械开挖,预留0.3m厚采用人工修坡;加强测量复测,进行严格定位。 4.基坑(槽)泡水(地基被水淹泡,造成地基承载力降低) 产生原因: (1)开挖基坑(槽)未设排水沟或挡水堤,地面水流入基坑(槽)。 (2)在地下水位以下挖土,未采取降水措施将水位降至基底开挖面以下。 (3)施工中未连续降水,或停电影响。 防治措施:开挖基坑(槽)周围应设排水沟或挡水堤;地下水位以下挖土应降低地下水位,使水位降低至开挖面以下0.5~1.0m。 5.基底产生扰动土 产生原因: (1)基槽开挖时排水措施差,尤其是在基底积水或土壤含水量大的情况下进行施工,土很容易被扰动。 (2)土方开挖时超挖,后又用虚土回填,该虚土经施工操作后亦改变了原状土的物理性能,变成了扰动土。 防治措施: (1)认真做好基坑排水和降水工作。降水工作应待基础回填土完成后,方可停止。 (2)土方开挖应连续进行,尽量缩短施工时间。雨季施工或基槽(坑)开挖后不能及时进行下一道工序施工时,可在基底标高以上留15~30cm的土不挖,待下一道工序开工前再挖除。采用机械挖土时,应在基底标高以上留一定厚度的土用人工清除。冬季施工时,还应注意基底土不要受冻,下一道工序施工前应认真检查。禁止受冻土被隐蔽覆盖。为防止基底土冻结,可预留松土层或采用保温材料覆盖措施,待下一道工序施工前再清除松土层或去掉保温材料覆盖层。 (3)严格控制基底标高。如个别地方发生超挖,严禁用虚土回填。处理方法应征得设计单位的同意。 4.2.9回填土主要工程质量通病防治措施

建筑工程质量通病防治措施

建筑工程质量通病防治措施 (一)主体工程: 1、模板工程: ①常见的质量通病有:爆模、未起拱、缝隙大等。 ②消除质量通病措施有: a.模板工程应有设计施工方案,模板支撑(架)应有足够的强度、刚度和稳定性,支撑(架)应能承受新浇筑砼的重量、模板重量、侧压力以及施工荷载。 b.砼梁≥4m时应按规定起拱 c.木模板应弹线修边,安装拼板应严格控制缝隙。 d.砼浇筑前,木模湿润水要足够。 e.旧模板翻转使用时板上的灰疙瘩应消除干净。 2、钢筋工程: ①常见的质量通病有:钢筋表面锈蚀、柱子外伸钢筋错位、绑扎节点松脱、钢筋保护层不足、梁抗震135°箍筋漏弯、钢筋闪光对焊接头弯折或偏心、钢筋搭接焊不符焊接规定、板的负弯筋没有设马凳或被踩弯等。 ②消除质量通病措施有: a.钢材应按公司指定的符合要求厂家采购。 b.对锈蚀严重、带有颗粒状或片状的老锈钢筋不得使用。 c.浇筑砼前对伸出板面的柱筋应认真核对位置,并至少绑有两个箍筋固定,以防错位. d.铁丝绑扎应尽量选用不易松脱的绑扎形式,如节点松脱时重新绑牢。 e.搭接焊的钢筋的预弯应保证两钢筋的轴线在一直线上,再行施焊。

f.钢筋的保护层数量应满足需要。板的负弯筋应用垫块保护,安装预埋管线或浇筑砼时,不得踩踏板的负弯筋。 3、砼工程: ①常见的质量通病有:表面损伤如蜂窝、露筋、孔洞、夹渣,成型规格偏差如板面不平、歪斜、凹凸,内部缺陷如强度偏低、匀质性差、裂缝等。 ②地下室底板及墙体的防裂是本工程的关键,为保证地下室不裂,除在浇捣工艺上按前面所述施工方法进行,重点加强对砼的养护,具体为: a.底板施工完7天内专门覆盖塑料薄膜进行保水养护,上部施工暂停,7天扣进行淋水养护,保证砼表面湿润。 b.外墙在未拆模之前,在模板外侧淋水,保证模板内侧的水分不过早蒸发,拆模后挂麻袋养护14天。 ③消除质量通病措施有: a.浇筑时应认真振捣、严防漏振。 b.施工缝处夹有木屑、水泥浆块等杂物应消除干净。 c.模板安装完后应测量板面标高,并做板厚的控制点。 d.为防楼板裂缝,主体结构工程应备有足够模板供周转使用。 e.预埋塑料管如有两根塑料管重叠处应适当加筋,以防因塑料管与砼握裹力差而产生板裂缝。 f.悬挑构件砼应在强度达到100%之后方可拆模。 g.负筋采用马凳进行架设,砼浇筑时,派专人护筋,避免负筋踩坏而降低作用。 h.严格控制砼的质量和振捣时间,防止离析现象。 i.砼楼板采用麻袋覆盖养护,养护时间不得少于7昼夜。 4、砖砌体工程: ①常见的质量通病有:砖的规格尺寸差;砂浆强度不稳定;干砖上墙、砂浆不饱满;预埋件拉结筋漏放或少放;砖拱砌筑不规矩等。 ②消除质量通病措施有:

建筑工程质量通病防治措施

住宅建筑工程质量通病防治措施 一、墙体裂缝防治的技术措施 1、设计方面 (1)住宅工程地基应按变形控制设计,并按《建筑地基基础设计规范》(GB50007—2002)的有关规定进行地基变形计算,采用天然和复合地基的住宅工程平均沉降计算值不大于150mm。 (2)住宅长度大于40m时,应设置变形缝,当有其它可靠措施时,可在规范范围内适当放宽。 (3)砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4Ф10,箍筋Ф6@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带;房屋两端顶层砌体沿高度方向应设置间隔不大于1.3m的现浇钢筋混凝土板带。板带的混疑土强度等级不应小于C20,纵向配筋不宜少于3Ф8。 (4)混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,应曾设间距不大于3m的构造柱,每层墙高的中部增设厚度为120mm 与墙体同宽的混凝土腰梁,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强。 (5)顶层圈梁高度不宜超过240mm。顶层砌筑砂浆的强度等级不应小于M7.5。 (6)主体与阳台栏板之间的拉结筋必须预埋。当阳台压顶钢筋未预埋时,阳台压顶钢筋必须做植筋处理。

(7)在两种不同基体交接处,应采用钢丝网抹灰或耐碱玻璃网布聚合物砂浆加强带进行处理,加强带与各基体的搭接宽度不应小于150mm。顶层粉刷砂浆中宜掺人抗裂纤维。 (8)灰砂砖、粉煤灰砖、蒸压加气混凝土砌块宜采用专用砌筑砂浆砌筑,砌筑前应做型式检验。 (9)顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压加气混凝土砌块等材料;当采用上述材料时,墙面应采取满铺钢丝网粉刷等必要的措施。 (10)外墙应采用保温砂浆、复合保温材料等外墙外保温措施。 (11)屋面应进行保温设计,其传热阻不得小于1.26平方米.K/W。 2、施工方面 (1)砌筑砂浆应采用中粗砂,严禁使用山砂和混合粉。 (2)蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的产品龄期宜为 45d(不应小于28d),上墙含水率宜为5%—8%。混凝土小型空心砌块的龄期不应小于28d,并不得在饱和水状态下施工。 (3)填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙韧筑完并间隔15d以后,方可将其补砌挤紧;补砌时,对双侧竖缝用高标号水泥砂浆嵌填密实。 (4)砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。 (5)砌体结构砌筑完成后宜60d后再抹灰,并不得少于30d。 (6)通长现浇钢筋混凝土板带应一次浇筑完成。 (7)框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖

建筑工程常见质量通病防治措施配图

建筑工程常见质量通病防治措施配图 1、管桩桩身倾斜 防治措施: (1)施工前应对桩构件进行检查,发现桩身弯曲超过规定或桩尖不在桩纵轴线上的不能使用; (2)接桩时要保证上下两节桩在同一轴线上,接头处应严格按照操作规程施工; (3)施工过程中应根据地层情况、基础形式、布桩情况选择合理的施工机械,并限制打桩速率,并优化打桩的施工方向和顺序路线,并根据桩的入土深度,宜先长后短、先高后低,若桩较密集,宜自桩群中间向两个方向或四周对称施工,当一侧毗邻建筑物时,可从毗邻建筑物处开始沉桩; (4)桩机进场前先平整场地,使打桩机(静压桩机)底盘保持稳定和水平;

(5)为防止桩机下陷而造成桩身倾斜、桩机挤压导致桩位偏移等影响施工质量问题及施工安全隐患,必须对施工场地进行局部回填平整,采取必要的措施提高地基承载力,使其达到打(压)桩施工要求;(6)开挖前应分层均匀进行,必须加强维护措施,防止土体侧压力对桩身上产生附加弯矩而导致桩身偏斜; (7)施工前应清除地下障碍物(如墓穴、地下废旧建筑物等)。 2、桩身断裂 桩身断裂 防治措施: (1)对桩身质量进行全面检查,测量管桩的外径、壁厚、桩身弯曲度等有关尺寸,并详细记录,发现桩身弯曲超过规定或桩尖不在桩纵轴线上的不宜使用; (2)管桩外径300-400的桩叠层不宜超过5层,沿垂直于长度方向的地面上设置2道垫木,垫木分别位于据桩端0.21倍桩长处,底层

最外缘管桩应在垫木处用木楔塞紧以防滚动。管桩达到设计强度70%方可起吊,达到100%方可运输及打桩; (3)合理安排压桩线路,预防压桩机侧向挤压已完成的管桩;(4)施工前应对桩位下的障碍物进行清理,必要时对每个桩位采用钎探方法查明; (5)应保证施工场地平整坚实。有排水措施,让桩机行走或施打过程机身平稳不晃动; (6)在稳桩过程中如发现桩不垂直应及时纠正,桩压入一定深度发生严重倾斜时,不宜采用移架方法来校正,接桩时要保证上下两节桩在同一轴线上,接头处应严格按照操作规程; (7)土方开挖应沿桩周边分层均匀进行,防止土体侧压力导致桩身断裂; (8)当基础埋深较大时,桩身完整性检测应在基坑开挖至基底标高后进行。 管桩桩身位置准确、未断裂

建筑工程质量通病防治施工方案

一、编制说明: 1.1 为提高本工程施工质量水平,控制工程质量通病;依据国家、省相关建筑工程标准、规范以及江苏省住宅工程质量通病控制标准,对本工程开裂、渗漏、几何尺寸等质量通病进行有效的控制,特制定本方案,经监理单位审批,建设单位批准后实施。 1.2 在采用新材料时,除应有产品出厂合格证,有效的新材料鉴定书外,还应进行必要的检测。 1.3记录收集和整理通病防治方案、措施、施工交底、隐蔽验收等相关资料。 二、工程概况: 2.1 本工程为框筒结构,地上十八层,地下一层,其中地下室为设备用房、工具间,地上十八层均为办公用房;建筑面积为17021.8M2,建筑总高度67.8M。本工程设计耐久等级二级,设计使用年限为50年,抗震类别丙类,设计设防烈度为7度。 2.2 本工程地下室填充墙、±0.00以上墙体除剪力墙外,外墙、内墙均采用MU 3.0煤矸石烧结大空砖,M5混合砂浆砌筑(各层楼梯间填充墙砌筑砂浆强度为M7.5);女儿墙采用MU10烧结砖,,M5混合砂浆砌筑。 2.3 地下室防水等级为二级,防水混凝土抗渗等级为P6级,侧墙、底板和室外部分的顶板,在底板下侧、侧墙和顶板外侧加做一道4mm厚柔性SBS改性沥青防水卷材防水层;屋面防水等级为二级,屋面采用3mm 厚柔性SBS改性沥青防水卷材防水及刚性防水二道防水层;卫生间、空

调室外机房加设1.2mm厚JS防水涂膜防水层。 2.4 楼地面:a、地砖楼面,b、水泥楼面;外墙:a、干挂石材墙面(XPS 板保温层),b、铝塑复合板幕墙(XPS板保温层),c、涂料墙面;内墙: a、瓷砖墙面, b、涂料墙面, c、乳胶漆墙面。 2.5 门窗工程:门为木制门,窗为彩色喷塑铝合金窗,双层中空无色透明玻璃。 2.6 屋面:屋面为保温上人屋面,采用3mm厚柔性SBS改性沥青防水卷材防水及刚性防水二道防水层。 三、防治技术措施: 3.1 地基基础工程: 3.1.1 人工挖孔桩桩身质量不符合要求的防治措施 1) 桩基施工时应严格监测,垂直偏差应小于0.5%;采用沉管复打时,应保证两次沉管的垂直度一致;施工中遇大块石等障碍物导致桩身(管)倾斜时,应及时予以清除或处理。 2) 混凝土浇筑前,应对孔中积水排除干净。混凝土浇筑时,应采用串筒或溜槽,每次浇筑混凝土的厚度不大于振捣棒影响深度的 1.5倍,当孔中积水或帮淋水较多时,必须采用水下混凝土浇筑。 3) 桩基(地基处理)施工中,合理安排机械行走路线,避免压坏(偏)已施工的桩基等,表层土留有足够的承载力保证机械行走过程中的稳定性:承载力不满足要求时,应在表层采取铺垫等压实处理措施。
