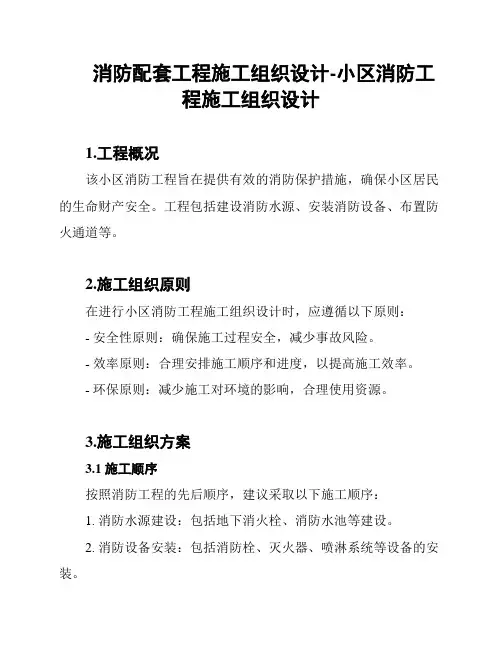

完整版居住小区消防工程施工组织设计方案

完整版居住小区消防工程施工组织设计方案
完整版居住小区消防工程施工组织设计方案

最新版居住小区消防工程施工组织设计方案

目录

第一章编制说明 (1)

第二章施工企业简介 (2)

第三章工程概况及工程特点 (4)

第四章组织机构框图 (5)

第五章施工准备工作 (6)

第六章主要项目施工工艺 (7)

第七章项目质量、计划及措施控制 (15)

1 质量目标 (15)

2 工程质量保证及创优良工程措施 (15)

第八章文明施工和安全生产 (21)

1 文明施工的技术组织措施 (21)

3 成品维护措施 (26)

4 安全生产 (28)

第九章主要施工机械设备表 (37)

第十章劳动力计划表 (38)

十一章、施工进度计划 (40)

第一章编制说明

一、编制依据

1.消防给水工程施工图纸;

2.工程现场施工条件;

3.国家有关工程建设法规要求;

4.国家现行有关施工规范及标准要求;

5.**自治区建设厅颁发的有关建筑规程安全质量等文件;

二、施工中主要遵循的有关规范及标准

1.《建筑给水排水及采暖工程施工及验收规范》(GB50242—2002);2.《给排水与采暖工程施工工艺标准》

3.《建筑工程施工现场供电安全规范》(GB50194—93);

4.《施工现场临时用电安全技术规范》(JGJ46—88);

5.《建筑施工高处作业安全技术规范》(JGJ80—91)

6.《自动喷水灭火系统施及验收规范》(GB 50261-2005)

7.《自动喷水灭火系统设计规范》;GB50084-2001(2005版)

8.《建筑消防设备检测技术规程》GA503-2004

9.《建筑机械使用安全技术规程》;

10.《建设工程施工现场供用电安全规范》;GB50194-93

11.《建筑工程施工手册及建筑工程施工质量通病及预防措施》;

第二章施工企业简介

我公司于1992年经公安部批准成立,是公安部**消防研究所(全国唯一一家从事建筑防火及火灾研究)的直属单位,国家消防施工壹级、设计甲级、安防壹级企业,是消防、城市火灾自动报警监控管理网络和安防工程设计、施工、技术服务和日常维护的专业公司。公司集科、工、贸于一体,经过多年发展,其人才、技术、管理已具有明显的行业领先地位;并参股**法斯特消防安全性能评估有限公司(该公司主要从事超国家规范的项目消防性能化评估)。

技术:有六十余名专职员工,其中建筑消防、自控、工民建、机械、电子、给排水、防排烟、计算机应用等专业的高、中级技术人员占60%;拥有一支实力雄厚、管理严密、经验丰富的专业队伍;建造师:壹级7名,贰级14名。

业务:遍及全国各地、各行各业,先后承担了北京亚运村、大连LG产业、云南玉溪卷烟厂、拉法基水泥厂、南京扬子石化巴斯夫项目、**乐山1000吨多晶硅项目、自贡鸿鹤化工甲醇法装置项目、重庆川维集团醋酸项目、成都世纪城新会展中心所有建筑群(消防造价2.3亿)、大连会展中心、中国第一条等离子屏生产线(长虹PDP项目)、大连实德成都基地、城市理想(超高层)、成达大厦(超高层)、大连远洋大酒店(五星)、成都洲际大酒店(超五星)等百余项国家重点项目的消防工程施工。

咨询:参与了北京故宫、中南海怀仁堂、中国革命历史博物馆、二滩电站、岷山饭店、熊猫城、绿州大酒店、郑州国际会展中心、九寨天堂、深圳发展中心大厦、三峡工程、成都地铁一号线等国内重大消防工程的安

全、性能化设计和技术咨询工作。

优势:拥有国家消防专业承包壹级资质,消防设计甲级资质,安防设计、施工壹级资质,质量、环境和职业健康安全管理体系认证证书,消防产品外贸经营进出口权,并参编了国标《高层民用建筑设计防火规范》和《自动喷水灭火系统施工及验收规范》,在高档酒店、办公楼、住宅小区,高大空间、超大超高建筑的施工管理方面具有明显的行业领先优势。

第三章工程概况及工程特点

一、工程名称:**市**小区消防工程自动喷水灭火、消火栓灭火系统;

二、工程特点

1.在施工过程中要和土建、装修协调配合,统筹安排,优质高效的完成安装任务。

2.质量要求高,该工程内部设施完备,技术先进,装修水准高,土建安装施工均须达到高质量,须保证建筑设施使用的可靠性,安全性,保证建筑装饰安装三者的整体及协调。

3、系统复杂:喷淋系统、消火栓系统分为高、低区;消防泵房;消防临时给水设施;

4、钢管品种多:消火栓系统采用焊接钢管、消火栓第一个设备层以下消防干管和消防传输管道采有加厚镀锌钢管;喷淋系统低、高区采用普通镀锌钢管,喷淋中区报警阀前和减压阀前采用无缝镀锌钢管;

5、工作压力高:消防传输系统工作压力:1.4MPa;消火栓高区工作压力:1.6MPa;喷淋低区工作压力:1.6MPa;

第四章组织机构框图

第五章施工准备工作

一、施工准备

1.组织施工技术人员对参加本工程全体人员对消防给水工程的技术要求、工期要求、质量要求等进行详细交底,使人人明白目标,以确保工程如期完成。

2.会同施工人员熟悉图纸,及早发现施工中的问题,向有关部门反映,使问题在施工之前得到解决,保证顺利施工。

3.根据工程进度计划、工程量、施工组织设计要求及现场实际情况,在人员进场前搭好暂设,并组织好人力,物资的进场工作,按施工进度计划保证施工连续性和均衡性;人力、材料、设备按施工进度计划进行合理设置;对特殊工种上岗均持有上岗操作证。

4.施工机具和材料的准备

1)为适应工程特点应按机具计划提前购买施工机械和专用工具;

2)设备材料部门应按工长所做预算,提前做好设备材料的准备工作,保证及时供应合格的材料,对所使用的主要材料、成品、半成品和设备的进场,必须对其进行检验和验收,验收应经监理工程师认可,并形成相应的质量记录。

3)设备运到现场后,在安装之前会同甲方、监理公司等有关部门进行开箱检查,并做好开箱记录工作。

4)结合本工程实际,在施工总部署上要步调一致,坚持合理的施工顺序,保持均衡的流水施工。

第六章主要项目施工工艺

消火栓给水系统管道采用焊接,第一个设备层以下消防干管及消防传输系统采用内外热镀锌钢管,沟槽联接;喷淋给水系统管道大于等于DN100采用沟槽连接,小于等于DN80采用丝扣连接:

一、管道焊接

1.焊接应遵守现行技术,劳动保护及消防安全条例的规定。在易燃、易爆场所焊接与切实可行的防爆防火措施。

2.严禁在压力作用下的管道、容器和荷载作用下的构件上焊接与切割。

3.施焊时,应有防风、雨、雪措施。

4.管子对口的错口偏差,应不超过管壁厚的20﹪,且不超过2毫米。调正对口间隙,不得用加热张拉和扭曲管道的方法。

5.有同管径的管道焊接,如两管管径相差不超过小管径15%,可将大管端部直径缩小,与小管对焊接。如管径相差超过小管径15%,应将大管端部抽条加工或锥形,或用钢板特制的异径管。

6.管道焊缝应有加强面高度和遮盖面宽。

7.管道的对口焊接缝或弯曲部位不得焊接支管。弯曲部位不得有焊缝,接口焊缝距起弯点应不小于一个管径,且不小于是100毫米,接口焊缝距管道支、吊架边缘应不小于50毫米。

8.焊接管道分支管,端面与主管表面间隙不得大于2毫米,并不得将分支管插入主管的管孔中,分到管管端应加工或马鞍形。

9.道双面焊接法兰,法兰内侧的焊缝不得凸出法兰密封面。

二、钢管螺纹连接

1.钢管螺纹连接时,管螺纹的规格应符合规范要求。管子和螺纹阀门连接时,管子上的外螺纹长度应比阀门上的内螺纹长度短1~2扣丝,以避免因管子捋过头顶坏阀芯。同样,其它接口管子外螺纹长度也应比所连接的内螺纹略短些。

2.套丝时先将管子固定在管子压力上,再把套丝扳套进管端。先调整套丝板的活动刻度盘,再调整套丝扳上的三个支持脚。

3.调整好后,手握套丝扳手柄,平稳向里推进,按顺时针方向转动,操作时,用力要均匀,不应过猛。

4.第一次套完后,松开后,再调整其距离比第一次小一点。用同样方法再套一次,要防止乱丝。

5.套完丝扣后,随即清理管口,将管子端面毛刺处理完,使管口保持光滑。

6.将要连接的两管拉头丝头用麻丝按顺螺纹方向缠上少许,再涂抹白铅油,涂抹要均匀。然后将一个管子用管钳子夹紧,在丝头处安上管箍,拧进1/2活节长,此时再把另一支管子用第二把管钳子夹紧,固定住第一把钳子,拧动第二把管钳子,将管拧进管箍另1/2,外露1~2扣,对突出的油麻,用麻绳往复磨断清扫干净。

7.使用管钳子时应注意小管径的管子禁用大号管钳子,大直径的管子禁用小号管钳子。

三、法兰连接

1.采用现场平焊法兰时,必须使管子与法兰端面垂直,可用法兰弯尺或拐尺从相隔90°两个方向检查垂直度,不许超过±1毫米然后点焊,插入法兰的管子端部,距法兰密封面应为管壁厚度的1.3~1.5倍,如双面焊接管道

法兰,法兰内侧的焊缝不得突出法兰密封面。

2.连接法兰前应将其密封面刮净,焊肉高出密封面部分应锉平,法兰应垂直于管子中心线,外沿平齐,其表面应互相平行。

3.螺栓使用前应刷油润滑,拧紧螺栓时,要对称或十字交叉进行,每个螺栓不准一次紧到底,应分2~3次拧紧,拧紧后螺杆要突出螺母,但长度不宜大于螺杆直径的1/2,螺母应置于法兰的同一面上。

4.衬垫设置:法兰衬垫其内圆不得突入管内,其外圆到法兰螺栓孔为宜。法兰中间不得放置斜面垫或两个以上衬垫,垫圈边宽应一致;对不涂敷粘结剂的垫圈,在剪裁制作时,应留一个把手露出法兰外便于安装。

四、卡扣连接

1.安装前的准备工作如下:

1)安装机械:开孔机、滚槽机、钢管切割机。

2)材料工具准备:待装管子(符合国家标准)、扳手、游标卡尺、水平仪、润滑剂、木榔头、安装脚手架等。

3)按设计要求装好待装管子的支架、托架滚槽。

4)用切管机将钢管按所需长度切割,切口应平整。切口处若有毛刺,应用砂轮机打磨。

5)将需加工沟槽子的钢管架设在滚槽机和滚槽机尾架上。

6)在钢管上放置水平仪,用水平仪量测,使钢管处于水平位置。

7)将钢管端面与滚槽机正面贴紧,使钢管中轴线与滚槽机止面呈90°。

8)启动滚槽机的电动机徐徐压下千斤顶,使上压轮均匀滚压钢管至设定沟槽深度为止,停机。

9)用游标尺检查沟槽的深度和宽度,确认符合标准要求。

10)千斤顶卸荷,取出钢管。

2.安装必须遵循先装大口径、总管、立管、后装小口径、分支管的原则。安装过程中不可跳装、分段装,必须按顺序连续安装,以免出现段与段之间连接困难和影响管路整体性能。

1)准备好符合要求的沟槽管段,配件和附件。

2)检查橡胶圈是否损伤,将其套上一根钢管的端部。

3)将另一根钢管靠近已套上另一根钢管端部,两端处应留有一定间隙,间隙应符合标准要求。

4)将橡胶密封圈套上另一根钢管端部,使橡胶密封圈位于接口中间部位,并在其周边涂抹润滑剂。

5)检查管道中轴线。

6)在接口位置橡胶密封圈外侧安上下卡箍,并将卡箍凸边卡进沟槽内。

7)用手力压紧上下卡箍的耳部,并用木榔头槌紧卡箍凸缘处,将上下卡箍靠紧。

8)在卡箍螺孔位置,穿上螺栓,并均匀轮换拧紧螺母,防止橡胶密封圈起皱。

9)检查确认卡箍凸边全圆周卡进沟槽内。

3.开孔、安装机械三通:

1)安装机械三通,机械四通的钢管应在接头支管部位用开孔机开孔。

2)用链条将开孔机固定于钢管预定开孔位置处。

3)操作设置在立柱顶部的手轮,转动手轮缓慢向下,并适量添加开孔钻头的润滑。

4)启动电动机转动钻头。使用滑剂(以保护钻头),完成钻头在钢管上

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

公路及桥梁工程施工组织设计策划方案

施工组织设计的文字讲明 一、编制依据 1.招标代理方及××市交通局提供的招标文件。 2.招标代理方及××市交通局组织的现场考查情况。 3.招标代理方及××市交通局提供的补遗书。 4.国家现行公路工程有关技术标准、规范、规程及法律、法规文件等。 二、编制原则 1.严格遵循设计文件、技术规范和质量验收标准的原则。在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量优良。 2.坚持实事求是的原则。在制定施工方案中,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,坚持科学组织,合理安排、均衡生产,确保高速度、高质量、高效益地完成本标段的工程建设。 3.依照项目法施工的原则,组织本工程的施工。通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息。实现质量和造价的最佳组合。实事求是的确定工期、施工方案,确保按期、优质、安全、高效地完成所有的工程项目。 4.积极推广应用四新成果的原则,在各项工序施工中,关于能够提

高工程质量、加快施工进度、降低工程成本的新技术、新设备、新工艺、新材料要积极采纳,发挥科技在路桥施工中的先导作用。 ××工程建设(集团)公司 二○○二年五月十九日 1工程概况 1.1工程简述 ××一级公路建设工程是××城—××港的一级公路。它的建成将大大改善××的对外交通和投资环境,对进展××经济具有专门大的作用。 ××一级公路主线采纳4车道,基宽度为25.5米;大、中桥、涵洞、路基设计按百年一遇设防;桥涵设计荷载为汽—20级、挂车—100

级标准。西司马港中桥、立新河中桥共2座中桥,涵洞56道。 1.2地形、地貌 本工程位于长江三角周冲积平原。系第四系全新统冲积层,表层1.5—4米为亚砂土,下部为粉砂土。地下水位较高。地势比较平坦,海拔标高一般均在4.5米以下(吴淞高程)。 1.3气象 路线所在地区常熟属于亚热带的沿海区域,季风盛行,四季分明。冬季以严寒少雨天气为主、夏季以炎热多雨天气为主,春秋两季为冬夏两季的交替时期,常出现冷暖、干湿的天气。适合施工生产。 1.4要紧工程数量 1.4.1路基土石方工程 清理现场215811m2,路基翻挖回填约53953m3。路基填筑:填土方约53万m3。 1.4.2桥梁工程 本工程设中桥2座,西司马港中桥上部采纳3×25的预应力空心板梁,下部采纳柱式墩,桥台采纳桩柱式桥台,钻孔桩基础。立新河中桥上部结构为3×20m预应力空心板梁。下部采纳柱式墩,桥台采纳桩柱式桥台,钻孔桩基础。 1.4.3排水、通道及涵洞工程

某二级公路桥梁工程施工组织设计方案

某二级公路桥梁工程施 工组织设计方案 第一章.总体概述:施工组织的总体设想、方案针对性及施工段划分 一、施工组织总体设想: 首先感谢业主对我公司的信任和支持,为此我们郑重向业主承诺:我们通过研究招标文件及有关图纸资料,在分析了各种影响施工的因素和本工程的施工特点以及难点后,我们有信心保证按期高质量的完成本工程规定范围内的全部任务。 我公司将全力以赴,尽快做好施工前期准备和施工现场生产设施的总体规划和布置工作。发挥我公司管理优势,建立完善的项目管理组织机构,落实严格的责任制,实施在业主、监理管理下的项目施工管理制度,并通过对劳动力、机械设备、材料、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期目标。 具体管理目标如下: 1、工期目标:我们将调动公司精干力量与优良设备,在招标文件要求的100 个日历天内完成全部承包范围内工程。我公司一切从业主利益出发,本着“质量第一,信誉第一,用户至上”的原则,合理使用人力、物力、财力。向关键工序要时间,动态控制工程施工进度,施工中积极选用“新技术、新工艺、新材料、新产品” ,精心施工,强化项目管理,制定切实可行的各项管理制度,运用

奖罚手段,确保本工程如期竣工交付业主使用。 2、质量目标:本工程确保达到合格,争创优质工程。 (1)、严格执行本公司的质量方针。 ( 2)严格执行“一案三工序管理措施” ,即“质量设计方案、监督上工序,保证本工序,服务下工序” 。 (3)精心组织QC质量管理活动,设置质量控制点,确保关键分部分项工程的质量达优,减少和杜绝质量通病的发生。 ( 4)强化质量预控,质量监测与质量验收体系,全面实行标准化管理, 运用先进的技术、科学的管理,严谨的作风,周密的组织,精心施工,以优质的产品回报业主。 3、安全目标:杜绝重大安全伤亡事故,一般事故频率控制在1%。以下。贯彻“安全第一、预防为主”的指导方针,贯彻执行JGJ59-99《建筑施工安全检查标准》,确保施工按照安全生产的规章制度、操作规程和程序要求进行,杜绝重大伤亡、火灾、交通、管线和设备等事故,消灭一般事故,确保安全生产无事故。 4、文明卫生管理目标:争创文明工地。本工程实行全封闭施工,确保施工现场整洁,道路通畅,无污染物散落,建筑材物料堆放有序,施工人员讲文明,讲卫生。 二、编制方案的针对性 本施工组织设计在编制过程中,充分考虑了本工程特点、有关规范及招标文件的要求和本公司内部管理规章的要求,以及公司施工过的工程的技术特点和经验。本着优化施工方案,强化质量管理,合理降低工程造价,缩短工期的原

某小区工程施工组织设计方案

某小区施工组织设计 云阳县泉河建筑有限公司 施工组织设计(方案)审批表

******小区住宅楼1、2、3、4、5#楼工程 施工组织设计 第一章综合说明 1.1综合说明 我公司为承建该项目工程进行了认真的研究和详细的实地考察并在此基础上确定了合理的施工部署。我们本着科技领先、方案先行的指导思想,对整个工程的总体方案作了全面细致的分析和周密的计划,力求方案达到质量优、工期短、安全、经济的综合优化效果。 本工程按照项目法组织施工,由承建大型项目经验的管理人员组成精干的项目班子,充分发挥我公司的综合施工水平,发扬“团结拼搏,争创一流”的开拓精神。以招标业主规定的承包方式进行工程总承包,精心组织,综合协调,统筹安排,严格控制,使工程施工按计划实施,确保工程质量。 施工工期 根据该工程具体情况,我公司针对各单位工程的分部分项编制了施工进度计划。 我公司技术力量雄厚,机械装备精良并具有土建、安装、装饰一体化服务的综合施工能力,我们采取一些优化的施工安排,确保投标工程如期完成。如我公司中标,我方将立即进行各项准备工作,准备投入的机械设备详见施工机具一览表。对施工工期实行合理控制,动态管理,施工前针对施工过程中的不利因素以及可能发生的趋向变化制定相应的预控方案,事前预防,尽量减少被动;同时根据施工目标要求,在施工方法上推行平行交及立体叉作业法,实行上下左右,前后内外,多工种、多层次穿插,紧密衔接,合理利用劳动力和机械设备,力求均衡有序的施工。

工程质量 我公司将严格按照施工图和国家施工验收规范的要求施工,工程的质量等级目标:云阳县优质工程。为保证质量目标的实现,我公司将从组织上、制度上、措施上、全面落实ISO9002质量保证体系。着重抓好施工前预控和施工过程中的质量监控,要求一次成优。 1.建立以项目技术负责人为首的质量保证体系和监督检查体系,采用质量一票否决制,加强对施工人员、材料构配件质量,施工机械设备,施工方案及施工环境控制。 (1)在人员调动上选派我公司施工经验丰富、队伍素质过硬的分公司承担该工程的施工任务,现场除设立QC质量管理领导小组和配齐各专业专职兼职质量人员外,公司还安排以公司副总工为首的技术领导班子组织现场指导生产。 (2)严格执行原材料和构配件的检验制度,使用优质材料保证工程质量目标的实现。 (3)施工机械设备的选择,以保证项目进度及质量的角度出发,对机械设备的选型、主要性能参数和使用操作等三方面进行控制。 (4)积极采用新技术、新工艺、新材料,深化施工组织设计,优化施工方案,确保方案施工技术上可行,经济上合理,提高工程质量。 (5)加强对影响工程质量的地质、水文、气象及施工现场等因素的控制及周围地下管线的防护。 2.施工过程中实行质量目标管理,严格按照国家新颁布的质量检验标准和施工规范施工。针对本工程特点,设置质量控制点,在施工过程中以工序质量控制为基础,严格执行技术交底、技术复核和工序验收等有效制度,对各工艺进行状态标识,环环相扣,使影响工程质量的各种因素始终处于受控状态。从而保证实现各主要分部、分项工程的质量目标,最终确保工程质量

施工组织设计总体方案

春晓东八路、洋沙山东八路工程 施工组织设计方案 第一章编制说明第一节编制依据 一) 由宁波市城建设计研究院有限公司提供的施工图 二) 《室外排水规范》(GB50014-2006) 三) 《城市道路设计规范》(CJJ 37-90) 四) 《公路路基施工技术规范》(JTG F10-2006) 五) 《公路路基设计规范》(JTG D30-2004) 六) 《公路水泥混凝土路面设计规范》(JTG D40-2002) 七) 《公路水泥混凝土路面施工技术规范》(JTG F30-2003) 八) 《公路沥青路面设计规范》(JTG D50-2006) 九) 《公路沥青路面施工技术规范》(JTG F40-2004) 十)《给水排水管道工程施工及验收 规范》(GB50268-2008) 十一)《公路桥涵设计通用规范》(JTG D60-2004) 十二)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004) 十三)《公路土工合成材料应用技术规范》(JTJ/T019-98) 十四)《公路桥涵地基与基础设计规范》(JTG D63-2007) 十 五)《公路桥梁抗震设计细则》(JTG/T B02-01-2008) 十六)《宁波市建筑桩基设计与施工细 则》(2001 甬DBJ02-12) 十七)其他相关标准及规范 第二节编制原则 一) 遵照招标文件中的各项条款要求进行编制。 二) 按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。 三) 制定创优目标,严格执行各项施工保证措施,确保工程质量达到预定目标。 四) 保证重点、兼顾一般、统筹安排,科学合理地安排进度计划。 五) 采用先进的施工方案和技术管理措施,确保施工实施方案的可行性和合理性。 六) 制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工最合理的平面布置方案。 七)实行经济核算,推广增产节约,努力降低生产成本,提高经济效益。 八)编制详细的实施性施工实施方案,突出各重点部位的施工节点,工期网络和质量控制措施,经业主、监理和有关部门批准后严格执行施工。

大桥施工组织设计方案

资料范本 本资料为word版本,可以直接编辑和打印,感谢您的下载大桥施工组织设计方案 地点:__________________ 时间:__________________

说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容

目录 第一章施工组织设计建议书 (2) 第1节重庆某长江大桥施工组织设计 (2) 1、编制依据和编制原则 (2) 2、工程概况 (4) 3、设备及人员动员周期和设备、人员、材料进场方法 (15) 4、施工总体说明 (27) 5、主要工程项目的施工方案和施工 (39)

第一章施工组织设计建议书 第1节重庆某长江大桥施工组织设计 1、编制依据和编制原则 1编制依据 1、重庆某长江大桥工程项目招标文件、补遗书等招标资料。 2、由招标文件明确的国家、建设部、交通部颁发的现行设计规范、施工规范及技术规程、质量检验评定标准及验收办法。 3、交通部交公路发[1999]615 号自2000 年1 月1 日起施行的《公路工程国内招标文件范本》。 4、踏勘工地现场,自行调查工地周边环境条件所了解的情况和收集的信息。 5、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。 2编制范围 施工组织设计编制范围为重庆某长江大桥B 段(北岸)实施部分,即: 1、主塔5# 墩 2、主塔5#墩主塔边跨、中跨(含斜拉索)

3、6#桥台 4、桥面辅助工程 3编制原则 1、遵守招标合同文件各项条款要求,全面响应招标文件,认真贯彻业主或监理工程师及其授权人士或代表的指示和要求。 2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。 3、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合。 4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。 5、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果。 6、合理安排施工顺序,做到布局合理、突出重点、全面展开、平行作业、科学组织、均衡生产,以保证施工连续均衡地进行。 7、尊重和保护工程施工所在地民众多年来形成的民俗民情和行为准则。

某某大桥施工组织设计方案

目录 编制说明 (2) 第1章设备、人员动员周期和设备、人员、材料的组织方法 (2) 第2章施工组织机构及其主要职责范围 (13) 第3章施工便道等临时工程方案 (18) 第4章施工总体方案及进度计划 (23) 第5章施工方法 (24) 第6章混凝土工程 (53) 第7章确保工程质量和工期的措施 (57) 第8章冬雨季施工保证措施 (60) 第9章质量保证体系 (63) 第10章安全保证体系 (65) 第11章环境保护措施 (71) 第12章文明施工措施 (74) 第13章廉政建设措施 (75) 表2 分项工程进度率计划(斜率图) 表3 工程管理曲线 表4 施工总平面布置 表5 主要分项工程施工工艺框图 表6 分项工程生产率和施工周期表 表7 施工总体计划表

编编制制说说明明 编制依据张家口—石家庄公路是河北省高速公路布局规划“五纵、六横、七条线”公路网主骨架规划中纵五的重要组成部分。本项目采用双向车六道高速公路建设标准,设计车速120Km/h ;整体式路面设计宽度34.5m 。4标段里程为K32+050~K36+361.48,全长4.311公里。主要工程项目如下: (1)路基防护工程:土方开挖12657m 3;填方368513 m 3。防护工程主要包括格网防护、种草防护等形式。 (2)桥梁、涵洞工程: 大桥1座:为磁河大桥,下部结构为桩基、柱式墩,肋板式台桩基础,上部结构为29~30m 先简支后连续预应力混凝土T 梁,大桥全长876.96m 。 分离式立交1座:下部结构为桩基、柱式墩,肋板式台桩基础,上部结构为16+2×20+16m 连续现浇混凝土箱梁,桥全长78.02m 。 小桥1座:上部结构为钢筋混凝土实心板,下部结构为八字墙、扩大基础。 涵洞1座:为混凝土板涵。 通道2座:上部结构为钢筋混凝土实心板,下部结构为薄壁台、扩大基础 第1章 设备、人员动员周期和设备、人员、材料的组织方法 1.1 人员计划及动员周期 根据本工程的工程数量、工期要求及定额工天,并结合拟进场机械配备情况、进场队伍施工经验、施工水平,本工程拟组建三个工区,其中包括3个专业路基施工作业队、2个桥梁施工作业队、2个涵洞、通道施工作业队、1个桥梁预制队。劳动力实行弹固结合,灵活组织、动态管理,依据总要求和各分项、分部及单位工程之间的内在联系,实行平行流水或交叉作业,施工高峰期拟投入全员总人数835人(其中经理部35人)。1.1.1 人员安排计划 人员安排计划见表1-1。

桥梁工程施工组织设计方案

桥梁施工组织设计 :世华 班级:铁工0932 学号:6 指导老师:靳晓燕 一.工程概况 1.工程简介 该桥位于省市官埠镇与向阳镇之间,横跨长江支流淦河。桥址围地形地貌主要为河流冲击阶地,地势较为平坦、开阔,部分地段建有少量的房屋建筑,其余大多为菜地农田,零星分布一些水塘。该桥梁沿线跨越温泉至嘉鱼省道及多条乡道,交通较为方便。淦河为Ⅵ级航道,通航净高 6m,净宽 30m,桥址处最高通航水位: H20%=22.5m。梁全长3423.2m,孔跨布置:54-32m+4-24m+15-32m+1-24m+2-32m+(40+64+40)m 连续梁+1-32m+2-24m+16-32m+2-24m+5-32m 简支梁。 全桥墩台基础采用钻孔灌注桩基础,桩径根据不同跨度和地质条件分别有 1.0m,1.25m,1.5m。本桥连续梁 77#及 78#主墩基础采用钢板桩围堰施工,连续梁采用挂篮悬臂浇筑法施工。 本桥孔跨数量多,施工时间长,箱梁悬臂浇筑工艺标准高,需要投入大量的设备和人员,而且跨越航道,因此本桥是武广客运专线的重点工程。

2.设计主要技术标准 铁路等级级:客运专线 设计速度目标值:基础设施 350km/h 正线数目:双线 正线线间距:5m 最大坡度: 12‰ 机车类型:电动车组 列车运行方式:自动控制 行车指挥方式:综合调度 轨道类型:无碴轨道 2.自然特征 3.1.地质特征沿线地质条件复杂,不良地质发育。沿线不良地质及特殊地质有岩溶,软土及松软土,膨胀土及网纹状红黏土等。 3.2.水文特征本工程沿线水文地质条件复杂,地下水类型有松散岩类孔隙水、红层裂隙孔隙溶洞水、碳酸盐岩类岩溶水、基岩裂隙水四大类。根据水质分析,除了岩溶水局部具弱、中等侵蚀外,沿线其它类型地下水、主要河流及地表水对砼无侵蚀性。 3.3.地震烈度根据国家地震局 2001 年编制的 1:400 万“中国地震动参数区划图”确定,本标段地震动峰值加速度分区为 0.05g,地震动反应特征周期 0.35s。

某小区1号2号楼工程施工组织设计方案

目录 第一章工程概况 (6) 第二章市场调查 (13) 第三章工程使用的主要规范与标准相关规范 (24) 第四章施工组织方案质量目标及管理目标 (26) 第1节目标管理指标 (26) 第2节质量体系一览表 (27) 第3节保证施工工期的管理 (28) 第4节保证工程质量的管理 (29) 第5节技术措施 (32) 第6节降低工程成本措施 (33) 第五章本程所使用的各种规章制度 (33) 第六章主要施工工艺流程及施工进度计划 (35) 第七章各分部分项的质量控制点及成本核算要求 (36) 第1节各分部分项工程质量控制点各分部分项工程质量控制点 (36) 1

第2节成本核算控制的途径与措施成本核算控制的途径与措施 (39) 第八章本工程的质量目标 (42) 第九章质量管理体系的管理方法 (46) 第1节质量保证体系 (46) 第2节场容及环境管理 (48) 第3节计划调度和技术管理 (51) 1、计划调度管理 (52) 2、技术管理 (53) 3、材料,制品的试验、检验 (55) 4、工程质量的检查和验收 (55) 5、工程技术档案 (58) 第4节料具、设备、构配件管理 (59) 1、施工前的管理工作 (59) 2、现场验收与发放工作 (60) 第5节质量管理和质量保证标准 (62) 2

第十章施工过程控制 (62) 第1节建筑物的定位放线和基础放线 (62) 第2节土方工程 (75) 第3节地下室工程 (77) 第4节脚手架工程 (79) 第5节模板工程 (81) 1、梁模板 (81) 2、墙模板 (82) 3、钢筋工程 (82) 4、混凝土工程 (83) 第6节砌体工程 (88) 第7节装饰工程 (89) 1、外装饰工程 (89) 2、内装饰工程 (94) 3、楼地面工程 (95) 3

工程施工组织设计方案文字说明

表1 施工组织设计文字说明 第一章施工组织设计总说明 1、编制依据 1.1大英县交通街道路改造工程施工设计图,招标文件及答疑等。 1.2交通部颁布的《公路工程施工规》、《公路沥青路面施工技术规》、《给排水管道工程施工及验收规》。 1.3国家有关法规及政策。 1.4施工现场踏勘所获得的资料。 1.5我单位施工能力技术装备和类似工程施工经验。 1.6大英县交通街道路改造工程工程量清单。 2、编制原则 2.1根据工程实际情况,合理安排施工方案与施工顺序。 2.2制定切实可行的施工方案,采用新工艺、新材料、新技术、新设备,确保工程质量。 2.3合理布置施工平面,尽量减少工程损耗,降低生产成本。 2.4采用流水平行作业法,运用网络计划技术控制施工进度,保证施工工期。 3、工程概况 3.1项目业主:大英县规划和建设局 3.2工程名称:大英县交通街道路改造工程 3.3技术标准

道路类别:城市支路-I级 设计路宽:(交通街)15m车行道+2*7.5m人行道,全宽30米 (水井街)14m车行道+2*3m人行道,全长20米设计荷载:城-A级,人群荷载3.5KN/m2 设计标准轴载:BZZ-100 行车速度:40Km/h,交叉口行车速度20-35Km/h 地震动峰值加速度值:0.1g 城市防洪:50年一遇设防 路面结构和设计年限:水泥砼路面+沥青砼罩面;20年 3.4施工期限:150日历天,暂定工期为2008年5月16日,至2008年10月12日完工,工程质量达到合格标准。 3.5主要工程数量: 据工程量清单统计,本项目主要工程数量包括:路基土石方、排水管网及电信管网工程、旧路面处治、水泥稳定碎(砾)石基层、水泥混凝土路面、沥青混凝土路面、人行道及其它附属工程等。 具体数量详见工程量清单 3.6工程特点及难点 1)本工程为城市市政工程,具有线路长,工期短、相对工程量大的特点,合理地安排施工组织是工程顺利进行的关键。

京博小桥施工组织设计方案

京博第161加油站进口小桥 施 工 组 织 设 计 山东同丰建设有限公司 二0一四年十月

目录 一、工程概况2页 二、编制依据 2页 三、工程数量 2页 四、施工准备 3页 五、施工方案4页 1、钻孔桩施工4页 2、台身施工9页 3、预应力砼空心板梁14页 4、桥面工程20页 六、施工质量管理及保证措施23页 七、施工安全管理及保证措施24页 八、环境保护 28页 京博第161加油站进口小桥

施工组织设计 一、工程概况 小桥为新建桥梁,桥梁跨径2×10米,上部结构为10米先张预应力混凝土空心板,下部结构为三柱式墩台盖梁,钻孔灌注桩基础。 二、编制依据 1、《公路工程技术标准》JTGB01-2003 2、《公路桥涵设计通用规范》JTGD60-2004 3、《公路桥涵施工技术规范》JTJ041-2000 4、《公路桥涵地基及基础设计规范》JTGD63-2007 5、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD62-2004 6、《工程建设标准强制性条文》(公路工程部分) 7、设计图纸 8、招标文件及施工合同 9、总体施工组织设计 三、工程数量 四、施工准备

1、施工队的进场 施工队现已进场并租用当地民房作临时驻地,进场后解决了通讯、电力和水的供应,设立了必要的安全标志。组织技术人员认真学习和核实施工设计图纸,熟悉了合同文本技术规范和监理程序。 2、拌和场的设置 拌和场拟定设置在已填路堤上,该桥砼采用商品混凝土。桥梁施工队进场后对场地进行了平整、硬化。施工场地修筑了施工便道,保证施工期间的运输畅通,并对已安装的拌和设备进行调试和标定。 3、测量放样 基坑开挖前,先测量放样出开挖边桩,打木桩,用小铁钉在木桩上定位出中心位置。再报监理工程师检查,复核合格后开始施工。 4、试验 a、试验室已对水泥、钢筋、河砂等原材料进行了试验,试验结果符合规范要求。 b、对用于该工程的原材料进行抽样检验。严格控制不合格的原材料进入现场。对于钢材、水泥等重要结构部位的材料严格检验其是否附有质检标志及出厂证明;并按相应规范要求送监理处试验室检验。 c、对于外购的成品材料进场必须有合格证,并送有资质的部门检验合格后,方能进入施工现场。 5、材料准备、供应计划 a、砂、卵石 砂从青州砂场购买,碎石从淄博料场购买。通过汽运的方式运输至施工现场。 b、水泥、钢材 水泥采用滨州山水牌;钢材采用济钢产品。采用公路运输的方式运至施工现场。材料进场后必须分类堆放。成品、原材料均作标识。 c、所有材料进场后,均进行经自检合格后,报监理工程师抽检,经监理工程师认可后方能使用。 6、工期 开工日期2014年10月22日,完工日期2014年月日,共计

桥梁及路基施工组织设计策划方案

五、施工组织设计 1 总体施工组织布置及规划 1.1工程概况 1.1.1设计标准及要紧工程量 本项目位于某某地点。A段由两条平行道路组成,北侧为主道路,南侧为县内村道。主道路西接沿海大通道(隧道北,ZK126+060),东至刺窄尾海堤。起点桩号 K0+000,终点 K0+944.571,全长 944.571m;主车道采纳双向2车道,车道宽度12.0m,两侧各有1.5m 硬路肩,路基总宽15m;道路等级:二级公路,双向 2 车道,设计速度采纳 60Km/h。县内村道全长324.625m,道路车道宽度6.5米,路基宽7.5米。 要紧工程量为: 1)路基工程:路基挖方16677 m3(其中清淤泥16278 m3);路基填方295586m3(其中填石206910 m3);软基处理:抛石挤淤108109 m3,底部换填碎石13022m3;排水沟等905m;浆砌片石护坡3997m3;植物护坡25224m2。 2)路面工程:15cm厚级配碎石基层13344 m2,20cm厚泥结碎石临时路面12322 m2;15cm厚3%水泥稳定碎石底基层10874 m2,15、

20cm厚5%水泥稳定碎石基层12868 m2, 22、18cm厚混凝土面板12332 m2。 3)桥涵工程:小桥1×16m/2座,中桥3×25m/1座;涵洞20m/1道(1-φ1.0m钢筋砼圆管涵)。 4)交通安全设施工程:沿线交通标志3个,路面标线465.43 m2。 1.1.2气候环境 工作区属南亚热带季风气候,四季如春,冬无严寒,夏无酷暑。年平均气温20.8°C,2月平均气温12.9°C,8月平均气温27.6°C。区内雨量充沛,年降雨量为1055mm。常年风大,全年≥8级大风104天,为福建强风区之一。 1.1.3地形地貌及水文工程地质条件 1)地形地貌特征 本工程厂址附近地貌单元要紧为低山丘陵和海岸,主厂区所在刺仔尾山体呈近东西向伸展,向东延伸入海,绝对标高 25.00~131.64m,山体坡度一般为15°~45°,山顶浑圆或平坦,山谷间分布有冲沟、洼地,山顶及山脊处地形宽缓,多数被第四系覆盖,厚度

住宅小区施工组织设计方案

Xxx小区二期项目 施工组织设计 XX项目公司 前言 根据招标单位所颁发的xxxx二期项目(第六标段)施工招标文件中所作的规定,依据本项目期短,建筑栋号多,质量标准高等特点,我公司除将积极响应标书要求外,我们还将使用名厂优质建材,电脑资料管理,科学、合理布置施工现场平面,按省、市、公司及施工组织设计中的有关项目质量、文明、安全、雨期施工及网络施工、创优计划措施、竣工验收后的保修承诺等规章制度要求组织施工生产,并认真贯彻执行。 针对该项目的特点及建设单位的要求,我公司响应如下: 一、采用分区分段流水施工作业,同时开工,确保重点分项项目和关键工序的施工进度,土方项目挖填结合,分施工段按栋号流水作业。 二、按清水混凝土标准施工,模板采用九夹板。外脚手架采用落地式钢管双排脚手架。 三、施工进度计划编制科学合理,即突出主体项目,主要工序的施工路线,又兼顾其他支线,具有高度的实施性,采用网络图及横道图分别表述清晰易读。 四、安全生产、文明施工措施完善齐全,针对性强,切合本项目实际。 五、针对项目的特点和建筑规划意图,充分合理地利用场地,做到生产、办公、仓储设施等布置科学合理,互相干扰少,交通顺畅,联系方便,同时也较好地为安全生产、文明施工、优质高速创造有利的条件。 六、我们的项目质量、安全、工期和文明施工目标分别是: 质量目标: 全部达到市优,力争省优, 安全目标: 实现安全“五无”目标、轻伤事故频率在5‰之内,

工期目标: 工期7个月210d, 文明施工目标: 确保文明工地、争创示范文明工地。 为确保上述目标实现,在施工中合理利用人力、物力,有效利用时间和空间,采取先进的施工方法,加强施工协调,做到优质、高效、安全、低耗,确保实现建设单位提出的创优项目和公司计划的创优项目目标,为此,我公司特委任具有经理资质的优秀项目经理为首,组成精明强干的项目部。按照国家有关规范、规程要求严把项目质量关,如果不能达到市优良项目质量等级和工期要求,我公司愿接受招标书中所定的惩罚。 七、为在保证安全生产、文明施工的前提下优质高速地完成施工任务,采取的赶工期措施有:1. 采用机械挖运土石方,2.模板采用九夹板,3.保证各工序的施工质量,避免返工,4.科学合理利用时间和空间进行全方位立体交叉流水施工作业,5.杜绝劣质材料,既保证了优良又能保高速,6.合理调配施工人力物力,避免窝工现象发生,充分发挥和调动全体员工的劳动热情,以对xx市的建设做贡献的精神工作。 八、钢材、水泥除按标书要求分另类用南钢海鸥牌和xx滕王阁外,其他各种施工用材均根据招标人确定品牌,自行采购、采用正规厂生产的名优建材,并按规范要求做好检验工作。 九、为表达公司对xx市民居住事业的关心和重视,本着一切为用户着想的服务宗旨,公司保证做到竣工后一旦出现影响使用的质量问题即三天内赶到现场勘验,无论何方责任引起,小问题七日内修复,大问题十日内修复(费用由责任方支付)。公司接受建设单位规定的保修期要求条款。 对于这次有幸参加xxxx二期项目的投标,本公司在深表谢忱之余,谨郑重承诺,本公司将把xxxx项目列为重点施工项目,将派出最优秀的技术人员、管理人员和施工队伍,将调动最好的施工机械设备,实行项目法施工,在项目质

桥梁施工组织设计范本

桥梁施工组织设计

XXXXXXXXXX项目 桥梁工程施工组织设计 编制:

审核: 审批: XXXXXXXXXXXXXX XXXXXXXXX项目工程项目部 XXXX年X月

目录 一、工程概况 (3) 二、编制依据 (3) 三、主要技术标准 (3) 四、施工条件.................................3-4 五、主要工程数量 (4) 六、施工总体布置.............................5-6 七、主、副桥桥台及桥台搭板施工方案...........7-12 八、预制梁场施工方案.........................13-17 九、预制空心板梁运输及安装方案...............17-21 十、桥面铺装(C50)、防水层和磨耗层(C50)铺设施工方案...........................................21-23十一、防撞护栏施工方案.......................23-24十二、伸缩缝施工方案.........................24-26十三、保证工期的措施.........................26-28十四、夏季、雨季的施工安排...................28-29

十五、质量、安全和文明保证措施...............29-31 一、工程概况 本工程分主、副两座小桥,下部结构均采用单排桩台身结构,台身高度1.5米,桩基直径1.2米;上部结构均采用单跨简支预制空心板梁结构,斜交角角度为0°,标准跨径13米,预制空心板中距1.25米,梁高0.7米,板长12.96米;主桥桥宽18米,横坡为散水坡1.5%,纵坡1.43%;副桥桥宽9.25米,横坡1.5%,纵坡6%。主、副桥总计13米预制空心板中板17片,边板4片。 二、编制依据 《公路工程技术标准》JTG B01- 《公路桥涵设计通用规范》JTG D60- 《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62- 《公路桥涵施工技术规范》JTG/T F50- 三、主要技术标准 1.结构特性:简支结构,按部分预应力A类(正截面混凝土拉应力不超过设计规定限值)构件设计。 2.公路等级:高速公路。 3.汽车荷载等级:公路一级(设计荷载允许最大车重55吨)。

某桥工程施工组织设计(DOC 36页)

安全性 □对信息系统安全性的威胁 任一系统,不管它是手工的还是采用计算机的,都有其弱点。所以不但在信息系统这一级而且在计算中心这一级(如果适用,也包括远程设备)都要审定并提出安全性的问题。靠识别系统的弱点来减少侵犯安全性的危险,以及采取必要的预防措施来提供满意的安全水平,这是用户和信息服务管理部门可做得到的。 管理部门应该特别努力地去发现那些由计算机罪犯对计算中心和信息系统的安全所造成的威胁。白领阶层的犯罪行为是客观存在的,而且存在于某些最不可能被发觉的地方。这是老练的罪犯所从事的需要专门技术的犯罪行为,而且这种犯罪行为之多比我们想象的还要普遍。 多数公司所存在的犯罪行为是从来不会被发觉的。关于利用计算机进行犯罪的任何统计资料仅仅反映了那些公开报道的犯罪行为。系统开发审查、工作审查和应用审查都能用来使这种威胁减到最小。 □计算中心的安全性 计算中心在下列方面存在弱点: 1.硬件。如果硬件失效,则系统也就失效。硬件出现一定的故障是无法避免的,但是预防性维护和提供物质上的安全预防措施,来防止未经批准人员使用机器可使这种硬件失效的威胁减到最小。 2.软件。软件能够被修改,因而可能损害公司的利益。严密地控制软件和软件资料将减少任何越权修改软件的可能性。但是,信息服务管理人员必须认识到由内部工作人员进行修改软件的可能性。银行的程序员可能通过修改程序,从自己的帐户中取款时漏记帐或者把别的帐户中的少量存款存到自己的帐户上,这已经是众所周知的了。其它行业里的另外一些大胆的程序员同样会挖空心思去作案。 3.文件和数据库。公司数据库是信息资源管理的原始材料。在某些情况下,这些文件和数据库可以说是公司的命根子。例如,有多少公司能经受得起丢失他们的收帐文件呢?大多数机构都具有后备措施,这些后备措施可以保证,如果正在工作的公司数据库被破坏,则能重新激活该数据库,使其继续工作。某些文件具有一定的价值并能出售。例如,政治运动的损助者名单被认为是有价值的,所以它可能被偷走,而且以后还能被出售。 4.数据通信。只要存在数据通信网络,就会对信息系统的安全性造成威胁。有知识的罪犯可能从远处接通系统,并为个人的利益使用该系统。偷用一个精心设计的系统不是件容易的事,但存在这种可能性。目前已发现许多罪犯利用数据通信设备的系统去作案。 5.人员。用户和信息服务管理人员同样要更加注意那些租用灵敏的信息系统工作的人。某个非常无能的人也能像一个本来不诚实的人一样破坏系统。 □信息系统的安全性 信息系统的安全性可分为物质安全和逻辑安全。物质安全指的是硬件、设施、磁带、以及其它能够被利用、被盗窃或者可能被破坏的东西的安全。逻辑安全是嵌入在软件内部的。一旦有人使用系统,该软件只允许对系统进行特许存取和特许处理。 物质安全是通过门上加锁、采用防火保险箱、出入标记、警报系统以及其它的普通安全设备就能达到的。而作为联机系统的逻辑安全主要靠“口令”和核准代码来实现的。终端用户可以使用全局口令,该口令允许利用几个信息系统及其相应的数据库;终端用户也可使用只利用一个子系统或部分数据库的口令。 □安全分析过程 大多数公司的办公人员询问关于信息和计算中心的安全时,往往问“一切都行了吗?”其实他们应该问“对于信息和计算中心的安全,我们应该做什么?”。 用户管理人员应该与信息服务管理人员定期地共同研究,进行安全分析,这种安全分析为各方都愿意接受。简言之,这种安全分析意指决定要多大的一把“挂锁”。遗憾的是,某些公司乐意承担巨大的风险,但又侥幸地希望不要出现自然灾害或预先考虑到的祸患。“难得出现”并不等于“永不出现”,关于这一点某些公司发现得太晚了。

小区围墙施工组织设计方案

施工组织设计(方案)报审表工程名称:编号:

周边安全防护围墙 施 工 组 织 设 计 编制: 审核: 审批: 时间:

1.1.1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。 2.1.2、本工程施工招标文件内容及施工图。 2.1.3国家现行有关安全生产法规、建筑安全工人安全技术操作规程。 2.1.4、有关安全文明施工规定。 2.1.5、建没单位对本工程的要求及施工现场具体条件。 2.1.6建设部推广的十项新技术、新材料、新工艺。 2.1.7、国家现行的相关规范、技术质量评定标准。 3、本工程采用的规程、规范、标准本工程对检验批、分项、分部及单位工程的质量评定按《建筑工程施工质量验收统-标准》(GB5030-2001)进行。应用于本工程的土建施工技术规范见下列目录: 3.1.1、《工程测量规范》(GB50026-2007); 3.1.2、《建筑地基基础工程施工质量验收规范》(GB50502-2002); 3.1.3、《砼強度检验评定标准》(GB107-87); 3.1.4、《砖体工程施工质量验收规范》(GB505203-2002); 3.1.5、《建筑装饰装修工程质量验收规范》(GB50210-2001);3.1.6、《建筑工程施工质量统-标准》(GB50300-2001); 3.1.7、《施工现场临时用电安全技术规范》JGJ46-2005);《建筑机械使用安全技术规程》{GB5144-94); 3.1.8、《建筑施工安全检查标准》(JGJ59-99); 3.1.9、《建设工程项目管理规范》(GB/T50326-2001};《建筑施工现场环境与卫生标准》(JGJ146-2008);

学校施工组织设计方案编制说明

第一章,编制讲明 一,编制依据 1.三新中学建设工程施工招标文件及工程量清单. 2.上海市高等教育建筑设计院设计的三新中学工程施工图. 3.上海市**区有关建筑工程治理,市政治理,环境爱护等地点性法规及规定. 4.**三新中学工程现场及周围环境的实际情况. 二,编制原则 1.严格遵守国家,地点的技术规范,施工规程和质量评定与验收标准.

2.坚持技术先进性,科学合理性,经济适用性与实事求是相结合. 三,编制内容 本施工组织设计大纲系本公司对三新中学工程施工的总体构思和部署,各单项工程的施工方案将依据公司技术治理程序,按照本大纲确定的差不多原则,进一步完善细化,用以具体指导施工,确保该工程优质高速完成. 第二章,工程概况及工程特点 一,工程概况 工程名称:上海市**区三新中学工程 工程地点:**区方松街道施贤路北侧\三新路东侧 设计单位:上海高等教育建筑设计院 建设单位: 上海**新城建设进展有限公司 工程规模: 建筑面积:24500M2 结构层数:框架二\三层 (一) 建筑设计概况 **三新中学工程是经上海市**区人民政府批准的一项重点建设项目.建设工程位于**区方松街道施贤路北侧\三新路东侧,建设用地场地平坦已完成,地面高程和坐标操纵点有甲方现场确定.工程地质条件较好,总建筑面积约24500M2(招标文件).本期实施

6栋各类教学楼,行政楼,食堂等,均为全现浇钢筋混凝土框架结构. (二) 结构设计概况 1. 结构型式及特点:框架二\三层 2. 结构构件混凝土材料:本工程均采纳商品混凝土(部分自拌砼). 3. 砌体材料及砌体砂浆:加气混凝土砌块等,砌筑砂浆标号:M5.0 ,M10 (三) 安装设计概况 1.给排水部分 各楼要紧包括卫生间给排水系统;消火栓灭火系统;部分实验室实验用水等. 2.电气部分 各单位工程含照明,防雷接地系统. 二,工程特点与施工条件 1. 本工程施工现场场地已平坦,场地宽敞,施工用电由场区外引入, 场区内沿校园环形主干道设置临时架空线路(在建房侧);业主提供施工用水,可沿校园环形主干道(施工时临时铺设)铺设自来水供水管道(每30m留一个水阀).施工现场内将建成校园环形

上海城市高架桥施工组织设计方案

第一卷都市高架施工组织设计 (4) 第一章编制讲明 (4) 第二章工程概况及打算开、竣工日期 (4) 第一节工程概况 (4) 一、本标段概况 (5) 二、...桥概况. (5) 第二节工程特点 (6) 第三节要紧工程量 (7) 第四节施工工期及打算开竣工日期 (8) 第三章施工预备及施工总体布置 (8) 第一节组织预备 (8)

第二节技术预备 (9) 第三节施工总体布置和施工便道布置 (9) 一、现场总平面布置图 (9) 二、施工用水 (10) 三、施工用电 (10) 四、施工排水 (11) 第四节外部条件预备 (11) 第四章施工测量的技术措施和总体安排 (12) 第一节轴线测量的技术措施 (12) 一、操纵网的操纵和测量 (12) 二、下部结构的测量 (12) 三、上部结构空心板梁施工的测量 (13) 四、桥面铺装、栏杆、中央分隔带的测设 (13) 第二节标高测设的技术措施 (13) 第三节沉降观测的技术措施 (14) 第五章施工组织治理与总体设想 (14) 第一节建立工程项目治理机构: (14) 第二节组织施工队伍 (14) 第三节预算治理与成本操纵 (15)

第四节施工组织与工程治理 (15) 第五节施工总体布置与安排 (16) 一、施工总体部署 (16) 二、施工通道布置与管线爱护设想 (16) 三、施工顺序设计 (16) 四、材料组织与治理 (17) 第六节×××桥的施工安排与老桥拆除 (17) 第六章钢筋、模板等要紧分项工序的施工方案和技术措施 (18) 第一节非予应力钢筋工序的施工方案和技术措施. 18 第二节予应力筋工序的施工方案和技术措施 (19) 第三节模板工序的施工方案和技术措施 (22) 第四节混凝土工序的施工方案和技术措施 (23) 第七章主体分部工程施工方案和技术措施 (24) 第一节予制方桩的施工方案和技术措施 (24) 第二节承台与系梁的施工方案和技术措施 (25) 第三节立柱的施工方案和技术措施 (27) 第四节盖梁的施工方案和技术措施 (28) 第五节空心板梁的制作及架设施工方案和技术措施30

相关文档
最新文档
