一、工程概况

本项目由广州芳村-新世界房地产发展有限公司开发,本项目位于广州市荔湾区珠江南岸,广佛出口放射线芳村立交周边区域。总占地面积37万平方米。项目包含第一、第二、第四三个小区。本项目广州逸彩新世界第一小区位于广佛放射线以东、芳村大道以北,北邻珠江。本次招标为第一小区D12-D16栋商住楼工程总承包单位招标。

逸彩新世界第一小区D12-D16栋商住楼工程由5栋塔楼(D12 一D16)、商业裙房两层及两层地下室组成,总建筑面积为133410平米,计容面积为107961平米,其中商业面积10458平米,住宅面积96990 平米,地下室面积为24299.9平米,地上共33层建筑高度为99.9米。其中商业部分为毛坯交楼,住宅部分为精装修交楼。

本项目建筑设计单位为华森建筑与工程设计顾问有限公司,基坑设计

单位为广州市城市划勘测设计院。

二、施工准备

(1)穿过防水层的管道、预埋件、设各基础等应在防水层施工前埋设和安装完毕。管道与结构间的缝隙应用细石混凝土或聚合物防水砂浆堵严。

(2)伸出屋面的管道和预埋件等,应在防水层施工前完成安装。后装的设备基座下应增加一道防水增强层,施工时不得破坏防水层和保护层。

(3)种植屋面施工时,耐根穿刺防水层上宜采取保护措施。

(4)耐根穿刺防水层的保护措施应符合下列要求:

a、采用水泥砂浆保护层时,应抹平压实,厚度均与,并设分格缝。

b、采用聚乙烯膜、聚酯无纺布或油毡作隔离层时,宜空铺法施工,

搭接宽度不应小于200mm

C采用细石混凝土作保护层时,保护层下应设隔离层。

(5)当屋面坡度小于15%寸,卷材应平行屋脊铺贴;大于15%寸,卷材应垂直屋脊铺贴。上下两层卷材不得互相垂直铺贴。

(6)基层应坚实、平整,不得有空鼓、起砂等缺陷,基层可潮湿,

但不得有明水。

(7)湿铺法施工。环境温度不应低于5C;雨天、雪天、五级风以

上(含五级)均不得进行施工。

(8)平面与立面的转角应抹成圆弧,圆弧半径为50mm

(9)施工工具:

清理基层:吹风机、砖刀、锤、凿、扫帚等。

水泥浆配制:塑料桶、搅拌器等。

刮涂:板刷、毛刷、刮板等。

铺贴卷材:卷尺、剪刀、压辊等。

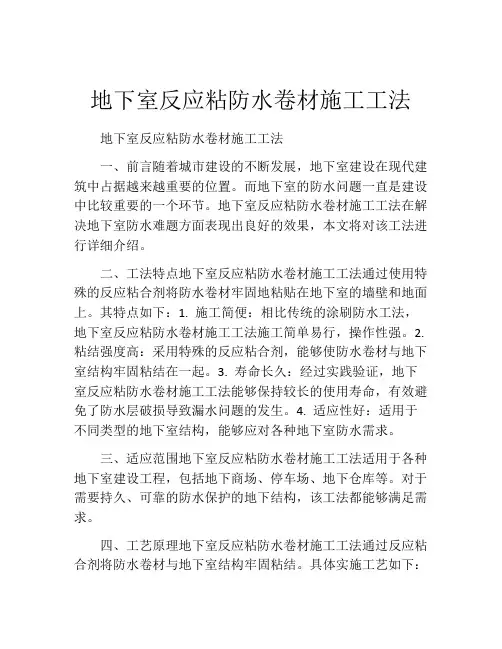

三、湿铺法防水施工

(1)工艺流程

基层清理、湿润-细部节点加强密封处理-卷材试销定位、配制水泥浆料T涂刮水泥浆料T铺贴反应粘结型防水卷材T辊压排气T搭接密封—检查验收。

(2)基层消理、湿润。用吹风机或扫帚将基层表面灰浆清理,基层

较大凸起或凹坑应预先处理,清除明水,干燥的基层面需预先洒水湿润,但

不得残留积水。

(3)细部节点加强密封处理,细部节点应按规范要求,对节点部位进行加强处理,如阴阳角、穿墙管根、变形缝、落水口、集水坑、后浇带等做加强层处理;管根部位用防水密封膏密封。

(4)卷材试销定位。根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循排水方向从底往高进行卷材试铺。

(5)配制水泥浆料。水泥浆料配制按水泥:水=100:30?40公斤(重量比)搅拌而成,所用水泥应为P、0 42.5普通硅酸盐水泥,用电动搅拌器搅拌均成腻子状即可使用,搅拌时间需有5分钟以上;气温过高(> 30 C)、基面过于干燥时适量添加聚合物建筑胶保水剂充分拌匀后使用,参量约为水泥用量的5%

(6)涂刮水泥浆料。水泥浆料的刮涂厚度视基层平整情况而定(一般

2?3mn厚),铺抹时应注意压实、抹平。在阴角处,应抹成半径为50mm 以上的圆角。铺抹水泥浆料的宽度比卷材的长、短边宜各宽出100?300mm并在铺抹过程中注意保证平整度,水泥浆料不宜过厚堆积。

(7)铺贴防水卷材,撕去卷材底部隔离膜,将卷材铺贴在已抹水泥浆料的基层上,卷材与相邻卷材之间为平行搭接,待长、短边搭接施工时再掲除上下卷材搭接隔离膜。

(8)辊压排气。待卷材铺贴完成后,用木抹子或橡胶板、辊筒等从中间向两边刮压并排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离膜揭起,将上层卷材对准搭接控制线平整粘帖在下层卷材上,刮压排出空气,充分满粘。

(9)搭接密封。将上下卷材的搭接处隔离膜揭除,上下刮涂水泥浆料搭

接在一起,直接用水泥浆料封口,地下工程、屋面卷材搭接宽度不小于80mm 种植顶板或种植屋面搭接宽度不小于100mm最后用水泥浆料收口密封。(10)铺贴双层卷材时,上、下层卷材反应密封胶层应满粘粘结,上

下两层卷材长边搭接缝应错开1不小于/3幅宽,相邻两排卷材的短边搭接缝应错开不小于500mm且两层卷材不得相互垂直铺贴。

(11)地下室底板垫层混凝土部位的卷材宜空铺法施工,其他部位如外防外贴立地以及顶板。屋面等部位卷材均应满粘法施工。

(12)屋面防水层完工后,经外观质量检査合格,应按规定做蓄水或

淋水试验。有女儿墙的平屋面做蓄水试验,蓄水时间不小于24h,经

检查无渗漏为合格;坡屋面做淋水试验,淋水时间不小于2h,经检

査无渗漏为合格,

(13)当结构底板防水层施工完毕后,应及时进行质量验收,合格后方可进行保护层的施工。细石混凝土保护层,宜直接浇筑在掲去隔离膜的防水卷材上,其厚度宜为50mm以上。

(14)立墙防水层施工完毕后,应及时进行检查验收,确认合格后方可按

设计要求和相关规定及时铺设保护层并回填土。

四、质量验收

(1)检验数量

卷材防水层的施工质量检验数量应按铺贴面积每100川抽查一处,每处10川且不得少于3处。

(2)主控项目

a、反应粘结型防水卷材及其配套材料必须符合设计要求,检验方法:

检查出产合格证、质量检验报告及现场抽样复试报告。

b、屋面工程防水层不得有渗漏现象。检验方法:屋面防水工程可在雨后检验或进行蓄水、淋水试验。

c、防水层在转角处、变形缝、穿墙管根、水落口等细部节点部位符合设计构造要求。检验方法观察检查和检查隐蔽验收记录。

d、防水塗层在坡屋面屋脊、天沟、檐沟、檐口、山墙、立墻和穿出屋面设施等细部做法应符合设计要求。检验方法观察检查和尺量检查。

(3)—般项目

a、卷材防水层的基层应坚实,表面应洁净、平整,不得有空鼓、松

动、起砂或脱皮现象,基层阴阳角应做成圆弧形。

b、卷材的搭接应粘结牢固、密封严密,不得有皱褶、鼓泡、翘边等缺陷。防水层收头应与基层粘结牢固、缝口封严,不得有翘边、张口现象。检验方法:观察检查。

c、卷材铺贴方向正确,卷材搭接宽度的允许偏差为-10mm检查方法观察检查

和尺量检查。

d、防水垫层应铺设平整,铺设顺序正确,搭接宽度不允许负偏差检查方法观察检查和尺量检查。

e、防水垫层采用满粘施工,应与基层粘结牢固,搭接缝封口严密,无皱褶、翘边和鼓泡等缺陷。检验方法观察检查,

f、侧墙卷材防水层的保护层应与防水层粘结牢固。结合紧密,厚度均匀一致。

g、进行下道工序时,不得破坏已施工完成的防水层。检验方法:观

察检查。

五、成品保护

(1)水泥浆料刮涂时,注意不得污染已施工完成的防水层。

(2)施工完成后48小时以内,水泥素浆未固化前,防水层上禁止上

人踩踏,48小时内应防止暴晒,应用遮阳布或其他物品遮盖。

(3)防水层应在施工完毕七日左右,确认水泥粘结层充分固化后,

及时验收及进行保护层施工。

(4)防水层不得受重物或钢筋冲击,标段堆放重物。不得在己完成

的防水层上凿眼打洞。

(5)防水层成品不慎受损应及时修补。

(6)保持工程所有管道畅通,不得被杂物堵塞,

(7)防水施工应随时清理杂物,当日完工时将杂物运出现场。

(8)防水层铺贴完成后,应及时做好保护层,防止其他工序施工损坏防水层。

(9)不得在防水层上放置材料、进行其他施工作业及作为运输车道。

(10)施工操作人员要严格保护已做好的卷材防水层,防止人为破坏。

(11)在防水层施工中或完工后,禁止无关人员进入现场,严禁穿带铁钉、铁掌的鞋进入现场,施工人员、物料进入,必须遵守轻拿轻放的原则,严禁尖锐物体撞击防水层。

(12)防水层及耐根穿刺层施工完毕后,不得在其上开洞或钻孔安装机械设备等。
