管道焊接量计算

管道焊接量计算

计算焊接工作量的单位,也就是焊接当量。国外叫达因,是指直径1英寸的一个焊口为1个焊接当量(1个达因)。10个1英寸的焊口就是10个达因,2个5英寸的焊口也是10个达因,这种统计方法只考虑了焊口直径没有考虑壁厚的影响,所以只适用于壁厚在8毫米以下的焊口;超过8毫米每增加2毫米加乘一个0.1的系数。具体系数还可以商榷

装置区的焊接工程量=管线总长度×0.127(修正系数)×管线寸口+(弯头数量×管线寸口×2)+(三通数量×管线寸口×3)+(法兰数量×管线寸口)+(大小头数量×管线寸口×2)

非装置区的焊接工程量=焊口数(管线总长度/单根管线长度)×管线寸口+(弯头数量×管线寸口×2)+(三通数量×管线寸口×3)+(法兰数量×管线寸口)+(大小头数量×管线寸口×2)

建筑工程量计算公式及计算方法大全

建筑工程量计算公式及计算方法大全 一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。 二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。 (2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部

建筑工程量计算方法(含图及计算公式)

工程量计算方法 一、基础挖土 1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量 (1)挖土深度: ①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高; ②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。(2)沟槽长度:外墙按中心线长度、内墙按净长线计算 (3)放坡增量:沟槽长度×挖土深度×系数(附表二 P7) 2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量 (1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二 P7) 二、基础 1、各类混凝土基础的区分 (1)满堂基础:分为板式满堂基础和带式满堂基础,(图10-25 a、c、d)。

(2)带形基础 (3)独立基础

1、独立基础和条形基础 (1)独立基础:V=a’× b’×厚度+棱台体积 (2)条形基础:V=断面面积×沟槽长度 (1)砖基础断面计算 砖基础多为大放脚形式,大放脚有等高与不等高两种。等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10-18)。

基础断面计算如下:(见图10-19) 砖基断面面积=标准厚墙基面积+大放脚增加面积或 砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度) 混凝土工程量计算规则 一、现浇混凝土工程量计算规则 混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。不扣除构件内钢筋、预埋铁件及墙、板中㎡内的孔洞所占体积。

管道达因测算

1、前言 近年来,伴随着国家基建紧缩的政策,施工企业的任务严重不足,建筑安装市场的竞争日益激烈,以原有的“预算让利式”的报价方式已经远远不能满足报价的需要,公司领导提出了“成本加成式”的报价策略,即在测算成本的基础上加上一定比例的利润作为投标标价。这就对各专业的报价人员提出了更高的要求,成本测算成了摆在每个报价人员面前的首要问题。本人也于那时起,结合自己的专业,开始了对管道成本测算的尝试。 2、确定以DIN作为管道估价单位的原因 在中国的习惯是以“米”作为管道计量单位,工程技术人员通常用管道的米数来代表管道施工工程量的大小,然而这样的计量是很不准确的,由于管道的管径、壁厚及管件的含量不同,同样是一千米管道,施工时的工作量相差很大。在管道计价的时候,管道安装费的估算也是以米为单位称为“米单价”,由于米数不能准确反映管道的实际工程量,每米管道的安装费悬殊很大,给管道安装费用的估算带来了很大麻烦。近几年,随着中国建筑市场的对外开放,一批国外的总包公司来到中国(如韩国三星、英国克瓦那、日本的日挥千代田、三井等)他们凭借着在设计、设备采购和管理上的优势在中国占据了部分建安市场,这些总包商公司在管道报价中的计量单位为“达因”。“达因”是国外用以代表管道焊接量的一个通行单位,用“达因”数统计整个项目管道安装所要完成的焊接量,并以此代表整个项目管道安装的工作量。由于“达因”在计算过程中综合了管件和管径对安装费用的影响因素,所以用“达因”作为工程量计量单位进行成本测算,大管道成本测算开辟了一个新思路,给今后的报价和估价工作带来了方便,并且能更大程度上满足对国外总包商报价的需要,提高报价的竞争力。 3、达因的定义和计算规则 “达因”的严格定义为“直径为1英寸的管子周长为1达因”。 “达因”的写法有几种:日本的总包商通常记做“Din—inch”,韩国总包商一般记为“DB”,还有一些总包公司把“达因”记为“Weld--inch”,“Weld--inch”也有简写为“DIN”的。这在总包商提供的报价资料中时常能见到,而且管中各家的“达因”计算规则也基本上相同。现抄录韩国三星公司的“达因”计算规则如下表,本文的测算也建立在这种计算规则之下。(见下表) 管道“达因”数计算规则 4、编制“达因”单价所考虑的内容及编制思路

景观工程量计算方法

景观工程量计算方法 Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT

景观工程量计算方法 【分享】实用技能!景观工程量计算方法——一、土方工程量计算规则1、平整场地:(1)园路、亭廊、花架分别按路面面积、柱的外皮面积乘,按平方米计算;(2)水池、假山、步桥,按其底面积乘2,按平方米计算。2、人工挖、填土方按立方米计算,其挖、填土方的... 一、土方规则 1、平整场地: (1)园路、亭廊、花架分别按路面面积、柱的外皮面积乘,按平方米计算; (2)水池、假山、步桥,按其底面积乘2,按平方米计算。 2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以设计地坪的标高为准,如设计地坪与自然地坪的标高高差在±750 px以上时,则按自然地坪标高计算。 3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度按立方米计算,并乘以放坡系数。 4、路基挖土按垫层外皮尺寸,按立方米计算。 5、回填土应扣除设计地坪以下埋入的基础垫层及基础所占体积,按立方米计算。 6、余土或亏土是施工现场全部土方平衡后的余土或亏土,按立方米计算。 7、堆筑土山丘,按其图示底面积乘设计造型高度(连座按平均高度)乘以系数,按立方米计算。 8、围堰筑堤,根据设计图示不同提高,分别按堤顶中心线长度,按延长米计算。 9、木桩钎(梅花桩),按设计图示尺寸以组计算,每组五根余数不足五根或按一组计算。 10、围堰排水工程量,按堰内河道、池塘水面面积及平均深度按立方米计算。 11、河道、池塘挖淤泥及其超运距运输均按淤泥挖掘体积按立方米计算。 二、土建项目计算规则 1、园路及地面工程 (1)垫层按设计图示尺寸,按立方米计算。但园路垫层宽度:带路牙者,按路面宽度加500mm 计算;无路牙者,按路面宽度加 250mm计算;蹬道带山石挡土墙者,按蹬道宽度加3000mm计算;蹬道无山石挡土墙者,按蹬道宽度加1000mm计算。 (2)路面(不含蹬道)和地面,按设计图示尺寸以平方米计算,坡道路面带踏步者,其踏步部分应予扣除,并另按台阶相应定额计算。

管道施工DIN计量方法

管道施工DIN 计量方法 什么是焊接达因数, DIN,Dia-i nch,?计算焊接工作量的单位?也就是焊接当量?国外叫达因?是指直径1英寸的一个焊口为1个焊接当量,1个达因,?10个1英寸的焊口就是10 个达因?2个5英寸的焊口也是10个达因?1 、Din: dia-inch 就是用接头公称直径来表示工作量的一种计量单位。包括承插、罗纹和对焊接头。 2、DB: dia-inch-butt 指用寸径表示的对焊接头。 3、焊接当量大致意思同第一条差不多。 以上焊接工作量描述具体包含哪些内容呢, 一般来说?在用DIN描述的工作量清单当中?相应的将管道的工作量大致分解为:焊接达因、热处理、无损检测、阀门安装、支架制作/ 安装、试压和吹洗等。 在用达因表示的工程量清单商务报价方面?总是分别按照材质、管表号、焊接类型、接头类型进行包价。 如:SS SCH20 FW(SW) BW(SW) 38.00解释一下:不锈钢壁厚SCH20安装口, 预制口, 对焊口,承插口, 另外: 对于各种特殊情况如开孔补强?管廊和工艺焊口?都规定了折算系数。 国外在这些方面作的已经很成熟了?我们需要关注的是各种情况下我们实际的消耗。实际影响焊工效率的主要因素: a. 管道材料质量:如果管道材料质量较好?那么接头的组对效率和组对质量都很理想?如错边什么的。焊工焊接效率会比较高?焊接 合格率也高?折算下来对平均焊接能力估算值影响是比较大的。 b. 辅助工种配比?实际施工组织中?不能保证焊工有足够多的辅助工种协助?以保证焊工能够

连续不断地进行焊接。如焊口的打磨、组对、点焊等?中间会有很多的中断焊接时间。 c. 焊接质量要求?质量要求高的管道?焊接工艺的执行当然也会更加严格?检查过程也比较正规。焊工作业中投机取巧的伪效率就降低了。 d. 焊接设备和焊接工艺?采用自动和半自动焊接设备的焊接工艺效率当然要比纯手工焊接效率要高的多。 装置区的可以根据经验公式算:装置区的焊接工程量,管线总长度x 0.127,修正系数,X管线寸口,,弯头数量x管线寸口x 2,,,三通数量x管线寸口x 3,,,法兰数量x 管线寸口,,,大小头数量x管线寸口x 2, 对于非装置区即管廊区?可以按公式计算 非装置区的焊接工程量,焊口数,管线总长度/单根管线长度,x管线寸口,,弯头数量x管线寸口x 2,,,三通数量x管线寸口x 3,,,法兰数量x管线寸口,,,大小头数量x管线寸口x2 ,如:管线是3”?焊口数有20个?焊接工程量就是60”。上式中的管线寸口即管线外径的英制?上面公式只是 1 种外径规格的管子计算方法?所有规格的管线均按上面公式计算?最后再加起来?就可得到总焊接工程量。 对于厚壁管?可以根据经验乘以一个系数。 还有一种方法?可按经验?根据总单线图的图纸数量?估算总焊口数。

管沟开挖土方量计算一般方法

11.11.4 公共数据页参数含义: 图11-12 断面距离:程序自动分断面时的分段距离。 分层高度(m):h1如图 11-12: 当沟槽挖深较大时,应合理确定分层开挖的深度,并应符合下列规定:人工开挖沟槽的槽深超过3m时应分层开挖,每层的深度不宜超过2m 。 分层宽度(m):x 如图 11-12: 人工开挖多层沟槽的层间留台宽度;放坡开槽时不应小于0.8m,直槽时不应小于0.5m ,安装井点设备时不应小于1.5m,采用机械挖槽时,沟槽分层的深度应按机械性能确定。 边坡参数i:沟槽壁的坡度--沟壁高度除以宽度值, 如图 11-12。 根据“GB 50268-97 第三章沟槽开挖与回填”中的说明: 道沟槽底部的开挖宽度,宜按下式计算: B=D1+2(b1+b2+b3) 式中B——管道沟槽底部的开挖宽度(mm); D1——管道结构的外缘宽度(mm); b1——管道一侧的工作面宽度(mm),可按下表 11-1用; b2——管道一侧的支撑厚度,可取150~200mm; b3——现场浇筑混凝土或钢盘混凝土管渠一侧模板的厚度(mm)。 b1取值(mm) 管道结构的外缘宽度D1 管道一侧的工作面宽度b1 非金属管道金属管道 D1≤500400 300 500

11.11.5 基础参数取值 见下面的示意图,由此参数计算出沟槽底部标高 图11-13矩形管道混凝土基础 图11-14矩形管道,其地基一般都是混凝土基础 a、c1、c2、〈α的取值是从程序中的基础数据文件中提取的,默认值见主界面。 11.11.6 沟槽顶标高取值 管线沿道路布置时,计算沟槽开挖顶部标高,不同的单位还要考虑地面自然标高与路面设计标关系,见下表11-2: 自然标高大于设计标高从路基开始挖方计算,顶部标高等于设计标高—结构层厚度。从自然地面开始计算,顶部标高取自然标高。 自然标高小于设计 标高,大于管底标 高 顶部标高取自然标高。 自然标高小于管底标高从路基开始挖方计算,顶部标高等于设计标高—结构层厚度。从管顶一定高度开挖,顶部标高等于管顶标高+道路预填土厚度。 管底标高大于设计 标高 挖填方值取0。

管道工程量计算规则【最新版】

管道工程量计算规则1、工程量计算顺序 工艺管线工程量计算尽量以以下顺序计算:管道安装 管件安装 阀门安装 法兰安装 管道压力试验 无损探伤及焊口热处理 管道支架制作安装 管口充氩保护、套管制作安装

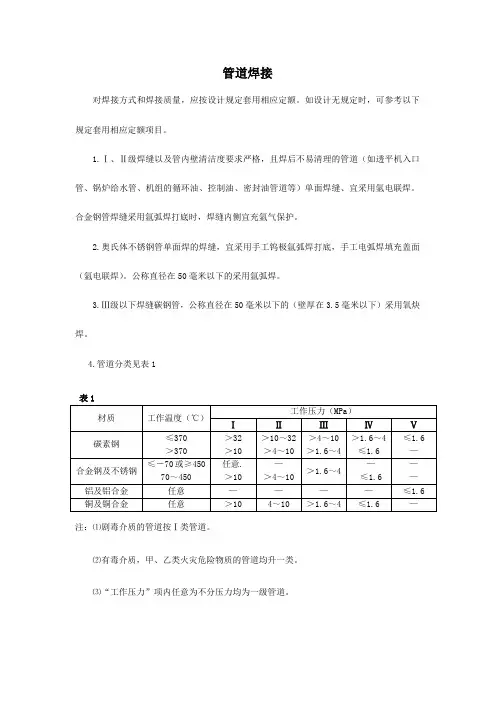

设备安装(泵、电机等) 2、管道安装 2.1 压力等级:低压0 中压1.6 高压10。 2.2 连接方式:电弧焊、氩弧焊、氩电联焊、螺栓连接、埋弧自动焊、氧乙炔焊、热风焊、承插粘接等 2.3 工程量计算:工艺管线以施工图纸标明的延长米计算,不扣除管件、阀门、法兰长度,主材消耗量是扣除管件、阀门、法兰长度后加损耗的量。方型补偿器不单独提取工程量,工程量包含在管道工程量及管件工程量中。 3、管件安装 3.1 管件种类:弯头、三通、异径管、管帽(盲板)、管接头、挖孔制三通;

3.2 各种管件连接均按压力等级、材质、连接方式以10个(个也行)为单位计算工程量,主管上挖眼制三通应以管件安装计算工程量,如:挖眼制三通DN500*350 20 个 2.5MPa,不另计主材费,挖眼制三通支线管径小于主管径1/2时,不计算管件工程量,若支管线较短相当于管接头及凸台时,应按配件管径计算工程量(相当于管件); 3.3 对于仪表而言,管道开孔不计算工程量,以预留考虑,但压力表表弯制作,凸台制作安装、温度计扩大管制作安装应分别计算工程量,均以个为单位,应注明管径大小; 3.4 焊接盲板工程量以“个”为单位,执行管件连接乘以系数0.6(造价用)。 4、阀门安装 4.1 应注明压力等级、规格型号、安装方式(法兰连接、焊接、螺纹连接等),以个为单位;

4.2 各种法兰及阀门安装的配套法兰安装应分别计算工程量,螺栓、透镜垫的安装费已包括在定额内,本身材料费应另行计算,在阀门安装或法兰安装工程量后提供其数量(主材费不计的可以不予考虑); 4.3 直接安装在管道上的仪表流量计应归入阀门安装中,以个为单位,执行阀门安装乘以系数0.7(造价用)。 5、法兰安装 5.1 法兰安装应按照不同压力、材质、规格和种类以“副”为计量单位,1副=2片,配法兰的盲板应提供数量,但只计算主材费。 6、管道压力试验、吹扫与清洗 6.1 管道压力试验、吹扫与清洗按不同压力、规格不分材质以100m或m为计算单位; 6.2 临时用空压机、水泵作功进行试压、吹扫、清洗管道连接临时管线、盲板、阀门、螺栓等材料摊销量不用计算。管道之间的串通临时管口及管道排放口至排放点的临时管,其工程量应按施工方案另

工程量计算方法及顺序

1、分部工程量计算程序 对于一般土建工程,确定分部工程量计算顺序的原则是方便计算。其一般顺序如下: 建筑面积和体积→基础工程→混凝土及钢筋混凝土工程→门窗工程→墙体工程→装饰抹灰工程→楼地面工程→屋面工程→金属结构工程→其他工程 (1)计算建筑面积和体积 建筑面积和体积都是土建工程预算的主要指标。它们不仅有独立概念和作用,也是核对其它工程量的主要依据。因此必须首先计算出来。 (2)计算基础分部工程量 因为计算时,基本上不能利用“统筹法计算”的四个基数而需独立计算。又因基础工程先施工,价值表先列项,在结构施工图中排在前面,根据工程量计算要少翻图纸、资料,以求快的原则,故宜将其排在计算程序的第二步。 (3)计算混凝土及钢筋混凝土分部 混凝土及钢筋混凝土工程通常分为现浇混凝土、现浇钢筋混凝土、预制钢筋混凝土和预应力钢筋混凝土等工程。它同基础工程和墙体工程密切相关,它们之间既相互联系,又有制约,因此应将其排在计算程序的第三步。 (4)计算门窗工程量 门窗工程既依赖墙体砌筑工程,又制约砌筑工程施工。它的工程量还是墙体和装饰工程量计算过程中的原始数据。因此应将其排在计算程序的第四步。 (5)计算墙体分部工程量 主要是在利用第三、第四步某些数据的同时,又为装饰抹灰等工程量计算提供某些计算数据。例如,在计算墙体体积时,列出墙体面积(包括分层分段),可在后来的装饰抹灰工程量计算中加以利用。因此应将其排在计算程序的第五步。 (6)计算装饰工程量 主要是在充分利用第三、第四、第五步有关数据的同时,为楼地面等工程量计算提供数据。因此应将其排在计算程序的第六步。 (7)计算楼地面分部工程量 首先要计算出设备基础及地沟部分的相应工程量等,这样在计算楼地面工程量时,可以顺利地扣除其相应面积或体积(工程量)。在楼地面工程量计算过程中,既要充分利用上述第五、六步所提供数据,也要为屋面工程量计算提供相应数据。因此应将其排在计算程序的第七步。 (8)计算屋面分部工程量 计算时可充分利用第一、七步所提供的数据,简化计算。 (9)计算金属结构工程量 金属结构工程的工程量,一般与上述计算程序关系不大。因此可以单独进行计算。 (10)计算其他工程量 其他工程又分为:其他室内工程和其他室外工程。其他室内工程如:水槽、水池、炉灶、楼梯扶手和栏杆等;其他室外工程如:花台、散水、明沟、阳台和台阶等。这些零星工程,均应分别计算出:预制、现浇、砌筑、抹灰、油漆和铁件等工程量。 对于脚手架工程量,可按施工组织设计文件规定,在墙体砌筑工程量计算时就便计算出来。 2、分项工程量计算顺序 (1)不同分项工程之间 在计算一般土建工程量时,不仅要合理确定各个分部工程量计算程序,而且要科学安排同一工程内部各个分项工程之间的工程量计算顺序。为了防止重算和避免漏算,通常按照施工顺序进行计算。 例如带形基础,它一般是由挖基槽土方、做垫层、砌基础和回填土等四个分项工程组成,各分项工程量计算顺序就可采用:挖基槽土方→做垫层→砌基础→回填土。

管道达因计算规则

标准实用

1 目的 为了达到以管道焊口的数量来统计管道安装工程量,实现管道安装进度的数字化管理,特制定本计算规则。 2 适用范围 本规则适用于云南大为制氨有限公司年产50万吨合成氨项目管道安装。 3 计算的基本公式 3.1 直管连接 计算公式:达因数=管道英寸直径A " 备注:适用于下列情况的所有对接焊接缝: - 管和管 - 管和管件 - 管和法兰 - 管件和管件 - 法兰和法兰 3.2 管道支管连接(开三通)(无加强板) 3.2.1 垂直支管 计算公式:达因数=管道英寸直径 A " 3.2.2 斜支管

计算公式:达因数=管道英寸直径A"×1.4 3.3 管道支管联结(有加强板) 3.3.1 垂直支管 对接焊. 计算公式:达因数=管道英寸直径 A"×2+ B"直径(*)其中 B"直径= A"直径×2 3.3.2 斜支管

计算公式:达因数=管道英寸直径 A"×1.4×2+ B"直径×1(*)其中B"直径= A"直径×2 3.4 管道凸台

计算公式:达因数=英寸直径 A "×2 计算公式:达因数=管道英寸直径 A "×2 备注:上述计算公式,适用于90°和45°特殊分支联结 3.5 夹套管 3.5.1 弯头(两半)

计算公式: 两半弯头计算计算公式 a.) 45°弯头:达因数=管道英寸直径A "×2.7 b.) 90°短半径弯头:达因数=管道英寸直径 A "×3 c.) 90°长半径弯头:达因数英寸= A "×3.5 完整弯头计算公式(不是切成两半型):达因数=管道英寸直径A "×2 3.5.2 三通 计算公式:达因数=管道英寸直径A "+ 管道英寸直径B "×3 Ф

管道土方计算方法

管道埋地土(石)方工程量计算 2000《全国统一安装工程预算定额》第六册“工业管道工程”册说明称:“地沟和埋地管道的土石方及砌筑工程执行” 《全国统一建筑工程基础定额》。地沟土石方工程量计算是一项很复杂的工作,而且按专业分工,是属于土建预算员职责范围,同时,为了缩短本书篇幅,这里仅对管沟的形式及常用有关参数作以介绍外,其他有关详细计算方法,请有兴趣的工业管道预算员同志阅读《建筑工程预算编制入门》一书。 一、 埋地管道的开挖沟槽断面形式,设计人员是根据土质条件、地下水位、埋深、 施工季节和施工方法等因素综合确定的, 一般常见管沟断面形式如图6-6示。 依次为直槽、梯形槽、混合槽、联合槽、 二、 管道埋地沟槽常用参数 1. 沟槽底部工作面宽度,见表6-25所示。 2. 沟壁最大允许坡度,见表6-26所示。 3. 管沟人工挖土底部宽度。设计无规定时,可见表6-27所示尺寸计算。 4. 管沟回土应减土方量,管径500mm 以下者不扣其所占体积;管径超过500mm 以上时, 应按表6-28数值扣除其所占体积。 注:①管道结构宽度:无管座者按管身外皮计;有管座者按管座外皮计 ;砖砌 或混凝土管。 沟按外皮计 ②沟底需增加排水沟时,工作面宽度可适当增加。 ③有外防水的砖沟或混凝土厚时,每侧工作面宽度宜取800mm 。 管道埋地土(石)方工程量计算 表6-26 管沟壁坡度系数

注:土壤类别划分,详见《全国统一建筑工程基础定额》。 表6-28 各种管道应减土方(m3/m) 1. 不放坡不加工作面公式:V=L·B·H 2. 不放坡增加工作面公式:V=L·(B+2C)·H 3. 放坡并加工作面公式: V=L·(B+2C+KH)·H 4. 一侧放坡一侧支挡土板公式:V=L·(B+0.1+1/2KH)·H 5. 不放坡两侧支放挡土板公式:V=l·(B+2C+0.1×2)·H 式中V—土方体积(m3) L—管沟图示长度(m) B—管沟图示宽度(m) H—管沟图示深度(m) C—一侧工作面宽度(m) K—放坡系数 0.1—挡土板厚度(m)

工程量地计算方法

第二课工程量的计算方法 造价=(材料单价+人工单价)*工程量 报价=造价+利润 一、拆除墙砖 计算方法:按立面面积计算、门窗洞口减半(是因为会费工费料) 例如:墙面长度*墙面高度-(门洞长度*门洞的高度*0.5) 补充说明: 1、砌墙、刷乳胶漆、贴墙砖、贴壁纸遇到门窗洞口同样是减半。 2、卫生间做防水的小窗户面积不减。 计算方法:直接长*高(此算法是争对有钱的业主可采用此种方法) 二、清运垃圾 计算方法: 1、如果没有拆除砖墙:一般一套户型一车垃圾,小区有建筑垃圾堆, 则无论需此项。 2、有拆除砖墙:一车可以装8平方米的24墙砖垃圾; 一车可以装10平方米的12墙砖垃圾 搬运下楼:1楼算1层,2楼算2层。 三、铺贴墙砖(不含砖) 计算方法:按立面面积计算;门窗洞口则需减半。 高度计算到吊顶上10CM处 例如:卫生间一般是2.4米,通常为周长*2.5 800*800砖=0.64平方

1平方就需要1.56块砖 若:有30个平方=1.56*30=47块砖 如果:80元/块:47*80=3760元 铺砖就按墙面的平方数算即可。 正铺的价格和斜铺的价格是不一样的。 四、过门石: 计算方法:按米计算,有多长,算多少米 1条80的门按900/条为单位进行计算。 五、瓷砖踢脚线算法: 计算方法:周长不减门洞(卫生间和厨房墙面无需踢线) 六、石膏板吊顶 1、简单吊顶计算方法:按投影面积计算,即按地面面积计算,(不 算原天花部分面积); 简单石膏板是指不含量曲线,不含多级错落的吊顶。 2、复杂吊顶计算方法:按投影面积计算(不算原天花部分面积) 曲线部分按外轮廓拉直计算;圆形吊顶的圆洞面积是不减的)复杂吊顶指:圆弧较多很错落的吊顶。 七、木作隔板 计算方法:按长度计算(宽度不超过200)约70元/米 八、木作假梁 计算方法:按长度计算:大约170元/米,含油漆 九、地台

管道Din测算

管道Din—inch单价的测算与验证 经营二部李恒 1、前言 近年来,伴随着国家基建紧缩的政策,施工企业的任务严重不足,建筑安装市场的竞争日益激烈,以原有的“预算让利式”的报价方式已经远远不能满足报价的需要,公司领导提出了“成本加成式”的报价策略,即在测算成本的基础上加上一定比例的利润作为投标标价。这就对各专业的报价人员提出了更高的要求,成本测算成了摆在每个报价人员面前的首要问题。本人也于那时起,结合自己的专业,开始了对管道成本测算的尝试。 2、确定以DIN作为管道估价单位的原因 在中国的习惯是以“米”作为管道计量单位,工程技术人员通常用管道的米数来代表管道施工工程量的大小,然而这样的计量是很不准确的,由于管道的管径、壁厚及管件的含量不同,同样是一千米管道,施工时的工作量相差很大。在管道计价的时候,管道安装费的估算也是以米为单位称为“米单价”,由于米数不能准确反映管道的实际工程量,每米管道的安装费悬殊很大,给管道安装费用的估算带来了很大麻烦。近几年,随着中国建筑市场的对外开放,一批国外的总包公司来到中国(如韩国三星、英国克瓦那、日本的日挥千代田、三井等)他们凭借着在设计、设备采购和管理上的优势在中国占据了部分建安市场,这些总包商公司在管道报价中的计量单位为“达因”。“达因”是国外用以代表管道焊接量的一个通行单位,用“达因”数统计整个项目管道安装所要完成的焊接量,并以此代表整个项目管道安装的工作量。由于“达因”在计算过程中综合了管件和管径对安装费用的影响因素,所以用“达因”作为工程量计量单位进行成本测算,大管道成本测算开辟了一个新思路,给今后的报价和估价工作带来了方便,并且能更大程度上满足对国外总包商报价的需要,提高报价的竞争力。 3、达因的定义和计算规则 “达因”的严格定义为“直径为1英寸的管子周长为1达因”。 “达因”的写法有几种:日本的总包商通常记做“Din—inch”,韩国总包商一般记为“DB”,还有一些总包公司把“达因”记为“Weld--inch”,“Weld--inch”也有简写为“DIN”的。这在总包商提供的报价资料中时常能见到,而且管中各家的“达因”计算规则也基本上相同。现抄录韩国三星公司的“达因”计算规则如下表,本文的测算也建立在这种计算规则之下。(见下表) 管道“达因”数计算规则

给排水工程量计算方法总结

给排水工程量计算方法总结 一、主要分项工程内容 1、给水工程 1.1、室内给水管网; 1.2、给水附件; 1.2.1、控制附件 1.2.2、配水附件 1.3、支架,套管,法兰。 2、排水工程 2.1、排水管网;

2.2、清通设备(支管:地面扫除口,法兰端盖;干管:检查口;室外排水井。)注:地面扫除口是未计价材料,需要单独列项。 2.3、土建类配件。 3、卫生设备 4、零星类土建工程 二、室内给水管网 1、列项:区分室内外、管材、连接方法、规格计算 2、分界线:室内外(检查井、阀门井、水表井或外墙皮1.5m 作为分界) 3、计算规则: 3.1、以标注为准; 3.2、计算至卫生设备中心; 3.3、以室内内墙皮为准。

4、注意:管道与设备的分界线,以标准图为准。 三、排水管网 1、列项:区分室内外、管材、连接方法、规格计算 2、分界线:室内外(排水检查井或外墙皮1.5m 作为分界) 3、计算规则: 3.1、以标注为准; 3.2、计算至卫生设备中心。 4、注意:管道与设备的分界线,以标准图为准。 注:如果卫生设备的水封(存水弯)在楼面以上,分界线以标注或楼面为准;如果卫生设备的水封(存水弯)在楼面以下,分界线以排水横管为准; 四、计算 1、管道水平长:根据平面图(标准、轴线、卫生设备位置推算)

2、管道垂直长:系统图(用标高计算) 3、给水附件: 3.1、控制附件:阀门等 3.2、配水附件:水龙头等。 4、套管: 4.1、镀锌铁皮套管:定额已包含安装费,按被穿管径确定规格。 4.2、钢套管: A、执行室外焊接钢管定额,以延长米计算。 B、按被穿管径加2 号确定规格。 C、厚度计算:穿墙套管以墙厚度确定;穿楼板以下面平,上面加20-30mm 确定长度。 4.3、防水套管:执行第六册定额。

工程量计算规则与方法(土建)重点记忆

第五章工程计量 第一节工程计量的基本原理与方法 一、工程计量的有关概念 (一)工程计量的含义 由于工程计价的多阶段性和多次性,工程计量也具有多阶段性和多次性。工程计量不仅包括招标阶段工程量清单编制中工程量的计算,也包括投标报价以及合同履约阶段的变更、索赔、支付和结算中工程量的计算和确认。工程计量工作在不同计价过程中有不同的具体内容,如在招标阶段主要依据施工图纸和工程量计算规则确定拟完分部分项工程项目和措施项目的工程数量;在施工阶段主要根据合同约定、施工图纸及工程量计算规则对已完成工程量进行计算和确认。 (二)工程量的含义 工程量是工程计量的结果,是指按一定规则并以物理计量单位或自然计量单位所表示的建设工程各分部分项工程、措施项目或结构构件的数量。物理计量单位是指以公制度量表示的长度、面积、体积和重量等计量单位。如预制钢筋混凝土方桩以“米”为计量单位,墙面抹灰以“平方米”为计量单位,混凝土以“立方米”为计量单位等。自然计量单位指建筑成品表现在自然状态下的简单点数所表示的个、条、樘、块等计量单位。如门窗工程可以以“樘”为计量单位;桩基工程可以以“根”为计量单位等。 一般来说工程量有以下作用: (1)工程量是确定建筑安装工程造价的重要依据。只有准确计算工程量,才能正确计算工程相关费用,合理确定工程造价。 (2)工程量是承包方生产经营管理的重要依据。工程量是编制项目管理规划,安排工程施工进度,编制材料供应计划,进行工料分析,编制人工、材料、机具台班需要量,进行工程统计和经济核算的重要依据。也是编制工程形象进度统计报表,向工程建设发包方结算工程价款的重要依据。 (3)工程量是发包方管理工程建设的重要依据。工程量是编制建设计划、筹集资金、工程招标文件、工程量清单、建筑工程预算、安排工程价款的拨付和结算、进行投资控制的重要依据。 (三)工程置计算规则 我国现行的工程量计算规则主要有: (1)工程量计算规范中的工程量计算规则。住房城乡建设部发布了《房屋建筑与装

管道工程量计算规则

管道工程量计算规则 1、 工程量计算顺序: 工艺管线工程量计算尽量以以下顺序计算: 管道安装 管件安装 阀门安装 法兰安装 管道压力试验 无损探伤及焊口热处理 管道支架制作安装 管口充氩保护、套管制作安装 设备安装(泵、电机等) 2、 管道安装 2.1 压力等级:低压0 中压1.6 高压10。 2.2 连接方式:电弧焊、氩弧焊、氩电联焊、螺栓连接、埋弧自动焊、氧乙炔焊、热风焊、承插粘接等

2.3 工程量计算:工艺管线以施工图纸标明的延长米计算,不扣除管件、阀门、法兰长度,主材消耗量是扣除管件、阀门、法兰长度后加损耗的量。方型补偿器不单独提取工程量,工程量包含在管道工程量及管件工程量中。 3、 管件安装 3.1 管件种类:弯头、三通、异径管、管帽(盲板)、管接头、挖孔制三通; 3.2 各种管件连接均按压力等级、材质、连接方式以10个(个也行)为单位计算工程量,主管上挖眼制三通应以管件安装计算工程量,如:挖眼制三通 DN500*350 20 个 2.5MPa,不另计主材费,挖眼制三通支线管径小于主管径1/2时,不计算管件工程量,若支管线较短相当于管接头及凸台时,应按配件管径计算工程量(相当于管件); 3.3 对于仪表而言,管道开孔不计算工程量,以预留考虑,但压力表表弯制作,凸台制作安装、温度计扩大管制作安装应分别计算工程量,均以个为单位,应注明管径大小;

3.4 焊接盲板工程量以“个”为单位,执行管件连接乘以系数0.6(造价用)。 4、 阀门安装 4.1 应注明压力等级、规格型号、安装方式(法兰连接、焊接、螺纹连接等),以个为单位; 4.2 各种法兰及阀门安装的配套法兰安装应分别计算工程量,螺栓、透镜垫的安装费已包括在定额内,本身材料费应另行计算,在阀门安装或法兰安装工程量后提供其数量(主材费不计的可以不予考虑); 4.3 直接安装在管道上的仪表流量计应归入阀门安装中,以个为单位,执行阀门安装乘以系数0.7(造价用)。 5、 法兰安装 5.1 法兰安装应按照不同压力、材质、规格和种类以“副”为计量单位,1副=2片,配法兰的盲板应提供数量,但只计算主材费。 6、 管道压力试验、吹扫与清洗

什么是焊接达因数

什么是焊接达因数?DIN(Dia-inch),计算焊接工作量的单位,也就是焊接当量,国外叫达因,是指直径1英寸的一个焊口为1个焊接当量(1个达因),10个1英寸的焊口就是10个达因,2个5英寸的焊口也是10个达因。 1、Din:dia-inch就是用接头公称直径来表示工作量的一种计量单位。包括承插、罗纹和对焊接头。 2、DB:dia-inch-butt指用寸径表示的对焊接头。 3、焊接当量大致意思同第一条差不多。以上焊接工作量描述具体包含哪些内容呢? 一般来说,在用DIN描述的工作量清单当中,相应的将管道的工作量大致分解为:焊接达因、热处理、无损检测、阀门安装、支架制作/安装、试压和吹洗等。在用达因表示的工程量清单商务报价方面,总是分别按照材质、管表号、焊接类型、接头类型进行包价。如:SSSCH20FW(SW)BW(SW)38.00解释一下:不锈钢壁厚SCH20安装口(预制口)对焊口(承插口)另外:对于各种特殊情况如开孔补强,管廊和工艺焊口,都规定了折算系数。国外在这些方面作的已经很成熟了,我们需要关注的是各种情况下我们实际的消耗。实际影响焊工效率的主要因素: a.管道材料质量:如果管道材料质量较好,那么接头的组对效率和组对质量都很理想,如错边什么的。焊工焊接效率会比较高,焊接合格率也高,折算下来对平均焊接能力估算值影响是比较大的。 b.辅助工种配比,实际施工组织中,不能保证焊工有足够多的辅助工种协助,以保证焊工能够连续不断地进行焊接。如焊口的打磨、组对、点焊等,中间会有很多的中断焊接时间。 c.焊接质量要求,质量要求高的管道,焊接工艺的执行当然也会更加严格,检查过程也比较正规。焊工作业中投机取巧的伪效率就降低了。 d.焊接设备和焊接工艺,采用自动和半自动焊接设备的焊接工艺效率当然要比纯手工焊接效率要高的多。 装置区的可以根据经验公式算: 装置区的焊接工程量=管线总长度×0.127(修正系数)×管线寸口+(弯头数量×管线寸口×2)+(三通数量×管线寸口×3)+(法兰数量×管线寸口)+(大小头数量×管线寸口×2) 对于非装置区即管廊区,可以按公式计算: 非装置区的焊接工程量=焊口数(管线总长度/单根管线长度)×管线寸口+(弯头数量×管线寸口×2)+(三通数量×管线寸口×3)+(法兰数量×管线寸口)+(大小头数量×管线寸口×2) 如:管线是3”,焊口数有20个,焊接工程量就是60”。

工程量快速计算方法

工程量快速计算方法 工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。今天我们总结了几方面工程量估算的便捷方法,一起来看吧。 平整场地 计算规则: 1、清单规则:按设计图示尺寸以建筑物首层面积计算。 2、定额规则:按设计图示尺寸以建筑物首层面积计算。 计算方法: 1、清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积。 2、定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积。 注意事项:

1、有的地区定额规则的平整场地面积:按外墙外皮线外放2m计算。计算时按外墙外边线外放2m的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2m 的中心线×2=外放2m面积”与底层建筑面积合并计算。?为什么夫妻“雲雨”,女性很难达到“癫峰”?与这几点有关这样的话计算时会出现如下难点: 1)划分块比较麻烦,弧线部分不好处理,容易出现误差; 2)2m的中心线计算起来较麻烦,不好计算; 3)外放2m后可能出现重叠部分,到底应该扣除多少不好计算。 2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 开挖土方 计算规则: 1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时,应将放坡的土方量合并于总土方量中。 计算方法: 1、清单规则: 1)计算挖土方底面积: 方法一:利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算)。 方法二:分块计算垫层外边线的面积(同分块计算建筑面积)。 2)计算挖土方的体积: 土方体积=挖土方的底面积×挖土深度。 2、定额规则: 利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。

工业管道安装工程量计算规则与说明

工业管道安装工程量计算规则与说明 定额是确定工程造价的依据,是由国家权威机构编制的,具有法律依据。因此在编制预算时,定额的应用中,尽量套用定额。没有特殊情况不要任意修改定额,若需编制补充定额,需经有关部门的审批方可使用。 1、熟悉定额说明:统一定额的说明分两部分,一是册说明:内容包括本册定额的适用范围,定额的编制依据,人工、机械、材料的表现形式和内容,与其它分册定额的关系等。其次是章说明:内容包括定额适用范围,定额内所包括的工序内容和不包括的内容,以及必要的数据。如脚手架、超高费。 2、熟悉统一定额的工程量计算规则:要与统一定额的编制原则、应用方法相吻合,是预算人员共同遵守的准绳,应正确理解、熟练运用。 3、定额项目内未计价材料,量的表现形式。定额中括号内的数字,也称主材,其中包括施工损耗。 一、工艺管道工程定额编制册说明 1、第六册《工艺管道工程》适用于新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道的安装工程。厂区第一个连接点以内的生产用(包括生产与生活共用)给水、蒸汽、煤气输送管道。其中给水以入口水表井阀池为界;排水以厂区围墙外第一个污水井为界;蒸汽和煤气以进厂第一个计量表或阀门为界。锅炉房、水泵房以墙皮为界。 2、下列内容执行其他册相应定额: ①单件重100kg以上的管道支架、管道预制钢平台的搭拆执行第五册《静止设备与工艺金属结构制作安装工程》。 ②管道和安装支架的喷砂除锈、刷油、绝热防腐蚀、衬里等执行第十一册《刷油、防腐蚀、绝热工程》。

③埋地管道的管沟开挖土石方和砌筑工程,执行土建工程预算定额。 ④附属在管道上的仪表部件安装、温度计扩大管制造安装、节流装置执行本章定额的有关项目。直接安装在管道上的流量计、自动阀门套用本册阀门安装定额的有关项目。 3、本定额内不包括下列内容: ①单体和局部试运转所需的水、电、蒸汽、气体、油、燃气等。 ②配合局部联动试车费。 ③管道安装完后的充气保护和防冻保护。 ④设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。 厂站工艺管道不适用大于42MPa的超高压管道及设备本体所属管道。 4、关于下列各项费用的规定: ①单独承担的埋地管道工程,不计取脚手架费用。 ②厂外运距超过1公里时,其超过部分的人工和机械乘以系数1.1。 ③车间内整体封闭式地沟管道,其人工和机械乘以系数1.2(管道安装后盖板封闭地沟除外)。 ④超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算。 ⑤高合金钢管执行合金钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算。 5、本定额管道压力等级的划分:低压0

管道工程施工图预算工程量计算技巧

管道工程施工图预算工程量计算技巧 随着我国改革开放的深入,社会主义市场经济不断发育成熟,建筑工程造价管理体制也正由传统计划经济模式下的定额管理转向市场经济体制下的管理,而工程量的计算则成为建筑工程造价管理的重要组成部分。工程预算由两个方面组成,一是预算定额中各个工程量子目的预算单价;再就是该项工程子目的工程量。而工程量的计算则是工程预算工作的基础和重要组成部分。 1 计算顺序 确定工程量计算顺序,在划分分项工程项目的基础上,统筹考虑的原则是:先易后难。对后序工程量计算能提供依据的数据及辅助数据应一并预先算出,减少图纸翻阅次数,防止重复计算和漏算,提高计算准确性和速度。因此,确定管道工程施工图预算的自然或物理计量单位的工程量计算顺序显得尤为重要。 (1)自然计量单位的工程量计算顺序 自然计量单位的工程量计算顺序见表1: 表1自然计量单位计算顺序 按上述计算顺序计算自然计量单位的工程量,可进一步熟悉或更好地掌握具体单位工程的设计意图及系统构造,为后序和物理计量单位的工程量快速计算奠定基础。例如,采暖工程计算以"片"为单位的散热器工程量时,应分别统计总片数和总组数及布置相同、建筑开间尺寸相等的标准与非标准的立管根数,除了为计算立支管阀门和手动放风阀数量及散热器除锈刷油工程量提供依据外,又为列式快速计算立支管工程量提供了基础数据,此数据又可服务于施工预算及施工管理工作。即一次算出,多次利用,达到事牛功倍、快速计算之目的。 对于管道间或管廊内的阀门、法兰还应按规格及.数量分别加以标注"其中"字样,以便套用预算单价时执行人工费调整系数。 (2)物理计量单位的计算顺序 物理计量单位的计算顺序见表2。 表2物理计量单位计算顺序

措施项目工程量计算方法

施工技术措施费计价工程量计算方法 一、脚手架工程量计算 1.综合脚手架面积的计算方法: (1)多层建筑物的综合脚手架,应自建筑物室外地坪以上的自然层为准。高度超过2.2m(包括2.2m)的管道层亦应计算层数和面积(但走廊部分的局部管道层不计算层数,只计算面积)。地下室不作层数计算,但应计算建筑面积。多层建筑物其层高等于时,可按一层建筑面积计算综合脚手架及垂直运输费。例1如图1所示某办公楼示意图,求该办公楼综合脚手架工程量。 解:根据综合脚手架的工程量计算规则计算如下: 综合脚手架工程量=××5= 图1 某办公楼示意图 (2)单层建筑物的高度,应自室外地坪至檐口滴水的高度为准。多跨建筑物如高度不同时,应分别按照不同的高度计算。单层建筑物以6m高为准,超过6m者,每超过1m再计算一个增加层,增加高度若不足0.6m时(包括0.6m),舍去不计,超过0.6m,按一个增加层计算。 (3)内浇外砌建筑物,按综合脚手架费用乘以计算。大板、大模板建筑,按综合脚手架费用乘以计算。如某单层建筑物檐高为7.2m,则增加层数为:=1m余0.2m<0.6m舍去不计,即按一个增加层计算。又如某单层建筑物檐高为8.8m,则增加层数为:=2m余0.8m>0.6m按一个增加层计算,最后应计算的增加层数为2+1=3层。 2.单项脚手架: (1)凡捣制梁(除圈梁、过梁)柱、墙,每立方米混凝土需计算13m2的3.6m以内钢管里脚手架;施工高度在6~10m内应另增加计算26m2的单排9m内钢管外脚手架;施工高度在10m以上按施工组织设计方案计算。 (2)围墙脚手架,按相应的脚手架定额计算。其高度应以自然地坪至围墙顶,如围墙顶上装金属网者,其高度应算至金属网顶,长度按围墙的中心线,以平方米计算。不扣除围墙门所占的面积,但独立门柱砌筑用的脚手架也不增加。 例2如图2所示,求围墙砌筑脚手架工程量。 图2 围墙示意图 解:根据围墙脚手架工程量计算规则计算围墙脚手架的工程量如下: 围墙脚手架的工程量=(150+60×2+20)×2×3=1740m2 (3)凡室外单独砌筑砖、石挡土墙、沟道墙高度超过1.2m以上时,按单面垂直墙面面积套用相应的里脚手架定额。 (4)室外单独砌砖、石独立柱、墩及突出屋面的砖烟囱,按外围周长另加3.6m乘以实砌高度计算相应的单排外脚手架费用。 例3如图3所示,求独立砖柱脚手架工程量。 解:根据独立砖柱脚手架工程量计算规则计算如下: 独立砖柱脚手架工程量=×4+×=25.2m2 图独立砖柱示意图 (5)砌二砖及二砖以上的砖墙,除按综合脚手架计算外,另按单面垂直砖墙面面积增计单排外脚手架。 例4如图4(a)和4(b)所示,某单层建筑物的墙体为二砖厚的砖墙,求该建筑物脚手架工程量。 解:根据脚手架工程的工程量计算规则,该建筑物的脚手架工程量需列两项进行计算。 (1)综合脚手架工程量=24×32=768m2 (2)单排外脚手架工程=(24+32)×2×=537.6 m2
