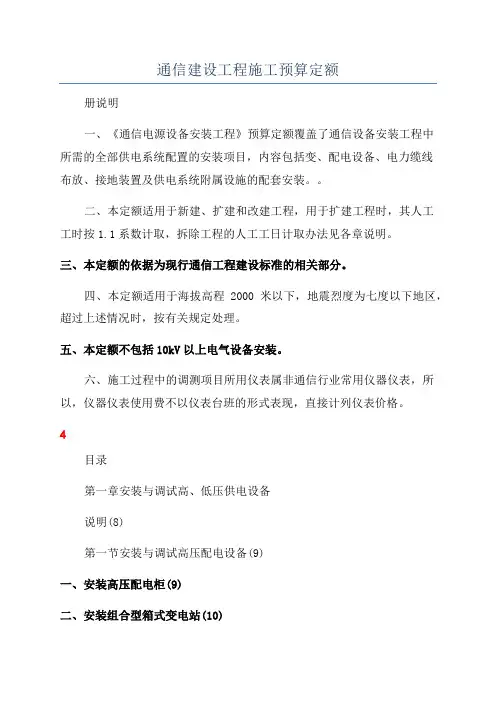

(完整版)通信建设工程预算定额

(完整版)通信建设工程预算定额
(完整版)通信建设工程预算定额

册说明

一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)缆线路

的新建工程。当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。

二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。

三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。

1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。

2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。

3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均

含在费用定额中生产工具用具使用费内。

四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。

五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:

1、工程总工日在100工日以下时,增加15%。

2、工程总工日在250工日以下时,增加10%。

第一章 开挖(填)土(石)方

说明

1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。

2、挖土方定额系按人工开挖计取的。挖石方定额按爆破和人工开挖取定的。

3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。

4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。

5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。

6、管道沟沟底宽度,由管道基础和所需操作余度确定。管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每

侧各加15厘米)。管道基础63厘米以上时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米)。当设计规定管道沟槽需要支撑挡土板时沟底宽度应另加10厘米。

7、管道沟回填土体积:按挖土体积扣除地面以下管道和人(手)孔(包括基础)等的体积计算。

8、凡在铺砌路面下开挖管道沟或人(手)孔坑时,其沟(坑)土方量应减去开挖的路面铺砌物的土方量。

9、清运土方:以所埋设的管群和人(手)孔(包括混凝土基础)体积的总和,作为倒运土的土方量。

10、开挖土(石)方时,应根据土质情况合理计算放坡的土(石)方。

第一节 施工测量及开挖路面

第二节 挖、填管道沟及人孔坑

第三节 挖、填光(电)缆沟及接头坑

说明

一、适用范围及有关规定

本章适用于铺设各种通信管道及砌筑人(手)孔等工程。

1、混凝土管道基础加筋子目,仅适用于远离人孔而需加筋的管道混凝土基础;靠近人孔的2米内的基础加筋,其工日

和主材均含在混凝土管道基础子目之中,不得套用“基础加筋”子目。

2、通信管道砖砌人(手)孔,分为现场浇注、吊装预制上覆二种。

3、人孔净空高度大于标准图设计时,其超出定额部分应另行计算。

4、人(手)孔预制混凝土上覆若采用人工安装时,定额水平不予调整。

5、防水工程分为抹防水砂浆、油毡防水、玻璃布防水等多种,设计中可根据工程中不同防水要求选用。

6、定额中未包括管道工程用水,设计可按管道(不论管孔多少)每百米用水5立方米;人孔(不论人孔型式)每个用

水3立方米,手孔每个用水1立方米,并列入工程其他直接费项内。

本定额管道的包封是按立方米设置子目的,设计时应考虑包封基础加宽部分的混凝土量。

二、工程量计算规则

1、铺计通信管道的长度(100m)均按图示管道段长即人(手)孔中心—人(手)孔中心)计算。不扣除人(手)孔所占长度,不

再计取施工管材损耗率。

2、铺设塑料管、钢管管道,管材规格程式由设计选定。

3、铺设同一容量不同组群方式的塑料、钢管管道时,工日均不做调整。

4、挡土板应按设计施工图规定需要的支撑挡土板的管道沟长度、人孔坑个数计算。

再计取施工管材损耗率。

2、铺设塑料管、钢管管道,管材规格程式由设计选定。

3、铺设同一容量不同组群方式的塑料、钢管管道时,工日均不做调整。

4、挡土板应按设计施工图规定需要的支撑挡土板的管道沟长度、人孔坑个数计算。

第一节通信管道

相关文档
最新文档
