盾构区间雨季施工专项方案

盾构区间雨季施工专项方案
盾构区间雨季施工专项方案

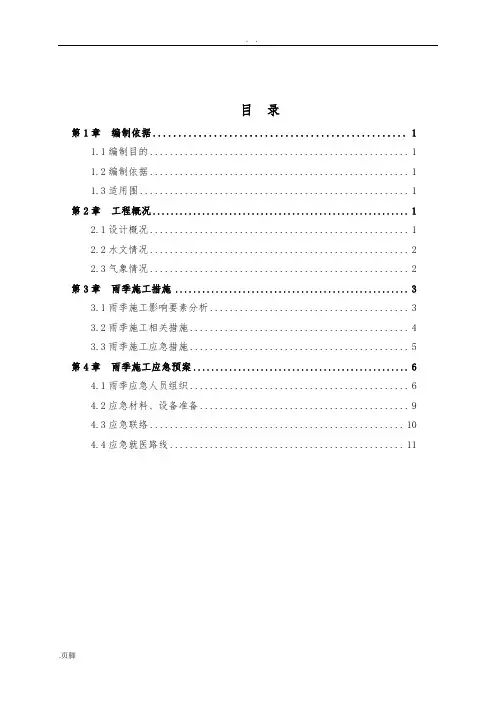

目录

第1章编制依据 (1)

1.1编制目的 (1)

1.2编制依据 (1)

1.3适用围 (1)

第2章工程概况 (1)

2.1设计概况 (1)

2.2水文情况 (2)

2.3气象情况 (2)

第3章雨季施工措施 (3)

3.1雨季施工影响要素分析 (3)

3.2雨季施工相关措施 (4)

3.3雨季施工应急措施 (5)

第4章雨季施工应急预案 (6)

4.1雨季应急人员组织 (6)

4.2应急材料、设备准备 (9)

4.3应急联络 (10)

4.4应急就医路线 (11)

第1章编制依据

1.1编制目的

为满足xxx站~xxx站区间、xxx站~xxx站区间隧道正常施工的需要及管片防水设计的要求,快速、有序、高效地开展应急救援工作和科学施工管理,满足施工质量、安全、生产的需要,做到应急措施稳健有序,特制定本雨季施工方案。

1.2编制依据

1)《地铁设计规》(GB50157-2003);

2)《地下工程防水技术规》(GB50108-2008);

3)《xxx站现场施工平面布置图》;

4)《建筑施工手册(第五版)》相关要求;

5)《盾构区间实施性施工组织设计》。

1.3适用围

适用于xxx项目部xxx站~xxx站区间雨季施工作业。

第2章工程概况

2.1设计概况

xxx站~xxx站区间,线路出xxx站后,沿xxx路中向东行进至xxx站,线路完全沿xxx敷设。区间隧道左线长度为xxxm(长链2.179m),右线长度为xxxm(长链1.127m);线间距约为13.0~19.2m,区间设2座联络通道。

区间隧道主要采用盾构法施工,管片设计参数如下:

管片径:5.5m;管片厚度:350mm;管片外径:6.2m;管片宽度:1.5m,最大单块重量约4.54t。

分块数:6块。管片衬砌环为楔形通用环,楔形量为40mm,衬砌环由一个封顶块、两个邻接块和三个标准块组成。

图2.1 xxx区间平面布置图

2.2水文情况

地区降水充沛,河流纵横,湖泊密布,为场区流水地貌、湖泊地貌的发育创造了有利条件。

举世闻名的长江流经地区,汉江是其境最大支流,另有小型河流15条,均流入长江、汉江。整个地区大小湖泊73个,容水面积509.41平方公里。地区长江最高洪水水位29.73m(吴淞高程),最低枯水位8.87m(吴淞高程)。长江历年最大流量76100 m3/s;汉江历年最大流量7960m m3/s;区水系年平均流量7988.9亿m3,其中长江过境流量7428亿m3,汉江过境流量560.9亿m3。

2.3气象情况

市地处我国中原腹地,为东部沿海向陆过渡地带,地处中纬度,属亚热带湿润性东南季风气候区,具有四季分明、气候温和、雨量充沛的气候特征。冬夏温差大,历年7月份气温最高,平均气温为28.8℃~31.4℃,极端最高气温41.3℃(1934.8.10);历年最低气温为1月,平均为2.6℃~4.6℃,极端最低气温-18.1℃(1977年11月30日)。每年7、8、9月为高温期,12月至翌年2月为低温期,并有霜冻和降雪发生。

多年平均降雨量1204.5mm,最大年降雨量2107.1mm,最大月降雨量为820.1mm (1987.6),最大日降雨量317.4mm(1959.6.9),最小年降雨量575.9mm,降雨一般集中在6~8月,约占全年降雨量的40%。最大风速27.9m/s(1956.3.6和1960.5.17)。多年平均雾日数32.9天。年平均绝对湿度为16.4毫巴,年平均相对湿度为75.7%。根据地区多年的实测资料统计,每年各月份的平均降雨量参考下图。

图2.2 地区各月降水量柱状分析图

第3章雨季施工保证措施

3.1雨季施工影响要素分析

考虑到雨季会给盾构施工带来一定的不便,现对雨季施工的影响要素进行分析,以便提前做好预防与准备,保证雨季施工过程的顺利性、连续性。根据本工程进度安排,2016年至2017年雨季所带来的影响有以下几点。

3.1.1吊装作业

1)门吊雨天后应及时检查,观察基础沉陷情况,并作好观测记录。如有沉降应立即进行处理,保证门吊使用时的安全。

2)大雨、暴雨及大风时应停止吊装作业。

3)高空操作人员雨后施工,要注意防滑、穿胶底鞋,不准穿硬底鞋上高空操作。

4)门吊接地电阻值要进行实测,其电阻值不大于4欧姆。

3.1.2管片防水材料粘贴

1)搭建临时防雨棚。遇有降雨时,管片止水条粘贴作业在搭建的防雨棚进行,并注意对粘结剂和止水条的防水保护。

2)降雨时对粘贴好止水条的管片及时用防水布遮盖,以免止水条遇水膨胀。

3)遇有大雨、暴雨时应停止管片止水条粘贴作业。

3.1.3始发井防洪

1)准备一定量的防洪沙袋放于始发井适当位置,并储备编制袋、砂、铁锹等防洪材料及用具。

2)定期检查污水泵工作状态及管路通畅情况,保证遇有情况随时启用,做好检查记录,并配备足量的备用防洪泵。

3.1.4盾构隧道防洪

1)按照编制防汛预案,对人员进行演练,以保证遇有突发情况能及时反应。

2)在隧道安装一路排水管路,在盾构工作面放一台潜水泵及时抽排工作面的积水。积水抽至排水管送至工作井由工作井渣浆泵抽送至地面排水沟。

3)在隧道洞门附近储备一定数量的防洪沙袋,储备充足编制袋、砂、铁锹等防洪材料及用具。

4)定期检查潜水泵工作状态及排水管路保持通畅,并检查防洪沙袋堆放状态,并做好记录。

3.1.5土方外运

现场集土坑为盾构出土的临时周转场地,降雨会造成集土坑积水,如直接出土将影响沿途环境卫生,对土方外运带来制约,间接影响盾构推进。因此,需提前掌握天气预报情况,做好渣坑的清理。集土坑设有集水坑,当渣池有积水时可用水泵排除。

3.1.6场卫生管理

施工班组进行定岗定责,确保施工围的区域管理具有可追溯性,定期对场排水沟进行清理,确保排水通畅。

3.2雨季施工防护措施

3.2.1场地硬化

对施工场地的通道、材料堆放场等进行硬化处理,混凝土厚度200mm~300mm,重点部位为:渣土坑周边、管片与渣土坑进出场道路。此外,所有排水沟周边必须为混凝土结构,确保长期使用。

3.2.2排水系统

雨季到来前,重新清理排水管路,保证排水通畅,包括地面排水沟和井下排水管,检查沉淀池、洗车槽等部位不堆积淤泥。

3.2.3井上防雨、冲洗设施

管片场设置挡雨棚,雨棚使用钢结构焊接成移动式,保证在雨季过程中防水材料粘贴不受影响。对于地面的材料堆放,在雨天统一使用彩条布覆盖防雨。对于渣土坑,在雨天使用污水泵于集水坑抽水,保证土方外运能够连续进行;土方车辆出厂使用高压水枪在门前的洗车池冲洗车身、车轮,以减少路面的污染。场的地面使用晒水车冲洗,并由专人负责,定期进行。

3.2.4井下防雨措施

每个端头井设置2台大功率37KW的污水泵,以防止雨量过大或突发性的暴雨,同时备用2台水泵。在隧道进口部位使用红砖抹面设置一道挡水坝,防止雨水倒灌隧道。

3.2.5用电设备的接地与防雷

雨季到来前,应再次确认龙门吊、搅拌机、充电机等用电设备的接地情况,并遵循以下要求:

1)电器设备的金属外壳必须与专用保护零线连接,专用保护零线应有工作接地线、配电室的零线或低一级漏电保护电源的零线引出。

2)作防雷接地的电器设备,必须同时作重复接地;同一台的电器设备重复接地与防雷接地可使用同一个接地体,接地电阻用复核重复接地电阻值的要求。

3)施工现场的电力系统严禁利用做相线或零线。

4)保护零线不得装设开关或熔断器。

5)保护零线应单独敷设,不作它用,重复接地线应与保护零线连接。

6)保护零线的截面,应不小于工作零线的截面,同时必须满足机械强度要求;保护零线架空敷设的间距大于12m时,保护零线选择10mm2的绝缘铜线。

7)与电气设备相连接的保护零线应为截面2.5mm2的绝缘不小于多股铜线;保护零线的统一标识为绿/黄双色线,并在任何情况下不准使用绿/黄双色线做负荷线。

8)正常情况时,下列电气设备部带点的外露导电部分,应作保护零线:

(1)电器、变压器、电气、照明器具及手持电动工具等的金属外壳;

(2)电气设备传动装置的金属部件;

(3)配电屏与控制屏的金属框架;

(4)室、外配电装置的金属框架及靠近带电的金属围挡和金属门。

9)保护零线接地的电阻值不大于10Ω。

10)不得用裸铝导体做接地体或地下接地线,接地体宜采用角钢、钢管或圆钢。

11)手持式用电设备的保护零线,应在绝缘良好的多股铜线橡皮电缆,其截面不小于1.5 mm2,其蕊线颜色为绿/黄双色。

12)施工现场所有用电设备,必须在设备负荷线的首段设置漏电保护装置。

3.2.6防风措施

雨季常伴随大风天气,在大风天气到来前,门吊禁止使用,并使用小于直径14mm 的钢丝绳将门吊、水泥罐等较高机械或构件做揽风处理,揽风绳的底部与粗钢筋绑扎牢固,伸入地面以下1m。

3.3雨季施工应急措施

3.3.1雨季安全措施

项目经理部成立以项目经理任组长,各部室负责人任组员的防洪领导小组,确保雨季施工安全。

雨季到来之前,与当地气象部门密切联系,随时掌握当地气象情况,指导施工。对工地进行防洪检查,完善排水设施,保持排水系统畅通,以确保工程顺利施工。

雨季施工前,根据调查研究,编制实施性雨季施工组织计划,报监理工程师批准后实施。

进入雨季后,对所有生产、生活设施进行检查加固,必要时可将人员撤离,将物资、机械等转移;加强值勤工作,下雨时工地上必须认真巡查,发现问题立即处理。

雨季期间,定时对可移动的机械设备进行绑栓加固,以免被暴风吹跑、暴雨冲走造成危险和损失。

3.3.2汛期安全措施

提前与长江水利委员会、市水务局等主管部门联系,进行汛期施工方案报批。

项目部制定并执行汛期安全生产制度,实施汛期施工组织方案,建立以项目经理为组长的防汛小组,成立现场防洪救险队,并派专人负责汛期的巡查。

加强汛期安全检查工作,做到及时发现问题,及时整改问题,消除安全隐患。

汛期到来之前准备足够的防洪物资和抗洪机具,并设置抢险救援通道,保证通道畅通。

与当地相关部门保持密切联系,做好防汛、抗洪应急准备工作。

与项目公司和基础设施公司时刻保持联系,必要时请求支援。

第4章雨季施工应急预案

为保证施工不受影响,我项目部从人员组织、技术措施、材料准备等几个方面全面入手,针对雨季施工的特点,提前做好应急准备工作。

4.1雨季应急人员组织

4.1.1组织机构

项目部成立xxx项目部工程突发事故应急救援指挥组,组长由项目经理担任,副组长由项目副经理、总工程师、安全总监担任,组员由项目部各部门负责人组成。

应急救援指挥组下设技术组、应急监测组、现场抢险组、现场保卫组、医疗救护组、通信联络组、紧急疏散组、后勤保障组、善后工作组形成一个完整的处置体系。

图4.1.1 应急救援组织机构图

项目部应急救援指挥组是项目部应急管理的最高决策和指挥机构,各部门、各工作班组在项目部应急救援指挥组的领导下工作,无条件服从指挥组的安排。

4.1.2应急救援指挥组

组长:xxx

副组长:xxx

组员:xxx

4.1.3工作组人员安排

表4.1.3 各工作组人员安排表

4.1.4岗位职责分工

1)应急救援指挥组

建立完善应急救援机制,一旦发生安全事故,以项目部为基础,设立事故现场临时应急救援指挥组,负责组织、协调和指挥救援工作。

2)技术组

负责审核、确定抢险方案,分析监测数据;及时了解现场情况,为应急救援指挥组提供最佳的抢险技术方案。

3)应急监测组

负责监测处置现场及毗邻区域的建(构)筑物、管线、支撑(加固)结构和地面的稳定性,及时向应急救援指挥组汇报监测结果。

4)现场抢险组

负责组织专业抢险队伍、人员、物资、设备,根据各自职责,分工负责;按照应急救援指挥组确定的抢险方案实施抢险,尽快落实抢险物资、营救被困和受伤人员,控制并消除事故影响;并及时向应急救援指挥组报告抢险进展情况。

5)现场保卫组

负责事故现场值班保卫工作,根据需要请属地公安部门维护事故现场秩序;对需要取证的事故现场进行保护等;对危害区外围的交通路口实施定向、定时封锁,阻止事故危害区外的公众进入;对事故现场周围的交通秩序进行重新组织和安排,防止交通拥堵;指挥撤出危害区的人员和使车辆顺利地通过,并确保事故应急救援的队伍、技术专家和设备、物资能及时赶往现场(对抢险所需材料运送车辆,必要时进行开道);对重要目标实施保护,维护社会治安。

6)医疗救护组

负责对事故发生后受伤、伤亡人员实施人道主义的救援,对伤员进行应急处置、急救和救护;必要时根据事先制定的预案请卫生部门、市医疗救治中心设置现场医疗急救站,对伤员进行现场分类和急救处理,并及时合理转送医院治疗机构进行救治,对现场救援人员进行必要的医学监护。

7)通信联络组

负责与上级单位及社会有关各界保持联系,及时汇报现场抢险救援进展情况,配合

做好信息发布工作,并做好现场媒体活动的管理工作。

8)紧急疏散组、后勤保障组、善后工作组

负责对危险区域人员和重要物资有秩序地疏散;负责为应急处置人员和撤离后的群众提供生活、办公条件;负责处理受伤害人员及其家属的善后事宜,做好社会稳定工作。

9)各工作班组的职责

项目部各工程队是实施应急救援的主体,全面执行项目部应急救援指挥组相关安排,全力开展现场应急救援工作。应急抢险期间,各工程队人员、物资、设备等资源由项目部应急救援指挥组统一调配,各工程队无条件服从安排,积极支援抢险。

4.1.5应急程序

图4.1.5 突发性应急程序图

4.2应急材料、设备准备

xxx站~xxx站区间和xxx站~xxx站区间的雨季应急材料、设备统一统计,放置于xxx站指定位置。

表4.2 应急材料、设备表

4.3应急联络

在施工现场建立现场风险应急领导小组和工作小组。

表4.3.1 项目部突发事故应急救援指挥组成员通讯录

表4.3.2 市应急指挥机构和市主管部门、单位应急

4.4应急就医路线

应急就医路线应根据最近出站距离,选择合理的出站口和路线。
