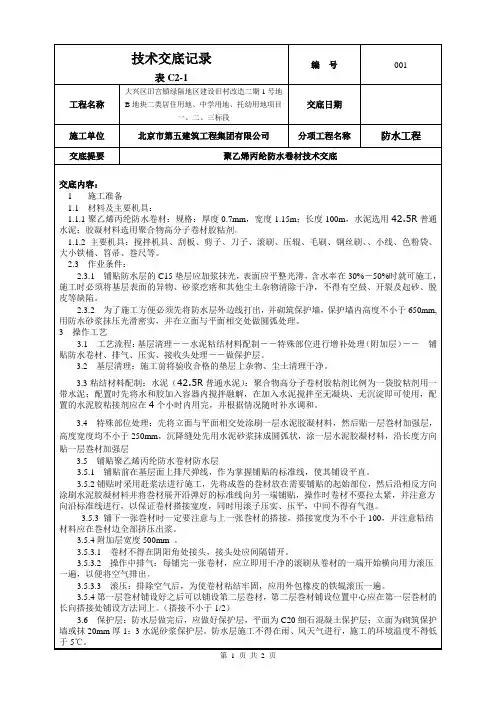

聚乙烯丙纶高分子防水卷材技术交底

聚乙烯丙纶高分子防水卷材技术交底
聚乙烯丙纶高分子防水卷材技术交底

技术交底记录

不上人屋面防水施工技术交底(SBS防水卷材附详图)

屋面防水施工技术交底 不上人平屋面防水层做法为:一道4mm厚SBS改性沥青防水卷材(Ⅱ型聚酯毡胎体,热熔型)。 1、材料、工具准备 (1)、SBS改性沥青防水卷材、基层处理剂等若干。 (2)、笤帚、滚刷、铁桶、剪刀等。 2、主要施工方法 屋面防水卷材采用热熔法施工。施工顺序由低向高进行施工。 施工工艺流程 基层处理→涂刷基层处理剂→弹控制线→附加层施工→热熔铺贴防水卷材→卷材密封和收头→防水层质量检验。 (1)、基层清理:因基层质量的好坏直接影响防水层与基层的粘结强度,所以清理基层要求基层表面压实平整,干燥(基层含水率不大于9%)、均匀一致,不得出现凹凸不平、疏松、毛刺、起砂、爆皮等现象,清除基层上任何堆积物和一些尖锐的物体。当墙体表面平整度达不到施工要求时,应在相应部位涂刷界面剂后,采用1:3水泥砂浆进行找平处理。 本工程屋面破旧防水已严重老化,需将破旧防水层清理干净,修补屋面找平层,其中细部注意事项: ①找平层的排水坡度,必须符设计要求;内排水的水落口周围应做成略低的凹坑 ②与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的连接处及基层的转角 处的找平层应做成半径为50mm的圆弧。 ③找平层最低点应对准排水口,排水口与水落管的落水口应平滑、顺畅,不得有 积水,并用柔性防水密封材料嵌填密封。找平层与排水口、分水线等相连接的转角,应抹成光滑一致的圆弧形。 ④找平层施工时,找平层与女儿墙、山墙之间从保温层顶至找平层顶应预留宽度为 30mm的缝隙,并用30宽的挤塑板条嵌填。 (2)、基层处理剂:待基层干燥后,选用与自粘卷材相容的基层处理材料,用喷涂法或涂刷法施工,喷、涂应均匀一致,不露底。待基层处理剂表面干燥后,方可进行卷材铺贴。以不粘手为准,通常为3-4小时。涂刷完处理剂的部位须在一个工作日内完成防水卷材的施工。

屋面防水技术交底(聚乙烯丙纶卷材)

屋面防水技术交底 工程项目: 社区改造安置楼 工程地址: 区, 以北 以西 建设单位: 社区居委会 防水单位: 建设集团 一、施工准备 (一)作业条件 1、施工前审核图纸,编制施工方案;防水施工队必须具备相应资 质等级,施工人员必须持证上岗。 2、防水垫层施工完毕,无空鼓、开裂、起砂现象。 3、屋面安全防护必须到位并经安全员验收合格方可施工。 (二)材料要求 1、防水卷材规格、材质要符合设计要求。 2、防水卷材、水泥、建筑用胶等要提供出场质量合格证、质量监 督报告、具有相应等级资质检测部门出具的检测报告。 (三)施工机具 电动搅拌器、剪刀、钢卷尺、木刮板、毛刷、笤帚、施工桶等。 二、工艺流程 基层表面清理——节点附加层处理——卷材铺贴——收头、节点密封处理——检查验收——保护层施工。

三、施工方法 (一)基层处理 1、防水施工不得在雨天进行,气温低于5°C不宜施工。 2、首先进行基层清理,将基层上的尘土、碎石、杂物、油污等建 筑垃圾清理干净,有油污的要用钢丝刷、砂纸、有机溶剂等处理干净,在施工过程中还要不断清扫以保证防水质量。 3、对于起砂起皮部位要进行清理,清理后用聚合物砂浆修补;凹 凸不平的部位要铲去或刨平重新补做;存在裂缝时要采用聚氨酯刮涂处理,涂刷1—2边。 (二)节点附加层处理 细部节点处理:落水口、檐沟、女儿墙、排气管道、排油烟管 道等阴阳角做成圆弧型,然后做附加层处理,附加层宽度不小 于500mm。 (三)卷材铺贴 1、大面铺贴:先铺贴平面,后铺立面,由远到近。先用毛刷将聚 合物砂浆均匀涂在基层上,聚合物防水砂浆要满涂,做到不漏底不堆积,滩涂均匀,随即进行卷材粘贴,卷材铺贴同时在卷材上表面用木刮板排气压实,防水层与基层应粘贴牢固,卷材表面要求无破损、褶皱、空鼓等现象。 2、两幅卷材短边和长短边搭接长度要求均不小于100mm,二层卷 材铺贴时要求完全覆盖下层,上下两层和相邻两幅卷材搭接处应错开1/3到1/2幅宽,铺贴平面与立面相连接的卷材时,应

基础丙纶卷材防水施工技术交底

基础丙纶卷材防水施工技术交底 一、图纸要求: 根据图纸进行施工。 1 .工艺流程 处理基层——配制水泥防水粘结料——细部构造处理——涂刷聚合物水泥防水粘结料——粘贴防水卷材 2.操作要点 (1)清理基层: 在验收合格的防水基层上打扫干净,基层应坚硬平整,无颗 粒起砂、起皮、开裂等现象。 (2)配制聚合物水泥防水胶粘料。 (3)涂刷聚合物水泥防水胶粘料:根据施工面积大小,将配制好的胶粘料倒在防水基层上,用刮板刮平,或用滚刷涂刷平整,要求薄厚均匀一致,无露底、无堆积。一般厚度应不小于1.3mm。 (4) 粘贴防水卷材:根据设计要求,1.5厚聚乙烯丙纶防水卷材做1层。做法是在1. 3mm厚的粘结料上铺贴一层1.5mm厚的卷材。卷材搭接宽度长边100mm,短边120mm。两层长边错开≥1/3幅宽。 (5)搭接边处理:卷材的长短搭接边均应挤出水泥防水胶粘料,并应涂抹同样的胶粘料封边处理。 (6)养护:做完的防水层,应喷水养护,超过施工温度,平面可铺盖编织被或草帘子等,夏季采取降温措施。 (3)地下室的积水坑或电梯井,须保证池边阴阳角附加层卷材的粘贴质量,卷材满粘法铺贴应无空鼓、不翘边。 (4)阴阳角附加层做法①阳角附加层 第一层先剪裁500mm宽卷材长度按现场实际确定,做墙体(立面)与底板(平面)的阳角附加层。粘贴在墙根两侧,立面、平面各粘250mm。 第二层主防水层,将平面交接处的卷材向上翻至立面大于250mm(也可根据实际要求定)。 六.成品保护及注意事项 1 .成品保护 (1)现场施工人员要严格保护已做好的卷材防水层,防止人为损坏。 (2) 刚做完的防水层,禁止行人踩踏,不得在防水层上堆集材料而造成压碰。 (3)喷水养护不得过早,不宜用高压水冲刷。 2 .注意事项 (1)防水作业人员必须严格遵守施工现场各项安全规章制度,严格按操作规程施工。 (2)使用电动搅拌器等电气设备时,应选用有安全开关的变电箱,使用前应先试运转,确定无误后,方可进行作业。 (3)防水作业人员施工完毕,应做到工完、料净、现场清。经检查无渗漏后再撤离施工现场。 七.卷材防水层的质量验收: 1检查数量:按铺贴卷材面积每100m2抽查一处,但总数不少于三处。 2防水卷材应有出厂合格证、试验报告以及现场取样复检的试验报告。 3卷材之间以及防水层与基层之间,必须粘贴牢固,所有采用满粘和条粘工艺,

屋面防水保护层施工技术交底

屋面防水保护层施工技术交底 一、施工准备 (一)材料要求 使用商品混凝土,(C20细石混凝土)要求具有强度、配合比及配比材料出厂合格证、检测报告的相关质量证明资料 (二)施工机具 小水桶、半截桶、笤帚、平铁锹、铁抹子、大木杠、小木杠、喷壶、锤子、錾子、溜子、手推车等。 (三)作业条件 1、屋面防水完成,经灌水实验,确认不渗漏并经验收合格。 ~ 2、女儿墙内侧+50cm水平线已弹好,并校核无误。 二、质量要求 (一)保证项目 1、细石混凝土保护层的材质、强度(配合比)必须符合要求和施工规范规定; 2、面层与基层的结合,必须牢固、无空鼓。 (二)基本项目 1、表面密实光洁,无裂纹、脱皮、麻面和起砂等缺陷。 2、地漏、管根和构造物根部结合处应严密平顺无积水。 | 3、保护层分格缝面层邻接处的填塞平整、光滑、无错台,符合要求。 4 三、工艺流程 基层清理→刷素水泥浆→贴灰饼、冲筋→浇灌混凝土、抹压面层→养护→灌缝 四、施工工艺 1、基层处理:将屋面防水层上杂物清理干净,并用素水泥浆处理防水层表面。 2、找标高弹线:根据女儿墙上的水平标高线,往下量出屋面50mm厚C20细石混凝土

保护层面层标高,并弹在墙上。 \ 3、挂控制线贴灰饼冲筋:冲筋和灰饼均采用C20细石混凝土,要求2m*2m分格,缝宽15mm。冲筋时纵横向按2m一道布置埋设宽度小于50mm厚度15mm的胶合板分隔条作为筋条。随后铺细石混凝土。 4、铺装细石混凝土:细石混凝土坍落度应不大于3cm,并应每500㎡制作一组试块,不足500㎡时,也制作一组试块。 ①装铺细石混凝土后用长刮杠按分割条刮平,拍捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。 ②撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撒在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。 ③第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。 ④第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。 抹压同时两人协作,震动敲击分割条,进行起条工作,随起随抹压分格条两侧起皮处,修饰分割缝两侧棱角。 ⑤第三遍抹压,当地面面层上人稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍抹压,此时抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。 ~ 5、养护:保护层交活24h后,及时养护,以后每天洒水两次,至少连续养护7d后,方能上人。 6、混凝土能上人时进行沥青砂浆灌缝,填塞密实、平整、光滑。 7、冬期施工,细石混凝土施工环境温度应不低于+5℃,并且必须加强养护。 五、成品保护 1、屋面上排风帽、出气管及其他管道等应设保护措施。 2、地漏、出水口等部位安放的临时堵头要保护好,以防灌入杂物,造成堵塞。 3、保护层养护期间不准上人,其他工种不得上去操作,养护期过后也要注意成品保护。 六、应注意的质量问题 1、防水保护层起砂:水泥标号不够或使用过期水泥,或水灰比太大,抹压遍数不够,养护不好或不及时要严格执行标准,认真操作,加强养护。

屋面防水技术交底最新

工程名称清雅居一期公共租赁住房项目2#楼施工单位山东三箭建设工程管理 有限公司 交底部位装饰装修工序名称屋面防水卷材施工交底提要:结构屋面的相关材料、机具准备、质量要求及施工工艺。 一、施工准备 1、材料准备:所有材料必须进场验收,必须有产品合格证。并按要求对各类材料进行复试,其质量、技术性能必须符合设计要求。 防水材料:3mm厚SBS防水卷材、冷底子油 2、机具要求:煤气罐、火焰喷枪、 二、施工要求 1、屋面保护层上已清理完毕,含水率符合规定;伸出屋面的设施、预埋件等已安装完毕。 三、建筑做法 保温不上人屋面 (1)、35厚C20细石砼,内配A4@200双向钢筋网 (2)、干铺无纺布一层 (3)、3厚高聚物改性沥青防水卷材(聚酯胎II型) (4)、3厚高聚物改性沥青防水卷材(聚酯胎II型) (5)、刷基层处理剂一道 (6)、20厚1:3水泥砂浆保护层 (7)、55厚挤塑聚苯板 (8)、20厚1:3水泥砂浆找平层 (9)、40厚(最薄处)1:6水泥珍珠岩找坡2% (10)、钢筋混凝土楼板 细石砼上人平屋面 (1)、40厚C20细石混凝土保护层,内配?4@200双向钢筋网 (2)、干铺无纺布一层 (3)、3厚高聚物改性沥青防水卷材(聚酯胎II型) (4)、3厚高聚物改性沥青防水卷材(聚酯胎II型) (5)、刷基层处理剂一道 (6)、20厚1:3水泥砂浆保护层 (7)、55厚挤塑聚苯板 (8)、20厚1:3水泥砂浆找平层 (9)、40厚(最薄处)1:6水泥珍珠岩找坡2% (10)、钢筋混凝土楼板

工程名称清雅居一期公共租赁住房项目2#楼施工单位山东三箭建设工程管理 有限公司 交底部位装饰装修工序名称屋面防水卷材施工 交底提要:结构屋面的相关材料、机具准备、质量要求及施工工艺。 四、施工工艺 工艺流程:保护层清扫→ 涂刷基层处理剂→ 附加层施工→ 卷材铺贴及封边处理(两层错逢)→ 收头固定、密封→ 闭水试验 1、基层要求及处理: 基层表面应牢固平整,其平整度为:用两米长直尺检查,基层与直尺间的最大空隙不应超过5mm,且每1米长度内不能多于一处,空隙仅允许平缓变化。基层表面阴阳角处,均应做成圆弧,在阴阳角、管道根部等更应仔细清理。基层应干燥,含水率宜小于9%,测试方法为:将1米见方的卷材盖在基层表面上,静置2~3h,若覆盖处表面无水印,且紧贴基层一侧的卷材也无凝结水,即认为基层含水率小于9%。 2、喷涂基层处理剂: 一次喷涂的面积应根据当天的防水层的施工工作量,同时必须做好防止雨水等渗入找平层,当喷涂两遍时,第二便应在第一遍干燥后进行。 3、卷材铺贴: ⑴、卷材铺贴前,应先在保护层上喷刷一道冷底子油,待冷底子油稍干燥后在进行铺贴;铺贴多跨或高低跨屋面时,应先远后近,先高跨后低跨。 ⑵、在一个单跨铺贴时,应先铺贴排水比较集中部分(如天沟、水落口、檐口),再铺贴油毡附加层,由低到高,使卷材按流水方向搭接。 ⑶、用热熔法使用改性沥青卷材(SBS)施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术规范的规定。⑷、铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm 左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭部位应满粘牢固,搭接宽度为100mm。卷材始端铺贴完成后,即可进行大面积滚铺。,⑸、铺贴时,应使卷材与基层紧密粘结,避免铺斜、扭曲,仔细压紧、刮平,赶出气泡封严。如发现已铺贴卷材有气泡、空鼓或翘边等现象,应及时进行处理。 ⑹、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。 ⑺、卷材防水层的搭接缝应粘结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口封严,不得有翘边。 ⑻、卷材完成后应做24 小时灌水试验。 4、节点附加增强处理: 对阴阳角应进行增设附加层,按具体情况将卷材剪好,先在细部试贴一下,视尺寸、形状合适后,再压实铺牢。 ⑴、檐口: 将铺贴到檐口端头的卷材裁齐后用压条固定,钉帽及卷材端头用密封材料封严,然后

丙纶布施工工艺及技术交底

技术交底记录 工程名称 交底部位 交底内容:墙、地面丙纶布卷材防水 一、施工准备 1.聚乙烯丙纶400 克防水卷材, GB18173-1-2006标准防水卷材。 2.辅助材料:专用胶,水泥。 3、材料进场复试:以同一生产厂家的统一品牌,统一等级的产品,大于1000 卷的抽 5 卷, 100 —499 卷抽4卷,100卷以下抽 2 卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材切除距外层卷头300 ㎜后顺纵向切取1500 ㎜的的全副卷材 2 块,一块作物理性能检验用,另一块备用。 4、材料进场后应放置于室内立放,避免雨淋。 二、对基层的要求: 防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。 三、防水主、辅料的施工要求: 1.胶浆的配比:水泥与专用胶粉重量比为100 (水泥): 1 (胶粉): 50(水)(水适量)。 2.配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。 3.在施工基面弹好基准线,将卷材预铺调整。 4.基面不得有明水,如果非常干燥,需在基面表层喷水保温。 5.地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。 6.要在封缝处做一道单组分聚氨酯封边。 四、防水层的施工与操作 施工顺序,每栋楼按照先底板后墙面,先附加层后大面,先基坑(集水坑、地体基坑等)后大底板面 施工,每栋楼大面施工时可由中间向两端施工。 5.1 施工条件 (1) 聚乙烯丙纶防水卷材施工温度宜在5℃以上 25℃以下进行,雨天、雪天、 5 级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。 (2) 找平层验收合格,基层在潮湿的情况下只要无明水便可施工。 5.2 聚乙烯丙纶防水卷材的粘贴与铺设应按以下规定操作 (1).卷材粘贴方向确定。 当有坡度<3%时,卷材宜平行坡面铺贴。坡度>3% 时,卷材可平行或垂直坡面铺贴。 要求:上下层卷材不得相互垂直铺贴。 (2).地下室防水层施工前,应先做好节点、附加层和桩基础钢筋比较集中部位的处理,然后由最低标高 处向上施工。

丙纶技术交底

聚乙烯丙纶复合防水卷材技术交底 一、施工准备 (一)作业条件 1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。 2、找平层施工完毕,并经养护、干燥,含水率不大于9%。 3、找平层坡度应符合设计要求.不得有空鼓、开裂、起砂、脱皮等缺陷。 4、各种阴阳角、管根抹圆角。 5、立面上卷最小高度要保证≥250mm。 6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖。 7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。 8、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故。 9、出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。 (二)材料及要求 1、规格、材质满足设计要求。 2、防水卷材:三元乙丙橡胶防水卷材。必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。 3、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。 4、CX一404胶:为黄色混浊胶体,用于基层及卷材粘结。 5、聚氨酯涂膜材料:用于处理接缝、增补、密封处理,分甲、乙组份。 6、丁基粘结剂:用于卷材接缝,分A、B两组份,A为黄浊胶体,B为黑色胶体。 7、聚氨酗嵌缝膏:用于密封卷材收头部位,分甲、乙组份。 8、二甲苯或乙酸乙酯:用于稀释或清洗工具。 9、高聚物改性沥青防水卷材:是合成高分子聚合物改性沥青油毡。 10、氯丁橡胶沥青胶粘剂:由氯丁橡胶加入沥青及溶剂等配制而成,为黑色液体。 11、橡胶沥青嵌缝膏:即密封膏,用于细部嵌固边缝。 12、保护层材料:依设计要求。 13、70号汽油、二甲苯,用于清洗受污染的部位。 (三)施工机具 电动搅拌器、高压吹风机、自动热风焊接机、铁抹子、滚动刷、汽油喷灯、钢卷尺、剪刀、笤帚、小线、粉笔、红±粉。 二、质量要求 质量要求符合《屋面工程质量验收规范》(GB50207-2002)的规定。 项序项目允许偏差或允许值(mm)

屋面防水技术交底

屋面防水分项工程质量技术交底卡GD2301003006

、自粘聚合物改性沥青防水卷材施工工艺 1、作业条件 1)防水基层必须平整牢固,不得有突出的尖角,凹坑和表面起砂现 象,表面应清洁干燥,转角处应根据要求做半径为50mm的圆弧角。 2)基层含水率要无明水珠即可。 3)防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂 浆突起物清除干净。 底 2、施工准备: 1)清理防水基层的施工工具:铁锹、扫帚、吹尘器(或吸尘器)、 手锤、钢凿、抹布等。 内 2)卷材铺贴的施工工具:剪刀、卷尺、弹线盒、滚刷、胶压辊等。 3)施工时气温应在5℃以上,不宜在特别潮湿且不通风的环境中施工。施工现场应有良好的通风条件。 3、工艺流程: 专业技术负责人:交底人:接收人: 屋面防水分项工程质量技术交底卡

GD2301003006

基层表面清理、修补→涂刷配套的基层处理剂→节点部位粘贴→ 定位、弹基准线→铺贴自粘聚合物改性沥青防水卷材→辊压、排气→收头处理及搭接→组织验收→保护层施工。 4、操作要点: 1)卷材总体铺贴顺序为:先高跨,后低跨;同等高度,先远后近; 同一立面,从高向低处开始铺贴。 2)打底涂:基面清理干净验收合格后,将专用基层处理剂均匀涂刷在基层表面,涂刷时按一个方向进行,厚薄均匀,不漏底、不堆积,晾放至指触不粘。 3)弹线、试铺:在底涂上按实际搭接面积弹出粘贴控制线,严 格按粘贴控制线试铺及实际粘铺卷材,以确保卷材搭接宽度在 内8~10cm。根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜的现象。卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。 4)节点处理: 屋面防水分项工程质量技术交底卡 GD2301003006

丙纶防水技术交底

一、适用范围:本技术交底适用于兴文县粤华星光天地小区5#、6#、7#住宅楼地下室聚乙烯丙纶防水卷材(400g/ m2施工。 二、施工准备: (一)、机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。(二)、材料准备: 所用材料进场有“三证一书” : 1、材料为山东省建筑材料质量监督检查站检查报告; 2、材料具备出厂合格证; 3、具备生产厂家检测报告,同时有产品说明书等。材料进场后必须现场取样,然后随意抽取1 卷,截取1000*1000 卷材防水,取样应在监理和甲方人员的见证下抽取。送交有关实验室或见证试验室做试验;试验合格后方可使用。 (三)、作业条件: 1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。 2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。 3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成 45 度折角,以保证防水卷材粘贴牢固。 三、施工工艺及方法: 1、底板防水施工 ①施工工艺: 基层清理-- 涂刷底层处理剂-- 弹出附加层边线--- 铺贴卷材标准线-- 附加层施工--第一层卷材防水层施工--第二层卷材防水层施工---封边--抹20厚1:2 水泥砂浆找平层。 ②施工方法: ①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理。 ②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。其目的是清理基层灰尘,起到沾接牢固的目的。 ③弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。 ④附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用聚乙稀丙纶布,附加层的有效覆盖宽度〉500mm按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。 ⑤卷材铺贴方法:在垫层和胎膜上全部采用满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水27.5 至32.5 公斤,搅拌均匀后加入剩余的水泥,然后用电动搅拌器搅拌均匀,搅拌至无沉淀无凝块无泡沫即可用,并在规定时间内用完。并将其底面与基层之间的空气全部排出。卷材搭接:卷材的长边、短边之间压边均不小于10cm。在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mn处。接缝处要用聚合物粘贴牢固,以边缘挤出聚合物为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层。卷材与基层粘结面积不应小于90%。 ⑥第一层聚乙烯丙纶防水卷材施工完毕经检查验收合格后,方可进行第二层聚乙烯丙纶防水卷材的施工,即将成卷的防水卷材按弹好的标准位置放于第一层聚乙烯丙纶防水卷材上面,用聚合物水泥防水胶卷材粘接,边用双手压紧卷材慢慢地滚铺,将基底面与基层粘贴牢固。上、下两层卷材顺一个方向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开300mm以上,卷材铺贴后24h内严禁上人或在其上进行下一道工序施工。大面积的卷材铺贴完,要对卷材的横竖接缝进行封边处理,将流出的聚合物刮封接口,

丙纶布施工工艺及技术交底

工程名称 交底部位 交底内容:墙、地面丙纶布卷材防水 一、施工准备 1.聚乙烯丙纶400克防水卷材,GB18173-1-2006标准防水卷材。 2.辅助材料:专用胶,水泥。 3、材料进场复试:以同一生产厂家的统一品牌,统一等级的产品,大于1000卷的抽5卷,100—499卷抽4卷,100卷以下抽2卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材切除距外层卷头300㎜后顺纵向切取1500㎜的的全副卷材2块,一块作物理性能检验用,另一块备用。 4、材料进场后应放置于室内立放,避免雨淋。 二、对基层的要求: 防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。 三、防水主、辅料的施工要求: 1.胶浆的配比:水泥与专用胶粉重量比为100(水泥):1(胶粉):50(水)(水适量)。 2.配比方法:先将胶粉放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。 3.在施工基面弹好基准线,将卷材预铺调整。 4.基面不得有明水,如果非常干燥,需在基面表层喷水保温。 5.地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。 6.要在封缝处做一道单组分聚氨酯封边。 四、防水层的施工与操作 施工顺序,每栋楼按照先底板后墙面,先附加层后大面,先基坑(集水坑、地体基坑等)后大底板面施工,每栋楼大面施工时可由中间向两端施工。 5.1施工条件 (1)聚乙烯丙纶防水卷材施工温度宜在5℃以上25℃以下进行,雨天、雪天、5级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。 (2)找平层验收合格,基层在潮湿的情况下只要无明水便可施工。 5.2 聚乙烯丙纶防水卷材的粘贴与铺设应按以下规定操作 (1).卷材粘贴方向确定。 当有坡度<3%时,卷材宜平行坡面铺贴。坡度>3%时,卷材可平行或垂直坡面铺贴。 要求:上下层卷材不得相互垂直铺贴。 (2).地下室防水层施工前,应先做好节点、附加层和桩基础钢筋比较集中部位的处理,然后由最低标高处向上施工。 (3)聚乙烯丙纶防水卷材粘贴前,在铺设部位将卷材预放约3至12米,找正方向后,中间固定。将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴直至整

屋面防水技术交底

技术交底记录(表式C2-2-1)编号 交底日期年月日 工程名称信业佳·佳园住宅小区分部(分项)工程名称屋面 施工单位美信佳集团建设有限公司交底部位屋面防水 交底内容: 一、材料要求 1、SBS改性沥青防水卷材,采用3mm厚。 2、冷底子油。 3、橡胶沥青嵌缝膏:用于特殊部位、管根等处的嵌固密封; 4、材料必须符合设计要求 二、主要机具 小平铲、钢线刷、滚刷、橡皮刮板、汽油喷灯等,由施工队准备。 三、作业条件: 1、基层必须牢固,无松动现象;表面应平整、牢固、干燥;阴阳角处均应做成圆弧形(半径50mm)。 2、每部位屋面施工时待屋面女儿墙、机房、水箱间伸出屋面的设备、水暖管道安设完毕,设备基础、出屋面的通风道等施工完毕后进行屋面防水工程的施工。 3、防水施工用材料均为易燃物,必须准备好相应的消防器材,作业面设置灭火器,并派专人看火。 4、施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。 5、防水工程必须由专业队施工,操作人员持证上岗 6、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓、不起砂。 四、操作工艺 1、防水工艺流程:基层处理→刷冷底子油→附加层施工→铺贴防水卷材→热熔封边→验收→蓄水试验→验收 2、基层处理: 2.1基层的凹槽缺陷用1:2.5水泥砂浆找平,达到表面光滑平顺。 2.2出屋面的管根、阴阳角等部位用1:2.5水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续集中处,管与管之间的管根也要处理到位,防止遗漏。 2.3铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,含水率不大于9%,检测方法:将1m*1m见方的同质卷材平铺在防水基层上,在中午太阳直射3小时后掀开,基层覆

丙纶防水技术交底

一、适用范围: 本技术交底适用于兴文县粤华星光天地小区5#、6#、7#住宅楼地下室聚乙烯丙纶防水卷材(400g/m2)施工。 二、施工准备: (一)、机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。 (二)、材料准备: 所用材料进场有“三证一书”: 1、材料为山东省建筑材料质量监督检查站检查报告; 2、材料具备出厂合格证; 3、具备生产厂家检测报告,同时有产品说明书等。 材料进场后必须现场取样,然后随意抽取1卷,截取1000*1000卷材防水,取样应在监理和甲方人员的见证下抽取。送交有关实验室或见证试验室做试验;试验合格后方可使用。 (三)、作业条件: 1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。 2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。 3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以保证防水卷材粘贴牢固。 三、施工工艺及方法: 1、底板防水施工 ①施工工艺: 基层清理--涂刷底层处理剂--弹出附加层边线---铺贴卷材标准线--附加层施工--第一层卷材防水层施工--第二层卷材防水层施工---封边--抹20厚1:2水泥砂浆找平层。 ②施工方法: ①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理。 ②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。其目的是清理基层灰尘,起到沾接牢固的目的。 ③弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。 ④附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用聚乙稀丙纶布,附加层的有效覆盖宽度>500mm,按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。 ⑤卷材铺贴方法:在垫层和胎膜上全部采用满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水27.5至32.5公斤,搅拌均匀后加入剩余的水泥,然后用电动搅拌器搅拌均匀,搅拌至无沉淀无凝块无泡沫即可用,并在规定时间内用完。并将其底面与基层之间的空气全部排出。卷材搭接:卷材的长边、短边之间压边均不小于10cm。在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mm处。接缝处要用聚合物粘贴牢固,以边缘挤出聚

丙纶布防水施工方案

丙纶布防水施工方案 一、施工准备: (一)机具准备: 搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。 (二)材料准备: 所用材料为聚乙烯丙纶复合防水卷材 材料进场有“三证一书”: 1、材料为山东省建筑材料质量监督检查站检查报告; 2、材料具备出厂合格证; 3、具备生产厂家检测报告,同时有产品说明书等。 材料进场后必须现场取样,然后随意抽取1卷,截取1000*1000卷材防水,取样应在监理和甲方人员的见证下抽取。送交有关实验室或见证试验室做试验;试验合格后方可使用。 (三)作业条件: 1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期。 2、基础垫层及防水保护墙即砖胎模已施工完毕,并通过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥。 3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径为20mm成45度折角,以保证防水卷材粘贴牢固。 二、施工工艺及方法: 1、底板防水施工 ①施工工艺:基层清理弹出附加层边线线抹20厚1:2.5水泥砂浆找平层。 ②施工方法: ①基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理干净,并将尘土、杂物清扫干净,对阴阳角、管根等部位必须认真清理。

②涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行下道工序。其目的是清理基层灰尘,起到沾接牢固的目的。 ③弹线:在基层上用墨线,弹出卷材附加层位置边线和卷材铺贴标准的位置分格线。 ④附加层施工:阴阳角等复杂部位必须先做附加层,附加层采用聚乙稀丙纶布,附加层的有效覆盖宽度>500mm,按照弹好的位置线用聚合物水泥胶与基层粘贴牢固。 ⑤卷材铺贴方法:在垫层和胎膜上全部采用满铺法:将成卷的防水卷材按弹好的标准位置放于基层下面,把聚合物水泥防水胶按一袋胶粘剂1公斤与6到12公斤水泥干混均匀后,用电动工具边搅拌边加水27.5至32.5公斤,搅拌均匀后加入剩余的水泥,然后用电动搅拌器搅拌均匀,搅拌至无沉淀无凝块无泡沫即可用,并在规定时间内用完。并将其底面与基层之间的空气全部排出。卷材搭接:卷材的长边、短边之间压边均不小于10cm。在立面与平面的转角处,卷材的接缝应在平面上,距立面不小于600mm处。接缝处要用聚合物粘贴牢固,以边缘挤出聚合物为合格,随即刮封接口,防止出现张嘴和翘边,使之成为一个完整的防水层。卷材与基层粘结面积不应小于90%。 ⑥第一层聚乙烯丙纶防水卷材施工完毕经检查验收合格后,方可进行第二层聚乙烯丙纶防水卷材的施工,即将成卷的防水卷材按弹好的标准位置放于第一层聚乙烯丙纶防水卷材上面,用聚合物水泥防水胶卷材粘接,边用双手压紧卷材慢慢地滚铺,将基底面与基层粘贴牢固。上、下两层卷材顺一个方向平行铺贴,接缝须错开三分之一卷材幅宽,端部接头应错开300mm以上,卷材铺贴后24h内严禁上人或在其上进行下一道工序施工。大面积的卷材铺贴完,要对卷材的横竖接缝进行封边处理,将流出的聚合物刮封接口,使其成为明显的刮封接口。 ⑦封边处理:大面积的卷材铺贴完,要对卷材的横竖接缝进行封边处理,将流出的胶粘剂用铁抹子轻轻抹平,使其形成明显的胶粘带条。 ⑧铺贴卷材经监理和甲方人员检查验收合格后,方可抹20厚1:2.5水泥砂浆找平层。 ⑨与其他临边建筑防水卷材要富于200—300mm以便于防水的整体效果。 2、外墙立面防水施工: ①外墙立面防水施工工艺同底板防水施工工艺 ②施工方法: 1)清理基层:要求基层无杂物、尘土或滞留砂浆, 用2m长直尺检查,基层与直尺之间的最大空隙不应超过5mm;空隙仅允许平缓变

地下室聚乙烯丙纶防水卷材施工技术交底

地下室聚乙烯丙纶防水卷材施工技术交底 1、建筑工程防水施工手册及《地下防水工程技术规范》GB50108—2001;《地下防水工程质量验收规范》GB50208—2002;及图纸设计、施工过程中涉及的相关规范、规程。 一、工程概况: 即本工程地下室底板防水除混凝土自防水外,外做柔性防水采用400g聚乙烯丙纶卷材复合防水层做法。 编制依据: 1、设计图纸。 2、施工组织设计。 3、88JZ9,GFZ聚乙烯丙纶卷材复合防水图集。 4、GB 18173.1-2006《高分子防水材料》。 5、88J6-1地下工程防水图集。 二、材料选用: 1.聚乙烯丙纶400克防水卷材,GB18173-1-2006标准防水卷材。 2.辅助材料:专用胶,水泥。 3、材料进场复试:以同一生产厂家的统一品牌,统一等级的产品,大于1000卷的抽5卷,100—499卷抽4卷,100卷以下抽2卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材切除距外层卷头300㎜后顺纵向切取1500㎜的的全副卷材2块,一块作物理性能检验用,另一块备用。 4、材料进场后应放置于室内立放,避免雨淋。 三、对基层的要求: 防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象。 四、防水主、辅料的施工要求: 1.胶浆的配比:水泥与707乳液、801胶比例为12(水泥):1(707乳液):2(801胶)。 2.配比方法:先将707乳液、801胶放入容器内,再加水泥边搅拌,待拌合均匀后,加水搅拌成糊状流体后方可使用。 3.在施工基面弹好基准线,将卷材预铺调整。 4.基面不得有明水,如果非常干燥,需在基面表层喷水保温。 5.地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。 6.要在封缝处做一道单组分聚氨酯封边二道(加布)。 五、防水层的施工与操作 施工顺序,每栋楼按照先基坑(集水坑、地体基坑等)后大底板面施工,每栋楼大面施工时可由中间向两端施工。 5.1施工条件 (1)聚乙烯丙纶防水卷材施工温度宜在5℃以上25℃以下进行,雨天、5级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。

屋面施工技术交底样板 (2)

万科城二期屋面保温粉刷施工技术交底 本工程装饰工程结合设计要求进行施工,为更完善各分部分项工程的具体施工工序及具体工艺做法,以使整个项目各班组施工的统一性,本项目部特制定本施工技术交底,各道工序的施工质量必须严格按照施工规范及验收标准实施,本工程竣工验收、核定质量目标为:一次验收合格率100%,确保区优质工程,争创“白玉兰杯”,各管理人员及班组长必须严格执行。 本工程屋面施工技术交底必须从下向上严格按照本交底中的施工顺序进行施工,每道工序完成后需项目部验收合格后方能进行下道工序的施工,同时,做好每天的落手清工作。 施工顺序:基层清理、修补→1.5厚JS防水涂料→伸缩缝、找坡层龙筋灰饼制作、天沟砌筑→保温找坡层填充、排气管设置伸缩缝碎石填充→20厚1:3水泥砂浆找平层→4厚APP防水卷材→15厚JS挤塑板铺贴→40厚细石砼防水保护层→天沟找坡 一、不上人屋面(电梯、楼梯顶面)施工程序及工艺要求: 1、基层清理:对结构面基层清理面浮尘、钢筋头子等杂物。 2、结构层修补:凿除爆模、模板挂脚,采用1:1(水泥:黄沙)修补坑洞,楼面裂缝采用钻子尖头划开灌注水泥浆掺避水剂,并采用橡皮锤进行敲击振实。砼面麻面、蜂窝采用水泥浆进行灌注,压光。 3、闭水试验:完成各种出屋面管道,排气道雨水口等四周封堵后,进行结构闭水试验,养水超过最高处5cm,闭水24小时,如渗漏进行修补处理,后重新做闭水试验。 4、JS防水层:结构面涂刷1.5厚JS防水涂料。 5、保温层:先制作找坡层龙筋灰饼,再用1:8水泥加气混凝土碎料均匀搅拌做保温层, 最薄处20mm,坡度1%,表面平整,填充均匀密实。 6、找平层:20厚1:3水泥砂浆找平,随浇随收平、压光(做到表面不起砂、不起皮)。 7、防水层:4mm厚APP防水卷材一道(四边上泛40cm),搭接长度在8cm,粘贴到位, 无汽包,空粘现象,女儿墙根部、阴阳角部位、出屋面管道、排气管等增设防水附加层。(具体详见屋面防水施工技术交底) 8、闭水试验:防水层完成后将雨水口临时封堵,进行24小时闭水试验。 9、15厚挤塑板保护隔离层:采用15厚挤塑板进行铺贴,挤塑板采用水泥浆掺801胶 水进行黏贴,要求铺贴时上部绑扎直径4间距200钢筋网片进行压盖。 10、保护层:40mm厚C20细石混凝土保护层,内配直径4间距200双向钢筋网片,表面收光,平整,向落水口2%的坡度进行找坡。 11、养护:面层浇筑12小时后进行浇水养护,养护时间至少三天。 (女儿墙防水翻边至上部压顶中部,1:3水泥砂浆饰面覆盖) 二、上人保温屋面施工程序及工艺要求: 1、基层清理:对结构面基层清理面浮尘、钢筋头子等杂物。 2、结构层修补:凿除爆模、模板挂脚,采用1:1(水泥:黄沙)修补坑洞,楼面裂缝采用钻子尖头划开灌注水泥浆掺避水剂,并采用橡皮锤进行敲击振实。桶面麻面、蜂

防水卷材施工技术交底

防水卷材施工技术交底 1、防水工程施工前,应对基层进行检查,发现薄弱环节先行处理,经隐蔽验收符合规范要求后方可进行防水层施工 2、本工程采用热熔铺贴法施工,在干燥的基层上涂刷SBS改性沥青防水卷材冷底子油。 3、涂刷冷底子油要薄而均匀,不得有空白、麻点、气泡,涂刷时间一般在铺卷材前1~2d 进行,使油层干燥而又不沾染灰尘。也可在涂刷6h 后铺贴卷材(以不粘脚为好)。 4、首先铺贴附加层,再铺贴4厚、3厚二道SBS卷材(4厚在上面)。在屋面泛水的阴角部位、变形缝墙角、排气洞口与伸出屋面管道等部位先作好附加层,附加一层较薄的卷材,也可以涂刷涂料作为附加层。附加层施工完毕,要经工序检验与监理工程师验收。 5、卷材铺贴工艺。先把卷材按位摆正,点燃喷灯(喷灯距卷材左 右), 用喷灯加热卷材和基层,待卷材表面熔化后,即向前滚铺,加热要均匀,滚压时不要卷入空气和异物,要求压实、压平。在卷材还未冷却前,用抹子把边封好,再用喷灯均匀细致地把接缝封好。特别注意边沿和复杂部位,以防翘边。 6、防水层施工时,应先作好节点,附加层和屋面排水比较集中部位的处理,然后由屋面最低标高向上施工,铺贴天沟卷材时,宜顺天沟减少搭接,

平行于屋脊铺贴。 7、铺贴在水落管口处的卷材应采用相应的剪裁铺贴法贴入杯口卷材与 8、基层的粘结方法采用满粘法。在屋面拐角、天沟、落水口、屋脊卷材搭接、收头等节点部位、必须仔细铺平、贴紧、压实、收头牢靠。铺贴卷材应采用搭接法,相邻两幅卷材的搭结缝均应错开,各层卷材的搭接长度,长边不小于100mm短边不小于150mm搭接缝应顺流水方向搭接。 9、SBS 防水卷材采用专用胶粘剂,卷材铺贴后,应立即用滚筒和刮板滚平刮实,排除基层与卷材间空气,并消除皱折。 10、伸出屋面的管道四周,防水收头处应用金属箍箍紧,并用密封材料封严,水落口应设球型网罩或铁栅罩。 11、电机机座顶部满铺SBS女儿墙、封井、烟道施工致线条底部, 无线条的女儿墙SBS施工致顶部铺在顶部的宽度不少于100mm排气管、套管、消防支架等部位上返250mm。

中建三局屋面防水施工技术交底大全

技术交底记录 资料编号 表C2-1 工程名称###### 交底日期年月日 施工单位中建三局分项工程名称屋面卷材防水施工交底提要屋面防水施工要求及注意的重点

3 铺贴附加层:阴阳角部位及水落口部位、天沟部位等首先铺设防水卷材附加层,在结构转角部位应铺贴一层附加层(如女儿墙、独立柱、设备基础等)上下各250mm。。 4 顺卷材铺贴方向弹线:防水卷材铺贴前应弹出基准线,基准线应从屋面最低处弹起,然后根据卷材的搭接宽度和卷材规格大小,弹出每一块卷材的位置,以保证卷材的搭接宽度和细部构造处理的合理性。 5 铺贴第一道卷材:;①卷材铺设方向为顺天沟方向,先低处再高处进行铺贴;②卷材的铺贴方法采用热熔法施工;③卷材接头采用搭接方法,相邻两幅卷材的搭接缝应错开,卷材相邻搭接宽度长边为100mm,短边为100mm;④按卷材长向弹出控制线,线间距为卷材幅宽减去相临两幅卷材的搭接宽度,然后将已卷好的卷材端头比齐开始铺的起点,点燃汽油喷灯,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚融化时,向前缓缓滚动设,与基层粘贴,并用压辊滚压,排除卷材下面的空气,使之平展,不得皱折,并应辊压粘结牢,要求用力均匀,不窝气,铺设压边宽度应掌握好。 6 铺贴第二道卷材:同第一道卷材铺贴方法相同,防水卷材尽量减少搭接接头,尽量采用整幅铺设,上下层防水卷材应错开1/2-1/3幅搭接。 7 细部处理及隐蔽验收:卷材铺贴好后,要及时报请监理验收;热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。接缝处要精心操作,喷烤后趁卷材尚未冷却,随即用抹子将边封好,最后再用喷灯在接缝处均匀细致地喷烤压实。 四、控制要点 1、空鼓 防水层发生空鼓,其主要原因是基层潮湿,找平层未干,控制基层含水率过大,使防水层空鼓,形成鼓泡;铺贴卷材的基层潮湿、不平整、不清洁,均影响防水层与基层的粘结,基层的水分受热蒸发,气压增大,粘结不牢的防水层充满蒸汽与基层脱离,形成空鼓;除上述原因外,还有铺贴时未彻底排除空气。施工时要严格控制基层含水率,接缝处应认真操作,使其粘结牢固。对已经出现空鼓的卷材防水层,可将空鼓部分的卷材裁减掉,再加铺卷材。 2、接头搭接不良 卷材防水层的接头搭接很关键,直接关系到卷材防水层的密闭整体性。如果

屋面卷材防水施工技术交底

屋面卷材防水施工技术交底 交底内容: 一、材料要求 1、SBS改性沥青防水卷材,采用两层(3mm+3mm)厚SBS(聚酯胎,低温柔度-25度)。 2、汽油、二甲苯等:用于喷灯、清洗工具。 3、橡胶沥青嵌缝膏:用于特殊部位、管根等处的嵌固密封; 二、主要机具 小平铲、钢线刷、滚刷、橡皮刮板、汽油喷灯等,由施工队准备。 三、作业条件: 1、基层必须牢固,无松动现象;表面应平整、牢固、干燥;阴阳角处均应做成圆弧形(半径50mm)。 2、每部位屋面施工时待屋面女儿墙、机房、水箱间伸出屋面的设备、水暖管道安设完毕,设备基础、出屋面的通风道等施工完毕后进行屋面防水工程的施工。 3、防水施工用材料均为易燃物,必须准备好相应的消防器材,作业面设置灭火器,并派专人看火。 4、施工前认真审核图纸,熟悉防水工程施工方案,并进行技术交底。 5、地下防水工程必须由专业队施工,操作人员持证上岗

6、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固,不空鼓、不起砂。 四、操作工艺 1、防水工艺流程:基层处理→刷冷底子油→附加层施工→铺第一层防水卷材→热熔封边→验收→铺第二层防水卷材→验收→蓄水试验→验收 2、基层处理: 2.1基层的凹槽缺陷用1:2.5水泥砂浆找平,达到表面光滑平顺。2.2出屋面的管根、阴阳角等部位用1:2.5水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续 集中处,管与管之间的管根也要处理到位,防止遗漏。 2.3铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。基层干燥,含水率不大于9%,检测方法:将1m*1m见方的同质卷材平铺在防水基层上,在中午太阳直射3小时后掀开,基层覆盖部位与卷材上未见水印即可做防水层施工。 3、刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂。冷底子油干燥后方可进行下道工序。 4、弹红粉线:按卷材宽幅拉通线将卷材敷设基准线弹出。 5、附加层施工:所有的阴阳角、套管管根、突出屋面的烟风道、雨水口、水落管、预埋件等处必须有附加层,附加层

相关文档
最新文档
