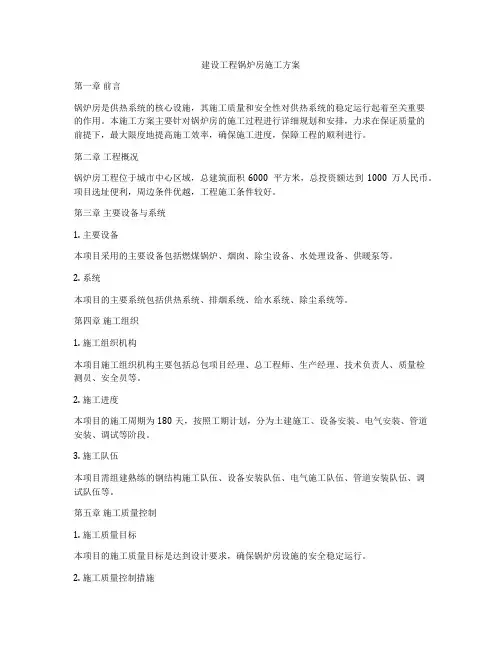

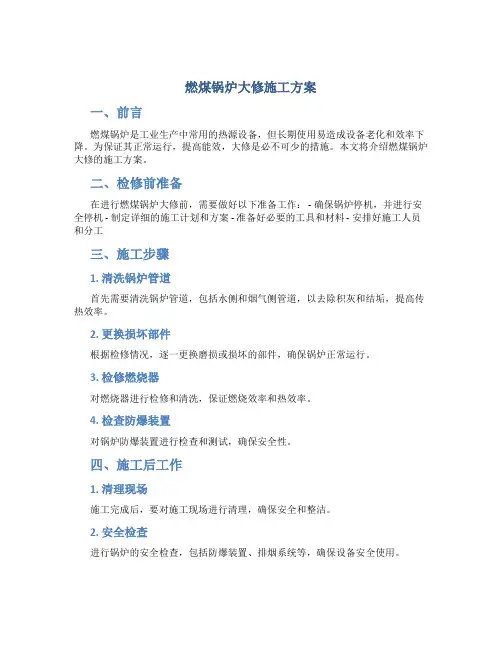

燃煤锅炉房改造方案

燃煤锅炉房改造方案
燃煤锅炉房改造方案

燃煤锅炉房改造方案

简要说明

一、项目概况

某燃煤锅炉房现装机为4台35t/h的燃煤蒸汽锅炉,满足区域内冬季采暖热负荷、工业用气负荷。

二、方案介绍

1、煤改气方案

根据现状负荷及远期发展负荷考虑,本工程可将原有的4台35t/h的燃煤蒸汽锅炉改造为4台35t/h的燃气蒸汽锅炉,拆除原有煤库、输煤系统、脱硫除尘系统,并配置相关的辅助设备,根据负荷发展情况,可分期建设。热源厂占地约5000m2,经过初步测算,项目建设投资估算约为11000万元(本投资中未考虑脱硝投资及管网、换热站投资,未考虑土地使用费用及征地拆迁补偿等费用)。

项目前期报审时间约1年,后期建设时间约1年半。

“煤改气方案”综合评价:

(1)环境效益:减少燃煤等非可再生能源的利用,可降低约10%的CO2、SO2、NOX等污染物的排放量相应减少,有效降低了PM2.5的排放量同时减少城市热岛效益。

(2)经济效益:项目内部收益率超过行业内基准内部收益率,项目可行且项目盈利能力高。

(3)社会效益:能源供应安全性、可靠性;技术先进成熟。对燃气有削峰填谷作用,减少社会投资,节省社会资源。为用能用户提供高品质能源,而且降低用户供能成本,美化环境。

(4)政策补贴:

针对采暖燃煤锅炉,可申请北京城六区煤改气政策补贴:单台装机小于20t/h,每蒸吨燃煤锅炉可申请环保补贴5.5万。单台装机大于20t/h,每蒸吨燃煤锅炉可申请环保补贴10万,发改委补贴机房设施工程费的50%。

针对城镇区域供热(用于冬季采暖供热),实行“BOT”投资运营模式,热源由企业投资,管网和换热站70%工程费可申请政府补贴。

2、三联供方案

根据现状负荷及远期发展负荷考虑,本工程可采用区域热电冷三联供系统,配置46MW的燃气轮机、余热回收装置,2台40t/h的燃气蒸汽锅炉,并配置相关的辅助设备。燃气轮机发电上网,回收发电机内部润滑油、缸套水及中冷器的冷凝余热以及烟气余热用于冬季供热、夏季供冷,不足的热负荷由燃气锅炉补充,不足的冷负荷部分由电制冷补充。经过初步测算,建设项目总投资约4.5亿元,(此投资仅为初步估算用,需根据当地的物价、投资模式等因素而进行调整)。

“三联供方案”在充分利用发电余热时,能源梯级利用,提高能源利用率,节能减排,对燃气和电力有双重削峰填谷作用,投资商同时获得了发电、供热、制冷效益,具有树立供能品牌示范效益。具有良好的环境效益、经济效益和社会效益,但是初投资较高,需要进行融资,若条件成熟泛华集团可参与融资。三、结论及建议

煤改气方案响应国家政策,节能环保、技术成熟、安全可靠、经济合理。体

现房山区绿色低碳、节能环保的理念。本项目建成后可取得良好的社会效益、经济、环境和节能效益。

为了整体推进项目,建议项目单位尽快提供基础设计资料,尽快办理相关手续及后续相关工作,以利项目的顺利开展:

启动锅炉房施工方案

启动锅炉房顶板混凝土浇筑措施 一、工程概况: 吉林鲁能生物发电有限公司农安1×25MW一期建设项目启动锅炉房土建工程,现已施工完成了主体砌筑工程,但随着气温的降低,现以进入冬季施工,其具体措施如下:为了保证施工质量,及时、有效、安全的组织施工,故编制此措施。 二、编制依据: 三、冬期施工准备: 1、冬季时间: 根据《建筑工程冬期施工规程》JGJ104-97规定: 当地气温,如连续5天的日平均温度稳定低于5℃,或日最低气温低于0℃时,则此5日后的第一日为进入冬施,即进入冬季施工。 2、组织准备 项目部成立冬季施工领导小组,负责组织冬季工程施工的生产、技术、质量、安全管理和冬施物资的供应,负责冬施工作的协调组织,并明确责任,确保冬季施工中各项工作及时、有效进行,避免由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响。冬季施工领导机构具体分工如下: 组长:曹中国 副组长:夏生普、唐文国、技术审核、组织方案讨论。 王斌:现场指挥 现场及施工协调。 组员:马强:冬施安全总负责。 唐文国、王春磊、谢新正、王斌:混凝土冬施交底及现场技术指导、测温

陶振民、杜长林:电气技术、临电负责,维护施工机械。 刘刚:水暖技术、临时用水负责,质量检查。 进入冬季施工项目部设试验员专职测量温度,做好温度测量工作并留有记录。 3、生产准备: (1)、项目部召开全体人员冬施动员大会,进行冬施生产任务安排,施工内容明确,安排冬施项目。 (2)、进入冬季施工,首先应满足人员居住、办公室的保暖的需求。 (3)、机械应提前进行全面检修保养,确保能满足生产需求。 (4)、材料供应提前落实,确保供应及时到位 冬期施工前5天内,将下列保温材料进场。 (5)、资源投入应满足要求,确定各项工作正常顺利进行。 四、冬期施工方案的确定 根据本工程特点,进入冬季施工,为了能够在冬季保证质量,达到标准,针对地上施工,确定方案如下: 1、对水、砂、碎石进行加温,设一台卧式水箱、水箱下用红砖砌筑500㎜高围挡、然后用煤对水箱加热、使水箱内的水温达到80-90度。水箱设置在房内,房面积为15平方米,墙体厚490mm,高3.5m,屋面采用水泥瓦。通过排管对水、砂、碎石进行加热,砂、碎石堆上需用苫布覆盖,确保砂、碎石达到一定的温度。 2、施工部位保温 当砼浇筑完需及时进行保温覆盖,保温覆盖所用材料,塑料布上盖草帘被。

锅炉房修缮改造工程施工方案

锅炉房修缮改造工程施工方案 一、工程概况 1.1、本工程为中铁电建保定分公司锅炉房修缮及室外暖气管道改造工程。1.2、锅炉房修缮项目主要包括内部地面,墙面、原有木门窗、原有给水管道拆除、原有灯具插座及穿线拆除;地面新做混凝土并铺设800*800地板砖、新做踢脚线;内墙面采用1:2水泥砂浆打底,防水腻子两遍、乳胶漆两遍;门窗改为塑钢门及带隐形纱扇塑钢窗;控制室内新做卫生间一间;顶棚新做铝合金龙骨、钙塑板面层吊顶。屋面现有防水层拆除,新做SBS(3+3)防水层;新做给排水管道;重新安装灯具、插座及布线穿管。 1.3、室外工程包括现有室外暖气沟上混凝土地面拆除、沟盖板拆除、地沟内清淤;采暖管道更换;路面新铺及预制板预制并安装;首层户内管道拆除新做,以及相应地面墙面拆除恢复。 1.4、工期安排:45天。 二、施工准备 2.1施工技术组织准备 1、组织工作人员实地考察,研究方案,进行讨论,彻底把问题解决在施工之前。 2、编制施工方案、做好预算、进度计划、资金使用计划统筹规划该工程 进行施工准备和正常施工的全面性技术经济文 件,同时也是编制施工图预算以保证施工顺利进行的先进技术文件之一,更是施工交叉搭接、流水顺畅进行的先决步骤。做好施工前的预算、加工、进度计划、步骤安排方可保证原材料、半成品、成品构件等按时进场待用。

2.2材料准备 在工程施工前,材料由预算人员提出材料采购计划,由材料员按时采 购进场。对于主材,如砂,水泥应提前进场,确保不影响施工进度。 2.3施工机械准备 根据本工程的实施主要要配备以下机械: 2.4劳动力准备 根据工程及施工进度,劳动力需用计划,随各阶段施工的用工情况, 随时调整配备满足工程需要的施工人员,形成严密的动态管理。 劳动力计划如下: 三、施工程序总体程序:拆除工程---测量放线---卫生间砌筑---水电工程---室内装饰工程---清洁收尾---竣工验收。 施工程序要在保证工期的前提下,在总体上实现施工的连续性和均衡性,讲究施工流程和工艺流程,确保施工质量,降低工程成本。

燃煤锅炉改造燃气方案

【长润新能源】燃煤锅炉是传统供暖的方式,燃烧煤炭会导致环境污染,因此燃煤锅炉改造成燃气锅炉势在必行。经过改造的燃气锅炉可降低环境污染,提高锅炉的热效率。目前,全国各地都在实施燃煤锅炉改造燃气锅炉的方法,那么具体改造过程是如何的呢?下文做了具体描述,一起来看看。 燃煤锅炉改造燃气技术方案 常见的有两种改造方式:方式一是根据原燃煤锅炉出力等技术参数彻底淘汰燃煤锅炉,换一台同样效果的燃气锅炉,但这两种方式都要对原有厂房,水泵房、防爆措施等技术改造;方式二是把原燃煤锅炉通过技术改造变成燃气锅炉。 1.燃煤锅炉通过技术改造转变成燃气锅炉 (1)燃烧器输出功率应与锅炉额定出力相匹配,选择好火焰的形状,如长度和直径,使之与炉膛结构相适应,从火炬根部供给燃料所需要的空气,使燃气与空气迅速均匀混合,保证燃烧完全。

(2)公共软水部分均可与燃气锅炉通用。 (3)根据用户使用燃料的类别不同,如人工煤气、天然气应对不同的燃料应用必要的分析资料:燃气应有发热量、供气压力和密度。 (4)燃煤锅炉的煤斗位置可放置燃气燃烧器,炉膛的炉篦及活动链条去掉后改成燃气双回程加热装置。 (5)根据锅炉性能及炉膛结构来选择燃气燃烧器的类型。 (6)燃气锅炉的燃烧器可以根据不同燃料的热值、热负荷、压力和燃烧势而更新设计,满足了燃烧器稳定燃烧的需要。 (7)炉膛设置二次辐射面并设置烟道调节风板和防爆门。 锅炉改造中应注意的问题 (1)自动控制方面应特别注意锅炉水位自动联锁保护,以及燃气锅炉熄火自动保护,蒸汽压力、燃气压力、风压低等自动联锁保护,在自动控制程度方面燃气锅炉要远远高于燃煤锅炉。

(2)消防安全方面燃气锅炉房属于甲类厂房以及耐火等级不低于二级,消防安全方面远远高于燃煤锅炉厂房,因此把燃煤锅炉改造成燃气锅炉时,锅炉厂房应重新按规范进行改造,注意防爆抗耐火级的选择。 (3)锅炉房与调压室设置两路可燃气体报警装置,报警系统应与紧急切断阀和强制排风设施联锁。

热水锅炉安装施工组织设计方案

河南省第一强制隔离戒毒所热水锅炉 安装工程 施 工 方 案 编制人: 审批人:

郑州豫通建设工程有限公司2016年5月15日

目录 一、编制依据 二、工程概况 三、施工准备 四、锅炉安装施工方案 五、质量控制计划及措施 六、安全措施

一、编制依据 本工程执行的规范标准《特种设备安全监察条例》、《热水锅炉安全技术监察规范》、《工业锅炉安装工程施工及验收规范》GB50273-98、《压缩机、风机、泵安装工程施工及验收规范》GB50275-98、《工业管道工程施工及验收规范》金属管道GB50235-97、《现场设备、工业管道灶接工程施工及验收规范》GB50236-98。 二、工程概况 (一)工程简介 1、工程名称:河南省第一强制隔离戒毒所热水锅炉安装工程 2、工程地点:河南省第一强制隔离戒毒所锅炉房 3、锅炉房布置:本锅炉房主体为单层布置。 (二)工程特点 1、设备优良、工艺先进、系统布置 (1)锅炉选用河南银晨锅炉集团有限公司的CDZL2.8-95/70-T锅炉一台。 (2)锅炉主机YCWR8130-0-0型,含落灰斗。 (2)减速机XBL22A型,功率0.37KW 。 (3)鼓风机:4-72No.4A型,功率7.5KW。 (4)锅炉上煤机:FSG型,功率1.1KW。 (5)锅炉出渣机:GBL-03型, 功率1.1KW。 (6)锅炉引风机Y5-47No.6.3C型, 功率22KW。

以上均由锅炉制造厂提供 2、锅炉供货状态:锅炉整体快装出厂、体积大、重量大。 (三)施工进度计划及工期保证措施 本工程根据甲方要求工期,工期天数为15天,根据自己实际工作效率及安装能力,进度计划作如下安排: 锅炉就位:1天。 辅机及烟风道安装:3天。 管道及泵房的安装:3天。 水压试验:0.5天。 烘煮炉试运行:7天。 总体验收:0.5天。 (四)工程主要系统及设备特点 锅炉额定热功率:2.8MW,额定出水温度:95℃,额定回水温度:70℃设计燃烧:生物质;烟囱直径400mm,烟囱弯头90度,工作压力:0.7Mpa,烟气黑度:小于林格曼I级水压试验压力:1.05MPa出水管直径:DN150回水管直径:DN150锅炉总重:32.5t锅炉运输尺寸: 9.209×2.64×3.607m×m×m锅炉安装尺寸:9.91×4.54×4.637m×m×m 2、 锅炉给水系统原水进入离子交换器进行水处理,生产软化水至水箱储备,储备软化水由补水泵送入锅炉循环系统。 (五)主要工程量

锅炉改造施工方案

锅炉改造施工方案 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-

石家庄鸿赞塑胶科技有限公司 两台500万有机热载体锅炉改造安装 施工组织设计 及施工方案 施工单位:鹿泉市第一安装有限责任公司 编制人: 审核人: 批准人: 编制日期:2012年5月9日 一、工程概述 石家庄市鸿赞塑胶科技有限公司现况为YLW-6000MA有机热载体锅炉安装。遵照甲方意见具体为:将现有产品改成烧兰炭锅炉。 二、锅炉情况 原有锅炉参数如下: 额定热功率为500万大卡/小时(6000KW); 工作介质:导热油; 燃煤种类:II类III类燃煤; 燃烧形式:链条; 额定工作压力:;试验压力:; 介质最高温度:350℃; 循环油量:300m3/h;

额定出油温度:320℃,回油温度:320℃; 排烟温度<介质温度+100℃; 排烟标准<1200mg/ m3;林格曼黑度:一级; 锅炉运行自动控制功能。 三、锅炉改造方案 石家庄市鸿赞塑胶科技有限公司原有两台YLW-6000MA有机热载体锅炉,燃料方式为燃煤,在燃烧过程中产生污染物排放,对大气造成一定的污染,同时燃料的利用率不高。为了响应国家节能减排和大气污染防止号召,现将原有锅炉改造为燃烧兰炭锅炉。兰炭是用精煤块烧制而成,固定炭高、比电阻高、化学活性高、含灰份低、铝低、硫低、磷低的特性。可完美代替焦炭。现将锅炉改造过程如下: 1、链条炉排部分 燃料在炉排上依次发生着火、燃烧、燃尽各阶段,燃烧是沿着炉排长度方向分阶段、分区进行的。燃烧兰炭时,着火比较困难,所以需要将炉排前段部分加长,增加兰炭的燃烧时间,提高利用率。 2、炉拱部分 炉拱是为了促使炉膛内气体的混合,合理组织炉内的热辐射和热烟气流动。前拱部分分为引燃拱和混合拱,引燃拱在原有基础上降低 250mm,在距前炉墙1350mm处截止,使其高度为,使其更好的吸收高温烟气中的热量,加速兰炭的着火燃烧。后拱部分统一降低180mm。降低炉拱可使燃尽区的高温烟气和过剩的空气引导到炉膛中部和前部,延长烟气流程,保证主燃烧区所需要的热量以及促进兰炭引燃并提高后部温度,使灰渣中的固定碳燃尽。

燃气锅炉低氮改造方案培训课件

燃气锅炉低氮改造方案 燃气锅炉低氮排放成为了新时代的新要求,为了保护环境,保证国人健康,燃气锅炉低氮排放势在必行,使命必达。 远大锅炉紧跟时代步伐,积极响应国家政策,时刻不忘研发新产品,不忘为用户谋福利。 远大低氮燃气锅炉:FGR烟气再循环低氮燃烧技术;国外原装进口低氮燃烧器; 压力、水位多重安全防护;PLC触摸屏智能化控制技术。 远大锅炉低氮技术研发历程: 保护环境,节能减排,绿色生产,可持续发展是每一个企业的使命,远大锅炉每年按销售额的5%提取新产品研发费用,专注低氮、节能锅炉技术的研发。 2015年,远大锅炉与芬兰奥林、德国欧科、意大利利雅路、意科法兰等积极合作,通过使用超低NOx燃烧器,增加烟气外循环设计,实现氮氧化物<30mg/m 3排放标准。 NOx成分分析及产生机理: 在燃烧过程中所产生的氮的氧化物主要为NO和NO2,通常把这两种氮氧化物通称为氮氧化物NOx。大量实验结果表明,燃烧装置排放的氮氧化物主要为NO,平均约占95%,而NO2仅占5%左右。

燃料燃烧过程生成的NOx,按其形成分类,可分为三种: 1、热力型NOx (Thermal NOx),它是空气中的氮气在高温下氧化而生成的NOx; 2、快速型NOx(Prompt NOx),它是燃烧时空气中的氮和燃料中的碳氢离子团如CH等反应生成的NOx; 3、燃料型NOx(Fuel NOx),它是燃料中含有的氮化合物在燃烧过程中热分解而又接着氧化而生成的NOx; 燃烧时所形成NO可以与含氮原子中间产物反应使NO还原成NO2。实际上除了这些反应外,NO 还可以与各种含氮化合物生成NO2。在实际燃烧装置中反应达到化学平衡时,[NO2]/[NO]比例很小,即NO转变为NO2很少,可以忽略。 降低NOx的燃烧技术: NOx是由燃烧产生的,而燃烧方法和燃烧条件对NOx的生成有较大影响,因此可以通过改进燃烧技术来降低NOx,其主要途径如下: 1选用N含量较低的燃料,包括燃料脱氮和转变成低氮燃料; 2降低空气过剩系数,组织过浓燃烧,来降低燃料周围氧的浓度; 3在过剩空气少的情况下,降低温度峰值以减少“热反应NO”; 4在氧浓度较低情况下,增加可燃物在火焰前峰和反应区中停留的时间。 减少NOx的形成和排放通常运用的具体方法为:分级燃烧、再燃烧法、低氧燃烧、浓淡偏差燃烧和烟气再循环等。 目前低氮改造方案 1、FGR技术: 即自身再循环燃烧器,对于天燃气锅炉来说目前主流成熟低氮排放技术就是分级燃烧加烟气再循环法即FGR技术,

锅炉房施工方案

锅炉房施工方案 公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]

市大五礼乡王家湾子村 新民居锅炉房工程施工方案 目录

第一章工程概况 本工程为迁安市大五礼乡王家湾子村委开发建设的新民居二期工程,工程名称为:王家湾子锅炉房工程。该工程由唐山市昊宇建筑设计有限公司设计。锅炉房工程建筑总面积约220m2,长,宽,层高6m,层数为一层。主体为砖混结构,基础为带型砼基础。 该楼为砖混结构,屋面板为现浇钢筋砼板,主体墙多孔砖砌筑,有梁式带形基础,该楼内墙装饰大部分为乳白色乳胶漆涂料,外墙装饰为面砖,地面为砼地面,屋面彩钢瓦屋面,窗采用U-PVC塑料门窗,门采用钢门。

第二章工程总体部属 第一节组织系统建立 1、建立精干高效的项目经理班子,选择施工经验丰富,组织能力强,业务水平高,身体素质好的项目经理。工程质量的优劣、施工进度的快慢、经济效益的好坏,关键取决于项目经理部的整体协作性、组织能动性、相互配合性及现场指挥人员的能力经验和业务水平。 2、建立从班组到工长及职能人员等全员,完善的生产、经营、质量、安全、文明施工承包责任制。充分发挥全体人员的积极性、创造性和相互配合性。 第二节构配件供应商的选择及定货 根据施工图预算确定的构配件数量、规格、品种等,选择多家供应商,对其产品质量、企业信誉、生产能力、价格等进行比较,并确定最优厂商供货及构配件的进厂时间。材料的定货应事先征得甲方的认可。 合理安排工序,科学组织施工,整个工程以办公楼为主,另外还有围墙、雨排水管道及硬地广场,办公楼是整个工程的关键,以基础施工为先导,抓紧回填,为主体工程施工创造条件,充分利用平面、空间和时间,预制空心板的安装,内外墙的装饰、楼地面的施工及水、电管线的安装等,组织流水交叉作业,保证工程按期完成。 为了便于现场的管理,围墙、南侧雨排水可以与基础同时施工,迅

锅炉改造施工方案(1)

石家庄鸿赞塑胶科技有限公司两台500万有机热载体锅炉改造安装 施工组织设计 及施工方案 施工单位:鹿泉市第一安装有限责任公司 编制人: 审核人: 批准人: 编制日期:2012年5月9日

一、工程概述 石家庄市鸿赞塑胶科技有限公司现况为YLW-6000MA有机热载体锅炉安装。遵照甲方意见具体为:将现有产品改成烧兰炭锅炉。 二、锅炉情况 原有锅炉参数如下: 额定热功率为500万大卡/小时(6000KW); 工作介质:导热油; 燃煤种类:II类III类燃煤; 燃烧形式:链条; 额定工作压力:1.0Mpa;试验压力:1.5Mpa; 介质最高温度:350℃; 循环油量:300m3/h; 额定出油温度:320℃,回油温度:320℃; 排烟温度<介质温度+100℃; 排烟标准<1200mg/ m3;林格曼黑度:一级; 锅炉运行自动控制功能。 三、锅炉改造方案 石家庄市鸿赞塑胶科技有限公司原有两台YLW-6000MA有机热载体锅炉,燃料方式为燃煤,在燃烧过程中产生污染物排放,对大气造成一定的污染,同时燃料的利用率不高。为了响应国家节能减排和大气污染防止号召,现将原有锅炉改造为燃烧兰炭锅炉。兰炭是用精煤块烧制而成,固定炭高、比电阻高、化学活性高、含灰份低、铝低、硫低、磷低的特性。可完美代替焦炭。现将锅炉改造过程如下: 1、链条炉排部分 燃料在炉排上依次发生着火、燃烧、燃尽各阶段,燃烧是沿着炉排长

度方向分阶段、分区进行的。燃烧兰炭时,着火比较困难,所以需要将炉排前段部分加长,增加兰炭的燃烧时间,提高利用率。 2、炉拱部分 炉拱是为了促使炉膛内气体的混合,合理组织炉内的热辐射和热烟气流动。前拱部分分为引燃拱和混合拱,引燃拱在原有基础上降低250mm,在距前炉墙1350mm处截止,使其高度为1106.6mm,使其更好的吸收高温烟气中的热量,加速兰炭的着火燃烧。后拱部分统一降低180mm。降低炉拱可使燃尽区的高温烟气和过剩的空气引导到炉膛中部和前部,延长烟气流程,保证主燃烧区所需要的热量以及促进兰炭引燃并提高后部温度,使灰渣中的固定碳燃尽。 3、施工现场用房(场地) 锅炉房。另外,在运输材料,设备,以及施工过程中,尚需在工期进度时间内占用一部分公共施工作业场地。 4、施工人员配置 人员配置:乙方将根据工期及工程强度等各方面的原因调配工地人员。 第四章锅炉安装施工方案 1、施工组织 工程由我公司工程部负责组织改造安装。与甲方人员密切配合。凡施工过程中需贵方配合和支持的,将提前通知甲方,以取得理解和支持。工程部有足够的技术力量和施工经验完成锅炉改造安装工程,当工程进入工期紧张后,公司可随时增派人员。我方应按甲方要求完善一切质量,美观,清洁等工作。 2、质量与安全保证措施 为确保工程验收合格率100%,达到优良标准。采取下列措施: 1)关键过程控制:

加快燃煤锅炉拆除和改造工作的实施方案

加快燃煤锅炉拆除和改造工作的实施方案 为了进一步改善县域环境质量,保障人民群众身心健康,根据省市铁腕治霾工作要求,经县政府研究,决定对全县燃煤锅炉实施拆除和改造工作。现就具体事项制定方案如下: 一、工作目标 按照“政府领导、分工负责、整体推进、逐台考核”的工作思路, 以“自已锅炉自已拆、自已改,行政事业单位带头拆、带头改,限定时限必须拆、必须改,逾期不改强制拆”的原则,实施燃煤锅炉拆除与天然气、电等清洁能源改造,实现市政府下达的县域燃煤锅炉“清零”工作目标。 二、拆改对象 根据省市工作要求,按照“应拆尽拆、非拆即改”的原则,对《X 县人民政府办公室关于印发X县X年铁腕治霾保卫蓝天”工作方案的通知》(X政办发〔X〕41号)中确定的燃煤锅炉拆改任务和《X 县人民政府办公室关于印发X县铁腕治霾X年煤炭削减等10个专项行动方案的通知》(X政办发〔X〕42号)中《X县铁腕治霾X年燃煤锅炉拆改专项行动方案》确定的燃煤锅炉拆改范围进行调整,即全县范围内所有10 蒸吨以下(含10 蒸吨)燃煤锅炉进行天然气、电等清洁能源改造,对不能进行改造的予以拆除。 三、拆改技术要求及政策 (一)X年起全县禁止新建35蒸吨/小时以下燃煤锅炉,新建35

蒸吨/小时以上燃煤锅炉必须达到超低排放标准。 (二)燃煤锅炉的改造采用电或天然气等清洁能源进行。 (三)燃煤锅炉的拆除要严格按照“烟囱落地、锅炉移位、断水断电”的标准进行验收。 (四)按期完成燃煤锅炉拆改的,给予以奖代补补助。 6 月底前完成的每蒸吨以奖代补1.2万元;7 月底前完成的每蒸吨以奖代补0.8 万元;8月底前完成的每蒸吨以奖代补0.5 万元;8月底以后不再进行补助。 四、职责分工 (一)环保局负责燃煤锅炉拆改工作的牵头和统一监管,为燃煤锅炉的拆改工作提供技术支持和政策依据,组织做好拆改工作的协调、督办、汇总、验收和上报,及时下发工作通报及动态。对逾期未拆改的,协调落实强制性拆改措施。同时,负责工业企业燃煤锅炉的拆改工作。 (二)住建局负责完成城区所有小区燃煤锅炉拆改工作,督促加快天然气供应管道建设,与发改局共同协调,做好我县天然气供应工作。 (三)教育局负责完成全县幼儿园、小学、初中及高中等所有教育系统内燃煤锅炉的拆改工作。 (四)卫计局负责完成全县卫生系统内燃煤锅炉的拆改工作。 (五)市场监管局负责完成全县经营性单位和个人燃煤锅炉的拆改工作。 (六)工信局负责完成全县工业企业燃煤锅炉的拆改工作。 (七)各行政事业单位负责完成下属单位及所属行业燃煤锅炉的拆改

锅炉房安全施工方案

第一章编制说明 1.1 编制原则 第二章工程概况 第三章安全施工管理 3.1 安全组织管理... 3.1.1 安全管理目标 3.1.2 组织机构.... 3.1.3 安全保证体系 3.2 安全生产基本要求 第四章安全施工技术措施目录 .2. .. 3 . . 3 . . . 3 . 3 . . 4.1 主要岗位安全职责................. 4.1.1 项目经理岗位安全职责......... 4.1.2 项目安全副经理岗位责任....... 4.1.3 安全监督检查员岗位职责....... 4.1.4 班组长岗位职责............... 4.2 安全施工技术措施................. 4.2.1 个人防护用品的正确使用....... 4.2.2 临边安全防护技术措施......... 4.2.3 预留洞口安全防护技术措施..... 4.2.4 安全通道安全防护技术措施..... 4.2.5 交叉作业区段安全防护技术措施 4.2.6 高处作业安全防护技术措施..... 4.2.7 临时用电安全防护技术措施..... 4.2.8 脚手架安全防护技术措施....... 4.2.9模板工程作业安全防护技术措施 4.2.10季节性施工安全防护技术措施 5 . . 5 . . 6 . . . 7 8 8 8 . 8 . . . . 3 6 . 6 . 7 . 8 0 ...... .... . . 1 1 . . 1 1 1 . . . 1 2 第五章应急预案

第一章编制说明 1.1 编制原则 本方案编制遵循以下原则: 1)安全管理目标。 2)依据工程项目的内容,科学地安排施工程序,合理组织施工,确保各 项施工活动安全可靠的运行。 3)合理选择施工方案,保持安全管理体系有效运行,确保安全生产。 1.2 编制依据 1)** 煤矿选煤厂提供的工程施工图纸, 图纸会审记录。 2)** 公司有关文件。 3)现行有效工程建设规范、规程等标准,国家现行法律法规:建筑施工高处作业安 全规范》JGJ80—91 安全帽》GB2811—89 安全带》GB6095—85 密目式安全网》GB16909—97 建筑施工安全检查标准》JGJ59—99 施工现场临时用电安全技术规范》JGJ46—2005 建筑施工模板安全技术规范》JGJ162—2008 第二章工程概况 **煤矿选煤厂锅炉房工程距鲁平区约27km处,距朔州市约40km位于下面高乡红崖村东南方向约800 米。 本工程无施工图纸。 第三章安全施工管理 3.1 安全组织管理 3.1.1 安全管理目标

锅炉房施工方案

锅炉房施工方案 1编制说明和依据 1.1编制说明 本方案是针对本工程招投标而编制的,适用于本装置中框架结构工业厂房建筑施工。如我公司中标,尚要根据工程具体情况,编制详细的单位工程施工方案。 1.2编制依据 1)施工招标文件 2)国家现行施工验收规范、规程和标准及安全生产操作规程、质量检验评定标准。 3)十一化建QG/HJ09.01-98施工技术管理方法。 2施工工序 根据本装置的各单位工程特点,工期要求、工艺要求,遵循先地下,后地上;先主体,后装修;先土建,后安装的原则,本装置各框架结构工程主要分部施工工序安排如下。 2.1地基与地基工程 技术交底→定位放线→土方开挖→破桩头→验槽→沥青石子垫层→模板支设→钢筋绑扎(预埋螺栓定位加固)→砼浇注→拆模→检查验收→土方回填 2.2主体工程 测量放线→搭设脚手架→首层框架柱钢筋焊接、绑扎→首层柱模板支设、加固→钢筋隐藏→首层柱砼浇注→首层梁板支设、加固→首层梁板钢筋绑扎→钢筋隐藏→首层梁板砼浇注→二层脚手架搭设→·······→末层梁板砼浇注 对于有特殊要求的框架结构或施工现场情况变化,框架柱、梁、板、模板一次支设,钢筋一次绑扎,一层砼一次浇注完毕,不留施工缝,这样施工同样可满足各方面要求。 3主要施工方法和技术措施 3.1土方工程 3.1.1土方开挖 首先采用型号为WY100型履带式反铲挖掘机挖至设计基底标高上方+200mm处,然后用人工清理至设计标高,以免基底土层挠动。为方便施工,现场不堆土方,所挖土方用8t自卸汽车运至甲方指定地点,基槽基本清好时,打好控制桩,对基底进行抄平再修整,达到要求后验槽。 挖土前放线以测量组测设的控制桩为基础进行放线。挖土方放坡系数为1:1,工作面为每侧50cm。3.1.2土方回填 回填土料应满足设计和施工要求,夯实机械采用平板振动夯。回填时分层浇水夯实,每层夯3~5遍,每层厚度不超过30cm,压实系数按各工号设计要求执行。上层土夯填后,经取样试验达到要求,方可进行下层回填。

燃煤锅炉改造燃生物质锅炉施工方案

编号:AQ-BH-03206 ( 管理资料) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 燃煤锅炉改造燃生物质锅炉施 工方案 Construction scheme of transforming coal fired boiler into biomass fired boiler

燃煤锅炉改造燃生物质锅炉施工方 案 说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要 制订复杂的方案。 朔黄铁路发展有限责任公司机辆分公司现况为两台燃煤热水锅炉改造。遵照甲方意见具体为:将现有产品改成生物质燃料锅炉。 二、锅炉情况 朔黄铁路发展有限责任公司机辆分公司黄骅港折返段锅炉房为一台2.8MW(4T)热水锅炉,朔黄铁路发展有限责任公司机辆分公司西柏坡机务整备所锅炉房(回舍火车站)为一台0.35MW(0.5T)热水锅炉。 三、生物质燃料的特点 生物质燃料是可再生的能源,具产量巨大、分布广泛、低硫、低氮、生长快、二氧化碳排放低的特点。 生物质燃料燃烧主要由下面几个条件控制:

(1)一定的温度; (2)一定量的空气(氧气); (3)燃料与空气(氧气)的混合程度; (4)燃料中的可燃物与空气中的氧气进行剧烈的化学反应时间。 生物质燃料的着火温度为250—400~C,比煤低(煤的着火温度为400~500~C),其温度的提高由点火热供给。生物质燃料的燃烧过程是其可燃成分与空气中的氧剧烈化合并放出热量的过程,因而氧气的供给量决定燃烧反应的过程。通过对供氧量的控制,可以很好地控制其燃烧反应。现运行的生活及工业锅炉的结构若不加改造直接使用生物质颗粒燃料,锅炉将出现严重冒黑烟、效率低、有粉尘污染等现象。因此,燃用生物质燃料锅炉需要进行改造,以减少一氧化碳和烟尘的排放及热量的流失。 四、锅炉改造方案 朔黄铁路发展有限责任公司原有一台燃煤热水锅炉,燃料为二类烟煤,在燃烧过程中产生污染物排放,对大气造成一定的污染,同时燃料的利用率不高。为了响应国家节能减排和大气污染防止号

燃煤锅炉改造为生物质锅炉改造方案

项目名称:燃煤锅炉改造为生物质锅炉 改 造 案 改造单位:朝宇锅炉有限公司单位地址:市路236号

联系人:饶渝 联系: 锅炉改造案 1、前言 21世纪,能源缺乏和环境污染问题已经成为全球关注的焦点。油、煤和天然气等不可再生能源因储存量有限,供求日益紧,价格不断的攀升。生物质燃料:以三剩物、次小薪材和农作物秸秆为原料加工而成,作为燃料使用的新型清洁能源,既可再生循环利用的洁净能源,它原料来源广泛,取之不尽,用之不竭,具有“绿色煤炭”的称号。可直接燃用的生物质燃料,是第“十一五”规划纲要中鼓励的发展项目,具有强大的生命力。 随着化类(油、煤炭等)资源的有限使用寿命,生物质作为可再生的新型能源,是后油时代的必然选择;特别是以生物质燃料替代燃油(气)的锅炉改造,既可以为企业节省能源消耗成本,又能减轻环境污染,为环保事业贡献应有的力量。 经过我公司专业技术人员多次现场勘测,并根据使用单位具体情况及要求,特制定改造案如下: 2、锅炉改造目的 既响应的环保政策及要求,又同时能尽可能为用户节约改造成本及燃料使用成本,达到节能减排之目的。 3、锅炉改造的整体思路 生物质燃料是将农作物秸秆、木屑、锯末、花生壳、玉米芯、稻壳、树枝、干草、酒糟通过压缩成型直接用于燃烧的一种新型燃料。它既是一种清洁能源,又是一种可再生能源,所以它成为能源部首推的一种新型燃料。其发热值一般为3800~4400Kcal/kg,综合使用成本是除燃煤之外最经济的一种新型燃料。 根据生物质燃料的燃烧特性,结合燃煤锅炉本身的特性,我们主要对原锅炉的进料系统、配风系统、

和炉膛的燃烧系统进行改造,并增设二次进风系统,使燃料燃烧产生的挥发分得以更充分的燃烧,既能使燃料燃烧更充分,又能减少烟气黑烟的排放。再由于生物燃料的燃尽率为98%,而煤的燃尽率只有75%,燃料得以充分燃烧,从而提高了锅炉改造后的整体热效率,故锅炉出力完全能够满足甚至超过原锅炉设计的产气能力,满足用户的使用需要及环保要求。 4、锅炉改造前后对比:

锅炉房建设安全施工专项方案(优秀工程范文)

太原动物园改造工程锅炉房建设安全施工专项方案 编制人: 审核人: 审批人: 太原市第一建筑工程集团有限公司 二0一六年八月

安全施工专项方案 第一章编制依据 一、本工程招标文件、施工图纸及图纸会审纪要; 二、地质勘查报告、水文、气象资料、交通资料; 三、国家颁布的现行有关验收规范和标准; (1)《建筑机械安全使用技术规程》(JGJ33-2012) (2)《建筑施工安全检查标准》(JGJ59-2011) (3)《施工现场临时用电安全技术规范》(JGJ46-2005) 第二章工程概述 本项目为太原动物园改造工程锅炉房建设,由太原动物园建设,建设地点位于山西省太原市动物园.太原动物园改造工程锅炉房建设,总建筑面积共891平方米,.该项目地上一层,建筑高度 5.4米.建筑物长36米,东西宽24米,室内外高差为0.3米. 第三章环境、职业健康安全管理目标 一、安全目标 1、安全目标:伤亡指标:全年(工程全过程)无死亡事故,杜绝特种机电伤害事故,一般伤率不超过1‰. 2、安全达标:根据工程进度及工艺变化情况制定月达标计划,目标分解到人,责任落实到人,并每月进行考核. 二、场容目标:安全文明工地 三、消防目标:杜绝火灾发生,预防为主,防消结合. 四、环保目标:防大气污染、水污染和噪声污染均达标.最大限度减

少对周边居民正常工作和生活的影响,最大限度减少对环境的污染. 第四章安全生产管理机构、制度及安全生产责任制 安全为了生产,生产必须安全;在施工过程中严格贯彻执行“安全第一,预防为主”的方针.严格履行岗位安全责任,正确处理安全与生产、安全与效益的关系,积极改善职工劳动卫生条件;坚持在计划、布置、检查、总结、评比生产工作的同时,计划、布置、检查、总结、评比安全工作;依靠科学管理和技术进步,推动安全生产工作的开展,杜绝人身伤亡事故的发生. 一、建立安全责任制度 项目经理为安全生产第一责任人,对本工程施工安全负全面责任;分管生产的项目副经理负直接领导责任,具体组织实施各项目安全措施和安全制度 ,分管技术的项目工程师负责组织安全技术措施的编制和审核、安全技术交底和安全技术教育,工地设专职安全管理人员一名,负责日常安全管理和安全监督,施工员对施工范围内的安全生产负责,贯彻落实各项目安全技术措施.做到各专业人员有岗位职责,操作班组长、安全组以至每个工人都有安全职责. 1、建立安全生产责任制,明确职责.公司与项目部、项目部与班组、班组与个人签定职责明确的安全生产协议书,责任到人. 2、建立和完善班组安全活动制度 ,并有书面记录.坚持班组“三上岗”制度 ,每日进行安全检查.班组在使用工具时进行安全检查,发现隐患及时消除. 3、制定施工现场安全管理制度、施工现场安全奖罚制度 ,遵守安全

锅炉房方案

二零零八年十一月一、黑龙江农垦建筑设计院简介

黑龙江省农垦建筑设计院创建于1982年,是国家甲级建筑工程设计咨询机构,可提供大型公共建筑设计,民用建筑设计、城市规划设计、室内外装饰设计与施工、园林景观设计、建筑智能化系统工程设计、工程概预算编制、公路设计、工程项目管理等领域服务。 黑龙江省农垦建筑设计院具有建筑工程、工程咨询和装饰设计甲级资质;城市规划编制乙级资质;公路设计丙级资质;装饰工程施工二级资质;工程项目管理甲级资质。现有职工80人,其中高级工程师39人,各类注册人员18人。各类专业人员配备齐全,技术力量雄厚,工程设计手段先进,管理工作规范。院下设第一、第二、第三设计所,天津分院,装饰公司,工程咨询公司。具有健全的组织机构和先进的技术装备,完善的质量保证体系和以技术质量为中心的各级人员岗位责任制等规章制度,确保工程设计的进度和质量。 在经营活动中,以“严谨求实的工作作风,灵活经营的市场竞争意识,精心设计,力求精品的设计理念和对工程设计质量负责到底的承诺”,竭诚为用户服务,以求取得最佳的社会效益和经济效益。设计作品遍及省内外。主要作品有:黑龙江省农垦总局办公综合楼、天津中国轻工大厦、秦皇岛佳伦大厦、省人大高层住宅、佳木斯同源大厦、南通电子科技大厦、哈西国贸服装城、农垦干部管理学院综合楼、哈高科标准化厂房、桦川电业局综合楼、哈师大阿城学院图书馆、哈

师大阿城学院体育馆、农垦总局新农村规划、方虎公路至牡丹江分局新局直道路工程设计等。其中“黑龙江省农垦总局综合办公楼”工程荣获二00五年度国家优质工程银质奖,中国轻工大厦、秦皇岛佳伦大厦、哈西国贸服装城、农垦干部管理学院等20余项工程被评为省优秀设计奖。 “守信重誉、勇于开拓、力求精品、竭诚服务”是我们企业宗旨,我院决心以这一宗旨,与建筑业同仁交流合作,共同为建筑业的发展做出应有贡献。 二、设计说明 1、设计依据: 1)《锅炉房设计规范》GB50041-92 2)《锅炉房设计手册》 3)《锅炉房大气污染排放标准》GB13217-91 4)《地源热泵系统工程技术规范》GB50366-2005 5)建设单位提出300万平方米供热热源 2、设计概况及设计范围: 1)设计概况 营口经济技术开发区及熊岳镇各有300万左右平方米的建筑小区需要供热。按《城市热力网设计规范》CJJ34-2002中推荐的热指标并考虑运行经验和节能要求,集中供热指标为45W/㎡左右。需热量为300×45=135MW。经济算选用四台42MW的热水锅炉进行集中供热,

锅炉改燃清洁能源项目实施方案

锅炉改燃清洁能源项目实施方案 、八、- 前言 最近几年,全球环境污染逐年严重,治理环境污染已成为国家的一项重要国策,特别是燃煤锅炉,存在能源消耗大,热效率利用低,排尘浓度大,煤的含硫量高,燃烧产生大量害气体,对大气污染严重。致使热能供需和环境污染的矛盾日益突出。而燃木颗粒锅炉具有燃烧充分,热效率高,大气污染低,产灰量极少且可用作农肥,清洁环保,降低劳动强度的优点。根据《关于推进大气污染联防联控工作改善区域空气质量的指导意见》国办发【2010】33 号文件精神和各级环保局有关安排部署。为了进一步治理生产废气排放污染,改善生态环境促进节能减排,履行好企业的社会责任,特制订锅炉改燃清洁能源项目实施方案一、基本情况 1. 简介: 我公司原有0.3t/h 燃煤蒸汽锅炉一台,该锅炉为菏泽花王锅炉设备有限公司制造,型号为LSC0.3-0.4-AII, 于2010 年11 月投入使用,锅炉炉体受压元件完好,每年进行维修保养,电器、送风管道均保持良好,2013 年10 月由唐山特 种设备监督检验所鉴定合格,可正常使用

0.3 2. 改造要求 1. 将现用燃煤锅炉改造成燃木颗粒锅炉。 2. 改造后保证锅炉供热使用温度达到生产要求。 3. 通过改造达到根治大气污染,达到环保要求。 4. 改造方案力求简单易行,最大可能利用原有设备及附件, 降低改造成本。 5. 选用正规合格设备,确保改造质量和效果。 6. 由设备部统一协调,尽量减少误工时间。 3.. 组织保障 为使锅炉改燃项目有序有效开展,公司成立锅炉改燃项 目专项领导小组,组长由总经理担任,副组长由副总经理、 运营总监担任,领导小组成员由设备部、财务部、企管部、 行政部、生产部、计划部各部门主管组成。领导小组负责落 实各部门责任,研究制定实施方案,安排专项资金和人力资 源,为项目的达到预期效果提供组织保证。 二、技术方案及建设内容 1. 技术方案 该项目建设立足利用原有设备、厂房改造,利用原有 吨蒸汽锅炉及供水供电附属设施,新增一台木颗粒燃烧装 置,将燃烧机喷火口对准锅炉炉门即可。由燃烧机产生火焰 喷射至炉内加热升温,设计火焰出口直径 200mm,, 扩散面积 1m 2, 火焰长度 600mm 。火焰对炉膛实施全覆盖。 实现燃煤由 炉内燃

最新整理乡镇燃煤锅炉改造实施方案.docx

最新整理乡镇燃煤锅炉改造实施方案 为进一步治理大气污染,根据区质量技术监督局《关于开展锅炉摸底调查工作的通知》(质监发〔20xx〕61号)文件精神,我镇高度重视,精心组织,专人负责,深入辖区燃煤锅炉单位,积极督促各单位按照区环保局、区质监局的要求对燃煤锅炉进行改造,特制定本方案。 一、全镇锅炉基本情况 目前,经排查,全镇辖区内使用燃煤锅炉企事业单位22家,涉及燃煤锅炉41台69.5蒸吨。 (一)已改造完成33台52.5蒸吨 1.淘汰6台5蒸吨(涉及太西商砼有限责任公司1台1蒸吨、天马公路建筑工程有限公司养护分公司1台1蒸吨、泰丰木业有限公司2台1蒸吨、豪威田园种业有限责任公司1台1蒸吨、市区日胜新型建材厂1台1蒸吨)。 2.完成清洁能源改造6台6蒸吨(涉及区好年华蓄电池厂1台1蒸吨、镇卫生院2台2蒸吨、区镇二十里幼儿园1台1蒸吨、省家畜繁育中心1台1蒸吨、市泰鑫水泥制品厂1台1蒸吨) 3.完成脱硫除尘改造21台41.5蒸吨(涉及绿洲建民食品有限公司6台6蒸吨、武科种业有限公司6台11蒸吨、市区镇北河社区1台10蒸吨、豪威田园种业有限责任公司3台6蒸吨、陇玉种业科技有限责任公司1台1.5蒸吨、陇玉科技有限责任公司1台2蒸吨、市区陈左耐火材料加工中心1台1蒸吨、68068部队后勤部2台4蒸吨)。 (二)已查封8台17蒸吨 涉及(天马公路建筑工程有限公司养护分公司2台5.5蒸吨、农商银行支行1台1.5蒸吨、长瑞市政路桥有限责任公司1台1蒸吨、陇玉种业科技有限责任公司1台1蒸吨、陇玉科技有限责任公司马铃薯藏贮项目1台1蒸吨、市区镇二十里农副营销专业合作社1台6蒸吨、市路通市政工程有限责任公司1台1蒸吨); 二、存在的主要问题 一是燃煤锅炉总量大,污染物排放量大。锅炉燃烧是我镇煤炭消费的主要途径,是煤烟型污染的主要来源;尤其是小型锅炉的二氧化硫和烟尘排放强度

锅炉房改造工程施工施工组织设计

择 目录 第一章编制依据 (1) 1.1 招标文件 (1) 1.2 施工图 (1) 1.3 本工程施工所执行的主要规范、规程、标准 (1) 1.4 主要图集 (3) 1.5 法规 (3) 第二章工程概况 (4) 2.1 工程总体概况 (4) 2.2 建筑设计概况 (6) 2.3 结构设计概况 (7) 2.4 给排水工程设计概况 (7) 2.5 电气工程设计概况 (8) 2.6 采暖工程设计概况 (10) 第三章施工部署 (11) 3.1 施工组织管理 (11) 3.2 任务划分 (12) 3.3 施工工期 (13) 3.4 施工进度计划 (14) 3.5 工程总体施工顺序 (14) 3.6 劳动力组织 (14) 3.7 主要项目工程量 (16)

第四章施工准备 (18) 4.1 技术准备 (18) 4.2 现场施工准备 (21) 4.3 临时设施准备 (21) 4.4 材料准备 (22) 第五章主要项目施工方法 (23) 5.1 拆除工程.......... .. (23) 5.5 脚手架工程 (30) 5.6 屋面工程 (31) 5.7 门窗工程 (32) 5.8 楼地面工程 (33) 5.9 抹灰工程 (35) 5.10 锅炉房工程安装工程工序与方法 (38) 5.11 电气工程 (49) 5.12 给排水工程 (54) 第六章施工质量管理措施 (56) 6.1 质量保证体系及措施 (56) 6.2 管理保证措施 (59) 6.3 技术保证措施 (66)

6.7 工期保证措施 (70) 6.8 成品保护措施 (71) 6.9 安全保证措施 (73) 6.10 消防保卫措施 (75) 6.11 文明施工与环保措施 (76) 6.12 成本管理措施 (78) 第七章主要经济技术指标 (81) 7.1 工期目标 (81) 7.2 质量目标 (81) 7.3 安全目标 (81) 7.4 环境保护和文明施工目标 (81) 第八章施工进度计划表 (82) 8.1 施工进度计划计划表 (82)

锅炉房安装工程施工方案要点

北京市xxxx项目 锅炉房安装工程施工方案 编制 审核 审批 北京xxxxxxxx工程技术有限公司 2014-5-11

目录 一、编制依据...................................1 二、工程概况...................................1 三、施工部署...................................1 四、锅炉安装...................................4 五、锅炉工艺管道安装方案.......................6 六、阀件安装...................................8 七、锅炉附件安装...............................8 八、水泵安装...................................9 九、焊接工艺...................................10 十、管道保温...................................12 十一、锅炉运行前的准备工作.....................13 十二、工程质量和安全生产技术措施...............13

一、编制依据: 1.北京x设计施工图。 2.《热水锅炉安全技术监察规程》 3.《建筑给排水与采暖质量验收规范》(GB50242-2002) 4.《机械设备安装工程与验收通用规范》(GB50231-98); 5.《压缩机、风机、泵安装工程施工与验收规范》(GB50275-98); 6.《工业管道施工与验收规范》(GB50236-98); 7.《工业设备与管道绝热工程施工与验收规范》(GBJ126-89) 8.《电气装置安装工程施工与验收规范》(GB50171-92) 9. 《工业自动化仪表工程施工与验收规范》(GB93-86) 10.《混凝土结构工程施工与验收规范》(GB50204-92) 11.《砌体工程施工与验收规范》(GB50203-98) 二、工程概况: 1、本工程为x安装工程,本项目新建建筑面积17万平米,建筑层最高 2.9m,最高建筑楼高4 3.42m。最大供热半径500m,采暖系统末端供热形式为散热器。 2、锅炉房设置于车库二层。 3、锅炉为3台2800kw的真空燃气锅炉。整个工程包括:锅炉与辅助设备安装等。其特点为工期短、任务重、系统的自动化程度较高;所以安装时应采用有效的技术措施与成品保护措施,各职能应统筹安排,同力协作,以最快的速度,优质高效的完成本工程。 三、施工部署 (一)施工组织系统 施工管理组织机构
