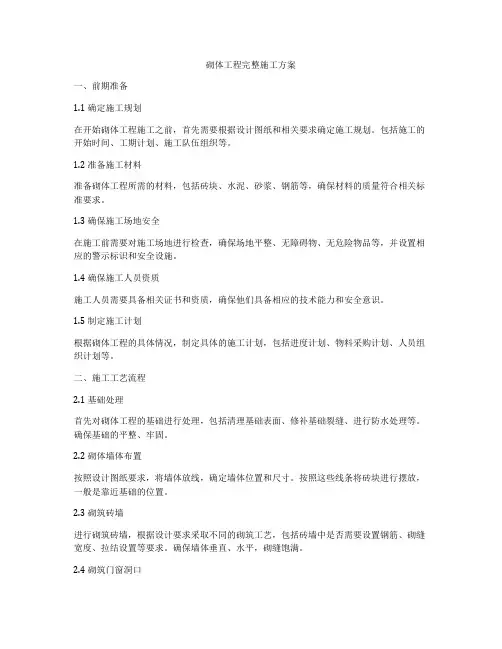

多层砌体结构房屋流水施工组织方案

多层砌体结构房屋流水施工组织方案
多层砌体结构房屋流水施工组织方案

多层砌体结构房屋工程施工组织设计

工程概况

本工程是一栋住宅楼,砌体结构,三个单元,地上六层地下一层.采用标准图,面积3382.31m2.

基础为条形基础,天然地基,为1m厚换土垫层,30mm厚混凝土垫层上做砖砌条形基础.主题砖墙承重,大客厅楼板、厨房、卫生间、楼梯位现浇钢筋混凝土,其余楼板为预置空心楼板.层层有圈梁、构造柱.

本工程为室内为一般抹灰,普通涂料刷白.楼地面为水泥砂浆地面.铝合金窗、胶合板门.外墙为水泥砂浆抹灰,刷外墙涂料.屋面保温材料元用保温蛭石板,防水层选用4mm厚SBS改性沥青防水卷材.

施工目标

质量目标:合格

工期:2008年5月20日开工,2009年11月20日竣工.

安全文明:无重大安全事故,达到安全文明优良标准.

工程项目组织机构

建立工程项目组织结构,由项目经理、项目工程师、施工员、技术员、质量员、安全员、材料员、核算员、预算员、试验员、测量员等组成.全面负责施工目标地实现.

施工准备工作

1.技术准备

(1)组织施工管理人员认真熟悉图纸,领会实际意图,并完成图纸会审工作.

(2)完善施工组织设计,编制好关键工序地施工作业指导书,做好技术交底工作.

2.施工现场准备

(1)清理现场障碍物、平整场地,铺设施工道路,做好给水、排水、施工用电、通信设施.

(2)搭设现场临时设施,配备消防器材.

(3)施工用水从建设单位提供地水源用DN75焊接钢管引入现场作为主管,可同时满足消防用水需要,支管用DN50和DN32焊接钢管,阀门用闸阀.

(4)施工用电采用三相五线制,按三级配电两级保护设置器具,用橡胶绝缘电缆埋地敷设.

3.材料机具准备

(1)落实工程用料地货源及运输工具,对供货方进行评审,做好进货准备.

(2)施工周转材料、施工机具提前进场.

4.劳动率准备

(1)根据该工程结构特点,需要工种,认真评审、择优选择具有高效率地施工队伍.

(2)做好职员进场教育工作,按照开工日期和劳动力需用量计划,分别组织给工种人员分批进场,安排好职工生活.

(3)做好职工安全、防火、文明施工和遵纪守法教育,对特殊工种进行上岗培训,不合格者不得上岗.

施工方案

1.施工顺序

基础与主体施工时,由木工、钢筋工、混凝土工、架子工等组成混合作业对,从下向上煤层分两段流水施工;内装饰施工时,抹灰工、木工、油漆工分别组成专业作业对按墙面顶棚抹灰、楼地面、门窗安装、油漆粉刷从上向下分层流水施工;屋面工程、外装饰、室外工程另组织一条作业线,有混凝土工、抹灰工、油漆工、防水工分别组成专业对施工;安装工程分别由管工、电工组成专业施工队施工.

2.施工机械

(1)基础土方采用反铲挖掘机大开挖,换土垫层用15t压路机碾压.

(2)大客厅楼板、厨房、卫生间、楼梯位现浇钢筋混凝土,其余楼板为预置空心楼板.

(3)垂直运输采用一台塔式起重机和两台自升式门架.

(4)脚手架:主题及内饰采用钢管扣件内架,外装饰采用钢管扣件吊脚手架.

(5)混凝土采用预拌混凝土,泵送.

3.主要分部分项工程施工方法及技术措施

(1)测量放线

本工程施工测量要求比较高,为了确保工程质量达到标准,为此,本工程特设施工测量专业小组,整个工程由开始地坐标、标高、各层地轴线测量,均由测量专业小组负责.为测量小组配备J2经纬仪一台,水准仪一台.仪器使用前,应经检测.

沉降观测点地设置,在征徇设计人员确定,基准点可利用附近国家控制点或在现场适宜处设置.

沉降观测采用闭合法按三等水准测量要求进行,测量工作定人(专业培训过地三人小组负责)、定机(经检定地北京产自动安平水准仪)、定尺(有CMC标识地不锈钢水准尺)、定期(第一层完成进行第一次测量,以后每完一层测一次、交付后业主自行负责)、定路线(以所定一号点逆时针方向)进行,如在施工阶段发生严重裂缝或沉降速率突然加大或明显不均匀沉降时,增加观测次数或连续观测,并及时通知业主与设计单位现场研究对策.观测资料专人保管,每季度根据观测结果绘一份沉降量与时间关系曲线图——沉降分布曲线图报送业主、监理方,最终纳入工程资料一并存档.

所有测量作业必须经过复核.测量误差应符合要求.

(2)土方开挖与排水施工

1)、施工顺序及工艺流程:

土方开挖、排水→素砼垫层→钢筋绑扎

承台及梁底板砼浇注→砌基础墙→回填土方→±0.00以上主体施工

2)、土方开挖

考虑到业主利益和施工进度,经现场勘察,我们将采用机械挖土,部分土方外运,严禁土方在

坑边堆放过多.

为保证工程质量,土方工程施工应做到:

①、施工区域内地水准点和控制桩必须妥善保护,必要时加设护桩或用混凝土镶牢,土方开挖前,必须对龙门桩进行检查,复测,施工过程中不得任意碰撞或在其上堆土.

②、土方施工前,对操作人员进行施工方案中操作方法、质量标准和安全规程地书面和口头交底,在施工过程中应随时检查执行情况,如发现有违反,应立即给予纠正.

③、在开挖过程中,对平面位置,边坡坡度和标高等,进行测量,校核其是否符合设计要求.

机械挖土时,人工配合,因开挖深度不大,土方开挖一步到位,开挖时,为防止机械破坏原土,留150mm厚,采用人工清运.土方开挖后,及时请有关人员进行地基验槽,并做好验槽记录工作.

3)、基坑排水

基坑排水,用抽水泵把水抽出基坑外地排水沟.

4)、素砼垫层

①、地基开挖经设计人员、监理、甲方等有关人员验收后,进行素砼垫层,垫层前先做好标高点,垫层土质必须符号实际要求,必须尽量保证基底无积水,砂石地级配要符合要求,拌和均匀,铺设厚度符合设计要求.

②、进行素砼垫层前先定好控制标高点,边浇边用平板振动器振实,表面用木槎板槎平打毛,表面平整度要求在±8以内,养护达到一定强度后,弹出轴线,进行钢筋绑扎.

③、桩头地凿除:根据设计标高在桩地四周做好标记,在离标记线300时,不允许用大锤凿除,只允许用小锤凿除,保证桩身地质量及桩头伸入底板或承台100.

(3)主体施工

1)施工顺序

抄平防线—立皮数杆—绑扎构造柱钢筋—砌砖—支构造柱模—浇筑构造柱混凝土—圈梁、梁、板、楼梯、阳台支模—绑扎钢筋—浇筑混凝土—养护—下一层施工.

2)砌砖工程

(A)砌筑钱,按砖尺寸魔术,适当调整门窗洞口位置.370墙和240墙均采用双面挂线,按皮数杆确定地砖层标高砌筑.

(B)砌砖用一顺一丁地形式采用“三一”砌砖法.要求砂浆饱满,横平竖直.转角和交接处应同时砌筑,临时间断处应留成斜槎,斜槎长度不应小于高度地2|3.

(C)构造柱按五进五出马牙槎砌法,按设计要求埋设墙体拉结筋,构造柱与墙体地连接按98G363标准图要求施工.

(D)砖砌体地施工质量按B级控制.

3)模板工程

(A)现浇梁板采用竹胶模板,梁底用木模,其余均用定型钢模,随时加强模板地清理、检查,模型尺寸要准确,接缝要严密,支撑要牢靠稳定加强模板工程地检查验收,合格后方可进行下道工序施工.

(B)构造柱支模前,务必将钢筋上/砖槎上粘结地砂浆和柱底散落地砂浆清洗,模板下口留清扫口.

(C)模板拆除后,要清理、修整,刷隔离剂待用.

4)钢筋工程

钢筋绑扎时,根据现场情况在模板上用笔标出箍筋或分布筋位置,并以此作

为绑扎依据.如当模板未支好前绑箍筋时,可在焊接好地主筋上,用钢尺按图

纸要求分好箍筋绑扎点,并用记号笔标出位置,而后即可进行绑扎.钢筋地绑

扎、焊接及加工形状,必须符合设计及规范要求.

钢筋搭接长度按设计要求加工、安装,钢筋绑扎要严格控制位置,柱子钢筋上

口应设置锁口箍筋,点焊牢固且保证轴线位置正确.各种负弯矩筋,应用隔点

焊接牢固,防止倾倒.

双层钢筋上下要保证用“几”型钢筋支撑,梁、板、柱钢筋匀应垫块,以保证

保护层厚度符合设计要求.现浇悬挑构件,上部钢筋严禁踩踏,要设置钢筋凳

支稳,以免浇灌混凝土时踩踏,柱子钢筋采用电渣焊施工,在施工中必须确保

构造柱地柱子筋同心,并且焊接符合质量要求.其支撑混凝土地垫块标号必

须与所浇构件相同.按图纸设计施工,不得任意代换,若必须代换必须征得建

设单位和设计单位同意.

钢筋电渣焊地主要施工方法

【施工准备】

①将钢筋端头120MM范围内地铁锈、污物进行清理.

②检查电路观察电压波动情况,当电压降至4%时,不宜操作.

③采用与钢筋材质相适应地焊剂、焊丝.

【操作方法】:

将夹具地下钳口夹牢在下钢筋地70─80MM处,将上钢筋扶直,并夹牢至上钳口内约15MM处,并保持上下钢筋同心.安放焊剂盒,并投入焊剂.操作时,先将上、下钢筋接触,接通焊接电源后,立即将上钢筋提升2─4MM,引燃电弧,继续缓缓上提钢筋5─7MM,使电弧稳定燃烧.之后,随着钢筋地熔化而渐渐下送,并转入电渣过程.待钢筋熔化到一定程度后,在切断电源地同时,迅速进行预压,持续数秒后,方可松开操作杆,以免接头偏移或接合不良.

梁、板钢筋

钢筋施工时,应先绑扎梁筋,后绑扎板筋.

钢筋绑扎顺序为:在主梁模上标出箍筋位置在主筋梁主筋上套箍筋并按所标箍筋位置将箍筋分开固定主梁地主筋及弯起筋穿次梁弯起筋和主筋并套上箍筋放主、次梁加立筋隔一定距将梁底主筋与箍筋绑扎住绑扎架立筋绑扎其余主筋.

框架梁接头处理:上部钢筋接头应在跨中1/3跨度范围内,下部钢筋接头应在节点处,搭接长度为40d,接头位置应错开,在受力多筋直径40倍区域范围内,绑扎接头受力筋截面积不得大于25%;梁筋须严格按设计要求配制,注意梁端箍筋地加密,端头弯钩处理参照前术方法,弯钩叠合处应交错绑扎.

楼板钢筋绑扎时,应先清扫模板上碎木等杂物,绑扎采用顺扎成八字扎,除外围两根筋交点全部满扎外,其余各交点可间隔交错绑扎,扎负弯矩筋时,每个扣都要绑扎,为保持上层钢筋位置准

确,上下层钢筋间须加钢筋蹬.

楼梯钢筋绑扎

楼梯钢筋绑扎方法类似楼板,但须注意主筋锚固及负筋配制.

混凝土保护层

为了使受力钢筋有一定厚度地混凝土保护层,在梁、板受力筋地下部,梁、柱、墙地模板地侧面,均设置水泥垫块.

(4)装饰工程

装饰工程所选用地材料必须具有产品质量合格证,产品说明书及操作规程.

材料品种、规格、颜色和图案,必须符合设计要求和现行材料标准地规定.

外墙、内墙面抹灰

抹灰前必须将穿越墙面和楼板管道孔填实,密集管道地背后墙面抹灰,接茬

应顺直.室内外抹灰工程施工时,应浇水湿润墙面,摊饼冲筋,归方,然后再进

行逐间、逐层抹灰,特别强调细部细作,精心施工.各装饰分项工程应首先做

好样板间,经建设抹灰前必须将穿越墙面和楼板管道孔填实,密集管道地

背后墙面抹灰,接茬应顺直.室内外抹灰工程施工时,应浇水湿润墙面,摊饼

冲筋,归方,然后再进行逐间、逐层抹灰.

各装饰分项工程应首先做好样板间,经建设单位、监理验收优良后,方可继续

大面积分班组施工,其它各分项工程严格按照施工操作归程及规范进行施工.

然后再进行逐间、逐层抹灰,特别强调细部细作,精心施工.各装饰分项工程

应首先做好样板间,经建设单位、监理验收优良后,方可继续大面积分班组施

工,其它各分项工程严格按照施工操作归程及规范进行施工.

(5)脚手架工程

脚手架地搭设必须符合规范要求,保证作业人员地安全.脚手架搭设完后,必

须组织有关部门和人员进行检查验收,合格后方可使用.

1)扣件脚手架地搭设要求:

①用扣件、钢管搭设地脚手架,是施工临时结构,它要承受施工过程中地各种

垂直和水平荷载.因此,必须有足够地承载能力、刚度和稳定性.

②在大横杆与立杆地交点处,必须设置小横杆并与大横杆卡牢.整个架子要

设备必要地支撑点与连墙点,以保证脚手架成为一个稳固地结构.

③外脚手架地搭设:沿建筑物周围连续封闭,如因条件限制不能封闭时,应设

置必要地横向支撑,端部设置连墙点.

2)脚手架支撑地设置

脚手架纵向支撑在脚手架地外侧,沿高度方向由下而上连续设施.纵向支撑宽度宜为3─5个立杆纵距,斜杆与地面夹角度为45──范围.纵向只撑应用旋呈件与立杆和横向水平杆扣牢,连接点与脚手架节点不大于200mm;纵向钢筋支撑地接长, 宜采用对接扣件对接连接,当采用搭接时,搭接长度不小于400mm, 并用两只十字扣件扣牢.为便于施工操作层处地横向支撑可临时拆除,待施工转入另一施工层再设置.脚手架地横向支撑不宜随意拆除.

3)钢管脚手架地拆除

拆除脚手架必须有拆除方案,并认真对操作人员进行安全技术交底,拆除时应设置警戒区,设立明显标志,并有专人警戒.拆除顺序:自上而下进行,不能上下同时作业.连墙壁点必须脚手架同时拆除,不允许分段分立面拆除.拆除下得扣件和配件应及时运至地面,严禁高空抛投.

4)脚手架地安全设施

①安全网是建筑施工安全防护地重要设施之一,按悬挂方式分为垂直与水平

设置两种.

②垂直设施安全网于脚手架地外侧,一般用密封安全网,四周满挂围护,安全

网封闭严密,与脚手架固定牢固.由建筑物地二层起,设水平安全网,往上每隔一层设置一道.

(6)屋面工程

屋面工程施工前,凡进入隐蔽工程地施工项目时,应对前分项分部工程进行验收.防水施工前,基层应干燥、平整、光滑,阴阳角要做成小圆脚.屋面工程施工时,注意掌握温度,保证防水功能,无渗漏现象,其构造和防水保温层必须符合设计要求.屋面工程施工完成后,应采取妥善保护措施防止损坏.

1 掌握施工操作要领

1)施工准备

对进库地防水卷材应进行抽样复试,其抗拉强度、延伸率、耐热性、低温柔性以及不透水性均应达到规定指标.

2)施工要求

保温层:保温层地厚度、坡度要根据设计要求铺设,表面平整、密实.

找平层:为防止砼找平层地水分渗进保温层内,用细石混凝土找平、拍实、

围墙施工组织设计方案知识讲解

施工组织设计(方案)报审表 工程名称:四季金悦小区周边安全防护围墙编号:

四季金悦小区周边安全防 护围墙 施 工 组 织 设 计 编制:天之汇建筑有限公司 审核: 审批: 时间:

1.1.1、国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额。 2.1.2、本工程施工招标文件内容及施工图。 2.1.3国家现行有关安全生产法规、建筑安全工人安全技术操作规程。 2.1.4、有关安全文明施工规定。 2.1.5、建没单位对本工程的要求及施工现场具体条件。 2.1.6建设部推广的十项新技术、新材料、新工艺。 2.1.7、国家现行的相关规范、技术质量评定标准。 3、本工程采用的规程、规范、标准本工程对检验批、分项、分部及单位工程的质量评定按《建筑工程施工质量验收统-标准》(GB5030-2001)进行。应用于本工程的土建施工技术规范见下列目录: 3.1.1、《工程测量规范》(GB50026-2007); 3.1.2、《建筑地基基础工程施工质量验收规范》(GB50502-2002); 3.1.3、《砼強度检验评定标准》(GB107-87); 3.1.4、《砖体工程施工质量验收规范》(GB-2002); 3.1.5、《建筑装饰装修工程质量验收规范》(GB50210-2001);3.1.6、《建筑工程施工质量统-标准》(GB50300-2001); 3.1.7、《施工现场临时用电安全技术规范》JGJ46-2005);《建筑机械使用安全技术规程》{GB5144-94); 3.1.8、《建筑施工安全检查标准》(JGJ59-99); 3.1.9、《建设工程项目管理规范》(GB/T50326-2001};《建筑施工现场环境与卫生标准》(JGJ146-2008);

砖混结构施工组织设计方案

如有帮助,欢迎下载支持 施工组织设计 编制人: 审核人: 审批人: 施工组织设计目录 第一章编制说明及编制依据 笨二章工程概况 第三章施工组织管理和机构步置 第四章施工部署 第五章施工总进度计划及工期保证措施 第六章主要施工机械设备及劳动力安排 第七章主要分部分项工程施工方法 第八章工程质量管理 第九章工程安全管理 第十章文明施工和环境保护措施 第十一章季节施工技术措施 第十二章合理化建议及降低成本措施 第十三章工程施工技术档案管理制度 第十四章工程回访及保修制度 第十五章防治“传染性疾病”的主要措施 第一章编制说明和编制依据

如有帮助,欢迎下载支持 1.1编制说明 本《施工组织设计》编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要技术方案、安全、文明施工、环保、季节性施工等诸多因素做了充分考虑,突出其科学性、适用性及针对性。在工程实施前还要编制详细的实施性施工方案、措施及作业指导书,指导工程施工,确保在规定时间内完成工程的全部施工内容,工程质量符合设计及规范要求。在施工中,我公司本着对建设单位高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。制定环保措施,控制噪音尘埃污染,减少投诉;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建安全文明工地。同时,在施工中力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让建设单位满意的精品工程。 1.2 编制依据 1. 招标文件 2. 施工图 3. 现行国家有关工程施工规范、规程及技术标准 4. 现场勘察情况 5. 项目部施工类似工程施工经验等。 本工程施工应满足但不限于下列法规、规范要求: 1)《建筑地基与基础施工验收规范》(GB50202-2002) 2)《砌体工程施工质量验收规范》(GB50203-2002) 3)《混凝土工程施工质量验收规范》(GB50204-2002)

砖混结构混凝土工程施工方案

*** 1# 楼 混 凝 土 工 程 专 项 施 工 方 案 编制单位:*** 编制日期:2015年5月

一、编制依据及工程概况: 1.《建筑工程施工质量验收统一标准》GB50300-2013。 2.《砼结构工程施工质量验收规范》GB50204-2002 3.《砼质量控制标准》GB50164-2011 4.《砼检验评定标准》GBJ107-2010 5.《预拌混凝土生产与施工质量控制规程》DBJ50-038-2005 6.《普通混凝土用砂质量标准及检验方法》JGJ52-2006 7. 《普通混凝土用碎石和卵石质量标准及检验方法》JGJ53-92 8. 《混凝土泵送施工技术规范》JGJ/T10-2011 9. 《高层建筑混凝土结构技术规程》JGJ3-2010 10. 《混凝土外加剂应用技术规范》GB50119-2013 11. 《回弹法检测混凝土抗压强度技术规程》JGJ/T23-2011 12. 《后浇带的处理图集》05ZJ311 13. 《钢筋混凝土结构抗震构造图集》L03G323 14.本工程施工组织设计、合格的设计文件、现行相关法律法规及标准。 二、工程概况:

三、建筑设计概况 本工程全部采用商品混凝土,先施工墙、柱分项,后施工梁、板分项,柱、梁、板、墙体采用泵送。 根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑量较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12h,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。 现场劳动力前期投入20人,当不能满足施工进度需要时,视情况进行增加。 主要机具准备:

钢结构厂房工程施工方案

佑业精密机电有限公司钢结构厂房工程施 工 方 案 编制单位;惠州市第八建筑工程公司 编制人; 审批人: 编制时间:二 OO 七年十一月五日 目录 一、综述 二、施工组织及部署 三、钢结构制作 四、钢构件的运输 五、钢结构工程的吊装 六、彩板安装 七、质量保证措施 八、安全文明施工保证措施 第一章综述

1.1 编制说明 1.1.1 编制说明: 本方案为佑业精密机电有限公司工程施工方案之一,是在认真阅读施工图和对现场查勘后的基础上编制的,用以指导钢结构工程的施工管理,以确保严格按照业主及总包需求所确认的原则、优质、高效、安全及文明地完成施工任务。 1.1.2 编制依据; 1. 甲方提供的钢结构工程施工图; 2. 钢结构工程施工及验收规范(GB50205-2001 3. 建筑钢结构焊接规范(JGJ81-91 4. 钢结构工程质量检验评定标准(GB50221-2001 5. 我司的质量保证手册和钢结构制作、安装工程作业指导书。 1.2. 工程概况 1.2.1 工程概况; 佑业精密机电有限公司钢结构厂房占地面积约 14000㎡,由厂房一和厂房二组成, 标高 1米以上全钢结构, 跨度为 18米×4, 柱距 6米, 总长为 90.4米,屋面为 0.476mm 彩钢板加隔热层,厂房屋脊高 11.81米,檐口高为 10米。 钢结构主要包括:钢柱、钢梁及屋面檩条和支撑系统以及 10吨和 5吨吊车梁, 全部钢结构总重约 480T , 该厂房钢柱标高 6.5米处为两等截面 H 型钢交接点, 柱底均是在标高 1米混凝土柱上与 6根φ30的预埋件地脚螺柱连接,其吊装就位后进行第二次细石混凝土浇注。钢梁为变截面 H 型钢, 通过中间檩条和连系梁以及支撑系统连成稳定的体系。

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

==砌体结构施工方案

第一章编制依据 1)重庆和美建筑规划设计有限公司设计的图纸、图纸会审记录及相关设计变更。 2)国家、行业及地方有关政策、法律、法令、法规。 3)国家强制性标准、施工验收规范、规程。 4)工艺标准及安全操作规程。 5)与甲方签订的施工合同。 第二章工程概况 2.1建筑设计概况 重庆城口·美都香榭(一期)工程位于重庆市城口县葛城镇柿子坝。 (1)本工程总建筑面积92413.45m2。结构类型及抗震设防烈度:抗震设防烈度为6度,设计使用年限50年。商业(1~5#):框架结构,建筑工程二级;A、B、C、I、J栋住宅:部分框支剪力墙结构,建筑工程二级;车库:框架、框架剪力墙结构,建筑工程二级。 耐火等级:商业(1~5#):二级;A、B、C、I、J栋住宅:一级;车库:一级;地下室防水等级:二级;电气设备用房防水等级为一级,地下室种植顶板防水等级一级。 (2)建筑总层数及建筑高度:商业(1、2、3、5#):2层,建筑高度:9.3M;商业(4#):3层,建筑高度:13.2M;A栋住宅:6+1F/吊2F,建筑高度21M;B栋住宅:8F/-1F,建筑高度24M;C栋住宅:7+1F/-1F/吊2F,建筑高度24M;I栋住宅:27F/吊2F,建筑高度81M;

J栋住宅:28F/吊2F,建筑高度84M。 2.2结构设计概况 本工程建筑抗震设防类别丙类,建筑抗震设防烈度为6度,设计使用年限为50年。 本工程商业(1~5#):主要结构形式为框架结构,建筑结构安全等级二级,框架抗震等级为四级;A、B、C、I、J栋住宅:主要结构形式为部分框支剪力墙结构,建筑结构安全等级二级,抗震等级:部分框支框架柱为一级(KZL),框柱为二级;底部加强部位部分框架梁(KZL)及一般框架梁均为二级;剪力墙加强部位二级(I、J栋住宅一级),一般部位三级;车库:主要结构形式为框架,建筑结构安全等级二级,框架抗震等级为四级。 A、B、C、J、I栋填充墙外墙体采用200~220mm加气砼砌块,内墙采用烧结页岩空心砖(密度级别800以上)。 商业1-5#及裙房商业填充墙外墙体采用单壁加厚(≥25mm)烧结页岩空心砖(节能保温砖),内墙采用烧结页岩空心砖(密度级别800以上)。 卫生间、厨房等有防水要求的房间填充墙按照建筑图的说明施工。填充墙采用M5水泥砂浆砌筑。 第三章施工组织与部署 3.1、施工目标: 3.1.1质量目标: (1)施工过程中,A、B、C、I、J每栋每两层划为一个检验批,商业 1、2、3、5#每栋划为一个检验批,商业4#划为两个检验批。根 据《建筑工程施工质量验收统一标准》(GB50300-2001)、《砌体工程施工质量验收规范》(GB50203-2002)、《蒸压加气混凝土砌

钢结构厂房施工组织设计81719

亳州海创纤维水泥板成品库房钢结构工程 施 工 组 织 设 计 方 案 编制: 审核: 批准: 建设单位:亳州海创新型节能建筑材料有限责任公司施工单位:双凤钢结构工程 编制日期:二0一六年十月

目录 第一章工程概况 (1) 1、工程概述 (1) 2、工程介绍 (1) 第二章主要施工方法 (2) 第一节编制说明 (2) 1、编制依据 (2) 2、编制原则 (2) 3、编制指导思想 (2) 4、采用的技术标准、规 (3) 第二节钢结构制作 (4) 一、钢结构制作的要求 (4) 1、下料切割的基本要求 (4) 2、矫正的基本要求 (6) 3、制孔及允许误差围 (6) 4、组装的基本要求 (7) 5、焊接的基本要求 (7) 二、钢结构制作工艺 (10) 1、总体流程 (10) 2、加工总体思路 (10) 3、焊接H型钢的加工工艺 (11) 3.1、加工流程及示意图 (11) 4、焊材、焊接方法、焊接设备、焊接参数 (18) 5、焊材的使用与保管 (19) 6、减小焊接变形及残余应力的措施 (20) 7、焊接施工工艺要求 (23) 三、除锈、涂装、分段、编号、包装、运输 (27) 1、除锈及油漆工艺 (27) 2、不涂装部位的处理 (32) 3、螺栓等小零件的包装箱 (33) 4、杆件和钢梁的包装(示意) (33) 5、板状构件的包装 (33) 6、运输注意事项 (34) 第三节钢结构安装 (35)

1、工程概况 (35) 2、钢结构施工总体思路 (35) 3、选用的吊机种类及性能 (35) 4、安装方法及流程 (37) 5、现场焊接方案 (38) 6、钢结构现场涂装 (40) 7、高强螺栓施工专项方案 (40) 第四节屋面板、墙板安装 (44) 1、主要制作技术方案 (44) 2、屋面板现场施工方案 (44) 3、墙板现场施工方案 (45) 第三章拟投入主要物资计划 (49) 1、主要材料进场计划说明 (49) 2、材料的管理 (49) 3、材料进场保证措施 (50) 第四章拟投入主要施工机械、设备计划 (51) 1、主要加工设备见附表一:拟投入本标段的主要施工设备表 (51) 2、主要施工机械、设备见附表一:拟投入本标段的主要施工设备表 (51) 3、本工程主要制作、安装机械设备介绍 (51) 第五章劳动力安排计划 (58) 1、劳动力安排原则 (58) 2、劳动力投入计划见附表 (58) 3、劳动力保证措施 (58) 第六章确保工程质量的技术组织措施 (59) 第一节质量保证体系 (59) 1、质量目标 (59) 2、质量管理体系 (59) 3、质量保证体系 (61) 第二节各关键工序施工质量检测措施 (65) 1、质量检验具体容 (65) 2、检测设备及检测手段 (68) 3、设置质量检验控制关键点 (69) 第七章确保安全生产的技术组织措施 (73) 1、安全目标 (73) 2、安全控制流程 (74)

多层住宅施工组织设计方案

一. 编制依据 1. 招标文件 训练基地六支队训练营房工程招标文件。 2. 施工图纸 训练基地六支队训练营房工程施工图,2#宿舍楼,建1-建12;结01-结17;水01-水06;暖01-06;电01-电11。食堂,建1-建9;结01-结08;水01-水04;暖01-04;电01-电16。 3. 现行国家和北京市颁布的要紧规范、规程和标准

二. 工程概况 1.差不多状况 1.1与工程相关单位 建设单位:北京武警总队第一师。 设计单位:北京正东国际建筑工程设计有限公司。 1.2工程建设地点 本工程位于北京市顺义区胡各庄。 1.3施工范围 本工程招标范围以北京市建筑设计研究院设计的《训练基地六支队训练营房工程施工图》2#宿舍楼,建1-建12;结01-结17;水01-水06;暖01-06;电01-电11。食堂,建1-建9;结01-结08;水01-水04;暖01-04;电01-电16。图纸中所表述的主体结构、外装修、室办装修、给排水、热力及电气系统

所表述的内容为依据。 2.工程要紧特点 2.1建筑特点 本住宅楼为一砖混结构住宅楼,二类建筑,耐火等级为二级。地下挖土不深,最深处近2.5 米。食堂为框架结构。 2.2建筑概况 本工程宿舍楼建筑面积为3199平方米,地上4层,层高3.3米。食堂建筑面积为1362平方米,地上2层,层高3.7米,无地下室,条型基础,室内外高差为0.45米,檐高14.25米。 墙体及保温:地下室外墙体采纳煤矸石页岩砖370厚,承重内墙240厚。外墙体采纳页岩砖370厚,承重内墙240厚。外墙无保温。内隔墙采纳90厚预制陶粒混凝土轻质隔板。变形缝处外墙保温采纳内贴增强石膏聚苯板。屋面保温:屋面保温层采纳膨胀珍宝岩块保温。陶粒混凝土找坡。 门窗:住宅外窗均为单框铝合金门窗,内设纱扇。户门采纳木门。单元入口门采纳一般带玻木门。 建筑防水:本工程地下水位较深,不考虑其阻碍,基础只做防潮处理。屋面防水为三级,防水材料为2+3型SBS防水卷材;卫生间、浴室厨房等室内防水采纳环保型聚氨酯防水涂膜防水层。 2.3结构概况

砖混结构施工组织设计方案资料

目录 第一章编制依据及讲明 (1) 工程概况 (2) 第一节建筑设计特点 (2) 第二节结构设计特点 (2) 第三节材料堆放 (3) 施工方案 (3) 第四节施工预备 (3) 第五节施工现场临时用水 (3) 第六节施工测量 (3) 第七节沉降观测周期的确定 (4) 第八节要紧分项工程的施工方法 (4) 1. 钢筋砼工程 (4) 2. 钢筋工程 (5) 3. 设备安装工程 (5) 4. 装饰工程 (6) 5. 脚手架工程 (6) 6. 砖砌体工程 (7) 7. 模板工程 (8)

8. 屋面工程 (8) 9. 基础工程 (9) 第二章施工组织及施工进度打算 (11) 第一节施工段的划分 (11) 第二节要紧工序 (11) 第三节劳动力安排 (11) 第四节施工治理机构和项目经理部的组成 (11) 第五节施工进度打算及措施 (11) 1. 进度打算监督治理 (11) 2. 施工进度打算 (12) 第六节施工协调配合 (12) 第三章质量保证措施 (13) 第一节施工质量把关措施 (13) 第二节施工现场监督检查 (13) 第四章工期保证措施 (14) 第一节建立严格的施工进度打算检查制度 (14) 第二节保证材料及外加工构件的供应 (14) 第三节土建与安装的配合协调工作 (14) 第四节实行资金专款专用 (14)

第五章施工部署 (15) 第一节质量目标 (15) 第二节工期目标 (15) 第三节安全治理目标 (15) 第四节文明工地治理目标 (15) 第五节抓好施工现场环境建设 (15) 第六章施工技术措施 (17) 第一节建立严格的技术治理体系 (17) 第二节施工过程技术操纵 (17) 第三节冬季施工治理措施 (17) 第四节雨季施工治理措施 (19) 第七章机械设备配备情况 (20) 第八章安全施工措施 (20) 第一节安全生产组织机构 (20) 第二节安全保证体系 (20) 第三节安全用电治理措施 (20) 第四节现场保卫治安安全措施 (21) 第五节施工现场消防安全措施 (21) 第六节施工现场机械设备安全措施 (21)

砖混结构房屋施工方案

砖混结构施工方案 一、基础工程本工程施工图中基础采用条形基础,本施工组织设计主要对条形基础进行编制 1.1 基础施工 1.施工顺序施工放线——基槽开挖——检查轴线、标高——浇垫层砼——养护——砌条石基础——地圈梁 2.施工工艺 (1)地槽开挖采用人力开挖方式进行,开挖过程中其土石方应及时运至现场指定位置放置,严禁场内土石方乱弃。 (2)地槽开挖施工应有序进行,不得随意切断场内临时排水沟道,开挖某处地槽前应将要切断的临时排水沟道改道后再行施工,以免造成现场排水不畅。 (3)垫层砼浇好后,在垫层上抄平并弹好中心线,经检查合格,做好隐蔽验收资料,再砌条石基础、关模扎筋浇地圈梁。条石基础的组砌要严格按规范和设计图纸的要求施工,施工时,砂浆打座灌缝应密实,组砌得当,收阶合理,不得有松动、通缝,漏灌砂浆等现象。 (4)基础完成后,应及时进行土方回填。 基础工程完成后,用经纬仪放出各条轴线墨线,用水平仪侧出基础设计表面标高,经建设、质检、监理、设计等有关单位共同对基础进行全面验收,作出鉴定并签字后,才能进行主体施工。主体施工前应将开挖基槽剩下的土外运出场,以免影响主体的砌筑。 二、主体结构施工 2.1 砖砌体工程 1、砖砌体工程的施工工艺流程 2、施工方法 1)组砌方法:组砌方法应符合规范的规定,同一道墙体严禁有两种以上的砌筑形成,并不得有通缝。砌体宜采用一顺—丁、梅花丁或三顺一丁砌法。砖柱不得采用包心砌法。 2)排砖撂底:按设计要求经测量放出轴线和门窗洞口位置的尺寸线。采用千砖排砖撂底,以砖的模数按测量放线,标出位置尺寸进行排砖撂底,两山墙排丁砖,前后纵墙排条砖。排砖时应严格核对门窗洞口的位置、窗间墙、垛、构造柱的尺寸是否符合排砖的模数。在保证砖砌体灰缝8 —

钢结构厂房施工组织设计

钢结构厂房 编制日期:2004年5月10日 编制单位:

目录 第一卷概况 (4) 第一章 1.1编制依据 (4) 第二章 1.2工程概况 (4) 第三章 1.3主要技术规范、规程 (5) 第四章 1.4施工条件 (5) 第五章 1.5工程特点 (6) 第二卷主要工程数量 (7) 第三卷施工组织及进度安排 (11) 第一章 3.1施工组织机构框图及主要施工管理人员表 (11) 第二章 3.2施工队伍部署及任务划分 (12) 第三章 3.3主要施工机具及劳动力配备 (12) 第四章 3.4工程总体进度安排 (17) 第四卷临时工程 (19) 第一章 4.1安排原则 (19) 第二章 4.2现场协调 (19) 第三章 4.3临时水电及通讯 (19) 第五卷主要工程施工方案和施工技术措施 (20) 第一章 5.1 施工准备 (20) 第二章 5.2 土建工程施工 (21) 第三章 5.3钢结构及围护施工 (34) 第一节 5.3.1主构件制作 (34) 第二节 5.3.2屋面檩条、墙面檩条制作 (42) 第三节 5.3.3其它附件制作 (44) 第四节 5.3.4彩板的选型、加工 (45) 第五节 5.3.5钢结构、围护门窗安装 (46) 第四章 5.4水、电、暖施工 (54) 第一节 5.4.1电力工程 (54) 第二节 5.4.2给排水、采暖、动力管道施工方案及技术措施 (64) 第六卷工程创优规划和工程质量保证措施 (71) 第一章 6.1 工程质量创优目标 (71) 第二章 6.2 质量创优制度 (71) 第三章 6.3 质量保证体系 (72) 第四章 6.4 保证质量主要施工技术措施 (73) 第一节 6.4.1 土建工程 (73) 第二节 6.4.2钢结构工程 (74) 第三节 6.4.3水、电、暖及动力管道工程 (75) 第七卷工期、安全保证措施 (76) 第一章 7.1 保证工期的主要措施 (76) 第一节 7.1.1 组织措施 (76) 第二节 7.1.2 技术措施 (77) 第二章 7.2 安全保证措施 (78) 第一节 7.2.1 指导思想 (78) 第二节 7.2.3 安全生产责任制 (78)

多层砖混结构办公楼施工组织设计方案

多层砖混结构办公楼施工组织设计 一工程概况 1 建筑物概况 本工程为某省XX公司的办公楼(兼单身职工宿舍),位于XX市郊公路边,总建筑面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长为39.44m。该建筑物主体为五层,高18.96米,局部六层,高22.45米,附楼(F~L轴)带地下室,在11轴线外有一道伸缩缝,在F轴线处有一道沉降缝,其总平面,底层平面图见下页图。本工程承重结构除门厅部分为现浇钢筋混凝土框架外,皆采用砖混结构,基础埋深1.9m,在C15素混凝土垫层上砌条形砖基础,基础中没有钢筋混凝土地圈梁;多孔砖墙承重,层层高现浇钢筋混凝土圈梁;外墙交接处和外墙转角处设抗震构造柱;除厕所,盥洗室采用现浇楼板外,其余楼盖和屋面均采用预制预应力混凝土多孔板、大梁、楼梯及挑檐均为现浇钢筋混凝土构件。室地面除门厅、走廊、试验室、厕所、楼梯踏步为水磨石面层外,其它皆采用水泥砂浆地面。室装修主要采用白灰砂浆外喷乳胶漆涂料;室外装饰以马赛克为主,腰线、窗套为贴面砖。散水为无筋混凝土一次抹光。屋面保温层为炉渣混凝土,上做两毡三油防水层上铺绿豆砂,上人屋面部分铺设预制混凝土板。设备安装及水、暖、电工程配合土建工程施工。 2 地质及环境条件 根据勘测报告:土壤为可塑粘质粉土;天然地基承载力为150KN/㎡,地下水位在地表下7-8m。本地土堆最大冻结深度为0.5米。建筑场地南侧为已建成建筑物,北侧和西侧为本公司地界的围墙,东面为X公路,距道牙3米的人行道不得占用。沿街树木不得拐伤。人行道一侧上方尚有高压输电线及线通过(见总平面图)。

3 施工工期 本工程定于三月二十日开工,要求在本年的十二月二十七竣工。限定总工期九个月,日历工期为225天。 4 气象条件 施工期间主要导风向偏东,雨季为九月份。冬季为十二月到第二年的二月份。 5 施工技术经济条件 施工任务由市某公司承担,由该公司某项目经理部承包建设,可提供的施工工人有瓦工20人,木工16人以及其他辅助工种工人如钢筋工、机工、电工及普工等,根据施工需要可以调入。装饰阶段可以从其他工地调入抹灰工,最多调入70人。 施工中需要的水、电均从城市供水供电网中接引。建筑材料及预制品构件均可用汽车送入工地。多孔板由市建总公司预制厂制作(运距7公里)。 临建工程除工人宿舍可得用已建成的家属宿舍楼外,其它所需临时设施均应在现场搭建。可供施工选用的挖掘机有WY-80型和WY-100型反铲挖掘机,起重机有QT1-6型塔吊和QT-9和QT-2型塔吊,汽车除东风牌(8T)外,尚有自卸汽车可以使用,卷扬机、蛙式打夯机,各种搅拌机,木工机械,混凝土震捣器脚手架板、钢模板及木模板可根据计划需要进行供应。 二施工准备 1 施工技术准备工作

砌体结构工程施工方案.doc

郑州市金水区杲村城中村改造项目A-2地块砌体工程施工方案 编制 审核 审批 中国建筑第七工程局有限公司 CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD 2015年10月16日

目录 一、编制依据 (1) 二、工程概况 (1) 三、技术要求 (1) 3.1后砌填充墙拉结构筋造 (1) 3.2构造柱构造 (2) 3.3后砌填充墙中水平系梁的构造要求 (4) 3.4过梁的构造要求 (4) 3.5洞口压顶构造要求 (6) 3.6预制砼木砖构造要求 (8) 3.7上翻梁(止水带)构造要求 (9) 3.8洞口尺寸构造要求 (9) 3.9墙体竖向排砖构造要求 (9) 四、施工准备 (11) 4.1技术准备 (11) 4.2材料准备 (11) 4.3机具设备准备 (11) 4.4现场准备 (11) 五、作业条件 (12) 六、主要施工方法 (12) 6.1基层处理 (12) 6.2定位放线 (12) 6.3墙体拉接筋及构造柱钢筋植筋 (13) 6.4混凝土上翻梁 (13) 6.5拌料 (13) 6.6砌筑砌块 (13) 6.7构造柱、过梁、窗台压顶施工 (14) 七、质量标准及保证措施 (15) 7.1质量标准 (15) 7.2检验批划分及验收 (16)

7.3质量保证措施 (16) 7.4注意事项 (17) 7.5 保证措施 (17) 八、成品保护 (18) 九、安全、文明施工及环境保护措施 (18)

一、编制依据 1)中国建筑第七工程局有限公司与河南锦家置业有限公司签订的总包合同 2)郑州市金水区杲村城中村改造项目A-2地块施工图纸 3)《砌体结构工程施工质量验收规范》GB50203-2011 4)《预拌砂浆技术规程》GBT25181-2010 5)《砌体填充墙结构构造》12G614-1 5)《钢筋混凝土过梁》11YG301 6)《建筑机械使用安全技术规程》JGJ33-2012 7)《建筑施工手册》(第五版) 8)本工程施工组织设计、图纸会审记录 二、工程概况 郑州市金水区杲村城中村改造项目A-2地块位于文化北路与连霍高速交叉口西北角,由河南锦家置业有限公司投资建设,河南省城乡建筑设计院有限公司设计。 本工程主楼剪力墙结构,地下车库、幼儿园、托老所、社区服务用房为框架结构,总建筑面积约30万m2,主楼地下3层,地上28-34层;幼儿园、托老所、社区服务用房地上2-3层;地下车库地下2层。主楼建筑高度93.25-99.15m不等。 三、技术要求 3.1后砌填充墙拉结构筋造 填充墙沿框架柱(剪力墙)高度方向从结构楼面每隔500~600mm设2φ6锚拉钢筋(墙厚大于240mm时为3φ6),拉结筋沿墙全长贯通设置,末端弯钩长度6.25d,具体做法详见下图。

钢结构厂房施工组织设计方案

目录 第一章总则 (4) 第二章工程概况及质量目标 (5) 第1节工程概况 (5) 第2节质量目标 (6) 第三章施工准备 (7) 第1节材料、半成品 (7) 第2节作业条件 (7) 第四章钢柱基础 (8) 第1节钢柱基础支承面形式 (8) 第2节钢柱基础调整方法 (9) 第3节钢柱基础质量标准 (10) 第五章操作工艺 (12) 第1节工艺流程 (12) 第2节安装准备 (12) 第3节钢柱安装 (13) 第4节柱间刚性系杆安装 (14) 第5节钢梁拼装 (14) 第6节钢梁安装 (15) 第7节钢联系构件的安装 (16) 第8节屋面檩条系统安装 (16) 第9节除锈刷涂料 (18) 第10节检查验收 (18) 第六章质量标准 (20)

第1节保证项目 (21) 第2节基本项目 (21) 第3节允许偏差项目见表-3。 (21) 第七章成品保护 (27) 第八章施工注意事项 (27) 第九章质量记录 (28) 第十章彩钢屋面板安装 (29) 第十一章施工前的准备工作 (32) 第十二章施工进度计划 (33) 第1节工程现场施工合同工期为35天。 (33) 第2节工期保证措施 (33) 第十三章施工平面图 (35) 第十四章项目部组成及劳动力、施工机具配备 (36) 第1节项目部组成 (36) 第2节劳动力配备 (37) 第3节主要施工机具 (37) 第十五章质量保证措施 (38) 第十六章安全保证措施 (39)

第一章总则 1.1 为了保证某公司钢结构厂房工程安装的顺利进行,保证施工的质量、进度、安全目标,圆满完成本项工程的安装工作,特编制该工程安装施工组织设计。 1.2 施工组织设计编制主要依据为:《钢结构工程施工质量验收规范》(GB50205—2001)、《钢结构工程质量检验评定标准》(GB50221—95)、《江苏省建筑安装工程施工技术操作规程》DB32/297、298—1999。 1.3 钢结构屋面安装必须按施工图进行,当对施工图及在实际施工中发生疑问时,应通过技术主管或有关技术人员处理。 1.4 本施工组织设计中的有关要求如与国家或行业标准、规范、规程有抵触时,应以前者为准。 1.5 安装负责人和项目经理应按照公司制定的各自的岗位职责各进其责,并协调好相互间的交接工作,保证工程安装顺利进行。 1.6 本施工组织设计中涉及到劳动力及施工机具部份内容,均为估算,如现场施工有变化,应以保证工期为前提,调整人员和机具。 1.7 如遇合同变更或设计变更,本公司保留依据合同及设计变更更改施工组织设计有关条款的权力。 第二章工程概况及质量目标

砖混结构工程施工组织设计方案

1.方案建议书 一、施工组织设计方案说明 (一)工程概况 1、本工程为中国移动通信集团**传输汇聚机房项目,建设地点为**区域。 2、建筑特征、设计情况如下: 2.1结构形式:砖混结构。 2.2基础形式:钢筋砼结构 2.3内装饰: 2.3.1地面:地板砖面层 2.3.2墙面:抹灰 2.3.3天棚:抹灰 2.4外装饰:外墙涂料 2.5门、窗:防盗门、铝合金窗 3、屋面防水材料:SBS卷材防水 (二)编制依据 根据国家有关法律、政策及建设单位的招标文件要求,结合本工程的特点、规模、场地条件等,从技术和经济的全局出发,做科学合理的全面布置。另根据本工程的具体情况,合理安排施工进度,选用较优的施工方案、降低成本、充分利用施工机械及设备装置,组织好劳动力、机具、材料、构件等的供应,针对工程实际情况,采用新工艺,新技术,对现场道路、运输、水电供应、仓库和生产、生活临时设施做出规划和安排,使施工活动有计划、有条不

紊地进行,确保优质、低耗、高效安全地完成本工程,主要编制依据如下: 1、中国移动**传输汇聚机房施工项目招标文件 2、《河南移动工程建设管理规范》 3、《建筑工程施工质量验收统一标准》 4、《建筑地基基础工程施工质量验收规范》 5、《砌体工程施工质量验收规范》 6、《混凝土结构工程施工质量验收规范》 7、国家或地方强制性要求的施工要求和施工规范等。 二、工程进度计划与措施 (一)工程进度计划 1、施工进度计划编制的依据 1.1根据各工种难,易程度和装饰要求及施工规范的要求。 1.2根据施工高度相应影响及各部位特点、难点进行施工进度计划安排。 1.3根据季节性施工和气候影响工期的因素进行安排。 1.4根据本工程投入的机械设备、劳动力、主要材料供应、施工技术状况进行安排。 我公司将在保证质量的前提下,通过加强对人力、财力、物力的投入、充分运用科学的管理方法和先进的设备,合理的调配资源,确保工程如期完工。 2、施工进度计划编制的原则 本工程采用横道图作为施工进度计划,并进行细化。 2.1现场施工条件及水、电到位。 2.2全部临时设施、材料、人员、堆场、机械停放位置,减少二次搬运。

钢结构厂房(含土建)施工组织设计24087

钢结构工程 施 工 组 织 设 计编制人: 审核人: 审批人: 公司 201年月日

目录 第一章编制依据及原则 (3) 第二章工程概况 (5) 第三章总体施工方案、主要施工方法、主要管理措施 (6) 第四章施工顺序、总进度安排及总形象进度网络 (7) 第五章主要分部分项工程的施工工艺、方法 (8) 1、基础土方挖运工程 (8) 2、钎探、回填灰土 (8) 3、工程测量放线 (9) 4、模板、钢筋、混凝土工程施工方案 (9) 第六章钢结构工程 (16) 1、钢结构生产制作 (16) 2、钢结构吊装 (24) 3、主钢结构安装 (26) 4、辅钢结构安装 (27) 5、钢结构涂装 (28) 6、彩钢板安装 (29) 第七章装饰工程 (30) 1、砌墙工程 (30) 2、抹灰工程 (35) 3、乳胶漆墙面 (37) 4、门窗安装工程 (38) 第八章质量通病的防治措施 (41) 第九章主要技术组织措施 (43) 第十章安全施工保证 (46) 第十一章工期保证体系 (50) 附表及附图 1、拟投入工程的主要施工机械设备表 2、工程劳动力计划表 3、临时设施布置图 4、项目经理部管理机构图 5、质量保证体系 6、安全文明施工保证体系 7、形象进度网络图

第一章编制依据及原则 一、编制依据 1.招标文件和图纸; 2.国家省有关施工验收规范、标准; 3.国家、省、市有关文件、规定。 《建筑结构荷载规范》(GB50009-2001)《钢结构设计规范》(GB500017-2003)《冷弯薄壁型钢结构技术规范》(GB50018-2002)《门式钢架轻型房屋钢结构技术规程》(CECS102:2002)《建筑钢结构焊接技术规程》(JGJ81-2002) 《钢结构高强度螺栓连接的设计、施工及验收规程》(JCJ82-91)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑抗震设计规范》(2008版)(GB50011-2001)《砌体结构设计规范》(GB50003-2001)《钢结构高强度螺栓连接的设计、施工及验收规程》(JCJ82-91)《建筑地基处理技术规程》(JGJ79-2001) 《建筑结构可靠度设计统一标准》(GB50068-2001)《建筑工程抗震设防分类标准》(GB50223-2008)《建筑地基基础设计规范》(GB50007-2002)《混凝土结构设计规范》(GB50010-2002)《岩土工程勘察规范》(GB50021-2001)《钢结构防火涂料》(GB14907—2002)《钢结构防火涂料应用技术规范》(CECSS24:90)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88) 《钢结构用高强度大六角头螺栓、大六角螺母、》(GB/T1231-91)

多层住宅楼工程施工组织设计施工方案

引言 施工组织设计是以整个建设项目为对象,根据初步设计或扩大设计图纸以及其他有关资料和现场施工条件编制,用以指导全工地各项施工准备和施工活动的技术经济文件。 随着经济社会的发展,科学、合理的施工组织设计对于建筑工程活动的作用越来越大。一份合理、科学的施工组织设计关系着整个工程的质量、进度、经济效益等,因此施工组织设计要合理的运用人力、物力、财力等资源并结合工程实际情况和社会现实,以承包合同和设计图纸以及国家相关法律法规为依据,在保证质量和安全的前提下,秉承技术先进、经济合理的原则,使建筑施工活动全过程能够科学化、系统化、规范化,达到工程要求,使各方都能获得最大的利益。 本施工组织设计是多层住宅楼施工组织设计,该设计的编制依据招标文件、设计图纸、各种规范、国家政策及当地法规等。其编制包括:工程概况和特点分析;施工部署和主要工程项目施工方案;施工进度计划;施工资源需求量;施工总平面图;各种施工保证措施等。

第一章编制说明及编制依据 1.1 编制说明 1、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制。 2、根据本项目设计特点、功能要求,现场情况,工期要求,主要工作施工季节,编制原则是“科学、合理、优质、高效”。 3、本施工组织设计凡未注明计量单位均为“mm 1.2 编制依据 1、建设单位提供的《工程地质勘察报告》。 2、建设单位提供的施工图纸。 3、与建设单位所签定的建筑工程施工合同。 4、中华人民共和国四川省南充市人民政府有关建筑工程管理、市政管理、 环境保护等地方性法规及规定。 5、中华人民共和国颁布的现行建筑结构和建筑施工的各类法规、规程、规 范及验评标准。 6、南充市气象资料。 7、根据我项目部多年从事建筑施工的经验以及我项目部现有的施工技术管理水平和机械设备装备能力。 8、现场踏勘情况。 9、按照GB/T19001-2000idtISO9001:(2000)《质量管理和质量保证》系列标准. 10、国家、省、市发布的有关建筑施工、质量、安全文件。 11、所使用规范及验评标准: (1)《工程测量规范》(GB50026-93) (2)《建筑桩基技术规范》(JGJ94-94) (3)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (4)《混凝土结构工程施工及验收规范》(GB50204-2002)

砌体结构工程施工方案

目录 1. 编制依据 0 2. 工程概况 0 3. 施工准备 (1) 3.1作业条件 (1) 3.2技术准备 (1) 3.3材料准备 (1) 4.施工工艺及方法 (2) 4.1施工工艺 (2) 4.2植筋技术要求 (2) 4.3 施工方法 (3) 5.质量检验标准 (11) 6.安全、环保及职业健康措施 (13)

1. 编制依据 1.1 XXX工程设计图纸; 1.2 《XXX工程施工组织设计》; 1.3 《混凝土结构工程施工及验收规范》GB50204-2015; 1.4 《蒸压加气混凝土砌块、板材构造》13J104; 1.5 《蒸压加气混凝土建筑应用工技术规程》JGJ/T 17-2008; 1.6 《砌体结构工程施工质量验收规范》GB50203-2011; 1.7 《砌体结构工程施工规范》GB50924-2014; 1.7 《砌体填充墙结构构造》12G614-1; 1.8 《预拌砂浆应用技术规程》JGJ/T223-2010; 1.9 《建筑抗震加固技术规程》JGJ116-2009; 1.10 《蒸压灰砂砖》GB11945-1999; 1.11 《干混砂浆应用技术规程》DB37/T 5066-2016; 2. 工程概况 2.1 总体简介 2.2 建筑概况: 本工程建筑类型为地下框架剪力墙+空间钢结构,地下1层、地上5层,建筑高度66米。本工程部分基础为柱下独立基础+防水板,部分为桩基承台。

3. 施工准备 3.1作业条件 3.1.1 砌筑前,将楼、地面基层施工垃圾清理干净。 3.1.2 弹出楼层轴线、墙身边线及门窗洞口线,经复核验收合格后方可施工。3.1.3 根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核合格后方可施工。 3.1.4 根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C20细石混凝土找平。严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。 3.1.5 构造柱钢筋绑扎,隐检验收完毕,做好水电管线的预留预埋工作。 3.1.6 填充墙的砌筑,应待承重主体结构检验批验收合格后进行。 3.2技术准备 3.2.1 砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。 3.2.2 已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确。 3.2.3 使用经过校验合格的监测和测量工具。 3.2.4 施工前,工程技术人员应结合设计图纸及实际情况,编制出施工技术交底。 3.2.5 制定该分项工程的质量目标、检查验收制度等保证工程质量的措施。 3.3材料准备 3.2.1 根据设计图纸要求,本工程采用100mm、180mm厚蒸压加气混凝土砌块和实心蒸压灰砂砖,灰砂砖主要用于地下室墙体底部300mm高范围和填充墙与水土接触的部分。砌体材料在运输、装卸过程中,严禁掷抛和倾倒,进场后应堆放整齐,蒸压加气混凝土砌块和灰砂砖应进行性能复试,合格后方可使用。 3.2.2 加气混凝土砌块表观密度不大于700KN/m3,尺寸为600×240×100mm、600×240×180mm,强度级别为A3.5。实心蒸压灰砂砖尺寸为240×115×53mm,强度为MU20。砌体材料均要具有出场合格证。

砌体结构工程施工方案

苏地2016-WG-5号地块工程一标段(AB区二标段)砌体结构工程施工方案 编制单位:苏地2016-WG-5号地块工程一标段(AB区二标段) 日期: 2017年7月10日 编制人:王天宇

目录 第一章编制依据 (1) 第二章工程概况 (1) 2.1 工程建设概况表 (1) 2.2 工程施工条件 (2) 第三章施工安排 (3) 3.1 管理人员配置及职责 (3) 3.2 项目管理目标 (3) 3.3 各项资源供应方式 (4) 3.3.1 劳务资源安排一览表 (4) 3.3.2 工程用大宗物资供应安排一览表 (4) 3.4 施工流水段的划分及施工工艺流程 (4) 3.4.1 施工流水段的划分 (4) 3.4.2 施工工艺流程 (4) 3.5 工程施工重点和难点分析及应对措施 (4) 第四章施工进度计划 (5) 4.2 施工总进度计划及保证措施 (7) 4.2.1组织管理措施 (7) 4.2.2技术措施 (7) 4.2.3确保工期的保证措施 (7) 第五章施工准备与资源配置计划 (8) 5.1 施工准备计划 (8) 5.2 人员及材料准备 (8) 5.3 施工机械准备 (9)

第六章施工方法及工艺要求 (9) 6.1 测量放线 (9) 6.2 植筋 (10) 6.3 钢筋绑扎 (10) 6.4 蒸压砂加气混凝土砌块砌体工程施工方法 (11) 6.4.1 导墙施工 (11) 6.4.2 砌筑施工 (11) 6.4.3 圈梁与构造柱 (13) 6.4.4 墙体洞口预留、开槽及修补 (15) 6.5 混凝土双排孔砌块砌体工程施工方法 (16) 6.6 冬期、雨季施工 (18) 6.7 施工要求 (18) 6.8 强推做法 (20) 第七章进度管理计划 (22) 第八章质量管理计划 (24) 8.1 质量保证体系 (24) 8.2 砌体施工质量标准 (24) 8.2.1 主控项目 (24) 8.2.2 一般项目 (25) 8.3 常见的质量通病的预防 (26) 8.3.1 墙与梁、板结合处开裂 (26) 8.3.2 墙体与混凝土柱拉结钢筋施工不当 (27) 8.3.3 灰缝饱满度偏低 (27) 8.3.4 砌体水平灰缝厚度未满足规范要求且不均匀 (27) 8.3.5 构造柱与墙体结合处做法不符合规范要求 (28) 8.3.6 墙体埋设线管(盒)开槽处出现裂缝 (28)
