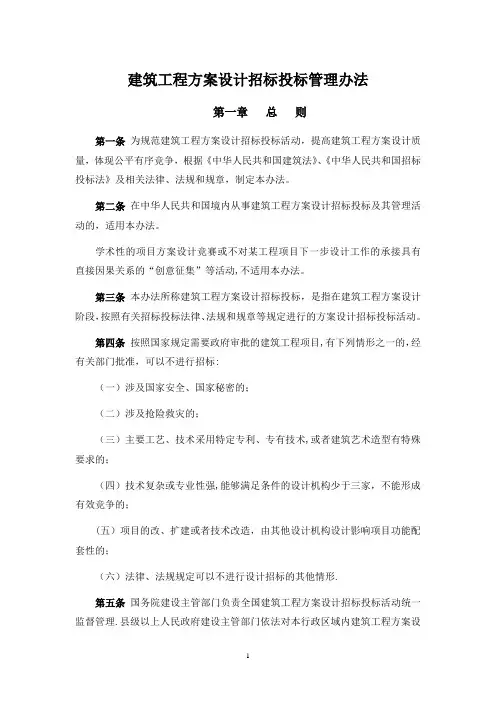

建筑工程方案设计招标投标管理办法

第一章总则

第一条为规范建筑工程方案设计招标投标活动,提高建筑工程方案设计质量,体现公平有序竞争,根据《中华人民共和国建筑法》、《中华人民共和国招标投标法》及相关法律、法规和规章,制定本办法。

第二条在中华人民共和国境内从事建筑工程方案设计招标投标及其管理活动的,适用本办法。

学术性的项目方案设计竞赛或不对某工程项目下一步设计工作的承接具有直接因果关系的"创意征集"等活动,不适用本办法。

第三条本办法所称建筑工程方案设计招标投标,是指在建筑工程方案设计阶段,按照有关招标投标法律、法规和规章等规定进行的方案设计招标投标活动。

第四条按照国家规定需要政府审批的建筑工程项目,有下列情形之一的,经有关部门批准,可以不进行招标:

(一)涉及国家安全、国家秘密的;

(二)涉及抢险救灾的;

(三)主要工艺、技术采用特定专利、专有技术,或者建筑艺术造型有特殊要求的;

(四)技术复杂或专业性强,能够满足条件的设计机构少于三家,不能形成有效竞争的;

(五)项目的改、扩建或者技术改造,由其他设计机构设计影响项目功能配套性的;

(六)法律、法规规定可以不进行设计招标的其他情形。

第五条国务院建设主管部门负责全国建筑工程方案设计招标投标活动统一监督管理。县级以上人民政府建设主管部门依法对本行政区域内建筑工程方案设计招标投标活动实施监督管理。

建筑工程方案设计招标投标管理流程图详见附件一。

第六条建筑工程方案设计应按照科学发展观,全面贯彻适用、经济,在可能条件下注意美观的原则。建筑工程设计方案要与当地经济发展水平相适应,积极鼓励采用节能、节地、节水、节材、环保技术的建筑工程设计方案。

第七条建筑工程方案设计招标投标活动应遵循公开、公平、公正、择优和诚实信用的原则。

第八条建筑工程方案设计应严格执行《建设工程质量管理条例》、《建设工程勘察设计管理条例》和国家强制性标准条文;满足现行的建筑工程建设标准、设计规范(规程)和本办法规定的相应设计文件编制深度要求。

第二章招标

第九条建筑工程方案设计招标方式分为公开招标和邀请招标。

全部使用国有资金投资或者国有资金投资占控股或者主导地位的建筑工程项目,以及国务院发展和改革部门确定的国家重点项目和省、自治区、直辖市人民政府确定的地方重点项目,除符合本办法第四条及第十条规定条件并依法获得批准外,应当公开招标。

第十条依法必须进行公开招标的建筑工程项目,在下列情形下可以进行邀请招标:(一)项目的技术性、专业性强,或者环境资源条件特殊,符合条件的潜在投标人数量有限的;

(二)如采用公开招标,所需费用占建筑工程项目总投资额比例过大的;

(三)受自然因素限制,如采用公开招标,影响建筑工程项目实施时机的;

(四)法律、法规规定不宜公开招标的。

招标人采用邀请招标的方式,应保证有三个以上具备承担招标项目设计能力,并具有相应资质的机构参加投标。

第十一条根据设计条件及设计深度,建筑工程方案设计招标类型分为建筑工程概念性方案设计招标和建筑工程实施性方案设计招标两种类型。

招标人应在招标公告或者投标邀请函中明示采用何种招标类型。

第十二条建筑工程方案设计招标时应当具备下列条件:

(一)按照国家有关规定需要履行项目审批手续的,已履行审批手续,取得批准;

(二)设计所需要资金已经落实;

(三)设计基础资料已经收集完成;

(四)符合相关法律、法规规定的其他条件。

建筑工程概念性方案设计招标和建筑工程实施性方案设计招标的招标条件详见本办法附件二。

第十三条公开招标的项目,招标人应当在指定的媒介发布招标公告。大型公共建筑工程的招标公告应当按照有关规定在指定的全国性媒介发布。

第十四条招标人填写的招标公告或投标邀请函应当内容真实、准确和完整。

招标公告或投标邀请函的主要内容应当包括:工程概况、招标方式、招标类型、招标内

容及范围、投标人承担设计任务范围、对投标人资质、经验及业绩的要求、投标人报名要求、招标文件工本费收费标准、投标报名时间、提交资格预审申请文件的截止时间、投标截止时间等。

建筑工程方案设计招标公告和投标邀请函样本详见本办法附件三。

第十五条招标人应当按招标公告或者投标邀请函规定的时间、地点发出招标文件或者资格预审文件。自招标文件或者资格预审文件发出之日起至停止发出之日止,不得少于5个工作日。

第十六条大型公共建筑工程项目或投标人报名数量较多的建筑工程项目招标可以实行资格预审。采用资格预审的,招标人应在招标公告中明示,并发出资格预审文件。招标人不得通过资格预审排斥潜在投标人。

对于投标人数量过多,招标人实行资格预审的情形,招标人应在招标公告中明确进行资格预审所需达到的投标人报名数量。招标人未在招标公告中明确或实际投标人报名数量未达到招标公告中规定的数量时,招标人不得进行资格预审。

资格预审必须由专业人员评审。资格预审不采用打分的方式评审,只有"通过"和"未通过"之分。如果通过资格预审投标人的数量不足三家,招标人应修订并公布新的资格预审条件,重新进行资格预审,直至三家或三家以上投标人通过资格预审为止。特殊情况下,招标人不能重新制定新的资格预审条件的,必须依据国家相关法律、法规规定执行。

建筑工程方案设计招标资格预审文件样本详见本办法附件四。

第十七条招标人应当根据建筑工程特点和需要编制招标文件。招标文件包括以下方面内容:

(一)投标须知

(二)投标技术文件要求

(三)投标商务文件要求

(四)评标、定标标准及方法说明

(五)设计合同授予及投标补偿费用说明

招标人应在招标文件中明确执行国家规定的设计收费标准或提供投标人设计收费的统一计算基价。

对政府或国有资金投资的大型公共建筑工程项目,招标人应当在招标文件中明确参与投标的设计方案必须包括有关使用功能、建筑节能、工程造价、运营成本等方面的专题报告。

设计招标文件中的投标须知样本、招标技术文件编写内容及深度要求、投标商务文件内容等分别详见本办法附件五、附件六和附件七。

第十八条招标人和招标代理机构应将加盖单位公章的招标公告或投标邀请函及招标文件,报项目所在地建设主管部门备案。各级建设主管部门对招标投标活动实施监督。

第十九条概念性方案设计招标或者实施性方案设计招标的中标人应按招标文件要求承担方案及后续阶段的设计和服务工作。但中标人为中华人民共和国境外企业的,若承担后续阶段的设计和服务工作应按照《关于外国企业在中华人民共和国境内从事建设工程设计活动的管理暂行规定》(建市[2004]78号)执行。

如果招标人只要求中标人承担方案阶段设计,而不再委托中标人承接或参加后续阶段工

程设计业务的,应在招标公告或投标邀请函中明示,并说明支付中标人的设计费用。采用建筑工程实施性方案设计招标的,招标人应按照国家规定方案阶段设计付费标准支付中标人。采用建筑工程概念性方案设计招标的,招标人应按照国家规定方案阶段设计付费标准的80%支付中标人。

第三章投标

第二十条参加建筑工程项目方案设计的投标人应具备下列主体资格:

(一)在中华人民共和国境内注册的企业,应当具有建设主管部门颁发的建筑工程设计资质证书或建筑专业事务所资质证书,并按规定的等级和范围参加建筑工程项目方案设计投标活动。

(二)注册在中华人民共和国境外的企业,应当是其所在国或者所在地区的建筑设计行业协会或组织推荐的会员。其行业协会或组织的推荐名单应由建设单位确认。

(三)各种形式的投标联合体各方应符合上述要求。招标人不得强制投标人组成联合体共同投标,不得限制投标人组成联合体参与投标。

招标人可以根据工程项目实际情况,在招标公告或投标邀请函中明确投标人其他资格条件。

第二十一条采用国际招标的,不应人为设置条件排斥境内投标人。

第二十二条投标人应按照招标文件确定的内容和深度提交投标文件。

第二十三条招标人要求投标人提交备选方案的,应当在招标文件中明确相应的评审和比选办法。

凡招标文件中未明确规定允许提交备选方案的,投标人不得提交备选方案。如投标人擅自提交备选方案的,招标人应当拒绝该投标人提交的所有方案。

第二十四条建筑工程概念性方案设计投标文件编制一般不少于二十日,其中大型公共建筑工程概念性方案设计投标文件编制一般不少于四十日;建筑工程实施性方案设计投标文件编制一般不少于四十五日。招标文件中规定的编制时间不符合上述要求的,建设主管部门对招标文件不予备案。

第四章开标、评标、定标

第二十五条开标应在招标文件规定提交投标文件截止时间的同一时间公开进行;除不可抗力外,招标人不得以任何理由拖延开标,或者拒绝开标。

建筑工程方案设计招标开标程序详见本办法附件八。

第二十六条投标文件出现下列情形之一的,其投标文件作为无效标处理,招标人不予受理:

(一)逾期送达的或者未送达指定地点的;

(二)投标文件未按招标文件要求予以密封的;

(三)违反有关规定的其他情形。

第二十七条招标人或招标代理机构根据招标建筑工程项目特点和需要组建评标委员会,其组成应当符合有关法律、法规和本办法的规定:

(一)评标委员会的组成应包括招标人以及与建筑工程项目方案设计有关的建筑、规划、结构、经济、设备等专业专家。大型公共建筑工程项目应增加环境保护、节能、消防专家。评委应以建筑专业专家为主,其中技术、经济专家人数应占评委总数的三分之二以上;

(二)评标委员会人数为5人以上单数组成,其中大型公共建筑工程项目评标委员会人数不应少于9人;

(三)大型公共建筑工程或具有一定社会影响的建筑工程,以及技术特别复杂、专业性要求特别高的建筑工程,采取随机抽取确定的专家难以胜任的,经主管部门批准,招标人可以从设计类资深专家库中直接确定,必要时可以邀请外地或境外资深专家参加评标。

第二十八条评标委员会必须严格按照招标文件确定的评标标准和评标办法进行评审。评委应遵循公平、公正、客观、科学、独立、实事求是的评标原则。

评审标准主要包括以下方面:

(一)对方案设计符合有关技术规范及标准规定的要求进行分析、评价;

(二)对方案设计水平、设计质量高低、对招标目标的响应度进行综合评审;

(三)对方案社会效益、经济效益及环境效益的高低进行分析、评价;

(四)对方案结构设计的安全性、合理性进行分析、评价;

(五)对方案投资估算的合理性进行分析、评价;

(六)对方案规划及经济技术指标的准确度进行比较、分析;

(七)对保证设计质量、配合工程实施,提供优质服务的措施进行分析、评价;

(八)对招标文件规定废标或被否决的投标文件进行评判。

评标方法主要包括记名投票法、排序法和百分制综合评估法等,招标人可根据项目实际情况确定评标方法。评标方法及实施步骤详见本办法附件九。

第二十九条设计招标投标评审活动应当符合以下规定:

(一)招标人应确保评标专家有足够时间审阅投标文件,评审时间安排应与工程的复杂程度、设计深度、提交有效标的投标人数量和投标人提交设计方案的数量相适应。

(二)评审应由评标委员会负责人主持,负责人应从评标委员会中确定一名资深技术专家担任,并从技术评委中推荐一名评标会议纪要人。

(三)评标应严格按照招标文件中规定的评标标准和办法进行,除了有关法律、法规以及国家标准中规定的强制性条文外,不得引用招标文件规定以外的标准和办法进行评审。

(四)在评标过程中,当评标委员会对投标文件有疑问,需要向投标人质疑时,投标人可以到场解释或澄清投标文件有关内容。

(五)在评标过程中,一旦发现投标人有对招标人、评标委员会成员或其他有关人员施加不正当影响的行为,评标委员会有权拒绝该投标人的投标。

(六)投标人不得以任何形式干扰评标活动,否则评标委员会有权拒绝该投标人的投标。

(七)对于国有资金投资或国家融资的有重大社会影响的标志性建筑,招标人可以邀请人大代表、政协委员和社会公众代表列席,接受社会监督。但列席人员不发表评审意见,也不得以任何方式干涉评标委员会独立开展评标工作。

第三十条大型公共建筑工程项目如有下列情况之一的,招标人可以在评标过程中对其中有关规划、安全、技术、经济、结构、环保、节能等方面进行专项技术论证:(一)对于重要地区主要景观道路沿线,设计方案是否适合周边地区环境条件兴建的;

(二)设计方案中出现的安全、技术、经济、结构、材料、环保、节能等有重大不确定因素的;

(三)有特殊要求,需要进行设计方案技术论证的。

一般建筑工程项目,必要时,招标人也可进行涉及安全、技术、经济、结构、材料、环保、节能中的一个或多个方面的专项技术论证,以确保建筑方案的安全性和合理性。

第三十一条投标文件有下列情形之一的,经评标委员会评审后按废标处理或被否决:(一)投标文件中的投标函无投标人公章(有效签署)、投标人的法定代表人有效签章及未有相应资格的注册建筑师有效签章的;或者投标人的法定代表人授权委托人没有经有效签章的合法、有效授权委托书原件的;

(二)以联合体形式投标,未向招标人提交共同签署的联合体协议书的;

(三)投标联合体通过资格预审后在组成上发生变化的;

(四)投标文件中标明的投标人与资格预审的申请人在名称和组织结构上存在实质性差别的;

(五)未按招标文件规定的格式填写,内容不全,未响应招标文件的实质性要求和条件的,经评标委员会评审未通过的;

(六)违反编制投标文件的相关规定,可能对评标工作产生实质性影响的;

(七)与其他投标人串通投标,或者与招标人串通投标的;

(八)以他人名义投标,或者以其他方式弄虚作假的;

(九)未按招标文件的要求提交投标保证金的;

(十)投标文件中承诺的投标有效期短于招标文件规定的;

(十一)在投标过程中有商业贿赂行为的;

(十二)其他违反招标文件规定实质性条款要求的。

评标委员会对投标文件确认为废标的,应当由三分之二以上评委签字确认。

第三十二条有下列情形之一的,招标人应当依法重新招标:

(一)所有投标均做废标处理或被否决的;

(二)评标委员会界定为不合格标或废标后,因有效投标人不足3个使得投标明显缺乏竞争,评标委员会决定否决全部投标的;

(三)同意延长投标有效期的投标人少于3个的。

符合前款第一种情形的,评标委员会应在评标纪要上详细说明所有投标均做废标处理或被否决的理由。

招标人依法重新招标的,应对有串标、欺诈、行贿、压价或弄虚作假等违法或严重违规行为的投标人取消其重新投标的资格。

第三十三条评标委员会按如下规定向招标人推荐合格的中标候选人:

(一)采取公开和邀请招标方式的,推荐1至3名;

(二)招标人也可以委托评标委员会直接确定中标人。

(三)经评标委员会评审,认为各投标文件未最大程度响应招标文件要求,重新招标时间又不允许的,经评标委员会同意,评委可以以记名投票方式,按自然多数票产生3名或3名以上投标人进行方案优化设计。评标委员会重新对优化设计方案评审后,推荐合格的中标候选人。

第三十四条各级建设主管部门应在评标结束后15天内在指定媒介上公开排名顺序,并对推荐中标方案、评标专家名单及各位专家评审意见进行公示,公示期为5个工作日。

第三十五条推荐中标方案在公示期间没有异议、异议不成立、没有投诉或投诉处理后没有发现问题的,招标人应当根据招标文件中规定的定标方法从评标委员会推荐的中标候选方案中确定中标人。定标方法主要包括:

(一)招标人委托评标委员会直接确定中标人;

(二)招标人确定评标委员会推荐的排名第一的中标候选人为中标人。排名第一的中标候选人放弃中标、因不可抗力提出不能履行合同、招标文件规定应当提交履约保证金而在规定的期限内未提交的,或者存在违法行为被有关部门依法查处,且其违法行为影响中标结果的,招标人可以确定排名第二的中标候选人为中标人。如排名第二的中标候选人也发生上述问题,依次可确定排名第三的中标候选人为中标人。

(三)招标人根据评标委员会的书面评标报告,组织审查评标委员会推荐的中标候选方案后,确定中标人。

第三十六条依法必须进行设计招标的项目,招标人应当在确定中标人之日起15日内,向有关建设主管部门提交招标投标情况的书面报告。

建筑工程方案设计招标投标情况书面报告的主要内容详见本办法附件十。

第五章其他

第三十七条招标人和中标人应当自中标通知书发出之日起30日内,依据《中华人民共和国合同法》及有关工程设计合同管理规定的要求,按照不违背招标文件和中标人的投标文件内容签订设计委托合同,并履行合同约定的各项内容。合同中确定的建设标准、建设内容应当控制在经审批的可行性报告规定范围内。

国家制定的设计收费标准上下浮动20%是签订建筑工程设计合同的依据。招标人不得以压低设计费、增加工作量、缩短设计周期等作为发出中标通知书的条件,也不得与中标人再订立背离合同实质性内容的其他协议。如招标人违反上述规定,其签订的合同效力按《中华人民共和国合同法》有关规定执行,同时建设主管部门对设计合同不予备案,并依法予以处理。

招标人应在签订设计合同起7个工作日内,将设计合同报项目所在地建设或规划主管部门备案。

第三十八条对于达到设计招标文件要求但未中标的设计方案,招标人应给予不同程度的补偿。

(一)采用公开招标,招标人应在招标文件中明确其补偿标准。若投标人数量过多,招标人可在招标文件中明确对一定数量的投标人进行补偿。

(二)采用邀请招标,招标人应给予每个未中标的投标人经济补偿,并在投标邀请函中明确补偿标准。

招标人可根据情况设置不同档次的补偿标准,以便对评标委员会评选出的优秀设计方案给予适当鼓励。

第三十九条境内外设计企业在中华人民共和国境内参加建筑工程设计招标的设计收费,应按照同等国民待遇原则,严格执行中华人民共和国的设计收费标准。

工程设计中采用投标人自有专利或者专有技术的,其专利和专有技术收费由招标人和投标人协商确定。

第四十条招标人应保护投标人的知识产权。投标人拥有设计方案的著作权(版权)。未经投标人书面同意,招标人不得将交付的设计方案向第三方转让或用于本招标范围以外的其他建设项目。

招标人与中标人签署设计合同后,招标人在该建设项目中拥有中标方案的使用权。中标人应保护招标人一旦使用其设计方案不能受到来自第三方的侵权诉讼或索赔,否则中标人应承担由此而产生的一切责任。

招标人或者中标人使用其他未中标人投标文件中的技术成果或技术方案的,应当事先征得该投标人的书面同意,并按规定支付使用费。未经相关投标人书面许可,招标人或者中标人不得擅自使用其他投标人投标文件中的技术成果或技术方案。

联合体投标人合作完成的设计方案,其知识产权由联合体成员共同所有。

第四十一条设计单位应对其提供的方案设计的安全性、可行性、经济性、合理性、真实性及合同履行承担相应的法律责任。

由于设计原因造成工程项目总投资超出预算的,建设单位有权依法对设计单位追究责任。但设计单位根据建设单位要求,仅承担方案设计,不承担后续阶段工程设计业务的情形除外。

第四十二条各级建设主管部门应加强对建设单位、招标代理机构、设计单位及取得执业资格注册人员的诚信管理。在设计招标投标活动中对招标代理机构、设计单位及取得执业资格注册人员的各种失信行为和违法违规行为记录在案,并建立招标代理机构、设计单位及取得执业资格注册人员的诚信档案。

第四十三条各级政府部门不得干预正常的招标投标活动和无故否决依法按规定程序评出的中标方案。

各级政府相关部门应加强监督国家和地方建设方针、政策、标准、规范的落实情况,查处不正当竞争行为。

在建筑工程方案设计招标投标活动中,对违反《中华人民共和国招标投标法》、《工程建设项目勘察设计招标投标办法》和本办法规定的,建设主管部门应当依法予以处理。

第六章附则

第四十四条本办法所称大型公共建筑工程一般指建筑面积2万平方米以上的办公建筑、商业建筑、旅游建筑、科教文卫建筑、通信建筑以及交通运输用房等。

第四十五条使用国际组织或者外国政府贷款、援助资金的建筑工程进行设计招标时,贷款方、资金提供方对招标投标的条件和程序另有规定的,可以适用其规定,但违背中华人民共和国社会公共利益的除外。

第四十六条各省、自治区、直辖市建设主管部门可依据本办法制定实施细则。

第四十七条本办法自2008年5月1日起施行。

附件:

1、建筑工程方案设计招标管理流程图(略)

2、建筑工程方案设计招标条件(略)

3、建筑工程方案设计公开招标公告样本和建筑工程方案设计投标邀请函样本(略)

4、建筑工程方案设计招标资格预审文件样本(略)

5、建筑工程方案设计投标须知内容(略)

6、建筑工程方案设计招标技术文件编制内容及深度要求(略)

7、建筑工程方案设计投标商务示范文件(略)

8、建筑工程方案设计招标开标程序(略)

9、建筑工程方案设计招标评标方法(略)

10、建筑工程方案设计投标评审结果公示样本(略)

11、建筑工程方案设计招标投标情况书面报告(略)

建设工程项目管理笔记(一建)

建设工程项目管理 1、建设工程项目管理由七个部分组成:○1、建设工程项目的组织与管理、○ 2、建设工程项目施工成本控制、○ 3、建设 工程项目进度控制、○4、建设工程项目质量控制、○5、建筑工程职业健康安全与环境管理、○6、建设工程合同与合同管理、○7、建设工程项目信息管理。 第一部分:建设工程项目的组织与管理 2、组织是目标能否实现的决定因素,这是组织论的一个重要结论。 3、建设工程项目的全寿命周期包括:项目的决策阶段、实施阶段、使用阶段(或运营阶段或运行阶段)。 4、决策阶段管理工作的主要任务是确定项目的定义。 5、项目的实施阶段包括:设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。实施阶段管理的主要 任务是通过管理使项目的目标得以实现。 6、建设工程项目管理的时间范畴是建设工程项目的实施阶段。 7、费用项目对业主而言是投资目标,对施工方而言是成本目标。 8、项目管理的核心任务是项目的目标控制,业主方的项目管理往往是该项目的项目管理的核心。 9、项目的投资目标、进度目标和质量目标之间既有矛盾的一面,也有统一的一面,他们之间的关系是对立的统一关系。 10、许多国家项目管理由建造师担任,建造师可以在业主方、承包商、设计方、供货方从事项目管理工作,也可在教 育、科研、政府等部门从事与项目管理有关的工作。 11、将项目决策阶段的开发管理DM、实施阶段管理PM、使用阶段的设施管理FM、集成为项目全寿命管理。 12、建设项目全寿命周期一般由决策阶段、实施阶段、运营阶段组成。 13、系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素,这是组织论的一个重要结论。 14、控制项目目标的主要措施包括组织措施、管理措施、经济措施、技术措施,其中组织措施是最重要的措施。 15、组织结构模式反映了一个组织系统中各子系统之间或各元素之间的指令关系。 16、组织分工反映了一个组织系统中各子系统或各元素的工作任务分工和管理职能分工。 17、工作流程组织可反映一个组织系统中各项工作之间的逻辑关系,是一种动态关系。 18、项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,用直线表示该工作任务。 19、组织结构图是一个组织工具,反映一个组织系统中各组成部门之间的组织关系,指令关系用单向箭线表示。 20、组织论的三个重要组织工具:项目结构图、组织结构图、合同结构图。

住建部最新版建筑资质标准

住建部最新版建筑资质标准 近日住建部官网公布新资质标准调整框架表(征求意见稿),在新资质标准发布之前,仍在执行的还是2014版《建筑业企业资质等级标准》和2007版特级资质标准。 本文根据住建部最新相关文件,整理出调整后的工程施工总承包资质标准,内容仅供参考。 建筑工程施工总承包资质标准 建筑工程施工总承包资质分为特级、一级、二级、三级。 特级资质标准 申请特级资质,必须具备以下条件: 1.企业资信能力 (1)企业注册资本金3亿元以上。 (2)企业净资产3.6亿元以上。 (3)企业近三年上缴建筑业营业税均在5000万元以上。 (4)企业银行授信额度近三年均在5亿元以上。 2.企业主要管理人员和专业技术人员要求 (1)企业经理具有10年以上从事工程管理工作经历。 (2)技术负责人具有15年以上从事工程技术管理工作经历,且具有工程序列高级职称及一级注册建造师或注册工程师执业资格;主持完成过两项及以上施工总承包一级资质要求的代表工程的技术工作或甲级设计资质要求的代表工程或合同额2亿元以上的工程总承包项目。 (3)财务负责人具有高级会计师职称及注册会计师资格。 (4)企业具有注册一级建造师(一级项目经理)50人以上。 (5)企业具有本类别相关的行业工程设计甲级资质标准要求的专业技术人员。 3.科技进步水平 (1)企业具有省部级(或相当于省部级水平)及以上的企业技术中心。 (2)企业近三年科技活动经费支出平均达到营业额的0.5%以上。 (3)企业已建立内部局域网或管理信息平台,实现了内部办公、信息发布、数据交换的网络化;已建立并开通了企业外部网站;使用了综合项目管理信息系统和人事管理系统、工程设计相关软件,实现了档案管理和设计文档管理。

一建建设工程项目管理真题及答案

2011年一建《建设工程项目管理》真题及答案一、单项选择题(共60题,每题1分,每题的备选项中,只有一个最符合题意)单选择: 1、建设工程管理的核心任务是( )。 A、目标控制 B、提高建设项目生命周期价值 C、实现业主的建设目标和为工程的建设增值 D、为工程的建设和使用增值解析:教材P4。建设工程管理工作是一种增值服务工作, 其核心是为工程的建设和使用增值。因此本 题选D。2、作为工程项目建设的参与方之一,供货方的项目 管理工作主要是在( )进行 A 设计阶段B 施工阶段 C 保修 阶段D 动用前准备阶段解析:教材P12 供货方的项目管理工作主要在施工阶段进行,3、按照国际工程的惯例,当建设工 程采用指定分包时,( )应对分包工程的工期目标和质量目标负责。 A 业主方 B 监理方 C 施工总承包方 D 劳务分包方解析:教材P15 按国际工程的惯例,当采用指定分包商时,不论指定 分包商与施工总承包方,或与施 工总承包管理放,或与业主方签订合同,由于指定分包商在签约前必须得到施工总承包方或施工总承包管 理方的认可,因此,施工总承包方或施工总承包管理方应对合同规定的工期目标和质量目标负责。 2.作为工程建设的参与方之

一,供货方的项目管理工作主要是在( )进行。 A.设计阶段B.施工阶段C.保修阶段D.动用前准备阶段解析:教材P12。供货方的项目管理工作主要是在施工阶段进行,但也设计设计准备阶段、设计阶段、 动用前准备阶段和保修期。因本题为单选,故本题选B。4、下列组织工具中,能够反应组织项目所有工作任务的是( ) A 项目结构图B 工作任务分工表 C 合同结构图D 工作流程图 解析:教材P18 项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解, 以反映组成该项目的所有工作任务。 5.关于编制项目管理任务分工表的说法,正确的是( )。 A.业主方应对项目各参与方给予统一首先要对项目实施各阶段的具体管理任务做详细分 B.指导和管理. 解 C.首先要定义主管部门的工作任务 D.同一类别的项目可以集中编制通用的分工表解析:教材P27。为了编制项目管理任务分工表,首先应对项目实施的各阶段的费用(投资或成本)控制、 进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解。故本题选B。15.施工成本控制的各工作步骤中,最核心的工作是()。 A. 分析 B. 预测 C. 比较D. 纠偏这个应该选 A.分析P91,在分析的基础上,对比较的结果进行分析,以确定偏差的严重性及偏差产生的原因。这一步是施

最新住建部施工总承包资质标准

最新住建部施工总承包资质标准 建筑工程施工总承包资质标准 建筑工程施工总承包资质分为特级、一级、二级、三级。 特级资质标准 申请特级资质,必须具备以下条件: 1、企业资信能力 1)企业注册资本金3亿元以上。 2)企业净资产3.6亿元以上。 3)企业近三年上缴建筑业营业税均在5000万元以上。 4)企业银行授信额度近三年均在5亿元以上。 2、企业主要管理人员和专业技术人员要求 1)企业经理具有10年以上从事工程管理工作经历。 2)技术负责人具有15年以上从事工程技术管理工作经历,且具有工程序列高级职称及一级注册建造师或注册工程师执业资格;主持完成过两项及以上施工总承包一级资质要求的代表工程的技术工作或甲级设计资质要求的代表工程或合同额2亿元以上的工程总承包项目。 3)财务负责人具有高级会计师职称及注册会计师资格。 4)企业具有注册一级建造师(一级项目经理)50人以上。 5)企业具有本类别相关的行业工程设计甲级资质标准要求的专业技术人员。 3、科技进步水平 1)企业具有省部级(或相当于省部级水平)及以上的企业技术中心。 2)企业近三年科技活动经费支出平均达到营业额的0.5%以上。

3)企业已建立内部局域网或管理信息平台,实现了内部办公、信息发布、数据交换的网络化;已建立并开通了企业外部网站;使用了综合项目管理信息系统和人事管理系统、工程设计相关软件,实现了档案管理和设计文档管理。 4、企业工程业绩 近5年承担过下列5项工程总承包或施工总承包项目中的3项,工程质量合格。 1)高度100米以上的建筑物; 2)28层以上的房屋建筑工程; 3)单体建筑面积5万平方米以上房屋建筑工程; 4)钢筋混凝土结构单跨30米以上的建筑工程或钢结构单跨36米以上房屋建筑工程;5)单项建安合同额2亿元以上的房屋建筑工程。 说明:以上为当下仍在执行的2007版特级资质标准。2017年6月,住建部印发《施工总承包企业特级资质标准》(征求意见稿),多项内容有较大变动。如要求“企业近三年营业收入均在50亿元以上”、对建筑工程类别的工程业绩增加“工程总承包”、“预制装配式”考核。因仍在征求意见阶段,故暂未列入。 一级资质标准 1、企业资产 净资产1亿元以上。 2、企业主要人员 技术负责人具有10年以上从事工程施工技术管理工作经历,且具有结构专业高级职称。说明:建市[2016]226号文取消了一级资质的“关于注册建造师、中级以上职称人员、持有岗位证书的现场管理人员、技术工人的指标考核。”要求 3、企业工程业绩

一建建设工程项目管理重点整理(必过)

建设工程项目管理的时间范畴是建设工程项目的实施阶段。自项目开始至项目完成:指项目的实施阶段 建设工程项目管理的内涵:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标进度目标和质量目标得以实现。 项目管理的核心是项目的目标控制。业主方是项目管理的核心。 建设工程管理(全寿命周期)包括:①决策阶段的管理②实施阶段的管理③使用阶段的管理。其核心任务是:为工程的建设和使用增值。 业主方项目管理任务:三控制、三管理、一协调,其中安全管理是项目中最重要的任务。业主方项目管理工作涉及项目实施阶段的全过程 设计方项目管理服务于项目的整体利益和设计方本身的利益,主要在设计阶段,也涉及到设计前准备阶段、施工阶段、动用前准备阶段和保修期。 当采用指定分包商时,不论指定分包商与哪一方签订承包合同,施工总承包方或者施工总承包管理方应对规定的工期和质量目标负责。 组织是目标能否实现的决定性因素。控制项目目标的主要措施:组织、管理、经济、技术措施。 国际上业主方项目管理方式:自行管理、委托管理、共同管理。 设计任务委托模式:设计总负责单位、平行委托多个设计单位 建设项目工程总承包方式:设计+施工、设计+施工+采购(EPC)。主要意义:不在于总价包干和“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,

以达到为项目建设增值的目的。 建设项目工程总承包方式基本程序:1.业主自行或委托编制项目建设纲要或设计纲要;2总 承包方编制项目设计建议书和报价文件;3设计评审4合同洽谈包括确定合同价格。 施工任务委托模式:施工总包单位、施工总包管理单位、平行委托多个施工单位 项目管理规划大纲:编制依据:1、可行性研究报告2、设计文件、标准、规范与有关规定3、招标文件及有关合同文件4、相关市场信息与环境信息。编制程序:1、明确项目的目标2、分析项目环境和条件3、收集项目的有关资料和信息4、确定项目管理组织模式、结构和职责5、明确项目管理内容 6、编制项目目标计划和资源计划 7、汇总整理,报送审批 项目管理实施规划:编制依据1、项目管理规划大纲2、项目条件和环境分析资料3、工程合同及相关文件4、同类项目的相关资料编制程序:1、了解项目相关各方的要求2、分析项目条件和环境3、熟悉相关法规和文件4、组织编制5、履行报批手续 价值工程:V=F/C 价值是研究对象的功能与费用的比值。 施工组织设计的基本内容:1.工程概况2.施工部署及施工方案3.施工进度计划4.施工平 面图5.主要技术经济指标

建筑业企业资质标准(新老资质区别)

2014年11月6日,住建部在官网发出《住房城乡建设部关于印发<建筑业企业资质标准>的通知》,将于2015年1月1日开始执行,与《建筑业企业资质等级标准》(建建[2001]82号)对比,本次新法在专业承包以及人员要求方面,都有较大的变动。初步统计最新资质标准的变化: 一、建筑施工工程总承包资质数量未变,仍为12个。 二、专业承包资质有原来的60个变为36个。 三、劳务分包资质不再分类别和等级。 四、工程业绩定义发生变化:申请资质企业依法承揽并独立完成的工程业绩。 五、“企业主要人员”年龄限60周岁以下,且企业主要人员包含了“建造师、技术负责人、职称人员、岗位证书人员、中级工及技术工”。 六、所有的资质名称中去掉“企业”两个字。 七、资质标准对企业资产考核的要求不在包含“注册资本”,只对“净资产”提出要求,且要求都比以前标准有所提高。 八、建筑工程总承包特级资质标准不包含在本标准中。 九、资质标准不再对企业经理、总工程师、总会计师进行要求,只对技术负责人提出要求。 十、企业对人员的要求中增加“岗位证书人员”、“中级工技术工”等的数量要求。 十一、工程业绩中施工类型减少(将部分类型合并),同时对类型数量要求减少。 十二、建筑施工工程总承包资质名称变化统计 1、“房屋建筑工程施工总承包企业资质”变为“建筑工程施工总承包资质” 2、“冶炼工程施工总承包企业资质等级标准”变为“冶金工程总承包资质” 3、“化工石油工程施工总承包企业资质”变为“石油化工工程施工总承包资质” 4、“机电安装工程施工总承包企业资质等级标准”变为“机电工程总承包资质” 十三、专业承包资质名称变动及合并情况(12项名称变化,其中有三项为合并后改名称) 1、“地基与基础工程专业承包企业资质”变为“地基基础工程专业承包资质” 2、“预拌商品混凝土专业企业资质”变为“预拌混凝土专业承包资质” 3、“建筑智能化工程专业承包企业资质”、“电信工程专业承包企业资质”、“电子工程专业承包企业资质”合并为“电子与智能化工程专业承包资质” 4、“建筑防水工程专业承包企业资质”、“防腐保温工程专业承包企业资质”合并为“防水防腐保温工程专业承包” 5、“附着升降脚手架专业承包企业资质”变为“模板脚手架专业承包资质” 6、“机电设备安装专业承包企业资质”变为“建筑机电安装工程专业承包资质” 7、“园林古建筑工程专业承包企业资质”变为“古建筑工程专业承包资质” 8、“机场空管工程及航站楼弱电系统工程专业承包企业资质”变为“民航空管工程及机场弱电系统工程专业承包资质” 9、“通航建筑工程专业承包企业资质”变为“通航建筑物工程专业承包资质” 10、“港口装卸设备安装工程专业承包企业资质”、“通航设备安装工程专业承包企业资质”、“水上交通管制工程专业承包企业资质”合并为“港航设备安装及水上交管工程专业承包资质” 11、“送变电工程专业承包企业资质”变为“输变电工程专业承包资质” 12、“特种专业工程专业承包企业”变为“特种工程专业承包资质” 十四、专业承包资质已经取消项目19项(基本确定不包含目前新资质中,序号为原资质中序号) (二)土石方工程专业承包企业资质 (六)混凝土预制构件专业企业资质

住建部建筑业企业资质新标准

……………………………………………………………最新资料推荐………………………………………………… 2015 年建筑业 企业资质标准 住房城乡建设部

……………………………………………………………最新资料推荐………………………………………………… 目录 一、总则 (1) 二、标准 (3) (一)施工总承包序列资质标准 (3) 1 建筑工程施工总承包资质标准 (3) 1.1 一级资质标准 (3) 1.2 二级资质标准 (4) 1.3 三级资质标准 (5) 1.4 承包工程范围 (5) 2 公路工程施工总承包资质标准 (6) 2.1 一级资质标准 (6) 2.2 二级资质标准 (7) 2.3 三级资质标准 (8) 2.4 承包工程范围 (9) 3 铁路工程施工总承包资质标准 (9) 3.1 一级资质标准 (9) 3.2 二级资质标准 (10) 3.3 三级资质标准 (11) 3.4 承包工程范围 (11) 4 港口与航道工程施工总承包资质标准 (12) 4.1 一级资质标准 (12) 4.2 二级资质标准 (13) 4.3 三级资质标准 (14) 4.4 承包工程范围 (15) 5 水利水电工程施工总承包资质标准 (16) 5.1 一级资质标准 (16) 5.2 二级资质标准 (16) 5.3 三级资质标准 (17) 5.4 承包工程范围 (18) 6 电力工程施工总承包资质标准 (19) 6.1 一级资质标准 (19) 6.2 二级资质标准 (19) 6.3 三级资质标准 (20) 6.4 承包工程范围 (20) 7 矿山工程施工总承包资质标准 (21) 7.1 一级资质标准 (21) 7.2 二级资质标准 (22) 7.3 三级资质标准 (22)

一级建造师建设工程项目管理真题及答案解析(完整)

2011一级建造师工程管理全真试卷 一、单项选择题 1、施工企业委托工程工程管理咨询对工程管理的某个方面提供的咨询服务属于()工程管理的范畴。 A.业主方 B.设计方 C.施工方 D.供货方 答案:C 解读:施工企业委托工程工程管理咨询公司对工程管理的某个方面提供的咨询服务也属于施工方工 程管理的范畴。 2、下列有关合同结构图的说法中错误的是()。 A.合同结构图中双向箭杆表示两个单位之间有管理指令关系 B.合同结构图矩形框表示建设工程的各参与单位 C.合同结构图反映业主方和工程各参与方之间,以及工程各参与方之间的合同关系 D.合同结构图中的双向箭杆表示两个单位之间有合同关系 答案:A 解读:合同结构图中的双向箭杆表示两个单位之间有合同关系 3、下列关于施工总承包和施工总承包管理模式的说明,正确的是()。 A.施工总承包模式如果采用费率招标,对投资控制有利 B.施工总承包管理模式,业主方招标和合同管理的工作量较小 C.施工总承包管理模式一般要等到施工图全部设计完成才能进行招标 D.施工总承包管理模式有利于压缩工期 答案:D 解读:施工总承包管理模式,业主方的招标及合同管理工作量较大;施工总承包管理单位的招标可 以不依赖完整的施工图,当完成一部分施工图就可对其进行招标。施工总承包模式中,“费率招标”实 质上是开口合同,对业主方的合同管理和投资控制十分不利。 4、在物资采购管理工作中,编制完成采购计划后进行的工作是()。 A.进行采购合同谈判,签订采购合同

B.明确采购产品的基本要求、采购分工和有关责任 C.选择材料、设备的采购单位 D.进行市场调查,选择合格产品供应单位,建立名录 答案:D 解读:采购管理应遵循下列程序:①明确采购产品或服务的基本要求、采购分工及有关责任;②进 行采购策划,编制采购计划;③进行市场调查,选择合格的产品供应或服务单位,建立名录;④采用招 标或协商等方式实施评审工作,确定供应或服务单位;⑤签订采购合同;⑥运输、验证、移交采购产品 或服务;⑦处置不合格产品或不符合要求的服务;⑧采购资料归档。 5、在应用动态控制原理控制建设工程工程目标时,调整工程组织结构、管理职能分工属于()措施。 A.组织 B.合同 C.经济 D.技术 答案:A 解读:组织措施,分析由于组织的原因而影响工程目标实现的问题,并采取相应的措施,如调整工 程组织结构、任务分工、管理职能分工、工作流程组织和工程管理班子人员等。 6、建筑施工企业工程经理是受企业()委托,对工程工程施工过程全面负责的工程管理者。 A.董事会 B.股东 C.股东代表大会 D.法定代表人 答案:D 解读:建筑施工企业工程经理,是指受企业法定代表人委托对工程工程施工过程全面负责的工程管 理者,是建筑施工企业法定代表人在工程工程上的代表人。 7、建设工程工程风险可分为组织风险、经济与管理风险、工程环境和技术风险,下列风险因素中 属于组织风险的是()。 A.承包方管理人员的能力 B.信息安全控制计划 C.引起火灾和爆炸的因素

2019年一级建造师《建设工程项目管理》试题 含答案

2019年一级建造师《建设工程项目管理》试题含答案 考试须知: 1、考试时间:180分钟,满分为130分。 2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。 3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。 4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。 姓名:___________ 考号:___________ 一、单选题(共70题,每题1分。选项中,只有1个符合题意) 1、关于支付担保的说法,错误的是()。 A.承包人向发包人提供履约担保,按合同约定履行自己的各项任务 B.一方违约后,另一方可要求提供担保的第三人承担相应责任 C.提供担保的内容、方式和相关责任,发包人承包人只需在专用条款中约定 D.发包人向承包人提供履约担保,按合同约定支付工程价款及履行合同约定的其他义务 2、建设工程项目结构图描叙的是()。 A.组织系统中各部门的职责分工 B.工作对象之间的关系 C.组织系统中各子系统之间的关系 D.项目参与各方的关系 3、下列项目目标动态控制的流程中,正确的是()。 A.收集项目目标的实际值-实际值与计划值比较-找出偏差-采取纠偏措施 B.收集项目目标的实际值-实际值与计划值比较-找出偏差-进行目标调整 C.收集项目目标的实际值-实际值与计划值比较-采取控制措施-进行目标调整

D.实际值与计划值比较-找出偏差-采取控制措施-收集项目目标的实际值 4、生产经营单位应急预案未按照有关规定备案的,由县级以上()给予警告,并处罚款。 A 建设主管部门 B 安全生产监督管理部门 C 建设工程质量监督机构 D 人民政府 5、下列工程质量问题中,可不做专门处理的是()。 A.某高层住宅施工中,底部二层的混凝土结构误用安定性不合格的水泥 B.某防洪堤坝填筑压实后,压实土的干密度未达到规定值 C.某检验批混凝土试块强度不满足规范要求,但混凝土实体强度检测后满足设计要求 D.某工程主体结构混凝土表面裂缝大于0.5mm 6、关于施工成本控制程序的说法,正确的是()。 A.管理行为控制程序是成本全过程控制的重点 B.指标控制程序是对成本进行过程控制的基础 C.管理行为控制程序是项目施工成本结果控制的主要内容 D.管理行为控制程序和指标控制程序在实施过程中相互制约 7、下列项目策划的工作内容中属于项目决策阶段合同策划的是()。 A.项目管理委托的合同结构方案 B.方案设计竞赛的组织 C.实施期合同结构总体方案 D.项目物资来购的合同结构方案 8、建设工程项目的组织结构如采用矩阵组织结构模式,则每一个工作部门的指令源有()个。 A.1 B.2

住建部22号令

建筑业企业资质管理规定(住建部22号令) 建筑业企业资质管理规定 第一章总则 第一条为了加强对建筑活动的监督管理,维护公共利益和规范建筑市场秩序,保证建设工程质量安全,促进建筑业的健康发展,根据《中华人民共和国建筑法》、《中华人民共和国行政许可法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等法律、行政法规,制定本规定。 第二条在中华人民共和国境内申请建筑业企业资质,实施对建筑业企业资质监督管理,适用本规定。 本规定所称建筑业企业,是指从事土木工程、建筑工程、线路管道设备安装工程的新建、扩建、改建等施工活动的企业。 第三条企业应当按照其拥有的资产、主要人员、已完成的工程业绩和技术装备等条件申请建筑业企业资质,经审查合格,取得建筑业企业资质证书后,方可在资质许可的范围内从事建筑施工活动。 第四条国务院住房城乡建设主管部门负责全国建筑业企业资质的统一监 督管理。国务院交通运输、水利、工业信息化等有关部门配合国务院住房城乡建设主管部门实施相关资质类别建筑业企业资质的管理工作。 省、自治区、直辖市人民政府住房城乡建设主管部门负责本行政区域内建筑业企业资质的统一监督管理。省、自治区、直辖市人民政府交通运输、水利、通信等有关部门配合同级住房城乡建设主管部门实施本行政区域内相关资质类别 建筑业企业资质的管理工作。 第五条建筑业企业资质分为施工总承包资质、专业承包资质、施工劳务资质三个序列。 施工总承包资质、专业承包资质按照工程性质和技术特点分别划分为若干资质类别,各资质类别按照规定的条件划分为若干资质等级。施工劳务资质不分类别与等级。 第六条建筑业企业资质标准和取得相应资质的企业可以承担工程的具体 范围,由国务院住房城乡建设主管部门会同国务院有关部门制定。

2020年一建建设工程项目管理真题文字版精校版word

2020年一级建造师《建设工程项目管理》真题 1.建设工程管理工作的核心任务是()。 A.质量管理 B.安全管理 C.目标控制 D.增值服务 参考答案:D 解析:建设工程管理工作是一种增值服务工作,其核心任务是为工程的建设和使用增值。 2.根据《建设项目工程总承包管理规范》,项目总承包方项目管理工作涉及()。 A.项目决策管理、设计管理、施工管理和试运行管理 B项目设计管理、施工管理、试运行管理和项目收尾 C.项目决策管理、设计管理、施工管理、试运行管理和项目收尾 D.项目设计管理,采购管理,施工管理、试运行管理和项目收尾 参考答案:D 解析:参考《建设项目工程总承包管理规范》GB/T50358-2017的规定,项目总承包方的管理工作涉及: (1)项目设计管理。 (2)项目采购管理。 (3)项目施工管理 (4)项目是运行管理和项目收尾等。 3.关于项目管理职能分工表的说法,正确的是()。 A.业主方和项目各参与方应编制统一的项目管理职能分工表 B.管理职能分工表不适用于企业管理 C.可以用管理职能分工描述书代替管理职能分工表 D.管理职能分工表可以表示项目各参与方的管理职能分工 参考答案:D 解析:业主方和项目各参与方,如设计单位、施工单位、供货单位和工程管理咨询单位等都有各自的项目管理的任务和其管理职能分工,上述各方都应该编制各自的项目管理职能分工表,故A选项错误。管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。管理职能分工表也可用于企业管理,故B选项错误D选项正确。如使用管理职能分工表还不足以明确每个工作部门的管理职能,则可辅以使用管理职能分工描述书,故C选项错误。 4.下列工程项目决策阶段策划工作内容中,属于组织策划的是()。 A.设计项目管理组织结构 B.制定项目管理工作流程 C.确定项目实施期组织总体方案 D.进行项目管理职能分工 答案C 解析:3.组织策划其主要工作内容包括: (1)决策期的组织结构。 (2)决策期任务分工。 (3)决策期管理职能分工。 (4)决策期工作流程。

建设部一级房屋建筑资质新标准

2015年建设部房屋建筑一级二级三最新资质详细标准 建筑工程施工总承包资质标准 建筑工程施工总承包资质分为特级、一级、二级、三级。 1.1一级资质标准 1.1.1企业资产 净资产1亿元以上。 1.1.2企业主要人员 (1)建筑工程、机电工程专业一级注册建造师合计不少于12人,其中建筑工程专业一级注册建造师不 少于9人。 (2)技术负责人具有10年以上从事工程施工技术管理工作经历,且具有结构专业高级职称;建筑工程相 关专业中级以上职称人员不少于30人,且结构、给排 水、暖通、电气等专业齐全。 (3)持有岗位证书的施工现场管理人员不少于50 人,且施工员、质量员、安全员、机械员、造价员、劳 务员等人员齐全。 (4)经考核或培训合格的中级工以上技术工人不少于150人。 1.1.3企业工程业绩 近5年承担过下列4类中的2类工程的施工总承包

二、在任何事情上都不要觉得自己受了多大 的委屈,哭哭啼啼和别别扭扭改变不了糟糕的现状。心子开一点,认真地该干啥干啥,反倒走得顺 畅许多。扛得住多少东西,最后就会得到多少东 西,大致就是这么个理儿吧。 三、生命本没有意义,你要能给他什么意义, 他就有什么意义。与其终日冥想人生有何意义, 不如试用此生做点有意义的事。 四、爱怕沉默。太多的人,以为爱到深处是无言。其实,爱是很难描述的一种情感,需要详尽的表达和传递。 五、有些路,只能一个人走。 六、有一种落差是,你配不上自己的野心,也辜负了所受的苦难。 七、有些决定,只需要一分钟,可是,却会用一辈子,去后悔那一分钟。 八、“忽然想通了”,这五个字说来简单,要做到可真不容易。我佛如来在菩堤树下得道,就因为他“忽然想通了”.达摩祖师面壁十八年,才总算“忽然想通了”.无论什么事,你只要能“忽然想通了”,你就不会有烦恼,但达到这地步之前,你一定已不知道有过多少烦恼。 九、如果他总为别人撑伞,你何苦非为他等在雨中。 十、我对前任的感觉很简单,哪怕他的女朋友来我面前秀恩爱,我也不会觉得烦。就像在看别人吃一碗很香的卤肉饭,吧唧嘴巴弄得很大声,但我自己心里是明白的:我吃过那种饭,其实没那么好吃。 十一、为什么我们总是不懂得珍惜眼前人? 在未可预知的重逢里,我们以为总会重逢,总会 有缘再会,总以为有机会说一声对不起,却从没 想过每一次挥手道别,都可能是诀别,每一声叹 息,都可能是人间最后的一声叹息。 十二、我在最好的时候碰到你,是我的运气。可惜我没时间了。想想,说人生无悔,都是赌气的话。人生若无悔,那该多无趣啊。我心里有过你。可我也只能到喜欢为止了。 十三、我说不出来为什么爱你,但我知道,你就是我不爱别人的理由。 十四、当你在转圈的时候,这个世界很大,当你勇往直前,这个世界就很小。 十五、现在男女之间的恋爱,总是答应太快,结果分手也快。人性的规律是容易得到的就容易放弃。凡是通过努力得到的,不管是感情还是物品,都会使人顿生珍惜之感。所以在感情上,当 或主体工程承包,工程质量合格。 (1)地上25层以上的民用建筑工程1项或地上 18-24层的民用建筑工程2项; (2)高度100米以上的构筑物工程1项或高度 80-100米(不含)的构筑物工程2项; (3)建筑面积3万平方米以上的单体工业、民用 建筑工程1项或建筑面积2万-3万平方米(不含)的单 体工业、民用建筑工程2项; (4)钢筋混凝土结构单跨30米以上(或钢结构单 跨36米以上)的建筑工程1项或钢筋混凝土结构单跨 27-30米(不含)(或钢结构单跨30-36米(不含))的 建筑工程2项。

一建建设工程项目管理学习笔记

2012建设工程项目管理精讲知识点总结P1 1、建设工程项目的全寿命周期包括项目的决策阶段、实施阶段、使用阶段。 2、项目立项(立项批准)是项目决策的标志。 3、决策阶段管理工作的主要任务是确定项目的定义。 4、项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保 修期。 5、项目实施阶段管理的主要任务是通过管理使项目的目标得以实现。 P2 1、建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。 2、项目管理的核心任务是项目的目标控制。 P3二、施工方项目管理的任务包括 施工安全管理;施工成本控制;施工进度控制;施工质量控制;施工全同管理施工信息管理;与施工有关的组织与协调等(三控一管一协调) P13(二)建设工程项目管理的发展趋势 (1)项目管理作为一门学科,30多年来在不断发展: 传统的项目管理是该学科的第一代, 多项目管理(Program Management)是第二代 组合管理是第三代 变更管理是第四代 (2) 将项目决策阶段的开发管理(DM ---Development Management)、实施阶段的项 目管理(PM—Project Management)、使用阶段的设施管理(FM—Facility Management)集成项目全寿命管理(Lifecycle Management)。 P14二、系统的目标和系统的组织的关系 影响一个系统目标实现的主要因素除了组织以外还有人的因素、方法与工具 P15三、组织论和组织工具(必考) 1、组织结构模式反映了一个组织系统中各子系统之间或各元素(各工作部门或各管 理人员)之间的指令关系。 2、组织分工反映了一个组织系统中各子系统或各元素的工作任务分工和管理职能分 工。 3、组织结构模式和组织分工都是一种相对静态的组织关系。 4、工作流程组织则可反映一个组织系统中各项工作之间的逻辑关系,是一种动态关 系。 5、组织工具是组织论的应用手段,用图或表等形式表示各种组织关系,包括: 项目结构图; 组织结构图(管理组织结构图); 工作任务分工表; 管理职能分工表; 工作流程图等(三图二表) P20基本的组织结构模式 组织的三个重要的组织工具:项目结构图、组织结构图和合同结构图。 P21 1、常用的组织结构模式包括:职能组织结构、线性组织结构、矩阵组织结构。 2、组织结构模式反映了一个组织系统中各子系统之间或各元素(各工作部门)之间 的指令关系。组织分工反映了一个组织系统中各子系统或各元素的工作任务分工

住建部新版《建筑企业资质标准》解读

住建部新版《建筑企业资质标准》解读 11月6日,住建部在官网发出《住房城乡建设部关于印发<建筑业企业资质标准>的通知》,将于2015年1月1日开始执行,与《建筑业企业资质等级标准》(建[2001]82号)对比,本次新法在专业承包以及人员要求方面,都有较大的变动。现为大家初步统计最新资质标准的变化: 一、建筑施工工程总承包资质数量未变,仍为12个。 二、专业承包资质有原来的60个变为36个。 三、劳务分包资质不再分类别和等级。 四、工程业绩定义发生变化:申请资质企业依法承揽并独立完成的工程业绩。 五、“企业主要人员”年龄限60周岁以下,且企业主要人员包含了“建造师、技术负责人、职称人员、岗位证书人员、中级工及技术工”。 六、所有的资质名称中去掉“企业”两个字。 七、资质标准对企业资产考核的要求不在包含“注册资本”,只对“净资产”提出要求,且要求都比以前标准有所提高。 八、建筑工程总承包特级资质标准不包含在本标准中。 九、资质标准不在对企业经理、总工程师、总会计师进行要求,只对技术负责人提出要求。 十、企业对人员的要求中增加“岗位证书人员”、“中级工技术工”等的数量要求。 十一、工程业绩中施工类型减少(将部分类型合并),同时对类型数量要求减少。 十二、建筑施工工程总承包资质名称变化统计 1、“房屋建筑工程施工总承包企业资质”变为“建筑工程施工总承包资质” 2、“冶炼工程施工总承包企业资质等级标准”变为“冶金工程总承包资质” 3、“化工石油工程施工总承包企业资质”变为“石油化工工程施工总承包资质” 4、“机电安装工程施工总承包企业资质等级标准”变为“机电工程总承包资质” 十三、专业承包资质名称变动及合并情况(12项名称变化,其中有三项为合并后改名称) 1、“地基与基础工程专业承包企业资质”变为“地基基础工程专业承包资质” 2、“预拌商品混凝土专业企业资质”变为“预拌混凝土专业承包资质” 3、“建筑智能化工程专业承包企业资质”、“电信工程专业承包企业资质”、“电子工程专业承包企业资质”合并为“电子与智能化工程专业承包资质” 4、“建筑防水工程专业承包企业资质”、“防腐保温工程专业承包企业资质”合并为“防水防腐保温工程专业承包” 5、“附着升降脚手架专业承包企业资质”变为“模板脚手架专业承包资质” 6、“机电设备安装专业承包企业资质”变为“建筑机电安装工程专业承包资质” 7、“园林古建筑工程专业承包企业资质”变为“古建筑工程专业承包资质” 8、“机场空管工程及航站楼弱电系统工程专业承包企业资质”变为“民航空管工程及机场弱电系统工程专业承包资质” 9、“通航建筑工程专业承包企业资质”变为“通航建筑物工程专业承包资质”

2019一建管理完整版

2019一级建造师真题及参考答案 《建设工程项目管理》 一、单项选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意) 1.下列建设工程管理的任务中,属于为工程使用增值的是()。 A.有利于环保 B.提高工程质量 C.有利于投资控制 D.有利于进度控制 【参考答案】A 2.根据《项目管理知识体系指南(PMBOK指南)》,项目经理应具备的技能包括()。 A.决策能力、领导能力和组织协调能力 B.项目管理技术、应变能力和生产管理技能 C.管理能力、应变能力、社交与谈判能力和项目管理经验 D.项目管理技术、领导力、商业管理技能和战略管理技能 【参考答案】D 3.业主方项目管理的目标中,进度目标是指()的时间目标。 A.项目动用 B.竣工验收 C.联动试车 D.保修期结束 【参考答案】A 4.关于组织论及组织工具的说法,正确的是()。 A.管理职能分工反映的是一种动态组织关系 B.工作流程图是反映工作间静态逻辑关系的工具 C.组织结构模式和组织分工都是一种相对的静态组织关系 D.组织结构模式反映一个组织系统中的工作任务分工和管理职能分工 【参考答案】C 5.下列工程项目策划工作中,属于决策阶段经济策划的是()。 A.项目总投资规划 B.项目总投资目标的分解 C.项目建设成本分析 D.技术方案分析和论证 【参考答案】C 6.下列工程项目策划工作中,属于实施阶段管理策划的是()。 A.项目实施期管理总体方案 B.生产运营期设施管理总体方案 C.生产运营期经营管理总体方案 D.项目风险管理与工程保险方案 【参考答案】D 7.“施工现场在对人、机、环境进行安全治理的同时,还需治理安全管理措施”,这体现了安全事故隐患的()原则。

2018年一级建造师建设工程项目管理真题

2018年一级建造师《建设工程项目管理》真题 一、单项选择题 1.根括国际设施管理协会的界定,下列设施管理的内容中,属于物业运行管理的是()。 A.财务管理 B.空间管理 C.用户管理D.维修管理 2.关于《项目管理知识体系指南(PMBOK指南)》中项目集和项目组合的说法,正确的是()。 A.项目组合的管理包括识别、排序、管理和控制项目等 B.顶目组合中的顶目一定彼此依赖或有直接关系 C.项目集指的是为有效管理实现战略业务目而组合在一起的项目 D.顶目集中不包括各单个顶目范围之外的相关工作 3.关于施工方项目管理的说法,正确的是()。 A.可以来用工程施工总承包管理模 B.项目的整体利益和施工方本身的利益是对立关系 C.施工方项目管理工作涉及项目实施阶段的全过程 D.施工方项目管理的目标应根据其生产和经营的情兄确定 4.关于项目结构分析的说法,正确的是()。 A.同一个建设工程项目只有一个项日结构的分解方法 B.居住建筑开发项目可根据建设的时间对项目结构进行逐层分解 C.群体项目最多可进行到第二层次的分解 D.单体工程不应再进行项目结构分解 5.下列项目策划的工作内容中属于项目决策阶段合同策划的是()。 A.项目管理委托的合同结构方案B.方案设计竞赛的组织 C.实施期合同结构总体方案D.项目物资来购的合同结构方案 6.下列项目策划的工作内容中,于项目实施管理策划的是() A.项目实施期管理总体方案B.生产运营期设施管理总体方案 C.生产运营期经营管理总体方案D.项目风险管理与工程保险方案 7.施工总承包管理模式与施工总承包模式相比在合同价方面的特点是() A.合同总价可以一次确定B.分包合同价对业主相对透明 C.不利于业主节约投资D.确定建设项目合同总额的依椐不足 8.8.结合项目的施工组织设计及自然地理条件,降低材料的库存成本和运输成本,属于成本管理的()措施A.组织 B.经济 C.技术 D.合同 9.下列质量管理体系程序性文件中,可视企业质量控制需要而制定,不作统一规定的是()。 A.内部审核程序B.质量记录管理程序C.纠正措施控制程序D.生产过程管理程序 10.某双代号网络计划如下图(单位:天)则工作E的自由时差为()天。 A.15 B.2 C.4 D.0 11.一般情况下当采用施工总承包管理模式时分包合同由()与分包单位签订。 A.施工总承包管理单位 B.业主 C.施工总承包单位 D.项目咨询单位 12.关于项目信息编码的说法正确的是()。 A.投资项编码应采用预算定额确定的分部分项工程编码 B.顶目实施的工作顶编码就是指对施工和设备安装工作项的编码 C.项目管理组织结构编码要依据组织结构图,对每一个工作部门进行编码 D.进度顶编码应根据不同层次的进度计划工作需要分别建立

住建部新的资质标准

目录 目录 一、总则 (1) 二、标准 (5) (一)施工总承包序列资质标准 (5) 1 建筑工程施工总承包资质标准 (6) 1.1 一级资质标准 (6) 1.2 二级资质标准 (7) 1.3 三级资质标准 (9) 1.4 承包工程范围 (9) 2 公路工程施工总承包资质标准 (12) 2.1 一级资质标准 (12) 2.2 二级资质标准 (13) 2.3 三级资质标准 (15) 2.4 承包工程范围 (17) 3 铁路工程施工总承包资质标准 (18) 3.1 一级资质标准 (18) 3.2 二级资质标准 (19) 3.3 三级资质标准 (20) 3.4 承包工程范围 (21) 4 港口与航道工程施工总承包资质标准 (23) 4.1 一级资质标准 (23) 4.2 二级资质标准 (25)

4.3 三级资质标准 (26) 4.4 承包工程范围 (27) 5 水利水电工程施工总承包资质标准 (30) 5.1 一级资质标准 (30) 5.2 二级资质标准 (31) 5.3 三级资质标准 (33) 5.4 承包工程范围 (34) 6 电力工程施工总承包资质标准 (36) 6.1 一级资质标准 (36) 6.2 二级资质标准 (37) 6.3 三级资质标准 (38) 6.4 承包工程范围 (38) 7 矿山工程施工总承包资质标准 (40) 7.1 一级资质标准 (40) 7.2 二级资质标准 (41) 7.3 三级资质标准 (42) 7.4 承包工程范围 (43) 8 冶金工程施工总承包资质标准 (46) 8.1 一级资质标准 (46) 8.2 二级资质标准 (48) 8.3 三级资质标准 (49) 8.4 承包工程范围 (50) 9 石油化工工程施工总承包资质标准 (53)

一级建造师建设工程项目管理真题及答案解析(完整)

2011一级建造师项目管理全真试题 一、单项选择题 1、施工企业委托工程项目管理咨询对项目管理的某个方面提供的咨询服务属于()项目管理的 范畴。 A.业主方 B.设计方 C.施工方 D.供货方 答案:C 解析:施工企业委托工程项目管理咨询公司对项目管理的某个方面提供的咨询服务也属于施工方项 目管理的范畴。 2、下列有关合同结构图的说法中错误的是()。 A.合同结构图中双向箭杆表示两个单位之间有管理指令关系 B.合同结构图矩形框表示建设项目的各参与单位 C.合同结构图反映业主方和项目各参与方之间,以及项目各参与方之间的合同关系 D.合同结构图中的双向箭杆表示两个单位之间有合同关系 答案:A 解析:合同结构图中的双向箭杆表示两个单位之间有合同关系 3、下列关于施工总承包和施工总承包管理模式的说明,正确的是()。 A.施工总承包模式如果采用费率招标,对投资控制有利 B.施工总承包管理模式,业主方招标和合同管理的工作量较小 C.施工总承包管理模式一般要等到施工图全部设计完成才能进行招标 D.施工总承包管理模式有利于压缩工期

答案:D 解析:施工总承包管理模式,业主方的招标及合同管理工作量较大;施工总承包管理单位的招标可 以不依赖完整的施工图,当完成一部分施工图就可对其进行招标。施工总承包模式中,“费率招标”实 质上是开口合同,对业主方的合同管理和投资控制十分不利。 4、在物资采购管理工作中,编制完成采购计划后进行的工作是()。 A.进行采购合同谈判,签订采购合同 B.明确采购产品的基本要求、采购分工和有关责任 C.选择材料、设备的采购单位 D.进行市场调查,选择合格产品供应单位,建立名录 答案:D 解析:采购管理应遵循下列程序:①明确采购产品或服务的基本要求、采购分工及有关责任;②进 行采购策划,编制采购计划;③进行市场调查,选择合格的产品供应或服务单位,建立名录;④采用招 标或协商等方式实施评审工作,确定供应或服务单位;⑤签订采购合同;⑥运输、验证、移交采购产品 或服务;⑦处置不合格产品或不符合要求的服务;⑧采购资料归档。 5、在应用动态控制原理控制建设工程项目目标时,调整项目组织结构、管理职能分工属于() 措施。 A.组织 B.合同 C.经济 D.技术 答案:A 解析:组织措施,分析由于组织的原因而影响项目目标实现的问题,并采取相应的措施,如调整项 目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。

相关文档
最新文档
