新泰市乡镇污水处理厂项目一期工程监理评估报告

编制人:

审核人:

山东新世纪工程项目管理咨询有限公司

年月日

目录

一、工程项目基本概况 (1)

二、监理组织机构和设施投入 (2)

三、监理工作依据 (2)

四、监理工作范围 (3)

五、监理工作内容 (3)

六、环保措施 (7)

七、质量验收意见 (7)

八、结束语 (7)

一、工程项目基本概况

1、工程名称:新泰市乡镇污水处理厂项目一期工程

2、建设地点:新泰市果都镇、宫里镇、小协镇、汶南镇、刘杜镇、

羊流镇、翟镇,禹村镇、泉沟镇

3、工程项目组成及建筑规模:

序号工程名称日处理方量

1 果都镇污水处理厂10000吨

2 宫里镇污水处理厂1000吨

3 小协镇污水处理厂3000吨

4 汶南镇污水处理厂1500吨

5 刘杜镇污水处理厂500吨

6 羊流镇污水处理厂4000吨

7 翟镇污水处理厂3000吨

8 禹村镇污水处理厂1000吨

9 泉沟镇污水处理厂1000吨

10 石莱镇污水处理厂500吨

4、主要建筑结构类型

工程名称提升泵

房与粗

格栅双效滤池及消

毒渠、贮泥池、

调节池

高效生物

转盘、沉

淀池

配电间、加药

间、值班室、

出水监测室

基础筏板基

筏板基础筏板基础墙下条形基础

主体结构混凝土

框架结

构混凝土框架结

混凝土框

架结构

砖混结构

装饰装修内墙涂料

给水排水

电气

4、建设单位:新泰桑德水务有限公司

5、监理单位:山东新世纪工程项目管理咨询有限公司

6、设计单位:北京桑德环境工程有限公司

7、施工单位:北京桑德环境工程有限公司

8、质量目标:合格

二、监理组织机构和设施投入

根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监,一名专业监理工程师及一名监理员组成的项目监理机构对该工程进行施工全过程监理。

为了便于更好地完成监理工作,特自备经纬仪、水准仪等其他检测工具及后勤设施。

三、监理工作依据

1、《建筑工程监理规范》(GB50319-2013)

2、《混凝土水池软弱地基处理设计规范》(CECS86:96)

3、《地下工程防水技术规范》(GB50108-2008)

4、《给水排水构筑物施工及验收规范》(GB50114-2008)

5、《工业建筑防腐设计规范》(GB50046-95)

6、其它现行结构设计规范及施工验收规范、规程

7、设计合同、施工合同等有关规定。

四、监理工作范围本工程图纸范围内全部施工阶段监理。

五、监理工作内容

包括:工程质量控制、进度控制、投资控制、合同管理、组织协调、安全文明施工监理等工作。

1、合同和信息管理

监理项目部在合同和信息管理方面主要注重以下几方面工作:

首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的收集、分类存档和整理。其次,随时向业主提供工程投资、质量、进度、安全及合同等方面的信息情况,并定期提供月报和报告;建立工地会议制度,整理各类会议纪录;督促承包商及时整理工程技术资料档案等,这些工作的开展为工程的顺利进行起到了积极作用。

2、工程质量控制

(一)施工准备阶段的质量控制

首先,监理方认真熟悉了解合同文件、设计图纸及技术文件,对承包商提交的施工组织设计及进度计划、施工方案进行了审查,参加

城市污水处理工程项目建设标准

城市污水处理工程项目建设标准 第一章总则 第一条为适应建立社会主义市场经济体制的需要,加强国家固定资产投资与建设的宏观调控,提高城市污水处理工程项目决策和建设的科学管理水平,合理确定和正确掌握建设标准,达到治理水体污染,降低能耗,保护环境,推进技术进步,促进城市污水处理工程项目建设的发展,充分发挥投资效益,制定本建设标准。 第二条本建设标准是为项目决策服务和控制项目建设水平的全国统一标准,是编制、评估和审批城市污水处理工程项目可行性研究报告的重要依据,也是有关部门审查工程项目初步设计和监督检查整个建设过程建设标准的尺度。 第三条本建设标准适用于城市污水处理新建工程;改建、扩建工程和工业废水处理工程可参照执行。 第四条城市污水处理工程的建设,必须遵守国家有关经济建设的法律、法规,执行国家环境保护、节约能源、节约用地等有关政策和排水行业的发展政策。 第五条城市污水处理工程的建设应统一规划,以近期为主,适当考虑远期发展,按系统分期配套建设,并与城市建设协调发展。城市污水处理厂(以下简称污水厂)建设前应根据城市排水规划先建配套的管渠和泵站或同步建设。二级污水厂宜根据当地环境、技术、经济条件一次建成,当条件不具备时,一、二级处理工程设施可分期建设,分期投产。 第六条城市污水处理工程应根据城市总体规划或城市排水规划、城市性质、环境质量评价或环境影响报告以及水域功能区的要求进行可行性研究。 第七条城市污水处理工程的建设,应积极采用经过鉴定并经实践证明是行之有效的新技术、新工艺、新材料和新设备。对于需要引进的先进技术和关键设备,应以提高项目综合效益,推进技术进步为原则,在符合国情和经过充分的技术经济分析的基础上确定。 第八条城市污水处理工程的建设必须加强和重视净化污水、污泥的资源化或无害化处理。 第九条城市污水处理工程的管渠建设,在城市新区应采用雨污分流,旧城区改造应从实际出发合理确定。工业废水的水质在达到国家和地方排放标准时,应优先采用与城市污水集中处理的方案。工业废水排入城市下水道前,应在企业内部进行必要的预处理,实行清污分流,提高水的重复利用率,减少排污量,并在排放口设置检测设施。

污水处理-工程设计方案

污水处理-工程设计方案(总 24页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

目 录 第一章 概述-----------------------------------2 第二章 工程概述-------------------------------4 第三章 污水处理工艺设计-----------------------10 第四章 主要处理构筑物及设备-------------------15 第五章 工程投资估算---------------------------21 第六章 技术经济分析---------------------------25 第七章 治理效果分析---------------------------27 第八章 配套工程-------------------------------28 第九章 组织机构及人员编制---------------------29 第十章 工程项目实施计划及管理-----------------30 第十一章 污水处理站内总图设计-------------------32 第十二章 事故应急预案---------------------------34 第一章 概 述 1.1废水来源 陶瓷加工废水是以粘土、长石、石灰石等为原料填加适当分散剂和水分成型锫烧后成陶瓷的生产过程中排出的废水。生产废水主要来自原料制备、釉料制备工序及设备和地面冲洗水、窑炉冷却水,SS 是陶瓷工业生产废水的主要特征污染物,其浓度较高,在废水中的分 污水处理工程设计方案 【最新资料,WORD 文档,可编辑修改】

污水处理工程调试及试运行指导手册

污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排;

(3)进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备; (4)准备必要的排水及抽水设备;堵塞管道的沙袋等; (5)必须的检测设备、装置(PH计、试纸、COD检测仪、SS); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。 (2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。 已进行充水试验的建构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置或非标均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行:

污水处理工程监理竣工验收质量评估报告

工程监理竣工验收 质量评估报告 武汉工程建设监理咨询有限公司年月日

工程监理竣工验收 质量评估报告 编制人:______________ 审核人:_______________ 批准人:_______________ 武汉工程建设监理咨询有限公司年月日

一、工程概况 二、评估依据 三、施工情况综述 四、勘察、设计单位配合情况 五、工程质量监理情况 六、工程质量控制资料综合情况 七、有关安全及功能的检验和抽样检查结果 八、工程质量评估报告

一、工程概况 1、工程特点 本项目建设规模为60 吨/日(含水率80%计),服务范围为随州污水处理厂剩余污泥。 工程地点:随州污水处理厂内 二、工程质量评估的依据 1、国家和省、市法规和行政规章,主要有:《中华人民共和国建筑 法》《建筑工程质量管理条例》 《中华人民共和国合同法》 《工程建设监理规范》 2、国家和省市现行的强制性技术标准,主要有:《工程建设强制性标 准》 《建筑工程施工质量验收统一标准》《建筑地基基础工程施工质量验收规范》《砌体工程施工质量验收规范》《砼结构工程施工质量验收规范》《屋面工程施工质量验收规范》 《地下防水工程施工质量验收规范》《建筑地面施工质量验收规范》《建筑装饰装修工程施工质量验收规范》 建筑给水排水及采暖工程施工质量验收规范》通风与空调工程施工质量验收规范》 《建筑电气工程施工质量验收规范》《生活垃圾卫生填埋技术规范》《城镇污水处理厂污染物排放标准》《城镇污水处理厂污泥泥质》 《城镇污水处理厂污泥处理处置最佳可行技术导则》《屋面工程施工质

量验收规范》《建筑电气工程施工质量验收规范》《工程建设强制性标准》《建筑装饰装修工程施工质量验收规范》《建筑给水排水及采暖工程质量验收规范》 3、工程勘察设计文件地质勘查报告施工图纸、设计说明和设计指定的 标准图集设计交底会议纪要、设计变更文件建设单位提出的工程变更文件 4、合同建设单位与监理单位签订的建设工程委托监理合同建设单位与 施工单位签订的建筑工地施工合同 5、其它随州地区现行有关建筑工程质量管理办法规定 三、施工情况综述 1、本工程在施工过程中,施工单位基本能够按照企业质量标准建立健全质量管理体系,进行全面质量管理。根据本工程特点,能完全施工,科学划分施工段,合理安排工序,使工程质量、进度、投资等方面按合同目标得以实现。 2、为了保证工程质量,凡进场的材料、设备、构配件,不管是自购还是甲供,承包单位都要向监理单位报检,经检查验收后方能使用。 3、本工程在施工中,各责任主体均能遵守国家现行的法律、法规进行施工。施工中无违法法律、法规、工程强制性标准条纹现象。 四、勘察设计单位配合情况 本工程在施工过程中勘察、设计、单位均能积极配合,其中地基、基础工程验收经勘察单位验收,在施工中存在的设计节点不详或需要变更的

污水调试方案

污水处理调试 污水处理工程调试及 试运行指导手册 污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排; (3)进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备; (4)准备必要的排水及抽水设备;赌塞管道的沙袋等; (5)必须的检测设备、装置(PH计、试纸、COD检测仪、SS); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用洁净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。 (2)建构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗

漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。 已进行充水试验的建构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置或非标均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行: a、按工艺资料要求,了解单机在工艺过程中的作用和管线连接。 b、认真消化、阅读单机使用说明书,检查安装是否符合要求,机座是否固定牢。 c、凡有运转要求的设备,要用手启动或者盘动,或者用小型机械协助盘动。无异常时方可点动。 d、按说明书要求,加注润滑油(润滑脂)加至油标指示位置。 e、了解单机启动方式,如离心式水泵则可带压启动;定容积水泵则应接通安全回路管,开路启动,逐步投入运行;离心式或罗茨风机则应在不带压的条件下进行启动、停机。 f、点动启动后,应检查电机设备转向,在确认转向正确后方可二次启动。 g、点动无误后,作3-5min试运转,运转正常后,再作1-2h的连续运转,此时要检查设备温升,一般设备工作温度不宜高于50-60℃,除说明书有特殊规定者,温升异常时,应检查工作电流是否在规定范围内,超过规定范围的应停止运行,找出原因,消除后方可继续运行。单机连续运行不少于2h。 (3)单车运行试验后,应填写运行试车单,签字备查。 5、单元调试 (1)单元调试是按水处理设计的每个工艺单元进行的,如格栅单元、调节池单元、水解单元、好氧单元、二沉单元、气浮单元、污泥浓缩单元、污泥脱水单元、污泥回流单元………的不同要求进行的。 (2)单元调试是在单元内单台设备试车基础上进行的,因为每个单元可能有几台不同的设备和装置组成,单元试车是检查单元内各设备连动运行情况,并应能保证单元正常工作。 (3)单元试车只能解决设备的协调连动,而不能保证单元达到设计去除率的要求,因为它涉及到工艺条件、菌种等很多因素,需要在试运行中加以解决。 (4)不同工艺单元应有不同的试车方法,应按照设计的详细补充规程执行。 6、分段调试

污水处理厂设计中的要点分析

污水处理厂设计中的要点分析摘要:为了更好的保护环境和生态平衡,同时也是为了更好的解决水污染问题,我国在很多的地区都兴建了污水处理项目。在污水处理项目不断建设的过程中,污水处理设计水平也在不断的提高,而且,在工艺和技术方面也得到了很大的发展。在进行污水处理项目建设的时候,由于设计周期是比较短的,同时,在进行实践操作的时候也存在着经验不足的情况,这样就使得设计中出现了很多的问题,使得污水处理厂在运行管理过程中出现了很多的问题。为了避免污水处理厂在运行过程中出现问题,要对以前的设计经验进行总结,同时对污水处理厂的回馈资料进行总结,这样才能更好的发现问题,解决出现的问题。 关键词:污水处理厂;设计;水污染 水资源是人们生活中不可缺少的资源,同时也是经济发展过程中重要的能源,近年来,出现了很多的水污染问题,这样不仅仅对人们的生命安全带来了影响,同时,对生态环境的破坏性也是非常大的。为了更好的解决水污染问题,很多的地方都建设了污水处理项目,但是运行的时候出现了很多的问题,导致污水处理厂在使用过程中受到一定影响。对污水处理厂设计中出现的问题要进行分析,这样能够更好的找到解决的措施。 1 起吊装置的设计

污水处理厂在进行设计的时候,要充分考虑到起吊装置的设计,在其中进水泵房和泥污泵站在体形上都比较庞大,而且,在重量上也非常大,这样在进行安装的时候需要使用到起吊装置,在起吊的过程中,要考虑的问题也非常多。对起吊的高度要进行确定,避免在起吊过程中出现钢丝绳过短导致水泵出现无法吊装的情况。对吊车的安装高度也要进行合理确定,通常情况下,水泵的体积非常大,因此,要保证起吊过程中有足够的空间。在对起重机进行选择的时候,最好选择电动装置,这样在水泵出现问题的时候能够及时进行处理,同时,在对水泵进行大修或者是返厂维修的时候也可以非常方便的来进行 起吊。 2 搅拌装置的设计 很多的运行污水处理厂中都存在着池内积泥的情况,主要是出现在生物池的转弯处和贮泥处。这些污泥的堆积导致了池内出现容积变小的情况,同时对处理效率也有很大的影响。因此,在处理工艺和出水水质进行处理的时候要对其产生的影响进行重视。导致池内出现污泥堆积的情况原因非常多,主要是由于池内搅拌器在进行设置和选择型号的时候出现了不合理的情况,这样就会导致出现没有完全混合的情况,导致池内出现死角产生污泥的情况。在污水处理设计中,对各个构筑物的池型以及深度都要对性能了解,这样才能更好的保证其选型的正确性。为了更好的实现污水处理构筑物中的污水完全混合,可以在进行设计的时候对池型进行优化,可以将厌氧池和缺氧池设计成为循环流动的池型,在中间设置隔墙,这样搅拌器在进行搅拌

百泉污水处理工程调试方案及操作规程

辉县百泉制药有限公司 污水处理工程调试及试运行指导手册

污水处理工程调试及试运行指导手册 一、宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考。 二、纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、接种菌种、驯化培养、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收。 三、细则 1、调试条件 (1)土建构筑物全部施工完成; (2)设备安装完成; (3)电气安装完成; (4)管道安装完成; (5)相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。 2、调试准备 (1)组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与; (2)拟定调试及试运行计划安排;

(3)进行相应的物质准备,如水(含污水、自来水),气,电,药剂的购置、准备; (4)准备必要的排水及抽水设备; (5)必须的检测设备、装置(pH计、试纸、DO检测仪、COD、SS等); (6)建立调试记录、检测档案。 3、试水(充水)方式 (1)按设计工艺顺序向各单元进行充水试验。 (2)构筑物未进行充水试验的,充水按照设计要求一般分三次完成,即1/3、1/3、1/3充水,每充水1/3后,暂停3-8小时,检查液面变动及建构筑物池体的渗漏和耐压情况。特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水。已进行充水试验的构筑物可一次充水至满负荷。 (3)充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能,防止出现冒水和跑水现象。 4、单机调试 (1)工艺设计的单独工作运行的设备、装置均称为单机。应在充水后,进行单机调试。 (2)单机调试应按照下列程序进行: a、按工艺资料要求,了解单机在工艺过程中的作 用和管线连接。

污水处理设施技术规范书

中节能平罗20MW光伏农业科技大棚 电站项目 地埋式生活污水处理设施 技术规范书

安徽省电力设计院甲级工程咨询资格证书编号:工咨甲 甲级工程设计证书编号:A134002612 甲级工程勘察综合类证书编号:B134002612 2014年11月

目录 1. 总则 2. 设备运行环境条件3.设备名称及用途 4. 产品性能参数及技术要求 5. 设计、制造及验收标准 6. 供货范围 7.资料交接 8. 设备检验和性能验收试验 9. 技术服务和技术联络 10. 技术附录

设备需求一览表

1总则 1.1本技术规范书适用于中节能平罗20MW光伏农业科技大棚电站项目工程,对站内生活污水成套处理设施的供货范围、技术要求、质量保证等事项作出规定。 1.2本技术规范包括生活污水处理成套设施本体及其操作机构、辅助设备等附件的功能设计、结构、安装和试验等技术性能和供货范围方面的要求。 1.3招标方在本合同文件中提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,投标方提供一套满足本规范书和所列标准要求的高质量产品及其相关服务,对国家有关安全、环保等强制性标准,必须满足其要求。 1.4投标方投标文件,澄清文件作为订货合同附件,与合同文件有相同的法律效力。 1.5在签订合同之后,到投标方开始制造之日的这段时间内,招标方有权提出因规范、标准和规程等发生变化而产生的一些补充或修改要求,投标方执行这个要求且不增加费用,具体内容由招标方、投标方双方共同商定。 1.6 本技术规范书所使用的标准如与投标方所执行的标准发生矛盾时,按较高标准执行。投标方在设备设计和制造中所涉及的各项规程,规范和标准遵循现行最新版本的标准。 1.7若合同文件前后有不一致的地方,以更有利于设备安装运行、工程质量为原则,由招标方确定。 1.8 投标方提供的生活污水处理成套设施应是技术先进、质量可靠的,并且在相应的工程或相似条件下有两年以上运行经验,已证明是安全可靠的。 1.9投标方对生活污水处理成套设施(含辅助系统与设备)负有全责,即包括分包(或采购)的产品。分包(或采购)的产品制造商事先征得招标方的认可。 .

去了传染病医院好后悔新建传染病医院污水处理工程设计要点

去了传染病医院好后悔新建传染病医院污水处理工程设计 要点 摘要:医院污水排放直接影响周边环境,在设计新建传染病医院污水处理方案时应抓住一些要点进行。为此,本文做了一些设计方面的探讨。 Abstract: The hospital sewage directly influences the surrounding environment, and we should pay attention to the key points when designing the new infectious disease hospital sewage disposal scheme. Therefore, this paper did some discussion in design. 关键词:医院;污水;环境;设计 Key words: hospital;sewage;environment;design :R197.38 :A :1006-4311(xx)25-0303-03 0 引言 医院污水中除含有大量病菌、病毒、寄生虫和传染病原体外,还含有许多有机的和无机的污染物,成份较为复杂,尤其是传染病医院,这些污水直接排放对周边环境和水体会造成较大的危害。因此对于新建传染病医院的污水处理系统如何进行设计显得尤为重要。

1 设计依据 ①《建设项目环境保护设计规范》(1996);②《城市区域环境噪声标准》(GB3093-xx);③《医院污水处理设计规范》(CECS07-xx); ④《医疗机构水污染物排放标准》(GB 18466-xx)。 2 设计原则 ①医院污水处理站应独立设置,与病房、居民区建筑物应采取有效安全隔离措施,不得将污水处理站设于门诊或病房等建筑物的地下室。②采用先进、成熟的生化接触氧化处理工艺,实用可靠,布置紧凑,工程投资省,建设周期短。能有效去除污水中的各类污染物,确保合格排放。③餐厅、厨房废水排入污水处理站需先经隔油池隔油处理后才能进入污水管道。洗涤用品应禁止使用含磷类洗涤剂。④污水处理站内应有必要的报警、捕消(中和)、抢救、计量、监测等装置,并预备防毒面具等。操作间应设机械排风系统,换气次数宜为8—12次/h。并应有直接通向室外和向外开的门。应充分考虑污水处理系统配套的减震、降噪、除臭等措施,以防止对环境的二次污染。 ⑤设备应便于安装、检修和维护。⑥污水处理设施上部能够承受行人和一般小车的荷载,可种植花草,绿化环境。

污水处理工程调试及试运行

污水处理工程调试与试运行 调试和试运行是废水处理工程正式运行前必需的过程,调试可以进一步检验土建工程、设备和安装工程的质量,同时进行微生物的培养和驯化,为正式运行做好准备。调试一般由废水处理工程的施工和运营单位负责,设计单位进行技术指导,设备供货单位参与并配合运行调试。 废水处理工程的调试一般包括准备工作、单机调试、单体调试、工艺调试及试运行等程序和容。 一、调试准备 调试的准备工作是保证调试顺利进行并达到预期效果的重要环节,调试的准备包括组织计划、人员配备、物资准备、现场准备、事故防等容。 (一)组织计划 明确工作容,制订调试案,安排进度计划,准备调试记录。(二)人员配备 组织协调参与调试工作的各相关单位派驻技术人员到达现场;成立由各相关单位人员参加的调试工作小组,具体负责指导、督促调试工作;根据调试的工作量和工作要求安排配备相应数量和工种的调试操作人员;参与调试的相关工作人员应当接受必要的培训,对废水处理流程、各单元工艺的功能与原理、关键的设计和运行参数、自动控制的式、主要设备的操作法等,要做到心中有数。

(三)物资准备 水、电、气保证通畅和充足供应;药剂、耗材、污泥菌种等调试用品的购置;调试中需要用到的临时水泵、临时空压机、检测仪表、必要的工器具的落实;必要的劳动保护用品的准备。 (四)现场准备 工程验收中发现的缺陷和问题应完成整改;施工现场应进行清理,厂区保持干净整洁;设备、管道、阀门进行清扫;配电柜、控制柜、电气设备除尘;如需要临时设施、临时管线,应在调试开始前搭建完成。 (五)事故防 制订调试期间的事故应急预案;具有明确的防触电、防跌落、防溺水、防中毒、防火的措施,准备必要的现场防护、救护用品;对操作管理人员进行安全教育。 二、单机调试 工艺设计单独工作运行的设备、装置均称单机。工程验收结束后,对单机分别进行独立调试,目的是检验工艺系统中的机械设备、电器、仪表等在制造、检验、安装等环节是否符合要求。 (一)单机调试程序单机调试应按下列程序进行。 (1)设备、部件及附属设施应完成全部安装工作,管路、电气、控制线缆连接到位,所有螺栓和紧固件都已紧固,并经检验确认。(2) 设备本身已具备运转条件,包括设备本身应保持清洁,加入足够的润滑油,管路充水等。更多污水处理技术文章参考易净水

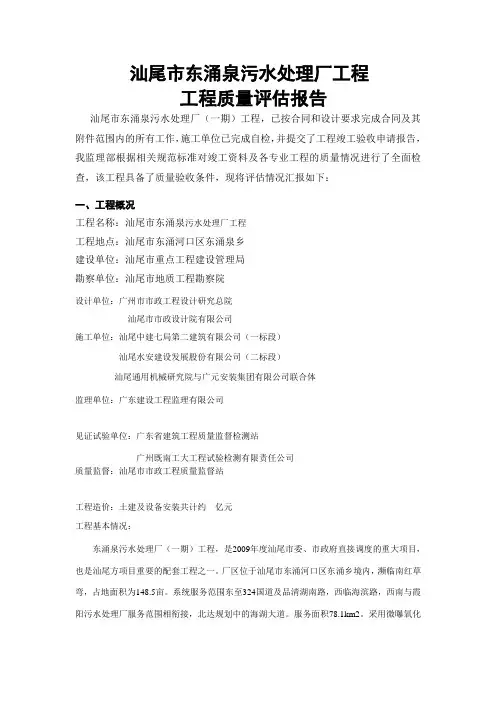

污水处理工程评估报告样本

污水处理工程评估 报告

新泰市乡镇污水处理厂项目一期工程 监理评估报告 编制人: 审核人: 山东新世纪工程项目管理咨询有限公司年月日

目录 一、工程项目基本概况 (1) 二、监理组织机构和设施投入 (2) 三、监理工作依据 (2) 四、监理工作范围 (3) 五、监理工作内容 (3) 六、环保措施 (7) 七、质量验收意见 (7) 八、结束语 (7)

一、工程项目基本概况 1、工程名称:新泰市乡镇污水处理厂项目一期工程 2、建设地点:新泰市果都镇、宫里镇、小协镇、汶南镇、刘杜 镇、羊流镇、翟镇,禹村镇、泉沟镇 3、工程项目组成及建筑规模: 4、主要建筑结构类型

4、建设单位:新泰桑德水务有限公司 5、监理单位:山东新世纪工程项目管理咨询有限公司 6、设计单位:北京桑德环境工程有限公司 7、施工单位:北京桑德环境工程有限公司 8、质量目标:合格 二、监理组织机构和设施投入 根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监,一名专业监理工程师及一名监理员组成的项目监理机构对该工程进行施工全过程监理。 为了便于更好地完成监理工作,特自备经纬仪、水准仪等其它检测工具及后勤设施。 三、监理工作依据 1、《建筑工程监理规范》(GB50319- ) 2、《混凝土水池软弱地基处理设计规范》(CECS86:96) 3、《地下工程防水技术规范》(GB50108- ) 4、《给水排水构筑物施工及验收规范》(GB50114- ) 5、《工业建筑防腐设计规范》(GB50046-95) 6、其它现行结构设计规范及施工验收规范、规程 7、设计合同、施工合同等有关规定。 四、监理工作范围本工程图纸范围内全部施工阶段监理。 五、监理工作内容

XX污水处理厂改造工程通水调试方案

XX污水处理厂改造工程通水调试方案 一、通水调试工艺流程 本次通水工艺流程为:粗格栅及进水泵房→细格栅及曝气沉砂池→初沉池→生物反应池→二沉池→二次提升泵房→紫外消毒渠。 由于污泥的产生需要通水运行后一段时间,本方案未包括污泥系统调试。 由于中水回用系统的配水管网尚未建成,本方案未包括深度处理及排水池调试。 二、通水调试过程 (一)粗格栅及进水泵房 粗格栅池体长13米,宽7米,有效水深约为5米(池底标高-2.2米,水面标高约为2.7米),容积为455立方米。 进水泵房池体长11米,宽14米,有效水深8米(池底标高为-5.4米,水面标高约为2.7米),容积为1232立方米。 1、调试前主要阀(闸)门状态

2、调试过程 (1)打开DN1000进水口阀门,待粗格栅及进水泵房水位达到平衡状态。 (2)分别调试三台粗格栅及配套输送机。 (3)分别调试1、2号提升泵,(正常运行为3用1备)各开启时间不超过5分钟(单台泵流量为56立方米/分钟,开机水位为-1.15米,停机水位为-3.7米)。 (4)开启3、4号提升泵前进水闸板。 (5)分别调试3、4号提升泵,各开启时间不超过5分钟(曝气沉砂池水位上升至约4.5米标高,水深约2.25米)。 (二)细格栅及曝气沉砂池 细格栅池体长21米,宽10米,有效水深为1.1米(池底标高6.45米,水面标高为7.55米),容积为231立方米。 曝气沉砂池单格体长23米,宽9米,有效水深为5米(池底标高2.25米,水面标高为7.25米),单格容积约为1035立方米,总容积约为2070立方米。 1、调试前主要阀(闸)门状态

2、调试过程 (1)开启1台进水泵房水泵,将曝气沉砂池水位上升至7.25米(约顶板以下1米,开泵时间约20分钟,曝气沉砂池两格水位上升1米,需要水量约414立方米,1台泵运行约7分钟)后停机。 (2)分别调试四台细格栅及配套输送机。 (3)开启1、2号及2、3号罗茨鼓风机(只能同时开2台),调试曝气效果。 (4)分别调试南北曝气沉砂池对应的吸砂桥及砂水分离器。 (5)分别调试南北曝气沉砂池对应的渣水分离器。 (三)初沉池(平均停留时间1.7小时) 总进水渠池体长79.5米,宽1.8米,有效水深为1.9米(池底标高4.8米,水面标高为6.55米),容积为271立方米。 总排泥渠池体长81.2米,宽2.5米,有效水深为3.7米(池底标高2.8米,水面标高为6.55米),容积为750立方米。 单格初沉池体长48米,宽7.6米,有效水深为4米(池底标高2.53米,水面标高为6.5米),单格容积为1460立方米,总容积为14600立方米。 1、调试前主要阀(闸)门状态

《水解酸化反应器污水处理工程技术规范》

附件3 水解酸化反应器污水处理工程技术规范(征求意见稿)编制说明

项目名称:水解酸化反应器污水处理工程技术规范 项目统一编号:247-1392 项目承担单位:中国环境保护产业协会 编制组主要成员:王凯军,燕中凯,王焕升,尚光旭,刘媛,薛念涛,高志永,朱民,刘晓剑 标准所技术管理负责人:姚芝茂 技术处项目管理人:姜宏

目次 1 任务来源 (1) 2 标准制定必要性 (1) 3 主要工作过程 (1) 4 国内相关标准研究 (2) 5 同类工程现状调研 (4) 5.1 水解酸化法的反应器类型 (4) 5.2 水解酸化法应用现状 (6) 5.3 水解酸化法存在的问题 (8) 5.4 水解酸化法的发展趋势 (9) 6 主要技术内容及说明 (9) 6.1 水解酸化法的机理 (9) 6.2 水解酸化法的适用性 (10) 6.3 水量和水质 (11) 6.4 污染物去除率 (11) 6.5水解酸化法污水处理工艺流程 (12) 6.6 预处理 (12) 6.7 升流式水解反应器 (13) 6.8 复合式水解反应器 (16) 6.9 完全混合式水解反应器 (16) 6.10 后续处理 (17) 6.11 剩余污泥及处理 (17) 6.12 检测与控制 (17) 6.13 运行与维护 (18) 7 标准实施的环境效益与经济技术分析 (19) 8 标准实施建议 (19)

《水解酸化反应器污水处理工程技术规范》编制说明 1 任务来源 2009年,环境保护部下达了“关于开展2009年度国家环境保护标准制修订项目工作的通知”(环办函【2009】221号),其中提出了制定《污水厌氧生物处理工程技术规范水解酸化法》(项目编号247-1392号)行业标准的任务。 本标准主要起草单位:中国环境保护产业协会、清华大学、北京市环境保护科学研究院。 2 标准制定必要性 环境保护标准化是我国环境保护的一项重要的发展战略,建立与国际接轨的环境工程服务技术标准体系和环境技术评估体系,是当前加快环境保护标准化步伐的一项重要任务。它对于提升我国环境工程服务业的国际竞争能力,规范环境工程服务业市场,保证环境工程建设和运行管理质量,为环境管理提供技术支撑和保障具有重要意义。 环境工程服务技术标准包括工程类技术标准和产品类技术标准两大类,是环境工程立项、科研、招投标、设计、建设施工、验收、运行全过程服务的技术依据。 水解酸化法作为有效改善水质可生化性的工艺在我国污水处理工程实践中已得到广泛应用。很多管理部门、设计部门和技术研究单位,在从事水解酸化法污水处理工程的设计及运行管理工作中已经积累了一些实践经验,但是国内尚缺乏可操作的技术规范指导水解酸化法污水处理设施的建设与运行。为贯彻《中华人民共和国环境保护法》、《中华人民共和国水污染防治法》、和国家其他有关污水处理领域的法规,规范水解酸化反应器污水处理工程的规划、设计、施工、验收和运行管理,需要制定《污水厌氧生物处理工程技术规范水解酸化法》作为污水水解酸化法污水处理技术工程设计工作的指导性文件,为水解酸化法设备的施工、验收和运行管理提出相关要求。使水解酸化法污水处理设施从建设到运行全过程能有一个技术规范进行指导,对于保证水解酸化法污水处理工程的建设质量和稳定运行,以及保证环境保护主管部门的有序监管都具有重要意义。 因此,《污水厌氧生物处理工程技术规范水解酸化法》的编制是十分必要和及时的。 3 主要工作过程 2009年3月,环境保护部下达《污水厌氧生物处理工程技术规范水解酸化法》编制任务后,中国环境保护产业协会组织成立了标准编制组,编制组由中国环境保护产业协会、清华大学、北京市环境保护科学研究院等相关单位的人员组成。

污水处理厂设计中的要点分析.doc

污水处理厂设计中的要点分析 摘要:为了更好的保护环境和生态平衡,同时也是为了更好的 解决水污染问题,我国在很多的地区都兴建了污水处理项目。在污水处理项目不断建设的过程中,污水处理设计水平也在不断的提高,而且,在工艺和技术方面也得到了很大的发展。在进行污水处理项目建设的时候,由于设计周期是比较短的,同时,在进行实践操作的时候 也存在着经验不足的情况,这样就使得设计中出现了很多的问题,使得污水处理厂在运行管理过程中出现了很多的问题。为了避免污水处理厂在运行过程中出现问题,要对以前的设计经验进行总结,同时对污水处理厂的回馈资料进行总结,这样才能更好的发现问题,解决出现的问题。 关键词:污水处理厂;设计;水污染 水资源是人们生活中不可缺少的资源,同时也是经济发展过 程中重要的能源,近年来,出现了很多的水污染问题,这样不仅仅对人们的生命安全带来了影响,同时,对生态环境的破坏性也是非常大的。为了更好的解决水污染问题,很多的地方都建设了污水处理项目,但是运行的时候出现了很多的问题,导致污水处理厂在使用过程中受到一定影响。对污水处理厂设计中出现的问题要进行分析,这样能够更好的找到解决的措施。 1 起吊装置的设计

污水处理厂在进行设计的时候,要充分考虑到起吊装置的设 计,在其中进水泵房和泥污泵站在体形上都比较庞大,而且,在重量 上也非常大,这样在进行安装的时候需要使用到起吊装置,在起吊的 过程中,要考虑的问题也非常多。对起吊的高度要进行确定,避免在 起吊过程中出现钢丝绳过短导致水泵出现无法吊装的情况。对吊车的 安装高度也要进行合理确定,通常情况下,水泵的体积非常大,因此,要保证起吊过程中有足够的空间。在对起重机进行选择的时候,最好 选择电动装置,这样在水泵出现问题的时候能够及时进行处理,同时,在对水泵进行大修或者是返厂维修的时候也可以非常方便的来进行 起吊。 2 搅拌装置的设计 很多的运行污水处理厂中都存在着池内积泥的情况,主要是 出现在生物池的转弯处和贮泥处。这些污泥的堆积导致了池内出现容 积变小的情况,同时对处理效率也有很大的影响。因此,在处理工艺 和出水水质进行处理的时候要对其产生的影响进行重视。导致池内出 现污泥堆积的情况原因非常多,主要是由于池内搅拌器在进行设置和 选择型号的时候出现了不合理的情况,这样就会导致出现没有完全混 合的情况,导致池内出现死角产生污泥的情况。在污水处理设计中, 对各个构筑物的池型以及深度都要对性能了解,这样才能更好的保证 其选型的正确性。为了更好的实现污水处理构筑物中的污水完全混 合,可以在进行设计的时候对池型进行优化,可以将厌氧池和缺氧池 设计成为循环流动的池型,在中间设置隔墙,这样搅拌器在进行搅拌

污水处理工程竣工质量评估方案报告

污水处理工程竣工质量评估报告

一、工程项目基本概况 1、工程名称:x镇x村污水处理工程 2、建设地点:x镇x村 3、建设单位:x市生态科技新城x镇x 4、监理单位:xx项目管理 5、施工单位:xx建设 6、工程规模及特点: 为适应新农村建设需要,满足群众日益增长的生活需求,在凤凰村实施建设x省覆盖拉网式环境综合整治项目。本工程位于x市生态科技新城x镇,该项目建设30m3/d的集中处理泵站1座,采用二级污水处理工艺A/O生物接触氧化工艺,所涉及的村民小组生活污水均由管道输送至泵站集中处理,日处理量可达30吨,处理后的水将达一级B标准,尾水排放入附近河流。 项目实施后,整治庄组排入乡村河流的废水污染总量将明显减少,有助于乡村河流的水质改善,实现农村生态环境的良性循环,切实改善了村民的居住环境。 7、质量目标:合格 二、监理组织机构和设施投入 根据工程的具体情况,本公司组织项目监理机构进驻施工现场,为做好该项目监理工作实现预期控制目标,由一名总监,一名专业监理工程师及一名监理员组成的项目监理机构对该工程进行施工全过程监理。

为了便于更好地完成监理工作,特自备经纬仪、水准仪等其他检测工具及后勤设施。 三、监理工作依据 1、《建筑工程监理规》(GB50319-2013) 2、《混凝土水池软弱地基处理设计规》(CECS86:96) 3、《地下工程防水技术规》(GB50108-2008) 4、《给水排水构筑物施工及验收规》(GB50114-2008) 5、《工业建筑防腐设计规》(GB50046-95) 6、其它现行结构设计规及施工验收规、规程 7、设计合同、施工合同等有关规定。 四、监理工作围本工程图纸围全部施工阶段监理。 五、监理工作容 包括:工程质量控制、进度控制、投资控制、合同管理、组织协调、安全文明施工监理等工作。 1、合同和信息管理 监理项目部在合同和信息管理方面主要注重以下几方面工作: 首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的收集、分类存档和整理。其次,随时向业主提供工程投资、质量、进度、安全及合同等方面的信息情况,并定期提供月报和报告;建立工地会议制度,整理各类会议纪录;督促承包商及时整理工程技术资料档案等,这些工作的开展为工程的顺利进行起到了积极作用。

污水处理厂工艺调试方案

污水处理厂工艺调试方案 1.单机调试 A、试验准备 ①准备好试验需要的所有有关的操作及维护手册、备件和专用工具、临时材料及设备。 ②检查和清洁设备,清除管道和构筑物中的杂物。 ③依照厂商说明润滑设备。 ④在手动位置检查电机转动方向是否正确。 ⑤在手动位置操作阀门全开全闭,检查并设定限位开关位置是否有阻碍情况。 ⑥检查用电设备的供电电压是否正常。 ⑦检查所有设备的控制回路。 ⑧制定相应的试验、试车计划,准备相应的测试表格。并报请建设单位、监理工程师、厂商代表的批准。 ⑨单机调试构筑物满水到设计水位。 B、功能试验(空载试验) ①在建设单位、监理工程师、厂商代表的同意的时间开始试验。 ②在供货商指导下给设备加注润滑油脂。在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为

止。并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。 ③空载试验首先保证电气设备的正常运行,并对设备的振动、响声、工作电流、电压、转速、温度、润滑冷却系统进行监视和测量,作好记录。 ④试验直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。 C、单机调试(负载试验) ①设备或系统符合功能实验要求后,在建设单位、监理工程师、厂商代表的同意的时间,在建设单位、监理工程师都出席的情况下进行荷载调试开始单机调试。 ②池体满水(水源为厂区临时水),确保池体水位满足调试要求。 ③开启设备润滑系统和冷却系统,并随时观察运行状态。 ④在润滑、冷却系统工作正常后,开启设备进行全面试验。试验中要检查核实仪表的标准;工作电流稳定情况;控制环路的功能是否完善;系统功能以及是否有液体泄漏等情况。并以书面形式进行记录。 ⑤荷载调试直到每台设备正常连续运转规定时间且达到生产厂商关于设备安装及调试的要求为止。

煤矿污水处理工程设计方案

煤矿污水处理工程 设计方案 建设单位:卜岛煤有限公司 项目名称:卜岛煤煤矿污水处理工程 设计单位:包换环保科技有限公司 设计日期:二O一〇年十三月

目录 第一章设计单位基本情况 (3) 一、设计单位概况 3 第二章岛煤煤矿矿井废水处理设计 (4) 一、概述 (4) 二、设计依据 (5) 1、设计水量 (5) 2、进水水质 (5) 3、排放标准 (5) 4、回用水质 (5) 5、设计原则 (6) 6、设计依据 (7) 三、工艺流程的确定 (7) 四、处理工艺说明 (7) 五、各单体原理 (9) 1、格栅井 (9) 2、曝气池 (9) 3、调节池 (9) 4、石灰乳池 (9) 5、沉淀池 (9) 6、除铁除锰净水器 (10) 7、清水池 (10) 9、污泥池 (10) 六、主要构筑物 (10) 七、主要设备 (10) 八、电器控制设计说明 (12) 九、投资概算 (13) 1、土建部分 (13) 2、设备部分 (13) 3、工程投资 (14) 十、成本核算 (14)

1、成本核算 (14) 第三章生活污水处理 (15) 一、概述 (15) 二、设计原则、依据和设计范围 (15) 1、设计原则 (15) 2、设计依据 (16) 3、设计范围 (16) 三、设计处理能力 (16) 四、设计水质 (16) 1、进水水质 (16) 2、生活污水设计出水水质 (17) 五、处理工艺和处理工艺流程说明 (17) 1、生活污水处理 (17) 2、工艺流程 (17) 3、工艺流程说明 (18) 六、处理工艺构筑物及设备配置 (20) 1、主要构筑物 (20) 2、主要设备配置 (20) 七、投资概算 (21) 八、运行成本核算 (21) 1、人员工资 (21) 2、电费 (21) 3、药剂费用: (21) 第四章总体设计 (21) 一、概况 (21) 二、总体布置 (22) 三、污水处理总平面布置 (22) 四、竖向设计及道路布置 (22) 五、绿化布置 (22) 六、消防 (22) 七、运输设备 (23) 八、维修 (23) 九、建筑、结构设计 (23) 十、电控设计 (28)

工业污水处理厂调试方案

江苏***有限公司 化工废水处理工程调试大纲 ***环境工程研究所 南京***工程有限公司 2015年11月5日

目录 一、项目概况 二、调试的前期工作准备 三、调试工作目标与时间进度安排 3.1、调试目标 3.2、调试进度安排 四、调试期间分析监测指标及要求 五、各阶段调试步骤 5.1、活性污泥a、b池调试步骤; 5.2、缺氧水解池调试步骤; 5.3、PACT池调试步骤 5.4、整体负荷提升进度控制(非常重要); 六、调试工作注意事项

一、项目概况 江苏***有限公司废水处理设施土建、工艺和电器安装已经基本结束,目前即将进入整个废水处理系统的生化调试和菌种培养驯化工作。由于废水生化处理的核心是利用高效微生物对废水中的有机污染物进行降解,实现降低废水中的COD浓度,因此整个调试过程的最终目标是在整个生化系统内培养驯化出降解能力强、性能稳定、沉降效果好的微生物种群,从而实现废水达标排放。 由于农药化工生产过程中产品变化快,生产周期短,因此在后续生化处理过程中进水水质的波动不可避免,这对于微生物降解过程是非常不利的。此外作为农药化工企业今后的产品更替也是不可避免的,因此,江苏***有限公司废水处理设施采用耐冲击性能相对比较好的好氧-缺氧-好氧工艺,同时在一段好氧工艺中设置了大流量回流系统,降低整个系统在COD降解过程中的浓度梯度,通过牺牲部分效率的方式提高整个降解系统的稳定性。同时,我们在后道好氧处理中增加了PACT工艺,这种工艺可以在进水冲击情况下避免出现高效菌种的大量流失,从而提高整个生化系统的耐冲击能力。 由于采用的生化处理工艺具有较广的污染物适应性,对于今后可能出现的新产品废水,在采用合适的预处理工艺调整废水水质和特殊
