1、目的

提高生产过程的安全水平,规范开采活动的各工艺环节,预防和减少露天采石场生产安全事故,保障从业人员的安全与健康。

2、适用范围

本制度适用于本矿山生产工艺过程的管理控制工作。

3、职责

3.1主管安全生产的副矿长在采矿专业技术人员指导下,组织制订并落实本制度。

3.2安全科负责检查本制度执行情况,对于存在的不符合应采取纠正措施,以消除不符合原因,防止符合再发生,纠正措施应与所遇到的问题的影响程度相适应。

4、管理制度

4.1开采范围控制

4.1.1矿山每年由有资质的地勘单位进行一次储量动态检测,对矿山采场进行测量,画出现状图,检查是否存在不符合矿产资源开发利用相关法规的开采行为。

4.1.2委托进行动态检的测地勘单位每年进行一次现场打桩或画线定位,按采矿许可证拐点坐标划定剩余资源的开采范围。

4.1.3每次进行穿孔作业前,由安全科

检查计划的穿孔部位是否处于法定开采范围之内并保持一定的余量,禁止界外穿凿炮孔,如出现越界穿孔现象,及时通知穿孔作业负责人调整穿孔位置。

4.2开采方式和开采顺序控制

4.2.1每次穿孔前由安全科根据设计文件要求确定穿孔区域,通过控制穿孔作业控制开采顺序。

采用台阶式自上而下分层开采方式。淘汰落后和不安全的开采方式,严禁采用扩壶爆破、掏底崩落等开采方式。

4.2.2实施中深孔爆破,保证分层高度不得超过20米。分层凿岩平台宽度不得小于4米;工作边坡角和最终边坡角根据岩体的稳定性确定,但最大不得超过设计的

边坡角。

各分层炮孔的孔底应处于同一高程,最大误差不超过0.5米,以利用形成平整的工作平台。炮孔穿凿完毕应由安全管理人员和凿岩人员共同进行验收,做好验收记录。

爆破前,应将钻机、挖掘机等移动设备开到安全地点,并切断电源。

4.3设备、设施、工序相互匹配管理

4.3.1本矿山主要生产工序包括:凿岩、爆破、铲装、运输、破碎筛分。生产过程中的主要设备设施包括凿岩设备、铲装设备、运输设备、破碎筛分设备及其配套设施。主管安全生产的副矿长负责制订生产计划,控制保证设备、设施之间相互

匹配,并满足工序要求;各工序之间相互匹配,并满足企业生产要求。

4.3.2各工序的设备数量应满足安全生产需要和矿山生产能力要求,并保持一定富余,富余系数不得超过1.4。

4.3.3按设计要求对各工序设备进行配置后,生产管理人员根据现场跟踪调查情况,及时对生产薄弱环节进行能力补充。

4.3.4凿岩作业人中在坡度大于20度的山坡及陡壁边缘进行作业时,应配置安全绳、安全带和钻机稳绳等安全设施。

4.3.5矿山应设置避炮设施,如无合格的避炮设施,爆破前必须将所有人员转移至距爆破点400米以外的安全地带。

4.3.6相邻两阶段同时作业的挖掘机必

须沿阶段方面错开一定的距离;在上阶段边缘安全带进行辅助作业的挖掘机必须超前下阶段正常作业的挖掘机最大挖掘半径3倍的距离,且不小于50m。两台以上的挖掘机在同一平台上作业时,挖掘机的间距:汽车运输时,不得小于其最大挖掘半径的3倍,

4.3.7出坡填方的弯道、坡度较大的填方地段以及高堤路基路段外侧应设置护栏、档车墙等。对主要运输道路及联络道的长大坡道,可根据运行安全需要设置汽车避难道。道口必须设置警示牌。卸矿平台(包括溜井口、栈桥卸矿口等处)要有足够的调车宽度。卸矿地点必须设置牢固可靠的档车设施,并设专人指挥。档车设

施的高度不得小于该卸矿点各种运输车辆最大轮胎直径的五分之二。

4.3.8矿山电力装置应符合GBJ70和水电部有关规范、规程的要求。采场的每台设备,必须设有专用的受电开关;停电或送电必须有工作牌。矿山电器设备、线路,必须设有可靠的避雷、接地装置,并定期进行全面检查和监测,不合格的应及时更换或修复。

4.4隔离带管理

为防止出现超层越界开采现象,在开采过程中保留一定规格的隔离矿带。

在水平方向,与邻矿区的隔离带宽度不小于30米,隔离带矿体只能由一方开采并应签订合同予以确定。

在垂直方向上,为防止超过采矿许可证规定的深度,最后一个开采水平穿孔时应保证孔底标高不低于采矿许可证规定的最低开采标高。

4.5边坡管理

台阶高度、宽度、台阶坡面角、工作边坡角、最终边坡角按设计要求控制。执行边坡管理制度。

5相关资料、记录

《采矿工艺系统专项安全检查记录》

——此位置可填写公司或团队名字——

施工现场务工人员管理制度示范文本

施工现场务工人员管理制 度示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

施工现场务工人员管理制度示范文本使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 为了加强施工现场的管理,保障建设工程施工顺利进 行,促进安全、文明施工,根据本公司的实际制定本制 度。 1、项目经理是施工现场务工人员管理的直接责任人, 专业、劳务分包的务工人员由雇用单位负责管理,但必须 遵守总包单位的各项规章制度。 2、项目部根据施工现场的人数配置专、兼职劳务管理 员,负责施工现场务工人员登记,建立动态管理台帐,督 促检查施工现场务工人员劳动合同签订落实,负责施工现 场考勤表、工资发放表、劳动合同等资料收集整理。 3、施工现场务工人员必须依法签订劳动合同,必须经 过安全培训后方可上岗,新招的务工人员上岗前必须经过

三级安全教育。 4、务工人员应积极参加项目部组织的民工学校学习,接受项目部有关质量、安全、文明施工、法制及治安管理等方面的教育培训。 5、务工人员自觉遵守安全生产、文明施工的管理规定及公司制定的门卫、宿舍、食堂等管理制度,严禁赌博、寻衅闹事、打架斗殴,恶意讨要工资的行为,造成恶劣影响的人员酌情处罚。 6、施工现场建立管理网络,逐级落实责任制,做到人员底数清,流动进出清。 7、本制度自公布之日起执行。 请在此位置输入品牌名/标语/slogan Please Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion

工艺管理制度

工艺管理制度 gz-scxb-15版本:a修改状态:0 XX年1月1日实施第一章总则第一条:为建立和健全工艺管理,加强生产责任制,严肃工艺纪律,以实现优质、高产、低耗、安全的目的,特制订本制度。第二条:工艺管理是生产技术管理的重要组成部份.其基本任务是:组织制定,执行各种产品的生产工艺技术规程及其它以此为中心的各项规程,督促、检查以生产工艺技术规程为中心的各项技术规程的执行情况,总结经验,改造生产技术,开展合理化建议的活动。并参与组织技术措施的实施;组织工艺查定和对工艺路线、工艺流程的技术经济评审,通过调查研究和生产实践,使各种规程制度不断得到修订和完善。第三条:工艺管理工作要同挖潜,革新、改造,以及新技术应用相结合,必须同提高产品质量,降低原材料消耗相结合;工艺管理还要与搞好环境保护,开展安全无事故活动相结合.第四条:工艺管理的日常工作:1、组织制订或修订产品或生产装置的工艺规程技术文件(并督促检查执行情况)。2、组织制订或修订各级工艺控制指标,操作指标,并督促检查执行情况。3、对现有的产品生产工艺,原材料消耗,以及中间控制进行定期的分析与评价,并提出改进意见和建议4、制订原始记录,工艺控制台帐、组织工艺技术分析5、开展合理化建议和技术改进活动。6、组织和参加工艺查定工作。7、配合技术情报,技术档案部门,收集和整理

国内外有关工艺技术资料。8、开展技术交流和协助开展技术教育活动。9、参加新产品技术鉴定工作。l0、参加制订和修订技术改造计划和长远规划工作。第二章工艺规程的编制和管理第五条:凡正式生产的产品和装置均需制订技术标准,工艺规程,岗位操作法和分析规程,均应该按规定的程序进行审查、批准,并给予受控编号后,方可贯彻执行.第六条:工艺规程是生产的法规,是各级生产指挥人员、生产技术管理人员开展工作的技术依据。工艺规程包括了产品的工艺路线和流程图,产品的质量,工艺和主要技经指标等基础资料。岗位操作法是按照工艺规程和生产实践经验组织编制的,是生产岗位操作人员必须共同遵守,执行的基本依据。工艺规程内容:一.产品概述1.产品名称、化学结构式、主要理化性质2.技术标准、产品质量规格、包装贮运方式3.主要用途、使用方法须知二.原辅材料1.原材料名称、规格及其主要指标检验方法2.辅助材料名称、规格及其主要指标检验方法3.其它材料名称、规格及其主要指标检验方法三.生产工艺过程1.工艺沿革(包括装置能力、技术进步等内容)2.化工工艺路线及其技术依据3.主要化学反应及副反应4.主要物料的平衡及流向5.工艺过程及流程图四.生产控制技术 1.配方和配料(可列配方编号、配方另立)2.工艺控制点示意图3.各项工艺操作指标4.主要生产工序的控制方法5.中间控制技术及检测手段6.其它五.原材料动力消耗定额六.安全生产技术1.使用、产生有毒有害物质一览表2.易燃易爆工序岗位一览表3.安全生产的贮存、

采矿工作管理制度

采矿工作管理制度 第一节总则 第一条为加强采矿技术管理,力求以最小的投入取得最大的经济效益,特制定本制度。 第二节采矿设计管理 第二条地下开采的采矿设计必须充分考虑安全措施,认真执行《金属非金属地下矿山安全规程》。 第三条设计依据的基础资料必须准确、可靠、无误,图纸上的井巷工程要素,包括坐标、标高等,应与现场实际相一致,且各相关图纸间有关数据要相互吻合。所采用比例尺应适合需要。 第四条公司采矿设计属二类型设计。中段开拓设计和矿块(矿柱)开采设计,都应有详细的设计说明书并附图。 第五条公司采矿设计,必须经过一定的审批程序签字后,方能生效。二类型设计由公司技术部负责,报送公司副总经理(生产)召集会审,经设计者、审核者、地质、测量、坑口、安全环保部、技术部、安全督导员、总工程师、施工负责人等审查,签字后方可施工。 第六条一切总体、单体设计一经审批,不得擅自修改,必须按设计施工。如在施工中发现图纸有误或现场情况发生变化,不能执行原设计时,施工单位必须立即通知设计单位共同研究,修改设计并履行审批手续后再行施工。 第七条采矿设计审批后,设计者应深入现场向施工人员进行交底,明确设计意图。设计人员应经常下现场进行检查指导,参加采矿设计

修改及主要工程局部或全部竣工后的验收工作。 第三节井巷施工技术管理 第八条井巷工程开工必须有经公司有关部门审查批准的技术设计和单项工程施工图设计,有切实可靠的安全措施并经测量组测设定点后方可开工。 第九条井巷工程开工前,设计人员要向施工单位现场进行技术交底。在施工过程中,设计人员和现场施工技术人员,应经常进行现场施工指导,发现问题及时处理。 第十条建立工程施工通知单和停工通知单制度。 第十一条搞好井巷掘进的通风。局扇和风筒的安装与敷设要避免产生串联风和循环风,随着掘进面的推进要及时敷设风筒。装碴前要进行喷雾洒水工作,使工作面的有害气体和粉尘浓度达到国家规定的标准。 第十二条搞好井巷支护工作。在不稳固岩层中掘进井巷,必须及时进行支护。 第十三条对各种支护的井巷、井下的安全出口、地压较大的井巷和人员活动频繁的采矿巷道,要进行定期检查,对查出的问题要及时处理。 第十四条技术部是采掘工程施工的监督部门。井巷工程完成的数量和质量由生产技术部组织相关人员验收。 第十五条工程质量验收标准,按“岩金矿山地质和测量工作条例”的规定执行。

采矿工艺管理制度

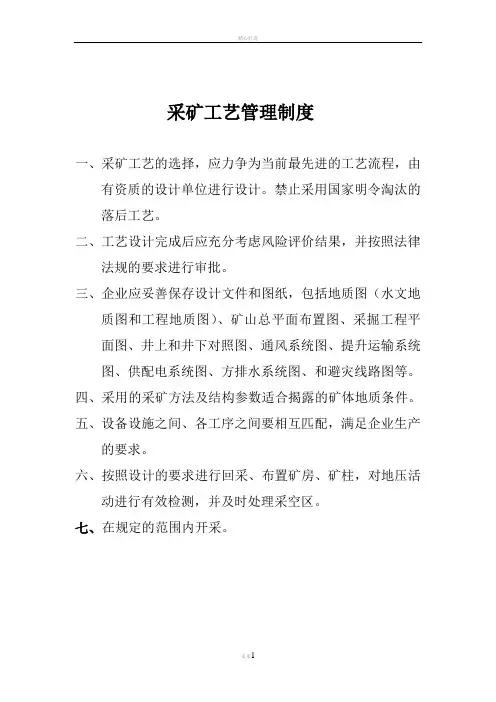

采矿工艺管理制度 一、采矿工艺的选择,应力争为当前最先进的工艺流程,由 有资质的设计单位进行设计。禁止采用国家明令淘汰的落后工艺。 二、工艺设计完成后应充分考虑风险评价结果,并按照法律 法规的要求进行审批。 三、企业应妥善保存设计文件和图纸,包括地质图(水文地 质图和工程地质图)、矿山总平面布置图、采掘工程平面图、井上和井下对照图、通风系统图、提升运输系统图、供配电系统图、方排水系统图、和避灾线路图等。 四、采用的采矿方法及结构参数适合揭露的矿体地质条件。 五、设备设施之间、各工序之间要相互匹配,满足企业生产 的要求。 六、按照设计的要求进行回采、布置矿房、矿柱,对地压活 动进行有效检测,并及时处理采空区。 七、在规定的范围内开采。

通风系统管理制度 1、车间必须有通风负责人,各班组必须有一名通风员。 2、公司的通风系统要合理。并要建立通风系统图,通风系 统图要及时填绘。主、局扇风机要有指定人员负责管理。 3、车间必须对井下的通风设施加强管理,风门、密闭、风 桥等设施必须严密不漏风。井下一切采空区、废巷要及时密闭。 4、车间要经常对井下的粉尘、防火、温度等情况进行检查, 发现问题及时处理。 5、公司安全部每月必须对井下进行一次测风及通风检查。

顶底板分级管理制度 1、加强矿井的生产地质工作,水文地质管理工作。搞清楚 采场、矿房的顶底板岩性,矿体厚度,倾角等赋存条件、地质构造、节理裂隙和水文地质情况等,为采场设计,作业规程编制提供可靠依据。 2、认真编制采、掘作业规程,合理开采和掘进,杜绝乱采滥 掘。 3、掘进巷道采取光面爆破,岩石较破碎时采用锚喷支护, 锚喷支护必须穿层打锚杆,岩石破碎或不适宜采用锚喷支护时,采用木支护,并在梁上插上背板等。 4、及时敲帮问顶,找掉破碎岩石。 5、掘进遇地质构造,岩石破碎,节理发育,岩石松软时, 要采取超前支护的方法。 6、矿体围岩坚硬,不破碎时,回采过程中要留下矿柱,以 支撑顶底板。 7、加强矿压观测,掌握顶板活动和来压规律,如发现采场 内有大面积冒顶预兆时,要迅速撤出所有人员,制定可靠的安全措施,在确保安全的情况下,方可恢复生产。

2020年生产工艺流程管理制度

生产工艺流程管理制度 生产工艺管理制度 一、总则: 1、工艺是产品生产方法的指南,是优质、高效、人低耗和安全生产的重要保证手段。是生产计划、生产调度、质量管理、质量检验、原材料供应,工艺装备和设备等工作的技术依据,是产品生产过程必须的标准性作业指导书。 2、工艺工作由生产技术部负责,应建立严格的管理制度和责任制,工艺人员要坚持科学态度,不断提高工艺水平,为生产服务。 3、工艺工作要认真贯彻工艺规程典型化、工艺装置标准化,通用化的原则。 二、制度: 1、工艺工作必须完善工艺手段,保证产品质量和降低成本,工艺过程合理、可靠、先进为原则。 2、工艺文件必须保证正确、完整、统一、清晰。

3、生产人员必须严格执行工艺,任何人不得擅自修改操作规程、技术文件内容,如有某种原因无法按工艺生产时,应由生产技术部主管签字方可生效。 4、设计标准的修改需经生产技术部主管、总经理批准。 5、凡是工艺文件出现的差错,应由生产技术部负责,凡属不按工艺文件而出现的差错,应由操作者负责,追查责任事故。 6、工艺技术人员应不断对车间操作人员进行工作纪律教育,严格按工艺标准监督工艺执行。 7、工艺文件的编写,个性等项工作由生产技术部负责,并按工艺文件要求编写工艺质量要求。 8、技术人员对工艺文件、工艺配方单的修改,除下达修改通知单外还应对全公司新发文件全部修改完毕,各修改单上应在存档通知单上注明。 9、工艺管理考核

9.1为了使工艺管理能够有效运行,不流于形式,对违犯工艺管理规定的责任人,将根据如下规定进行处罚。 9.1.1对于违犯工艺管理规定,不按工艺操作规程严格操作,导致工艺控制指标超标的,检查发现后责令整改并通报批评,按每一超标指标30-50元的标准,对第一责任人、当班长进行处罚。9.1.2因上一工序原因导致本工序控制指标不合格,并能够及时进行查找原因并调整的不作处罚,否则,则依9.1.1条款进行处罚。 9.1.3关键工序质量控制点工艺指标如出现超标现象,通报批评并一次性处罚100元。 9.1.4因工艺文件管理不善造成丢失的,丢失一本罚款100元,私自复印的罚款100元。 9.1.5对一月内造成指标超标3-5次的操作工,月末加罚50元,并下岗培训一周,经培训后仍继续出现指标超标的,再加罚50元后,调离本岗位。 9.1.6因不按规定操作造成产品质量不合格,系统降负荷、停车等严重后果的,依后果的严重程度、影响的大小以及发生经济损失数额多少等要素,经过经理办公会研究讨论,对第一责任人、当班班长、

石料场管理制度

紫岘口石料场 管 理 制 度

目录 石料场开采安全操作规程....................................... 错误!未定义书签。场长工作标准 .......................................................... 错误!未定义书签。场长岗位责任制 ...................................................... 错误!未定义书签。场长安全生产责任制............................................... 错误!未定义书签。职工劳动纪律制度 .................................................. 错误!未定义书签。安全守则 .................................................................. 错误!未定义书签。职工守则 .................................................................. 错误!未定义书签。生产(安全)副场长岗位责任制 ........................... 错误!未定义书签。技术副场长岗位责任制........................................... 错误!未定义书签。安全员安全生产岗位责任制................................... 错误!未定义书签。火工器材保管员岗位责任制................................... 错误!未定义书签。爆破员安全生产责任制........................................... 错误!未定义书签。机电维修工岗位责任制........................................... 错误!未定义书签。挖掘机司机岗位责任制........................................... 错误!未定义书签。铲车司机岗位责任制............................................... 错误!未定义书签。翻斗车司机岗位职责............................................... 错误!未定义书签。发运业务员岗位责任制........................................... 错误!未定义书签。保卫人员岗位责任制............................................... 错误!未定义书签。事故报告处理制度 .................................................. 错误!未定义书签。安全生产奖惩制度 .................................................. 错误!未定义书签。

劳务人员管理制度.doc

劳务人员管理制度4 劳务人员管理制度 (一)务工人员招工制度 为了加强施工现场劳动用工的管理,维护企业和劳动者的合法权益,根据《中华人民劳动法》等有关法律规定,结合我公司实际情况制定本制度。 1、劳务的用工主体为项目子公司。劳务公司对接项目子公司,进行劳务分包,劳务公司才能作为用工主体自行招用务工人员及进行劳务作业分包。 2、务工人员的招用,必须由劳务公司依法与务工人员签订劳动合同。劳动合同必须明确规定工资支付标准、支付形式和支付时间等内容。 3、务工人员劳动合同的签订,被录用之日起十五天内与劳动者签订书面劳动合同,劳动合同签订后,务工人员应提供有效的身份证,专业资格证,学历证,暂住证等复印件(签订合同时必须提供原件备查),到公司统一备案。 4、招收范围:熟练的技术操作工,有中、高级技能职称的操作工优先录用,特殊工种人员必须具备行业执业资格证。年龄18~55岁,身体健康。 5、劳务分包:必须发包给具有建筑劳务承包资质的企业,不得发包给无资质的组织和个人(包工头)。

6、合同期限:务工人员固定期限合同最长不超过一年,以完成一定工作为期的劳动合同,起止时间必须明确具体,合同期满应及时办理手续,离开公司办理注销手续。 (二)施工现场务工人员管理制度 为了加强施工现场的管理,保障建设工程顺利进行,促进安全、文明施工,根据本公司的实际制定本制度。 1、项目经理是施工现场务工人员管理的直接责任人。专业、劳务分包的务工人员由雇佣单位负责管理,但必须遵守总包单位的各项规章制度。 2、项目部根据施工现场的人数配置专、(兼)职劳务管理员,负责施工现场务工人员登记,建立动态管理台帐,督促检查施工现场务工人员劳动合同签订落实,负责施工现场考勤表、工资发放表,劳动合同等资料收集整理。 3、施工现场务工人员必须依法签订劳动合同,必须经过安全培训后方可上岗,新招的务工人员上岗前必须经过安全教育。 4、务工人员应积极参加项目部组织的民工学习,接受项目部有关质量、安全、文明施工、法制及治安管理等方面的教育培训。 Delegates, staff: Hello! i n the run-up to t he Spri ng Festival, we held one se ssi on of four staff representatives Confere nce 2013-work shop, full back i n 2012, careful a nalysis of the current sit uation, discuss 2013 devel opme nt pla ns. Here, on behalf of my com pany 2013 work re ports to t he Ge neral Assembl y, for consi

工艺生产管理制度

生产工艺管理制度 1 范围 本标准规定了工艺管理制度的组织职责、工艺规程、岗位操作规程、岗位作业指导书、工艺变更管理、生产过程工艺管理、工艺事故管理、工艺质量记录管理、技术开发等内容。 本标准适用于工厂生产中的工艺管理。 2 组织职责 2.1 全厂工艺管理由厂技术科管理,其他各部门配合,技术厂长主管。 2.2 生产车间严格执行工艺纪律,严格按操作规程操作,车间工艺员对车间工艺管理负责。 2.3 对生产中工艺异常问题,由技术科和车间共同进行分析,提出改进意见,车间进行实施,鼓励车间为提高产品质量,降低消耗所进行的QC等活动。 2.4 技术科负责全厂工艺备品备件计划的审核,对涉及生产技改工艺辅材采购计划进行审核。 3 工艺规程和岗位操作规程、作业指导书 3.1 本厂各工段都应有工艺规程和生产操作规程,操作过程复杂的工段必须有岗位作业指导书。 3.2 新产品或新工艺的工艺规程和操作规程及产品标准,由项目负责人或主管人员组织编写试行稿,由技术科审核,主管厂长批准实施。 3.3 对原产品工艺规程和操作规程的修改由技术科组织,车间工艺人员配合进行。 3.4 技术科对工艺规程和操作规程的实施进行监控,对工序质量偏离控制范围的情况及时进行纠正。 4 工艺变更 4.1 工艺变更范围包括: 生产能力变更,管线的改动,主要操作方法改变,工艺参数改变,指标测试手段改变,阀门的增减,控制方案的改变以及化工设备、生产原料的改变等。 4.2 工艺变更程序 4.2.1进行工艺变更时,需由车间技术负责人(工艺员或车间主任)提出详细工艺方案,(必要时须有物料衡算和工艺流程图),以书面形式报技术科,并填写工艺变更审批单。 4.2.2技术科接到工艺变更报告后,组织车间进行可行性分析和验证,并根据验证报告报技术厂长审批。 4.2.3工艺变更后,由技术科负责对有关技术标准及时进行修订。 4.2.4对重大工艺变更,直接由厂技术科制定技术方案,并由工厂技术审定委员会论证,报公司批准后组织实施。 5 生产过程管理 5.1 技术科为不合格品的归口管理部门。 5.2 生产车间对生产过程进行管理,对生产中出现的不合格品时由技术科负责评审处置办法,并发放产品质量跟踪单,由生产车间对不合格半成品或成品进行标识控制与跟踪。 5.3 对生产中的不合格品,车间应查明原因,并制订有效纠正和预防措施,技术科为纠正和预防措施的管理部门。 5.4 关键过程管理 5.4.1关键过程是指对产品质量有重大影响或不稳定的过程。 5.4.2质量不稳定或重要的产品在必要时由厂技术科设置关键过程,由车间对工艺参数实行连续监控,车间定期对过程能力进行综合评价,技术科定期检查。 5.4.3关键过程的能力达不到要求时,由技术科和生产车间组织人员查明原因,及时建立纠正措施提高过程能力;短期查不出原因的应组织人员进行技术攻关,确保过程能力处于受控

非煤矿山《设计管理制度》

非煤矿山设计管理制度 第一章总则 第一条为了规范队(以下简称“队”)项目勘察设计管理工作,保证勘察设计质量,维护矿业公司的利益,实现工程项目和造价的统一,根据国家、省、市和队矿业公司的相关规定,特制定本办法。 第二条在矿业公司区域内从事勘察设计活动有关单位和个人,均须遵守本办法。 第三条本办法中所称工程建设勘察是指根据工程建设要求,对地形、地质及水文等要素进行测量、勘探、测试及综合评定,查明建设场地和有关范围内的地质地理环境特征,提供建设所需勘察测量资料的活动。 本办法所称工程建设设计是指按照技术标准对建设工程的工艺、设备、土建、井巷、安装、共用、环境、装饰工程等进行技术经济分析,提供作为工程建设依据的设计文件和图纸的活动。 第四条按照风磊矿业公司《工程项目管理办法》,将工程项目划分为“重点项目”和“一般项目”来区别管理。“重点项目”是指全部发展类项目及估算总投资>500万元的生产类项目;“一般项目”是指估算总投资≤500万元的生产类项目。 第五条勘察设计必须遵守有关法律、法规和规章,执行国家、行业和省工程建设建设标准、规范和规程,保证勘察设计质量。 第二章勘察设计单位的选定 第六条外委勘察设计单位应通过招标确定,项目的可研设计、初步设计、施工图设计应分步实施,但是对于资质、业绩、能力、信誉特别突出的或者多年合作的勘察设计单位,可报风磊矿业公司工程部同意后,直接将可研、初步设计及施工图委托给同一个单位。 第七条对单独委托可行性研究的重点项目,可研能够满足后续工

作要求的,可以报风磊矿业公司工程部批准,直接委托原可研设计单位进行初步设计及施工图设计;不能满足后续工作要求的,应报风磊矿业公司工程部,通过招标等方式重新选定初步设计、施工图设计单位。 第八条一般项目可直接进行施工图设计,设计单位的选定参照重点项目的组织流程确定。 第九条招标确定或直接委托的勘察设计单位应具有勘察设计资质,承担的工程业务要满足其资格等级及规定的业务范围。 第三章勘察设计委托及合同 第十条勘察设计单位确定后,生产技术部负责组织起草项目设计委托书,对于重点项目,报风磊矿业公司审核后,送达设计单位;一般项目,报矿业公司批准后,送达设计单位。 第十一条项目勘察设计委托书必须按照“主体先进、辅助适用”和“投资收益最大化”的原则编制。务必准确而全面地表述项目建设目标、内容、要求和条件。为降低工程投资,对于工程内容简单,或者有已建项目可作参照的鼓励开展“限额设计”。 第十二条生产技术部在委托工程设计时,应当同时委托劳动安全卫生、环境保护等专业的设计,做到同时设计、同时施工。 第十三条重点项目勘察设计单位确定后,生产技术部负责与设计单位议定勘察设计合同,勘察设计合同需经过风磊矿业公司工程部及矿业公司相关法律、合同管理部门审核同意后由矿业公司与勘察设计单位签订,勘察设计合同报风磊矿业公司工程部及相关管理部门备案;一般项目勘察设计合同报生产技术部和经理办公室备案。 第四章设计文件的审查 第十四条设计单位提交重点项目可研及初步设计后,矿业公司首先要组织内审(自审和会审),设计单位根据内审意见修改、完善设

采矿工艺管理制度(露天矿)

采矿工艺管理制度 本制度提出了金属矿山露天采矿工艺管理的具体要求,适应于东山露天矿。 二、引用规范性文件 《金属非金属矿山安全规程16432-2006》。 三、根据当地的地质条件确定采矿工艺,当地质条件变化时及时调整采矿工艺。 四、露天开采范围必须在采矿许可证范围内。 五、根据露体采场开采现状确定开采顺序和开采方式。 六、露天开采 1、新水平开拓要求 开拓堑沟应严格按照设计要求的规格、坡度、顺序组织施工。 采用临时堑沟开拓时,必须正确选择开沟位置和移动移动方式,保证矿山工程延伸要求和正常的生产衔接关系。 2、穿孔作业要求 穿孔作业应遵守技术操作规程,严格按设计要求进行施工,确保施工质量和进度,并做好防尘降尘工作。 根据采场具体情况制定穿孔质量标准,并有严格的炮孔验收标准,及时验收和处理不合格炮孔,对成孔要及时采取保护措施。 3、爆破作业要求 3.1爆破作业必须遵守爆破安全规程,在爆破技术人员指导下,严格按照设计进行。

3.2 对爆破作业基本要求 正常工作面一次爆破矿岩量不应少于7天的铲装作业量。 大块产出率一般应控制在3-5%以下。 爆破后底板平整,不留岩根,控制平台设计高程,实际相差不超过0.5米。 爆堆形状应符合铲装要求。 在边坡部位爆破时,必须采取控制爆破措施,确保边坡稳固。 协同施工队伍共同确定警戒位置和设备撤离地点,按警戒协调联系单要求认真填写、落实。 3.3 凡有矿岩分穿分爆条件的地段,都应分穿分爆,以减低矿石的损失率。 3.4 爆破前应将机械设备移至爆破区侧面的安全地点,并使机械设备背向爆破区。 4、铲装作业 4.1 铲装作业一般要求 铲装作业要严格按照采剥作业计划进行,做到定点铲装,按线推进。 铲装作业必须遵守各项采剥技术要求和技术操作规程,确保工程质量和安全生产。 铲装作业应有防尘、降尘和防寒等措施,改善工作条件,提高工作效率。 为了充分发挥装载机械的效能,必须配备相应的运输设备和必要

外来务工人员管理制度标准版本

文件编号:RHD-QB-K2847 (管理制度范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 外来务工人员管理制度 标准版本

外来务工人员管理制度标准版本操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 为了维护本工程的治安秩序,管理好外来务工人员,保护外来务工人员的合法权益,特制定该管理制度。 一、凡常住户口不在本市的外来务工人员,来本地参加工作,必须“三证”齐全(身份证、劳务证、计生证),并同时上缴一寸免冠照片4张(暂住证、劳务证、工作证、)。 二、在三日内上报当地派出所办理《暂住证》,劳动部门办理《劳务证》,工程安保部门办理《工作证》。 三、务工人员必须随时携带三证,不得转借、

涂改,上下班必须按规定佩戴好《工作证》,以便出入生活区 四、三证如有遗失,必须在于24小时内上报安保部门,并说明原因,经查明后补办。 五、《暂住证》期满需留住的,应在期满前5日内上报安保办公室,以便统一向当地派出所办理延长手续,期满离开时,应缴销《暂住证》。 六、外来务工人员必须服从安保、后勤部门的统一安排,在指定 的房间、床铺居住,积极参加安保部门组织的法律法规学习,和有关教育培训活动,严格遵守本工程项目的各项管理规定。 七、外地来本市探亲、访友人员,除安保部门统一登记外,暂住或预期暂住7日以上者,必须当

日上报安保部门,并缴2张一寸照片,3日内报当地派出所办理《暂住证》。 这里写地址或者组织名称 Write Your Company Address Or Phone Number Here

生产工艺管理制度80583

第1章总则 第1条目的 为规范公司生产工艺的管理工作,特制定本制度。 第2条相关定义 生产工艺是产品生产方法的指南,是生产计划、生产调度、质量管理、质量检验、原材料供应、工艺装备设计与制造、设备采购等工作的技术依据,是保证优质、高效、低耗和安全生产的重要手段。 第3条责任部门 生产工艺管理工作由生产部工艺室(工艺部)具体负责。 第4条生产工艺管理工作应遵循下列原则 1、认真贯彻“工艺规程典型化,工装标准化、通用化”的原则。 2、以完善工艺手段,使工艺过程更合理、可靠、先进为原则。 3、保证产品质量和降低生产制造成本的原则。 第2章工艺文件的编制、执行 第5条新产品投产或老产品复制,必须依照“先制定完善工艺,贯彻工艺,然后再投产”的原则。 第6条生产部工艺室(工艺部)根据原料的性质、新品种的试验、工艺设计和生产部产量平衡后的情况,提出各项工艺规程的初步意见,送交总裁助理批准。 第7条最终形成的工艺文件必须保证正确、完整、统一、清晰。 第8条工艺规程必须在投产前送交车间、车间主任,工艺品必须详细复核,发现与实际不符或由于某些条件限制暂且不能执行的项目,应及时与生产部主管协商解决。 第9条车间主任复核工艺规程后,应在工艺通知单上签字,并且严格执行该项规程,并及时下达给有关生产人员。 第10条各车间、各道工序必须严格施行工艺,按工艺要求对产品进行检查,如发现产品不符合工艺要求,应及时向车间、生产主管反映,检查、分析原因,找出解决问题的办法,并做好记录。 第11条生产过程中,发现工艺与实物不符必须进行工艺调整时,应及时向生产主管反映,并研究解决方案,而不能随意更改和调整工艺。 第12条调整好的工艺须经生产主管签字,总裁助理批准后,才能作为正式生产依据,对旧工艺必须收回存档,并注明变更原因。 第13条下达至车间的已经确定的工艺,所有人员必须严格执行。下发的工艺资料,如有损坏和丢失,查明原因后由生产部工艺室(工艺部)补发,各部门必须有专人对工艺进行妥善保管,不准任意

采矿工艺管理制度

采矿工艺管理制度 2.1基本要求 1)、企业所有开采活动必须在采矿许可范围内进行。 2)、选择矿用设备时必须考虑矿山地形、交通、气象条件、矿山规模和采矿工艺,并且设备要低能耗、高效、耐用。 3)、采矿设备、设施之间相互匹配,并满足工序要求。采矿各工序之间相互匹配,并满足生产要求。 4)、采矿工艺必须适合地质条件,并考虑特殊灾害的影响,采矿方法必须与矿体地质条件相适应。 5)、采矿工艺要安全高效,开采顺序和方式必须适应生产现状。 6)、在采矿过程中自始至终要处理好剥离和采矿的关系,严格遵守“采剝并举、剥离(掘进)先行”的原则。 7)、经常分析工艺联系,找出薄弱环节,研究采取措施加以克服,以提高实际产量。 8)、运行记录齐全,执行的效率和效力应达到95%。 2.2生产工艺管理 1、严格遵守《金属非金属矿山安全规程》(GBl6423-2006)和《小型露天采石场安全生产暂行规定》(国家安监局令2004第19号)的规定。 2、严格按照开采设计方案进行开采。 3、应当采用台阶式开采,淘汰落后和不安全的开采方式,严禁采用扩壶爆破、掏底崩落等开采方式。不能采用台阶式开采的,应当自上而下分层顺序开采。实施浅眼爆破时,分层高度不得超过6米;实施中深孔爆破时,分层高度不得超过20米。分层凿岩平台宽度不得小于4米;最终边坡角根据岩体的稳定性确定,但最大不得超过60度。 4、采石场上部需要剥离的,剥离工作面应当超前于开采工作面4米以上。 5、在作业前和作业中以及每次爆破后,应当对坡面进行安全检查,发现工作面有裂痕,或者在坡面上有浮石、危石和伞檐体可能塌落时,相关人员应当立即撤离至安全地点,并采取可靠、安全的预防措施。危险区域应当设置醒目的警示标志,严禁在危险区域内从事任何作业,严禁任何人员在边坡底部休息和停留。 6、进入采石作业现场的人员,必须佩带安全帽。在距地面高度超过2米或

劳务管理制度

劳务管理制度 青岛安装建设股份有限公司 劳务人员资格管理制度 为保证分包单位施工人员具备完成分包工程的能力,并能够对分包单位进行有效控制,确保工程质量,特制定本制度。 第一章范围 本制度包括劳务分包队伍的选定,劳务分包合同管理,劳务队伍进场管理,现场劳务管理,人工费(劳务费)管理,质量、安全和环境管理,劳务分包队伍的考核评价,劳务队伍退场管理,监督检查与奖罚,劳务分包信息管理等内容。 第二章职责 项目经理是项目部劳务管理的第一责任人,同时,项目部必须设专(兼)职劳务管理员,其主要职责是: 1、贯彻执行公司有关劳务管理的制度和规定,制定项目部劳务纠纷应急预案和农民工工资结算管理制度并实施; 2、配合公司选择使用劳务分包队伍,负责项目部专业工长和班组长人员的选聘、使用和管理; 3、负责对劳务分包队伍使用过程中的管理,加强劳务人员进、出场登记、考勤、工资发放(有声像记录)、离场结算、培训教育、竣工工程劳务资料移交等工作,对所使用的劳务分包队伍进行管理、考核和评定;

4、对拨付的工程款与劳务人员工资发放进行比对,掌握和协调劳务(专业)分包队伍对劳务工人工资发放工作; 5、负责本项目劳务工人工资支付的监督管理和劳务工人工资纠纷的接访、处理等工作; 按照合同约定时间,收集、审核工人月度工资计算表,并及时进行劳务分包项目的预、结算工作; 6、负责劳务队伍生活区的管理工作,改善工人生活条件,组织工人开展工地夜校培训、文体娱乐活动,并留有记录; 7、负责对施工现场务工人员实名制登记,劳动合同规范化签订。 第1 页共22 页 青岛平建建筑安装股份有限公司 劳务人员资格管理制度 为保证分包单位施工人员具备完成分包工程的能力,并能够对分包单位进行有效控制,确保工程质量,特制定本制度。 第一章范围 本制度包括劳务分包队伍的选定,劳务分包合同管理,劳务队伍进场管理,现场劳务管理,人工费(劳务费)管理,质量、安全和环境管理,劳务分包队伍的考核评价,劳务队伍退场管理,监督检查与奖罚,劳务分包信息管理等内容。 第二章职责 项目经理是项目部劳务管理的第一责任人,同时,项目部必须设专(兼)职劳务管理员,其主要职责是:

采矿方法的一般安全规定示范文本

采矿方法的一般安全规定 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

采矿方法的一般安全规定示范文本使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、地质资料比较齐全,赋存条件基本清楚的中型矿 山,应有采矿方法设计图,作为施工依据。产状、赋存条 件缺乏的矿体,必须在开拓、采准过程中,及时进行补充 勘探,做出块段或矿块的采矿方法设计图。 二、采矿方法必须根据矿体的斌存条件、围岩稳定情 况、设备能力等因素谨慎选择。厚度大或倾角缓的矿体, 采用留矿法时,应合理地布置底部结构,防止底板留矿。 没有足够符合要求的木材时,不应采用横撑支柱法等耗用 大量木材的采矿方法。 三、每个采场都要有两个出口,并上下连通。安全出 口的支护必须坚固,并设有梯子。 四、在上下相邻的两个中段,沿倾斜上下对应布置的

采场使用空场法、留矿法回采时,禁止同时回采,只有上部矿房结束后,才能回采下面采场。 五、采用全面采矿法时,回采过程中应周密检查顶板。根据顶板稳定情况,留出合适的矿柱。 六、采用横撑支柱采矿法时,横撑支护材料应有足够强度.要搭好平台后才准进行凿岩作业。禁止人员在横撑上行走。采区宽度(矿体厚度)不得超过3m。 七、矿柱必须合理地回收。设计回采矿房时,必须同时设计回采矿柱。本中段回采矿房结束后,应及时回采上一中段的矿柱。 八、回采过程中,必须保证矿柱的稳定性及运输、通风等巷道的完好,不允许在矿柱内掘进,有损其稳定性的井巷。回采矿房至矿柱附近时,应严格控制凿岩质量和一次爆破炸药量,技术人员要及时给出回采界限,严禁超采超挖。

生产工艺管理控制程序

生产工艺管理控制程序 1. 目的 建立与生产相适应的生产工艺管理制度,确保生产条件(人员、环境、设备、物料等)满足化妆品的生 产质量要求。特制订本程序。 2. 适用范围 适应于各车间生产工序的工艺参数、材料、设备、人员和测试方法等所有影响产品质量的生产阶段。 3. 职责 3.1 计划:负责制订《生产计划》负责生产过程中的综合调度。 3.2 生产部:负责生产动力设施及时供给合格的水、蒸压缩空气、空气、电力等资源;编制设备的操作规 程,设备维护保养; 负责按生产指令单,在规定的工艺要求和质量要求下,组织安排生产,并对生产过程进行控 制。 3.3仓库:负责按照生产派工单所开具的领料单进行原辅材料发放接收对各车间退回的物料做入库工作。 3.4技术研发部:负责生产工艺技术及半成品标准制定。在首次生产时进行指导。明确关键工序和特殊工 序。负责编制工艺规程和作业指导书。 3.5质保部: 负责所有原辅材料、半成品、成品按品质标准进行检验 负责安排现场巡检员对生产现场的产品质量进行过程监督。 4. 内容 4.1 生产前的准备工作 4.1.1生产计划指令和准备 1)计划调度员考虑库存情况,结合车间的生产能力,制订《生产计划》,经经理批准后,发放至相关部门作为采购和生产依据。 2)在确保每个生产订单所有原物料配套齐全后下达,生产车间根据生产计划制定生产指令,生产前由车间负责人下达批生产指令,包含批号、批生产量、执行标准、生产流程、生产配方等信息。 3)生产部根据周计划编制《车间每日作业计划》,车间主管/班长把计划分解到各小组或生产线直至各岗位,并对每日计划执行情况进行跟踪。 4)各车间均须严格按确定的日生产计划安排工作,一切有影响计划实施的因素或异常现象产生,车间主管需做有效的记录,每周统一汇总,报备生产部。 4.1.2资源供给

非煤矿山设计管理制度(正式)

编订:__________________ 单位:__________________ 时间:__________________ 非煤矿山设计管理制度 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-7108-63 非煤矿山设计管理制度(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 根据《矿山安全法》和《金属非金属矿山安全标准化规范》要求,为全市博导开发的结果满足建设项目预期的功能要求、法律法规与其他要求、安全与健康要求、保持相关记录要求,防止因设计而导致安全、健康危害的产生与存在,制定本制度。 一、建立设计管理制度,对设计质量进行有效控制。 设计管理制度包括下列内容:审核设计单位资质的要求,审核设计文件(图纸)的要求,负责设计管理理的部门,人员及其职责,要求设计单位(人员)进行交底的规定,保存相关设计文件(图纸)的规定。 二、企业应保证建设工和的安顿设施与主体工和同时设计,同时施工、同时投入生产和使用。 三选择设计单位

建设项目设计应由具备相应设计资质设计单位承担。 四、设计审核、评价、评审 1、设计液压充分考虑风险(安全)预评价结果。 2、设计文件(图纸)应按制度规定进行审核。 3、设计文件应对设计工艺流程潜在的风险进行评价。 4、需要进行评价的设计与开发项目应由有资质的中介机构进行安全评价。 5、设计应按照规定进行评审 五、变化、审批及技术交底 1、设计与开发过程中发生的变化,应经原设计单位同意,并出具修改文件。 2、设计应按照法律法规的要求进行审批。 3、设计单位应在项目开工前向建设单位和施工单位进行技术交底。 六、设计管理部门职责 1、企业设计管理应以规划部或技术部为主,安环

采矿方法的一般安全规定(新版)

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 采矿方法的一般安全规定(新版)

采矿方法的一般安全规定(新版)导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 一、地质资料比较齐全,赋存条件基本清楚的中型矿山,应有采矿方法设计图,作为施工依据。产状、赋存条件缺乏的矿体,必须在开拓、采准过程中,及时进行补充勘探,做出块段或矿块的采矿方法设计图。 二、采矿方法必须根据矿体的斌存条件、围岩稳定情况、设备能力等因素谨慎选择。厚度大或倾角缓的矿体,采用留矿法时,应合理地布置底部结构,防止底板留矿。没有足够符合要求的木材时,不应采用横撑支柱法等耗用大量木材的采矿方法。 三、每个采场都要有两个出口,并上下连通。安全出口的支护必须坚固,并设有梯子。 四、在上下相邻的两个中段,沿倾斜上下对应布置的采场使用空场法、留矿法回采时,禁止同时回采,只有上部矿房结束后,才能回采下面采场。 五、采用全面采矿法时,回采过程中应周密检查顶板。根据顶板

劳务工人管理制度完整版

劳务工人管理制度 1.目的 为规范公司各项管理,明确各岗位职责,使各项目、各部门在管理过程中有章可循,形成一个责任明晰、奖惩分明、运行有序的管理体系,特制定本制度。 2.适用范围 本制度适用于四川鑫鑫建设劳务有限公司全体员工。 3.术语和定义 无 4.管理职责 贯彻落实公司管理制度,监督指导各项目部依法进行投资控制、进度控制、质量控制、安全管理、合同管理、信息管理、组织与协调等工作。 5.具体内容 5.1.总则:以生产经营为中心,坚持把加强思想政治工作与必要的行政手段、经济 手段结合起来,培养和造就一支有理想、有道德、有素质、有纪律的员工队伍,充分发挥其积极性和创造性,保证企业和员工奋斗目标的实现。 5.2.员工的权利和义务: 5.2.1.员工必须树立集体主义精神,关心和维护国家和企业的公共利益,忠于职守、 快节奏、高质量地完成各项工作任务。 5.2.2.员工必须遵守本公司制订的各项规章制度,对规章制度有不同意见的,可以 在执行制度的前提下,向有关部门直至公司总经理提出。 5.2.3.员工对公司管理人员的工作有进行批评和建议的权利,对管理人员的违法违 章和失职行为有申诉、检举的权利。 5.2.4.员工可按本公司相关制度规定,享受劳动、休息、工资等各项待遇的权利。 5.3.劳动合同

5.3.1.公司实行劳动合同制度,凡公司员工均应签订书面劳动合同。第二条劳 动合同由公司法定代表人或法定委托代表人与员工本人签订,员工应仔细阅读并了解劳动合同文件内容,同意后方可签字。劳动合同一经签订即产生法律效力。 5.3.2.入职:员工入职前必须对员工家庭住址、通讯方式、健康情况等进行登记, 并出具"身份证原件"、"外来人员务工"等证明,并保留员工身份证复印件以备入档;员工有病史或不适于高空作业、重体力活作业、特殊工种作业的,员工必须说明,员工不得谎报或隐瞒个人情况。 5.3.3.新员工招聘,按招聘岗位的基本要求,坚持全面考核,择优录取,并执行1 至3个月的试用期。试用期内发现不符合用工条件的,公司有权即时辞退。 5.3.4.劳动合同期满,如企业生产经营需要,且经员工本人同意,可以续签劳动合 同。 5.4.纪律 5.4.1.员工应自觉遵守劳动纪律,按时上下班,不准无故旷工、迟到、早退、工作 时间不准擅自离岗和做与工作无关的事。 5.4.2.员工应无条件服从工作分配和调动。 5.4.3.员工必须高度集中精力,认真负责地进行工作,做到当日工作当日毕。 5.4.4.员工应自觉遵守安全文明施工的各项规定生产,保持施工环境整洁有序,维 护企业良好形象。 5.4.5.员工应忠诚企业,严禁无中生有、谣言惑众、搬弄是非。 5.4. 6.同事间团结友善、互尊互重,发生矛盾找工地负责人协助解决;严禁相互谩 骂、打架斗殴。 5.4.7.严禁嫖娼赌博、酗酒闹事。 5.5.考勤和请假制度 5.5.1.上下班作息时间,根据生产经营实际需要和季节变换,由公司作出决定,并
