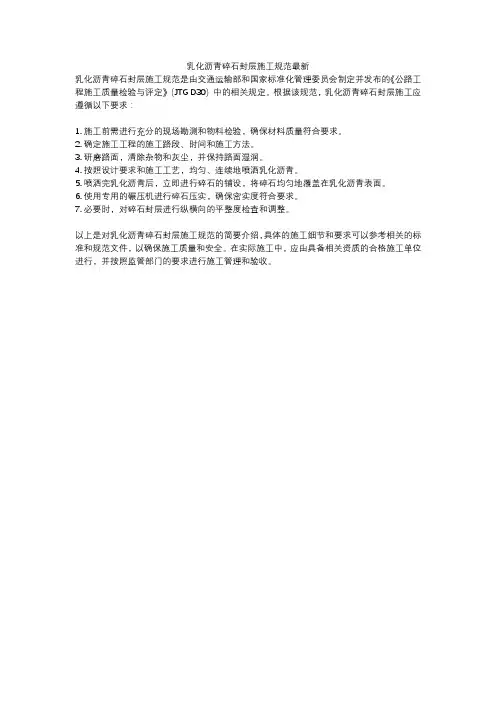

改性乳化沥青碎石封层

改性乳化沥青碎石封层
改性乳化沥青碎石封层

S201营兰线路面养护维修工程

改性乳化沥青碎石封层技术应用

摘要:S201营兰线路面养护维修工程改性乳化沥青碎石封层技术控制要点出发,从设计、施工、后期性能观测及评价等多方面提出质量控制要点。通过S201线试验段实践证明,该技术方案可行,为改性乳化沥青碎石封层技术在S201营兰线路面养护维修工程中的应用提供一定的参考。

关键词:改性乳化沥青碎石封层施工控制要点性能评价

0.引言

近几年,随着公路预防性养护工作的深入开展,公路预防性养护技术的广泛应用,其中,碎石封层是靠一定厚度的沥青膜粘结的超薄沥青碎石表面处治层,施工工艺比较简单、能增加路面抗裂性能、治愈路面龟(块)裂、减少路面反射裂缝、提高路面防渗水性能、可延长路面使用寿命,同时可以大幅提高原路面的摩擦系数。改性乳化沥青碎石封层具有良好的高、低温性能和弹性恢复性能,防水效果较好,高温不软化、低温不开裂的特点。

1.原路况情况简介

1.1原路况说明

S201营兰线随着近年来当地社会经济的发展和沿线重载车辆显著地增多,加之多年来未经过大规模改建。使该路段路况日益恶化。原路路面主要病害为大面积的龟(块)裂、局部路段沉陷、表层剥落、纵、横向裂缝等。

1.2大面积龟裂、块裂

龟(块)裂病害基本遍布全线双向的行车道,严重的龟裂病害出现表层剥落的现象,其中病害程度存在一定方向性,右幅龟(块)裂病害整体严重于左幅。

1.3纵、横向裂缝

全线左幅路面存在不同程度的纵、横向裂缝,且裂缝多存在支缝、局部发展成龟裂。

1.4裂缝成因分析

从路面结构形式看,在原水泥稳定砂砾基层上沥青面层厚度7cm,现场超载车辆较多,路面受交通荷载作用其变形和挠度过大,在沥青路面的柔性不够及在重载车辆的反复碾压下,路面材料的疲劳,最终形成的大面积的龟裂。纵横向裂缝(伴随较多支缝)是大面积龟(块)裂产生的初级阶段,当行车荷载逐步增大后,纵、横向裂缝逐步恶化,最终会成为大面积的龟(块)裂。

1.5.施工路段的选择

全线路面整体状况较差,按照相关规范要求、设计年限等情况,S201线已经达到大修规模的处治阶段,但由于建设资金投入的原因,拟对路面状况相对较好的路段采取预防性养护(改性乳化沥青碎石封层)的处治措施,以延缓部分路段的大修时间。

根据预防性养护措施的适用范围级使用条件,确定预防性养护(改性乳化沥青碎石封层)路段为K124+000-K131+000、K137+000-K140+000段,全长总计10km。

2.材料选择

2.1碎石

碎石要求洁净、干燥、无风化、无杂质、形状规正,并具有足够的强度和耐磨耗性的单级配集料。应优先选用中性偏碱的石料,碎石要求经过反击(锤式)破碎加工而成,严格控制粉尘含量,必要时积极采用水洗风干或拌合楼加热搅拌等除尘措施,也可采用稀释沥青对碎石经行预裹覆处理。

碎石各项指标应符合《公路沥青路面施工技术规范》的相关规定,其中针片状含量严格控制在15%以下,不含杂质和石粉,粉尘含量不大于1%,压碎值小于14%,集料与沥青的粘附性大于4级。本项目碎石规格采用8-10mm。

2.2改性乳化沥青

改性乳化沥青是沥青乳化技术与沥青改性技术的结合,使沥青的功能趋于完善。它既保留着乳化沥青的特性又具有改性沥青的优点。改性乳化沥青具有以下优点:提高了高温稳定性;增强抗低温开裂性能;提高粘附强度;扩大使用范围;提高内聚力;延长使用寿命;提高早期强度。

3.改性乳化沥青同步碎石封层施工准备

3.1路况调查及原路面病害处治

施工前,要对原路面路况经行详细调查,根据路况调查结果,确定路面病害处治方案,应对原路面翻浆、沉陷、拥包、坑槽、裂缝等病害进行彻底处治。出现裂缝的路段。应进行灌缝处治,主要针对2mm以上的裂缝采用灌缝工艺处理,对坑槽、拥包、沉陷、翻浆等病害必须采用油路修补工艺进行彻底处治。

3.2确定施工幅宽

由于同步碎石封层车的洒布宽度具有一定的局限性,所以施工前根据设计宽度,确定合理的施工幅数及每幅施工宽度。确定施工幅宽是,应尽量减少施工幅数,以减少纵接缝的数量。

3.3同步碎石封层车标定

同步碎石封层车在使用前应进行标定,标定内容包括沥青、石料洒布量。标定后通过试洒确定洒布量及洒布宽度是否满足要求,同时确定车辆行走速度与洒布量的关系。

3.4原路面清洁

施工前,要对原路面进行彻底清扫,清除一切松散材料、杂物及尘土,清扫完毕后使用吹风机将原路面表面的浮尘吹干净;并保证原路面干燥,防止形成隔离层。

4.施工工艺

4.1天气

由于天气状况对碎石封层施工的影响较大,禁止在出现大风、雨天和低温(路面温度低于10℃)天气是施工。施工要选择在干燥和炎热的季节施工。

4.2改性乳化沥青洒布

洒布前,要对沥青温度严格控制,防止温度过高导致沥青过早老化同时防止温度过低导致沥青不能均匀喷洒。沥青洒布时,要确保车速与喷洒量保持稳定,通过试验段确定本项目碎石封层改性乳化沥青洒布温度宜控制在70℃-80℃,洒布量为1.6kg-1.7kg/m2.

4.3碎石洒布

碎石应均匀洒布,碎石覆盖率应达到100%,尽量不出现碎石重叠、沥青膜外露现象。如发现石料有漏洒部分应采用人工补洒。碎石洒布时,在两幅搭接处预留10-15cm不撒石料,

待后幅施工时一并洒布。

4.4接缝处理

在施工前后两车喷洒是产生的接茬应搭接紧密、平顺。横缝可采用在每段接茬出,用油毡纸横铺在本段施工起洒点前及终点后,其长度为1-1.5m,以杜绝重复洒布现象,避免影响平整度和出现油包。同步碎石封层车洒布时要保证行车直顺,纵向接缝处洒布重叠部分不得超过10cm,避免纵向条带状泛油现象。

4.5碾压

改性乳化沥青碎石封层碾压宜在洒布后30分钟开始碾压,碾压是应宝石2-3km/h匀速行驶,碾压是每次轮迹重叠30cm,且压路机每次返回位置避免在同一断面上,碾压遍数不小于5遍。碾压后,是集料之间嵌挤紧密,石料不得出现较多压碎现象。

4.6初期养护及开放交通

改性乳化沥青碎石封层碾压完毕后应封闭交通2-3小时,等改性乳化沥青彻底破乳后,可限速开放交通。尽量避免在改性乳化沥青碎石封层上刹车火掉头。开放交通后应对路面进行清扫养护,浮石及时清扫干净。

5.结语

通过近三个月的行车碾压,改性乳化沥青碎石封层表面密实,无浮石。油膜已全部裹覆石料,形成了完整的路面结构层。原路面沥青混凝土面层与改性乳化沥青碎石封层联结完整、密实。路面未出现由于原路面裂缝形成的反射裂缝。

实践证明,改性乳化沥青同步碎石封层的应用,增加了路面抗裂性能、治愈路面龟(块)裂、横向裂缝、纵向裂缝、减少路面反射裂缝、提高了路面防渗水性能、延长了路面的使用寿命,同时大幅提高了原路面的摩擦系数。

透层、稀浆封层施工方案

5、透层、封层、粘层施工 5.1透层施工 5.1.1材料 透层油选用乳化沥青喷洒,喷洒后通过挖掘确认透层油渗透基层深度不小于5mm,并与基层联结成为一体。透层油质量应符合规范要求。透层油通过调节稀释剂的用量或乳化沥青的浓度得到适宜的粘度,基质沥青的针入度不小于90。 5-1透层乳化沥青技术要求: 沥青:透层沥青采用慢裂乳化石油沥青,封层采用PC-2型阳离子

乳化石油沥青。基质沥青采用中石化H-70重交石油沥青。 5.1.2施工准备 5.1.2.1作业面的清理:首先进行人工清扫,用钢刷刷去表面浮动的夹层,用森林灭火器吹净,清除所有的杂草、松动的石粒、泥块以及其他障碍物。然后报请监理工程师对作业面进行验收,监理签认后方可进行下道工序。 5.1.2.2对路缘石及人工构造物用彩条布予以覆盖防护,然后喷洒乳化沥青透层油。 5.1.3透层油施工方法 乳化沥青透层油喷洒车在进行喷洒时由电脑自动控制,沥青撒布温度不超过60℃,洒布车喷嘴的槽口与喷管中心线的夹角应调整为20o-30o,离地高度为25cm,车速控制在2.5km/h之内,。喷洒时透层油达到均匀、当有花白遗漏时应人工补洒,补洒过量时应立即撒布石屑,必要时作适当碾压,喷洒后通过钻孔或挖掘确认透层油渗入基层的深度不小于5mm,并与基层联结成一体。透层油用量为0.4-0.7L/㎡。 5.1.4质量检测方法及标准 在施工过程中,应按表5-2规定对透层进行检测。 5-2施工过程中透层质量的检测要求

5.1.5施工注意事项 5.1.5.1透层施工之前,必须对基层检查,各项指标满足要求后才能进行透层的施工。 5.1.5.2用于半刚性基层的透层油应紧接在基层碾压成型后稍变干燥,但尚未硬化的情况下喷洒。如果由于洒布车故障、乳化沥青供应问题或其它原因,出现不能在基层表面稍变干情况下及时喷洒,必须经过建设单位、总监办同意。 5.1.5.3 雨天或大风天气严禁施工。气温低于10℃情况下严禁进行透层油施工。 5.1.5.4 透层油的用量应根据下卧层的表面粗糙程度通过试洒确定,以不流淌作为基本要求。 5.1.5.5 透层油应采用智能型沥青洒布车一次喷洒均匀,起步及终止时必须采取措施,避免喷量过多或过少,横向搭接处应调整好宽度,避免搭接处喷量过多或漏洒现象。 5.1.5.6 透层油必须洒布均匀,有花白遗漏应人工补洒,喷洒过量的立即撒布石屑或砂吸油,必要时作适当碾压。透层油洒布后不得在表面形成能被运料车和摊铺机粘起的油皮。透层油达不到渗透要求必须更换透层油品种。 5.1.5.7 透层油洒布后的养生时间随透层油的品种和气候条件由试验确定,确保液体沥青中的稀释剂全部挥发、乳化沥青渗透且水分蒸

同步沥青碎石封层施工工艺

[摘要]同步碎石封层技术被公认是世界上耗能最低、性价比最高的公路建设和路面养护技术,这也是该项技术得以快速发展遍及世界的基础,这对我国尚处于发展中国家的国情也是十分适用的。 [关键词]同步碎石封层技术;施工工艺;裂缝处治 中图分类号:TB3文献标识码:A文章编号:1671-7597(2009)0310091-01 一、同步碎石封层技术及其特点 所谓同步碎石封层,就是用专用设备即同步碎石封层车及粘结材料(改性沥青或改性乳化沥青)同步铺洒在路面上,通过自然行车碾压或轮胎压路机碾压形成单层沥青碎石磨耗层,他主要作为路面表处层使用,也可用于低等级公路的面层施工。沥青路面经过同步碎石封层处理后,使路面具有良好的抗滑性能和防渗水性能,能有效治愈路面贫油、掉粒、轻微网裂、车辙、沉陷等病害,主要用于道路的预防性养护和修复性养护,无论是高速公路还是普通公路都可以使用此项养护新技术。 同步碎石封层技术主要有以下几个特点: (1)同步碎石封层实质是靠一定厚度沥青膜(1-2mm)粘结的超薄沥青碎石表面处 治层,其整体力学特征是柔性的,能增加路面抗裂性能、治愈路面龟网裂、减少路面反射裂缝、提高路面防渗水性能,用于道路养护可延长路面使用寿命10年以上,若使用聚合物改性粘结料效果更佳。 (2)同步碎石封层可以大大提高原路面的摩擦系数,即增加路面防滑性能,并能使路面平整度得到一定程度的恢复; (3)通过采用局部多层摊铺不同粒径石料的施工方法,同步碎石封层能有效治愈深达10cm以上的车辙、沉陷等病害,这一点是企图养护方法无法比拟的; (4)同步碎石封层可以作为低等级公路的过渡型路面,以缓解公路建设资金严重不足的矛盾; (5)同步碎石封层工序简单、施工速度快,可即时限速开放交通; (6)无论用于道路养护还是作为过渡型路面,同步碎石封层的性能价格比明显优于其他表处方法,从而大大降低道路的维修养护成本。 二、同步碎石封层施工工艺 1.要求:从对沥青路面的预防性养护的角度来看,与其他的技术相比,同步碎石封层技术并没有对施工条件提出更高的要求,但是为了提高养护性能,充分发挥这种新技术的优势,还是需要有一定的条件。首先,要对公路表面损伤进行诊断,明确将要进行修补的要害问题;充分考虑沥青结合料和骨料的质量标准,比如其润湿性、粘合性、耐磨性、抗压性等;在技术规范所允许的范围内进行摊铺操作;正确合理地选择材料,确定级配,正确操作摊铺设备。 2.同步碎石封层施工工艺: (1)常用的结构:普遍采用间断级配结构,碎石封层所用石料粒径范围有严格要求,即等粒径石料最理想。考虑到石料加工的难易程度及路面防滑性能的要求不同,可2-4mm,4-6mm,6-10mm,8-12mm,10-14mm等5档,比较常用的粒径范围为4-6mm,

改性沥青同步碎石封层施工方案

目录

SBS改性沥青同步碎石封层施工方案 一、编制依据 1.《实施性总体施工组织设计》; 2.《公路工程集料试验规程》JTG E42-2005; 3.《公路工程质量检验评定标准》JTG F80/1-2004; 4.《公路沥青路面设计规范》JTG D50-2006; 5.国家、交通运输部和地方政府的有关政策、法规和条例、规定; 6.承发包合同、招投标文件; 7.国家及地方关于安全生产和环境保护等方面的法律法规; 8.施工图纸及现场考查资料; 其他相关依据。 二、工程概况 351国道浦江郑家坞至联盟段公路工程第3施工标段由杭州先高路桥工程有限公司承建,本标段起讫桩号为:K15+200~K22+422,长约7.195km。主要施工内容包括:路基(含防护、排水工程)、路面、桥梁、涵洞、管线、交叉工程等的施工完成及缺陷责任期的缺陷修复。其中挖方约131万m3,填方约96万m3,沥青路面约28.4271万㎡,大桥629.1m/4座(其中戴宅大桥上部结构采用4×30m 预应力砼T梁),中桥281.2m/6座,小桥22.5m/1座,涵洞43道,平面交叉5处,互通立交1处(即联盟互通,部分桥梁为钢混组合梁结构),分离式立交加设辅道1处。 路面结构为: a、主线、枢纽匝道路面结构 填方(土质挖方)路段:4cm细粒式改性沥青混凝土(AC-13C型)上面层+8cm中粒式改性沥青混凝土(Sup-20型)下面层+20cm水泥稳定碎石基层+32cm水泥稳定碎石底基层,总厚度64cm。 石质挖方路段再增设15cm级配碎石垫层,总厚度79cm。 b、一般互通立交匝道路面结构 填方(土质挖方)路段:4cm细粒式改性沥青混凝土(AC-13C型)上面层+8cm中粒式改性沥青混凝土(Sup-20型)下面层+20cm水泥稳定碎石基层+32cm水泥稳定碎石底基层,总厚度64cm。

同步乳化沥青碎石封层施工要点

同步乳化沥青碎石封层施工要点 为改善行车条件,延长公路使用寿命,在总结日常养护经验的基础上,因地制宜的实施同步乳化沥青碎石封层。 一、适用路段 (一)路面已接近设计使用年限,路面面层老化; (二)在行车作用及温度应力的反复作用下,路面面层出现网裂、龟裂等病害,并呈现逐年递增的趋势; (三)路面病害较多,处理病害后实施路面封层。 二、施工控制要点 (一)材料 1、粘结料 乳化沥青要求蒸发残留物在65%以上,粘度高、破乳快的喷洒型乳化沥青,各项技术指标应符合《公路沥青路面施工技术规范》中表4.3.2的要求。建议在乳化沥青中加入聚合物乳胶-SBR 乳胶,以便提高沥青的软化点并增强沥青对石料的粘附,碎石封层的乳化沥青喷洒量为1.4-1.6kg/m2。 2、石料 碎石要求经过反击破碎(或锤式破碎)得到的碎石,几何尺寸接近立方体即可,料径石最理想,压碎值不太于26%针片状含量严格控制在15%以内,碎石机要有良好的除尘设备。确保成品料中不含杂质和石粉。一般选用5-8mm规格的单粒径级配石料,单层摊铺。

3、机械设备 同步碎石封层车一台,50型以上装载机一台,石料加工清洗设备一台,12-16T胶轮压路机一台,路面除尘设备1台,小型铣刨设备1台,乳化沥青、碎石运输车若干辆。 4、操作人员 在同步碎石封层车的使用上,对操作手的要求较高,操作人员必须熟悉机械的工作原理,同时操作要求相当熟练。 (二)原路面处理 由于同步碎石封层的厚度很薄,仅有一层石料的厚度,因此,在施工前,应对原路面进行处理。较宽的裂缝需要预先填充,拥包应铲平,坑槽提前修补平整,必须保持路面平整。 (三)施工工艺 施工路段清扫:封闭施工路段交通后,用吹风机将路面的灰尘和杂质彻底吹掉,才能使沥青与路面连接效果好。 施工过程:将装好料的同步碎石封层车行驶至施工起点处,

改性乳化沥青稀浆封层施工工法

改性乳化沥青稀浆封层施工工法 关键词:改性乳化沥青稀浆封层 1 前言 改性乳化沥青稀浆封层施工技术,是在一般稀浆封层施工技术的基础上发展起来的一种高温抗变形、低温抗缩裂、耐磨、防水等性能优良的新材料、新工艺、新设备、新技术的创新。它是在制备乳化沥青时加入聚合物弹性体和添加剂、制备成改性慢裂快凝的乳化沥青,再用专用设备———改性稀浆封层车,在常温状态下、按设计的原材料配合比要求,在现场进行改性稀浆混合料的拌合与摊铺、待乳化沥青完全破乳后即可开放交通。而且这种改性稀浆封层可以满足交通量大、重载负荷交通行车的要求。 改性乳化沥青稀浆封层由聚合物改性乳化沥青,100%轧碎集料,矿物填料,水和必要的填加剂组成。施工时,使用专用的摊铺设备进行摊铺。改性乳化沥青稀浆封层一般设计厚度为0.6~1.0cm。 2 特点 改性稀浆封层混合料,具有良好的流动性、渗透性、粘附性;有利于填充和治愈路面的裂缝;有利于旧路面的结合;有利于气候的变化(低温不裂高温不软);能提高路面的密实性和防水性;能提高路面的防滑和耐磨。 3 选择依据 为了全面的掌握改性稀浆封层施工技术,必须经济合理选择封层的类型,保证封层的顺利施工,从而使完成的改性稀浆封层达到预期的使用寿命,应详细了解和调查一下因素: 3.1 详尽了解原路面的结构、性能及病害; 3.2 了解该路段的交通量、行车类型和数量; 3.3 调查该区域的气候条件及施工季节的气候情况; 3.4 了解该地区的可用骨料质量、规格、价格、数量; 3.5 了解改性乳化沥青的性能、质量、单价及供应保证; 3.6 可能保证的过程资金及机械设备。 4 稀浆封层的用途 稀浆封层既可以用于新建路面,也可以用于路面养护。 4.1 用于新建路面 稀浆封层用于新建路面的上封层、下封层。由于稀浆流动性好,可以很好的渗入基层材料空隙中去,与基层牢固的结合,用于上封层时使路面更密实,具有良好的防水和耐磨性能。用于下封层时,可以替代洒透层油镶砂工艺,并在使用性能上提高一个档次。铺设于半刚性基层上可以起到以下作用:

稀浆封层施工工艺

乳化沥青稀浆封层工艺 乳化沥青稀浆混合料是指用适当级配的石料或砂为骨料,以乳化沥青为结合料,必要时加入一定量的粉料(水泥、粉煤灰、矿粉)、添加剂后和水按一定比例拌和而成的,具有流动状态的沥青混合料。该混合料通过稀浆封层车连续、均匀地摊铺在路面上形成的沥青表面处理薄层,用来作为原路面的保护层或磨耗层。稀浆封层混合料在水分蒸发干燥硬化成型后,其外观与细料式沥青混凝土相似,均有耐磨、抗滑、防水、平整等技术性能,是一种沥青路面养护用新材料、新工艺、新结构。 一、稀浆封层特点: 用阳离子乳化沥青拌制稀浆混合料时,沥青乳液中的沥青微粒表面带有正电荷,湿矿料表面带有负电荷。由于异性电荷相吸的原因,沥青微粒可透过矿料水膜,牢固地吸附在矿料表面。若采用阴离子乳化沥青,在拌和稀浆混合料时,在矿料中若加入水泥或石灰粉。矿料表面附有钙、镁离子,带正电荷,沥青与矿料的粘结力同样得到提高。摊铺稀浆封层混合料时,只要原路面清扫细润,稀浆中沥青微粒能与原路面上露出的矿料很好地粘结,稀浆能透到路面缝隙中去,加强与原路面的结合,在拌和稀浆混合料时,加入的水对沥青乳液起到了稀释的作用,降低了沥青乳液的粘度,使之有着更好的流动分散性,使沥青微粒完全地均匀裹覆在所有矿料的表面上,形成一定厚度的沥青薄

膜,既有足够的结构沥青粘附矿料,又无过多的自由沥青降低混合料热稳定性和强度。. 稀浆封层主要特点如下: (1)防水:稀浆混合料的骨料粒径较细,并且具有一定的级配,乳化沥青稀浆混合料成型后,它能与路面牢固地粘附在一起,形成一层密实的表层,防止雨水或雪水渗入基层。 (2)防滑:由于乳化沥青稀浆混合料摊铺层较薄,并且其级配中的粗料分布均匀,如果沥青用量合适,不会产生泛油现象,路面具有良好的粗糙度,摩擦系数明显增加,抗滑性能好。 (3)耐磨耗:由于阳离子乳化沥青对酸、碱性骨料都具有良好的粘附性,因此稀浆混合料可选用坚硬的耐磨的优质矿料,因而可已得到很好的耐磨性,延长路面的使用寿命。 (4)填充作用:乳化沥青稀浆混合料中有较多的水分,拌合后呈稀浆状态,具有良好的流动性,这中稀浆有填充和调平作用。Dui8路面细小的裂缝和路面松散脱落造成路面不平,可用稀浆封层处治,改善路面平整度。 (5)施工成本低:相对于热料摊铺而言,由于是常温施工,无需加热,而且施工速度快,节省人力、物力、财力,经济性好。 (6)不足:稀浆封层不能补救由于路基强度和稳定性能不佳而引起的路面开裂和变形,也布不能改善沥青路面因由过多而引起的泛油,稀浆封层还需要早起养护,对原材料的适配性要求较高,对于不能封闭交通的路段,不能提供原材料的情况,不宜采用稀浆封层施工。

沥青碎石封层方案

沥青碎石封层方案

沥青碎石封层方案 为了防止路面早期破坏,延长路面的使用寿命,利用沥青碎石同步封层技术加强公路路面预防性养护。该技术是在同一秒内同步洒布沥青和撒布骨料,使它们之间具有最大的表面裹覆强度。成型封层具有抗滑、抗车辙、抗磨耗、防渗水等特点,能有效治愈路面龟网裂、掉颗、轻微波浪等病害,且施工工艺简单、快捷、可靠。 1 原材料质量控制 1.1沥青粘结料 沥青碎石同步封层最常用的是90#和110#普通道路石油沥青,沥青粘结料应符合《公路沥青路面施工技术规范》(JTGF-2004)的相关规定和技术要求。 1.2碎石 碎石为经过反击(锤式)破碎加工而成,碎石要求洁净、干燥、无风化、无杂质,形状规正,并具有足够的强度和耐磨耗性的单级配集料。其中针片状石料在15%以下,不含杂质和石粉,压碎值小于20%。对于高等级公路沥青混凝土路面龟网裂、掉颗等病害采用沥青碎石同步封层施工时,易在施工前做试验段选配碎石的规格, 5-10mm的可供参考。 碎石规格为10-14mm,用量控制在10-12m3/1000m2;碎

石规格为10-20mm,用量控制在12-14m3/1000m2。严格控制粉尘含量及含水量:当进场后的碎石粉尘含量高时,采用装载机配合吹风机进行除尘,与采取水洗风干或拌合楼加热搅拌除尘措施相比速度快,且节约成本;当碎石潮湿时,如果离施工时间较长,采用装载机进行翻晒处理,如果时间紧,可采用拌合楼加热除湿除尘,即时应用。 2 施工过程质量控制 2.1施工气温条件 沥青碎石封层宜选在干燥和炎热的夏季施工。施工时各工序必须紧密衔接,不得脱节,当天施工的路段必须当天完成。由于天气状况对沥青碎石封层的性能影响较大,禁止在出现大风、雨天和低温(路面温度低于10℃)天气施工。同时,要密切关注气象信息,在雨后路面湿度大(75%)和雨前(一小时)不能保障碾压成型时,应当暂停施工。 2.2原路面病害处理 施工前,应对原路翻浆、沉陷、拥包、裂缝等病害进行全面详细的调查和彻底处理,禁止在存在上述病害的路基上实施沥青碎石封层。 2.3路面清洁 对欲与碎石封层的路面进行彻底清扫,清除一切松散材

乳化沥青稀浆封层技术及施工工艺

乳化沥青稀浆封层技术及施工工艺 一、乳化沥青稀浆封层的作用和使用范围 稀浆封层是将适当级配的骨料、填料、乳化沥青、水、添加剂等几种原材料,按一定比例掺配拌和,制成均匀的稀浆混合料,并按要求的厚度和宽度摊铺在路面上。稀浆封层施工无论是对低等级道路或高等级道路,无论是对城市道路或郊区道路,都可以产生显著的经济效益和社会效益。稀浆封层可以使磨损、老化、裂缝、光滑、松散等病害,迅速得到修复,起到防水、防滑、平整、耐磨等作用。 乳化沥青稀浆封层施工技术在我国还是一项新技术,在目前主要用于以下几个方面: 1、旧沥青路面的维修养护 沥青路面由于长期暴露在自然环境下,受到日晒、风吹、雨淋和冻融的作用,同时还要承受车辆的重复载荷作用。路面经过一段时期的使用后,会出现疲劳,路面会呈现开裂、松散、老化和磨损等现象。如不及时维修处理,破损路面受地表水的侵蚀,将使基层软弹,路面的整体强度下降,导致路面的破坏。如果沥青路面在没有破坏前就采取必要的预防性养护措施——乳化沥青稀浆封层,将会使旧路面焕然一新,并使维修后的路面具有防水、抗滑、耐磨等特点,是一种优良的保护层,起到了延长路面使用寿命的作用。 2、新铺沥青路面的封层 在新铺筑的粗粒式沥青混凝土路面上,为了增加路面的防水和磨耗性能,可在该路面上加铺一层乳化沥青稀浆封层保护层。其厚度为5mm,仅为热沥青砂厚度的一半,可以节省资

金,并具有施工简便和工效高的特点。 用于高速公路下封层。高速公路稳定土层施工完后,进行稀浆封层施工,再铺热沥青面层,能有效提高路面的防水性能。 二、稀浆封层具有良好的经济和社会效益 1、稀浆封层具有良好的经济效益研究结果表明:用稀浆封层作有计划预防性养护路面的费用,比不保养使用20年再重建的费用要低63%,比每10年加铺一次的费用要低55%,而且路面性能要好的多。 2、减少环境污染,改善施工条件稀浆封层施工从装料、配比、拌和、摊铺自始至终始终在常温条件下操作,乳化沥青和砂石料都不需加热,没有繁重的体力劳动,完全由机械自动操作,减轻劳动强度,显著降低有害物质排放。 3、节约能源用热沥青修路,一般沥青应加热到165—170℃,倒运需要重新加热,拌制混合料用的大量砂石也必须烘干后加热至160℃。而用乳化沥青修路,只需在生产乳化沥青时将沥青加热到130℃,以后无论倒运多次或保存多久都不需加热。拌混合料用的骨料,即使在潮湿状态下, 也可拌制,不需烘干加热。据资料统计,用乳化沥青修路比用热沥青节约能源在50%以上。 4、延长施工季节乳化沥青稀浆封层在地表温度为10℃以上时,即可进行施工,比一般热沥青可延长2—4个月施工时间。并可在下雨后立即施工,减少雨后的停工费用,以提前完成施工任务,有利于沥青路面的及时养护,制止病害的加剧与扩大。 目前,我国现有的大量沥青路面和水泥路面,随着经济的发展,交通量的增加,大部分都处于超负荷与超期服务状态,急需进行大中修或维修养护。当前迫切需要加快养护速度,提高养护质量,降低养护成本的施工方法。经过实践证明,稀浆封层是适合于我国公路预防性养护最佳的施工方法。

改性乳化沥青稀浆封层施工方案(已改)

乳化沥青稀浆封层施工方案 一、工程概况: 本项目改性乳化沥青稀浆封层共有40万㎡左右,设计厚度为0.6mm,级配设计采用ES-2型结构,沥青稀浆封层摊铺机施工,计 划在沥青路面施工前完成,避免表面受到污染。 三、主要材料准备: 3.1.1矿料 1)施工用的矿料必须经过过筛,把超大粒径的石料筛出去,以免大粒径石料给拌合、摊铺带来不利的影响。 2)应对筛后的矿料进行质量检查,检查的内容主要包括:级配、砂当量、含水量、干容重等,检测的结果符合要求,与试验室的结果一样。尤其注意含水量的现场检测。施工装料前应将矿料翻到几次,尽可能保证矿料含水量一致,均匀、避免由此而产生稀浆混合料一会儿过稀,一会儿过干的不利现象的发生。施工用的矿料含水量尽可能小,若条件许可的话,在可能下雨前,应将矿料盖上,尽量避免矿料被雨淋湿。 3.1.2 水 施工拌合用水采用饮用水,不用做化验。不能使用工业废水、生活废水、含泥量大的水。

3.1.3 改性乳化沥青 改性乳化沥青是在原有的透层乳化沥青基础上添加慢裂快凝性乳化剂(SBR胶乳)现场制备而成。施工过程中根据封层乳化沥青用量的5%添加改性剂,在稀浆封层摊铺机上沥青油罐内配置而成。利 四、施工工作面准备: 4.1清洁表面 准备浇沥青的工作面,应整洁而无尘埃。表面不能有杂物、浮土;人工并用森林灭火机将表面和构造物接触面上的松散材料及尘土等清除干净并不得积水。对路线喷洒区附近的结构物和树木表面应加以保护,以免溅上沥青受到污染。 4.2 洒水预湿 炎热干燥的天气,临近摊铺之前喷洒少量的水以湿润基层,不得有积水现象。 4.3 标定摊铺机 施工前,事先对摊铺机的细集料出料口及沥青流量、水流量按照

SBS改性沥青封层施工方案

G207邵塘一级公路沥青砼路面工程 SBS改性沥青同步碎石封层施工方案 一、SBS改性沥青同步碎石洒布工程概况 1.预计施工情况简介 在下面层混合料摊铺前需铺设同步SBS改性沥青碎石封层作为应力吸收层,铺设范围为道面和道肩全宽共23m。目前的智能同步SBS改性沥青碎石封层车的铺设速度一般为4km/h,撒布宽度一般4m,沥青罐容量一般为4-6m3,料仓容量为12m3。按下面层每天施工2000m 计,需铺设的面积为24000m2,需沥青约55m3,碎石约130m3。由于封层铺设幅度较宽,故施工时封层车需数次调头,预计同步撒布沥青碎石需耗时约20-30分钟。碎石撒布后,要求立即采用胶轮压路机进行碾压,并必须在10~20 分钟内完成。 2、施工参数 (1) 封层单幅净宽为12m。 (2) SBS改性沥青洒布在道面时洒布量为. 1.3-1.5kg/㎡;洒布温度一般控制在170℃—180℃。 (3) 9.5mm-13.2mm碎石撒布量为10—12kg/㎡,碎石的用量为满铺面积的70—80%。 3、施工前准备: ⑴、材料准备 SBS改性沥青生产完成后,按规定进行检验,合格后方可使用;碎石进场后进行粒径检验,确保为单级配。 ⑵、施工机械准备 ①SBS改性沥青的洒布应配备专门的SBS改性沥青同步封层洒布车。洒布计量通过计算控制,应定期标定和检验洒布车的洒布量,校正前检查各种设备的工作性能,并预热疏通油嘴,进行必要的保养,确保洒布的均匀性。 洒布设备在施工前应进行认真清理,将储油罐中的残油清除干净,严禁洒布车轮将污染物带上施工断面。 施工前SBS改性沥青洒布量的标定和检验方法: a、将洒布车的洒布耙调整到适宜高度,喷嘴无堵塞,保证洒布时有喷嘴在同一点喷洒材料。 b、洒布车的流量,静态洒布透层材料到合适的容器,检查洒布的均匀性,在一个确定的测量时间内计量喷洒到容器中的透层材料重量,计算单位时间洒布的透层材料重量,校正洒布车的流量。 c、当洒布车匀速前进时,将4—5个已知重量、面积(0.1㎡左右)的金属盘放在洒布车经过的地方,洒布车过后,称取金属盘和透层材料的重量,计算洒布量。不同速度时重复上述过程,绘出要求洒布量和洒布速度关系曲线。 ④碎石撒布量与橡胶沥青洒布量校正方法类似。 ⑶、现场准备 ①撒布层准备 SBS改性沥青在做封层时,洒布的沥青膜整体性较好,但与水泥稳定类半刚性基层之间的粘结力较差,因此在洒布封层之前应对水泥稳定类半刚性类基层认真处理。保持其干燥、清洁、待其强度形成后再做封层。 封闭交通。在施工段落的起讫点设置施工标志并派专人疏导交通,禁止非施工人员和设备

同步碎石封层施工工艺

同步碎石封层施工工艺: 1、要求:从对沥青路面的预防性养护的角度来看,与其他的技术相比,同步碎石封层技术并没有对施工条件提出更高的要求,但是为了提高养护性能,充分发挥这种新技术的优势,还是需要有一定的条件。首先,要对公路表面损伤进行诊断,明确将要进行修补的要害问题;充分考虑沥青结合料和骨料的质量标准,比如其润湿性、粘合性、耐磨性、抗压性等;在技术规范所允许的范围内进行摊铺操作;正确合理地选择材料,确定级配,正确操作摊铺设备。 2、同步碎石封层施工工艺: (1)常用的结构:普遍采用间断级配结构,碎石封层所用石料粒径范围有严格要求,即等粒径石料最理想。考虑到石料加工的难易程度及路面防滑性能的要求不同,可用2~4mm,4~6mm,6~10mm,8~12mm,10~14mm等5档,比较常用的粒径范围为4~6mm,6~10mm这两种,而8~12mm和10~14mm两档主要用于低等级公路过渡型路面的下面层或中面层。 (2)根据路面平整度情况和抗滑性能要求确定石料的粒径范围。一般路面掩护进行一次碎石封层即可,在路面平整度较差说可选用适宜粒径的石料作为下封层找平,然后再做上封层。碎石封层作为低等级公路路面时须2层或3层,各层石料粒径应互相搭配以能产生嵌挤作用,一般遵循下粗上细的原则; (3)封层前要对原路面进行认真清扫,作业过程中应保证足够数量的胶轮压路机以便在沥青温度降低之前或乳化沥青破乳后能及时完成碾压定位工序。另外,封层后即

可通车,但在初期应限制车速,待2h后可完全开放交通,从而防止快速行车造成石子飞溅; (4)使用改性沥青作为粘结料时,为保证雾状喷洒而形成均匀、等厚度的沥青膜,必须保证沥青的温度在160℃~170℃范围内; (5)同步碎石封层车的喷油嘴高度不同,所形成的沥青膜厚度会不同(因为各个喷嘴喷出的扇形雾状沥青重叠情况不同),通过调整喷嘴高度使得沥青膜的厚度符合要求; (6)同步碎石封层车应以适宜的速度均匀行驶,在此前提下石料和粘结料两者的撒布率必须匹配; (7)作为表处层或磨耗层的碎石封层,其使用条件是原路面平整度和强度满足要求。 同步碎石封层的材料: 1、粘结料。同步碎石封层技术的领先性能很高,但对适用沥青没有特别严格的要求。可以使用不同的沥青结合料,如软化纯沥青、聚合物改性沥青、乳化沥青、聚合物改性乳化沥青、稀释沥青等,热沥青主要由于大规模封层。 2、石料。碎石要求经过反击破碎(或锤式破碎)得到的碎石,针片状石料严格控制在15%以内,几何尺寸要好,不含杂质和石粉,压碎值小于14%,对石料酸碱性无特殊要求,并严格经过水洗风干。

乳化沥青透层、粘层、封层施工,详细对比说明

乳化沥青透层、粘层、封层施工 一、透层、黏层一般规定 1、先将下承层表面进行全面清扫,吹净浮尘,必要时用水冲洗。 2、气温低于10℃或遇大风或即将降雨时不得喷洒透层与黏层沥青。 3、黏层、封层中所用的预拌碎石油石比为0.3%~0.5%。材料及设备要求 1、材料 (1)透层和粘层使用之前应按照《公路工程沥青及沥青混合料试验规程》的方法进行试验,且满足规范的要求。 (2)透层材料主要为高渗透乳化沥青和煤油稀释沥青,其质量应符合《公路沥青路面施工技术规范》的要求。采用其它材料时,应报监理工程师批准。透层油的粘度宜通过调节稀释剂的用量或乳化沥青的浓度并经试验确定,水稳层透层油渗透深度应不小于5mm,级配碎石层透层油渗透深度应不小于10mm。 (3)透层油的洒布量应通过试洒确定,不宜超出《公路沥青路面施工技术规范》要求的范围。 (4)黏层沥青材料采用快裂或中裂乳化沥青、改性乳化沥青,也可采用快、中凝液体石油沥青,所使用的基质沥青的种类、标号应采用与面层相同的道路石油沥青。 (5)黏层油品种和用量,应根据下卧层的类型通过试洒确定,并符合《公路沥青路面施工技术规范》的要求。 2、设备 1)应配备清刷机、鼓风机等清理设备,确保施工前下承层洁净。(2)透层与黏层沥青洒布应采用配有电脑控制洒布量和导热油保温装置的沥青洒布车喷洒。洒布车应能准确控制沥青洒布量,保证沥青洒布均匀,并能根据路面宽度调节洒布的宽度。沥青洒布必须呈雾状。 3、施工工序 (1)机具的准备。检查沥青喷洒车的使用状况,标定喷洒量。(2)下承层的清理。先用强力清刷机将基层表面进行全面清扫,并将浮尘吹净,必要时用水冲洗。(3)喷洒 1)根据透层油类型确定喷洒工艺,当采用高渗透乳化沥青时,应在碾压成型后表面稍变干燥但尚未硬化的情况下喷洒;当采用煤油稀释沥青时,应在水稳层用土工布覆盖养生7天后及时喷洒。 2)透层油洒布后的养生时间根据透层油品种和气候条件确定,确保稀释沥青中稀释剂全部挥发,乳化沥青渗透且水分蒸发,然后尽早施作黏层或下封层。 3)透层油用量应按设计的沥青用量采用专用沥青洒布车一次浇洒均匀,当有遗漏时,应用人工补洒。 4)乳化沥青黏层油应提前准备,待乳化沥青破乳、水分蒸发完成后,紧跟着铺筑沥青层,确保黏层不受污染。 5)喷洒的黏层油必须成均匀雾状,在路面全宽度内均匀分布成一薄层,不得有洒花漏空或成条状,也不得有堆积。喷洒不足的要补洒,喷洒过量处应予刮除。 6)黏层油喷洒完后为防止粘轮,宜洒布少量4.75 9.5mm预拌碎石。 7)凡结构物与沥青层接触部位必须均匀涂刷黏层油。同时还应注意保护桥头、涵顶及路面两侧的结构物不受污染。 4、交通管制 喷洒透层、黏层沥青后,应严格封闭交通,防止层间污染。 5、施工质量 1、煤油稀释沥青的制作要均匀,稀释要彻底,并无小块未稀释的沥青存在。 2、表面透层沥青不应流淌并不得形成沥青油膜。 3、当局部地方有多余的透层沥青未渗入基层时应予清除。 4、黏层沥青应洒布均匀、适量。三、封层一般规定 1、气温低于10℃或遇大风或即将降雨时不得施工。

改性沥青同步碎石下封层施工指导意见

改性沥青同步碎石 下封层施工指导意见 一、原材料的选择及要求 1、沥青 下封层采用SBS改性沥青,其技术要求见表1。 各施工单位和驻地监理处工地试验室应对针入度、延度和软化点进行检验,并由施工单位留样备检。施工单位每车检测1次,监理单位每5车检测1次。沥青全套指标检验由施工单位和监理处联合委托有关单位按每2000吨进行送检1次,沥青PG分级试验每标段不少于1次。 采用坚硬、清洁、干燥、无风化、无杂质的石灰岩碎石,不得采用山场的下脚料,小于0.6mm的粉料含量不超过5%,采用13.2~16mm 的单一粒径碎石。施工单位每200T自检一次,监理组按规定频率抽检。 碎石应经过拌和楼烘干、除尘、并加入0.1~0.3%沥青预拌处理,

预拌碎石出料温度宜为170~180℃,碎石撒布温度不得低于170℃。 下封层集料加工规格的级配要求见表2。 二、主要施工机械及检测仪器 1、主要施工机械 (1)同步碎石封层车; (2)压路机:20吨或以下轮胎压路机1台; (3)装载机; (4)鼓风机:森林灭火鼓风机4台。 2、主要检测仪器 (1)沥青针入度仪; (2)沥青延度仪; (3)沥青软化点仪; (4)标准筛(方筛孔); (5)改进型渗水仪。 三、沥青路面下封层的施工 3.1 施工前准备 1、保证透层油有48h以上的渗透、挥发时间; 2、在施工路段内设置道路施工提示标志; 3、若透层油表面有泥土等杂质,应用鼓风机吹干净,并保持干燥,当用水冲洗时,应等水分蒸发,表面完全干燥后才可进行下封层施工; 4、确定沥青、碎石以及配套机具已准备就绪; 5、施工区的路缘石及其它结构物应加以保护,以免溅到沥青受到污染。 3.2 试验段施工 在沥青下封层正式开工前必须做试验路段。试验路段宜选在主线上,长度不小于300m。试验路段施工需要确定的内容包括: 1、验证用于正式施工的SBS改性沥青洒布量以及碎石撒铺量;

同步碎石封层施工工艺

同步碎石封层施工工艺 (一)、沥青同步碎石封层施工的作用 1、层间的联结。 施工下封层能使面层与基层有效连成一体。 2、传递荷载。 沥青面层与半刚性、刚性基层在路面体系结构中起着不同的作用。沥青面层主要起着抗滑、防水、防噪声、抗剪切滑移与裂缝和向基层传递荷载的作用,而要达到传递荷载的目的,就必须使面层和基层之间有着较强的连续性,这种较强的连续性可通过下封层、粘层、透层的作用来实现。 3、提高强度。 沥青面层与半刚性、刚性基层的回弹模量不同,其组合在一起受荷载作用时各层应力扩散方式、形变均不同,在车辆的竖向荷载和横向冲击力的作用下,面层将产生相对于基层的位移。如果面层本身的内摩擦阻力和粘结力抵抗不了这种车辆位移产生的应力时,面层将出现推拥、车辙甚至松散、剥落等病害,必须有一个力来阻止这种层间的位移。增加了下封层后,层间就产生了阻止移动的摩阻力和粘结力,起着刚柔之间的过度,使面层与基层、垫层和土基一起抵抗荷载作用,从而达到提高路面整体强度的作用。4 、防水抗渗沥青同步碎石封层采用密级配沥青混合料,其目的是为了增强面层密实度,防止地表水对路面及路面基层的侵蚀、破坏。 (二)、材料要求 1、沥青粘结料用于沥青碎石封层的沥青粘结料有普通石油沥青、乳化沥青、改性乳化沥青、热改性沥青和废旧橡胶粉改性沥青等。在选择沥青粘结料时,应根据原路面状况、交通荷载、气候特点等情况综合考虑。沥青粘结料

应符合《公路沥青路面施工技术规范》(JTG F40-2004)的 相关规定和技术要求。 沥青洒布量应视原路面状况、碎石规格等情况确定,通常情况下,普 通道路石油沥青洒布量为1.0-1.6kg/ m2; 乳化沥青洒布量为0.8-1.2kg/ m2; 热改性沥青洒布量为1.2-2.0kg/ m2 ; 废旧橡胶粉改性沥青洒布量为1.5-2.5kg/ m2 。 2、碎石碎石要求洁净、干燥、无风化、无杂质、形状规正、并具有足够的强度和耐磨性的单级配集料。 (1 )岩性:应优先选用中性偏碱的石料,如玄武岩、安山岩、辉绿岩、闪长岩等;一般不考虑使用大理岩、石英岩等酸性石料。若无碱性材料,可在沥青材料中掺加抗剥离剂,或将碎石用石灰浆预裹覆处理后使用。 (2)规格:碎石规格分为4-6mm 6-10mm 8-12mm 10-14mm等。碎石要求经过反击(锤式)破碎加式而成,严格控制粉尘含量,必要时积极采取水洗风干或拌和楼加热搅拌等除尘措施,也可采用稀释沥青对碎石进行预裹覆处理。 (3)性能:碎石各项指标应符合《公路沥青路面施工技术规范》 (JTG F40-2004)的相关规定。 (三)、施工工艺 1、沥青碎石封层一般宜选择在干燥和火热的夏季施工。由于天气状况对沥青碎石封层的性能影响较大,禁止在出现大风、雨天和低 温(路面温度低于10C )天气施工,同时在雨后路面湿度大(75% 和雨前不能保障碾压成型时,应当暂停施工。 2、其工序间的先后顺序依次为: 开工T准备工作T清扫路面T洒布沥青T撒铺石料T碾压T保养。 3、对于普通道路沥青洒布宜控制在150 C-165 C,沥青洒布后应立即均 匀撒布碎石材料,碎石覆盖率应达到100% ,尽量不出现碎石重叠、沥青膜外露现象。在碎石撒布后应立即采用压路机紧跟碾压。碾压时应保持2-3km/h 匀速行驶,碾压遍数不小于5 遍。碾压后使集料之间嵌挤紧密,石料不得出现较多压碎现象。 (四)施工质量控制与验收 1 、沥青碎石封层施工及质量控制

同步碎石封层施工总结

青海省茶卡至格尔木改扩建工程 CGSG-6合同段 沥青同步碎石封层施工总结 编制: 审核: 复核: 中交二公局第三工程有限公司 青海省茶卡至格尔木公路工程CGSG-6标段项目经理部 2014年8月8日

目录 一、工程概况 二、试验段铺筑段的时间和段落 三、编制依据 四、施工试验段的目的 五、施工准备情况 六、施工方案 七、试验段施工工艺 八、安全与文明施工管理 九、施工质量管理

青海省茶格高速公路CGSG-6标 沥青同步碎石封层施工总结 我项目经理部有幸承建了茶格高速公路CGSG-6标的同步碎石封层施工。起点桩号K2475+000,终点桩号K2522+000,路线全长42.53km,工程量为1077118m2。 借鉴我国高速公路多年的施工经验,路面面层的早期破坏与透层、封层、粘层施工有关,因此建设单位、监理单位对下封层施工非常重视。我项目经理部为搞好下封层试验段施工质量,查阅了大量的相关施工资料以及沙漠地区施工的相关资料,请教了许多专家,使我项目经理部下封层试验段的施工质量得到了项目办、监理单位的一致好评。我项目经理部也从中获益匪浅,现将初步总结如下: 通过试验段的顺利完成,我部确定了封层施工的主要技术参数,可用于今后的封层施工。 1、沥青1.2 kg/m2,碎石洒布量为7m3/1000m2。 2、洒布车的行驶速度:6.6km/h; 3、沥青泵速:260转/min; 4、乳化沥青的洒布温度:160~170℃ 5、30t的压路机碾压:2-3遍。 一、沥青同步碎石封层施工的作用 1、层间的联结 施工下封层能使面层与基层有效连成一体。 2、传递荷载

沥青路面同步碎石封层施工的几个要点

沥青路面同步碎石封层施工的几个要点 笔者对同步碎石封层施工的材料及施工工艺等进行了具体的分析和阐述,这在实际施工中具有十分重要的意义。 标签:沥青路面养护同步碎石封层施工 同步碎石封层是法国发明的一种路面预防性养护新技术,在80年代已在国外广泛应用,2002年引入我国。所谓预防性养护,是指路面在使用一定年限后尚未损坏或只有轻微病害时,为了防止已出现的病害进一步的扩展、在一定程度上提高或保持路面良好的使用性能,延长路面使用寿命的养护作业。我处于2008年承担了宝鸡境内国省干线140余公里的同步碎石封层,通过施工,我们总结出了不少经验,为了做好同步碎石封层,我们认为应从以下几点进行要求: 1 同步碎石封层材料 1.1 石料:一般常见石料,如:安山岩、闪长岩、绿灰岩、片麻岩、石灰岩、花岗岩、玄武岩等用作同步碎石封层的集料,无论在强度或物理性质都不会有什么问题,我国大部分地区都可以就地取材。碎石封层采用的石料最大粒径应与处置层的厚度相等,为“一石到顶”的结构。荷载主要由石料承担,沥青起石料稳定的作用。石料反击破碎得到四个破碎面以上、经过严格水洗和风干,不含杂质和石粉,针片状含量控制在15%以内,碎石的最大厚度应与处置层的厚度相等。石料规格根据交通量、路面防滑性能、平整度及施工结构等的要求,分为2-4mm、4-6mm、6-10mm、8-12mm、10-14mm等五档,我们现在使用的是6-10mm这一档。石料的用量:单层式结构,厚度不小于8mm,石料用量宜为5-8m3/km2。同步碎石封层所用粗集料技术要求应是洁净、干燥、无分化、无杂质、形状规正,并具有足够强度和耐磨耗性的单级配集料。其石料能够满足同步碎石封层所用的8~12㎜规格、符合技术要求的单级配集料。施工路段选用的料场场地全部硬化不会对干净的石料造成污染;将选择符合规格要求的石料运到并分别堆放在料场。 集料要求是经过反击(锤式)破碎的集料,水洗风干,以保证集料洁净、干燥、无石粉、和沉土。碎石烘干后,针片状严格限制在15%以下,压碎值≤26%为宜。具体物理力学性能见下表: 因此,我们通过对好几家生产商进行考察、试验对比后以凤翔县姚家沟料石场生产的石灰岩为主。 石料除尘刚开始我们采用LB2000型拌和楼,我们在除尘过程中发现,石料通过输送带传送进入烘干筒在转动中石料自由碰撞及相互摩擦产生了新的石粉;再由烘干筒进入到提升机—震动筛—料仓的过程中,石料自由碰撞及相互摩擦又产生了新的石粉。通过施工实践证明采用烘干加温除尘的石料在洒罩效果、粘结性,不如水洗风干粘结性好。因此,我们建议石料采用水洗风干,施工路段料场

SBS改性沥青同步碎石封层施工技术方案

嵩明(小铺)~昆明高速公路路面合同段 K00+000~K32+000 SBS改性沥青同步碎石下封层 施工技术方案 中国交建云南嵩昆高速公路项目 路桥技术分部路面标段

SBS改性沥青同步碎石下封层施工技术方案 一、编制说明 1、编制依据 (1)《嵩昆高速公路工程招标文件》; (2)《嵩昆高速公路工程合同文件》; (3)《公路工程技术标准》(JTG B01-2003) (4)《公路沥青路面设计规范》(JTG D50-2006); (5)《公路沥青路面施工技术规范》(JTG F40-2004); (6)《公路工程沥青及沥青混合料试验规程》(JTG E20-2011); (7)《公路工程岩石试验规程》(JTG E41-2005); (8)《公路工程集料试验规程》(JTG E42-2005); (9)《公路路基路面现场测试规程》(JTG E60-2008); (10)《公路工程质量检测评定标准》(JTG F80/1-2004) (11)《国家高速公路网G85重庆至昆明高速公路嵩明(小铺)~昆明高速公路路面两阶段施工图设计》。 2、编制原则 (1)遵循招标文件的各项条款; (2)遵循设计和验收标准,确保工程优良; (3)根据本单位的施工能力,确保施工方案的可行性,合理性。 二、工程概况

国家高速公路网G85渝昆高速嵩明(小铺)至昆明段高速公路 工程,包括小铺立交、小街立交、杨林立交、甸头立交(甸头立交匝道不属于本合同段)。主线技术标准为双向六车道,设计时速100km/h,整体式路基宽33.5m,分离式路基宽16.75m,各立交匝道路基宽 10.5~21.5m。 本工程起自K00+000~K32+000,全长33.8km(含1.8km长链)。路线设小铺、杨林、大板桥、黄土坡等乡镇。对应路基工程1、2、3、4标段。SBS改性沥青同步碎石下封层工程数量约845774.76m2。 合同总工期为12个(2015年10月-2016年10月),计划于2016 年8月完成改性沥青同步碎石下封层的施工。 三、同步碎石封层技术特点 目前,我国的沥青混凝土路面基层基本上采用水泥稳定碎石、二灰稳定碎石等半刚性基层结构。不论在施工过程中,还是在使用过程,还是在通车过程中,温缩、干缩、疲劳等原因引起半刚性基层的开裂,基层裂缝引起的反射开裂以及沥青沥青混凝土面层本身的空隙率,都是导致沥青混凝土路面水损坏的重要原因。为防止雨水渗入到面层与基层的交界面上产生冲刷与唧浆损坏,为保护基层,同时延缓或减少基层开裂引起的沥青混凝土面层反射裂缝,国内高速公路都在基层表面设置下封层或称防水层。鉴于同步碎石封层有良好的防水、防裂效果,对延缓半刚性基层反射裂缝的产生和发展也有一定的效果,因此同步沥青碎石封层得到了越来越广的就用。

改性沥青同步碎石总结报告

同步碎石防水粘结层总结报告 一、概述 2015年12月18日,在指挥部、中心实验室和驻地办精心组织下,我部在主线 K194+830~K195+010段左幅桥面进行了桥面改性沥青同步碎石首件工程摊铺。 二、首件的目的 1.确定SBS(I-D)同步碎石防水粘结层施工工艺 2.确定SBS(I-D) 同步碎石防水粘结层碎石撒布量,沥青洒布量,同步碎石洒布车的行驶速度 3.确定SBS(I-D) 同步碎石防水粘结层碾压工艺及速度 三、施工情况介绍 首件工程施工前,我部完成所有首件工程所需资料的编制及批复;所用原材料均按规定频率进行了自检,监理及中心试验室进行了独立抽检,首件工程的施工技术方案等已报监理批复,开工前所需的所有准备工作及相关程序均已完善,具备首件工程开工条件。 按批准的首件工程施工技术方案,项目部组织实施了首件工程施工。同步碎石防水粘结层首件工程洒布开始时间为2015年12月18日13点30分,正式洒布时间为14:30,结束时间为16点10分,共计历时2小时40分钟。首件工程摊铺长度共180米,用改性热沥青 4.2t,沥青预拌单粒径(4.75-9.5)碎石19.8t。 四、首件工程投入人员、设备、材料情况 1、机械设备 2、人员安排

人员及岗位职责

3、材料 (1)碎石:采用4.75~9.5mm单粒径石灰岩碎石。 (2)沥青:采用湖北交投致远新材料有限公司生产的成品SBS(I-D)改性沥青。 五、首件施工过程 施工同步碎石防水粘结层前,先对桥面水泥砼进行精铣刨处理,确保平整度、构造深度满足设计要求,并清除桥面浮渣及泥土等杂物,确保桥面洁净干燥。然后用同步碎石封层车喷洒SBS (I-D)改性热沥青,洒布量为1.4Kg/㎡,同步洒布4.75-9.5mm单一粒径预拌碎石,预拌油石比为0.5%,碎石洒布量为5-8m3/1000㎡,以均匀覆盖50%的面积为宜,然后用胶轮压路机碾压2-4遍。 一、原材料的检测 1、SBS改性沥青检测结果如下: SBS(I-D)改性沥青检测数据 2、4.75-9.5mm集料检测结果如下: 集料质量检查结果表
