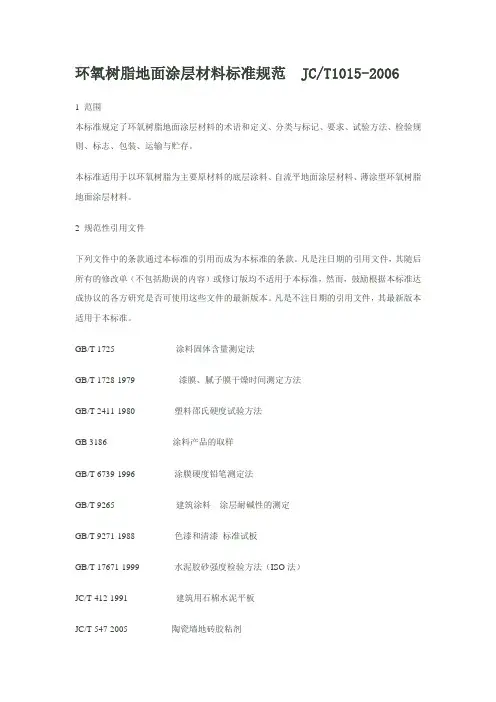

环氧树脂地面涂层材料标准规范 JCT

环氧树脂地面涂层材料标准规范 JCT
环氧树脂地面涂层材料标准规范 JCT

1 范围

本标准规定了环氧树脂地面涂层材料的术语和定义、分类与标记、要求、试验方法、检验规则、标志、包装、运输与贮存。

本标准适用于以环氧树脂为主要原材料的底层涂料、自流平地面涂层材料、薄涂型环氧树脂地面涂层材料。

2 规范性引用文件

下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。

GB/T 1725 涂料固体含量测定法

GB/T 1728-1979 漆膜、腻子膜干燥时间测定方法

GB/T 2411-1980 塑料邵氏硬度试验方法

GB 3186 涂料产品的取样

GB/T 6739-1996 涂膜硬度铅笔测定法

GB/T 9265 建筑涂料涂层耐碱性的测定

GB/T 9271-1988 色漆和清漆标准试板

GB/T 17671-1999 水泥胶砂强度检验方法(ISO法)

JC/T 412-1991 建筑用石棉水泥平板

JC/T 547-2005 陶瓷墙地砖胶粘剂

JC/T 907-2003 混凝土界面处理剂

JC/T 985-2005 地面用水泥基自流平砂浆

3 术语和定义

下列术语和定义适用于本标准。

环氧树脂底层涂料epoxy resin flooring primer

由环氧树脂、固化剂、稀释剂及其他助剂等组成,在环氧树脂地面涂层材料涂装时,直接涂到地面基体上,起到封闭和粘结作用的涂料。

自流平环氧树脂地面涂层材料self-levelling epoxy resin flooring coating

由环氧树脂、稀释剂、固化剂及其他添加剂等组成,搅拌后具有流动性或稍加辅助性铺摊就能流动找平的地面用材料。

薄涂型环氧树脂地面涂层材料 thin epoxy resin flooring coating

由环氧树脂、稀释剂、固化剂及其他添加剂等组成,采用喷涂、滚涂或刷涂等施工方法,通常一遍施工干膜厚度在100μm 以下的地面涂层材料。

4 分类与标记

分类

环氧树脂地面涂层材料分为:

——环氧树脂底层涂料(EP);

——自流平环氧树脂地面涂层材料(ESL);

——薄涂型环氧树脂地面涂层材料(ET)。

标记

产品按下列顺序标记:产品名称、类别、本标准号。

示例:

自流平环氧树脂地面涂层材料标记为:自流平环氧树脂地面涂层材料ESL JC/T ×××—2006

5 要求

环氧树脂底层涂料

环氧树脂底层涂料产品的要求应符合表1的规定。

表1 环氧树脂底层涂料的要求

?

?

自流平环氧树脂地面涂层材料

自流平环氧树脂地面涂层材料产品的要求应符合表2规定。

表2 自流平环氧树脂地面涂层材料的要求

?

?

薄涂型环氧树脂地面涂层材料

薄涂型环氧树脂地面涂层材料产品要求应符合表3的规定。

表3 薄涂型环氧树脂地面涂层材料要求

6 试验方法

标准试验条件

本标准的标准试验条件:环境温度(23±2)℃,相对湿度(50±5)%。

试验前样品的处理

待检样品应在贮存期内,所有试验材料应在标准试验条件下放置至少24h。

试验样板的制备

石棉水泥板:石棉水泥板的底材均为符合JC/T 412-1991表2中Ⅰ类板(加压板,厚度为

4mm~6mm),技术要求的石棉水泥平板,其表面处理按GB/T 9271-1988中的规定进行,试验前,试板应在80℃的烘箱中干燥4h后,取出,在标准试验条件下放置不少于4h后使用。

混凝土板:混凝土板应符合JC/T 547-2005附录A的要求。

各试验项目的试板尺寸、数量应符合表4的规定。

表4 各试验项目的试板要求

?

?

试样及试件制备

试样制备

将环氧树脂地面涂层材料各组份按照制造厂提供的配比与方法混合并搅拌均匀,制备成试样。

试件制备

试件制备:以制造厂提供的施工方法将试样涂布于符合规定的试验样板表面。自流平环氧树脂地面涂层材料的厚度为(2±)mm。环氧树脂底层涂料和薄涂型环氧树脂地面涂层材料分两遍涂布,第一遍涂布厚度为(120±10)μm,24h后涂布第二遍,厚度为(80±10)μm。试样涂布后在标准试验条件下养护7d,即为试件。

7d拉伸粘结强度试件制备:以制造厂提供的施工方法将试样涂布于符合规定的混凝土板表面。自流平环氧树脂地面涂层材料的厚度为(2±)mm。环氧树脂底层涂料和薄涂型环氧树脂地面涂层材料分两遍涂布,第一遍涂布厚度为(120±10)μm,24h后涂布第二遍,厚度为(80±10)μm。每个试件的试样制备面积为(40×40)mm,在一块混凝土板上可制备多个试件,每个试件相距不小于15mm,5个试件为一组,涂布后的试件在标准试验条件下养护7d。

容器中状态

打开容器,搅拌前允许容器底部有部分沉淀,搅拌后观察产品有无硬块,是否呈均匀状态。

涂膜外观

试板涂刷的试样后,在标准条件下放置48h,于散射日光下目视检查涂膜表面状态。

固体含量

按GB/T 1725的规定进行试验,将的试样称重,并在标准条件下放置24h,放入烘箱,焙烘温度为(120±2)℃。

干燥时间

将的试样按GB/T 1728-1979中表干乙法、实干乙法规定进行试验。自流平环氧树脂地面涂层材料的厚度为(2±)mm,环氧树脂底层涂料和薄涂型环氧树脂地面涂层材料的涂布厚度为

(120±10)μm。

邵氏硬度

将的试件按GB/T 2411-1980规定的方法进行试验,采用D型邵氏硬度计。

铅笔硬度

将的试样按GB/T 6739-1996中B法规定进行试验。

7d抗压强度

将的试样注入尺寸为(30×30×30)mm的模具内,在浇注过程中要尽量避免产生气泡。每组为6个,浇注后,放置于标准试验条件下,24h后脱模并养护7d,按GB/T 17671-1999中的条测定抗压强度,按GB/T 17671-1999中的进行数据处理,试验结果精确至1MPa。

7d拉伸粘结强度

用的试件按JC/T907-2003中的进行试验及数据处理。

抗冲击性

将的试件紧贴于厚度为20mm的细砂上面,涂膜面向上,然后把钢球,从高度1m处自由落下,在试件上冲击3处,每处冲击点应相距不少于50mm,且距试件边缘不小于50mm,观察试件表面涂层有无裂纹、剥落。

流动度

将的试样按JC/T 985-2005 中条规定进行试验。

耐水性及耐化学性

将的试件按GB/T 9265规定进行试验,浸泡介质为别为水、15%NaOH溶液,10%HCl溶液及120#溶剂汽油,浸泡7d后,取出试件观察涂膜是否起泡、剥落和变色。

耐磨性

将的试件按JC/T 985-2005 中规定进行试验。

7 检验规则

检验分类

产品检验分出厂检验和型式检验。

出厂检验项目

表1中的第1项到第3项、表2中的第1项到第5项、表3中的第1项到第5项要求为出厂检验项目。

型式检验

本标准所列的全部要求为型式检验项目。

有下列情况之一时,需进行型式检验:

a)正常生产条件下,每一年至少进行一次;

b)新产品投产或产品定型鉴定时;

c)产品主要原料、配比或生产工艺有重大变更时;

d)停产半年以上恢复生产时;

e)出厂检验结果与上次型式检验有较大差异时;

f)国家技术监督检验机构提出要求时;

组批

对同一类别产品,连续生产时每5t为一批,不足5t亦可按一批计。

抽样

在每批产品或生产线中随机抽取不少于6组。样品总重量不少于5kg。抽样按GB 3186进行。抽取样品分为两份:一份试验,一份备用。

判定规则

产品按照第6章进行试验,试验结果若均符合第5章的要求时,即判为合格。

若有一项不符合标准规定,允许在同批样品中,用备用样品对不合格项进行复验。若复验结果均符合标准规定,则判该批产品合格;若仍不符合标准规定,则判该批产品为不合格。

若有两项或两项以上不符合标准规定,则判该批产品为不合格。

8 标志、包装、运输与贮存

标志

产品外包装上应包括:

a)产品名称、类别、颜色及组分;

b)生产厂名、地址;

c)商标;

d)产品标记;

e)产品合格证;

f)产品配比与产品净质量;

g)安全说明;

h)生产日期或批号;

i)贮存与运输注意事项;

j)贮存期。

包装

产品按组分分别包装,不同组分的包装应有明显区别。产品应用清洁、干燥、密封的容器包装,装量不大于容积的95%,并附有使用说明书。

运输与贮存

产品运输途中要防雨、防冻、防止日光直接照射、防止包装损坏。

产品在存放时,应保持通风,干燥、防冻、防止日光直接照射,隔绝火源,远离热源。

产品贮存期应不少于一年。

环氧树脂地坪漆施工规范

一、地坪漆施工对基面的要求 1、基层表面必须密实,无疏松、起砂、脱层现象; 2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上; 3、基层表面平整度达到2米直尺检验不大于3mm; 4、首层环氧地面施工,应先进行地面防潮处理; 5、基面含水率要求小于4%; 二、地坪漆施工对空间环境的要求 1、施工场地地面堆放物、工程垃圾及施工设备清场; 2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入; 3、墙面、顶壁不得有漏水、渗水; 4、施工区域保证足够照明,确保施工人员有良好的视线; 5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干 燥,缩短固化时间。 三、地坪漆施工技术方案 (一)施工工艺流程: 1、基面处理:基面整体细致打磨、完全除尘; 2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成 膜,无遗漏,并有一定亮度; 3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油; 4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子; 5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂; 6、养护、施工结束。 (二)施工工艺要点: 1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。一定要把基面上的油污及浮 尘等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。 2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性 能,底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间, 以便环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构层。 3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛,

环氧树脂涂层地面施工方法(完整已排版)

环氧树脂涂层地面施工方法 1、基层要求 1.1基层须是钢筋结构混凝土,标号不能低于C25。 1.2基层用磨光机抛光,平整度应达到±3mm/2m。 1.3基层黏结强度应大于1.5N/mm2。 1.4混凝土地面基层处理需要至少28 天时间养护。 1.5基层底下必须设有防潮层。 1.6基层含水率必须低于8%。 1.7将施工的基层表面应保持清洁,不允许有赃物或粒子存在。所有赃物如油剂脂肪、油脂状物、油漆残渣、化学物品、水藻与浮浆等须一律清除。 1.8所有裂缝和凹洞必须采用批准的材料修补。 2、基层准备 2.1使用无尘打磨处理法去除地面和墙面上黏结不牢固的表层和表面浮浆、油漆等污物,把原有基层抓毛。抓毛的主要作用是为基层与环氧砂浆层结合更加牢固。 2.2在已抓毛过的基层上安装上述地坪产品。 3、基层处理 3.1目的:清理混凝土地面,保证SEC 涂地板附着力强。 3.2材料:SEC 涂地板基层处理材。 3.3施工机械: 1)日本(LANAX)K30 型无尘打磨机一台 2)日本无尘手提式(LINAX)S-40 研磨机两台 3)德国(PERMA)集尘器一台 4)日本(LANAX)N-2 型吸尘器一台 5)钢质刮片、铲刀、专用清理工具(使用工具视地面情况而定)

4、施工方法: 4.1技术人员在进入现场前,须使用PT—90B 含水率测试仪确定地面含水量,达到8%±2 以下的施工标准后,方可进行以下程序。 4.2施工人员使用钢质刮片、铲刀、专用清理工具将原有素地浮沙、浮浆除去。 4.3确定局部落差较大处,使用日本(LANAX)F22 型无尘打磨机打磨凸起部分。 4.4使用日本(LANAX)K30 型无尘打磨机打磨全部地面,起砂严重区域必须打磨细致。 4.5使用日本无尘手提式(LINAX)S-40 研磨机打磨局部落差较大处。 4.6使用德国(PERMA)集尘器和日本(LANAX)N-2 型吸尘器将地面及边角吸尘干净。 4.7检查混凝土质量情况,如有裂缝并超过1.00mm 的,使用地缝切割机或手提研磨机切割地缝,切割后的地缝的宽度及深度要不小于6.0mm,使用吸尘器清理被切割地缝内的灰尘。 4.8使用基层修补材料修补地面较大的凹窝和切割的地缝。3- 5.注意事项:要求混凝土的含水量应小于8%,以保证SEC 环氧树脂地板与混凝土结合强度。 4.9第一道底漆施工 4.9.1目的 使用黏度较稀的环氧树脂底漆封闭素地,渗透混凝土基层1-3mm确保SEC 地板与混凝土结合。 4.9.2材料:SEC 三组分单色环氧底漆(黏度:涂4 杯.25℃,S.50 -80),厚度:0.1mm4-4. 4.9.3施工工具: 1)便携式搅拌器。

环氧地坪 技术要求

一、技术要求以及其他需要说明的事项 1 地坪涂料应符合国标GB/T 22374-2008《地坪涂装材料》的性能要求 1.1地坪涂装材料底涂应符合下表的技术要求 1.2 地坪涂装材料中层涂料(环氧砂浆/ 环氧腻子)的基本性能应符合下表的技术要求(参照无溶剂面漆标准,耐磨性和防滑性不做要求) 1.3 地坪涂装材料面涂的基本性能应符合下表的技术要求

1.4 应用于室内环境的地坪涂装材料应符合国标GB/T22374-2008《地坪涂装材料》的有害物质限量要求。

2 环氧树脂地坪材料需满足《环氧树脂地面涂层材料》(JC/T 1015-2006)的要求2.1环氧树脂底层涂料产品的要求应符合如下规定: 2.2 自流平环氧树脂地面涂层材料产品的要求: 2.3 薄涂型环氧树脂地面涂层材料要求

3 环氧树脂自流平涂料制成品的试验方法应符合下列规定: 3.1 环氧树脂自流平涂料制成品附着力的测定,应按现行国家标准《色漆和清漆拉开法附着力试验》GB/T 521的有关规定执行。 3.2 环氧树脂自流平涂料制成品抗压强度的测定,应按现行国家标准《建筑防腐蚀工程施工及验收规范》GB 50212的有关规定执行。 3.3 环氧树脂自流平涂料制成品硬度的测定,应按现行国家标准《塑料和硬橡胶使用硬度计测定压痕硬度(邵氏硬度)》GB/T 2411或《色漆和清漆铅笔法测定漆膜硬度》GB/T 6739的有关规定执行。 3.4 环氧树脂自流平涂料制成品耐磨耗量的测定,应按现行国家标准《色漆和清漆耐磨性的测定旋转香蕉砂轮法》GB/T 1768的有关规定执行。 3.5 环氧树脂自流平涂料制成品抗冲击性能的测定,应符合下列规定: 用1kg的钢球做高度为1m、2m的自然落体冲击,观察其表面是否存在裂纹、起壳、剥落现象。 3.6 环氧树脂自流平涂料制成品耐化学品性能的测定,应按国家标准《色漆和清漆耐液体截止的测定》GB/T 9274的规定执行。

环氧树脂自流平地面施工工艺

环氧树脂自流平地面施工工艺 一、施工准备 1、材料准备 1.1主要材料: 环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、石英粉。环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表。 表1 环氧树脂地流平涂料的技术指标 试验项目技术指标 涂料状态均匀无硬块 涂膜外观平整光滑 干燥时间表干(25℃)≤4 h 实干(25℃)≤24 h 耐磨性(750g/500r),g ≤0.04 附着力(级)≤1 硬度(摆杆法)≥0.6 对比率≥0.87 光泽度(%)≥30 耐冲击性40Kgcm无裂纹、皱纹及剥落现象 耐水性96h无异常 耐碱性(10%NaOH)96h无异常 耐盐水性(10%NaCl)96h无异常 1.2储运与贮存: 密闭储运,避免包装破损和雨淋。置于干燥通风处,避免高温,严禁阳光下曝晒及冷冻。在5-40℃时贮存期为6~12个月。 2、机具准备: 2.1漆刷或滚筒、盛水桶、低转速搅拌器(400转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒。 2.2施工机具在使用前需清洗干净。用完后的工具要在干固时间内用水清理,以免影响下次使用。 3、基层处理: 3.1施工基层应平整、粗糙,清除浮尘、旧涂层等,达到C25以上强度,并作断水处理,不得有积水,干净、密实。不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着。 新浇混凝土不得少于4周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥。有坑洞或凹槽处应与1天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量。 基层基面。自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响。 3.2含水率测定 含水率的测定有以下几种方法: 1)塑料薄膜法(ASTM4263):把45cm×45cm塑料薄膜平放在混凝土表面,用胶带纸密封四边16小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,不宜涂装。 2)无线电频率测试法:通过仪器测定传递、接收透过混凝土的无线电波差异来确定含水量。 3)氯化钙测定法:测定水分从混凝土中逸出的速度,是一种间接测定混凝土含水率的方法。测定密封容器中氯化钙在72h后的增重,其值应≤46.8g/m2。

环氧树脂地面施工工艺及方法

环氧树脂地面施工工艺及方法 一、施工准备 1、材料准备 1.1 主要材料: 环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、石英粉。环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表。 表1 环氧树脂地流平涂料的技术指标 1.2 储运与贮存: 密闭储运,避免包装破损和雨淋。置于干燥通风处,避免高温,严禁阳光下曝晒及冷冻。在5-40℃时贮存期为6~12 个月。 2、机具准备: 2.1 漆刷或滚筒、盛水桶、低转速搅拌器(400 转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒。 2.2 施工机具在使用前需清洗干净。用完后的工具要在干固时间内用水清理,以

免影响下次使用。 3、基层处理: 3.1 施工基层:一层或地下室在浇筑混凝土地面之前应做防水层。 (1)应平整、粗糙,清除浮尘、旧涂层等,达到C25 以上强度,并作断水处理,不得有积水,干净、密实、表面杂物、灰尘、油污、金属等。不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着。 (2)新浇混凝土不得少于4 周,起壳处需修补平整,密实基面需机械方法打磨(用吸尘打磨机进行整体表面粗造化处理),并用水洗及吸尘器吸净表面疏松颗粒,待其干燥。清除松动、空壳基材表层,有坑洞或凹槽处应与1 天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量。 基层基面。自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响。 3.2 含水率测定 混凝土地面要充分干燥、含水率在8%以下。 含水率的测定有以下几种方法: 1)塑料薄膜法(ASTM4263):把45cm×45cm 塑料薄膜平放在混凝土表面,用胶带纸密封四边16 小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土过湿,不宜涂装。 2)无线电频率测试法:通过仪器测定传递、接收透过混凝土的无线电波差异来确定含水量。 3)氯化钙测定法:测定水分从混凝土中逸出的速度,是一种间接测定混凝土含水率的方法。测定密封容器中氯化钙在72h 后的增重,其值应≤46.8g/m2。 3.3 水分的排除 混凝土含水率应小于9%,否则应排除水分后方可进行涂装。排除水分的方法有以下几种: 1)通风:加强空气循环,加速空气流动,带走水分,促进混凝土中水分进一步挥发。 2)加热:提高混凝土及空气的温度,加快混凝土中水份迁移到表层的速率,使其迅速蒸发,宜采用强制空气加热或辐射加热。直接用火源加热时生成的燃烧产

防腐环氧树脂花岗岩地面施工方案

山西禹王煤炭气化有限公司硫胺地面防腐工程施工方案 河南省新恒防腐建筑安装有限公司 第一章工程概况

一、建设单位:山西禹王煤炭气化有限公司 二、编制依据:1、现场施工条件; 2、国家现行相关施工及验收规范; 3、建设单位要求的现场施工范围。 三、下列现行中华人民共和国以及省自治区、直辖市或行业的工程建设标准、规范。 1)、建筑防腐蚀工程施工及验收规范 GB50212-2002(1) 2)、工业设备、管道防腐蚀工程施工及验收规范 HGJ 229-1991 3)、建筑施工安全检查标准(JGJ59-99) 4)、建筑机械使用安全技术规程(JGJ33-2001) 5)、施工现场临时用电安全技术规范(JGJ46-88) 6)、现行有效的国家建筑材料标准。 四、工程概况: 1、本工程为山西禹王煤炭气化有限公司硫胺地面防腐花岗岩。 本工程主要位于厂区,施工区域相对于较集中,在建设单位同意情况下可采取封闭施工有利于本工程的现场施工及安全管理。 2、施工范围:本工程施工总面积约800-1000平方防腐花岗岩板。 3、主要材料材质及产地: a、防腐花岗岩:本工程用防腐花岗岩均甲方提供。 防腐衬里等。 b、粘贴材料:采用环氧树脂胶泥粘贴结合层9mm厚、挤缝宽10mm花岗岩板粘贴结合层7mm厚、挤缝8mm。 c、按设计要求采用环氧树脂、花岗岩面层特种防腐蚀材料,技术要求高、工艺复杂。 4、工期:根据本工程特点及工程量,我公司经仔细分析和计划,认为本工程

施工内容虽然比较单一,但工程量比较大,障碍物比较多,基层清理难度比较大,我公司综合考虑自身实力、建设单位清障进度,我公司可以保证在甲方提供施工条件允许开工之日起22天内完成(或按甲方要求)本工程施工,并达到一次验收合格标准。 第二章施工技术专项方案

环氧树脂地面涂层材料标准规范 JCT1015-2006

1 范围 本标准规定了环氧树脂地面涂层材料的术语和定义、分类与标记、要求、试验方法、检验规则、标志、包装、运输与贮存。 本标准适用于以环氧树脂为主要原材料的底层涂料、自流平地面涂层材料、薄涂型环氧树脂地面涂层材料。 2 规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 GB/T 1725 涂料固体含量测定法 GB/T 1728-1979 漆膜、腻子膜干燥时间测定方法 GB/T 2411-1980 塑料邵氏硬度试验方法 GB 3186 涂料产品的取样 GB/T 6739-1996 涂膜硬度铅笔测定法 GB/T 9265 建筑涂料涂层耐碱性的测定 GB/T 9271-1988 色漆和清漆标准试板 GB/T 17671-1999 水泥胶砂强度检验方法(ISO法) JC/T 412-1991 建筑用石棉水泥平板 JC/T 547-2005 陶瓷墙地砖胶粘剂 JC/T 907-2003 混凝土界面处理剂 JC/T 985-2005 地面用水泥基自流平砂浆 3 术语和定义 下列术语和定义适用于本标准。 3.1 环氧树脂底层涂料epoxy resin flooring primer 由环氧树脂、固化剂、稀释剂及其他助剂等组成,在环氧树脂地面涂层材料涂装时,直接涂到地面基体上,起到封闭和粘结作用的涂料。 3.2 自流平环氧树脂地面涂层材料self-levelling epoxy resin flooring coating

地面环氧树脂涂料施工方案

一、地面环氧树脂涂料施工方案 序 号 控制项目控制要点 1 基层处理 地面基层、地墙相交的墙面、踢脚处的粘存杂物清理干净,除去及易脱落的疏松物质,然后清洁地面,做到无尘、无油。 2 封闭底漆 封闭漆采用硬质泡沫滚筒把混合后的底漆均匀涂敷在地坪上,横向纵向各一道,避免漏涂和积水。 3 中涂施工地面不平整、必须施工中涂,干燥后打磨后吸尘。 4 面漆施工 将搅拌均匀的面漆倒在施工地面上,用刮刀连续批挂。有排气滚筒滚扎面漆,以避免气泡、麻面和接口高差,施工限定时间30分钟。 5 质量标准 涂料应符合安全、环保、实际要求。涂料应与基层粘结牢固,严禁有起皮、开裂、漏涂等缺陷。涂料应具有良好的流动性,自动平整地面,快凝早强。涂料涂装时应薄厚均匀,硬化后表面有光泽。 6 成品保护 涂料前,都应将地面、窗台清扫干净,防止尘土飞扬,影响涂饰质量。自流平施工后封闭现场,12h内严禁行走,24h内避免受冲击。底涂后立即封闭现场,在显眼部位挂禁止入内的警示标志。 7 示意图 二、复合地板施工方案 序 号 控制项目控制要点 1 施工准备 1)复合地板面层所采用的条材和块材,木材含水率小于11%,其技术等级和质量要求应符合设计要求。 2)胶粘剂应采用具有耐老化、防水和防菌、无毒等性能的材料,或按设计要求选用。胶粘剂应符合现行国家标准的有关规定。 2 铺涂防潮 层 对于原有混凝土基层地坪进行找平,再铺设防潮层,铺设到四周墙面时高于墙面100mm。

号 控制项目控制要点 3 铺复合地 板 1)从墙的一边开始铺贴复合地板,靠墙的一块板应离开墙面10mm左右,以后逐块排紧。拼贴时胶采用点涂或整涂, 板间企口也应适当涂胶。复合地板面层的接头应按设计要求留 置。 2)铺复合地板时应从房间内退着往外铺设。不符合模数的板块,其不足部分在现场根据实际尺寸将板块切割后镶补, 并应用胶粘剂加强固定。 4 成品保护 铺设以后,禁止上人。如需要在上作业时,需在地面铺塑料布或夹板,以免破坏地面。 5 示意图 三、防静电活动地板施工方案 序 号 控制项目控制要点 1 基层清理基层表面应平整、光洁、干燥、不起灰,安装前清扫干净。 2 弹线 按设计要求,在基层上弹出支架定位方格十字线,测量底座水平标高,将底座就位。同时,在墙四周测好支架水平线。 3 安装支架 和横梁 1)将底座摆平在支座点上,核对中心线后,安装支架,按支架顶面标高,拉纵横水平通线调整支架活动杆顶面标高并 固定。再次用水平仪逐点抄平,水平尺校准支架托板。 2)支架顶调平后,弹安装横梁线,从房间中央开始,安装横梁。横梁安装完毕,测量横梁表面平整度、方正度。 3)在所有支座柱和横梁构成的框架成为一体后,应用水平仪抄平。 4 安装活动 地板 1)在横梁上铺放缓冲胶条时,应采用乳胶液与横梁粘合。当铺设活动地板块时,从一角或相邻的两个边依次向外或另外两个边铺装。四角接触处应平整、严密。

环氧树脂漆地面施工方法

环氧树脂漆地面施工方法 原漆状态A组分:透明,B组分:黏稠、多色;漆层干燥时间:环境温度(23±2)℃,相对湿度50(1±5%)条件下,表干≤6h,实干≤24h。 基层应不空鼓、无裂缝,打磨平整;基层不得有松散的混凝土、油污、杂物,无尘土;基层表面含水量在6%以下,PH值6-8。对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后打磨吸尘。 环氧底漆:采用渗透性强的环氧底漆滚涂,增强表面附着力。局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。 环氧腻子:将环氧双组分加入适量腻子粉,用镘子将其均匀涂布置,增加地面的平整度。在实干(25℃,约4h)以后的底漆表面批刮两道腻子,以确保地坪的耐磨损、耐压、耐碰撞等性能,并调整地面平整度。两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。 在打磨、清洁后的腻子表面上(20℃,24h后)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳,喷涂压力为20-25Mpa。 环氧面漆:在中间层实干后,用环氧面漆滚涂,使地面光亮耐磨。宜用高压无空气喷涂为宜。涂装前应对中间层用砂袋式无

尘滚动磨砂机进行打磨、吸尘。 地坪投入使用时间:24h后方可上人,72h后方可重压。 施工中应加强通风措施,防止有毒气体积聚。 地面砖地面标准工艺:将砖用干净水浸泡约15min,捞取起待表面无水再进行施工。 基层表面的浮土和砂浆应清理干净,有油污时,应用10%火碱水刷净,并用压力水冲洗干净。 有防水要求的地面防水层完成,蓄水试验无渗漏,隐蔽验收合格;穿楼地面的管洞封堵密实。 相连通的房间规格相同的砖应对缝,确实不能对缝的要用过门石隔开。 图纸设计阶段应考虑各房间、走廊等部位设计尺寸符合地砖模数,铺设前应进行预排,非整砖块材不得小于1/2。有防水要求的地面,应确认找平层己排水放坡,不积水,地面及给水排水管道预埋套管处按设计要求做好防水处理。 板材铺贴前,应对地面基层进行湿润,刷水灰比为1:0.5的水泥素浆,随刷随铺干硬性砂浆结合层,从里往外、从大面往小面摊铺,铺好后用大杠尺刮平,再用抹子拍实找平。采用干硬性砂浆(宜采用1:3)结合层。 一个区段施工铺完后应挂通线调整砖缝,使缝口平直贯通。地砖铺完后24h要洒水1-2次,地砖铺完2天后将缝口和地面清理干净,用水泥浆嵌缝,然后用棉纱将地面擦干净。嵌缝砂浆终

环氧树脂地坪施工方案1(1)

目录 1.编制依据 (1) 2.工程概况 (1) 3.施工准备 (3) 3.1技术准备 (3) 3.2材料准备 (3) 3.3施工准备 (4) 4.环氧树脂地坪施工工艺 (6) 4.1防静电环氧自流平施工工艺 (6) 4.2环氧自流平地坪施工工艺 (8) 4.3环氧地面漆施工工艺 (9) 4.4防滑环氧树脂地坪(掺石英砂)施工工艺 (10) 4.5细部结点做法 (11) 5.质量标准 (13) 5.1主控项目 (13) 5.2一般项目 (15) 5.3环氧树脂地坪常见问题及处理方法 (16) 6.成品保护措施 (17) 7.安全文明措施 (17) 7.1安全防护 (17) 7.2消防保卫 (19) 7.3现场文明施工及环境保护 (20)

1.编制依据 1.1 中国建筑设计院提供的工程设计图纸(设计号:793) 1.2 地下部分装修施工图纸 1.3 地上部分北京电信F02~F07、中国电信F02~F05装修施工图纸 1.4《建筑长城杯工程质量评定标准》(DBJ/T01-70-2003) 2.工程概况 2.1 本工程建筑面积93903m2,地下部分建筑面积30223m2,地上部分建筑面积63680m2。分为中国电信通信指挥楼、北京电信通信机房楼、地下车库、裙房四部分。中国电信地下四层,地上十四层,北京电信地下四层,地上十八层。 2.2 本工程机房内、地下车库、管井内地面采用环氧自流平地面。环氧自流平是由环氧树脂、稀释剂、固化剂及其他添加剂组成,搅拌后具有流动性或稍加找平的地面用材料。环氧树脂组成成分为:高性能液态环氧树脂、专业环氧树脂固化剂、溶剂、助剂、颜填料等。环氧树脂除了固化剂以外的组份经高速搅拌、研磨后包装为A组份,固化剂为B组份。 本工程选用的环氧自流平地坪种类分为四类:防静电环氧自流平地坪、环氧自流平地坪、环氧地面漆、防滑环氧树脂地坪(掺石英砂)。本工程自流平地面表面要求哑光。地坪颜色共分三类,划分如下:B03、B04层车库为蓝色,代号为WJ-004;B02层车库颜色为绿色,代号为WJ-020;机房、管井内地坪颜色统一为灰色,代号为WJ-038;1#、2#汽车坡道从地面至B02层部分为绿色,B03、B04部分坡道颜色为蓝色,颜色划分线见附图所示。 2.3 环氧树脂地坪施工部位一览表:

环氧树脂地坪漆工程技术要求

环氧树脂地坪漆工程技术要求 一、施工技术说明 1.车位、通道及坡道环氧树脂地坪漆施工方案 (1)地坪工法设计方案(见附图) (2)工法选择: 1.5mm环氧纹理状光面平涂工法(车位及通道部分) 5.0mm环氧石英砂地坪工法(坡道部分) (3)质量性能评估: 1)化学性能符合国家标准和行业标准。 2)物理性能符合国家标准和行业标准。 3)漆膜成型厚度:最薄处不得小于㎜。 4)漆膜成型止滑功能:为轻度止滑效果。 5)漆膜成型表面色泽:整体表面统一,滚筒 接口处在轻微滚筒印迹。 (4)图示: 1.5mm环氧树脂地坪漆工程施工说明(图示) 5.0mm环氧石英砂地坪漆工程施工说明(图示)

(5)需提供1㎡的样板。 (6)基面处理:负四、负三己做过密封固化剂施工,必须用喷砂机将密封固化剂铲除!否则环氧树脂地坪因与基面粘接不上而脱 层、破损。 2.环氧树脂地坪施工工艺 1)主要施工流程(以下施工流程中所涉及的施工材料并非指定施工 材料,根据工艺要求必须提供等同或优于此类品牌的产品) A.施工准备+基面处理 B.环氧底涂涂装一道 C.环氧中涂砂浆层一道 D.环氧腻子中层+腻子粉二道 E.环氧树脂平涂面涂涂装一道 F.环氧树脂面涂涂装一道 G.清理维护、地坪养护 2)施工工艺

A.基面处理 用专业打磨机对基面进行打磨,并检查基底有无裂缝、空壳,如有,则须深层切割清理后用环氧树脂砂浆填补。由于环氧树脂不溶水,所以在处理过程中只能进行干处理,清理时不可野蛮敲打,以免敲松边上的基层。 B.环氧树脂底涂涂装 对基面吸尘干净后,在进行基底处理的同时,可进行环氧底涂涂装,保证材料在涂装时仍符合可使用时间,在胶化前被涂刷完,让材料保持良好的渗透性,保证粘接性能。 C.环氧中涂涂装 在底涂固化干后(约8小时),首先采用环氧砂浆将脱层破损的地面修补平,再将已按比例搅拌混好的环氧砂浆用平刀批刮,使用小型专业手磨机充分打磨环氧砂浆层,使达到初步平整; D.环氧树脂面涂涂装 环氧腻子砂浆层固化后打磨修饰平整并吸尘干净,在确保封闭的表面滚涂平涂面涂一道,固化后再滚涂面涂一道,以达到现场所要求的轻度止滑表现效果。 涂装施工的环境要求:施工基面应保持干净,无其他工程施工交叉作业。 E.现场清理维护、地坪养护 面涂完成后将有关施工材料、工具搬离现场,严密封闭保护完成饰面,至少24小时后才可允许人进入行走。并不可带进泥沙,漆膜完全固化一般需7天时间,期间应避免进行其他工程施工、搬运、安装等施工。 F.现场派驻工程技术人员现场监督,以保证工程质量及工程进度顺利完成。

环氧树脂地面施工方法

环氧树脂地坪漆施工方法及标准 一、地面表层的处理 1、新竣工的工业地坪必须经过一定的养护后方可施工,约28天。 2、清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物。 3、彻底清除表面的油污,用克油王清洗剂处理。 4、清除积水,并使潮处彻底干燥。 5、表面的清洁需用无尘清扫机及大型吸尘器来完成。 6、平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~80。 7、地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。 8、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。 二、涂饰封闭涂料 1、在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料一道。 2、环氧封闭漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。 3、局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。 三、批刮批刮料

1、在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。 2、用100~200目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及抗压性能。 3、用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。 4、用200—270目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均 匀、刮平,此道主要用于增强地面的耐磨及平整度。 5、用砂袋式无尘滚动磨砂机打磨第2道腻子,并吸尘清洁。 6、两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。 7、石英砂使用目数由现场工程师根据地面具体情况确定。 四、涂饰地坪中间层 1、在打磨、清洁后的腻子表面上(20℃,24小时)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳,喷涂压力为20~25Mpa。 2、此遍可使地面更趋于平整,更便于发现地面仍存在的缺陷,以便下一面层施工找平。 3、此遍还方便甲方对设备安装等的安排。 五、涂饰地坪面层

环氧树脂地坪 施工方案

2.0毫米环氧砂浆涂装系统 施工方案 一、基面及环境要求 ◆基面强度C20以上; ◆基面平整度2米靠尺之内偏差不大于3㎜; ◆基面含水率低于8%; ◆基层没有油污污染; ◆不能有空鼓,如有必须先进行预处理; ◆空气湿度在75%以下; ◆施工的环境温度宜在5℃——30℃之间; 二、适用范围: ◆地下停车场、机械、电子、电器、纺织、服装、烟草等企业厂 房的地面及墙面涂装; ◆仓库、维修车间、地下停车场、游泳馆、屠宰车间等特殊场所 的地面及墙面涂装。 三、性能特点: ◆耐冲击、耐压、机械性能佳; ◆防尘、耐磨、硬度好; ◆耐水、耐油、耐轻度酸碱等一般化学腐蚀; ◆无接缝、易清洁保养; ◆色彩多样、具有较好的装饰性。 ◆有高光、半亚光和亚光效果可供选择。

四、技术参数 注:以上技术参数均为实验室标准环境下制样测试所得,仅供参考

五、工艺图: 六、施工步骤 Ⅰ.材料规格 底涂层材料:型号:EP-11A/B 配比:主剂:固化剂=2:1 中涂层材料:型号:EM-400A/B 配比:主剂:固化剂=5:1 硬骨材料:主成份:石英砂 配比:依现场情况与中涂材料配比 使用 面涂层材料:型号:EC-A/B 配比:主剂:固化剂=4:1 产品说明:以上使用材料均为天津储盛科技发展有限公司生产,原材料为荷兰进口,在天津工厂分装调色。 Ⅱ.材料使用及混合 1.搅拌场所必须预先用塑料布铺设,以确保施工现场环境的清洁及施工品质。 2.搅拌使用的容器一般为20升的圆形桶。 3.材料开封后先将A、B组份搅拌均匀,然后倒入搅拌桶使用搅拌机充分混合。 4.混合搅拌时搅拌器应缓慢移动,使材料搅拌均匀,时间约3-5分钟。

环氧树脂地坪漆施工方案

环氧树脂地坪漆施工 1、工艺流程 基层打磨→环氧树脂砂浆修补及底漆满涂→养护→电动打磨,清理→环氧树脂修补→第一层面漆喷涂→养护→电动打磨,清理→环氧树脂修补→第二层面漆喷涂→养护→电动打磨,清理→环氧树脂修补→第三层面漆喷涂→养护→电动打磨,清理→环氧树脂修补→第四层面漆喷涂(最后一道面漆一般不用打磨)→养护。 2、基层处理 用机械打磨或喷砂的方法除去混凝土表面的浮浆。对于混凝土表面的裂缝或蜂窝、麻面以及拉墙螺杆用的锥体孔等缺陷,要进行修补处理。对于混凝土裂缝,要沿裂缝方向将其切成V型开口,将松动石子、骨料等精除等待修补;对于混凝土表面的气囊、针孔等缺陷用小锤扩成V型开口等修补;对于拉墙螺杆用的锥体孔及较大的混凝土缺陷(孔隙深度大于50mm),要用干砂浆或混凝土修补,进行必要养护,至干透为止。修补后的混凝土表面要用强力打磨法将混凝土表面打磨平整,用高压空气将表面清理干净最终使混凝土表面粗糙、均匀、干净,用手触摸时无灰尘和其它杂质,以利于下层涂漆的施工。 3、环氧树脂砂浆修补混凝土基层及满涂 1)用环氧树脂砂浆填补混凝土表面经处理后产生的V型开口,使混凝土表面形成一个平面,待修补的环氧树脂砂浆干燥后,在整个混凝土表面满刮一层环氧树脂砂浆,以盖住混凝土表面微小的缺陷。环氧树脂砂浆干透后,用平板砂光机将表面打磨平整。 2)打磨好的表面存在的小缺陷时,可用环氧树脂面漆C/L890直接修补;打磨好的表面存在在较大的缺陷时,要用环氧树脂砂浆修补,修补完、干燥后进行打磨直至满足要求。 3、环氧树脂的拌和 保证环氧树脂主剂与硬化剂按体积比1:1拌和均匀,要求用机械搅拌(少量时可采用手工工具拌各),搅拌时间1-2分钟。且拌和好的环氧树脂要在2小时内用完。 4、环氧树脂面漆施工 1)按体积比1:1将C/L890的主剂与硬化剂混合并搅拌均匀后,掺入体积配合比为15%的2#或33#稀释剂(一般夏季常用2#,其它季节用33#),充分混合搅拌均匀后即可使用。对于大面积涂层,采用真空喷涂机施工环氧树脂,在规定的厚度范围内,每层环氧树脂都采用纵向一遍,横向一遍

环氧树脂自流平地面施工工艺-一

环氧树脂自流平地面施工工艺一、施工准备1、材料准备1.1主要材料:环氧树脂地流平涂料、基层处理剂(底油)、面层处理剂、填平修补腻子,填料如石英砂、石英粉。环氧树脂地流平涂料目前多为双组份,应按一定配比充分混匀,其质量标准见下表。表 1 环氧树脂地流平涂料的技术指标试验项目技术指标涂料状态均匀无硬块涂膜外观平整光滑干燥时间表干(25℃)≤4 h 实干(25℃)≤24 h 耐磨性(750g/500r),g ≤0.04 附着力(级)≤1 硬度(摆杆法)≥0.6 对比率≥0.87 光泽度(%)≥30 耐冲击性40Kgcm无裂纹、皱纹及剥落现象耐水性96h无异常耐碱性(10%NaOH)96h无异常耐盐水性(10%NaCl)96h 无异常1.2储运与贮存:密闭储运,避免包装破损和雨淋。置于干燥通风处,避免高温,严禁下曝晒及冷冻。在5-40℃时贮存期为6~12个月。2、机具准备:2.1漆刷或滚筒、盛水桶、低转速搅拌器(400转/分钟)或电动搅拌枪、专用钉鞋、镘刀、专用齿针刮刀、放气滚筒。2.2施工机具在使用前需清洗干净。用完后的工具要在干固时间用水清理,以免影响下次使用。3、基层处理:3.1施工基层应平整、粗糙,清除浮尘、旧涂层等,达到C25以上强度,并作断水处理,不得有积水,干净、密实。不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着。新浇混凝土不得少于4周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥。有坑洞或凹槽处应与1天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量。基层基面。自流平砂浆浇刚性,因而须留伸缩缝,可降低收缩影响。 3.2含水率测定............ 水泥地面自流平材料治理起砂地面施工工艺 水泥地面自流平材料治理起砂地面.doc 1. 概述 水泥地面起砂、潮湿、渗漏等是建筑工程地面质量通病。其主要原因为:砂浆标号不够,压光不足,养护不利等等。有些情况发生在建筑物验收之前,另一些发生在建筑物投入使用后不久。目前国治理办法有两种,其一是刮107胶水泥,然后用砂纸反复打磨多次。其二是将原地面彻底砸硕碎重新做。这两种办法费工、费时,而且留下许多后遗症。 为彻底根治起砂问题,中国建筑科学研究院建筑装修研究所,成功地研制了单组份粉末 状水泥地面自流平材料。 该材料用于地面施工,省工、省时,地面增加厚度 2~3 mm,而且平整、坚实、防潮、抗渗。还可制成灰色、红色、绿色、黄色等多种颜色的水泥地面。广泛用于居室、办公楼、厨房、卫生间、影剧院、生产车间、大厅等地面施工。还可以作为铺贴地板块、地板砖、地

环氧树脂地坪漆施工工艺

环氧树脂地坪漆施工工艺 一、地坪表面的处理 1、新竣工的工业地坪必须经过一定的养护后方可施工,约28天。 2、清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物。 3、彻底清除表面的油污,用克油王清洗剂处理。 4、清除积水,并使潮处彻底干燥。 5、表面的清洁需用无尘清扫机及大型吸尘器来完成。 6、平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~80。 7、地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。 8、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。 二、涂饰封闭涂料 1、在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料一道。 2、环氧封闭漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。 3、局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。 三、批刮批刮料 1、在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。 2、用100~200目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及抗压性能。 3、用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。 4、用200—270目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及平整度。 5、用砂袋式无尘滚动磨砂机打磨第2道腻子,并吸尘清洁。 6、两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。 7、石英砂使用目数由现场工程师根据地面具体情况确定。 四、涂饰地坪中间层 1、在打磨、清洁后的腻子表面上(20℃,24小时)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳,喷涂压力为20~25Mpa。 2、此遍可使地面更趋于平整,更便于发现地面仍存在的缺陷,以便下一面层施工找平。 3、此遍还方便甲方对设备安装等的安排。 五、涂饰地坪面层 1、在中间层实干后,进行环氧地坪层涂装,涂装方法用批刮和高压无空气喷涂,但以高压无空气喷涂为宜。 2、涂装前应对于中间层用砂袋式无尘滚动磨砂机进行打磨、吸尘。 3、如甲方在中间层实干后,先进行了设备的安装调试,造成地面形成新的缺陷,应用批刮料找平、打磨,并吸尘、清洁后喷涂面层。

环氧地坪材料验收规范

环氧树脂地面涂层材料标准规范 JC/T1015-2006 1 范围 本标准规定了环氧树脂地面涂层材料的术语和定义、分类与标记、要求、试验方法、检验规则、标志、包装、运输与贮存。 本标准适用于以环氧树脂为主要原材料的底层涂料、自流平地面涂层材料、薄涂型环氧树脂地面涂层材料。 2 规范性引用文件 下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。 GB/T 1725涂料固体含量测定法 GB/T 1728-1979漆膜、腻子膜干燥时间测定方法 GB/T 2411-1980塑料邵氏硬度试验方法 GB 3186涂料产品的取样 GB/T 6739-1996涂膜硬度铅笔测定法 GB/T 9265建筑涂料涂层耐碱性的测定 GB/T 9271-1988色漆和清漆标准试板 GB/T 17671-1999水泥胶砂强度检验方法(ISO法) JC/T 412-1991建筑用石棉水泥平板 JC/T 547-2005陶瓷墙地砖胶粘剂 JC/T 907-2003混凝土界面处理剂 JC/T 985-2005地面用水泥基自流平砂浆 3 术语和定义 下列术语和定义适用于本标准。 3.1 环氧树脂底层涂料epoxy resin flooring primer 由环氧树脂、固化剂、稀释剂及其他助剂等组成,在环氧树脂地面涂层材料涂装时,直接涂到地面基体上,起到封闭和粘结作用的涂料。 3.2自流平环氧树脂地面涂层材料self-levelling epoxy resin flooring coating 由环氧树脂、稀释剂、固化剂及其他添加剂等组成,搅拌后具有流动性或稍加辅助性铺摊就能流动找平的地面用材料。 3.3薄涂型环氧树脂地面涂层材料thin epoxy resin flooring coating 由环氧树脂、稀释剂、固化剂及其他添加剂等组成,采用喷涂、滚涂或刷涂等施工方法,通常一遍施工干膜厚度在100μm 以下的地面涂层材料。 4 分类与标记 4.1分类 环氧树脂地面涂层材料分为: ——环氧树脂底层涂料(EP); ——自流平环氧树脂地面涂层材料(ESL); ——薄涂型环氧树脂地面涂层材料(ET)。 4.2标记 产品按下列顺序标记:产品名称、类别、本标准号。 示例:

环氧树脂地坪漆施工技术交底

环氧树脂地坪漆施工技术交底 一、施工准备 1、施工准备 使用无尘打磨处理法去除地面和墙面上黏结不牢固的表层和表面浮浆、油漆等污物,把原有基层抓毛。抓毛的主要作用是为基层与环氧砂浆层结合更加牢固。 2、作业准备、施工条件 (1)基层用磨光机抛光,平整度应达到±3mm/2m。 (2)基层黏结强度应大于1.5N/mm2。 (3)混凝土地面基层处理需要至少28 天时间养护。 (4)基层底下必须设有防潮层。 (5)基层含水率必须低于8%。 (6)将施工的基层表面应保持清洁,不允许有赃物或粒子存在。所有赃物如油剂脂肪、油脂状物、油漆残渣、化学物品、水藻与浮浆等须一律清除。 (7)施工前检查是否达到“六面光”(四面墙、吊顶和地面均已完工),然后才能进场施工,室内应保证光线明亮,室内环境温度应不低于4°,湿度不高于60%,若现场不能满足上述条件应对材料进行技术处理。 3、材料要求 (1)第一道底漆为三组分单色环氧底漆(黏度:涂4 杯.25℃,S.50-80),厚度:0.1mm; (2)第二道底漆为双组分单色环氧底漆(黏度:涂4 杯.25℃,S.120-160),厚度:0.1mm; (3)面漆厚度为0.6mm; 二、施工说明 1、施工程序 基层处理→刷底漆→满刮腻子→刷地面漆2~3道→罩光清漆(无要求时可以取消)→固化养护7天以上。 2、基层处理 地面基层要求平整、清洁、干燥(表面含水率不大于6%)基层不得有起壳和较大的眼孔、裂缝、凹凸不平和起砂现象。 楼体的混凝土地面必须经过一定的养护期后方能施工,夏季需三星期,冬季需六星期。基层起壳、起砂应重新返工,洞孔和明显凹陷处应填补平整。砂轮打磨机清除表面的水泥浮浆,以及粘附的垃圾杂物。

环氧树脂地坪施工方案

环氧树脂地坪施工方案 一、环氧树脂材料的选择 为确保本次环氧地坪的工程质量和今后很长一段时期内的产品质量,我们选择我公司生产的“宇江”牌环氧树脂材料,其主要原材料全部产自台湾南亚树脂。 环氧树脂地面涂料产品质量特点主要表现在以下几个方面: 1、树脂色泽浅,液态树脂无色透明,固态树脂为纯白色; 2、环氧当量变化幅度小; 3、分子量比较集中; 4、挥发物杂质含量低; 5、水解氯及Na含量低; 6、固态树脂长时间不变色,不会出现某些产品几年后泛黄的现象。 二、“宇江”牌环氧树脂材料特性 1、优异的耐腐蚀性能。由于环氧树脂成膜后的分子链上含有很稳定的碳-碳键和醚键和苯环,结构致密,屏蔽性好,经固化后抗渗透性能优异,具有耐水性、耐盐雾性、耐油性,还有优良的耐化学药品性; 2、有良好的附着力。因涂膜分子中含有的极性较大的羟基与相临界面产生引力,如与金属表面上的游离键起反应,而形成牢固的化学元素键,因而大大地加强了涂膜的附着力,扩大了对底材的适应性; 3、具有较好的物理机械性。成膜后分子结构中的苯环上羟基已被醚化,所以质量稳定,涂膜刚柔结合,耐磨性好,耐重压、耐冲击,涂料固体含量高。 4、固化过程中没有小分子副产物的生成,不会产生气体,因此还具有体积收缩性小,热膨胀系数低、无裂缝。

5、涂层不但介电性和电绝缘性好,而且防潮防水性能优异,热老化性好。 环氧树脂涂料,是世界公认的高性能涂料,广泛应用于机械性能要求高的区域、机械厂、五金厂、车道、汽车飞机修理厂。 三、施工工艺 1)施工准备阶段 材料准备 环氧地坪底漆,环氧地坪中涂,,环氧面涂,石英砂,石英粉等。 2)对混凝土地面的要求 环氧地坪施工的基面一般应符合GB50212-91中规定,合格的混凝土基层指标应符合如下规定:基层应干燥、平整、不起砂,同时基层表面不能潮湿和油污,油、油漆残迹、化学品及水泥浮浆等,都应被清除。混凝土强度应大于,含水率应小于8%,水泥地面平整度应小于2mm/M,表面要求坚硬、平整、不得有脱层、裂缝、油污、油漆残迹、化学品、水泥浮浆、坑洞及起砂等现象,并应做断水处理。对伸缩缝填充物应选择环氧砂浆等对环氧树脂材料粘结较好的填缝材料,避免使用油膏、沥青等材质。沥青等材质因其质地较软,受潮易龟裂,且表面光滑,粘结性差,故不推荐使用。 3)无溶剂环氧树脂地坪施工工艺 施工环境;施工现场相对湿度应低于RH85%,温度在5℃以上。无其它工种交叉施工作业。 1.地面处理 用金刚石磨机打磨整个地面,使基层形成开放毛孔的吸收性底层,清扫干净。如混凝土基层存在凹坑,采用环氧砂浆填平修补,自然养护干后打磨平整。 2.封底(2道) 在处理好的地坪基层上涂刷环氧地坪底漆,环氧地坪底漆按甲、乙组分2:1的重量比用量具准确计量产搅拌均匀。采取滚涂或刮涂的方法在处理好的基层上刮环氧地坪封闭底漆,涂刷应均匀,厚薄一致,确保封底漆完全涂满地面,8
