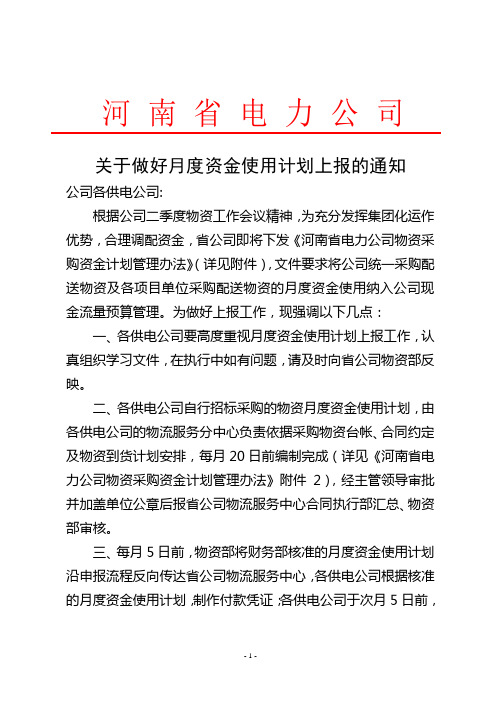

第一章总则

第一条为了规范我队财务行为,搞好资金收支综合平衡,提高资金使用效率,确保生产经营正常运转,按照一局《关于做好资金计划编制及执行工作的通知》要求,特制定本办法。

第二条月度资金计划的编制原则是:统一领导、归口管理、提前预计、量入为出、规范操作、先批后用、保障运转。

第三条本办法适用于队所属各科室部门及项目部。

第二章资金计划的编制程序、要求和时间

第四条月度资金计划的编制程序:由各科室、各部门进行编制资金使用计划(草稿),经主管队领导审核,交财务科汇总后,报队长审批。财务科按照队长审批的资金计划(汇总草稿)编制正式的资金使用计划(正式稿),并由队长签字后下发各科室部门执行。

第五条资金支出计划按月进行编制,各部门科室于每月19日前将经主管队领导审核的下月资金计划交财务科汇总,经队长审批后于当月30日前下发。

第六条资金支出计划分为日常基本支出计划和对外付款往来资金计划。日常基本支出计划包括机关日常支出计划和各项目生产经营进度用款计划;对外付款往来计划包括外协钻机付款、后勤保障材料采购付款和物业维修付款计划。

第三章资金计划的编制部门和职责分工

第七条财务科为队资金支出计划管理部门。主要职责为:

1、将各部门科室编制的下月《月度资金计划》草案进行汇总,并根据下月资金收入预算情况,综合平衡全队《月度资金计划》草案,报队长修正审批后,向一局上报,同时将正式的《月度资金计划》向队各科室下发执行。

2、对资金计划执行过程进行管理和控制,定期进行分析。

3、根据当月资金实际到位情况,在保证日常基本支出的前提下,对对外往来付款计划进行调整。

第八条各科室为资金支出计划的执行部门,主要职责为:

1、按时编制、上报《月度资金计划》草案。

2、严格执行下达的《月度资金计划》。

3、认真遵守月度资金计划管理制度,积极配合财务工作。

第九条根据“由执行者编制预算草案”原则,资金支出计划编制草案的具体分工如下:

㈠人员经费资金计划

1、劳资科负责编制职工工资、过节费及福利费、离退休人员补助津贴、养老金、医保等各项社会保障支出资金计划草案。

2、勘查技术科负责编制职工安全生产奖励和局安全风险金返还资金计划草案。

3、地质技术部负责编制职工质量风险金返还资金计划草案。

㈡日常办公经费资金计划

1、办公室负责编制队部车辆运行保养费、招待费、报刊杂志费、通讯费、各项会费、年审费及其他日常运行费用资金计划草案。队领

导需向办公室说明下个月预计用车等计划,以便办公室编制车辆费用及招待费资金计划。

2、后勤办公室负责编制队部物业及水电费资金计划草案。

3、工会负责编制困难职工慰问费等通过工会支付的资金计划草案。

4、后勤管理中心(含居委会、双退)负责编制地质大院维修、水电等费用资金计划草案、离退休人员生日款、外汇工资邮费、独生子女费。

5、武保科负责编制汽车年审、保险资金计划草案。

6、市场部负责编制招投标费用草案。

7、财务科负责编制钻机工资、按月发放的职工抚恤金、药费、住房公积金、税金及附加、财务费用等资金支出草案。

8、各科室根据工作需要分别编制本科室的差旅费、办公费等相关日常资金支出草案。

㈢生产经营专项支出资金计划

1、工程处负责编制各项目生产进度款资金草案。

2、后勤保障部负责编制材料采购资金草案。

3、物探工程处负责编制测井车辆费用、材料、修理、差旅费用资金草案。

4、勘查技术科负责编制各类固定资产采购、安全检查、培训费用、安全投入资金草案。

5、地质技术部负责编制地质报告资金计划草案。

㈣项目施工及物资采购对外付款资金计划(由相关业务主管科室编制,规划科协助)

1、市场部根据外协钻机已完工钻孔结算情况、已挂帐余额等每2个月编制对外付款计划。

2、工程处根据正在施工情况,按合同条款编制付款计划。

3、后勤保障部根据材料供应方挂帐情况编制付款计划。

4、后勤管理中心(居委会)根据后勤维修项目挂帐情况编制相应的付款计划。

5、勘查技术科根据固定资产采购挂帐情况编制付款计划。

第四章资金计划的执行与控制

第十条各部门科室必须真实、合理的预计编制月度资金计划,计划下达后应严格执行,不得随意变更。

第十一条列入资金计划的各类借款和项目进度款必须及时报帐核销,对于最长开票后超出三个月不进行报销的票据根据财务制度规定不得入帐。原则上当年票据当年报销,不得跨期入帐。

第十二条各科室报销费用时,应首先查阅本月度资金计划,当月累计报销费用的项目和累计金额不超出计划时,按照财务制度规定程序进行报销。对于未列入计划的资金和超出计划的资金一律不得支出。

第十三条对于每月各科室及生产部不超出资金计划的支出,可具实支付。但对连续三次以上列入计划但未发生的支出,需详细写明理由,专项报队长审批,否则不予列入资金计划。

第十四条为了保证队资金周转的安全运行,编制月度资金计划时,必须保留一定的资金数额以备急需。

第五章资金计划的调整与机动

第十五条我队资金来源主要由财政拨款收入和对外经营收入组成。当发生下列原因时,可能会导致资金超出计划或未列入计划,为了保证正常的生产经营,经过规定程序批准后,可以调整计划或安排计划外资金。

1、上级单位对拨款做出调整时,导致经费预算与实际支出产生差距;

2、因客户资金困难,未能按合同规定或约定支付款项;

3、队调整经营决策,致使新发生费用支出项目;

4、生产经营活动中遇到突发事件或不可预见事件,导致急需资金应对。

5、其他不可预知或很难预知的支付款项。

6、应该调整或追加资金的其他事项。

第十六条资金计划调整,首先保证正常生产经营需要,在此基础上根据资金到位情况,报经队领导同意后同比例调整缩减直至取消当月对外付款计划和非必要采购计划。同时还需预留一部分机动资金,以应对紧急资金需求。

第十七条当出现突发和紧急事项及其他未列入资金计划或超出计划的事项时,需按照以下程序办理预算外资金支出手续:

1、用款部门填写《预算外资金支出申批单》。

2、科室负责人、分管领导签署意见。

3、财务科长签署意见。

4、队长签署意见。

5、财务科根据资金情况和支付款项的缓急程度安排资金支出。

第十八条预算外资金支出一律列入下月份的资金预算(但不再安排支出),以实现全年各月份资金预算的衔接和平衡。

第六章资金计划的分析与考核

第十九条建立队资金计划分析制度,由财务科全面分析资金计划管理情况,研究、解决资金计划管理中存在的问题,提出加强和改进经费管理的政策措施,纠正预算执行中的偏差。

第二十条每月月末,财务科要编制《资金计划执行情况偏差表》,全面分析、报告资金计划的执行情况,并将预算执行情况通报各部门科室。

第七章附则

第二十一条本办法财务科负责制定和解释。

第二十二条本办法自颁布之日起施行。

关于召开公司月度工作例会的通知[1]

关于召开公司月度工作例会的通知 各部门、管理处: 经公司领导研究决定5 月8 日召开公司月度工作例会。现将相关安排通知如下: 一、会议时间:5 月8 日(周一)下午14:30 二、会议地点:公司大会议室 三、参加人员:各部门负责人(项目管理部吴宪生副总经理、工程部陈忠经理参加会议)、管理处主任(深圳地区)、计划督办 四、议题: 1、各单位重点工作完成情况及下一步工作安排 (1)4 月重点工作情况汇报 (2)5 月重点工作、保障措施 (3)主要问题与困难 (4)工作建议与经验分享(请正式署名,单独成篇,年底行政人事部将汇总为《2006 金地物业管理案例选编》) 2、计划督办进行季度工作计划和绩效考核工作安排。 3、公司领导讲话请各部门负责人将发言内容形成书面材料,于4 月30 日(周日)12:30 之前发至行政人事部李文广邮箱。(为提升会议效率和质量,改进工作作风,请务必准时提交会议材料,无故愈期不交者,将作为季度绩效考核项备案。) 特此通知。 附件:月度工作例会汇报材料模版 行政人事部二〇〇 六年四月二十八日

月度工作例会汇报材料 2006 年4 月) 注: 会议侧重对经营管理中存在的困难、问题和好的经验、建议的交流,工作完成情况及下一步重点工作安排在材料中详尽载明即可,会上不做汇报。

金地物业管理工作创新、管理经验分享(行文格式) 题目:ⅩⅩⅩⅩⅩⅩⅩⅩ 单位:ⅩⅩⅩ 作者:ⅩⅩⅩ 关键词:ⅩⅩ ⅩⅩ ⅩⅩ ◇相关规程: ◎案例: △问题描述 △问题分析 △解决办法 ◇经验建议: (成稿日期:年月日) 范例: 内部交流 业主与租户发生租房纠纷怎么办? ⅩⅩ管理处(项目组)/ 部门ⅩⅩⅩ ◇ 关键词:业主、租户、租房、纠纷 ◇规程: 1. 帮助客户解决问题,第一步应当从聆听事情缘由、了解问题症结所在开始。问清情况,了解事情的全过程。 2. 及时了解双方意见分歧所在,掌握解决问题的关键,积极协调," 对症下药"。 3. 从实际情况出发,提出解决问题的方案,替矛盾双方着想,以事实说话,解决问题。 4. 如果管理处实在不能解决, 又有合法的租赁合同,业主房屋出租也交纳了税金,可以由管理处出面找房屋管理所的工作人员来处理解决。 5. 在协调的时候不能以牺牲管理处的利益作为协调条件,如免去一些管理费之类的承

日常事务工作和工作任务管理制度

日常事务工作和工作任务管理制度 为增强全体员工特别是中层以上管理人员的工作责任心,使公司各部门的工作得到有效管理,结合公司的具体情况,制定本办法。 一、对日常事务工作与工作任务的说明 责任部门的全部工作由日常事务工作与工作任务二部分组成。 (一)日常事务工作 日常事务工作是责任部门在履行其工作职责过程中所处理的临时发生的或经常重复发生的非计划的一般工作事项。 (二)工作任务 1、含义:工作任务是责任部门为完成公司对其分解和下达的任务所计划实施并为公司认可的或者公司要求该部门所要完成的,既有时间进度要求又可用工作量计量的计划性工作事项。 2、类型: ①根据工作任务完成时间跨度将工作任务分为月度工作任务和跨月度工作任务。 要求在当月内完成的是月度工作任务,跨月度完成的是跨月度工作任务。 ②在若干工作任务并存,且其中一项或数项工作任务的重要性和工作量明显重于和多于其他工作任务情况下,可以将工作任务分为重点工作任务和一般工作任务。 重点工作任务是对责任部门整体任务的完成起重大影响或关键作用或对其他相关部门的工作有严重牵制的并由公司明确宣布为重点工作任务的工作任务,重点工作任务以外的工作任务为一般工作任务。 二、对日常事务工作与工作任务的管理 (一)日常事务工作的管理 1、日常事务工作的确定 公司根据部门工作职责和部门负责人的岗位职责确定部门经理的日常事务工作范围,部门经理根据员工的岗位职责确定员工的日常事务工作范围。

2、部门日常工作的安排与总结 ①周例会安排。部门负责人对于可预见的近期日常工作,根据员工岗位责任的不同在周例会上统一安排,分工到人责任到人。 ②临时指定。对于不能预见的临时发生的工作事项,部门负责人根据员工不同岗位责任相应指定人员处理,不能按岗位职责安排处理人员,应对承办人说明和解释,承办人应服从安排,不得以说明不当解释不清为由拒绝安排。 ③员工应在部门周例会上汇报本人上周日常工作情况,部门负责人应对本部门上周日常工作进行总结。 员工汇报和部门负责人总结均应记录在案。 (二)工作任务的管理 1、工作任务的确定 (1)年度工作任务的确定 ①公司总经理办公会议制定并经董事会批准公司总体经营目标后,要求各主管领导提出分管业务部门的下年度工作目标。 ②各主管领导提出的下年度工作目标经总经理办公会议讨论后进而确定公司年度工作任务。 ③各部门根据公司年度工作任务制定本部门年度工作计划,并按公司要求的时间进行量化后上报公司。 ④总经理办公会议对各部门上报的工作计划审查讨论并由总经理批准后,由办公室制作年度工作任务书下达各部门执行。 因公司年度工作任务的调整,需要变更部门年度工作任务的,应由办公室书面通知相关部门,相关部门应结合本部门工作进度的实际情况和按公司要求的时间相应变动原定年度工作计划并向公司汇报。变动后的各部门年度工作计划经总经理主持召开办公会议审查讨论并由总经理批准后,由总经理办公室制作《年度工作任务变更通知单》下达部门经理签收执行。 因政策变化或不可抗力部门经理认为需要调整本部门年度工作任务的,应提出书面报告经分管领导审查,并经总经理办公会议讨论批准后确定。 (2)月度工作任务的确定 ①各部门在经公司批准的本部门年度工作计划的基础上,于每月25--27

部门工作计划管理办法(详细版)

部门工作计划管理办法 第 一 篇 : 工 作 计 划
各 中 心 、 职 能 部 门 月 工 作 计 划 管 理 办 法 为使公司各部门工作有目标、有计划地开展工作,努力达到“职责明晰、目 标明确、管理到位、不留空白”之目的,充分体现“工作有作为,过失有承担” 的 效 果 , 特 制 定 本 管 理 办 法 。 一、总经办为各中心、各职能部门月计划的收集和跟踪部门; 二、任何部门都要按照本办法要求,如实、不漏项填写内容,并按照规定 时 间 和 上 报 程 序 及 时 上 报 ; 三、 上报程序: 部门负责人填写计划表 (签字) →上报公司常务副总 (签字) → 交 总 经 办 备 案 跟 踪 ; 四 、 上 报 时 间 : 每 月 28 日 上 报 下 月 计 划 ; 五、各中心、职能部门负责人应将月计划分解到每周,并积极配合总经办工 作 , 如 实 向 总 经 办 反 映 工 作 计 划 执 行 情 况 ; 六、 总经办在跟踪计划上报时间过程中, 对执行不力的部门负责人进行处理; 七 、 以 上 未 做 到 的 , 每 项 每 次 对 部 门 责 任 人 处 罚 200 元 ; 八、在计划实施过程中,“主要业务、工作”一栏中,未按照计划时间完成 时(特殊情况未完成时,应及时向总经办说明原因),对部门负责人处罚 500 元 ; “ 日 常 工 作 ” 一 栏 中 , 未 完 成 时 , 对 部 门 负 责 人 处 罚 300 元 。 九 、 本 办 法 自 2019 年 月 日 起 执 行 。 附 : 《 月 份 工 作 计 划 表 》
第二篇:工作计划管理办法 (试行) 根据公司的管理需求,公司各部门及各级员工应对每月、周、日的工作计划 及其完成情况进行自报、自查,以进一步提高工作效率,确保公司整体工作计划 的完成,考量部门和员工个人的工作绩效。具体要求如下: 一、工作计划的编制与内容 (一)、编制 1、个人的工作计划。由个人编制,直接上级进行审定。 (1)一般员工由所在部门的负责人审定;

周、月例会管理制度

周、月例会管理制度 为加强各部门的工作推进,规范周、月工作例会管理,根据总公司《关于实行周、月例会管理制度的通知》(***发[2020]09号)文件精神,经公司领导研究,特制定周、月例会管理制度,具体如下: 一、周例会管理 公司每周召开一次,由总经理主持。 (一)会议时间:以通知时间为准; (二)参会人员:公司各部门经理、主管(含)以上人员; (三)参会方式:现场 (四)会议材料:按模板上报(以下发会议通知时附件的模板为准) (五)会议内容: 1、汇报上周未完成的一类关键节点工作(包括延退原因、补救措施、预计完成时间等)、本周一类关键节点计划、需集团解决的工作事项(二、三类事项和已完成事项不做汇报); 2、主持人或相关领导的其他工作要求,具体以会议通知为准。 二、月例会管理 公司每月召开一次,由总经理主持。 (一)会议时间:以通知为准 (二)参会人员:公司各部门经理、主管(含)以上人员; (三)参会方式:现场

(四)会议材料:按模板上报(以下发会议通知时附件的模板为准) (五)会议内容: 1、汇报上月未完成的一类关键节点工作(包括延迟原因、补救措施、预计完成时间等)、本月一类关键节点计划、需集团解决的工作事项(二、三类事项和已完成事项不做汇报); 2、主持人或相关领导的其他工作要求,具体以会议通知为准。 三、会议管理 1、严禁参会人员无故缺席、迟到,遇特殊情况不可参会者,需向会议主持人请假并向会议记录人报备;但凡出现无故缺席情况,处以200元/次罚款;无故且未经会议主持人同意的迟到情况,处以100元/次罚款。 2、每次会议将进行清晰明确的会议纪要,业务条线的工作安排做到量化,会议纪要由行政人员归档,作为后续工作计划的备案及依据。 3、参会人员须根据会议通知及本制度要求准备完整明晰的汇报资料,会后作为会议纪要的一部分进行归档。 五、其他 本制度解释权归公司人事行政部所有,若有修订,以最新下发版本为准。

工作任务跟踪管理办法.docx

工作任务跟踪管理办法 1 范围 本标准规定了公司有关工作任务的书面下达方式及对执行情况的跟踪管理办法, 以 强化对工作 实施情况的沟通、检查和反馈,提高工作任务实施效果,确保各项管理工作得以良好完成。 本标准适用于对公司工作计划、任务的实施过程的管理。 2 职责 2.1企管办是公司工作任务下达、跟踪、信息反馈和考核管理的归口部门。 2.2 各部门配合实施相关职能工作任务的制订、下达和跟踪管理。 3 措施和方法 3.1 工作任务跟踪程序 3.2 工作计划和任务的下达形式 工作计划和任务分别以《月度工作计划》 、《会议纪要》、 《工作任务单》和《工作联系单》 的形式制订下达。 3.2.1 月度工作计划及述职 各部门下月度工作计划在每月上报的 《月度工作述职报告》 中 作为述职报告中的一项内容, 随述职报告一并报企管办, 由企管办提交总经理, 并汇同总经理意见纳入对各部门下月度工作 的跟踪和考核。 3.2.2 会议纪要 会议形成的《会议纪要》 ,应当包含以下内容:①会议时间、地点、人员、主持人和记录 人;②简明的会议议题和目的; ③会议中形成的会议决议和要求; ④会议中布置下达的工作任 务(应明确工作内容、责任人、完成日期、跟踪人等要素) 。 3.2.3 工作任务单 对于临时决策需完成的工作任务 (或被认为有必要对工作执行情况进行跟踪反馈的工作) , 由企管办以《工作任务单》的形式向工作责任人下达工作任务,同时抄报工作跟踪人。需相关 部门配合开展实施的工作, 由责任人自行组织相关工作内容的分解落实 (必要时可采取 《工作 联系单》的形式),若相关部门不配合或配合不力,责任人可向企管办或 任务下达部门 执行考核结 果 下达任务

工作计划管理办法76136

工作计划管理办法 编制: 审核: 批准: 漯河电厂筹建处

工作计划管理办法 1 总则 1.1 为认真落实集团公司、华电国际和董事会生产经营总体目标,规范工作计划管理工作程序,使工作任务具有目的性、计划性和严肃性,提高公司管理工作的效率,做好工作计划的编制、评审、检查、考核工作,特制订本办法。 1.2 本办法适用于漯河电厂筹建处。 2 职责 2.1 筹建处领导 (1) 负责主持月度、年度工作计划的评审; (2) 在月度、年度工作计划评审后,负责工作计划的批准; (3) 负责审批各部门工作计划的变更和调整申报。 2.2 相关部门 (1) 负责编制本部门周、月度、年度工作计划任务并及时报送计划经营部; (2) 参加月度、年度工作计划的评审; (3) 在工作计划下达后,负责执行本部门和与部门工作有关的计划任务; (4) 负责对本部门工作计划执行情况进行跟踪、检查、考核; (5) 负责本部门月度工作计划的变更、调整,办理调整审批手续。 2.3 计划经营部 (1) 负责组织并参加月度、年度工作计划的评审; (2) 在工作计划下达后,负责对全公司工作计划的实施进行统一组织、协调、平衡、控制和监督; (3) 负责组织计划的检查和分析计划执行的情况; (4) 负责审查计划的变更和调整; (5) 负责对计划执行情况进行考核。 3 编制 3.1 编制依据 3.1.1 筹建处年度生产经营综合计划和经济指标计划; 3.1.2 筹建处董事会决议; 3.1.3 筹建处目标责任制考核细则。 3.2 编制原则 3.2.1 各部门根据公司管理工作的总体要求和部门年度工作总体安排,统筹安排月度、周工作计划任务,合理分配部门资源,讲求工作效率,使部门

公司工作计划统筹管理办法

计划统筹管理办法 计划统筹管理办法(试行) 第一章目的与围 第二章职责与权限 第三章专项任务书 第四章土建工程计划 第五章电气工程计划 第六章物资供应计划 第七章生产计划 第八章施工计划 第九章机组安装、调试计划 第十章计划变更 第十一章附 计划统筹管理办法(试行) 第一章目的与围 第一条规运营管理部计划统筹工作秩序,充分利用资源,保障公司订单正常执行与顺利完成,制定此管理办法。 第二条本管理办法适用于运营管理部计划统筹管理工作。 第二章职责与权限

第三条运营管理部市场营销负责组织合同评审,与客户沟通,跟进订单的最终确认并下发正式订单。 第四条运营管理部计划统筹负责以专项任务书形式,对订单进行计划分解,制定出订单完成计划并确定各职能部门工作职责与完成 时间。 第五条专项任务书所包含容根据订单要求包括但不限于:1、土建工程计划;2、电气工程计划;3、物资供应计划;4、生产计划; 5、施工计划; 6、机组安装及调试计划。 第六条技术中心总体设计研发中心负责完成土建工程计划,电气设计研发中心负责完成电气工程计划。 第七条运营管理部负责完成物资供应计划并实施。 第八条生产制造部门负责根据专项任务时间要求完成生产计划并组织实施。 第九条经招投标选择的施工单位负责根据时间要求完成施工计划并组织实施。 第十条下属公司负责完成机组安装与调试计划并组织实施。 第十一条财务部负责评估各计划资金预算合理性并提供资金支持。 第三章专项任务书 第十二条运营管理部计划统筹接到经评审通过后的正式订单后,首先对订单进行分析,拟定订单执行步骤。 第十三条订单执行步骤包括但不限于1、土建工程计划;2、电气工程计划;3、物资供应计划;4、生产计划;5、施工计划;6、机 组安装及调试计划。 第十四条运营管理部计划统筹对每一步骤明确责任人,并与相关责任人共同确定完成时间。

工作计划管理办法精编优选

空调事业部商用空调项目小组文件 特商字[2002]007号签发人:曾克 耀 工作计划管理办法 (修订版) 第一章总则 第一条为提高基础管理水平,确保商用空调各项重点工作的及时落实及经营活动的有序开展,加强工作计划管理,通过目标管理和过程控制提高各部门的工作效率,特制定本办法。 第二条本办法所指工作计划包括年度工作计划、月度工作计划、阶段性工作计划、员工周工作计划。 第三条本办法适用于商用空调公司各部门(以下称各部门)。事业部总经理办公会与商用空调公司管理协调会议中下发的工作执行单将纳入各部门的工作计划中,并对其按时反馈与完成情况进行通报与考核。 第二章管理职责 第四条管理部职责 商用空调公司管理部是项目工作计划的归口管理部门,负责项目小组及商用空调公司工作计划的协调、管理和评价。管理部设工作计划主管,其主要职责为: 1.负责组织编制、跟进和落实项目工作计划,负责跟进、落实项目小组会议、总经理办公会议和工作任务单中的各项重点工作,并 指引各单位编制部门工作计划。 2.负责督促实施、跟进各部门重点工作,及时分析、总结、反馈各项管理信

息。 3.负责在管理部经理的指导和监督下,建立、维护商用空调公司工作计划管理和评价体系,并对公司及各部门计划执行情况进行总结、分析和评价。 第五条各部门职责 各单位负责人是本部门工作计划的第一责任人,对本部门工作计划的编制、跟进、落实、评价等负管理责任。各部门计划员(一般为部门负责人或相关业务组主管)的主要职责为: 1.负责组织编制本部门工作计划,在必要时组织并指引本部门人员编制小组或个人工作计划。 2.负责与公司保持工作计划衔接关系,并接受公司工作计划主管的业务指导和监控。 3.负责组织跟进、协调、落实本部门工作计划,及协调、落实公司重点工作计划。 4.负责建立、维护本部门工作计划管理网络,并对本部门工作计划实施情况进行总结、分析和评价。 5. 负责部门工作计划的上报与计划执行情况的总结。 第三章工作计划编制 第六条年度工作计划的编制及要求 1.每年12 月由管理部根据商用空调经营发展规划编制下一年度工作计划,各部门据以制定本部门下一年度工作计划。各部门年度工作计划由总经理批准,公司管理部备案。 2.具体年度工作计划(含半年度总结)的具体要求由公司管理部另行通知要求。 第七条月度工作计划的编制及要求

月度与年度绩效考核管理办法

绩效考核管理办法 第一章总则 第一条基于XX公司的战略发展诉求,对各岗位员工进行真实、客观、公正的评价,采取有效的激励措施,通过业务导向的绩效管理体系实现高效的目标管理过程,并以绩效为核心驱动力持续增强组织效能,为经营目标的实现奠定坚实基础。 第二条考核目的 (一)建立合理的内部激励与约束机制,积极稳妥地推进公司 发展目标的实现; (二)对员工业绩考评进行客观、准确的总结与评价; (三)与员工月度、年度绩效奖金挂钩; (四)为员工岗位调动、职位升降、薪资调整等提供依据。 第三条考核对象 (一)本方案适用于XX公司非销售职能(即除会员部外的其他部门)的二级管理中心总监及以下层级员工。考核人与被考核人之间对应关系以人力资源部确定为准; (二)试用期员工、见习期员工参照〈试用期管理办法》、见 习期管理办法》进行考核,参与排名,但绩效系数为1 ;

(三)当月出勤率未过半员工,不参与当月绩效考核,当月绩 效系数为1。 第四条基本原则 (一)公开、公平、公正; (二)定性和定量考评相结合; (三)各阶段考评和全年考评相结合。 第二章绩效指标体系及考核周期 第五条绩效指标体系 (一)------------------------------------ KPI(Key Performanee Indicators ) --------------------- 基于关键绩效指 标的绩效管理方式,适用于XX公司的中基层岗位,是XX公司绩效管理体系付诸实践与落实的具体实操方法,在XX公司的绩效设计过程中充分遵循平衡计分卡所提示的四个维度进行全面综合的目标分解及关键成功因素的提炼,进而形成具体的绩效KPI指标。针对XX 公司的现阶段发展状况,绩效指标体系的设置侧重于客户和内部运营两个维度; (二)强制排序法一一按照考核序列,对绩效考核结果进行强制排序,结合强制排序的结果进行绩效薪资的核算与发放。 (三)------------------------------ B SC ( Bala nee Score Card)平衡计分卡,是从财务、

公司工作计划管理办法

公司工作计划管理办法 一、目的 为提高组织执行力,通过目标管理和过程控制提高部门工作效率,确保公司各项重点工作的及时落实,特制定本办法。 二、范围 公司的所有综合管理部门(总经理办公室、企业管理部、财务部、市场部、采购部五个部门),以及属于综合管理部门的全体员工(不含试用期员工)。 三、分类 工作计划分为公司工作计划、部门工作计划和员工工作计划3个层级。按编制周期又可分为以下3类: 1、公司工作计划:公司年度工作计划。 2、部门工作计划:部门季度工作计划。 3、员工工作计划:员工月度工作计划。 四、职责权限 1、总经理办公室是公司工作计划的归口管理部门,对公司各级各类工作计划编制的组织、监督、考评等负管理责任。 2、部门经理是部门工作计划的第一责任人,对本部门工作计划的编制、跟进、落实等负管理责任;此外,部门经理对部门员工工作计划负有直接管理责任,负责对员工工作计划的制定以及执行进行指

导和监督。 3、主管总经理对各主管部门的工作计划负有直接管理责任,负责对所主管部门的工作计划进行审核,跟进计划的执行进度,并对计划的完成情况进行评价。 4、总经理负责制定公司年度工作计划,提出公司年度发展总目标以及部门季度工作目标和要求,并对所有管理部门的季度工作计划负有审批和考评权限。 五、计划的编制 1、公司年度工作计划于每年1月底由总经理制定,提出公司全年总发展目标和各管理部门年度工作目标。 2、部门季度工作计划: (1)总经理办公室于每个季度第一周组织各管理部门制定季度工作计划。 (2)部门季度工作计划的编制过程应采取自上而下与自下而上相结合的方式进行,部门经理应在充分听取总经理和主管总经理对部门季度工作目标的意见后,围绕部门职责编制部门季度工作计划。 (3)部门季度工作目标应突出部门对公司管理效能的改善贡献,不可将部门例行性事务作为计划的内容;且计划编制中要求对工作目标和成果进行进度和责任人分解,明确出各项工作的具体完成节点和实施负责人,以便总经办对计划执行进行过程监督。 (4)部门经理将部门季度工作计划编制完成后,需先呈报主管总经理审核,并将经主管总经理审核通过的计划稿送交总经理办公

计划、统计与进度管理制度

计划、统计管理制度 为加强工程项目管理,提高经济效益,保证建设工期,切实做好计划统计工作,保证计划统计工作的科学性、指导性、严肃性及实施的可行性,建立起一个高效率的工作网络,订立必要的工作制度和程序,结合铁路建设工程的实际持点,特制定本制度。 第一条计划统计工作的职责范围 1、计划管理工作是对目标进行分解并监督其完成的管理行为。统计管理是为生产经营服务,强调时效性、准确性、真实性,按照《中华人民共和国统计法》的有关规定,对生产经营活动全方位全过程的统计反馈、统计分析和统计预测,达到对生产经营活动进行监控的目的。 2、施工计划、统计工作贯穿于施工全过程,涉及到每一个环节。其基本任务是:组织、协调和控制施工,下达施工计划,并监督施工计划的执行,及时掌握施工动态,保证施工的连续与均衡,为领导决策提供依据。 3、项目部计划统计部门是综合归口计划统计工作的职能部门,负责对各施工单位的计划统计归口管理,负责施工计划的编制、下达、执行、监督及调整,负责统计快报、季、年度统计报表的编制、上报、监督、检查工作。 4、项目部应加强对施工计划、统计工作的领导,配备专职或兼职计划统计人员,计划统计人员必须具有一定的专业知识和相应技术

职称,人员要保持相对稳定并配备微机等必需工具。各项目部应按项目部的统一表式、统一时限,及时准确无误地报送年、季度建议计划及月统计快报,季、年度统计报表。 5、项目部根据计划、统计、验工报表建立健全工程台帐,台账内容包括:承包工程的设计规模、承包价表和主要工程数量、历年完成投资计划、完成主要工程数量、当年当事完成情况及变更设计的式程量及投资增减。 6、计划统计人员就经常深入现场,及时了解、掌握工程进度,检查、落实计划执行情况,每季、年度要根据统计报表对计划完成情况进行分析,核对投资、形象进度,努力提高分析的准确性,给领导当好参谋,发现计划与实际执行有差异,应迅速采取有效措施加以解决,确保投资计划及形象进度的实现。 7、项目部计划统计部门要随时接受上级主管部门的监督与检查。 第二条施工计划的编制程序和要求 1、编制程序 (1)年度施工计划:项目部根据建设单位下达的年度计划,结合项目的工程进度、合同规定的内容、工程任务情况等资料,布置各项目部编制年度、季度、月生产计划,报项目部计划部门综合平衡后,编制集公司指挥部年度、季度、月生产计划,经项目部主管领导批准后下达执行,并上报集团公司和建设单位。 (2)季度施工计划:按照年度计划安排,结合工程施工的实际进

工作计划管理办法

工作计划管理办法 工作计划管理办法 第一章总则 第二章计划种类 第三章计划编制和执行 第四章计划管理 第五章罚则 第六章附则 第一章总则 第一条为增强公司各项工作的计划性,规范工作计划的编制,督促工作计划的执行,加强工作计划的管理,根据公司的有关规定,结合公司的实际情况,制定本办法。 第二条公司.各部门和员工的各项工作应当增强计划性。凡是制定的计划,应当严格执行。客观形势发生变化,导致计划无法执行时,应当及时调整工作计划。 第三条公司总经理办公室(下简称总经办)是公司工作计划编制和执行的监督管理部门。公司其他部门应当协助和配合总经办的工作。 第四条本办法的适用范围为公司各部门及全体员工。 第二章计划种类

第五条公司的工作计划按照计划编制和执行的主体分为公司工作计划.部门工作计划和员工工作计划。 按照时间分为年度计划.月度计划.周计划和日计划。 按照工作范围分为前期规划计划.工程施工计划.设计计划.财务资金计划.销售计划.人力资源计划等。 第三章计划编制 第六条工作计划的制订,遵循上一级工作计划为下一级工作计划确定的依据的原则,按自上而下逐级制订,有关的具体内容.数值则按归纳方式由下而上逐级商讨订立。各类工作计划一经确定,必须按工作计划规定的时间与进度完成。 第七条公司经营计划由公司总经理办公会议研究决定,公司总经理负责组织实施,并采取具体措施与方法确保计划指标的完成。 第八条总经办负责公司经营计划的组织.编制.实施.检查和考评,以及汇总上报集团等具体工作。 第九条公司各职能部门按其管理的职责范围编制相关的计划上报总经办,并按计划作好组织实施工作。 第条工程施工计划要考虑整体项目规划情况,以及施工单位的设备状况.资金.可能运用的资源.施工技术.人员状况.成本分析等来拟订。

月度工作计划考核办法

月度工作计划考核管理办法 1目的 为确保落实公司经营目标,激励各部门履行职责,完成月度工作计划,提高工作质量,实现企业目标,制定本办法。 2适用范围 适用于职能部门及所属公司月度工作的考核。 3工作流程 3.1月度工作计划考核流程(见图1) 每月25日 图1月工作计划流程图 3.2 月工作计划的编制 3.2.1职能部门负责人依据公司的战略目标、年度经营管理目标、部门的工作目标,确定月度工作目标,并 形成月度工作计划。

322月度工作计划必须根据“月工作计划表”及填表说明逐项明确编制。 323月工作计划的具体内容为:年度经营管理目标分解到每月的具体指标;岗位职责的具体细化,持续改进的项目,本月未完成需移交至下月的工作内容,其他部门需配合的事项。 3.2.4各计划执行人员必须于每月20日之前制定好下月的工作计划。 3.3月工作计划拟定的审批 3.3.1直接上级对下属提交上来的月工作计划必须在计划实施之前根据“月工作计划表”的各项内容逐项审 核,审核重点是“工作内容”是否量化,应具体不含糊;“权重”分配是否合理;责任人是否明确; 配合部门是否知道并同意对应的工作内容;是否有时间限制。如对下属拟定的月工作计工划有不明确的地方要与下属共同确定,直至明确。 3.3.2审批合格的“月工作计划表”要由审批人签字,同时由计划编制人将审批完毕的“月工作计划表”于每月20日 之前交于公司人力资源部。 3.3.4总裁办每月20日监督各部门是否及时上交下月的“月工作计划表”,以及是否按要求审批。对没有按 要求审批的工作计划,根据情况对审批人开具“过失单”,并确定过失性质加以处罚。 3.4工作计划的执行 3.4.1各部门根据审批的“月工作计划表”执行、实施本月工作。 3.4.2工作计划在执行过程中确因特殊原因不能执行的可以修改(增加或减少,下同)。 3.4.3工作计划的修改必须理由充分,无特殊原因不能修改。需修改的工作计划内容必须以书面形式请直接 上级批准,由直接上级签署意见并签字认可。 3.4.4上级接到直接下级需修改工作计划的请示时,认真审核计划不能按期完成或增加工作计划的原因,理 由充分,事实清楚可签字认可,并同时与下属共同调整已变动的工作计划内容的权重,直至双方同意。调整的工作计划同时交人力资源部备案。 3.4.5总裁办在抽查工作计划完成情况时,对于没有完成的工作计划,又没有直接上级签字认可的,按没有 完成工作计划处理,扣减相应分值。对于直接上级包庇下级的,对直接上级根据情况开具“过失单”,并判定过失性质加以处罚。 3.5工作计划的检查(考核) 3.5.1上月的工作计划检查由计划执行人的直接上级进行,并于每月25日之前检查考核完毕。 3.5.2工作计划考核人员根据工作计划执行人月工作计划的完成情况,客观公正地评分。 3.5.3工作计划评分标准,具体见表1。 3.5.4考核完毕的“月工作计划表”于每月25日前将评定结果交人力资源部统计,并由总裁办统一计入“月 工作计划完成情况统计表”。 3.5.5总裁办根据各部门对月工作计划的审定结果进行抽查,对审定结果不客观、不公正地直接上级,将根 据实际情况开具“过失单”,并判定性质加以处罚。

月度例会管理制度

月度例会管理制度 一、制定目的 为规范公司月度会议,缩短会议时间,提高会议效率,让员工充分了解公司经营状况,理解公司经营管理制度,提升公司凝聚力,让员工统一行动,通力合作,提高工作效率,特制定此制度。 二、适用范围 公司全体员工 三、解释 本制度由公司行政部负责解释 四、会议管理 1. 会议日期及时间规定: 日期:每月月底,具体以通知为准。(建议改在月初5号前召开) 时间:9:00正式开始,各参会人员至少提前5分钟到达会场签到。 2.部门职责 2. 1行政部:会议组织部门 工作职责及时间节点: 21.1各部门工作总结及计划的追踪、汇总工作:每月25日; 2.1.2会场准备工作:会议前一天下午; 2.1.3会议签到及秩序维护工作:会议当天; 2.1.4会议主持工作:会议当天; 2.1.5会议记录工作:会议当天; 2.1.6会议记录整理、签字工作:会议结束后2个工作日; 2.1.7会议决议追踪、落实工作:根据时间节点。 2.2 其他部门:准时参会工作 2.2.1各部门负责人:本部门月底工作总结及计划上交:每月23日。 2.2.2各部门人员:安排好工作,按通知的会议时间准时参加。 3.会议流程

3.1 主持人开场 3.2 各部门汇报 3.2.1顺序:工程部市场部技术部预算部采购部财务部行政部 3.2.2要求:汇报时间一个部门控制在10分钟以内。 3.3 总经理对部门工作质询和点评 3.4 部门重要问题讨论、协商 3.5 员工发问、分享:20分钟 3.6 总经理总结及指示安排 3.7 会议结束,行政部会场整理 五、会议纪律 5.1 会议实行签到制度,所有参会人员都必须签到,行政部着专人负责签到工作,9点后不再签到,按迟到处理,迟到者,当月绩效考核扣除1分;无故不参加者,当月绩效考核扣除3分。(扣款用作茶歇专用款) 5.2 会议期间,所有人员通讯工具调至静音、震动或关机状态,不得做和会议无关的事情,如玩手机,吃东西等行为,请尽量减少走动或外出,以免妨碍会议的正常进行。 5.3 因特殊原因不能参加者,请至少提前1个工作日请假,基层员工向部门负责人请假,经理级以上向总经理请假,并由批假人向行政部通报。 六、附则 此制度自下发之日起执行,由行政部负责解释。

工作任务跟踪管理办法

工作任务跟踪管理办法 1 范围 本标准规定了公司有关工作任务的书面下达方式及对执行情况的跟踪管理办法,以强化对工作实施情况的沟通、检查和反馈,提高工作任务实施效果,确保各项管理工作得以良好完成。本标准适用于对公司工作计划、任务的实施过程的管理。 2 职责 2.1企管办是公司工作任务下达、跟踪、信息反馈和考核管理的归口部门。 2.2 各部门配合实施相关职能工作任务的制订、下达和跟踪管理。 3 措施和方法 3.1工作任务跟踪程序 执行考核结果 反馈考核结果 任务下达部门下达任务 责任人 工作进展汇报 跟踪人 跟踪反馈 企管办 传递考核 结果 行政办 3.2工作计划和任务的下达形式 工作计划和任务分别以《月度工作计划》、《会议纪要》、《工作任务单》和《工作联系单》的形式制订下达。 3.2.1月度工作计划及述职 各部门下月度工作计划在每月上报的《月度工作述职报告》中作为述职报告中的一项内容,随述职报告一并报企管办,由企管办提交总经理,并汇同总经理意见纳入对各部门下月度工作的跟踪和考核。 3.2.2 会议纪要 会议形成的《会议纪要》,应当包含以下内容:①会议时间、地点、人员、主持人和记录人;②简明的会议议题和目的;③会议中形成的会议决议和要求;④会议中布置下达的工作任

务(应明确工作内容、责任人、完成日期、跟踪人等要素)。 3.2.3 工作任务单 对于临时决策需完成的工作任务(或被认为有必要对工作执行情况进行跟踪反馈的工作),由企管办以《工作任务单》的形式向工作责任人下达工作任务,同时抄报工作跟踪人。需相关部门配合开展实施的工作,由责任人自行组织相关工作内容的分解落实(必要时可采取《工作联系单》的形式),若相关部门不配合或配合不力,责任人可向企管办或分管领导投诉。 3.2.4工作联系单 为进一步提倡协作精神,有效发挥组织资源的优势,在必要时,部门之间可采用《工作联系单》的形式开展工作接洽。被联系部门应在《工作联系单》上立即填写处理意见,不得拒绝处理,如非被联系部门工作责任范围,被联系部门应注明具体负责的部门。若被联系部门拒绝处理,发函部门可向企管办投诉。 3.2.5 工作调整申请单 在工作的开展过程中,当责任人认为工作内容或工作完成时间等需要调整时,可向工作下达部门提交《工作调整申请单》,在取得工作下达部门书面同意调整后,可按调整后的内容进行跟踪和考核。若未取得书面同意,则仍按原定内容执行。 3.3 工作任务执行情况的跟踪反馈 3.3.1 各部门负责人应在每月28日前提交《月度工作述职报告》,对当月(以上月26日—当月25日为一个计划月度)的各项计划工作完成情况进行评价和反馈。 3.3.2 对于以《工作任务单》形式专项下达的工作,跟踪人须及时向企管办反馈跟踪信息。 ⑴对按期完成的工作,跟踪人须在工作完成日期到期(若工作提前完成,则在完成日期)后2个工作日内将书面跟踪记录和跟踪人意见传递至企管办。 ⑵对超期完成的工作,跟踪人须在工作完成日期到期后2个工作日内向企管办反馈跟踪信息,若公司对该项工作未作调整或变动,则跟踪人应继续实施工作跟踪,并须在工作完成后2日内将书面跟踪记录和跟踪人意见传递至企管办。若公司对该项工作开展内容和完成日期有调整或变动,则跟踪人应按第3.3.2条继续跟踪工作进展。 3.3.4企管办负责对工作任务整体推进实施情况开展综合平衡、协调和跟踪反馈工作,组织实施对责任人和跟踪人的工作效果开展业绩评价。 3.3.5 采用《工作联系单》进行协调的工作,发函部门可将工作开展跟踪情况抄报企管办,并书面提出对被联系部门的工作评价建议,由企管办提请总经理酌情对相关责任部门的当期工作

工作计划规范管理制度

工作计划规范管理制度 为确保公司工作计划目标的有效分解和落实,及时掌握工作状态,落实目标管理,促进公司生产经营活动的有序开展,强化计划执行力度,提高计划管理的效率和效果,特制订本制度。 一、计划目的 使分项工作和整体工作方向保持一致,工作条理清晰,点位明确,管理规范,顺利实施公司的生产经营目标。 二、计划种类 (一)按性质分为公司计划、部门计划和个人计划。 (二)按时间分为年度计划、月计划和项目节点计划。 三、计划要素 计划要素包括计划内容、责任主体、完成时间和考核标准。 (一)计划内容:是指工作具体内容,要求描述要具体、明确,与实际一致,不得含糊其辞; (二)责任人:每项具体工作必须有明确的责任人; (三)完成时间:每项工作均应有明确的完成时间,完成时间必须与公司总体工作节点一致; (四)考核标准:每项工作必须有明确可考核的标准,不得模棱两可。 四、计划节点 (一)年度计划: 年度计划应在每年末12月20日(节假日提前)前将第二年度年度计划编制、审核完成并公布。年度计划考核时间为上年末月26日至本年末月25日止,编制时间为每年11月1日至12月20日间。 (二)月计划

月计划应在每月24日(节假日提前)前将下月计划编制、审核完成并上报公司办公室,以便监督落实和考核。月计划考核时间为上月26日至当月25日止。每月22日下午4:00以会议形式制定月计划(节假日提前)。 (三)节点计划 项目工程于公司确定之日起5日内、临近节点工程于节点前3个月制定倒计时计划,由分管领导组织相关人员、办公室通过会议的形式制定,报总经理批准后执行; 五、计划编制 (一)公司实行部门计划和个人计划相结合的管理形式,行财类管理人员主管级以上人员、工程技术类管理人员现场代表及以上人员需要制定个人计划,部门负责人计划代替部门计划;工作计划内容为本部门(岗位)职责规定的工作内容、各种会议决议及上级临时安排的工作任务;工作计划采用统一的格式编制(见附件),由办公室负责编制并组织实施。工作计划必须由部门第一责任人认可后上传公司办公室; (二)副总经理应根据分管工作总体经目标,结合公司总经理临时下达的指令,对所管辖的各部门计划进行整合,列出需要跟踪和检查的重要事件。 (三)办公室负责于每月26日前将各部门月工作计划上报董事长、总经理。 (四)工作计划必须按以下要求编制。 1、主要工作内容:部门(岗位)职责规定、在计划时间段内应实施或完成的工作事项,会议决议、上级领导临时安排的工作实现;工作事项描述简约、明确、具体。 2、完成日期:指预计完成某项工作事项的具体日期,跨计划时间段的工作事项要明确本计划时段内应完成程度。 3、责任主体:工作计划中必须明确各项工作的责任主体,落实到个人。 4、目标设定:重点工作事项必须设定达成目标,跨度工作应设定阶段目标,并在阶段工作总结中对目标达成情况进行自我评价。 5、工作计划必须根据公司年度经营目标及项目节点计划分解行成月计划的重点内容,年度工作计划中的重点工作应在月工作计划中具体体现,避免造成工作偏差。

工作计划管理办法模板

工作计划管理办法 模板 1

文档仅供参考,不当之处,请联系改正。 森岛集团公司 工作计划(总结)管理办法 (试行) 第一章总则 第一条为了建立、健全集团公司各职能部门、各项目及下属各单位工作总结与计划管理,使集团公司各项工作有条不紊的开展,定位明确、责任分明,提高工作效率。实行规范化管理,顺利实现集团公司的经营目标。特别制定本制度。 第二条本办法所指工作计划包括年度、半年度工作计划、公司项目工作计划(重大项目)、部门周工作计划(员工个人工作计划)。 工作计划必须按照集团下达的经营目标和管理目标,分阶段、有步骤地对各项工作指标进行分解,并结合市场条件及变化做出周密细致的预测。工作计划必须依据集团总体经营、管理要求和经济指标层层分解落实到岗位。 第三条本办法适用于集团本部各职能部门;下属各单位及所属各部门。

第二章管理职责 第四条集团企业管理部是全集团工作计划管理的第一责任人,并向集团高层相关领导报告工作情况。 集团企业管理部是全集团各职能部门及下属各单位工作计划的归口管理部门,负责集团及各职能部门、各下属单位工作计划的汇总、协调、管理、监督和评价。 集团企业管理部主要职责为: 1、负责组织、收集、汇总集团所属各职能部门经理、各下属单位总经理以上管理人员的工作计划,上报集团高层领导审批。 2、负责督促实施、跟进工作计划及集团高层领导临时安排的重点任务等各项工作落实完成情况,并将信息反馈集团高层领导。 3、负责建立、维护集团工作计划管理和评价体系,制定工作计划编制、上报的统一标准。 第五条各职能部门、各下属单位职责 各职能部门、各下属单位的第一负责人是本部门、本单位工作计划

(工作计划)月度工作计划拟定要求及评分制度

月度工作计划拟定要求及评分办法 第壹章本办法设立目的 为进壹步加强对月度工作计划制度的贯彻力度,为月度工作计划的拟定和执行提供依据,为月度工作计划的督导和评价提供标准,实现月度工作计划和绩效考核的有机统壹,结合《月度工作计划的拟定和管理办法》(华宏【2008】23号),制定本方案。 第二章部门月度工作计划拟定及评分要求 第壹节《部门月度工作计划(任务)书》 由工作完成等级、工作内容(注明责任人)、配合部门、完成时间、评分指标划分、分值、评分点等项内容组成(详见附件1)。 第壹条工作完成等级 必须完成等级的工作主要是年度运营任务分解到当月的运营指标;部门阶段性重点工作;按照制度规定、职能划分或者领导指示必须完成的常规性工作以及其他有时效限制的工作。 增减工作根据领导指示或者实际工作需要临时增减工作量的情况确实存于,因此而设立。需要增减的工作应当填写《部门月度工作增减审批表》,以总经理审批结果为准。 第二条工作内容

(壹)运营单位应将年度运营任务分解到当月,且表述具体数额;职能部门应将年度管理目标分解到当月,以当月重点工作为主,日常性管理工作为辅。 (二)分类拟定。即各单位应结合本单位实际工作情况,对本单位的各项工作进行分类,同壹性质或属性的各项具体工作归入相应的大类中,防止记流水账和杂乱无章。例如:公司行政部的工作能够分为日常行政事务、文宣工作、物资采供管理、维修管理等大类。 (三)表述准确。即凡是能够量化的,必须用数字表述,例如月度运营目标等;难以量化的也应尽量使用准确语言对完成的标准或达到的效果进行定性,不得使用概括性或模糊性语言。 (四)明确每项工作内容的完成责任人,且于每项工作的后面予以注明。 第三条配合部门 凡是凭本部门壹己之力难以完成而需要其他部门配合的工作或者根据工作职能划分需要多部门协作进行的交叉性工作,主导该项工作的单位负责人负有于工作计划拟定前,应及时、主动和关联单位负责人沟通且合理安排工作的职责。配合部门有依照职能予以积极协助的责任。涉及该项工作的各部门,均应将其纳入本部门计划中,且注明主导或配合地位。例如:人力资源部需要公司各部门配合,拟定各部门不同岗位绩效考核指标。主导该项工作的为人力资源部,配合部门为公司所有部门,且应被各部门纳入月度计划中。 第四条完成时间 每壹项工作必须明确完成的时间。对于时效性工作,应当精确到某日;对于日常性或延续性工作能够表述为“全月”。于对当月工作计划进行分解时应当合理安排时间,做到前紧后松。需要跨月度完成的工作,要明确表述本月度应完成

月度工作计划推行管理办法

月度工作计划推行管理办法 一、目的 1、通过进行月度工作计划管理,进一步落实目标责任,合理调度配置资源,提高工作效率,保证公司工作目标的顺利完成。 2、逐步完善岗位标准体系,加强岗位责任,推进岗位管理标准化、制度化、专业化。 3、科学客观评价公司工作绩效,激发全体员工工作的主动性和创造性,促进基层团队建设。 4、优化业务流程,丰富管理方法,推动管理创新,建立事前有计划,事中有跟进,事后有评估,有汇报的管理系统,提升公司基础管理水平。 二、适用范围 公司总经理、各总监及部门负责人。 三、计划分类 1、工作计划按岗位分为公司级、总监级、部门级月度工作计划。 2、工作计划按性质分为业务类计划和管理类计划。 四、职责 1、总经理负责制定公司级月度工作计划,审批总监级、部门级月度工作计划,并对整体月度工作计划的实施进行组织督导。 2、总监负责制定总监级月度工作计划,审核所分管部门级月度

工作计划,并对自身及部门月度工作计划的实施进行组织督导。 3、各部门负责人负责制定部门级月度工作计划,上报审批后组织实施。 4、人力资源部负责各级月度工作计划的收集汇总、整理反馈。 五、月度工作计划管理 1、月度工作计划制定原则 (1)具体性。计划制定要切中特定的具体工作目标,不能笼统要适度细化,并应是持续改进的目标。 (2)可度量性。计划目标能够数量化、行为化或具体化,同时各部门应当提供验证计划目标完成的相关数据和信息。 (3)时限性。计划目标要使用一定的时间单位,即设定完成该计划的期限,应注重完成计划的效率。 (4)双向沟通。计划制定要进行自上而下、自下而上的双向沟通,确保计划的可行性。 2、月度工作计划内容要求 (1)工作计划周期:本月5日至次月5日 (2)月度工作计划中要明确工作内容、工作计划达成要求及责任人,上报之工作计划必须具体量化,严禁泛泛而谈。跨月度工作尽可能将本月能完成的部分具体量化。 (3)在编制本月工作计划时,必须对上月工作计划完成情况进行总结,未按期完成的项目须说明未完成的原因、工作推进措施及预计完成时间。

相关文档
最新文档
