工业园区基础设施建设情况汇报

工业园区基础设施建设情况汇报
工业园区基础设施建设情况汇报

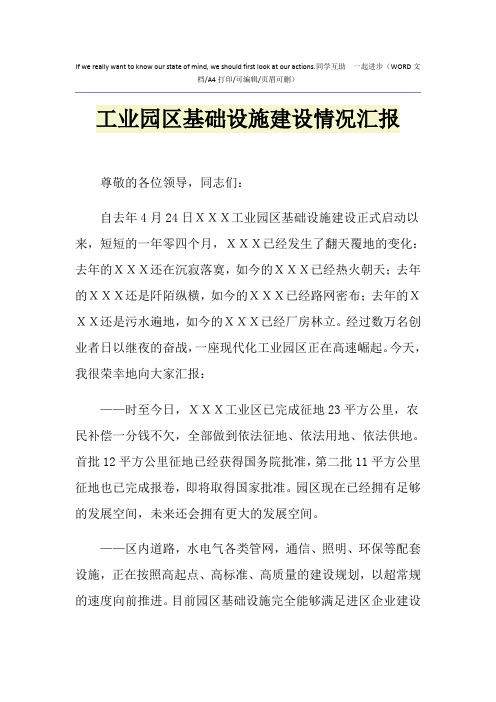

尊敬的各位领导,同志们:

自去年4月24日XXX工业园区基础设施建设正式启动以来,短短的一年零四个月,XXX已经发生了翻天覆地的变化:去年的XXX还在沉寂落寞,如今的XXX已经热火朝天;去年的XXX还是阡陌纵横,如今的XXX已经路网密布;去年的XXX还是污水遍地,如今的XXX已经厂房林立。经过数万名创业者日以继夜的奋战,一座现代化工业园区正在高速崛起。今天,我很荣幸地向大家汇报:

——时至今日,XXX工业区已完成征地23平方公里,农民补偿一分钱不欠,全部做到依法征地、依法用地、依法供地。首批12平方公里征地已经获得国务院批准,第二批11平方公里征地也已完成报卷,即将取得国家批准。园区现在已经拥有足够的发展空间,未来还会拥有更大的发展空间。

——区内道路,水电气各类管网,通信、照明、环保等配套设施,正在按照高起点、高标准、高质量的建设规划,以超常规的速度向前推进。目前园区基础设施完全能够满足进区企业建设和发展的需要,一个具有强大竞争力和巨大发展潜力的X工业新高地越来越清晰地展现在世人面前。

——已有125个工业项目开工建设,投资总额超过130亿元。这里面既有宁波燎原、中船重工、中国航天集团、中钢集团、台湾台精数控等国内外知名企业;也有宝得钢铁、优格生物、辽宁衡业、亨通阀门、阳光实业、新工钢构等一批快速做大做强的本地民营企业;还有风机二厂、凯驰国际、太阳锻造、天鸿自控等一批具有广阔发展前景的中小企业。现在,已经有越来越多的国内外投资者关注着这里,更有越来越多的投资商纷至沓来,XXX已经成为有识之士施展才华、实现梦想的投资热土。

到今年底开工建设项目将超过180个,竣工投产项目超过30个。明年园区将实现销售收入285亿元,实现利税30亿元,吸纳就业2万人。

XXX工业区能有今天的发展,主要得益于市委、市政府的正确领导,得益于春立市长的亲自推进,得益于全市各部门和社会各界的鼎力支持。在此,我代表XXX工业经济管委会向为园区建设付出辛勤劳动、做出不懈努力的各位领导和同志们表示衷心的感谢!

——感谢国土局、规划局、千山区政府及相关部门,是你们艰苦卓绝的努力,克服重重困难为园区办理了合法用地手续,让我们能够理直气壮地招商引资,摆放项目;是你们日以继夜的辛勤耕耘,为园区描绘出一幅宏伟壮丽的发展蓝图;是你们走千家进万户的日夜奔波,为园区发展创造了广阔的空间。

——感谢市建委、城建、拆迁、交通、电业、公用、通讯等相关部门,是你们冬冒严寒、夏顶酷暑的日夜奋战,用最短的时间,以最高的效率和最好的质量,推进基础设施建设,让园区拥有了笔直宽阔的道路和功能齐备、配套完善的给排水、供电、供暖及通讯系统。——感谢市发改委、经委、外经局、台办、协作办、环保局、科技局等综合部门和各城区政府,是你们南征北战、科学统筹,使招商项目纷至沓来,推进园区建设一日千里,沿着质量和效益并重的新型工业化道路健康发展。

经过全市上下的共同努力,XXX工业区取得了很好的成绩。但我们深知,“昔日之得不足以自矜,今日之成不容以自限”。XXX工业区承载着市委、市政府和全市人民的重托,承载着加速X经济隆起的重任,作为园区的建设者和管理者,我们深感使命光荣,责任重大。对照国内和省内先进园区,XXX工业区还有较大差距,需要我们倍加努力。在前进的道路上也不可能一帆风顺,会遇到许多困难和问题,需要我们去面对和破解。但我们坚信,有市委、市政府的高度重视和正确领导,有各城区、各部门及社会各界的关心和支持,园区的明天一定更加美好,对此我们充满必胜的信心。

城建和基础设施建设汇报材料

城建和基础设施建设汇报材料 各位领导: 根据镇党委(2012)5号文件精神,本人就2012年重点项目会战任务有关情况汇报如下: 一、对今年的城建和基建思路是什么? 是紧紧围绕镇政府5号文件确定的2012年重点项目会战实施意见,狠抓落实,加大协调力度,加快工程进度,确保完成任务。 确保5月底和10月底两大时间节点。各项工程必须精心安排,科学施工,努力克服天气及汛期对工程施工的影响,最大限度减少对居民生活的影响,要求当年完工的项目必须完成。 抓好重点工程的调度、协调、管理工作。抓好工程进度调度:通过例会和报表,全面掌握各重点工程进展情况。抓好工程建设过程中的协调:提前介入,及时协凋,做好服务。抓好工程建设管理:按照重点工程管理办法,对重点工程实行全方位管理。 重点抓好方案设计、合同管理、质量管理、验收移交四个重点。一是抓好方案设计论证,确保工程按计划范围实施,严格控制投资,最大限度发挥投资的效益。二是抓好合同管理:严格按照招投标程序选择优质队伍,合理确定造价,严格按合同执行。三是抓好质量管理:履行质量监督程序,建立建全质量保证体系,加强现场监督检查,争建精品工程。四是抓好验收移交工作:切实严把工程验收关、移交关,使项目早日发挥效益。 落实会办、例会、巡查、资金评审、目标考核五项措施。一是坚持手

续会办制度:简化程序,提高效率,限期办理。二是坚持调度例会制度(五会制度):定期或不定期召开调度会、协调会等五会,及时全面了解工程进度,协调解决存在的问题,确保工程顺利推进。三是坚持现场巡查制度:经常深入施工第一线,现场检查督促工程进度。四是坚持目标责任考核制度:从工程质量、工期、安全等方面进行月评、季评,年终进行综合考核,兑现奖惩。 二、对排出的重点项目如何来运作和实施?具体项目的实施方案怎样? 首先,进一步细化城建计划的各项任务,落实责任制,逐个项目确定开竣工时间、具体责任人等。 其次,严格履行相关程序。严格履行基本建设程序,杜绝未批先建等违规现象发生。 第三,强化施工监管,确保项目建设质量,把每个城建项目都建成放心工程,优质工程。 第四,合理调配和保障城建资金,加大配套资金筹措力度,强化资金使用管理。 科行花苑:目前正在办理选址手续,材料已报到规划局,关于怎么倪来娣负责项目对接的,预计3月中旬办结,4月中旬力办理出让手续,5月份挂牌、摘牌,6月份实现项目总平设计,7月份报单体审查。 集镇农贸市场:2月份加强与规划局的沟通、协调,力争将规划调整到位。3月份与国土部门协调,争取签订土地使用合同,5月份着手进行项目地块的总平方案设计,6月份进行单体方案审查和建设施图审查,7月

环境基础设施建设工作报告

环境基础设施建设工作报告范本 一、责任范围 各乡镇政府(街道办事处)乡镇长(主任)为辖区主要河流河长,是辖区水环境质量和出境河流断面水质达标的第一责任人,分管环保工作的副职为主要责任人。 二、主要职责 河长对本辖区内河流水环境质量负责。其主要职责为:负责完成县政府下达的水环境保护年度目标和任务;组织制定并实施所负责河流年度水环境综合整治工作计划,确保计划、项目、资金和责任“四落实”;协调解决河流环境保护工作中的有关矛盾和问题。 三、目标任务 (一)制定实施水环境综合整治方案 各乡镇(街道)立即组织人员对辖区内所有河流两岸所有排放废水的企业进行拉网式排查,分析、研判影响本辖区河流水质的问题、根源,制定综合整治方案,认真组织实施。采取有效措施削减主要污染物排放总量,确保出境河流断面水质达到控制目标。加强入河排污口日常监测,密切监控水质变化动态,发现异常迅速采取措施消除隐患。 (二)加大投入,加快城市环境基础设施建设

1、##年4月底前,完成县污水处理厂的升级改造工程环保竣工验收,加强环境监管,确保稳定运行、达标排放。 2、##年11月底前,县第二污水处理厂建成投运。 3、加快产业集聚区污水处理厂及污水管网建设步伐,提高管网覆盖率和污水集中处理率。 4、##年4月底前,全面完成垃圾处理厂渗滤液处理设施环保验收。 5、##年12月底前,全面完成汝河二期综合治理工程,以保证全县污水全方位收集和处理。 (三)进一步加大环境执法力度 按照属地管理原则,加强对重点排污企业的环境监管,严格控制工业企业的污染排放,严肃查处环境违法行为。县环保部门要对辖区内重点排污企业实行24小时驻厂监督,定人、定岗、定责,明确驻厂监管的分管领导和责任人。 对工作不负责、玩忽职守,不能及时发现企业违法排污行为或虽然发现但不及时报告的驻厂监管人员,严肃追究责任。 (四)加大畜禽养殖污染治理力度 ##年8月底前,沿河两岸汇水区内所有畜禽养殖企业必须完成污染治理设施建设,确保做到达标排放或“零排放”。否则,一律予以关停。

汉阴县工业园区建设情况汇报(定稿)

关于汉阴县月河工业园区建设情况的报告——2012年6月5日在汉阴县十七届人大 常委会第三次会议上 汉阴县人民政府副县长何友军 尊敬的主任、各位副主任、各位委员: 根据县十七届人大常委会第三次会议安排,现将月河工业园区建设情况汇报如下,请予审议。 一、月河工业园区规划建设情况 2011年以来,汉阴县月河工业园区在县委、县政府的正确领导和人大、政协的鼎力支持下,紧紧围绕“工业强县”战略发展目标,全面贯彻落实科学发展观,以“园区建设年”为契机,以土地收储和基础设施建设为动力,以新型装备制造和富硒食品加工业为突破口,以承接东部产业转移、推进招商引资为抓手,以重点项目建设为支撑,强化协调服务职能、优化园区建设环境,全力提升产业集聚、集群效应,加强园区承载带动作用,促使一大批重点项目入驻建设,园区经济发展建设保持了快速推进的良好态势。先后被省政府命名为“重点县域工业园区”、“陕南循环发展示范园区”、被陕西省中小企业局确定为“陕西省中小企业创业基地”。截止2011年底,园区共进驻企业71户,其中工业企业57户,规模企业26户;实现工业总产值27.9亿元,占全县工业总产值的71.3%,其中:规模以上工业企业实现产值21.7亿元,占全县规模以上企业总产值的69.2%;园区工业企业实现

工业增加值8.6亿元,占全县工业增加值的 71.3%。 (一)坚持规划引领,优化布局促发展 按照“大企业引领、大项目支撑、园区化承载、集群化发展”的总思路,在综合考虑现有企业布局、优势资源和区位交通条件等因素的基础上,2008年11月,我县委托陕西省东西部经济研究院编制了《月河工业园区总体规划》。2009年又委托安康水利勘测设计院和安康规划设计院完成了园区11平方公里1:1000地形勘测,编制了GPS分级控制地形图和园区控制性详细规划,为园区基础建设和企业布局提供了指导性纲领。针对园区发展空间不足和城镇建设的需要,引导产业集群发展,今年我们委托陕西建筑科技大学编制了园区整村安置规划和产业发展规划,进一步明确了区域功能定位,逐步形成了富硒食品加工、装备制造、新型建材、缫丝纺织、现代物流五大产业区布局。 (二)加快基础设施建设,完善硬件促发展 园区基础设施建设的配套程度直接影响着招商引资企业的顺利入驻。县政府注资3000万元,组建了园区投资开发公司,专门负责园区土地收储和基础设施建设。按照基础设施建设和产业建设同步的原则,大力推进园区基础设施建设,完善园区各种配套设施,改善投资硬环境,为投资者提供了一个良好的创业环境。县财政每年预算1000余万元,用于园区基础设施建设,同时积极争取上级有关部门的支持和配合,整合项目、捆绑资金,做到水、电、路、讯等基础设施建设与园区产业建设同步推进。三年来,共投入基础设施建设资金1.2亿元,园区主干道路网工程、园区给排水管网和110千伏园区专用变电站建成投用,相关

2019年工程项目建设进展情况汇报

20XX年工程项目建设进展情况汇报 工程项目建设进展情况汇报 一、项目进展情况 (一)土地征用 征地补偿款已全部拨付给农户,市国土局已下达建设用地批准书,确保施工正常进行。 (二)土石方网格状测量 完成实地测量工作, 3 月下旬已经收到完整的纸质资料。 (三)土地平整工程 4 月8 日全部完工。 (四)地震安评 已经于4月23 日收到** 工程防震研究院的《** 师专** 校区扩建工程场地地震安全性评价工作报告》和自治区地震局的《** 壮族自治区地震局关于确定**师专** 校区扩建工程抗震设防要求审批的函》(桂震函【2007】140号)。 (五)施工用水用电 1、施工用电:委托市供电局编制用电安装工程方案已经市评审中心审定,现已确定由** 广信电力建设有限公司负责施工。目前施工正在进行中,预计于 5 月中旬完成用电安装工作。 2、施工用水:4月26日施工用水安装工程经市评审中心评审,下达了《**市**师专** 校区施工给水安装工程预算审定通知书》(崇财预审

[2007]074 号)。由我校后勤服务中心负责从市职校工地引接水管 的施工给水安装工作预计于 5 月中旬完成(六)建设资金 4月20日,市政府下文(《关于尽快落实** 师专** 新校区建设经费筹资任务的通知》崇政办[2007]108 号)要求各县(市、区)将18 年应负担的经费(共计1000万元)于18年 4 月30日前划入我校建设经费专户。目前,大部分县(市、区)的款项已经到位,经核实,已经到位803 万元。 (七)各单体建筑的施工招投标工作 1、办公楼 (1)4月10日获得市评审中心颁发的《** 市** 师专** 校区扩建工程(一期)行政办公楼工程量清单及工程预算控制价审定通知书》(崇财预审[2007]073 号)。 (2)完成施工单位公开招标工作,4月16日开标。我校已向招投标 工作组提交确定施工单位的请示文,并于4月26 日经市政府性投资建设项目领导小组审定通过。 4 月28 公示期满,现正在签订施工合同。预计 5 月中旬施工队进场施工。 (3)完成施工监理单位招标工作,并于4月26日经市政府性投资项目领导小组审定确认了施工监理单位。 2、专家住宅楼:3月19日出施工图,已经完成审图,正在进行工程 预算编制,招标文件和招标公告已于4月26 日由市政府性投资建设项目领导小组审定通过,并于4月28日发布了招标公告。

乡镇民族团结进步边疆繁荣稳定示范区建设工作情况汇报(精简篇)

乡镇民族团结进步边疆繁荣稳定示范区建设工作情况汇报 乡镇民族团结进步边疆繁荣稳定示范区建设工作情况汇报尊敬的各位领导:根据会议安排,我就XX县XX乡民族团结进步边疆繁荣稳定示范区建设工作情况作简要汇报,不妥之处,敬请批评指正。 XX乡距XX县城4.5公里,全乡国土面积60.37平方公里,下辖5个行政村和2个社区,居住着回、汉、彝三种民族40725人,其中回族人口38282人,占全乡总人口的94%,依法登记宗教活动场所36所。近年来,我们按照省委、省政府和市委、市政府关于示范区建设的部署要求,着力突出五大重点,立说立行,真抓实干,全乡发生了根本性变化,群众生产生活水平显著提升。一、突出规划引领,推动整乡跨越发展。按照因地制宜、特色突出、注重实效的原则,编制了示范乡建设的总体规划、产业发展规划、基础设施建设规划、社会事业发展规划。在产业建设上,以巩固发展烤烟产业为重点,逐步培育壮大化工、建材、畜牧、果蔬、劳务、农特产品加工、民族文化旅游八大产业。在基础设施建设上,坚持点、线、面三位一体集中建设模式,实现了山、水、林、田、路、电、气、房综合立体治理,确保打造一片,见效一片,受益一片。在民生保障上,坚持把民生的持续改善,作为一切工作的出发点和落脚点,努力解决群众出行难、饮水难、看病难、文化难等问题,确保全乡群众共享改革发展成果。在集镇建设上,围绕滇东北******特色第一镇的定位,全力打造云、贵、川、渝最具回族民居建筑风格的特色集镇,完成投资2.24亿元,新建集镇16.7万平方米,集镇建成区面积达1.08平方公里。二、突出产业建设,推动群众收入提高。产业建设是示范区建设最为核心的问题,是群众持续稳定增收的关键所在。我们结合乡域特点和资源条件,投入产业发展资金1.32亿元,不断促进一、二、三产业持续健康发展。一产抓规模。以建设高原特色农业产业示范园区为契机,以龙头企业和专业合作组织为带动,建成烤烟、蔬菜、樱桃、葡萄、核桃示范样板1万余亩;发展肉牛标准化养殖示范户302户,扶持发展特种养殖大户53户,肉牛存出栏达3.5万头;累计输出农村剩余劳动力1.4万人,务工性工资纯收入达1.8亿元。二产抓园区。紧紧抓住XX工业园区XX工业片区被省政府批准为重点支

“五个基本建设”达标工作情况汇报

“五个基本建设”达标工作情况汇报 按照县直工委的工作部署,我院党支部自XX年6月以来,全面开展“五个基本建设”达标工作。经过努力,初步形成了稳定可靠的基本队伍、标准规范的基本阵地、务实有效的基本活动、可行管用的基本制度、必要可靠的基本保障,推动我院党建工作全面提档升级,党支部的战斗堡垒作用得到充分发挥,进一步推动了全县妇幼卫生事业的科学发展。现将“五个基本建设”达标工作情况汇报如下: 一、加强组织领导,落实工作责任 院党支部领导班子高度重视党的“五个基本建设”工作,切实把加强党的“五个基本建设”达标工作作为新时期党建工作的一项重要任务,列入议事日程。(1)成立了院党支部“五个基本建设”活动领导小组,下设办公室,配备了相应的工作人员,具体负责“五个基本建设”活动的组织领导、日常业务和督促检查工作;(2)制订了《XX县妇幼保健院党支部开展“五个基本建设”活动实施方案》,在方案中明确了“五个基本建设”活动的指导思想、方法步骤和目标任务;(3)由院党支部副书记张翼翔同志专抓,做到专项工作有人抓、具体工作有人管,并拨出专项工作经费,确保“五个基本建设”活动的顺利开展。 二、开展“五个基本建设”活动的基本情况

(一)着眼于落实主体地位、壮大党的力量,大力加强基本队伍建设 基本队伍是基层党组织建设的主体。推进“五个基本”建设,队伍是关键。我院党支部把工作重点放在基本队伍建设上,紧紧抓住党员队伍、中层干部队伍、后备干部和入党积极分子队伍,大力改善队伍结构、提高队伍素质,着力激活这个基层党组织建设中最活跃的“第一要素”。 做好发展党员工作,确保党的事业后继有人。注重从临床业务骨干、年轻团员、女干部中培养入党积极分子,发展党员。实施培养入党积极分子“1+2”计划,要求每发展一名党员,同时要培养两名入党积极分子。建立发展党员推荐制、考察制、票决制、公示制和责任追究制,保证发展党员质量。今年,我院预备党员转正5人、确定建党对象3人。 加强教育培训,确保党员干部“有能力干事”。将党员干部教育培训经费列入年度预算,建立党员干部培训专项资金,自XX年起,我院党员干部继续教育的学费予以全额报销。采取集中学习、参加报告会、参观学习等形式,对党员干部进行政治理论、医德医风、管理知识和临床操作技能培训。如:组织全体党员干部参加局举办的卫生系统第二期管理知识培训班等。 (二)着眼于开展工作有场所、发挥作用有平台,大力加强基本阵地建设

合肥市工业园区市政基础设施规划建设标准

合肥市工业园区市政基础设施规划建设标准 (试行) 第一章总则 第一条为推进招商引资工程,加大合肥工业园区建设的力度和进度,按照“统一规划、统一标准、资源共享、权责结合”的原则,建设合肥现代化新型工业园区,根据城市规划、市政基础设施建设管理等有关法律、法规、规章,结合我市实际,制定本标准。 第二条本标准适用于合肥市已编制规划并经批准的工业 园区。工业园区包括蜀山区、瑶海区、庐阳区、包河区、肥东县、肥西县、长丰县工业产业园区。 第三条本标准所称的市政基础设施含道路、供水、污水、雨水、供电、燃气、供热、通信、环卫、消防、公共交通和绿地等设施。 第二章规划要求和建设目标 第四条工业园区的总体发展规划和建设,须纳入城市统一规划和管理。各园区要按照城市总体规划、“141”战略发展规划和各类市政基础设施专项规划的要求编制工业园区控制性详细 规划,明确园区内各市政基础设施的布局、总量、建设时序等要求。工业园区市政基础设施规划建设目标为:与园区产业开发功能定位相适应,与城市基础设施的规划建设相协调,与整个园区

建设同步,保证入园企业项目建设前各类市政基础设施设置建设到位。 第三章市政基础设施建设标准 第五条工业园区道路建设标准 (一)、工业园区规划道路系统宜采用“方格网状”路网结构。规划道路按等级分为快速路、主干道、次干道和支路。快速路红线控制宽度60—80米,双向八到十车道,主干道红线宽度控制在45—60米,双向六到八车道;次干道红线宽度控制在30—40米,双向四到六车道,支路18米—24米,双向二到四车道。园区主干道、次干道及支路严格按照规划进行控制和建设。 (二)、工业园区道路用地占园区总用地比例10—18%。 (三)、地块机动车出入口的设置应符合以下规定: 规划确定的园区道路交叉口,沿道路红线转角切点位置向主干道方向延伸80米范围,向次干道方向延伸50米范围,其他道路延伸30米范围及立交路口向连接道方向延伸200米范围内,严禁开设机动车左转方向出入口。具体见《工业园机动车禁止开口路段最小距离控制一览表》。 机动车停车场出入口距离人行天桥、地下通道及立交桥匝道入口应大于50米,距离交叉口应大于80米。 表1 工业园机动车禁止开口路段最小距离控制一览表(米)

工程项目建设进展情况汇报_0

工程项目建设进展情况汇报 篇一:建设项目工程进展情况汇报 泰禹国际项目情况汇报 一、工程方面 一)基坑支护及土方工程 1、工程进展:截止4月10日,旋挖支护桩总计120支,目前现场已完工114支,剩余6支,预计2天完工,旋挖设备退场;止水帷幕旋喷桩总计310支,目前已完工140支;西边现状支护桩加固部分,完成一排锚索及约一半护壁喷浆。按照合同基坑支护及土方工程工期90天,依据施工方报送的施工方案,其中支护工期约30天,土方工期60天。目前,时间过半,基坑支护才完工约一半工程量,超过预计工期一倍,严重滞后计划工期。旋喷桩预计于4月25日左右完成,然后进入出土准备阶段,需①办理渣土证(先有施工许可)②池塘抽水③冠梁施工,预计于5月1日左右达到出土条件。 2、滞后原因: 造成工期滞后的原因既有客观方面的原因也有主观方面的原因。 客观原因主要有 ①、施工现场狭窄,机械设备多,交叉作业相互影响,工序不能正常衔接。现场有旋挖机2套、旋喷机2套、跟管钻机1套、电焊机14台、混凝土泵车1台、汽车吊2台、引孔机械2台、空压机1台、水

压机、注浆机等设备,还要有钢筋加工场地,浆液池、加压设备棚子。吊放钢筋笼时必须退出旋挖设备,浇筑混凝土时必须退出吊车,这样,致使成桩作业时间拖长,旋挖支护桩平均每天完成2.4支,严重落后于预计5到6支一天。 ②、受天气影响,支护工程施工正直雨季,开工至今50天,其中阴雨天有30天。因为下雨,在各大型设备碾压下,现场变成泥浆池,又反过来影响施工作业效率;同时,因为表层土在雨水侵泡下变得松软,使得旋挖成孔塌孔频繁,现场有二十几根支护桩有塌孔发生,塌孔时为保证安全,要求施工方及时回填采取注浆等措施后再次开钻,返工作业影响旋挖成孔进度。 ③、由于工地地处闹市,周边环境复杂,离南北居民宿舍楼较近,晚间施工作业,噪声扰民严重,致使居民不停投诉,为此,城管、交警、建委执法队等多次被迫执法,最近一月,光住建委行政执法局执法队来我项目就有七八次,下达整改通知及停工令有4份。要求尽快完善质安监先期介入手续。 主观原因主要为施工方管理: 首先,项目基坑支护工程施工方属于层层分包,而总包施工方管理不到位,项目管理人员配置达不到现场管理要求,真正属于项目现场一线管理人员只有4人,不能满足现场管理要求,管理严重依赖分包,甚至听任分包摆布,人员素质参差不齐,工作安排缺少预见性,不能完全按照已经批复的施工方案实施,现场组织混乱,没有合理安排机械摆布及加工作业场地的衔接。前期钢筋笼制作跟不上,直到换掉钢

公共文化服务体系基础设施建设情况汇报

**市公共文化服务体系基础设施建设情况汇报 (2014年7月10日) **市文化广电新闻出版局 近年来,我市积极推进公共文化服务体系建设,市第四次党代会提出了建设文化**的战略部署,市委出台了《关于推动**文化大发展大繁荣的实施意见》,对加强全市公共文化服务体系建设提出了明确要求,实施了一大批文化惠民工程,大力加强了公共文化基础设施和服务网络建设,不断提高公共文化服务能力和水平,丰富和活跃人民群众的精神文化生活,维护人民群众的基本文化权益,全市县公共文化服务体系建设取得了明显进展。 一、我市公共文化服务体系基础设施建设的基本情况 (一)公共文化服务体系建设持续推进。通过实施博物馆、文化馆、图书馆、文化信息资源共享工程、乡镇综合文化站和基层文化阵地建设工程、农家书屋工程、广播电视村村通工程、农村电影放映工程等一批重大公共文化服务项目和文化惠民工程,初步形成了覆盖全市的市、县、乡、村四级公共文化服务体系。目前,全市有市、县(市、区)级艺术馆(文化馆)8个,从业人员68人;有县(市、区)级公共图书馆 7个,公共图书馆藏书183万余册,从业人员72人,阅览室座位近2000个;有市、县(市、区)级博物馆、纪念馆14个,从业人员292人,年均举办展览50多次,举办培训90多次;有演出场馆9个,有各类艺术表演团体12个,从业人员331人,年均服务观众44万人次,其中服务基层观众35万人次;有乡镇综合文化站134个,总藏书50多万册,从业人员184人;已完成全市1783个行政村农家书屋工程全面覆盖的建设任务;全市1900个行政村(含居委会)实现了有线广播村村响;建成7个县级、134个乡镇街道办共141个广播室;建成了57个激情广场文化活动示范点。 (二)公共文化活动丰富多彩。一是成功举办各类大型文化活动。自2007年以来,我市承办了海峡客家高峰论坛、海峡客家歌曲创作演唱大赛、第五届福建艺术节、红旗颂等大型文化活动近20场次,深受社会各界的好评。二是积极开展送书、送戏、送电影下乡活动。据不完全统计,十一五以来,全市共送书下乡50多万册书,各种歌舞、汉剧专场等下乡演出近300多场次,放映农村公益电影12万多场次,三是每年开展的书香八**全民阅读活动富有特色。每年开展优惠售书活动,开展每周推荐一本好书的电视专题论坛,举办中国梦.劳动美、阅读与人生、与快乐、与成长等全市职工读书征文活动。四是激情广场活动如火如荼。各活动点均按照要求添置了灯光、音响、乐器等演出器材,已建成具有健全的管理机构、管理制度和运行机制,具备必要的水电、卫生、安全保卫等基础条件,每个点的群众文化活动开展的丰富多彩,都有固定的大家唱、大家舞、大家乐的队伍,各项活动有序开展。五是群众性文化活动向品牌化发展。近年来,先后举办了红土地歌曲比赛、海峡客家旅游欢乐节、首届海峡客家歌曲创作演唱大赛、首届海峡客家山歌大赛、海峡客家书画展、首届海峡客家风情节暨定光佛文化节和被誉为天下第一龙的连城县姑田镇游大龙、被誉为乡村狂欢节的连城县罗坊乡走古事等传统文娱活动,形成了一批各具特色的品牌性农村文化活动。 (三)公共文化服务人才结构逐步趋向合理。据不完全统计,博物馆、群众文化艺术馆、图书馆、电台、电视台和乡镇文化站、乡镇广电站等公共文化服务单位现有文化类专业技术人员531人,其中群文博137人(高级职称17人、中级60人、初级60人),图书资料的47人(高级3人、中级23人、初级21人),艺术专业118人(高级13人、中级51人、初级54人),播音主持35人(高级3人、中级13人、初级19人),记者编辑122人(高级18人、中级36人、初级68人),其他类72人。 (四)公共文化服务投入逐年增长。十一五以来,我市文化文物事业财政投入逐年增长。2007年--2013年,我市文化、文物事业费分别为3484.8万元、3144万元、13385.4万元、13582万元、15076万元、20631万元、3156万元。为充分调动广大人民群众参与文化建设的积极性、主动性和创造性,加快推进我市文化大发展大繁荣,市委、市政府设立了2012年至2016年**市农村文化建设补助资金。第一批**市农村文化建设补助资

工业园区基础设施建设融资问题研究(投稿版)

工业园区基础设施建设融资问题初步研究 刘家有1陈智永2 (1.盘锦市国有土地储备中心,辽宁盘锦124000 2.盘锦市国有土地储备中心,辽宁盘锦124000)摘要:在工业园区筹建和发展的过程中,融资保障不力常常成为影响基础设施建设活动顺利开展的制约因素。文章首先分析了新的宏观经济形势下工业园区融资工作中存在的突出问题,接着建议除了要继续加大传统渠道融资的力度外,还要积极进行融资方式方法的创新和尝试,以提升融资的规模和效益,最后认为,工业园区基础设施建设融资要秉承资本运作理念,既要讲成本收入比,又不唯短期内的利润量,并提出了若干原则和具体措施。 关键词:工业园区基础设施建设融资问题初步研究 工业园区是地方政府推进新型工业化的重要平台、推动产业集群的主要载体,是当前提高区域竞争力、发展开放型经济、打造先进制造业基地的有效抓手。发展工业园区,基础设施建设必须先行,而建设资金问题却经常成为制约发展的瓶颈。因此,发展工业园区必须正视融资工作面临的形势和问题,不断加强和改进资本运作,从而保障基础设施建设水平持续提升,助推园区招商引资和经济社会各项事业快速发展。 一、当前工业园区融资工作中存在的突出问题 近年来受中央调结构、控通胀调控政策的影响,国家宏观货币政策一直处于适度从紧状态,虽然近期为了保证稳增长,降低存款准备金率和降息成为可能或现实,但央行货币政策的态度总体仍将长期持续谨慎,在此背景下,很多工业园区的融资遭遇了不少困难和压力,但其自身的融资工作本身也存在着一些突出的不足和问题。 (一)建设投入不足 由于工业园区规划建设任务比较重,许多园区建设资金短缺,基础设1刘家有(1956年11月—),男,辽宁大洼人,现为辽宁省盘锦市国有土地储备中心主任,会计师,主要研究方向为财政学及投融资管理和社会保障资金管理。 2陈智永(1976年7月—),男,河南正阳人,现为辽宁省盘锦市国有土地储备中心副主任,曾任会计和律师,管理学士和法律硕士,主要研究方向为经济法及应用经济学。

基础设施建设工作总结

基础设施建设工作总结 XXXX年是XXX建校以来基础设施建设和维修改造工程持续高潮的一年。基建工程部全体职工满怀创造世界一流大学的强烈责任感和使命感,抓住机遇,拚搏奉献,工作总结范文克服任务重,时间紧,要求高,难度大的困难,脚踏实地努力工作,较好地完成学校交给的各项任务。 一、投资计划及完成情况 (一)基建投资计划及完成情况 1、基建投资计划: XXXX年教育部批准下达XXX基建投资调整计划XXXXX万元,结转以前年度未完国拨投资44XX万元,共计XXXX4万元。其中:由基建工程部实施的投资计划XXXXX万元。.... 2、基建计划完成情况: XXXX年度,基建工程部实施的项目共计完成基建投资XXXXX万元,其中:①完成XXXX年投资计划XXXX万元;②完成国拨征地计划XXXX万元; (二)"XXX"计划及完成情况 3、"XXX"计划: "XXX"三年共计安排投资X4XXX万元,改造规模XXXXXXMX,共计4X个工程项目(改造项目44个,新建项目4个);

4、"XXX"计划完成情况: "XXX"综合改造工程全部完成,部分项目尚未完成竣工结算。 (三)工程结算审计工作 已完成部内审核项目共计XXX项(其中新建工程X项,XX万元以上改造项目XX项),比去年增加了XX项,审核投资4XXXX万元。 XXXX年工程结算审计工作,无论从项目数量上,还是审核金额上,均比XXXX年有较大幅度增加。部内审核质量有很大提高,送学校审计项目中,校审计室已审定结算XX项,审计金额XXXXX万元,审减额XX万元,为送审金额的%,比XXXX年的%下降%;图书馆扩建工程 XXXX年完成竣工结算审计,原计划总投资为XXXXX万元,由于工程各环节注意节约投资,结算严格把关,因而实际竣工造价为XXXXX万元,比计划投资减少XXX万元。 二、工程项目管理 指导思想:以工程质量为核心,全面控制质量,投资,进度,做好服务和文明施工等各项工作。 (一)新建工程项目 1、理科楼群4#楼工程:XXXX年X月XX日开工,该工程建筑面积XXXXXMX。XXXX年XX月XX日结构封顶。经北京市长城杯评选小组评定(项目管理与组织,模板工程,钢筋

狠抓基础设施建设 加快工业项目推进 打造园区新格局

狠抓基础设施建设加快工业项目推进 着力打造园区新格局 ——记贺州旺高工业区2013年基础 设施及工业项目建设情况 2013年,贺州旺高工业区在市委、市政府的正确领导下,狠抓园区基础设施及工业项目建设,配套设施日臻完善、工业项目稳步推进;园区钨钛锡产业园初现雏形,碳酸钙新材料产业园初成规模,旺高工业区“四大特色产业园”新格局已基本形成。 加大基础设施投入,为“钨钛锡产业园、碳酸钙新材料产业园”项目顺利推进夯实基础 今年,园区基础设施计划投入1.05亿元,主要基建项目涉及土地回征收、“三通一平”及标准厂房建设等;截止10月,共完成投资8240万元,完成年度计划投资的78.48%,能有效避开土地征收进度滞后、资金短缺及天气影响等因素制约,基本实现按计划进度推进;为“钨钛锡产业园、碳酸钙新材料产业园”项目顺利推进打好基础。截止目前,主要基建项目投资推进情况为:一是完成钨系列项目用地征地320亩,完成投资1100万元;二是完成平整土地390亩,完成投资约为2000万元;三是建成一级道路2260米,完成投资2690万元;四是铺设排水管道4110米,完成投资2000万元;五是建设标准厂房投资450万元。

加快推进工业项目建设,成就园区产业新格局2013年,旺高工业区管委会坚持“项目为立园之本,项目为发展之需”的理念,高度重视招商引资和项目建设工作。今年新引进项目7个,合同投资额达89000万元,实际到位资金53190万元,招商引资成效显著。项目建设方面,主要凸显两大特点,分别为“多、快”,其中在建项目10个,筹备(前期工作)项目24个,项目推进较为顺利。 ——在建项目情况。截止目前园区在建项目共10个,合同投资总额16.91亿元。其中在建重大项目3个,即贺州〃雨润200万头生猪加工产业化项目、广西平桂飞碟钨业有限公司钨系列产品深加工技改项目、康利岗石公司年产240万平方米人造岗石加工项目。各在建重大项目的进展情况如下:1.贺州〃雨润200万头生猪加工产业化项目总投资4.5亿元,2013年计划完成投资1亿元,截至10月底,完成投资3000万元。该项目已完成一期厂房主体、配套附属工程封顶,正在进行厂房装修,订购、安装设备;2.广西平桂飞碟钨业有限公司钨系列产品深加工技改项目总投资6亿元,2013年计划完成投资2.4亿元,截至10月底,完成投资9000万元。该项目已初步完成项目施工设计,已平整土地和工程地质勘察工作,正在完善报建手续;3.康利岗石公司年产240万平方米人造岗石加工项目总投资2亿元,2013年计划完成投资5000万元,截至10月底,完成投资8500

工程建设情况汇报材料

青山县龙峡水库工程 6月24日-7月18日工程建设情况汇报 各位领导: 根据6月24日龙峡水库建设工作协调领导小组会议精神,项目部组织了各参建单位对工程建设推进情况作了详细的部署,并落实到各参建单位和责任人。至7月18日至龙峡水库工程建设推进情况向各位领导汇报如下: 一大坝枢纽工程 根据2016年设计度汛方案,在主汛期遭遇20年一遇(P=5.0%)洪水时,最高水位为1252.18m,至4月底大坝3#、4#坝段浇筑至1248.00m高程,大坝2#、5#坝段浇筑至1252.60m高程;设计方案要求水库大坝拦洪度汛导流方案为汛期坝体两侧2#、5#坝段临时断面拦洪度汛,中部3#、4#坝段形成缺口泄流与导流洞联合泄流。 为保证安全度汛,根据2016年设计度汛方案,当发生20年一遇的洪水时,此时洪水流量为≥416m3/s,此时需采用导流洞和大坝预留缺口同时导流才能满足。我部在7月13日2#坝段浇筑至1253.50高程、3#、4#、坝段浇筑至1251.40高程,5#坝段浇筑至1253.5高程。上游围堰堰顶高程为1252.5m,导流洞过水高程为1250.4m,上游砂场高程为1253.3m。根据7月施工进度计划,2坝段浇筑至1255.5m,3#、4#、坝段浇筑至1253.40高程,5#坝段浇筑至1255.5m。2016年6月24日至2016年7月13日共浇筑混凝土约2000立方。 根据上述情况及大坝上升洪水同时上升的原则。若在施工期间发生20年一遇的洪水时,上游沙坝弯砂场和公路沿线的房屋、居民的生命及财产得不到保障,为加快施工进度,保证施工安全。请相关部

门尽快协调将1265.0高程以下的库区居民尽快迁移和房屋的拆迁,确保工程正常施工。 二总干渠工程建设 1总干渠上段(一标) 总干渠上段(桩号K总0~K总1+030m),1030m,断面尺寸为真经2m的圆形有压隧洞。工程开工日期为2015年12月18日,计划完工时间为2017年3 月28日。截止2016年7月18日,己完成施工现场“三通一平”、进口洞身开挖支护220米。出口完成调压井边坡开挖、支护工程,目前正在进行调压井平台至洞口边坡开挖、支护。临建完成90%。 2总干渠中段(二标) 总干渠中段(桩号K总1+1030~K总6+684m),包括173m断面尺寸为2.2m*2.85m暗渠,5481m断面尺寸为2.2m*3.0m无压隧洞,620m断面尺寸为2.4m*3.0米三堆石施工支洞。工程全面开工日期为2016年3月30日,计划完工时间为2019年3月30日。截止2016年7月18日,己完成施工现场“三通一平”临建工程全部完成,进口己完成洞身开挖94米,支护94米。出口己完成洞内前池开挖支护50米。临建工程全部完成。标三堆石支洞己完成洞身开挖支护300米。 3总干渠下段(三标) 总干渠下段(桩号K总6+684~K总13+632m),包括37m断面尺寸为 2.7m*2.85m暗渠,6911m断面尺寸为2.7m* 3.6m无压隧洞,648.156m断面尺寸为2.4m*3.6米,麻柳施工支洞。工程全面开工日期为2016年4月10日,计划完工时间为2019年2月28日。截止2016年7月18日,己完成全部临建工程,各

范本:农村基础设施建设工作报告

编号:_____ 农村基础设施建设工作报告 学校:_________ 教师:_________ ____年___月___日 (此文内容仅供参考,可自行修改) 第1 页共5 页

农村基础设施建设工作报告 一、农村基础设施建设项目安排情况 XX年安排我县农村基础设施建设项目10个;XX年安排15个;XX 安排12个;XX年安排27个;XX年安排20个,XX-XX年共争取中央资金支持项目84个,项目总投资10589.26万元,其中:中央资金7481.25万元,省级资金1364.95万元。 二、项目实施情况 我局会同项目主管部门,对我县农村基础设施建设项目进行监管,督促项目单位加快工作进度,确保项目按时开工,足额完成投资计划,项目及时交付使用。截止XX年4月份完成项目57个。在建项目9个,未开工项目18个。 完成项目: 1、镇中心计划生育服务站项目1个,完成项目总投资80万元,中央资金17万元,县配套63万元,新建1000平方米业务用房。 2、山羊良种养殖项目1个,完成项目总投资225.76万元,改扩建厂房2300平方米。 3、标准化生猪养殖场项目2个,完成项目总投资54.8万元,粪污处理、猪舍改造、防疫设施。 4、农民体育健身工程项目1个,完成项目总投资50万元,其中中央资金25万元,县配套25万元。 5、急救中心项目1个,项目总投资275万元,其中:中央资金140万元,县配套135万元;业务用房 6、初级中学、连庄中学等改造项目2个,项目总投资782万元, 第 2 页共 5 页

全部为中央资金;建设学校宿舍楼3300平方米。 7、镇兽医站项目6个,总投资30万元,全部为中央资金,购置设备。 8、基层农技推广服务站项目4个,总投资48万元,全部为中央资金,用于设备购置。 9、巩固退耕还林成果(林下养殖)专项资金项目1个,项目总投资28万元,建设圈舍2500平方米。 10、退耕还林工程项目1个,总投资60万元,全部为中央投资,匹配造林XX亩。 11、巩固退耕还林项目1个,项目总投资80万元,其中中央资金46万元,县配套34万元;人工造林1000亩。 12、县镇、镇中心等幼儿园工程项目7个,项目总投资1000万元,其中中央资金600万元,省级资金200万元,县配套200万元;建设规模7500平方米,购置设备350台(套)。 13、省市县奶牛养殖厂奶牛标准化规模养殖场建设项目1个,项目总投资98万元,其中中央资金80万元,自筹18万元,粪污处理、牛舍标准化改造以及水、电、路、防疫等配套设施建设(建设规模):改造存栏300—499头的奶牛标准化规模养殖场1个 14、退耕还林工程配套荒山荒地造林项目1个,总投资90万元,全部为中央投资,人工造林3000亩。 15、XX年等20个村卫生室项目,完成投资120万元,新建1200 平方米卫生室。 16、农村危房改造XX、XX项目已经完成,完成投资2130.4万元,完成危房改造及维修户1725户,超额完成计划任务。 第 3 页共 5 页

工程项目建设工作总结范文

工程项目建设工作总结范文 在这里,你可以查看更多工作总结: 一、2011年将过去了,在集团上级领导的带领下,建 立工程项目工作要点,较好地完成了集团交付的各项工 作任务。 1、认真学习上级下发文件,协助建立健全公司工程质量、进度、造价等各项制度。 2、在本集团现有的制度前提下,结合自己的工作经验 和本公司的实际情况,编制部门的工作联系单、工作流程、工程管理表格并指导实施。 3、整顿、整理、收集与工程造价部门相关的内业文件、资料建档工作。 4、制定集团的管理方针,针对原工程造价遗留存在的 实际情况和困难逐步解决,设计现有部门与部门之间的 沟通管理方案并指导实施。 5、接任本集团的工作以后,对现有人员进行初步调整,有了一定的改善。 6、面对各部门的工作情况不同,和集团原有存在不够 完善的因素,加以协调沟通。结合本公司的具体情况, 本着轻重缓急的原则开展工作,取得明显的成效。 7、加速办理一期土建及水电工程的结算收尾工作,和

对原有的签证单结合现场认真细致的核实。 8、加强形象进度款的把关和控制,制订《现场签证管理办法》的相关程序。起到监控、核算工程造价及控制工程成本的作用,发现问题做到及时向总裁汇报。 9、对原有的工程合同、工作联络函、工程承诺书、现 场签证单、设计变更通知单补充结算,进行重新核实把关,增强了造价部门在工作中真正起到了监督和审核的 职能作用,确实减少公司的经济损失。 10、结合公司现状提议新项目的招投标,的有效管理 方案及流程管理,并在继续做进一步的改进和完善工作,降低工程造价节约成本给公司带来效益。 11、编制本公司财务工程款的支付管理、结算程序。 12、甲乙双方已完成1#、2#、3#、4#、5#楼的土建及 水电工程项目,09年12月底6#、7#、8#、9#楼的土建、水电、附属工程项目做扫尾工作,主要因素是受施工单 位报审验收影响。 13、工程部的签证单时常出现一些不负责任的现象。如有些工程的工艺过程需要记录的数量、规格、工作内容 均不详就要求造价室确定单价。现场设计变更或现场增 减变更项目,现场施工没有及时确认,过后补签证单并 要求造价工程师一起确认,不按施工管理流程。我及时 的配合工程部、工程监理及时给予纠正和办理签证手续。

基础设施项目建设自查报告_自查报告_范文大全

基础设施项目建设自查报告_自查报告_范文大全 一、工作目标 围绕脱贫攻坚的总体目标,现阶段我区20xx年计划实施村屯道路、总里程为42.798公里;危房改造274户及村级公共服务设施建设3个,饮水巩固提升工程1个,小桥2座。计划投资2462万元。 二、现阶段工作完成情况 1、村屯道路建设。目前已列出计划的有:33条(区交通局第二批计划增加5条道路)42.798公里道路;2座小桥。总投1678万元.已开工建设道路29条,和2座小桥;完工27条,和2座小桥;完成26.71公里,完成投资额1135.6万元。占总投资额的68%。其中:区扶贫办11条13.8公里、投资额442万元;已全部开工建设,完成了9条12.1公里,完成投资额397.8万元。区交通局修建11条(第二批下达计划6条)15.698公里、投资额785万元;已全部开工建设,完工9条7.62公里,完成投资额442万元。水库移民局计划整合项目资金330万元,修建屯级道路7条共9.424公里,已开工建设3条,3.15公里,完成投资额110.3万元。民宗局计划整合项目资金141万,修建屯级道路5条共3.84公里,已全部完工。 2、危房改造工程。区建设局计划实施危房改造274户(建档立卡贫困户),投资726万元,到8月25日止已开工建设107户,完工56户。目前,工作重点是正在进行乡镇一级核查工作,逐户排查拟危改对象住房情况,确定危改户名单。 3、村级公共服务设施建设。区文体新局筹资修建3个村级服务中心,共投资90万元。3个村级服务设施建设项目,主要建设内容是完成“六个一”建设,分别:一个栋建筑面积不低于160m2综合楼、一个篮球场、一个戏台、一个宣传栏(墙)、一支文艺队、一支体育队。目前,3个项目都已经开工建设,其中3个综合楼主体框架建设已完成,正在进行砌墙。 4、农村饮水安全巩固提升项目。项目工程1个。计划在东龙镇闭村实施农村饮水安全巩固提升工程,改善项目区群众饮水条件,该项目由区水利局负责,计划投入建设资金25万元,已落实资金19.4万元。主要建设内容:供水530m3/d,新建高位水池1座200m3,消毒设备有附属建筑物等。项目已全部建设完工。 三、主要工作措施 1、区委、区政府高度重视项目建设工作。区委、区政府每周定期召开脱贫攻坚工作例会,听取项目建设情况汇报,对项目建设过程中遇到的问题和困难采取有力措施,及时给予解决。 2、各相关部门认真组织实施。部门主要领导亲自抓,分管领导具体抓,并落实具体工作人员。主要领导深入项目建设现场,遇到问题和困难及时给予协调解决,保证项目建设顺利进行。 3、财政评审部门密切配合,优先对脱贫攻坚基础设施项目进行预算评审。 4、加强督促检查。基础设施专责小组牵头单位定期和不定期对各相关部门的项目建设情况进行督促检查,发现问题督促部门及时整改,千方百计加快项目建设进度。 四、存在问题及需协调解决的问题 1、移民局7个项目只有3个项目资金到位,其他4个到目前为止资金还没到位,据了解这列入计划的4个项目不一定再有资金下达。如资金真的没有下达,将会影响全年任务的完成,我小组已与移民局沟通,要求他们尽快与上级主管部门联系,尽快确定这4条路的资金落实问题,以便我们采取应对措施。 2、危房改造工作较慢,已开工建设的项目户数占只占总数的40%,主要原因是上级危改实施方案没定下来和部份贫困户没有自筹资金。 3、请区委、区政府协调移民局4个资金还没到位的道路项目是否取消。

工业园区基础设施建设汇报 对工业园区基础设施建设的几点思考

工业园区基础设施建设汇报对工业园区基础设施建设的几点思考 对工业园区基础设施建设的几点思考基础设施是涉及到工业园区投资环境、招商引资、经济增长和社会可持续发展的基础性产业。基础设施的状况如何,决定着工业园区经济结构的优劣,进而决定其经济发展的水平和速度。因此,工业园区要加快经济发展,就必须注重基础设施的建设,发挥基础设施的作用。本文以工业园区基础设施建设为例,结合理论和实践,阐述基础设施的理论内涵,研究工业园区基础设施建设在经济和社会发展中的作用,分析目前工业园区基础设施建设存在的问题,探讨园区基础设施建设的原则,提出加快园区基础设施建设的对策和建议。 一、基础设施在经济发展中的作用(一)基础设施的内涵和外延。通常所说的基础设施概念是综合的、广义的基础设施,既包括经济类基础设施,也涉及社会类基础设施。如果按用途来分,基础设施可分为两大类: 1、经济类基础设施,主要包括五个层面的内容。 (1)能源设施类基础设施,包括水、电、气、热等。 (2)交通设施类基础设施,包括公共交通、地铁、铁路、公路、港口、机场等。 (3)通讯设施类基础设施,包括邮电、电信,如信函、电报、电话、传真、网络等。 (4)环保设施类基础设施,包括植树造林、防沙治沙、城市垃圾处理等。 (5)城市防灾类基础设施,包括消防、防洪、抗震及防雷、人防备战等。 2、社会类基础设施,包括文化、教育、医疗、防疫等用于人力开发的物质基础设施,如学校,文化馆、博物馆、医院、检疫站等。 (二)基础设施的作用。基础设施在工业园区开发建设、招商引资、城市化进程方面发挥作用。 1、基础设施在工业园区开发建设中的纽带和载体作用。工业园区基础设施是连接园区与城市之间的物质纽带,也是对外交流的载体。根据工业园区的空间特征,可以很清楚地看到园区要发挥其城市功能,实现经济发展,必须与城市之间发生信息交流和物质交流,那么道路交通、通信等基础设施就成为了园区与城市、园区与外界交流的载体。园区基础设施水平越高,与外界的交流能力越强就能更好的与外界合作,从而推动自身的发展。基础设施为工业园区拓宽发展空间,带动周边地区发展,实现配套协作区的发展战略提供了坚实的基础。根据城市经济学关于区域经济发展的原理,工业园区的发展具有集聚效应。具体说,工业园区的发展优势将会渗透拓展到周边的农村,周边农村就会顺势向园区靠拢发展,在这一过程中,基础设施就会起到桥梁和纽带作用。 2、基础设施在工业园区招商引资和项目建设中的作用。基础设施是工业园区招商引资、改善投资环境和项目建设的必备硬件。工业园区的发展必须贯彻以招商引资和项目建设为主,基础设施先行的原则和方针。工业园区需要有适宜的生产、生活和健全的基础设施。随着经济全球化,投资者对投资环境的要求越来越高,首当其冲的是基础设施的配套水平。加快基础设施建设,进一步完善投资硬环境是园区招商引资和项目建设的主要举措之一。良好的投资环境能够带来密集的资金、技术和人才,优化经济发展环境,美化人们的生活环境,也能够实现经济和社会的协调发展,从而实现园区从依靠政策优势向依靠投资环境综合优势的转变。 3、基础设施在工业园区城市化进程方面的作用。工业园区基础设施是实现城市功能的保障。
