消防工程系统调试方案

消防工程系统调试方案
消防工程系统调试方案

天津恒隆广场消防工程系统调试方案

1

第一章概况

一、工程总概况

天津恒隆广场新建工程,天津区步行街处,总建筑面积28万平方米,地下三层共计12万,地上六层共计16万平方米的大型综合商城,总建筑面积约万平方米。

本工程消防系统主要有:防排烟系统、消防水系统、火灾报警系统、疏散诱

导及应急照明系统、消防电梯和防火卷帘及防火门等隔离系统。

二、防排烟系统概况

1、商城防排烟系统包括公共防排烟、商铺排烟系统和大空间防排烟系统、火灾控制区、消防疏散通道的正压送风系统。

三、消防水系统概况

天津恒隆广场消防水系统设有自动喷水灭火系统、室内(外)消火栓系统、室内消火栓及自动喷淋系统、大空间消防水泡均由地下三层消防水池供水,消防水池总有效容积 m3,喷淋泵、消火栓泵均设地下三层消防泵房加压后供水,设备采用双路供电。

1. 消火栓系统:项目室外消火栓系统由室外市政给水管供给。环状管网在地下一层并与外墙设置的水泵接合器连接。

2. 喷淋系统报警阀集中设在楼层湿式报警阀室处,阀前干管在地下三层呈各自管网,管网在首层外墙设有水泵接合器。每个报警阀所控制的喷头数量不超过800

个,湿式系统在每层或每个分区管路始终都设有信号阀及水流指示器。在管道最不利点设有末端放水装置。

四、消防报警系统概况

本工程主要设置有,火灾自动报警系统、消防联动控制系统、气体火灾报警子系统、大空间水泡报警子系统。消防中心设置在地下一层东区, 负责本项目的综合管理。

1. 火灾自动报警及消防联动系统

1.1根据图纸及规范要求设置感烟或感温探测器,其中气体灭火、防火卷帘门两侧同时设置感烟和感温探测器。

1.2变配电室、封闭电缆桥架和线槽内设置气体感温、感烟探测器受气体火灾

2

报警子系统控制。

1.3 厨房及燃气表间设置燃气泄漏探测器。

1.4在明显部位按规范设置手动火灾报警器及声光报警器。 1.5每个消火栓箱内设带地址启泵按钮及启泵信号指示灯。

1.6水流指示器及检修阀、70℃、280℃防火阀、湿式报警阀、压力开关等均附地址模块接入报警总线;消防水池设置超低水位报警信号。

1.7在分区的主要出入通道及重点疏散楼梯间前室设置重复显示屏;在每层楼梯间出入口明显部位装设识别火灾层的声光报警楼层显示器;在机房内装设火灾报警发声器,面积﹥500m 2时设置声光报警装置。

2. 火灾通讯系统

2.1消防控制中心设置119专用报警电话。

2.2消防控制中心、楼宇管理室、灭火控制系统操作装置处、消防泵房、电梯机房、变、配电室、空调机房等处设置消防专用电话分机。

2.3在手动报警按钮处设置专用对讲电话插孔或电话分机。

第二章编制依据

天津消防调试方案依据以下文件编制。

4

5

第三章准备工作

根据国家规定,天津恒隆广场工程竣工验收前,应先进行消防工程验收,消防工程验收合格后方可进行竣工验收。

一、消防工程验收前阶段划分。 1. 消防验收前划分为三个阶段。

消防工程验收前根据时间和任务不同划分为:验收前的工程调试、验收前消防检测、消防验收三个阶段。

第一工程调试阶段:是指验收前,我单位要进行消防专业系统的调试及报警系统调试(点动、联动)。系统调试是按消防规范和施工验收规范,对系统的消防设施和施工质量进行检查和系统测试;模拟消防检测和消防验收功能的调试。修改在调试中发现的问题。(工程调试又具体分五个阶段)

第二消防检测阶段:即是由公安消防监督检测机构对消防专业的系统功能进行第三方检查和模拟检测。检测中提出的问题和意见进行修改。

第三消防验收阶段:是由消防局对消防工程进行检查验收。

消防检测和消防验收是消防检测机构和消防局,对消防有关的工程项目进行功能检测和检查验收,只是检测和检查的角度、方位、深度不同。

消防工程调试是机电设备安装工程调试中最重要、技术最复杂、涉及专业最多的综合调试,是工程竣工交验前必须进行的程序;是对消防工程各专业系统的功能与施工质量的检验、是对天津恒隆广场工程在使用过程中是否能安全、可靠的运行的重要保证,是集探测、监视、联动为一体的综合调试。本工程消防调试主要项目如表3-1:

主要调试检测项目表3-1

二、现场必备条件

工程调试、检测阶段现场必须达到以下条件: 1. 结构施工全部完毕。

2. 消防控制中心及设备机房装修完毕并撤场,门、窗正式锁可以使用,达到正式办公使用条件。

3. 楼内装修基本结束,楼内各房间编号,已标识到位(可临时编号,但应是正式号码)。

4. 各专业的消防系统安装全部施工完毕,并达到系统调试运转条件。其专业系统管线、阀件和设备经检查,符合设计图纸、变更洽商及施工验收规范要求。各系统的安装检查合格并经监理确认。

5. 消防水管道水压试验及冲洗完毕,经监理检查合格并签认。(消防水各系统管道在充水前,经专业同意后方可进行,不得擅自行动;重要部位的管线在充水前需再进行气压检查,无问题后经专业同意后方可进行充水。充水前要通知相关的单位或专业做好防护。)

6. 机电设备单机运转,其参数及技术指标符合规定,经监理检查合格并签认。

7. 排烟及正压送风系统的风管清理干净。

8. 楼内给水系统可以正式启用。消防水池达到正式蓄水条件并已蓄满水。 9. 排水系统与室外市政系统相接,楼内排水系统可以正式启用。 10. 供电系统正式启用,具备双电源供电的条件。

11. 调试的区域、机房、通道等部位,照明系统可正常使用。 12. 设备厂商技术支持到位,并带齐所供设备的备件。

13. 调试的区域的卫生间,上下水系统可正常使用。 14. 调试所需仪表、机具、物资准备齐全。 15. 调试所需纪录表格准备齐全 16. 调试的区域的卫生清理干净

参加调试的人员须经过专业技术、安全文明等教育,应达到以下要求: 1. 调试小组的操作和测试人员须经技术和安全教育、均做到持证上岗。 2. 调试小组人员应分工明确各司其职。调试组长应对施工图纸熟悉、现场熟悉、本专业调试方案及调试过程熟悉。在调试中应认真负责做好本调试小组的工作。对调试过程发现的问题要及时汇报。

3. 参加调试的操作测试人员应对施工图纸熟悉、对现场熟悉、了解自己的所负责调试任务的步骤和过程,做好本职工作。

4. 记录人员要熟悉记录调试表格的填写项目和内容,填写要真实、正确、清楚。当天调试完成后及时整理调试记录表格,调试完毕汇总整理调试记录,认真填写调试报告。

三、成立消防联动调试小组

由于消防调试涉及专业多、参加单位多、系统多、工程量大,所以按其工作时间先后,分别成立消防调试阶段领导小组和专业组。(在消防检测和验收阶段,要有建设、设计、监理、施工及设备厂商等

因此在调试时,按施工区域分为东区、西区两个段。其组织系统关系见3-1组织机构系统图

9

领导小组负责联调的总体安排和专业组间的联调协调;东区、西区各段的调试小组负责本段的调试具体事宜。

所有参加人员应,分工明确、责任到位、听从指挥、有序进行;在调试中要按方案执行操作。(方案在实施中如有不妥,各组需及时调整,并汇报领导小组)。(一)消防调试阶段领导小组 1. 组长:陈勇

2. 副组长:庞长江、李建华、宋、李军、杨金、百诚、监理()、安装分部电龚志辉、消防水(沈永明)、一分部东区()、二分部西区()、弱电公司()、装饰公司()、卷帘门公司、电梯公司。

天津建华监理公司()。

调试时,监理各专业的工程师要参加到调试小组中,并对调试的项目和内容给于检查和签认。

3. 现场指挥:

4. 专业组负责人: 4.1风组:(黄东) 4.2水组:(沈永明)

4.3强电组:(吴成)

4.4弱电组:()、消防电(龚志辉)、气体灭火组()公共广播()。 4.5隔离组;装饰单位()含电梯、卷帘门、防火门、封堵等。 4.6协调组:(庞长江) 4.7物资组:(刘春林) 4.8 资料组:(姜黎黎)

5. 段调试组

5.1 A(东区)段长:李建华副段长:杨金

成员:水、电各专业工程师,监理专业工程师,百诚、建华监理等专业工程师。 5.2 B(西区)段长:文斌副段长:沈永明、刘星、邵占明

成员:水、电各专业工程师,百诚、建华监理等专业工程师。

各段并分别相应成立专业调试组,各专业调试组的负责人应由熟悉本专业的人员承担。专业调试组配备人员参照表3-2。每个专业根据工程量可设若干小组

专业小组配备人员参照表表3-1

6. 参加消防调试的设备厂商技术支持见表3-2,由各专业组技术负责人及物资组负责人通知厂商按时参加。

参加消防调试的设备厂商表3-2

12

第四章专业调试的内容与方法

第一节室内消火栓箱系统调试

一、室内消火栓系统概况:

1. 天津恒隆广场项目消火栓系统由安装分部共同施工。

2. 消火栓系统由地下三层消火栓泵房2台(一备一用)供水,每台水泵出水管均与室内消火栓环状管网相连。

3. 室内消火栓水管在每层构成水平主环状管网,环状管网在地下一层设有墙壁式水泵接合器 X个。

4. 消火栓系统的稳压采用带气压罐的增压稳压装置实现。

5. 室内消火栓采用单阀单出口型,配置消火栓衬塑水带,消火栓水枪(最小流量为5L/s其规格Ф65/19、带长度25m )、自救软盘(规格Ф25,胶管内径

19mm ,长25m ,喷嘴直径6mm 。

二、消火栓系统工程数量:消火栓系统工程数量见表(表4-1)

消火栓系统工程数量表4-1

2. 天津恒隆广场项目室内消火栓共有 X个(表4-2),分布在不同的区段和楼层。消火栓各层布置见附图4-1(平面图)

消火栓数量表表4-2

三、室内消火栓系统调试

消火栓系统调试主要内容有,消火栓系统安装质量检查、消火栓泵调试、消火栓功能试验及联动试验等。

(一安装质量检查 1. 消火栓箱及系统检查

1.1 消火栓箱安装牢靠,箱体安装垂直偏差小于3mm 。检查方法:采用目测和吊线尺量。

1.2 消火栓箱附件齐备完好,箱门标识正确美观。

1.3 栓口中心距地面1.1m ,栓口朝外且安装在门轴对侧。检查方法:采用目测和吊线尺量。

1.4阀门中心距箱侧面大于140mm ,距箱后面大于100mm ,偏差+5mm。检查方法:采用目测和吊线尺量。

1.5 消防水带与水枪和快速接头绑扎牢靠,摆放整齐。

2. 消防泵安装质量检查

2.1 根据设计要求核对水泵规格、型号。 2.2 泵体安装要牢固。

2.3 检查水泵安装位置及坐标与设计图纸是否一致。

2.4 水泵运转,检查叶轮与泵壳有无摩擦声和其它不正常现象,核对水泵旋转方向是否正确。

3. 管网系统检查

3.1 对系统连接方式、管线走向进行核对,检查支吊架构造、设置位置进行校核。

3.2 在每个消火栓箱自救卷盘处放水,检查各层系统是否畅通。(二)消火栓泵调试

消火栓泵调试必须在单机运转合格,并经监理工程师检查签认后进行。消火栓泵调试按施工验收规范进行。

1. 消火栓泵和稳压装置调试。

1.1消防水池要注满水,关闭水泵出口阀门,打开水泵进口阀门,开启试验水阀。

1.2手动启泵,水泵应在60秒内投入正常运行。水泵运转时检查电机运转是否正常,轴温是否正常,有无异常声音;水泵运转是否正常、有无漏水及测试运转电压、启动电流等。

1.3手动启泵,关闭试验水阀,给系统内充满水,手动启稳压泵(稳压泵打到自动工作状态),并逐渐升压,当远传压力表表压升至规定值后停泵。

1.4开启水泵试验水阀,系统降压,当压力降到规定值时稳压泵应自动启泵补水,此时应关闭水泵试验水阀,系统压力升高,当压力升至规定值后稳压泵应自动停泵。

以上水泵调试合格后填写调试记录(按施工验收规定执行)(三)互投试验

在消防泵房内直接启动水泵,泵运转正常后进行互投试验。(水泵进行互投切换调试时,必须由两名正式电工操作。操作电工必须按规定穿戴绝缘鞋、手套等物品和用具。)

1. 模拟故障进行主、备泵互投试验。

2. 模拟故障进行主、备电源互投切换。(四)静压测试

在管网系统压力正常后进行静压测试。在管最高点(六层)及首层测压,其栓口压力≤0.5MPa 。

(五)消火栓喷射试验

在系统正常运转后采用分层、分段进行喷射试验

1. 各单位分别在本单位施工的区域(1∽12区、12∽22区)一层和顶层最不利点各取二处消火栓做实际喷射试验。喷射要求:水枪喷射的充实水柱距离要

≥10m。检查方法:尺量或目测喷射水柱距离。喷出的水要有组织排放。一层的水喷射到室

外,在室外要选择场地喷出的水要有组织排放,不得损坏其它成品。顶层水喷射地点根据现场情况待定。

2. 消防供水能力试验

根据设计确定,每段可同时满足6个消火栓的水流量。为验知系统在这种全负荷下的水力情况,需在各段同时使用6枪同时试验,水柱充实长度同样以≥10m为准。

3. 在试验过程中检查消火栓开关,其开关应灵活,关闭后严密不漏水,快速接口完好无损,不随操作发生转动。

4. 调试时消火栓以各施工区段编号,做好记录填写《表水1-1》。(六)、消火栓系统联动, 1系统联动关系

1.1接收消火栓箱内手动启泵按钮信号,同时消火栓水泵运行状态信号返送至消火栓箱内指示灯显示。

1.2. 在消防控制中心能手动/自动控制消火栓泵的启/停,同时显示其工作和故障状态。

1.3. 消火栓泵启泵方式为四种:消火栓箱内启泵按钮直接启泵,直接硬线控制;报警控制器收到消火栓启泵按钮报警信号或火灾确认信号后,通过模块控制自动启泵;消防控制中心联动控制台手动远程启泵,直接硬线控制;消防泵房就地手动启泵。

1.4. 每个消火栓箱内设有手动控制按钮,并附水泵起动后的信号指示

( 24V)。 2. 启泵试验

2.1在消火栓箱内按动消火栓按钮,可直接联动启动消火栓泵,消火栓泵运行后将信号回馈消防控制中心。

2.2在消防控制中心通过硬线启动消火栓泵,消火栓泵运行后将信号回馈消防控制中心。

2.3在消防泵房直接启动启动消火栓泵,消火栓泵运行后将信号回馈消防控制中心。

2.4 控制器接受信号自动启动消火栓泵,消火栓泵运行后将信号回馈消防控制中心。

以上消防泵运转后,要在消防中心监视信号回馈情况,在泵房观察水泵运转情

况,并打开水泵试验阀放水。水泵运转试验后,在泵房内就地停泵。

消火栓联调,一是检查消火拴报警按钮启泵电气控制电路,二是检查水泵在接到控制信号是否能自动启泵及水泵运转信号是否能及时反馈到消防控制中心。

(七)水泵接合器(消火栓系统、喷淋系统、水炮系统)试验

在系统的水泵接合器接口处,用用临时泵将水压提升到0.6Mpa 送入水泵接合器(可利用室外地下消火栓做水源),观察系统上的压力表是否升压。一方面是检查接合器的止回阀安装方向是否正确,检查有无漏水。再一方面是检查接合器的流量。

另外要检查水泵结合器的永久性标志牌是否设在附近而且明显便于观察。

第二节消防喷淋系统调试

一、喷淋系统概况

本工程消防喷淋系统由东区施工。西区施工

1. 天津恒隆广场项目消防喷淋系统由地下三层消防泵房2台(一备一用)供水,每台水泵出水管均与各层湿式报警阀。

2. 喷淋阀前干管在地下一层构成水平环状管网,环状管网在地下一层设有墙壁式水泵接合器X 个。

3. 喷淋系统的稳压采用带气压罐的增压稳压装置保压,系统稳压管与阀前干管相连。

4. 喷淋系统报警阀集中在四处见表4-3

报警阀安装位置表4-3

5. 水流指示器和信号阀设在每层的相应消防管井报警阀间的管路始端。

6. 喷淋系统报警阀、水流指示器和信号阀等分布见附图4-2(喷淋系统图)。

7. 由于天津恒隆广场各区域楼层的使用功能不同,其设置不同的喷淋头见表4-4 。

喷淋头区域设置表表4-4

二、工程数量表:

消防喷淋系统主要工程数量见表4-5

报警阀编号、位置表表4-6

三、消防喷淋系统调试

消防喷淋系统调试主要内容有:消防喷淋泵及系统安装质量检查,消防喷淋泵及稳压泵调试,报警阀、水流指示器功能试验及系统联动等。

(一安装质量检查 1. 消防喷淋泵安装质量检查

1.1检查消防喷淋泵及稳压泵规格、型号是否正确,安装是否符合设计图纸及规规范要求。

1.2泵体安装要牢固。

1.3 检查水泵安装位置、标高与设计图纸是否一致。

1.4水泵运转,检查叶轮与泵壳有无摩擦及其它不正常现象,核对水泵旋转方向是否正确。

1.5检查水泵单机试运转及稳压泵自动功能调试情况是否合格

2. 系统安装质量检查

消防联动调试方案

办公楼工程消防联动调试方案 消防联动调试是XXX办公楼工程机电设备安装中最重要、技术最复杂、涉及面最广、工程交用前必须进行的程序;是对消防工程各系统的设计与施工与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。本工程消防联动调试主要项目有:消防喷淋、消火栓、气体灭火、防排烟、正压送风、强切非消防电源、应急照明、消防电梯、消防卷帘、防火门、消防广播、消防电话、火灾自动报警等系统。本工程是集探测智能、监察智能、联动智能为一体的中央报警与联动控制系统。消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。 1、联调准备工作 1.1调试组织机构 由于消防联动调试涉及专业多、系统大、工程量大,必须成立以建设单位及施工单位为领导组长的联调领导小组及专业调试小组,各专业调试负责人由熟悉本专业的工程技术人员承担。领导小组负责联调的总体安排和部署,各专业协调小组负责各专业间的联动协调,专业小组负责调试及联调的具体事宜。所有参加人员应分工明确、责任明确,统一按调试方案进行,各专业责任人安排好各自调试范围的内的技术人员,总体调试由消防施工单位牵头实施。调试组织机构见下图: 调试领导小组(XXX) 各专业协调小组; 责任人:XXX(项目部) 消防水组:喷淋水、消火栓、气体灭火; 责任人:XXX(消防负责人)、XXX(消防水电); 防排烟组:防排烟、正压送风; 责任人:XXX(通风排烟设备); 电气组:消防电梯、强切非消防电源、事故照明、疏散指示; 责任人:XXX(总配电)、XXX(装修电)、XXX(电梯厂家);

防火门组:防火卷帘、防火门、旋转门、封堵; 责任人:XXX(卷帘门及防火门厂家)、旋转门厂家XXX控制中心组:火灾自动报警、设计联动、消防局联动、消防检测; 责任人:XXX(检测公司) 弱电组:消防广播、门禁系统 责任人:XXX 1.2现场准备物资 现场准备准备记录表格、调试检测仪表、专业常用工具、通讯工具及一定数量地易损件等。 1.3现场安装准备工作 1、所有外围设备的安装工作(包括探测器及底座安装,楼层端子箱及模块箱的接线, 模块至控制设备的接线) 均需完成。 2、所以安装探测器及底座需有测试记录,探测回路线路已完成测试,并保证线路无开路、短路及接地现象。 3、完成消防中心内总端子箱至外围一端接地工作(总端子箱至控制机一端的接线在调试时开始)。 4、设备需要可靠接地,电源到位,调试环境具备。 5、消防施工单位需提供记录有探测器,手报及模块编号的平面图,以便软件编程用。 6、所有由于外接设备的自我测试与系统调试已完成,与消防接口测试功能满足。 7、在整个消防系统调试之前,各家各个分包单位先自行调试好,然后在整个消防系统调试时各家各个分包单位人员一定要到现场配合整个消防系统调试。 1.4联动调试之前需完成的调试内容 1.4.1调试前消防施工单位需完成自调内容:

联动调试方案

联动调试方案 一、系统调试工作整体组织: 总指挥:消防施工单位 需要配合的专业施工方:防排烟系统、强电系统、土建、电梯等 二、系统调试准备工作: 1. 电系统:现场各终端联动设备动力、照明、应急照明电源供应正常,系统自调完毕,设备运行良好,无故障,具备联动条件。应急照明系统自动投入功能正常。 2. 水系统:消防水池注满水,供水阀门打开,所有消火栓出水口关闭,室外管网畅通,室外消火栓使用正常。消防水箱具备稳压、补压功能,各种泄水口、排水沟到位,具备放水、排水条件。 3. 风系统:各种消防风机调试完毕,设备运行正常,各种阀类机械开启灵活,各种无源信号反馈正常。 4. 其它:电梯自检自验迫降功能正常,卷帘门自检自验功能正常,防火门闭门器功能正常。 三、系统调试步骤: 1. 自动报警系统 (1)消防控制中心联动报警主机,主备电源自动切换正常,主机各项功能符合设计及消防施工验收规范要求。对于现场自动报警设备逐一进行通电试验,模拟报警试验;联动控制模块逐一模拟手动通电试验,模拟控制模块动作以后末端联动设备的启停信号的反馈情况是正常、及时。 (2)所有联动控制模块功能实验合格后,进行终端设备的单点启动实验,即:有关消防联动设备的电源控制柜全部转换到自动状态(消防风机、消防泵、喷洒泵等),消防中心主机发出单点启动命令后,相应的联动设备应能启动,并且设备启动后消防中心主机应能接收到设备的启动状态信号。然后进行其他设备(照明强切、各种风阀、预作用电磁阀、电梯迫降的启动试验。 2. 消防广播通讯系统 事故广播及消防专用通讯试验:模拟报警试验时,主机收到报警信号通过报警主机自动开启消防广播,通知报警层及上下相邻层人员进行疏散,音量要求达到

消防联动调试方案(通用版)

一、工程概况 二、联动调试应具备的条件 ●自动报警、消防喷淋、防排烟等相关工程已经安装完毕,并经质量检验合格 ●消防水泵、排烟风机、防火卷帘、发电机等消防设备已经通过单机试运转调试 ●对讲机、人字梯、测试烟感和温感用的吹烟加温器材、手报按钮复位钥匙等相关 的器具已经配备,已经对参加调试的人员进行交底,分工明确 三、联动调试前准备工作 ●将消防控制器的联动模式设置为自动 ●防排烟风机控制柜的控制模式设置为自动 ●消防水泵控制柜的控制模式设置为自动 ●防火卷帘门控制柜的控制模式设置为自动 四、联动调试的内容 (一)消火栓启泵按钮联动调试 测试方法:所有消火栓启泵按钮逐个测试 按下消防栓启泵按钮,消防中心应能接收启泵按钮动作信号,并联动以下消防设备: ①压力开关动作,消防栓水泵启动,消防中心应能接收消防栓水泵启动反馈信号; ②接通本分区声光报警器和消防应急广播装置,指引人员疏散; ③启动本分区的排烟风机和加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号和电动风阀动作的信号; ④防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定: a. 疏散通道上的防火卷帘门下降至距楼板面1.8m处,当任一只专门用于联 动防火卷帘的感温探测器动作时防火卷帘门应能降到楼板面; b. 非疏散通道上的防火卷帘门应能直接下降到楼板面; ⑤切断本分区非消防电源,停止空调系统工作;应急照明灯亮,便于人员疏散 ⑥电梯迫降首层,迫降后将反馈信号传输至消防中心,消防中心应能接收电梯迫降的反馈信号;电梯机房、轿厢与消防中心的三方通话正常,语音清晰; ⑦门禁断电开锁,便于人员逃生,消防中心应能收到门禁断电开锁的反馈信号;

消防系统联动调试、检测及验收方案全

消防系统联动调试方案 1 各系统调试方案本工程重点、难点部分,主要为消防系统调试控制方案。各层设备控制线路从弱电竖井由弱电线槽进入消防控制中心。自动报警系统设备采用主机智能火灾报警控制器配有CRT显 示器,联动系统采用多线手动控制盘。 一、调试应具备的条件 1、系统联动调试应在建筑物内部装修和消防报警系统施工结束后进行。 2、火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观进行检查,并提供国家消防电子产品质量监督检测中心有效的检验合格报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进场设备检查手续。 3、消防联动有关设备必须先调试运行合格,并由设备厂家按本工程竣工图预先把报警及联动的逻辑程序编好。 二、调试具体步骤 1、调试顺序: 各个分区线路测试一消防报警控制器及其广播、通讯主机通电检测-报警设备按回路调试一报警设备按防火分区调试一消防广播、对讲电话系统调试-防火卷帘门调试一强电切换调试一风机调试一电梯系统调试一消防泵、喷淋泵调试-整体消防系统调试。 2、调试人员及时间安排:时间安排在安装工程即将完工时,进行单体调试,待单体调试完成后进行统一的联动调试。 3、调试人员应由消防设备生产厂家,消防施工单位,各联动设备厂家(电梯、防火阀、配电柜)及以上各专业的安装工程技术人员组成。 三、调试操作方法 1、调试前,施工人员应向调试人员提交竣工图、设计变更记录、施工记录(包括隐蔽工程验收记录)、检验记录(包括绝缘电阻、接地阻测试记录)、竣工报告。调试人员应按要求查验设备规格、型号、备品备件等。按火灾自动报警系统施工及验收规范的要求检查系统的施工质量。检查检验系统线路的配线、接线、线路中的绝缘电阻,接地电阻、终端电阻、线号、接地、线的颜色等是否符合设计和规范要求,发现错线、开路、短路等达不到要求的应及时处理排除故障。对属于施工中出现的问题应会同有关单位协商解决,并有文字记录。 2、先把弱电竖井内消防接线箱的平层线路与进入中控室的主线路断开,用摇表对主线进行绝缘测试,阻值必须大于20M Q,并在各竖井末端进行测试,保证无短路、断路现象。 3、由厂家技术人员检查主机内部元件及输入电源接线是否良好。如无异常现象后,通电检查主机功能。其功能检测包括:火灾报警系统应先分别对探测器、消防广播、消防电话等消防控制设备逐个进行单机通电检查试验。单机检查试验合格后进行系统调试,报警控制器通电接入系统做火灾报警自检功能、消音复位功能、故障报警功能、火灾优先动能、报警记忆功能、电源自动转换和备用电源的自动充电功能、备用电源的欠压和过压报警功能等功能检查。确定所有设备均正常后,进行联合调试。在通电检查中上述所有功能都必须符合《火灾报警控制器通用技术条件》的有关要求。 4、进行平层探测器支路调试:先对照图纸把此支路的探测器全部摘下,检查探测器编码与图纸的编码是否一致,同时复检探测器的压线端子是否正确。用万用表测试线路绝缘值,测试线路是否有短路或断路现象,并从竖井通24V电压用万用表测量,探测器底座端子上的电压、电流测量完毕后,把探测器对号牢固地安装在底座上,此时显示探测器的编码应与现场编码一致,然后用烟枪对每个探测器吹烟试验(烟不要太浓),用电吹风对感温探测器进行加温试验,探测器有信号输出,说明此支路中线路及探测器设备均属正常。采用以上方法对每一支路进行试验合格后,把同一防火分区的支路连接在一起,压在主线上,再同主机进行调试,调试正常后,说明此防火分区探测器及报警线路的功能

消防联动测试方案

消防联动调试方案 一、测试前期准备工作 1、参加人员:南北区各消防施工单位人员、亚鑫地产公司技术人员、物业公司工程维护部及秩序维护部 2、测试时间: 二、联动调试应具备的条件 各楼宇的自动报警、消防喷淋、防排烟等相关工程已经安装完毕,并经质量检验合格。联动测试分两个环节: 1、单机测试:各施工方提前对各自区域进行消防水泵、排烟风机、防火卷帘等消防设备单机运转调试;水泵房设备打在手动,测试现场是否报警、消控中心是否收到信息、电梯是否迫降等。 2、联网测试:各区域单机测试完成后,进行联网至消控中心主机,通过现场设备,测试全区域的联动性(是否收到火灾信息、现场声光报警、水泵能否正常启动);消控中心主机进行测试水泵房设备的启动和关闭、消防广播、防火卷帘的启动、送排风的启动等。 3、所有设备在测试联动正常的情况下,各施工方应全方位的进行现场设备及管道的检查,确保完好的情况下进行全区域的消防管道的注水补水,在压力达到标准的情况下,通过试验消火栓进行压力测试。 各区域施工人员应将对讲机、人字梯、测试烟感和温感用的吹烟加温器材、手报按钮复位钥匙等相关的器具配备, 三、联动调试前准备工作 将消防控制器的联动模式设置为自动防排烟风机控制柜的控制模式设置为自动消防水泵控制柜的控制模式设置为自动防火卷帘门控制柜的控制模

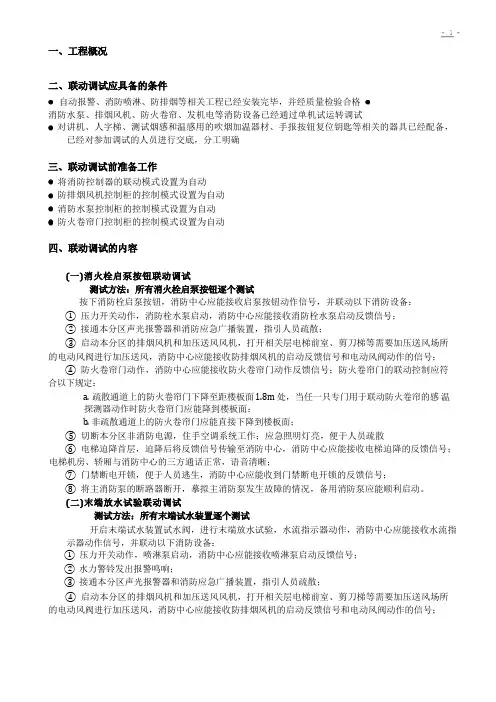

式设置为自动 四、联动调试的内容 (一)消火栓启泵按钮联动调试 测试方法:所有消火栓启泵按钮逐个测试 按下消防栓启泵按钮,消防中心应能接收启泵按钮动作信号,并联动以下消防设备: ①压力开关动作,消防栓水泵启动,消防中心应能接收消防栓水泵启动反馈信号;②接通本分区声光报警器和消防应急广播装置,指引人员疏散;③启动本分区的排烟风机和加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号和电动风阀动作的信号④防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定: a.疏散通道上的防火卷帘门下降至距楼板面1.8m处,当任一只专门用于联动防火卷帘的感温探测器动作时防火卷帘门应能降到楼板面; b.非疏散通道上的防火卷帘门应能直接下降到楼板面;⑤切断本分区非消防电源,停止空调系统工作;应急照明灯亮,便于人员疏散⑥电梯迫降首层,迫降后将反馈信号传输至消防中心,消防中心应能接收电梯迫降的反馈信号;电梯机房、轿厢与消防中心的三方通话正常,语音清晰;⑦门禁断电开锁,便于人员逃生,消防中心应能收到门禁断电开锁的反馈信号;⑧将主消防泵的断路器断开,模拟主消防泵发生故障的情况,备用消防泵应能顺利启动。 消防联动调试方案(通用) (二)末端放水试验联动调试 测试方法:所有末端试水装置逐个测试

系统试运行与调试记录

送排风系统 系统联动试运转中,设备及主要部件的联动符合设计要求,动作协调、正确,无异常现象; 系统经过平衡调整,各风口或吸风罩的风量与设计风量的允许偏差不大于15%,系统运行正常。 防排烟系统 同上

编号:001 单位工程名称广西康复医疗中心大楼施工单位广西建工集团第五建筑工程有限责任公司 分包单位/ 监理(建设)单位南宁品正建设咨询有限责任公司 设备名称组合式空调机组型号规格 试运转时间自2014年6月12日8时30分至2014年6月13日16时0分 试运转过程及各参数记录: 1、系统正常,畅通无渗水现象。电源线连接正确,安全、紧固。 2、各机组中的风机叶轮旋转正确,运转平稳,无异常振动与声响,其电机运行功率符合 设备技术文件的规定。 3、皮带张紧得当,且风机皮带轮与电机皮带轮置于同一平面上。 4、该型号机组的风机轴承的润滑状况良好,轴承外壳温升为60℃~68℃,滚动轴承温 升为65℃~75℃,符合产品说明书的规定。 5、空调机组的试运转符合设备技术文件要求。 6、运转时产生的噪声符合性能说明书的规定要求。 7、该型号各种机组的减震装置工作正常。 8、机组风量的测试结果与设计风量的偏差为5%,符合要求。 试运转调试结论调试合格,符合设计要求。 施工单位监理(建设)单位 专业工长专业质量检查员:项目技术负责人:监理工程师: (建设单位项目技术负责人)

编号: 单位工程名称广西康复医疗中心大楼施工单位广西建工集团第五建筑工程有限责任公司 分包单位/ 监理(建设)单位南宁品正建设咨询有限责任公司 设备名称离心泵型号规格 试运转时间自2014年6月12日8时30分至2014年6月12日12时0分 试运转过程及各参数记录: 1、叶轮旋转方向正确,无异常振动与声响,紧固连接部位无松动,其电机运行功率符合 设备技术文件的规定。 2、轴承温升为65℃,符合产品说明书的规定。 3、减震装置工作正常。 4、克体密封处无渗漏。 试运转调试结论调试合格,符合设计要求。 施工单位监理(建设)单位 专业工长专业质量检查员:项目技术负责人:监理工程师: (建设单位项目技术负责人)

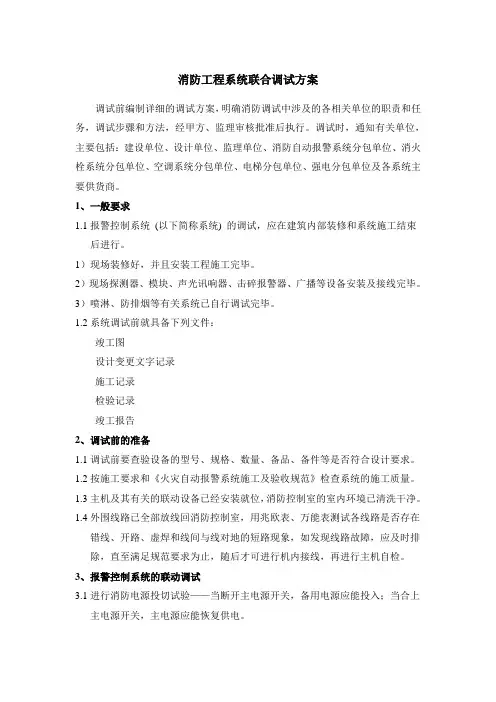

消防联动系统调试方案

消防联动系统调试方案 消防联动控制设备安装完成后,先由相关施工单位进行测试及运行,运行正常后与消防报警联动主机相连接,当接线核查准确无误后,分系统进行联动调试:1消防栓系统的联动调试 逐层逐个试验消火栓按钮,消防泵均能正常起动,同时在消控中心主机让显示报警消火栓地址编码及消防泵运行状态。 当有报警点(烟感、温感)报警及手动报警按钮动作时,启动消防泵,同时在消控中心主机显示报警点、手动报警按钮地址编码及消防泵运行状态。 当消防泵启动时,水泵出水压力应达到设计及规范要求;屋面试火栓处水压达到规范要求。 2喷淋系统的联动调试 逐层在喷淋管网末端试水,每层水流指示器报警、湿式报警压力开关动作,喷淋泵能正常启动,同时在消控中心主机显示水流指示器、湿式报警压力开关、地址编码及喷淋泵运行状态。湿式报警阀警铃能及时报警。 当喷淋泵启动时,水泵测水压力达到设计及规范要求;管网最不利点处压力达到0.005Mpa要求。调试结束后及时关闭湿式报警阀处的试水阀。 3防排烟系统的联动调试 当有报警点及手动报警按钮,启动正压送风机、排烟风机,停止有关部位的空调送风,打开相关层正压送风口及排烟口,同时消控中心显示报警点地址编码、正压送风机、排烟风机的运行状态,显示打开的正压送风口和排烟口的地址编码。关闭正压送风机和排烟风机前的防火阀时,正坟送风机、排烟风机停止运行。消控中心显示关闭的防火阀地址编码,正压送风、排烟风机的运行情况。 4火灾事故广播、警铃的联动调试 当有报警点及手动报警按钮报警,启动本层及上下层警铃、广播并发生报警。 5其它联动系统的调试 当电梯前室报警点及手动报警按钮报警,强制电梯迫降至首层,在消控中心显示报警点、手动报警按钮地址编码,接受电梯迫降的反馈信号。 当报警点及手动报警按钮报警,切断非消防电源,在消控中心显示报警点、手动报警按钮地址编码及非消防的动作情况。

消防系统联动调试方案

消防系统联动调试方案 1各系统调试方案 本工程重点、难点部分,主要为消防系统调试控制方案。各层设备控制线路从弱电竖井由弱电线槽进入消防控制中心。自动报警系统设备采用主机智能火灾报警控制器配有CRT 显示器,联动系统采用多线手动控制盘。 一、调试应具备的条件 1、系统联动调试应在建筑物内部装修和消防报警系统施工结束后进行。 2、火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观进行检查,并提供国家消防电子产品质量监督检测中心有效的检验合格报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进场设备检查手续。 3、消防联动有关设备必须先调试运行合格,并由设备厂家按本工程竣工图预先把报警及联动的逻辑程序编好。 二、调试具体步骤 1、调试顺序: 各个分区线路测试→消防报警控制器及其广播、通讯主机通

电检测→报警设备按回路调试→报警设备按防火分区调试→消防广播、对讲电话系统调试→防火卷帘门调试→强电切换调试→风机调试→电梯系统调试→消防泵、喷淋泵调试→整体消防系统调试。 2、调试人员及时间安排:时间安排在安装工程即将完工时,进行单体调试,待单体调试完成后进行统一的联动调试。 3、调试人员应由消防设备生产厂家,消防施工单位,各联动设备厂家(电梯、防火阀、配电柜)及以上各专业的安装工程技术人员组成。 三、调试操作方法 1、调试前,施工人员应向调试人员提交竣工图、设计变更记录、施工记录(包括隐蔽工程验收记录)、检验记录(包括绝缘电阻、接地阻测试记录)、竣工报告。调试人员应按要求查验设备规格、型号、备品备件等。按火灾自动报警系统施工及验收规范的要求检查系统的施工质量。检查检验系统线路的配线、接线、线路中的绝缘电阻,接地电阻、终端电阻、线号、接地、线的颜色等是否符合设计和规范要求,发现错线、开路、短路等达不到要求的应及时处理排除故障。对属于施工中出现的问题应会同有关单位协商解决,并有文字记录。 2、先把弱电竖井内消防接线箱的平层线路与进入中控室的主线路断开,用摇表对主线进行绝缘测试,阻值必须大于20МΩ,并在各竖井末端进行测试,保证无短路、断路现象。 3、由厂家技术人员检查主机内部元件及输入电源接线是否

消防联动系统调试方案

消防联动系统调试方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

消防联动系统调试方案 消防联动控制设备安装完成后,先由相关施工单位进行测试及运行,运行正常后与消防报警联动主机相连接,当接线核查准确无误后,分系统进行联动调试: 1消防栓系统的联动调试 逐层逐个试验消火栓按钮,消防泵均能正常起动,同时在消控中心主机让显示报警消火栓地址编码及消防泵运行状态。 当有报警点(烟感、温感)报警及手动报警按钮动作时,启动消防泵,同时在消控中心主机显示报警点、手动报警按钮地址编码及消防泵运行状态。 当消防泵启动时,水泵出水压力应达到设计及规范要求;屋面试火栓处水压达到规范要求。 2喷淋系统的联动调试 逐层在喷淋管网末端试水,每层水流指示器报警、湿式报警压力开关动作,喷淋泵能正常启动,同时在消控中心主机显示水流指示器、湿式报警压力开关、地址编码及喷淋泵运行状态。湿式报警阀警铃能及时报警。 当喷淋泵启动时,水泵测水压力达到设计及规范要求;管网最不利点处压力达到要求。调试结束后及时关闭湿式报警阀处的试水阀。 3防排烟系统的联动调试 当有报警点及手动报警按钮,启动正压送风机、排烟风机,停止有关部位的空调送风,打开相关层正压送风口及排烟口,同时消控中心显示报警点地址编码、正压送风机、排烟风机的运行状态,显示打开的正压送风口和排烟口的地址编码。关闭正压送风机和排烟风机前的防火阀时,正坟送风机、排烟风机停止运行。消控中心显示关闭的防火阀地址编码,正压送风、排烟风机的运行情况。 4火灾事故广播、警铃的联动调试 当有报警点及手动报警按钮报警,启动本层及上下层警铃、广播并发生报警。 5其它联动系统的调试 当电梯前室报警点及手动报警按钮报警,强制电梯迫降至首层,在消控中心显示报警点、手动报警按钮地址编码,接受电梯迫降的反馈信号。 当报警点及手动报警按钮报警,切断非消防电源,在消控中心显示报警点、手动报警按钮地址编码及非消防的动作情况。 当防火卷帘旁的火灾探测器组报警时,防火卷帘动作在消控中心显示报警点的地址编码及防火卷帘的动作情况。 测试事故应急照明疏散指示系统,照度与工作时间均应满足设计及有关规范要求。

消防报警系统调试方案

消防报警系统调试 1、调试程序: (一)、准备 1.查看系统图、平面图,了解系统配置、回路划分、24V电源分配、部件位置。 2.检查探测器选用类型是否合理、智能输出模块的设置是否满足要求。 3.了解所控联动设备类型、工作电压、工作电流、动作方式、有无反馈信号,将智能输出模块按其用途进行分类。 4.火灾自动报警系统的接地装置的接地电阻的要求如下: (1)采用专用接地装置时,接地电阻不应大于4Ω; (2)采用共用接地装置时,接地电阻不应大于1Ω。 (二)、检查线路及设备安装情况 1.检查所用导线是否合适 (1)总线、通讯线是否采用铜芯多股双绞线;千万不要用单股硬线,注意多芯的电力电缆不可使用,这种电缆实际上是单股、平行线。 (2)线径是否符合要求; (3)导线连接是否可靠,线头是否采用锡焊或冷压端子的方法处理。 2.检查不同系统、不同电压等级的线路是否单独穿管布线,主要检查广播线、强电线路是否与总线、24V电源穿在同一个管道或线槽内;在竖井内布线时,消防线路易与电力、照明用的低压配电线路电缆竖井分别设置,如受条件限制必须合用时,两种电缆应分别布置在竖井的两侧。 3.检查总线有无与强电线路平行走的情况。 4.用万用表测量S+、S-之间电阻是否在30K以上,如果太小,应进行检查, 可能的原因有: (1)导线绝缘不好; (2)个别部件有问题。 5.用万用表检查总线绝缘电阻,应大于20MΩ。 6.用万用表检查总线、24V线、等外部接线,线间应无交流、直流电压;线与大地之间应无交流、直流电压;线间应无互相短路情况。 7.用万用表检查交流电源是否符合要求,电压是否在规定的范围内。 8.对于负载较小(小于60个部件)且总线长度超过1000米的回路,应在回路末端接匹配电阻,阻值一般为1~2KΩ。 9.检查各部件安装是否牢固,是否符合有关标准要求,消防控制室是否符合要求,检查控制器是否可靠接大地。如接地不好会降低控制器的抗干扰能力,使机壳带电,危及人身安全。 (三)、部件编码

消防联动测试计划的方案.doc

2015年消防联动测试方案 (一) 测试时间:联动测试时间:2015年月日: ~: (二) 测试区域 (三) 测试前准备工作 1、测试前确保风机、风阀均已复位 2、测试人员分布(保安部4人和工程部5人) 1) 测试层上层1人负责记录联动结果及系统复位 2) 测试本层3人负责点烟感和开门、记录联动结果及系统复位 3) 测试层下层1人负责记录联动结果及系统复位 4) 消控室1人负责报警主机操作、记录联动结果及系统复位 5) 水泵房1人负责监管水泵运行状态及记录测试结果 3、测试准备工具烟枪、手报钥匙、消火栓钥匙、风阀复位扳手、风速仪等 (四) 联动测试影响区域 1)1F:广播和声光报警器响、背景音乐强切。 2)B1:广播和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。3)B2:广播和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。4)正压送风阀、送风机动作。 5)所有电梯迫降(屏蔽) 6)消防5号通道、消防6号通道、员工电梯前室正压送风阀与送风机动作 7)消火栓按钮报警联动:消火栓泵启动 8)湿式报警阀报警联动:喷淋泵启动(本地控制柜、报警主机两幅触点联动) (五) 消防水测试 1、测试方法: 1)消火栓处直接按下消火栓按扭,启动消火栓泵 2)末端放水,启动喷淋泵 3)湿式报警阀试水装置处放水,启动喷淋泵 4)消控中心远程单点启动消防泵 2、注意事项: 1)测试前检查系统卸压阀是否开启 2)准备好测试的工具。 3)水泵房、消控中心测试全程有专业人员在岗。 (六) 联调后需要做的工作 1) 整理调试记录。 2) 整改和完善调试中的问题 3) 要将各种开关、阀门等复位防止误动作

消防联动测试的解决方案

消防设备联动测试方案 为了检验消防系统的正常运作,使大厦消防设备发挥到最佳状态,按照公司工作计划,于2012 年12 月24 日至29 日举行消防联动测试。保安部、工程部、华盾消 防公司、北安公司参与此次测试。 测试分为三个阶段进行: 第一阶段:测试前期准备工作 1、测试时间:12 月 24 日至 12 月 28 日每晚 22 点以后进行。 2、测试内容及人员安排:相关设备(正压送风机、送风口、排烟机、排烟口、防火阀、强切、消防广播、防火卷帘门、防火门、各消防泵、火灾探测器、电梯迫降等)现场 配电箱单点启动测试及消防主机单点远程控制测试,主要检验相关设备启动及停止消 防主机是否有反馈信号。此项工作由各相关单位组织完成,保安部配合。为减少对客 户楼层的影响,测试于 12 月 24 日至 12 月 28 日每晚 22 点以后进行。 第二阶段:消防联动测试阶段 1、测试时间 2012 年12 月29 日22 点以后 2、测试楼层:首层及地下区域各抽测一层 3、人员安排及主要任务 1)保安组。测试区域内每一个楼层配备保安 1-2 人,负责大楼烟感现场测试,向客户 解释、维持测试现场执行,联动测试完毕后,检查各相关设备是否复位。 2)工程组。工程人员负责配电室、卷帘门、排烟系统、电梯等的联动测试负责工程技术 人员(工程部、华盾、北安)的调度指挥; 1 B4 消防水泵房、F19 消防水泵房及 F4 2 稳压泵房各 1 人。 主要工作:检查阀门、控制柜,在远程无法控制情况下手动紧急控制; 2 风机房巡视 1 人. 主要工作:提前检查线路及控制转换开关是否处于自动状态; 3 空调机房巡视检查 1 名. 主要工作:提前检查线路及控制转换开关是否处于自动状态及控制柜操作; 3)监控记录组。中控室负责测试情况的记录和汇总 4)机动组。其他人员机动安排,服从测试总指挥的分配。 5)测试指挥室设在中控室。 注:各楼层和水泵房、配电房、中控室、电梯口、进出安全通道口等配备相应人员, 并配发通讯器材。 4、联动测试流程与方案 1)保安部经理利用对讲机宣布测试开始。

消防调试方案

消防工程竣工调试方案 一、工程概况 该工程的消防系统调试内容主要有:火灾自动报警及联动系统、水喷淋自动喷水灭火系统、消火栓灭火系统、气体灭火系统、泡沫灭火系统、消防防排烟系统及其他消防系统的综合调试。 二、工程资料的检查和调试准备 2.1工程设备资料及现场的检查核对 2.1.1消火栓系统 2.1.1.1消火栓箱(含水枪、水带等配件)应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.2水泵结合器应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.3消防水泵应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.1.4消防水泵控制柜应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。消防水泵控制柜电源应具有双路互投电源。 2.1.1.5消防气压罐应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2防排烟系统 2.1.2.1排烟阀、防火阀应具有《国家固定灭火系统和耐火构件质量

监督检验中心》有效检测报告。 2.1.2.2排烟风机、正压风机应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.3排烟风机、正压风机的控制箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。排烟风机、正压风机箱电源应具有双路互投电源。 2.1.2.4需控制电动排烟阀应提供消防24V直流电源控制其动作的接点,并提供一组无源反馈接点。70度防火阀需提供一组无源接点与消防系统监测其工作状态。 2.1.2.5风管保温材料应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1.2.6电动正压送风口、排烟口应具有直流DC24V动作的接点和动作后的无源反馈接点。 2.1.2.7 280℃防火阀动作后应具有联锁停止风机的功能。 2.1.3应急照明和切非消防电源系统 2.1. 3.1应急照明灯应具有《国家固定灭火系统和耐火构件质量监督检验中心》有效检测报告。 2.1. 3.2应急照明箱应留有消防24V直流电源控制其启停的动作接点(动作电流小于1A);同时提供其工作状态的两组(启动状态和停止状态)无源接点。 2.1. 3.3非消防电源箱应留有消防24V直流电源控制其启停的动作接

消防联动测试计划方案

(一) 测试时间:联动测试时间:2015年月日 : ~: (二) 测试区域 (三) 测试前准备工作 1、测试前确保风机、风阀均已复位 2、测试人员分布(保安部4人和工程部5人) 1) 测试层上层1人负责记录联动结果及系统复位 2) 测试本层3人负责点烟感和开门、记录联动结果及系统复位 3) 测试层下层1人负责记录联动结果及系统复位 4) 消控室1人负责报警主机操作、记录联动结果及系统复位 5) 水泵房1人负责监管水泵运行状态及记录测试结果 3、测试准备工具烟枪、手报钥匙、消火栓钥匙、风阀复位扳手、风速仪等 (四) 联动测试影响区域 1)1F:广播和声光报警器响、背景音乐强切。 2)B1:广播和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。 3)B2:广播和声光报警器响、门禁释放、防火门释放、非消防电强切、排烟风机与风阀动作。 4)正压送风阀、送风机动作。 5)所有电梯迫降(屏蔽) 6)消防5号通道、消防6号通道、员工电梯前室正压送风阀与送风机动作 7)消火栓按钮报警联动:消火栓泵启动 8)湿式报警阀报警联动:喷淋泵启动(本地控制柜、报警主机两幅触点联动) (五) 消防水测试 1、测试方法: 1)消火栓处直接按下消火栓按扭,启动消火栓泵 2)末端放水,启动喷淋泵 3)湿式报警阀试水装置处放水,启动喷淋泵 4)消控中心远程单点启动消防泵 2、注意事项: 1)测试前检查系统卸压阀是否开启 2)准备好测试的工具。 3)水泵房、消控中心测试全程有专业人员在岗。 (六) 联调后需要做的工作 1) 整理调试记录。 2) 整改和完善调试中的问题 3) 要将各种开关、阀门等复位防止误动作

消防系统联动调试方案

消防系统联动调试方案(总16 页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

消防系统联动调试方案 1各系统调试方案 本工程重点、难点部分,主要为消防系统调试控制方案。各层设备控制线路从弱电竖井由弱电线槽进入消防控制中心。自动报警系统设备采用主机智能火灾报警控制器配有CRT 显示器,联动系统采用多线手动控制盘。 一、调试应具备的条件 1、系统联动调试应在建筑物内部装修和消防报警系统施工结束后进行。 2、火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观进行检查,并提供国家消防电子产品质量监督检测中心有效的检验合格报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进场设备检查手续。 3、消防联动有关设备必须先调试运行合格,并由设备厂家按本工程竣工图预先把报警及联动的逻辑程序编好。 二、调试具体步骤 1、调试顺序:

各个分区线路测试→消防报警控制器及其广播、通讯主机通电检测→报警设备按回路调试→报警设备按防火分区调试→消防广播、对讲电话系统调试→防火卷帘门调试→强电切换调试→风机调试→电梯系统调试→消防泵、喷淋泵调试→整体消防系统调试。 2、调试人员及时间安排:时间安排在安装工程即将完工时,进行单体调试,待单体调试完成后进行统一的联动调试。 3、调试人员应由消防设备生产厂家,消防施工单位,各联动设备厂家(电梯、防火阀、配电柜)及以上各专业的安装工程技术人员组成。 三、调试操作方法 1、调试前,施工人员应向调试人员提交竣工图、设计变更记录、施工记录(包括隐蔽工程验收记录)、检验记录(包括绝缘电阻、接地阻测试记录)、竣工报告。调试人员应按要求查验设备规格、型号、备品备件等。按火灾自动报警系统施工及验收规范的要求检查系统的施工质量。检查检验系统线路的配线、接线、线路中的绝缘电阻,接地电阻、终端电阻、线号、接地、线的颜色等是否符合设计和规范要求,发现错线、开路、短路等达不到要求的应及时处理排除故障。对属于施工中出现的问题应会同有关单位协商解决,并有文字记录。

消防联动调试方案样本

消防联动调试方案

办公楼工程消防联动调试方案 消防联动调试是XXX办公楼工程机电设备安装中最重要、技术最复杂、涉及面最广、工程交用前必须进行的程序;是对消防工程各系统的设计与施工与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。本工程消防联动调试主要项目有:消防喷淋、消火栓、气体灭火、防排烟、正压送风、强切非消防电源、应急照明、消防电梯、消防卷帘、防火门、消防广播、消防电话、火灾自动报警等系统。本工程是集探测智能、监察智能、联动智能为一体的中央报警与联动控制系统。消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。 1、联调准备工作 1.1调试组织机构 由于消防联动调试涉及专业多、系统大、工程量大,必须成立以建设单位及施工单位为领导组长的联调领导小组及专业调试小组,各专业调试负责人由熟悉本专业的工程技术人员承担。领导小组负责联调的总体安排和部署,各专业协调小组负责各专业间的联动协调,专业小组负责调试及联调的具体事宜。所有参加人员应分工明确、责任明确,统一按调试方案进行,各专业责任人安排好各自调试范围的内的技术人员,总体调试由消防施工单位牵头实施。调试组织机构见下图:

调试领导小组(XXX) 各专业协调小组; 责任人:XXX(项目部) 消防水组:喷淋水、消火栓、气体灭火; 责任人:XXX(消防负责人)、XXX(消防水电); 防排烟组:防排烟、正压送风; 责任人:XXX(通风排烟设备); 电气组:消防电梯、强切非消防电源、事故照明、疏散指示; 责任人:XXX(总配电)、XXX(装修电)、XXX(电梯厂家);防火门组:防火卷帘、防火门、旋转门、封堵; 责任人: XXX(卷帘门及防火门厂家)、旋转门厂家XXX控制中心组:火灾自动报警、设计联动、消防局联动、消防检测; 责任人: XXX(检测公司) 弱电组:消防广播、门禁系统 责任人:XXX 1.2现场准备物资 现场准备准备记录表格、调试检测仪表、专业常见工具、通讯工具及一定数量地易损件等。 1.3现场安装准备工作 1、所有外围设备的安装工作(包括探测器及底座安装,楼层端子

安防系统试运行报告

安防系统试运行报告 ***监控系统截止到****年**月**日已全部建设调试完毕,自**月**日起由***公司移交我方开始试运行,至****年**月**日止已运行一个月。根据一个月的系统试运行情况(参见试运行值班记录),我方认为: 一)系统功能完全符合设计任务书中的下列要求: a) 云台摄像机能方便地遥控监视指定的区域; b) 固定摄像机能清楚地监视主要出入口及楼梯口; c) 数字录像和图像回放质量良好; d) 系统编有5个通用巡视程序,基本满足我方要求; e) 同步巡视功能正常; f) 定时自动巡视功能正常,每天每个监视器上要求的8个监控点的图像定时切换按时到位,准确无误; g) 监控点搜索、锁定观察、遥控跟踪操作方便,流畅; h) 重点录像资料的保存正常无误; i) 通道出入口监视无盲区和死角,图像质量良好。 二)施工工艺符合有关规范和设计要求(参见隐蔽工程检验记录)。 三)系统技术培训意见 根据合同有关条款对有关操作和管理人员进行了技术培训,使有关人员对系统有了详细的了解,能够熟练操作本系统。可以根据《日常维护注意事项》简单维护本系统,并完全具备独立上岗操作的能力。 四)系统故障及其处理情况 a) 运行期间,共发生两次故障现象:一次为24号摄像机图像丢失(1月30日),经检查为有关视频头焊接不牢靠所致;一次为17号摄像机图像不清楚,原因是有关摄像机视频线松动。上述两次故障***公司都及时排除,排除时间自我方电话通知***故障情况之时至故障排除时止,分别为2小时和1.5个小时。 b) 除发生两次故障并得到及时排除外,整个监控系统符合设计方案要求,系统运行正常,。五)试运行期间,***公司维修服务完全符合合同之规定。 六)试运行结论 本系统施工和安装工艺符合有关《规范》和《程序》要求,试运行一个月来,系统运行正常,符合《设计任务书》和《设计方案》的要求,系统工程达到了竣工验收条件,同意施工单位申请竣工验收。 ****有限公司 年月日 本文转自安防社区,本文原网址为:https://www.360docs.net/doc/f711783427.html,/dispbbs.asp?boardid=36&Id=17388,更多精彩,更多免费资料等着您!

消防系统调试及试运行方案

消防系统调试及试 运行方案

消防系统 调试内部验收及试运行方案 消防系统调试具备的条件: 1、水、电、风、广播、电梯及防火卷帘施工全部完成且已单机调试完成。 2、世博消防泵具有与本馆联动的能力。 3、所涉及的施工单位(通风、给排水、电气、电梯、广播、防火卷帘)专业人员到场协助我司进行联动调试。 (一)系统调试和一般规定 1、火灾自动报警系统的调试,应在建筑内部装修和系统施工结束后进行。 2、火灾自动报警系统调试前应具备规定中一般规定所列文件及调试必须的其它文件。 3、调试负责人必须由有资格的专业技术人员担任,所有参加调试人员应职责明确,并应按照调试程序工作。 (二)调试前的准备 1、调试前应按设计要求查验设备的规格、型号、数量、成品备件等。 2、应按系统的施工要求检查系统的施工质量。对属于施工中出现的问题,应会同有关单位协商解决,并有文字记录。 3、应按系统的施工要求检查系统线路,对于错线、开路、短路和虚焊等应进行处理。

(三)调试时间安排 1、根据业主的时间要求,我消防单机调试时间为本月18日至本月24。 2、联动调试时间为本月25日至本月28日。 (四调试 1、火灾自动报警系统调试,应先分别对探测器,控制模块,报警控制器,消防控制设备等逐个进行单体通电检查,正常后方可进行系统调试。 2、火灾自动报警系统通电后,应按现行国家标准GB4717一93《火灾报警控制器通用技术条件》的有关要求对报警控制器进行下列功能检查: (1)火灾报警自检功能; (2)消音,复位功能; (3)故障报警功能; (4)火灾优先功能; (5)报警记忆功能; (6)电源自动切换和备用电源的自动充电功能: (7)备用电源的欠压和过压报警功能。 3、检查火灾自动报警系统的主电源和备用电源,其容量应分别符合现行有关国家标准的要求,在备用电源连续充放电3次后,主电源和备用电源应能自动转换。 4、应对探测器逐个进行试验,其动作应准确无误。

消防联动调试方案

消防联动调试方案 博世中国研发大楼总部203项目消防联动调试方案 CJCC 博世203项目消防联动调试方案 博世中国研发总部大楼3#楼消防联动调试是博世203项目验收最重要的程序工作,是对消防工程各系统的设计与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。 本工程消防联动调试主要项目有:消防喷淋、消火栓、防排烟、正压送风、应急照明、消防梯、电动防火门、排烟窗、遮阳卷帘、火灾自动报警等系统。消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。(测试当日应提前告知业主消防联动调试事宜,以免误会造成恐慌)。 一、调试组织人员架构 组长:高德科 副组长:陈志峰、蒋兴光 组员:章进、王文生、郝新伟、各装饰装修专业负责人 二、联动调试 1.消防系统总体调试流程 Page 1 of 9 博世中国研发大楼总部203项目消防联动调试方案 CJCC 2.系统调试条件 系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。

消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。 消防水池、消防水箱已储备设计要求的水量。 系统供电正常。 消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。 与系统配套的火灾自动报警系统处于工作状态。 3( 消防水系统调试方法 A、消防水系统调试要求 1、系统调试应包括下列内容: (1)水源测试;(属于一期项目) (2)消防水泵调试;(属于一期项目) (3)稳压泵调试;(属于一期项目) (4)湿式报警阀调试; (5)排水装置调试。 2、水源测试应符合下列要求: (1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技 措施; Page 2 of 9 博世中国研发大楼总部203项目消防联动调试方案 CJCC (2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消 防水泵做供水试验进行验证。 3、消防水泵调试应符合下列要求: (1)以自动或手动方式启动消防水泵时,消防水泵应在5min 喷淋系统调试方法

消防设施设备测试方案

消防设施设备全面检测演练方案 为了加强消防安全管理工作,了解省分行办公楼消防设施设备的运行状态,使消防从业人员增强消防意识,掌握消防操作技能,熟悉消防系统工作的基本原理,进行一次消防设施设备全面测试工作,测试方案如下: 一、测试目的: 了解省分行办公楼消防设施设备的运行状态,熟悉消防系统工作的基本原理,检测自动报警系统、新风系统、排烟系统、送风系统、防火卷帘系统、水喷淋系统、气体灭火系统、电梯迫降系统的运行情况。 二、测试时间、地点、内容: 时间:2009年4月12日 地点:1、地下二层测试消防自动报警系统联动、防火卷帘及喷淋系统工作情况。 2、四层监控室测试气体灭火系统。 三、参加人员: 1、安全保卫部负责人 2、机关安全管理科、监控中心有关人员。 3、新世达电子有限公司有关人员(包括消防监控全体人员)。 4、总务部工程科、保洁人员。 5、部分保安人员。 6、消防支队重点科现场指导。 四、准备工作:

1、测试区域清理车辆(负二层)。 2、保安及清洁人员准备清理积水工具,现场配合。 3、严禁无关人员进入测试区域。 4、水泵房、报警阀间安排工作人员。 5、演习现场放4只灭火器备用。 五、操作流程: (一)、防火卷帘系统 1、在防火卷帘上方,分别对感烟探测器和感温探测器加烟、加温,模拟火警信号;控制室接收到报警信号后,联动关系自动运行。 2、防火卷帘接到火灾指令信号后,开始动作,下降归底;打开地下二层的排烟口及排烟风机。 3、开启九层的正压送风机及地下二层的正压送风口。 4、切断空调机组及新风机组。 5、控制室接收报警信号及监视联动信息,并随时与现场保持通讯联络。 6、工程人员恢复新风及空调系统。 (二)、喷淋系统 1、取一根长木杆,一头绑好棉纱,沾上机油;点燃棉纱,放到水喷淋头附近,喷淋头周围温度升高,玻璃泡炸开。 2、喷淋头开始喷水;水流指示器动作;压力开关动作;联动低区喷淋泵动作。
