水泥搅拌桩质量控制水泥搅拌桩,作为一种常见的地基处理方法,被广泛应用于建筑和土木工程中。

它通过搅拌土壤和混凝土来改善地基的承载能力和稳定性。

然而,水泥搅拌桩的质量控制是确保工程质量的重要环节。

本文将探讨水泥搅拌桩质量控制的关键要点,以确保工程的安全稳定和质量可靠。

水泥搅拌桩的质量控制首先涉及原材料的选择与检验。

对于水泥,要选择符合标准的优质水泥,并注意检查生产日期和包装情况。

对于骨料和砂浆,要确保其质量稳定,并进行实验室检测以验证符合设计要求。

此外,还需要对水的质量进行检验,确保水质无污染,并符合设计要求。

其次,水泥搅拌桩的质量控制涉及搅拌过程的控制。

在进行搅拌时,应按照设计要求和规范,控制搅拌桩的直径、长度、搅拌时间和搅拌速度等参数。

同时,要确保搅拌机的设备运行良好,搅拌叶片完好无损,以确保混凝土的均匀性和均匀性。

然后,水泥搅拌桩的质量控制需要进行现场试验和监测。

在搅拌桩施工过程中,应进行现场取样,并进行强度试验和密度试验等。

通过对试验结果的分析和比对,可以评估搅拌桩的质量,并及时调整搅拌参数,确保工程质量。

同时,水泥搅拌桩的质量控制还需要进行振动控制和沉降监测。

由于搅拌桩施工过程中的振动会对周围环境和旁边的建筑物产生影响,因此需要对振动进行监测,并确保其不超过规定的限制值。

此外,还需要进行沉降监测,以评估搅拌桩的工作性能和对周围土壤的影响。

最后,水泥搅拌桩的质量控制还需要进行验收和评估。

在搅拌桩施工完成后,应进行验收试验,并进行验收报告的编制。

验收试验包括强度试验、质量验收和现场监测等。

根据验收试验的结果,可以对搅拌桩的质量进行评估,并对后续的工程设计和施工提供参考意见。

总之,水泥搅拌桩的质量控制是确保工程质量和安全可靠的关键。

通过对原材料的选择与检验、搅拌过程的控制、现场试验和监测、振动控制和沉降监测,以及验收和评估等措施的实施,可以有。

双向水泥搅拌桩施工过程中质量控制(三篇)

双向水泥搅拌桩施工过程中质量控制(三篇)

双向水泥搅拌桩施工过程中质量控制1、钉型水泥双向搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍物(包括大块石、树根和生活垃圾等)。

2、钉型水泥搅拌桩施工机械必须具备良好及稳定的性能,钻机开钻之前应由监理工程师和项目经理部组织检查验收合格后方可开钻。

3、根据实验确定的技术参数进行施工。

操作人员应纪录每米下沉时间、提升时间、送浆时间、停浆时间等。

4、水泥浆液应严格按照室内试验所确定的配比进行拌制。

制备好的浆液不得离析、不得停置时间过长(一般时间不超过2小时);浆液倒入储浆桶时应加筛过滤,以免浆内结块,损坏泵体。

施工时因故停浆,宜将搅拌机下沉至停浆点一下0.5m,待恢复供浆时再喷浆提升。

5、泵送浆液前,管路应保持潮湿,以利输浆。

现场拌制浆液,应有专人纪录每根桩水泥用量,并记录送浆开始、结束时间。

6、供浆必须连续,拌和必须均匀。

一旦因故停浆,为防止断桩和缺浆,应使搅拌机下沉到停浆面以下1.0m,待恢复供浆后再喷浆上升,如因故停浆超过3小时,为防止浆液硬结堵管,应先拆除输浆管路,清洗后备用。

7、施工中发现喷浆量不足,应按要求必须整桩复搅复喷,复喷的喷浆量不小于设计用量。

如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。

在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。

补喷重叠段应大于1m,超过12小时应采取补桩措施。

8、大直径钉型水泥土双向搅拌桩在扩大头以下1~2m范围内应适当降低搅拌机下沉和提升速度,以增加该桩段的喷浆量和搅拌次数,保证过渡段的施工质量。

9、严格控制钉型深层双向搅拌桩的下钻深度以及喷浆高程和停浆面,确保水泥浆液喷入量和喷浆长度满足设计要求。

10、扩大部分采用4搅2喷施工,下部桩基采用2搅1喷施工。

搅拌深度不大于12m时喷浆压力不小于0.6MPa。

11、本次设计钉型水泥土双向搅拌桩设置扩大头,扩大头长均为3米。

双向水泥搅拌桩上部扩大桩头直径为1.0米,水泥用量260kg/m;下部桩体桩径为0.6米,水泥用量94kg/m。

水泥搅拌桩监理要点

水泥搅拌桩监理要点
序号
工序
控制要点
监理检查方法
1
搅桩机就位:
拌机械的平整度、导向架搅拌轴的垂直度、桩位的对中、轴与轴的平行,钻头直径(桩径),桩与桩(钻头)的搭接
1导向架垂直度偏差不超过1.0%;轴与轴保持平行;2桩
身垂直度不大于0.5%;3桩位偏差不超过50mm;4桩与
桩搭接200mm;5桩径偏差不大于10mm;
Байду номын сангаас现场测量
2防止浆液离析、沉淀;
3相邻桩施工间隔时间不超过2h;
4泵送管道长度应小于100m;
现场抽查
4
喷浆搅拌下沉:
控制搅拌下沉时间、搅拌下沉速度、搅拌下沉深度;
施工记录
1双轴搅拌桩机1.0m/min;2三轴搅拌桩机0.5~1.0m/min;3测量深度误差不得大于5cm,时间误差不得大于5s;4施工记录字迹清楚,数据真实;
见证测量
2
制备水泥浆:
水泥标号、水泥掺入量、水灰比、水泥浆比重等
1水泥:P.0 42.5普通硅酸盐水泥,干燥,无结块;2水泥掺量20%;3双轴搅拌桩水泥浆液水灰比0.5~0.6,水泥浆比重1.800~1.741;三轴搅拌桩水泥浆液水灰比1.5~2.0,水泥浆比重1.364~1.286;4确保成桩质量
现场抽查
5
搅拌提升、复搅:
控制提升时间、提升速度
1提升时间速度;2双轴搅拌桩机0.5m/min;3三轴搅拌桩机1.0~2.0m/min
现场抽查
6
移位:
对施工记录进行检查并签认,检查每根桩的水泥用量、水泥浆拌制量、注浆过程有无断浆,喷浆搅拌下沉、提升时间及复搅次数、深度
1记录每根桩的水泥用量、水泥浆拌制量、注浆过程有无
断浆,喷浆搅拌下沉、提升时间及复搅次数、深度;

水泥搅拌桩监理要点

水泥搅拌桩监理要点

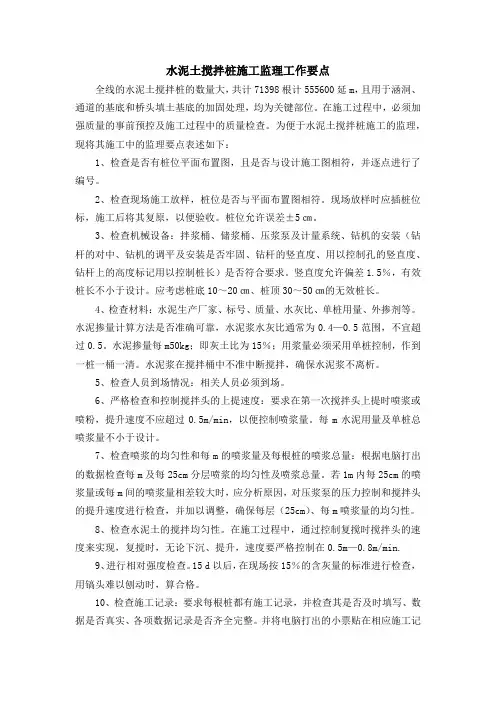

水泥土搅拌桩施工监理工作要点全线的水泥土搅拌桩的数量大,共计71398根计555600延m,且用于涵洞、通道的基底和桥头填土基底的加固处理,均为关键部位。

在施工过程中,必须加强质量的事前预控及施工过程中的质量检查。

为便于水泥土搅拌桩施工的监理,现将其施工中的监理要点表述如下:1、检查是否有桩位平面布置图,且是否与设计施工图相符,并逐点进行了编号。

2、检查现场施工放样,桩位是否与平面布置图相符。

现场放样时应插桩位标,施工后将其复原,以便验收。

桩位允许误差±5㎝。

3、检查机械设备:拌浆桶、储浆桶、压浆泵及计量系统、钻机的安装(钻杆的对中、钻机的调平及安装是否牢固、钻杆的竖直度、用以控制孔的竖直度、钻杆上的高度标记用以控制桩长)是否符合要求。

竖直度允许偏差1.5%,有效桩长不小于设计。

应考虑桩底10~20㎝、桩顶30~50㎝的无效桩长。

4、检查材料:水泥生产厂家、标号、质量、水灰比、单桩用量、外掺剂等。

水泥掺量计算方法是否准确可靠,水泥浆水灰比通常为0.4—0.5范围,不宜超过0.5。

水泥掺量每m50kg;即灰土比为15%;用浆量必须采用单桩控制,作到一桩一桶一清。

水泥浆在搅拌桶中不准中断搅拌,确保水泥浆不离析。

5、检查人员到场情况:相关人员必须到场。

6、严格检查和控制搅拌头的上提速度:要求在第一次搅拌头上提时喷浆或喷粉,提升速度不应超过0.5m/min,以便控制喷浆量。

每m水泥用量及单桩总喷浆量不小于设计。

7、检查喷浆的均匀性和每m的喷浆量及每根桩的喷浆总量:根据电脑打出的数据检查每m及每25cm分层喷浆的均匀性及喷浆总量。

若1m内每25cm的喷浆量或每m间的喷浆量相差较大时,应分析原因,对压浆泵的压力控制和搅拌头的提升速度进行检查,并加以调整,确保每层(25cm)、每m喷浆量的均匀性。

8、检查水泥土的搅拌均匀性。

在施工过程中,通过控制复搅时搅拌头的速度来实现,复搅时,无论下沉、提升,速度要严格控制在0.5m—0.8m/min.9、进行相对强度检查。

水泥搅拌桩监理控制要点

水泥搅拌桩监理控制要点

水泥搅拌桩监理控制1、熟悉图纸:熟悉勘探资料,了解各土层分布情况及现场实地情况;设计桩径、桩长、总桩数;固化剂材料品种、规格;各桩位的相对距离、与轴线的相互关系;复核分尺寸与总尺寸是否正确;桩是否超出基础平面范围;桩每米水泥用量及是否采用变掺量设计;有关复搅的要求;检、试验具体要求。

如有疑义及时通知设计予以明确。

2、机械设备进场查验:机械设备进场前应对设备的各项性能进行了解,主要包括:钻杆长度是否满足桩深要求;机械动力是否满足下钻深度要求(对于干法施工重点要核定是否能满足复搅要求,必要是可予以现场作试桩试验);送气(粉)管路长度是否≤60m;计量设备、打印设备是否完备准确(干法施工主要核定电子称量仪,湿发施工主要核定水泥浆流量计),计量设备的核定在施工中必须经常、不定期的抽检;自动记录仪是否完备并经国家计量部门核定(此项为规范强条要求,干法施工中必须设置);核定转速、提升速度,是否存在改装传动轮直径以提高转速的情况;检查供粉罐、压力罐、送气(粉、注浆)管道、接头和阀门的密封性能。

3、原材料报验:监理工程师应建立原材料进场台帐,主要是对固化剂的见证取样送检。

一般固化剂采用水泥,对进场的水泥按批次不同分别取样复检,检验应实施全检。

同时还应考察施工单位原材料堆放场地是否符合要求,避免设在浅区低洼处,严防雨水侵蚀。

4、场地清理:施工前监理工程师应对施工场地进行现场踏勘。

主要查验场地是否清理、平整;场地标高是否较设计桩顶标高高0.3~0.5m;地下、地上障碍物及各种管线是否清除;施工场地是否能满足桩机不下陷不倾斜;了解是否存在液化或有机杂质含量较高淤泥,如存在必须清理置换符合要求土质;如场地表层是回填土,应查验回填土土质是否符合规范要求并压实;对于≥100mm石块、树根应予以清除。

5、施工放样:桩基施工前应对施工单位放样桩位进行现场复核,查验每根桩的具体位置、与轴线相互关系。

各轴线控制桩、点位必须有保护措施,防止桩机移动损坏。

水泥搅拌桩施工监理质量控制要点

水泥搅拌桩施工监理质量控制要点

水泥搅拌桩施工监理质量控制要点1.施工前期准备:(1)确保施工设备、工具、材料齐全,设备检测合格。

(2)检查桩周围地面是否平整,无杂物,并确保施工场地的安全。

(3)确认桩的设计要求,包括直径、长度、桩的密度和间距等。

2.搅拌桩的施工:(1)施工人员应熟悉施工工艺和操作规程,保证施工过程中的安全性和准确性。

(2)使用质量合格的砂浆,在桩区域内进行充分搅拌,确保搅拌均匀。

(3)控制搅拌桩的深度和直径,通过计算和测量来确保桩的尺寸符合设计要求。

(4)监督浇筑砂浆的质量,确保其流动性和可塑性。

3.监测和检测:(1)使用仪器检测桩的直径、深度和密度等参数,确保桩的质量符合设计要求。

(2)监测桩的坍落度,以确保砂浆的流动性和可塑性。

(3)监测桩周围地质情况,包括土壤的承载力和稳定性。

(4)及时处理检测过程中发现的异常情况,如桩的破损、偏斜等。

4.质量验收:(1)对施工过程中的关键节点进行验收,包括搅拌、浇筑、振捣等。

(2)对浇筑桩的砂浆进行抽样检测,确保其强度、流动性和可塑性等达到设计要求。

(3)对已完成的桩进行质量检验,如测量桩的直径、长度、倾斜度等。

5.施工记录和报告:(1)施工人员应及时记录施工过程中的关键环节、质量参数和场地情况,并保存好相关证据。

(2)检测和监测的数据及时整理和分析,形成书面报告,记录下施工的质量控制情况。

(3)保留施工中的图片和视频资料,作为工程质量的证明。

6.施工安全:(1)确保工地的安全防护设施完善,警示标志醒目,保证人员的安全。

(2)监督施工人员佩戴个人防护用具,如安全帽、安全鞋、安全带等。

(3)组织工作人员参加安全培训,增强施工安全意识和风险防范能力。

总结:水泥搅拌桩施工监理质量控制要点包括施工前期准备、搅拌桩的施工、监测和检测、质量验收、施工记录和报告以及施工安全。

通过控制关键节点、监测和检测关键参数、质量验收和施工记录,可以确保水泥搅拌桩的施工质量和安全性。

同时,施工安全也是不可忽视的重要环节,要加强安全防护设施和人员培训。

浅析水泥搅拌桩施工阶段的全面质量监理要点

浅析水泥搅拌桩施工阶段的全面质量监理要点

也应是全过程 、 全方位 的监理 。这里 的“ 全过程”本文按施 工 , 准备 阶段 、 施工进行 阶段 、 施工结束后验收阶段来 划分 。这 里 的“ 全方位 ”应包括 质量 目标 的所有 内容 、 有工程内容 的质 , 所 量、 所有影响质量因素。但 , 全面监理并非所 有的控制 点都 时 刻抓住 , 都平均用力 。根 据多次经验 , 笔者认 为我们应该在 全 面监理过程 中, 重点抓住工作 要点进 行监理 。抓住 工作要 点 重点监理 , 才能更好 做到全 面监理 。下 面按各施工 阶段来 分
对工艺流程如果不 了解 、 不熟悉 , 就不大可能做到 良好 的 质量控制 。水泥搅拌桩 的施工工 艺流程 大同小异 , 结合 本工 程实例 总结如下 :
基深度在 8 7 之 间, —1m 水泥搅 拌桩应 打透软 土层并进 入硬
层 05 .m。
3全面质 量监理的工作 要点 “ 全面” 不仅指的是全 过程 , 还应是全 方位 的。全 面监理
[ 关键 词] 工程监理
Ana y i fCo l sso mpr h nsv a iy s p r iin i so h e ntm i i g p l n c nsr c in t g e e ie qu lt u e vso po nt ft e c me x n ie i o tu to s a e
Ke rs ywod :Th o sr cin s p r iig u evso on s ec n tu t u evsn ;S p r iin p it ;Ce e tmi g pl o m n mn i e
1引 言
3 1施 工 准 备 阶 段 .
福建位于我 国东南沿海地 区, 气候 多雨潮湿 , 在较多软 存 弱地基 。在我省道路工程 中 , 经常会碰 到需要软基 处理 的情 况 。软基处理效果的好坏 直接影 响到道路路 基 的稳定 性 、 行 车 的舒适性 、 道路市政管线 的使用功 能。水泥搅拌 桩具有施 工周期短 、 工后沉降小 、 无噪音 、 无振 动的特点 _ 。道路工 程 1 ] 中, 对软土层达 3 以上的地基 , m 常用水泥搅 拌桩进行软 基处 理 。水泥搅拌桩适用于处理淤泥 、 淤泥质土、 泥炭土及粉土等

水泥搅拌桩监理控制要点

水泥搅拌桩监理控制要点

水泥土搅拌桩监理控制要点一、核查测量定位放线平整场地按施工设计图、桩位平面图放出桩位,插上竹钎,撒上白灰点,测量专业监理工程师对承包单位报送的施工放线成果进行核查。

二、水泥浆的搅拌1、按配合比做好水灰比的计量,搅拌桶上刻有标记:200kg水的位置、600kg 水泥浆的位置,现场配合比为200kg水配400kg水泥,水泥土搅拌桩桩身水泥采用42.5 级普通硅酸盐水泥进行搅拌。

2、复拌:将拌合桶内水泥浆放入复拌桶内进行复拌以防止水泥浆凝结,并用比重仪测试比重合格范围为1.3〜1.6 之间。

三、进行压浆压浆机的压力应在1.4〜1.6Mp之间,按图纸设计水泥为加固土体重量的15%按每桶水泥浆0.47立方米计量,每桶浆应喷16m桩,按6m桩计算,需喷2.5根。

四、钻桩的控制钻机就位后要保持机身前、后、左、右相对水平防止机身倾斜钻杆,垂直度不得超过1%,开始将钻杆缓慢下降,将钻杆入土定位后以每分钟不超过1m/min 进行下转,钻到设计深度,然后看是否钻到持力层,如不到持力层要继续下钻到持力层,按照两喷四搅的施工工艺并按重量比的喷灰量进行控制。

五、成桩的保护钻机完成后,由于水泥浆没有完全凝固,强度较小,对桩头进行保护,防止外力挤压影响桩的质量。

六、监理主控项目及措施1、施工用水泥及外加剂的品种、规格、质量应符合设计要求。

监理单位按施工单位抽检次数的10%进行见证检验,检查产品质量证明文件及抽样试验。

2、水泥土搅拌桩布置形式、数量、长度、单桩喷浆量应符合设计要求。

喷浆量及搅拌深度必须采用经过国家计量部门认证的检测仪器进行自动记录。

旁站监理人员、专职质检人员对记录小票实行现场签认。

3、水泥土搅拌桩桩体强度应符合设计要求。

监理单位按施工单位检查数量的20%见证检验,且不少于1 根。

在桩顶1m 以下截取设计规定龄期的试件做无侧限抗压强度试验,或采用钻芯取样法在桩径方向1/4 处,桩长范围内垂直钻芯,取3 个不同深度的芯样试件做无侧限抗压强度试验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥土搅拌桩监理控制要点一、核查测量定位放线平整场地按施工设计图、桩位平面图放出桩位,插上竹钎,撒上白灰点,测量专业监理工程师对承包单位报送的施工放线成果进行核查。

二、水泥浆的搅拌1、按配合比做好水灰比的计量,搅拌桶上刻有标记:200kg水的位置、600kg 水泥浆的位置,现场配合比为200kg水配400kg水泥,水泥土搅拌桩桩身水泥采用42.5级普通硅酸盐水泥进行搅拌。

2、复拌:将拌合桶内水泥浆放入复拌桶内进行复拌以防止水泥浆凝结,并用比重仪测试比重合格范围为1.3~1.6之间。

三、进行压浆压浆机的压力应在 1.4~1.6Mp之间,按图纸设计水泥为加固土体重量的15%,按每桶水泥浆0.47立方米计量,每桶浆应喷16m桩,按6m桩计算,需喷2.5根。

四、钻桩的控制钻机就位后要保持机身前、后、左、右相对水平防止机身倾斜钻杆,垂直度不得超过1%,开始将钻杆缓慢下降,将钻杆入土定位后以每分钟不超过1m/min 进行下转,钻到设计深度,然后看是否钻到持力层,如不到持力层要继续下钻到持力层,按照两喷四搅的施工工艺并按重量比的喷灰量进行控制。

五、成桩的保护钻机完成后,由于水泥浆没有完全凝固,强度较小,对桩头进行保护,防止外力挤压影响桩的质量。

六、监理主控项目及措施1、施工用水泥及外加剂的品种、规格、质量应符合设计要求。

监理单位按施工单位抽检次数的10%进行见证检验,检查产品质量证明文件及抽样试验。

2、水泥土搅拌桩布置形式、数量、长度、单桩喷浆量应符合设计要求。

喷浆量及搅拌深度必须采用经过国家计量部门认证的检测仪器进行自动记录。

旁站监理人员、专职质检人员对记录小票实行现场签认。

3、水泥土搅拌桩桩体强度应符合设计要求。

监理单位按施工单位检查数量的20%见证检验,且不少于1根。

在桩顶1m以下截取设计规定龄期的试件做无侧限抗压强度试验,或采用钻芯取样法在桩径方向1/4处,桩长范围内垂直钻芯,取3个不同深度的芯样试件做无侧限抗压强度试验。

4、水泥土搅拌桩复合地基承载力应符合设计要求,监理单位见证检验。

检验方法;平板载荷试验。

5、专业监理工程师应检查承包单位报送该部位或工序的施工工艺方案和确保工程质量的措施,检查承包单位工程计量设备及其技术状况。

是否按照设计文件和批准的施工方案施工;使用的材料、构配件和设备是否合格;施工现场管理人员、尤其是质检人员是否到岗到位;施工操作人员的技术水平、操作条件是否满足工艺操作要求,特种操作人员是否持证上岗;施工环境是否对工程质量产生不利影响;已施工部位是否存在质量缺陷;对施工过程中出现质量问题或质量隐患,监理工程师宜采用照相、录像等手段予以记录,并向承包单位发出整改指令。

6、监理人员对隐蔽工程的隐蔽过程。

下道工序完成后难以检查的重点部位,以及工程关键部位和关键工序进行旁站监理,并填写。

旁站监理人员的主要工作内容;检查承包单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;在现场跟班检查施工过程中执行施工方案以及工程建设强制性标准的情况;核查进场建筑材料、建筑构配件、设备的质量检验报告等,并可在现场监督承包单位进行检验;做好旁站监理记录和监理日记。

7、旁站监理人员应当对需要实施旁站监理的部位、工序在施工现场跟班监督,及时处理旁站监理过程中出现的问题,如实准确地做好旁站监理记录;旁站监理人员实施旁站监理时,发现施工单位有违反工程建设强制标准行为的,有权责令施工单位立即整改;旁站监理过程中发现施工活动已经或者可能危及施工质量的,应及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或采取其他应急措施。

8、隐蔽工程的检查应按以下程序进行;承包单位首先进行自检,自检合格后填写工程报验申请表,在规定的时限内向项目监理机构报验;在合同约定的时限内,专业监理工程师到现场进行检查、核实,承包单位的质检人员应同时在现场进行配合;监理工程师对检查合格的工程予以现场签认,并准许承包单位进行下一道工序施工;对检查不合格的工程,监理工程师应在工程报验申请表上签署检查不合格及整改意见或签发监理工程师通知单,由承包单位对不合格工程进行整改,自检合格后向现场监理机构重新报验或填报监理工程师通知回复单。

水泥搅拌桩施工与监理控制要点前言水泥搅拌桩是我国在20世纪年代发展起来的地基处理新技术,它是根据水泥水化的化学机理,通过特制的深层搅拌机械在地层深部就地将软土和水泥强制拌和,使软土硬结而提高地基强度。

这种方法适用于软弱地基的处理,对于淤泥质土、粉质粘土及饱和性土等软土地基的处理效果显著,处理后可以很快投入使用,施工速度快;在施工中无噪音、无振动,对环境无污染;投资省。

我国长江以南地区,雨水充沛,地下水含量丰富,建筑基础软基处理常见的处理方法就是水泥土搅拌桩。

一、水泥搅拌桩的类型水泥搅拌桩是一种应用较广泛的地基加固方法,根据水泥水化的化学机理,其施工工艺主要有两种:一种为,先在地面把水泥制成水泥浆,然后送至地下与地基土搅和,待其固化后,使地基土的物理力学性能得到加强;另一种,采用压缩空气把干燥,松散状态的水泥粉直接送入地下与地基土拌和,利用地基土中的孔隙水进行水化反应后,再行固结,达到改良地基的目的。

目前我国水泥搅拌桩施工较多采用"喷浆"工艺。

二、水泥搅拌桩施工质量控制的重点和难点我司承监的红旗路工程监理项目中,软基处理大量使用了"喷浆"工艺的水泥土搅拌桩,他的质量好坏直接影响到上部结构物的安全,因此,站在监理的角度怎样控制好水泥土搅拌桩的成桩质量是我们重点探讨的主题。

在水泥搅拌桩施工过程中,因为单桩的工程量比较小,施工时间短,通常一个单元内的搅拌桩桩与桩之间的施工是连续性的,而且在同一个单元内往往有多台搅拌桩机同时在施工,施工量大,监控强度也高,因此要控制好每一根桩的质量有一定的难度。

需要我们加大监理控制力度,采取有效措施进行施工控制,才能切实保证水泥搅拌桩的成桩质量。

在进行水泥搅拌桩施工的监理中我们的做法是:狠抓事前控制、严格事中控制和做好事后检测。

1、事前控制(1)认真审核施工单位的施工组织设计。

根据设计图纸和要求、工程地质资料、《建筑地基处理技术规范》、《软土地基深层搅拌桩加固技术规范》的有关要求,仔细审核施工单位呈报的施工组织设计,确定施工方案的可行性。

仔细检查进场设备的完好性和上岗人员的上岗证。

主要检查桩管长度、桩机功率、桩管提升速率、电脑记录仪、深度测定器及配套设备等。

以上条件均须满足施工工艺要求。

(2)搅拌桩施工场地应事先平整,清除桩位处地上、地下一切障碍(包括大块石、树根和生活垃圾等)。

场地低洼时应回填粘土,不得回填杂土。

(3)水泥搅拌桩应采用合格的R32.5级普通硅酸盐袋装水泥以便于计量。

使用前,承包人应将水泥的样品送工地试验室自检,同时由监理试验室抽检。

(4)为了解决水泥搅拌桩施工量大,监控强度大,现场监理逐桩全过程旁站困难的实际问题,在加强现场旁站、强化进场材料的数量控制同时,适时引入计算机控制系统,形成“现场旁站、材料监管、电脑监控”三位一体的完整监理体系,在强化现场监理旁站力度的基础上,按照确定的桩长和水泥用量对进场的水泥进行管控,同时要求桩机一律配备电脑记录仪及打印设备,以便了解和控制水泥浆用量、钻进速度、施工桩长、成桩时间等参数。

监理工程师每天收集电脑记录单,与进场的水泥数量和现场监理旁站完成的桩基进行核对,作为签认工程量的依据。

(5)水泥搅拌桩施工机械必须具备良好的稳定性能,所有钻机开钻之前应由监理工程师和项目经理部组织检查验收合格后方可开钻。

2、事中控制有效地监控水泥搅拌桩施工,是确保工程质量达到设计要求的关键。

因此,在现场施工中需采取以下监控措施。

(1)确定技术参数和施工工艺,做好试验桩。

在各试验点现场,按照设计要求、复核地质实际情况,以确定桩长,试验桩不少于5根,在成桩7天后采取轻便触探法,根据触探击数判断桩身强度,并进行抽芯,观察搅拌和喷浆的均匀程度,判定各种水泥掺量及施工工艺的施工效果。

试桩检测合格后,通过对确定桩长、搅拌时间、下降速度、提升速度及水泥掺量比等各种重要参数进行总结,方可根据总结确定的参数进行大面积施工。

(2)桩位及桩高程的控制1)桩位。

施工前由施工单位在桩中心插桩位标,由测量监理校核。

要求桩位偏差不大于10cm。

2)桩顶、桩底高程。

要求桩底高程超深10cm以上,桩顶高程超高20cm以上。

3)桩深垂直度。

每根桩施工时,根据导向架的吊锤偏移用米尺测定搅拌轴垂直度,间接测定桩身垂直度。

要求桩身垂直度偏差不超过1.0%。

(3)水泥掺量及浆液控制1)桩身水泥掺量。

每根桩的水泥掺量是保证质量的关键因素之一,为了加强控制,宜采取总量控制法,计算分析每一工作台班每一延米的平均水泥用量及平均工作效率,并与试桩估算的工作效率相比较。

根据由实验桩所确定的水泥掺量,检查每根桩的水泥用量。

2)水泥标号。

根据设计要求选用,必须检验合格后方可使用。

3)浆液。

通过特制的制浆桶水的体积核选定的水灰比,确定每次制浆加入的水泥量。

制备好的浆液不得离析、不得停置时间过长,超过2小时的浆液不再使用。

4)水泥浆液搅拌均匀性。

贮浆池内浆液应均匀,输送时应确保其连续,喷浆搅拌时,若输浆管道堵塞或爆裂,应及时组织处理,时间过长应换浆。

(4)为了确保桩体每m掺合量以及水泥浆用量达到设计要求,施工单位按照监理工程师的要求每台机械均配备电脑记录仪。

同时现场应配备水泥浆比重测定仪,以备监理工程师和项目质检人员随时抽查检验水泥浆水灰比是否满足设计要求。

(5)水泥搅拌桩施工采用“四喷四搅”工艺。

第一次下钻时为避免堵管可带浆下钻,严禁带水下钻。

施工时严格控制提升速度不大于0.8m/min,工作电流不大于额定值,喷浆压力不小于0.4MPa.。

搅拌时不允许出现搅拌桩头未到桩顶浆液已拌完的现象。

一旦因故停浆,喷浆中断时应及时记录中断深度。

在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。

补喷重叠段应大于100cm,超过12小时应采取补桩措施。

(6)为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。

桩顶1~1.5m范围内增加喷浆搅拌一次,形成的桩顶面标高要高于设计标高20m以上。

(7)为确保桩体水泥摻入时均匀、连续,要求前台与后台操作人员相对固定、密切配合。

后台供浆停机时,应及时通知前台以防止断桩和缺浆。

(8)施工时应严格控制喷浆时间和停浆时间。

每根桩开钻后应连续作业,不得中断喷浆。

严禁在尚未喷浆的情况下进行钻杆提升作业。

储浆罐内的储浆应不小于一根桩的用量加50kg。

若储浆量小于上述重量时,不得进行下一根桩的施工。
