2011年一级建造师《实务-建筑工程》考试真题卷(2)(2)

2011年一级建造师《实务-建筑工程》考试真题卷(2)(2)

2011年一级建造师《实务-修建工程》考试真题卷(2)•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。

一、单项选择题(共25题,每题2分。

每题的备选项中,只要一个最契合题意)1.对渗透系数为0.2m/d的黏性土层,若降水深度要求到达15m,单级降水一般应考虑选用()降水办法。

A:集水明排B:真空井点C:喷发井点D:管井井点参阅答案:C本试题正确答案选C,解析为第四版教材P99,原文是喷发井点:设备较简略,排水深度大,可达8~20m,比多层轻型井点降水设备少,基坑土方开挖量少,施工快,费用低。

适于基坑开挖较深、降水深度大于6m、土渗透系数为0.1~20. O m / d的填土、粉土、黏性土、砂土中运用。

2.基坑开挖宽度较大且部分地段无法放坡时,应采纳加固办法的部位是()。

A:下部坡脚B:上部坡顶C:中部坡面D:坑顶四周参阅答案:A本试题正确答案选A,解析为第四版教材P101,原文是开挖宽度较大的基坑,当在部分地段无法放坡,或下部土方遭到基坑尺度约束不能放较大斜度时,应在下部坡脚采纳加固办法。

3.关于浅基坑相邻基坑开挖施工程序的说法,正确的是()。

A:自上而下,水平分段,一次修坡B:自上而下,竖向分段,一次修坡C:自上而下,水平分段,分层修坡D:自上而下,竖向分段,一次修坡参阅答案:A本试题正确答案选A,解析为第四版教材P101,原文是相邻基坑开挖时,应遵从先深后浅或一起进行的施工程序。

挖土应自上而下水平分段分层进行,边挖边查看坑底宽度及斜度,不行时及时修整,至规划标高,再一致进行一次修坡清底,查看坑底宽度和标高。

4.关于基坑开挖预留土层的说法,正确的是()。

A:人工挖土不能当即进行下道工序时,保存土层厚度为10~15cmB:机械开挖在基底标高以上预留一层结合人工发掘修整C:运用铲运机、推土机时,保存土层厚度为20~30cmD:运用正铲、反铲或拉铲挖土时,保存土层厚度为30~40cm 参阅答案:B本试题正确答案选B,解析为第四版教材P101,原文是选用机械开挖基坑时,为防止损坏基底土,应在基底标高以上预留一层结合人工发掘修整。

2011年一级建造师考试试题及答案 建设工程经济习题集

2011年一级建造师考试试题及答案 建设工程经济习题集

2011年一级建造师考试试题及答案建设工程经济习题集1.通过项目财务现金流量表,可计算项目的()等评价指标。

A.投资收益率B.财务内部收益率C.财务净现值D.投资利税率E.投资回收期答案:B、C、E2.当财务内部收益率大于基准收益率时,一定有()。

A.动态投资回收期小于项目的计算期B.财务净现值等于零C.财务净现值大于零D.静态投资回收期小于项目的计算期E.财务净年值小于零答案:A、C、D3.基准收益率的影响因素包括()。

A.资金成本B.内部收益率C.机会成本D.投资风险E.通货膨胀答案:A、C、D、E4.不确定性分析的主要工作是()。

A.分析项目各种外部条件的变化B.测算数据误差对项目经济效果的影响程度C.分析不确定性因素对经济评价指标的影响D.估计项目可能承担不确定性的风险E.确定项目在经济上的可靠性答案:A、B、D、E5.下列有关敏感性分析的说法中,正确的是()。

A.敏感性分析有助于决策者在缺少资料的情况下,提高决策的准确性B.敏感性分析可分为单因素敏感性分析和多因素敏感性分析C.需要对每个不确定性因素进行敏感性分析D.敏感因素可通过临界点来判断,临界点是指项目允许不确定因素向有利方向变化的极限值E.敏感性分析不能说明不确定因素发生变化的可能性大小答案:A、B、E6.设备的租赁包括()。

A.经营租赁B.长期租赁C.短期租赁D.融资租赁E.抵押租赁答案:A、D7.价值工程中,按用户的需求分类,必要功能有()。

A.使用功能B.美学功能C.辅助功能D.重复功能E.附加功能答案:A、B、C8.利率是重要的经济杠杆,决定利率高低因素有()。

A.社会平均利润率高低B.国民收入的高低C.资本市场供求状况D.资金周转的速度E.借贷期限答案:A、C、E9.设备的有形磨损,其补偿方式是()。

A.大修B.更新C.现代改装D.提取折旧E.中小修理答案:A、B、E10.某企业向银行借款100万元,借期5年,借款的利率为10%,半年复利一次,其5年末一次归还额的计息公式为()。

2011一级建造师《建筑工程专业习题集》增值服务4.doc

2011一级建造师《建筑工程专业习题集》增值服务4.doc

全国一级建造师执业资格考试辅导(2011年版)《建筑工程管理与实务复习题集》网上增值服务(4)一、单项选择题1.下列各项工程中,所选用的水泥不适当的是()。

A.低温季节采用自然养护的混凝土工程中选用矿渣硅酸盐水泥B.有抗渗要求的混凝土工程中选用火山灰质硅酸盐水泥C.C25大体积混凝土工程中选用42.5粉煤灰硅酸盐水泥D.C30预应力混凝土工程中选用52.5R硅酸盐水泥,以便尽早施加预应力2.衡量钢筋塑性的指标是( )。

A.屈服强度 B.冷弯C.可焊性 D.极限抗拉强度3.某工程基坑降水工程,降水深度为15.5m,土质为黏性土层,其渗透系数为0.2m/d,下列各项降水方法中,最适宜采用()降水方法。

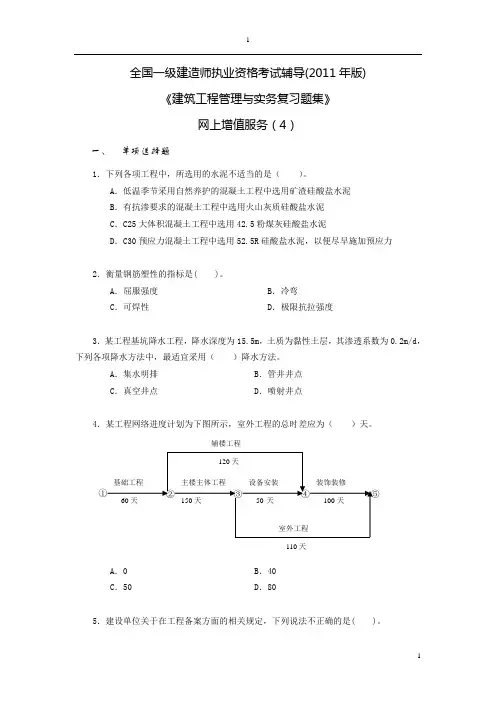

A.集水明排 B.管井井点C.真空井点 D.喷射井点4.某工程网络进度计划为下图所示,室外工程的总时差应为()天。

A.0 B.40C.50 D.805.建设单位关于在工程备案方面的相关规定,下列说法不正确的是( )。

A.建设单位采用虚假证明文件办理工程竣工验收备案的,该工程竣工验收无效B.建设单位应当自工程竣工之日起15日内向单位所在地建设行政主管部门备案C.建设单位应当在工程验收后3个月内,向城市档案馆报送符合规定的工程档案D.建设单位应当在地下管线工程竣工验收前,提请城建档案管理机构对地下管线工程档案进行专项预验收6.聚氨酯类外墙涂料直接涂刷在水泥砂浆的墙体表面时,墙体表面含水率应低于( )。

A.8% B.10 %C.15% D.20%7.下列关于联合体共同投标的说法,正确的是( )。

A.联合体各方只要其中任意一方具备承担招标项目的能力即可B.联合体中标后,应选择其中一方代表与招标人签订合同C.两个以上法人或其他组织可以组成一个联合体,以一个投标人的身份共同投标D.由同一专业的单位组成的联合体,按资质等级较高的单位确定资质等级8.某大型商场,总建筑面积12000m2,其室内装修材料燃烧性能:顶棚为A级,墙面不低于B1级,则地面可以采用( )。

2011年一级建造师机电工复习题集增值服务

2011年一级建造师机电工复习题集增值服务

2011年一级建造师机电工复习题集增值服务时间:2011-06-01 10:29来源:北京兴宏程作者:admin 点击:457次备战2011年一级建造师考试,北京兴宏程建造师考试网整理一级建造师考试项目管理习题及答案,供考生学习,助考生轻松过关。

在北京一级建造师考试即将来临的时候,北京兴宏程为广大考生整理相关备考资料,希望在最后的冲刺阶段祝广大的考生一臂之力,同时也预祝广大考生可以取得优异的成绩。

一、单项选择题(单项选择题共20题,每题1分,每题的备选项中,只有1个最符合题意。

错选,本题不得分)1.电线和电缆品种规格繁多,应用范围广泛,在电气工程中以()进行分类的方法最为实用。

A.电流和使用场所B.电压和电流C.电压和使用场所D.电流和用电设备2.设备安装基准线是根据施工图按()来确定设备的纵横中心线。

A.土建提交的纵横中心线B.地脚螺栓孔的位置C.设备底座地脚孔的位置D.建筑物的定位轴线3.在施工现场吊装某设备,计划工期为20天。

在满足安全的前提下,有四种可供选择方案:第一、租用一台履带吊车,作业台班费为18万元,进、出场费6万元,工期6天;第二、就近租用两台汽车吊抬吊,台班费19.2万元,工期8天;第三、现场制作桅杆,制作、配套30万元(分摊折旧费15万元,但本单位很少用到此类设备),工期18天;第四、租用一台桅杆起重机,全部租赁费用16万元,工期为16天。

应选择的是()方案。

A.第一B.第二C.第三D.第四4.解体的大型减速机安装时,一次灌浆应在()进行A.底座就位后B.底座粗找正后C.整体精找正后D.底座精找正后5.室外接地干线与支线一般采用()。

A.明设、螺纹连接、敷设在沟内B.明设、焊接连接、敷设在支架内C.暗设、螺纹连接、敷设在支架内D.暗设、焊接连接、敷设在沟内6.常见的钢制储罐的安装方法中,高空作业最多的是()方法。

A.架设正装B.边柱倒装C.气吹倒装D.水浮正装7.自动化仪表工程的调试应先(),后回路调试。

2011一建《建筑》真题及解析

2011一建《建筑》真题及解析

不妥之处二:施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为 3%;(1 分)
正确做法:二级钢冷拉率控制为 1%;(1 分)
问题 2:(1)不妥之处一,会同建设单位、监理单位、勘察设计单位相关人员,聘请了外单位五位专家
及本单位总工程师共计六人组成专家组;(1 分)
理由:本单位的总工程师不能加入到专家组成员,专家组人数宜为 5 人以上的单数。(1 分)
2.
降排的地下水还可用于施工现场哪些方面?
3.
指出事件二中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
4.
指出事件三中的不妥之处,并分别说明理由。
【参考答案】【解析】参见教材(本题 20 分,分数分布 5+3+6+6)
问题 1:其它用于本项目的降水方案有: 真空井点 喷射井点管井井点 截水、隔水、截水帷幕 (5 分,答 出一个关键点给一分,最多给 5 分) 问题 2:降排的地下水还可用于:混凝土搅拌、混凝土冷却、回灌、洒水湿润场地、清洗施工用具等等。(答 出一个关键点给一分,最多给 3 分) 问题 3:不妥之处有:1、底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行不 妥(1 分),
D.主梁按弹性理论方法计算,次梁、板按可考虑塑性变形内力重分布的方法计算
2.下列地面面层中,属于整体面层的是( )。
A.水磨石面层
B.花岗石面层
C.大理石面层
D.实木地板面层
3.某受压杆件,在支座不同、其他条件相同的情况下,其临界力最小的支座方式是( )。
A.两端铰支
B.一端固定一端铰支
C.两端固定
的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门负责、监理工程师进行了分部工程验

2011年一级建造师《建筑工程》测试真题和参考答案

2011年一级建造师《建筑工程》测试真题和参考答案

2011年一级建造师《建筑工程》测试真题和参考答案一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.关于现浇钢筋混凝土肋形楼盖连续梁、板内力计算的说法,正确的是()。

A.按弹性理论方法计算B.按可考虑塑性变形内力重分布的方法计算C.主梁、次梁按弹性理论方法计算,板按可考虑塑性变形内力重分布的方法计算D.主梁按弹性理论方法计算,次梁、板按可考虑塑性变形内力重分布的方法计算2.锤击沉桩法施工,不同规格钢筋混凝土预制桩的沉桩顺序是()。

A.先大后小,先短后长B.先小后大,先长后短C.先大后小,先长后短D.先小后大,先短后长3.下列地面面层中,属于整体面层的是()。

A.水磨石面层B.花岗岩面层C.大理石面层D.实木地板面层4.普通气候环境中的普通混凝土应优先选用()水泥。

A.矿渣B.普通C.火山灰D.复合5.关于细骨料“颗粒级配”和“粗细程度”性能指标的说法,正确的是()。

A.级配好,砂粒之间的空隙小;骨料越细,骨料比表面积越小B.级配好,砂粒之间的空隙大;骨料越细,骨料比表面积越小C.级配好,砂粒之间的空隙小;骨料越细,骨料比表面积越大D.级配好,砂粒之间的空隙大;骨料越细,骨料比表面积越大6.某受压杆件,在支座不同、其他条件相同的情况下,其临界力最小的支座方式是()。

A.两端铰支B.一端固定,一端铰支C.两端固定D.一端固定,一端自由7.一般环境中,要提高混凝土结构的设计使用年限,对混凝土强度等级和水胶比的要求是()。

A.提高强度等级,提高水胶比B.提高强度等级,降低水胶比C.降低强度等级,提高水胶比D.降低强度等级,降低水胶比8.图示人字梯放置在光滑(忽略摩擦)地面上,顶端人体重量为P。

关于绳子拉力与梯子和地面的夹角口、绳子位置h的关系的说法,正确的是()。

A.a、h越大,绳子拉力越大B.a、h越小,绳子拉力越大C.a越大、h越小,绳子拉力越大D.a越小、h越大,绳子拉力越大9.在非地震区,最有利于抵抗风荷载作用的高层建筑平面形状是()。

2011一级建造师《建筑工程专业习题集》增值服务3.doc实务

2011一级建造师《建筑工程专业习题集》增值服务3.doc实务

全国一级建造师执业资格考试辅导(2011年版)《建筑工程管理与实务复习题集》网上增值服务(3)一、单项选择题1.场地高程测量中,已知后视点X的高程为48.126m,后视读数为1.126m,前视点Y 的读数为0.621m,则前视点Y的高程为( )。

A.48.631m B.47.621mC.48.501m D.48.531m2.木材物理力学性质是否随含水率而发生变化的转折点是( )。

A.平衡含水率 B.吸水率C.纤维饱和点 D.孔隙率3.轻型井点可采用双排线状布置,是当基坑宽度大于( )时。

A.6m B.7mC.8m D.9m4.有关桩的入土深度的控制的说法,下列各项中正确的是()。

A.摩擦桩、端承桩均以标高为主,贯入度作为参考B.摩擦桩、端承桩均以贯入度为主,以标高作为参考C.端承桩以标高为主,贯入度作为参考;摩擦桩以贯入度为主,以标高作为参考D.摩擦桩以标高为主,贯入度作为参考;端承桩以贯入度为主,以标高作为参考5.现浇钢筋混凝土板的跨度不超过2m时,底模拆除应在混凝土强度等级达到设计强度标准值的( )A.50% B.75%C.90% D.100%6.下列关于水下混凝土灌注的说法,错误的是( )。

A.地下连续墙的混凝土是在护壁泥浆下灌注,须按水下混凝土的方法配制和灌注B.水泥宜选用普通硅酸盐水泥或矿渣硅酸盐水泥,并可根据需要掺加外加剂,其品种和数量应通过试验确定C.导管使用前应试拼试压,试压压力一般为0.6~1.0MPaD.灌注混凝土的隔水栓宜用预制混凝土塞、钢板塞、木板塞等材料制成7.采用挣值法计算过程中,费用偏差公式是()A.计划完成工作预算费用-已完成工作实际费用B.已完成工作预算费用-计划完成工作预算费用C.已完成工作实际费用-已完成工作预算费用D.已完成工作预算费用-已完成工作实际费用8.下列各项事故中,属重大生产安全事故的是()A.事故未造成人员死亡,7人重伤,直接经济损失5156万元B.事故造成9人死亡,36人重伤C.火灾事故造成30人死亡,16人重伤,55人轻伤D.事故造成6人死亡,21人重伤,直接经济损失985万元二、多项选择题1.受到均布荷载作用下的简支梁,为减少梁的变形,可采取的措施正确的是( )。

2011年一级建造师《建设工程经济》真题及答案解析

2011年一级建造师《建设工程经济》真题及答案解析

⼀、单项选择题(共60题,每题1分。

每题的备选项中,只有1个最符合题意)1.某企业从⾦融机构借款100万元,⽉利率1%,按⽉复利计息,每季度付息⼀次,则该企业⼀年需向⾦融机构⽀付利息( )万元。

A.12.00B.12.12C.12.55D.12.682.某施⼯企业希望从银⾏借款500万元,借款期限2年,期满⼀次还本。

经咨询有甲、⼄、丙、丁四家银⾏愿意提供贷款,年利率均为7%。

其中,甲要求按⽉计算并⽀付利息,⼄要求按季度计算并⽀付利息,丙要求按半年计算并⽀付利息,丁要求按年计算并⽀付利息。

则对该企业来说,借款实际利率最低的银⾏是( )。

A.甲B.⼄C.丙D.丁3.将技术⽅案经济效果评价分为静态分析和动态分析的依据是( )。

A.评价⽅法是否考虑主观因素B.评价指标是否能够量化C.评价⽅法是否考虑时间因素D.经济效果评价是否考虑融资的影响4.反映技术⽅案资本⾦盈利⽔平的经济效果评价指标是( )。

A.财务内部收益率B.总投资收益率C.资本积累率D.资本⾦净利润率5.关于静态投资回收期特点的说法,正确的是( )。

A.静态投资回收期只考虑了⽅案投资回收之前的效果B.静态投资回收期可以单独⽤来评价⽅案是否可⾏C.若静态投资回收期若⼤于基准投资回收期,则表明该⽅案可以接受D.静态投资回收期越长,表明资本周转速度越快6.某技术⽅案的净现⾦流量见下表。

若基准收益率⼤于0,则⽅案的财务净现值( )。

A.等于是900万元B.⼤于900万元,⼩于1400万元C.⼩于900万元D.等于1400万元7.根据我国现⾏税法,计⼈建筑安装⼯程造价的城市维护建设税的纳税基数是( )。

A.建筑安装⼯程直接费合计B.计⼊建筑安装⼯程总造价的营业税额C.建筑安装⼯程营业额D.建筑安装⼯程直接费与间接费合计8.某⼯程有甲、⼄、丙、丁四个实施⽅案可供选择。

四个⽅案的投资额依次是60万元、80万元、100万元和120万元。

年运⾏成本依次是16万元、13万元、10万元和6万元,各⽅案应⽤环境相同。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

全国一级建造师执业资格考试辅导(2011年版)《建筑工程管理与实务复习题集》网上增值服务(2)一、单项选择题1.抗震设防烈度为()度的地区建筑物的临时施工洞口位置,应会同设计单位确定。

A.6 B.7C.8 D.92.关于基础工程的施工,下列做法中正确的是()。

A.泥浆护壁钻孔灌注桩施工时,成孔后的下一步工序是吊放钢筋笼B.泥浆护壁钻孔灌注桩和地下连续墙浇筑混凝土时均应采用导管法C.锤击桩的入土深度,对于承受轴向荷载的端承桩,以控制桩顶设计标高为主D.筏形或箱形基础的底板如设置后浇带,后浇带应至少在14d后使用与底板同强度的混凝土填筑3.建筑施工测量中,测设的基本工作不包括( )。

A.已知水平角的测设 B.已知高程的测设C.已知水平距离的测设 D.已知倾斜距离的测设4.某矩形截面梁b×h=20 mm×5500mm,内配4根φ20HPB235级钢筋(f y=210N/mm²),施工单位经设计单位同意采用直径18的HRB335级钢筋 (f y=300N/mm²) 代换,则应采用( )φ18的HRB335级钢筋。

A. 2根B. 3根C. 4根D. 5根5.下列关于保修范围和保修经济责任,叙述不正确的是( )。

A. 因用户使用不当造成的质量缺陷,应由用户自己负责B. 不可抗力造成的质量缺陷不属于保修范围C. 因房屋质量缺陷对第三方造成人身损害时,第三方可向房屋所有人提出赔偿要求D. 由于施工单位使用不合格材料引起的质量缺陷,已过保修期,施工单位仍须对此负责6.在工程网络计划中,工作F的最早开始时间为第15天,其持续时间为5天。

该工作有三项紧后工作,它们的最早开始时间分别为第24天、第26天和第30天,最迟开始时间分别为第30天、第30天和第32天,则工作F的总时差和自由时差()天。

A.分别为10和4 B.分别为10和10C.分别为12和4 D.分别为12和107.下列项目中,单价合同适用的项目是( )。

A.工程量小、结构简单、工期短、估价方便的中小型建筑工程项目B.合同条款采用FIDIC合同条款,业主委托工程师管理的项目C.需要立即开展工作的项目D.项目风险很大的项目二、多项选择题1.关于土方施工机械的作业范围正确的说法是( )。

A.铲运机常用于大面积场地平整,开挖大型基坑,填筑堤坝和路基等B.正铲挖土机可开挖大型干燥基坑,适于开挖停机面以上一至四类土C.拉铲挖土机适于开挖较深的基坑,挖取水中泥土,适合开挖停机面以下的一至二类土D.反铲挖土机适于开挖较浅的基坑或地下水位较低的土方E.推土机可开挖深度1.5m内的基坑,适于推挖一至三类土2.钢结构高强度螺栓施工,摩擦面的处理方法是( )。

A.喷丸法 B.酸洗法C.砂轮打磨法 D.锚拉法E.钢丝刷人工除锈法3.建筑幕墙中的受力接缝,必须采用硅酮结构密封胶粘结的有()。

A.隐框玻璃幕墙与铝合金框的连接B.点支承玻璃幕墙玻璃面板之间的连接C.明框玻璃幕墙与铝合金框的连接D.全玻幕墙玻璃面板与玻璃肋的连接E.倒挂玻璃顶的玻璃与框架的连接4.按照国家有关规定,必须经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业人员是( )。

A.施工现场安全员 B.垂直运输机械安装拆卸工C.爆破作业人员 D.垂直运输机械作业人员E.登高架设作业人员5.以下关于施工项目招标投标的说法正确的有()A.评标委员会应由招标人直接指定B.一个承包商只能投递一份投标文件C.一个工程应对不同的投标单位编制不同的标底D.招标委员会的成员中,技术、经济等方面的专家不得少于总数的1/2E.在招标文件要求投标文件提交的截止时间后送达的投标文件,招标人必须拒收三、案例题【案例1】某工程位于北三环和北二环之间,建筑面积约35000m2。

地下3层,地上12层。

框架结构,筏形基础,基础埋深约为12.8m。

通过招标方式甲乙双方签订了工程施工合同。

经监理工程师批准,乙方将土方和护坡分包给该市某专业基施公司施工。

边坡支护采用桩锚体系,护坡直径600mm,间距1200mm,嵌固深度约为4.5m。

锚杆按3桩2锚进行布设,锚杆长度约为18m。

基坑降水采用大管井的方法,分3步开挖土方。

当第一段挖到槽底后,该侧边坡出现变化,并最终倒塌。

经调查,该工程所处的地理环境水系比较丰富,周围有2个公园。

在开挖过程中,上层滞水因在7~8m深的部位受一黏土层的影响,不能顺利地渗透到降水井中去,边坡渗水情况较为突出;在倒塌的边坡外3m建有临设房屋,作为该基施公司的办公室和部分宿舍,在倒桩的前一天曾在此侧放有20t水泥;倒桩后发现,此侧边坡尚有一条较大的供水管线和排水管线,由于年久失修,存在不同程度的渗漏现象。

从发现边坡出现较大变化,到彻底倒塌的过程中人员和物品都被转移到安全的地带,所以没有出现人员伤亡。

乙方与租赁商原约定使用的某种机械于2月15日进场,但因运输问题推迟到2月18日才进场,造成多用人工8个工日。

乙方为此提出索赔。

由于业主设计变更,造成施工单位返工费4万元,并损失工期3天。

又停工待图7天,窝工损失4万元。

问题:⑴乙方的索赔要求是否成立?请说明理由。

⑵试简要分析造成这起护坡桩倒塌事故的可能原因。

⑶基础工程施工安全隐患的主要表现形式有哪些?⑷如果该工程的竣工验收报告在10月10日被甲方认可,按合同示范文本要求,乙方最迟应在何时之前提交竣工结算资料?甲方最迟应在何时之前结算?如甲方到期不结算,从何时起甲方应支付拖欠工程款利息?如果结算,乙方何时之前将竣工工程交付甲方?【案例2】某单项工程,按如下进度计划网络图组织施工。

原计划工期是170天,在第75天进行的进度检查时发现:工作A已全部完成,工作B 刚刚开工。

由于工作B是关键工作,所以它拖后15天,将导致总工期延长15天完成。

本工程各工作相关参数见下表:问题:(1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170天内完成,并列出详细调整过程。

(2)试计算经调整后,所需投入的赶工费用。

(3)重新绘制调整后的进度计划网络图,并列出关键线路。

答案一、单项选择题1.D 2.B 3.D 4.C 5.C 6.A 7.B二、多项选择题1.ABCE2.ABCE3.ACD4.BCDE5.BE三、案例题【案例1】答:⑴针对机械晚进场造成的窝工,乙方不能提出补偿要求。

因为租赁设备晚进场属于乙方应承担的风险。

针对设计变更和停工待图,乙方可以提出相应的工期和费用索赔。

因为该事件都是由于业主原因造成的。

⑵造成这起护坡桩倒塌事故的可能原因是:①供水管线和排水管线不同程度的渗漏。

②边坡上堆放过20t重的水泥,引起边坡堆载过重。

③上层滞水造成边坡渗水。

⑶基础工程施工安全隐患的主要表现形式有:1)土机械作业无可靠的安全距离。

2)没有按规定放坡或设置可靠的支撑。

3)设计考虑的因素和安全可靠性不够。

4)土体出现渗水、开裂、剥落。

5)在底部进行掏挖。

6)沟槽内作业人员过多。

7)施工时地面上无专人巡视监护。

8)堆土离坑槽边过近、过高。

9)邻近的坑槽有影响土体稳定的施工作业。

10)基础施工离现有建筑物过近,其间土体不稳定。

11)防水施工无防火防毒措施。

12)人工挖孔桩施工前不进行有毒气体检测。

⑷如果该工程的竣工验收报告在10月10日被甲方认可,按施工合同示范文本要求,乙方最迟应在28天后,即11月7日之前提交竣工结算资料。

甲方最迟应在56天后,即12月5日之前结算。

如甲方到期不结算,从12月6日起甲方应按乙方同期向银行贷款利率支付拖欠工程款利息。

如果结算,乙方应在14天内即12月19日之前将竣工工程交付甲方。

【案例2】答:(1)目前总工期拖后15天,此时的关键线路:B-D-H1)其中,工作B赶工费率最低,故先对工作B持续时间进行压缩工作B压缩5天,因此增加费用为5×200=1000元总工期为:185-5=180天关键线路:B-D-H2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。

故工作D只能压缩5天,因此增加费用为5×300=1500元总工期为:180-5=175天关键线路:B-D-H和B-C-F-H两条。

3)剩余关键工作中,存在三种压缩方式:①同时压缩工作C、工作D;②同时压缩工作F、工作D;③压缩工作H。

同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。

工作C最大可压缩天数为3天,故本次调整只能压缩3天,因此增加费用为3×100+3×300=1200元总工期为:175-3=172天关键线路:B-D-H和B-C-F-H两条。

4)剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。

工作F压缩2天,因此增加费用为2×420=840元总工期为:172-2=170天5)通过以上工期调整,工作仍能按原计划的170天完成。

(2)所需投入的赶工费为:1000+1500+1200+840=4540元(3)调整后的进度计划网络图如下:其关键线路为:A-B-D-H和A-B―C―F-H。
