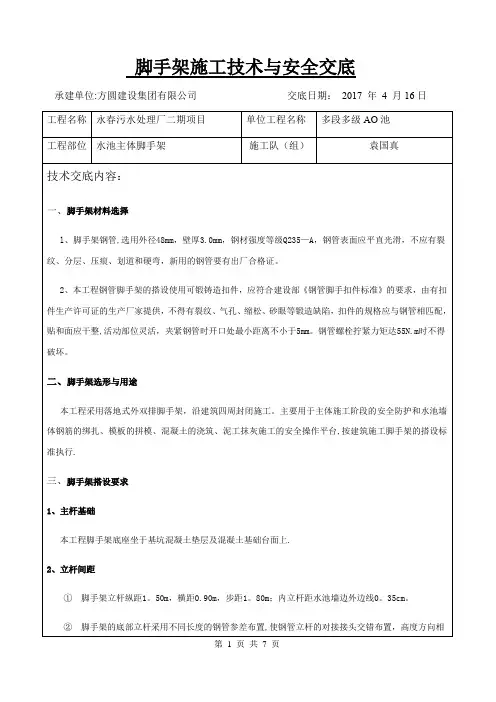

清水池脚手架技术交底
水池主体结构施工脚手架施工技术与安全交底

9如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除.
10翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人.
交底人签字
丁新华
交底时间
2017年4月16日
接受交底人签字
5、脚手板、脚手片的铺设要求(公司安排)
脚手板应按其主筋垂直于纵向水平杆满铺,采用对接平铺,四个角应用直径≥1.2mm(18#)的镀锌铁丝固定在纵向水平杆上。
栏杆和挡脚板应搭设在外排立杆内侧,挡脚板高度不应小于180mm,
6、防护栏杆
1脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。(公司安排)
4拆立杆时,要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
5拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
6在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。
7拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。
1、脚手架必须由持有效上岗证的专业技术人员搭设;
2、脚手架搭设后由公司组织分段验收(一般不超过3步架),办理验收手续,发现有不符合要求的应迅速整改;
3、外脚手架分段验收严格按《建筑施工扣件式钢管脚手架安全技术规范》
与《建筑施工安全检查标准》(JGJ59—2011)中“外脚手架检查评分表”,所列项目和施工方案要求的内容进行检查。填写验收记录单,并由搭设人员、安全员、施工员签证,挂合格牌后方能交付使用.
脚手架工安全技术交底(完整版)

脚手架工安全技术交底(完整版)第一部分:安全技术交底概述一、交底目的为确保脚手架工程的安全施工,提高作业人员的安全意识,明确施工过程中的安全要求及防护措施,防止事故的发生,特制定本安全技术交底。
二、适用范围本安全技术交底适用于各类脚手架工程的施工、拆除及验收过程。
三、参考标准1.《建筑施工脚手架安全技术统一标准》2.《建筑施工临时设施设计规范》3.《建筑施工现场临时用电安全技术规范》4.《建筑施工高处作业安全技术规范》四、施工前准备1.施工前,项目负责人应组织相关人员进行安全技术交底,确保所有作业人员熟悉施工工艺、操作规程及安全防护措施。
2.项目负责人应检查施工人员的安全防护用品,如安全帽、安全带、防滑鞋等,确保合格并投入使用。
3.项目负责人应组织施工人员进行安全教育培训,提高安全意识。
五、脚手架工程安全要求及防护措施1.脚手架搭设(1)脚手架搭设前,应进行现场勘察,了解地形地貌、地下管线及周围建筑物等情况。
(2)脚手架应按照设计方案进行搭设,严禁擅自改动。
(3)脚手架基础应坚实、平整,确保稳定性。
(4)脚手架应设置足够的立杆、横杆、扫地杆、剪刀撑等,保证整体稳定性。
(5)脚手架应设置合理的防护设施,如安全网、防护栏杆等。
2.脚手架拆除(1)脚手架拆除前,应检查脚手架结构、连接件及防护设施,确保拆除安全。
(2)脚手架拆除应按照搭设顺序进行,严禁上下同时作业。
(3)脚手架拆除过程中,应采取措施防止坠落、碰撞等事故。
(4)脚手架拆除后,应及时清理现场,防止安全事故发生。
3.脚手架使用(1)脚手架使用过程中,应定期进行检查,发现问题及时整改。
(2)作业人员应在脚手架上均匀分布,避免局部超载。
(3)严禁在脚手架上堆放杂物,保持通道畅通。
(4)遇有大风、雨雪等恶劣天气,应暂停脚手架作业。
六、安全责任1.项目负责人对脚手架工程的安全负总责,应确保安全技术交底落实到位。
2.施工人员应严格遵守国家法律法规、施工规范及安全操作规程,自觉接受安全教育培训。
清水池脚手架技术交底全套

表格编号技术交底书
项目名称陕西省西咸新区沣西新城应急给水厂项目第页
共页交底编号

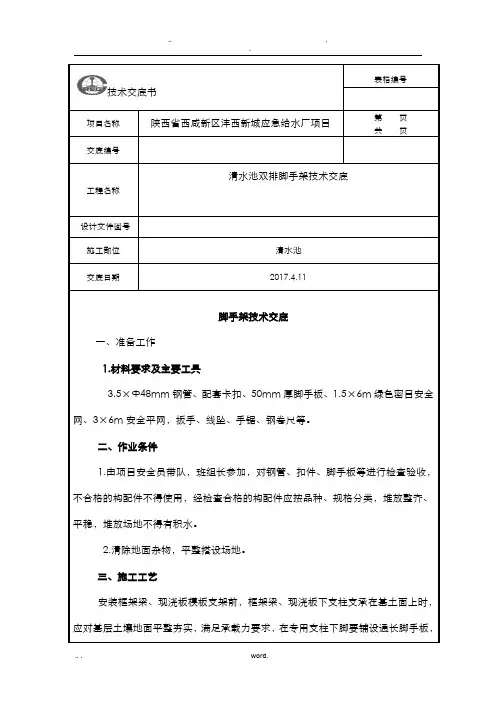

清水池双排脚手架技术交底
工程名称
设计文件图号
施工部位清水池
交底日期2017.4.11
脚手架技术交底
一、准备工作
1.材料要求及主要工具
3.5×Ф48mm钢管、配套卡扣、50mm厚脚手板、1.5×6m绿色密目安全网、3×6m安全平网,扳手、线坠、手锯、钢卷尺等。
二、作业条件
1.由项目安全员带队,班组长参加,对钢管、扣件、脚手板等进行检查验收,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
2.清除地面杂物,平整搭设场地。
三、施工工艺
安装框架梁、现浇板模板支架前,框架梁、现浇板下支柱支承在基土面上时,应对基层土壤地面平整夯实,满足承载力要求,在专用支柱下脚要铺设通长脚手板,。
水厂清水池安全技术交底模板

一、交底目的为确保水厂清水池清洗、维护及检修工作的顺利进行,防止安全事故的发生,特进行安全技术交底。
二、交底内容1. 清水池概况(1)清水池名称、位置、容量及结构形式;(2)清水池主要功能及作用;(3)清水池周边环境及设施。
2. 清水池清洗、维护及检修作业流程(1)清洗前准备:停水、排水、通风、照明、防护措施等;(2)清洗作业:清洗剂选择、浓度、清洗方法、清洗顺序等;(3)维护作业:检查、更换、修复、润滑等;(4)检修作业:拆卸、检查、维修、组装等;(5)清洗、维护及检修结束后,恢复原状。
3. 安全注意事项(1)作业人员应穿戴符合规定的劳动防护用品,如安全帽、防护眼镜、手套、雨靴等;(2)作业人员应熟悉作业环境,了解周边设施,确保作业安全;(3)作业人员应掌握清洗、维护及检修技能,提高作业效率;(4)作业人员应遵守作业规程,严禁违规操作;(5)作业人员应保持通讯畅通,确保信息传递及时;(6)作业现场应设置警示标志,提醒他人注意安全;(7)作业过程中,如发现安全隐患,应立即停止作业,报告上级部门处理。
4. 应急措施(1)发生事故时,立即停止作业,采取应急措施;(2)迅速组织人员撤离危险区域,确保人员安全;(3)根据事故情况,采取相应的救援措施;(4)立即报告上级部门,启动应急预案;(5)配合相关部门进行事故调查和处理。
三、交底要求1. 作业人员必须参加安全技术交底,并签字确认;2. 作业人员应认真学习安全技术交底内容,确保掌握;3. 作业人员应严格遵守安全技术交底要求,确保作业安全;4. 安全技术交底应定期进行,及时更新,确保作业安全。
四、交底时间及地点1. 时间:XXXX年XX月XX日;2. 地点:水厂会议室。
五、交底人1. 交底人:XXX;2. 职务:XXX。
六、接受交底人1. 接受交底人:XXX;2. 职务:XXX。
请全体作业人员认真学习本安全技术交底内容,确保作业安全,为我国水厂事业发展贡献力量。
脚手架工程施工技术交底

脚手架工程施工技术交底一、工程概况本工程为脚手架工程施工项目,位于XXX地区,主要包括主体建筑的外墙脚手架搭设,以及部分内部装修施工所需脚手架的搭建。
工程总占地面积约XXX平方米,建筑主体高度约XXX米,脚手架搭设面积约为XXX平方米。
工程预计施工周期为XX个月,脚手架搭设工程量较大,技术要求高,为确保工程质量和施工安全,特制定本施工方案。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1.组织项目技术团队学习相关脚手架施工规范、标准,确保施工人员熟悉施工要求。
2.根据工程实际情况,编制脚手架施工方案,明确施工工艺、技术要求、安全措施等。
3.对施工人员进行技术交底,确保施工人员掌握脚手架搭设、拆除等操作要领。
4.制定脚手架施工图纸,明确脚手架搭设的平面布置、立杆、横杆、斜撑等构造要求。
(二)、物资准备工作1.根据工程量计算,提前采购所需的主要材料,包括:- 钢管:约XXX吨;- 扣件:约XXX套;- 脚手板:约XXX块;- 安全网、密目网:约XXX平方米;- 连墙件、防雷设施等配件:根据实际需求采购。
2.对采购的材料进行质量检验,确保材料符合国家标准和施工要求。
3.提前组织材料进场,并做好材料堆放、保管工作,防止材料损坏、锈蚀。
4.根据施工进度计划,合理安排材料供应,确保施工顺利进行。
三、一般规定1. 施工应符合国家现行的有关建筑施工安全规范、脚手架施工规范以及相关质量标准。
2. 脚手架搭设前,必须对施工人员进行安全技术交底,确保每位施工人员了解施工方案、操作规程和应急措施。
3. 脚手架施工前应编制详细的施工组织设计,明确施工流程、施工方法、施工顺序和施工要求。
4. 脚手架的材料、构件和设备应符合国家规定的产品标准和质量要求,严禁使用不合格产品。
5. 脚手架的搭设应严格按照设计图纸和施工方案进行,不得随意更改结构构造和搭设方式。
6. 脚手架搭设过程中,应定期进行检查和验收,确保脚手架结构稳定、安全可靠。

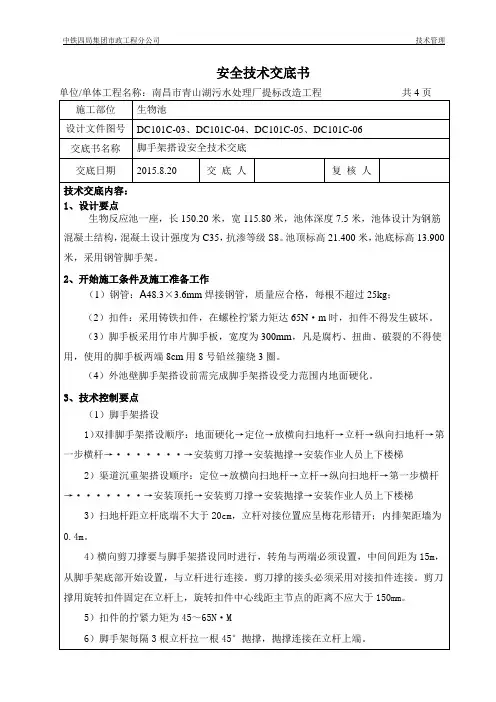

池壁脚手架安全技术交底

(5)作业中出现不安全险情时,必须立即停止作业,组织撤离危险区域,报告领导解决,不准冒险作业。
附表及附图:图1外池壁双排脚手架;图2渠道承重双排脚手架;图3污泥回流区承重脚手架
图1外池壁双排脚手架
图2渠道承重双排脚手架
(5)六级以上强风和大雨、大雪、大雾天气,应停止高空作业。
(6)作业中出现不安全险情时,必须立即停止作业,组织撤离危险区域,报告领导解决,不准冒险作业。
6、其他应注意问题
(1)脚手架要定期检查,在大风、雨雪后详细检查脚手架倾斜、连接件松驰损坏等,如发现问题,及时处理。
(2)金属脚手架的立杆,必须垂直地稳放在底板上。
5、安全控制要点
(1)从事脚手架搭设的工人必须经培训考核合格,持特种作业操作证上岗作业,非架子工未经同意不得单独进行作业。
(2)架子工必须经过体检,凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合登高的,不得从事登高架设作业。
(3)脚手架搭设前应清除障碍物、平整场地、夯实基土、做好排水。
(4)脚手架未经验收合格前,禁止上架子作业。
(4)外池壁脚手架搭设前需完成脚手架搭设受力范围内地面硬化。
3、技术控制要点
(1)脚手架搭设
1)双排脚手架搭设顺序:地面硬化→定位→放横向扫地杆→立杆→纵向扫地杆→第一步横杆→·······→安装剪刀撑→安装抛撑→安装作业人员上下楼梯
2)渠道沉重架搭设顺序:定位→放横向扫地杆→立杆→纵向扫地杆→第一步横杆→·······→安装顶托→安装剪刀撑→安装抛撑→安装作业人员上下楼梯
2、开始施工条件及施工准备工作
(1)钢管:A48.3×3.6mm焊接钢管,质量应合格,每根不超过25kg;
(2)扣件:采用铸铁扣件,在螺栓拧紧力矩达65N·m时,扣件不得发生破坏。
脚手架工程技术交底
脚手架工程技术交底一、背景介绍脚手架工程是建筑施工中必不可少的一项工作,它为施工人员提供了安全、稳定的工作平台,保障了施工的顺利进行。
为了确保脚手架工程的安全性和质量,需要进行技术交底,使施工人员了解脚手架的搭建、拆除、使用等相关知识和要求。
本文将详细介绍脚手架工程技术交底的内容和要求。
二、脚手架工程技术交底内容1. 脚手架的定义和分类脚手架是指为建筑施工人员提供工作平台和支撑的临时结构,主要分为钢管脚手架、门式脚手架、悬挑脚手架等几种类型。
施工人员需要了解不同类型脚手架的特点和适用范围。
2. 脚手架的搭建要求(1) 基础处理:脚手架的基础必须牢固、平整,能够承受脚手架的重量和施工人员的负荷。
(2) 架体搭建:搭建脚手架时,需要按照设计图纸和相关规范进行操作,确保搭建的结构稳定、牢固。
(3) 连接方式:脚手架的连接必须采用可靠的连接方式,如扣件连接、焊接等,以确保连接的牢固性。
(4) 安全设施:搭建脚手架时,需要设置安全设施,如安全网、防护栏杆等,保障施工人员的安全。
3. 脚手架的使用要求(1) 载荷限制:脚手架的设计载荷和使用载荷必须符合相关规范要求,不得超过脚手架的承载能力。
(2) 操作规范:施工人员在脚手架上的操作必须规范、稳定,不得随意移动或摇晃脚手架。
(3) 安全防护:脚手架上必须设置安全防护措施,如防滑设施、防护网等,确保施工人员的安全。
(4) 检查维护:脚手架的使用过程中,需要定期进行检查和维护,及时发现并处理脚手架的安全隐患。
4. 脚手架的拆除要求(1) 拆除时机:脚手架的拆除必须在施工结束后,经专业人员检查确认安全后进行。
(2) 拆除顺序:脚手架的拆除应按照逆序进行,先拆除顶层脚手架,再逐层拆除。
(3) 安全措施:拆除过程中需要设置安全措施,如安全网、警示标识等,防止物体坠落和人员伤害。
5. 脚手架工程的质量验收标准(1) 结构稳定性:脚手架的结构必须稳定,不得有明显的晃动或变形。
脚手架施工技术交底
脚手架施工技术交底一、工程概述本次施工项目为_____,总建筑面积为_____平方米,建筑高度为_____米。
为了确保施工过程中的安全和质量,特进行本次脚手架施工技术交底。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸,了解建筑物的结构形式和特点,制定出合理的脚手架施工方案。
同时,对施工人员进行技术交底,使其明确脚手架的搭设要求和施工工艺。
2、材料准备(1)钢管:应选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
(2)扣件:应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB 15831)的规定。
扣件在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏。
(3)脚手板:可采用钢脚手板、木脚手板或竹脚手板。
钢脚手板的材质应符合现行国家标准《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定;木脚手板应采用杉木或松木制作,其厚度不应小于 50mm,宽度不应小于 200mm,两端应各设直径为 4mm 的镀锌钢丝箍两道;竹脚手板宜采用由毛竹或楠竹制作的竹串片板、竹笆板。
(4)安全网:应选用密目式安全网,其网目密度不应低于 2000 目/100cm²,耐贯穿性试验不应穿透,16×18m 的单张网重量在3kg 以上,颜色应满足环境效果要求,选用绿色。
3、人员准备(1)脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB 5036)考核合格的专业架子工。
上岗人员应定期体检,合格者方可持证上岗。
(2)施工前,应对架子工进行技术培训和安全教育,使其熟悉脚手架的搭设要求和安全操作规程。
三、脚手架的搭设1、地基处理(1)脚手架地基应平整夯实,确保地基承载力满足要求。
脚手架架安全技术交底模板
一、前言为确保施工现场脚手架的安全使用,预防事故发生,根据《建筑工程安全生产管理条例》及有关安全操作规程,特制定本安全技术交底。
本交底适用于所有使用脚手架的施工项目。
二、脚手架的基本要求1. 脚手架必须符合国家标准,选用合格的材料和配件。
2. 脚手架搭设前,应对施工人员进行安全技术培训,确保其掌握脚手架搭设、使用和维护的基本知识。
3. 脚手架搭设和使用过程中,应定期进行检查、维护和保养。
三、脚手架搭设前的准备工作1. 确定脚手架搭设方案,包括搭设高度、宽度、步距、立杆间距等。
2. 检查脚手架材料、配件是否齐全、完好,不符合要求的不得使用。
3. 清理施工现场,确保搭设脚手架区域无障碍物。
四、脚手架搭设注意事项1. 脚手架搭设应由有经验的架子工负责,施工人员必须佩戴安全帽、系安全带。
2. 脚手架搭设应遵循自下而上、自上而下的顺序,确保搭设牢固。
3. 立杆、横杆、斜杆等应连接紧密,不得出现松动现象。
4. 连墙件应与建筑物连接牢固,确保脚手架整体稳定性。
5. 脚手架搭设完成后,应进行全面检查,确保无安全隐患。
五、脚手架使用注意事项1. 脚手架使用前,应检查其安全性,确保无损坏、变形、锈蚀等情况。
2. 脚手架上的施工人员不得超过规定人数,严禁超载使用。
3. 施工人员在使用脚手架时,应严格遵守操作规程,不得擅自攀爬、跳跃。
4. 脚手架上的施工人员应穿戴安全防护用品,如安全帽、安全带、防滑鞋等。
5. 脚手架使用过程中,应定期进行检查、维护和保养,发现问题及时处理。
六、脚手架拆除注意事项1. 脚手架拆除应由有经验的架子工负责,施工人员必须佩戴安全帽、系安全带。
2. 脚手架拆除应遵循自上而下、自下而上的顺序,确保拆除安全。
3. 拆除过程中,严禁抛掷、扔掷材料,防止伤人。
4. 拆除后的材料应分类堆放,便于回收和利用。
七、结束语本安全技术交底旨在提高施工现场脚手架的安全管理水平,预防事故发生。
请各施工人员认真学习,严格遵守操作规程,确保施工现场脚手架的安全使用。
脚手架安全技术交底范文模板
一、交底目的为确保脚手架施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象全体参与脚手架施工的工人、技术人员、管理人员。
三、交底内容1. 脚手架搭设前的准备工作(1)熟悉施工图纸和脚手架搭设方案,了解施工部位、施工内容。
(2)检查脚手架材料,确保材料符合规范要求,严禁使用不合格材料。
(3)检查施工现场,确保施工现场符合脚手架搭设要求。
2. 脚手架搭设过程中的注意事项(1)搭设脚手架时,必须遵守《建筑施工扣件式钢管脚手架安全技术规范》。
(2)搭设脚手架前,必须进行安全技术交底,确保所有人员了解施工安全要求。
(3)搭设脚手架时,必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(4)脚手架搭设过程中,严禁酒后作业、疲劳作业。
(5)脚手架搭设过程中,严禁攀登、跳跃、站立在脚手架上。
(6)脚手架搭设过程中,严禁使用工具、材料等物品投掷。
(7)脚手架搭设过程中,严禁将工具、材料等物品堆放在脚手架上。
3. 脚手架拆除过程中的注意事项(1)拆除脚手架前,必须进行安全技术交底,确保所有人员了解拆除安全要求。
(2)拆除脚手架时,必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)拆除脚手架时,严禁酒后作业、疲劳作业。
(4)拆除脚手架时,严禁攀登、跳跃、站立在脚手架上。
(5)拆除脚手架时,严禁使用工具、材料等物品投掷。
(6)拆除脚手架时,严禁将工具、材料等物品堆放在脚手架上。
4. 脚手架使用过程中的注意事项(1)使用脚手架时,必须遵守《建筑施工扣件式钢管脚手架安全技术规范》。
(2)使用脚手架时,必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)使用脚手架时,严禁酒后作业、疲劳作业。
(4)使用脚手架时,严禁攀登、跳跃、站立在脚手架上。
(5)使用脚手架时,严禁将工具、材料等物品堆放在脚手架上。
四、应急措施1. 发生脚手架坍塌事故时,立即停止施工,组织人员撤离现场。
2. 报告上级领导,启动应急预案。
3. 组织人员进行现场救援,确保人员安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
10.脚手架要结合工程进度搭设,搭设未完的脚手架,在离开岗位时,不得留有未固定构件和不安全隐患,确定架子稳定。
11.脚手架搭设到高于在建建筑物顶部时,里排立杆要低于沿口40~50mm,外排立杆高出沿口1~1.5m,搭设两道护身栏,并挂密目安全网。
2.梁底必须布设纵横向水平拉杆,水平拉杆与立杆交接处必须用十字扣件连接牢固。满堂架的立杆布设必须扣除梁边200-300后平均布置,即梁两边立杆必须对称以防偏心受力的不利影响,然后再布置两根梁之间的立杆。
3.脚手架搭设流程:纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆
横向水平杆→连墙件(或加拋撑,与构筑物连接)→第二步纵向水平杆→第二步横向水平杆。
一根杆的两端
±20
同跨内两根纵向水平杆高差
±10
5
双排脚手架横向水平杆外伸长度
外伸500mm
-50
6
扣件安装
主节点处各扣件中心点相互距离
≦150mm
同步立杆上两个相隔对接扣件的高差
≧500mm
立杆上对接扣件至主节点的距离
≦步距/3
纵向水平杆件上的对接扣件至主节点的距离
≦纵距/3
扣件螺栓拧紧力矩
40~65N·m
2.拆除架子的工作地区,严禁非操作人员进入。
3.拆架前,应有现场施工负责人批准手续,拆架子时必须有专人指挥,做到上下呼应,动作协调。
4.拆除顺序应是后搭设的部件先拆,先搭设的部件后拆,严禁采用推倒或拉倒的拆除做法。
5.固定件应随脚手架逐层拆除,当拆除至最后一节立管时,应先搭设临时支撑加固后,方可拆固定件与支撑件。
7
剪刀撑斜杆与地面的倾角
45~60°
八、安全技术要求
1施工现场所有作业人员必须戴好安全帽,穿戴个人安全防护用品。
2坚持班前安全讲话,严禁闲杂人员进入施工现场及接触机械电力设备。
3.架子工,必须经专业安全技术培训,考试合格,持特种作业操作证上岗作业。架子工的徒工必须办理学习证。非架子工未经同意不得进行作业。
2.立杆:本工程脚手架采用单立杆,其纵距1.5米,横距1.5米。
3.横杆:横杆应水平连续设置,横向横杆置于纵向横杆之下,用直角扣件与立柱扣紧;钢管长度不应小于3跨,接头宜采用对接扣件联接,其接头应交错布置,两根相邻纵或横向水平杆的接头不应在同步同跨内,上下两个相邻接头应错开一跨,其错开的水平距离不应小于500mm,各接头距立柱的距离不大于500 mm。当水平管采用搭接时,其搭接长度不应小于1m,不少于2个旋转扣件固定,其固定的间距不应少于400mm,相邻扣件中心至杆端的距离不应小于150mm。
七、质量要求
未经许可的材料不得使用,钢管、卡子必须通过进场复试,合格后方可使用。脚手架搭设技术要求、允许偏差见下表:
项次
项目
技术要求
允许偏差(mm)
地基基础
表面
坚实平整
排水
不积水
垫板
不晃动
底座
不滑动
不沉降
-10
立杆垂直
整体垂直度20~80m
±100
6
间距
步距
±20
纵距
±50
横距
±20
4
纵向水平杆高差
4.脚手架的横距、排距要求进行放线、定位,铺设通长200mm宽脚手板垫木,垫板应准确地放在定位线上,垫板必须铺放平稳,不得悬空。
四、脚手架搭设要求
1.立杆基础:脚手架立杆底部必须设置木垫板,垫板面积不宜小于0.1m2,宽度不宜小于20cm,厚度不小于5cm,木垫板长度不宜小于2跨,且必须沿纵向连续设置,垫板布设必须平稳下实,不得悬空,以确保底板均匀受力。
7.安全网设置:作业层下设置一层水平安全网,同时,作业层设置1.2m高栏杆,并设置一层密目安全网。
4
1500
1500
1500
五、支架搭设施工图
六、脚手架拆除
1.拆除脚手架前的准备工作:全面检查脚手架,重点检查扣件连接固定、支撑体系等是否符合安全要求:根据检查结果及现场情况编制拆除方案并经有关部门批准,进行技术交底,根据拆除现场的情况,设围栏或警戒标志,并有专人看守,清除脚手架中留存的材料、电线等杂物。
12.脚手架搭投、拆除、维修必须由架子工负责,非架子工不得从事该操作。
13.脚手架为非承重构架,使用过程中不允许在架子上堆放物品。
14.严禁上下抛扔物品。
18.雨天施工时,注意防滑措施,脚手板绑铁丝或钉木条做防滑条。
交底人:被交底人:
交底人:被交底人:
技术交底书
表格编号
项目名称
陕西省西咸新区沣西新城应急给水厂项目
第页
共页
交底编号
工程名称
清水池双排脚手架技术交底
设计文件图号
施工部位
清水池
交底日期
2017.4.11
脚手架技术交底
一、准备工作
1.材料要求及主要工具
3.5×Ф48mm钢管、配套卡扣、50mm厚脚手板、1.5×6m绿色密目安全网、3×6m安全平网,扳手、线坠、手锯、钢卷尺等。
搭设脚手架时,可素夯实找平,上面铺5cm厚木板,长2m时垂直于墙面放置;长度大于3m时平行于墙面放置。当搭设高度超过7m不便设置抛撑时,应与建筑物进行连接。
要求,
1、支撑架搭设支撑系统采用扣件式钢管(φ48×3.5)脚手架,立杆横距lb =1.2M,立杆的垂直偏差不应大于架高的1/300(即10m*1/300=33mm);立杆纵距la=1.5M;步距h=1.5M,上下横杆的接长位置应错开布置在不同的立杆纵距中,与相近立杆的距离不大于纵距的三分之一,同一排大横杆的水平偏差不大于脚手架长度的1/250,且不大于50 mm,取50 mm。离地200 mm设第一道,以上每隔1200 mm设一道,最上部留1000 mm高操作部位。
4.纵、横向扫地杆:每根立管的底座向上200mm处,必须设置纵横向扫地杆,用直角扣件与立管固定,横向扫地杆固定在紧靠纵向扫地杆下方的立柱上。
5.剪刀撑:剪刀撑在脚手架外侧立面,沿外架体长度和高度方向连续设置,垂直剪刀撑跨越5根立杆,斜杆与地面的夹角在45°~60°之间,剪刀撑的一根斜杆扣在立柱上,另一根斜杆扣在大横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2至4个扣结点。所有固定点距主节点距离不大于15cm。最下部的斜杆与立杆的连接点距地面的高度控制在30cm内。必要时还应设置水平剪刀撑。剪刀撑的杆件连接采用搭接,其搭接长度≥100cm,并用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端的距离≥10cm。
9.运至地面的脚手架部件,应及时保养。根据需要涂刷防锈油漆,入库堆放。
10.拆除应符合以下要求
1.拆除顺序应逐层由上而下进行,严禁上下同时作业。
2.分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
3.当脚手架拆除至下部最后一根长时,应先在适当位置搭临时抛撑加固。
4.当脚手架采取分段、分立面拆除时,对不拆除的脚手架,设临时支撑加固。
6.拆除的脚手架部件应及时运至地面,严禁从空中抛掷。
7.拆除钢管架应按搭设的反程序进行。拆除的杆件、扣件以安全方式吊下和运走,严禁向下抛掷,避免发生意外、砸伤人员及宽枕板。发现有异常或危险情况时,应立即通知所有架上人员撤离。
8.在拆除过程中,凡已松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱的连接杆件引起坠落。应做好配合、协调作业,禁止单人进行拆除较重杆件等危险性作业。
二、作业条件
1.由项目安全员带队,班组长参加,对钢管、扣件、脚手板等进行检查验收,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。
2.清除地面杂物,平整搭设场地。
三、施工工艺
安装框架梁、现浇板模板支架前,框架梁、现浇板下支柱支承在基土面上时,应对基层土壤地面平整夯实,满足承载力要求,在专用支柱下脚要铺设通长脚手板,并加木垫板等有效措施,确保混凝土在浇筑过程中不会发生支撑下沉,并且上下支柱应在同一条直线上,搭设梁底小横木。
6.脚手板的铺设:脚手板可对接平铺,也可搭接铺设。对接平铺时,接头处必须设置两根横向水平杆,脚手板外伸长度130~150mm,两块脚手板的外伸长度之和不大于300mm。搭接铺设时,接头必须设在横向水平杆上,搭接长度大于200mm,伸出横向水平杆的长度不小于100mm,必须与横杆进行固定,严禁有探头板出现。
4架子工必须经过体检,凡患有高血压、心脏病、癫痫病以及不适合于登高作业的,不得从事高架设工作。
5.正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全带与已搭好的立、横杆挂牢,穿防滑鞋。不得翻爬,严禁打闹、酒后上班。
8.班组(队)接受任务后,必须组织全体人员,认真学习领会脚手架专项安全施工组织设计和安全技术措施交底,研讨搭设方法,明确分工,并派1名技术好、有经验的人员负责搭设
