坚持有疑必探,先探后采的探放水措施。
1、工作面运输巷、回风巷掘进时按设计进行探水工作,回采该工作面需做好顶板的防水工作。
(2)探水时,设专职打钻工。
被选定的这些打钻工懂得探水措施,探水孔的位置、方向、角度、钻眼密度与数目,熟识附近的地理位置并且责任心强。
(3)打深水眼前,工作面上、下出口的电话要完好,提前挖好排水沟和临时水仓,布置好撤人路线,并规定撤人的报警信号。
(4)打钻时必需由安全员在现场值班,检查空气成分,发现有害气体超过规定,立刻停电撤人,并报告调度室作出处理。
(7)探水要有记录,记录内容包括探水眼布置、角度、深度,钻孔中发现的各种情况和问题。
在打钻过程中,如发现煤岩变松或沿钻杆向外流水超过正常打钻供水量时,必需立刻停钻,但不得移动或拔出钻杆,派人监视水情,并报告矿调度室。
假如情况紧急,必需首先立刻通知全部受水威逼地点的人员撤离,并实行应急措施。
(8)放水时要依据矿井的排水力量,水仓容量,估量积水量,设专人监护做好记录,做到有计划的放水,遇到水量突然变大时,必需立刻报告矿调度室按时进行处理。
当发现有透水预兆(挂红、挂汗、空气变冷、显现雾气、水响、顶板淋水加大、顶板来压,底板鼓起或产生裂隙,显现涌水,水色发浑有嗅味等异状)时,必需停止作业,实行措施。
主斜井掘进工作面探放水措施.

主斜井掘进工作面探放水安全技术措施主斜井按45°方位角-25°坡度施工367m 止。
主斜井布置在1号煤和6号煤之间。
岩层为二叠上统龙潭组,以陆相为主的海陆交互相沉积。
由粉砂岩、钙质粉砂岩、薄层石灰岩、细砂岩、泥岩及煤组成。
含水岩层有细沙岩、粉砂岩、薄层灰岩等,地下水循环薄弱。
为了切实搞好安全生产,掘进过程中,必须进行探放水工作,为确保安全生产和有效解决巷道掘进过程中的突水威胁,特编制本探放水措施:一、《煤矿防治水规定》在掘进过程中必须坚持“有掘必探、先探后掘”的《煤矿防治水规定》。
二、探放水钻孔布置根据《煤矿防治水规定》和中华人民共和国原煤炭工业部于1996年12月30日批准的《井下探放水技术规范》(MT /T 632—1996)规定要求:探放水钻孔,应按巷道的设计方向在其水平面和竖直面内呈扇形布置;钻孔应成组布设。
1、竖直扇形面内钻孔间的终孔垂距14m 。
2、水平扇形面内钻孔间的终孔水平距离14m 。
3、探水钻孔的最小超前距20m ;距巷道轮廓不小于12m 。
4、竖直扇形面上面钻孔沿巷道中心线方向,按-13°打钻;下面钻孔沿巷道中心线方向,按-25°打钻;巷道中心位置钻孔沿巷道中心线方向,按-37°打钻。
5、水平扇形面左边钻孔与巷道中心线呈12°夹角,按-25°打钻;右边钻孔与巷道中心线呈12°夹角,按-25°打钻。
6、根据上述规定和要求,结合我矿实际情况,确定我矿主斜井,超前探放水钻孔控制距离60m 。
根据巷道断面情况,确定钻孔数量为5个。
7、钻孔布置如附图所示。
8、探放水钻机采用GY-750钻机,配套电机功率为7.5KW ,钻杆直径为42mm ,钻孔直径为75mm 。
三、探放水钻孔施工技术要求根据《煤矿防治水规定》和中华人民共和国原煤炭工业部于1996年12月30日批准的《井下探放水技术规范》(MT /T 632—1996)规定要求,结合我矿实际情况,在探放水钻孔施工中,作如下技术要求:1、钻进时应准确记录煤、岩层厚度。
探放水安全技术措施

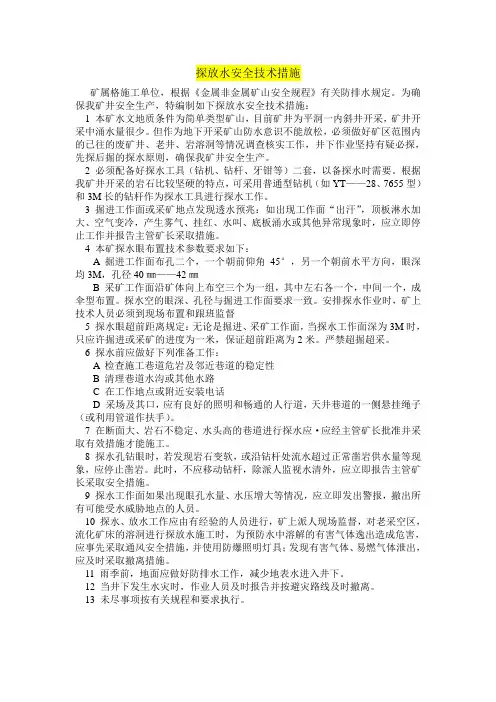

探放水安全技术措施矿属格施工单位,根据《金属非金属矿山安全规程》有关防排水规定。
为确保我矿井安全生产,特编制如下探放水安全技术措施:1 本矿水文地质条件为简单类型矿山,目前矿井为平洞一内斜井开采,矿井开采中涌水量很少。
但作为地下开采矿山防水意识不能放松,必须做好矿区范围内的已往的废矿井、老井、岩溶洞等情况调查核实工作,井下作业坚持有疑必探,先探后掘的探水原则,确保我矿井安全生产。
2 必须配备好探水工具(钻机、钻杆、牙钳等)二套,以备探水时需要。
根据我矿井开采的岩石比较坚硬的特点,可采用普通型钻机(如YT——28、7655型)和3M长的钻杆作为探水工具进行探水工作。
3 掘进工作面或采矿地点发现透水预兆:如出现工作面“出汗”,顶板淋水加大、空气变冷,产生雾气、挂红、水叫、底板涌水或其他异常现象时,应立即停止工作并报告主管矿长采取措施。
4 本矿探水眼布置技术参数要求如下:A 掘进工作面布孔二个,一个朝前仰角45°,另一个朝前水平方向,眼深均3M,孔径40㎜——42㎜B 采矿工作面沿矿体向上布空三个为一组,其中左右各一个,中间一个,成伞型布置。
探水空的眼深、孔径与掘进工作面要求一致。
安排探水作业时,矿上技术人员必须到现场布置和跟班监督5 探水眼超前距离规定:无论是掘进、采矿工作面,当探水工作面深为3M时,只应许掘进或采矿的进度为一米,保证超前距离为2米。
严禁超掘超采。
6 探水前应做好下列准备工作:A 检查施工巷道危岩及邻近巷道的稳定性B 清理巷道水沟或其他水路C 在工作地点或附近安装电话D 采场及其口,应有良好的照明和畅通的人行道,天井巷道的一侧悬挂绳子(或利用管道作扶手)。
7 在断面大、岩石不稳定、水头高的巷道进行探水应·应经主管矿长批准并采取有效措施才能施工。
8 探水孔钻眼时,若发现岩石变软,或沿钻杆处流水超过正常凿岩供水量等现象,应停止凿岩。
此时,不应移动钻杆,除派人监视水清外,应立即报告主管矿长采取安全措施。
井下探放水安全操作规程范本

井下探放水安全操作规程范本一、前言井下探放水是指在井下作业过程中进行排水操作,确保井下环境干燥、安全的措施。
为了保障井下作业人员的安全,制定本操作规程,明确操作人员的职责和操作要求,确保井下探放水工作的安全进行。
二、井下探放水前的准备工作1. 执行单位应在每次井下探放水之前,组织人员进行井下地质勘查,确定井下地形和水源位置,做好探放水的准备工作。
2. 负责井下探水作业的人员应当是具备相应操作证书和专业技术知识的人员,操作前要经过相应的培训和考核。
3. 负责探水作业的人员应当穿戴符合安全要求的防护服、防护鞋,佩戴安全帽、防护眼镜和手套。
同时应当携带必要的工具和设备。
4. 探水作业前,应当向井下工作人员进行安全交底,确认井下作业人员已经撤离至安全地带,并设立相应的警示标识。
三、井下探放水操作流程1. 操作人员在进入井下作业区域之前,应当进行安全检查,确认井下通风良好,不存在有害气体和积水。
2. 操作人员应当根据井下探放水的需要,选择适当的排水设备和工具,做好准备工作。
3. 在进行井下探放水之前,应当首先检查井下排水设备的运行状况和安全性能,确保设备的正常使用。
4. 操作人员应当按照正确的顺序进行操作,遵循设备的使用说明书,确保探放水工作的顺利进行。
5. 在进行探放水作业过程中,操作人员应当时刻关注井下环境的变化,并及时采取相应的措施,确保工作环境的安全。
6. 当排水设备遇到故障或异常情况时,操作人员应当立即停止作业,并及时报告相关负责人,等待技术人员进行修理和处理。
7. 探放水作业完成后,操作人员应当及时关闭排水设备,并进行清理和整理,确保工作区域的整洁和安全。
四、井下探放水安全注意事项1. 在进行井下探放水作业时,操作人员应当时刻保持警觉,注意井下环境的变化,并及时采取措施,防止意外事故的发生。
2. 在井下作业过程中,应当严格遵守相关操作规程和安全作业规定,不得擅自操作或冒险行为,确保自身和他人的安全。
探放水安全技术措施完整版

探放水安全技术措施 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】探放水安全技术措施一、开钻前安全技术措施1、严格按照《煤矿安全规程》、《煤矿技术操作规程》、《煤矿防治水规定》以及帽帽山煤业防治水各项管理规定和技术要求进行施工,严禁任何人违章蛮干、违章指挥。
2、所有探放水作业人员必须先学习本措施,熟悉并掌握后所才能进行探放水工作,并作好工作分工。
施工前首先要配齐和检查好本班所用的工具、材料,工具要完好,坚固好使,材料充足,规格、材质符合规定。
3、进入作业地点前,瓦检员首先检查施工地点前后20米范围内的瓦斯情况,只有在瓦斯浓度小于1%、井下空气成分符合《煤矿安全规程》要求时,人员方可进行施工。
探水作业期间瓦检员全程在现场随时检测瓦斯浓度。
4、开工前,首先由安全员详细检查施工地点顶帮有无活矸及支护的完好情况,发现问题及时进行处理,待处理完毕,确认安全后方可进行施工。
5、施工过程中,各施工负责人及安监员要随时注意顶帮支护及敲帮问顶,发现隐患及时进行处理,待处理完后方可继续进行施工。
6、探放水打钻作业人员要相互配合,做好抬钻、移钻及稳钻工作,保证钻孔质量,且掌面不得有掘进设备、工具等杂物,保证施工人员作业施工的空间及安全。
7、施工人员在打钻过程中,不得进行运输工作,并在施工地点后方设置警戒线。
8、探水前必须对探放水钻机进行一次全面的检查,探水钻杆要做到“三不使用”(钻杆磨损严重不使用,钻杆弯曲超过规定不使用,钻杆丝扣损坏不使用)。
对工作面20米范围内的支护重新加固,以防在探水过程中发生突水冲倒支架出现冒顶事故。
9、施工前把巷道内的所有杂物清理干净,保证正常的通风及排水,电缆、风管、风筒吊挂平直,发生突水事故保证工作人员能及时撤离危险区。
10、加强钻场附近的支护,在工作面迎头打好坚固的立柱和栏板,防止水压过大冲毁煤壁,发生水害伤人。
11、探水前必须检查水泵、管路是否完好,如有异常及时处理。
探放水施工安全技术措施

探、放水施工安全技术措施一、说明我单位施工的XXXX斜井已进入三期井巷工程,根据钻孔柱状图及已经施工过的井底车场,调车硐室、换装硐室以及南辅助运输大巷揭露岩性推测,岩层主要以煤、炭质泥岩、煌斑岩、砂岩及为主,岩层局部有淋水现象。
为确保井下施工安全,防止水害施工的发生。
坚持“预测预报、有掘必探、先探后掘、先治后采”的方针,落实“放、堵、疏、排、截”综合防治。
特制定本措施。
二、探水方案巷道内随掘进工作面建立疏排水系统。
巷道掘进面探水采取边施工边探水的方式进行,一次探孔深度120米,钻孔超前距20m,即探水后无特殊情况时,正常向前掘进100m,再进行布孔探水。
接着按此工序反复进行探水施工,确定岩层内含水情况,制定安全合理的防治措施。
三、探水工艺1、准备工作(1)探水前必须检查排水系统,保证排水系统能够满足要求,正常运行,备足水泵配件。
将排水沟进行清理,保证流水畅通。
井下工作面探水期间设置排水系统:工作面备两至四台风泵设在巷道内,经风泵转入南辅助运输大巷水窝再由风泵经排水管路排至井底车场临时水仓,在经临时水仓大泵排至地面。
(2)永久支护紧跟工作面,掘进工作面巷道20m支护完好。
(3)将工作面迎脸活矸清理平整,按要求布置好眼位。
2、探水工具探水孔采用ZLJ350型煤矿坑道钻机,¢65mm钻头,¢42mm钻杆。
钻机最大转矩为660N.m,可钻孔深度为200m;钻杆¢42×1000mm长可接钻杆;¢65mm合金钢钻头。
3、探水孔布置每次探水时探水深度不低于120m。
在距巷道底板上500m沿巷道两侧(巷道两墙向里500mm)布置2个探水孔,在巷道拱部距顶板500mm处布置1个探水孔。
探水孔呈扇形布置,两侧探孔按巷道掘进方向分别向巷道两帮外斜插3°拱部探水孔比岩层倾角大2°,便于排水。
附图:探水孔xx4、钻机的固定巷道内没水时钻机可直接安设在巷道内;有水时应先在巷道内铺设方木,方木垫平稳后方可将钻机安设在方木之上。
掘进工作面探放水设计及安全技术措施

XXXXXXXXX有限公司掘进工作面探放水设计及安全技术措施为进一步强化水患管理,及时探明前方水情,避免水患威胁,本着“有掘必探、先探后掘、先治后采”的原则,结合我矿实际情况,特制定探放水设计及安全技术措施,望相关科、队严格执行。
一、探放水设计1、探孔布置:(1)单巷掘进单巷掘进时在掘进正头布置三个探水孔,一个中心孔,两个外斜孔,中心孔按巷道掘进方位布置,外斜孔与中心孔成30°夹角,钻探竖直角度同于煤层倾角。
(2)双巷平行掘进双巷平行掘进时,前后巷错距不得小于30m,前巷按单巷掘进规定进行探放水;后巷布置两个探水孔,一个中心孔,一个外斜孔,中心孔按巷道掘进方位布置,外斜孔与中心孔成30°夹角,钻探竖直角度同于煤层倾角。
(3)切眼掘进切眼掘进时,另一顺槽未掘够尺寸时,切眼按单巷掘进规定进行探放水;如另一顺槽掘够尺寸时,在切眼内布置两探水孔,一个中心孔,一个外斜孔,中心孔按切眼方位布置,外斜孔与中心孔成30°夹角(外斜孔向相邻矿井侧),钻探竖直角度同煤层倾角。
(4)联络巷掘进如两顺槽或大巷已掘出,在两顺槽或大巷中间掘进联络巷时,不再进行钻探,否则按平巷掘进规定进行探放水。
2、探水钻机使用ZDY-660型全液压坑道钻机,钻杆长度1.5m,直径42mm,使用直径为42mm高效钻头。
3、一次钻探长度不小于60m,掘进30m后进行二次钻探,特殊情况若钻探长度不小于60m时,掘进与探孔终点错距不得小于30m二、安全技术措施1、钻场应选在顶板完好处,距掘进头2m,探水点附近安设一部与生产调度室直通的专用电话。
2、钻探前测量人员必须按设计标定探水孔位置、角度。
3、钻探时,测量人员、督查人员、瓦斯检查员、班组长必须跟班作业,现场予以指导督查。
4、探水前,必须加强钻场附近的巷道支护,背好顶帮,在巷道正头打好坚固的立柱。
5、在探水巷道内低洼处安设污水源、排水管,接至水仓。
6、施工钻探前电工、施钻人员必须仔细检查钻机各位置,进行试运转,确认钻机正常后方可钻探。
探放水设计及安全技术措施

探放水设计及安全技术措施一、概况1、工作面概况12020工作面里段位于我矿井田+87m水平西翼一侧,该工作面东侧为12020工作面采空区,南部(上部)为本矿上水平工作面采空区,西部、北部(下部)为原始煤层。
开采煤层为五3煤,12020工作面(里段)走向长760米,倾向长150米,煤层倾角25-30度,煤层厚度0.6—0.9m,平均厚0.69m,工作面地质储量11.7万吨。
12020上下付巷沿煤层走向掘进。
2、地质情况12020工作面上付巷掘进515米,下付巷掘进650米时揭露新F7断层,走向155°,倾向65°,倾角48°,延伸长度约350m,落差0-30m;该工作面上部最高海拔标高为+660米,最低海拔标高为+590米,相对高差70米,地面处在伏牛山的顶部,地表荒芜,无居民及建筑物存在。
3、水文地质情况①大气降水、地表水及新近系潜水本区为低山丘陵地形,地面坡度较大,冲沟发育,大气降水迳流排泄条件好,因而无常年性地表水体。
区内新近系地层呈零星发育,以坡积、洪积及冲积于沟谷、坡脚处,厚度较小,岩性复杂,含富水性差。
加之上部上石盒子组隔水层较厚,故此大气降水、地表水及新近系潜水对五3煤开采无影响。
仅在井筒揭穿层段有少量淋漓水现象。
②五3煤层顶板砂岩裂隙承压水五3煤层顶板砂岩裂隙含水层,系指煤层之上60m范围内所含砂岩裂隙含水层,岩性为中粒砂岩,一般发育2~5层,累计厚度约0~30m,一般20m左右,岩性完整致密,裂隙不发育,且部分被方解石脉所充填。
生产开采过程中该含水层裂隙承压水将首先充入矿坑,是矿坑涌水的主要充水水源之一。
由于该含水层单层厚度较薄,裂隙不甚发育,且补给条件差,裂隙水储存量有限,导、富水性弱,生产中易于疏排。
③五3煤层底板砂岩裂隙承压水主要由1~2层中粒岩屑砂岩组成,厚2.39~11.09m,平均5.70m,泥质胶结,局部含泥砾及石英细砾。
砂岩致密坚硬,裂隙不发育,含富水性弱。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:RHD-QB-K5516 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX掘进工作面探放水安全技术措施标准版本掘进工作面探放水安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、编写目的:为了确保掘进施工坚持“有掘必探、先探后掘”的防治水原则及掘进工作面探放水施工安全。
二、编写依据:1、《煤矿安全规程》及相关法律、法规。
2、《煤矿防治水规定》3、风井皮带巷探放水设计4、探放水管理实施细则三、施工组织:1、采用三班作业,每班工作面探放水操作作业人员不低于两人。
2、探放水人员必须持证上岗,熟悉钻机性能,有探放水工作经验。
3、探放水作业前,必须进行专业技术培训,认真学习探放水设计及探放水管理实施细则及本安全技术措施,掌握领会其内容。
4、探水钻选用KHYD110-ZJ型矿用钻架支撑式岩石电钻。
5、工作面每循环打眼前采用ZM-12型煤电钻配合6.0M麻花钻杆及鱼尾式钻头(∮42mm)打眼探水。
四、岩石电钻的安装和操作安全技术措施:1、在井下施工安装前首先清理好钻场,有足够的施工空间,通风良好,有水源、电源,足够长度的供水胶管。
2、立柱的主要作用是支撑和锚固钻机。
钻场选好后,首先支起立柱,将立柱顶盘组件支撑于巷道顶部,调整丝杆使其支撑牢固,然后拧紧锁紧螺母,使立柱固定。
3、根据开孔高度和倾角,将机架固定在立柱上,通过调整抱箍的螺栓,可将机架安装在适当的高度,再通过调整抱箍螺栓,可将机架调整到适当的倾斜角度。
4、接通电源,检查主轴旋转方向是否与减速箱上箭头方向一致。
然后将手轮转到空档位置,空载运转5分钟,再将手轮旋转到前进(或后退位置),主机前进(或后退)不少于三次,钻机应无异常声响,在机架上灵活移动。
5、装上钻杆、钻头,接通水源,对准开孔孔位。
开孔时,先将手轮缓慢向前旋转,轻轻接上离合器,当钻头体全部钻入孔内后再用力拧紧离合器,但用力不能太猛。
钻进一根钻杆时,应迅速反向转动手轮,停止前进。
松开钻杆连接头,再将手轮向后拧紧离合器,主机快速退回,接上钻杆继续钻探。
6、打钻时必须先通水后,后开钻。
水通过阀门和空心钻杆进入孔底,起冲空、排渣、冷却钻头作用。
钻进中遇突然停水,必须立即停钻,使钻头及时离开孔底,防止钻头堵塞或卡钻。
钻岩石孔时,水的流量为5-8L/min,压力0.3-0.6Mpa,钻煤孔时水的流量为20-30L/min,压力1-2Mpa。
7、如遇到卡钻,操纵离合器手轮,使主机后退,检查钻头是否磨钝或崩片,是否遇到较硬的岩石,如不是上述情况,操纵离合手鸭绒,使主机来回往复几次,直到顺利排渣。
8、钻机必须先通水,后开钻,无水时必须停钻。
9、控制钻机的开关应加漏电保护装置,而且每个作业班前均应检查一遍,末加漏电保护装置不能开机作业。
操作人员必须穿绝缘鞋。
10、应在推进终了前停电或迅速拔开离合器,以免超过行程,损坏机件。
11、发生下列情况禁止使用:11.1、控制钻机的开关末加漏电保护装置;11.2、减速箱内声音不正常,有碰击声等;11.3、电机运转声音不正常,发出尖叫声等。
12、不得在现场拆开钻机。
五、煤电钻6m麻花钻杆探水操作安全技术措施:1、打眼前要准备好钻杆、钻头、镐、铲、钎等必要工具,并检查是否完好。
2、使用前对电钻和钻杆要详细检查:(1)电钻外壳有无裂纹、破裂、螺丝、螺母或开关有无缺件松动情况。
(2)电缆接头严密结实。
如有“鸡爪子”、“羊尾巴”、明接头或断相时不准使用。
(3)钻杆要直,钻头要锋利。
要由有经验的工人磨钻头,磨钻头时不能正对砂轮,用力要均匀。
可将钻头固定在短钻杆上磨。
(4)钻杆尾与电钻卡套配合是否正确。
3、井下携带电钻时,应将电缆套在手把内,手提电钻手把或肩背电钻电缆。
严禁用电缆直接拖拉电钻。
4、检查综合保护设备是否灵敏可靠。
如失灵,应停止使用。
5、要爱护电钻、插销、钻杆、钻头、电缆等,不得随意扔放、散乱堆积,不得埋在煤和矸砂里,也不准堆放在溜子和轨道上。
电缆横垮溜子和轨道时,应进行悬挂。
6、检查电钻开关是否灵敏好用,防爆插销是否完整,有无裂纹,接合是否严密,绝缘性能是否合乎要求。
7、合上电源,检查电钻旋转方向和电钻声音是否正常。
8、开始工作前,必须对工作地点的顶板、煤壁、支护、充填等进行全面检查,敲帮问顶,如有异常必须立即处理,不得冒险作业。
9、打眼时,禁止带帆布手套和线手套,要扎好工作服袖口、衣角、裤腿、毛巾不能露在脖颈外,不能穿破损的鞋子,要系好纽扣,以免被钻杆绞住。
10、打眼工作及注意事项1)打眼时必须严格按照探水设计规定的探眼位置进行作业。
2)打眼时,先用手镐挖出开钻位置并定位。
钻头要轻轻接触煤壁,按规定的方向摆好电钻,然后再开开关。
电钻开动后要注意钻杆的进度,缓慢推进。
每隔一定时间,要把钻杆往外拉一拉,往复抽动,以便排除煤粉。
3)打眼时用力要均匀,两臂不要用力过猛,不准用脚蹬、背靠和强推硬压推进,以防折断钻杆及超负荷烧坏电钻。
4)在溜子工作面打眼时,要注意电缆线不能进入溜子中,如要横垮溜子打眼时,应停止溜子运行再打眼。
5)打眼时,可用炮棍插入前一眼中来指挥打第二个眼子的方向。
6)打眼时,严禁在残眼内继续打眼加深。
11、电钻工要作到“四不”打眼:1)打眼处未检查瓦斯,瓦斯浓度达到0.8%时不打。
2)支护不合格、工作地点不安全时不打。
3)工作面停风不打。
4)电钻温度过高、声音不正常不打。
12、打眼中,若发现电钻启动困难、声音不正常或有其它故障时,应停止打眼,慢慢退出钻杆,切断电源进行检查,以免烧坏电钻。
13、由于操作不当或遇较硬的岩石等原因,致使电钻发热时,应把电钻放在干燥、通风处,待温度降低后再使用。
14、发觉电钻机体震动异常时,要立即停止打眼,检查钻杆和钻头的原因。
如发现钻杆弯曲,掉钻头和钻头钝等,要及时修换。
15、工作地点如有淋水、滴水时,应将电钻遮好,以免电钻被淋湿带电。
16、打眼时要爱护电钻。
如发现各部件损坏或电钻、插销、电缆等有漏电问题时,必须停止打眼工作,找电工进行处理后方可继续打眼。
17、打眼过程中对电钻要轻放。
拖拉电缆时,如发现阻力增大,就不能硬拉,以免拉断损坏电缆。
18、打钻结束后,应将钻杆拔下来,平放在安全可靠地点,防止被砸坏。
19、工作结束后,应先切断电源,然后拔出防爆插销,盘好电缆。
禁止带电拔插销。
出班时把电源关好。
20、出班时应将电钻、工具交回库房或存放于安全可靠的指定地点。
21、探水眼严禁当炮眼使用。
六、探放水安全技术措施:1、施工前,必须对排水系统的设备进行检查、维护,保证设备运行正常,排水量满足排水需要要求。
2、必须备足防水、防瓦斯突出等应急材料,砖、料石、水泥、砂子、黄土、编织袋(装黄土)、木料等若干。
3、施工前,必须对施工作业地点进行安全检查,加强巷道支护强度,排查、处理不安全隐患4、开机前,必须先送水,无水或水压、水量不够,不准开机。
5、探水施工作业,必须有专人使用专项记录簿记录钻孔实际方位、每班钻进距离、深度、钻杆数量、水量、顶卡钻情况及操作人员名单等。
6、每班必须向矿调度室汇报探放水施工进展情况。
7、探放水作业过程中,风井、后井信号工、绞车司机必须24小时坚守岗位,不得脱岗、离岗。
8、探放水作业过程中,井底水仓水泵司机,必须坚守岗位,加强排水工作,保持井底水仓为空仓。
9、电器设备的安装、电缆的悬挂必须符合规定要求,不得有失爆现象。
10、打钻时,必须随时观察钻孔异常情况,如发现钻孔中水量、压力突然增大、顶卡钻等情况,应立即停钻检查并汇报矿调度室。
如钻孔中水的压力很大,应立即将钻杆固定,不得移动或拔钻,钻机后面不得站人,防止高压水将钻杆顶出伤人或造成透水事故。
11、探放水作业严格按照《煤矿安全规程》第288条规定执行。
(1)加强钻孔附近的巷道支护,并在工作面迎头打好坚固的立柱和拦板;(2)清理巷道,挖好排水沟。
探水钻孔位于巷道低洼处时,配备与探放水量相适应的排水设备;(3)在打钻地点或其附近安设专用电话;(4)由测量人员依据设计,确定进行标定探水孔位置时,负责探放水工作的人员亲临现场,共同确定钻孔的方位、倾角、深度和钻孔数量。
(5)在预计水压大于0.1 MPa的地点探水时,预先固结套管。
套管口安装闸阀,套管深度在探放水设计中规定。
预先开掘安全躲避硐,制定包括撤人的避灾路线等安全措施,并使每个作业人员了解和掌握。
(6)钻孔内水压大于1.5 MPa时,采用反压和有防喷装置的方法钻进,并制定防止孔口管和煤(岩)壁突然鼓出的措施。
(7)钻机安装必须平稳牢固。
安装好钻机接电时,要严格执行停送电制度。
(8)按预计流量修建排水沟,清理巷道并挂好风筒、电缆、管道等。
(9)探放水钻孔应安设孔口安全装置。
孔口安全装置由孔口管、泄水测压三通、孔口水门和钻杆逆止阀(必要时安装)等组成。
(10)孔口管的安装与固定:选择煤(岩)层坚硬完整地段开孔,孔径应大于孔口管直径1~2级,钻至预定深度后,将孔内冲洗干净。
注浆使孔口管(管周围应焊扶正肋骨片)与孔壁间充满水泥浆。
待孔口管周围水泥浆凝固后扫孔,扫孔深度应超过孔口管长度0.5m。
12、钻入老空区时,有以下特征:(1)孔底的压力突然下降。
(2)孔内返回的冲洗液增加或减少。
(3)水泵停止供水后,孔内继续流水。
(4)流出的水有臭味。
13、钻入老空区时,不许继续钻进或撤出钻杆,在加强通风、观察水流的同时,立即汇报矿调度室及有关领导,撤出全体人员,并通知受水害威胁的其他工作面人员撤离到安全地点,待安全检查,确认安全后,方可进行作业。
14、钻孔探到水后,要观测水压、水质、水量和估计积水量或补给量。
根据矿井排水能力及水仓容量,控制放水孔的流量或调整排水能力,并清理水仓、水沟等。
15、严格按照《煤矿防治水规定》第100条和第101条规定执行。
第100条:探放老空水前,应当首先分析查明老空水体的空间位置、积水量和水压。
探放水孔应当钻入老空水体,并监视放水全过程,核对放水量,直到老空水放完为止。
当钻孔接近老空时,预计可能发生瓦斯或者其他有害气体涌出的,应当设有瓦斯检查员或者矿山救护队员在现场值班,随时检查空气成分。
如果瓦斯或者其他有害气体浓度超过有关规定,应当立即停止钻进,切断电源,撤出人员,并报告矿井调度室,及时处理。
第101条:钻孔放水前,应当估计积水量,并根据矿井排水能力和水仓容量,控制放水流量,防止淹井;放水时,应当设有专人监测钻孔出水情况,测定水量和水压,做好记录。
如果水突然变化,应当及时处理,并立即报告矿调度室。
16、加强放水地点的通风,增加有害气体的观测次数,防止瓦斯突出。
