施工电梯司机安全技术交底记录模板

施工电梯司机安全技术交底记录模板

一、交底日期:二、交底单位:三、工程名称:四、施工部位:五、交底人:六、接受交底人:七、交底内容:1. 作业人员安全培训及持证上岗要求:1.1 司机必须经过专业培训,取得相关操作证书后才能上岗。

1.2 司机应熟悉施工电梯的结构、性能、操作规程和安全注意事项。

1.3 司机应定期参加安全教育培训,提高安全意识和操作技能。

2. 作业现场安全要求:2.1 进入施工现场,所有工作人员必须正确佩戴安全帽,穿着合适的劳动防护用品。

2.2 严禁酒后上岗,确保司机精神状态良好。

2.3 施工现场禁止吸烟、使用明火等危险行为。

2.4 严格遵守施工现场各项规章制度,确保施工安全。

3. 施工电梯操作安全要求:3.1 启动前,必须对施工电梯进行全面检查,确保各部件完好、运行正常。

3.2 启动前,应检查电梯周围是否有障碍物,如有障碍物,应清除后方可启动。

3.3 启动后,应缓慢启动电梯,注意观察电梯运行情况,发现异常情况立即停机。

3.4 严禁超载、违规操作,确保电梯运行安全。

3.5 电梯运行过程中,注意观察乘客动态,确保乘客安全。

3.6 电梯运行至最上层和最下层时,应操纵按钮,确保安全。

4. 电梯司机应急处置措施:4.1 电梯发生故障时,立即停机,通知维修人员进行检查处理。

4.2 如遇紧急情况,立即启动紧急停止按钮,确保乘客安全。

4.3 遇到乘客被困,立即通知维修人员救援,同时安抚乘客情绪。

4.4 电梯司机应熟悉应急处理流程,提高应急处置能力。

5. 电梯司机日常维护保养:5.1 电梯司机应定期对施工电梯进行检查、维护和保养,确保电梯运行安全。

5.2 定期检查电梯部件,如发现问题,及时上报并处理。

5.3 记录电梯运行情况,包括运行时间、运行次数、故障情况等,为维修提供依据。

六、交底总结:本次安全技术交底,旨在提高施工电梯司机的安全意识和操作技能,确保施工电梯运行安全。

请各位司机认真学习,严格遵守操作规程和安全注意事项,共同维护施工现场安全。

电梯技术交底记录

电梯技术交底记录
4.15电气设备绝缘电阻测试满足:动力回路>0.5MΩ;其他回路>0.25MΩ。
4.16错、断相功能正常。
5、导轨及组件
5.1轿厢导轨的垂直度偏差<0.3/5000,对重导轨的垂直度偏差度≤0.5/5000。
5.2轿厢导轨的平行度偏差<1/5000,对重导轨的平行度偏差度≤2/5000。
5.3导轨中心距偏差范围:轿厢导轨0-1mm,对重导轨为0-2mm。
8.2对重块应按要求放置,钢块应安装在底部,卡牢,运行时无异声。
8.3对重端钢丝绳绳头弹簧应涂黄漆,上黄油,绳端有锁紧螺母及横销,并做二次保护。
8.4 2:1悬绳比对重反绳轮垂直度≤1mm。
8.5导靴紧固件锁紧螺母紧牢,导靴与导轨间隙为1-2mm。
8.6润滑装置、油杯、盖、油砖(芯)齐全,油量适当。
4.6控制柜、曳引机等接线必须可靠压紧,进入控制柜端各线排列整齐有序。
4.7控制柜工作面距离≥600mm,垂直度偏差≤1/1000。下端安装牢固,并封口。
4.8机房内线管、线槽应固定,黄跨接地线必须牢固。
4.9机房动力线和低压信号线应始终分线槽布置。
4.10线槽转角处及随行电缆进入井道的拐弯处应有保护层。
7.4贯通门层门地坎高度相互偏差≤3mm。
7.5轿厢地坎的水平度误差≤1/1000。
7.6层门门套、门立柱垂直度误差≤0.5/1000。
7.7厅门导轨与地坎的平行度误差1-2mm。
7.8轿门门刀的垂直度误差≤0.5/1000。
7.9中分门层门中心与轿壁板应平齐,偏差<1mm。
7.10双折式层门与轿壁板应平齐,偏差<1mm。
2.10机房钢丝绳于通孔各水泥台阶的间隙20-40mm,台阶高度≥50mm。

电梯安装技术交底记录

电梯安装技术交底记录

一、 设备及材料:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝 等规格、数量要和装箱单相符。

产品要有出厂检验合格及技术文件。

二、 主要机具:小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固 定滑轮用)、滑轮、电焊工具、鎯头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、 铁锹、小铲、水桶、不灰桶、油石、对讲机(或耳机电话) 。

三、 作业条件:1、 井道符合施工要求,脚手架要符合安全要求;2、 井道施工低压照明亮度足够;3、 厅门、孔洞应有相应的防护措施,以防止物体坠落梯井;四、 操作工艺:确定导轨支架位置T 安装导轨支架T 安装导轨T 调整导轨 五、 质量标准:1. 两导轨间的距离应符合井道图,其偏差轿导轨为 +2m m ,对重导轨为+3mm ,2. 当对重(或轿厢),将缓冲器完全压缩时,轿车厢(或对重)导轨的进一步制 导行程不小于(0.1+0.035v 2) m 。

3. 每根导轨支架至少有 2个导轨支架,导轨支架间距不小于 2.5mm 。

4. 导轨支架离顶层不大于 500m m ,离底坑不大于1000mm 。

5.导轨支架焊接时,其钢板厚度大于等于10mm ,角铁大于等于75mm ;钢板或角铁与混凝土连接时,应选用膨胀螺栓大于等于12mm ,钢板大于等于800m m ,用三个螺栓固定,小于 800mm ,一律用2个螺栓固定。

6. 轿厢导轨正(侧)工作面垂直度偏差不大于 0.7mm/5m.7.导轨接头处的缝隙不大于 0.5mm ,导轨接头处的台阶修正长度在250-300mm,接头处的台阶应小于 0.05mm 。

六、 成品保护:1、 导轨及其它附件在露天放置必须有防雨、雪措施。

设备的下面应垫起,以防受潮。

2、 运输导轨时不要碰撞地面。

且要将导轨抬起运输,不可拖动或用滚杠滚动运输。

3、 在立导轨的过程中对已安装好的导轨支架要注意保持,不可碰撞。

七、 应注意的质量问题1、 用膨胀螺栓固定的导轨支架若松动,要向上或向下改变导轨支架的位置,重新打膨 胀螺栓进行安装。

电梯工程技术交底记录

电梯工程技术交底记录

技术交底记录(一)编写:王舰永编号:***/QR 08-21工程名称:*****电梯工程合同号:*** 2006年**月** 日施工负责人:施工员:技术交底记录(二)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员:技术交底记录(三)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日技术交底记录(四)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日技术交底记录(五)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日技术交底记录(六)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(七)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(八)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(九)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员技术交底记录(十)编写:王舰永编号:***/QR 08-21工程名称:***电梯工程合同号:******* 2006年06月19日施工负责人:施工员。

工程施工电梯技术交底

工程施工电梯技术交底

工程施工电梯技术交底一、工程概况本项目为XXX建筑工程,位于XXX地区,主要包括一栋主楼和两栋附楼。

主楼高度为XXX米,共XXX层,附楼高度为XXX米,共XXX层。

本项目采用XXX电梯品牌,共有XXX部电梯,包括客梯、货梯和无机房电梯。

二、电梯施工技术要求1. 电梯安装应严格按照国家相关规范和标准进行,确保电梯安全、可靠、舒适。

2. 电梯井道内应保持清洁,通风良好,光线充足,便于施工和验收。

3. 电梯导轨、门系统、曳引机、控制系统等关键部件应符合设计要求和产品质量标准。

4. 电梯安装过程中,应定期对施工人员进行安全教育和技术培训,提高施工人员的安全意识和操作技能。

5. 电梯安装完毕后,应进行严格的功能测试和验收,确保电梯运行平稳、噪音低、开门准确。

三、电梯施工流程1. 施工准备:根据施工图纸和电梯安装规范,编制详细的施工方案和施工进度计划。

对施工人员进行安全教育和技术培训。

2. 井道施工:按照设计要求,施工电梯井道,包括井道内壁、底坑、顶层等部位。

确保井道内清洁、通风、光线充足。

3. 导轨安装:安装电梯导轨,包括导轨支架、导轨、导轨接头等。

导轨应平整、光滑,安装垂直度应符合规范要求。

4. 轿厢安装:安装电梯轿厢,包括轿厢框架、轿厢门、轿厢内饰等。

轿厢尺寸和重量应符合设计要求。

5. 曳引机安装:安装电梯曳引机,包括曳引机支架、曳引机、曳引绳等。

确保曳引机运行平稳,曳引绳张紧力符合要求。

6. 控制系统安装:安装电梯控制系统,包括控制柜、按钮、指示灯等。

控制系统应具备良好的可靠性和安全性。

7. 门系统安装:安装电梯门系统,包括门套、门板、门机等。

门系统应运行平稳,开关准确。

8. 调试与验收:对电梯进行功能测试和调试,确保电梯运行平稳、噪音低、开门准确。

验收合格后,交付使用。

四、施工注意事项1. 电梯施工过程中,应严格遵守施工现场的安全规定,确保施工人员的人身安全。

2. 施工过程中,应做好电梯井道内的防护措施,防止物料坠落和人员伤亡。

施工电梯使用技术交底

施工电梯使用技术交底

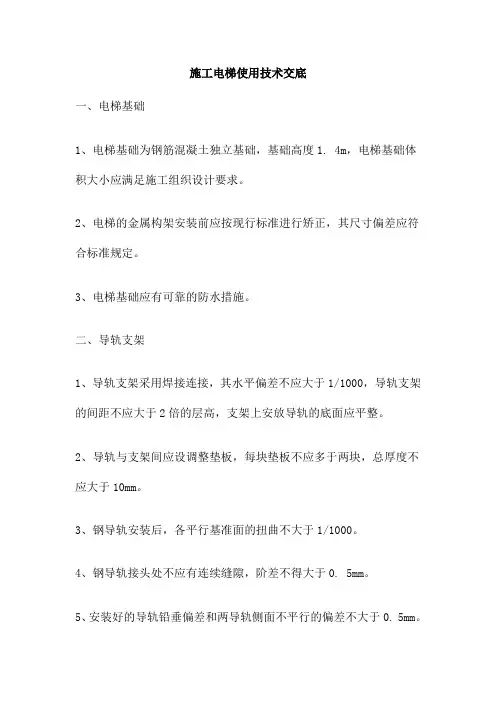

施工电梯使用技术交底一、电梯基础1、电梯基础为钢筋混凝土独立基础,基础高度1. 4m,电梯基础体积大小应满足施工组织设计要求。

2、电梯的金属构架安装前应按现行标准进行矫正,其尺寸偏差应符合标准规定。

3、电梯基础应有可靠的防水措施。

二、导轨支架1、导轨支架采用焊接连接,其水平偏差不应大于1/1000,导轨支架的间距不应大于2倍的层高,支架上安放导轨的底面应平整。

2、导轨与支架间应设调整垫板,每块垫板不应多于两块,总厚度不应大于10mm。

3、钢导轨安装后,各平行基准面的扭曲不大于1/1000。

4、钢导轨接头处不应有连续缝隙,阶差不得大于0. 5mm。

5、安装好的导轨铅垂偏差和两导轨侧面不平行的偏差不大于0. 5mm。

6、滚轮、曳引轮与导轨正面间的间隙应调整均匀。

7、滚轮与导轨架立柱上下面的间隙应均匀,且间隙总和沿铅垂方向上的最大值不应大于平均值的1/2。

8、导轨架安装后,导轨架的铅垂偏差和导轨架与建筑物间的距离偏差均不大于1. 0mm。

9、导轨的垂直度偏差应符合下表的规定。

10、两导轨顶面间的距离偏差对重装置侧不大于1. 0mm,其他侧不大于2. 0mm。

11、导轨架安装后,在空载情况下,滚轮曳引轮上的铅垂线与机房楼板的铅垂线的偏差不大于2mm。

12、导轨的扭曲度不得大于1/1000。

13、曳引机承重梁安装时必须按厂家规定进行校正并预埋好固定螺栓且螺栓要平垫和弹簧垫紧固。

曳引机定位后,固定承重梁的预埋螺栓的螺母要焊死。

曳引机承重梁如需配重时,配重及其支撑块要符合设计要求,并应将配重块与支撑块固定牢固,以防松动坠落。

施工电梯使用安全技术交底一、前言随着现代建筑行业的快速发展,施工电梯在施工现场的使用越来越普遍。

然而,施工电梯的使用也带来了一些安全隐患,因此,进行施工电梯使用安全技术交底显得尤为重要。

本文将介绍施工电梯使用安全技术交底的目的、内容及实施方法,旨在提高施工现场的安全管理水平,保障施工人员的生命安全。

电梯拆卸安全技术交底记录模板

电梯拆卸安全技术交底记录模板

一、交底时间:____年____月____日二、交底地点:____项目名称____施工现场三、交底单位:____施工单位名称四、交底对象:____施工班组及作业人员五、交底内容:1. 电梯拆卸前安全检查(1)检查电梯是否处于停机状态,确保电梯内无人员滞留。

(2)检查电梯井道内是否有障碍物,确保拆卸过程中通道畅通。

(3)检查电梯门、窗、护栏等固定设施是否牢固,如有松动,应及时加固。

(4)检查电梯电缆、地线是否完好,如有破损,应及时更换。

(5)检查电梯限位开关、安全开关等电气设备是否正常,如有异常,应及时排除。

2. 电梯拆卸作业人员要求(1)参加电梯拆卸作业人员必须具备相关资质,且经过专业培训,熟悉电梯拆卸操作流程。

(2)作业人员必须穿戴符合安全要求的个人防护用品,如安全帽、防滑鞋、防护手套、安全带等。

(3)作业人员必须严格遵守操作规程,不得违章操作,确保自身安全。

3. 电梯拆卸作业程序(1)先拆除电梯井道内的电缆、地线等电气设备,确保电气安全。

(2)拆除电梯轿厢、对重、导轨等主要部件,注意保护导轨,避免损坏。

(3)拆除电梯门、窗、护栏等固定设施,确保拆卸过程中无坠落风险。

(4)拆除电梯机房内的设备,如电机、控制柜等,注意保护设备,避免损坏。

4. 电梯拆卸作业安全注意事项(1)在拆卸过程中,必须保持现场整洁,不得随意堆放杂物,确保通道畅通。

(2)拆卸过程中,如发现异常情况,应立即停止作业,待排除异常后方可继续。

(3)高空作业时,必须系好安全带,并高挂低用,确保自身安全。

(4)作业人员必须相互配合,听从指挥,确保拆卸作业顺利进行。

(5)拆卸过程中,严禁酒后作业、疲劳作业,确保作业人员精神状态良好。

5. 电梯拆卸作业现场管理(1)施工现场应设置明显的警示标志,提醒非作业人员注意安全。

(2)施工现场应配备必要的安全防护设施,如安全网、防护栏等。

(3)施工现场应设置专人负责现场管理,确保作业安全。

六、交底人:____施工负责人七、记录人:____施工记录员八、备注:1. 本交底记录作为电梯拆卸作业的安全指导文件,作业人员必须认真学习并严格遵守。

电梯维保安全技术交底记录模板

电梯维保安全技术交底记录模板

一、工程名称:________________________二、施工单位:________________________三、工程部位:________________________四、安全负责人:________________________五、交底时间:________________________六、交底内容:1. 施工人员安全要求:(1)进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。

(2)饮酒后严禁进入施工现场上班,严禁带病工作。

(3)参加施工的人员必须经过培训,熟悉安全知识和本机技术性能,且要持证上岗。

2. 电梯设备操作规程:(1)严格遵守各种机械的操作规程,电梯维保工必须持有特种作业人员安全操作证方能上岗操作。

(2)不得在施工操作面内私拉乱接电线,各类电动工具、机具必须安装接漏电开关,电源开关应设在底层井道口,便于切断电源。

(3)使用前必须有电工检查线路以及机具是否完好,检查完后方可使用,使用结束后及时切断电源。

3. 电梯设备检查与维护:(1)对电梯设备进行全面检查,包括但不限于电梯门、轿厢、对重、导轨、钢丝绳、安全装置等。

(2)检查电梯设备各部件是否松动、磨损,如有异常情况,应及时处理。

(3)对电梯设备进行清洁、润滑、紧固等维护工作。

4. 电梯设备故障处理:(1)在处理电梯设备故障时,必须确保安全,防止发生意外事故。

(2)在故障处理过程中,如需进行高空作业,必须系好安全带,并固定在上方牢固的位置。

(3)立体交叉作业时,不得抛接工具,必须严格手接手送。

5. 电梯设备运行监测:(1)对电梯设备运行情况进行实时监测,确保电梯运行安全、平稳。

(2)发现异常情况,应及时采取措施,防止事故发生。

6. 电梯设备维护保养计划:(1)根据电梯设备的使用情况和维护保养要求,制定合理的维护保养计划。

(2)按照维护保养计划,对电梯设备进行定期检查、维护和保养。

七、交底人:________________________八、接受交底人:________________________九、作业人员签名:________________________十、备注:________________________注:本模板仅供参考,具体内容可根据实际情况进行调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.速度控制装置
3.1 限速器底平面不得低于经装饰的机房地面,其垂直度误差≤0.5mm。
3.2 限速器和线槽连接段须布线管,并做接地。
3.3 限速器须有上下运动方向标志,护绳孔板须标准。
3.4 限速器钢丝绳垂直度偏差≤8mm.
3.5 限速器涨紧轮转动灵活,无碰撞,断绳开关工作正常,且与挡板的间隙为30mm-15mm。
4.2电梯的供电电源必须单独铺设,主电源线线径足够满足电梯功率的需要,且至少≥10mm²。
4.3 动力线须采用黄/绿/红/蓝/黄/绿五色线,相线须有黄/绿/红色标。
4.4 主电源箱设置符合规范,内含独立的井道和轿厢照明开关、插座(2+3孔),装在机房入口处,距地高度1.3-1.5m。
4.5 动力接线应用铜接头,铜接头制作应符合标准;接地多股线应做圈、上锡,加平垫及弹垫固定。
7.9 中分门层门中心与轿壁板应平齐,偏差<1mm。
7.10 双折式层门与轿壁板应平齐,偏差<1mm。
7.11 轿门门刀的垂直度偏差≤0.5mm,与层门地坎间隙6-9mm。
7.12 轿门地坎与厅门门锁滚轮的间隙为6-9mm。
7.13 轿门、厅门下端面与地坎的间隙,客梯为3-5mm;货梯为3-6mm。
6.12 如果采用滚轮导靴,各滚轮导靴弹簧压力须均匀,保持在任何位置都能用手盘动,且需进行轿厢静平衡调整。
6.13 轿顶应装有照明装置及220V电气插座。
7、层门、轿门设置
7.1层门地坎与轿厢地坎的间隙为30-32mm。
7.2 层门地坎的横向及纵向水平度误差≤1/1000,且高出厅外平面2-5mm。
11.9 各楼层面显示盒、外呼盒须安装牢固,各露面高度左右一致,垂直误差≤1mm。
12、其他
12.1 机房、井道、厅门立柱与墙之间无多余的孔洞或缝隙。
12.2 施工单位严格按照厂家产品要求施工,施工时如若发现产品组装问题应提前通知我公司负责人且书面提出相关内容,我司根据其内容及时给予解决。严禁施工单位随意更改厂家产品。
10、底坑
10.1 底坑地面应平整且无漏水、渗水。
10.2 缓冲器垂直度偏差≤0.5/100,底座安装须牢固,同侧的两缓冲器其高度偏差<2mm。缓冲器与轿底或对重底撞块中心偏差≤20mm。
10.3 轿厢、对重缓冲距离为:
蓄能型 200-350mm
耗能型 300-400mm
10.4 轿底随行电缆曲率半径200-350mm。
10.5 当轿厢完全压缩缓冲器时,随行电缆距离地面>100mm。
10.6 对重防护栏高度≥2500mm,且下端距离地面≤500mm。
10.7 底坑深度≥1.4m时,须安装合适的爬梯;通井道须有隔离设施且其高度≥2.5m。。
10.8 液压缓冲器内油与油位适当。
10.9 底补偿链安装正确,有断链(绳)保护装置。
9.3 井道无异物。
9.4 轿厢与对重间的相对最小距离>50mm。
9.5 各厅门护脚板安装牢固可靠,支撑坚固。
9.6 钢丝绳、随行电缆、补偿链(绳)在运行中严禁与其它运动部件碰撞。
9.7 当对重完全压缩缓冲器时,轿顶应有一个不小于0.5*0.6*0.83^m的空间。当轿厢安全压缩缓冲器时,轿厢最低部分与底坑间的净空距离不小于0.5m,且底部应有一个不小于0.5*0.6*1^3m的空间。
10.10 补偿链(绳)距底坑距离>100mm。
10.11 坑下如有隔层须有立柱支撑,且符合GAD图纸要求。
10.12 底坑入口下200-300mm处应装有照明及220V插座,并有停止开关切断电梯主电源或安全回路。
11、轿厢
11.1 轿厢底盘4边水平度≤2/1000。
11.2 轿厢立柱垂直度≤1.5/1000。
交底人
安装队长
年 月 日
3.6 限速器涨紧轮拉杆挂重锤端须向上倾斜15度角。限速器涨紧轮底部离底坑平面的距离为:
0.25m/s<V≤1m/s 350-450mm
1m/s<V≤2m/s 500-600mm
2m/s<V≤1m/s 700-800mm
3.7 安全钳锲块与导轨侧面间隙2-3m,且间隙均匀,钳口与导轨顶面间隙≥3mm。
4.11 各线管、金属软管垂直方向固定间距2-2.5m,水平方向1-1.5m,软管电缆固定间距≤1m。
4.12 井道线管、线槽垂直度误差≤2/1000;全长误差≤50mm,水平误差≤2/1000。
4.13 电线两端外露部分不超过300mm,并用绝缘套管。
4.14 动力线及主机编码器等的屏蔽网需剥离,在控制柜下端用电缆扣夹固定接地。依系统区别必要时在变频器壳端也需剥离并用电缆扣夹固定接地。

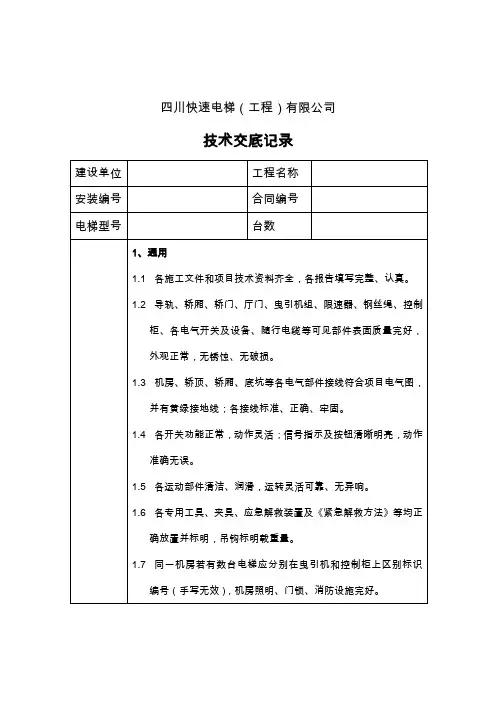

1.4各开关功能正常,动作灵活;信号指示及按钮清晰明亮,动作准确无误。
1.5各运动部件清洁、润滑,运转灵活可靠、无异响。
1.6各专用工具、夹具、应急解救装置及《紧急解救方法》等均正确放置并标明,吊钩标明载重量。
1.7同一机房若有数台电梯应分别在曳引机和控制柜上区别标识编号(手写无效),机房照明、门锁、消防设施完好。
1.8钢丝绳在靠近盘车手轮侧用黄漆标明平层标记,用红漆标明平衡标记。
2、曳引机组
2.1 曳引机曳引轮(导向轮)对轿厢(对重)导轨中心垂直度偏差≤2mm。
2.2导向轮垂直度误差≤1mm,曳引轮与导向轮平行度误差≤1mm。
2.3 承重梁的水平误差≤1/1000,相互平行误差≤2mm。
2.4 承重梁两端埋入干墙内,其埋入深度超过墙厚中心20mm,且≥120mm。
8.6 润滑装置、油杯、盖、油砖(芯)齐全,油量适当。
8.7 对重下端装有1-3只定距块。
8.8 电梯平衡系数45%-48%。
8.9 补偿链(绳)应安装正确且有二次保护装置。
9、井道
9.1 井道照明应按国家标准安装。
9.2 随行电缆及支架夹安装应符合GAD图要求,确保电梯运行时不与井道支架和开关碰撞。
7.3 同一楼面的同一墙面有数台电梯时,门套或地坎应在同一水平面,相互偏差≤5mm。
7.4 贯通门层门地坎高度相互偏差≤3mm。
7.5 轿厢地坎的水平度误差≤1/1000。
7.6 层门门套、门立柱垂直度误差≤0.5/1000。
7.7 厅门导轨与地坎的平行度误差1-2mm。
7.8 轿门门刀的垂直度误差≤0.5/1000。
11.3 轿厢壁板安装平整,垂直度≤1/1000。
11.4 轿厢贴脚板应安装牢固长度≥750mm,垂直度偏差≤2/1000。
11.5 轿内照明装置正常,通风装置正常。
11.6 轿厢在检修启动、停止时各拼装部分无异声。
11.7 轿内应急照明灯应有效,警铃及对讲装置完好。
11.8 轿厢操作面板COP须安装平整,闭锁及铰链装置完好,COP内各布线整齐,扎好,随行电缆进入端应做好保护。
7.19 门上坎、立柱、地坎托架应安装在平行的墙面上,与墙面固定螺栓长外露部分≤15mm。
7.20 栅线、KK线走线必须合理,弯板应有的弯曲且不易使电线拆伤,走线转弯角留有100mm的弯势。
7.21 关门应流畅,减速均匀,无明显的撞击声及噪声。轿门光栅动作正常,开关自如,无强烈振动。
7.22 门调整应做到任何位置时自闭合起作用,各层应急开锁装置功能正常。
8、对重装置
8.1 对重框架安装应横平竖直,其对角线误差<4mm.
8.2 对重块应按要求放置,钢块应安装在底部,卡牢,运行时无异声。
8.3 对重端钢丝绳绳头弹簧应涂黄漆,上黄油,绳端有锁紧螺母及横销,并做二次保护。
8.4 2:1悬绳比对重反绳轮垂直度≤1mm。
8.5 导靴紧固件锁紧螺母紧牢,导靴与导轨间隙为1-2mm。
4.6控制柜、曳引机等接线必须可靠压紧,进入控制柜端各线排列整齐有序。
4.7控制柜工作面距离≥600mm,垂直度偏差≤1/1000。下端安装牢固,并封口。
4.8机房内线管、线槽应固定,黄绿跨接地线必须牢固。
4.9 机房动力线和低压信号线应始终分线槽布置。
4.10 线槽转角处及随行电缆进入井道的拐弯处应有保护层。
5.4 客梯轿厢导轨与对重导轨两对角线偏差<1-2mm。
5.5 每根导轨至少有2个导轨支架,导轨支架间距<2.5m。
5.6 主、副导轨安装距离顶层楼板<50mm(如果GAD图设计到顶时)。
6、轿厢装置
6.1 轿顶应清洁。
6.2 轿顶及轿厢各接线应正确整洁可靠。轿顶线应布入线槽,风机和照明线宜穿入线套,因故未接的线应做好保护以避免短路。
2.5 承重梁的埋设应符合安装GAD图纸要求,,必须采用混凝土浇灌。
2.6 曳引机组距墙间隙>5mm,导向轮外径最低点距楼板>100mm.
2.7 曳引钢丝绳无扭曲,张力误差<5%。
2.8 曳引钢丝绳锥套螺杆端部距螺母≤70mm,开口销距锁紧螺母≤5mm。
2.9 各锥套螺杆端部相互间平齐,位于同一平面,锥套偏转方向一致。
3.8 安全钳动作时,锲块动作基本一致,作用力均匀,轿厢安全钳开关可靠地断开。
3.9 安全钳动作后,轿厢应保持平衡,轿底平行度<3/1000。
3.10 安全钳动作时,检修状态时,短接限速器的安全钳开关,钢丝绳在曳引机上应打滑;安全钳动作后,机房检修向上点动运行,锲块能自动复位。
4、电气控制系统
4.1 工地具备三相五线制电源,零线和地线分开,保护接地(接零)系统良好,电源电压380V,波动范围380V-400V。
6.8 ZSE开关应安装在层楼码板中心,且与运行的磁铁距离适当。
6.9 滑动导靴与导轨顶面间隙≤1mm,导靴紧固件上需有止滑螺母,油杯盖、油砖齐全,油杯加油且油位适当。
6.10 2:1悬绳比轿顶反绳轮的垂直度偏差≤1mm,平行度偏差≤1mm。
6.11 轿顶绳头应有锁紧螺母及横销,在锥套处应安装防止旋转的钢丝绳组件。
