运送材料安全技术措施

合集下载

材料斜井运输安全技术措施

材料斜井运输安全技术措施

材料斜井运输安全技术措施背景在建筑施工过程中,材料的运输是非常重要的一环。

材料运输中可能涉及到高处斜井,如果没有合适的安全技术措施,将会给施工人员和材料带来很大的安全隐患。

因此,为了保障施工安全,必须采取有效的材料斜井运输安全技术措施。

安全技术措施1. 斜井运输路线规划在运输材料时,斜井运输路线必须提前规划,确保材料的安全顺利运输。

一般来说,路线规划要考虑以下问题:•斜井适用性;•斜井高度和坡度;•材料规格、重量和体积;•装卸设备的选用和操作方式。

2. 材料固定扎带为了防止材料在斜井中滑动或者坠落,必须采用良好的固定方法。

在这里,我们推荐使用扎带,因为扎带具有以下优点:•抗拉强度高,能够保证材料在运输过程中不会破裂;•不易老化,能够长期保持固定状态;•使用简便,操作方便。

3. 使用安全带在运输过程中,如果作业人员必须站在斜井中进行材料重物的卸载或者装载,那么他们必须使用安全带。

因为安全带可以有效保护作业人员的安全,防止他们在斜井中坠落而发生意外。

4. 使用托盘或者吊篮如果材料过于沉重或者过于脆弱,无法使用扎带进行固定,那么我们推荐使用托盘或者吊篮进行运输。

这样可以有效防止材料在斜井中坠落或者破裂,保障运输的安全。

5. 禁止使用有缺陷的设备在运输过程中,如果发现有缺陷的设备,必须立即停用,以免造成安全事故。

在这里,我们推荐每天对设备进行检查和维护,确保其安全可靠性。

6. 确定坑道通风系统斜井通常存在着局部空气流通不畅的问题,作业人员在里面工作,需要解决坑道通风的问题。

通过设立强制通风系统,维持斜井通风,往往有助于改善作业环境、提升劳动效率并减少安全风险。

结论材料斜井运输安全技术措施对于施工安全是非常重要的。

在运输过程中要规划路线,使用扎带固定材料,使用安全带保护人员,根据具体情况选择使用托盘或吊篮,禁止使用有缺陷的设备,确定坑道通风系统。

只有这样才能有效预防安全事故的发生。

最后,我们应该认识到:安全第一,预防于未发,施工安全是我们一直关注的话题,我们应该把每一次施工都安排好。

材料搬运安全技术交底

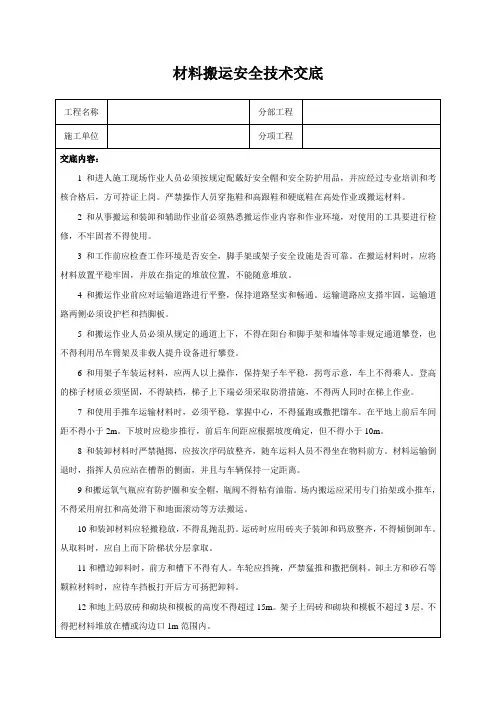

材料搬运安全技术交底
3和工作前应检查工作环境是否安全,脚手架或架子安全设施是否可靠。在搬运材料时,应将材料放置平稳牢固,并放在指定的堆放位置,不能随意堆放。
4和搬运作业前应对运输道路进行平整,保持道路坚实和畅通。运输道路应支搭牢固,运输道路两侧必须设护栏和挡脚板。
5和搬运作业人员必须从规定的通道上下,不得在阳台和脚手架和墙体等非规定通道攀登,也不得利用吊车臂架及非载人提升设备进行攀登。
16和采用井架和龙门架和外用电梯垂直运输时,零散材料码放整齐平稳,码放高度不得超过车厢,小推车应打好挡掩,运送长材料时,不得高出吊盘,必须采用防滑措施。
17和不得把材料堆放在槽和坑和沟边口1m范围内。不得将材料堆放在管道的检查井和消防井和电信井等设施上。不得随意靠墙堆放物料。
18和装卸搬运危险物品时,必须严格按照规定的安全技术交底措施执行。装卸时必须轻拿轻放,不得互相碰撞或扔掷等剧烈震动。
11和槽边卸料时,前方和槽下不得有人。车轮应挡掩,严禁猛推和撒把倒料。卸土方和砂石等颗粒材料时,应待车挡板打开后方可扬把卸料。
12和地上码放砖和砌块和模板的高度不得超过15m。架子上码砖和砌块和模板不超过3层。不得把材料堆放在槽或沟边口1m范围内。
13和运输大石块和盖板等重物时,应事先确定装卸方法,并设专人指挥。装运石块时应插紧,并不得抛掷。
8和装卸材料时严禁抛掷,应按次序码放整齐,随车运料人员不得坐在物料前方。材料运输倒退时,指挥人员应站在槽帮的侧面,并且与车辆保持一定距离。
9和搬运氧气瓶应有防护圈和安全帽,瓶阀不得粘有油脂。场内搬运应采用专门抬架或小推车,不得采用肩扛和高处滑下和地面滚动等方法搬运。
10和装卸材料应轻搬稳放,不得乱抛乱扔。运砖时应用砖夹子装卸和码放整齐,不得倾倒卸车。从取料时,应自上而下阶梯状分层拿取。

斜坡运输大型材料安全技术措施

斜坡运输大型材料安全技术措施

斜坡运输大型材料安全技术措施在建筑和工程行业中,常常需要将大型材料从斜坡上运输到目的地。

这种运输方式需要特别的安全技术措施,以保证工人的安全和材料的完好。

本文将介绍斜坡运输大型材料的安全技术措施。

斜坡的准备工作在运输大型材料之前,需要对斜坡进行准备工作。

首先,斜坡的倾斜度应该符合安全标准,如果斜坡过于陡峭,将会造成物体滑坡的风险。

其次,斜坡的表面要平整,以免运输过程中产生颠簸造成材料破损。

最后,斜坡两侧应该设置栏杆或护栏,以防止物体跌落。

使用适当的工具和装备在运输大型材料时,需要使用适当的工具和装备。

例如,手推车、叉车等运输工具可以降低工人的负担,并避免手动搬运造成的伤害。

另外,如果需要在斜坡上停留,可以使用固定装置(如锁钩或绳索)来固定大型材料,以免意外滑动。

合理规划运输路径运输路径的规划是重要的安全技术措施之一。

运输路径应该容易掌控,尽可能减少路程上的障碍物和危险因素。

对于特别重量或特别大尺寸的材料,应该使用专门的运输工具和固定装置,以保证运输的安全性和可靠性。

人力控制和监督在斜坡运输过程中,有必要进行人力控制和监督。

特别是在重量和体积较大的材料运输中,需要多个工人协同操作。

此时,需要确保相关工人经过了相应的培训和训练,能够掌握规范操作方式。

此外,应该设置严格的工作流程和安全操作标准,以减少可能出现的安全事故。

安全防护设施斜坡运输过程中,应该为工人提供适当的安全防护设施。

例如,工人需要穿戴合适的劳保装备,如安全帽、手套、安全鞋等,来保护各个部位不受伤害。

此外,应该为工人提供充足的保护措施,如补给养分、紧急救援等。

在运输特别大尺寸或特别重量的材料时,还应增加配备吊装和吊装机械。

结论斜坡运输大型材料是建筑和工程行业中的一项常见任务,其安全性直接关系到工人的身体健康和材料的完好性。

在斜坡运输过程中,应该准备好斜坡、使用合适的工具和装备、合理规划运输路径、人力控制和监督以及提供足够的安全防护设施,以确保斜坡运输过程中的安全和可靠性。

货物传输服务安全措施

货物传输服务安全措施

货物传输服务安全措施1. 背景货物传输服务涉及到货物的运输和交付,因此安全措施至关重要。

本文档旨在提供一些简单的策略,以确保货物传输服务的安全性。

2. 安全措施以下是一些货物传输服务的安全措施建议:2.1 货物包装- 确保货物在运输过程中的安全,首先需要进行适当的包装。

包装材料应该能够承受运输过程中的振动和冲击。

- 使用适当的填充材料来填充包装盒,以减少货物在包装内部的移动。

- 对易碎品进行特殊包装,例如使用气泡膜或泡沫塑料保护。

- 标记包装盒上的货物类型、重量和特殊要求,以便在整个运输过程中得到正确的对待。

2.2 运输工具选择- 选择合适的运输工具,根据货物的特性和运输距离来决定是使用陆路、海路还是空运。

- 确保所选择的运输工具符合相关的安全标准,并经过定期的维护和检查。

2.3 货物保护- 尽可能使用封条或锁来保护货物免受盗窃和未经授权的访问。

- 对于高价值货物,考虑使用专门的安全运输服务,如监控设备或押运人员。

2.4 路线规划- 在规划货物的运输路线时,应优先选择安全性较高的路线,避免经过高风险地区。

- 在可能的情况下,选择经过有监控设施和安全保卫措施的路线。

2.5 保险覆盖- 对于货物传输服务,购买适当的运输保险是非常重要的。

运输保险可以为货物在运输过程中的损失提供赔偿。

3. 总结货物传输服务的安全措施是确保货物在运输过程中安全交付的关键。

通过适当的货物包装、合适的运输工具选择、货物保护、路线规划和保险覆盖,可以最大限度地减少货物在运输中的风险。

为了确保安全,建议根据具体情况采取适当的措施,并与专业人士合作以获取必要的法律建议和支持。

井下运输支护材料的安全技术措施

井下运输支护材料的安全技术措施

井下运输支护材料的安全技术措施我队负责北翼二面回风顺槽泄水巷进米、综采后头扩帮以及一些其他临时作业,需要在井下进行材料运输工作,为了进一步保证运输工作的安全顺利完成,特制定本措施。

妥否!请批示!一、运输路线1、北翼二面回风顺槽泄水巷路线:地面→副井→井底车场→西翼轨道大巷→北翼二面回风顺槽→联络川→北翼二面回风顺槽泄水巷→工作面。

2、首采工作面路线:地面→副井→井底车场→西翼轨道大巷→中部车场→首采面回风顺槽(运输顺槽)→工作面。

3、南翼一面工作面路线:地面→副井→井底车场→西翼轨道大巷→南翼一面回风顺槽(运输顺槽)→联络川→南翼一面回风顺槽泄水巷(运输顺槽泄水巷)→工作面。

二、安全技术措施(一)捆绑及运输的安全措施1、运送和装卸材料时要专人指挥,统一协调。

2、运送材料时,首先要检查运送路线的路况、绞车绳、一坡三挡装置的完好情况,确保运送顺畅,不符合相关规定,严禁运输。

3、装车时,将花栅车(平板车)固定牢固,材料平衡放置在车辆中心,材料用8#铁线捆绑牢固车辆不准超高超长。

4、运输前对运输线路进行巡视,发现障碍物及时清理。

5、使用电机车运输时,保证巷道内无人员通行,巷道内工作及行走人员需在附近的躲避洞内躲避,并设人员在运输路段进行警戒。

6、利用绞车拉运花栅车(平板车)时,人员躲开绳道,严格按照绞车使用安全措施执行。

7、巷道上下口设好警戒,严格执行“行车不行人,行人不行车”制度。

8、运输人员严禁站在车辆的下方。

9、巷道内停车装卸设备必须用阻车器等将车锁死在轨道上,停车不稳时不得进行装卸。

10、运输时保护好巷道内设施不准损坏机电设备。

11、如需人力推车时,巷道坡度大于7‰时严禁进行,其他严格按照《煤矿安全规程》第362条执行。

12、在井下卸车时,必须提前约定信号,由专人统一指挥,卸车人员听从信号、协调作业,避免因信号不统一发生伤人事故。

13、运输过程当中需要通过风门时,严禁损坏风门,保证完好。

(二)、电机车运输的安全措施1、机车司机、跟车员必须要严格执行“安全操作章程”,服从班组长指挥。

斜坡运输大型材料安全技术措施

斜坡运输大型材料安全技术措施

斜坡运输大型材料安全技术措施在施工现场,大型材料的运输一般采用滑梯、滑轮、斜坡等方式。

而斜坡运输是一种常用的方式,它可以有效地降低人力成本,提高工作效率。

但由于大型材料的体积较大,滑行速度较快,如果安全措施不得当,就容易造成人身伤害和设备损坏。

因此,在斜坡运输大型材料时必须采取一些必要的安全技术措施。

1. 确保斜坡质量首先,斜坡的质量必须符合要求。

如果斜坡地面不平坦或斜坡角度不合适,会影响材料的滑行速度和安全性。

因此,在安装斜坡前,必须先进行地面平整和角度调整的工作,并确保斜坡表面光滑。

此外,为了避免斜坡不稳定,需要采用可以固定斜坡的钢索或固定杆等设备,确保斜坡的牢固性和稳定性。

2. 确保人员安全在斜坡运输大型材料的过程中,需要负责推动材料的工人。

为了确保人员的安全,必须安排专人负责推动材料,并且推动时必须保持充分的警惕。

同时,还需要在斜坡两侧设置护栏或安装缆绳等促使顺畅的防护措施。

这些防护措施既可以防止人员从斜坡两侧滑出,也可以避免材料在滑行过程中滑出斜坡造成伤害。

3. 采用防滑技术在斜坡运输大型材料时,轮胎或滑轮与斜坡表面的摩擦力非常重要。

如果摩擦力过小,会导致材料滑行速度过快,造成危险。

为此,可以采用一些防滑技术,如选用有规格的雨刷胶板、地垫橡胶、铁丝网等材料来铺设斜坡表面,以提高摩擦力。

4. 保持材料的平衡和稳定在斜坡运输大型材料时,需要确保材料的平衡和稳定。

如果材料受到外力的干扰,就容易发生倾斜和侧翻,进而造成人身伤害和设备损坏。

因此,在运输大型材料前,需要做好平衡和稳定的准备工作,如设计合适的支撑底座、提高支撑点的强度和结构稳定性等。

5. 建立应急救援机制最后,在斜坡运输大型材料时,必须建立应急救援机制。

当发生事故或紧急情况时,需要有相应的应急措施和人员。

此外,在斜坡两侧还需要准备好安全绳索、救生器材等配备,以便能及时投入到事故处理中。

总之,斜坡运输大型材料是一项高难度的工作,它需要准备充分,并采用一系列科学可行的安全技术措施,才能够确保人身和设备的安全,提高工作效率。

机械设备运送物料专项安全技术措施

机械设备运送物料专项安全技术措施

机械设备运送物料专项安全技术措施引言在工业生产中,机械设备的运转是物料生产、搬运等环节中不可或缺的环节之一。

机械设备的运转不仅提高了效率,也减轻了人工劳动的强度。

但是,机械设备运载物料时,如果安全防范措施不当,将会带来很大的风险。

为了保障工业生产中设备运载物料过程的安全,需要采用一系列专项安全技术措施。

机械设备安全技术措施1.对机械设备及运载物料进行检查在机械设备运输物料前,需要专业人员对设备进行全面的检查。

特别是对运输材料的重量、数量、包装方式等进行详细确认,以保证设备的装载不会超重或由于包装松散而支离破碎。

2.配置合适的绑扎工具在机械设备运载物料时,需要使用合适的绑扎工具。

比如细长的杆子、扁平的木板等,可以在重物下方支撑,防止物料向下滑动,保证设备稳定运行。

3.控制运输速度高速行驶会极大的增加危险系数,为了保障设备及物料的安全,应控制运输速度在安全范围内。

当车辆行驶在急转弯、蹑手蹑脚或直线道路上时,需要对速度加以严格控制。

4.实行人员防护措施在机械设备运载物料的过程中,需要防护措施,避免操作人员被打伤或者物料弄伤。

因此,在工作现场需要配备必要的安全设施。

比如,需要安装防护栏杆或屏障,以保护操作人员。

5.安装报警设备在机械设备运载物料时,也需要安装报警设备。

以防止设备载重过重,导致机器故障,最后导致物料散落。

因此,在设备中应配备如温度传感器、安全警告仪、电子线圈传感器等设备,及时发现并及时报警,保护设备。

6.培训操作人员最后,对机械设备操作人员进行系统的培训,提高其安全意识。

操作人员需要了解机械设备安全技术规范,掌握绑扎工具的使用方法,开车技巧和安全意识等,从而进一步保障设备运载物料的安全。

安全事故防护技术措施在机械设备运载物料过程中,还需采取多种安全事故防护技术措施:1.物料包装禁止透风气漏,以防颠簸过程中造成货物散失。

2.调整装载方式,均衡地分配物料,降低运载重心,避免设备倾翻。

3.人员上下车时,应注意手脚协调,禁止乱冲,并按规定时间等待,以免被顶到或者自己将材料打碎。

送料工安全技术操作规程

送料工安全技术操作规程

送料工安全技术操作规程随着物流业的快速发展,货物的运输成为了现代社会的必需。

而在货物运输过程中,保障货物的安全性和送达目的地的准确性就显得尤为重要。

为了确保货物的安全运输,各个国家都制定了相应的操作规程和安全技术标准,以规范货物的运输过程,下面将对送料工安全技术操作规程进行详细介绍。

一、安全意识和责任1. 作业人员应具备正确的安全意识,严格按照操作规程进行作业,对货物的安全负责。

2. 作业人员应自觉遵守安全操作规程,不随意调整操作步骤,确保作业的连贯性和稳定性。

3. 作业人员应履行安全操作责任,对操作中出现的安全隐患进行及时报告和处理。

二、货物装卸和固定1. 在装卸货物前,应对装卸现场进行全面的安全检查,确保所有设备和工具的正常运行。

2. 在装卸过程中,要确保货物的承重能力和稳定性,避免超载和过度倾斜等情况,减少货物运输过程中的安全风险。

3. 在固定货物时,应使用合适的固定装置,确保货物不会在运输过程中出现滑动或坠落的情况。

4. 货物运输前,应对固定装置进行检查,并在固定装置完好的情况下方可运输。

三、运输工具和设备的安全操作1. 运输工具应具备合格的安全技术设备,包括灭火器、照明设备等,确保运输过程中的安全性。

2. 在使用运输设备前,应对设备进行全面检查,确保设备的正常运行,并保证设备的安全性。

3. 在使用运输设备时,要掌握正确的操作方法,严格按照设备使用说明进行操作,并遵守运输工具的最大负载限制。

4. 使用运输设备过程中,应避免猛刹车和急转弯等操作,减少货物的损坏和人员伤害的风险。

四、应急处理和事故防范1. 在运输过程中,如遇突发情况,作业人员应保持冷静,迅速做出应急处理。

如火灾,应立即使用灭火器进行扑灭,并呼叫相关部门进行救援。

2. 在运输过程中,如发现安全隐患,应立即报告相关人员进行处理,防止事故的发生。

3. 作业人员应定期参加安全培训,提高应急处理和事故防范的知识和技能,确保在关键时刻能够做出正确的判断和处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

运送材料安全技术措施一、施工、作业或使用地点全矿井下二、规程、安全技术措施使用期限2016年7月1日~2016年12月31日三、编制内容根据井下现场实际情况,需要对各地点新建通风设施及其他材料进行运送和回收,为确保运输工作安全顺利进行,特编制安全措施如下:1、施工前,施工负责人必须对所有参加施工人员进行安全戴帽,将安全、质量及其它有关事项交代清楚。

并提前和相关单位联系运料工具。

2、施工人员必须穿戴整齐,劳动保护齐全。

3、每次在运送和回收材料前必须将措施贯彻学习、签字。

4、每次装运笨重材料时不少于四人抬运上车码放,口号行动一致,防止把自己或别人手脚砸伤,且用大绳(麻绳直径不小于30mm)将材料捆绑牢固,以防途中移动。

5、材料装车时如采用花架车装车运送,大型材料装车后整体高度不得高过花架车200mm,并用8#铁线及直径30mm麻绳捆绑牢固,如运水泥、沙子、砖头,必须用1t矿车运送,且严禁超高、超载。

6、材料在装运前,必须经过详细检查,清除车体上原有的铁线、杂物,避免装车时刮伤人员。

7、材料装车时必须码放整齐、受力均匀,捆绑牢固,严禁超高、超宽。

8、人力推车相关规定:(1)推车前,应将后面的矿车用木楔楔稳,防止矿车自动滑动。

(2)1次只准推1辆车;严禁在矿车两侧推车;同向推车的间距,在轨道坡度小于或等于5‰时,不得小于10m;坡度大于5‰时,不得小于30m;巷道坡度大于7‰时,严禁人力推车。

(3)推车时必须时刻注意前方,在开始推车、停车、掉道、发现前方有人或有障碍物,从坡度较大的地方向下推车以及接近岔道、弯道、巷道口、风门、硐室出口时,推车人必须及时发出信号。

(4)推车应匀速前进,严禁放飞车,不准蹬坐车滑行。

若前车停车时,要立即发出警号通知后车。

(5)推车过程中,推车人员必须随时注意巷道的帮、顶、支护及前、后方行人等情况。

(6)推车通过非自动风门时,应先减速、后停车,禁止用矿车碰撞风门。

应先打开第一道风门,通过后立即关闭风门。

再打开第二道风门,要做到一开一关,严禁两道风门同时打开。

(7)推车过道岔时,要在减速停车后,再扳道岔,过道岔后应将道岔扳回原位。

(8)不得在能自行滑动的坡度上停放车辆。

确需停放时,必须用可靠的制动器将车辆稳住。

(9)到达卸料作业地点后,应由施工或安全负责人,对整个作业地点及周围20米范围内的安全情况进行检查。

作业地点的支护应齐全、合格、可靠。

(10)所运物料必须运到指定地点,并码放整齐,在卸车时人员站在车辆的两侧宽敞处。

卸完车后,将空材料车及时返回厂房。

(11)运送特殊物件严格按“井下运送特殊物件专项措施”的规定执行。

(12)每次运送物料(或设备)时,都必须有一名队(班)干部现场跟班指挥作业。

严禁违章指挥,违章作业。

严格按措施的规定及各工种的操作规程进行作业。

(13)每次运送物料(或设备)沿途涉及相关单位的,必须提前联系,并通知相关单位。

(14)推车时必须时刻注意前方,当发现前方有人或有障碍物,或接近风门、弯道、巷道口、硐室出口时,推车人必须提前及时发出警告,严禁放飞车。

(15)运送车辆经过风门前必须由人工打开风门,待车辆通过后及时关闭风门,严禁车辆撞击风门或两道风门同时打开。

(16)材料运送到地点后,卸料要四人一组,并互相招呼,配合默契,集中精力,不要抬得过高,注意巷道中的架线,必要时停止架线分段开关,无分段开关必须提前办理停电申请书停电,以确保安全。

(17)运送大型材料工作必须严格按矿、部(队)、班要求进行。

(18)材料装车过程中,在施工地点前后30米处必须留人设好警戒,注意来往车辆及行人。

(19)装车过程中,必须随时注意巷道围岩支护情况,并随时敲帮问顶,同时应设专人观察顶板安全,有不安全隐患时,严禁作业。

(20)运送材料前施工负责人要对运送设备所经过的整个线路全面检查,确认无隐患后方可作业。

(21)运输过程中除了按照本措施以外,严格按照《煤矿安全规程》及相关措施执行。

9、轨道材料下山绞车提升必须遵守以下规定:(1)绞车的安装必须经过验收,符合安全质量标准要求后交付使用单位使用。

(2)绞车必须按完好标准的要求安装,不得有缺件、变形的现象,各连接部位应紧固,制动装置灵活可靠。

(3)绞车安设位置应选择合适、宽度足够、硐室顶板支护完好、可靠。

安设平稳、四压两戗齐全、牢固,绞车基础应牢固,保证绞车安全运行。

(4)轨道铺设符合质量标准化的要求,扣件齐全、轨枕间距不大于700㎜,每间隔20m安装一个托绳轮、巷道背绳处必须安设立辊。

(5)提升声光信号必须齐全、灵敏、可靠。

使用规定如下:一停、二拉、三放、四慢拉、五慢放、六事故及其他。

(6)绞车硐室悬挂“绞车司机操作规程”牌、上下车场挂“把钩工操作规程”牌和“行人不行车、行车不行人”牌板,上下车场悬挂绞车提升责任人管理牌板。

(7)“一坡三挡”应齐全、灵活、可靠。

(8)绞车司机、把钩工必须经过培训,考试合格并持证上岗。

(9)绞车司机必须熟悉所操作绞车各部的性能、结构、熟悉绞车工作原理及操作方法,熟悉信号联系规定。

(10)在作业前,绞车司机还必须了解斜巷长度、坡度、变坡地段、车场、巷道支护方式、轨道状况、安全设施等。

(11)在开绞车前,必须对绞车各部进行认真、详细地检查,确保绞车完好,严禁带“病”作业。

检查绞车各连线,锁紧装置是否齐全、牢固,螺帽、销子是否齐全、有无松动、脱落,特别是要注意绞车的四压两戗是否齐全、牢固、有无松动、移位,否则严禁作业。

各制动装置的操作机构和传杆、拉杆的动作是否灵活、可靠,闸带磨损不超限(余厚要大于3mm),制动轮与闸瓦的间隙是否符合规定。

闸轮表面应光洁平整,无明显沟痕、无油泥、杂物。

(12)在开绞车前,绞车司机、把钩工要穿戴整齐、防护装置配带齐、袖口扎紧、精神集中、不做与本工作无关的事。

(13)在作业前,还需对钢丝绳进行认真地检查。

要求无弯折、硬伤、打结和严重锈蚀、直径磨损不超限(10%),断丝不超限,钩头必须使用鸡心环、钢丝绳在滚筒上应排列整齐、无严重咬绳、打结、爬绳现象。

保险绳和主绳径应相同、绳卡不少于3个。

(14)连接装置应使用合格的三环链和保险插销,插入后再旋转90度。

若在提放平板车时,可使用大鸭嘴。

鸭嘴应完好、可靠、螺帽要拧紧。

(15)提放作业前,由把钩工、安全负责人对所提放物件、车辆的捆梆进行认真检查,捆梆应牢固、可靠、物件装车不可偏离重心,严禁超载、超高、超宽提放,并在提放时必须挂好保险绳。

(16)每次提放作业前,必须对轨道进行认真检查。

要符合轨道完好标准,且需对轨道上障碍物、杂物进行清除、保证轨道畅通无阻。

(17)每次提放作业前,在所有进、出口设好专人警戒。

提、放车期间,严格执行“行车不行人,行人不行车”的规定。

(18)每次提放作业前,把钩工应检查、查看轨道材料下山内有无行人或有无行人停留作业。

在插销、锁紧横销都挂牢,方可打点、信号应清晰、准确。

绞车司机应听清信号,操作时,先闸紧制动闸,然后松开工作闸,按信号指令方向启动绞车空转,缓缓松开制动闸、缓缓压紧工作闸使绞车滚筒慢转,平稳启动加速,最后压紧工作闸把达到正常运行速度。

(19)在提放作业时,严格执行斜坡提升有关制度,一次只准挂一个车(不含钩头车)。

使用花架车运输时,必须挂好网兜,并绑稳、绑牢,同时使用好保险绳。

(20)严禁在该绞车侧面或滚筒前面操作,严禁一手开车、一手处理爬绳,盘绳应整齐。

(21)绞车司机在操作绞车时,严禁两个闸把同时闸紧,以防烧坏电机。

(22)在作业时,应注意信号,观察钢丝绳,手不离闸把,在收到不明信号或出现异常情况应立即停车,让把钩工查明原因,处理完后,方可开车,在作业时严禁放飞车,必须带电放车。

(23)在作业时,一定要在车停稳后,再用木楔将车轮塞住,方可摘挂钩,严禁蹬钩。

(24)在处理矿车掉道时,必须由队(班)跟班干部在现场亲自指挥,其他人员严禁擅自处理掉道。

(25)处理掉道前,跟班队(班)干部和工人对处理掉道地点进行全面检查,并亲自现场指挥班组人员处理掉道。

(26)在处理平板车掉道时,主副绞车等必须断电闭锁,并有人监护,防止误动作伤人,严禁将绞车绳头从平板车上摘除。

(27)处理掉道前,必须派专人设好警戒。

掉道处理负责人必须与绞车司机及上、下信号工联系好,首先发送慢车信号用绞车拉紧余绳,先将绞车停稳后并闭锁,再将作业地点上、下方的挡车门关闭,在作业地点周围必须安排专人负责观察安全情况,等掉道处理完毕后再进行下一次放车时方可将挡车门打开。

10、下放车辆时必须带电运行,放到位置时及时停车,不得下放过多的钢丝绳,以防滚筒上钢丝绳松动造成排列混乱。

11、运送超长物件的要求:(1)运送物件的长度超过所装车辆碰头时,都必须使用花架车装车,装车时应使用结实、可靠且无结头的圆木(直径不少于200mm)横穿过花架车两侧架上,穿过花架车上的圆木距轨面的高度不得低于450mm,以适应上山倾角变化及平巷转弯的需要,防止所运物件触地或碰到两帮,该圆木要用8#铁线捆绑在花架车上,固定应牢固可靠,不可前后左右窜动。

(2)物件装车时应找准重心,不可偏心,伸出花架车的部分朝钩头处要比向后伸出的要多伸出100mm,以适应变坡点向后的力量,两头要受力均匀、两头不可上下起伏、颤动,装车时不超重、不超宽、高度不超过车缘高。

(3)物件装车后,物件应捆绑固定在圆木上,捆绑固定应牢固、可靠、要使用结实、可靠的粗麻绳或铁线或油丝绳捆绑,捆绑牢固后,再用木棒(沙杆)将所捆绑物件的粗麻绳备紧,且物件还需与花架车捆绑、固定好。

同时在花架车上各空隙处打入楔子,楔住物件,以防在运输、提升时物件松脱,造成不安全隐患。

同时所装物件前后、两头用粗麻绳或油丝绳(直径不小于30mm)捆绑好,不可散开,防止触帮。

最后用绳扣(绳扣使用直径不小于15.5mm 的钢丝绳)、起重机再将物件锁牢。

(4)必须使用网兜,先用网兜将物件全兜住、兜紧,然后将网兜拉紧用铁线固定在花架车上,网兜不能接触道。

(5)禁止使用固定式矿车或其它车辆(如底卸车、前翻车、平板车等)运长料。

规定用车:花架车。

装车前应对所使用的花架车进行全面检查。

车辆应完好可靠,车体上的销子、车体、碰头、横销、销环应齐全、牢固、可靠,各焊接处应牢固、可靠、车轮转动灵活,无大的变形(规定内)、无不转动的轮子等。

(6)联接装置应使用合格的三环链和保险插销,插入锁环后再旋转90º,防止保险插销跳出锁环,造成脱绳跑车事故。

必须使用保险绳。

(7)在斜坡运送长料时,必须将长料与绞车钢丝绳,保险绳用铁线拉起固定好。

以防车辆摆动;平巷运送常规物料时,使用三环链和标准插销连接;运送超长物件时,必须使用硬连接。

12、运送超宽、超重、包括各种板材、风门、风机三通等物件:(1)重型物料、包括各种板材、风门、风机铁三通等运送必须装在平板车上。

相关文档
最新文档
