沉淀池的施工方案
旋流沉淀池专项施工方案

旋流沉淀池专项施工方案一、前期准备工作1.施工前,首先要进行现场勘察和测量。
确定旋流沉淀池的施工位置、尺寸和布置。
2.在施工地点设立工地标志,并组织人员进行安全培训,确保施工过程中的安全。
二、土方开挖及基础施工1.根据旋流沉淀池的尺寸,进行土方开挖作业。
开挖时要注意土方的坚实和平整。
2.清理土方开挖后的废弃物,并进行必要的填土和夯实作业。
3.为旋流沉淀池的基础施工混凝土,根据设计图纸进行定位和浇筑混凝土。
4.混凝土浇筑后,进行养护,确保其具有足够的强度和稳定性。
三、设备安装和连接1.根据设计图纸,安装旋流沉淀池的各个设备,包括进水管道、出水管道、旋流器和底部沉淀池等。
2.进行设备的连接和固定,确保设备的正常运行和稳定性。
四、管道和阀门安装1.根据设计要求,进行进水管道和出水管道的安装。
注意管道的安装质量和密封性。
2.安装旋流沉淀池的进水阀门和出水阀门,确保其操作灵活、可靠,并进行试压测试。
五、电气线路安装和调试1.根据设计要求,进行旋流沉淀池的电气线路布置和安装。
2.安装电气设备,如电动机、控制柜等,并进行连线和调试。
六、保护和防腐处理1.对旋流沉淀池进行保护处理,如刷漆、喷涂等,以提高其耐候性和抗腐蚀性。
2.安装护栏和防护设施,确保旋流沉淀池的安全使用。
七、验收和试运行1.完成旋流沉淀池的全部施工任务后,进行验收。
检查设备安装和连接是否符合设计要求,管道和阀门是否正常运行。
2.进行试运行,检测旋流沉淀池的性能和效果。
根据试运行结果,进行调整和改进。
以上是旋流沉淀池专项施工方案的主要内容。
在实际施工过程中,还需要根据具体情况进行调整和补充。
同时,施工过程中要遵守相关的安全规定,确保施工人员的安全。
沉淀池施工方案

沉淀池施工方案沉淀池施工方案一、施工前准备工作:1、组织专业施工人员对场地进行勘察,确定施工位置和尺寸,并与设计单位进行沟通,确保施工方案与设计方案一致。
2、确定施工方案,包括沉淀池的结构形式、尺寸、材料、防渗措施等,确保施工质量。
3、组织材料供应,包括混凝土、钢筋、水泥等。
4、组织机械设备进场,包括挖掘机、起重机、混凝土搅拌机等。
5、制定施工安全措施,包括施工现场的安全警示标志、施工人员的安全防护措施等。
二、施工步骤:1、清理施工现场,清除垃圾、杂草等。
2、按照设计方案的尺寸要求,在地面上进行标线,确定沉淀池的位置和尺寸。
3、使用挖掘机进行开挖作业,根据设计方案的要求,挖掘坑底。
同时要进行边坡的处理,确保边坡的坡度和稳定性。
4、进行防渗措施。
根据设计方案,选择适当的防渗材料,覆盖在坑底和边坡上,以确保沉淀池的密封性。
5、加固坑底和边坡。
根据设计方案,进行加固处理,包括加设钢筋、灌注混凝土等。
6、进行沉淀池的主体结构施工,包括墙体、底板等。
根据设计方案和施工图纸,进行模板安装、钢筋施工、混凝土浇注等工作。
7、进行沉淀池的设备安装,包括输泥泵、清淤机等。
8、进行沉淀池的填充和抹平工作。
9、进行草坪和绿化工作,将施工现场恢复成绿意盎然的景观。
10、进行施工验收,对沉淀池进行检查,确保施工质量符合要求。
三、施工安全措施:1、所有施工人员必须佩戴安全帽,穿着安全鞋,遵守安全操作规程。
2、施工现场必须设置警示标志,明确指示施工区域,避免行人和车辆误入施工区域。
3、施工现场必须设置隔离栅栏,限制非施工人员进入施工区域。
4、施工现场必须保持整洁,确保施工人员的安全。
5、进行高处作业时,必须使用安全带,并设置保护网等安全设施。
6、严格遵守施工方案和安全操作规程,确保施工质量和工期。
以上是沉淀池施工方案的主要内容,通过严格按照施工方案进行施工,可以确保沉淀池的施工质量和安全。
施工完成后,还需要进行施工验收,确保沉淀池的使用效果和环境效果。
沉淀池专项施工方案【范本模板】

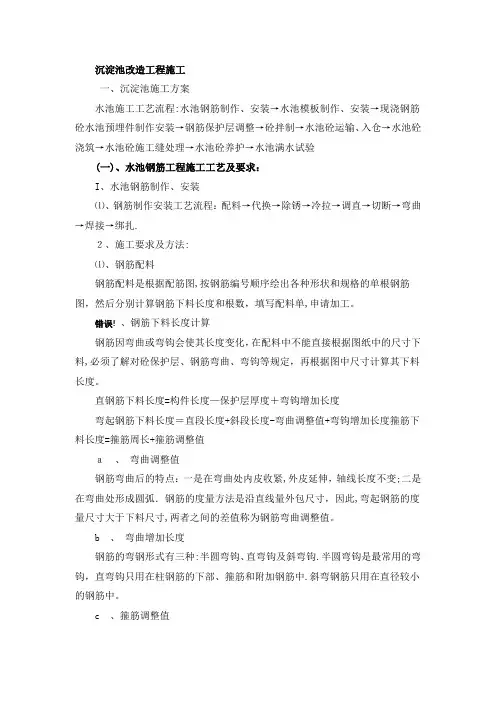

沉淀池改造工程施工一、沉淀池施工方案水池施工工艺流程:水池钢筋制作、安装→水池模板制作、安装→现浇钢筋砼水池预埋件制作安装→钢筋保护层调整→砼拌制→水池砼运输、入仓→水池砼浇筑→水池砼施工缝处理→水池砼养护→水池满水试验(一)、水池钢筋工程施工工艺及要求:I、水池钢筋制作、安装⑴、钢筋制作安装工艺流程:配料→代换→除锈→冷拉→调直→切断→弯曲→焊接→绑扎.2、施工要求及方法:⑴、钢筋配料钢筋配料是根据配筋图,按钢筋编号顺序绘出各种形状和规格的单根钢筋图,然后分别计算钢筋下料长度和根数,填写配料单,申请加工。
错误!、钢筋下料长度计算钢筋因弯曲或弯钩会使其长度变化,在配料中不能直接根据图纸中的尺寸下料,必须了解对砼保护层、钢筋弯曲、弯钩等规定,再根据图中尺寸计算其下料长度。
直钢筋下料长度=构件长度—保护层厚度+弯钩增加长度弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度箍筋下料长度=箍筋周长+箍筋调整值a、弯曲调整值钢筋弯曲后的特点:一是在弯曲处内皮收紧,外皮延伸,轴线长度不变;二是在弯曲处形成圆弧.钢筋的度量方法是沿直线量外包尺寸,因此,弯起钢筋的度量尺寸大于下料尺寸,两者之间的差值称为钢筋弯曲调整值。
b 、弯曲增加长度钢筋的弯钢形式有三种:半圆弯钩、直弯钩及斜弯钩.半圆弯钩是最常用的弯钩,直弯钩只用在柱钢筋的下部、箍筋和附加钢筋中.斜弯钢筋只用在直径较小的钢筋中。
c 、箍筋调整值箍筋调整值,即为弯钩增加长度和弯曲调整值两项之差或之和,根据箍筋量外包尺寸或内皮尺寸确定。
⑵、钢筋除锈错误!、钢筋的表面应洁净。
油渍、漆污和用锤击时能剥落的浮皮、铁锈等在使用前清除干净。
在焊接前,焊点处的水锈应清除干净。
错误!、钢筋的除锈,一般可通过以下两个途径:一是在钢筋冷拉或调直过程中除锈,对于大量钢筋的除锈较为经济省力;二是用机械方法除锈,如采用电动除锈机,对钢筋的局部除锈较为方便.还可以用手工钢丝刷除锈。
室外沉淀池施工方案范本

室外沉淀池施工方案范本一、项目概述本施工方案旨在介绍室外沉淀池的基本概念、施工步骤、材料选择以及安全注意事项,以供相关人员参考。
二、室外沉淀池的概念和作用室外沉淀池是一种常见的水处理设施,用于去除水中悬浮物、悬浮沉积物和悬浮物质等污染物。
其主要作用是提高水质,净化水环境,保护周围生态环境,同时也可为后续处理工序提供条件。
三、施工步骤1.确定施工区域:根据工程要求和设计方案,确定室外沉淀池的布置位置,并标记出施工区域。
2.土方开挖:按照设计图纸的要求进行土方开挖,确保池底均匀平整,并保持与设计要求的高度一致。
3.外部结构建设:按照设计图纸和相关规范进行室外沉淀池的外部结构建设,主要包括墙体、地面和出入口的施工。
4.内部设施安装:将预先准备好的沉淀池设备和管道等内部设施安装到相应的位置,确保设备的正常运行和污水的顺利流通。
5.污泥处理系统:根据设计要求设置污泥处理系统,包括污泥收集、浓缩和排放等工序,确保沉淀池的长期稳定运行。
6.排水测试:待施工完成后,对室外沉淀池进行排水测试,确保其能正常排放污水,并满足处理要求。
7.安全检查:在施工结束后进行安全检查,确保施工过程中没有安全隐患,并做好安全记录。
四、材料选择1.混凝土:选用高质量的混凝土材料,以确保室外沉淀池的结构稳定和使用寿命长。
2.钢材:使用耐腐蚀的不锈钢或镀锌钢材,可提高室外沉淀池的抗腐蚀性能。
3.泵浦:选用性能稳定、可靠性高的泵浦设备,确保污水的顺利运行。
4.管道:选择耐腐蚀、耐压性好的管道材料,以确保污水畅通无阻。
五、安全注意事项1.施工期间应严格按照相关安全规范进行作业,穿戴好个人防护装备,防止意外伤害的发生。
2.施工现场应保持整洁,及时清理施工产生的垃圾和废料,确保工作区域安全无障碍。
3.高处作业时,必须配备防护设备,确保作业人员的安全。
4.在施工过程中,严禁违章作业、超负荷作业等行为,确保施工安全可靠。
5.施工完成后,及时对施工质量进行检查和验收,确保室外沉淀池的使用安全和正常运行。
沉淀池及蓄水池施工方案

沉淀池及蓄水池施工方案1.设计在开始施工前,需要进行详细的设计工作,包括沉淀池或蓄水池的尺寸、形状、容积等。
设计时需要考虑到所要处理的水量、水质要求以及现场的实际条件等,以确保沉淀池或蓄水池能够满足要求并顺利运行。
2.材料选择沉淀池和蓄水池的材料一般选择混凝土或玻璃钢。
混凝土是常用的材料,其耐久性和稳定性较好,同时也具有较低的成本。
玻璃钢由玻璃纤维和树脂组成,具有重量轻、强度高、耐腐蚀等优点。
3.施工步骤(1)准备工作:确定施工现场,清理现场上的垃圾和杂草,确保施工安全和顺利进行。
(2)地基处理:挖掘沉淀池或蓄水池的基坑,并进行地基处理,以确保基坑坚固和耐久。
(3)施工模板:根据设计要求,搭建混凝土模板或玻璃钢模板,以确定沉淀池或蓄水池的形状和尺寸。
(4)构筑物施工:根据模板的形状和尺寸,开始进行混凝土浇筑或玻璃钢制作,确保结构的稳定性和密封性。
(5)安装配件:安装相应的出入口管道、检查井、闸阀等配件,以实现沉淀池或蓄水池的正常运行和维护。
(6)防水处理:对施工完成的沉淀池或蓄水池进行防水处理,以避免水渗漏和结构受损。
(7)验收和试运行:对沉淀池或蓄水池进行验收,并进行试运行,测试其运行效果和性能。
4.施工注意事项在沉淀池及蓄水池的施工过程中,需要注意以下几点:(1)施工现场的安全:确保施工现场的安全,做好施工边坡的支护和防滑处理,以防止意外事故的发生。
(2)施工质量的控制:严格按照设计要求进行施工,选用优质的材料,合理控制施工工艺和过程,以保证施工质量。
(3)施工环境的保护:在施工过程中,需要保护周围环境,避免对周围的土壤、水体等产生污染。
(4)施工期限的控制:制定合理的施工计划,控制施工进度,确保工期能够按时完成。
总结:沉淀池和蓄水池的施工需要进行详细的设计工作,并选择合适的材料。
在施工过程中,需要注意施工安全、施工质量、环境保护和工期控制等方面的问题。
通过科学、合理的施工方案,能够确保沉淀池和蓄水池能够满足要求,发挥其应有的作用。
沉淀池施工方案(1)

沉淀池施工方案(1)
引言
沉淀池是污水处理工程中重要的设施之一,用于将污水中的悬浮物沉淀下来,
净化水质。
本文将讨论沉淀池施工方案的相关内容。
设计参数
1.沉淀池尺寸:根据处理污水量和水质要求确定沉淀池的尺寸,一般需
要考虑长度、宽度和深度。
2.污泥收集系统:设计合理的污泥收集系统,方便后续处理和清理操作。
3.受水口设计:保证污水可以均匀地进入沉淀池,避免局部浓缩。
施工步骤
1.地面准备:清理施工区域,确保承载力符合要求。
2.基础施工:根据设计要求施工沉淀池的基础,保证结构稳固。
3.壁板建设:安装沉淀池的壁板,通常采用混凝土浇筑或预制板安装。
4.设备安装:安装污水进口管道和出口管道,设置污泥收集系统等设备。
质量控制
1.施工过程中应严格按照设计图纸和规范进行操作,确保结构的牢固性
和密封性。
2.定期进行质量检查,确保沉淀池建设符合标准要求。
3.各项工程验收合格后方可投入使用,避免因施工质量问题导致后续运
营问题。
结论
良好的沉淀池施工方案是污水处理工程中的关键环节,通过合理设计和严格质
量控制,可以确保沉淀池的稳定运行和有效处理污水。
希望本文提供的沉淀池施工方案内容能对相关工程实践提供一定帮助。
沉淀池施工方案

沉淀池施工方案沉淀池是一种用于处理污水或废水的设备,通过净化处理将其中的悬浮物质沉淀下来,达到净化水质的目的。
下面是一个沉淀池的施工方案,具体内容如下:1. 设计选取:根据实际需要和使用要求,确定沉淀池的设计参数,包括设计流量、水位控制、沉淀时间等。
同时还需考虑施工场地的条件,包括空间、土质、地下水位等。
2. 场地准备:将施工场地清理干净,去除杂草、垃圾等,确保施工的顺利进行。
根据设计要求进行场地平整和土地处理,确保沉淀池的建设稳固和安全。
3. 基础施工:确定好沉淀池的位置和尺寸后,进行基础的施工。
首先进行地面的挖掘,保证基坑深度符合设计要求。
然后进行基坑的回填和压实,确保基础稳固并且能够承受沉淀池的重量。
4. 结构施工:根据设计要求和规范进行沉淀池的结构施工。
首先进行模板的搭建和定位,然后进行砼浇筑。
砼的配制要按照设计要求进行,同时要注意施工时的振捣和养护,确保砼的质量。
5. 内部设备安装:沉淀池内部还需要安装一些设备,如进水管道、出水管道、排气管道等。
根据设计要求进行安装和连接,并进行水密性测试和压力测试,确保设备正常运行和使用。
6. 污泥处理:沉淀池的主要作用是沉淀悬浮物质,因此在施工过程中还需要考虑污泥的处理。
污泥可以进行人工清理或者采用机械设备进行清理,然后统一收集和处理。
7. 收尾工作:施工完成后,要对整个沉淀池进行验收和收尾工作。
首先进行沉淀池的检测和试运行,确保其满足使用要求。
同时还要进行施工现场的清理工作,将施工过程中产生的杂物、废弃物等进行清理和处理。
以上就是一个沉淀池施工方案的基本内容,每个具体的项目都有其特殊情况和需要考虑的因素,因此在实际施工过程中还需要根据实际情况进行调整和补充。
井下沉淀池施工方案

井下沉淀池施工方案一、施工准备确定施工图纸,明确设计要求及施工规范。
编制施工组织设计,明确施工流程、时间节点及责任人。
准备施工材料、机械设备,确保材料质量符合标准,设备运转正常。
对施工人员进行安全技术交底,确保施工过程中的安全。
二、场地清理清除施工区域内的杂物、垃圾等。
平整场地,确保施工区域的地面平整,无积水。
三、测量定位根据设计图纸,在施工现场进行测量定位,标定基坑开挖的边界线。
设立临时水准点,确保施工过程中的高程控制。
四、基坑开挖根据定位线进行基坑开挖,确保开挖尺寸符合设计要求。
开挖过程中,定期检测边坡稳定性,确保施工安全。
基坑开挖完成后,进行底部找平,确保垫层施工的平整度。
五、桩头处理对桩头进行清理,确保无杂物、无浮浆。
对桩头进行破桩处理,确保桩头平整、垂直。
六、垫层施工根据设计要求,铺设垫层材料。
确保垫层材料铺设均匀、密实,无空鼓、裂缝等现象。
七、池体浇筑按照设计图纸要求,进行池体钢筋骨架的搭建。
确保钢筋骨架的间距、位置准确,符合设计要求。
浇筑混凝土前,对钢筋骨架进行验收,确保符合要求。
浇筑混凝土时,确保混凝土质量,避免出现空鼓、裂缝等现象。
八、附属设施施工根据设计要求,进行沉淀池附属设施的施工,如检查井、爬梯等。
确保附属设施的位置、尺寸准确,符合设计要求。
九、进出水管安装根据设计图纸,进行进出水管的安装。
确保管道安装位置准确,坡度符合设计要求。
对管道进行密封性检查,确保无渗漏现象。
十、满水试验在沉淀池施工完成后,进行满水试验。
确保沉淀池无渗漏现象,结构稳定。
十一、回填土施工对基坑进行回填土施工,确保回填土质量符合要求。
回填土过程中,进行分层回填、分层压实,确保回填密实度。
十二、散水坡及栏杆施工根据设计要求,进行散水坡的施工。
确保散水坡的坡度、宽度符合设计要求,表面平整。
安装栏杆,确保栏杆位置准确、稳固,符合安全要求。
以上为井下沉淀池施工方案的主要内容,施工过程中应严格按照方案执行,确保施工质量及安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沉淀池的施工方案
本工程沉淀池分为初沉池、二沉池,初沉池分为A、B 两座,二沉池分为A、B、C、D四座,沉池壁板、底板采用C25砼S6防水,垫层为C10,管道外包砼为C15,砼采用普通硅酸盐水泥配制,水泥强度等级不低于32.5Mpa,水灰比不应大于0.5;底板、壁板及后浇带砼中必须加入ZY高效砼膨胀剂。
初沉池、二沉池基础为沉管灌注桩,桩砼为C25。
1.1 施工程序和施工段的划分
以每座沉淀池为一个施工段,分成六个大施工段流水作业,在每一大施工段上以加强带为界划分流水作业施工段。
1.2施工顺序
沉淀池底板挖土方→砂垫层→沉淀池混凝土垫层→沉淀池底板→沉淀池壁板、隔墙、导墙、穿孔墙、盖板、走道板→养护、栏杆→试水→抹灰→安装工程施工→建筑防水胶粉刷施工。
1.3回填砂垫层
土方挖到设计标高后,请监理、甲方、设计院等有关人员验收合格后,开始铺砂垫层,回填砂采用中粗砂,由机械将砂倒入基坑内,再由人工铲运到回填位置,每次填25cm厚,每层到位后采用水振法夯实(砂用水浇湿后用平板振动器振实) 。
为控制砂垫层标高,每5m×5m范围内埋一竹签,用红油漆标出标高位置。
回填砂采用环刀法取样,每层夯实后,
每100m2布置一个点。
基坑四周设200×200×300mm的排水沟,并在四角和长边1/3处设500×500×1000mm集水井,井壁用砖砌。
基坑内部每12 m×20 m设置排水沟,排水沟内填5cm粹石做滤层。
并与四周排水沟相通。
沟内设1‰的坡度。
明水由潜水泵排出。
土方采用挖土机和人工配合进行,挖土机挖至离标高20CM时,采用人工破桩、人工清土挖到设计标高。
基底设明沟排水。
潜水泵不定时地抽水,及时将基坑内的积水排出。
1.4钢筋工程
所有钢筋均应有出厂合格证及进场检验报告。
Ф16以上的Ⅱ级钢筋用闪光对焊机接长,柱、墙板竖直Ⅱ级钢筋Ф16以上的用竖向电渣压焊。
其余钢筋采用绑扎方法接长,或手工电弧焊接长。
钢筋接头:钢筋绑扎搭接长度Ⅱ级钢为36 d,Ⅱ级钢为48d。
受拉钢筋的搭接接头的位置相互错开,接头内受钢筋接头面积允许百分,绑扎接头不大于钢筋总截面的25%、焊接接头不大于50%。
钢筋在搭接处,应在中心和两端用铁丝扎牢,手工电弧焊搭接焊接的焊缝长度单面10d,双面5d。
底板、墙板钢筋采用绑扎网钢筋骨架,不得有松脱,变形现象,配置的钢筋、级别、直径、根数和间距均应符合设计要求,钢筋位置的允许偏差,应符合规定。
e.焊工必须有焊工上岗证,并且要在现场试焊合格后才能批量焊接。
焊工要在规定的范围内进行焊接。
f.钢筋电渣压力焊工艺过程应符合下列要求:
a)焊接夹具的上下钳口应夹紧于上、下钢筋上;钢筋一经夹紧,不得晃动;
b)引弧宜采用铁丝圈或焊条头引弧法,亦可采用直接引弧法;
c)接头焊毕后应停歇,方可回收焊剂和卸下焊接头具,并敲去渣壳;四周焊包应均匀,凸出钢筋表面的高度应大于或等于4mm。
g.在闪光对焊及竖向电渣压力焊过程中,焊工应进行自检,当发现偏心、弯拆、烧伤、焊缝金属过烧、接头中有缩孔等焊接缺陷时,宜查找原因和采取措施及时消除,并对焊接不合格的钢筋进予以重焊。
h.各种类型的焊接钢筋都要按规范规定的,抽取方法及数量对其焊接接头进行检验,合格后方能使用。
i. 每个部位的钢筋须严格按图纸施工,并执行“自检、互检、交接检”的三检制度,合格后再请监理、甲方的有关人员验收隐蔽。
j.本工程施工主要注意底板钢筋和墙扳钢筋的制作和绑扎。
墙扳钢筋要先排好竖向钢筋,再将水平钢筋绑扎牢固,双层钢筋网片之间用φ8的钢筋作拉钩。
底板钢筋网绑扎时
要在上、下层钢筋网片之间设置马凳筋,用φ16钢筋制成马凳间距1000mm, 梅花形布置,见下图。
注意马凳筋不能接触垫层。
k.钢筋保护层:底板下层35mm,底板上层和壁板25mm,平台走道板厚度不大于100mm时,为10mm,大于100mm时为15mm,梁、柱立筋为25mm。
l.梁的配筋要注意梁支座边第一个箍筋的位置,该箍筋距支座边缘应为50mm,实际施工时常易疏忽,施工时要严把此关。
1.5 模板工程
a.沉淀池模板选用九夹板,厚度18mm,施工时,根据构筑物几何形状配成大模板。
由于该模板在洞口、管道等处可以任意裁割,应用十分方便。
b.沉淀池由于其几何形状相同,因此在整个施工过程中,配制两套初沉和二沉池子的模板即可周转使用。
c.池壁及导墙,隔墙板,纵横墙梁等模板采用分层安装模板法。
具体施工时,可先安装完一侧的模板,池壁模板先装内模,绑完钢筋后,再安装另一侧模板,在安装时要严防杂物落入模内。
d.为增加模板的钢度,池壁、隔墙,导墙板、纵、横梁等处模板设置φ12对拉螺栓。
其中池壁及隔墙对拉螺中间设置80×80mm的3mm厚止水环二道,水止环与螺杆必须双。
