灌砌块石护底施工方案
石头砌护工程施工方案

一、工程概述本项目为石头砌护工程,位于某河道两岸。
工程主要包括砌筑石头护坡、石头护岸、排水设施等。
石头砌护工程旨在保护河道两岸土壤,防止水土流失,提高河道美观度,同时兼顾防洪安全。
二、施工方案1. 施工准备(1)材料准备:选用符合设计要求的石头,要求质地坚硬、耐久,无裂缝、虫蛀等现象。
石头尺寸应符合设计要求,可根据实际情况进行适当调整。
(2)设备准备:准备挖掘机、装载机、推土机、压路机、混凝土泵车等施工设备,以及砌筑工具、测量仪器、安全防护用品等。
(3)人员准备:组织具有丰富经验的施工队伍,包括砌筑工、测量工、监理人员等。
对施工人员进行安全教育和技术培训,提高施工质量和安全意识。
2. 施工步骤(1)清理河道两岸:清除河道两岸的杂物、植被等,暴露出需要砌护的部位。
对于河道内的障碍物,应提前清理干净,确保施工安全。
(2)基础处理:对河道两岸的基础进行处理,确保基础坚实、平整。
如有必要,可进行加固处理,如打桩、加固土等。
(3)砌筑石头护坡:按照设计图纸,从底部开始,逐层砌筑石头。
每层石头间应采用水泥砂浆填充,确保砌体牢固。
砌筑过程中,应定期进行测量检查,确保砌体垂直、平整。
(4)砌筑石头护岸:在石头护坡的基础上,进行石头护岸的砌筑。
石头护岸的高度应根据设计要求确定,砌筑方法与砌筑石头护坡相同。
(5)排水设施施工:在石头砌护工程中,设置排水设施,包括排水沟、排水管等。
排水设施应符合设计要求,确保河道两岸水分能够及时排除。
(6)施工验收:施工完成后,组织验收人员进行验收。
验收内容包括:砌筑质量、施工安全、工程进度等。
如有问题,及时整改。
3. 施工质量控制(1)严格把控材料质量,对进场的石头进行检验,不符合要求的石头不得使用。
(2)加强施工过程的控制,确保砌筑质量。
定期对砌筑的石头进行检查,发现问题及时整改。
(3)做好施工记录,包括施工进度、施工质量、施工安全等内容,为工程验收提供依据。
(4)施工过程中,严格遵守相关法律法规,确保施工安全。
灌砌块石施工方案

灌砌块石施工方案灌砌块石施工是一种常见的建筑施工工艺,其施工方案如下:1. 施工准备:(1) 确定施工区域,作好周围环境的保护措施,并清除施工区域内的杂物。
(2) 准备好所需的施工工具和器材,包括:砖块、批刀、水泥砂浆、水平仪等。
(3) 检查施工材料的质量,保证施工质量。
2. 基础处理:(1) 清理基底,确保其平整、结实和干燥,以便砌筑块石。
(2) 若基底存在凹凸不平或裂缝等问题,需要进行修补或砂浆抹面处理。
3. 砌筑块石:(1) 根据设计要求,按照先着墙角、再砌水平面、竖墙面的顺序进行砌筑。
(2) 使用水泥砂浆将块石按规定的尺寸和间距逐层砌放,并利用水平仪保持墙面的垂直和水平。
(3) 砌放完一层后,将水泥砂浆填充至块石缝隙,并用批刀将其刮平,保证块石之间的粘接牢固。
(4) 每砌筑2-3层块石后,进行墙面的验收,确保墙面平整、垂直和水平。
4. 合理施工顺序:(1) 砌筑墙角和墙边。
(2) 从下往上按层砌筑,先砌筑檐口和窗户洞口。
(3) 砌筑门洞口,门洞口的位置一般为1.2米以上,以保证门洞的高度和通行的便利性。
(4) 在施工过程中,及时处理墙面的外凸、内凹和墙面高低不平等问题,确保施工质量。
5. 完工验收:(1) 施工结束后,及时清理施工区域,并清除施工过程中产生的垃圾和杂物。
(2) 检查墙面的整体质量和外观,确保无裂缝、起砂或高低不平等问题。
(3) 检查砌筑的块石是否牢固,无松动和空鼓现象。
(4) 进行墙面的涂刷和装饰,提升其美观度和实用性。
(5) 编制施工报告,记录施工过程和问题处理情况,为日后的维护和修缮提供参考。
综上所述,灌砌块石施工方案包括施工准备、基础处理、砌筑块石、合理施工顺序和完工验收等环节,通过合理的施工流程和严格的质量控制,能够保证块石墙体的牢固性、美观性和使用寿命。
C15砼灌砌块石施工要求[共五篇]
![C15砼灌砌块石施工要求[共五篇]](https://img.taocdn.com/s3/m/80a2eac09a89680203d8ce2f0066f5335a816733.png)
C15砼灌砌块石施工要求[共五篇]第一篇:C15砼灌砌块石施工要求C15细骨料砼灌砌块石施工技术要求灌砌用块石应新鲜,坚硬,面石要求基本上有两个平整面,最小厚度不大于25cm。
灌砌块石应敲去尖角,冲洗污物,保持湿润,干净;胶结材料为C15细石砼,骨料最大直径20mm;直立墙面灌砌块石施工,建基面采用先铺10cm细骨料砼垫层,振捣密实,然后随砌随灌,砌石应错缝,垂直缝4~5cm,腹石要求大面朝下,保持间距5~8cm;面石间可以采用1:3水泥砂浆勾缝深5cm或用移动式简易模防止漏浆,待砂浆初凝后,填灌和易性较好的砼,用直径3cm振捣器捣,至表面泛浆为止,然后再砌筑上一层灌砌石;面石与腹石之间衔接,应布设拉结石,避免面石与腹石出现纵向通缝。
灌砌石要求水平分层上升,应禁止上下砌石的竖向通缝,直立墙表面保持平直;灌砌块石养护同砼,应及时覆盖、洒水。
第二篇:砼灌砌石施工质量要求砼灌砌石施工质量要求(1)块石应新鲜、坚硬,基本有两个平整面,干净且湿润,块石边长300~500mm。
(2)先砌面石,再砌腹石,石块间缝距为80~100mm,腹石要求大面朝下,块石间形成上大下小缝隙,以利砼灌注和振捣。
面石与腹石应布设丁石衔接,避免面石腹石间出现纵向通缝。
(3)同一层的石块大致砌平,相邻石块高差不宜过大,以利于上、下层水平缝座浆结合密实,亦有利有丁、顺石的交错安砌。
单块石料的安砌务求自身稳定,要求大面向下放置。
(4)砌体的砌缝中灌注的砼料必须振捣密实,使各单块石能互相胶结紧密。
灌注的砼要求分层灌砌,层高300~500mm,上下层面石和腹石间应错缝砌筑,亦不能形成通缝,外表面应平整顺直。
3.3.3 砌石面勾凸缝对浆砌石面勾缝质量控制要求:粘结牢固,压实抹光,无开裂等缺陷。
横平竖直,交接处平顺,深浅宽窄一致,无丢缝。
灰缝颜色一致,石面洁净。
拌和砂浆配合比为1:2(水泥:砂),随用随拌,不使用过夜灰浆。
勾缝顺序由上而下,先勾水平缝,后勾立缝。

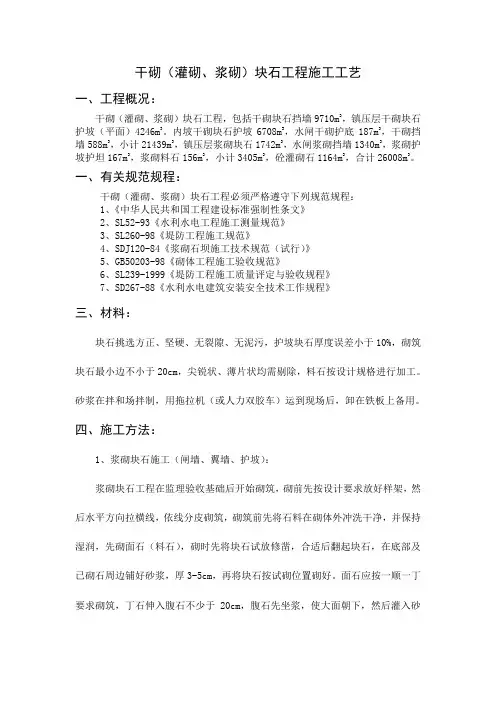

干砌(灌砌、浆砌)块石工程施工工艺

干砌(灌砌、浆砌)块石工程施工工艺一、工程概况:干砌(灌砌、浆砌)块石工程,包括干砌块石挡墙9710m3,镇压层干砌块石护坡(平面)4246m3。
内坡干砌块石护坡6708m3,水闸干砌护底187m3,干砌挡墙588m3,小计21439m3,镇压层浆砌块石1742m3,水闸浆砌挡墙1340m3,浆砌护坡护坦167m3,浆砌料石156m3,小计3405m3,砼灌砌石1164m3,合计26008m3。
一、有关规范规程:干砌(灌砌、浆砌)块石工程必须严格遵守下列规范规程:1、《中华人民共和国工程建设标准强制性条文》2、SL52-93《水利水电工程施工测量规范》3、SL260-98《堤防工程施工规范》4、SDJ120-84《浆砌石坝施工技术规范(试行)》5、GB50203-98《砌体工程施工验收规范》6、SL239-1999《堤防工程施工质量评定与验收规程》7、SD267-88《水利水电建筑安装安全技术工作规程》三、材料:块石挑选方正、坚硬、无裂隙、无泥污,护坡块石厚度误差小于10%,砌筑块石最小边不小于20cm,尖锐状、薄片状均需剔除,料石按设计规格进行加工。
砂浆在拌和场拌制,用拖拉机(或人力双胶车)运到现场后,卸在铁板上备用。
四、施工方法:1、浆砌块石施工(闸墙、翼墙、护坡):浆砌块石工程在监理验收基础后开始砌筑,砌前先按设计要求放好样架,然后水平方向拉横线,依线分皮砌筑,砌筑前先将石料在砌体外冲洗干净,并保持湿润,先砌面石(料石),砌时先将块石试放修凿,合适后翻起块石,在底部及已砌石周边铺好砂浆,厚3-5cm,再将块石按试砌位置砌好。
面石应按一顺一丁要求砌筑,丁石伸入腹石不少于20cm,腹石先坐浆,使大面朝下,然后灌入砂浆,用振捣机或铁钎插实,控制腹石每层高度小于40cm,腹石与腹石间错缝砌筑,灌浆分二次灌入,石块间不得有相互接触现象,块石间较大空隙,应先填塞砂浆后用碎石块嵌实。
不得采用先摆碎石后塞砂浆或干填碎石块的方法。
砌石防护(护底)工程施工工艺

砌石防护(护底)工程砌石工程主要包括生产桥桥台处边坡及桥台两侧边坡的砌石防护,桥位河底采用浆砌石护底。
一、基坑开挖土方开挖将采用挖掘机进行施工辅以人工修整基坑底部,开挖出来的土方堆到开挖面以外2米为砌块的运输留出通道。
在土方开挖完成后应及时疏干基坑积水,必要时设集水坑排水。
二、基础及垫层施工基坑整修完成后,采用25*25cm的C25混凝土预制方桩进行地基处理,进行碎石垫层、素混凝土垫层的施工,用水准仪控制高程和水平度经纬仪控制轴线位置。
三、混凝土底板施工地基处理达到相应承载力要求和标高,垫层施工完毕后,按设计要求浇筑混凝土底板。
混凝土底板的沉降缝应上下贯通,沉降缝宽度为20mm,间距20m左右,缝内用聚乙烯闭孔发泡板填充。
四、砌块砌筑1、细骨料混凝土砌石挡墙块石利用卸式拖拉机及手推车运至各施工点,人工抬运砌筑,细骨料混凝土由所设的移动式搅拌机供料,手推车运输。
砌块上下层错台错缝砌筑,分段砌筑,每隔20m设一道沉降缝,不足20m部分按余数设置沉降缝,沉降缝宽度为20mm,缝内用聚乙烯闭孔发泡板填充。
块石应选用新鲜、坚硬、不易风化的块石,其抗水性、抗冻性及抗压强度都必须满足设计要求,面石要求基本有整面,块石应冲洗干净,并保持湿润。
冬季施工应严格按有关施工规范采取有效的保温防冻措施,保证工程质量。
2、干砌块石挡墙块石利用卸式拖拉机及手推车运至各施工点,人工抬运砌筑。
砌筑过程中,应注意以下事项:(1)砌体要分层进行,层间竖缝要错开,每层以大石块为骨干,大面朝下,不平稳部位应用小石块垫稳,不得有松动石块。
(2)层面应经常用厚薄不同的石块调整高度,以便始终保持各层呈基本水平上升。
(3)面石用料应大小均匀、质地坚硬,不得使用风化石料,单块重量不小于25kg,最小边长不小于20cm。
灌砌块石施工方案(3篇)

第1篇一、工程概况灌砌块石工程是指采用块石作为主要结构材料,通过灌浆填充块石缝隙,形成具有一定强度和耐久性的结构。
本工程采用灌砌块石结构,主要用于桥梁、堤坝、护坡等工程。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程结构、尺寸、材料等要求,确保施工质量。
2. 材料准备:备足块石、水泥、砂、碎石、钢筋等原材料,确保材料质量符合设计要求。
3. 机械设备:准备挖掘机、装载机、压路机、振动棒、灌浆泵、切割机等机械设备。
4. 施工人员:组织具有丰富经验的施工队伍,进行施工培训,确保施工质量。
5. 施工场地:平整施工场地,确保施工顺利进行。
三、施工工艺1. 基础处理(1)清除地表杂物、杂草,平整场地。
(2)对地基进行压实处理,确保地基承载力满足设计要求。
(3)开挖基坑,坑底标高应低于设计标高,坑壁应平整、垂直。
2. 块石摆放(1)根据设计图纸,按照块石大小、形状、厚度进行分类。
(2)在基坑内摆放块石,块石应紧密排列,不留缝隙。
(3)块石摆放过程中,注意块石之间的高差,确保整体结构稳定。
3. 灌浆(1)选择合适的灌浆材料,如水泥、砂、碎石等。
(2)将灌浆材料搅拌均匀,确保灌浆质量。
(3)采用灌浆泵将灌浆材料注入块石缝隙,确保灌浆饱满。
(4)灌浆过程中,注意观察灌浆压力和灌浆量,防止灌浆不足或灌浆过度。
4. 钢筋绑扎(1)根据设计图纸,确定钢筋直径、间距、位置等。
(2)将钢筋按设计要求绑扎成网状结构。
(3)确保钢筋绑扎牢固,无松动现象。
5. 模板安装(1)根据设计图纸,制作符合要求的模板。
(2)将模板安装在灌砌块石结构上,确保模板位置准确、牢固。
(3)模板安装完成后,进行加固处理,防止模板变形或移位。
6. 浇筑混凝土(1)根据设计图纸,确定混凝土强度等级、配合比等。
(2)将混凝土搅拌均匀,确保混凝土质量。
(3)采用振动棒将混凝土浇筑至模板内,确保混凝土密实。
(4)浇筑过程中,注意观察混凝土表面,防止出现蜂窝、麻面等缺陷。
灌砌块石护底施工方案

灌砌块石护底施工方案在道路和建筑基础工程中,灌砌块石护底是一种常见的施工方式,能够有效地保护基础结构不受地基沉降而影响稳定性,同时还能增强地基承载力。
本文将介绍灌砌块石护底的施工方案,包括准备工作、施工工艺和注意事项。
一、准备工作1. 工程测量在进行灌砌块石护底施工前,首先需要对施工现场进行测量,确定地基沉降的情况以及需要护底的具体位置和尺寸。
2. 准备材料灌砌块石护底的材料主要包括块石、石头碎料、沙子等,需要提前准备充足,并按照设计要求进行分类和堆放。
3. 设备准备为了进行灌砌块石护底施工,还需要准备好挖掘机、推土机、压路机等施工设备,确保施工的顺利进行。
二、施工工艺1. 挖土整平首先,利用挖掘机将需要护底的位置进行挖掘,并确保地面整平,以便后续施工进行。
2. 铺设基础层在整平后的地基上,铺设一层石头碎料和沙子的混合物,进行振实,作为坚固的基础层。
3. 砌筑块石在基础层之上,按照设计要求砌筑块石,确保石块之间的间隙填满,并且石块的表面均匀。
4. 压实砌体在砌筑完块石后,使用压路机对砌体进行压实,提高石块的稳定性和承载能力。
三、注意事项1. 施工质量在进行灌砌块石护底施工时,需要严格按照设计要求进行,保证施工质量,确保护底结构的稳定性。
2. 施工安全在施工过程中,要加强安全管理,确保工人和施工设备的安全,避免发生意外。
3. 施工监督在施工过程中,应有专人进行监督,及时发现并纠正施工中的问题,确保施工按照要求进行。
通过以上施工方案,可以有效地进行灌砌块石护底工程,提高基础结构的稳定性和承载能力,保障建筑物和道路的安全使用。
木质灌砌块石施工工艺(2种)

木质灌砌块石施工工艺(2种)工艺1
1. 现场测量和定位
- 确定灌砌块石位置和起点,使整个工程始终保持水平。
2. 挖掘坑底和基础
- 对于土壤较松软的基础,可挖掘深度达到土壤稳定层。
- 对于土壤坚硬的基础,可挖掘深度3-5厘米,挖出的坑底应
保持平整,将其压实。
3. 将灌砌块石按一定规格进行剪切
- 这可以通过水泥切割机实现,确保切割得到预期的尺寸和质量。
4. 在坑底中铺设砂浆
- 确保砂浆的渗透和粘合力。
5. 基础预留阻水层
- 防止墙体的水分渗透,提高墙体的耐用性。
6. 灌砌块石上浆
- 利用电钻或喷枪将灌砌块石进行上浆处理,使其外表面光滑、美观且防水。
工艺2
1. 基础工作
- 按需挖掘出适合的基础坑。
- 清理基础坑内的杂物和土壤,并加铺碎石垫层和砂垫层。
2. 砖石切割
- 按需将砖石切割成规定的形状和尺寸。
- 把砖石按顺序码放在砖头摆放区内。
3. 砌筑
- 将泥浆压塑在基础坑底部,然后添加砂浆。
- 捏出一定大小和比例的砂浆球。
- 将砂浆球布满后块石后,将其压实。
- 每一层砖头之间要用砂浆粘合牢固,并使用电钻进行定位。
- 高度每过一定的距离就要留空,留出安装木工件的位置。
4. 加工木工构件
- 根据设计图样加工木工构件。
5. 安装木工构件
- 用螺丝或钢钉安装木工构件。
6. 擦拭并涂漆
- 等待24小时后,对墙面进行擦拭并涂漆。
以上是两种常见的木质灌砌块石施工工艺,在实际工程中应根据具体情况进行选择和调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
周口港区港口中作业区一期码头工程灌砌块石护底施工方案编制:审核:安徽省中成建设工程有限公司2015年6月20日灌砌块石护底施工方案一、编制依据1.周口港区港口中作业区一期码头工程(4#、5#港池)施工图设计。
2.《混凝土结构设计规范》GB50010-2010二、项目概况1、本码头位于河南省周口市后范营与前范营附近,具有建设码头的良好自然条件,码头后方紧邻周口市公路网,交通条件便利,工程建设外部供水、供电、通信等基础设施比较完善,接引方便。
本工程所处河段岸线较顺直,码头位置处滩地较宽码头施工可利用部分滩地作为临时围堰,满足干地施工条件。
2、场地周边环境:原始地貌主要为河滩及耕地,仅南部有一处堤坝,现场地面已平整。
场地地下水一般埋深2.0-3.8m,水位高程42.6-42.9m。
场区环境水对钢结构具弱腐蚀性,对钢筋混凝土结构中中的钢筋具弱腐蚀性。
三、施工准备1.人员设置项目经理负责整个施工的过程的总体安排与调度,并对施工过程中的施工方案进行控制,按技术要求规范施工,保证施工正常进行。
工程师做好安全生产及各部门间的协调工作。
施工现场负责人负责施工现场安排与调度,进行过程控制,保证正常施工。
试验质检人员负责施工中的试验、检测工作。
测量人员负责测量放样工作,对施工中的测量进行控制。
2.施工机械配置铲车一台、挖掘机二台平地机一台、自卸汽车若干辆。
四、工艺流程根据实际情况,按先护底、后护坡、封顶的原则施工。
本工程护坡分为两个施工段,每一施工段按以下流程施工:基坑底土方清理——基坑地平施工——砌石——勾缝——表面清理——伸缩缝填嵌。
五、主要施工方法5.1基坑清理基坑基面清干净做好地平保证施工高程满足设计要求。
清理过程中避免对已清理的基土造成人为破坏,基坑表层不合格土、杂物等必须清除。
基面清理平整后,应及时报验。
基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理。
5.2 基土碾压采用平面碾压设备进行施工,拟采用平面振捣设备进行表面振捣。
发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。
5.3基座施工基座为碎石垫层,用M15砂浆连接,砂浆在搅拌后人工送至施工面。
5.4砌石施工5.4.1原材料1) 砌石体的石料均现场验收,砌石材质应坚实新鲜,无风化剥落层或裂纹。
石材表面无污垢,水锈等杂质,用于表面的石材,应色泽均匀。
石料密度应大于25kN/m3,抗压强度应大于60MPa。
石料外形规格,毛石应呈块状,最小重量不应小于25kg。
规格小于要求的毛石,可以用于塞缝,但其用量不得超过该处砌体重量的10%。
料石应棱角分明,各面平整,其长度应大于30cm,最小边厚度应大于20cm,料石外露面应修凿加工,砌面高差应小于5mm。
2) 砂:砂料现场验收。
质量要求料径为0.15~5mm,细度模数2.5~3.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm,灌砌块石砂浆的砂,最大粒径不大于2.5mm。
3) 水泥和水:水泥品种和强度等级符合规定,到货的水泥应按品种、强度等级、出厂日期分别堆存,受潮结块的水泥,禁止使用。
用水标准为适宜饮用的水均可使用,不应影响混凝土、砂浆强度的增长,水的pH 值不熔物,可熔物,氯化物等含量符合规范要求。
4) 砂浆1) 砂浆的用量必须满足施工图纸规定的强度和施工和易性要求,用量必须通过试验确定。
施工中需要改变胶凝材料的用量时,应重新试验。
2) 拌制砂浆,应严格按照试验确定的配料单进行配料,配料的称量允许误差应符合下列规定:水泥为±2%,砂为±3%,外加剂为±1%。
3) 拌合时间:机械拌合不少于2~3min。
4) 胶凝材料应随拌随用,胶凝材料的允许间歇时间应通过试验确定或参照下表选定。
在运输或储存中发生离析或泌水时,砌筑前应重新拌合,已初凝的砂浆不得使用。
5)当冬期日平均气温低于3~5℃时,不宜进行砌筑,当气温不低于0℃而进行砌筑时,水泥砂浆强度等级适当提高,并保持熟料的砌筑温度不低于5℃,为防冻害,应采取保温措施。
6.4.2 灌砌块石砌筑(1) 一般要求灌砌块石砌筑应符合下列要求:1)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润;2)应采用坐浆法分层砌筑,铺浆厚宜3cm~5cm,随铺浆随砌石,砌缝需用砂浆填充饱满,不得无浆直按贴靠,砌缝内砂浆应采用扁铁插捣密实;严禁先堆砌石块再用砂浆灌缝。
3)上下层砌石应错缝砌筑;砌体外露面应平整美观,外露面上的砌缝应预留约4cm深的空隙,以备勾缝处理;水平缝宽应不大于2.5cm,竖缝宽应不大于4cm;4)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5MPa后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免振动下层砌体;5)勾缝前必须清缝,用水冲净并保持缝糟内湿润,砂浆应分次向缝内填塞密实;勾缝砂浆标号应高于砌体砂浆;应按实有砌缝勾平缝,严禁勾假缝、凸缝;砌筑完毕后应保持砌体表面湿润做好养护;6)砂浆配合比、工作性能等,应按设计标号通过试验确定,施工中应在砌筑现场随机制取试件7) 砌石体应采用铺浆法砌筑,水泥砂浆沉入度应为4~6cm,当气温较高时,应适当增大沉入度。
8) 在铺砌灰浆前,石料应洒水湿润,使其表面充分吸收,但不得残留积水。
砌筑时不得采用外面侧立石块,中间填芯的砌筑方法。
砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石或片石嵌实,不得先摆碎石后填砂浆或干填碎石块的施工方法,石块间不应相互接触。
9) 当最低气温在0~5℃时,砌筑作业应注意表面覆盖保护,当最低气温在0℃或最高气温超过30℃时,应停止砌筑。
无防雨棚的仓面,遇大雨应立即停止施工,妥善保护表面,雨后应先排除积水,并及时处理受雨冲刷部位。
(2) 操作要求1) 铺浆(座浆):采用水泥砂浆作为胶结材料,铺浆厚度为设计厚度的1.5 倍,使石料安装后有一定的下沉余地,有利于灰缝座实。
逐块座浆,逐块安砌,在操作时认真调整,务使座浆密实,以免形成空洞。
对于毛石砌体,座浆厚度约为8cm 左右,以盖住凹凸不平的层面为度。
2) 摆放石料:在已座浆的砌筑面上,摆放洗净湿润(或饱和面干)的石料,并用铁锤击石面,使座浆开始溢出为度。
石料之间的砌缝宽度应严格控制,采用水泥砂浆砌筑,一般为2-4cm。
3) 竖缝灌浆:石料摆放就位后,及时进行竖缝灌浆,并振(插)捣密实。
振实后缝面略有下沉,可待上层平缝铺浆时一并填满。
4) 振捣:水泥砂浆砌缝宽度较小,采用人工捣插方法,常用的捣插工具有钢筋捣插捧,或竹片捣插捧,或特制捣插钢板。
5) 二次砌筑时间:每一单位砌面铺砌完成24~36h 后(视气温、水泥种类,强度等级不同而定),即可进行清理冲洗,准备上一层的铺筑。
(3)砌筑质量应达到以下要求:1)平整:同一层面应大致砌平,相邻砌石高差应小于20~30mm。
2)稳定:石块安置必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。
3)密实:严禁石块直接接触,座浆及竖缝砂浆填塞应饱满密实,铺浆均匀,竖缝填塞砂浆后应插捣至表面泛浆为止。
4)错缝:同一砌筑层内,相邻石块应错缝砌筑,不得存在顺流向通缝,上下相邻砌筑的石块,也应错缝搭接,避免竖向通缝,必要时,可每隔一定距离。
(4)养护砌体外露面,在砌筑后12~18h 之间应及时养护,经常保持外露面的湿润,水泥砂浆砌体的养护时间,超过14d。
冬期水泥的水化反应较慢,初凝时间延长,砌体一般不宜洒水养护,而采取覆盖麻袋、草袋、草帘、塑料膜、锅炉加温的保温防陈措施。
6.4.3 砌石工程质量通病与预防措施(1) 浆砌石不密实1) 现象:已砌筑部位有洞或缝隙,拆开检查可见砂浆不饱满。
2) 原因:a、砂浆填筑不饱满;b、灰缝宽度不够;c、没有分层卧砌。
3) 预防措施:(a)采用铺浆法施工,两块石头之间填浆饱满;(b)分层卧砌,内外搭接;(c)每片砌筑作业区安排专职质检员旁站检查,包质量包进度,负责到底。
做好现场记录,出现问题,追究质检员的责任。
6.4.4 砌石质量检查1) 砌石的砌体强度必须符合施工图纸的要求。
2) 砌缝应密实,无架空,漏浆现象,有抗渗要求的部位进行压水试验,检测单位吸水率。
3) 砌体表面砌缝宽度满足规定要求。
6.5水泥砂浆勾缝1) 勾缝砂浆应采用细砂和较小的水灰比,水灰比控制在1:1~1:2 之间。
2) 防渗用砂浆采用P42.5 以上普通硅酸盐水泥。
3) 清缝应在砌筑24h 后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2 倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。
4) 勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。
5) 当勾缝完成和砂浆终凝后,砌体表面应刷洗干净,至少用浸湿物覆盖保持21d,在养护期间,经常洒水,使砌体保持湿润,避免碰撞和振动。
七、工程质量保证措施根据质量管理的原理和程序,结合本标段的工程特点,质量管理的重点应放在实施性施工组织设计,原材料质量控制,工序控制,试验测量控制,质量记录以及人员技术水平和素质上,具体的质量保证措施如下:1、实施性施工组织设计桩基施工开工前,组织以总工程师为领导的技术骨干熟悉结构图纸,领会设计意图,编制实施性施工组织设计,根据本单位人员技术、机械、材料、资金经验等资源,确定切实可行的施工方案,确定合理的施工进度,使所有资原的配制达到最优化,实施性施工组织设计一经批准,即在总工程师的主待下,层层交底,使全体技术工人同操作人员均做到岗位明确,职责明确,技术标准明确,质量要求明确,操作规程明确。
2、原材料质量控制原材料是工程的主体,检查原材料是保证工程质量的基础,其各项技术指标是否满足设计规范要求,直接影响工程质量,所以为确保原材料的质量3、工序控制工程质量是在生产过程中形成的,施工过程中的每道工序是形成质量的基础,所以工序控制对保证工程质量符合设计规范至关重要,可以及时发现缺陷并迅速予以排除,只有关健部位,关健工序的质量保证了,才能确保分项、分部工程质量。
对每道工序均要精心组织施工,具体措施为:制定稳妥的施工技术方案,层层交底至工区的操作工人,在工区设专职质检员,专职质检员对施工过程实行有效的检查,班组之间实行自检、互检、交接检,决不允许不合格产品流入下道工序。
4、试验、测量控制试验、测量贯穿于施工全过程。
试验、测量数据是对工程质量科学的、定量化的具体反应,故此,本单位配备了足够的试验、测量设备并对试验、测量程序做出了具体规定和要求,以保证试验、测量程序的准确性、科学性、公正性。
5、质量记录质量记录是工程施工过程的原始反映,具有可追溯性,所以我公司历来重视各级技术人员对施工原始记录、试验、检测记录、施工日志等各类质量记录的形成、整理工作。
