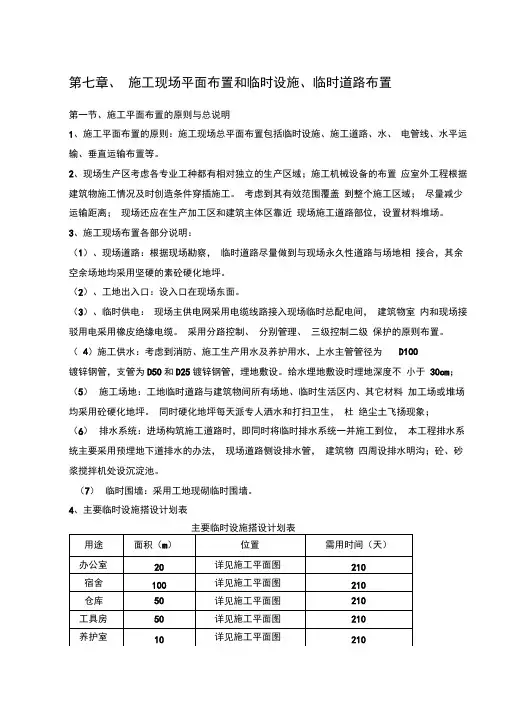

第七章、施工现场平面布置和临时设施、临时道路布置第一节、施工平面布置的原则与总说明1、施工平面布置的原则:施工现场总平面布置包括临时设施、施工道路、水、电管线、水平运输、垂直运输布置等。

2、现场生产区考虑各专业工种都有相对独立的生产区域;施工机械设备的布置应室外工程根据建筑物施工情况及时创造条件穿插施工。

考虑到其有效范围覆盖到整个施工区域;尽量减少运输距离;现场还应在生产加工区和建筑主体区靠近现场施工道路部位,设置材料堆场。

3、施工现场布置各部分说明:(1)、现场道路:根据现场勘察,临时道路尽量做到与现场永久性道路与场地相接合,其余空余场地均采用坚硬的素砼硬化地坪。

(2)、工地出入口:设入口在现场东面。

(3)、临时供电:现场主供电网采用电缆线路接入现场临时总配电间,建筑物室内和现场接驳用电采用橡皮绝缘电缆。

采用分路控制、分别管理、三级控制二级保护的原则布置。

(4)施工供水:考虑到消防、施工生产用水及养护用水,上水主管管径为D100镀锌钢管,支管为D50和D25镀锌钢管,埋地敷设。

给水埋地敷设时埋地深度不小于30cm;(5)施工场地:工地临时道路与建筑物间所有场地、临时生活区内、其它材料加工场或堆场均采用砼硬化地坪。

同时硬化地坪每天派专人洒水和打扫卫生,杜绝尘土飞扬现象;(6)排水系统:进场构筑施工道路时,即同时将临时排水系统一并施工到位,本工程排水系统主要采用预埋地下道排水的办法,现场道路侧设排水管,建筑物四周设排水明沟;砼、砂浆搅拌机处设沉淀池。

(7)临时围墙:采用工地现砌临时围墙。

4、主要临时设施搭设计划表主要临时设施搭设计划表第二节、施工机械的布置说明1、施工机械的布置:2、本工程要求工期较紧,施工机械的配备和布置应结合工程特点最大程度地满足工程施工需要。

1、为确保本工程的施工顺利进展,公司将调度各种高性能、低损耗的机械设备进场投入使用。

2、施工机械的布置根据现场平面布置总图的要求统一规划,合理布置到相应位置。

(完整word版)施工现场平面布置和临时设施、临时道路布置

(完整word版)施工现场平面布置和临时设施、临时道路布置

(完整word版)施工现场平面布置和临时设施、临时道路布置二、施工现场平面布置一、临时设置布局说明1、机械使用率较低,但为保证随叫随到,为了方便,设置在靠近出入口处。

2、办公楼、宿舍楼、食堂设置周围,浴室、厕所设置在最远处角落。

二、安排计划说明结合浦口区永宁街道付营(三期)拆迁安置房项目1#-4#住宅楼、配电房、门卫室、变电所及附属道路工程现场实际情况,对施工现场平面及临时设施进行合理布局。

以既满足工程施工需要、又符合创建文明建设工地为前提,充分利用现有对外交通等自然条件,综合考虑主题工程规模、施工方案、工期、造价等,按照本工程招标文件,结合本工程现场特点,本着保护绿地和环境,尽量减少对现有交通的干扰和经济合理的原则,因地制宜,因时制宜,有利施工、方便生活、易于管理、安全可靠、经济合理的规划生产活动区、对内对外交通、供电供水以及料场等。

1、临时施工道路施工主通道由城市道路到施工现场入口进出,场外交通道路使用现有城市道路,场内施工铺设临时道路。

2、临时供水布置临时用水包括施工用水、生活用水、消防用水。

3、材料堆场根据本工程的实际情况,材料堆在现场仓库内。

各类材料堆放,必须整齐、规范,具体见平面布置图。

4.临时设施的布置现场临时设施包括行政管理用房、仓库及生活用房。

生活用房包括职工宿舍、食堂、厕所、浴室等。

具体位置见施工平面布置图。

(1)生活与工作区园地周围挖设临时排水沟,并在生活区设砖砌排水沟与周边排水接通。

(2)生活区道路采用l5厘米道渣+10厘米C15砼面层。

(3)生活废水、污水采用化粪池沉淀集中,定期处理,生活垃圾袋装化。

5、施工场地排水为确保施工时代场内排水通顺,施工前必须对本工程排水系统进行综合规划:(1)在施工场地周边开挖纵向排水边沟排水边沟底宽0.5米,深0.6米,沟内采用10cm细石砼铺底,240砖墙护坡,并且用水泥砂浆粉刷,沟底纵坡不小于0.3%。

穿越临时道路采用排水管过路,区域范围内的雨水及基槽内排水通过水泵排入明沟中排放。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

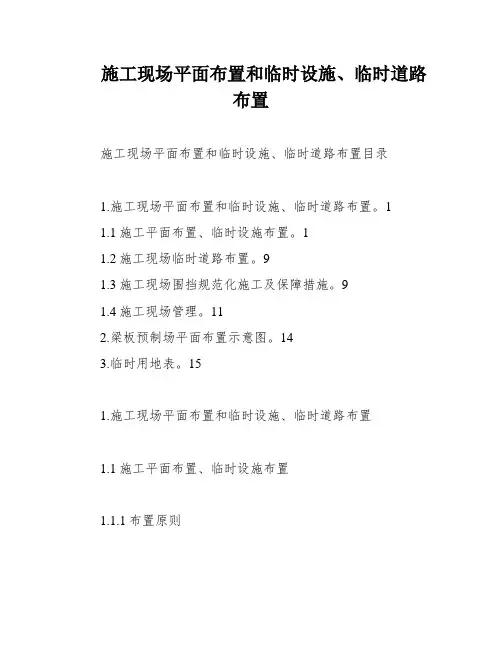

施工现场平面布置和临时设施、临时道路布置施工现场平面布置和临时设施、临时道路布置目录1.施工现场平面布置和临时设施、临时道路布置。

11.1施工平面布置、临时设施布置。

11.2施工现场临时道路布置。

91.3施工现场围挡规范化施工及保障措施。

91.4施工现场管理。

112.梁板预制场平面布置示意图。

143.临时用地表。

151.施工现场平面布置和临时设施、临时道路布置1.1施工平面布置、临时设施布置1.1.1布置原则施工场地是施工组织的重要资源,必须按照招标文件和设计图纸提供的施工条件,因地制宜进行规划安排,做到合理可行。

根据总体施工安排,充分利用规划用地,施工临时用地以满足施工生产和现场管理办公为主,尽量少占用农田、绿地,积极为业主分忧,减少社会协调工作量。

同时,充分考虑环境保护,尽全力减少扰民,临时房屋及其他设施布置安全、经济、合理、实用。

不破坏施工现场内和场地两侧的树木。

施工设施不仅满足生产规模和施工工艺要求,而且紧凑、美观、安全、防火,并减少对周围环境和公共交通的影响。

同时,有利于生产,方便于生活,便于管理。

1.1.2临时设施及施工平面布置1.1.2.1临时设施面布置临时设施的布置包括生产设施、办公设施、生活设施及其他配套设施的布置。

我们公司采用租赁集装箱作为现场工人生活用房,生活区统一规划、安装,并将整个生活区用彩钢板围挡,形成独立的区域,便于现场施工管理。

2为了搭建现场工人生活区,需要按照实际使用人数来确定建筑面积。

可以使用下面的公式来计算:S = N * P。

其中,S是所需建筑面积(平方米),N是实际使用的人数,P是建筑面积指标。

建筑物的名称包括宿舍、食堂、开水房、厕所等,每个建筑物的参考指标不同。

投标计算方法是按照高峰年(季)平均职工人数算,扣除不在地住宿的人数。

生产设施包括木加工棚、钢筋加工棚、仓库、砂石堆放场和搅拌机等场地设施。

这些设施需要设置在靠近施工现场业主指定的位置。

预制场需要设置在中心河桥的西南侧,进行地基处理并进行硬化。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

第二部分施工现场平面布置和临时设施、临时道路布置1、施工总平面布置原则按照统一规划、精打细算,尽量充分利用当地资源条件,节约用地,注意环保等原则安排修建临时设施。

1)在满足施工要求的前提下,临时用地安排在红线以内,减少临建设施的布置。

2)在保证场内交通运输畅通和满足施工原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。

3)在平面交通上,要尽量避免施工相互干扰。

4)施工总平面布置符合现场卫生及安全技术要求,并满足施工防火要求。

5)根据具体情况布置、功能分区明确,便于文明施工及环境保护。

2、施工现场布置针对本工程的特点和施工现场的特殊情况,我单位将建立一个施工场地一条施工便道,并按照施工阶段及时调整施工现场材料场布置以满足各阶段现场的施工需要。

围墙高度不低于2.5m。

围墙外观根据需要选用彩钢板围挡。

1)办公生活场所根据工程的实际情况,我公司将选择合适的地点作为办公生活场所,场内临时设施的布置严格按照文明施工现场的要求。

(1)临时道路和场地排水进入现场后,对现场通道布置,根据道路总平面图确定的临时性道路位置,按使用要求做好碎石路基,作为现场施工的通道,并做好现场排水管沟,及时排除地表水,保证雨季道路畅通。

(2)施工用水、电布置施工现场平面布置和临时设施、临时道路布置在项目经理部附近设临时储水池。

施工用水平均为50T/D。

为保证供水,设两个供水点,现场干管采用60MM 钢管环开供水网,支管采用50MM 钢管,并设置相应的消防栓。

沿线高压线路成网,地方电力充足,施工用电届时将与甲方及电,力有关部门联系协商"T 型"接电线并安装变压器。

同时配备1 台125kw 和1 台50kw 的发电机作为应急供电设备。

施工现场临时供电,施工照明用电与现场供电线路分开,现场周边采取三相五线制,周边应做到"—机—闸,—痛",并要有二级以上的痛电、短路保护,确保施工人员的人身安全。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

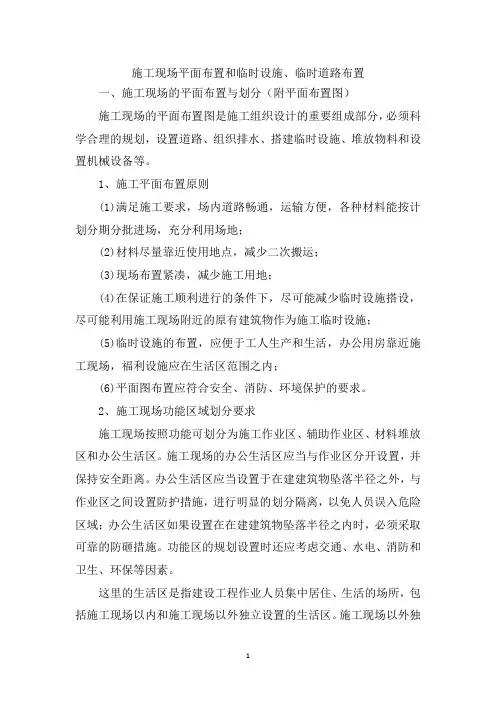

施工现场平面布置和临时设施、临时道路布置一、施工现场的平面布置与划分(附平面布置图)施工现场的平面布置图是施工组织设计的重要组成部分,必须科学合理的规划,设置道路、组织排水、搭建临时设施、堆放物料和设置机械设备等。

1、施工平面布置原则(1)满足施工要求,场内道路畅通,运输方便,各种材料能按计划分期分批进场,充分利用场地;(2)材料尽量靠近使用地点,减少二次搬运;(3)现场布置紧凑,减少施工用地;(4)在保证施工顺利进行的条件下,尽可能减少临时设施搭设,尽可能利用施工现场附近的原有建筑物作为施工临时设施;(5)临时设施的布置,应便于工人生产和生活,办公用房靠近施工现场,福利设施应在生活区范围之内;(6)平面图布置应符合安全、消防、环境保护的要求。

2、施工现场功能区域划分要求施工现场按照功能可划分为施工作业区、辅助作业区、材料堆放区和办公生活区。

施工现场的办公生活区应当与作业区分开设置,并保持安全距离。

办公生活区应当设置于在建建筑物坠落半径之外,与作业区之间设置防护措施,进行明显的划分隔离,以免人员误入危险区域;办公生活区如果设置在在建建筑物坠落半径之内时,必须采取可靠的防砸措施。

功能区的规划设置时还应考虑交通、水电、消防和卫生、环保等因素。

这里的生活区是指建设工程作业人员集中居住、生活的场所,包括施工现场以内和施工现场以外独立设置的生活区。

施工现场以外独立设置的生活区是指施工现场内五条件建立生活区,在施工现场以外搭设的用于作业人员居住生活的临时用房或者集中居住的生活基地。

二、场地施工现场的场地应当整平,清除障碍物,无坑洼和凹凸不平,雨季不积水,暖季应适当绿化。

施工现场应具有良好的排水系统,设置排水沟及沉淀池,现场废水不得直接排人市政污水管网和河流;现场存放的油料、化学溶剂等应设有专门的库房,地面应进行防渗漏处理。

地面应当经常洒水,对粉尘源进行覆盖遮挡。

三、临时道路(1)施工现场的道路应畅通,应当有循环干道,满足运输、消防要求;(2)主干道应当平整坚实,且有排水措施,硬化材料可以采用混凝土、预制块或用石屑、焦渣、砂头等压实整平,保证不沉陷,不扬尘,防止泥土带人市政道路;(3)道路应当中间起拱,两侧设排水设施,主干道宽度不宜小于3.5m,载重汽车转弯半径不宜小于15m,如因条件限制,应当采取措施;(4)道路的布置要与现场的材料、构件、仓库等堆场、吊车位置相协调、配合;(5)施工现场主要道路应尽可能利用永久性道路,或先建好永久性道路的路基,在工程结束之前再铺路面。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

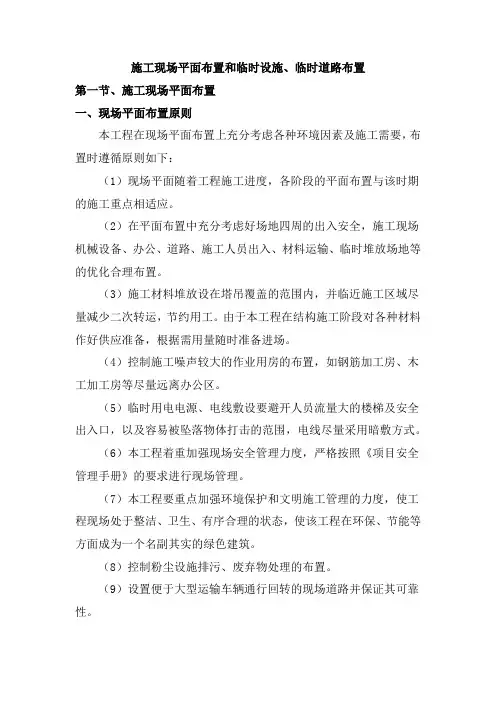

施工现场平面布置和临时设施、临时道路布置第一节、施工现场平面布置一、现场平面布置原则本工程在现场平面布置上充分考虑各种环境因素及施工需要,布置时遵循原则如下:(1)现场平面随着工程施工进度,各阶段的平面布置与该时期的施工重点相适应。

(2)在平面布置中充分考虑好场地四周的出入安全,施工现场机械设备、办公、道路、施工人员出入、材料运输、临时堆放场地等的优化合理布置。

(3)施工材料堆放设在塔吊覆盖的范围内,并临近施工区域尽量减少二次转运,节约用工。

由于本工程在结构施工阶段对各种材料作好供应准备,根据需用量随时准备进场。

(4)控制施工噪声较大的作业用房的布置,如钢筋加工房、木工加工房等尽量远离办公区。

(5)临时用电电源、电线敷设要避开人员流量大的楼梯及安全出入口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。

(6)本工程着重加强现场安全管理力度,严格按照《项目安全管理手册》的要求进行现场管理。

(7)本工程要重点加强环境保护和文明施工管理的力度,使工程现场处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。

(8)控制粉尘设施排污、废弃物处理的布置。

(9)设置便于大型运输车辆通行回转的现场道路并保证其可靠性。

二、施工现场平面布置1、临时设施布置为了优质高效快速的完成本工程,我司拟在现场布置修建各种材料加工棚以及保卫房、配电房等,办公及施工人员驻地,可由业主在现场协调指定。

2、主要机械设备布置所有施工机械必须合理布局以满足施工需要,安装位置应确保安拆方便、材料装卸方便且运距较短、材料堆场易于设置。

对周边无交通妨碍和安全危害。

3、堆场及加工场地本工程堆场主要用于钢筋、架料、砌体、水泥、砂石堆放,加工场地主要有钢筋加工场和木材加工场。

第二节、生产生活临建规划一、施工围墙施工围墙按业主指定的范围搭设,本工程设二个施工大门,临街面围墙完善为景观式围墙。

二、施工道路施工主干道利用既有的城市干道,施工区域内施工道路主要布置在施工周围,形成贯通的通道,保证施工道路的通畅。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置一、施工平面管理1、平面管理原则将临时设施布置在现场的空地,不占用主要工序施工用地,减少临建搬运次数,为保证工期提供有利保障。

在平面布置中应充分考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地等的优化合理布置。

施工材料堆放应尽量设在一次搬运到位的范围内,以减少发生二次搬运为原则。

中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。

临电电源、电线敷设要避开人员流量大的楼梯及安全出口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。

本工程应着重加强现场安全管理力度,严格按照建筑施工安全管理标准的要求进行管理。

本工程要重点加强环境保护和文明施工管理的力度,使工程现场永远处于整洁、卫生、有序合理的状态。

控制粉尘设施排污、废弃物处理及噪声设施的布置。

设置便于大型运输车辆通行的现场道路并保证其可靠性。

2、平面管理计划的实施由一名项目副经理负责总平面的使用管理,现场实施总平面使用调度会制度,根据工程进度及施工需要对总平面的使用进行协调与调整。

二、施工总平面布置1、垂直运输现场设置塔吊及物料提升机对建筑材料及施工人员进行垂直运输。

混凝土采用泵车进行垂直运输。

2、钢筋、模板加工区现场设置钢筋、模板加工及存放区,钢筋加工场和模板加工场采用钢管搭设,顶部采用镀锌瓦楞铁覆盖。

3、砂浆搅拌场本工程混凝土采用商品混凝土,在现场设置一个砂浆搅拌场。

配置砂浆搅拌机,搅拌机附近设置10m3贮水箱,以保证临时停水时不影响施工。

4、生产生活临时设施布置场内道路场内临时道路在施工阶段,采用宽10米,厚20厘米的碎石,上铺20厘米厚混凝土铺垫道路,道路两侧修排水沟。

施工围挡和大门设置本工程设封闭出入口,围挡采用5mm彩板封闭围挡,大门设置为8 米宽的出入大门,大门按标准标志制作,在出入口一侧设置门卫室,日夜值班,施工车辆出口处设清洗沉淀池。

警卫室由于现场条件限制,在大门口设置活动的警卫室,厕所由于工程占地面积大,考虑在现场设置成品流动厕所,设专人清理打扫。

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置

施工现场平面布置和临时设施、临时道路布置1、总体设想职工生活区和办公区搭设在业主指定区域(大门北侧)。

现场搭设活动板房为现场办公用房,设置在工地大门北侧;大门处布置十牌二图、安全宣讲台、地磅及一台自动洗车台;现场仓库、材料堆放区、吸烟室及茶水亭布置完善。

垂直运输和水平搬运采用塔吊解决场内的垂直运输和水平搬运。

分施工区域合理设置钢筋棚和木工棚。

其余小型机械视需要选择布置;周转材料堆放点选定若干,做到堆放整齐,且不影响交通与使用。

2、临设布置(详见施工现场平面布置示意图)我公司在组织施工时,将实行硬地面做法和封闭式围护施工。

2.1、围墙围墙搭投高度沿市政道路的不低于2.5米,场内不低于1.8米。

按照淮安市“星级工地”标化施工的要求,外作醒目标牌,内作宣传标语,充分体现现场文明管理的特色。

2.2、大门工地大门用定形钢构门楼+电动伸缩门,进出口设警卫室,由专人值班管理,由于工程用材料、设备较多,必要时,聘请专业保安人员值勤。

2.3、生活区食堂由厨房、生熟食品储藏间、卖饭菜间、就餐间及开水锅炉组成。

室内UPVC吊顶,瓷砖墙裙,地面防滑地砖。

2.4、生活区厕所、浴室为一层活动彩钢板房,内贴1200mm高瓷砖墙裙,防滑地砖地面。

厕所内根据设计总平面图,并设定时冲洗装置,浴室装淋浴喷淋。

2.5、木工棚、钢筋加工棚、固定机械防护均用定型钢构支架,屋面用彩钢板搭设。

3、用电平面布置3.1、用电平面布置:3.1.1、将业主提供的电源接到现场配电间,总配电屏上分设主要控制闸,分别控制塔吊、电焊机械、施工用小型机械及照明等。

照明线路与动力线路分开使用,选择合适的截面,主电缆线通过埋地或架设,分别送至使用位置。

为减少电缆用量,大型用电机械尽可能集中布置。

3.1.2、用电线路埋地敷设,并设明显标牌,按所设的回路分别布置到各用电机械,设专用配电箱作端接。

凡电缆过道路及场地处,作深埋处理,并设可靠保护,防止电缆因碾压而破坏。

(主电缆线送至主要设备优先采用埋地式,若无法埋地,采取架设走线,宜挂在φ8钢丝线下)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二、施工现场平面布置
一、临时设置布局说明
1、机械使用率较低,但为保证随叫随到,为了方便,设置在靠近出入口处。

2、办公楼、宿舍楼、食堂设置周围,浴室、厕所设置在最远处角落。

二、安排计划说明
结合浦口区永宁街道付营(三期)拆迁安置房项目1#-4#住宅楼、配电房、门卫室、变电所及附属道路工程现场实际情况,对施工现场平面及临时设施进行合理布局。

以既满足工程施工需要、又符合创建文明建设工地为前提,充分利用现有对外交通等自然条件,综合考虑主题工程规模、施工方案、工期、造价等,按照本工程招标文件,结合本工程现场特点,本着保护绿地和环境,尽量减少对现有交通的干扰和经济合理的原则,因地制宜,因时制宜,有利施工、方便生活、易于管理、安全可靠、经济合理的规划生产活动区、对内对外交通、供电供水以及料场等。

1、临时施工道路
施工主通道由城市道路到施工现场入口进出,场外交通道路利用现有城市道路,场内施工铺设临时道路。

2、临时供水布置
临时用水包括施工用水、生活用水、消防用水。

3、材料堆场
根据本工程的实际情况,材料堆在现场仓库内。

各种材料堆放,必须整齐、规范,具体见平面布置图。

4.临时设施的布置
现场临时设施包括行政管理用房、仓库及生活用房。

生活用房包括职工宿舍、食堂、厕所、浴室等。

具体位置见施工平面布置图。

(1)生活与工作区场地四周挖设临时排水沟,并在生活区设砖砌排水沟与周边排水接通。

(2)生活区道路采用l5厘米道渣+10厘米C15砼面层。

(3)生活废水、污水采用化粪池沉淀集中,定期处理,生活垃圾袋装化。

5、施工场地排水
为确保施工期间场内排水畅通,施工前必须对本工程排水系统进行综合规划:
(1)在施工场地周边开挖纵向排水边沟排水边沟底宽0.5米,深0.6米,沟内采用10cm 细石砼铺底,240砖墙护坡,并且用水泥砂浆粉刷,沟底纵坡不小于0.3%。

穿越临时道路采用排水管过路,区域范围内的雨水及基槽内排水通过水泵排入明沟中排放。

(2)当地面排水沟自流排水困难时,则考虑在边沟适当位置设置集水井,利用水泵强制排水,确保施工正常开展。

6、临时供电布置
(1)施工用电的估算:施工现场用电分动力与照明两类,照明用电按动力用电的10%计算。

经用电量计算,在高峰施工期,考虑砼拦和、砼泵送、钢筋、木工加工、铺装面板切割加工、水泵排水、生活照明用电等共计总用量为250KW。

(2)配电线路布置
根据总用电量,配电电压380/220V引自建设方提供的电源,采用三相五线制架空配置,分支线用25平方塑料铜芯线接至各用电设备。

线路应尽量架设在道路内侧,保持线路水平,电线杆采用木杆,间距30米,分支线及引入线均应由电杆处接出。

施工用电的配电箱要求设置于便于操作的地方,一般离地面高度不小于1.2米,并且安装漏电保护器,配电箱必须使用劳动部门检验合格的产品。

总平面布置图:
临时道路布置图:
<===休息区

主干道通往工作区===>
<====加工区。
