三级技术交底大全步骤

合集下载

连续梁施工三级技术交底

连续梁施工三级技术交底

⑵侧模与翼板①模板拼装侧模板与底板的连接采用圆弧倒角顺接后覆盖铁皮的方式,严格控制底板边界与腹板接头的位置准确性。

腹板与腹板的拼接用双面胶密实。

②模板清理及涂刷脱模剂侧模全部调整就位后,对底、侧模面板同步进行清理,相应模板接缝则应在安装前即进行清理,确保接健严密。

底、侧模清理可采用人工用抹布清洁,如遇有锈蚀、浮浆难以清除,亦可采用钢丝圈打磨清理。

在底模清理干净后,宜及时对面模涂刷脱模剂,脱模剂应涂刷均匀。

③技术及质量控制侧模技术控制除执行底模相同平整度检查外,还应对侧模保证桥梁高度、桥面宽度进行检查。

调整侧模顶部尺寸时,工程部技术员采用水准仪测量相同位置底模与翼缘板外侧顶面高差,高差须与设计梁高一致,偏差应满足:≤5mm o调整过程中,技术员置镜观测指导调整量,并且注意不可将水准仪置镜于正在调整模板上。

两侧侧模均调整到位后,工程部技术员采用钢尺检查桥面宽度,桥面宽度允许偏差为±10mm,检查不应少于10点。

测量放样时工班长必须全程参与交接。

⑶端模制作注意事项①安装端模前,应清理端模表面混凝土浆;②安装锚垫板时,应使锚垫板与张拉槽面板贴紧,不同型号锚垫板应对应安装,并用棉纱或海绵将喇叭管中抽拔橡胶管以外的空隙堵塞严密,防止漏浆;锚垫板用螺丝固定。

③端模到位后,将端模与侧模、底模、内模连接和固定。

⑷内模①拼装内模前,应先对模板清理干净,拼装时在接缝钢板侧模粘贴止浆胶带,使拼缝严密,相邻两节段内模面板错台W2ι≡;②内模必须在吊装前预先检查校正内模的截面尺寸及外形尺寸,就位后须经质检工程师检查验收合格;内模安装前,底板钢筋应经监理工程师检查验收合格。

模板吊入安装后,由技术员对模板轴线、标高进行检查。

⑸技术控制3、钢筋加工及安装。

⑴钢筋加工①钢筋加工允许偏差和检验方法:受力钢筋全长允许偏差±10mm,弯起钢筋的弯折位置20mm,箍筋内净尺寸±10mm°检查方法尺量。

技术交底(III级)-流程说明

技术交底(III级)-流程说明
3
组织现场技术交底
工区技术主管
工区技术主管将技术交底书向现场施工班组进行交底,交底时应当面交接,对施工班组提出的疑问要解释清楚,确保施工班组顺利施工。
4
签收技术交底
现场管理人员、现场施工作业人员
施工班组对技术交底确认无误后,由施工班组和技术人员双方共同签认,交底书均要签字齐全,注明交底日期。同时技术交底也需向现场管理人员进行交底并签认。

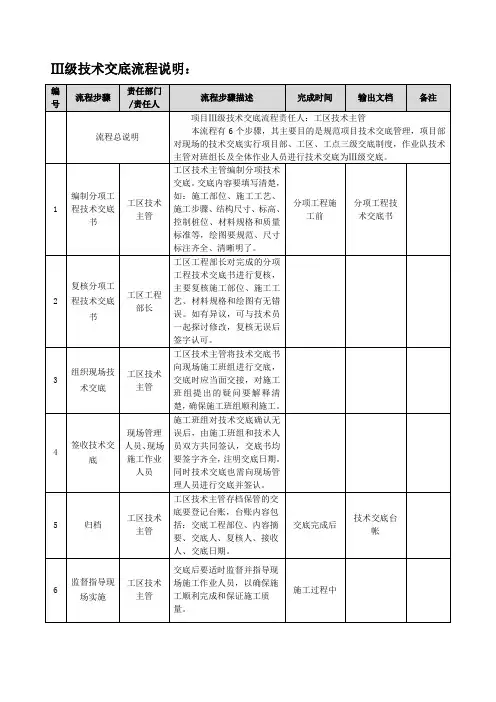

Ⅲ级技术交底流程说明:编号流程ຫໍສະໝຸດ 骤责任部门/责任人
流程步骤描述
完成时间
输出文档
备注
流程总说明
项目Ⅲ级技术交底流程责任人:工区技术主管
本流程有6个步骤,其主要目的是规范项目技术交底管理,项目部对现场的技术交底实行项目部、工区、工点三级交底制度,作业队技术主管对班组长及全体作业人员进行技术交底为Ⅲ级交底。
1
编制分项工程技术交底书
工区技术主管
工区技术主管编制分项技术交底。交底内容要填写清楚,如:施工部位、施工工艺、施工步骤、结构尺寸、标高、控制桩位、材料规格和质量标准等,绘图要规范、尺寸标注齐全、清晰明了。
分项工程施工前
分项工程技术交底书
2
复核分项工程技术交底书
工区工程部长
工区工程部长对完成的分项工程技术交底书进行复核,主要复核施工部位、施工工艺、材料规格和绘图有无错误。如有异议,可与技术员一起探讨修改,复核无误后签字认可。
5
归档
工区技术主管
工区技术主管存档保管的交底要登记台账,台账内容包括:交底工程部位、内容摘要、交底人、复核人、接收人、交底日期。
交底完成后
技术交底台帐
6
监督指导现场实施
工区技术主管
交底后要适时监督并指导现场施工作业人员,以确保施工顺利完成和保证施工质量。

三级技术交底流程及注意事项

三级技术交底流程及注意事项

三级技术交底流程及注意事项《三级技术交底:流程就像打怪升级,注意事项帮你不踩坑》嘿,大家好呀!今天咱来唠唠这三级技术交底流程及注意事项。

咱先说说这三级技术交底的流程,那简直就像是玩游戏打怪升级一样。

一级交底,那就是老大出马,把最关键、最重要的信息直接传递下来,就像给咱发了一把超级厉害的武器;然后二级交底呢,就是中层干部接过这接力棒,更细致地给咱讲讲怎么用这武器,有啥技巧;最后到了三级交底,直接到咱们一线人员啦,具体到咱每一个动作,每一个细节了,这一步就是真刀真枪地上阵啦。

整个过程,环环相扣,一个都不能掉链子。

再讲讲注意事项,那可都是血与泪总结出来的经验啊,能帮咱少踩好多坑呢!首先啊,交底可千万别马虎,别像念经一样,要讲到我们心里去,要不然到时候我们两眼一抹黑,啥都不知道可不行。

有时候啊,那些专业术语就像外星语一样,咱可得让交底的人用咱能听懂的话来,不然咱还是听不懂呀。

还有,咱自己也得打起十二分精神听,别左耳进右耳出,听完就忘,这可不行,得认真记下来。

有时候听着听着就走神了,不行啊,这可是要关乎咱工作质量的大事呢。

然后呢,交底文件得保管好呀。

可别像丢了钥匙一样找不到了,到时候想复习都没地方看。

而且有疑问一定要及时问,别不好意思,脸皮厚点没关系,总比做错了返工好吧。

咱这干活,得明明白白的,不能稀里糊涂就开始干。

另外啊,交底的时候最好有实际操作演示,光说不练假把式嘛,看着别人做一遍,比听十遍都管用。

大家一起互相交流交流,分享一下经验,说不定还能碰撞出些新点子呢。

总之呢,这三级技术交底就像是一场战斗前的战术指导,流程得走对,细节得注意,这样咱才能打一场漂亮的胜仗!别小看它哦,它可是关乎着我们工作的效率和质量呢。

大家一起认真对待,让我们在工作中少走弯路,多出成绩!哈哈,是不是说得挺有意思呀,希望我的这些感受和见解能让你们也感同身受!。

三级安全技术交底

三级安全技术交底

三级安全技术交底三级安全技术交底一、背景介绍随着信息技术的飞速发展,网络安全问题日益突出,对于企业和个人来说,保护网络安全已成为一项重要而艰巨的任务。

为了应对不断变化的网络威胁,三级安全技术被提出并广泛应用。

三级安全技术通过防火墙、入侵检测系统和安全防护设备等手段进行网络安全防护。

接下来,本文将对三级安全技术进行详细交底。

二、三级安全技术的定义和原理1. 定义:三级安全技术是一种由防火墙、入侵检测系统和安全防护设备构成的多层次网络安全解决方案。

它通过防火墙进行网络的基础安全防护,通过入侵检测系统实时检测异常流量和攻击行为,最后通过安全防护设备对恶意流量进行阻断和清洗,从而保护企业和个人的网络安全。

2. 原理:三级安全技术的原理是以防火墙为第一道防线,通过规则设置和访问控制策略来过滤非法和恶意流量,保障网络的基础安全。

入侵检测系统作为第二道防线,通过监控网络流量,实时发现和识别可能的入侵行为,并及时发出警报。

安全防护设备作为第三道防线,则主要用于清洗和阻断恶意流量,防止网络遭受攻击。

三、三级安全技术的实施步骤1. 防火墙配置和管理:首先,需要对防火墙进行配置和管理,设置合理的规则和策略,对外部流量进行访问控制,尽可能减少可能的安全风险。

定期进行防火墙的升级和补丁的安装,保证防火墙的性能和功能的正常运行。

2. 入侵检测系统的部署和维护:其次,需要根据企业的实际需求,合理部署入侵检测系统,设置适当的检测策略。

同时,定期对入侵检测系统进行维护和升级,确保其能够及时发现和识别潜在的入侵行为,并及时报警。

3. 安全防护设备的使用和维护:最后,需要使用并定期维护安全防护设备,对恶意流量进行过滤和清洗。

安全防护设备需要根据网络流量的变化,调整过滤策略和阻断规则,以提高网络安全的防护能力。

四、三级安全技术的优势和应用场景1. 优势:通过三级安全技术的应用,可以有效提升网络安全的防护能力,减少网络攻击的风险。

三级安全技术将多个安全设备进行有机结合,形成多重防线,在保护网络安全的同时,也提高了网络性能和可用性。

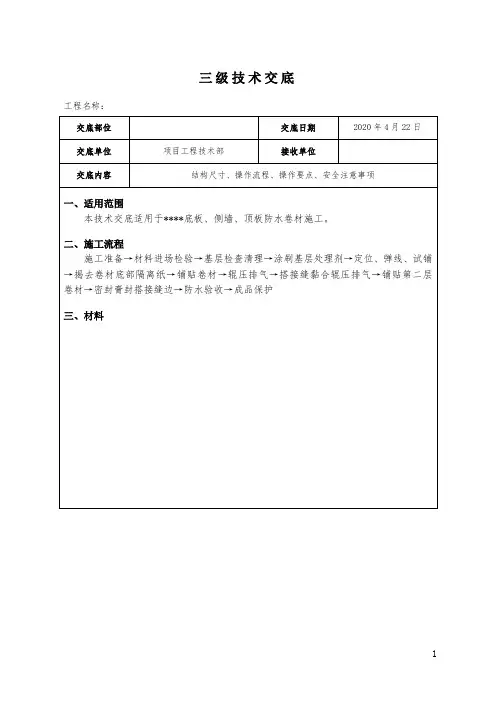

三级技术交底(地下室防水)

三级技术交底(地下室防水)
3)铺贴过程中,应排除卷材下面的空气,并滚压粘结牢固。
4)铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。
5)在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于500mm.
6)铺贴卷材严禁在雨天、雪天施工;五级风及其以上时不得施工。施工气温要≥5℃。
交底人
审核上面的隔离纸的搭接缝部位揭掉,把上层卷材搭放在其上面,必须保证搭接处卷材间的密实熔合,并用密封膏封边。
7.分工序自检合格后报验收,验收合格后方可进入下一道工序施工。
五、注意事项
1)铺贴前,基层表面应均匀涂刷基层处理剂,干燥后应及时铺贴卷材。
2)铺贴时,应将自粘防水卷材表面的隔离纸完全撕掉。
3.一般细部附加处理:在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面隔离纸撕掉,立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。
4.弹线铺贴第一层自粘卷材:在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长、短边均为100mm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴的试铺施工。铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。然后揭掉卷材下表面的隔离纸并粘贴到基层上,用钢辊辊压压实。
5.第一层卷材验收合格后,弹线铺贴第二层卷材,按照所选卷材的宽度,留出搭接缝尺寸,按第二道基准线进行卷材铺贴的试铺施工。必须注意上下层卷材不得相互垂直铺贴且上下两层卷材的接缝应错开,长短边错开1/3~1/2幅宽卷材. 铺贴方法:在圆筒形卷材的中心插入一根铁管,有两人分别手持铁管的两端,并使卷材的一端固定在预定部位,在沿基准线边揭隔离膜边展铺卷材,使卷材松弛地铺贴在基层表面上。在铺贴卷材过程中,不允许拉伸卷材,也不得有皱折现象存在。每铺完一卷卷材后,应立即用钢辊从卷材一端开始朝横方向顺序用力滚压一遍,以彻底排除卷材与基层之间的空气,使其粘结牢固。

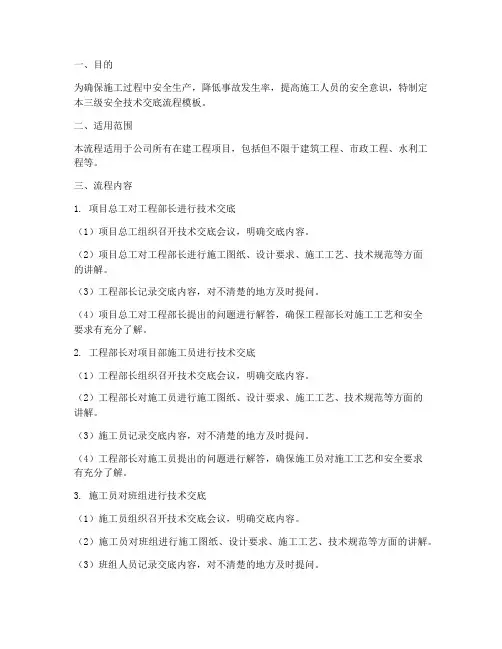

三级安全技术交底流程模板

三级安全技术交底流程模板

一、目的为确保施工过程中安全生产,降低事故发生率,提高施工人员的安全意识,特制定本三级安全技术交底流程模板。

二、适用范围本流程适用于公司所有在建工程项目,包括但不限于建筑工程、市政工程、水利工程等。

三、流程内容1. 项目总工对工程部长进行技术交底(1)项目总工组织召开技术交底会议,明确交底内容。

(2)项目总工对工程部长进行施工图纸、设计要求、施工工艺、技术规范等方面的讲解。

(3)工程部长记录交底内容,对不清楚的地方及时提问。

(4)项目总工对工程部长提出的问题进行解答,确保工程部长对施工工艺和安全要求有充分了解。

2. 工程部长对项目部施工员进行技术交底(1)工程部长组织召开技术交底会议,明确交底内容。

(2)工程部长对施工员进行施工图纸、设计要求、施工工艺、技术规范等方面的讲解。

(3)施工员记录交底内容,对不清楚的地方及时提问。

(4)工程部长对施工员提出的问题进行解答,确保施工员对施工工艺和安全要求有充分了解。

3. 施工员对班组进行技术交底(1)施工员组织召开技术交底会议,明确交底内容。

(2)施工员对班组进行施工图纸、设计要求、施工工艺、技术规范等方面的讲解。

(3)班组人员记录交底内容,对不清楚的地方及时提问。

(4)施工员对班组人员提出的问题进行解答,确保班组人员对施工工艺和安全要求有充分了解。

四、交底要求1. 交底内容应真实、准确、完整,不得遗漏重要安全事项。

2. 交底过程中,交底人应认真讲解,接受交底人应认真听讲,并做好记录。

3. 交底人应确保接受交底人对交底内容充分理解,必要时可进行现场演示。

4. 交底完成后,接受交底人应在交底记录上签字确认。

五、监督检查1. 项目部安全管理人员对三级安全技术交底过程进行监督检查,确保交底内容符合要求。

2. 项目部安全管理人员对交底记录进行整理、归档,作为安全生产的依据。

3. 如发现交底过程中存在问题,应及时纠正,并追究相关责任。

六、附则1. 本流程模板由公司安全管理部门负责解释。

三级技术交底

三级技术交底

三级技术交底三级技术交底三级技术交底分为项目技术交底、标段技术交底、班组技术交底三个阶段。

技术交底必须在项目开工前、施工图纸会审之后进行。

技术交底前,项目建设单位负责组织图纸会审,项目建设单位董事长、总经理、主管副总经理、总工程师及主要工程技术人员要认真审核弄懂施工图设计图纸,了解初步设计图纸和工可报告的具体内容。

目录基本含义建筑工程土建三级技术交底基本含义建筑工程土建三级技术交底展开编辑本段基本含义施工、监理单位要仔细审核施工图设计图纸,检查地质勘察资料是否齐全、设计图纸之间有无矛盾、标注有无遗漏、数据是否正确等。

项目建设单位负责将建设、施工、监理单位的图纸审核意见汇总后,以书面形式反馈设计单位。

1.项目技术交底项目技术交底由项目建设单位组织,总监理工程师主持,由设计单位承担项目的技术负责人对建设单位总工程师及工程管理人员、监理代表处成员、驻地监理工程师、施工单位项目经理、总工程师及主要技术人员进行全面技术交底。

项目技术交底的主要内容有:设计的主导思想、工程地质及水文等自然条件、施工进度和总工期、采用的技术规范与质量标准、技术安全措施、建筑材料要求以及特殊结构桥梁、地质复杂隧道、易发生安全问题的关键部位、关键工序的施工技术要求、图纸会审中提出的有关问题及解决方案等。

2.标段技术交底标段技术交底由各标段施工单位组织,驻地监理工程师主持,由驻地监理工程师和施工单位总工程师负责对项目经理部技术人员、施工班班长、驻地办各专业监理工程师进行技术交底。

标段技术交底的主要内容有:单位工程、特殊分部分项工程的施工方案、质量安全保证措施及应急预案;关键工程与交叉作业工程如何协作配合,土建施工与设备安装工艺的衔接;施工单位初次采用的新结构、新技术、新工艺、新材料等。

3.班组技术交底班组技术交底由各施工班组织,由施工班班长对一线施工人员进行技术交底。

班组技术交底的主要内容有:分部、分项工程的施工方法及注意事项、危险源辨识方法及应急预案;关键工程的具体部位、标高和尺寸,预埋件、预留孔洞的位置及规格;流水和交叉作业施工阶段划分;现浇混凝土支模方法、拆模时间;钢筋、管线的规格、品种、数量和施工要求;混凝土、砂浆、玛蹄脂、防水、防腐等材料的配合比,试件、试块的取样、养护方法,焊接程序和工艺等。

三级技术交底步骤

三级技术交底步骤

三级技术交底步骤一、准备阶段在进行三级技术交底之前,企业需要准备相关的资料和工具,包括工作手册、操作规程、样品和工具等。

还需要明确交底的目的、内容和要求,以确保交底的顺利进行。

二、交底前的准备工作在进行三级技术交底之前,首先需要对员工进行适当的培训和教育,使其具备一定的基础知识和技能。

同时,还应对员工进行初步的考核,以便确定他们的实际水平和能力。

此外,还需要向员工介绍交底内容和要求,使他们有足够的了解和准备。

三、正式交底1.交底安排在进行三级技术交底时,首先需要进行交底安排。

安排可以根据员工的实际情况和需要来确定,包括交底的时间、地点和参与人员等。

同时,还需要明确交底的具体内容和要求,以便员工能够有针对性地学习和掌握相关知识和技能。

2.交底实施在进行三级技术交底时,需要采取适当的教学方法和手段,以便员工能够轻松理解和掌握相关内容。

可以采用演示、实操、案例分析等方法,使员工能够直观感受和理解。

同时,还需要进行互动和讨论,以提高员工的参与度和学习效果。

3.交底评估在进行三级技术交底之后,需要对员工进行交底评估,以检验他们对相关知识和技能的掌握程度。

评估可以采用考试、实操、作业等方式,以确定员工是否符合交底要求。

同时,还需要提供及时的反馈和指导,以帮助员工进一步提高。

四、交底后的跟进工作在进行三级技术交底之后,企业还需要进行相应的跟进工作,以巩固和持续完善员工的技术知识和技能。

可以通过实操训练、作业练习、定期考核等方式,不断提升员工的能力和水平。

总结:三级技术交底是企业进行技术培训和传授的重要方式,通过合理的步骤和方法,能够帮助员工全面了解和掌握企业的技术知识和操作要点。

在进行三级技术交底时,企业需要进行充分的准备工作,并采用适当的教学方法和手段,以提高员工的学习效果和能力。

同时,还需要进行交底评估和跟进工作,以巩固和提升员工的技术水平。

只有做好这些工作,才能实现员工与企业共同发展,提高企业竞争力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

16.1三级技术交底步骤
16.1.1一级技术交底:项目施工技术总体交底
工程开工前,由项目经理主持,交底人项目总工程师就工程总体以分项工程为单元进行总体技术交底,参加人员为本项目各部门负责人、分项工程负责人及全体技术人员。

16.1.2二级技术交底:交底人是项目工程部长或项目总工程师,就每分部工程以分项工程为单元向分项工程技术负责人和相关技术人员进行交底;重点工程、重要分项工程的技术交底应由项目总工程师亲自交底。

16.1.3三级技术交底:交底人为分项工程现场工程师、专业化分包队伍现场技术负责人。

应就每分项工程以工序为单元向工序技术员、工班长或工序负责人、主要操作人员进行技术交底。

对于包清工和零星工程等没有现场技术负责人的分包队伍的施工人员纳入分项工程现场工程师交底对象。

16.2三级施工技术交底的主要容:施工技术交底由于交底的层次、对象不同,因而交底的容、侧重点也各不相同。

16.2.1总体施工技术交底:在工程开工前,项目总工程师应依据项目实施性施工组织设计、施工图纸、合同文件和现场实地调查情况等拟定技术交底文件,对工程总体情况进行全面交底。

主要包括以下容:
(1)工程概况、主要工程量、施工总体部署及施工任务划分。


(2)工程的特点、难点,设计意图、要求,执行的技术标准和规;
(3)技术质量管理流程(监理程序、质量控制、试验检测、设计变更等);
(4)主要施工流程、关键工序、特殊工序施工方案,工序交叉配合要求及关键性施工技术要点;
(5)施工进度要求,关键线路、控制点,阶段性控制目标;
(6)项目质量计划,含质量方针、质量目标、创优目标和保证措施;
(7)文明施工、职业健康安全和环境管理的主要目标和措施;
(8)“四新”技术应用及注意事项;
(9)其他施工注意事项。

16.2.2二级施工技术交底: 在项目分部(项)工程开工前,由工程部长(或总工)根据施工组织设计、施工图纸、合同文件和总体技术交底容等拟定技术交底文件,对分部(项)工程进行施工技术交底。

主要容包括:
(1)分项工程概况,水文、地质、地貌情况;
(2)合同要求、设计要求、经理部的要求,其中的难点;
(3)关键工序、特殊工序施工方案及具体要求、实施
步骤和方法;
(4)施工进度要求和相关施工工序的配合要求;
(5)不利季节(冬、雨、高温季节)中施工应采取的技术措施;
(6)应用“四新”技术的有关操作方法、技术规定及注意事项;
(7)施工质量标准和实现创优目标的具体措施;
(8)施工阶段质量检查项目及其要求,试验检测及监理验收程序;
(9)主要材料规格性能、试验要求和施工机械、设备的配备;
(10)安全文明施工、职业健康和环境保护的要求及保证措施;
(11)其他施工注意事项。

16.2.3三级施工技术交底: 现场技术负责人在接受二级技术交底后,按自己所分管的工程围,要进一步学习相关的合同文件,了解设计意图,并根据批准的实施性施工组织设计、单项(分项、分部工程)施工方案、关键工序、特殊工序施工方案、作业指导书以及现场实际情况和上一级技术交底要求等,拟定具体的实施方法和步骤,补充完善必要的技术措施,在每个施工项目作业前,有针对性的进行详细技术交底。

其主要容包括:
(1)施工图纸讲解,包括结构形式、尺寸、设计要求;
(2)施工工艺、步骤、操作方法及注意事项;
(3)分项工程质量标准、工序质量标准,交接程序和验收方式,保证质量的措施;
(4)施工的关键点及难点,易发生的质量通病和相应的技术对策、措施;
(5)关键工序工艺细则,过程控制方法;
(6)重点部位在不利季节中施工的操作方法及注意事项;
(7)施工工期要求及保证措施;
(8)应用“四新”技术的有关操作要领及注意事项;
(9)检验和试验安排、测量放样安排;
(10)施工原始记录填写容和要求;
(11)现场文明施工的具体要求及成品保护注意事项;
(12)施工安全注意事项,危险源识别及预防措施;
(13)环境保护要求及具体措施;
(14)其他施工注意事项。

16.3技术交底要求及注意事项
(1)技术交底要有针对性,交底容与对象要相适应,特别是第三级交底,要保证操作人员熟练掌握工序要点、注意事项、施工方法和工艺细则、工序质量标准和技术要求;
(2)对易发生施工质量通病和安全事故的工序和工程
部位,在技术交底时,应着重强调各种预防施工质量通病和安全事故发生的技术措施和注意事项;
(3)交底容应结合质量、职业健康安全和环境管理体系的要求,在进行技术交底的同时,进行质量、安全、环境方面的技术交底;
(4)应建立施工技术交底台帐。

整个施工过程包括各分部分项工程的施工均须作技术交底,技术交底不要漏项,不要只进行主体工程交底而忽略附属工程;
(5)所有书面技术交底,均应经过项目总工程师的审核,字迹要清楚、完整,数据引用正确。

技术交底会议记录应保存完整,交底方和被交底方的双方负责人必须履行交底签字手续;
(6)技术交底应严格执行施工规、规程及合同文件要求,不得任意修改、删减或降低工程质量标准;。

(7)技术交底应将项目的质量目标、创优目标贯穿其中。

质量目标要在技术交底中得到体现。

对影响工程在、外观质量的关键机械设备、模板、施工工艺等应有明确的强制性要求。

编制关键工序施工细则,加强关键工序工艺细则交底,使技术管理精细化切实落实到工序过程控制中;
(8)进行技术交底时,可根据需要,邀请业主、设计代表、监理和有经验的操作工人等相关人员参加,必要时对交底容作补充修改。

对于涉及到已经批准的施工方案、技术
措施的变动,应按有关程序进行审批后执行;
(9)技术交底应注重实效,做到责任落实到人,方法、步骤落实到位,不要为了应付检查而流于形式。

可采取业技术交底和现场操作交底相结合的方式;
(10)如果施工方案、技术措施等发生变化,应及时对交底容作补充修改;
(11)对于技术难度大、采用“四新”技术、关键过程、特殊过程、危险性较大分项分部工程等关键工序,应进行容全面、具体而详细的技术交底。

16.4负责项目必须对新工人质量、安全教育和操作规程、注意事项等岗前培训的组织;对变换工种及临时参加施工的人员,也要进行质量、安全教育和操作规程、注意事项的培训。

16.5负责制定项目质量意识教育计划,组织开展全体职工的质量意识宣传、教育活动。

负责组织对分包队伍进行技术培训和质量教育。
