渡口坝水电站大坝枢纽土建工程
重庆市奉节县渡口坝水电站工程坝址区软弱夹层分析说明

重庆市奉节县渡口坝水电站工程坝址区软弱夹层的分析说明【摘要】本文重庆市奉节县渡口坝水电站工程坝址区软弱夹层形的原因、特点及分布规律及性状进行分析说明。
【关键词】渡口坝水电站;工程坝址区;软弱夹层一、软弱夹层的成因及类型1.软弱夹层的成因软弱夹层一般是指那些颗粒细、厚度薄,具片状结构,遇水易软化或泥化,力学强度低,比其上下岩层相对软弱的岩层。
软弱夹层中泥化的部分称泥化夹层。
软弱夹层是水利工程建设中经常遇到的重大工程地质问题之一,如软弱夹层中有泥化错动带,则对坝基岩体抗滑稳定起控制作用,给大坝的安全造成很大的威胁,影响到设计方案、施工工期和工程投资。
软弱夹层是地质历史的产物,与成岩条件、构造作用和地下水活动等密切相关。
按其成因一般可分为三种类型:⑴原生型。
指成岩过程中,在坚硬岩层间所夹的粘粒含量高、胶结程度差、力学强度低的软弱岩层。
如碳酸盐建造、碎屑岩建造中夹的页岩、粘土岩薄层。
⑵次生型。
指原生软弱夹层、蚀变破碎带、次生矿物充填的节理等在风化、地下水等外营力作用下,产生泥及碎屑物质而形成的软弱夹层,又称风化夹层。
这类夹层多分布在浅表地层,往往受地形、水文地质条件、岩性及原生软弱夹层或软弱带发育情况所控制,常呈局部软化或泥化,粘粒含量及含水量均较高。
⑶构造型。
指岩层在构造作用下形成的软弱夹层。
一种是岩体在构造应力作用下,沿软、硬岩层接触带或软岩内部发生层间剪切错动;剪切错动带受到多期构造变动而发生剪切破坏,形成大量细颗粒物质和裂隙,经地下水的渗透和物理化学作用而使原生夹层软化、泥化形成软弱夹层;另一种是指构造作用形成的断层破碎带经泥化、软化而形成的软弱夹层。
2.各种成因类型的软弱夹层的特点原生型软弱夹层的特点是:成层条件好,层次多;有韵律、分布广、厚度较大、延伸远、产状稳定且与岩层产状一致。
次生型软弱夹层特点是:产状不稳定,厚度变化大,成层条件不好,主要分布在风化卸荷带或地下水循环带内;次生型软弱夹层从地表向下逐渐变薄,到卸荷带以下则消失。
老渡口水电站面板堆石坝设计特点

老渡口水电站面板堆石坝设计特点吴学斌;庄家耿;郑先姣;梁谦【摘要】介绍了老渡口水电站混凝土面板堆石坝的设计特点,论述了大坝沉降及稳定分析的计算结果,同时也论述了施工中的一些特点,其内容可供同类工程借鉴.【期刊名称】《水电与新能源》【年(卷),期】2012(000)001【总页数】3页(P23-25)【关键词】面板堆石坝;设计特点;老渡口水电站【作者】吴学斌;庄家耿;郑先姣;梁谦【作者单位】葛洲坝集团第六工程有限公司,福建厦门361000;葛洲坝集团第一工程有限公司,湖北宜昌443000;湖北省仙桃市排湖泵站工程管理局,湖北仙桃433000;湖北省水利水电规划勘测设计院,湖北武汉430064【正文语种】中文【中图分类】TV641.43老渡口水电站位于湖北省恩施市境内、清江上游左岸的一级支流马水河上,右岸到恩施44 km。
全流域面积1 709 km2,坝址以上流域面积1 650 km2。
坝址多年平均年径流量15.93亿m3,多年平均年流量50.5 m3/s,多年平均悬移质年输沙量42.04万t。
工程的主要任务是发电,兼有养殖和旅游等综合效益。
枢纽工程的主要建筑物由深覆盖层面板堆石坝、右岸岸坡开敞式溢洪道、左岸发电引水隧洞、地面电站厂房和室外GIS开关站等组成。
最大坝高96.60 m,总装机容量 100 MW,多年平均发电量 2.73亿kW·h,年利用小时数2 730 h,保证出力12.2 MW。
正常蓄水位为 483.0 m(远期),水库总库容 2.32亿m3,调节库容1.123亿m3,为季调节水库。
1 面板堆石坝的设计特点1.1 深覆盖层上面板堆石坝的发展我国的现代面板堆石坝技术于1985年开始起步,1996年建成了西北口面板堆石坝(高95 m)。
《混凝土面板堆石坝设计规范》SL228-98指出:“在覆盖层上采用防渗墙对地基进行防渗处理的高面板坝,其技术还有待进一步提高和发展”。
将趾板直接建在深厚覆盖层上的混凝土面板堆石坝与对覆盖层进行开挖,将趾板置于基岩上的筑坝方案相比,不但能够节省工程量,而且能够简化施工导流,缩短工期,具有明显的经济效益。
渡口坝水电站监理规划

重庆梅溪河渡口坝水电站A标工程监理规划湖南工学院建筑工程系工程监理0502班二○○八年三月目录第一章工程项目概况 (1)1、工程名称及建设地址 (1)2、工程概况 (1)第二章监理范围和监理工作内容 (4)1、监理工作的指导思想 (4)2、监理的范围和内容 (4)3、监理控制重点及对策 (7)第三章监理工作目标及工作依据 (7)1、监理服务依据 (7)2、监理工作目标 (9)第四章监理组织机构及岗位职责 (10)1、监理机构的组织形式 (10)2、监理人员岗位职责 (11)第五章工程质量控制 (13)1、质量控制的内容 (13)2、质量控制体系 (14)3、质量控制措施 (15)4、施工过程中的质量控制措施 (15)5、工程质量施工监理要点 (16)6、施工质量的事后控制措施 (18)7、施工质量的控制程序 (19)8、施工质量控制的主要方法 (20)9、质量控制点的设置 (21)第六章工程进度和投资控制 (22)1、工程进度控制 (22)2、工程投资(费用)控制 (24)第七章施工安全管理 (26)1、安全监理的任务 (26)2、安全监理的内容 (27)3、安全监理方法 (27)第八章、合同管理、信息管理及组织协调 (28)1、合同管理 (28)2、信息管理 (29)3、组织协调 (29)第九章、工程缺陷责任期(保修期)的监理 (30)1、保修期内的监理方法 (30)2、工程质量保修期的监理组织 (31)3、缺陷责任期终止 (31)第十章、监理记录、报告、档案资料管理 (31)1、工程记录 (31)2、监理机构向发包人提供的信息和文件 (32)3、监理档案资料管理 (33)第十一章监理工作制度 (34)第一章工程项目概况1、工程名称及建设地址(1)工程名称:重庆重庆梅溪河渡口坝水电站A标工程(2)工程地址:位于梅溪河中上游重庆市奉节县境内2、工程概况(1)工程简述渡口坝水电站为混合式水电站,位于梅溪河中上游重庆市奉节县境内,水库坝址有37km(公路里程,下同)长的山重四级泥结碎石公路(金桃路)与渝巴路(重庆至奉节)相通,坝址距新政乡7km、奉节县城90km;打烂沟厂址位于梅溪河下游左岸渝巴路旁,距奉节县城53.7km,重庆市420km;坝址至厂址37.7km。
重庆市梅溪河渡口坝水电站工程拱坝固结灌浆施工技术

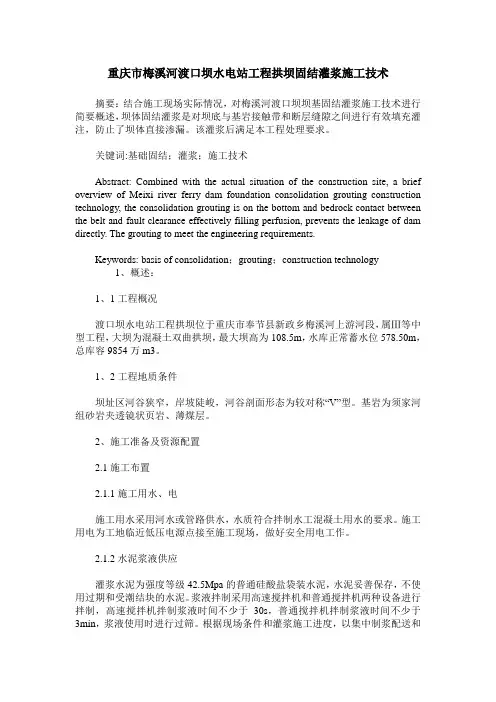

重庆市梅溪河渡口坝水电站工程拱坝固结灌浆施工技术摘要:结合施工现场实际情况,对梅溪河渡口坝坝基固结灌浆施工技术进行简要概述,坝体固结灌浆是对坝底与基岩接触带和断层缝隙之间进行有效填充灌注,防止了坝体直接渗漏。
该灌浆后满足本工程处理要求。
关键词:基础固结;灌浆;施工技术Abstract: Combined with the actual situation of the construction site, a brief overview of Meixi river ferry dam foundation consolidation grouting construction technology, the consolidation grouting is on the bottom and bedrock contact between the belt and fault clearance effectively filling perfusion, prevents the leakage of dam directly. The grouting to meet the engineering requirements.Keywords: basis of consolidation;grouting;construction technology1、概述:1、1工程概况渡口坝水电站工程拱坝位于重庆市奉节县新政乡梅溪河上游河段,属Ⅲ等中型工程,大坝为混凝土双曲拱坝,最大坝高为108.5m,水库正常蓄水位578.50m,总库容9854万m3。
1、2工程地质条件坝址区河谷狭窄,岸坡陡峻,河谷剖面形态为较对称“V”型。
基岩为须家河组砂岩夹透镜状页岩、薄煤层。
2、施工准备及资源配置2.1施工布置2.1.1施工用水、电施工用水采用河水或管路供水,水质符合拌制水工混凝土用水的要求。
施工用电为工地临近低压电源点接至施工现场,做好安全用电工作。

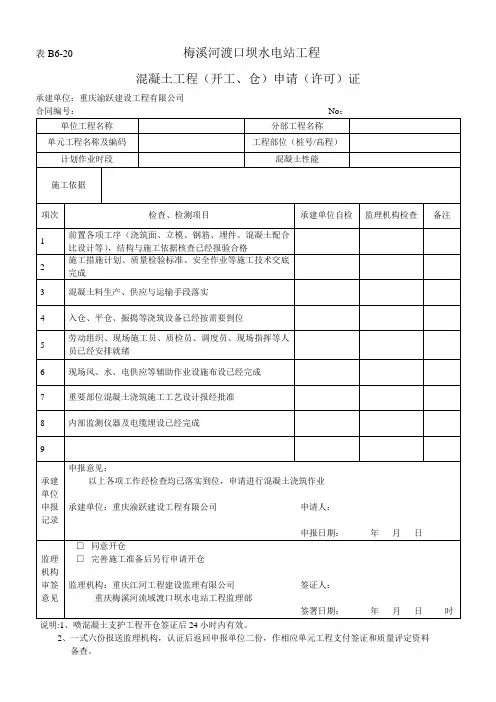

水利工程大坝开仓证

3
混凝土料生产、供应与运输手段落实
4
入仓、平仓、振捣等浇筑设备已经按需要到位
5
劳动组织、现场施工员、质检员、调度员、现场指挥等人员已经安排就绪
6
现场风、水、电供应等辅助作业设施布设已经完成
7
重要部位混凝土浇筑施工工艺设计报经批准
8
内部监测仪器及电缆埋设已经完成
表B6-20梅溪河渡口坝水电站工程
混凝土工程(开工、仓)申请(许可)证
承建单位:重庆渝跃建设工程有限公司
合同编号:No:
单位工程名称
分部工程名称
单元工程名称及编码
工程部位(桩号/高程)
计划作业时段
混凝土性能
施工依据
项次
检查、检测项目
承建单位自检
监理机构检查
备注
1
前置各项工序(浇筑面、立模、钢筋、埋件、混凝土配合比设计等),结构与施工依据核查已经报验合格
2、一式六份报送监理机构,认证后返回申报单位二份,作相应单元工程支付签证和质量评定资料
备查。
9
承建单位申报记录
申报意见:
以上各项工作经检查均已落实到位,申请进行混凝土浇筑作业
承建单位:重庆渝跃建设工程有限公司申请人:
申报日期:年月日
监理机构审签意见
□同意开仓
□完善施工准备后另行申请开仓
监理机构:重庆江河工程建设监理有限公司签证人:
重庆梅溪河流域渡口坝水电站工程监理部
签署日期:年月日时
说明:1、喷混凝土支护工程开仓签证后24小时内有效。
质监站-质量巡查报告(2011)

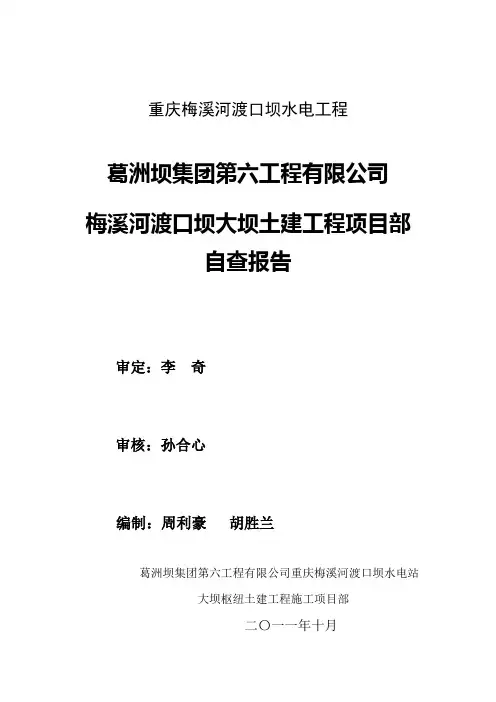

重庆梅溪河渡口坝水电工程葛洲坝集团第六工程有限公司梅溪河渡口坝大坝土建工程项目部自查报告审定:李奇审核:孙合心编制:周利豪胡胜兰葛洲坝集团第六工程有限公司重庆梅溪河渡口坝水电站大坝枢纽土建工程施工项目部二〇一一年十月目录1、渡口坝大坝工程简介 (1)2、大坝目前形象进度 (1)3、工程施工质量管理体系的建立、运行情况及自我评价 (2)4、已完工程质量状况及自我评价 (3)4.1、原材料概况 (3)4.1.1、外购原材料质量控制程序 (4)4.1.2水泥质量检测 (5)4.1.3、粉煤灰质量检测 (4)4.1.4、钢筋质量检验 (4)4.1.5、外加剂质量检验 (5)4.1.7、混凝土拌和用水质量控制 (6)4.1.8、混凝土强度质量控制 (7)4.2、坝基开挖与处理工程 (8)4.3、混凝土工程 (10)4.4、通水冷却及养护 (12)5、文明施工管理 (13)渡口坝大坝项目部施工质量自查报告1、渡口坝大坝工程简介梅溪河渡口坝水电站位于重庆市奉节县新政乡梅溪河上游河段,坝址两岸山体陡峭,施工场地狭小,大坝工程主要包括混凝土拱坝工程、取水口工程、导流洞封堵及导流底孔封堵工程、上下游围堰工程、施工导流和水流控制工程等,工程施工过程中存在点多面广的特点。
大坝为拱坝结构,对砼的温控要求严格,施工过程中的质量控制关键点和难点较多。
2、大坝目前形象进度渡口坝水电站大坝工程开挖及支护施工于2009年12月底完成,截至2011年10月25日,挡水坝段除3号块外全部达到设计578.5m 高程,溢流坝段只剩7#块两仓、9#闸墩一仓、溢流面层砼及公路梁未完成。
施工总体形象进度满足计划进度要求。
3、工程施工质量管理体系的建立、运行情况及自我评价渡口坝大坝项目部在质量管理工作中严格按照设计图纸、设计文件和国家有关规程规范、标准要求进行质量控制和检验,并不断健全和完善质量管理体系和质量管理规章制度。
在各部位的施工过程中,质量管理主要抓关键质量控制点,严格技术交底制度,严格质量“三检制”,对重要项目的施工实施连续监控和全程监控,使施工质量处于受控状态,确保工程施工质量合格。
渡口坝水电站大坝枢纽土建工程

渡口坝水电站大坝枢纽土建工程渡口坝水电站大坝枢纽位于华西永川市渡口镇坝头,是长江下游水电基地的重要组成部分之一。
该项目以发电为主要目的,是一项大型水电枢纽工程。
目前,该工程建设已经取得了显著的进展。
渡口坝水电站大坝枢纽土建工程是由中国电力工程建设公司承担的,总用地面积约为32.5平方公里,其中水面面积约为12.5平方公里,总装机容量为280万千瓦,年均发电量约达到116.26亿度。
整个工程的总投资额近400亿元。
目前,该项目已经进入到主体建设阶段,预计将在2025年左右正式投入运行。
作为一项大型水电枢纽工程,渡口坝水电站大坝枢纽的建设需要综合考虑多个方面的因素。
首先,整个工程需要在复杂的自然环境中进行建设。
它位于长江干流上,水流湍急、水位波动大、流速快,该区域的泥沙含量也较高,这为工程建设带来了一定的困难。
其次,渡口坝水电站大坝枢纽建设还需要考虑当地的生态环保问题。
该区域是一个生态环境敏感的区域,建设需严格遵循环境保护规定,做好环境保护措施,同时还需要与当地居民建立良好的沟通机制。
为解决这些难题,渡口坝水电站大坝枢纽土建工程采用了一系列的技术手段。
首先,该项目采用优化的设计方案,以最大限度地减少对自然环境的影响。
其次,该项目使用一些先进的施工技术,包括挖掘、爆破和浇筑等技术,来减少对环境的伤害。
此外,建设方还将加大技术投入,提高工程建设质量,确保工程进展顺利。
除了技术手段外,渡口坝水电站大坝枢纽土建工程还注重与当地居民的沟通和交流。
它为当地居民提供了充分的沟通机制和反馈渠道,以便及时处理相关的问题和反馈。
同时,该项目还采用了一些慈善措施,为当地社会做出积极贡献。
总的来说,渡口坝水电站大坝枢纽土建工程是一项重要的工程,为中国的能源建设和环境保护做出了积极的贡献。
在未来的发展中,我们相信它将为当地的经济、社会和环境带来更多的利益。
SL223-2008—《水利水电建设工程验收规程》

中华人民共和国水利行业标准SL 223—2008替代SL 223—1999水利水电建设工程验收规程Acceptance code of practice on waterresources and hydroelectric enginering2008-03-03发布2008-06-03实施中华人民共和国水利部发布 ICS ××.×××.××××××备案号:×××××—×××× SL中华人民共和国水利部关于批准发布水利行业标准的公告2008年第2号中华人民共和国水利部批准《水利水电建设工程验收规程》(SL223-2008)为水利行业标准,现予以公布。
二〇〇八年三月三日前言依据水利部《水利工程建设项目验收管理规定》(水利部令第30号)等有关文件,按照《水利技术标准编写规定》(SL 1—2002)的要求,对《水利水电建设工程验收规程》(SL223—1999)进行修订。
《水利水电建设工程验收规程》共9章15节146条和25个附录,主要内容有:——验收工作的分类;——验收工作的组织和程序;——验收应具备的条件和验收成果性文件;——验收所需报告和资料的制备;——验收后工程的移交和验收遗留问题处理。
对SL 223—1999进行修订的主要内容为:——对验收工作的名称重新进行划分和归类;——对规程结构进行调整;——增加工程验收的监督管理章节;——调整单位工程验收内容;——增加合同工程完工验收内容;——调整阶段验收内容,增加引(调)排水工程通水验收、部分工程投入使用验收;——调整竣工验收内容,取消初步验收,增加竣工验收自查、工程质量抽样检测、竣工验收技术鉴定以及竣工技术预验收;——增加工程移交以及遗留问题处理章节。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
渡口坝水电站大坝枢纽土建工程2008年防洪渡汛方案1 编制依据1)《XX市梅溪河渡口坝电站首部枢纽土建工程施工(合同编号:DKBZB—DBSN)》招标文件第二卷技术文件;2)XX市水利电力建筑勘测设计研究院《XX市梅溪河渡口坝水电站工程2008年度渡汛设计报告》;3)XX梅溪河流域水电开发XX梅电综[2008]11号《关于渡口坝电站安全渡汛的通知》;4)奉节县防汛抗旱江河管理指挥部办公室(奉防汛办发[2008]10号)《关于渡口坝水电站工程河道清障的紧急通知》;5)奉节县防汛抗旱江河管理指挥部办公室、奉节县水利局(奉防汛办发[2008]10号)《关于渡口坝水电站工程大坝工区停工整顿的紧急通知》;6)2008年6月5日奉节县防洪办、奉节县安监局、奉节县水利局召开关于渡口坝2008年大坝防洪度汛方案的审查会议精神。
2 概述2.1 水文气象及工程地质2.1.1水文气象梅溪河属中亚热带暖湿季风气候区,具有气候温和、雨量充沛、四季分明、光照适宜、无霜期长、冬干常见,伏旱突出等特点,由于受地形地貌的影响,局部小气候特征明显。
流域内降水丰沛,但年内分配不均,雨季从4月~10月,其降水量约占年降水量的88.2%,其中以7月降水量最多,约占年降水量的18.0%。
12月~2月枯期降水量约占年降水量的区河谷较宽阔,漫滩、一级阶地局部较发育;坚硬岩区河谷较狭窄,岸坡较陡峻,漫滩、阶地不发育。
库区地势总体北东高,南西低,两岸山顶高程一般在800~1500m之间,河床标高一般在430~575m之间,相对高差500~1000m。
两岸坡地形陡峻,地形坡角一般在45~60°之间。
河流两岸冲沟较发育,呈不对称树枝状展布;冲沟多沟深源长,长年有流水。
水库干流以横向谷为主,河谷剖面形态多为“V”型;支流冲沟多为纵谷,河谷剖面形态多为不对称“V”型。
水库区出露地层自老至新为二叠系上统吴家坪组(P2w)、长兴组(P2c)、三叠系下统大冶组(T1d)、嘉陵江组(T1j)、中统巴东组(T2b)、上统须家河组(T3xj),在洼地、两岸斜坡及沟谷底部零星分布有第四系残坡积、崩积、河流冲积层。
库区主要褶皱构造为XX—官阳背斜、鞍子山向斜、大木垭背斜,在背斜南翼发育次级小褶皱。
褶皱走向近东西,北部较紧密,南部变疏缓。
背斜南翼陡、局部倒转,北翼较缓;向斜则南翼较缓、北翼较陡;库区未见大断层,局部见与构造线走向近一致的陡倾角小断层。
库区岩体节理裂隙发育,除层面裂隙外,主要发育六组优势节理,其中,以近东西向和近南北向两组X扭性节理最发育,其次为北东向和北西向两组节理。
浅部节理平均间距0.3~0.5 m。
库区X围内地下水与河水的补排关系为地下水补给河水,梅溪河属补给型河谷。
各喀斯特系统的洼地、落水洞与对应的喀斯特泉大体顺构造线呈串珠状排列,喀斯特水主要在同一地层内沿层间喀斯特管道、裂隙运移,在库内地下水总体流向为由西向东或由东向西,两岸地下水水力坡降1.3~15%。
库区不良地质现象主要为危岩、崩塌、滚石,在巴东组软岩库岸局部见小规模松弛、变形。
危岩、崩塌:主要发育于地形陡峻的坚硬岩区,岩体被结构面切割成大小不一的块体,经风化、卸荷与松弛作用,后缘岩体逐渐脱离,变成不稳定松动危岩,在外力影响下从高处崩落,堆积于缓坡地段。
库区大的崩塌堆积体见有二处,危岩1处。
滚石:库区处中~深切峡谷地形区,陡峻岸坡已松动岩块在重力与降雨冲刷下易坠落,造成人员伤亡及财产损失。
岸坡松弛、变形:主要位于库内左岸由巴东组第二段紫红色粘土岩构成的岸坡。
岸坡为切向坡,地形较陡峻;边坡岩体节理发育,沿裂隙风化卸荷较强烈。
因风化卸荷作用,岸坡形成厚10~20m、宽约30m的松弛、蠕变带,其边坡局部稳定性较差。
蓄水后,因库水长期浸泡,松弛变形带易失稳坍滑库内,由于变形带规模较小,方量有限,对坝首无影响。
2.2 设计度汛要求2008年2月XX市水利电力建筑勘测设计研究院,编制了《XX市梅溪河渡口坝水电站工程2008年度渡汛设计报告》,其中关于渡口坝水电站大坝施工防洪度汛设计要求如下:2.2.1大坝设计防洪标准渡口坝水电站工程为三等Ⅲ级混凝土拱坝,汛期拦洪库容小于0.1亿m3,坝体施工临时度汛洪水重现期为20年一遇,相应洪峰流量为2632 m3/s。
根据梅溪河洪水及工程特点,为保证2008年安全度汛,围堰必须具备挡水条件。
为实现2008年汛后大坝开挖和砼浇筑继续施工的要求,2008年4月底前围堰高程应达到设计高程。
分期洪水设计计算成果见表4,坝址及坝址下游断面水位流量关系成果见表5及表6。
①保证上游施工期,按设计标准洪水位以下移民安全度汛;②在设计标准洪水位以下征地移民问题未解决前,保证河床行洪宽度,确保设计洪水位以下的移民及整个工程的防洪度汛安全;③保证大坝施工工区施工不受20年一遇及其以下洪水的影响;④保证拌和系统及缆机平台遭遇山洪时的安全;⑤保证坝肩已开挖边坡的支护及稳定;⑥保证生产、生活设施的安全和施工区内的临时公路路基及边坡稳定。
2.4 目前施工进展情况1)坝肩及坝基开挖、支护排水:左坝肩土石方开挖到EL615.00m,左坝肩缆机平台EL634m高程以上支护完成50%;右坝肩土石方开挖到EL578.5.m,右坝肩缆机平台EL630m高程以上支护完成80%;EL578.5m~EL630m边坡支护开始钻孔;左右岸坝肩缆机平台截水沟完成30%;河床出碴及时跟,右岸EL543.00m~EL578.50m施工便道施工完成80%;2)拌和系统至缆机取料平台道路完成90%,拌和系统场地水泥库挡墙施工完成80%,拌和系统场平施工完成80%;3)临时交通桥上游临时木工厂、钢筋厂及生活设施已搬迁至EL513.5m以上高地处;4)导流洞上游河床疏浚完成;5)完成对各供电线路、供水、供气管路检查和整修;6)生活区营地边坡危石排险工作完成,排水沟疏通完成。
2.5 汛前应完成的主要施工项目根据《XX市梅溪河渡口坝水电站工程2008年度渡汛设计报告》和《关于渡口坝水电站工程河道清障的紧急通知》,结合工程现场施工情况,汛前进度需达到如下要求:1)2008年6月底之前完成上游围堰EL483m高程以下砼芯墙施工、完成导流洞进水渠和出水渠砼浇筑;2)沿河道临时公路所有边坡开挖、边坡处理应全部完成;3)弃碴场迎水面边坡大块石防护;4)及时清除河道中的弃渣,将河道疏通;5)2008年6月底之前完成已开挖边坡的支护和排水工作。
2.6 汛期主要施工项目在确保汛期安全的前提下,合理安排汛期施工。
汛期将施工重点转移至高边坡的支护、排水工作及筛分拌和系统、砼浇筑系统的施工。
对于左右坝肩及坝基开挖,在高边坡安全稳定的情况下,合理调整施工进度。
灌浆平洞、传力洞及引水隧洞等洞挖施工,不影响汛期度汛,待施工平台形成后立即进行。
1)围堰施工:为确保2008年大坝施工区安全汛期,汛前只进行原河床EL483.0m高程以下的砼芯墙施工,不进行上下游围堰施工,待设计度汛水位以下,移民搬迁完成后,加大围堰的施工强度,确保2008年10月之前达到设计要求,具备挡水条件;2)坝肩及坝基开挖、支护:加强现场组织管理,加大人员设备投入,在确保安全度汛的前提下,加快左右坝肩开挖下降速度。
重点保证2008年6月中旬之前左右坝肩缆机平台高程以上支护施工完成,同时尽快完成高边坡截水沟,确保边坡稳定;3)三大系统施工:破碎筛分系统、拌和系统和砼浇筑系统都必须在2008年9月底前施工完成,三大系统是影响基岩覆盖进度的最重要因素之一;2.7 渡汛原则和目标基本原则:预防为主,防抢结合;统一指挥,统一调度;服从大局,团结抗洪;调动项目部最大力量防汛度汛。
目标:最大限度的保证工程安全度汛,降低洪水可能造成的损失。
3 施工导流标准及导流方式3.1 导流标准1)坝体施工临时度汛洪水标准,采用5月~9月P=5% 最大洪峰流量2632m3/s作为坝体临时渡汛洪水标准。
2)按SL303-2004《水利水电工程施工组织设计规X》,坝枢导流建筑物为V级,本工程采用土石围堰,设计洪水标准采用11月~至次年4月P=20%洪水流量作为枯水期导流流量,Q=316m3/s。
3.2 导流方式本工程采用河床一次拦断,旁侧隧洞导流的导流方式。
上游过水围堰堰顶高程EL496.7m,枯水期11月~至次年4月P=20% Q=316m3/s时,上游水位EL495.19m,下游水位EL485.08m。
导流洞为圆拱直墙型,断面尺寸5.0×7.5m(b×h),底板高程为EL483.33m。
本工程汛期5月~9月P=5%最大洪峰流量2632m3/s时,采用导流隧洞+河床进行联合泄流,最高库水位507.16m,最大下泄流量2470m3/s。
设计度汛洪水位以下移民未搬迁完成前,先将上游围堰砼芯墙施工至EL483.0m高程(原河床高程),采用导流隧洞+河床进行联合泄流;待设计度汛洪水位以下移民搬迁完成后,再将围堰施工到设计高程(EL496.7m高程)。
4 汛前工作计划1)全力配合协助新政乡政府,完成设计度汛洪水位以下的库区移民征地工作;2)及时清除河道弃碴,保证河床行洪宽度,达到行洪要求;3)2008年6月25日前完成河床弃渣场迎水面边坡大块石的防护工作;4)保证左右缆机系统基础、围堰砼芯墙、拌和系统场平基础及廊道砼施工;5)各施工主干道、筛分拌和系统场地的排水系统必须于2008年6月底前完成(完善);6)各施工道路、施工场地旁存在安全隐患的边坡必须于2008年6月20日之前排危或支护完成;7)左、右坝肩坡顶截水沟,左、右岸缆机平台以上边坡支护必须于2008年6月底之前施工完成;8)在2008年6月底前上游围堰芯墙砼浇筑至EL483.0m 高程,同时完成导流洞进口段砼浇筑;9)对施工区、生活营区附近的河道或山沟的弃渣及修建的施工道路进行清理,以保证水道畅通,防止水位壅高而危及施工区、生活营区的安全;10)做好河床水位变化观测。
5 汛期施工及防汛措施5.1 坝肩开挖、支护施工防汛5.1.1施工方法渡口坝电站开挖方量较大,目前工期已推迟近一年,因为库区设计度汛洪水位以下移民未完成。
在确保移民区及工程安全度汛的前提下,要求施工单位采取坝肩开挖按照自上而下的施工顺序,分层进行开挖,梯段高度9m。
左右岸坝肩开挖不同时进行大规模爆破及甩碴,左右岸开挖施工采取错开放炮、错开甩碴及出碴,保证每次爆破方量不大于1.5万方。
爆破甩碴后,立即组织出碴设备昼夜不停出碴,配备1.0m3~1.2m3反铲5台,20t~25t出碴车13台,保证出碴时间不超过3天,保证河床堆碴高程不超过EL490m。
每次爆破石碴出完后方可能进行下一次爆破,且必须随时保持河床一边洪水行洪通道畅通(高程485.0m,宽度20~30m即原河床高程及宽度)。
