隧道洞外沉淀池技术交底Ⅰ级工程部至架子队

合集下载

隧道工程质量技术交底

隧道工程质量技术交底

隧道工程质量技术交底引言概述:隧道工程作为现代交通基础设施的重要组成部份,其质量关系到交通运输的安全和顺畅。

为了确保隧道工程的质量,技术交底是必不可少的环节。

本文将从五个方面详细阐述隧道工程质量技术交底的内容。

一、隧道工程的基本情况1.1 隧道工程的位置和规模:介绍隧道工程所处的地理位置以及隧道的长度、断面形状等基本信息。

1.2 隧道工程的设计要求:阐述隧道工程的设计标准、荷载要求、安全要求等。

1.3 隧道工程的施工方式:详细说明隧道工程的施工方法、主要设备和材料等。

二、隧道工程的质量控制要点2.1 隧道工程的地质勘察:介绍隧道工程的地质勘察方法和结果,包括地质结构、地下水情况等。

2.2 隧道工程的施工监控:详细阐述隧道工程施工过程中的监控要点,如隧道内部环境、支护结构、排水系统等。

2.3 隧道工程的材料选择和检测:说明隧道工程中所使用的材料的选择原则和检测方法,确保材料符合设计要求。

三、隧道工程的质量验收标准3.1 隧道工程的验收依据:介绍隧道工程质量验收的法律法规和相关标准。

3.2 隧道工程的验收内容:详细说明隧道工程质量验收的具体内容,包括隧道结构、排水系统、通风系统等。

3.3 隧道工程的验收方法:阐述隧道工程质量验收的方法和步骤,包括现场检查、试验和监测等。

四、隧道工程的质量技术交底方式4.1 隧道工程的交底对象:明确隧道工程质量技术交底的对象,包括设计单位、施工单位、监理单位等。

4.2 隧道工程的交底内容:详细说明隧道工程质量技术交底的具体内容,包括设计要求、施工方案、质量控制要点等。

4.3 隧道工程的交底形式:阐述隧道工程质量技术交底的形式,可以采用会议、文件、图纸等方式进行交底。

五、隧道工程质量技术交底的监督与管理5.1 隧道工程质量技术交底的监督要求:明确隧道工程质量技术交底的监督要求,包括监督人员的资质和监督频次等。

5.2 隧道工程质量技术交底的管理措施:详细阐述隧道工程质量技术交底的管理措施,包括记录管理、信息传递和沟通等。

沉淀池施工技术交底

沉淀池施工技术交底

沉淀池施工技术交底.pdf【模板1:正式风格】本文档详细介绍了沉淀池施工技术交底,旨在确保施工过程准确无误。

请所有相关人员仔细阅读并按照此文档的要求进行操作。

1. 施工前准备1.1 确定施工区域并进行必要的标识和隔离措施。

1.2 检查施工现场的地面平整度和其他安全因素。

1.3 准备所需的工具和材料,并进行必要的检查和维护。

2. 沉淀池施工步骤2.1 清理施工区域,包括清除垃圾和杂草。

2.2 进行基础工作,包括地面的平整和混凝土基底的浇筑。

2.3 安装沉淀池的预制结构,确保结构的稳定性和密封性。

2.4 进行管道连接和排水系统的设置。

2.5 进行沉淀池的防水处理,并对其进行必要的测试和检查。

2.6 进行沉淀池的保护层施工,以保证其长期使用的稳定性。

2.7 进行最终测试和调整,确保沉淀池的运行正常。

3. 安全注意事项3.1 在施工过程中,所有人员必须正确使用个人防护装备。

3.2 遵守所有相关的安全规定和标准。

3.3 防止施工现场发生火灾、漏电等安全事故。

3.4 定期检查施工现场的安全状况,并进行必要的整改和改进。

4. 管理和监控4.1 指定专人负责施工过程的管理和监控。

4.2 设立临时施工现场的管理制度,包括进出登记、材料消耗记录等。

4.3 定期组织工作会议,评估施工进展情况,并及时解决问题与困难。

附件:1. 沉淀池施工图纸2. 沉淀池施工工艺流程图法律名词及注释:1. 施工区域: 指待施工的具体位置或区域,一般由相关部门确定。

2. 防水处理: 为了防止水渗漏或渗透,采取的对建筑物或构筑物进行封堵或涂层处理的措施。

3. 个人防护装备: 指为了保护个人安全而佩戴或使用的各种器材或装置,如安全帽、防护眼镜等。

【模板2:活泼风格】这份文档是关于沉淀池施工技术交底的,啦啦啦~为了确保施工过程的顺利进行,我们可要认真读哦!1. 施工前准备1.1 找好位置施工啦,别乱施工哦!还要设好标识,做好隔离措施。

1.2 平整地面咯,可别塌了哦!还要考虑其他安全因素哦。

洞口三级沉淀池技术交底

洞口三级沉淀池技术交底

技术交底书施工单位:中铁一局集团有限公司成贵铁路项目经理部三分部编号:工程名称文阁隧道出口工程部位洞口沉淀池施工里程D3K307+410主要内容三级沉淀池技术交底交底内容:为了减少对洞口环境的污染,合理将隧道内施工期污水及洞外排水经沉淀、分解后排出,现需在洞口设置三级沉淀池。

一、施工技术要求沉淀池的尺寸应根据施工排水量的大小并结合洞口场地布置情况合理安排。

施工工艺:场地平整→测量放样→沉淀池开挖→沉淀池砌筑。

(1)场地平整:使用挖掘机平整场地,确保场内无杂物。

(2)测量放样:使用全站仪测量放样出沉淀池的准确位置。

(3)沉淀池开挖:使用挖掘机开挖沉淀池,开挖深度为2.0m,长6m,宽5m。

(4)沉淀池砌体:沉淀池为三级沉淀池,采用浆砌片石砌筑,长5米、宽2米,形状呈L形,按水流方向呈级梯布置,沉淀池设两个2*2m、一个3*2m水池,进、出水口尺寸为宽60cm,高40cm。

隔墙设置过水孔,尺寸为40cm*40cm。

池内墙全部用M10砂浆抹面封闭。

(5)安全防护:沉淀池采用φ50钢管全围护,立杆高出沉淀池顶1.2m,间距2m一道,横杆高出沉淀池顶20cm,间距1m。

钢管用红白相间(30cm一道)油漆粉刷,绕钢管挂设一圈安全防护绿网。

二、质量验收标准(1)砌体达到要求,垂直度严格控制,不允许出现错台现象。

(2)砌体砂浆应密实饱满,砌体水平灰缝的砂浆饱满度不得低于80%。

三、安全注意事项(1)所有操作人员均需佩戴施工安全劳保用品。

(2)非施工人员不得进入施工现场。

(3)基坑开挖后需在坑边设立安全警示牌。

(4)施工人员必须戴好安全帽。

(5)穿拖鞋,赤脚、赤膊不准进入施工现场。

四、文明施工(1)各项临时设施因地制宜,布局合理,整齐有序,安全卫生;(2)做到工完料尽,场地恢复平整。

五、环保要求注意作好废弃材料的清理,及场内排水,做到规划布局合理,不污染环境。

六、附图交底人复核人接底人日期。

沉淀池施工技术交底【范本模板】

沉淀池施工技术交底【范本模板】
(5)栏杆设置:沉淀池四周围设1米高栏杆,并且悬挂警示标志。沉淀池通过排水沟与集水井连通,将水集中处理后通过集水井之后方可排入指定区域水沟内,具体尺寸见沉淀池布置图。
(6) 主要对清洗搅拌机和生活污水沉淀.
三、附图:四级沉淀池设计图
四、质量验收标准
(1)浆砌强度达到要求,坡度严格控制,不允许出现反坡现象。
(2)测量放样:使用全站仪测量放样出沉淀池的准确位置。
(3)沉淀池开挖:使用挖掘机开挖沉淀池,开挖深度为2.0 m,长20m,宽5m。
(4)沉淀池砌体:沉淀池为四级沉淀池,采用24墙砖砌,按水流方向梯级布置,基底夯实后底部砖砌厚37cm,M10砂浆抹面,一级沉淀长度为12m,剩余均为长*宽=3*5m隔墙设置泄水孔,尺寸为φ200PVC管.池内墙全部(1)各项临时设施因地制宜,布局合理,整齐有序,安全卫生 (2)做到工完料尽,场地恢复平整。
七、环保要求
注意作好废弃材料的清理,及场内排水,做到规划布局合理,不污染环境,达到施工管理标准化要求.
料仓隔墙采用现浇混凝土结构,墙高3m,墙厚0.5m,墙长32m。
附图:
交底人:
(2)砌体灰缝砂浆应密实饱满,砖墙水平灰缝的砂浆饱满度不得低于80%.
(3)砖砌体的灰缝应横平竖直,厚薄均匀,水平灰缝厚度及竖向灰缝宽度宜为10mm,但不应小于8mm,也不应该大于12mm。
五、安全注意事项
(1)所有操作人员均需佩戴施工安全劳保用品。
(2)非施工人员不得进入施工现场.
(3)穿拖鞋,赤脚、赤膊不准进入施工现场。
沉淀池施工技术交底
单位:
工程名称:
交底编号:
交底内容:沉淀池施工
交底内容:
一、适用范围
客专项目部沉淀池。

沉淀池施工技术交底

沉淀池施工技术交底
技术交底书
交底单位
架子一队
编号
工程名称
灞河特大桥
施工部位
沉淀池
交底内容
沉淀池施工技术交底
会签人员
交底人:单位:职务:日期:
审核人:单位:职务:日期:
接底人:单位:职务:日期:
根据《建设工程项目管理规范》关于“建筑垃圾、渣土应在指定地点堆放和在施工现场设置机动车车辆冲洗设施”的规定,特要求拌合站在混凝土罐车冲洗场地设置污水沉淀池。
(3)内侧砖墙砌筑。沉淀池之间由三七砖墙隔开,一级二级沉淀池内部四周围墙采用二四砖墙,隔墙顶面标高比四周砖墙标高低0.5m。对于两二级沉淀池与三级沉淀池之间隔墙底和三级沉淀池底部外侧一圈,先砌筑四八砖墙基础,高0.5m。基础完成后,采用一二砖墙绕三级沉淀池内侧砌筑围墙到顶。一级沉淀池与二级沉淀池之间隔墙设四个
交底目的:指导施工队伍明确施工内容及所要达到技术标准。
交底内容:
一级沉淀池由西侧至二级沉淀池方向8m范围填土设置斜坡,为洗车及掏渣用路。对于掏渣斜坡路采用素土分层填筑碾压密实,分层厚度不大于30cm,且压实度达到93%以上,其上再浇筑一层20cm厚C25混泥土,混凝土表面必须拉毛,拉毛深度2-5mm。
(3)基坑挖土及时拉运,不能长时间堆于基坑外侧,以免发生塌方,造成不必要人员伤亡。
2、文明施工
制定现场环境保护方案、措施,组织相关人员对施工现场危险源和环境因素进行评价,确定重大危险源和重要环境因素,对嗓声、粉尘、污水、固体废弃物等进行有效控制。
四、季节和夜间施工安排
(1)雨季施工时,基坑搭设雨季应急防雨棚,且施工现场应及时排除积水,确保基坑雨季正常施工。
三、安全保证措施和文明施工
1、安全保证措施
(1)建立安全保证体系。项目部成立安全领导小组,配专职安全检查员,专业施工队设专职安全员பைடு நூலகம்工班设兼职安全员。逐级签订安全责任书。自上而下形成安全保证体系。

沉淀池技术交底【范本模板】

沉淀池技术交底【范本模板】

技术交底记录
工程名称:无锡地铁3号线工程土建施工08标编号:施工单位中铁十四局集团有限公司交底时间2016年3月26日交底部位临建施工工序名称沉淀池施工
交底提要:沉淀池施工技术交底
一、工程概况
黄山路站为无锡地铁3号线一期工程的第16座车站,位于长江北路和黄山路交汇路口,沿长江北路布置.本站前方衔接旺庄站,后方到达高浪东路站。

黄山路站为地下二层岛式站,主要采用地下两层单柱双跨(局部双柱三跨)钢筋混凝土箱型框架结构。

车站有效站台中心里程:DK33+445.350,车站设计起点里程为DK33+366.150,车站设计终点里程DK33+563。

150。

车站外包总长197m,车站标准段外包宽度为19。

7m,有效站台中心处车站基坑深度约15.83m,覆土厚约3.0m。

采用明挖法施工。

二、施工工艺
测量放线人工配合挖机开槽人工清理碎渣浇筑垫层
钢筋帮扎立模板混凝土浇筑
三、施工参数
1、在一期一阶段施工一区沉淀池长宽高为5。

5m×2.0m×2。

0m,下挖2。

2m立模板高于地面100mm,人工清理基底平整后浇筑C20混凝土垫层,垫层厚20cm。

底部铺设单层Φ16@300螺纹钢,四周侧墙绑扎Φ16@300螺纹钢,墙体顶部预留4个250mm×300mm开口。

墙体采用C25砼浇筑.
2、沉淀池模板采用木胶板,模板长宽1500mm×1000mm共22块,方木采用100mm×100mm,12根长度1.5m、6根长度5m 的方木及3根长度5.5m 的方木。

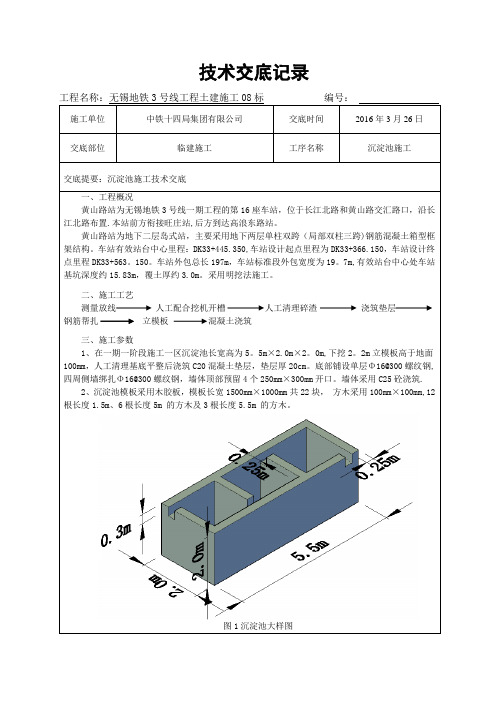

图1沉淀池大样图。

隧道洞外沉淀池技术交底-Ⅰ级-工程部至架子队 (1)

安全技术交底记录技术交底记录编号隧道CLZQ6-1-CZS1#SDJK-03洞外沉淀池工程名称川主寺1#隧道出口交底级别Ⅰ级部位名称洞外工程(施工废水沉淀池)工序名称(内容)选址、开挖、立模板、浇筑、(引)排水沟、安全防护施工单位隧道第二架子队交底日期2013年6月23日交底内容:一、编制依据1、《高速铁路隧道工程施工技术指南》(铁建设[2010]241号)。

2、《双线隧道洞门》(成兰隧参[11]06)。

二、沉淀池选址根据川主寺1#隧道出口地理位置及功能区划分,决定选择在施工便道左侧(下游方向)距离坡脚4m处,长度方向平行于公路,以策美观。

㈡、开挖由技术人员现场放线确定开挖边线,洒出白灰线,挖掘机开挖,开挖时应注意随时量测开挖深度,保证预留20~30cm由人工清理开挖,机械开挖完成后,由技术人员再次确定几何尺寸及人工清理至设计高程及宽度。

㈢、立模板1、采用钢模板立模,墙体混凝土顶面高度需高出原地面20cm,以安全计,沉淀池底板及边墙、隔墙厚度均为40cm厚,立模板过程中应随时检查对角线长度,确保几何尺寸。

2、浇筑前,应在模板上标明预埋脚手架钢管防护的准确位置。

㈣、浇筑1、混凝土强度等级采用C25混凝土浇筑,先浇筑底板,底板均按照流水方向设置不小于2%的坡,浇筑完成后,应立即在边墙、隔墙处插设接茬钢筋,接茬钢筋标准为:HRB335¢12钢筋,长短错开,长短差为30d,间距55cm,(±15mm)。

2、边墙与隔墙应整体一次性浇筑,防止渗漏水。

3、浇筑完成后,应立即按照预定位置埋设安全防护钢管,埋设时应采用鱼线拉直线埋设,以保证其顶面高程统一。

㈤、(引)排水沟1、按照参考图位置施作出口、出口引水沟,坡度不小于2%。

2、排水沟顺接出水排水端口,与下游公路排水涵洞顺接,排水沟坡度应由抄平出入口两端高程确定,坡度大于8‰时,可适当设置跌水。

3、排水沟几何尺寸与引水沟几何尺寸一致,以保证过水面积。

4、出口端引水沟长度设置为2.0m为C25混凝土浇筑,排水沟可就地利用片石+M10砂浆砌筑,除过水净空尺寸与引水沟一致外,片石排水沟墙厚不小于30cm,底板厚度不小于10cm,每隔15m设置一处伸缩缝,缝宽2cm,中间填塞沥青麻筋,施工完成后,统一用M10砂浆抹面,厚度2cm 计列。

铁路隧道洞口沉淀池施工方案

铁路隧道洞口沉淀池施工方案
铁路隧道洞口沉淀池是用于收集隧道口雨水的设施。

1. 设计合适的洞口沉淀池尺寸和容量,根据降雨量计算必要的排水能力。

考虑到铁路隧道洞口处经常有列车经过,需要确保沉淀池的强度和稳定性。

2. 清理隧道口周边的建筑、草木等杂物。

在设计施工计划时应考虑隧道口周边环境的影响,避免因施工而对环境造成破坏。

3. 开挖洞口沉淀池,并设立施工围挡和安全标志。

挖掘深度应按设计要求进行,同时应保证池底平整。

4. 在池底铺设排水管道,并确保其与隧道排水系统连接畅通。

5. 在池底铺设防水材料,并在池壁设置止水带,以防止雨水渗透。

6. 对池壁和池底进行加固,确保三级抗震要求。

7. 处理池内和池周边的地面,确保其平整,并做好排水施工。

8. 在池壁设置检修孔,并设立警示标志,便于日后检修和维护。

以上是一些可能的施工步骤,具体方案应根据具体情况和设计要求进行。

在施工过程中,应严格遵守相关安全规定和操作规程,确保工程质量和工作安全。

沉淀池施工技术交底(工程模版通用)

3、砂浆抹面:沉淀池边墙、底面采用M10砂浆抹面,砂浆抹面厚度为1公分;砂浆抹面必须进行压光处理。
4、沉淀池盖板施工:
(1)沉淀池盖板尺寸为2500mm×1500mm×200mm;
(2)沉淀池盖板纵向和横向钢筋采用直径为14mm的二级钢筋,拉筋采用直径为6mm的一级钢筋,拉筋采用梅花桩布置,具体配筋情况见附图。
本交底适用于***竖井场地沉淀池施工。
1、作业准备
1.1机具准备
施工前应准备好铁锹、洋镐、抹子、电锯、手锯、锤子、斧子、电钻、扳子、水平尺、线坠、撬棍等工具。
1.2材料准备
红砖、普通硅酸盐P.O 42.5水泥、中砂、石子、Ф6的光圆钢筋、直径为14mm的二级钢筋、1.2cm厚模板、卷尺等。
1.3作业条件
(3)沉淀池盖板顶面和地面的钢筋保护层厚度为4公分,其他保护层厚度具体尺寸见附图。
(4)沉淀池=盖板采用C20混凝土浇筑。
2.2施工操作要点及要求
1、边墙和中墙砌筑24墙,在设计标高和位置设置预留孔,具体尺寸见附图。
2、沉淀池底面浇筑10公分厚C15混凝土。
3、沉淀池砂浆抹面时,必须压光整平。
4、沉淀池盖板顶面和地面的保护层厚度为4公分,其他边具体尺寸见附图。
1、沉淀池开挖完成,清理沉淀池边墙土体以及找平沉淀池地面。
2、沉淀池基坑内无积水。
2、施工操作工艺
2.1工艺流程
沉淀池边墙砌筑沉淀池底面浇筑沉淀池砂浆抹面沉淀池盖板施工盖板铺设
1、沉淀池边墙砌筑:沉淀池尺寸为2500mm×1500mm×1500mm边墙、中间隔墙砌筑24墙,相关尺寸和位置见附图。
2、沉淀池底面浇筑:沉淀池底面浇筑10公分厚C15混凝土垫层。
4、注意事项
(1)现场所有作业人员必须佩戴安全帽齐全。

沉淀池排水管路施工技术交底

沉淀池排水管施工技术交底施工单位:中铁隧道集团有限公司编号:工程名称长株潭Ⅰ标三工区分部分项工程排水沟工种杂工交底内容:一、工程概况沉淀池排水管路按现场排水系统要求,结合现场实际情况布臵排水管路及相应的排水系统。

详见沉淀池排水管路平面布臵图。

二、施工工艺施工工序如下测量放线→开挖→PVC水管铺设安装→回填土方三、PVC管尺寸沉淀池排水管路设臵用315mmPVC管。

四、重点控制及注意事项1、测量放线为保证结构尺寸符合设计要求,测量组根据设计图和施工技术交底要求,放样水沟定位基准线和水平基准线,并采用书面交底和现场技术交底形式将有关资料和测量点位交付现场技术员和领工员。

2、基底清理将水沟基底的松碴、杂物、淤泥清理干净,找平,便于水管铺设安装,墙体开孔350mm,便于管路安装通过,管路沿边坡下行,到达集水井位臵。

3、PVC管安装根据测量放线,放出PVC管定位安装中线,然后安装,PVC管安装必须平直,基底不平整部位在安装前用砂浆找平,防止水管摆放不平整导致排水不流畅。

4、土方回填PVC管安装完成后,人工进行土方回填,禁止用杂物和淤泥回填,回填到与场地面平整位臵。

上部用砂浆找平,抹面。

五、安全、文明施工及环保措施1、进场施工人员必须先进行安全及文明施工教育,使其熟知业主的有关安全文明施工管理规定。

2、现场施工材料应摆放整齐,管路布臵合理。

3、生活垃圾应统一收集至指定位臵进行弃臵,不得乱丢乱扔。

补充交底内容:接收交底人签名:日期:年月日注:本交底一式三份,项目部、工区、作业组各一份。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
㈢、立模板
1、采用钢模板立模,墙体混凝土顶面高度需高出原地面20cm,以安全计,沉淀池底板及边墙、隔墙厚度均为40cm厚,立模板过程中应随时检查对角线长度,确保几何尺寸

2、浇筑前,应在模板上标明预埋脚手架钢管防护的准确位置。
㈣、浇筑
1、混凝土强度等级采用C25混凝土浇筑,先浇筑底板,底板均按照流水方向设置不小于2%的坡,浇筑完成后,应立即在边墙、隔墙处插设接茬钢筋,接茬钢筋标准为:HRB335¢12钢筋,长短错开,长短差为30d,间距55cm,(±15mm)。
1、《高速铁路隧道工程施工技术指南》(铁建设[2010]241号)。
2、《双线隧道洞门》(成兰隧参[11]06)。
二、沉淀池选址
根据川主寺1#隧道出口地理位置及功能区划分,决定选择在施工便道左侧(下游方向)距离坡脚4m处,长度方向平行于公路,以策美观。
㈡、开挖
由技术人员现场放线确定开挖边线,洒出白灰线,挖掘机开挖,开挖时应注意随时量测开挖深度,保证预留20~30cm由人工清理开挖,机械开挖完成后,由技术人员再次确定几何尺寸及人工清理至设计高程及宽度。
安 全 技 术 交 底 记 录
技术交底记录
编号
隧 道
CLZQ6-1-CZS1#SDJK-03
洞外沉淀池Biblioteka 工程名称川主寺1#隧道出口
交底级别
Ⅰ级
部位名称
洞外工程(施工废水沉淀池)
工序名称(内容)
选址、开挖、立模板、浇筑、(引)排水沟、安全防护
施工单位
隧道第二架子队
交底日期
2013年6月23日
交底内容:
一、编制依据
2、边墙与隔墙应整体一次性浇筑,防止渗漏水。
3、浇筑完成后,应立即按照预定位置埋设安全防护钢管,埋设时应采用鱼线拉直线埋设,以保证其顶面高程统一。
㈤、(引)排水沟
1、按照参考图位置施作出口、出口引水沟,坡度不小于2%。
2、排水沟顺接出水排水端口,与下游公路排水涵洞顺接,排水沟坡度应由抄平出入口两端高程确定,坡度大于8‰时,可适当设置跌水。
(注:文档可能无法思考全面,请浏览后下载,供参考。可复制、编制,期待你的好评与关注)
3、排水沟几何尺寸与引水沟几何尺寸一致,以保证过水面积。
4、出口端引水沟长度设置为2.0m为C25混凝土浇筑,排水沟可就地利用片石+M10砂浆砌筑,除过水净空尺寸与引水沟一致外,片石排水沟墙厚不小于30cm,底板厚度不小于10cm,每隔15m设置一处伸缩缝,缝宽2cm,中间填塞沥青麻筋,施工完成后,统一用M10砂浆抹面,厚度2cm计列。
㈥、安全防护
沉淀池四周采用脚手架钢管全封闭,用扣件连接,并设置密目安全防护网,防止人畜不慎跌入沉淀池中。设置安全警示标志警告危险。
㈦、沉淀池详细几何尺寸参见《洞外施工废水沉淀池设计图》(成兰隧参[11]06-19)。



交底人



交底接收人
接收日期
日 期
队 长
复 核
领工员
日 期
技术负责人
本交底一式四份,工程部归档一份,队长一份,领工员一份,技术负责人一份。
