整组启动电气试验
大修后电气试验启动方案

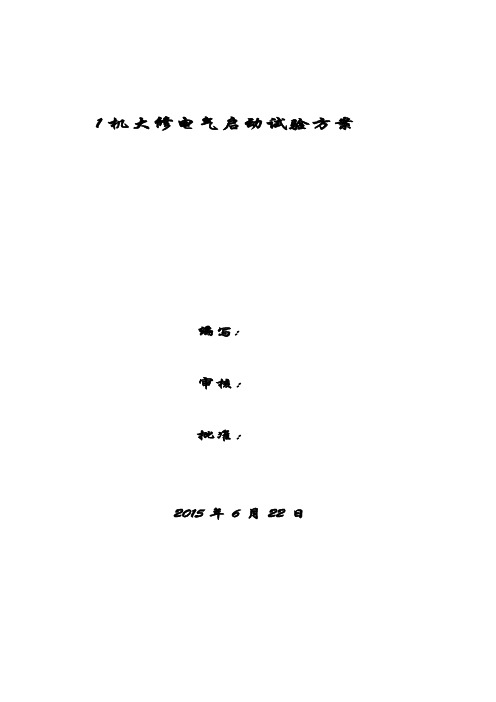

1机大修电气启动试验方案编写:审核:批准:2015年6月22日试验项目顺序序号项目内容1 测量不同转速下发电机转子的交流阻抗和功率损耗2 发变组三相短路试验3 发变组带220kV正母零升试验4 额定转速下发电机带主变空载特性试验5 额定转速下励磁调节器试验(发电机空载)(建模试验)6 并网前发电机同期系统检查试验7 发变组并网后发变组保护和母差保护带负荷试验8 励磁调节器带负荷试验(PSS试验)9 100%负荷时发变组保护检查和发电机转子测轴电压10 AVC试验试验应具备条件1、#1燃气轮机主辅设备已经安装和静态调试完毕,并经验收,具备整组启动条件。
2、#1发变组和#1机励磁调节系统及相关的一、二次设备的检修和静态调试均已完成,并经验收,具备受电启动条件。
3、试验组织机构已成立,安全管理及技术措施已实施,分工明确各司其职。
启动试验安全注意事项及安全措施1、无关人员严禁进入试验区域。
2、试验过程中有涉及到改变发变组保护定值、AVR参数时,一定要有专人监护、记录。
3、试验中断后恢复试验时,应对设备(一次和二次)状况作全面检查后,才能继续进行。
4、试验中在一次设备上进行拆、接工作时,应严格按照《电力安全工作规程》的规定,经当班值长允许后才能进行。
同时,户外各开断点还应做好临时防雨措施。
5、试验中要特别注意PT二次回路严禁短路,CT二次回路严禁开路。
6、在带电设备上做试验时,要保证足够的安全距离,严防感应电伤人。
7、启动试验期间就地一次设备应配置巡视人员,其职责是发现异常情况及时报告,试验人员接到异常报告后立即停止试验,待查明原因继续进行试验。
8、发电机、主变、高压厂变、励磁变等区域的消防装置应按要求投入。
9、试验过程中发电机各辅助系统、监视测量系统按正常运行方式投入,运行值班员应注意监视、检查。
10、试验人员接、拆转动部件附近的测量引线时应防止物件或人身被卷入转动部件。
试验内容一、测量不同转速下发电机转子的交流阻抗和功率损耗1. 试验目的:1.1测出不同转速下发电机转子的交流阻抗和功率损耗,作为以后相同条件下判断绕组有无匝间短路的依据。
GMR#1机总起动电气试验

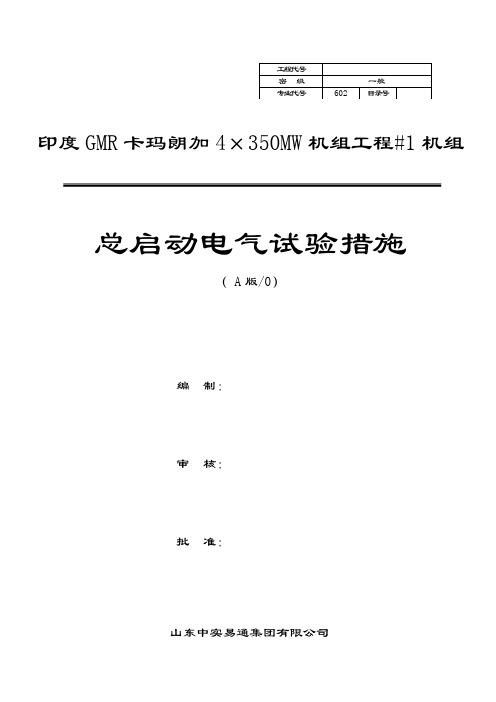

工程代号密级一般专业代号602 目录号印度GMR卡玛朗加4×350MW机组工程#1机组总启动电气试验措施( A版/0)编制:审核:批准:山东中实易通集团有限公司2012年12月总启动电气试验措施1.编制的目的:为全面检验印度GMR卡玛朗加4×350MW机组工程#1机组一次设备的电气特性以及二次系统的状况,确保机组安全可靠地投入运行,顺利完成总起动电气试验所规定的试验项目,特制定本方案。
2. 编制的依据:2.1 《火电施工质量检验及评定标准》(电气篇,电力工业部1998)2.2《火力发电厂基本建设工程启动及竣工验收规程》(DL/T 5437-2009)2.3《电气装置安装工程质量检验及评定标准》(DL/T 5161.1-2002)2.4《电力建设安全工作规程》(DL 5009.1—2002)2.5《工程建设标准强制性条文》2006版2.6《十八项电网重大反事故措施》2005版国家电网公司2.7《防止电力生产重大事故的二十五项重点要求》(国电发[2000]589号)2.8《电气装置安装工程电气设备交接试验标准》GB50150-20062.9《继电保护和安全自动装置技术规程》(GB/T 14285-2006)2.10 施工图纸电气部分2.11 相关厂家说明书2.12 已下达的保护定值单2.11 有关设备编号说明2.12 中实易通集团有限公司质量环境安全健康管理文件3.概述印度GMR卡玛朗加4×350MW机组工程装设有4台350MW亚临界燃煤机组,分别经四台主变与400kV系统相联接,400kV系统由一台半断路器接线方式组成。
主变压器为三相,双绕组,容量为 430MVA。
每台机组设高厂变2台、公用变一台直接接于主变低压侧,主变和发电机之间设发电机出口断路器。
4. 电气主设备参数:4.1发电机发电机生产厂家:东方电气集团东方电机有限公司型号: QFSN-350-2-20额定功率: 350MW额定电压: 20kV额定电流: 11887A额定频率: 50HZ额定励磁电压: 434.6V额定励磁电流: 2287A额定功率因数: 0.85(滞后)额定转速: 3000r/min冷却方式: 水氢氢励磁方式: 自并静止励磁4.2发电机出口断路器GCB 额定电压: 25.3kV额定电流: 13000A额定短路电流(断开): 100kA额定短路关合电流: 280kA p4.3励磁变额定容量: 3600kVA额定电压:高压侧:20kV低压侧:900V联接组标号: Yd-11阻抗电压: 8.2%5. 试验的分工5.1 山东中实易通集团有限公司、山东电建二公司、运行人员三方共同进行试验前的设备检查及准备事宜。
电厂机组启动试验方案

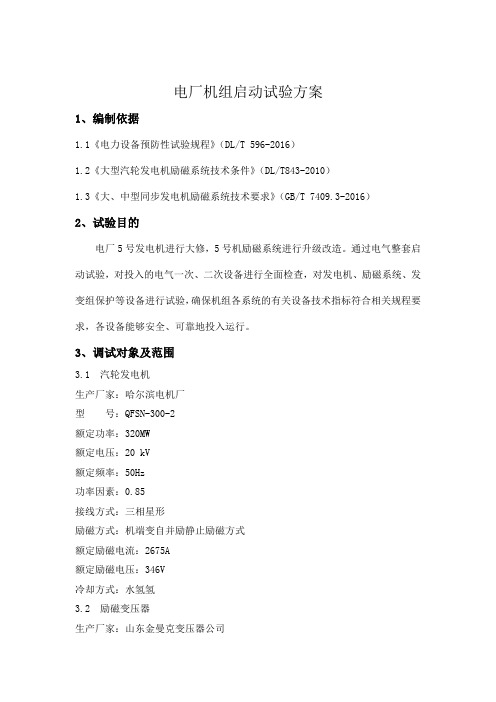

电厂机组启动试验方案1、编制依据1.1《电力设备预防性试验规程》(DL/T 596-2016)1.2《大型汽轮发电机励磁系统技术条件》(DL/T843-2010)1.3《大、中型同步发电机励磁系统技术要求》(GB/T 7409.3-2016)2、试验目的电厂5号发电机进行大修,5号机励磁系统进行升级改造。
通过电气整套启动试验,对投入的电气一次、二次设备进行全面检查,对发电机、励磁系统、发变组保护等设备进行试验,确保机组各系统的有关设备技术指标符合相关规程要求,各设备能够安全、可靠地投入运行。
3、调试对象及范围3.1汽轮发电机生产厂家:哈尔滨电机厂型号:QFSN-300-2额定功率:320MW额定电压:20 kV额定频率:50Hz功率因素:0.85接线方式:三相星形励磁方式:机端变自并励静止励磁方式额定励磁电流:2675A额定励磁电压:346V冷却方式:水氢氢3.2励磁变压器生产厂家:山东金曼克变压器公司型号:ZLSC9-3200/20额定容量:3200kVA额定电压:20±2×2.5%/0.756 kV额定频率:50Hz接线组别:D,Y11冷却方式:ONAN3.3发电机励磁调节器型号:UNITROL-6800额定励磁电压:346V额定励磁电流:2675A强励倍数:2.5强励时间:20秒生产厂家:瑞士ABB INDUSTRLE AG 3.4主变压器生产厂家:广州维奥伊林变压器有限公司型号:SFP-370000/220额定容量:370MVA额定电压: 242±2×2.5%/20 kV接线组别:Yn,d11高压中性点:采用接地刀闸接地方式冷却方式:ODAF3.5高厂变生产厂家:特变电工衡阳变压器有限公司型号:SFF9-CY-50000/20额定容量:50/31.5-31.5MVA额定电压: 20±2×2.5%/6.3-6.3 kV 接线组别:D,YN1、YN1冷却方式:ONAN/ONAN3.6发-变组主机系统保护配置3.6.1 发电机保护发电机差动、发电机定子接地、过电压、定子匝间、逆功率、低电压记忆过流保护、发电机过激磁、失磁、失步保护、发电机频率异常保护、发电机对称、负序过负荷保护、发电机程序逆功率保护、转子一点、两点接地保护、发电机起停机保护、误上电保护、发电机断水保护、零功率切机。
#1机电气整套启动措施

#1机组电气整套启动技术措施批准:陈方高审核:何俊周红松赵海峰张峰孙兆勇李立新专业审查:孙玉军徐公玉编写:崔玉光郑祥生大唐鲁北发电有限责任公司2009年7月16日目录一、概述……………………………………………………………………………………2-4二、启动试验具备的条件…………………………………………………………………4-7三、试验步骤 (7)1、升速过程中的试验 (7)2、发电机带主变三相短路试验………………………………………………………7-93、发电机带厂高变A分支三相短路试验 (9)4、发电机带厂高变B分支三相短路试验…………………………………………9-105、发电机带主变、厂高变空载试验………………………………………………10-126、发电机带主变、厂高变、220KV#1母线空载试验……………………………12-147、励磁系统闭环试验 (14)8、假同期试验………………………………………………………………………14-159、发电机同期并网试验……………………………………………………………15-1710、发电机带负荷试验……………………………………………………………17-1811、整套启动调试期间运行技术要求……………………………………………18-1912、各单位分工 (19)13、附录1 (20)14、附录2 (21)15、附录3 (22)16、附录4 (23)一、概述1.系统简介大唐鲁北发电有限责任公司新建工程为北京汽轮电机有限责任公司设计制造的两台330MW 汽轮发电机组,两台发电机组均以发电机-变压器组单元接线接入220kV系统。
220kV升压站内系统采用双母线带母联接线方式,大杨站经北大Ⅱ线214开关送电至220kV#1、#2母线,母联200开关、200-1、200-2刀闸在合位,北大Ⅱ线214开关、214-2刀闸在合位,#1启备变221开关、221-1刀闸在合位,#1启备变中性点01-D20接地刀闸在合位。
新建机组电气整套启动试验方法的改进

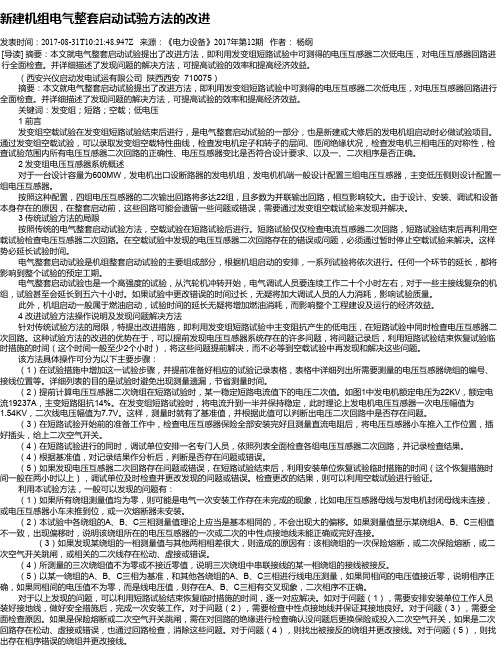

新建机组电气整套启动试验方法的改进发表时间:2017-08-31T10:21:48.947Z 来源:《电力设备》2017年第12期 作者: 杨纲[导读] 摘要:本文就电气整套启动试验提出了改进方法,即利用发变组短路试验中可测得的电压互感器二次低电压,对电压互感器回路进行全面检查。并详细描述了发现问题的解决方法,可提高试验的效率和提高经济效益。
(西安兴仪启动发电试运有限公司 陕西西安 710075)
摘要:本文就电气整套启动试验提出了改进方法,即利用发变组短路试验中可测得的电压互感器二次低电压,对电压互感器回路进行全面检查。并详细描述了发现问题的解决方法,可提高试验的效率和提高经济效益。
关键词:发变组;短路;空载;低电压 1 前言
发变组空载试验在发变组短路试验结束后进行,是电气整套启动试验的一部分,也是新建或大修后的发电机组启动时必做试验项目。通过发变组空载试验,可以录取发变组空载特性曲线,检查发电机定子和转子的层间、匝间绝缘状况,检查发电机三相电压的对称性,检查试验范围内所有电压互感器二次回路的正确性、电压互感器变比是否符合设计要求、以及一、二次相序是否正确。 2 发变组电压互感器系统概述
对于一台设计容量为600MW,发电机出口设断路器的发电机组,发电机机端一般设计配置三组电压互感器,主变低压侧则设计配置一组电压互感器。
按照这种配置,四组电压互感器的二次输出回路将多达22组,且多数为并联输出回路,相互影响较大。由于设计、安装、调试和设备本身存在的原因,在整套启动前,这些回路可能会遗留一些问题或错误,需要通过发变组空载试验来发现并解决。 3 传统试验方法的局限
按照传统的电气整套启动试验方法,空载试验在短路试验后进行。短路试验仅仅检查电流互感器二次回路,短路试验结束后再利用空载试验检查电压互感器二次回路。在空载试验中发现的电压互感器二次回路存在的错误或问题,必须通过暂时停止空载试验来解决。这样势必延长试验时间。
机组整套启动试运方案

机组整套启动试运方案1整套启动试运具备的条件1.1 总体1.1.1 厂区内场地平整,道路施工完且畅通,沟道及孔洞的盖板齐全。
厂区绿化初具规模。
1.1.2 厂房内土建所有工程全部结束施工,脚手架已基本拆除(设备热紧、高空检查除外),环境已清理干净。
平台栏杆齐全完整,通道畅通。
1.1.3 全厂消防系统(含特殊消防)已经过消防部门验收合格,消防水系统有足够的水源和压力并处于备用状态。
1.1.4 试运机组范围内的各层地面应按设计要求施工完,具备使用条件。
1.1.5 生活用的上、下水道通畅,卫生设施能正常使用。
1.1.6 厂房和厂区的排水系统及设施能正常使用,事故排油系统正常。
1.1.7 现场投入正式照明,事故照明系统完全可靠并处于备用状态。
1.1.8 通讯设施及全厂呼叫系统正式投入。
1.1.9 与试运有关的空调、采暖设施,表计及表管防冻加热装置,可投入使用。
1.1.10 厂房内生产区与施工区隔离措施可靠,危险区设有围栏和警告标志。
1.1.11准备投用设备及系统与在建部分设可靠隔断,并挂明显警示标志。
1.1.12 全厂工业监视电视已安装验收完,并投入运行。
1.1.13 整套启动试运方案措施已经审核批准。
1.1.14 质监中心站已完成机组整套试运前的质监检查,监检提出的问题已完成整改和文件闭环反馈,结论合格,允许启动并网。
1.1.15 与电网及有关管理部门、电网调度等各种联络会议已召开,相关资料已提供,上网手续已办理,上网时间、负荷、操作方式、保护投入及通讯联络已确定。
1.1.16 启委会已召开全体会议,人员组织、安排全部落实,对启委会提出的问题已完成整改和文件闭环反馈,同意进入整套启动试运阶段。
1.1.17试运机组范围内职业安全卫生设施满足试运要求。
1.1.18 厂区、环境及外围设施、系统具达标条件。
1.1.19 附属系统(补给水系统、化学水系统、循环水系统、循环水加药系统、开、闭式冷却水系统、燃油系统、卸煤及输煤系统、制氢站系统、废水处理系统、消防系统、空压机系统、除灰除渣系统、除尘系统、启动汽源、空调、暖通系统、电梯、雨、排水系统、工业、生活用水系统等)验收及系统试运合格,满足机组启动要求,并已移交运行单位代保管。
整组试验)
整组试验简单地说,“整组试验”就是为做整组传动试验而设计的。
“整组试验”测试模块提供了各种各样的故障模式。
您可以设置一个大电流让过流保护、零序保护、差动保护、高频保护动作;也可以设置一个小阻抗让距离保护动作;还可以把这些故障设置成瞬时性故障、永久性故障或是转换性故障……总之,我们设置什么样的故障不太重要,重要的是要把断路器搞跳闸。
虽然在其他多个测试模块中也可以做重合闸试验,但“整组试验”对重合闸试验的检测更全面一些,设置方法也更简单。
当我们需要做重合闸试验时可优先选用“整组试验”测试模块。
它的一般设置方法是:首先根据需要设置一个故障,过流、零序的话就把这个电流设置得大一些;阻抗保护的话就把阻抗设置得小一些。
然后设置故障类型。
如果这里都不勾选的话就是瞬时性故障,如果勾选第一个的话就是永久性故障;勾选第二个的话就是转换性故障。
此区域开启,可设置第二次故障。
接下来设置其他各书签页的参数,界面,设置方法与线路保护定值校验模块完全相同。
说到这里,插入一个小知识点。
一般,保护只有一二段可以单相、三相重合闸,三段四段的故障直接出口三相永跳。
这是因为保护重合闸的目的就是为了判别这个故障是瞬时性的还是永久性的。
瞬时性的故障特征是故障短时存在,然后瞬间消失,例如树枝搭接。
遇到这种情况,我们断路器在跳开后再重合时故障就已经消失了。
可以继续运行,不影响供电。
永久性的故障特征是故障存在的时间很长。
例如电线断了,掉在地上形成的接地故障。
遇到这种情况,我们断路器在跳开后再重合时,故障是不会消失的。
既然故障无法自动消除,就需要我们将此区域断电,派人员前往检修。
因此,瞬时性、永久性故障的主要区别就是,故障会不会很快消失。
一二段故障量很猛烈,为减少对设备的损伤,我们应快速跳闸。
过零点几秒,我们再合一次闸试试,看故障消失了没有,如果故障消失了,就正常运行,否则就快速出口三跳。
那,三四段呢?它们的故障量较为轻微,线路能够容忍的时间较长一些。
供电系统工程整套启动调试、试验及运行
供电系统工程整套启动调试、试验及运行1、测试、检验和验收本公司按照合同进度要求负责每个阶段的测试和检验,使系统满足合同的各项要求。
在进场准备完成系统各阶段的测试检验内容、标准、程序方法验收证书格式等文件,提交业主和监理审查通过,并作为各项检测验收的主要依据。
各项测试均应有测试报告及双方签署验收合格证书。
业主代表和监理将出席本投标人提供的主要系统设备各阶段的测试,包括内容、时间、地点,并应尽可能将有关测试安排在一起,确保试验能按计划进行。
本投标人就保证通过各阶段的各项测试,确保系统按原定计划完成。
在系统各阶段测试检验中若发现本投标人提供的设备故障,本投标人立即给予更换,所发生的费用由投标人负责。
1.1.分项工程检验及转序程序流程图各专业施工班组完成分项工程施工经自检合格,由区域施工员抽测部分检验数据证实该分项工程质量符合规定要求,填写相应检验记录和分项工程质量等级检验评定表,评定该分项工程质量等级。
项目部质检员实施专检,复核相应质量数据,确认该分项工程符合质量等级合格(或优良),在分项工程质量等级检验评定表上核定质量等级。
工序报验:分项工程经自检、专检证实质量符合规定要求,项目专业施工负责人填写”工序报验单”并附相应检验记录和分项工程质量等级检验评定表,报工程监理。
经监理核检合格并在工序报验单上签字确认的分项工程可转序施工。
1.2.分部(单位)工程检验流程图全,写分部工程质量等级检验评定表报项目质量部,质量部负责人组织专检证实质量等级合格(或优良),在分部工程质量等级评定表上核定质量等级。
项目质量部填写工程报验单,交工程监理申报”分部工程报验”,并附相应自检记录和质量等级评定资料。
经监理核检合格的分部工程可由项目部组织向业主中间交工(需要时)单位工程的最终检验单位工程施工完毕且相应质量记录齐全,项目部汇总工程资料经项目质量部审核后且组织单位工程的完工后检验。
完工后检验合格报请公司质管处组织单位工程最终检验并审定工程资料,工程质量和工程资料均符合规定要求,公司质管处签发交工验收证书。
600MW机组整组启动运行措施
600MW机组整组启动运行措施目录一、总体要求二、机组启动程序三、锅炉专业措施四、汽机专业措施五、电气专业整组启动试验运行措施六、化学专业措施七、1号机组整组启动的安全措施八、机组冷态启动水质指标和控制方法九、1号机组整组启动节油措施十、1号机组整组启动试验项目十一、1号机组整组启动重点检查项目十二、运行管理人员值班表十三、启动曲线一、总体要求根据调试总体安排,9月27日起, 1号机组所有系统将移交运行管理,开始1号机组首次整组启动。
1号机组计划9月28日20:00点火,预计10月1日首次并网,力争12月10日左右达到投产运行的目标。
1号机组是我国首台600MW超临界国产机组,面临着新技术、新人员、工期紧、时间短等诸多困难,运行部要求所有运行人员行动起来,充分认识到我们肩负的责任,全力投入,努力工作,为实现年底双投作出贡献。
为确保1号机组整组启动调试顺利进行,运行部特制定本措施,要求各值组织学习,并认真执行。
1.1要求全体运行人员,真正落实厂、部安全生产的各项规定,牢固树立“安全第一,预防为主”思想,认真贯彻“五个绝对不允许”的要求,高质量、高标准地完成1号机组首次整组启动的各项工作。
1.2在机组启动、试验、停机过程中,要求运行人员精心监盘、精心操作, 精心巡检,在保证安全的基础上全力以扑,尽职尽责,积极主动地做好各项工作,不允许出现因检查、操作不当,或人为原因延误机组启、停时间的情况。
1.3各专业、各岗位运行人员要认真执行运行部交接班制度、巡回检查制度,加强巡视检查,对重要设备、重要区域要重点检查,发现设备缺陷应及时报修,对影响机组安全的重大缺陷要及时汇报有关领导。
1.4要求部门管理人员要深入现场,各负其责,充分发挥监督检查、技术指导和协调的职能,重大操作和试验要求专工到位,重要的技术问题要求进行技术交底,确保整组启动顺利进行。
1.5各岗位运行人员要认真执行机组启停操作规范化的要求。
机组启动前,系统检查要求按系统卡进行检查;机组启停机时,要求按《机组启动、停机卡》操作;启动过程中的重要操作(如充氢、并网等),要求按典型操作卡进行。
发电机—变压器组整套启动试验方案
国投哈密电厂一期2×660MW工程发电机—变压器组整套启动试验方案措施名称:国投哈密电厂一期2×660MW工程发电机—变压器组整套启动试验方案措施编号:HM1CD1401出措施日期:2014年03月保管年限:长期密级:一般试验负责人:李建、王廷旺试验地点:国投哈密电厂参加试验人员:李建、王廷旺、程勋、王洋等参加试验单位:国投哈密电厂、国网新疆电力公司电力科学研究院(以下简称新疆电科院)、西北电力建设调试施工研究所(以下简称西北调试所)、山东电建二公司、湖南火电、河北电建一公司、西北电力建设监理公司、东北电力设计院等试验日期:2014年03月~2014年12月打印份数:6份编写:审核:目录1.编制目的2.编制依据3.调试质量目标4.职责分工5.安全注意事项及措施6.系统及主要设备技术规范7.调试范围及相关项目8.调试前应具备的条件9.调试工作程序10.调试步骤11.附录附录1.调试质量控制点附录2.调试前应具备的条件检查清单附录3.调试记录表附录4.发变组一次系统示意图1.编制目的1.1 指导、规范系统和设备的调试工作,保证系统和设备能够安全正常投入运行,特制定本措施。
1.2 检查发变组系统控制、保护联锁和信号装置,确认其动作可靠。
1.3 检查设备的运行情况,检验系统的性能,发现并消除可能存在的缺陷。
1.4 本措施是为国投哈密电厂一期2×660MW工程从机组空负荷整套调试开始,到168小时满负荷试运结束这一全过程电气整套启动试运编制的一个指导性文件。
2.编制依据2.1 《火力发电建设工程启动试运及验收规程》国家能源局DL/T5437-20092.2 《火电工程调整试运质量检验及评定标准》电力工业部建质[1996]111号2.3 《火电工程启动调试工作规定》电力工业部建质[1996]40号2.4 《火电工程达标投产验收规程》国家能源局 DL5277-20122.5 《电力建设安全工作规程第一部分:火力发电厂》国家经贸委DL 5009.1—20022.6 《电力设备预防性试验规程》电力工业部DL/T 596-19962.7 《电气装置安装工程电气设备交接试验标准》 GB50150-20062.8 《继电保护和安全自动装置技术规程》 GB14285-20062.9 《发电厂并网运行安全性评价》国家电网公司生[2003)237号2.10《防止电力生产重大事故的二十五项重点要求》国家电力公司[2000]589 号2.11《国投哈密电厂一期2×660MW工程整套启动调试大纲》2.12西北电力建设调试施工研究所质量、安全、环境管理体系文件2.13设计图纸、厂家图纸、说明书及相关资料3.调试质量目标符合《火电工程调整试运质量检验及评定标准》、《火电工程达标投产验收规程》中有关系统及设备的各项质量标准要求,全部检验项目合格,满足机组正常运行的要求。
