垃圾填埋场HDPE土工膜防渗施工方案(完整版)

合集下载

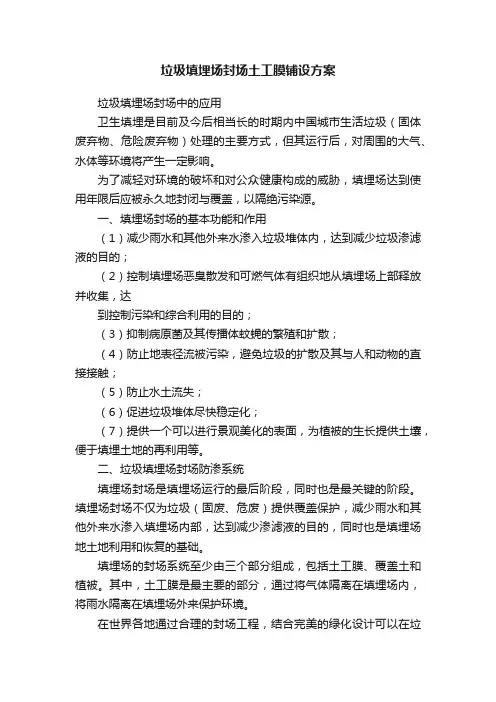

垃圾填埋场封场土工膜铺设方案

垃圾填埋场封场土工膜铺设方案

垃圾填埋场封场土工膜铺设方案垃圾填埋场封场中的应用卫生填埋是目前及今后相当长的时期内中国城市生活垃圾(固体废弃物、危险废弃物)处理的主要方式,但其运行后,对周围的大气、水体等环境将产生一定影响。

为了减轻对环境的破坏和对公众健康构成的威胁,填埋场达到使用年限后应被永久地封闭与覆盖,以隔绝污染源。

一、填埋场封场的基本功能和作用(1)减少雨水和其他外来水渗入垃圾堆体内,达到减少垃圾渗滤液的目的;(2)控制填埋场恶臭散发和可燃气体有组织地从填埋场上部释放并收集,达到控制污染和综合利用的目的;(3)抑制病原菌及其传播体蚊蝇的繁殖和扩散;(4)防止地表径流被污染,避免垃圾的扩散及其与人和动物的直接接触;(5)防止水土流失;(6)促进垃圾堆体尽快稳定化;(7)提供一个可以进行景观美化的表面,为植被的生长提供土壤,便于填埋土地的再利用等。

二、垃圾填埋场封场防渗系统填埋场封场是填埋场运行的最后阶段,同时也是最关键的阶段。

填埋场封场不仅为垃圾(固废、危废)提供覆盖保护,减少雨水和其他外来水渗入填埋场内部,达到减少渗滤液的目的,同时也是填埋场地土地利用和恢复的基础。

填埋场的封场系统至少由三个部分组成,包括土工膜、覆盖土和植被。

其中,土工膜是最主要的部分,通过将气体隔离在填埋场内,将雨水隔离在填埋场外来保护环境。

在世界各地通过合理的封场工程,结合完美的绿化设计可以在垃圾填埋场的顶部建设园林、高尔夫球场等景观设施,从而达到最大限度地利用土地面积和美化环境的目的。

三、封场土工膜——建安线性低密度聚乙烯(LLDPE)土工膜长期以来,由于垃圾(固废、危废)的腐蚀和位移造成的不均匀沉降的问题一直困扰着填埋场的封场。

用于封场的土工膜必须能适应这种不均匀沉降,而不至于使土工膜材料自身发生撕裂等状况。

扬州建安的线性低密度聚乙烯(LLDPE)土工膜就是为适应这种需要而诞生的产品,其超过数千万平方米填埋场封场应用的实例以证明了其实用性和耐久性。

垃圾填埋场中HDPE防渗膜施工技术规范

垃圾填埋场中HDPE防渗膜施工技术规范

垃圾填埋场中HDPE防渗膜施工技术规范垃圾填埋场中HDPE防渗膜施工技术规范现在HDPE防渗膜在我国的废物填埋场中得到了广泛的运用,其作为其时较为新式的防渗材料,在运用过程中也有着需求留心的技术问题,即施工阶段的技术要求。

其能否成功的运用于废物填埋场中,对人工铺设施工有相对规范的要求,一旦因为人工施工中构成渗漏等现象,将直接构成地下水污染等无法补偿的作用,因此,本文针对HDPE防渗膜运用于废物填埋中时的留心问题进行了评论,以期为相关施工人员作为根据。

在废物填埋作业中,防渗膜作为进行防渗处理时的要害,且其下方直接面对的是排水管以及地下水收集导排盲沟,目的在于有用控制地下水的水位高度,避免因地下水位上升而项托防渗膜,一般需求将地下水的水位束缚于防渗膜2米以下。

在防渗膜的上方还需求进行石粉层、碎石排水层以及HDPE排污管道等的铺设作业,其作用在于收集并排放废物渗透液,保护防渗膜避免其遭到硬或尖锐物体的损坏。

其间废物填埋场中志向的防渗衬层材料就是能够起到有用防渗作用的粘土,但是一般的粘土往往只能起到推延废物渗漏液的渗漏,并不能彻底的阻遏渗漏液。

为了能够有用的阻遏渗漏液,1.5至2.0毫米厚度的HDPE防渗膜可谓拔刀相助,其膜的焊接也是选用一起的双焊隔热机进行,还接之后只会构成两条较为狭窄的焊缝,在整体上加强了接口的抗剪与抗压才华;其他也能够再焊缝之间的空地中刺进气压监测仪器对焊缝的质量进行查验。

1.HDPE防渗膜的施工原理HDPE膜是现在较为新式的一种土工组成材料,因为其较强的防渗才华,随意被广泛的运用于填埋场制作、地下隧道、人工湖等各项工程之中,在实践防渗应中中标明,其施工速度较快,抗压、抗变形才华较强,具有很好的耐久性以及安稳性,还具有绿色、耐久环保的的利益,也正是如此,使得其在废物填埋场中逐渐占有了主导地位。

HDPE防渗在运用中首要有化学性质安稳、防渗性高、耐老化性强、能够很好的抗植物根系以及机械强度较高级利益,因此在施工中能够通过对其接触部分进行加热处理,并使得HDPE防渗膜的表面容身规划之内发作相应的分子渗透与交流,毕竟融为一体。

HDPE防渗膜施工方案

HDPE防渗膜施工方案

HDPE防渗膜施工方案一、概述高密度聚乙烯(HDPE)防渗膜是一种常用于土木工程中的防渗材料,具有良好的阻隔性能和机械强度。

本文将介绍HDPE防渗膜的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。

二、施工前准备1. 设计方案确认在开始HDPE防渗膜的施工之前,施工单位需要确认设计方案,包括膜层布置方式、连接部位的处理方式等。

2. 材料准备准备施工所需的HDPE防渗膜卷材、连接材料、焊接机等工具设备,并进行质量检查。

3. 施工人员培训对参与施工的人员进行相关培训,确保他们了解施工规范、工艺要求以及安全注意事项。

三、施工过程1. 基面处理在进行HDPE防渗膜铺设之前,需要对基面进行清理、修补和保护,确保基面平整、干燥且无尖锐物。

2. 膜材铺设根据设计方案,将HDPE防渗膜卷材铺设在基面上,边缘需留足用于焊接连接。

3. 焊接连接使用专用的焊接机对HDPE防渗膜进行热熔焊接,确保焊接质量,避免渗漏。

4. 检查验收完成HDPE防渗膜的施工后,需要对焊接部位、膜层整体进行检查验收,确保施工质量达标。

四、施工后验收标准1. 焊接质量焊接部位应呈现平整、均匀,无空鼓、起泡等现象。

2. 膜层完整性膜层应无明显划痕、穿孔等破损情况,边缘整齐,无开裂现象。

3. 集水情况施工完成后应实地检查HDPE防渗膜的集水情况,确保防渗效果良好。

五、总结HDPE防渗膜的施工要求严格,需要充分的准备和精细的操作。

只有按照施工方案要求进行施工并完成严格的验收,才能保证HDPE防渗膜的防渗效果和使用寿命。

hdpe防渗膜施工方案.doc免费下载

hdpe防渗膜施工方案.doc免费下载

hdpe防渗膜施工方案.doc免费范本一:hdpe防渗膜施工方案施工方案1. 施工目的1.1 防渗膜施工的目的是确保工程的防渗性能,有效防止水渗漏,保护环境,保障工程的安全和可持续发展。

2. 施工范围2.1 施工范围包括地下工程的防渗膜施工,包括挖掘、安装、连接等工作。

3. 施工流程3.1 施工前准备3.1.1 确定施工图纸和设计要求。

3.1.2 现场勘察,确定施工条件和现场环境。

3.1.3 采购所需材料和设备。

3.1.4 准备施工人员和施工计划。

3.2 施工过程3.2.1 挖掘工作3.2.1.1 标记挖掘范围和深度。

3.2.1.2 按照设计要求进行挖掘。

3.2.2 防渗膜铺设3.2.2.1 准备防渗膜材料。

3.2.2.2 按照设计要求铺设防渗膜。

3.2.3 连接工作3.2.3.1 准备连接材料。

3.2.3.2 进行防渗膜的连接工作。

3.2.4 现场验收3.2.4.1 进行施工质量检查。

3.2.4.2 进行防渗膜的功能性测试。

3.3 施工完成3.3.1 撤离施工现场。

3.3.2 清理施工垃圾。

4. 施工安全措施4.1 施工前组织安全培训,确保工人具备必要的安全技能。

4.2 配备必要的防护设备,包括安全帽、防护眼镜、防护服等。

4.3 设置安全警示标志,提醒现场人员注意安全。

4.4 定期进行施工现场安全检查,发现问题及时处理。

5. 施工质量控制5.1 严格按照设计要求和施工规范进行施工。

5.2 进行施工过程中的质量检查,确保施工质量符合要求。

5.3 对已施工完成的部分进行功能性测试,确保防渗膜的正常运行。

6. 竣工验收6.2 完成竣工资料的整理和归档。

7. 附件本文档涉及附件,包括施工图纸、设计要求、施工计划等。

8. 法律名词及注释本文所涉及的法律名词及注释,请参考附件中的法律文件。

范本二:市场调研报告1. 调研目的1.1 调研目的是为了了解市场需求和竞争情况,为企业的决策提供参考和支持。

2. 调研范围2.1 调研范围包括产品市场、竞争对手、消费者需求等。

垃圾填埋场HDPE防渗膜焊接施工工艺

垃圾填埋场HDPE防渗膜焊接施工工艺

编制人:***时间: 2010年12月1前言随着社会经济的发展和人们物质生活水平的不断提高,城市生活垃圾的露天堆放、或直接采用自然沟填和坑填等传统处理方式逐步被采用人工水平防渗技术和填埋场释放液的净化处理技术所取代,此项技术满足环境保护的需要,节约土地资源,已成为现代城市垃圾处理的主要方式。

HDPE膜作为新型土工合成材料,以其优良的防渗性能和较大的抗拉、抗延伸性能成为了现代垃圾填埋场中的首选防渗层材料,而HDPE膜的焊接技术是施工工艺成败的关键所在。

如何“快、好、省、优”地完成垃圾填埋场HDPE膜焊接连接,为此,我们结合多项工程实例总结出此类HDPE防渗膜焊接施工工法。

本工法已在常山县城乡一体生活垃圾卫生填埋场一期工程、台州市椒江区生活垃圾填埋场等工程中得到运用,效果良好。

2工艺特点2.1管道需要穿过HDPE膜的地方采用改进的“管穿膜”特殊工艺进行处理,能够很好的保证密封不透水,与传统的施工方法相比,包裹HDPE管的管套不再是单一的圆筒状,而是喇叭状,这样在延长了管套与HDPE膜的焊缝长度的同时,在加强措施方面在焊缝的地方采用双轨焊重新焊上新的HDPE膜确保了接缝处万无一失;而传统的方法在接缝处,焊缝长度小,在转角处也不利于操作,更不能保证接缝处的严密性,检测也不方便。

2.2在遇到HDPE膜长度不够,需长向拼接时,不是采用传统的先横向后纵向;而是采用先纵向后横向,这一改进能成倍地提高施工速度,保证了分段施焊后,再焊接在长度不够的地方,整体性好,操作快捷,检测方便;而传统的做法,接缝处操作慢,相互错杂,不能保证焊缝质量。

2.3T型焊缝在HDPE膜的拼接过程中是不可避免的会出现,传统的施工方法是干脆不管,认为检测合格就行,这根本不能确保焊缝的安全可靠,一次焊是很难保证焊缝质量的;对此采用削边后挤压焊机顺缝T型修补,然后在焊缝的地方采用45CM的圆形补丁修补,在检测上坚决采用真空检测,如此处理相当于三保险,安全可靠。

填埋场HDPE防渗膜施工工法(2)

填埋场HDPE防渗膜施工工法(2)

填埋场HDPE防渗膜施工工法填埋场HDPE防渗膜施工工法一、前言随着城市化进程的加速发展,城市垃圾的处理已经成为一个亟待解决的问题。

而填埋场作为一种常用的垃圾处理方式,其施工中使用的高密度聚乙烯(HDPE)防渗膜技术,在防渗效果、施工快捷性和经济性方面表现出了出色的优势。

本文将对填埋场HDPE防渗膜施工工法进行详细阐述。

二、工法特点填埋场HDPE防渗膜施工工法具有如下特点:1. 防渗效果好:HDPE防渗膜具有较高的抗渗性能和质量稳定性,能够有效地阻隔底下垃圾渗滤出来的液体,减少对地下水的污染。

2. 施工快捷性高:施工简单、速度快捷,大大节省了施工时间。

3. 价格经济:相较于其他防渗膜材料,HDPE防渗膜更具经济性,施工成本相对较低。

4. 耐老化性好:HDPE防渗膜耐久性高,使用寿命长,能够满足填埋场的长期使用需求。

三、适应范围填埋场HDPE防渗膜施工工法适用于各类填埋场的防渗工程,包括城市垃圾填埋场、工业固体废弃物填埋场等。

四、工艺原理填埋场HDPE防渗膜施工工法通过采取以下技术措施来实现防渗效果:1. 底板处理:在填埋场的底部清理并平整基底,将底板刷涂专用的粘结剂以增强与HDPE防渗膜的粘结力。

2. 防渗膜铺设:将HDPE防渗膜铺设在底板上,并通过焊接或粘接等方式将膜缝隙处连接,形成完整的防渗层。

3. 缝隙处理:通过特殊的胶带、螺栓或焊接等方式处理防渗膜的缝隙,确保无渗漏。

4. 边界处理:在防渗膜的边界位置设置边围墙或特殊边界防护,防止防渗膜的破损和渗漏。

五、施工工艺 1. 基底处理:清理并平整填埋场底部基底。

2. 粘结剂涂布:将专用粘结剂均匀涂布于基底表面。

3. HDPE防渗膜铺设:将预制的HDPE防渗膜依次按照设计要求铺设在基底上,并确保膜面平整、无皱褶。

4. 膜缝连接:通过焊接或粘接等方式将膜缝隙处连接,形成完整的防渗层。

5. 缝隙处理:使用专用胶带、螺栓或焊接等方式对膜缝隙进行处理,确保无渗漏。

防渗膜施工方案

上海仁众实业有限公司防渗膜施工方案HDPE土工膜(高密度聚乙烯土工膜、防渗膜)采用高性能原料制造,具有优良的耐环境应力开裂性能、耐化学腐蚀性、抗渗能力强、热变形小、抗穿透能力好等特点。

适用于垃圾填埋场、污水污物处理场、尾矿储存场、洞体隧道、人工河道及地下建筑等工程。

现贵项目工程人工湖水深大于3米,我公司征对贵项目情况建议采用双面400g土工布加1.0厚的HDPE防渗膜进行防渗土工合成材料中的非织造型土工织物是一种很好的反滤材料,既可挡土又能排水。

它可布置在堤防中所有需要设置过滤层的部位,亦即渗流逸出部位和相邻土层土粒级配大小相差较大的界面。

关于土工织物作为反滤层的机理和设计原则。

总的说来,土工织物作为反滤层有三个基本要求,即保土性、透水性、防堵性。

保土性、透水性、防堵性:当非织造型土工织物铺设在HDPE防渗膜之上在其上部进行回填土时非织造型土工织物可以防止土的滑落,防止回填土内的尖锐物体对防渗膜进行破坏,也可以进行导排水作用。

如果在地下水位不是很高的情况下可以直接用非织造型土工织物进行水量的导排水,当地下水位过大时需配合排水肓沟进行导排水。

以防止地下水将防渗膜顶起出来渗漏。

综上所述所以本项目建议采用400g每平方的土工布土工布防渗膜技术指标如下:技术性能指标:(执行标准GB-T17643-1998《土工合成材料聚乙烯土工膜》)我公司产品宽度:6m复合土工膜施工方法1、施工准备1)复合土工膜材料质量检测本工程所用复合土工膜为两布一膜复合土工膜,使用前委托质量检测中心站对产品的各项技术指标进行检测,各项指标均符合标准规定和设计要求。

2)堤坡的清理、平整场地,清除一切尖角杂物,欠坡回填夯实、富坡削坡挖平后经监理验收合格,为复合土工膜铺设提供工作面。

3)土工膜场内拼接为了施工方便,保证拼接质量,复合土工膜应尽量采用宽幅,减少现场拼接量,施工前应根据复合土工膜幅宽、现场长度需要,在单位内剪裁,并拼接成合符要求尺寸的块体,卷在钢管上,人工搬运到工作面铺设。

HDPE膜施工方案

作业指导书编号:D05/AEPC(C)-T005工程名称:合肥长丰垃圾焚烧发电项目作业项目名称:全厂防腐、防渗、防水HDPE膜施工编制单位:安徽电力建设第一工程公司长丰电厂项目部建筑科批准:安全:质量:工程:审核:编制:时间:时间:时间:时间:时间:时间:出版日期版次目录一、工程概况及施工方案编写依据 (3)1、工程概况 (3)2、编写依据 (3)二、机具设备及人员安排 (4)1、施工设备 (4)2、人员安排 (4)三、施工规定 (4)1、施工流程图 (4)2、施工准备 (4)3、基面要求 (5)4、HDPE土工膜的铺设施工 (5)5、成品保护措施 (8)6、质量保证措施 (9)7、安全文明与环保措施 (9)一、工程概况及施工方案编写依据HDPE土工膜是一种新型防渗、防腐材料,它是以优质的高密度聚乙烯原生树脂为主要原材料经三层共挤技术制成。

它以防渗性能好、高耐老化性能、抗植物根系、高机械强度、经济效益好、施工速度快、环保无毒性等性能广泛应用于建筑防渗领域。

1、工程概况安徽合肥长丰县生活垃圾焚烧发电项目建设地点在安徽省合肥市长丰县境内,建设规模为同期建设2×500t/d机械炉排焚烧炉,配2×10MW凝汽式汽轮发电机组。

垃圾库由垃圾池、锅炉间及卸料平台等组成,结构形式为现浇钢筋混凝土框排架—剪力墙结构,垃圾库区域采用筏板基础。

根据设计图纸要求在基础垫层下面铺设600g/m2无纺土工布及2mm厚HDPE膜,现以垃圾库为例编制此施工方案。

1.1工程名称:合肥长丰垃圾焚烧发电项目1.2工程地点:安徽合肥长丰县1.3HDPE膜面积:6840平方米1.4HDPE膜供货尺寸:50.0m(长)×6.0m(宽)×2.0mm(厚度)。

1.5在甲方、设计单位、监理监督之下,配合各施工方完成铺HDPE膜铺设工作。

1.6 HDPE膜铺设操作前基面必须达到设计要求,监理、总包及业主验收确认后方可进行HDPE土工膜的铺设施工。

HDPE防渗膜施工方案

第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。

2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

hdpe防渗膜施工方案

HDPE防渗膜施工方案1. 引言HDPE防渗膜施工方案是指在水利工程、环保工程以及其他需要防渗透的工程中使用高密度聚乙烯(HDPE)材料进行防渗膜的施工工作。

本文档将详细介绍HDPE防渗膜施工的步骤、工艺以及施工要求。

2. 施工前准备在进行HDPE防渗膜施工之前,需要进行一些准备工作:2.1 材料准备•HDPE防渗膜:根据工程需要选择适当规格和厚度的HDPE防渗膜。

•膜材胶合剂:选择合适的膜材胶合剂用于将HDPE防渗膜进行胶合。

•热风枪:用于加热膜材胶合剂和HDPE防渗膜,以达到良好的粘接效果。

•热熔机:用于热熔融合HDPE防渗膜的接缝。

2.2 设备准备•填土机械:用于铺设和夯实土壤。

•压路机:用于进一步夯实土壤。

•施工车辆:将HDPE防渗膜和设备运至工程现场。

2.3 现场准备•确保施工现场平整,无杂草、石块等障碍物。

•清理施工区域,确保无垃圾和污染物。

3. HDPE防渗膜施工步骤3.1 地面处理在进行HDPE防渗膜施工之前,需要对地面进行处理:1.清理施工区域,确保地面平整、干燥且无杂草。

2.如有需要,进行填土和夯实土壤,确保地面平整度满足要求。

3.2 HDPE防渗膜铺设1.将HDPE防渗膜从卷筒上铺展到施工区域,确保膜材平整。

2.确保膜材有足够的长度,能够满足工程要求。

如需要进行膜材的接缝处理,采用热熔融合的方式进行。

3.使用填土机械夯实HDPE防渗膜两侧的土壤,将其固定在地面上,以防止其滑动或移位。

3.3 接缝处理如果需要对HDPE防渗膜进行接缝处理,可以采用以下步骤:1.确保接缝处理区域干燥,无灰尘和污染物。

2.使用热熔机加热HDPE防渗膜接缝的两侧,使其达到熔点温度。

3.在熔融的接缝上涂抹膜材胶合剂,然后将两侧接缝热熔的HDPE防渗膜贴合在一起。

4.用热风枪加热接缝处,使其胶合剂迅速固化和粘结。

3.4 后处理工作1.检查整个施工区域的HDPE防渗膜铺设质量,确保其牢固性和平整度。

2.如有需要,使用压路机进一步夯实土壤,增加地基的稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

垃圾填埋场HDPE土工膜防渗施工方案
2009-03-04 17:35
第一章、基面要求
1.铺设HDPE土工膜前,应会同土建方、建立、设计、业主对铺设基底进行全面检查,符合设计要求、满足施工条件,并作交接检记录后方可施工。

2.基面质量应符合设计要求:基坑底面、坡面及其坡比、边坡上锚固槽、坡面与义面交接处处理,仓壁混凝土结构基面均应严格达到设计要求。

3.基面应干燥、压实、平整、无裂痕、无明显尖突、无泥泞、无凹陷,垂直深度25mm内部应有树根、瓦砾、石子、钢筋头、玻璃屑。

其平整度应在允许的范围内平缓变化,坡度均匀,坡度一致。

4.基面上的阴阳角处影圆滑过渡,柱根部应做成圆弧状。

5.基底表面干燥,含水率宜在15%以下。

6.基底应密实均匀,土质基底的干密度不得小于1.4t/㎡。

7.在土建、监理、设计单位、业主、总承包人验收签字认可后便可进行铺土工膜施工。

第二章、施工的气候要求
1.气温一般应在五摄氏度以上,低温时土工膜应紧张些,高温时土工膜应放松些。

2.风力在四级以下。

3.气温过低时,4级以上大风及雨雪天气一般不应施工。

4.在风天气,风力影响土工膜施工时,待焊的HDPE土工膜应用砂袋压牢。

第三章、HDPE铺的铺设
1.铺设HDPE土工膜前应由土建工程相应的合格验收证明文件。

2.HDPE膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。

3.铺设HDPE土工膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。

同时也容易保证质量。

4. 膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。

5.通常在拐角及畸形地段,应是接缝长度尽量减短。

除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。

6.HDPE土工膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。

7.HDPE土工膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

第四章、的焊接
1.热锲焊机焊接工序分为:调节压力设定温度设定速
度焊缝搭接检查装膜入机启动马达加压焊接。

2.接缝处不得有油污、灰尘,HDPE土工膜的搭接段面不应夹有泥沙等杂物,当有杂物时必须在焊接前清理干净。

3.每天焊接开始时,必须在现场先试焊一条0.9mm×0.3mm的试样,搭接宽度不小于10cm,并用拉力机现场进行剥离和剪切试验,试样合格后,便可用当时调整好的速度、压力、温度进行正是焊接。

试样上需标明日期、时刻、环境温度。

热锲焊机在焊接过程中,需随时注意焊机的运行情况,要根据现场的实际情况对速度和温度进行微调。

4.焊缝要求整齐、美观、不得有滑焊、跳走现象。

5.在遇上土工膜长度不够时,需要长向拼接,应先把横向焊缝焊好,再焊纵缝,横向焊缝相距大于50cm应成T字型,不得十字交叉。

6.相邻土工膜焊缝应尽量错缝搭接,膜块间形成的结点,应为T字型,尽量减少十字型,纵模向焊缝交点处应用挤压焊机加强。

7.焊膜时不许压出死折,铺设HDPE土工膜时,根据当地气温变化幅度和HDPE土工膜性能要求,预留出温度变化引起的伸缩变形量。

8.当手提焊机的温度控制所指示的焊机温度低于200℃时,要用干净的布或棉纱掸掉再焊,必要时应重新打磨,切忌用手擦试。

9.当接缝处有结露、潮湿、泥沙等影响时,处理后再进行焊接。

10.在下雨期间或接缝有潮气、露水、或者大沙的情况下不能进行焊接,但采取防护措施是除外。

11.温度低于5℃时,按照规范要求不应施工,如果必须施工的话,焊接前
应对焊机进行预热处理。

12.挤压焊接机在焊接过程中,应该经常检查枪头的滑块,磨损较严重时应及时更换滑块,以免损伤膜面。

13.土工膜在焊接时应该采用稳压性能好的发电机供电,在特殊情况下采用当地用电时,必须使用稳压器。

第五章、的锚固
1.锚固的方法分为三种:沟槽锚固、射钉锚固和膨胀螺栓锚固;通常情况下,采用沟槽锚固。

2.采用沟槽锚固时,视HDPE土工膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m。

3.采用射钉锚固时,压条宽度不小于2cm,厚度不得小于2mm,射钉间距不应大于400mm,压条明露处应有防腐措施。

4.采用膨胀螺栓锚固时,螺栓直径不小于4mm,其间距不大于0.5mm,施工时,先用备好的沙袋将摆好位置的膜临时固定,防止大风将HDPE膜吹动移位,然后再进行膨胀螺栓锚固。

第六章、土工膜施工注意事项
1.电器设备、电源线路应符合有关专业规范要求。

2.热风枪、砂轮机和焊机拖带的电源线在使用过程中,必须最大限度的远离其工作部位,以免损伤脑筋电线发生漏电。

3. 除热风焊接外,热风枪的嘴部在任何情况下都不得与HDPE膜面接触,
并且尽可能的远离膜面、人体、机械等物体。

4.焊机在不使用时,不得直接放置在HDPE膜面上,应放置在支架或沙袋带上。

5.裁膜刀使用完毕后,应立即将刀片收回刀盒内。

6.在现场使用的各种临时性小型工具,使用完毕,应及时放入工具箱内。

7.严禁将从挤压焊接机枪头摘下的焊料物直接丢弃在土工膜面上。

8.凡在陡坡边缘等危险场所作业时,必须佩带安全带,必须带安全帽。

9. HDPE土工膜施工现场禁止吸烟,还应配备消防设施,不得穿带铁钉的鞋或高跟硬底鞋到膜面上行走,不允许从事有可能破坏土工膜成品的一切活动。

第七章、土工膜成品检测和修补
1. 焊机操作人员应在焊接的试样和施工的焊缝旁标明焊接者和姓名及焊接时间。

2.施工过程中应由项目经理或施工队长做施工日志。

3. 检测按三个步骤进行,即目测、充气检测及破坏试验。

4.目测主要是对铺设的土工膜外观、焊缝质量、T型焊接、基底杂物等进行细致的检查,所有施工人员对这一工作都应贯彻在全部施工过程中。

5.对所有焊缝的严密性除目检外,还应采用真空检测,对无法进行真空检测的部位更应加强自检。

6.充气压检测的充气强度为0.25Mpa,5分钟不漏气,考虑到卷材较柔软
易变形,允许压力下降20%
7.在双轨焊缝上所取的样块进行拉力测试时,其标准为在做剥离和剪切试验时,焊缝没被撕裂开而母才被撕拉破坏,此时焊接合格,如果试样不合格,则应在原焊缝上再取第二块,连取三块不合格时,则应对整条焊缝作返工处理。

8. 经测试合格的样块,送业主、总承包人及相关单位存档。

9. 对于在目测、充气检测、破坏试验中所发现的缺陷,应及时修补,不能立刻修补的,要做好标记,以防止在修补时遗漏。

10. 外观检查,发现膜面有孔眼等缺陷损及焊接过程中出现的漏焊、虚焊、破损等情况下,应及时用新鲜的母材修补,补疤每边超过破损部位
10-20cm。

并做好记录。

11. 对于修补后的焊缝,一般要进行详细目测检查,确认修补可靠后再进行放行。
