【二建】2013建筑工程管理和实务真题汇编和解析

合集下载

2013年二级建造师施工管理考试真题及答案

2013年二级建造师施工管理考试真题及答案

2013年二级建造师施工管理考试真题及答案7011.A. 比较--分析--预测--纠偏--检查B. 预测--检查--比较--分析--纠偏C. 检查--比较--分析--预测--纠偏D. 分析--检查--比较--预测--纠偏【答案】A材P872.A. 工程质量的好坏取决于业主的管理水平B. 施工总承包模式适用于建设周期紧迫的项目C. 施工总承包模式下业主对施工总承包单位的依赖较大D. 施工总承包合同一般采用单价合同【答案】CABD错。

参见教材P195-1963.A. 设计预算成本计划降低率B. 单位工程成本计划额C. 设计预算成本计划降低额D. 材料计划成本额【答案】A【解析】成本计划的质量指标可采用设计预算成本计划降低率、责任目标成本降低率。

参见教材P744.493A. 施工单位负责人B. 项目经理C. 安全员D. 项目总监理工程师【答案】A5. A. 质量方针B. 质量目标C. 质量记录D. 质量评审【答案】C【解析】施工企业质量管理体系文件主要由质量手册、程序文件、质量计划和质量记录等构成。

参见教材P1426.A. 信息处理工作流程组织B. 物流流程组织C. 管理工作流程组织D. 施工作业流程组织【答案】C【解析】管理工作流程组织包括投资控制、速度控制、合同管理等工作流程。

参见教材P227.A. 风险转移B. 风险跟踪C. 风险排序D. 风险控制【答案】D【解析】施工风险管理过程包括施工全过程的风险识别、风险评估、风险响应和风险控制。

参见教材P368.分部工程的成本计划数据如下表万元。

A. 75B. 155C. 80D. 125【答案】B【解析】根据图来计算第530+45+80=155。

参见教材P83。

9.A. 坚持持续改进和环境污染预防B. 采用PDCA循环管理模式C. 组织最高管理者的承诺D. 组织全体员工的参与【答案】A【解析】实施环境管理体系标准的关键是坚持持续改进和环境污染预防。

参见教材P18310.A. 自然环境因素B. 施工质量管理环境因素C. 技术环境因素D. 作业环境因素【答案】DP13911.业主把建设项目土建工程发包给A B施工单CA. 施工平行承发包模式B. 施工总承包模式C. 施工总承包管理模式D. 工程总承包模式【答案】AP19312.5000m3240元/m32500m3580元/m3.工程预付款为合同价的12%60%A. 96B. 212C. 116D. 176【答案】B【解析】合同价款=5000×240+2500×580=256万元预付款的起扣点=265-265×12%/60%=212万元。

2013二级建造师施工管理部分真题及答案(网络收集-仅供参考)

2013二级建造师施工管理部分真题及答案(网络收集-仅供参考)

14.某工厂设备基础的混凝土浇筑工程中,由于施工管理不善,导致28d的混凝土实际强度达不到设计规定强度的30%,对这起质量事故的正确处理方法是()。

A. 返工处理B. 修补处理C. 加固处理D. 不作处理答案:A24下列组织工具中,能够反映项目所有工作任务的是()。

A.组织结构图B.工作流程图C.工作任务分工表D.项目结构图答案:D解析:项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。

参见教材P8。

35. 根据《建筑施工场界噪声限值》(GB12523-90),推土机在夜间施工的噪声限值是()dB。

A.65B.55C.75D.85答案:B45. 施工安全技术保证体系中,不论是安全专项工程还是安全专项技术,首选应满足安全()要求。

A.限控技术B.保(排)险技术C.保护技术D.可靠性技术答案:D解析:安全技术保证的第一关是安全可靠性技术。

参见教材P165。

50. 工程项目正式竣工验收完成后,由()在《竣工验收鉴定证书》中作出验收结论。

A.验收委员会B.建设单位C.施工单位D.监理单位答案:A解析:工程项目正式竣工验收完成后,由验收委员会在《竣工验收鉴定证书》中作出验收结论。

参见教材P157。

55. 根据《建设工程项目管理规范》(GB/T50326-2006),项目管理目标责任由()制定。

A.施工企业管理部门B.建设单位和施工企业法定代表人协商C.法定代表人或其授权人与项目经理协商D.施工企业合同预算部门答案:C解析:根据《建设工程项目管理规范》(GB/T50326-2006),项目管理目标责任由法定代表人或其授权人与项目经理协商制定。

参见教材P32。

65.根据《建设工程工程量清单计价规范》(GB50500-2008),因分部分项工程量清单漏项或非承包人原因的工程变更,需要增加新的分部分项工程量清单项目,引起措施项目发生变化,原措施费中没有的措施项目,其费用的确定方法是()A.由发包人提出适当的措施费变更,经承包人确认后调整B.由承包人提出适当的措施费变更,经发包人确认后调整C.由监理人提出适当的措施费变更,经发、承包人确认后调整D.参照原有措施费的组价方法调整答案:B解析:原措施费中没有的措施项目,由承包人根据措施项目变更情况,提出适当的措施费变更,经发包人确认后调整。

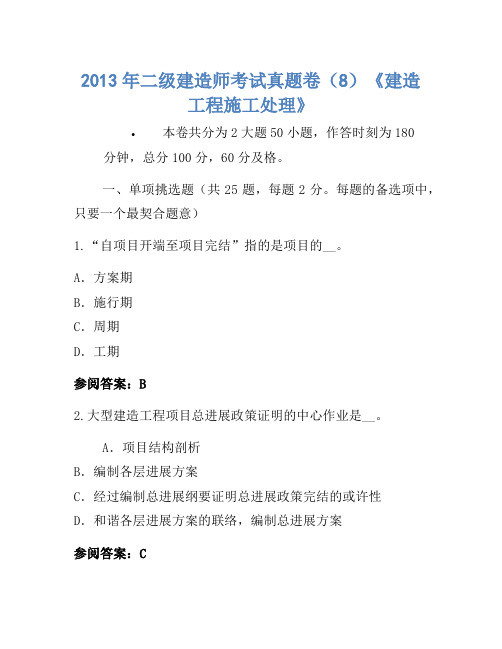

2013年二级建造师考试真题卷(8)《建设工程施工管理》

2013年二级建造师考试真题卷(8)《建设工程施工管理》

2013年二级建造师考试真题卷(8)《建造工程施工处理》•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。

一、单项挑选题(共25题,每题2分。

每题的备选项中,只要一个最契合题意)1.“自项目开端至项目完结”指的是项目的__。

A.方案期B.施行期C.周期D.工期参阅答案:B2.大型建造工程项目总进展政策证明的中心作业是__。

A.项目结构剖析B.编制各层进展方案C.经过编制总进展纲要证明总进展政策完结的或许性D.和谐各层进展方案的联络,编制总进展方案参阅答案:C3.在世界上,施工企业项目经理是企业录用的一个项目的项目处理班子的担任人,其首要使命是__。

A.担任项目的人员装备和物资收购B.担任项目的技能处理作业C.代表企业法定代表人在项目上承当法律职责D.项目政策的操控和安排和谐参阅答案:D4.业主方和项目参加各方可依据各自的项目处理的需求承认其信息处理的分类,但为了信息沟通的便利和__,应尽或许作一些一致分类的规则。

A.信息完整性B.完结部分信息同享C.信息加工处理D.信息分类汇总参阅答案:B5.过量运用总时差,受影响的是__。

A.紧前作业B.核算工期C.要求工期D.方案工期参阅答案:B6.在世界工程合同中,业主能够挑选某个单位作为指定分包商,指定分包商一般应与__签定分包合同。

A.业主B.发包人C.承揽人D.发包人或承揽人参阅答案:C7.当发生屡次索赔事情今后,适合选用__核算索赔金额。

A.实践费用法B.总费用法C.归纳费用法D.什物费用法参阅答案:B8.一次逝世10以上(含10人)的事端为__。

A.逝世事端B.严峻伤亡事端C.特大伤亡事端D.特别严峻伤亡事端参阅答案:C9.在施工本钱操控的进程中,__是施工本钱操控作业的中心。

A.猜测B.查看C.剖析D.纠偏参阅答案:C10.安全技能交底一般由技能处理人员依据__的实践状况、特色和风险要素编写,它是操作者的法则性文件。

A.建造工程B.单项工程C.单位工程D.分部分项工程参阅答案:D11.规划方的项目处理作业首要在建造工程项目的__进行。

2013年二级建造师施工管理真题及答案解析

2013年二级建造师施工管理真题及答案解析

2013年二级建造师施工管理真题及答案一,单项选择题(共70题,每题1分,每题的备选项中,只有一个最符合题意)1. 施工成本控制的步骤是()A. 比较--分析--预测--纠偏--检查B. 预测--检查--比较--分析--纠偏C. 检查--比较--分析--预测--纠偏D. 分析--检查--比较--预测--纠偏【答案】A【解析】工成本控制的步骤如下:比较、分析、预测、纠偏、检查。

参见教材P872. 关于施工总承包模式的说法,正确的是()A. 工程质量的好坏取决于业主的管理水平B. 施工总承包模式适用于建设周期紧迫的项目C. 施工总承包模式下业主对施工总承包单位的依赖较大D. 施工总承包合同一般采用单价合同【答案】C错。

参见教材P195-1963. 下列施工成本计划指标中,属于质量指标的是()A. 设计预算成本计划降低率B. 单位工程成本计划额C. 设计预算成本计划降低额D. 材料计划成本额【答案】A【解析】成本计划的质量指标可采用设计预算成本计划降低率、责任目标成本降低率。

参见教材P744. 根据〈〈生产安全事故报告和调查处理条例》(国务院令弟493号),生产安全事故发生后,受伤者或是最先发现事故的人员因立即用最快的传递手段,向()报告。

A. 施工单位负责人B. 项目经理错。

参见教材P195-1963. 下列施工成本计划指标中,属于质量指标的是()A. 设计预算成本计划降低率B. 单位工程成本计划额C. 设计预算成本计划降低额D. 材料计划成本额【答案】A【解析】成本计划的质量指标可采用设计预算成本计划降低率、责任目标成本降低率。

参见教材P744. 根据〈〈生产安全事故报告和调查处理条例》(国务院令弟493号),生产安全事故发生后,受伤者或是最先发现事故的人员因立即用最快的传递手段,向()报告。

A. 施工单位负责人B. 项目经理错。

参见教材P195-1963. 下列施工成本计划指标中,属于质量指标的是()A. 设计预算成本计划降低率B. 单位工程成本计划额C. 设计预算成本计划降低额D. 材料计划成本额【答案】A【解析】成本计划的质量指标可采用设计预算成本计划降低率、责任目标成本降低率。

2013年二级建造师《建筑工程实务》真题(1)

2013年二级建造师《建筑工程实务》真题(1)

2013年二级建造师《建筑工程实务》真题一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)。

1.悬挑空调板的受力钢筋应布置在板的()。

A.上部B.中部C.底部D.端部2.关于建筑工程质量常用水泥性能与技术要求的说法,正确的是()。

A.水泥的终凝时间是从水泥加水拌合至水泥浆开始失去可塑性所需的时间B.六大常用水泥的初凝时间均不得长于45分钟C•水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化D.水泥中的碱含量太低更容易产生碱骨料反应3.一般情况下,钢筋混凝土梁是典型的受()构件。

A.拉B.压C.弯D.扭4.基坑验槽应由()组织。

A.勘察单位B.设计单位项目负责人C.是个单位项目负责人D.总监理工程师5.关于钢筋加工的说法,正确的是()。

A.钢筋冷拉调直时,不能同时进行除锈B.HRB400级钢筋采用冷拉调直时,伸长率允许最大值为4%C.钢筋的切断口可以有马蹄形现象D.HPB235级纵向受力钢筋末端应作180。

弯钩6.下列焊接方式中,现场粱主筋不宜采用的是()。

A.闪光对焊B.电渣压力焊C.搭接焊D.帮条焊7.关于吊顶工程的说法,正确的是()。

A.吊顶工程的木龙骨可不进行防火处理B.吊顶检修口可不设附加吊杆C.明龙骨装饰吸声板采用搁置法施工时,应有定位措施D.安装双层石膏板时,面层板与基层板的接缝应对接8.单位工程施工组织设计应由()主持编制。

A.项目负责人B.项目技术负责人C.项目技术员D.项目施工员9.下列预应力混凝土管桩压桩施工顺序中,正确的是()。

A.先深后浅B.先大后小C.先短后长D•自四周向中间进行10.某跨度为6m设计强度为C30的钢筋混凝土梁,其同条件养护试件(150mm立方体)抗压强度如下表,可拆除该梁底模的最早时间是()。

时间时间 [/rd]Etd=105]7[/td]Ltd=105] 9[rd] [td=105] 11[/td] [td^lO5]13[/td] [ tr]试件强度(MP 洩)[-td] [td=105]16. 5[td] [td=105]20.8[/td][td 二105] 23, 1[/td][td=105]25[/td] [/tr]A.7DB. 9DC. 11DD. 13d11.施工期间最高温度为25C ,砌筑用普通水泥砂浆拌成后最迟必须在( 完毕。

2013年二级建造师施工管理真题及答案

2013年二级建造师施工管理真题及答案

2013年二级建造师施工管理真题1、施工成本控制的步骤是()A.比较——分析——预测——纠偏——检查B.预测——检查——比较——分析——纠偏C.检查——比较——分析——预测——纠偏D.分析——检查——比较——预测——纠偏A原题命中。

难度较大的题目,关键是对“预测”位置的判断。

预测是在中间的位置,表示预测总费用。

最后的检查代表检查纠偏的效果。

2、关于施工总承包模式的说法,正确的是()A.工程质量的好坏取决于业主的管理水平B.施工总承包模式适用于建设周期紧迫的项目C.施工总承包模式下业主对施工总承包单位的依赖较大D.施工总承包合同一般采用单价合同C这类题目必须得分,因为涉及合同管理这块的内容,只要理解了难度不大。

此题考核施工总承包合同的特点。

总包模式下,质量好坏取决于总包的管理水平,所以业主对施工总承包单位的依赖较大,所以A是错的,C是对的。

3、下列施工成本计划指标中,属于质量指标的是()A.设计预算成本计划降低率B.单位工程成本计划额C.设计预算成本计划降低额D.材料计划成本额A;排除法即可,排除3个性质相同的数额类的指标,剩余的就是答案。

难度比较小。

4、根据《生产安全事故报告和调查处理条例》(国务院令第493号),生产安全事故发生后,受伤者或最先发现事故的人员应立即用最快的传递手段,向()报告。

A.施工单位负责人B.项目经理C.安全员D.项目总监理工程师A由总包单位负责人负责上报安全事故,原题预测。

5、施工企业质量管理体系文件由质量手册、程序文件、质量计划和()等构成。

A.质量方针B.质量目标C.质量记录D.质量评审C;P142;原题预测,考核质量管理体系文件的构成4个要素。

6、某工程施工项目经理部,根据项目特点制定了项目成本控制、进度控制、质量控制和合同管理等工作流程。

这些工作流程组织属于()A.信息处理工作流程组织B.物质流程组织C.管理工作流程组织D.施工作业流程组织C;P23;原题预测,关于管理工作流程和信息流程、物质流程的区别是基本考点。

2013年二级建造师施工管理真题及答案

2013年二级建造师施工管理真题1、施工成本控制的步骤是()A.比较——分析——预测——纠偏——检查B.预测——检查——比较——分析——纠偏C.检查——比较——分析——预测——纠偏D.分析——检查——比较——预测——纠偏A原题命中。

难度较大的题目,关键是对“预测”位置的判断。

预测是在中间的位置,表示预测总费用。

最后的检查代表检查纠偏的效果。

2、关于施工总承包模式的说法,正确的是()A.工程质量的好坏取决于业主的管理水平B.施工总承包模式适用于建设周期紧迫的项目C.施工总承包模式下业主对施工总承包单位的依赖较大D.施工总承包合同一般采用单价合同C这类题目必须得分,因为涉及合同管理这块的内容,只要理解了难度不大。

此题考核施工总承包合同的特点。

总包模式下,质量好坏取决于总包的管理水平,所以业主对施工总承包单位的依赖较大,所以A是错的,C是对的。

3、下列施工成本计划指标中,属于质量指标的是()A.设计预算成本计划降低率B.单位工程成本计划额C.设计预算成本计划降低额D.材料计划成本额A;排除法即可,排除3个性质相同的数额类的指标,剩余的就是答案。

难度比较小。

4、根据《生产安全事故报告和调查处理条例》(国务院令第493号),生产安全事故发生后,受伤者或最先发现事故的人员应立即用最快的传递手段,向()报告。

A.施工单位负责人B.项目经理C.安全员D.项目总监理工程师A由总包单位负责人负责上报安全事故,原题预测。

5、施工企业质量管理体系文件由质量手册、程序文件、质量计划和()等构成。

A.质量方针B.质量目标C.质量记录D.质量评审C;P142;原题预测,考核质量管理体系文件的构成4个要素。

6、某工程施工项目经理部,根据项目特点制定了项目成本控制、进度控制、质量控制和合同管理等工作流程。

这些工作流程组织属于()A.信息处理工作流程组织B.物质流程组织C.管理工作流程组织D.施工作业流程组织C;P23;原题预测,关于管理工作流程和信息流程、物质流程的区别是基本考点。

07.2013年二级建造师建筑实务真题及参考答案

2013年二级建造师考试建筑实务真题答案一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意)。

1.悬挑空调板的受力钢筋应布置在板的(A)。

A上部B中部C底部D端部2.关于建筑工程质量常用水泥性能与技术要求的说法,正确的是(C)。

A水泥的终凝时间是从水泥加水拌合至水泥浆开始失去可塑性所需的时间B六大常用水泥的初凝时间均不得长于45分钟C水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化D水泥中的碱含量太低更容易产生碱骨料反应3.一般情况下,钢筋混凝土梁是典型的受(C)构件。

A拉B压C弯D扭解析:【P5,图下说明】4.基坑验槽应由(D)组织。

A勘察单位B设计单位项目负责人C是个单位项目负责人D总监理工程师5.关于钢筋加工的说法,正确的是(D)。

A钢筋冷拉调直时,不能同时进行除锈B HRB400级钢筋采用冷拉调直时,伸长率允许最大值为4%C钢筋的切断口可以有马蹄形现象D HPB235级纵向受力钢筋末端应作180°弯钩6.下列焊接方式中,现场粱主筋不宜采用的是(A)。

A闪光对焊B电渣压力焊C搭接焊D帮条焊解析:该题需要一定的施工现场经验。

7.关于吊顶工程的说法,正确的是(C)。

A吊顶工程的木龙骨可不进行防火处理B吊顶检修口可不设附加吊杆C明龙骨装饰吸声板采用搁置法施工时,应有定位措施D安装双层石膏板时,面层板与基层板的接缝应对接8.单位工程施工组织设计应由(A)主持编制。

A项目负责人B项目技术负责人C项目技术员D项目施工员9.下列预应力混凝土管桩压桩施工顺序中,正确的是(A)。

A先深后浅B先大后小C先短后长D自四周向中间进行10.某跨度为6m,设计强度为C30的钢筋混凝土梁,其同条件养护试件(150mm立方体)抗压强度如下表,可拆除该梁底模的最早时间是(C)。

时间(d)791113试件强度(MPa)16.520.823.125A7d B9d C11d D13d解析:该题有2个考点:(1)C30所表示的意思为30MPa≤C30<35MPa,该题取30MPa;(2)跨度6m的梁,拆底模时混凝土强度至少要达到设计强度的75%,即22.5MPa,即11天。

2013年二级建造师《建筑工程实务》真题 (1)

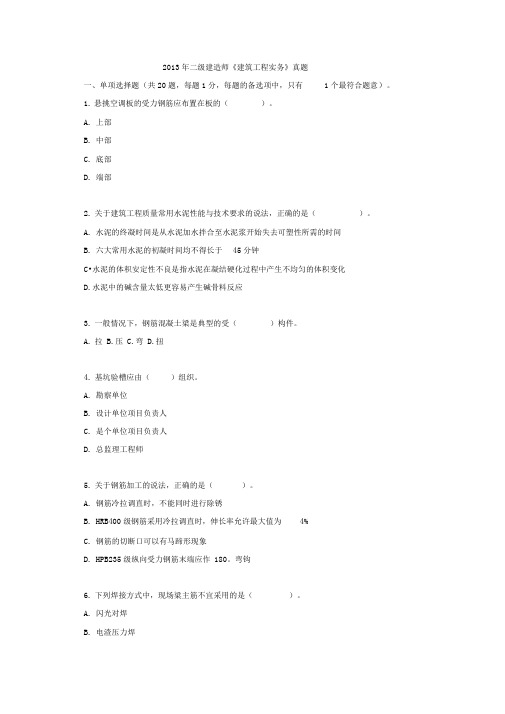

2013年二级建造师《建筑工程实务》真题一、单项选择题(共20 题,每题1 分,每题的备选项中,只有1 个最符合题意)。

1.悬挑空调板的受力钢筋应布置在板的()。

A.上部B.中部C.底部D.端部2.关于建筑工程质量常用水泥性能与技术要求的说法,正确的是()。

A.水泥的终凝时间是从水泥加水拌合至水泥浆开始失去可塑性所需的时间B.六大常用水泥的初凝时间均不得长于45 分钟C.水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化D.水泥中的碱含量太低更容易产生碱骨料反应3.一般情况下,钢筋混凝土梁是典型的受()构件。

A.拉B.压C.弯D.扭4.基坑验槽应由()组织。

A.勘察单位B.设计单位项目负责人C.是个单位项目负责人D.总监理工程师5.关于钢筋加工的说法,正确的是()。

A.钢筋冷拉调直时,不能同时进行除锈B.HRB400 级钢筋采用冷拉调直时,伸长率允许最大值为4%C.钢筋的切断口可以有马蹄形现象D.HPB235 级纵向受力钢筋末端应作180°弯钩6.下列焊接方式中,现场粱主筋不宜采用的是()。

A.闪光对焊B.电渣压力焊C.搭接焊D.帮条焊7.关于吊顶工程的说法,正确的是()。

A.吊顶工程的木龙骨可不进行防火处理B.吊顶检修口可不设附加吊杆C.明龙骨装饰吸声板采用搁置法施工时,应有定位措施D.安装双层石膏板时,面层板与基层板的接缝应对接8.单位工程施工组织设计应由()主持编制。

A.项目负责人B.项目技术负责人C.项目技术员D.项目施工员9.下列预应力混凝土管桩压桩施工顺序中,正确的是()。

A.先深后浅B.先大后小C.先短后长D.自四周向中间进行10.某跨度为6m,设计强度为C30 的钢筋混凝土梁,其同条件养护试件(150mm 立方体)抗压强度如下表,可拆除该梁底模的最早时间是()。

时间A.7DB.9DC.11DD.13d11.施工期间最高温度为25℃,砌筑用普通水泥砂浆拌成后最迟必须在( )内使用完毕。

【二建建筑工程实务真题】2013年二级建造师《建筑工程实务》真题及答案【6】

【二建建筑工程实务真题】2013年二级建造师《建筑工程实务》真题及答案【6】【案例四】某开发商投资新建一住宅小区工程,包括住宅楼五幢,会所一幢,以及小区市政管网和道路设施,总建筑面积24000 ㎡。

经公开招投标,某施工总承包单位中标,双方依据《建设工程施工合同(示范文本)》签订了施工总包合同。

施工总承包合同中约定的部分条款如下:(1)合同造价3600 万元,除设计变更、钢筋与水泥价格变动,总承包全部范围外的工作内容据实调整外,其他费用均不调整。

(2)合同工期306 天,从2012 年3 月1 日起至2012 年12 月31 日止。

工期奖罚标准为2 万元/d。

在合同履行过程中,发生了下列事件:事件一:因钢筋价格上涨较大,建设单位与施工总承包单位签订了《关于钢筋价格调整的补充协议》,协议价款为60 万元。

事件二:施工总包单位进场后,建设单位将水电安装及住宅楼塑料窗制定分包给A 专业司,并制定采用某品牌塑料窗。

A 专业公司为保证工期,又将塑料窗分包给B 公司施工。

事件三:2012 年3 月22 日,施工总包单位在基础底板施工期间,因连续降雨发生了排水费用6 万元,2012 年4 月5 日,某批次国产钢筋常规检测合格,建设单位以验证工程质量为由,要求施工总承包单位还需对该批次钢筋进行化学成分分析,施工总包单位委托具备资质的检测单位进行了检测,化学成分检测费用8 万元,检测结果合格。

针对上述问题,施工总承包单位按索赔程序和时限要求,分别提出6 万元排水费用、8 万元检测费用的索赔。

事件四:工程竣工验收后,施工总承包单位于2012 年12 月28 日向建设单位提交了竣工验收报告,建设单位于2013 年1 月5 日确认验收通过,并开始办理工程结算。

问题:1《建设工程施工合同(示范文本)》由哪些部分组成?并说明事件一中《关于钢筋价格调整的补充协议》归属于合同的那个部分?答:(1)组成部分有:①合同协议书;②中标通知书;③投标文件;④专用条款;⑤通用条款等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

WORD格式 可编辑 专业知识 整理分享 2013年度二级建造师执业资格考试试卷 《建筑工程管理与实务》真题及答案解析 一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意) 1.悬挑空调板的受力钢筋应布置在板的( )。 A.上部 B.中部 C.底部 D.端部 2.关于建筑工程中常用水泥性能与技术要求的说法,正确的是( )。 A.水泥的终凝时间是从水泥加水拌合至水泥浆开始失去可塑性所需的时间 B.六大常用水泥的初凝时间均不得长于45min C.水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化 D.水泥中的碱含量太低更容易产生碱骨料反应 3.一般情况下,钢筋混凝土梁是典型的受( )构件。 A.拉 B.压 C.弯 D.扭 4.基坑验槽应由( )组织。 A.勘察单位项目负责人 B.设计单位项目负责人 C.施工单位项目负责人 D.总监理工程师 5.关于钢筋加工的说法,正确的是( )。 A.钢筋冷拉调直时,不能同时进行除锈 B.HRB400级钢筋采用冷拉调直时,伸长率允许最大值为4% C.钢筋的切断口可以有马蹄形现象 D.HPB235级纵向受力钢筋末端应作180°弯钩 6.下列焊接方式中,现场梁主筋不宜采用的是( )。 WORD格式 可编辑 专业知识 整理分享 A.闪光对焊 B.电渣压力焊 C.搭接焊 D.帮条焊 7.关于吊顶工程的说法,正确的是( )。 A.吊顶工程的木龙骨可不进行防火处理 B.吊顶检修口可不设附加吊杆 C.明龙骨装饰吸声板采用搁置法施工时,应有定位措施 D.安装双层石膏板时,面层板与基层板的接缝应对齐 8.单位工程施工组织设计应由( )主持编制。 A.项目负责人 B.项目技术负责人 C.项目技术员 D.项目施工员 9.下列预应力混凝土管桩压桩的施工顺序中,正确的是( )。 A.先深后浅 B.先小后大 C.先短后长 D.自四周向中间进行 10.某跨度6m、设计强度为C30的钢筋混凝土梁,其同条件养护试件(150mm立方体)抗压强度如下表,可拆除该梁底模的最早时间是( )。

时间(d) 7 9 11 13 试件强度(MPa) 16.5 20.8 23.1 25 A.7d B.9d C.11d D.13d 11.施工期间最高气温为25℃,砌筑用普通水泥砂浆拌成后最迟必须在( )内使用完毕。

A.1h B.2h C.3h D.4h 12.建筑工程施工项目质量控制内容包括:①工序质量、②检验批质量、③分项工程质量、④分部工程质量、⑤单位工程质量,下列控制顺序中,正确的是( )。 WORD格式 可编辑 专业知识 整理分享 A.①→②→③→④→⑤ B.②→①→③→⑤→④ C.②→①→④→③→⑤ D.⑤→④→③→②→① 13.钢结构连接施工中,高强螺栓终拧完毕,其外露丝扣一般应为( )扣。 A.1~2 B.1~3 C.2~3 D.2~4 14.施工现场所有的开关箱必须安装( )装置。 A.防雷 B.接地保护 C.熔断器 D.漏电保护 15.施工现场进行一级动火作业前,应由( )审核批准。 A.安全监理工程师 B.企业安全管理部门 C.项目负责人 D.项目安全管理部门 16.关于施工现场泥浆处置的说法,正确的是( )。 A.可直接排入市政污水管网 B.可直接排入市政雨水管网 C.可直接排入工地附近的城市景观河 D.可直接外运至指定地点 17.根据《建筑工程施工质量验收统一标准》GB 50300,单位工程竣工验收应由( )组织。

A.建设单位(项目)负责人 B.监理单位(项目)负责人 C.施工单位(项目)负责人 D.质量监督机构 18.根据《建筑工程施工质量验收统一标准》GB 50300,建筑工程质量验收的最小单元是( )。

A.单位工程 B.分部工程 C.分项工程 D.检验批 19.根据《建设工程项目管理规范》GB/T 50326,分部分项工程实施前,应由( )向有关人员进行安全技术交底。

A.项目经理 B.项目技术负责人 WORD格式 可编辑 专业知识 整理分享 C.企业安全负责人 D.企业技术负责人 20.根据《混凝土结构工程施工质量验收规范》GB 50204,预应力混凝土结构中,严禁使用( )。

A.减水剂 B.膨胀剂 C.速凝剂 D.含氯化物的外加剂 二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

21.关于砌体结构构造措施的说法,正确的是( )。 A.砖墙的构造措施主要有:伸缩缝、沉降缝和圈梁 B.伸缩缝两侧结构的基础可不分开 C.沉降缝两侧结构的基础可不分开 D.圈梁可以抵抗基础不均匀沉降引起墙体内产生的拉应力 E.圈梁可以增加房屋结构的整体性 22.混凝土的耐久性包括( )等指标。 A.抗渗性 B.抗冻性 C.和易性 D.碳化 E.粘结性 23.关于土方开挖的说法,正确的有( )。 A.基坑开挖可采用机械直接开挖至基底标高 B.基坑开挖方案应根据支护结构设计、降排水要求确定 C.土方开挖前应先进行测量定位,设置好控制点 D.软土基坑必须分层均衡开挖 E.基坑开挖完成后应及时验槽,减少暴露时间 24.下列施工措施中,有利于大体积混凝土裂缝控制的是( )。 A.选用低水化热的水泥 WORD格式 可编辑 专业知识 整理分享 B.提高水灰比 C.提高混凝土的入模温度 D.及时对混凝土进行保温、保湿养护 E.采用二次抹面工艺 25.下列分部分项工程的专项方案中,必须进行专家论证的有( )。 A.爬模工程 B.搭设高度8m的混凝土模板支撑工程 C.搭设高度25m的落地式钢管脚手架工程 D.搭设高度25m的悬挑式钢管脚手架工程 E.施工高度50m的建筑幕墙安装工程 26.基坑开挖完毕后,必须参加现场验槽并签署意见的单位有( )。 A.质监站 B.监理(建设)单位 C.设计单位 D.勘察单位 E.施工单位 27.必须参加施工现场起重机械设备验收的单位有( )。 A.建设单位 B.监理单位 C.总承包单位 D.出租单位 E.安装单位 28.下列费用中,属于直接费的有( )。 A.人工费 B.材料费 C.施工机械使用费 D.规费 E.企业管理费 29.关于屋面防水等级合理使用年限的说法,正确的有( )。 A.I级防水,合理使用年限20年 B.I级防水,合理使用年限25年 WORD格式 可编辑 专业知识 整理分享 C.Ⅱ级防水,合理使用年限15年 D.Ⅱ级防水,合理使用年限20年 E.Ⅲ级防水,合理使用年限10年 30.根据《建筑装饰装修工程质量验收规范》GB 50210,外墙金属窗工程必须进行的安全与功能检测项目有( )。

A.硅酮结构胶相容性试验 B.抗风压性能 C.空气渗透性能 D.雨水渗漏性能 E.后置埋件现场拉拔试验 三、案例题 (一) 背景资料 某房屋建筑工程,建筑面积6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结构,填充墙采用蒸压加气混凝土砌块砌筑。根据《建设工程施工合同(示范文本)》(GF-1999-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。

在合同履行过程中,发生了下列事件: 事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。

事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2天后立即将其补砌挤紧。

事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。 WORD格式 可编辑

专业知识 整理分享 事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14天。为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14天的申请。

问题: 1.根据《混凝土结构工程施工质量验收规范》GB 50204,指出事件一中监理工程师要求中的错误之处,并写出正确做法。

2.根据《砌体工程施工质量验收规范》GB 50203,指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。

3.事件三中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。

4.事件四中,施工总承包单位提出的工期索赔14天是否成立?说明理由。 (二) 背景资料 某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下1层、地上11层,建筑檐高48m;实验楼6层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程保修期限为10年。

施工过程中,发生了下列事件: 事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分三次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工
