岩 土 工 程 地 质 勘 察 任 务 书

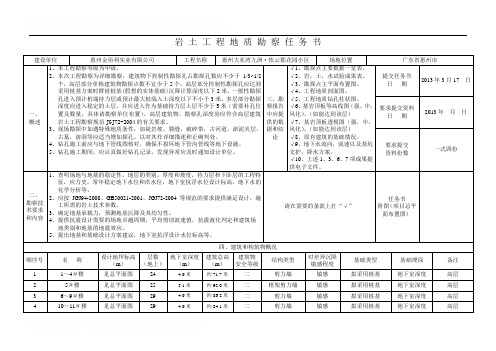

岩土工程地质勘察任务书建设单位惠州金佰利实业有限公司工程名称惠州大亚湾九洲·依云郡花园小区场地位置广东省惠州市一、概述1、本工程勘察等级为甲级。
2、本次工程勘察为详细勘察,建筑物下控制性勘探孔占勘探孔数应不少于1/3~1/2个,高层部分单栋建筑物勘探点数不宜少于5个。
高层部分控制性勘探孔应达到采用桩基方案时群桩桩基(假想的实体基础)沉降计算深度以下2米。
一般性勘探孔进入预计桩端持力层或预计最大桩端入土深度以下不小于3米。
多层部分勘探深度应进入稳定的土层,并应进入作为基础持力层土层不少于5米(需要补孔位置及数量,具体请勘察单位布置)。
高层建筑物,勘察孔深度尚应符合高层建筑岩土工程勘察规范JGJ72-2004的有关要求。
3、现场勘探中如遇特殊地质条件,如陡岩坡,裂缝,破碎带,古河道,淤泥夹层,古墓,溶洞等应适当增加探孔,以对其作详细描述和正确判处。
4、钻孔施工前应与地下管线图核对,确保不损坏地下管沟管线等地下设施。
5、钻孔施工期间,应认真做好钻孔记录,发现异常应及时通知设计单位。
三、勘察报告中应提供的数据和结论√1、勘探点主要数据一览表。
√2、岩,土,水试验成果表。
√3、勘探点主平面布置图。
√4、工程地质剖面图。
√5、工程地质钻孔柱状图。
√6、基岩顶板等高线图(强,中,风化)。
(如能达到该层)√7、基岩顶板透视图(强,中,风化)。
(如能达到该层)√8、原有建筑的基础情况。
√9、地下水流向,流速以及基坑支护,降水方案。
√10、上述1、3、6、7项成果提供电子文件。
提交任务书日期2013年3月17 日要求提交资料日期2013年月日要求提交资料份数一式四份二、勘察技术要求和内容1、查明场地与地基的稳定性,地层的类别,厚度和坡度,持力层和下卧层的工程特征,应力史,常年稳定地下水位和洪水位,地下室抗浮水位设计标高,地下水的化学分析等。
2、应按JGJ94-2008、GB50021-2001、JGJ72-2004等规范的要求提供满足设计,施工所需的岩土技术参数。
地勘任务书

7.评价地基稳定性,提供地基承载力等参数;☑
8.提出地基处理措施建议;☑
9.评价桩基可行性,提供桩基设计的岩土参数;☑
10.提供基坑开挖和支护的建议方案和岩土参数;☑
11.提供工程降水方案建议和水文地质参数;☑
12.提供不良地质作用防治措施建议和岩土参数。☑
其他:未尽事宜按现行勘察规范及规程执行
随任务书提供:拟建工程平面图1份
提任务书日期:2012年7月3日
要求提交勘察报告日期:年月日
要求提交勘察报告数量:年月日
要求提交中间资料日期:年月日
要求提交中间资料内容:
拟
建工程主要参数总图编号建(构)筑物名称
设计室内
整平标高
(m)
层
数
高度
(m)
地基
基础
设计
等级
结构
类型
对差异沉降敏感程度
建(构)筑物基础
基础底面处平均压力值PK(Kpa)
地下室
主要设备基础
类
型
尺寸
(m×m)
埋置
深度
(m)
层
数
埋
深
(m)
形
状
尺寸
(m×m)
埋置
深度
(m)
基础底面处平均压力值PK(Kpa)
备注:
提任务单位:设计单位:设计总负责人:提任务书人:电话:
建(构)筑物地基岩土工程勘察任务委托书
工程名称:
建设单位:
勘察单位:
陕西建科岩土工程公司
勘察阶段:可研阶段□初勘□详勘☑
勘察技术要求:
1.评价场地稳定性、建筑适宜性;☑
2.查明地层结构和岩土工程特性;☑
勘 察 任 务 书(小).doc1

工程名称:南阳中商农产品批发市场
楼号
1-4#楼
地上层数
9
地下层数
1
结构类型
框架结构、筏(箱)基础
基础埋深(m)
3.5
基底平均压力PK(Kpa)
174
备注
依据《岩土工程勘察规范》GB50021-2001、《建筑地基基础设计规范》GB50007-2002、《高层建筑岩土工程勘察规程》JGJ72-2004、J366-2004等有关规范、规程要求进行。
勘察任务书
工程名称:南召县郝乾龙住宅楼
拟建建筑物
住宅楼
地上层数
19
地下层数
1层
结构类型
箱筏基础、框架结构
基础埋深(m)5Biblioteka 0基底平均压力PK(Kpa)
270
备注
依据《岩土工程勘察规范》GB50021-2001、《建筑地基基础设计规范》GB50007-2002、等有关规范、规程要求进行。
设计单位盖章
2023精选地质勘探标书文件任意下载 [完整版] .doc
![2023精选地质勘探标书文件任意下载 [完整版] .doc](https://img.taocdn.com/s3/m/161db7ba03d276a20029bd64783e0912a2167c3b.png)
2023精选地质勘探标书文件任意 [完整版] .doc 范本1:一、项目背景与目的1.1 项目背景1.2 项目目的二、项目概述2.1 项目名称2.2 项目范围2.3 项目时间2.4 项目预算三、项目执行计划3.1 项目阶段划分3.2 每一个阶段的和工作内容3.3 项目进度安排四、项目组织与管理4.1 项目团队组织结构4.2 项目团队角色和职责4.3 项目沟通渠道和频率4.4 风险管理计划五、资源需求5.1 人力资源需求5.2 技术设备和工具需求5.3 财务资源需求六、质量控制计划6.1 质量目标和标准6.2 质量控制方法和手段6.3 质量评估和改进措施七、风险管理计划7.1 风险识别与评估7.2 风险应对策略7.3 风险监控与控制八、法律法规与合规要求8.1 相关法律法规概述8.2 项目合规要求8.3 合同与授权管理九、附件(根据实际情况列出相关附件)附件:1. 项目执行计划2. 项目组织架构图3. 风险管理计划4. 质量控制计划5. 合同范本法律名词及注释:1. 合同:合法的协议文件,确认双方权益和责任的约定。
2. 授权管理:管理授权文件和权限的过程。
范本2:一、项目背景与目的1.1 项目背景1.2 项目目的二、项目概述2.1 项目名称2.2 项目范围2.3 项目时间2.4 项目预算三、项目执行计划3.1 项目阶段划分3.2 每一个阶段的和工作内容3.3 项目进度安排四、项目组织与管理4.1 项目团队组织结构4.2 项目团队角色和职责4.3 项目沟通渠道和频率4.4 风险管理计划五、资源需求5.1 人力资源需求5.2 技术设备和工具需求5.3 财务资源需求六、质量控制计划6.1 质量目标和标准6.2 质量控制方法和手段6.3 质量评估和改进措施七、风险管理计划7.1 风险识别与评估7.2 风险应对策略7.3 风险监控与控制八、法律法规与合规要求8.1 相关法律法规概述8.2 项目合规要求8.3 合同与授权管理九、附件(根据实际情况列出相关附件)附件:1. 项目执行计划2. 项目组织架构图3. 风险管理计划4. 质量控制计划5. 合同范本法律名词及注释:1. 合同:法律上双方当事人为明确自己的权利和义务而签订的协议。
边坡—工程地质勘察任务书

边坡工程勘察任务书建设单位:****房地产开发有限公司工程名称:******花园工程地点:*****勘察阶段:边坡工程详细勘察一、工程概况1.建筑物名称:边坡工程2.建筑物类型:低层、高层建筑3.边坡范围:约1万m2(暂定)详钻孔平面布置图二、勘察要求所有地质勘察工作,应按如下规范要求执行:1.国家标准《岩土工程勘察规范》(GB50021-2017)2.国家标准《建筑地基基础设计规范》(GB50007-2011)3. 国家标准《建筑工程边坡技术规范》(GB50330-2013)三、本工程勘察的具体要求:1.查明星河丹堤北侧边坡周边是否有滑坡、危岩、崩塌、泥石流等不良地质作用存在,若有存在应符合《岩土工程勘察规范》(GB50021-2001)第5章的要求。
2.勘探线垂直边坡走向布置,勘探点间距约15~20m(共布置155个钻孔(暂定),详见附图)。
一般性勘探点要求进入中等风化岩层或稳定土层3~5m,控制性勘探点需进入中风化岩层3~5m或进入坡脚高程以下稳定地层不小于5m,控制性钻孔占钻孔总数的1/3以上,在基岩出露较浅处,可用探井和探槽。
3.布设测斜孔判断滑动面的位置和空间分布,以及评价滑坡的现今活动性,于主轴断面和两侧(各1个)的辅助断面上,布置测斜孔,可利用已成钻孔,埋设测斜管后填砂作为测斜孔。
4.查明建筑范围内岩土的类型、深度、分布、工程特性和变化规律,分析和评价地基的稳定性、均匀性和承载力。
5.判明地基土类型和建筑场地类别,提供抗震设计的有关参数;划分对抗震有利、不利或危险的地段,提供场地地震安全性评价报告。
6.查明不良地质作用的类型、成因、分布范围、发展趋势,可液化土层和特殊性岩土的分布及其对基础的危害程度,并提出防治措施的建议。
7.对山体的整体稳定性作出评价,提供边坡治理设计所需各岩土层的抗剪强度参数,包括直剪快剪、固结快剪(每一主要地层不少于9件)对可疑易滑地层增作三轴不固结不排水试验和三轴固结不排水试验(不少于6件)。
(完整word版)勘察任务书

六、具体执行要求见岩土工程勘察合同约定。
审 批
编 制
日 期日 期ຫໍສະໝຸດ 二、委托内容:查明场地和地基的稳定性、地层结构、持力层和下卧层的工程特性、土的应力历史和地下水条件以及不良地质作用等。
1. 提出场地地形、地貌、地层、地质构造、岩土性质及其均匀性。
2. 提供满足设计、施工所需的岩土强度参数、各项岩土性质指标,确定地基承载力。
3. 提供地基变形计算参数,预测地基变形性状。
3.提出本工程的地基、基础建议方案、若建议采用桩基,应对桩型、桩尖持力层、单桩承载力特征值及变形计算参数提供建议,并提供桩的极限端阻力及极限侧阻力;
4.提供基坑设计、施工的相关参数,并对施工降水提出建议;
5.对施工降水可能引起周围建筑的地基沉降情况作出预测,并提出相应措施;
6.要求提供地下室防水设计水位和抗浮设计水位。
10. 对建筑地基做出场地稳定性和适宜性的评价。
三、勘察要求:
按现行岩土工程勘察规范执行。
四、要求提交勘察资料内容:
1.若为岩石地基,提供岩层等高线图(并提供电脑“DWG”格式文件):断层或破碎带及走向;
2.钻孔平面布置图、工程地质制面图、钻孔柱状图、各地层土的物理力学性质及有关数据、地基各土层的承载力特征值;
编号:XX-01
开发
有限公司
勘察设计任务书
HR/WT-0709-06
勘察分包单位
建设单位:郑州华瑞房地产开发有限公司
工程名称:华瑞·紫桂苑(Ⅲ期)
委托项目:岩土工程勘察
委托阶段:详细勘察
委托日期:二OO七年九月六日
要求完成日期:
内容:
一、工程概况:
勘察任务书模板
勘察任务书模板一、勘察目的哎呀,这勘察目的可重要啦。
咱为啥要勘察呢?就是想把要勘察的那块地或者项目啥的了解得透透的。
比如说要盖个大楼,那得知道地下是啥情况吧,有没有大石头啊,土的质量好不好呀。
这就像是你要去一个新地方探险,得先知道那地方大概啥样,有没有危险啥的。
这勘察的目的就是给后面的工作打个好基础,就像盖房子打地基一样重要呢。
二、勘察范围1. 地理范围这个地理范围可得说清楚。
是一整片大区域呢,还是就一小块地方。
就像你要打扫房间,得知道是打扫整个屋子,还是就打扫一个小角落。
比如说要勘察一个小区的建设项目,那可能就是这个小区规划的那一片地,边界得明确,不能含糊。
2. 深度范围(如果涉及)要是涉及到地下的勘察,那深度范围也不能忘。
是只看表面的土呢,还是要深入到地下十几米甚至几十米的地方。
这就好比你挖宝藏,你得知道你要挖到多深才能找到宝藏,不然就白费劲啦。
三、勘察内容1. 地质情况•土壤类型得看看那地方是啥样的土,是黏土呢,还是沙土,或者是其他啥特别的土。
不同的土对工程影响可大了。
黏土可能比较黏,不容易挖掘,沙土又可能容易塌。
就像不同的食材有不同的特性,做饭的时候就得区别对待。
•岩石分布要是有岩石,那岩石在哪,是大片大片的呢,还是只有几块。
岩石的硬度怎么样,是软乎乎的页岩,还是硬邦邦的花岗岩。
这就像你玩游戏的时候,要了解游戏里的各种障碍物的属性一样。
2. 水文情况•地下水位地下水位的高低很关键呢。
如果地下水位太高,可能会让地基泡在水里,那可不行。
就像你泡在水里太久会生病一样,地基泡在水里也会出问题。
得知道地下水位在哪个深度,是一年四季都很稳定呢,还是会有很大变化。
•水质情况水质好不好也得了解一下。
要是水里有腐蚀性的东西,那对建筑材料可能会有损害。
这就好比你喝的水要是不干净,你也会不舒服一样。
四、勘察方法1. 实地勘探这是最直接的方法啦。
就像你要了解一个人,得亲自去和他见面聊天一样。
派人到现场去,看看地形地貌,挖几个小坑看看土的情况。
工程地质勘察任务书
工程地质勘察任务书
建设单位:南谯区农业综合开发办公室
工程名称:项目区桥梁地基勘察
地质勘察的任务:为桥梁墩台设计提供地质资料
一、勘察技术要求:
1、钻孔布设应在桥位工程地质调查与测绘的基础上进行。
钻孔数量每个墩台布设不少于2个钻孔,钻孔一般布设在桥梁中心线上。
2、钻孔深度低于沟底以下不得少于15m。
3、查明拟建建筑物范围内的地层结构和均匀性,及其岩土土层的物理力学性质。
查明各层岩土的类别、结构、厚度、坡度、工程特性、计算和评价地基的稳定性和承载力。
4、查明有无影响建筑场地稳定性的不良地质条件及其程度。
查明不良地质现象的成因、类型、分布范围、发展趋势及危害程度,提出评价与整治所需的岩土技术参数和整治方案建议。
5、对可供采用的地基基础设计方案进行论证分析,提出经济合理的设计方案建议;提供与设计要求相对应的地基承载力及变形计算参数,并对设计与施工应注意的问题提出建议。
6、提出确保基础工程施工质量的建议及措施。
7、其余未明之处必须遵守《岩土工程勘察规范》(GB 50021—2001)的规定
二、要求提交勘察资料内容
1、提供岩土物理力学性质主要指标及基础(桩基端阻力及侧阻力)设计参数,推荐合适的桩型。
2、提供桥位处的河床地质断面图;钻孔地质柱状图及工程地质剖面图。
3、提供土工试验成果图、原位测试成果表、水位分析报告。
4、提供成果统计表。
5、提供岩土工程勘察报告书。
委托单位(公章):设计单位:。
[实用参考]地质勘察任务书
地质勘察任务书1、项目概况1.1项目名称:玉溪市广播电视局澄江县发射台业务用房建设项目;1.2工地地址:澄江县凤麓街道红顶山;1.3建设单位:玉溪市广播电视局;2、勘察任务查明并评价工程地质情况,为地基基础(含基坑支护)设计与施工、地基处理与加固、不良地质现象的防治工程等提供工程地质资料。
至少应包括以下内容:2.1查明场地范围内的地形地貌特征,地貌成因类型及地貌单元的划分;2.2查明岩土层的类型、深度、分布以及物理力学性质;分析和评价地基的稳定性、均匀性,提供满足设计、施工所需的岩土参数和地基承载力指标;并提供地基变形计算参数、预测建筑物的变形特征。
2.3查明埋藏的河道、沟浜、墓穴、防空洞、孤石等对工程不利的埋藏物;2.4查明建筑物附近有无影响工程稳定性的不良工程地质现象(如溶洞、古河道或人工洞穴等)及其类型、成因、分布范围、发展趋势和危害程度,提供不良地质现象的防冶工程所需的计算指标及资料,提出整治方案的建议;2.5评价确定场地土类别、对进行场地与地基的地震效应评价,并对饱和土、粘土、沙土及粉土进行液化判断,查明有无可液化的地层,指出他们对场地或地基的危害程度,提出治理方案建议;2.6查明地下水的埋藏条件、地层的渗透性、地下水位变化幅度及其规律、地表径流条件,以及地下水对建筑物的侵蚀性等。
2.7提出地基基础、基坑支护、工程降水和地基处理设计与施工方案的建议;2.8有针对性的提出适宜的基础形式、埋深、地基处理和沉降分析等有关的计算参数及应注意的事项。
如地基条件决定需采用桩基,应提出采用何种桩基、其相应的桩径尺寸、桩端持力层情况等,提出单桩极限承载力与计算公式。
对于地基处理应提供具体的处理方案及计算指标。
2.9提供设计施工所需要的基坑开挖与人工降低地下水位的有关资料。
分析判定地基土及地下水在施工及使用中可能产生的变化影响,并提出防治建议等。
3、勘察依据3.1本勘察任务书以及建设单位提供的相关设计技术资料3.2相关标准规范,包括但不限于:1)《岩土工程勘察规范》(GB50021-20PP)(20PP年修订版)2)《岩土工程基本术语标准》(GB/T50279-20PP)3)《土工试验方法标准》(GB/T50123-1999)4)《工程岩体试验方法标准》(GB/T50266-20PP)5)《建筑工程地质钻探技术标准》(JGJ87-92)6)《原状土取样技术标准》(JGJ89-92)7)《建筑地基基础设计规范》(GB50007-20PP)8)《建筑抗震设计规范》(GB50011-20PP)(2016修订年版)9)《建筑地基处理技术规范》(JGJ79-20PP)10)《建筑基坑支护技术规程》(JGJ120-20PP)11)《建筑桩基技术规范》(JGJ94-20PP)12)《建筑边坡工程技术规范》(GB50330-20PP)4、主要勘察技术要求4.1本次勘探为详细勘探,勘探人应结合现有设计资料,严格按国家现行有关勘察规程、规范、标准进行,并提供符合深度要求的详勘报告;4.2勘探人应结合实际情况以及《岩土工程勘察规范》(GB50021-20PP)(20PP 年版)规定,科学合理地确定本工程的勘察等级。
房地产地质勘察任务书
房地产地质勘察任务书(总9页)-本页仅作为文档封面,使用时请直接删除即可--内页可以根据需求调整合适字体及大小-腾飞•奥体花城项目工程地质勘察任务书1v项目概况工程名称:腾飞•奥体花城;工地地址:许昌市东城区学院路以东、南海街以北、陈庄街以南、大坑李安置小区以西,;建设单位:许昌市腾飞房地产开发有限公司;项目概况:规划红线内用地面积130177 (约亩),拟建11栋18-30层住宅和24-30楼裙房商场,总建筑面积约为万耐,其中住宅约223000平方米,商场约48500平方米,半地下室停车场建筑面积64000平方米,;勘探范围:规划红线内所有地表范围;勘察内容:沿途地质勘查;勘探周期:30天。
2、勘察任务查明并评价工程地质情况,为地基基础(含基坑支护)设计与施工、地基处理与加固、不良地质现象的防治工程等提供工程地质资料。
至少应包括以下内容:查明场地范围内的地形地貌特征,地貌成因类型及地貌单元的划分;查明岩土层的类型、深度、分布以及物理力学性质;分析和评价地基的稳定性、均匀性,提供满足设计、施工所需的岩土参数和地基承载力指标;并提供地基变形计算参数、预测建筑物的变形特征。
查明埋藏的河道、沟浜、墓穴、防空洞、孤石等对工程不利的埋藏物;查明建筑物附近有无影响工程稳定性的不良工程地质现象(如溶洞、古河道或人工洞穴等)及其类型、成因、分布范围、发展趋势和危害程度,提供不良地质现象的防冶工程所需的计算指标及资料,提出整治方案的建议;评价确定场地土类别、对进行场地与地基的地震效应评价,并对饱和土、粘土、沙土及粉土进行液化判断,查明有无可液化的地层,指出他们对场地或地基的危害程度,提出治理方案建议;查明地下水的埋藏条件、地层的渗透性、地下水位变化幅度及其规律、地表径流条件,以及地下水对建筑物的侵蚀性等。
提出地基基础、基坑支护、工程降水和地基处理设计与施工方案的建议;有针对性的提出适宜的基础形式、埋深、地基处理和沉降分析等有关的汁算参数及应注意的事项。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地质勘察任务书标准模板编制日期审核日期批准日期修订记录日期修订状态修订内容修订人审核人批准人目录1、项目概况 (3)工程名称 (3)工程地址 (3)建设单位 (3)项目概况 (3)勘察范围 (3)勘察阶段 (3)勘察周期 (3)2、勘察阶段划分与选取 (4)勘察阶段划分表 (4)勘察阶段选取原则 (5)3、各阶段地质勘察基本要求 (6)、初步勘察基本要求 (6)详细勘察基本要求 (6)施工勘察基本要求 (7)4、地质勘察技术要求 (7)、勘察依据 (7)地勘方案编制要求 (8)勘探钻点的布置要求 (9)、钻探作业要求 (11)5、资料整理及报告编制内容要求 (12)、资料整理 (12)、报告编制内容要求 (13)地质勘察报审查要点一览表 (14)地质勘察任务书模板1、项目概况工程名称根据工程实际名称填写工程地址根据工程实际地址填写建设单位据实填写,必须与本项目开发公司名称一致项目概况简述总体项目位置应附图:总体项目城市位置图;宗地区域位置图、项目总图勘察范围简述勘察范围;建设场地范围中若需修建大体量构筑物(如大型生化池)、泳池、重要管井等,应纳入勘察范围。
应附图:项目勘察范围图勘察阶段简述勘察阶段划分勘察周期简述勘察周期,从发出勘察外业进场通知书开始计算日期2、勘察阶段划分与选取勘察阶段划分表阶段划分勘察目的对场地内建筑地段的稳定性作出评价;为确定建筑总平面布置、主要建筑物初步勘察阶地基基础设计方案以及不段良地质现象的防治工程方案作出工程地质认证。
提供设计所需的工程地质条件的各项技术参数,对建筑地基作出岩土工程评详细勘察阶价,为基础工程、地基处段理和加固、不良地质现象的防治工作等具体方案作出论证和结论。
对工程地质条件复杂或有施工勘察阶特殊要求的重要工程,进段行施工勘察,以满足施工质量、进度、安全的要求工作内容报告适用范围通过钻探、试验、补充测绘和物探等方法,初步查明地层、构造、岩作为初步设计、超土性质等,对有抗震要限边坡论证的依求的场地,判断地震效据应;以钻探、原位测试和室作为施工图设计内土工试验为主的依据当地质条件特别施工地质编录、危险边复杂时,作为基础坡检测、与监测、超前实施工方案确定钻探等与现场控制依据勘察阶段选取原则1)用地面积 200 亩以上小区或复杂场地应分初步勘察和详细勘察两阶段进行勘察;2)单体建筑或 200 亩以下的住宅小区可直接进行详细勘察;3)特殊复杂地质条件(如喀斯特地貌)或采用大直径桩(桩径不小于1m)的项目,应根据施工现场实际需求进行施工勘察;4)当项目存在超限边坡或深基坑时,为满足初设报审或基坑施工要求,建议直接进行详细勘察或局部详细勘察。
5)本场地区域内有可以参考的《地质勘察报告》时,可跳过初勘步骤,直接进行详细勘察,本场地无可参考《地质勘察报告》时,应进行初步勘察。
初步勘察阶段应对场地的稳定性和适宜性作出评价,对建筑总图布置提出建议。
3、各阶段地质勘察基本要求、初步勘察基本要求初步勘察应对场地内拟建建筑地段的稳定性做出评价,并进行下列主要工作:1)搜集拟建工程的有关文件、工程地质和岩土工程资料以及工程场地范围的地形图;2)初步查明地质构造、地层结构、岩土工程特性、地下水埋藏条件;3)查明场地不良地质作用的成因、分布、规模、发展趋势,并对场地的稳定性做出评价;4)对抗震设防烈度等于或大于 6 度的场地,应对场地和地基的地震效应做出初步评价;5)季节性冻土地区,应调查场地土的标准冻结深度;6)初步判定水和土对建筑材料的腐蚀性;7)高层建筑初步勘察时,应对可能采取的地基基础类型、基坑开挖与支护、工程降水方案进行初步分析评价;8)其他有关要求按相关的国家和地方规范规定执行。
详细勘察基本要求1)按单体建筑物或建筑群提出详细的岩土工程资料和设计、施工所需的岩土参数;2)对建筑地基作出岩土工程评价,并对地基类型、基础形式、地基处理、基坑支护、工程降水和不良地质作用的防治等提出建议;3)进行场地和地基地震效应的岩土工程勘察,并应根据国家批准的地震动参数区划和有关的规范,提出勘察场地的抗震设防烈度、设计基本地震加速度和设计特征周期分区;划分场地土类型和建筑场地类别,;抗震设防区按设防烈度提供液化土层资料;4)查明不良地质作用,如滑坡、崩塌、泥石流、岩溶、土洞等的类型、成因、分布范围、发展趋势和危害程度,提出整治方案的建议;涉及边坡稳定性的评价报告,并有明确的判断、结论和防治方案;5)查明建筑范围内岩土层的类型、深度、分布、工程特性,分析和评价地基的稳定性、均匀性和承载力;6)对需进行沉降计算的建筑物,提供地基变形计算参数,预测建筑物的变形特征;7)查明埋藏的河道、沟浜、墓穴、防空洞、孤石等对工程不利的埋藏物;8)查明地下水埋藏情况、类型和水位变化幅度,判定水和土对建筑材料的腐蚀性,提出地下水浮力计算的设计水位;9)提出地基土冻胀性、湿陷性、膨胀性评价,在季节性冻土地区,提供场地土的标准冻结深度;10)对可供采用的地基基础设计方案、边坡支护方案进行论证分析,提出最佳设计方案建议,并参与基础与边坡方案、基坑支护方案、降水方案的评审;11)地质灾害场地须提供地质灾害安全评估报告;12)其他有关要求按相关的国家和地方规范规定执行。
施工勘察基本要求所有建(构)筑物均应进行施工验槽。
遇到下列情况之一时,应进行专门的施工勘察:1)工程地质条件复杂,详勘阶段难以查清时;2)开挖基槽发现土质、土层结构与勘察资料不符时;3)施工中边坡失稳,需查明原因,进行观察处理时;4)施工中,地基土受扰动,需查明其性状及工程性质时;5)为地基处理,需进一步提供勘察资料时。
施工勘察应根据已有的详细勘察报告和基础设计图纸由设计院提出勘察要求,并报设计成本质量控制中心。
对需要探明软弱夹层或溶洞等不良地质条件的大直径桩,应每桩一孔,地质条件特别复杂的,桩直径超过 1 米的可布置 2 孔或3孔。
4、地质勘察技术要求、勘察依据本勘察任务书以及建设单位提供的相关设计技术资料;相关标准规范,包括但不限于:1)《岩土工程勘察规范》(GB 50021-2009)2)《岩土工程基本术语标准》(GB/T 50279-1998 )3)《土工试验方法标准》(GB/T 50123-1999 ,2007 版)4)《工程岩体试验方法标准》(GB/T 50266-2013 )5)《建筑工程地质勘探与取样技术规程》(JGJ/T87-2012)6)《建筑地基基础设计规范》(GB 50007-2012)7)《建筑抗震设计规范》(GB50011-2010)8)《建筑地基处理技术规范》(JGJ 79-2012 )9)《建筑基坑支护技术规程》(JGJ 120-2012 )11)《建筑桩基技术规范》(JGJ 94-2008 )12)《建筑边坡工程技术规范》(GB 50330-2002)13)《高层建筑岩土工程勘察规程》( JGJ 72-2004 )地勘方案编制要求勘探人应结合实际情况以及《岩土工程勘察规范》( GB50021-2001(2009版))规定,科学合理地确定本工程的勘察等级。
并在勘察作业前,结合投标技术方案以及工程实际情况编报《工程勘察方案》,经建设单位和设计单位确认后方可实施。
工程勘察方案应至少包括如下内容:(1)工程概述(包括本次勘察任务、目标等)(2)项目组织(包括组织机构,人员组成、职责、资格,制度等)(3)主要勘察方法和具体指标(4)人员及机械设备投入情况(5)工程进度计划及工期保证措施(网络图或横道图);(6)确保勘察质量及安全的措施(7)地质勘察总平面图 ( 勘探点布置图 )(8)拟提供分析报告的主要内容(9)其他(包括建议或需建设单位配合的事宜)勘探钻点的布置要求勘探点可采用钻探、原位触探相结合的方式,但是钻探点的布置要足以评价建筑物纵横两个方向地层土质的均匀性和岩土力学特性,并符合设计对勘探的要求,布置勘探工作时应充分考虑勘探工作对工程自然环境的影响,防止对地下管线、地下工程和自然环境的破坏。
钻探点的布置,应满足以下要求:(1)满足初步设计或施工图设计的需要;(2)基础设计和施工的需要;(3)边坡、基坑支护工程设计与施工的需要;(4)评价、论证地基土和地下水在建筑施工和使用期间可能产生的变化及其对工程和环境影响的需要。
(5)钻孔可划分为控制性钻孔及一般性钻孔,其中宜布置 1/3~1/2 的勘探孔为控制性钻孔。
(5)钻孔布置间距与深度的具体要求为:初步勘察勘探线、勘探点间距地基复杂程度等级勘探线间距勘探点间距一级 ( 复杂 )50~10030~50二级 ( 中等复杂 )75~15040~100三级 ( 简单 )150~30075~200注:控制性勘探孔宜占勘探点总数的 1/5~1/ 3,且每个地貌单元均应有控制性勘探点。
初步勘察勘探孔深度 ( 米 )工程重要性等级一般性勘探孔控制性勘探孔一级 ( 重要工程 )≧ 15≧30二级 ( 一般工程 )10~1515~30三级 ( 次要工程 )6~1010~20详细勘察勘探点间距地基复杂程度等级一级 ( 复杂 )勘探点间距10~15地基复杂程度等级三级 ( 简单 )勘探点间距30~50二级 ( 中等复杂 )15~30详细勘察勘探孔深度( 米 )①勘探孔深度应能控制地基主要受力层,当基础底面宽度不大于 5 米时,勘探孔的深度对条形基础不应小于基础底面宽度的 3 倍,对单独柱基础不应小于倍,且不应小于 5 米;②对高层建筑和需作变形计算的地基,控制性勘探孔的深度应超过地基变形计算深度;高层建筑的一般性勘探孔应达到基底下~倍的基础宽度,并深入稳定分布的地层;③对仅有地下室的建筑或高层建筑的裙房,当不能满足抗浮设计要求,需设置抗浮桩或锚杆时,勘探孔深度应满足抗拔承载力评价要求;④当有大面积地面堆载或软弱下卧层时,应适当加深控制性勘探孔的深度;⑤在上述规定深度内当遇基岩或厚层碎石土等稳定地层时,勘探孔深度应根据情况进行调整。
注:控制性勘探点应深入持力层3~5 米,且其深度不应小于建筑物总高的20%。
、钻探作业要求(1)钻探方法及钻具(含其规格)的选择应满足本工程地质勘察要求并符合现行国家标准的规定,钻孔作业人员应持证上岗;钻孔作业期间应采取切实有效的措施,确保施工安全,作业完毕后应妥善回填。
(2)钻探作业时,钻进深度和岩土分层深度的量测精度应控制在± 5cm,钻孔倾角和方位的量测精度应符合《岩土工程勘察规范》(GB50021-2001(2009版))的相关规定。
当非连续取芯钻进时,应严格控制回次进尺,确保分层精度符合要求。
重点部位,应采用双层岩芯管连续取芯。
(4)钻探施工若发现相邻钻孔持力层顶板标高相差 20%以上者,中间应增加一个钻孔以控制层面坡度,评价地基土均匀性。
