基础单价档

基础单价档
基础单价档

基础单价

基础单价包括人工预算单价、材料预算单价、施工机械台时费、施工用电、风、水单价、砂石料单价、混凝土、砂浆材料单价。

1人工预算单价

1.1基本工资(岗位工资、年功工资、年应工作天数以内非工作天数的工资)1.2辅助工资(各类津贴)

1.3工资附加费(职工福利基金、工会经费、五险一金)

2材料预算价格

2.1主材预算价格=(材料原价+包装费+运杂费)x (1+采购及保管费率)+运输保险费

2.2整车和零担的比例

运价=整车运价x 整车率(%)+零担运价x 零担率(%)

2.2.1装载系数=实际运输重量/运输车辆标重

火车运输考虑装载系数

水泥、油料装载系数1.00

木材系数0.9 炸药系数0.65-0.70

钢材:大型工程0.90 中型工程0.80-0.85

实际运价=规定运价/装载系数

2.2.2毛重系数=毛重/净重=(材料实际重量+包装品重量)/材料实际重量

运输保险费=材料原价x 材料运输保险费率

采购及保管费=(材料原价+包装费+运杂费)x 采购及保管费率

水利建设中一般按3%计

3施工机械台时费

3.1一类费用:折旧费、修理及替换设备费、安装拆卸费

3.1.1 一类费用=定额金额x 编制年调整系数

3.1.2 折旧费={ 机械预算价格x (1-机械残值率)}/机械经济寿命台时

国产机械预算价为出产价与运杂费(5%)之和,国产运输机械预算价需加上购置附加费(10%)

残值率常取4%-5%

机械经济寿命=经济使用年限x 年工作台时

3.1.3 台时大修理费=一次大修理费x 大修理次数÷经济寿命时

大修理次数=经济寿命台时÷大修理间隔台时- 1

台时经常修理费=[一次中修理费x 中修次数+∑(各级保养一次费用x 各级保养次数)]÷大修理间隔台时

台时保管费=(机械预算价格÷机械年工作台时)x 保管费率

替换设备费=∑(某替换设备费一次用量x 替换设备单价÷替换设备的寿命台时安装拆卸费=一次安装拆卸费x 每年平均安装拆卸次数÷年工作台时

安拆费=折旧费x 安装拆卸费率

3.2二类费用:机上人工费、动力燃料费

3.2.2二类费用:定额机上人工工时数量x 人工预算单价+∑(动力、燃料定额消耗量x 预算价格)

3.2.2.1电动机械 Q=N .t .k(Q--台时电力耗用量Kw.h 、N--额定功率kW、t—时间、k—利用系数)

3.2.2.2内燃、蒸汽机械 Q=N.t.G.k (Q—油料消耗量或水(煤)消耗量kg、N—定额功率kW、 G—定额单位消耗量kg/(Kw.h)、 k—利用系数

3.2.3组合台时费(系统中各机械台时费之和)36页

4 施工用电单价(基本电价、电能损耗摊销费、供电设施维修摊销

4.1外购电价Jw = J /[(1-k1)(1-k2)]+Cg

J w-----电价,元/(Kw.h) J---基本电价,元/(Kw.h) K1----高压输电损耗率,

4%--6% K2---配电线路损耗率5%--8% C g供电设施维修摊销费

4.2自发电电价

4.2.1水泵供给冷却水

J z=[C T/∑P.t.k1.(1-k2)(1-k3)] +C g

J Z---自发电价,元/(kW.h) C T---柴油发电机台时费与水泵台时费之和

∑P—柴油发电机额定容量之和,Kw K1—发电机出力系数,一般取0.8—0.85 K2---厂用电率,取4%--6% K3---配电线路损耗率,取5%--8%

C g---供电设备维修摊销费,取0.02—0.03元/(Kw.h)

4.2.2采用循环冷却水,不用水泵,

J Z=[C T/∑P.t.k1.(1-k2)(1-k3)]+C g+C L

J Z---自发电价,元/(kW.h)C T---柴油发电机台时总费,元

∑P—柴油发电机额定容量之和,Kw K1—发电机出力系数,一般取0.8—0.85 K2---厂用电率,取4%--6% K3---配电线路损耗率,取5%--8%

C g---供电设备维修摊销费,取0.02—0.03元/(Kw.h)

C L---单位循环冷却水费,取0.03—0.05元/(Kw.h)

5施工用风单价(基本风价、供风损耗摊销费、供风设施维修摊销费)

5.1采用专用水泵供给冷却水时

J风=[C T/∑Q.t.k1.(1-K1)]+C g

J风---风价,元/立方米

C T---空压机台时总费用与水泵台时总费用之和

∑Q—空压机额定容量之和,立方米/min

k1---空压机出力系数,取0.70—0.85

K2---供风损耗率,取8%--12%

C g—供风设施维修摊销费,取0.002—0.003元/立方米

5.2采用循环冷却水、不用水泵时

J风=[C T/∑Q.t.k1.(1-K2)]+C g + C L

J风---风价,元/立方米

C T---空压机台时总费用

∑Q—空压机额定容量之和,立方米/min

k1---空压机出力系数,取0.70—0.85

K2---供风损耗率,取8%--12%

C g—供风设施维修摊销费,取0.002—0.003元/立方米

C L---单位循环冷却水费,取0.005元/立方米

6施工用水价

水利工程施工用水包括生产用水和生活用水,水利工程造价预测的施工用水尽指生产用水价格,生活用水应在间接费内开支或有职工自行负担。

施工水价由基本水价、供水损耗摊销费、供水设施维修摊销费组成。

J水=[C T/∑Q.t.K1.(1-K2)]+C g

C T---水泵台时总费用

∑Q—水泵额定流量之和,立方米/h

k1---水泵出水系数,取0.70—0.85

K2---供水损耗率,取8%--12%

C g—供水设施维修摊销费,取0.002—0.003元/立方米

7砂石料单价

7.1骨料单价(系统单价法、工序单价法)

7.1.1系统单价

骨料单价=系统生产总费用/系统骨料产量

7.1.2工序单价

覆盖层清除摊销率=[覆盖层清除量(自然方)/成品骨料总量(成品堆方)]x 100%

弃料处理摊销率=[弃料处理量(堆方)/成品骨料总量(成品堆方)]x 100%

砂石骨料综合单价=覆盖层清除摊销费+开采加工单价+弃料处理摊销费

覆盖层处理摊销费=∑(覆盖层清除单价x 覆盖层清除摊销率)

弃料处理摊销费=∑(弃料处理单价x 岂料处理摊销率)

开采加工单价=∑(各开采加工工序单价+成品骨料运输单价)

超径石破碎单价=相应定额工序单价x [破碎量(t)/设计成品骨料总量(t)]

二次筛洗单价==相应定额工序单价x[ 筛洗量(t)/设计成品骨料总量(t)] 调整系数=砂砾料的采运量(t)/筛洗成品量(t)

8 混泥土砂浆单价

混泥土材料单价=∑(材料用量x 材料预算价格)

人工搅拌,水泥用量需增加5%

基础单价档

基础单价 基础单价包括人工预算单价、材料预算单价、施工机械台时费、施工用电、风、水单价、砂石料单价、混凝土、砂浆材料单价。 1人工预算单价 1.1基本工资(岗位工资、年功工资、年应工作天数以内非工作天数的工资)1.2辅助工资(各类津贴) 1.3工资附加费(职工福利基金、工会经费、五险一金) 2材料预算价格 2.1主材预算价格=(材料原价+包装费+运杂费)x (1+采购及保管费率)+运输保险费 2.2整车和零担的比例 运价=整车运价x 整车率(%)+零担运价x 零担率(%) 2.2.1装载系数=实际运输重量/运输车辆标重 火车运输考虑装载系数 水泥、油料装载系数1.00 木材系数0.9 炸药系数0.65-0.70 钢材:大型工程0.90 中型工程0.80-0.85 实际运价=规定运价/装载系数 2.2.2毛重系数=毛重/净重=(材料实际重量+包装品重量)/材料实际重量 运输保险费=材料原价x 材料运输保险费率 采购及保管费=(材料原价+包装费+运杂费)x 采购及保管费率 水利建设中一般按3%计 3施工机械台时费 3.1一类费用:折旧费、修理及替换设备费、安装拆卸费 3.1.1 一类费用=定额金额x 编制年调整系数 3.1.2 折旧费={ 机械预算价格x (1-机械残值率)}/机械经济寿命台时 国产机械预算价为出产价与运杂费(5%)之和,国产运输机械预算价需加上购置附加费(10%) 残值率常取4%-5% 机械经济寿命=经济使用年限x 年工作台时 3.1.3 台时大修理费=一次大修理费x 大修理次数÷经济寿命时 大修理次数=经济寿命台时÷大修理间隔台时- 1 台时经常修理费=[一次中修理费x 中修次数+∑(各级保养一次费用x 各级保养次数)]÷大修理间隔台时 台时保管费=(机械预算价格÷机械年工作台时)x 保管费率 替换设备费=∑(某替换设备费一次用量x 替换设备单价÷替换设备的寿命台时安装拆卸费=一次安装拆卸费x 每年平均安装拆卸次数÷年工作台时

爆破工程基础单价 定额

BXB-002-2009 中国工程爆破协会2009年北京

前言 为了整顿与规范爆破工程市场、创建公平竞争的市场环境,经建设部标准司同意,参照建筑施工相关作业,2006年中国工程爆破协会按建设部批准的《建设工程工程量清单计价规范》国家标准,已编制完成《爆破工程工程量清单项目及计算规则》。《计算规则》将作为《计价规范》的附录G纳入国家标准。按国家标准《建设工程工程量清单计价规范》要求编制层次,2007年中国工程爆破协会完成了《爆破工程消耗量定额》编制。 建设部已于2007年9月6日发文(建标〔2007〕221号),批准发布《爆破工程消耗量定额》(编号为GYD-102-2008)。2008年1月1日实行,1998年发布的《全国统一城镇控制爆破工程、硐室爆破工程预算定额》同时废止。 新的《爆破工程消耗量定额》实行量价分离,《爆破工程消耗量定额》不包括消耗量的单价,即修订后的定额不包括定价。但它是编制工程量综合单价、确定工程造价的依据,是编制招标工程标底和投标报价的基础。 为配合《爆破工程消耗量定额》的实行,中国工程爆破协会编制《爆破工程基础单价》(暂定名)作为行业指导价,供企业在招投标活动中参考。 《爆破工程基础单价》简明、直观,容易掌握使用,为及时反应市场价格的波动,协会将根据市场变化和需要进行补充修订。 《爆破工程基础单价》在编制过程中,参照了以往编制工程预算定额的经验,以国家现行的施工及验收规范、技术操作规程、质量评定标准和安全操作规程为依据,按国内施工企业常用的施工方法、合理的劳动组织及正常的施工条件进行编制的。根据2008年8月国家发改委调整民用爆破器材价格通知,确定炸药价格的调整,并考虑了地方差价。 为广泛征求各地区施工单位、建设单位、工程造价管理部门的意见,中国工程爆破协会决定先在《中国爆破网》上发布《爆破工程基础单价》并试行。 《爆破工程基础单价》由中国工程爆破协会负责具体技术内容的解释。对于《爆破工程基础单价》在使用中可能出现的新问题,请及时将意见和有关资料向中国工程爆破协会反映(地址:北京市西直门外文兴街1号,邮政编码:100044),以便总结、修改、补充完善,供以后修订时参考。 《爆破工程基础单价》共分七章,包括:露天爆破工程,地下爆破工程,硐室爆破工程,拆除爆破工程,水下爆破工程,特种爆破工程。 根据各章编制完成的情况,现将露天爆破工程分册、特种爆破工程爆炸复合分项登录,其它章节将陆续在《中国爆破网》上登载。

建筑业实物工程量人工单价编制方案(草案)

~ 附件1:建筑工程实物工程量人工成本信息表 填表有关事项及要求: 一.人工单价指支付给直接从事建筑工程施工的生产工人的劳务费用。内容包括:基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费等。 二.为便于信息化管理,项目编码、项目名称、计算规则、计量单位的表现形式全国统一(详见附录),各地按附录统一格式填报并发布。 三.项目划分区别工程不同部位,体现作业的难易、结合不同工种作业情况划分为:土石方工程、架子工程、砌筑工程、模板工程、钢筋工程、混凝土工程、防水工程、抹灰工程、木作与木装饰工程、油漆工程、玻璃工程、金属制品制作及安装、其它工程等十三项。 四.项目编码设置采用5位码,各地增补编码应分别在不同章节最后编码排序。具体设置为: 五.实物工程量按附录规定的各项目名称所规定的“工程量计算规则”计算。

~ 六.计量单位分别按附录的规定执行。 七.工作内容执行现行的《建筑安装工程劳动定额及建筑装饰劳动定额》的规定。 八.工程质量应符合现行的《建筑工程施工质量验收统一标准》及《建筑工程施工及验收规范》的要求。 九.附录表中有“※”标记的项目报建设部标准定额司,具体实施中,需增加的项目,由各省、自治区、直辖市工程造价管理机构补充,并报建设部标准定额司。 十.填表说明: 1、挖土不分土壤类别,各地应根据本地主要土壤类别,公布人工单价。 2、本“实物工程量人工成本信息表”中个别项目的名称由有关细目综合,各地公布人工单价时,以加权平均法综合计算人工单价。 3、现浇混凝土及钢筋混凝土构件 (1)异形柱适用于圆形柱、多角形柱; (2)异形梁适用于T形、L形、多角形梁。 4、预制混凝土及钢筋混凝土构件 (1)异形柱适用于工字形柱和双肢柱; (2)屋架适用于折线形、三铰拱、三角形、锯齿形屋架; (3)梁适用于连系梁、T形吊车梁。 5、复合模板包括:胶合板、竹胶板等。 6、现浇和预制混凝土构件除商品混凝土外均包括制作和浇捣。 7、商品混凝土浇捣专指振捣及配合泵送混凝土的人工。

《湖南省建设工程材料预算价格编制管理办法》

湖南省建设工程材料、工程设备预算价格 编制管理办法 第一条为了进一步加强和完善建设工程造价动态管理,适应市场经济体制的需要,加强材料、工程设备预算价格的管理,根据国家和省有关规定,结合我省实际情况制定本办法。 第二条本办法适应于在本省行政区域内对建筑装饰装修工程、安装工程、市政工程、仿古建筑及园林景观工程、房屋修缮工程等的材料、工程设备预算价格的编制管理。 第三条湖南省住房和城乡建设厅负责全省建设工程材料、工程设备预算价格的编制管理,具体工作委托湖南省建设工程造价管理总站(以下简称省站)实施。 县以上建设局(建委)、建工局负责本地区建设工程、工程设备材料价格的管理,具体工作可委托建设工程造价管理站负责 第四条材料、工程设备预算价格是指材料、工程设备由来源地到达施工工地仓库或工地堆放地点的全部费用之和。材料、工程设备预算价格由材料、工程设备原价、运杂费、运输损耗费、采购及保管费组成,其计算公式如下: 材料预算价格=(原价+运杂费)×(1+场外运输损耗率)×(1+采购及保管费率);

或:材料预算价格=原价+运杂费+场外运输损耗费+采购及保管费; 或:材料预算价格=原价(厂商负责运到工地指定地点的供应价格)+采购及保管费 材料原价是指材料、工程设备的出厂价格或商家供应价格(或者由厂商负责运到工地指定地点的供应价格)。 工程设备费 工程设备费=∑(工程设备量×工程设备单价) 工程设备单价=(设备原价+运杂费)×[1+采购保管费率(%)] 1.原价应考虑材料规格、型号、品牌、交货点、供货量、供货方式等因素。 2.原价一般采用质量为合格的产品价格,质量达到优质的产品价格应注明。 3.进口材料的原价按照外贸到岸完税价格计算。 第五条材料、工程设备运杂费是指材料自经销单位的交货点运至施工工地仓库或材料堆放点所发生的全部费用,包括运输费、装卸费及其他费用。 1.运输费应考虑运输线路、运输工具、运输里程等因素。 2.运输费和装卸费按有关部门规定以市场价格计算。 第六条场外材料运输损耗费是指材料在运输装卸过程中不可避免的合理损耗费用。

2安装工程单价编制.

★安装工程单价编制 一、概述 二、安装工程单价编制方法 三、设备安装工程定额介绍 四、案例

一、概述 (1) 安装工程单价构成。安装工程单价由直接工程费、间接费、企业利润、税金共四部分组成。 (2) 安装工程单价的编制。安装工程单价的编制是根据不同的设计阶段,采用不同的安装定额来编制。设备安装工程概算定额是在设备安装工程预算定额的基础上,综合、扩大、简化、过渡,编制而成,采用的扩大系数为3%~5%。在初步设计阶段、可行性研究报告阶段,采用水利部颁发水利水电设备安装工程概算定额编制安装工程概(估)算单价。 二、安装工程单价编制方法 1.实物量形式的安装工程单价 ①直接工程费 直接费 人工费=定额劳动量(工时)×人工预算单价(元/工时) 材料费=定额材料用量×材料预算单价 机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时) 其它直接费=直接费×其他直接费率之和; 现场经费=人工费×现场经费费率之和 ②间接费 间接费=人工费×间接费率 ③企业利润 企业利润=(直接工程费+间接费)×企业利润率 ④未计价装置性材料费 未计价装置性材料费=未计价装置性材料用量×材料预算单价 ⑤税金 税金=(直接工程费+间接费+企业利润+未计价装置性材料费)×计算税率 ⑥安装单价 安装单价=直接工程费+间接费+企业利润+未计价装置性材料费+税金 2.费率形式的安装工程单价 ①直接工程费 直接费 人工费=定额人工费(%)×地区人工费率调整系数 材料费=定额材料费(%)

计价装置性材料费=定额装置性材料费(%) 机械使用费=定额机械使用费(%) 其他直接费=直接费×其他直接费率之和 现场经费=人工费×现场经费率之和 ②间接费 间接费=人工费×间接费率 ③企业利润 企业利润=(直接工程费+间接费)×企业利润率 ④税金 税金=(直接工程费+间接费+企业利润)×计算税率 ⑤安装单价 安装单价=(直接工程费+间接费+企业利润+税金 三、设备安装工程定额介绍 1.定额表现形式 《水利水电设备安装工程预算定额》以实物量为表现形式;《水利水电设备安装工程概算定额》则以实物量为主要表现形式,以设备原价为计算基础,以安装费率为辅助表现形式。考虑到初步设计阶段的工作深度,编制概算时,部分设备安装项目不便于按各单项设备数量用实物量定额分别计算安装费。因此对水力机械辅助设备、电气设备等定额子目,采用按占设备原价百分率的定额形式。 定额包括的内容为设备安装和构成工程实体的主要装置性材料安装的直接费(含人工、材料、装置性材料、机械使用量)。安装工程单价中的其他直接费、现场经费、间接费、企业利润和营救税、城市维护建设费、教育费附加等三税税金,应另按有关规定进行计算。 2.定额的使用原则 1)安装费率的应用: ①以设备原价作为计算基础,安装工程人工费、材料费、机械使用费和定额装置性材料费均以费率(%)形式表示,除人工费率外,使用时均不作调整,视为和设备原价一起同步增长。其计算式为: 安装工程直接费=设备原价×费率(%) ②人工费率的调整,应根据定额主管部门当年发布的北京地区人工预算单价,与该工程设计概(估)算采用的人工预算单价进行对比,测算其比例系数,

建筑地基基础处理方案

一、编制依据 (2) 二、工程说明 (2) 三、自然条件与地理概况 (2) 四、施工方案 (4) 五、土方开挖施工 (8) 六、灰土挤密桩施工 (11) 七、灰土地基 (15) 八、雨期施工 (18) 九、质量保证措施 (20) 十、环保、安全措施 (21)

一、编制依据 二、工程说明 本工程为工程,建设地点在内。本工程主要工程量包括总图、建筑、结构、装饰、给排水、暖通、电力、消防、通信等。 本工程有配液车间、发液栈桥、水罐及泵房、库房、主门卫及次门卫五个单体结构。压裂液配液站工程厂区占地面积为12650m2,其中建构筑物占地面积为3742.5m2,占总面积的29.6%,道路面积及广场铺砌面积4461 m2,绿化占地面积3500 m2,占总面积的27.7%。主要工程量包括配液车间、发液栈桥、水泵房、库房、1台1000m2水罐及门卫房。建筑结构类型:配液车间、发液栈桥、泵房为钢结构,门卫为砖混结构。抗震设防烈度为7度,建筑耐火等级为二级,设计使用年限为25年。防水等级:屋面防水等级为Ⅲ级。 三、自然条件与地理概况

1. 自然条件 甘肃省庆阳市镇原县位于大陆腹地,气候受季风影响明显,为北温带半干旱大陆性季风气候。由于地势较平缓,加之夏季季风的影响,气候要素反应也较平缓。因季风强弱和进退迟早不同,降雨量年、月分布不稳定,一般七、八、九月降水偏多,春旱较频繁。无霜期限较长,日照充裕,降雨量不足。 2. 地理位置与地形地貌 甘肃省庆阳市镇原县位于甘肃省庆阳市西部、六盘山东麓。东接西峰区、庆城县,南邻平凉市崆峒区、泾川县,西与宁夏彭阳县相邻。属陇东黄土高原沟壑区,黄土层厚度150—220米。地势自西北向东南倾斜,地貌梁、峁、沟交错,河、川、塬相间,地形西高东低,沟壑纵横、地形复杂。 3. 规模及标准 1) 规模 本次根据北京冶金研究院所出优化方案施工。 a) 压裂液配液站配液车间和库房按照湿陷性黄土建筑物分类 的甲乙类建筑考虑,维持现有桩基础方案。 b) 压裂液配液站水泵房按丙类建筑考虑,原桩基础取消,改 为混凝土扩展基础,基础底部地基采用3:7灰土换填4m 厚,水罐地基按照灰土挤密桩进行地基处理。

材料预算价格

材料预算价格 第一节材料预算价格的构成及编制 材料预算价格的构成及分类 (一)、材料预算价格的构成材料的预算价格是指材料(包括构件、成品、及半成品等)从来源地(供 应者仓库或提货地点)到达施工工地仓库(或加工厂)后出库的综合平均价格。 材料预算价格一般由材料原价、供应部门的手续费(出库费)、包装费、运杂费、 采购及保管费组成。 (二)材料预算价格的分类材料预算价格按适用范围划分,有地区材料预算价格和某项工程使用的材 料预算价格。 材料预算价格的编制方法 (一)编制材料预算价格的授权 材料预算价格对于建筑市场的公平交易起着极大的作用,因此,材料预算价格 的编制必须取得政府主管部门的授权,依照国家颁布的有关法律、法规为指导, 由政府规定的专门部门来组织编制,并发布材料预算价格。 (二)编制材料预算价格的准备 编制材料预算价格政策性强,涉及面广。为保证所编制的材料预算价格公平、公正、指导性强,在编制材料预算价格前需要进行大量的市场信息调查工作、以取得组成材料预算价格的材料原价,供应部门手续费、包装费、运杂费、采购及保管费等的相关资料。要求所调查取得相关信息资料必须真实可靠,能反映普遍现象。 (三)材料预算价格的编制

1材料原价 材料原价是指材料的出厂(出库)价格,进口材料抵岸价或销售部门的 批发价和零售价经过加权平均计算出的平均价格。其计算公式为 加权平均原价二K 1G+KG+KG+K n C n K+ K2+K+K. 式中:K i、K2、K3、、K n—为不同供应点(厂商)的供应量或不同 使用地点的需用量。 1、G、G G—为不同供应地点(厂、商)的原价。 2供应部门手续费(出库费)供应部门手续费指需通过物资部门供应而发生的经营 管理费用。 计算公式为: 供应部门手续费=材料原价X供应部门手续费率X供应部门供应比重 供应部门手续费=材料净重X供应部门单位重量手续费X供应比重 材料供应价=原价+供应部门手续费 上式中各供应比重权数之和必须等于100%。 3包装费包装是为了便于材料运输和保护材料进行包装所发生和需要的一切费 用,包括水运、陆运、空运的支撑、蓬布、包装箱、捆绑材料等费用。材料运到现场或使用后,要对包装物进行回收。 材料包装费用有两种情况:一种情况是包装费已计入材料原价中,此种 情况不再计算包装费。另一种情况是材料原价中未包含包装费,如需包装时包装费则应计入材料预算价格内。 计算公式为: 包装材料回收值=包装材料数量X回收率X回收价值率/包装材料数量计入材料预算价格内的包装费=全部包装费-包装材料回收值

2018年工程清包工价格及基础大数据、劳动一般经验定额。

2018年工程清包工价格及基础数据、劳动一般经验定额。2018年价格与2017年没有变化。 ■房地产建筑成本(按建筑平方米算) ■普通住宅建筑混凝土用量和用钢量 ■普通多层住宅楼施工预算经济指标 ■施工功效 ■基础数据 房地产建筑成本(按建筑平方米算) 1.模板:22-45元/平米(粘灰面) 2.砼:45-50元/立 3.钢筋:600-850元/吨,或者绑扎一个平方20-37元 4.砌筑:90-150元/立 5.抹灰:10-18元/平米(不扣除门窗洞口,不包括脚手架搭拆) 6.面砖粘贴:包工墙面在35到45看面积.地面28元/m2(修正) 7.室地面砖:(600*600)28元/平米 8.踢脚线:12元/米 9.室墙砖:30元/平米(包括倒角) 10.楼梯间石材:45元/平米 11.踏步板磨边:16元/米 12.石膏板吊顶:26元(平棚)

13.铝扣板吊项:35元/平米 14.蹲台隔断:180-360元/蹭位 15.大白乳胶漆:16元/平米 16.外墙砖:65元/平米 17.外墙干挂蘑菇石:90元/平米 18.屋面挂瓦:43元/平米 19.水暖:22元/平米(建筑面积) 20.住宅电气照明部分:23-26元/平米(修正) 21.架子工:,一般挑架15到19元一平米,爬架13到16元,不含施工期间图纸变更,市政装潢架18到32元(实搭面积) 普通住宅建筑混凝土用量和用钢量 1.桩基工程(如有):70~100元/平方米; 2.钢筋:40-75KG/平方米(多层含量较低、高层含量较高),合160-300元/平方米; 3.砼:0.3-0.5立方/平方米(多层含量较低、高层含量较高),合100-165元/平方米; 4.砌体工程:60-120元/平方米(多层含量较高、高层含量较低); 5.抹灰工程:25-40元/平方米;

福建省建设工程材料预算价格编制与管理办法

福建省建设工程材料预算价格编制与管理办法 第一条为合理确定建设工程材料预算价格,加强建设工程材料预算价格的编制与管理,根据国家和本省有关规定,制定本办法。 第二条本办法适用于我省行政区域内建设工程材料预算价格的编制与管理。建设工程材料预算价格应当按照本办法规定进行编制,投标报价中的材料预算价格各项组成要完整。 前款所称建设工程是指建筑、装饰装修、安装、市政、仿古建筑及园林绿化、房屋修缮和抗震加固等工程。 第三条福建省建设厅负责全省建设工程材料预算价格(以下简称“材料价格”)的管理,委托福建省建设工程造价管理总站(以下简称“省造价总站”)具体实施。 县级以上建设行政主管部门或其委托的建设工程造价管理机构负责本行政区域内建设工程材料价格的管理。 第四条各级建设工程造价管理机构应当建立健全材料价格信息网络,对材料价格进行监测与分析,按照省建设厅的有关规定做好本地区材料价格的采集、编制、报送与发布。材料价格应当反映本地区当时的市场价格水平。 省造价总站根据全省工程建设需要定期或不定期组织各设区市造价站对材料价格进行汇审汇编并统一发布。 第五条材料价格是指建设工程材料(包括成品、半成品及构件,下同)由经销单位的交货点直接送达施工工地仓库或材料堆放点的全部费用。 第六条材料价格由材料原价、运杂费、运输损耗费、采购及保管费、检验试验费组成,其计算公式如下: 材料价格=(原价+运杂费)×(1+运输损耗率)×(1+采购及保管费率)+检验试验费 第七条材料原价是指材料经销单位的供应价格。 1.原价应考虑材料规格、型号、品牌、交货点、供货量、供货方式等因素。 2.原价一般采用质量为合格的产品价格,质量达到优质的产品价格应注明。 3.原价包括为方便材料的运输和保护而进行必要的包装所需要的费用。包装品有回收价值的,应在材料价格中扣除。 4.实行政府定价或政府指导价的材料,原价依据有关部门发布的价格取定。 5.进口材料的原价按照外贸到岸完税价格计算。 第八条材料运杂费是指材料自经销单位的交货点运至施工工地仓库或材料堆放点所发生的全部费用,包括运输费、装卸费及其他费用。 1.运输费应考虑运输线路、运输工具、运输里程等因素。 2.运输费和装卸费按有关部门规定以市场价格计算。 3.材料由建设单位付款订货、施工单位负责提运或卸货的,运杂费由双方根据工作内容协商确定。 第九条材料运输损耗费是指材料在运输装卸过程中不可避免的合理损耗费用。 1.运输损耗费计算公式: 运输损耗费=(原价+运杂费)×运输损耗率 2.运输损耗率。 材料类别运输损耗率(%)

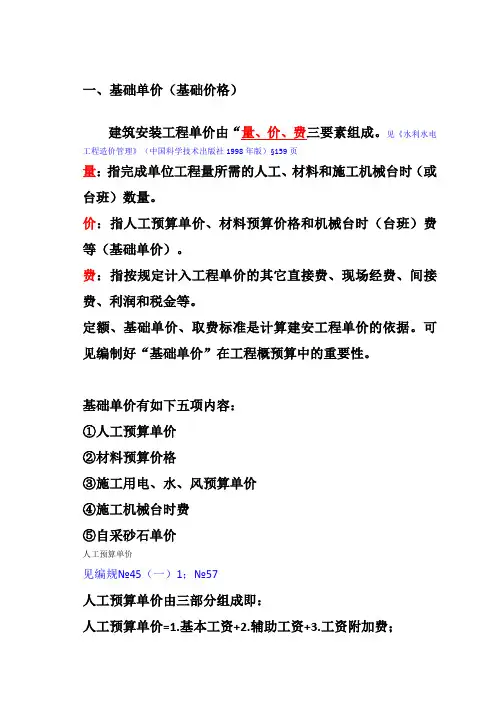

水利预算05基础单价

一、基础单价(基础价格) 建筑安装工程单价由“量、价、费三要素组成。见《水利水电工程造价管理》(中国科学技术出版社1998年版)§159页 量:指完成单位工程量所需的人工、材料和施工机械台时(或台班)数量。 价:指人工预算单价、材料预算价格和机械台时(台班)费等(基础单价)。 费:指按规定计入工程单价的其它直接费、现场经费、间接费、利润和税金等。 定额、基础单价、取费标准是计算建安工程单价的依据。可见编制好“基础单价”在工程概预算中的重要性。 基础单价有如下五项内容: ①人工预算单价 ②材料预算价格 ③施工用电、水、风预算单价 ④施工机械台时费 ⑤自采砂石单价 人工预算单价 见编规№45(一)1;№57 人工预算单价由三部分组成即: 人工预算单价=1.基本工资+2.辅助工资+3.工资附加费;

基本工资=基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×; 年应工作天数=251工日见58页(二)1. 251天=一年365天 减双休日52天×2=104天 减法定节日10天 251天再减年非作业天数16天=235天 251÷235=为年应工作天数内非工作天数的工资系数。 年非作业天数指气候影响施工、职工探亲假、开会学习培训、六个月以内病假等在年应工作天数内而未工作的天天数。 实际“编规”上第57页的算式不是被251天除,而是被235天除,见下换算式: 235 251 251112/?? ??=月地区工资系数月)基本工资标准(元基本工资 黑龙江省水利厅,对我省内养老保险和住房公积金标准的特殊规定文件进行了如下转发: 黑水发[2002]517号文转发省内工资附加费标准表 材料预算价格 见编规§-2.: 材料费是建安工程投资的重要组成部分,一般占建安工程投

建筑地基基础处理方案

一、编制依据................错误!未定义书签。 二、工程说明................错误!未定义书签。 三、自然条件与地理概况......错误!未定义书签。 四、施工方案................错误!未定义书签。 五、土方开挖施工............错误!未定义书签。 六、灰土挤密桩施工..........错误!未定义书签。 七、灰土地基................错误!未定义书签。 八、雨期施工................错误!未定义书签。 九、质量保证措施............错误!未定义书签。 十、环保、安全措施..........错误!未定义书签。

一、编制依据 二、工程说明 本工程为工程,建设地点在内。本工程主要工程量包括总图、建筑、结构、装饰、给排水、暖通、电力、消防、通信等。 本工程有配液车间、发液栈桥、水罐及泵房、库房、主门卫及次门卫五个单体结构。压裂液配液站工程厂区占地面积为12650m2,其中建构筑物占地面积为2,占总面积的%,道路面积及广场铺砌面积4461 m2,绿化占地面积3500 m2,占总面积的%。主要工程量包括配液车间、发液栈桥、水泵房、库房、1台1000m2水罐及门卫房。建筑结构类型:配液车间、发液栈桥、泵房为钢结构,门卫为砖混结构。抗震设防烈度为7度,建筑耐火等级为二级,设计使用年限为25年。防水等级:屋面防水等级为Ⅲ级。 三、自然条件与地理概况

1. 自然条件 甘肃省庆阳市镇原县位于大陆腹地,气候受季风影响明显,为北温带半干旱大陆性季风气候。由于地势较平缓,加之夏季季风的影响,气候要素反应也较平缓。因季风强弱和进退迟早不同,降雨量年、月分布不稳定,一般七、八、九月降水偏多,春旱较频繁。无霜期限较长,日照充裕,降雨量不足。 2. 地理位置与地形地貌 甘肃省庆阳市镇原县位于甘肃省庆阳市西部、六盘山东麓。东接西峰区、庆城县,南邻平凉市崆峒区、泾川县,西与宁夏彭阳县相邻。属陇东黄土高原沟壑区,黄土层厚度150—220米。地势自西北向东南倾斜,地貌梁、峁、沟交错,河、川、塬相间,地形西高东低,沟壑纵横、地形复杂。 3. 规模及标准 1) 规模 本次根据北京冶金研究院所出优化方案施工。 a) 压裂液配液站配液车间和库房按照湿陷性黄土建筑物分类 的甲乙类建筑考虑,维持现有桩基础方案。 b) 压裂液配液站水泵房按丙类建筑考虑,原桩基础取消,改 为混凝土扩展基础,基础底部地基采用3:7灰土换填4m 厚,水罐地基按照灰土挤密桩进行地基处理。

年黑龙江省建筑工程地区材料预算价格编制办法

2009年黑龙江省建筑工程地区材料预算价格编制办法 颁布机关:黑龙江省住房和城乡建设厅 日期:2010-1-16 来源:黑龙江工程造价信息网 一、材料预算价格编制区域划分: 哈尔滨、齐齐哈尔、牡丹江、佳木斯、大庆、鸡西、双鸭山、伊春、七台河、鹤岗、黑河、绥化、大兴安岭计13个地市。 各地市辖区内的材料预算价格编制由该地市负责。 二、材料预算价格编制原则 1、材料预算价格的编制,要坚持实事求是的原则。认真搞好调查研究,正确确定各项比例数据,认真分析实际情况,对管理不善,人为造成的提价因素要坚决予以剔除。 2、材料来源地的确定,必须贯彻就地就近的原则。同一材料来源地不同的,要根据历年实际进货情况及近年发展趋势,加权平均,确定比例。材料运输车种、运输距离,要采取加权平均计算,运输路线以最近最合理为准。 3、对暂时、局部的不正常因素,不予考虑。 4、在本地区难以采集的材料品种规格及价格,可借鉴省内其他地区;在我省难以采集的材料品种规格及价格,可借鉴外省、市。 5、材料计量单位全部采用国际标准。 三、材料预算价格的组成和表现形式 (一)材料预算价格的组成 材料预算价格是指材料由供应者仓库或提货地点到达施工工地仓库或指定堆放地点的出库价格。材料预算价格由以下二项因素组成: 1、供应价 供应价:包括材料原价(供应价格)、包装费、运杂费及出厂前产品的检验试验费。其中运杂费是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用及运输损耗。 2、采购及保管费 是指为组织采购、供应和保管材料过程所需要的各项费用。包括采购费、仓储费、工地保管费、仓储损耗。 材料预算价格计算公式:

材料预算价格=供应价+采购及保管费-包装品回收值 (二)材料预算价格的表现形式 四、材料预算价格中各项费用的确定 1、材料原价 凡同一种材料,因其来源地、供应单位或制造厂不同而有几种价格时,可根据材料不同来源地的供应数量比例,采取加权平均的办法计算其原价。 2、包装费 包装费含在供应价内,不再另行计算。 3、运杂费 计算运杂费时,对大宗材料如钢材、木材、水泥、砖、瓦、砂、石、灰等,一般应按整车计算,工程用量较少的材料,可适当考虑部分按零担计算,零担与整车的比例,可按实际情况研究确定。运杂费与市场价格相差较大时,可按实际情况适当调整。 4、采购及保管费 (1)建筑安装工程材料及市政工程材料均为1.2%,其中采购费0.3%,保管费0.9%。 (2)装饰工程材料为0.7%,其中采购费0.3%,保管费0.4%。 (3)园林苗木为0.2%,其中采购费0.2%,不计保管费。 (4)各种设备为0.5%,其中采购费0.1%,保管费0.4%。 (5)预拌混凝土、预拌砂浆、沥青混凝土不计采购和保管费。 (6)建设单位或建设、施工单位共同组织材料时,采购和保管费的计算方法: ①建设单位将材料、设备供应到施工现场或施工单位指定地点时,其采购费归建设单位,保管费归施工单位。 ②建设单位指定厂家(或经销部门)由施工单位定货、提运时,其采购和保管费全部归施工单位。

甘肃省建设工程材料价格编制管理办法

甘肃省建设工程材料价格编制管理办法 第一条为了规范建设工程材料价格(以下简称材料价格)的管理和工程造价计价活动,及时反映建筑市场的材料价格变化对工程造价的影响,合理确定和有效控制工程造价,根据《甘肃省建设工程造价管理条例》,结合本省实际,制定本办法。 第二条本办法适用于本省范围内建筑、装饰装修、安装、市政、仿古建筑、园林工程及修缮养护工程材料价格的编制管理。 第三条本办法所称材料价格是指材料(包括构件、成品及半成品等)从其来源地(或交货地、供应者仓库提货地点)到达施工工地仓库(施工地点内存放材料的地点)后出库的价格。包括材料预算价格、指导价格和市场价格。 预算价格是指编制地区基价时计算的基准价格。 指导价格是指各市、州建设行政主管部门定期发布的,用于调整本地材料预算价格的建设工程材料指导价格。 市场价格是指工程造价管理机构根据不同时期当地工程建设材料市场行情变化发布的信息价格。 第四条材料价格的编制必须遵循国家有关的方针、政策,如实反映建筑市场的实际情况,以保护参与工程建设各方的合法经济权益。

第五条省建设厅负责全省建设工程材料价格的监督管理,省建设工程造价管理总站具体负责实施。各市、州建设行政主管部门负责本地区建设工程材料价格的监督管理,具体工作由其所属的建设工程造价管理机构负责。 第六条材料价格一般由材料原价(或供应价格)、材料运杂费、运输损耗费、采购及保管费组成。其计算式如下: 材料价格=(材料原价+材料运杂费+运输损耗费)×(1+采购及保管费率) 第七条材料原价是指不同交货地、不同材料经销单位的供应价格,确定时应考虑以下因素: 1、原价应考虑材料规格、型号、品牌、交货点、供货量、供货方式等因素。对同一种材料因来源地、交货地、供货单位生产厂家不同而有几种价格时,应根据不同来源地供货数量比例,采取加权的方法确定。 2、原价包括为方便材料的运输和保护而进行必要的包装所需要的费用。包装品有回收价值的,应在材料价格中扣除。 3、实行政府定价或政府指导价的材料,原价应依据有关部门发布的价格取定。 4、进口材料的原价按照外贸到岸完税价格计算。 5、凡市场采购材料无法确定供货数量、来源地时,以当地市场供应价格按下式确定原价: 原价=上价+4中价+下价

工程上基本单价

工程上基本单价 建筑工程清包工价格 模板: 19-23元/平米(粘灰面) 砼: 38-41元/立, 钢筋: 310-420元/吨,或者10-13元/m2 砌筑: 55-70元/立。 抹灰: 7-15元/平米(不扣除门窗洞口,不包括脚手架搭拆) 面砖粘贴:18/m2. 室内地面砖(600*600)15元/平米, 踢脚线: 3元/米, 室内墙砖:25元/平米(包括倒角) 楼梯间石材:28元/平米,踏步板磨边:10元/米。 石膏板吊顶:20元(平棚)铝扣板吊项:25元/平米, 蹲台隔断: 120-300元/蹭位。 大白乳胶漆:6元/平米。 外墙砖: 43元/平米, 外墙干挂蘑菇石:50元/平米。 屋面挂瓦:13元/平米。 水暖:9元/平米(建筑面积) 电气照明部分:6元/平米。 木工:18-24元/平米(粘灰面),木工35-50元/m2, 架子工: 5.5元/m2 . 房地产建筑成本(按建筑平方米算) 1、桩基工程(如有):70~100元/平方米; 2、钢筋:40~75KG/平方米(多层含量较低、高层含量较高),合160~300元/平方米; 3、砼: 0.3~0.5立方/平方米(多层含量较低、高层含量较高),合100~165元/平方米; 4、砌体工程:60~120元/平方米(多层含量较高、高层含量较低); 5、抹灰工程:25~40元/平方米; 6、外墙工程(包括保温):50~100元/平方米(以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米; 7、室内水电安装工程(含消防):60~120元/平方米(按小区档次,多层略低一些); 8、屋面工程:15~30元/平方米(多层含量较高、高层含量较低); 9、门窗工程(不含进户门):每平方米建筑面积门窗面积约为0.25~0.5平方米(与设计及是否高档很大关系,高档的比例较大), 造价90~300元/平方米,一般为90~150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米; 10、土方、进户门、烟道及公共部位装饰工程:30~150元/平方米(与小区档次高低关系很

地基基础处理及回填方案

地基基础处理及回填方案 本项目地基土主要由人工填土层、碎石混粉质粘土、风化程度不等的凝灰岩层构成,人工填土层组成成分和分布厚度变化大,由于基岩面有一定起伏,且分化程度不等,导致上部土层不均,层厚及层面埋深差异较大,施工前结合现场内原有建筑拆除时收集到的基础标高、基础形式等数据,并根据勘察设计修改意见,针对各单体建筑所处的地质情况进行地基基础处理。 1、地基基础处理 1.1基础开挖及边坡 土方开挖时,施工测量人员严格控制标高,严禁超挖。土方工程采用大开挖,自然放坡。本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,在四角和中间设集水井,用水泵抽水。排水沟深始终保持比挖土面低0.5m,集水井应比排水沟低0.5—1.0m并随基坑的挖深而加深,保持水流畅通。基础土方作业尽量避开雨季,若在雨季进行土方作业时要制定专项施工方案指导施工。 1.2基础处理 ①当基础标高高于持力层标高时,应挖除持力层以上土层,然后换填C15混凝土至设计基底标高处,换填的C15混凝土基础四周均要宽出基础底面30cm。 ②如有原地下构筑物在新建建筑物基础范围内的情况,应及时通知监理,获得监理同意后,将原构筑物挖除,挖出后基底标高低于新建建筑物基底设计标高时,必须用C15混凝土填筑。 ③基底凝灰岩应凿除,凿除后与设计基底有高差时用C15混凝土填筑。 ④当基础为人工填或其他不良材料时,要全部挖除,挖除后持力层与设计基底高差相差较大时采用级配砂石分层换填并压实,并验算承载力,满足要求后方可进行基础施工。 ⑤当风化岩分布大于原土,且原土层分布较薄时,将土层挖掉,基底与设计基础高差部分用C15混凝土填筑,且填筑混凝土四周要宽出设计基底30cm. ⑥基础开槽后要及时组织相关单位和人员验槽,根据实际情况制定处理方案,处理并验收合格方可进行基础施工。 2、肥槽及房心土回填 2.1技术要求 技术部门在施工前编好土方回填施工方案,并对现场管理人员做好方案交底,同时绘制

建筑工程基础价格

建筑工程基础价格一、建筑工程清包工价格 模板:19-23元/平米(粘灰面) 砼:38-41元/立, 钢筋:310-420元/吨,或者10-13元/m2 砌筑:55-70元/立。 抹灰:7-15元/平米(不扣除门窗洞口,不包括脚手架搭拆)面砖粘贴18/m2. 室内地面砖(600*600)15元/平米, 踢脚线:3元/米, 室内墙砖:25元/平米(包括倒角)

楼梯间石材:28元/平米,踏步板磨边:10元/米。 石膏板吊顶:20元(平棚)铝扣板吊项:25元/平米,蹲台隔断:120-300元/蹭位。 大白乳胶漆:6元/平米。 外墙砖:43元/平米, 外墙干挂蘑菇石:50元/平米。 屋面挂瓦:13元/平米。 水暖:9元/平米(建筑面积) 电气照明部分:6元/平米。 木工:18-24元/平米(粘灰面),木工35-50元/m2,架子工5.5元/m2 ,

二、房地产建筑成本(按建筑平方米算) 1、桩基工程(如有):70~100元/平方米; 2、钢筋:40~75KG/平方米(多层含量较低、高层含量较高),合160~300元/平方米; 3、砼:0.3~0.5立方/平方米(多层含量较低、高层含量较高),合100~165元/平方米; 4、砌体工程:60~120元/平方米(多层含量较高、高层含量较低); 5、抹灰工程:25~40元/平方米; 6、外墙工程(包括保温):50~100元/平方米(以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米; 7、室内水电安装工程(含消防):60~120元/平方米(按小区档次,多层略低一些); 8、屋面工程:15~30元/平方米(多层含量较高、高层含量较低);

编制施工图预算常用单价法和实物法两种方法

编制施工图预算常用单价法和实物法两种方法: (1)单价法 用单价法编制施工图预算,就是根据地区统一单位估价表中的各分项工程综合单价,乘以相 应的各分项工程量,并相加,得到单位工程的人工费。材料费和机械使用费三者费用之和。再加上其他直接费、间接费、计划利润>利润和税金,即可得到单位工程的施工图预算。具体步骤 如下: 1)准备资料 在编制预算之前,要准备好施工图纸、施工方案或施工组织设计,图纸会审记录、工程预算 定额、施工管理费和其他费用定额、材料、设备价格表、各种标准图册、预算凋价文件和有关技 术经济资料等编制施工图预算所需的资料。 2)熟悉施工图纸,了解施工现场 施工图纸是编制预算的工作对象,也是基本依据。预算人员首先要认真阅读和熟悉施工图纸、 将建筑施工图,结构施工图,给排水、暖通、电气等各种专业施工图相互对照,认真核对图纸是 否齐全,相互间是否有矛盾和错误,各分部尺寸之和是否等于总尺寸,各种构件的竖向位置是否 与标高相符等。还要熟悉有关标准图,构、配件图集,设计变更和设计说明等,通过阅读和熟悉图纸,对拟编预算的工程建筑、结构、材料应用和设计意图有一个总体的概念。 在熟悉施工图纸的同时,还要深入施工现场,了解施工方法、施工机械的选择、施工条件及 技术组织措施和周围环境,使编制预算所需的基础资料更加完备。 3)计算工程量 工程量的计算,是编制预算的基础和重要内容,也是预算编制过程中最为繁杂,而又十分细致 的工作。所谓工程量是指以物理计量单位或自然计量单位表示的各个具体分项工程的数量。工作量计算的步骤如下: ①根据工程内容和定额项目,列岀计算工程量的分部分项工程。 ②列岀计算式。预算项目确定后,就可根据施工图纸所示的部位、尺寸和数量,按照一定的 顺序,列出工程量计算式,并列出工程量计算表。 ③进行计算。计算式全部列岀后,就可以按照顺序逐式进行计算,并核对检查无误后把计算 结果填人计算表内。

江西省建设工程材料预算价格编制办法(doc5)

江西省建设工程材料预算价格编制办法 江西省建设厅 赣建字【2001】7号 江西省建设工程材料预算价格编制办法 为适应社会主义市场经济发展的需要,合理确定建设工程材料预算价格(以下简称材料预算价格),规范建设工程造价的计价方法,根据国家及我省的有关规定,制定本办法。 一、编制原则、作用和适用范围 (一)材料预算价格的编制应遵循“就地、就近、经济、合理”的原则,要充分考虑国家经济建设的发展、材料供求关系的变化、本地区建设工程的分布状况,投资情况、工程类别、材料来源、运输方式、运输距离等因素、采取加权平均方法进行确定。 (二)材料预算价格的编制要坚持实事求是的原则,要以国家价格法规政策为基础,认真做好调查研究工作,正确确定各项比例数据,分析本地区的实际情况,剔除影响价格的不合理因素。对文件规定与本地区市场情况不一致的,应予调整。

(三)材料预算价格是编制建设工程投资估算指标、概(预)算定额、单位估价表的基础,是实行工程造价动态管理的重要依据。 (四)本办法适用于江西省一般工业与民用建设安装工程以及市政、园林及仿古建筑、房屋修缮、装饰、抗震加固等工程材料预算价格的编制。 (五)材料预算价格编制区划范围外或者列入国家、省重点建设的工程,经批准可按照本办法编制专项工程材料预算价格。 二、材料预算价格的组成 材料预算价格(包括构件、成品及半成品)是指材料自采购地(交货地、生产厂)到达施工工地仓库后的出库价格,或到达施工现场堆放点所发生的全部费用。其费用组成包括:供应价、运杂费、采购及保管费。 材料预算价格的计算公式: 材料预算价格=(供应价+运杂费)×(1+采购及保管费率) 材料预算价格的表现形式:

水利工程投标-费率表-编制基础单价

水利工程造价管理费率表费率: 一、其他直接费 二、现场经费

三、间接费 注:若土石方填筑等工程项目所利用原料为已计取现场经费、间接费、企业利润和税金的砂石料,则其间接费选取括号中数值。 四、企业利润 按直接费和间接费之和的7%计算

五、税金 税金=(直接工程费+间接费+企业利润)×税率 (若安装工程中含未计价装置性材料费,则计算税金时应计入未计价装置性材料费)税率标准:

第一章概算 §1.1建筑工程概算编制程序 一、设计概算编制依据 (1)国家及省、自治区、直辖市办法的有关法令法规、制度、规程。 (2)国家和地方各级主管部门颁布的水利水电工程设计概算编制规定、办法、细则。 (3)现行水利水电工程设计概(估)算费用构成及计算标准。 (4)现行水利水电工程概算定额和有关行业主管部门颁发的定额。 (5)水利水电工程设计工程量计算规定。 (6)初步设计文件。 (7)有关合同协议及资金筹措方案。 (8)其他。 二、设计概算编制程序

(1)准备工作 (2)计算基础单价 (3)划分工程项目,计算工程量 (4)套用定额计算工程单价 (5)编制各部分工程概算 (6)进行工、料、机分析汇总 (7)汇总总概算 (8)编写编制说明及装订整理 §1.2建筑工程概算编制说明 一、编制依据及费用构成 1)编制原则 本工程为大(2)型水利枢纽项目,按国家水利基础建设项目编制本工程设计概算。执行水利部水总[2002]116号文发布的《水利工程设计概(估)算编制规定》。

2)编制依据 建筑工程采用水利部水总[2002]116号文发布的《水利建筑工程概算定额》;安装工程采用水利部水建管[1999]523号关于发布的《水利水电设备安装工程概算定额》;施工机械台时费定额执行水利部水总[2002]116号文发布的《水利工程施工机械台时费定额》。 二、基础单价及取费标准 1、基础单价 1)人工预算单价 依据水利部水总[2002]116号文发布的《水利工程设计概(估)算编制规定》规定,经分析计算人工工时预算单价为(六类地区)工长5.18元/工时、高级工4.48元/工时、中级工4.15元/工时、初级工2.24元/工时. 2)主要材料预算单价 该工程材料原价均按该市2002年第三季度市场调节价。材料运杂费按当地运输部门规定计算,采购及保管费率按材料运到工地仓库价格(不包括运输保险费)的3%计算,运输保险费按2%计算。 3)风、水、电预算价格 施工用电由国家电网供给,经计算,预算价格为0.69元/kWh;风、水由施工单位自备,计算后的预算价格
