雨量计安装

雨量计安装
雨量计安装

1、安装方法:雨量计的安装应严格按照现行水文规范进行。

(1)雨量计安装高度。雨量计承雨器口在水平状态下至观测场地面的高度应为0.7m。

(2)雨量计安装时,应用水平尺校正,使承雨器口处于水平状态。

(3)雨量计应固定于混凝土基座上,基座入土深度以确保雨量计安装牢固,遇暴风雨时不发生抖动或倾斜为宜。

(4)基座的设计应考虑排水管和电缆通道。

(5)信号输出电缆为两芯屏蔽线,电线接头从仪器底座的橡胶电缆护套穿进后打结,固定在雨量计内计量组件上方的接线架上。

(6)接线后,调整调平螺帽,使圆水泡居中,即表示计量组件处于水平状态,然后用螺钉锁紧。

(7)用手轻轻拨转翻斗部件,检查接受部分的信号是否正常。

(8)套上筒身,用三个螺钉锁紧。至此,仪器安装完毕。

2、注意事项。

(1)严格按照安装方法进行安装。

(2)连接雨量计的信号线屏蔽层应悬空(因信号线的另一端已连接监测仪),否则,不仅屏蔽效果不好,且容易导致雷击。

(3)雨量计引出的信号线一般应采用线管保护后入地,尽量避免架空,安装牢靠,防止意外拉断,确保信号畅通、可靠。

(4)安装完毕,检查所有接头,紧固螺丝等是否牢固。

(5)在离开现场前,观察雨量计周边环境,看有没有可能遮蔽雨量计的障碍物,如果有的话,应彻底清除。

3、雨量计的现场测试

现场调试时应使用量杯进行3次人工注水试验(每次注水10mm,5至10分钟内均匀注完水量),并观测仪器记数是否与所注入水量一致(为保证数据的精度,可以采用医用输液器点注观察)。测试误差在±0.2mm/10mm(半斗左右),超过误差应进行调整。每次测试后一定要作好记录,以便整编时能清除测试数据。

4、翻斗式雨量计的维护

(1)、定期对翻斗雨量计进行清洗。清洗前拔下雨量计信号插头,清洗完毕后,插上信号线插头,翻动翻斗,观察仪器计数是否正常,信号是否正常传送至记录仪。每次清洗后一定要作好记录,以便整编时能清除测试数据(若记录仪器有清除测试数据功能应删除)。

(2)、定期检查干簧管是否正常。将万用表选用电阻档,将两个测试棒接到雨量计上的两个接线端,轻轻翻动翻斗,观察指针万用表是否发生转动,如果指针不动则表明干簧管已坏,应更换。

(3)、定期检查雨量计的筒身部分是否发生变形和损坏,过滤网是否有堵塞现象,有则清除与更换。

5、翻斗式雨量计的检修

当出现雨量计故障(多记或少记)时,多记一般是由记录仪故障造成的,少记多为雨量计的故障。

(1)、出现少记情况时,根据多年经验判断有以下三种原因引起。

a、翻斗部件被卡死。当翻斗被卡死后,无论出现多大雨量,仪器均没有记录;这种情况一般通过调整承雨杯后即可。

b、干簧管损坏。会出现偶尔少记或直接不记数的情况;更换干簧管后即恢复。

c、翻斗部件不平衡,有半边漏水的现象,这种故障一般单次记录明显偏少,经过滴水实验,可以观察到翻斗水量接近翻斗口后才会翻转,这种故障需要细心观察才可以发现,需特别注意。出现上述故障后应仔细观察,并通过滴水试验判断故障点,如果能够判断故障点应尽量小心调整翻斗平衡部件,否则应更换雨量计。

(2)、出现多记情况时,根据多年经验判断有以下几种原因引起。

a、出现多记情况时,雨量数据出现系统偏大(小),比如多月比较出现一个比较固定的比例,一般为雨量计误差已经超过使用范围,应该检查雨量计,同时检查人工雨量计。

b、出现无规律多记情况时,应该是记录仪出现了问题,导致故障的原因有:记录仪雨量数据线过长,记录仪雨量数据线没有屏蔽或者架空,记录仪负

载能力不够,记录仪雨量数据接口被损坏导致滤波能力下降等,应该分别判断后解决。

雨量计安装

1、安装方法:雨量计的安装应严格按照现行水文规范进行。 (1)雨量计安装高度。雨量计承雨器口在水平状态下至观测场地面的高度应为0.7m。 (2)雨量计安装时,应用水平尺校正,使承雨器口处于水平状态。 (3)雨量计应固定于混凝土基座上,基座入土深度以确保雨量计安装牢固,遇暴风雨时不发生抖动或倾斜为宜。 (4)基座的设计应考虑排水管和电缆通道。 (5)信号输出电缆为两芯屏蔽线,电线接头从仪器底座的橡胶电缆护套穿进后打结,固定在雨量计内计量组件上方的接线架上。 (6)接线后,调整调平螺帽,使圆水泡居中,即表示计量组件处于水平状态,然后用螺钉锁紧。 (7)用手轻轻拨转翻斗部件,检查接受部分的信号是否正常。 (8)套上筒身,用三个螺钉锁紧。至此,仪器安装完毕。 2、注意事项。 (1)严格按照安装方法进行安装。 (2)连接雨量计的信号线屏蔽层应悬空(因信号线的另一端已连接监测仪),否则,不仅屏蔽效果不好,且容易导致雷击。 (3)雨量计引出的信号线一般应采用线管保护后入地,尽量避免架空,安装牢靠,防止意外拉断,确保信号畅通、可靠。 (4)安装完毕,检查所有接头,紧固螺丝等是否牢固。 (5)在离开现场前,观察雨量计周边环境,看有没有可能遮蔽雨量计的障碍物,如果有的话,应彻底清除。 3、雨量计的现场测试 现场调试时应使用量杯进行3次人工注水试验(每次注水10mm,5至10分钟内均匀注完水量),并观测仪器记数是否与所注入水量一致(为保证数据的精度,可以采用医用输液器点注观察)。测试误差在±0.2mm/10mm(半斗左右),超过误差应进行调整。每次测试后一定要作好记录,以便整编时能清除测试数据。

Ubuntu下Android源码修改、编译及运行、launcher定制

环境 Linux 版本:Ubuntu 11.04 (可由10.10的版本进行升级)64位系统 GCC版本:gcc version 4.5.2 Java版本:java version "1.6.0_26" 下载android源码前注意: 1、保证Ubuntu系统中的容量在80G左右,以保证足够的空间来存放android源码以及编译后的相关文件。 2、保证Ubuntu系统进行Internet访问。 联网方法:采用拨号进行连接。相关操作步骤如下所示: 1、虚拟机→设置→硬件→网络适配器→网络连接→桥接 2、启动Ubuntu系统,打开终端(在普通用户下),输入相关命令如下: $ pppoeconf //打开后输入上网账号跟密码,确认保存 $ sudo pon dsl-provider //上网连接命令 经过这两个步骤后就可以进行上网了。 Android源码编译所依赖的tools 01.$ sudo apt-get update 02.$ sudo apt-get -y install git-core 03.$ sudo apt-get -y install gnupg 04.$ sudo apt-get -y install sun-java6-jdk flex 05.$ sudo apt-get -y install bison 06.$ sudo apt-get -y install gperf 07.$ sudo apt-get -y install libsdl-dev 08.$ sudo apt-get -y install libesd0-dev 09.$ sudo apt-get -y install libwxgtk2.6-dev 10.$ sudo apt-get -y install build-essential 11.$ sudo apt-get -y install zip 12.$ sudo apt-get -y install curl 13.$ sudo apt-get -y install libncurses5-dev 14.$ sudo apt-get -y install zlib1g-dev 15.$ sudo apt-get -y install valgrind 注意:(如果是32bit的系统的话,则要更改几个Android.mk文件) 01./external/clearsilver/cgi/Android.mk 02./external/clearsilver/java-jni/Android.mk 03./external/clearsilver/util/Android.mk 04./external/clearsilver/cs/Android.mk 用gedit打开,修改m64为m32即可 另外 将build/core/main.mk中的ifneq (64,$(findstring 64,$(build_arch)))修改为: ifneq (i686,$(findstring i686,$(build_arch)))

安装工程量清单计算规则

第四节安装工程工程量清单计算规则 一、安装工程工程量清单计算规则 安装工程工程量清单项目包括机电设备安装工程、电气设备安装工程、热力设备安装工程、炉窑砌筑工程、静置设备与工艺金属结构制作安装工程、工业管道工程、消防工程、给排水、采暖、燃气工程、通风空调工程、白动化控制仪表安装工程、通信设备及线路工程、建筑智能化系统设备安装工程、长距离输送管道工程、共十三章125节、1140个项目.本节主要介绍电气设备安装工程、消防工程、给排水、采暖、燃气工程、通风空调工程、建筑智能化系统设备安装工程等常用的工程量清单计算规则。 (一)电气设备安装工程 1.变压器安装 变压器安装按设计图示数量,区别不同容量以“台”计算。 变压器安装项目包括油浸电力变压器、干式变压器、整流变压器、自藕式变压器、带负荷调压变压器、电炉变压器及消弧线圈等。 2.配电装置安装 配电装置安装按设计图示数量,区别不同名称、型号、容量以“台”、“组”或“个”计算。 配电装置安装项目包括各种断路器、真空接触器、隔离开关、负荷开关、互感器、电抗器、电容器、滤液装置、高压成套配电柜、组合型成套箱式变电站及环网柜等。 3.母线安装 (l)软母线、组合软母线、带形母线、槽形母线的工程量按设计图示尺寸以单线长度计算。 (2)共箱母线、低压封闭式插接母线槽的工程量按设计图示尺寸以长度计算。 (3)重型母线以“t”为计量单位,按设计图示尺寸以质量计算。 4.拉制设备及低压电器安装 (l)控制设备及低压电器安装工程量按设计图示数量,区别不同名称、型号、规格(容量)以“台”、“套”或“个”计算. ①控制设备安装项目包括各种控制屏、继电信号屏、模拟屏、配电屏、整流柜、电气屏(柜)、成套配电箱、控制箱等. ②低压电器安装项目包括各种控制开关、控制器、接触器、启动器、小电器等。 ③控制开关适用于自动空气开关、刀型开关、铁壳开关、胶盖刀闸开关、组合控制开关、万能转换开关、漏电保护开关等。 ④小电器适用于按钮、照明用开关、插座、电笛、电铃、电风扇、水位电气信号装置、测量表计、继电器、电磁锁、屏上辅助设备、辅助电压互感器、小型安全变压器. (2)盘、柜、屏、箱等进出线的预留量,均不作为实物丝计算,按设计要求或规范规定的长度,在综合单价中考虑。 5.蓄电池安装 蓄电池安装工程量以“个”为计量单位,按设计图示数量计算.????????????? 蓄电池安装项目包括碱性蓄电池、固定密闭式铅酸解电池和免维护铅酸苗电池等。 6.电机检查接线及调试 (1)电机检查接线及调试工程量,按设计图示数量,区别不同名称、型号、容量、启动方式和控制保护类型,以“台”或‘.组”计算。 (2)电机检查接线及调试项目,包括发电机、调箱机、普通小型直流电动机、可控硅调速直流电动机、普通交流同步电动机、低压交流异步电动机、高压交流异步电动机、交流变频调速电动机、微型电机、电加热器、电动机组等的检查接线及调试。 (3)电机以单台工量在3t以下为小型.单台重量在3~30t者为中型,单台重量在30t 以上

翻斗式雨量计安装调试

四、翻斗式雨量计安装调试(15分) (一)操作要求 在指定地点对翻斗式雨量计(JDZ05型)进行安装、注水试验;对雨量采集器(DT350型)进行安装、初始化;雨量计与采集器的连接、调试与试验数据的清除。整理计算出注水检查精度。 (二)主要内容 1、在指定地点检查并安装翻斗式雨量计。安装雨量计、承雨口水平检查、翻斗安装检查、干簧管检查与调整、圆水准调平、人工注水试验、信号输出检查。 2、在指定地点检查并安装、初始化雨量采集器。 3、雨量计与雨量采集器的连接、调试与试验数据的清除。电源电压测量与更换、雨量采集器初始化并与人工注水连测、试验数据删除。 4、记录并整理成果。 (三)操作程序 1、选手入场后,最多有2分钟的准备时间并向裁判示意已做好操作准备;由裁判宣布计时开始,选手才能进入操作程序; 2、大项有三个。即:(1)在指定场地对翻斗式雨量计(JDZ05型)进行安装、注水试验;(2)对雨量采集器(DT300型)或(DT350型)进行安装、电池测量(标准电压12V,测量电压在10.6-14.4V为正常值)初始化;(3)雨量计与采集器的连接、注水(考场提供20ml左右的试验用水)联试与试验数据的清除。注水联试误差在±5%之内为合格。 3、采集器初始化参数有裁判在赛前准备时间内提供。参数包括:时钟、站号、存储间隔、波特率。 4、全部操作完成后,选手应向裁判提交成果并主动示意已完成,裁判计时终止。 (四)时间规定 1、规定操作时长为20分钟。 2、在规定的时间内未完成全部的操作,按实际完成的内容计分; 且速度校正系数k为0.85。 3、在规定时间内完成可获得奖励,速度校正系数k为 K=0.85+0.15(Tmax-T)/(Tmax-Tmin) 上式中Tmax为规定操作时间长(20分钟);T为选手完成历时(分钟),Tmin为所有选手中操作完成时间最短的完成历时(分钟)。 4、最后得分数为:K*A(A为操作总分,K为速度校正系数)。

通用安装工程工程量计算规范

通用安装工程工程量计算规范 1 总则 1.0.3 通用安装工程计价,必须按本规范规定的工程量计算规则进行工程计量。 3 工程计量 3.0.6 本规范电气设备安装工程适用于电气10KV以下的工程。 3.0.7 本规范与现行国家标准《市政工程工程量计算规范》GB50587相关内容在执行上的划分界限如下: 1本规范电气设备安装工程与市政工程路灯工程的界定:厂区、住宅小区的道路路灯安装工程、庭院艺术喷泉等电气设备安装工程按通用安装工程“电气设备安装工程”相应项目执行;涉及市政道路、市政庭院等电气安装工程的项目,按市政工程中“路灯工程”的相应项目执行。 2 本规范工业管道与市政工程管网工程的界定:给水管道以厂区入口水表井为界;排水管道以厂区围墙外第一个污水井为界;热力和燃气以厂区入口第一个计量表(阀门)为界。 3本规范给排水、采暖、燃气工程与市政管网工程的界定:室外给排水、采暖、燃气管道以市政管道碰头井为界;厂区、住宅小区的庭院喷灌及喷泉水设备安装按现行国家标准《市政工程工程量计算规范》GB50587管网工程的相应项目执行。 3.0.8本规范涉及管沟、坑及井类的土方开挖、垫层、基础、砌

筑、抹灰、地沟盖板预制安装、回填、运输、路面开挖及修复、管道支墩的项目按现行国家标准《房屋建筑与装饰工程工程量计算规范》GB50854和《市政工程工程量计算规范》GB50587的相应项目执行。4工程量清单编制 4.1一般规定 4.1.1编制工程量清单应依据: 1本规范和现行国家标准《建设工程工程量清单计价规范》 GB50500; 2国家或省级、行业建设主管部门颁发的计价依据和办法; 3建设工程设计文件; 4与建设工程项目有关的标准、规范、技术资料; 4.2分部分项工程 4.2.1 工程量清单应根据附录规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。 4.2.2 工程量清单的项目编码,应采用12位阿拉伯数字表示,1~9位应按附录的规定设置,10~12位应根据拟建工程的工程量清单项目名称和项目特征设置,同一招标工程的项目编码不得有重码。 4.2.3 工程量清单的项目名称应按附录的项目名称结合拟建工程的实际确定。 4.2.4 工程量清单项目特征应按附录中规定的项目特征,结合拟建工程项目的实际予以描述。 4.2.5 分部分项工程量清单中所列工程量应按附录中规定的工程量

ubuntu11.04下成功安装ns2-2.34

Ubuntu 11.04 安装 ns2-allinone-2.34【完整版】(附各种问题解决方案) 这真是一个痛苦并快乐到过程,尝试多次安装,最终迎来来伟大的复兴!终于安装成功了!!!++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++++ 经验:先将本文提到的错误在./INSTALL之前全部改正后可减少出错机会 1.首先,修改更新源,原有的更新源无法完成更新。 以下是ubuntu 11.04 教育网的源: sudo gedit /etc/apt/sources.list #网易资源 deb https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty main restricted universe multiverse deb https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-security main restricted universe multiverse deb https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-updates main restricted universe multiverse deb https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-proposed main restricted universe multiverse deb https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-backports main restricted universe multiverse deb-src https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty main restricted universe multiverse deb-src https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-security main restricted universe multiverse deb-src https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-updates main restricted universe multiverse deb-src https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-proposed main restricted universe multiverse deb-src https://www.360docs.net/doc/0b6030010.html,/ubuntu/ natty-backports main restricted universe multiverse 2、更新Ubuntu系统文件,虽然系统是最新版本的,但是不代表里面的文件都是最新的,需要更新。 使用快捷键Alt + F2,得到程序查找窗口,输入gnome termina,打开Ubuntu的终端,里面依次输入命令 sudo apt-get update sudo apt-get upgrade sudo apt-get dist-upgrade 即可。这里首次采用sudo时,需要用户密码,也就是安装ubuntu时设置的。 3、为了更好的安装ns2,还需要进行一些package的安装,打开终端,输入 sudo apt-get install build-essential sudo apt-get install tcl8.4 tcl8.4-dev tk8.4 tk8.4-dev sudo apt-get install libxmu-dev libxmu-headers 4、在https://www.360docs.net/doc/0b6030010.html,/projects/nsnam/files/上可以下载到ns-allinone-2.34.tar.gz,(或者在国内CSDN下载:

05翻斗式雨量计说明书(1)

WEISER 安装使用前请详细阅读说明书 V09.01 单价:1800 中国江苏

JD05型翻斗式雨量计使用说明书 1概述 本仪器为降水量测量一次仪表,其性能符合国家标准GB/T11832-2002《翻斗式雨量计》和国家标准GB/T11831-2002《水文测报装置遥测雨量计》相关要求。 本仪器的核心部件翻斗采用了三维流线型设计,使翻斗翻水更加流畅,且具有自涤灰尘、容易清洗的功能。 2构造、特点 如图1所示,本仪器由承雨口1、滤网2、引水漏斗3、翻斗支架4、翻斗5、翻斗轴套6、倾角调节装置7、水平调节装置8、恒磁钢9、干簧管10、信号输出端子11、排水漏斗12、底座13、不锈钢筒身14、底座支承脚15等组成。其中,翻斗支架4上安装有翻斗轴套6和圆水平泡、干簧管支架和信号输出端子。 与其它翻斗式雨量计不同,本仪器的翻斗轴套为一体化旋转式定位结构,翻斗5通过翻斗轴安装在2个轴套的宝石轴承中,使翻斗的装、拆更加方便,也无需再调整两个轴套之间的距离,给现场安装带来了方便。 本仪器的翻斗为三维流线型设计,并设计有下垂式弧面导流尖,其造型美观流畅、翻水性能更好且易清洗维护。 本仪器的引水漏斗与翻斗支架为紧配合安装,一般情况下不必取下引水漏斗。 本仪器的水路通道部件引水漏斗、翻斗及排水漏斗用进口优质透明材料制作,使仪器动态工作过程观测更为一目了然。 本仪器的翻斗上装有两个恒磁钢,干簧管支架上装有两个干簧管,仪器出厂时磁钢与干簧管均已调整在合适的耦合距离上,使仪器输出信号与翻斗翻转次数有确定的比例关系。仪器两路信号输出中的一路用作现场记数计量,另一路用作遥测报信。本仪器与遥测终端机连接时,应配有匹配的接口电路,以防止因干簧管抖动和因翻斗回跳引发的计数、报讯错误。 本仪器出厂时已将翻斗倾角调整螺丝锁定在最佳倾角基点位置上并对倾角螺钉作了点红漆漆封处理,用户现场安装仪器时只需将翻斗按照本说明书相关要求将翻斗安装在翻斗支架上的2个轴套中并将翻斗支架调水平使水平泡位于中心位置即可投入使用,不必现场再调整翻斗倾角。 3主要技术参数 3.1 承雨口径:φ20000.60mm;刃口锐角:40o~45 o 3.2分辨力:0.2mm;0.5mm;可选 3.3测量准确度:≤±3%(室内人工降水、以仪器自身排水量为准) 3.4雨强范围:0.01mm~4mm/min(允许通过最大雨强8mm/min) 3.5发讯方式:双触点通断信号输出 3.6工作环境: 环境温度:0~50℃ 相对湿度;<95%(40℃) 3.7尺寸重量:2.5kg

RTU的安装和调试

RTU的安装和调试 (试行) 适用范围 本安装方法适合本公司包括:RTU遥测终端机的安装和调试。主要遵循的标准 定义及缩略语 无 安装方法 安装工具和资料及数量

需要辅材 膨胀螺栓、螺栓等 安装前的准备工作 安装工具和资料(4.1)需要到位 各种辅助材料(4.2)需要到位 需要2个以上的安装人员进行操作 安装步骤及要求 1.接好雨量计和水位计等传感器。 2.检查GPRS/GSM通信终端天线是否连好。 3.用笔记本电脑对GPRS/GSM通信终端进行基本参数配置(包括:中心IP,PORT,专线号,中心短信接收手机号码等);对超短波电台进行平率、功率进行设置。 5.确定终端机所有电源线连接正确。 6.打开终端机电源开关,这时你会听到蜂鸣器的响声(北京金水燕禹ycz-2a-101型终端),液晶显示器将显示值守状态的信息(时钟,雨量,水位,电压) 7.进行初始化。 8.输入当前时间。 9.输入终端站号和中心站号。 10.设定加报参数。 11根据系统要求设定其他参数。

12.设定完毕后,退回到监控状态(即值守状态) 13.检查雨量采集,水位采集等功能,确定传感器已正常工作。 14.通过修改时钟来检查定时报功能。 15.检查人工置数功能,确认中心站是否收到数据信号。 16.检查GPRS数据通信以及GSM短信发送功能。 17.检查备用信道通信功能。 18.按“MAIN”键进入主菜单,检查系统参数是否设置正确。 19.检查时钟是否正确。 20.检查完毕,退回到监控状态。 注意事项 安装注意安全,RTU终端最好由2人一同进行安装调试,并做好安全措施! 设备安装记录表

Fortify SCA验收方法及操作流程

Fortify SCA验收方法及操作流程 本次将要验收的软件源代码安全漏洞检测产品——Fortify SCA,是由美国Fortify公司生产的产品,版本为Fortify 360_V2.1_SCA,产品为正版合格产品,有厂商正版授予的产品使用授权(纸制)。产品的各项功能指标应与《Fortify SCA 产品功能详细说明》中一致,同时应能够满足我方提出的产品功能的各项需求。为了能够顺利地对Fortify SCA进行验收,将验收内容分为如下几个方面: 一、F ortify SCA 产品安装介质验收: 由厂商/代理商提供的Fortify SCA产品的安装介质(光盘)应含如下内容:Fortify360_V2_SCA产品验收清单 1.Fortify 360_V2_SCA安装软件列表验收清单:

2. F ortify 360_V2_SCA产品技术文档: 我方技术人员在检查安装介质(光盘)中内容完全与上表内容一致后,方为验收通过。 二、F ortify SCA 厂商产品使用授权(纸制)验收: 检验是否有Fortify厂商授权我方的产品使用授权书(纸制)。确保我方合法使用Fortify SCA正版产品,方为验收通过。 三、F orify SCA 产品使用License文件验收: 检验并确保厂商/代理商提供的Fortify SCA产品License文件是可用

的,能够正确地驱动Fortify SCA产品正常使用,方为验收通过。 四、F ortify SCA 产品验收测试环境准备: Fortify SCA 产品测试环境需要准备如下内容: 硬件准备: CPU主频>= 1G, 内存>= 2G 硬盘(系统盘可用空间):>=2G 软件准备: 操作系统:Windows, Radhat Liunx, AIX 5.3 ,HP Unix 11 任一皆可。 推荐使用Windows XP 系统。 开发环境:VS2005/2003, VC6.0,Eclipse2.X,Eclipse3.X ,RAD 6 ,WSAD 5 任一皆可。推荐使用Eclipse 3.X 测试项目:任一种Fortify SCA支持的语言开发项目。并保正该项目 在测试机器上编译通过。测试项目在《Fortify SCA 验收 测试用例及指标》中已经提供,请参见。 五、F ortify SCA产品安装验收测试: Fortify SCA产品应能够在其声明支持的操作系统中顺利地进行安装,并能够使用。Fortify SCA产品安装验收应由于我方技术人员在厂商的技术人员的指导下自行完成,方为验收通过。 六、F ortify SCA产品功能指标验收: 我方人员在正确安装好Fortify SCA产品后,再结合《Fortify SCA验收测试用例及指标》一文中所提供的测试用例,对测试用例项目进行正确地测试,测试完成后对《FortifySCA验收测试指标列表》中的每一项进行对照,当每一项目指标都能够满足时,方为Fortify SCA产品功能验收通过。 七、F ortify SCA产品验收结果: 在我方技术人员对以上6个部分验收结果统一确认验收通过时,Fortify SCA产品验收方为通过,验收测试结束。

安装工程工程量清单计价

1、固定资产定义 答:固定资产是指企业为生产产品、提供劳务、出租或者经营管理而持有的、使用时间超过12个月的,价值达到一定标准的非货币性资产,包括房屋、建筑物、机器、机械、运输工具以及其他与生产经营活动有关的设备、器具、工具等。 2、确定固定资产的标准 答:A、使用年限在一年以上。 B、单项价值在规定的数额以上。如200元、500元、或800元不等,目前建筑安装企业多为500元。 C、在一些建筑安装企业中,把有些价值虽然不大,但在生产中起重要作用的一些机械,也用为固定资产来处理,以便加强管理。如手电钻、小台钻等。 不具备以上条件的劳动资料,按低值易耗品或周转使用材料处理。 3、固定资产的分类 答:按用途分: 生产性固定资产。用于生产的房屋(厂房、仓库)施工机械、生产及 动力设备、运输设备、工具仪器、管理用具如打字机等 非生产性固定资产。主要是生活基地的职工宿舍、食堂、幼儿圆、浴室、医院等文化生活福利设施。 按使用情况分: 使用中的固定资产 未使用的固定资产(备用或停用) 不需用的固定资产(不需要、待处理、转让或出租的) 4、固定资产的折旧 答:固定资产由于损耗而转移到产品中的价值为折旧。 有形损耗:在生产过程中经使用或自然原因而引起损耗的损耗。 答:招标是建设单位公开邀请承包单位参加承包其建设任务的竞争,以便择优选定施工单位的行为。其目的是选择适当的承包单位。 投标是承包者根据招标的文件,填写投标申请书,经招标办公室批准交招标 单位等候开标决定能否中标的行为。 招标是要约邀请,投标是要约。 6、工程施工的招标投标方式和程序 答:(1)工程施工的招标投标方式:公开招标、有限招标、议标三种方式。 A、公开招标:通过报纸、电视、广播等手段公开发布招标广告,广告内容包括:a、招标工程概况(地点、内容、数量、占地面积、周围环境、交通运输条件、设计情况及设计单位等)、 b、工程招标范围(如设备安装工程和其他工程联合招标,还是分开招标) c、工程施工期限要求; d、对投标单位的资历要求和予审要求; e、招标程序时间表及投标单位报名期限; f、报名地点及联系方式等; 且广告应间断刊登2――3次。招标文件发出后,确需变更和补充的,报招标投标办事机构批准后在投标截止日期7天前通知所有投标单位。 B、有限招标:(邀请招标)是由招标单位向有承担能力的若干承包企业发出

雨量筒安装文档

目录 第一章施工前期准备工作 (2) 1.1 人员分配 (2) 1.1.1 施工人员规则 (2) 1.2 施工工具准备 (3) 1.2 施工需要设备 (4) 1.4 土建施工 (5) 第二章施工安装 (5) 2.1 雨量筒安装 (5) 2.2 RTU安装 (6) 2.3 天线安装 (6) 2.4 太阳能板安装 (6) 2.5 底座支架安装 (6) 2.6现场施工注意事项: (7) 第三章后期施工 (7)

第一章施工前期准备工作 1.1 人员分配 根据施工工期、施工场地区域不同合理安排工作所需人员分别负责不同 地方。每个负责人员出发前需各自与各自的司机人员沟通,找到最合理的施 工路线并上报工程部领导,争取在最短时间之内跑完所有区域。 1.1.1 施工人员规则 1.施工期间各负责人应遵守上班时间,不可懈怠而延长施工工期。 2.现场安装时,听从项目经理安排,做到分工明确,各司其职,如遇困难,及早提出,共同协商解决,避免在一件事上花费太多时间解决问题; 3.施工需的电缆提前准备。 4.在到达施工现场之前提前通知施工现场看护人员,避免跑空。 5.备好备品备件,如遇硬件故障,现场更换; 6.施工前检查车辆,防患于未然,确保进度; 7.负责人每天做好项目施工日志,提交给部门经理; 8.部门经理需随时掌握项目最新动态,为后续项目提前调整、安排施工活动;9.部门每周召开例会,对项目中出现的问题进行讨论,群策群力, 以制定出更好的项目实施计划和改进方案。 10.项目实施前充分了解施工现场环境,确定所需设备和工具的种类和数量,填写相应表格; 11.尽量协商甲方客户协助解决现场遇到的土建问题;

FortifySCA安装使用手册

Fortify SCA 安装使用手册

目录 1. 产品说明 (5) 1.1.特性说明 (5) 1.2.产品更新说明 (5) 2. 安装说明 (6) 2.1.安装所需的文件 (6) 2.2.F ORTIFY SCA支持的系统平台 (6) 2.3.支持的语言 (6) 2.4.F ORTIFY SCA的插件 (7) 2.5.F ORTIFY SCA支持的编译器 (7) 2.6.F ORTIFY SCA在WINDOWS上安装 (8) 2.7.F ORTIFY SCA安装E CLISPE插件 (9) 2.8.F ORTIFY SCA在LINUX上的安装(要有LINUX版本的安装文件) (9) 2.9.F ORTIFY SCA在U NIX上的安装(要有U NIX版本的安装文件) (10) 3. 使用说明 (11) 3.1.F ORTIFY SCA扫描指南 (11) 3.2.分析F ORTITFY SCA扫描的结果 (16) 4.故障修复 (20) 4.1使用日志文件去调试问题 (20) 4.2转换失败的信息 (20) 如果你的C/C++应用程序能够成功构建,但是当使用F ORTIFY SCA来进行构建的时候却发现一个或者多个“转换失败”的信息,这时你需要编辑 /C ORE/CONFIG/FORTIFY-SCA.PROPERTIES 文件来修改下面的这些行:20 COM.FORTIFY.SCA.CPFE.OPTIONS=--REMOVE_UNNEEDED_ENTITIES --SUPPRESS_VTBL (20) TO (20) COM.FORTIFY.SCA.CPFE.OPTIONS=-W --REMOVE_UNNEEDED_ENTITIES -- (20) SUPPRESS_VTBL (20) 重新执行构建,打印出转换器遇到的错误。如果输出的结果表明了在你的编译器和F ORTIFY 转换器之间存在冲突 (20) 4.3JSP的转换失败 (20) 4.4C/C++预编译的头文件 (21)

安装工程计量与计价_例题

安装工程计量与计价_例题 工程背景: 某办公室照明工程,层高4 m,架空进线高3m;照明配电箱嵌入式安装,配电箱板面尺寸350×250×120,配电箱安装高度1.8m;室内刚性阻燃管DN15沿墙暗敷,管内穿线BV-1.5mm2;方形吸顶灯,三孔插座;开关安装高度为1.2m,插座安装高度均为0.3m。见图2-1。 图2-1 室内照明平面图、系统图 问题: 1.根据施工图和《重庆市安装工程计价定额》(2008)工程量计算规则计算出该工程分部分项工程量(进户支架采用两端埋设三线,长1.8m/根,用∠50*4,容重3.77kg/m ),并将计算结果填入表2-1; 工程量计算表表2-1 编号项目名称单位数量计算式 Kg 1.8*3.77 1. 进户支架制作,∠ 50*4 2. 进户支架安装,两端 根 1.000 埋设三线 3. 进户管沿墙暗敷G20 m 2.09 (0.15+0.24)+(3.5-1.8) 4. 管内穿线BV-6 m 2.09*3+(1.5+0.6)*3 5. 照明配电箱暗装,四 台 1.000 回路 6. 照明配电箱暗装接线 个 1.000 箱,350*250*120 m 35.70 7. 刚性阻燃管沿墙暗 敷,DN15 8. 管内穿线BV-1.5 m 18.2*2+17.7*3+0.6*7 9. 方形吸顶灯安装, 套 1.000 4*60W 10. 吊风扇安装台 2.000

工程背景: 某办公楼室内给排水安装工程量清单如下表1-1所示。经公司研究按照招标文件要求依据《重庆市安装工程计价定额》(2008)和《重庆市建设工程费用定额》(2008)进行投标报价。相关费用及费率如下:人工单价:50元/工日;规费费率:25.83%;安全文明施工专项费费率7%;工程定额测定费费率0.14%;税金费率3.41%;管理费费率60%;利润费率40%; 暂不考虑风险因素。

实训项目1 虹吸式雨量计安装与使用

实训项目 1 虹吸式雨量计安装与使用实训任务:学会安装和使用虹吸式雨量计。 实训设备:DSJ2 型虹吸式雨量计 实训任务分解与指导: 实训任务可分解为实训准备、仪器安装与使用两部分。 一、 实训准备内容指导 1、领取仪器,检查设备完整无缺。 每套仪器包括: 1.雨量计主体 1 个 2.承水器盖子 1 个 3.贮水筒 1 个 4.备用虹吸管 2 支 5.钢丝牵绳 3 条 6.拉绳固定钉 3 个 7.自记笔尖 2 个 8.密封圈及密封垫圈 各 2 个 9.自记墨尖 1 瓶 10.雨量杯 1 个 11.自记纸 8张 12.合格证 1 份 13.说明书 1 本

2、了解仪器用途、结构与工作原理 虹吸式雨量计是用以连续记录液体降水、 降水起迄和降水强度之自记仪器。 适用于水文、 气象台站及有关部门。 虹吸式雨量计由承雨器、小漏斗、浮子室、浮子、虹吸管、自记钟、记录笔、笔挡、储 水器、观测窗和外壳等组成。 其工作原理为:降水从承水器的承水口落入,由承水器的锥形大漏斗汇总经导水管流 入小漏斗和进水管至浮子室,此时浮子室内水位上升。浮子升高并带动固定在浮子杆上之记 录笔上升。同时装在钟筒上的自记纸随自记钟旋转, 由装有自记墨水的笔尖在自记纸上画出 曲线。当笔尖达自记纸 10 毫米线上时,浮子室内液面即达到虹吸管的弯曲部分,由虹吸作 用,水从虹管中自动溢出。浮子下降至笔尖指零线时停住,继续降水时重复上述动作。 3、熟悉仪器技术参数 1.记录纸分度范围:-0.5 ~ 10.5 毫米(降水量每到 10 毫米时,虹吸一次)。 2.记录误差:±0.05毫米。 3.降水强度记录范围:0.01 ~ 4 毫米/分钟。 4.承水口内径:200±0.3 毫米。 5.承水口面积为浮子室横截面积 9.7 倍。 6.自记纸上雨量最小分度,0.1 毫米。 全程记录时间:26 小时。 时间最小分度:10 分钟。 7.在非工作情况下,虹吸一次的持续时间不超过 14秒。 8.自记钟上满弦连续工作时间不短于 36 小时;24小时内任意时刻走时误差不超过± 5 分钟。 9.仪器重量:17 公斤。 10.仪器尺寸:φ335×1095 二、 仪器安装调整与使用指导

三款静态源代码安全检测工具比较

源代码安全要靠谁? 段晨晖2010-03-04 三款静态源代码安全检测工具比较 1. 概述 随着网络的飞速发展,各种网络应用不断成熟,各种开发技术层出不穷,上网已经成为人们日常生活中的一个重要组成部分。在享受互联网带来的各种方便之处的同时,安全问题也变得越来越重要。黑客、病毒、木马等不断攻击着各种网站,如何保证网站的安全成为一个非常热门的话题。 根据IT研究与顾问咨询公司Gartner统计数据显示,75%的黑客攻击发生在应用层。而由NIST的统计显示92%的漏洞属于应用层而非网络层。因此,应用软件的自身的安全问题是我们信息安全领域最为关心的问题,也是我们面临的一个新的领域,需要我们所有的在应用软件开发和管理的各个层面的成员共同的努力来完成。越来越多的安全产品厂商也已经在考虑关注软件开发的整个流程,将安全检测与监测融入需求分析、概要设计、详细设计、编码、测试等各个阶段以全面的保证应用安全。 对于应用安全性的检测目前大多数是通过测试的方式来实现。测试大体上分为黑盒测试和白盒测试两种。黑盒测试一般使用的是渗透的方法,这种方法仍然带有明显的黑盒测试本身的不足,需要大量的测试用例来进行覆盖,且测试完成后仍无法保证软件是否仍然存在风险。现在白盒测试中源代码扫描越来越成为一种流行的技术,使用源代码扫描产品对软件进行代码扫描,一方面可以找出潜在的风险,从内对软件进行检测,提高代码的安全性,另一方面也可以进一步提高代码的质量。黑盒的渗透测试和白盒的源代码扫描内外结合,可以使得软件的安全性得到很大程度的提高。 源代码分析技术由来已久,Colorado 大学的 Lloyd D. Fosdick 和 Leon J. Osterweil 1976 年的 9 月曾在 ACM Computing Surveys 上发表了著名的 Data Flow Analysis in Software Reliability,其中就提到了数据流分析、状态机系统、边界检测、数据类型验证、控制流分析等技术。随着计算机语言的不断演进,源代码分析的技术也在日趋完善,在不同的细分领域,出现了很多不错的源代码分析产品,如 Klocwork Insight、Rational Software Analyzer 和 Coverity、Parasoft 等公司的产品。而在静态源代码安全分析方面,Fortify 公司和 Ounce Labs 公司的静态代码分析器都是非常不错的产品。对于源代码安全检测领域目前的供应商有很多,这里我们选择其中的三款具有代表性的进行对比,分别是Fortify公司的Fortify SCA,Security Innovation公司的Checkmarx Suite和Armorize 公司的CodeSecure。 2. 工具介绍

压力式水位计及雨量计原理和安装说明书

3.3.1.1 压力式遥测水位计 在水利水电工程、水情预报、水利调度等部门的应用中,压力式遥测水位计主要用作水位远传及显示、水位遥测接口、水位长期记录及固态存贮,其最大优点是无需建造水位测井及井台,安装移动极为方便,适用于江河、湖泊、水库、及地下水环境中。 压力式遥测水位计一般具有水位显示和并行BCD码输出接口或标准RS-232、RS485通讯口,可直接和监控终端、MODEM、卫星通讯数据终端、水位固态存贮器和计算机相接,完成现场数据采集任务。 WYD10型压力式遥测水位计采用进口弹性材料和先进的工艺,具有灵敏度高、性能稳定,有良好的抗冲击过载能力,用于许多工业过程较弱的腐蚀性介质中,可作各种静、动态液体的压力测量。不锈钢全封焊结构具有良好的防潮能力及优异的介质兼容性。 图2:PT601型压力式遥测水位 主要技术指标: ?最大水位变幅:10m或20m ?精度:2‰变幅±1cm ?最大静水压力:150%变幅 ?最小分辨值:1mm ?输出编码方式:并行BCD码或标准RS-232、RS-485通讯 口 ?传输距离:小于2km(电缆另购)

?环境温度:-10℃至40℃,与传感器接触的水不能结冰 ?适应于所有的水位测量。 图5:压力式遥测水位探头 3.3.1.2 编码式遥测水位计 WFH-2型全量机械编码水位计由水位传感器部分和水位显示器部分组成,自身配套后,可有线遥测实时水位。用于江河、湖泊、水库、渠道、地下水及各种水工建筑物处的水位测量。该仪器作为水位传感器可与各种水位遥测系统配套,如:水情自动测报系统、水位数据收集、存储、处理系统等。 (1)仪器特点 ?浮子传感:仪器结构简单,性能稳定,工作可靠使用及维修 方便 ?测井结构:井径小,可采用工业管材,因而投资和建造费用 低、施工周期短 ?机械编码:不需电源工作,故无电源投资和掉电、雷击之虞 ?格雷码制:不存在单值性误差,读数无模糊区 ?结构设计:积木化、标准化、通用化,便于装配、检修 ?关键器件:择优进口国际名牌产品,性能稳定,工作可靠。 (2)仪器结构与工作原理 WFH-2型全量机械编码水位传感器,由水位传感部分和轴角编码器部分组成。水位传感部分以浮子传感水位,测井中变化的水位使浮子上升或下降,浮子借悬索将水位升降的直线运动传送给水位轮,使水位轮产生圆周运动,带动轴角编码器旋转将水位模拟量A编码转

电力防灾系统风速风向计,雨量计安装工艺方案

电力防灾系统风速风向计,雨量计安装工艺方案 1、技术要求 速风向计和雨量计安装在接触网支柱上(非电气化区段安装在专用立柱上),距离轨面4m±0.1m高。风速风向计安装在线路迎风侧与线路方向同侧的接触网支柱上。 据传输单元设在接触网支柱上,背向列车的迎来方向,采用抱箍安装的形式,具有防水、防尘等功能,风速风向计和雨量计下引电缆采用钢管防护,数据传输单元箱体底面距地面 1 米。 装装置和现场设备箱采用不锈钢材料制造。 图 1 风速风向计和雨量计与设备箱安装示意图 2、施工程序与工艺流程

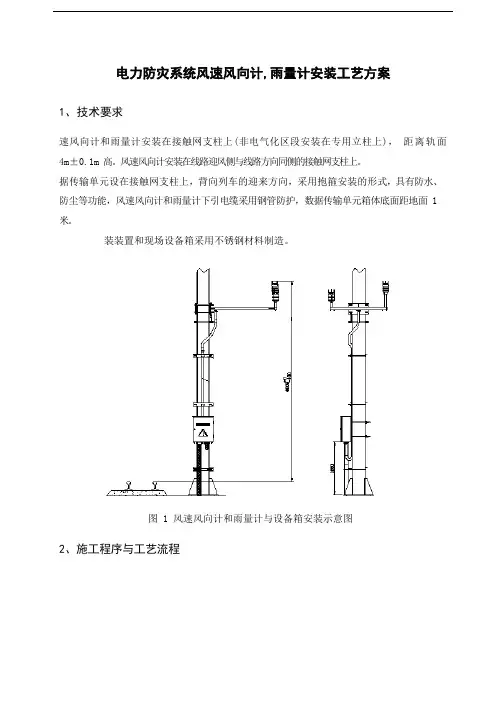

审核图纸 支架与传 感器连接 固定支架地线连接检查电源设备开箱 检查 数据线与 接头对接 设备位置 调 平 、校 正 地阻测试 程序初始 化 定测 调整传感 器指北 防护钢管 安装 采集箱安 装 设备配线 设备防松、 防震处理 整理测试 记录 整理测试 记录 模块测试 4.2风速风向计和雨量计安装施工工艺流程图 3、施工要求 3.1施工准备 (1)审核施工图纸,熟悉设备技术资料;制定设备安装检查列表。 (2)结合现场调查情况,检查设备平面布置图与实际是否相符,各种预留孔洞、沟槽是否匹配。 (3)施工机械、专用工具和专用材料的准备和预配;调查施工现场电源情况,制定电源使用应急方案。 (4)在监理旁站监督下对设备进行开箱检查,校验型号、数量。 风、雨支架组 装 测定安装 高度 预配地线检测通道现场调查 设备测试 设备接地 设备安装 设备连接 施工准备

3.2设备安装位置测量、定位 首先确认风雨监控点接触网 H 型钢柱位置,测量其是否存在超限问题(直线段上/下行轨 。 道中心往两侧各 2440mm 范围内不允许侵入;曲线段为 2590mm) 图 3.2-1 直线段铁路限界示意图 卷尺分别测量设备及金工件安装高度,并用记号笔在 H 型钢柱上进行标记。

雨量计安装工艺流程

伟思JDZ-05型号

环境要求 (1)连接雨量计的信号线屏蔽层应悬空(因信号线的另一端已连接监测仪),否则,不仅屏蔽效果不好,且容易导致雷击。 (2)雨量计引出的信号线一般应采用线管保护后入地,尽量避免架空,安装牢靠,防止意外拉断,确保信号畅通、可靠。 (3)安装完毕,检查所有接头,紧固螺丝等是否牢固。 (4在离开现场前,观察雨量计周边环境,看有没有可能 遮蔽雨量计的障碍物,如果有的话,应彻底清除。

安装要求 (1)雨量计安装高度。雨量计承雨器口在水平状态下至观测场地面的高度应为0.7m。 (2)雨量计安装时,应用水平尺校正,使承雨器口处于水平状态。 (3)雨量计应固定于混凝土基座上,基座入土深度以确保雨量计安装牢固,遇暴风雨时不发生抖动或倾斜为宜。 (4)基座的设计应考虑排水管和电缆通道。

(1)信号输出电缆为两芯屏蔽线,电线接头从仪器底座的橡胶电缆护套穿进后打结,固定在雨量计内计量组件上方的接线架上。 (2)接线后,调整调平螺帽,使圆水泡居中,即表示计量组件处于水平状态,然后用螺钉锁紧。 (3)用手轻轻拨转翻斗部件,检查接受部分的信号是否正常。 (4)套上筒身,用三个螺钉锁紧。至此,仪器安装完毕。

测试及率定 测试: 现场调试时应使用量杯进行3次人工注水试验(每次注水 10mm,5至10分钟内均匀注完水量),并观测仪器记数是否与 所注入水量一致(为保证数据的精度,可以采用医用输液器点注观察)。测试误差在±0.5mm/10mm,超过误差应进行调整。每次测试后一定要作好记录,以便整编时能清除测试数据。 率定: 率定方法如下 使用量杯进行3次人工注水试验(每次注水10mm,5至10分钟内均匀注完水量),并观测仪器记数是否与所注入水量一致,再和中心站接收雨量对比测试误差在±0.5mm/10mm超过误差 应进行调整
